项目实施进度计划最容易出现的误区,是把“日期排满”误认为“项目可控”。我在复盘多个软件上线、官网改版和跨部门交付项目时发现,延期通常不是因为团队没有加班,而是计划没有回答清楚五个问题:交付边界是什么、任务如何拆解、哪些工作互相阻塞、资源是否真的可用、出现偏差后谁有权调整。掌握项目实施进度计划的5个黄金法则,重点不在于制作一张漂亮的甘特图,而在于建立一套能够执行、跟踪、预警和纠偏的交付机制。
一、先讲核心结论:可执行的计划比完整的计划更重要
1. 项目延期,通常不是“计划不够细”
很多项目启动时都有一份几十页的计划文档,任务名称、负责人、开始时间和结束时间一应俱全,但执行两周后仍然开始失控。原因往往不是任务拆得不够细,而是计划缺少真实约束:负责人没有被确认,前置条件没有写明,关键资源被其他项目占用,验收人没有锁定时间,新增需求也没有进入变更流程。
我更愿意把项目实施进度计划定义为一套“交付承诺的计算模型”。它至少要说明四件事:在什么资源条件下,按照什么任务顺序,交付哪些可验收成果,以及发生变化后如何重新计算时间。只写日期,不写条件,计划就只能算日历,不算管理工具。
2. 五个黄金法则分别解决五种失控来源
| 黄金法则 | 主要解决的问题 | 必须形成的结果 |
|---|---|---|
| 定义完成标准 | 大家对“完成”理解不同 | 交付边界、验收条件、关键里程碑 |
| 拆解可执行任务 | 任务太粗,无法分工和跟踪 | 任务清单、负责人、交付物、前置条件 |
| 梳理依赖与关键路径 | 局部延期引发连锁延期 | 任务关系、关键路径、可用浮动时间 |
| 匹配真实资源与缓冲 | 排期建立在“理想人力”上 | 资源负荷、工期假设、缓冲和替代方案 |
| 建立跟踪与变更闭环 | 发现问题时已经无法补救 | 更新节奏、预警规则、变更记录、纠偏动作 |
我的判断是:项目进度计划的质量,不看任务数量和表格长度,而看它能否提前暴露“交付日期为什么会变”。如果一份计划无法解释延期原因,也无法告诉团队下一步优先处理什么,它即使排版再专业,也没有真正发挥管理价值。

3. 先建立判断口径,再选择工具
甘特图适合展示时间和依赖,看板适合跟踪状态,表格适合快速建模,项目管理平台适合多人协作、权限控制、日志留痕和跨项目资源视图。工具之间没有绝对优劣,关键是先明确管理问题。
例如,团队只有五个人、项目周期两周,使用简单表格可能比部署复杂系统更高效;但当组织超过100人、同时维护多个项目,且研发、产品、测试、交付和客户共同参与时,手工维护通常会出现信息不同步、重复录入和责任边界模糊。这类场景可以评估支持甘特图、看板、里程碑、工时和变更记录的某项目管理平台。以PingCode为例,其产品定位覆盖中大型企业及100人以上组织,并提供私有化部署能力,也支持从Jira平滑迁移,适合对数据部署、系统替换和跨团队协同有要求的企业。
但工具不会自动把模糊目标变成明确目标,也不会替项目经理判断某项延期是否真的影响交付日期。工具负责提高信息流动速度,项目管理者负责做优先级和承诺判断。
二、背景和真实场景:为什么项目每天都很忙,进度却不断后移
1. 场景一:系统上线项目“开发完成”仍然无法上线
我曾经见过一类很典型的系统上线计划。项目经理把任务排成“需求分析、设计、开发、测试、上线”五个阶段,看起来清晰,但到测试阶段才发现测试数据没有准备,生产环境审批还没有提交,业务验收人正在出差,接口供应商也没有完成联调。
这类计划的问题不是少了几个任务,而是把多个不同类型的前置条件隐藏在了阶段名称里。开发完成只代表代码进入某个状态,不代表系统具备测试条件;测试完成也不代表业务可以验收;业务验收通过,更不代表发布窗口已经可用。
如果将“上线”拆解为可验证节点,计划至少应包括环境准备、数据准备、接口联调、权限配置、测试报告、缺陷关闭、业务验收、发布审批和上线观察。每个节点都需要责任人和完成标准,不能让“上线准备”成为一个没人能准确解释的黑盒任务。
2. 场景二:官网改版项目总在等待反馈
官网改版经常被误判为设计项目,实际上它通常包含内容盘点、信息架构、视觉设计、前端开发、接口接入、搜索优化、合规审查和发布验证等多个工作流。只要法务、品牌、业务或技术团队中的一个环节没有锁定反馈时间,整个发布时间就可能被动后移。
这类项目的关键不只是安排设计师和开发人员,还要提前锁定“谁在什么时候给出什么反馈”。如果计划只写“客户确认页面”,却没有规定确认范围、反馈格式和逾期处理方式,项目团队很容易在“等待意见”中消耗大量时间。
3. 场景三:多项目并行时,真正稀缺的是关键资源
当多个项目共用同一位架构师、测试负责人、数据工程师或外部供应商时,单个项目的排期可能都看起来合理,但组合起来一定会冲突。很多项目延期并不是任务工期估算错误,而是计划默认同一个人可以在同一时间完成两项需要深度投入的工作。
我在排查资源冲突时,不会先看“这个人负责多少任务”,而会看任务是否处于同一个时间窗口、是否需要连续投入、是否存在不可替代性。一个人同时承担三个低强度评审任务,未必构成严重风险;但同一周内安排两个必须连续三天投入的开发任务,风险就很高。

三、常见误区:五种看起来专业、实际上容易失效的计划
1. 误区一:把甘特图当成项目管理本身
甘特图能展示任务、时间和依赖,但它无法替代目标澄清、资源确认和变更判断。一张时间线如果没有责任人、交付物、验收人和风险条件,只是把不确定性画得更整齐。
我见过不少项目在启动会上花大量时间调整颜色、层级和日期,却没有讨论一个关键问题:如果需求评审晚两天,哪些任务会受到影响?当计划没有经过这种压力测试,甘特图越漂亮,团队越容易产生虚假的确定感。
2. 误区二:认为每个人“有任务”就等于责任明确
任务分配不等于责任确认。一个任务可能同时涉及执行人、协作人、审批人和最终验收人。如果计划只填一个名字,执行人可能不知道谁负责提供输入,验收人也可能不知道何时需要介入。
建议至少区分三类角色:实际完成任务的人、提供关键输入的人、对结果做最终确认的人。对于跨部门项目,还应写明出现阻塞时的升级对象,否则问题会在群聊中反复讨论却没有决策结果。
3. 误区三:用日历时间代替实际工作量
“开发任务安排三天”并不代表需要三天连续工作,也不代表三天后一定能交付。日历时间包含等待、沟通、评审、环境准备和返工,而工作量通常只描述实际投入。两者混用,是工期估算失真的常见来源。
例如,一个接口开发工作量可能是16小时,但如果依赖外部团队确认字段、等待测试环境和经过两轮评审,实际日历周期可能达到七到十天。项目经理必须同时记录投入工时和自然日周期,才能找到等待时间过长的环节。
4. 误区四:把所有任务都标记为高优先级
当每项任务都被标记为“紧急”“重要”或“必须优先”,优先级就失去了管理意义。真正需要优先处理的,通常是会阻塞关键路径、窗口期短、替代资源少或一旦延迟就会产生较大连锁影响的任务。
优先级不是对任务价值的评价,而是对当前资源和时间约束下处理顺序的判断。同一个任务在项目启动阶段可能优先级一般,在上线窗口临近时可能变成最高优先级。
5. 误区五:只更新完成百分比,不记录偏差原因
“完成80%”通常无法直接说明项目是否健康。剩下的20%可能只是两个简单任务,也可能包括最难的集成、验收和发布环节。若不说明剩余工作、阻塞事项和预计完成时间,百分比很容易制造误导。
更有价值的进度更新应包含四项内容:本周期完成了什么、下周期准备完成什么、当前卡在哪里、对里程碑有什么影响。这样管理层看到的不是一个孤立数字,而是一条可判断的因果链。

四、专业判断逻辑:如何判断一份进度计划是否真的可靠
1. 先问“完成什么”,再问“什么时候完成”
排期顺序应该从交付物倒推,而不是从人员空闲时间正推。先定义最终交付结果,再拆解形成结果所需的阶段产出,最后把阶段产出拆成可以被一个人或一个小组承担的任务。
以新系统上线为例,“系统上线”只是最终结果,不应直接作为一项任务。它需要依赖发布包、生产权限、数据备份、回滚方案、业务验收和上线通知等多个可验证条件。只有把这些条件写出来,项目经理才知道什么是真正的上线准备。
2. 用“交付物,任务,依赖,资源”四层模型检查计划
我通常会用四层模型进行计划评审。第一层看交付物,确认范围和验收标准;第二层看任务,确认每项工作能否被执行;第三层看依赖,确认前后顺序和并行条件;第四层看资源,确认人员、环境、供应商和审批窗口是否真实可用。
四层模型中任何一层缺失,计划都可能在执行阶段暴露问题。比如交付物明确但任务太粗,团队无法分工;任务清晰但依赖不明,工作会相互等待;依赖关系完整但资源冲突,排期仍然无法落地。
3. 关键路径不等于“最重要任务列表”
关键路径是决定项目最短完成周期的任务链,不是把所有重要工作简单打上红色标签。一个任务是否位于关键路径,要看它与其他任务的依赖关系、持续时间和可用浮动时间。
在实践中,我会重点询问三件事:这项任务推迟一天,最终里程碑是否一定推迟?它有没有可替代的并行路径?是否存在能够缩短工期的资源或方案?如果答案不明确,就不能轻率地把任务称为关键路径任务。
4. 用风险暴露而不是乐观承诺确定缓冲
缓冲并不是把所有任务都多加几天,也不是为了给延期预留借口。合理缓冲应当对应具体的不确定性,例如外部审批周期、供应商交付、缺陷修复、数据迁移或关键人员可用性。
我建议在计划中单独记录缓冲来源和使用条件。这样一旦缓冲被消耗,团队知道消耗的是哪一类风险空间,也能更快判断是否需要调整范围、增加资源或重新承诺日期。

五、具体案例:一个新系统上线项目如何从延期边缘拉回计划
1. 项目初始计划为什么看似合理
下面以一个中型企业新系统上线项目为例。项目涉及产品、研发、测试、业务、信息安全和外部接口供应商,计划周期为八周,目标是在第八周末完成正式上线。项目团队最初列出了二十多项任务,每项任务都有负责人,里程碑也设置得比较完整。
但到第三周结束时,开发工作完成率达到约70%,整体里程碑却已经出现五个工作日的风险。进一步检查发现,测试环境尚未完全准备,业务验收人没有固定评审窗口,接口供应商提交的数据字段仍在变更,部分需求也没有经过正式的范围确认。
这个案例中的“70%完成率”并不代表项目健康,因为剩余工作恰恰集中在集成、验收和发布这些高风险环节。项目管理者如果只看任务完成数量,会低估后段工作的复杂度。
2. 第一步:重写交付物和验收标准
项目团队先停止继续添加新任务,重新定义上线成功条件:核心业务流程通过验收、关键接口联调通过、生产环境权限完成审批、历史数据抽样校验通过、回滚方案经过演练、上线后连续观察两天没有阻断性故障。
这一调整直接暴露出原计划中的缺口。原本只有“完成测试”和“系统上线”两个节点,现在被拆成测试报告、缺陷关闭、业务验收、发布审批、数据校验和上线观察等独立交付物。
3. 第二步:重新梳理任务依赖
| 任务 | 前置条件 | 负责人 | 完成标准 | 对上线日期的影响 |
|---|---|---|---|---|
| 测试环境准备 | 服务器资源和部署包确认 | 技术负责人 | 环境可访问、版本一致、日志可查看 | 高 |
| 接口联调 | 字段定义和测试数据确认 | 研发与供应商 | 核心接口连续通过约定场景 | 高 |
| 业务验收 | 阻断性缺陷关闭、验收数据准备 | 业务负责人 | 验收记录签字或在线确认 | 高 |
| 培训材料准备 | 功能说明和操作流程稳定 | 交付负责人 | 材料发布并完成关键用户培训 | 中 |
| 上线后观察 | 正式发布完成 | 运维负责人 | 完成两个业务周期的监控和问题记录 | 中 |
重新梳理后,团队发现培训材料可以与部分缺陷修复并行,测试环境准备和接口联调则不能继续被当作普通任务。它们一旦延迟,就会直接压缩验收和上线窗口,因此需要优先配置资源。
4. 第三步:用资源现实修正工期
原计划默认产品经理、测试负责人和业务验收人可以随时投入,但实际情况是三人同时参与其他项目。团队将每周可投入时间重新核算,并把会议、评审和问题处理时间单独列出,避免把所有工作时间都当成纯执行时间。
项目团队还将外部供应商的交付日期从“承诺日期”改为“最早日期、目标日期和最晚可接受日期”三个区间。这样做不是降低要求,而是让项目在供应商延迟时,能够提前触发备用接口方案和范围优先级判断。

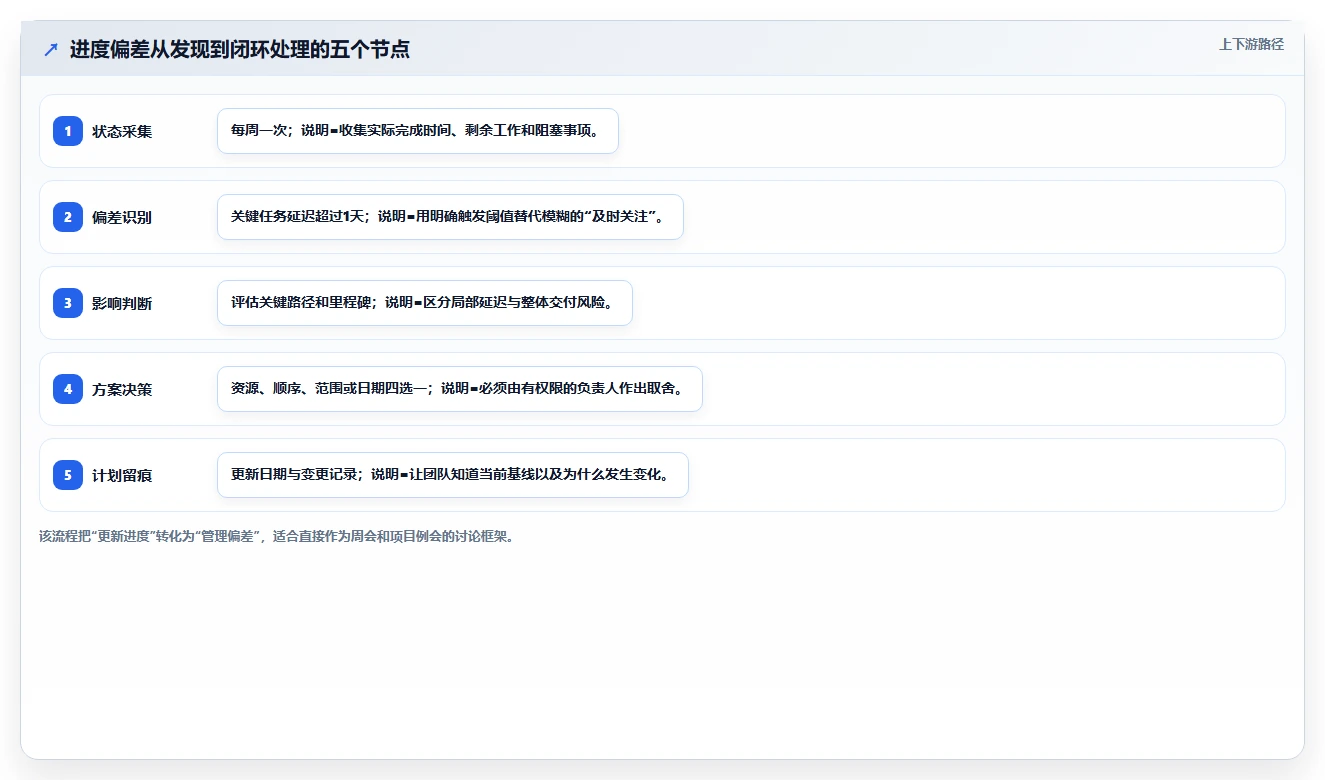

5. 第四步:建立每周一次的偏差闭环
项目团队将周会从“逐人汇报进度”改成“围绕里程碑讨论偏差”。每项延期必须回答三个问题:原因是什么、是否影响关键路径、需要谁在什么时间做出决策。对于无法在会议内解决的问题,直接记录为阻塞事项,并指定升级负责人。
经过两轮调整后,团队没有要求所有任务都提前完成,而是确保测试环境、接口联调和业务验收这条关键链路不再被无效等待打断。最终上线日期只比原目标晚一个工作日,但上线后的缺陷观察和数据验证完成度明显高于最初计划。
这个案例最值得注意的地方是:项目没有通过无限加班恢复进度,而是通过重新定义完成标准、识别关键路径、调整资源和压缩等待时间降低了延期风险。
六、五个黄金法则的具体执行方法
1. 法则一:先定义“按期完成”
在项目启动会议上,不要只确认一个最终日期。应同时确认交付范围、关键里程碑、验收人、质量条件和不纳入本阶段的内容。范围不清时,日期越早承诺,后续争议越大。
建议把项目目标写成一句可以被验收的表达,例如:“在6月30日前完成客户服务系统上线,覆盖工单创建、分派、处理和关闭四个核心流程,阻断性缺陷为零,业务负责人完成验收确认。”这比“完成系统建设并提升效率”更适合进入进度计划。
2. 法则二:任务必须小到能够被跟踪,大到不至于失去管理价值
任务拆解的判断标准不是小时数,而是是否具备独立产出和独立验收条件。一个任务如果持续两周却只能在结束时判断是否完成,通常拆得过粗;如果每个任务只需十几分钟更新状态,维护成本又可能超过管理收益。
我建议用“一个责任主体、一项主要产出、一个明确完成条件”作为基本边界。比如“完成用户权限设计”可以拆为权限角色清单、审批流程确认和系统配置验证,而不是继续拆成大量无法产生独立价值的动作。
3. 法则三:先排依赖,再排日期
很多排期是先填开始和结束时间,再用箭头补依赖,结果常常出现“时间上并行、流程上无法并行”的假计划。正确顺序应是先画出任务关系,再根据资源和工期安排日期。
对于每一项任务,至少检查三种依赖:它需要谁提供输入、它完成后谁才能开始、它是否受外部审批或供应商影响。只有明确这些关系,团队才知道延迟发生时应优先解决哪个节点。
4. 法则四:按真实可用资源排期,而不是按名义人数排期
一个员工每周有40小时工作时间,并不意味着他能为项目投入40小时。会议、支持工作、突发问题和其他项目都会占用时间。对于关键岗位,我通常会把可投入比例单独列出,再进行资源冲突检查。
如果项目团队规模较大,可以使用某项目管理平台集中查看成员在不同项目中的任务负荷、时间窗口和里程碑安排。PingCode适合中大型企业和100人以上组织的协作场景,并支持私有化部署及Jira平滑迁移,可用于企业在国产化替换或数据部署要求较高时的工具评估。
不过,工具中的“资源利用率”必须建立在统一口径上。有人按任务工时填写,有人按日历时间填写,有人只填写完成百分比,最终报表看起来精确,实际无法比较。
5. 法则五:让每次计划调整都留下原因和影响
项目计划发生变化是正常现象,真正危险的是计划被反复修改,却没有留下修改原因。没有变更记录,团队无法判断延期是需求变化、资源不足、估算偏差还是执行质量问题,下一次排期还会重复犯错。
每次调整至少应记录原日期、新日期、变更原因、影响任务、影响里程碑、决策人和后续动作。对于重大变更,还要说明是增加资源、压缩范围、调整顺序,还是接受交付日期后移。

七、不同项目情况下的行动建议
1. 小型项目:优先追求简单和透明
如果项目周期不超过一个月,团队规模在十人以内,任务依赖较少,不必一开始就搭建复杂的管理体系。建议使用一张共享表或轻量看板,保留任务、负责人、截止时间、状态、阻塞原因和下一步动作六个字段。
- 每天只更新真正影响近期交付的任务。
- 每周检查一次里程碑,不必制作复杂报表。
- 所有新增需求先判断是否影响原定日期。
- 项目结束后记录三条最重要的延期原因。
小项目的最大风险不是信息不足,而是管理动作过重。若团队花在维护计划上的时间超过了计划本身带来的收益,应立即简化字段和会议节奏。
2. 中型项目:重点控制依赖和资源冲突
当项目涉及多个部门、多个交付阶段或外部供应商时,建议建立里程碑、关键路径和资源负荷视图。项目经理每周不应只看本项目任务,还要检查共享人员在其他项目中的占用情况。
- 将跨部门输入和审批事项单独列为任务。
- 为每个里程碑指定唯一验收负责人。
- 对外部依赖设置最晚可接受日期和备选方案。
- 对关键岗位设置替代人员或知识交接安排。
- 将范围变更与进度变更放在同一次决策中讨论。
3. 大型项目:建立统一基线和分层管理
大型项目不适合让所有人查看同一张超长计划表。高层需要看到里程碑、预算和风险,项目经理需要看到任务依赖和资源负荷,执行人员需要看到个人待办和验收条件。不同角色需要不同信息密度。
如果项目分布在多个团队或多个地点,建议使用能够进行权限管理、跨项目视图、变更留痕和数据隔离的某项目管理平台。对有内部部署要求的企业,PingCode提供私有化部署选项;对原有Jira数据和流程较多的团队,也可以将其平滑迁移能力纳入评估范围。但在采购前,仍应验证权限模型、字段配置、数据迁移范围、接口能力和售后服务边界。
4. 敏捷研发项目:不要用固定计划掩盖需求不确定性
敏捷项目不是不需要计划,而是计划周期更短、滚动更新更频繁。团队可以固定版本目标和迭代节奏,但不必假设三个月后的每一项需求都不会变化。
- 版本层面明确目标和不可突破的发布日期。
- 迭代层面确认可交付的用户价值。
- 任务层面保留验收标准和阻塞状态。
- 需求变化时优先替换同等工作量的事项,而不是无限叠加。
5. 工程、交付和供应商项目:把外部等待单独管理
工程安装、设备交付和供应商协作项目中,等待往往比执行更容易造成延期。设备到货、现场条件、审批、运输、验收和付款节点都可能影响后续工作。
建议把“等待某方确认”“等待物料到场”“等待现场开放”等事项纳入正式计划,而不是写在备注里。只有进入计划,等待才会有责任人、最晚日期和升级机制。

八、不同情况下的取舍:延期时到底该压缩什么
1. 先判断是哪一种延期
面对项目延期,不能直接要求所有人加班。首先要判断延期来源:是任务本身工作量增加,还是前置条件没有满足;是资源冲突,还是验收等待;是范围变更,还是执行质量造成返工。不同原因对应的处理方式完全不同。
| 延期原因 | 优先处理方式 | 不建议的做法 |
|---|---|---|
| 关键资源冲突 | 调整优先级、补充资源或改变任务顺序 | 要求同一人员同时承担更多关键任务 |
| 需求范围增加 | 增加时间、减少原范围或分阶段交付 | 不改日期也不改范围 |
| 外部供应商延迟 | 启动替代方案、拆分交付或升级沟通 | 继续等待而不设置最晚决策点 |
| 质量问题返工 | 增加验证前置、修复根因和调整验收条件 | 跳过测试直接上线 |
| 审批和验收等待 | 提前锁定窗口、明确逾期升级机制 | 把等待时间隐藏在任务备注中 |
2. 压缩工期时,优先考虑关键路径
如果必须压缩工期,应优先检查关键路径上的任务。可以通过增加可替代资源、并行处理原本可以并行的工作、减少不必要的等待或拆分阶段交付来实现。
但压缩关键路径不等于压缩质量控制。测试、数据备份、安全审查和回滚演练如果被完全删除,项目可能只是从“延期”转变为“上线后事故”,长期成本反而更高。
3. 什么时候应当牺牲范围,而不是牺牲质量
如果项目日期是由合同、市场窗口或监管节点决定的,范围通常比质量更适合进行阶段化处理。可以将非核心功能、低频场景和优化项放到第二阶段,但必须明确后续交付时间和责任人。
如果核心流程尚未稳定,或者数据准确性、安全性和合规性存在明显问题,则不建议为了守住日期而强行上线。项目成功不是单一维度,按时交付一个无法使用的系统,不能称为项目成功。
4. 什么时候应当接受日期后移
当关键路径没有替代方案、质量风险无法通过增加资源解决,或者新增范围已经明显改变项目目标时,接受日期后移可能是更专业的决策。重要的是,日期后移必须带有新的基线、责任人和风险控制措施,而不是一句“再延期一周”。
我建议用三个问题帮助团队做取舍:延迟一天会产生什么业务损失?压缩质量会产生什么长期风险?减少范围是否能够保留核心价值?把这三个问题摆在一起,通常比单纯争论“能不能按原日期上线”更容易形成可执行方案。

九、如何建立一套可以直接使用的进度计划模板
1. 计划表至少保留十个字段
一份适合执行的计划表,不需要无限增加字段,但以下内容最好完整保留:
- 任务名称:用动词和交付对象描述,不使用“跟进”“推进”这类模糊词。
- 所属阶段:方便按里程碑查看整体进展。
- 负责人:明确实际执行责任。
- 协作人:写明提供输入或配合的人。
- 验收人:明确谁判断任务完成。
- 前置任务:写清楚任务启动条件。
- 计划开始与结束时间:形成原始基线。
- 预计投入工时:区分工作量和日历周期。
- 当前状态:建议使用未开始、进行中、阻塞、待验收和已完成。
- 风险与下一步:记录影响、决策和行动。
2. 计划更新时只修改日期是不够的
如果某项任务从周三推迟到周五,项目经理不能只改结束日期,还应检查后续任务是否需要顺延、资源是否仍然可用、里程碑是否受到影响、外部人员是否已经收到新的时间安排。
对于已经发生的延期,建议保留原计划日期。原计划是基线,实际日期是执行结果,二者都需要存在。没有基线,就无法判断项目到底偏差了多少,也无法在复盘时找到估算系统性偏差。
3. 用状态语言替代模糊汇报
| 模糊说法 | 可执行说法 | 管理价值 |
|---|---|---|
| 正在推进 | 已完成接口字段确认,剩余联调和异常处理,预计周四提交测试 | 可以判断剩余工作和时间 |
| 问题不大 | 当前阻塞不影响本周里程碑,但若周五前未解决将影响验收 | 明确风险触发点 |
| 基本完成 | 主流程已通过,仍有两个中等级缺陷待修复,尚未达到验收标准 | 避免过早标记完成 |
| 等业务确认 | 等待业务负责人确认三个流程,已预约周三15点评审 | 将等待转化为责任和时间 |
4. 设定最小可行的会议节奏
项目例会不应变成所有人轮流朗读任务状态。建议会前自动或集中更新计划,会议只讨论红色风险、关键路径、资源冲突、需要决策的变更和逾期未解决的阻塞。
小项目可以每周一次,中型项目可以每周一次正式评审并在关键阶段增加短会,大型项目则需要项目层、工作流层和管理层分层同步。会议频率不是越高越好,关键在于每次会议是否产生明确决策和下一步动作。

十、工具选择与落地:什么时候需要项目管理平台
1. 表格仍然适用的情况
当项目团队人数少、项目数量少、依赖关系简单、数据安全要求不高时,共享表格足以支撑基本管理。它的优势是启动快、学习成本低、修改灵活,适合项目初期和一次性活动。
但表格的问题也很明显:多人同时编辑容易产生冲突,跨项目资源难以汇总,历史变更不容易追踪,提醒和权限管理通常依赖人工。项目规模增长后,表格维护成本会逐步超过它带来的便利。
2. 需要平台化管理的信号
- 同一批核心人员同时参与三个以上项目。
- 项目计划需要产品、研发、测试、交付和客户共同查看。
- 任务依赖复杂,单项延期会影响多个里程碑。
- 管理层需要实时查看项目组合,而不是等待周报。
- 企业需要保留变更记录、审批记录和责任追踪。
- 组织对私有化部署、数据隔离或国产化替代有要求。
在这类场景中,某项目管理平台的价值通常不是“替你制定计划”,而是减少信息同步成本,让计划、任务、状态、工时、风险和变更记录保持在同一套数据体系中。PingCode支持中大型企业及100人以上组织使用,并提供私有化部署、Jira平滑迁移等能力,适合纳入企业级项目管理工具评估。
3. 选型时不要只看功能数量
很多企业选工具时会被功能列表吸引,但真正影响落地的往往是迁移成本、使用习惯、权限结构、数据口径和管理流程。一个功能很多却没人愿意更新的平台,实际价值可能低于一张字段简单但团队每天维护的表格。
我建议从一个真实项目开始试用,并重点验证以下内容:
- 能否把交付物、任务、依赖和里程碑建立起来。
- 能否查看同一成员在多个项目中的负荷。
- 能否区分计划日期、实际日期和预计完成日期。
- 能否记录阻塞原因、变更原因和审批过程。
- 能否按不同角色提供合适的信息视图。
- 能否满足部署、权限、数据迁移和接口集成要求。
工具选型的最终标准不是功能最多,而是能否让团队更早发现偏差、更快完成决策,并且留下足够的交付证据。

十一、上线前、执行中和变更后的检查清单
1. 项目启动前检查
- 最终交付物是否已经写清楚?
- 哪些内容明确不属于本阶段范围?
- 关键里程碑由谁验收?
- 每项关键任务是否有负责人和前置条件?
- 共享资源是否真的在对应时间段可用?
- 外部供应商、审批人和客户是否确认了时间窗口?
- 关键路径上的任务是否有缓冲或替代方案?
2. 项目执行中检查
- 计划是否按固定节奏更新,而不是临近汇报才集中补录?
- 延期任务是否说明了原因和预计完成时间?
- 阻塞事项是否有明确的升级对象?
- 关键路径是否发生变化?
- 当前资源是否被其他项目临时占用?
- 完成百分比是否有实际交付物支撑?
- 新增需求是否经过范围和工期影响评估?
3. 计划变更后检查
- 是否保留了原计划基线?
- 是否记录变更原因和决策人?
- 是否同步更新了受影响的任务和里程碑?
- 是否重新确认了资源、验收和发布窗口?
- 是否通知了客户、管理层和协作团队?
- 是否明确下一次检查节点?

十二、总结:项目如期完成,靠的不是计划永不改变
1. 真正的黄金法则是管理不确定性
项目实施进度计划不可能准确预测未来每一天。需求会变化,人员会临时不可用,供应商会延迟,审批窗口也可能调整。成熟的计划不是假装这些事情不会发生,而是提前写清楚哪些条件会影响日期、谁来判断影响、出现变化后如何调整。
因此,这五个黄金法则并不是五个孤立技巧,而是一条完整的管理链路:先明确完成标准,再拆解任务;先梳理依赖,再安排日期;先确认真实资源,再设置缓冲;最后通过跟踪、预警和变更记录持续修正。
2. 下一步:用一个真实项目做30分钟压力测试
如果你正在负责一个项目,不必先花几天时间重做全部计划。可以立即选出最近的一个关键里程碑,用30分钟完成一次快速检查:
- 写出这个里程碑真正需要交付的成果和验收条件。
- 列出所有前置任务,并标明谁提供输入、谁负责完成。
- 检查关键人员在对应时间段是否真实可用。
- 找出一项延期后最可能影响最终日期的任务。
- 为这项任务设定触发阈值、升级对象和替代方案。
- 将检查结果同步给所有受影响的参与者。
做完这次压力测试,你通常会发现,最需要调整的不是几十个普通任务,而是少数关键依赖、共享资源和验收节点。项目按期交付的本质,不是让每一项工作都完美按计划进行,而是在关键路径开始失控之前,做出足够快、足够透明、足够有依据的管理决策。
先从一个里程碑开始,把日期背后的条件写出来,再逐步扩展到整个项目。计划一旦能够解释“为什么延期、影响谁、下一步怎么选”,它才真正从一张时间表变成了项目如期完成的控制系统。
常见问题解答(FAQ)
1. 项目实施进度计划应该包含哪些核心内容?
我以前做过一个企业官网改版项目,启动会上把任务、负责人和日期都列得很完整,但两周后还是出现了延期。后来我发现,原计划缺少验收标准、前置条件和资源冲突说明。到底怎样的项目实施进度计划,才不是一张“看起来很专业”的日期表?
我判断,一份可执行的项目实施进度计划,至少要同时回答六个问题:交付什么、拆成哪些任务、谁负责、何时完成、依赖什么、怎样判断完成。少了其中任何一项,计划都可能在执行阶段失去管理价值。我在官网改版项目中使用过一张包含 43 项任务的排期表,最初只有任务名称、负责人和截止日期。
表格看起来很完整,但“完成首页设计”到底是提交设计稿,还是通过业务负责人确认,团队并没有共识,导致设计阶段实际多出 4 个工作日的反复修改。
后续我把任务字段调整为“任务、交付物、前置任务、负责人、验收人、计划开始、计划结束、状态、阻塞原因”九项,计划中的任务数量减少到 31 项,但每项任务都能被检查,反而更容易跟进。
计划字段解决的问题常见错误 交付物明确任务最终产出只写“开发”“跟进”“优化”等笼统词 前置任务识别任务依赖默认所有工作都可以并行 验收人确认谁有权判定完成负责人完成后无人确认 阻塞原因解释任务为何停滞只更新“进行中”状态 我建议先从项目最终交付物反推任务,而不是直接按部门列工作。
例如“系统上线”应拆成需求确认、技术方案评审、开发、测试环境准备、功能测试、用户验收、数据迁移和正式发布。拆解到每项任务能够估算工期、分配责任并验证结果,就已经足够;继续拆成半天甚至一小时的操作步骤,通常只会增加维护成本。
判断计划是否合格,可以在项目启动前做一次“离场测试”:随机抽取一项任务,让负责人说明产出、前置条件、预计完成时间和验收人。如果对方只能说“先做着看”,说明这份计划仍然是任务清单,而不是实施计划。
2. 项目实施进度计划中,如何找到真正影响交付日期的关键路径?
我曾经遇到过这样的情况:一个项目有近 60 项任务,团队每天都在更新进度,但项目经理仍然说不清哪几项延期会影响最终上线。我想知道,关键路径是不是所有重要任务的集合,普通团队又该怎样用简单方法识别它?
关键路径不是“最重要任务”的同义词,而是决定项目最短交付周期的一条任务链。判断它的核心,不是看任务名称有多重要,而是看任务之间的依赖关系,以及任务是否几乎没有可延误的缓冲时间。我在一次内部系统上线项目中画过一张简化依赖图。最初大家把培训材料制作视为重点任务,因为涉及人数多;
但真正决定上线日期的是“接口开发,联调,数据校验,用户验收,发布”这条链。培训材料晚两天可以调整,但接口联调晚两天,发布窗口就会整体后移。
任务链预计工期是否能并行延期影响 需求确认 → 原型评审 → 视觉设计8 个工作日部分并行中等,可通过提前确认减少等待 接口开发 → 联调 → 数据校验12 个工作日受前置条件限制高,直接影响验收 培训材料 → 内部培训5 个工作日可与联调并行较低,可调整培训批次 用户验收 → 正式发布4 个工作日基本不能并行高,属于上线前硬节点 实际操作时,我会先给每项任务补充三个标记:前置任务、最晚开始时间、是否存在替代路径。
然后连续追问:“如果这项任务推迟两天,后面的哪一项会被迫推迟?”能够一路传导到最终里程碑的任务,优先级就高于只影响局部工作的任务。还要特别注意资源依赖。有些任务在流程上可以并行,但因为只有一名测试人员或一套测试环境,实际上无法同时执行。
此时它们会形成“资源造成的隐性关键路径”,这是只看甘特图而不看资源分配时最容易漏掉的地方。我的建议是,不要在项目开始时把所有任务都标成关键任务。启动阶段先识别可能影响里程碑的任务链,执行两周后再根据实际等待时间和资源冲突重新确认。关键路径不是一次性贴上的标签,而是随着计划和资源变化不断校准的判断。
3. 项目排期时,怎样同时考虑工期、人员和缓冲时间?
我以前把一个开发任务估算为 10 人日,安排两名成员同时投入,直觉上以为 5 天就能完成,结果实际用了 8 天。后来才发现,两个人需要额外沟通,且其中一人还被其他项目占用了 40% 的时间。项目实施进度计划到底应该怎样避免这种“理论工期”?
最容易踩的坑,是把“工作量”直接当成“日历工期”。10 人日只说明需要投入多少工作,不代表两个人在 5 个自然工作日内就能完成,因为并行效率、沟通成本、人员可用时间和前置等待都会改变最终排期。在我处理过的一次产品版本发布中,开发工作量估算为 18 人日。
表面上安排 3 人投入 6 天即可完成,但其中一名开发只能投入 50%,另一名开发还要承担线上问题处理,实际有效投入只有每天约 2.1 人日。最后我们将开发阶段排为 9 个工作日,并额外预留 2 天缺陷修复缓冲,计划反而比原先更可信。
估算项目理论判断实际排期判断 工作量18 人日仍按 18 人日管理 名义人数3 人按实际可投入比例折算 有效投入3 人日/天约 2.1 人日/天 开发工期6 天约 9 天 风险缓冲不设置增加 2 天处理缺陷和等待 我通常会把人员可用率分成三档:超过 80% 视为高投入,50% 至 80% 视为正常兼任,低于 50% 则不建议承担关键路径上的核心任务。
这个划分不是行业硬性标准,而是为了提醒项目负责人:名义上被分配的人,不等于每天都能稳定产出。缓冲时间也不能简单地在项目最后随意加几天。更有效的做法是把缓冲放在高不确定性环节之后,例如外部供应商交付、用户验收、数据迁移和复杂联调。对于确定性较高的重复工作,不必过度加 buffer;
对于一旦出问题就会阻塞后续任务的节点,则应明确预留。排期完成后,我会做一次“资源冲突扫描”:按周查看每个人的任务总量,重点检查同一人是否在同一天承担多个关键任务。如果一个人同时负责需求确认、缺陷修复和上线审批,哪怕表格里的日期没有重叠,计划实际上也已经超载。
4. 项目发生需求变更或任务延期时,应该怎样调整进度计划?
我经历过一次需求方临时增加报表功能,团队当时只把上线日期往后顺延了 3 天,却没有同步修改测试、验收和培训安排,最后所有环节都被迫压缩。遇到变更时,为什么不能只改一个日期?一套真正可执行的调整流程应该怎样设计?
因为进度计划不是一串孤立日期,而是一组相互连接的任务、资源、里程碑和承诺。只修改一个截止日期,通常会掩盖变更带来的连锁影响,等到执行后期才发现测试时间、验收窗口或供应商资源已经无法匹配。
我在一次报表功能变更中,先没有直接答应新增需求,而是把变更拆成四个影响层面:新增开发工作量、测试范围扩大、用户验收时间增加、上线培训材料需要更新。原计划上线日在 6 月 28 日,如果完整纳入变更,实际需要增加 6 个工作日,而不是简单顺延 3 天。
变更对象原计划变更后影响处理动作 开发5 个工作日增加 3 个工作日确认是否拆分为首发版和后续版 测试4 个工作日增加 2 个工作日重新安排测试资源 用户验收2 个工作日增加 1 个工作日提前锁定验收人时间 培训与发布3 个工作日材料和窗口需同步调整重新确认上线通知和培训安排 我建议采用“变更四问法”。
第一,变更增加了哪些任务;第二,哪些任务会被阻塞或延期;第三,是否占用关键路径上的人员和环境;第四,范围、时间、质量和资源中,哪一项需要重新取舍。只有回答完这四个问题,才能给出可信的交付日期。如果业务方不接受延期,就必须明确代价,而不是要求团队“加快一点”。
可选方案通常只有三类:减少本次交付范围、增加可用资源、降低部分非核心环节的优先级。比如把新增报表拆为基础查询和高级筛选两个版本,先保证基础功能进入首发版。每次调整后,至少要同步更新任务依赖、里程碑日期、责任人、风险记录和对外承诺。
我还会在计划表中保留“调整前日期、调整后日期、调整原因”三列,避免团队只看到最新结果,却无法解释项目为何发生变化。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/29246
读者评论
文章把“计划完整”和“计划可执行”区分得很清楚,尤其是交付物、依赖、资源四层模型,对软件上线项目比较有参考价值。
关于资源冲突和缓冲的分析很现实。很多排期只计算任务工时,却忽略沟通、切换和审批时间,这确实是多项目并行时延期的常见原因。
文中对甘特图的定位比较客观,工具只能帮助跟踪和协作,不能替代目标澄清、责任确认与变更决策,这一点值得项目经理重视。
