5大步骤完善项目管理检查制度,提高项目成功率!
很多项目并不是败在没有计划,而是败在“检查过了却没有产生动作”:周会上所有人都说进度正常,测试阶段却突然暴露大量缺陷;项目台账里问题已经标记为“已解决”,验收时客户仍然拒收;项目经理每天追着成员要进度,管理层却无法判断哪些风险必须立即决策。真正有效的项目管理检查制度,不是增加表格和会议,而是把检查标准、责任人、整改期限和复核结果连接成一条可追溯的闭环。
本文结合我参与项目流程梳理、交付检查和项目管理数字化建设时的观察,拆解一套适用于研发、工程、交付、市场和跨部门项目的五步方法。文中的部分数据为项目管理场景中的匿名化观察或情景模拟,用于说明判断逻辑,不代表某个行业的统一统计结论。
一、先讲核心结论:检查制度的关键不是“查得多”,而是“纠偏快”
1. 项目检查制度要回答五个问题
一套能落地的检查制度,至少要回答五个问题:检查什么、什么时候检查、由谁检查、什么结果算合格、发现问题后如何关闭。只写“加强项目过程管理”“定期检查项目进度”,都还不能称为制度,因为执行者无法据此做出一致判断。
例如,“检查需求是否明确”是一个方向,不是检查标准。可执行的写法应该是:需求范围已经由业务负责人和项目负责人确认;每项需求都有唯一编号;验收条件可以被测试或现场核验;未决事项已经标注责任人和截止日期。这样,检查才不会依赖个人经验。
- 检查对象:目标、范围、进度、质量、成本、风险、资源、变更和验收条件。
- 检查节点:立项、计划评审、关键里程碑、阶段准入、重大变更、验收和复盘。
- 检查责任:填报人、检查人、整改人、复核人和升级决策人分别明确。

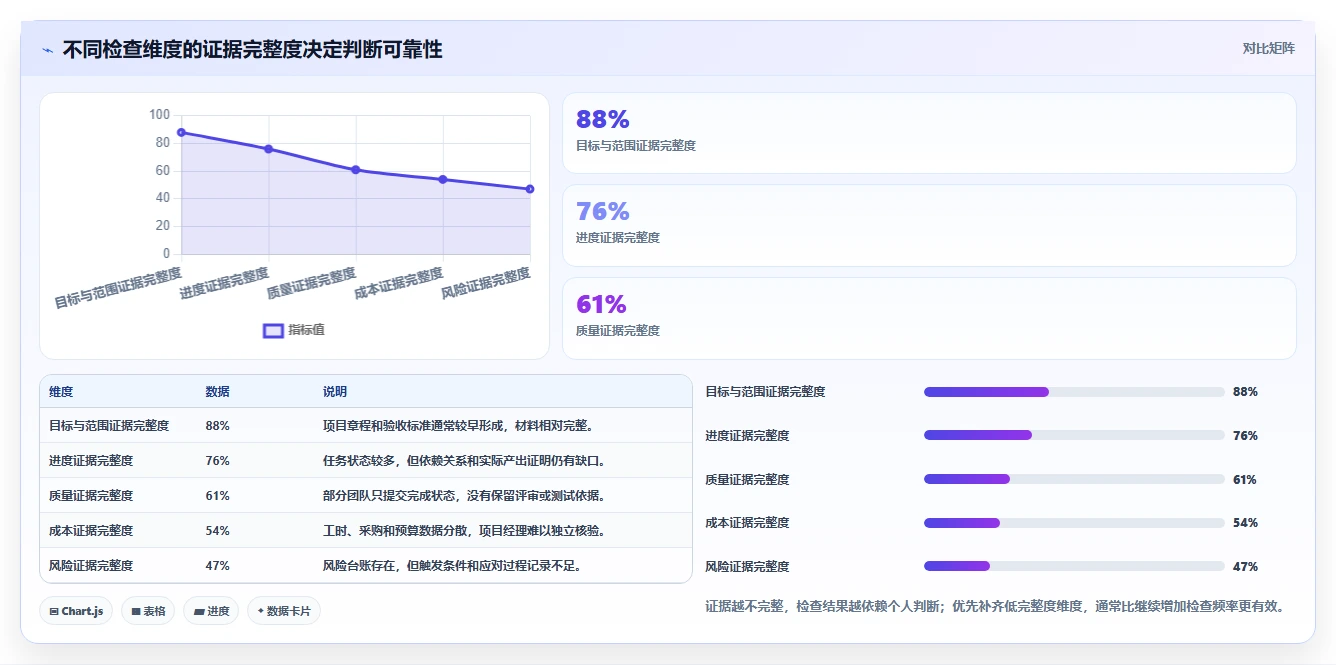

- 检查证据:计划版本、评审记录、测试报告、现场照片、验收单、合同数据或会议决议。
- 闭环规则:问题必须有等级、措施、时限、复核结果和关闭依据。
2. 把“项目成功率”拆成可以管理的结果
“提高项目成功率”不能只理解为项目最终按时交付。一个项目可能按时上线,却因为返工过多、成本超支或客户不认可而称不上成功。因此,我在设计检查制度时,通常会把成功拆成五个维度:里程碑按期完成、交付物符合质量标准、成本处于预算边界、范围变更可控、客户或内部验收通过。
如果企业只检查进度,就会出现一种典型假象:进度表显示任务完成率达到90%,但其中相当一部分只是“提交过一次”,并不意味着交付物已经通过评审。制度必须同时检查任务完成状态和交付结果,避免把“动作完成”误认为“价值完成”。

3. 用“进入条件”和“退出条件”代替形式化检查
我认为,项目检查制度最容易被忽略的一点,是没有规定项目能否进入下一阶段。比如需求评审结束后,团队直接开始开发;工程图纸尚未确认,现场已经开始施工;测试缺陷没有达到发布标准,项目仍然安排上线。这些问题的共同原因,是检查只记录“开过会”,没有判断“是否具备进入下一步的条件”。
更有效的做法是给每个阶段设置准入和退出标准。阶段检查不是为了证明大家做过工作,而是为了决定项目是否继续、暂停、补充资源或升级处理。检查制度真正产生管理价值的时刻,往往不是发现问题,而是阻止项目带着问题进入更昂贵的下一阶段。
二、背景和真实场景:为什么很多项目“周周检查,仍然失控”
1. 例会检查与项目检查不是一回事
在不少企业,项目检查被等同于周例会。会议流程通常是各负责人轮流汇报:“本周完成了什么,下周计划做什么,有没有问题。”如果没有统一的证据、偏差阈值和决策机制,会议就容易变成信息交换,而不是管理控制。
我观察过一个跨部门软件交付项目,团队连续三周在周报中写“整体按计划推进”。到了联调阶段,才发现客户确认的接口字段与研发理解不一致,相关功能需要返工。回看会议记录,问题并非完全没有出现,早期周报中已经有“接口细节待确认”的描述,只是没有被升级成阻断项,也没有设置确认截止时间。
这类问题说明,项目检查不能只问“有没有问题”,而要继续追问:问题影响哪个里程碑?如果不处理会造成什么后果?谁在什么时间前完成确认?逾期后由谁决策?没有这些追问,项目检查很容易停留在报表层面。
2. 三种常见的失控场景
(1)进度正常,交付质量失控
研发项目中,任务可能已经标记完成,但代码审查、接口联调或测试覆盖不足。工程项目中,施工节点完成了,隐蔽工程记录却不完整。市场项目中,活动按时上线了,但素材、落地页和数据埋点并未完成验收。
这类项目的检查缺口,是把“完成任务”当成“完成交付”。制度需要把任务状态与交付物状态分开记录,并规定谁确认交付物达到标准。
(2)风险已经出现,但仍然停留在风险清单里
风险登记表不等于风险管理。很多团队会把“关键人员可能离职”“供应商交付延期”“客户需求可能变更”写进清单,却没有明确触发条件和应对动作。风险清单因此成为一份静态文件,而不是能够推动决策的工具。
有效的风险检查应该包含预警信号。例如,关键供应商连续两次未按承诺提交样品,就应触发替代供应商评估;客户连续超过三个工作日未确认关键需求,就应升级项目负责人或发起人,而不是继续等待。
(3)问题反复出现,但每次都被当成新问题处理
如果同一类问题在多个阶段反复出现,说明制度缺少前置控制。比如需求变更反复导致开发返工,可能不是执行人员不认真,而是变更入口、影响评估和审批权限没有定义清楚。再比如材料数量反复对不上,可能是采购、仓库和现场使用之间没有统一数据口径。
检查制度不能只关注“这次问题是否解决”,还要判断“为什么它会重复发生”。后者才是复盘应该改变的地方。

3. 检查制度越复杂,不一定越有效
有些企业建立制度时追求“全面”,把几十个检查项、多个审批层级和大量周报字段全部加入流程。短期看似规范,长期却会带来两个后果:一是项目成员为了按时填表而复制旧内容;二是管理者面对大量数据,反而看不出真正需要决策的异常。
我的判断标准不是检查项数量,而是每一项检查是否会触发一个动作。如果某项数据连续数月没有影响资源调度、计划调整、质量改进或风险升级,就应该重新评估它是否值得保留。检查项必须与决策绑定,否则只是记录成本。
三、第一步:明确检查范围,把模糊要求改成可判定标准
1. 先建立项目检查维度
建议项目管理检查至少覆盖八个维度,但不同项目可以按风险取舍。软件项目通常更重视需求、质量、依赖和发布风险;工程项目更重视安全、材料、合同、现场质量和付款;营销项目则更重视内容审批、投放节奏、预算消耗和数据回收。
| 检查维度 | 需要回答的问题 | 常见证据 | 不检查的后果 |
|---|---|---|---|
| 目标与范围 | 做什么、不做什么,最终交付如何验收 | 项目章程、需求清单、验收标准 | 范围蔓延、交付争议 |
| 进度 | 关键里程碑是否偏离,依赖是否阻塞 | 计划版本、里程碑记录、任务状态 | 延期在后期集中暴露 |
| 质量 | 交付物是否符合标准,缺陷是否重复 | 评审记录、测试报告、检查单 | 返工、投诉、验收失败 |
| 成本 | 实际消耗是否接近预算,偏差是否可解释 | 采购单、工时、付款和预算数据 | 利润下降、预算超支 |
| 风险 | 风险是否触发,预案是否有责任人 | 风险台账、预警记录、应对方案 | 小问题演变成重大事故 |
2. 把“应该做好”改写成检查句
制度语言要让不同的人得出相同结论。比如“加强变更管理”可以改写为:“所有影响范围、预算、交付时间或验收标准的变更,必须在执行前完成影响评估,并由指定审批人确认。”这句话包含对象、触发条件、动作和审批要求,执行时不容易产生歧义。
“关注项目质量”可以改写为:“关键交付物提交后,必须由业务负责人和专业负责人完成评审;评审结论分为通过、限期修改和退回重做,所有未通过项必须进入问题台账。”这样,质量检查就不再依赖“大家感觉没问题”。
3. 为每项检查设置合格、不合格和待确认
我不建议把检查结果只设计成“是”或“否”。在真实项目中,很多事项处于信息尚不完整的状态。如果只能二选一,执行者往往会为了避免暴露风险而选择“是”。增加“待确认”状态,可以保留不确定性,并要求指定时间完成确认。
- 合格:证据完整,达到阶段标准,可以进入下一步。
- 不合格:已经确认存在偏差,需要整改或升级。
- 待确认:信息不足,尚不能判断,但必须指定责任人和确认期限。
- 不适用:该检查项与当前项目无关,需要说明原因,避免被误解为遗漏。

四、第二步:按照项目阶段设置检查节点,不要等到收尾才发现问题
1. 启动阶段:检查项目是否值得开始
启动检查不是简单确认项目名称和负责人,而是判断项目是否具备可管理的基础。至少要确认目标、范围、关键干系人、预算边界、交付时间和验收对象。如果发起人只能说“先做起来再看”,项目后续很可能不断变化,检查制度也会失去判断基准。
启动阶段建议设置一个“项目是否可以正式进入规划”的门槛:目标必须有业务结果描述;范围必须列出不包含的内容;负责人必须具备调动资源的权限;验收人必须被提前识别;重大假设必须记录。对这些条件尚未满足的项目,可以先进入准备状态,而不是强行标记为正式启动。
2. 规划阶段:检查计划是否能被执行
计划不是把截止日期填入日历,而是说明任务之间的关系、所需资源和完成证据。检查计划时,我通常会重点看三件事:关键路径是否被识别,任务是否有明确产出,资源安排是否与现实能力匹配。
例如,一个开发任务写成“完成支付模块”,无法直接检查。更可执行的拆解应包括接口设计评审、开发完成、单元测试、联调通过和发布准备,每个节点对应负责人和证据。工程项目也一样,“完成主体施工”需要拆成材料验收、工序检查、隐蔽工程记录和阶段验收。
3. 执行阶段:检查交付物,而不是只检查汇报
执行阶段的检查应减少“你做到哪一步了”的口头追问,增加对实际产出的核验。研发项目可以检查代码评审、测试结果和缺陷趋势;工程项目可以检查现场记录、材料批次和工序验收;营销项目可以检查素材审批、上线状态和数据埋点。
如果团队使用某项目管理平台,可以将任务、需求、缺陷、审批、文档和问题台账关联起来,减少信息分散在聊天记录、电子表格和邮件中的情况。以 PingCode 的典型应用场景为例,中大型企业或100人以上组织可以将需求、迭代、测试缺陷和发布节点放在同一项目空间中,便于按版本查看未关闭事项。
对于有数据合规、网络隔离或内部系统集成要求的组织,PingCode支持私有化部署;如果企业原有流程建立在 Jira 上,也可以重点评估其迁移能力、字段映射、历史数据保留和权限兼容性。所谓国产替代是否适合,不能只看功能清单,还要核验迁移成本、接口能力、运维方式和供应商服务边界。
4. 监控阶段:检查偏差是否触发动作
监控不是每天刷新仪表盘,而是判断偏差是否超过容忍范围。建议企业事先定义阈值,例如关键里程碑预计延迟超过三个工作日、预算消耗达到计划的80%但完成度低于70%、高风险事项超过期限未关闭,就必须进入升级处理。
阈值不宜照搬其他企业。一个两周的敏捷迭代和一个两年的工程项目,不能使用同样的延期判定标准。我的做法是先按项目规模、风险等级和交付周期设置基础阈值,再在实际复盘中调整,避免“所有偏差都报警”造成告警疲劳。
5. 收尾阶段:检查项目是否真正结束
项目上线或工程完工不等于项目结束。收尾检查至少要确认最终交付物、客户验收、遗留问题、合同结算、资料归档和经验复盘。尤其要注意那些“暂不影响上线”的问题,如果没有明确后续责任,很容易在项目结束后失去管理归属。
| 项目阶段 | 核心检查问题 | 阶段退出条件 | 主要输出物 |
|---|---|---|---|
| 启动 | 目标、范围、验收对象是否明确 | 发起人和负责人完成确认 | 项目章程、范围边界 |
| 规划 | 任务、资源、风险和里程碑是否可执行 | 计划评审通过,关键资源到位 | 项目计划、风险清单 |
| 执行 | 交付物是否按标准形成 | 关键产出完成评审或测试 | 交付物、评审记录 |
| 监控 | 偏差是否已纠正或升级 | 重大偏差有决策,问题有责任人 | 偏差报告、整改台账 |
| 收尾 | 验收、结算、归档和复盘是否完成 | 遗留事项有后续归属 | 验收单、复盘报告 |

五、第三步:明确谁检查、谁整改、谁有权升级
1. 用责任矩阵拆开五种角色
项目检查最常见的制度漏洞,是把所有责任都写成“项目经理负责”。项目经理可以负责组织和推动,但不可能同时替代业务、技术、财务、采购、质量和现场专业人员做出所有判断。
我建议至少区分五类角色:提交事实的人、执行检查的人、负责整改的人、复核结果的人、处理重大冲突的人。一个人可以兼任多个角色,但不能让一个问题只有一个模糊的“负责人”。
| 角色 | 主要职责 | 不应承担的职责 | 典型证据 |
|---|---|---|---|
| 项目成员 | 如实提交任务进展、风险和交付物 | 自行宣布重大问题关闭 | 成果文件、日志、测试记录 |
| 项目经理 | 组织检查、汇总偏差、推动整改 | 替代专业负责人验收 | 检查记录、项目报告 |
| 职能负责人 | 确认专业质量、资源和部门承诺 | 只关注本部门局部目标 | 评审意见、资源确认 |
| PMO或管理办公室 | 检查制度执行、识别跨项目共性风险 | 介入所有日常执行细节 | 项目组合报告、审计记录 |
| 项目发起人 | 处理重大资源、范围和优先级决策 | 替代项目团队完成日常跟进 | 决策纪要、升级结论 |
2. 让检查频率服从风险,而不是服从日历
日常检查、周度检查和阶段检查并不是越多越好。低风险、标准化程度高的项目可以减少重复汇报,把精力放在里程碑和异常项上;高风险项目则需要增加关键路径、供应商、质量和变更检查。
- 低风险项目:每周检查里程碑、阻塞事项和关键交付物,阶段节点进行一次准入评审。
- 中风险项目:每周检查进度、质量、风险和资源,每个关键里程碑单独复核。
- 高风险项目:增加日常异常跟踪,重大变更即时评估,管理层定期审阅风险和资源决策。
- 突发状态项目:暂停常规汇报,建立临时问题指挥机制,优先处理影响范围、客户承诺和安全质量的问题。

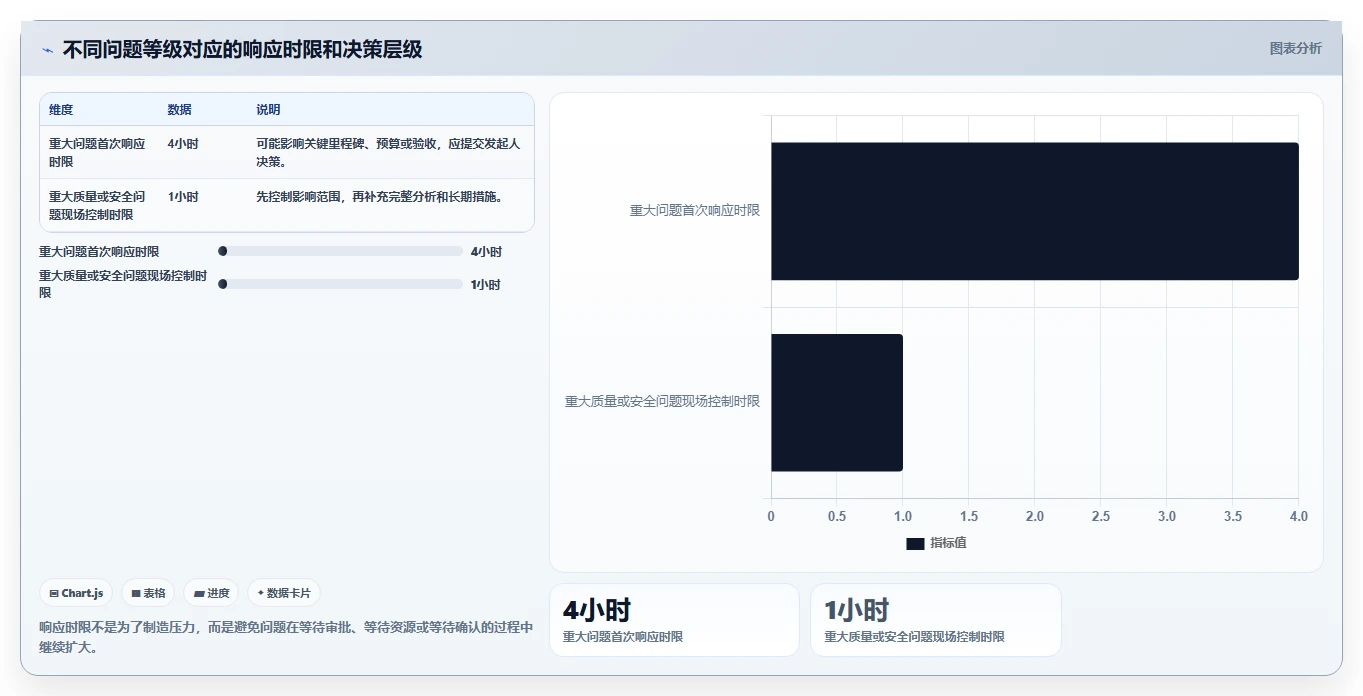

3. 为重大问题建立升级路径
问题升级不是“把问题发给更大的领导”,而是规定什么情况下必须升级,以及升级时需要带什么信息。建议升级内容至少包括问题事实、影响范围、已采取措施、需要的决策、最晚决策时间和不决策的后果。
例如,某关键供应商延期两天,项目团队可以在内部协调;但如果延期将影响合同交付日,就应升级到项目发起人,由其决定追加供应商、调整范围或重新谈判交付计划。没有升级时限,团队往往会因为等待确认而错过最佳处理窗口。

六、第四步:建立问题分级、整改和复核闭环

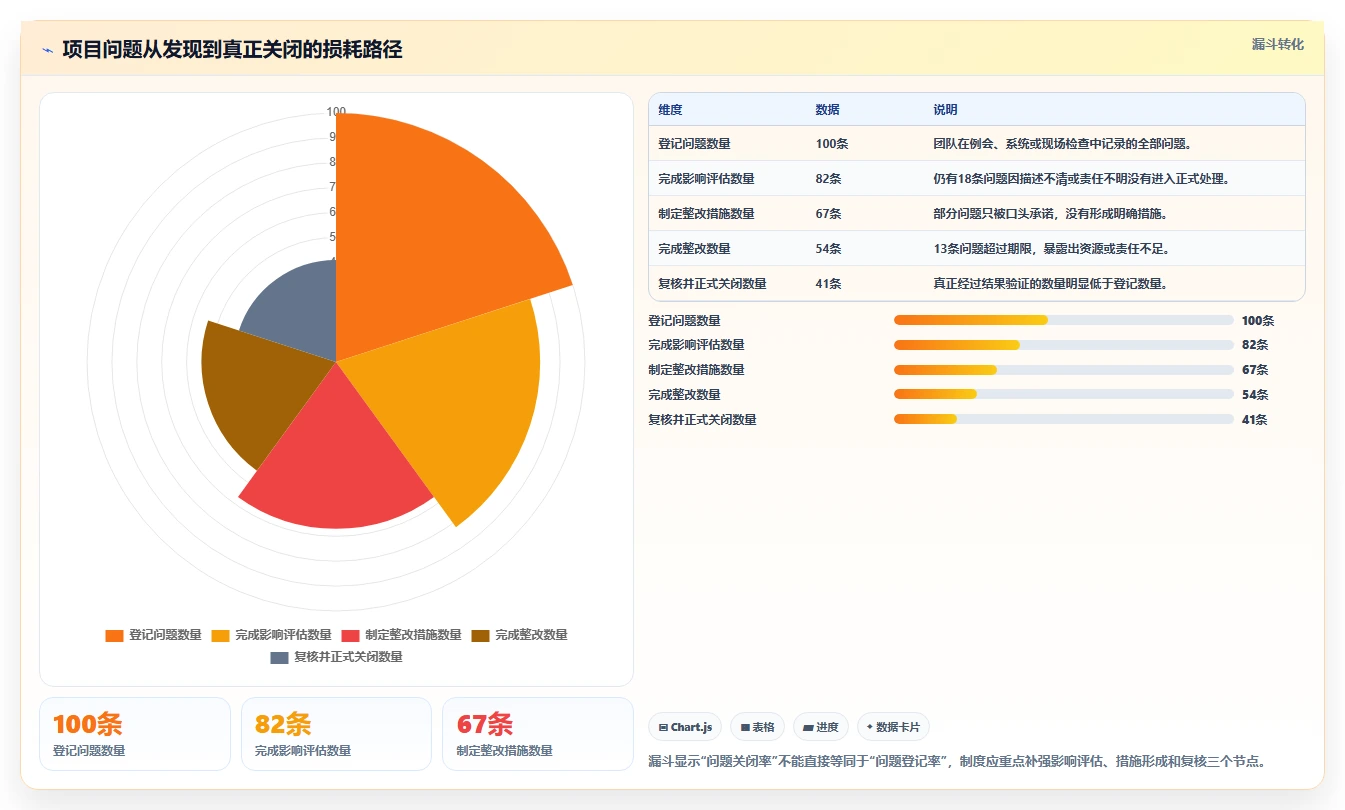

1. 问题台账必须记录“影响”,不能只记录“现象”
“接口还没确认”“材料数量不一致”“客户没有回复”都只是现象。问题台账还需要记录它会影响什么,否则管理者无法判断优先级。影响可以从进度、质量、成本、范围、客户关系和合规安全等角度描述。
例如,“客户未确认接口字段”应进一步写成:“如果在周三前未确认,将影响周五联调,预计造成两名开发人员和一名测试人员等待,可能导致本迭代延期。”有了影响描述,问题责任人和管理层才知道为什么必须处理。
2. 使用三级问题分级即可覆盖大多数项目
制度不需要一开始就设计十级分类。对于多数组织,三级分级已经足够支持日常管理。关键是每一级都要有明确的影响判断和处理方式。
- 一般问题:不影响关键路径和阶段目标,可由责任人按照常规计划解决。
- 重要问题:可能影响里程碑、质量或成本,需要项目经理持续跟进并在例会上复核。
- 重大问题:已经或即将影响合同交付、核心范围、重大预算、客户验收、安全或合规,必须升级决策。
我不建议以“谁的职位高”来定义问题等级。一个初级成员发现的接口阻塞,可能比部门负责人提出的普通资源诉求更重要。问题等级应该由影响和紧迫度决定,而不是由提出问题的人决定。
3. 设计完整的问题闭环字段
| 字段 | 填写要求 | 常见错误 |
|---|---|---|
| 问题描述 | 写清事实、时间、对象和当前状态 | 只写“进度有风险” |
| 影响判断 | 说明影响哪个目标、节点或交付物 | 没有量化或具体范围 |
| 根因假设 | 记录当前判断,后续允许修正 | 一开始就武断归责 |
| 整改措施 | 写具体动作、前置条件和完成标准 | 写“尽快处理”“加强沟通” |
| 整改责任人 | 指定实际能推动动作的人 | 只写部门名称 |
| 复核结果 | 由独立或指定复核人确认结果 | 责任人自己改完自己关闭 |

4. “关闭”必须有证据
问题状态从“处理中”改为“已关闭”,至少需要满足三个条件:整改动作完成,结果符合约定标准,复核人确认并留下记录。软件项目可以保留测试报告、代码评审记录或发布结果;工程项目可以保留复验记录、现场照片和签字单;市场项目可以保留最终素材、投放配置和数据验证结果。
对于无法立即消除的问题,可以使用“接受风险”或“转为遗留事项”,但不能直接标记为关闭。接受风险必须有明确的决策人、有效期和后续观察条件,否则只是把问题从台账中隐藏起来。

七、第五步:用数据复盘检查制度本身,而不是只评价项目团队
1. 先选择能触发决策的指标
指标不是越多越专业。建议每个项目只保留一组能够影响决策的核心指标,并明确数据口径。下面这些指标通常比较实用:
- 里程碑按期完成率:按期完成的关键里程碑数除以计划里程碑总数。
- 高风险事项按期关闭率:在承诺期限内完成复核关闭的高风险事项占比。
- 整改平均关闭周期:从问题正式登记到复核关闭的平均工作日。
- 质量问题重复发生率:同类根因问题在统计周期内再次发生的比例。
- 范围变更审批周期:从变更提出到完成决策的平均时间。
- 阶段检查一次通过率:首次检查即满足阶段退出条件的项目或阶段占比。
- 预算偏差率:实际成本与批准预算之间的偏差比例。
这里尤其要注意“高风险事项按期关闭率”和“问题关闭率”的区别。所有问题都能快速关闭,可能只是团队把问题等级降了,或者直接采用了形式关闭。高风险事项的按期关闭情况,往往比总关闭率更能说明制度是否真正有效。
2. 用趋势判断制度是否改善了项目行为
单月数据很容易受到项目阶段影响。比如项目进入测试阶段后,缺陷数量自然会增加;项目进入采购高峰后,成本支出自然会上升。因此,不能看到某项指标变差就立即认定制度失效,应该结合项目阶段、基线计划和历史趋势进行判断。

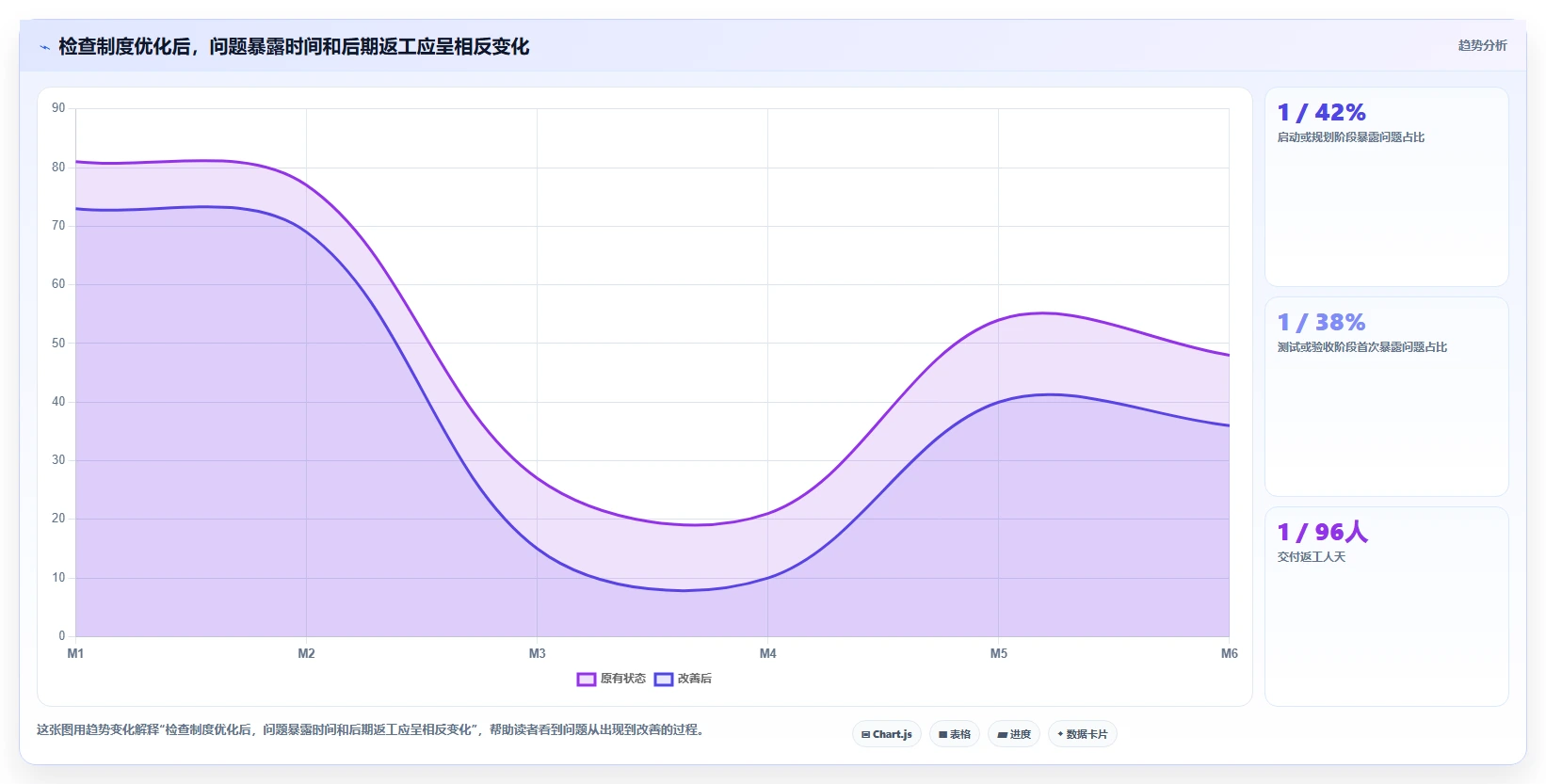

我通常会观察三个趋势:问题是否越来越早暴露,重大问题占比是否下降,重复问题是否减少。如果问题数量增加但暴露时间前移、重大影响下降,说明检查机制可能正在发挥作用;如果报表越来越漂亮,但验收返工和延期没有改善,则要警惕指标被“优化”而不是项目被改善。

3. 把重复问题转化为制度改进项
如果同类问题连续三个项目出现,就不应再只写“加强项目经理培训”。更有效的改进方式是寻找流程缺口:是否缺少模板,是否没有阶段准入条件,是否权限不足,是否数据口径不一致,是否存在部门之间的责任空白。
例如,三个项目都发生客户验收标准临时变化,制度改进项就不应只是提醒团队“加强沟通”,而应增加启动阶段的验收样例确认、需求变更影响评估和客户书面确认节点。复盘的最终产物不是一份总结,而是一条被写回流程的控制措施。
4. 对指标设置使用边界
指标必须服务于判断,而不是反过来绑架项目。里程碑按期完成率高,可能是团队反复修改基线;问题关闭率高,可能是问题被拆散或降级;检查一次通过率高,可能说明标准太低。
因此,我建议每个核心指标都配一个反向验证指标。例如,检查一次通过率要结合验收返工次数;问题关闭率要结合复发率;进度达成度要结合质量缺陷数;预算执行率要结合实际产出完成度。只有正向和反向指标一起看,才不容易被单一数字误导。
八、具体案例:一个跨部门交付项目如何把检查从“报进度”改成“抓偏差”
1. 项目背景与原有问题
下面使用一个匿名化、经过简化的企业交付项目作为示例。项目由业务、产品、研发、测试、实施和客户成功团队共同参与,计划周期为四个月。项目原有管理方式以周报和会议为主,主要记录任务完成百分比,缺少统一的验收标准和问题复核机制。
项目执行到第二个月时,表面数据并不差:任务完成率约为68%,计划完成率约为65%,团队认为整体可控。但进一步检查发现,已经完成的任务中,有一部分没有对应交付物;客户确认事项分散在聊天记录中;11个跨部门依赖没有明确截止日期;测试环境准备比计划晚了五个工作日。
2. 用五步方法重新设计检查机制
- 重新定义检查范围:除了任务进度,增加需求确认、依赖关系、测试准备、客户验收和风险触发条件。
- 设置阶段节点:需求冻结、开发完成、联调开始、测试准入和上线准备分别进行独立检查。
- 拆分角色:项目经理负责组织检查,产品负责人确认需求,技术负责人确认交付质量,测试负责人确认发布条件,客户负责人确认外部验收。
- 建立问题台账:所有影响关键节点的问题必须记录影响、责任人、截止时间和复核方式。
- 设置指标复盘:每周观察高风险事项关闭率、关键依赖逾期数、测试准入一次通过率和返工人天。
3. 改造后的观察结果

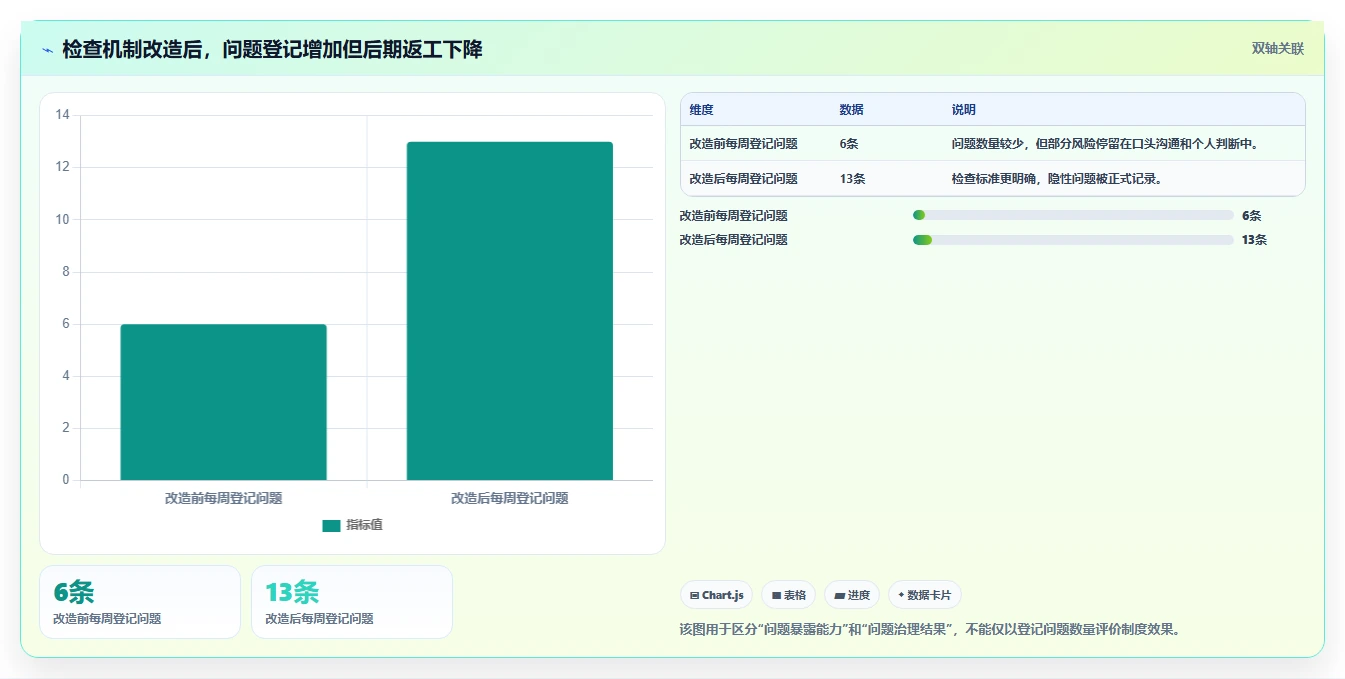

在情景模拟中,项目后续四周的问题登记数量从每周平均6条上升到每周平均13条。这个变化表面上像是项目变差了,实际上是隐性问题开始被记录。与此同时,关键依赖逾期数从9项下降到3项,测试准入一次通过率从55%提升到82%,后期返工投入从预计72人天降至45人天。
这个案例最值得注意的地方是:制度刚开始实施时,问题数量往往会上升。管理者如果只看问题总数,可能误判改革失败;如果同时观察问题暴露时间、重大问题比例、逾期数量和返工投入,才能判断检查制度是否提高了透明度和纠偏效率。

4. 如果使用项目管理平台,应该先配置制度再配置功能
数字化工具可以帮助团队统一记录和追踪,但不能替代管理判断。以PingCode为例,适合中大型企业及100人以上组织将需求、任务、缺陷、版本、迭代和发布过程关联起来,项目管理人员可以按阶段查看未关闭事项、逾期任务和关键依赖。
如果企业考虑私有化部署,应提前评估服务器环境、身份认证、权限模型、备份恢复、接口集成和运维责任。若从 Jira 迁移,还应先盘点项目空间、字段、工作流、历史数据、附件、权限和报表,而不是只验证“能否导入任务”。迁移成功的标准,也不只是数据被搬过去,而是团队能够继续按照原有或优化后的制度完成工作。
对100人以下、项目数量较少的团队,电子表格加统一模板可能已经够用。只有当项目并发、跨部门依赖、权限留痕、自动提醒和历史追溯成为明显负担时,才值得投入更完整的平台。工具的选择顺序应该是先确定检查机制,再判断哪些环节需要系统化。

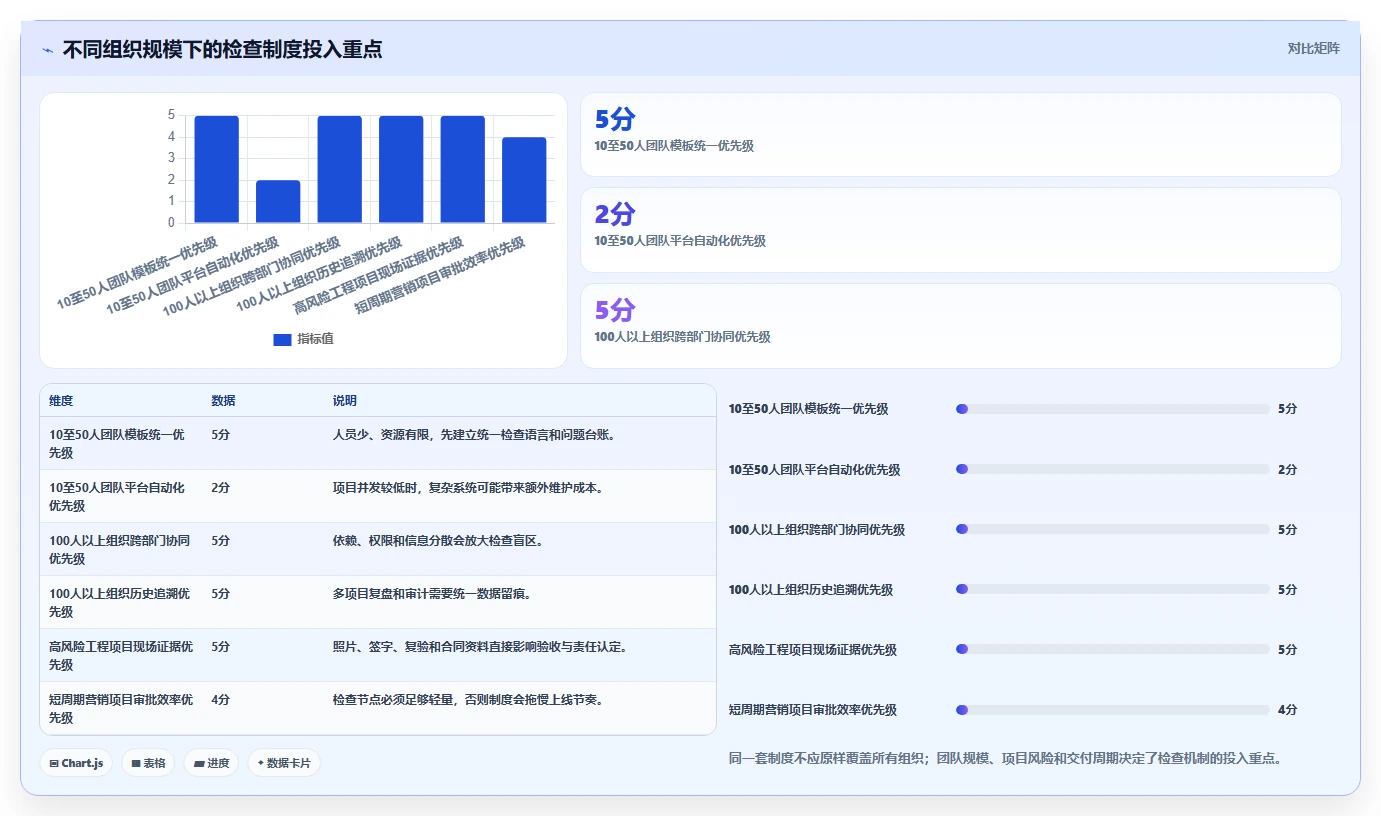

九、不同组织和项目类型的行动建议
1. 中小团队:先做一张表,不要先买复杂系统
如果团队人数不多、项目并发量低,建议先用一张统一检查表和一张问题台账运行四周。检查表只保留目标范围、里程碑、风险、质量、变更和验收六类内容,每项明确责任人和证据。先验证团队能否坚持记录、复核和关闭,再决定是否升级工具。
中小团队最重要的不是建立复杂权限,而是让负责人形成共同语言。项目经理、业务负责人和交付人员对“完成”的理解一致,制度才有基础。
2. 中大型企业:重点解决跨项目和跨部门透明度
中大型企业经常不是缺少项目制度,而是不同部门有不同模板、不同口径和不同升级路径。建议由PMO建立最小统一标准:项目阶段定义、重大风险口径、里程碑状态、问题等级、复盘字段和管理层报表统一,部门内部可以保留专业检查项。
这类组织可以考虑使用某项目管理平台,将项目、需求、任务、测试、变更和风险关联起来。选择时要重点验证权限隔离、私有化部署、数据导出、接口能力、历史数据迁移和组织规模适配,而不是只看页面数量。
3. 工程项目:质量、安全、材料和合同不能被进度覆盖
工程项目不能用“现场进度完成百分比”替代全过程检查。建议把材料进场、关键工序、隐蔽工程、安全整改、工程量确认、合同变更和付款节点纳入统一检查框架。
如果项目存在分包商和供应商,应把外部责任纳入台账,明确提交资料、复验时限和不合格处理方式。项目经理可以推动整改,但不能替代质量、安全或合同专业人员进行最终确认。
4. 软件研发项目:重点控制范围、质量和发布准入
研发项目最容易出现“需求不断增加但计划不变”。制度应明确需求冻结点、变更评估、版本准入、缺陷等级和发布条件。对于高风险功能,不能只看开发完成率,还要检查测试覆盖、关键场景验证和回滚方案。
研发团队可以将未关闭的高优先级缺陷、阻塞依赖和未确认需求作为发布前的硬性检查项。若这些事项没有明确例外审批,项目就不应通过发布检查。
5. 营销和活动项目:重点检查审批链和上线证据
营销项目周期短、参与部门多,最容易在上线前出现素材、法律合规、预算和数据追踪问题。建议把内容审批、渠道配置、预算锁定、落地页验证、数据埋点和应急预案列为上线前检查项。
对于外部活动,还要提前确认供应商、场地、人员和客户通知。不要因为项目周期短,就省略检查;短周期项目往往没有足够时间承受一次重大返工。

十、不同情况下的取舍:制度要管住风险,也要避免拖慢项目

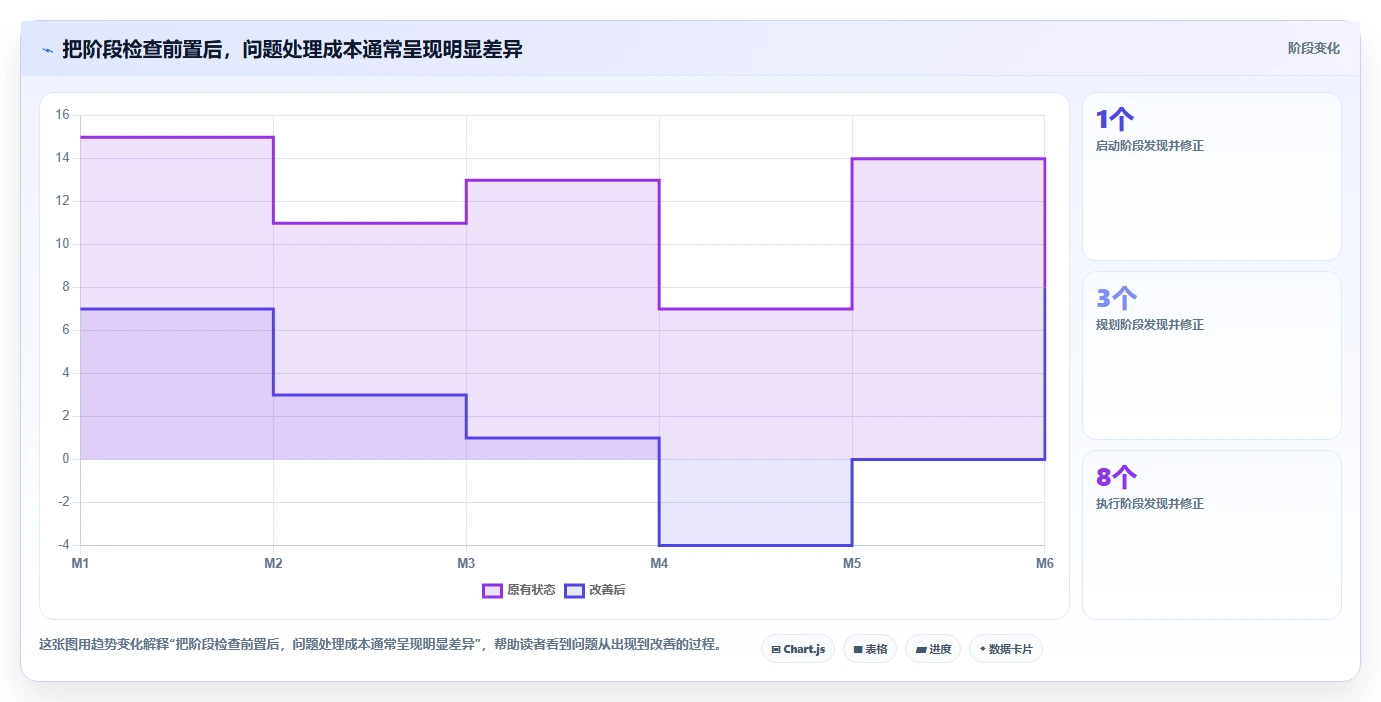

1. 检查全面性与执行成本之间的取舍
检查维度越多,理论上覆盖越全面,但执行成本也越高。我的建议是先区分“不可跳过项”和“按风险启用项”。目标范围、关键质量标准、重大风险、验收条件通常属于不可跳过项;详细成本分析、专项安全检查或复杂审计,则可以按项目类型启用。
如果团队已经出现填表疲劳,应先删除重复字段,而不是要求成员更加认真。一个字段同时出现在周报、会议纪要和系统台账中,通常意味着流程设计没有确定唯一数据源。
2. 标准化与项目灵活性之间的取舍
标准化适合重复性高、交付边界清楚的项目,例如常规实施、版本发布和工程工序。探索性研发、创新业务和早期产品项目则需要保留调整空间。制度可以规定“必须检查什么”,但不必规定每个项目“必须用完全相同的方法完成”。
比较稳妥的方式是建立基础模板和项目附加项。基础模板保证目标、范围、风险、质量和验收不缺失;附加项由项目负责人根据行业和风险增加。这样既避免制度失控,也避免把创新项目限制在僵化流程中。
3. 透明暴露与团队心理安全之间的取舍
如果团队认为暴露问题会带来惩罚,问题就会被延迟、弱化或隐藏。检查制度应区分“主动暴露风险”和“隐瞒风险导致损失”。前者可以被视为管理行为,后者才需要追责。
会议中可以先讨论事实、影响和应对措施,再讨论责任归属。这样更容易让成员在问题尚未扩大时发出预警。项目管理检查的目的,是让组织更早获得真实信息,而不是让每个人都努力证明自己没有问题。
4. 工具投入与管理成熟度之间的取舍
项目管理平台适合解决信息分散、多人协同、权限留痕、自动提醒、数据汇总和历史追溯等问题,但它不能替企业定义验收标准,也不能替管理层做资源决策。
| 现状 | 更适合的做法 | 不建议的做法 |
|---|---|---|
| 团队小、项目少、流程尚未统一 | 先用模板试运行,确定检查项和责任 | 直接上线复杂平台并要求全员填报 |
| 项目多、跨部门依赖多、信息分散 | 使用某项目管理平台统一关联任务、风险和交付物 | 继续依赖多个表格和聊天记录拼接状态 |
| 有数据隔离和合规要求 | 重点评估私有化部署、权限和审计能力 | 只看功能演示,不验证数据和运维边界 |
| 计划从 Jira 迁移 | 先做字段、工作流、历史数据和权限盘点 | 只验证任务导入,不验证日常流程连续性 |
| 制度本身还没有形成 | 先定义标准和闭环,再进行工具选型 | 把工具上线误认为制度落地 |
十一、可直接使用的项目管理检查清单
1. 阶段检查清单
| 阶段 | 检查事项 | 合格判断 | 责任角色 | 证据 |
|---|---|---|---|---|
| 项目启动 | 目标和范围确认 | 发起人、负责人和验收方完成确认 | 项目经理、业务负责人 | 项目章程、范围清单 |
| 计划评审 | 任务和里程碑完整 | 关键路径、依赖和资源已识别 | 项目经理、职能负责人 | 项目计划、资源表 |
| 执行检查 | 交付物符合标准 | 评审、测试或现场检查通过 | 专业负责人 | 评审记录、测试报告 |
| 变更检查 | 影响已经评估 | 范围、成本、进度影响有结论 | 项目经理、审批人 | 变更单、审批记录 |
| 阶段准入 | 未关闭事项受控 | 无阻断项,例外事项有批准 | 项目经理、PMO | 准入清单、例外审批 |
| 项目收尾 | 验收和遗留事项完成 | 交付、结算、归档和后续责任明确 | 项目经理、客户负责人 | 验收单、复盘报告 |
2. 问题台账模板
问题台账不需要写得很复杂,但必须让一个没有参加会议的人,也能理解问题当前处于什么状态。以下字段可以直接复制到表格或某项目管理平台中:
| 编号 | 问题描述 | 影响对象 | 等级 | 整改责任人 | 截止时间 | 复核标准 | 状态 |
|---|---|---|---|---|---|---|---|
| P-001 | 关键接口字段尚未完成客户确认 | 联调里程碑 | 重要 | 产品负责人 | 周三18:00 | 客户书面确认字段和示例 | 处理中 |
| P-002 | 测试环境缺少正式数据脱敏方案 | 测试准入和合规 | 重大 | 技术负责人 | 周二12:00 | 测试负责人完成验证并签字 | 待升级 |
3. 项目制度自测
可以用以下问题对现有制度进行快速检查。它不是权威评分标准,而是一组实务自测建议。如果有三项以上无法回答,说明制度可能仍停留在原则层面。
- 每个项目是否都有统一的检查表或检查字段?
- 每项检查是否写明合格标准和证据要求?
- 检查人、整改人和复核人是否分别明确?
- 是否定义了一般、重要和重大问题的处理方式?
- 是否规定了问题响应时限和升级路径?
- 项目是否存在阶段准入和退出条件?
- 变更是否会影响计划、预算和验收标准?
- 问题关闭是否需要复核证据?
- 是否统计重复问题,而不只是统计关闭数量?
- 复盘结论是否真正改进了模板、流程或权限?
十二、常见问题解答
1. 项目管理检查制度和项目管理流程有什么区别?
项目管理流程描述“项目要经过哪些步骤、完成哪些工作”,检查制度则描述“在什么节点、由谁、依据什么标准判断工作是否合格”。流程解决顺序问题,检查制度解决判断、责任和纠偏问题。两者需要结合,但不能互相替代。
2. 检查是否会增加项目团队的工作量?
短期内会增加少量记录和复核工作,但设计得当可以减少后期返工、重复沟通和临时救火。真正需要避免的是重复填报。建议确定唯一数据来源,让成员提交一次事实,项目经理和管理层按不同视图读取,而不是让同一数据在多个表格中重复维护。
3. 项目经理是否应该负责所有检查?
项目经理负责组织检查、推动问题闭环和协调资源,但不应替代专业负责人进行质量、财务、安全、合同或技术验收。专业判断应由具备相应职责和能力的人完成,项目经理负责确保这些判断及时发生并产生记录。
4. 问题越早暴露,是否说明团队能力越差?
不一定。制度刚开始运行时,问题登记数量上升,可能意味着隐性风险终于被看见。要结合问题影响等级、暴露阶段、逾期数量、重复发生率和后期返工投入判断。一个敢于早报问题、能够快速处理问题的团队,通常比一个报表始终“全绿”但验收频繁失败的团队更健康。
5. 什么时候适合使用项目管理平台?
当企业出现项目并发增多、跨部门依赖复杂、信息分散在多个工具、需要权限留痕或管理层需要统一查看项目组合状态时,平台的价值会更明显。若团队尚未统一检查标准,建议先用模板跑通机制,再通过平台固化流程,避免把混乱流程数字化。
6. 如何判断检查制度是否真的有效?
不要只看检查次数和报表提交率。应重点看问题是否更早暴露、重大问题是否减少、逾期事项是否下降、整改周期是否缩短、重复问题是否减少,以及验收返工和成本偏差是否得到控制。最终判断标准是:检查结果是否改变了项目决策和团队行为。
十三、总结:好的检查制度,应该让项目更早暴露真实状态
完善项目管理检查制度,可以按五个步骤推进:先明确检查范围和合格标准,再按照项目阶段设置检查节点;随后拆分检查、整改、复核和升级责任;建立问题分级与闭环机制;最后用趋势数据复盘制度效果。
我最坚持的一条判断是:项目管理检查制度不是为了让所有项目看起来正常,而是为了让不正常的项目尽早被看见,并在成本还可承受时获得正确决策。如果检查只产生周报,没有产生资源调整、范围决策、计划纠偏或质量改进,它就仍然是形式化工作。
下一步可以从一个正在执行的项目开始,完成三件事:建立一张阶段检查表,整理一份问题台账,选出三个真正影响决策的指标。先运行四周,再根据重复问题、逾期事项和后期返工情况调整制度。等标准、责任和闭环稳定后,再决定是否引入某项目管理平台或进行私有化部署。
当团队能够清楚回答“现在偏差在哪里、谁负责处理、什么时候完成、谁来确认结果”时,项目管理才真正从进度汇报进入可控的过程管理。
常见问题解答(FAQ)
1. 项目管理检查制度应该从哪5个步骤开始建立?
我所在的团队以前也制定过项目管理制度,但实际执行时经常变成“每周填一次进度表、开一次汇报会”。项目延期后回头看,表格几乎都是绿色,却没人能解释风险是什么时候出现的。我想知道,怎样把制度真正设计成可以提前发现问题、推动整改的检查机制?
建立项目管理检查制度,建议按“明确标准、设置节点、分配责任、闭环整改、数据复盘”5个步骤推进。重点不是多增加几张表,而是让每一次检查都能回答三个问题:项目现在是否偏离目标、谁需要采取行动、什么时候验证结果。第一步,明确检查范围和合格标准。至少覆盖目标与范围、进度、质量、成本、风险、资源和变更。
比如“加强进度管理”不能作为检查标准,应改成“关键里程碑是否按计划完成,延期超过2个工作日是否提交原因和纠偏方案”。第二步,把检查嵌入项目阶段。启动阶段检查目标、边界和验收标准;规划阶段检查任务分解、资源和风险;执行阶段检查交付物和依赖事项;监控阶段检查偏差和整改;
收尾阶段检查验收、结算、归档和复盘。第三步,明确检查、整改和复核责任。项目经理可以负责组织和推动,但不应独自承担所有专业检查。研发质量由技术负责人确认,合同和付款由商务或财务确认,重大资源冲突则需要项目发起人决策。第四步,建立问题闭环。
每个问题至少记录问题描述、影响范围、等级、责任人、截止时间和复核人。没有复核证据的问题,不能因为状态被改成“已完成”就直接关闭。第五步,用数据判断制度是否有效。建议持续观察里程碑按期完成率、高风险事项按期关闭率、重复问题率和整改平均关闭周期。
下面是一份适合初次落地的检查框架: 步骤核心动作主要输出物 1定义检查对象与合格标准项目检查清单 2按阶段设置检查节点阶段门检查表 3分配检查、整改、复核责任责任矩阵 4问题分级并跟踪关闭问题台账 5复盘指标与重复问题月度或阶段复盘报告 我更建议先选一个延期风险较高、周期在1至3个月的项目试运行,而不是一开始就覆盖所有项目。
试运行两轮后,删除没有产生决策价值的检查项,再推广到其他团队,制度更容易被接受。
2. 项目管理检查应该检查哪些内容,为什么不能只看进度?
过去我们每周看项目进度,任务完成率经常达到90%以上,但到了交付阶段仍然出现大量返工,预算也比原计划高出不少。现在我不确定项目检查到底应该关注哪些维度,怎样避免团队用“任务完成率”掩盖质量、成本和范围问题?
项目检查不能只看进度,因为“任务完成”通常只是工作被标记为完成,并不等于交付物合格、成本受控或客户认可。实际管理中,最危险的项目往往不是进度表明显变红的项目,而是进度看起来正常、质量缺陷和范围变更已经在后台累积的项目。建议至少建立“范围、进度、质量、成本、风险”五维检查。
范围回答“做的是否还是原来的事”;进度回答“关键节点是否按时完成”;质量回答“交付物是否达到验收标准”;成本回答“投入是否超出预算”;风险回答“未来是否存在可能影响结果的事项”。例如,一个软件项目显示开发任务完成率为92%,但如果未关闭的高优先级缺陷从3个增加到18个,实际上并不适合进入发布阶段。
工程项目也一样,现场施工进度达到80%,不代表材料验收、隐蔽工程记录和安全整改都已经达标。我在设计检查表时,会把“数据指标”和“证据材料”放在同一行,避免只报数字。
示例如下: 检查维度检查问题判断依据异常动作 范围是否出现未审批的新增需求变更单、会议纪要暂停执行并评估影响 进度关键里程碑是否偏差超过容忍值基线计划、实际完成记录提交纠偏方案 质量交付物是否达到验收标准测试报告、验收记录禁止带缺陷进入下一阶段 成本实际成本是否超过预算阈值采购、工时、付款数据重新评估资源和范围 风险高风险事项是否有负责人和应对措施风险台账、跟进记录必要时升级到管理层 一个实用判断是:进度指标用于发现“已经发生的偏差”,风险和质量指标则更有机会发现“即将发生的失败”。
因此,项目例会不应只问“完成了多少”,还要问“哪些事项可能让下一个里程碑无法按时、按质完成”。如果团队规模较小,可以先保留五个维度各1至3项核心指标,不要一开始设计几十项KPI。检查项过多会把项目经理变成报表管理员,反而降低真正解决问题的时间。
3. 项目检查制度中,检查人、整改人和复核人应该如何分工?
我们以前把所有检查责任都写成“项目经理负责”,结果项目经理既要收集数据,又要判断专业质量,还要催促各部门整改,最后很多问题只能口头跟进。怎样设计责任分工,才能既不推诿,也不让项目经理一个人承担全部责任?
项目管理检查最容易踩的坑,是把“负责推动项目”误写成“负责完成所有检查和整改”。项目经理应该是闭环的组织者和协调者,但专业问题的判断与整改必须回到真正拥有资源和专业权限的人手中。建议把角色拆成四类:任务负责人负责提供真实进展和交付材料;项目经理负责组织检查、判断影响并推动决策;
职能负责人负责专业质量和资源问题;复核人负责确认整改是否达到关闭标准。重大问题还应增加项目发起人或管理层的升级角色。举例来说,测试缺陷由测试负责人确认严重程度,开发负责人负责修复,项目经理负责协调版本计划,产品负责人或客户代表负责确认需求结果。
这样分工后,项目经理不会用“开发说已修复”直接替代验收,而是让复核人依据测试记录确认关闭。
可以使用下面的责任矩阵作为制度附件: 事项提交材料检查判断整改责任最终复核 进度偏差任务进展和原因说明项目经理任务负责人项目经理 专业质量测试或质检记录职能负责人专业负责人质量负责人 预算超支成本和采购数据财务或项目经理项目负责人项目发起人 范围变更变更申请和影响评估项目经理与业务负责人指定执行团队变更审批人 检查频率也应按风险分层,而不是所有项目统一每天检查。
普通任务可以每周检查,关键里程碑应在进入前和完成后各检查一次,重大风险则按日跟进。风险等级越高,检查周期越短,升级路径越明确。我建议在责任矩阵中额外增加一列“无响应时的升级对象”。例如,整改期限超过2个工作日仍未启动,先升级到职能负责人;超过5个工作日仍影响里程碑,则提交项目发起人决策。
没有升级规则的责任矩阵,往往只能证明“写过分工”,不能保证问题真的有人处理。
4. 如何判断项目管理检查制度不是流于形式?需要使用哪些指标?
我们团队的检查记录完成率很高,问题台账也填得很完整,但项目延期和返工并没有明显减少。有些问题为了按时结案,负责人直接把状态改成“已解决”,过一段时间又重复出现。我想知道,应该用什么指标判断检查制度到底有没有产生实际效果?
判断检查制度是否有效,不能只看检查次数、表单完成率或问题关闭率。这些指标很容易被“填表行为”优化,却不一定反映项目结果。更有价值的判断方式,是看问题是否更早暴露、整改是否真正有效、同类问题是否减少,以及检查结果是否影响了项目决策。建议把指标分为三组。
第一组是过程指标,例如阶段检查按期完成率和检查材料完整率;第二组是问题指标,例如高风险事项按期关闭率、整改平均周期和重复问题率;第三组是结果指标,例如里程碑按期完成率、验收返工次数、成本偏差率和客户投诉数量。
例如,某团队连续三个月的“问题关闭率”都达到95%,但重复问题率从12%升到21%,说明团队可能只是快速关闭记录,没有消除根因。相反,如果初期问题发现数量上升,但高风险事项关闭周期从10个工作日降到4个工作日,往往代表检查机制开始发挥作用。问题变多不一定是坏事,关键要看暴露时间和处理质量。
建议采用以下指标组合,而不是追求单一成功率: 指标计算方式主要用途需要警惕的情况 高风险按期关闭率按期关闭高风险事项数÷高风险事项总数判断整改执行力关闭率高但复发率也高 整改平均关闭周期问题关闭总耗时÷关闭问题数判断响应速度为追求速度而降低复核标准 重复问题率重复发生问题数÷问题总数判断根因是否解决长期无下降趋势 阶段一次通过率首次检查通过阶段数÷阶段检查总数判断前置准备质量通过率过高但后期返工增加 里程碑按期完成率按期完成里程碑数÷里程碑总数判断计划控制结果通过压缩范围来维持按期 “已关闭”必须有明确证据,例如测试报告、现场照片、验收记录、审批文件或数据对比。
对高风险问题,最好由原整改人以外的复核人确认,避免自己提交、自己验收造成形式闭环。每月或每个阶段结束后,还应追问三个问题:哪些问题本可以更早发现,哪些整改措施没有效果,哪些检查项从未改变过项目决策。如果一项检查连续几轮都没有触发行动,就应考虑删除、合并或改成抽查;
如果某类问题反复出现,则应把检查点前移,而不是继续增加事后填报。数字化工具可以帮助自动提醒逾期、汇总风险和保留记录,但它不能替代标准、责任和复核。选择某项目管理工具前,先确认团队是否已经定义了问题等级、关闭条件和升级规则,否则系统只会把“形式化管理”做得更快。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/29256
读者评论
文章把项目检查从“开会汇报”转向“证据、责任、期限、复核”的闭环,尤其是区分任务完成和交付物完成,这一点对研发和交付项目都很实用。
把检查结果设置为合格、不合格、待确认和不适用,比简单的是非判断更符合实际,也能减少团队为了报表好看而掩盖风险的问题。
文中关于检查项不能过度复杂的观点比较客观。制度如果只增加表格和审批,却没有对应决策动作,确实容易增加一线负担,降低执行质量。
文章案例和数据大多明确标注为观察或情景模拟,避免把个别项目经验包装成行业结论。不过具体落地时,还需要结合项目规模和组织权限进一步调整。
