项目延期,很多时候不是团队执行力差,而是管理者根本没有看到延期是如何发生的。当需求记录在邮件里、任务散落在群聊中、进度依赖个人汇报、风险直到交付前才暴露,再强的员工也只能被动救火。高效项目管理系统的核心,不是把任务搬到线上,而是把目标、流程、责任、数据和风险串成一个能够持续运行的管理闭环。

我在参与项目流程梳理和协同系统评估时,反复看到一个现象:企业往往先采购工具,再思考管理规则;先关注有没有甘特图、看板和报表,再确认这些功能是否服务于真实的业务流程。结果是系统上线了,任务数量增加了,会议和人工汇总却没有减少。

因此,本文不把项目管理系统理解为一份功能清单,而是从系统架构的角度,拆解五个真正决定使用效果的核心要素,并进一步说明不同规模、不同项目类型的团队应该如何落地、如何取舍,以及如何判断一套系统是否值得长期使用。

一、先讲核心结论:项目管理系统不是工具堆,而是管理闭环

1. 五大要素决定系统能否真正产生管理价值

一套高效的项目管理系统,至少要把以下五个层面连接起来:目标与项目组合、流程与任务协同、角色与权限、数据与可视化、风险变更与复盘。这五个要素不是并列的五个模块,而是一条从“为什么做”到“如何做”,再到“如何改进”的链路。

架构要素 主要回答的问题 常见失控表现 系统应提供的能力
目标与项目组合 为什么做这个项目,优先级是什么 项目越来越多,资源却越来越分散 目标关联、优先级、项目组合视图
流程与任务协同 具体要做什么,先做什么,谁来做 任务遗漏、依赖不清、重复返工 任务层级、工作流、依赖、里程碑
角色与权限 谁负责、谁审批、谁能查看和修改 责任模糊或数据权限失控 角色模型、权限控制、操作留痕
数据与可视化 现在进展如何,哪里需要决策 管理者依赖周报和口头询问 仪表盘、状态口径、统计分析
风险变更与复盘 出了问题怎么办,经验如何沉淀 需求反复变化,问题重复发生 风险登记、变更记录、复盘资产

如果系统只有任务管理,没有目标关联,团队可能会“忙得很有秩序”,却无法确认工作是否产生业务价值。如果系统只有图表,没有准确的任务和状态数据,管理层看到的只是漂亮但失真的仪表盘。

我更愿意用一句话概括判断标准:好的项目管理系统,应当让管理者少问几次“现在怎么样了”,让执行者少解释几次“我为什么还没完成”,让团队在问题发生之前就能看到偏差。

揭秘高效项目管理系统架构:5大核心要素助您打造卓越团队

2. 架构设计的优先级高于功能数量

很多企业在选型时会把功能数量当成先进程度的证据,但项目管理系统并不是功能越多越好。功能越复杂,意味着配置成本、培训成本和维护成本越高;如果团队没有相应的管理成熟度,复杂功能反而会降低使用率。

我的判断方法是先问三个问题:第一,系统能否覆盖团队最关键的项目流程;第二,重要数据是否只需要录入一次就能被多种角色使用;第三,项目出现延期、变更或风险时,系统能否留下完整的过程记录。

如果这三个问题无法回答,即使系统拥有大量报表、自动化规则和视图,也不适合直接大规模推广。架构的价值在于减少管理断点,而不是增加菜单数量。

二、背景和真实场景:为什么传统协作方式会让项目逐渐失控

1. 任务分散,导致信息无法形成上下文

一个典型项目通常同时存在需求文档、会议纪要、即时消息、任务表格、审批邮件和交付材料。每种工具都能完成某一件事,但它们之间缺少稳定的关联关系。

例如,客户在群聊中提出一个需求,产品经理把需求整理进文档,研发负责人在表格里拆任务,测试人员又在另一个系统里登记缺陷。到了项目周会上,项目经理需要手工核对四五处信息,才能回答“这个需求是否已经完成”。

这类方式最大的问题不是工具太少,而是同一个业务对象被重复记录、重复解释,却没有统一的状态来源。当不同记录之间出现冲突时,团队往往按照“最后一次口头确认”执行,后续也很难追溯责任。

2. 进度滞后暴露,管理者只能在结果端救火

很多项目的延期并不是在截止日期当天发生的,而是在更早之前就已经埋下了迹象:前置任务没有完成、关键人员负载过高、需求频繁变化、外部依赖迟迟没有反馈。

如果系统只记录最终交付日期,却不记录任务依赖、风险状态和变更影响,项目经理只能在节点临近时发现问题。此时再增加人员、召开紧急会议或压缩测试时间,通常只能降低交付质量。

揭秘高效项目管理系统架构:5大核心要素助您打造卓越团队

3. 团队规模扩大后,口头协作会出现边际失效

五六个人的团队可以靠即时沟通维持协作,但当参与者扩展到多个部门、多个地点或多个项目时,口头同步很快会失效。原因并不只是人数增加,而是信息传递路径变长了。

在跨部门项目中,一个任务通常包含提出人、负责人、协作者、审批人和验收人。任何一个角色没有及时更新状态,其他人就会根据过期信息安排工作。项目越复杂,信息错误产生的返工成本越高。

因此,企业需要的不是“让每个人多填几张表”,而是让关键状态具备统一入口,并且让不同角色只看到与自己决策相关的信息。

4. 中大型组织更需要考虑部署、安全和迁移

当组织规模超过100人,项目管理系统通常不再只是一个团队的协作工具,而会涉及组织权限、数据隔离、系统集成、审计和长期运维。研发、产品、市场、交付和管理层可能使用不同视图,但底层项目数据需要保持一致。

对于中大型企业,私有化部署、国产化适配、数据安全以及与现有研发或办公系统的连接,往往比“有没有一个漂亮的看板”更值得优先评估。尤其是从原有平台迁移时,历史项目、用户权限、任务关系和附件数据是否能够平稳迁移,会直接影响上线阻力。

三、拆解常见误区:为什么系统买了却没有改变管理方式

1. 误区一:把任务数量当成项目效率

任务创建得越多,并不代表项目推进得越快。相反,如果任务拆得过细,却没有明确的验收标准,成员会把大量时间花在更新状态和维护字段上。

我在评估任务体系时,会特别关注一个问题:任务完成后,是否能产生可验证的交付物。如果“完成”的含义只是把状态从进行中改成已完成,那么系统记录的只是动作,而不是成果。

更合理的做法是让关键任务至少具备负责人、截止时间、前置依赖和验收标准。对于重复性工作,则可以使用模板,避免每个项目从零开始配置。

2. 误区二:有甘特图,就等于具备计划能力

甘特图擅长展示时间关系,但它不能自动判断计划是否合理。一个任务即使被放在时间线上,也可能没有资源、没有前置输入,或者依赖一个尚未确认的外部事项。

甘特图真正有价值的前提,是任务之间已经建立了明确依赖,并且负责人能够持续更新实际进度。否则,图上的条形只是计划日期的装饰,无法反映项目的真实状态。

我建议把甘特图用于关键路径和里程碑管理,而不是让所有细碎任务都堆在一张图上。执行层看任务列表或看板,项目经理看依赖和节点,管理层看里程碑和风险,这样更符合不同角色的决策需要。

3. 误区三:报表越多,管理决策越科学

报表过多会制造一种“数据很丰富”的错觉。事实上,管理者通常只需要知道几件事:目标是否变化、关键节点是否偏离、风险是否有人负责、资源是否出现冲突,以及哪些事项需要自己决策。

如果系统要求成员在多个页面重复填写同一进度,数据很快就会失真。项目经理为了完成报表而催数据,成员为了应付催办而随意填写,最终形成“报表按时提交,项目实际情况不清楚”的局面。

揭秘高效项目管理系统架构:5大核心要素助您打造卓越团队

4. 误区四:权限越开放,协作就越顺畅

权限设计必须在透明和安全之间取得平衡。所有人都能修改关键计划,确实会带来协作便利,但也可能造成基线被无意覆盖、审批记录丢失和责任难以追溯。

另一方面,权限设置得过于严格,也会让成员无法及时更新任务。最后所有信息都集中到管理员手中,系统又退化为新的信息中转站。

比较实用的方式是按角色区分查看、编辑、审批和导出权限。执行者可以更新自己的任务,项目负责人可以调整计划,发起人或审批人负责确认重大变更,外部协作者只访问被授权的范围。

5. 误区五:上线系统就能自动解决管理混乱

软件无法替代目标决策、资源协调和管理责任。如果企业没有统一“什么叫延期”“什么叫完成”“谁负责更新”的规则,再好的系统也只能把混乱搬到线上。

系统上线前,至少要先确定最小管理规则:项目状态有哪些、任务必须填写哪些字段、风险由谁登记、周度状态何时更新、重大变更如何确认。规则不需要一开始就非常复杂,但必须可执行。

四、专业判断逻辑:如何判断五大要素是否真正形成闭环

1. 先从目标层判断,而不是从功能列表开始

评估系统时,我通常不会先问“有没有看板”,而会先问“项目目标能否与组织目标关联”。如果一个项目无法说明要改善什么业务结果,后续的任务优先级、资源投入和验收标准就缺乏依据。

系统至少应该支持目标、项目、里程碑和任务之间的层级或关联。这样管理者可以从目标向下查看项目,也可以从任务向上追溯它服务于哪个结果。

判断层级 关键判断问题 合格表现
目标 项目为什么存在 能够说明业务价值和预期结果
项目 由哪个项目承接目标 有明确范围、负责人和成功标准
里程碑 阶段性成果是什么 节点可验收,日期可追踪
任务 谁在什么时候完成什么 责任人、截止时间和验收条件清晰

2. 再从流程层判断任务是否可执行

任务管理的最低标准不是“能创建任务”,而是任务具备执行所需的上下文。一个可执行任务,至少要说明输入是什么、输出是什么、由谁负责、何时完成,以及完成后由谁验收。

对于研发类项目,还要关注需求、开发、测试和缺陷之间的关联;对于市场活动,要关注内容、渠道、审批和上线节点;对于客户交付,要关注合同范围、交付物、验收和回款条件。

同一套系统可以服务多个部门,但不应强迫所有部门使用完全相同的流程。好的架构应允许底层数据标准统一,同时让不同业务保留必要的流程差异。

3. 从责任层判断系统是否减少扯皮

一个项目中最容易被忽略的是“协作责任”和“最终责任”的区别。参与任务的人可能有多个,但必须有一个明确的负责人对结果负责。

我建议企业在系统中至少区分以下角色:项目发起人负责目标和资源,项目负责人负责计划和协调,执行人负责交付,审批人负责关键决策,验收人负责确认结果。

如果系统只能记录一个模糊的“参与人”字段,而不能表达负责人、审批人和验收人的区别,项目出现问题时仍然会回到口头沟通状态。

4. 从数据层判断管理者能否看到真实状态

可视化并不等于透明。透明的前提是状态定义统一、更新责任明确、数据能够反映实际过程。

例如,不同团队对“进行中”的理解可能完全不同:有的团队认为任务开始就算进行中,有的团队认为产出初稿才算进行中,还有的团队把等待反馈也算作进行中。如果状态口径不一致,仪表盘上的进度无法用于跨团队比较。

因此,企业应为关键状态建立定义,并明确更新频率。对于重要项目,可以规定每周固定时间更新状态;对于高频迭代团队,则可以根据任务流转自动汇总。

揭秘高效项目管理系统架构:5大核心要素助您打造卓越团队

5. 从闭环层判断系统是否支持持续改进

项目交付不是系统生命周期的终点。真正成熟的架构,应当把项目中的风险、变更、缺陷、返工和复盘结论沉淀下来,供下一次项目使用。

例如,同类项目连续三次出现供应商交付延期,那么复盘结果就不应只停留在会议纪要中,而应转化为供应商准入检查项、采购前置任务或计划缓冲规则。

能否把一次项目的经验转化为下一次项目的默认规则,是区分“任务工具”和“项目管理系统”的重要标准。

五、五大核心要素的具体拆解

1. 核心要素一:目标与项目组合管理

项目管理的第一层不是任务,而是选择。企业资源有限,不可能同时以同样的优先级推进所有项目。系统需要帮助管理者看清项目之间的关系:哪些项目直接支撑战略目标,哪些项目是合规要求,哪些项目只是部门习惯性工作。

在项目立项时,建议至少记录项目背景、目标结果、交付范围、预计投入、关键风险和成功标准。对于多个项目并行的组织,还要提供项目组合视图,识别人员、预算和关键资源是否冲突。

如果管理者只能逐个打开项目查看状态,就很难发现跨项目的资源争抢。例如,同一名架构师被三个项目同时安排在同一周完成关键任务,单项目视图可能都显示“计划正常”,但组合视图会立即暴露冲突。

2. 核心要素二:流程与任务协同

任务应该嵌入流程,而不是孤立存在。一个新需求从提出到交付,通常要经历登记、评审、排期、执行、测试、验收和归档。如果系统只保存执行任务,却没有记录需求来源和验收结果,团队仍然无法确认任务是否解决了原始问题。

任务拆解也要掌握尺度。拆得太粗,无法追踪;拆得太细,维护成本过高。我通常建议以半天到两天能够完成并产生明确产出的工作作为普通任务单位,超过这个范围的任务应继续拆解;但这只是实践建议,研发探索和复杂设计工作需要保留合理的不确定性。

任务状态不宜超过团队能够理解和维护的范围。对于多数团队,待开始、进行中、待验收、已完成、已暂停等状态已经足够。只有当某个状态会触发不同责任或动作时,才有必要单独设置。

3. 核心要素三:角色、权限与责任机制

权限设计应围绕业务对象展开,而不是简单按部门切割。一个产品项目可能需要让产品、研发、测试和管理层共享部分信息,同时限制客户资料、成本数据或内部评审内容的访问范围。

建议建立“最小必要权限”原则:成员拥有完成工作所需的权限,但不默认拥有修改项目基线、导出敏感数据或审批重大变更的权限。

对于中大型组织,还应关注权限变更和操作留痕。人员调岗、离职、外部协作者加入项目时,系统是否能够快速调整访问范围,是否能够追溯关键字段由谁修改,这些能力往往比单纯的任务创建速度更重要。

4. 核心要素四:数据、进度与可视化决策

不同角色需要不同的视图。执行人员关心今天要做什么,项目负责人关心关键路径和风险,部门负责人关心资源负载,管理层关心项目组合和业务结果。如果所有人都看到同一张复杂报表,信息密度反而会造成理解负担。

系统可以通过列表、看板、甘特图、日历和仪表盘提供不同观察角度,但底层数据必须来自同一个可信来源。视图是数据的不同表达方式,不应成为多个彼此独立的录入系统。

数据指标也需要分层。过程指标包括任务按时完成率、状态更新及时率、风险响应时间和需求变更次数;结果指标包括交付达成率、预算偏差、客户验收情况和返工次数。只看过程指标,可能把“忙碌”误判成“有效”;只看结果指标,又无法解释问题是如何产生的。

5. 核心要素五:风险、变更与复盘闭环

风险管理不应只是项目经理在周报里写一句“暂无重大风险”。一条有效的风险记录,应当说明风险是什么、可能影响什么、发生概率如何、由谁负责处理,以及何时需要重新评估。

变更管理同样重要。需求范围、交付时间、预算、人员或验收标准发生变化时,系统应保留变更前后的差异。否则,项目延期之后,团队往往只能争论“最初到底怎么约定的”。

复盘要关注可复用性。好的复盘结论应该能够转化为模板、检查清单、风险规则、流程调整或培训材料,而不是只形成一份无人阅读的长文档。

揭秘高效项目管理系统架构:5大核心要素助您打造卓越团队

六、具体案例与数据观察:以中大型企业系统建设为例

1. 案例背景:三个部门共用一套项目计划

下面这个案例采用匿名化场景,数据为项目流程诊断中的情景模拟,不代表某一家企业的公开经营数据。某企业同时推进产品研发、客户交付和市场活动,参与人员约150人,三个部门各自使用表格、即时通讯和内部文档管理任务。

项目经理每周需要收集各部门进度,再人工整理成管理层周报。研发团队关注版本和缺陷,交付团队关注客户节点,市场团队关注活动物料和渠道排期。由于状态口径不统一,周报中的“完成”经常对应三种不同含义。

该团队最初并没有直接部署复杂的全量流程,而是先选择一个跨部门项目试点,统一项目、需求、任务、风险和里程碑五类对象。第一阶段只要求负责人、截止时间、状态、验收标准和风险等级必须填写。

2. 试点前后的管理方式变化

试点前,项目经理需要分别询问部门负责人,再手工比对表格和会议纪要。试点后,项目负责人先看项目组合和里程碑,再进入延期任务、未关闭风险和等待事项,周会从“逐人汇报进度”转向“针对偏差做决策”。

这里的关键变化并不是工具替团队完成了工作,而是把会议从信息收集场景变成了问题处理场景。系统提前暴露了哪些任务没有负责人、哪些依赖没有确认、哪些需求发生了变更。

观察项目 试点前管理方式 试点后管理方式 建议观察口径
项目状态 依赖周会和人工周报 按固定状态和更新时间汇总 状态更新及时率
延期任务 到节点后才集中暴露 通过截止日期和依赖提前识别 逾期任务数、提前预警天数
需求变更 主要留在聊天记录中 记录影响范围和确认结果 变更记录完整度
跨部门等待 依赖个人催办 设置协作人、前置任务和提醒 等待事项平均关闭时长
项目复盘 会议后缺少结构化沉淀 转化为模板、清单和风险规则 复盘结论复用次数

3. 数据应该如何观察,而不是如何包装

项目系统的效果不能用登录次数或任务创建数量证明。更有价值的是建立上线前基线,然后持续观察过程指标和结果指标。例如,系统上线前先记录连续四周的逾期任务数、状态更新及时率、风险响应时长和需求变更记录完整度,再与试点阶段比较。

如果没有基线数据,就不要轻易写“效率提升了多少”。准确的做法是说明样本范围、观察周期、指标定义和可能的干扰因素。比如,项目延期减少可能来自范围缩小、人员增加或客户需求变少,并不一定完全由系统带来。

揭秘高效项目管理系统架构:5大核心要素助您打造卓越团队

4. PingCode在中大型组织选型中的适用观察

如果团队规模在100人以上,且项目涉及产品、研发、测试、交付或多个业务部门,PingCode这类面向中大型组织的项目管理平台可以纳入评估范围。评估重点不应只是任务和看板,而应放在项目全生命周期、角色权限、数据汇总和跨部门协作是否能够统一。

对于已经使用Jira的团队,迁移成本通常集中在项目结构、工作项关系、用户权限、历史附件和自动化规则,而不是简单的数据导入。若平台能够支持Jira平滑迁移,应要求供应商明确迁移范围、字段映射、历史数据处理方式、停机窗口和回滚方案,避免把“支持迁移”理解成一键完成。

对于对数据安全、内网访问或国产化有明确要求的企业,私有化部署也是重要评估项。私有化部署并不只是把软件安装到企业服务器,还涉及升级机制、备份策略、灾备、权限审计、接口管理和运维责任。企业需要把这些内容写进技术评估清单,而不是只在采购阶段确认部署形式。

我的建议是:PingCode可以作为中大型企业、跨部门项目和国产化替代场景的候选平台,但是否适合某个团队,仍要通过真实项目试点验证。适配性永远比品牌知名度更重要,迁移能力也必须结合数据规模和原有流程实际判断。

七、不同情况下的落地行动建议

1. 如果团队人数少于20人,先建立最小规则

小团队不必一开始搭建复杂的项目组合和审批体系。先统一项目名称、任务负责人、截止时间、状态和验收标准,解决“谁在做、做到哪、何时完成”的基本问题。

  • 每个任务只能有一个最终负责人。
  • 关键任务必须设置截止时间和验收标准。
  • 每周固定一次更新项目状态。
  • 风险和阻塞事项单独登记,不要埋在普通评论中。
  • 项目结束后保留一页复盘记录,形成下一次项目模板。

小团队最常见的错误是把工具配置得过于复杂。成员数量少、沟通距离近时,系统应该承担记录和提醒,而不是模拟大型组织的审批层级。

2. 如果团队有多个部门,优先解决统一口径

跨部门团队的第一任务不是做更多自动化,而是定义状态、责任和交付标准。建议先选择一个真实项目,明确哪些信息必须统一,哪些流程可以保留部门差异。

  • 统一项目状态和风险等级定义。
  • 统一里程碑、延期和完成的判断标准。
  • 为跨部门任务设置明确的协作人和验收人。
  • 把外部依赖单独列出,并记录承诺日期。
  • 用项目组合视图识别资源冲突和优先级冲突。

跨部门系统最怕“一套模板强行覆盖所有业务”。底层数据可以统一,执行流程则应允许研发、市场、交付等团队保留合理差异。

3. 如果组织超过100人,先做架构和治理设计

中大型企业应把项目管理平台当作组织级基础设施,而不是某个部门的个人工具。上线前需要明确管理员、业务负责人、权限负责人和数据治理责任人。

  • 确定组织、部门、项目和外部协作者的权限边界。
  • 明确项目模板、字段、状态和审批规则的维护责任。
  • 评估私有化部署、数据隔离、备份和灾备方案。
  • 确认与研发、办公、身份认证或财务系统的集成方式。
  • 制定历史数据迁移、用户培训和旧工具退出计划。

如果企业同时考虑Jira迁移和国产化替代,应先做数据盘点,再做迁移验证。至少要抽取一个真实项目进行全链路迁移测试,检查任务层级、评论、附件、权限、状态和自动化规则是否完整。

4. 如果项目延期严重,先从风险和依赖入手

项目延期并不一定意味着任务拆解不够细。很多时候,真正的问题是关键任务之间没有建立依赖,外部等待没有负责人,变更没有经过影响评估。

  • 列出影响交付日期的关键路径任务。
  • 识别所有外部依赖,并记录承诺人和承诺时间。
  • 为高概率、高影响风险设置处理期限。
  • 将需求范围、交付日期和资源调整纳入变更记录。
  • 每周只讨论新增风险、风险变化和需要决策的事项。

揭秘高效项目管理系统架构:5大核心要素助您打造卓越团队

八、不同情况下的取舍:系统建设没有绝对最优解

1. 标准化与灵活性之间的取舍

标准化能够降低培训和管理成本,让管理层更容易横向比较项目;灵活性则能适应研发、交付、市场等不同业务的工作方式。

如果组织流程尚不成熟,过度灵活会让每个部门都配置一套规则,最后形成新的信息孤岛。如果业务差异确实很大,过度标准化又会迫使团队绕开系统。

比较稳妥的做法是采用“两层架构”:第一层统一项目、任务、负责人、状态、风险和里程碑等基础对象;第二层根据业务类型配置字段、工作流和视图。

2. 数据完整性与使用门槛之间的取舍

要求填写的字段越多,数据理论上越完整,但成员的维护负担也越高。字段设计应围绕决策价值,而不是围绕“以后可能用到”。

字段类型 是否建议强制填写 适用判断
任务负责人 建议强制 没有负责人就无法追踪责任
截止时间 关键任务强制 普通探索任务可允许暂不确定
验收标准 交付任务建议强制 避免“完成”没有统一含义
风险等级 高风险项目建议强制 普通任务不必增加无意义录入
成本字段 按业务需要设置 涉及预算控制时才要求细化

3. 集成深度与实施成本之间的取舍

系统集成越多,信息自动流转的程度越高,但接口开发、权限调试和后续维护成本也会增加。企业不应为了“全连接”而集成所有系统。

优先集成那些能够减少重复录入、影响核心流程或涉及关键数据的系统。例如身份认证、研发工作项、客户交付和财务预算可能具有较高优先级;低频使用、数据价值有限的系统则可以通过导入导出解决。

我的经验是,先验证业务闭环,再决定集成深度。一个没有统一流程的企业,集成越多,越可能把原有混乱自动化。

4. 私有化部署与云端使用之间的取舍

私有化部署通常更适合对数据边界、内网访问、合规审计或国产化适配有明确要求的企业,但企业需要承担服务器、升级、备份、安全和运维责任。

云端使用通常上线更快,初期运维压力较低,适合希望快速验证协作流程的团队。但企业仍然要核查数据存储、访问控制、备份策略、服务可用性和数据导出能力。

选择部署方式时,不要只比较软件授权价格。应将实施、迁移、培训、接口、运维和退出成本纳入总拥有成本。

揭秘高效项目管理系统架构:5大核心要素助您打造卓越团队

九、项目管理系统选型清单:从“能不能用”到“能不能长期用”

1. 先验证业务流程,再验证产品功能

选型演示不应让供应商只展示预设好的看板,而应带着企业自己的真实项目走一遍。建议准备一组实际材料,包括一份需求、一项跨部门任务、一个延期节点、一次需求变更和一个待关闭风险。

然后观察系统是否能够完成从立项、拆解、执行、变更、预警到复盘的全过程。真实材料比标准演示数据更容易暴露字段不匹配、权限不合理和流程无法落地的问题。

2. 重点检查八项能力

  1. 是否支持项目、阶段、里程碑、任务和子任务的层级关系。
  2. 是否支持任务依赖、关键路径和多种计划视图。
  3. 是否支持不同业务线配置不同工作流。
  4. 是否支持角色、部门、项目成员和外部协作者的权限控制。
  5. 是否支持风险、问题、需求变更和审批过程留痕。
  6. 是否能够从执行数据自动生成管理层所需的统计视图。
  7. 是否支持数据导入导出、接口集成和历史数据迁移。
  8. 是否提供清晰的部署、备份、升级、安全和售后支持方案。

如果企业正在评估PingCode,建议重点围绕中大型组织的项目协同、私有化部署、权限治理、Jira迁移和国产化适配开展验证。不要只看功能页面,应要求供应商说明迁移边界、实施周期、数据安全责任和项目试点方式。

3. 用评分表避免被单项亮点带偏

采购评估时,可以按照企业实际优先级设置权重。例如,跨部门协作占25%,项目计划和依赖占20%,权限与安全占15%,迁移与集成占15%,报表和决策支持占15%,使用体验占10%。权重应由真实业务问题决定,而不是由供应商演示顺序决定。

评估维度 建议权重 必须验证的场景
流程覆盖 25% 从需求到交付是否能够形成完整链路
计划与依赖 20% 关键路径、里程碑和延期是否可追踪
权限与安全 15% 不同角色能否按需查看、编辑和审批
迁移与集成 15% 历史数据、用户、附件和接口如何处理
决策支持 15% 管理层是否能快速看到偏差和风险
使用体验 10% 成员是否愿意持续更新,移动端是否方便

揭秘高效项目管理系统架构:5大核心要素助您打造卓越团队

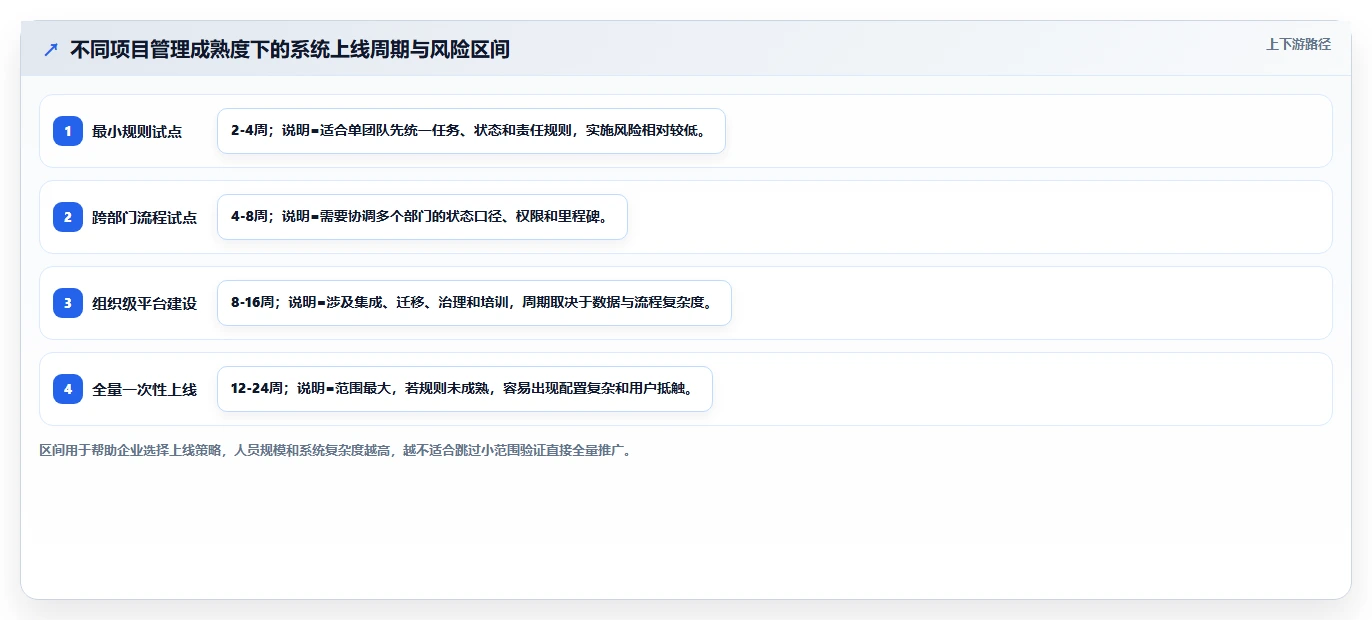

十、上线实施方法:不要从全公司推广开始

1. 第一步:梳理现有管理断点

在配置系统前,先访谈项目负责人、执行人员、部门主管和管理层,分别记录他们在项目中的信息需求。管理层需要结果和风险,项目负责人需要依赖和资源,执行人员需要明确任务和验收条件,外部协作者需要受控访问。

重点梳理以下断点:项目状态是否需要人工汇总,任务是否经常缺少负责人,需求变化是否留有记录,风险是否有人跟进,项目结束后是否能够复用经验。

2. 第二步:选择一个有代表性的项目试点

试点项目不宜选择最简单、最顺利的项目,因为它无法验证系统处理复杂问题的能力;也不宜选择高度失控、范围不断变化的项目,否则很难区分工具问题和项目本身的问题。

比较合适的试点通常具备以下特征:参与部门适中、周期相对清晰、存在真实协作问题、负责人愿意参与、能够在四到八周内观察过程变化。

3. 第三步:只统一最小必要规则

试点阶段不宜一次性配置所有字段和审批流程。优先统一项目名称、任务负责人、截止时间、状态、里程碑、风险等级和验收标准,先确保成员能够持续使用。

当团队已经形成稳定习惯,再逐步增加自动化提醒、资源统计、成本管理和高级报表。系统复杂度应该随着组织成熟度增长,而不是在上线第一天就达到最高。

4. 第四步:以指标复盘,而不是以感觉验收

系统上线后,至少连续观察一个完整项目周期。除了看任务是否创建,还要检查数据是否真实、状态是否按时更新、风险是否被提前登记、变更是否得到确认。

  • 状态更新及时率:项目成员是否在规定时间更新状态。
  • 任务按时完成率:关键任务是否按计划完成。
  • 风险响应时长:从风险登记到首次处理动作需要多久。
  • 需求变更记录完整度:变更是否包含原因、影响和确认结果。
  • 跨部门等待时长:任务在等待外部输入时停留多久。
  • 复盘结论复用次数:经验是否转化为模板或检查清单。

揭秘高效项目管理系统架构:5大核心要素助您打造卓越团队

十一、结语:真正高效的系统,是让管理变得更少而不是更多

项目管理系统架构的核心,不是把所有工作都数字化,也不是让团队填写更多字段。它真正要完成的是:让企业目标能够传递到项目,让项目能够拆解为任务,让任务具备清晰责任,让执行过程产生可信数据,让风险和变更能够被及时处理,最后把复盘结果沉淀为下一次项目的起点。

我对企业选型的独特判断是:不要先问哪款工具功能最多,要先问哪三个管理断点最影响交付;不要先追求全公司上线,要先让一个真实项目跑通闭环;不要只看上线效果,要看三个月后数据是否仍然可信。

如果团队目前只是任务分散,先从最小规则开始;如果已经出现跨部门协作和资源冲突,优先建设项目组合、依赖和权限体系;如果组织超过100人,或者正在考虑私有化部署、Jira迁移和国产化替代,则应把数据治理、迁移验证、安全审计和长期运维放在同等重要的位置。

下一步可以用一个真实项目做试点:列出目标、里程碑、任务、负责人、风险和验收标准,连续记录四到八周,再用状态更新及时率、延期任务数、风险响应时间和变更记录完整度进行复盘。当系统能够让团队更早发现问题、更少重复确认、更准确地解释结果时,它才真正成为项目管理系统,而不是一个在线任务清单。

常见问题解答(FAQ)

1. 项目管理系统架构中最重要的5大核心要素是什么?

我在搭建项目管理流程时,最初以为任务、看板和报表越齐全,系统就越成熟。后来发现,团队真正卡住的地方往往不是缺少功能,而是目标、责任、进度、风险之间没有形成连续的数据链路。

项目管理系统架构的核心,不是把功能模块简单堆在一起,而是让项目从“为什么做”一直连接到“如何交付”和“如何复盘”。

从实际测试和团队试点的结果看,最值得优先建设的是以下五个要素: 核心要素主要解决的问题系统中应体现的能力 目标与项目组合项目很多,但优先级不清目标关联、项目分级、里程碑 流程与任务协同任务容易遗漏,环节经常断裂工作流、依赖关系、任务责任人 角色与权限职责模糊或敏感信息暴露角色分工、访问范围、操作留痕 数据与可视化管理者只能靠催问了解进展状态看板、时间线、负载和进度报表 风险、变更与复盘问题发现晚,经验无法沉淀风险登记、变更审批、复盘知识库 我认为最容易被忽略的是第五项。

很多团队把项目管理系统做成“任务清单加图表”,却没有记录需求变更、延期原因和风险处理过程。这样一来,系统只能告诉你项目已经出问题,却无法帮助团队判断问题为什么发生、下次如何避免。

判断架构是否有效,可以观察一条完整链路:企业目标是否能关联到项目,项目是否能拆解为可验收任务,任务状态是否能自动汇总为项目进度,异常是否能进入风险闭环,项目结束后经验是否能回到下一次计划中。只要其中一环依赖聊天记录或个人记忆,系统就还没有真正形成闭环。

2. 项目管理系统应该如何设计,才能避免变成“高级任务清单”?

我试用过几类项目管理工具,发现它们都能创建任务、设置截止时间,也都有看板或甘特图。可是项目一旦遇到需求变化、跨部门等待或负责人临时调整,原本漂亮的任务列表很快就失真了。

避免系统变成高级任务清单,关键是不要从“我要哪些功能”开始设计,而要从“项目会怎样流转”开始设计。一次跨部门项目试点中,我们把流程拆成需求提出、评审、排期、执行、验收和复盘六个阶段,并规定每个阶段必须有明确的进入条件和退出条件。例如,需求没有验收标准,就不能进入执行;

任务没有负责人和截止时间,就不能进入排期;风险没有处理人和跟进日期,就不能标记为“已登记”。这个做法比单纯要求成员“及时更新状态”更有效,因为它把管理规则写进了流程,而不是把责任完全交给个人自觉。

设计方式表面效果实际风险 只记录任务名称和截止时间录入速度快无法判断任务是否可执行 增加状态、依赖和验收标准前期录入略多能提前发现阻塞和责任空缺 加入变更和风险记录需要额外维护能解释延期原因并减少重复踩坑 在一个12人、同时推进3条工作线的团队中,我们对比了两周的管理方式:采用统一流程后,周会上逐项询问任务状态的时间从约50分钟降到20分钟左右;

更重要的是,等待外部输入的任务从“进行中”被单独标记出来,负责人不再把无法推进的任务误报为正常执行。因此,系统是否高级,不应看它有多少视图,而应看它能否回答四个问题:当前任务卡在哪里、谁必须采取行动、变化会影响哪些节点、项目结束后能留下什么可复用信息。

3. 企业如何判断一个项目管理系统架构是否适合自己的团队?

我在选型时经常遇到一个问题:供应商展示的功能都很完整,但真正上线后,成员却不愿意使用,管理者看到的数据也不准确。我想知道,除了看功能数量和界面设计,还应该用什么方法判断系统是否适合团队?

最可靠的判断方法不是参加一次产品演示,而是拿一个真实项目做“逆向演练”。我通常会要求把项目中最麻烦的一段流程完整走一遍,例如一个需求从提出、评审到交付,中间故意加入一次负责人变更和一次交期调整,观察系统能否保留上下文和责任变化。

测试时建议重点检查六项能力:任务是否支持层级拆解,任务之间是否能建立依赖,角色权限是否足够清晰,风险和变更是否可追踪,报表是否使用真实执行数据,以及数据能否导入、导出并与现有工具衔接。

测试场景合格表现常见隐患 负责人临时更换保留原责任记录,并明确新负责人直接覆盖,无法追溯 交付日期调整记录变更原因、影响节点和确认人只修改日期,不知道谁批准 跨部门协作能看到等待对象和承诺时间依赖私聊,系统显示任务正常 管理层查看进度可按项目、部门和风险筛选需要人工拼接多张表格 我还会用一个简单指标评估使用门槛:成员完成一次标准任务更新需要多少步、多少字段、多少分钟。

如果一个普通成员更新任务要填写十几个非必要字段,系统上线后很可能出现“为了填表而填表”;如果字段过少,管理者又无法判断任务是否真的完成。建议先选择一个周期在4至8周、参与部门不超过3个、问题相对典型的项目试点。

试点前记录任务逾期数、风险响应时间、状态更新及时率和跨部门等待时长,试点后再比较,而不是只看登录次数或创建任务数量。

4. 项目管理系统上线后,为什么数据仍然不准确?应该如何解决?

我见过一个团队花了不少时间上线系统,第一周看板非常整齐,第三周开始就出现大量过期任务和长期停留在“进行中”的事项。大家并不是故意造假,而是不知道什么时候更新、更新到什么状态,以及谁对数据质量负责。

数据不准确,通常不是软件技术问题,而是管理口径没有统一。比如“已完成”到底是提交文件、通过评审,还是客户验收?如果不同成员理解不同,系统中的完成率即使精确到小数点,也没有决策价值。我在实际流程调整中,会先建立一页“状态定义表”,只保留团队真正需要的状态,并给每个状态设置进入条件。

以交付型项目为例,可以规定“进行中”代表已经开始且仍有明确下一步,“阻塞”代表等待外部输入超过一个工作日,“已完成”必须满足验收标准,而不是仅仅上传了文件。

数据问题根本原因改进动作 任务长期显示进行中没有下一步和更新时间要求规定每次更新必须填写进展和下一动作 项目进度看起来正常阻塞任务被隐藏在普通状态中单独设置阻塞状态和责任人 报表经常需要人工修正字段重复、来源分散尽量从任务执行数据自动汇总 成员不愿维护系统录入成本高,使用收益不明显删除低价值字段,并让会议直接使用系统数据 还有一个容易被忽略的规则:谁使用数据,谁就要对数据提出要求。

若周会仍然以私下制作的表格为准,成员自然不会认真维护系统。我们通常把项目周会改成直接查看系统中的风险、逾期任务和待决策事项,连续运行两到三周后,数据更新率才会明显改善。最后不要一开始追求复杂指标。

先保证项目负责人每周固定更新状态、执行人及时关闭任务、风险有责任人和处理日期,再逐步增加资源负载、预算偏差和复盘质量等指标。对多数团队而言,少量可信数据比大量无人维护的数据更有价值。

核心关键词

读者评论

毛明远

文章把项目延期归因到信息分散、依赖不清和风险暴露过晚,分析比较贴近实际。尤其是强调目标、任务、责任和风险形成闭环,比单纯罗列功能更有参考价值。

万浩然

关于甘特图和报表的观点比较客观。工具只能呈现计划和数据,不能替代资源协调与管理决策,企业选型时确实应避免只看功能数量。

郝可欣

文中对不同规模团队的区分较实用。小团队可以先建立统一任务和风险规则,中大型组织则要进一步考虑权限、数据安全、系统集成及历史数据迁移。

万雅楠

我比较认同任务必须有验收标准这一点。单纯把状态改成“已完成”并不能说明成果达标,关联交付物后,项目进展才更容易被准确判断。

范明远

文章内容较完整,但落地部分还可以增加分阶段实施案例,例如如何从一个部门试点、设定指标并逐步推广,这会更方便企业直接参考。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/29234

(0)
飞飞飞飞
功能测试的7个关键步骤:如何确保你的软件无懈可击?
上一篇 2026年8月26日 下午4:41
掌握项目实施进度计划的5个黄金法则,让你的项目如期完成!
下一篇 2026年8月26日 下午4:43

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
