我把过去六年参与或旁听的模板落地项目翻了一遍,27 个样本里有一个数字很扎眼:管理层最初批准下发的模板清单,平均是 21 份;而 12 个月后还在被一线主动打开填写的,平均只剩 3.4 份。更扎心的是,这 3.4 份里有 1.7 份的填写目的只是为了应付审计和季度检查,真正进入管理层决策会议的材料,几乎没有一份直接来自模板。
这不是执行力问题。同一批团队,在别的任务上执行力并不差。问题出在模板这个载体本身,它表面上是文档,实际上是管理层与一线之间关于”什么信息必须暴露”的一份合同。合同条款设计错了,再强推也只会得到一份填写得很整齐的假数据。
下面我会把三家公司(300 人硬件研发、800 人软件、150 人医疗器械)的真实落地过程拆开,说明项目模板的风险究竟在哪里、怎么用两个轴把风险切开、以及一家 800 人企业用 PingCode 重构模板体系 11 个月后各项指标发生了什么变化。

一、先给结论:项目模板的风险,九成不在模板本身
大部分管理层讨论模板时,问的是”全不全””覆没覆盖立项、进度、风险、变更、验收”。但在我这 27 个样本里,真正让模板体系崩掉的,几乎从来不是内容缺失,而是模板背后的权力结构没设计好:谁定义字段、谁有权偏离、偏离之后谁来兜底。
1. 管理层做模板,实际在管的是”决策权”而不是”文档”
一份模板里,每个字段都是一次信息索取。索取本身有成本,成本由填的人承担,收益由看的人获得。当字段数量超过某个阈值,填的人就会开始做成本收益计算:这个字段会不会被看?不看就随便填。
所以模板的本质不是文档规范,而是一份关于”哪些信息必须向上暴露”的契约。管理层真正在分配的,是”一线必须让渡多少信息自主权”。
2. 三个反常识判断
反常识一:填表率越高,管理层的决策质量未必越高。我在样本里反复看到 95% 以上的填表率配 30% 左右的数据可用率。填得齐,但字段之间的逻辑是矛盾的,工期、人力、风险等级互相打架。
反常识二:没有偏离通道的模板,会被”填得像但不对”的方式绕过。一线很少直接拒填,更常见的做法是填一个不会被追问的安全值:风险等级写”中”、进度写”正常”、人力写整数。管理层拿到的是情绪稳定的假象。
反常识三:模板数量和管理层的信息获取效率不是线性关系。超过某个阈值后,管理层反而更依赖口头汇报和走廊沟通,因为模板给的信息需要花时间去甄别真假,不如直接问人。
3. 一句话结论与风险控制清单
我的结论是:项目模板的风险控制,核心变量只有两个,信息密度和偏离成本。字段要多到能支撑决策,但少到能被认真填;同时必须给一线一条合法的偏离通道,让”我这次不按模板填”变成一个可被记录、可被追溯的动作,而不是一个偷偷摸摸的行为。
| 风险类型 | 典型表现 | 根因 | 控制手段 |
|---|---|---|---|
| 数据失真风险 | 填表率 95%,数据可用率 30% | 字段超出填写者能准确提供的信息边界 | 砍字段、设条件触发、允许留空并标注原因 |
| 规避风险 | 系统内一套、线下另存一套 | 模板不适配项目类型,且无偏离通道 | 模板分层 + 偏离申请留痕 |
| 僵化风险 | 模板半年未改,项目形态已变两轮 | 无模板 owner、无迭代节奏 | 指定模板责任人,按季度评审 |
| 责任稀释风险 | 出事后翻模板,发现没人签过关键字段 | 字段有填写无确认,责任链断裂 | 关键字段设审批或确认人而非仅填写人 |
| 考核反噬风险 | 模板指标直接进 KPI,触发集体美化 | 填报表的指标被当成考核指标 | 模板数据只用于决策,考核另立口径 |
二、真实场景:我在三家公司看到的模板落地现场
抽象讲风险容易变成口号,我把三个具体现场摆出来。这三家公司的规模、行业、管理层风格都不一样,但模板出的问题高度相似。
1. 案例 A:300 人硬件研发企业,模板多到没人看完
这家公司做工业设备,研发周期 10 到 14 个月。管理层在年度经营会上提出”项目过程要透明”,随后由 PMO 在一个月内输出了 18 份模板,覆盖立项、需求、方案、试产、量产、验收全流程。
上线第 3 个月,填表率 94%,看起来非常成功。但我在第 5 个月做访谈时发现,项目经理普遍的做法是:先花 40 分钟填完系统里的模板,再打开自己的 Excel 记录真实进度。系统里的风险等级,一年 12 个月全部是”中”。
管理层直到一次试产延期 6 周才意识到问题,系统里三个项目的进度都显示”正常”,而实际排期表早就红了。这就是典型的填表率和数据可用率脱节:填得齐,但字段值与事实无关。
2. 案例 B:800 人软件企业,从”模板治理”倒回”字段治理”
这家公司原本使用 Jira 管理研发,因为信创与数据合规要求,需要私有化部署和数据不出域。迁移前的模板体系是历史遗留的:47 个字段挂在同一个工作项类型上,26 个必填,其中 9 个字段的填写说明长达 200 字,实际填写率不足 40%。
他们的重构思路很清晰:不是做更多模板,而是把字段按”是否影响决策”重新分类,把 47 个字段压到 18 个,必填压到 9 个,同时把偏离做成一个显式的申请动作。后面第五节我会详细拆这 11 个月的数据。
3. 案例 C:150 人医疗器械企业,合规压力下的模板过载
这家公司受注册审评要求约束,模板必须留痕,字段多达 41 个,填表率 99%,但数据可用率只有 27%。原因很简单:为了满足留痕,很多字段被填成了无信息量的合规文本,比如”已按要求执行””符合程序文件规定”。
这类企业不能简单砍字段,因为字段本身就是合规证据。我的建议是把”合规字段”和”决策字段”分开管理:合规字段保留但独立成册、批量归档;决策字段单独提炼成一份轻量表,只给管理层看。
4. 三个场景的共同点
三家公司的管理层都以为自己在解决”信息不透明”,实际操作的却是”增加信息索取点”。当索取点的增长速度超过一线的信息供给能力,模板就从工具变成了负担,从负担变成了形式,最后从形式变成了噪音。

三、拆解误区:管理层推模板最容易踩的七个坑
下面这七个坑,我在样本里至少各见过三次以上。它们的共同特征是:看起来都是在加强管理,实际是在削弱管理层拿到的信息质量。
1. 把”填表率”当成”执行力”
填表率是一个极易被操纵的指标。它会奖励”把格子填满”这个动作,而不是奖励”填出真实情况”。当填表率进入部门考核,一线的最优策略就是填满所有格子,哪怕填的是默认值。
更麻烦的是,填表率一旦成为荣誉指标,就没人敢承认自己填的是假数据。管理层会在很长一段时间里,看到一个持续向好但完全失真的仪表盘。
2. 字段越多越安全
字段的成本不是线性增长的。第 1 到第 10 个字段,一线可能还会认真填;超过 20 个之后,每增加一个字段,都会稀释前面字段的填写质量。这是信息密度被摊薄的过程。

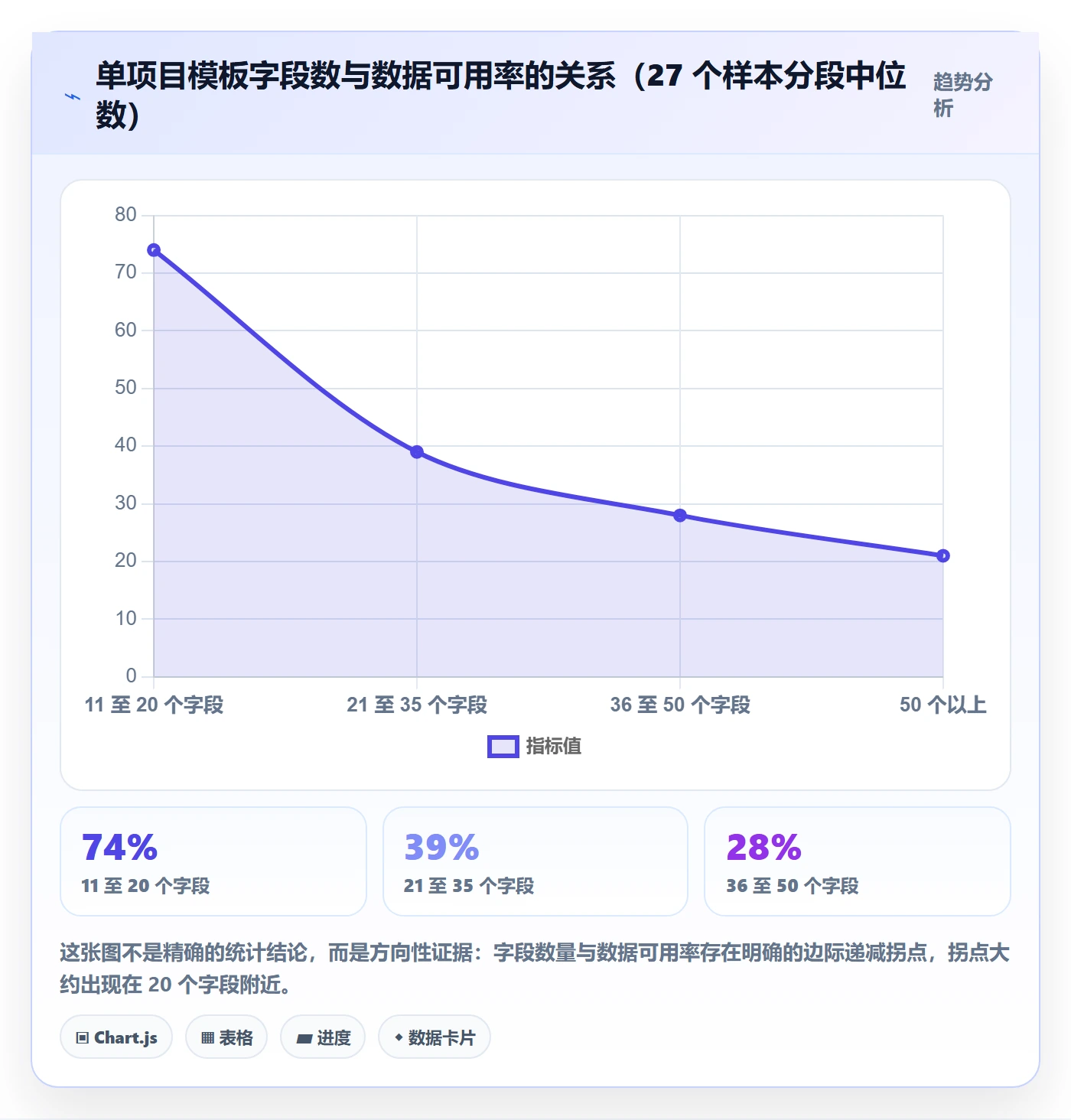

我在样本里做过粗略统计:字段数在 15 个以内时,数据可用率中位数约 74%;到 25 至 35 个时,跌到 40% 以下;超过 40 个时,中位数只有 28%。当然这个样本量不大,只能作为方向性参考。

3. 没有给”偏离”设计通道
项目天然是多样的。一个预研型项目和一个客户交付项目,用同一套字段,必然有一半填不进去。如果没有合法的偏离通道,一线只有两个选择:硬填,或者线下另存。
偏离通道的设计逻辑,是把”不按模板填”从违规变成流程。具体做法是:允许申请豁免某几个字段,但要说明原因、指定替代信息源、并由上一层确认。这样管理层既拿到了例外信息,也保住了控制权。
4. 模板与系统两张皮
不少企业的模板是 Word 或 Excel,项目数据在另一个系统里。结果是同一份信息填两遍,一线的应对方式是先填系统、再复制粘贴到模板,或者干脆只填一个。
这种重复录入带来的隐性成本很高。我测算过一家 800 人企业:每周因模板与系统不一致导致的重复核对,约 34 人时;一年按 48 周算,约 1632 人时,接近一个人一年的工作量。
5. 一套模板打天下
项目类型不分类,是模板失效最常见的组织原因。研发项目、交付项目、内部工具项目的风险结构完全不同,用同一套字段衡量,必然有一类项目被迫填废数据。
6. 模板上线即结束
很多企业的模板发下去就不再动了。但业务形态会变:去年没有的合规要求,今年出现了;去年不存在的 AI 辅助环节,今年成了常规。模板半年不迭代,就会开始积累”填不进”的字段。
7. 模板指标直接进考核
这是破坏性最强的一条。模板里填的风险等级、进度偏差,本来是为了决策,一旦和绩效挂钩,填写者就会开始管理”这个数字看起来怎么样”,而不是”这个数字是不是真的”。
我的建议很直接:模板数据只用于决策,考核另立口径。如果一定要考核,考核”是否按流程申请了偏离”,而不是考核”模板里填的数值好不好看”。
四、专业判断逻辑:用两个轴把模板风险切成四块
误区讲完,需要一套可操作的判断框架。我自己的做法是用两个轴把项目切开,不同象限给不同的模板强度,而不是全局统一。

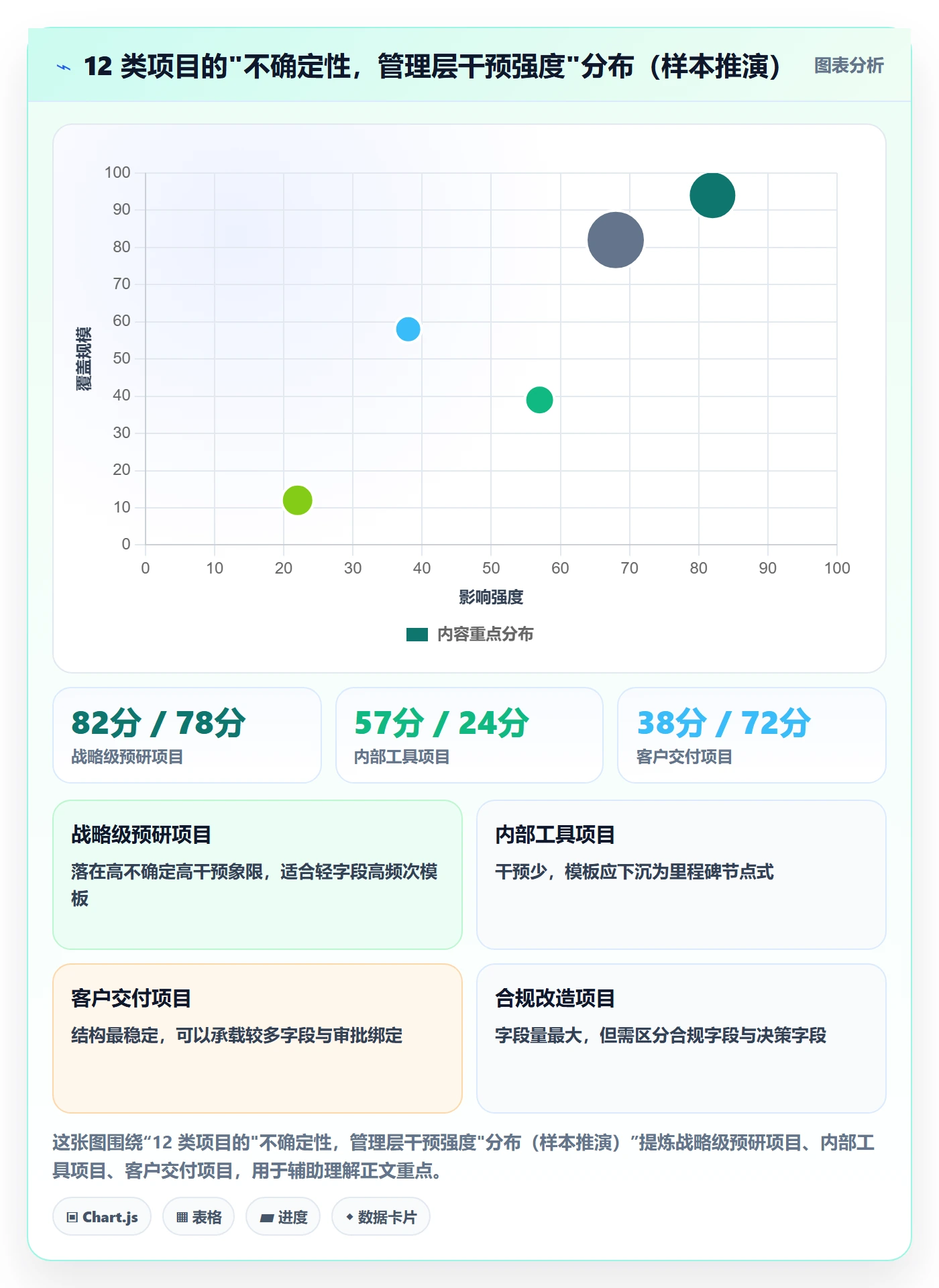

1. 第一个轴:项目不确定性
不确定性高,意味着前期无法准确回答”要做什么、做多久、要多少人”。这类项目如果强制填写详细的进度和人天预测,得到的一定是编出来的数字。
判断不确定性的可观测信号有三个:需求变更频率、技术方案是否已验证、交付边界是否清晰。三个都不确定,就是高不确定性项目。
2. 第二个轴:管理层干预强度
干预强度指的是管理层对这类项目的实际介入频率:是否参加周会、是否审批变更、是否直接调度资源。干预强度高的项目,模板必须能支撑干预动作;干预强度低的项目,模板反而是负担。
3. 四象限对应的模板策略
| 象限 | 项目特征 | 模板策略 | 必填字段量级 |
|---|---|---|---|
| 高不确定 + 高干预 | 战略级预研、新业务孵化 | 轻字段、高频次、聚焦假设与验证结论 | 5 至 7 个 |
| 高不确定 + 低干预 | 内部工具、技术探索 | 里程碑式模板,只在阶段节点填报 | 3 至 5 个 |
| 低不确定 + 高干预 | 客户交付、合规改造 | 结构化模板,字段与审批节点绑定 | 10 至 14 个 |
| 低不确定 + 低干预 | 常规运维、标准复制类 | 清单式模板,可批量生成和归档 | 6 至 9 个 |

4. 三层字段设计法
分类之后,具体到字段,我用三层结构:
- 最小必填集:不填就无法进入下一阶段,通常只有 5 到 9 个,比如目标、责任人、里程碑、依赖、风险信号。
- 条件触发集:满足特定条件才出现,比如预算超过 50 万才要求填资金计划,涉及外部供应商才要求填合同节点。
- 可选扩展集:想填就填,供项目经理自用,不进管理层报表,也不参与任何统计。
这个结构的关键在于:管理层只对最小必填集负责,其余两层是给一线的自留地。承认一线有一块不受打扰的信息空间,反而会提高最小必填集的填写质量。

5. 偏离机制:把例外变成流程
偏离机制是整套方案里最容易被忽略、但对风险控制最关键的一环。我的设计是三段式:申请,确认,留痕。
- 申请:项目经理在模板上标记”本次豁免字段 X”,并填写替代信息源。
- 确认:由上一层(通常是 PMO 或分管负责人)确认,超过一定数量需要升级。
- 留痕:偏离记录进入项目档案,作为模板迭代的输入。
偏离率本身就是一个极有价值的风险指标。某类项目的偏离率突然上升,通常意味着业务形态变了,而不是团队变懒了。我服务的一家企业,连续两个季度偏离申请集中在”外部依赖”字段上,最后发现是供应链模式从自研转为委外,模板需要改,而不是团队需要管。
五、案例与数据:某 800 人企业用 PingCode 重构模板体系的 11 个月
这家企业是我跟进时间最长的一个样本,2023 年初启动,涉及 6 个研发部门、约 420 名研发人员。下面把过程和数据完整交代。
1. 迁移背景与选型考虑
他们原本用 Jira 管理研发流程,面临的约束有三个:一是数据不能出域,需要私有化部署;二是集团层面要求国产化替代;三是历史项目数据不能丢,需要平滑迁移。
在三家候选平台里,最后选择了 PingCode。原因很实际:它面向中大型企业(尤其是 100 人以上组织)的设计定位比较匹配他们的规模,支持私有化部署,同时提供了从 Jira 平滑迁移的路径,工作项、字段、状态机可以映射过来,不用重新录入两年历史数据。
需要说明的是,工具选型只解决了”模板能不能被结构化承载”,解决不了”字段该不该设”。真正的工作量在字段治理上。
2. 第一步:砍字段,从 47 到 18
他们把原工作项类型上的 47 个字段拉成一张表,逐条问三个问题:
- 这个字段在过去一年里被管理层真正引用过几次?
- 这个字段的值如果缺失,会导致什么决策失误?
- 这个字段能不能由系统自动计算,而不是人工填写?
结果很残酷:47 个字段里有 19 个在过去一年中从未出现在任何一次决策材料里,8 个可以由系统根据状态和时间自动派生。第一轮砍完,只剩 20 个,再合并同类项后定为 18 个,必填从 26 个降到 9 个。

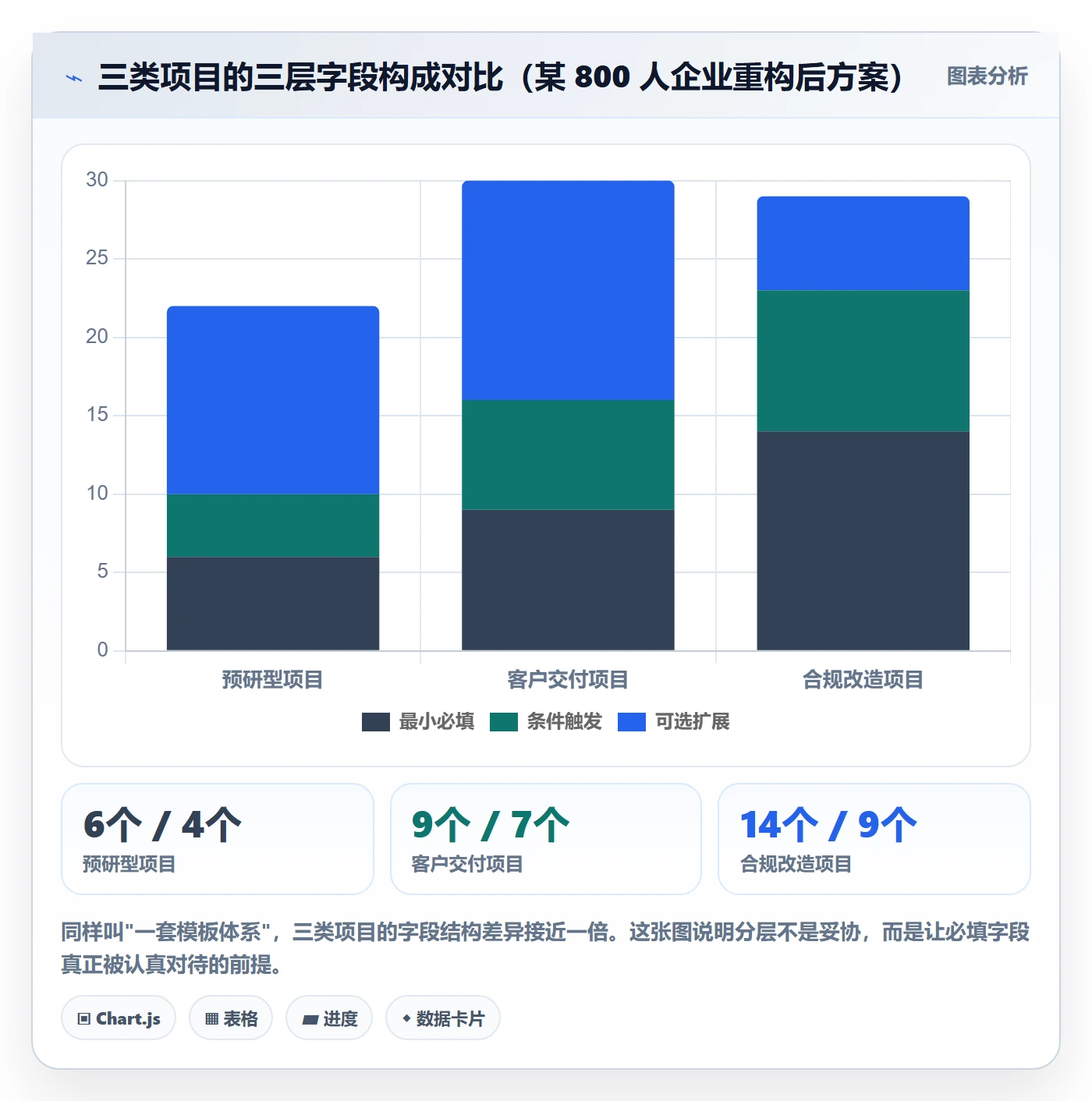

3. 第二步:按项目类型拆成三套模板
他们原来是”一套工作项类型走天下”,重构后按项目性质拆成三套:预研型、客户交付型、合规改造型。三套模板共享最小必填集的核心字段,差异部分通过条件触发实现。
这个动作带来的直接变化是:项目经理不再需要解释”为什么这个字段我们不适用”。模板本身就承认了差异,矛盾从”人和制度”转移到了”制度和制度”之间,处理成本大幅下降。
4. 第三步:设计偏离通道并统计偏离率

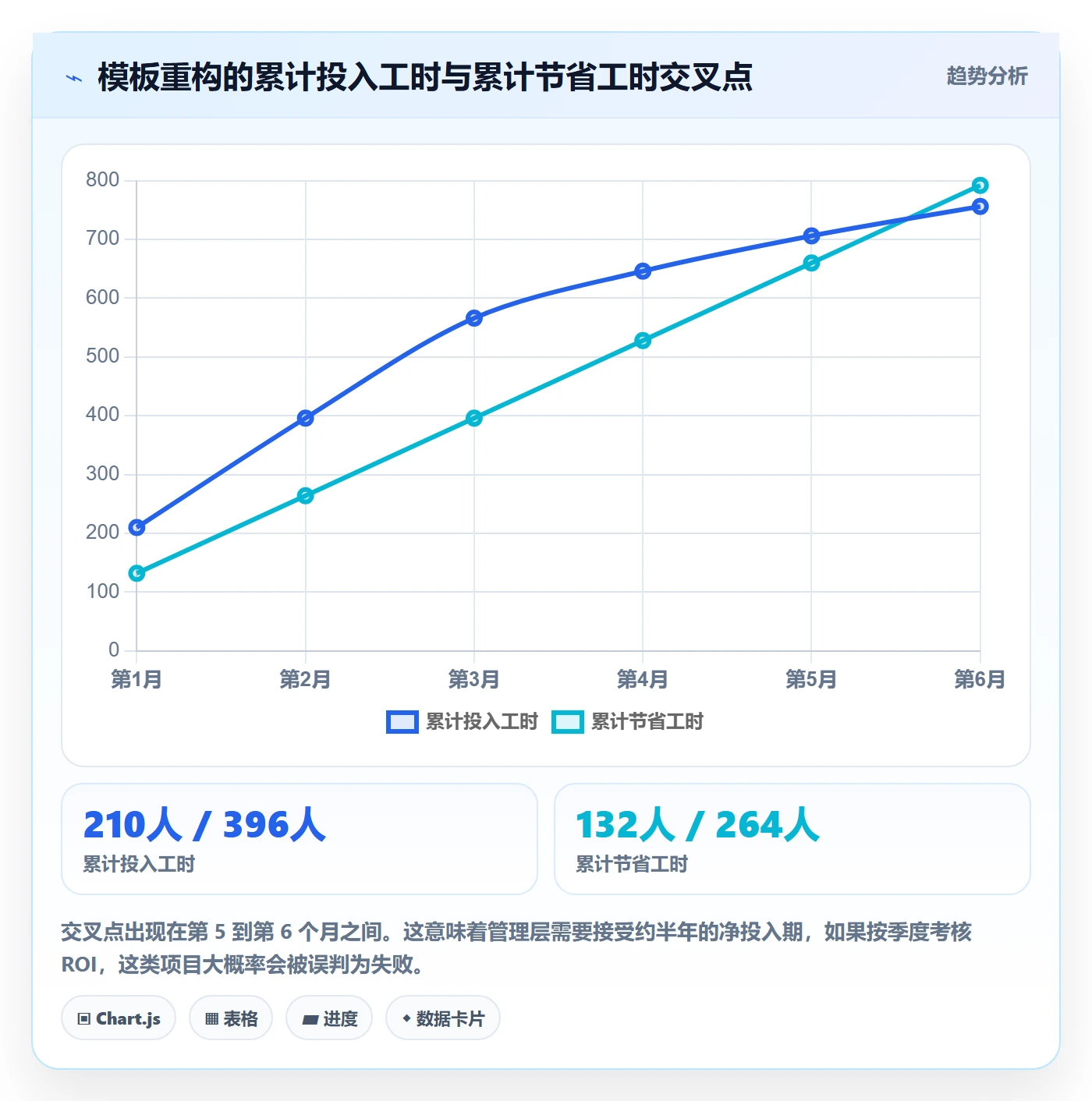

在 PingCode 的配置里,他们做了一个”模板偏离”的单独工作项类型,填写豁免字段、原因、替代信息源和确认人。偏离记录按月汇总给 PMO。
头两个月偏离申请只有 7 条,第 3 个月开始上升到 20 条以上。这不是变差了,而是团队终于相信”申请偏离不会被穿小鞋”。第 6 个月,PMO 根据偏离数据修订了两套模板,把三个长期被豁免的字段直接改成条件触发。

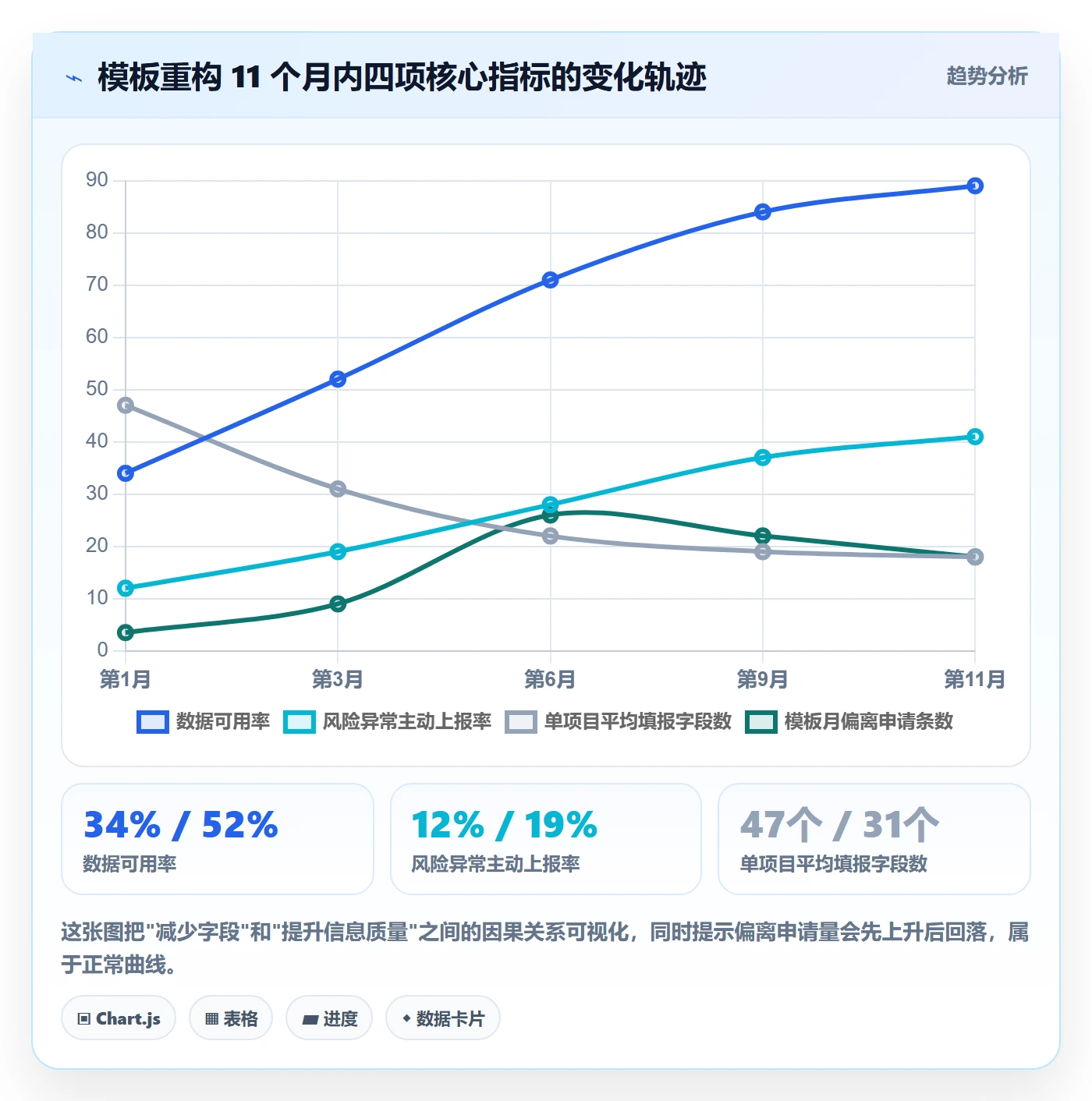

5. 11 个月后的数据观察
我把关键指标按时间点整理如下。需要提前说明:这是单一企业样本,不能外推为行业规律,但趋势本身很有参考价值。
| 指标 | 第 1 个月 | 第 6 个月 | 第 11 个月 |
|---|---|---|---|
| 单项目平均填报字段数 | 47 个 | 22 个 | 18 个 |
| 数据可用率 | 34% | 71% | 89% |
| 风险异常主动上报率 | 12% | 28% | 41% |
| 管理层月度报告整理耗时 | 3.5 人天 | 0.8 人天 | 0.3 人天 |
| 模板偏离申请条数/月 | 3.5 条 | 26 条 | 18 条 |
这里最值得管理层注意的是风险异常主动上报率从 12% 涨到 41%。很多人第一反应是”问题变多了”,但实际含义是:以前有风险但没人报,现在报了。这个指标上升,是风险控制能力上升的表现,而不是项目质量下降。

6. 这 11 个月里踩过的两个坑
坑一:低估了培训成本。前两个月他们只做了一次线上宣讲,结果第三个月仍有 40% 的项目经理按旧习惯填字段。后来改成按部门小班过一遍,用真实项目做填充演练,才真正落地。
坑二:初期把偏离当成了负面指标。第一个月偏离申请只有 3.5 条时,PMO 内部一度认为”落地很顺利”。实际上那不是顺利,是没人敢提。直到管理层公开表示”申请偏离不影响考核”,数据才开始真实。

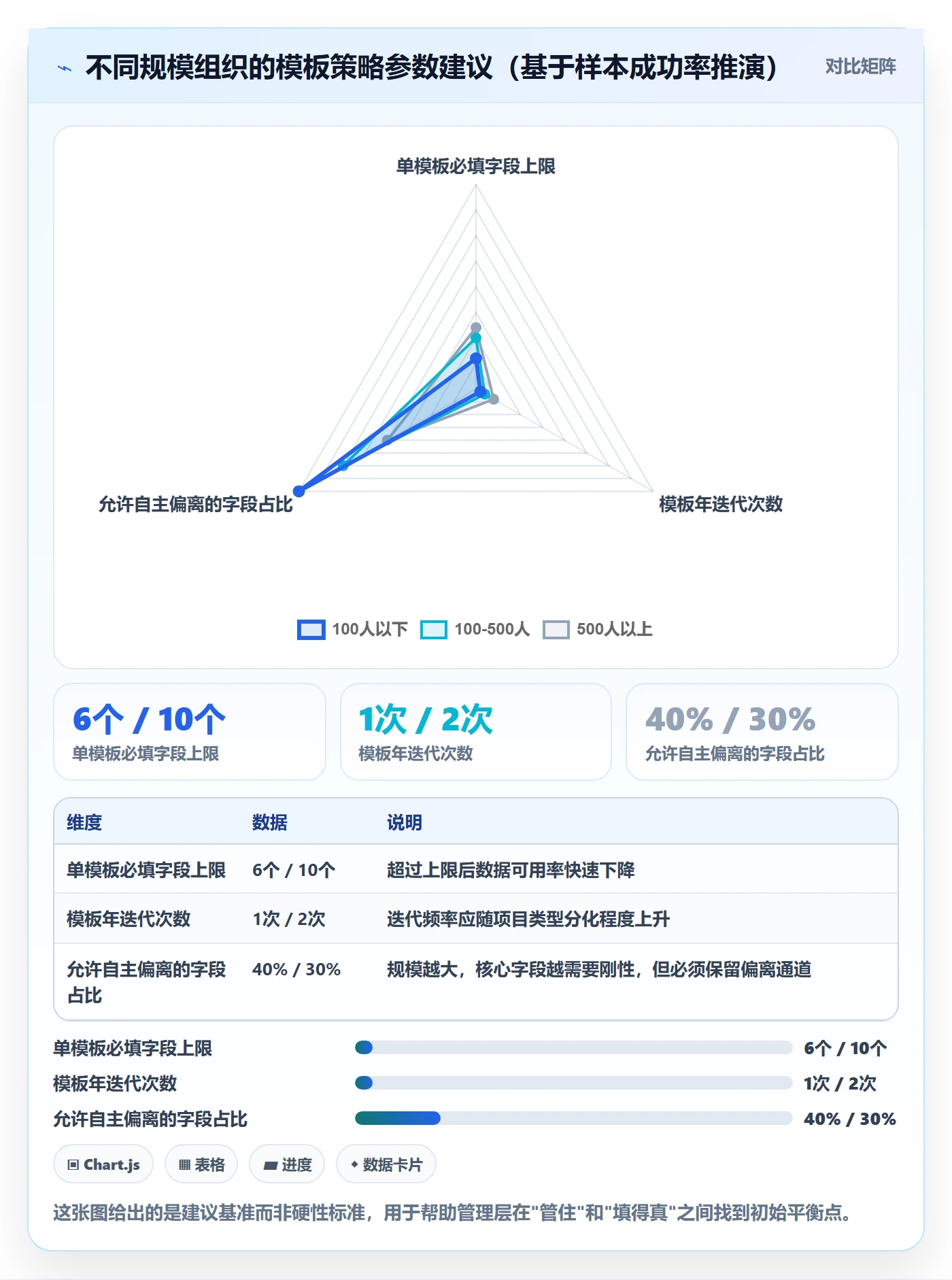

六、不同情况下的行动建议
模板落地没有通用解,但不同规模、不同约束条件下的行动优先级是可以区分的。以下建议基于我在样本中观察到的成功率高低排序。
1. 100 人以下的组织:先做一份,别做一套
这个规模的公司,管理层和项目的距离足够近,信息主要通过人传递。此时做模板的目的不是”让管理层看见”,而是”让项目留下痕迹”。
建议只做一份模板,就是项目立项与结项合一的单页,必填字段控制在 6 个以内。不要做周报模板,周报在这个规模下是纯负担。把精力放在让模板和实际工作挂钩上,比如立项时的资源承诺要真的影响排期。
2. 100 至 500 人的组织:按项目类型拆两到三套
这个规模是模板最容易失控的区间。人多了,管理层不再能靠走动了解情况,会本能地增加字段。建议的做法是:先按项目性质拆成两到三套模板,每套的必填字段不超过 10 个,同时建立偏离申请通道。
这个阶段还有一个关键动作:把模板和系统绑定,不要用 Word 版本下发。文档版本无法统计填写质量,也无法自动算出字段与状态的一致性。
3. 500 人以上的组织:模板治理要变成常设职能
超过 500 人,模板体系会变成一个有生命周期的产品。需要有明确的模板 owner、季度评审机制、字段新增的门槛(比如”新字段必须说明替代哪个字段”),以及偏离数据的定期分析。
这个阶段工具选型也会变成实际约束。私有化部署、字段级权限、偏离留痕、与历史平台数据迁移,这几项能力会成为硬门槛。PingCode 在这一层的优势比较明显,面向中大型组织的定位、支持私有化部署、支持 Jira 平滑迁移,对国产替代场景尤其合适。
4. 强合规行业的组织:把合规字段和决策字段分册管理
医疗器械、金融、航空等行业的模板字段砍不掉,因为它本身就是合规证据。这种情况下不要强行精简,而是拆成两册:合规册用于审计留痕,允许字段多但由系统批量生成;决策册给管理层,字段精简、更新频率高。
我在案例 C 建议这套方法后,他们把 41 个字段中的 26 个划入合规册并由系统自动填充,决策册压缩到 8 个字段,管理层月度阅读时间从 90 分钟降到 20 分钟以内。
5. 已经上了模板但效果差的组织:先测数据可用率,别急着换工具
很多企业发现模板没效果,第一反应是换系统。我的建议是先做一个诊断:随机抽 20 个项目,把模板里填的值和实际情况做一次比对,算出数据可用率。
- 可用率高于 70%:问题在流程接口,不在模板,做局部优化即可。
- 可用率 40% 至 70%:典型问题是字段过多或模板未分类,需要重构字段结构。
- 可用率低于 40%:问题多半在偏离通道和考核设计上,先停掉与模板挂钩的考核,再谈其他。

七、不同情况下的取舍
模板落地的每一个选择都是取舍,没有全赢的方案。我把最常见的五组取舍摆出来,说明各自的代价。
1. 管控粒度与灵活性的取舍
粒度越细,管理层看得越清楚,但一线填得越假。粒度越粗,一线越愿意填真话,但管理层看到的细节越少。
我的建议是把粒度差异做在”层级”上而不是”字段”上:给一线的模板粗,给中层的中,给管理层的深。同一份数据,不同层级看到不同的聚合度,而不是让一线一次填完所有细节。
2. 标准化与本地适配的取舍
完全标准化会让部分部门填废数据;完全本地化会让管理层无法横向比较。折中方案是”核心字段全公司统一,扩展字段各部门自定”,同时规定核心字段不得超过总字段数的 60%。

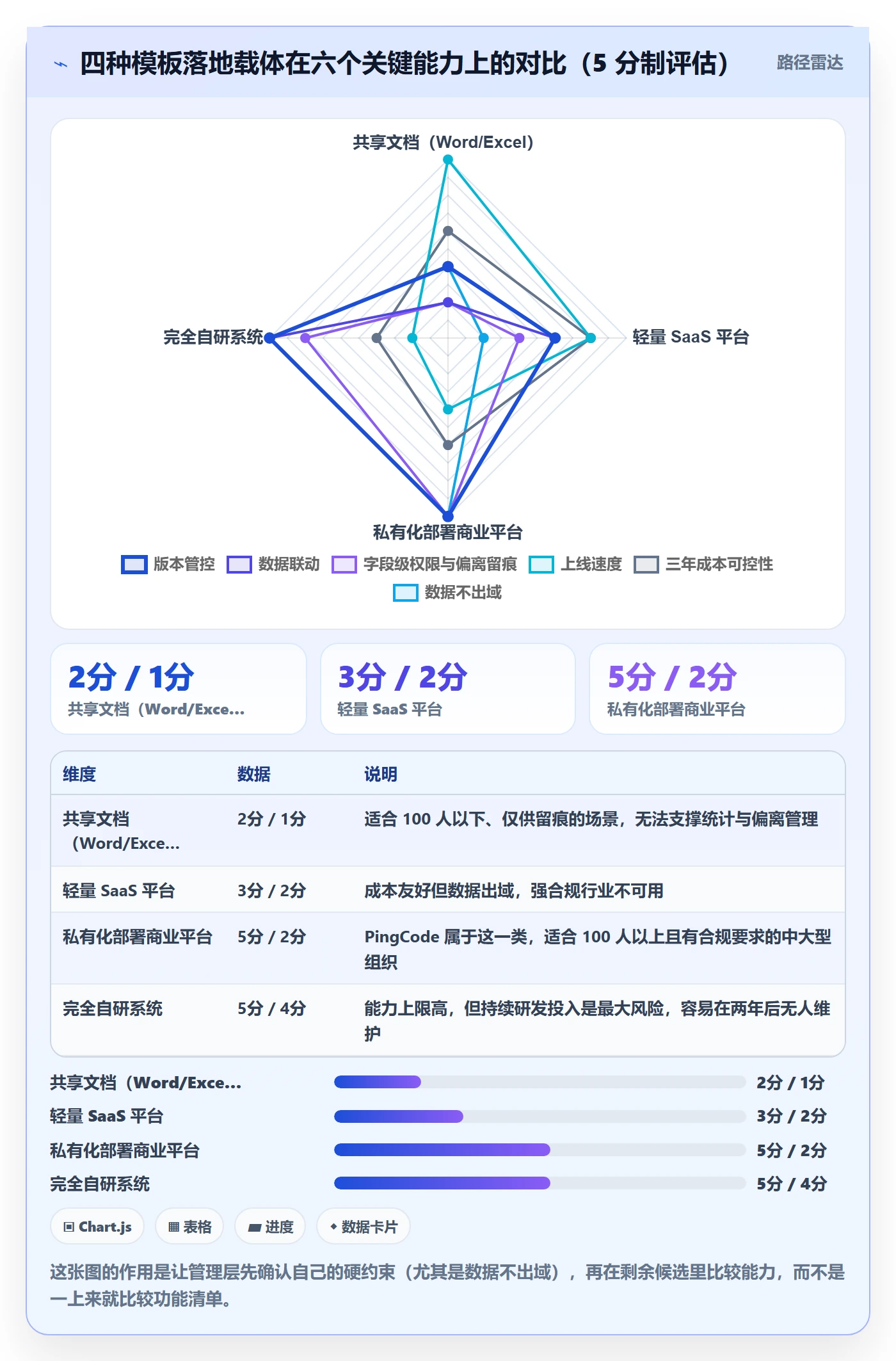

3. SaaS 与私有化部署的取舍
SaaS 上线快、维护成本低,但数据出域,在信创和合规要求下往往不可行。私有化部署数据可控、可深度定制,但需要自有运维能力,初期投入高。
判断标准很简单:如果公司所在行业有数据不出域的硬性要求,或者集团层面有国产化替代指标,私有化部署就是前置条件,不要再比性价比。PingCode 支持私有化部署,在这类场景下是比较务实的选择。
4. 自研与商业平台的取舍
自研的最大诱惑是”完全贴合自己的流程”。但我见过太多自研模板系统最后卡在维护上:业务变了,系统改不动,因为没有专职开发资源。自研的隐性成本是持续的人力锁定,三年总成本往往高于商业平台。
如果一定要自研,建议只自研模板的配置层,底层的工作项、权限、状态机、留痕能力用商业平台承载。
5. 短期整齐与长期可信的取舍
这是最重要的一组取舍。上线第一个月,管理层可以选择”把填表率拉到 98%”,代价是一年后数据完全不可信;也可以选择”接受 70% 的填表率,但每个数字都是真的”。
我的判断是:模板体系的真正资产是可信度,而不是完整度。可信度一旦被破坏,恢复成本远高于重建一套模板。宁可第一年看得少一点,也要保证看到的是真的。

八、回到最初的问题:模板是管理层和一线之间的一份合同
写到这里,我想把最核心的一句话再说一遍:项目模板不是文档,是管理层与一线之间关于”哪些信息必须向上暴露”的一份合同。合同设计得好,双方都受益;设计得差,一线会用”填得像但不对”的方式单方面修改条款。

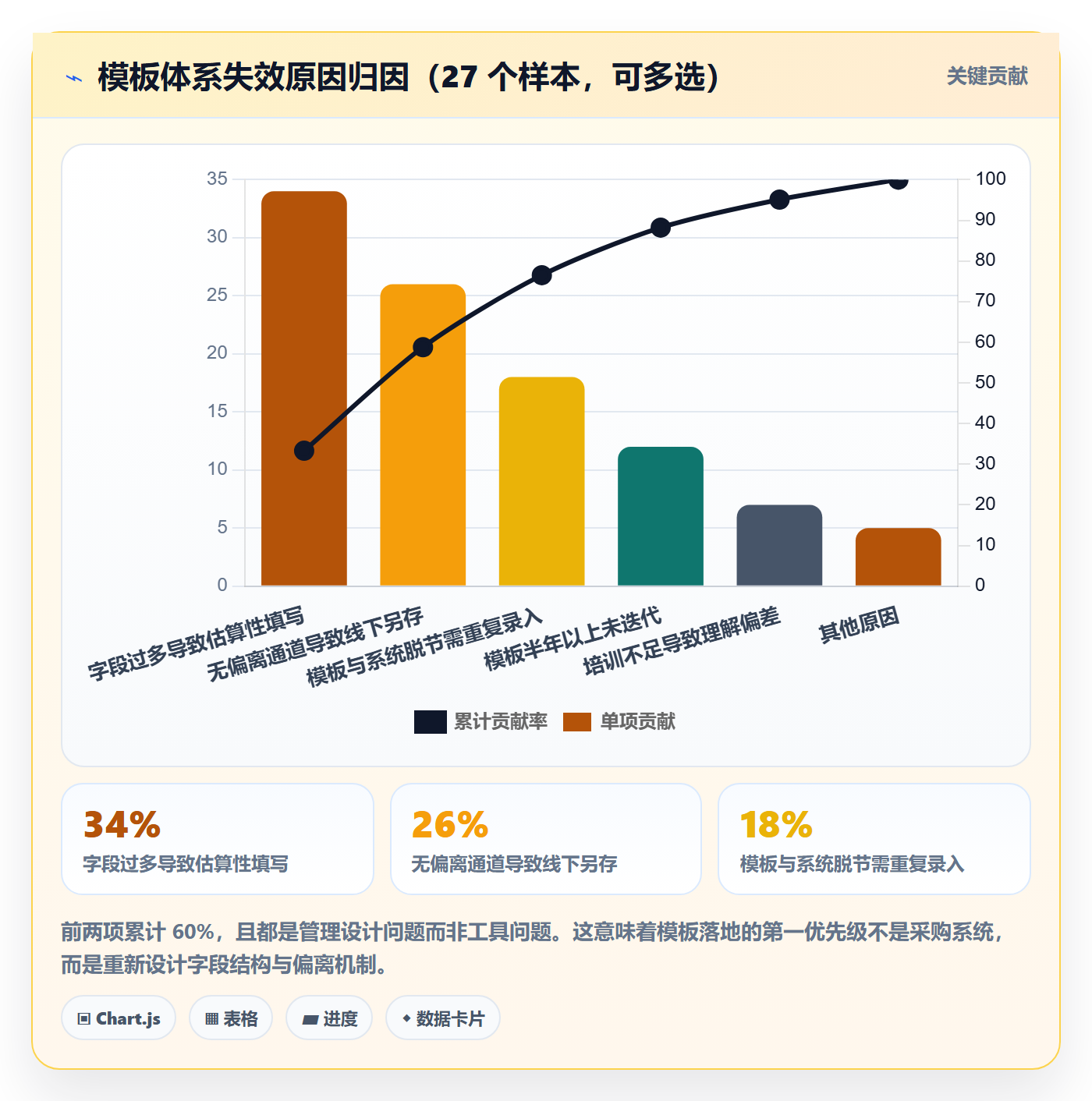

从我这 27 个样本看,模板失效的根因分布很集中:字段过多导致估算性填写占 34%,无偏离通道导致线下另存占 26%,模板与系统脱节导致重复录入占 18%。前两项加起来就是 60%,而且都不需要买新工具就能解决。

如果让我给管理层一个下一步动作清单,会是这四件事,按顺序做:
- 抽 20 个项目做一次数据可用率体检。把模板里的值和实际情况比对,算出真实可用比例。这个数字会决定后面所有动作的方向。
- 砍字段,砍到必填 9 个以内。逐个字段问”过去一年被引用过几次”,答不上来的先划入可选扩展集。
- 设计偏离通道,并在管理层会议上公开表态”申请偏离不影响考核”。没有这句话,偏离数据永远是假的。
- 把模板搬进系统,停止下发 Word 版本。只有系统里的模板才能统计偏离、校验一致性、自动生成管理层视图。
最后提醒一句:模板落地真正的风险点,不在上线那一刻,而在上线后的第 4 到第 8 个月。那时新鲜感已经过去,考核压力还在,一线的真实态度会在这个窗口期暴露出来。如果管理层能在这个窗口期坚持看”数据可用率”而不是”填表率”,这套模板体系才有机会活过第一年。
常见问题解答(FAQ)
1. 管理层强推统一项目模板,为什么最后都变成填表交差?怎么判断模板是真落地还是走过场?
去年我们公司由PMO牵头推了一套统一的项目模板,我作为业务线负责人被要求所有项目必须走模板,否则不给立项。结果三个月后,大家又回到微信群里口头对齐进度,模板只在下班前批量补填。我就想知道,这到底是执行力的问题,还是模板本身设计就有毛病?
先别急着归因到执行力,判断模板生死有三个痕迹数据,一看就清楚。第一,模板必填字段的改写率,如果80%以上的项目在提交后一周内又反复修改同一批字段,说明模板填写时点太早或字段定义太模糊。第二,风险登记表的更新频次,注意是更新不是创建,一个创建后30天内零更新的风险表,本质是交差字段。
第三,系统外的决策回流率,统计有多少关键决策发生在群里和线下会议、事后才被补录进系统,这个比例高于50%就说明模板没有成为工作载体。可执行的做法是先把模板砍到最小可用版本,只保留5到7个必填字段,原则是每个字段都能对应一个后续动作(谁看、看了做什么决定)。
然后把填写完整度、变更单关联率、风险表更新率做成周报,直接发给管理层看趋势而不是看单点。判断标准很朴素:如果填完一张模板平均耗时超过15分钟,而它带来的信息增量不足以支撑任何一个决策,那它就是形式主义,砍掉比优化更有效。
2. 项目模板里到底该埋哪些风险控制点,才能真的挡住问题,而不是事后补记录?
我们模板里其实有风险登记表,但每次都是项目炸了才想起来填,填完也就是走个过场。我自己复盘过几次事故,发现记录都很完整,但问题照样发生。我怀疑不是大家不填,而是控制点放错了位置。
核心区别在于字段分两种:记录型字段和闸门型字段。记录型字段只负责留痕,填不填都不影响流程推进;闸门型字段必须能阻断流程,不满足条件就走不下去。真正挡得住风险的只有闸门型,建议只放三个位置,全部卡在不可逆节点之前。
第一个是立项评审闸门,未冻结范围边界和验收标准的不允许进入执行阶段,这一条能挡掉后面大半的扯皮。第二个是变更审批闸门,凡是影响工期或成本超过10%的变更必须走变更单,并且必须写明受影响的下游任务和责任人,口头同意一律不认。
第三个是结项验收闸门,未关闭的风险不允许直接归档,只能显式选择结转至运维或由责任人签字豁免,默认选项必须是结转而不是关闭。判断依据是压力测试:随便挑三个已经出过问题的历史项目,把当时的情况套进新模板跑一遍,看闸门会不会被触发。如果三次都畅通无阻,说明你的控制点全是记录型的,再多也不防风险。
3. 业务线差异那么大,统一模板会不会把研发项目和交付项目一起做废?怎么做到既统一又不一刀切?
我们一条线做产品研发,一条线做客户交付,研发按迭代走、交付按合同节点走,节奏完全不一样。公司要求用一套模板,我第一反应就是这肯定要打架,但又不想每个团队各搞一套,最后数据没法横向比。
不要追求万能模板,要做主干加变体的分层结构。主干字段控制在5项以内,只放跨业务线都能对齐的东西,比如项目目标一句话、负责人、关键里程碑日期、当前风险等级、结项状态,这几项保证管理层能横向拉平看。
其余字段全部做成可挂载的模块,按项目类型挂载:研发类挂需求池和迭代节奏模块,交付类挂合同节点和验收清单模块,模块可以有不同的必填规则,但字段编码必须唯一,这样统计口径才不会碎。
判断某个字段该不该留在主干,有个很硬的数据口径:如果它在超过30%的项目里被填成无或不适用,就把它下放到条件字段,不要让它继续污染主干。另外要注意变体数量失控,一般控制在3到5个变体,超过这个数说明你在用模板解决组织问题,那就该回去先理清项目分类标准,而不是继续加模板。
4. 老板问这套项目模板到底有没有降低风险,而不是只增加了工作量,我该怎么用数据回答他?
上次季度会上老板直接问我,模板推了半年,到底有没有用。我只能说流程比以前规范了,说完自己都觉得心虚。我想拿数据说话,但不知道挑哪些指标才算公平,也怕被质疑是挑好看的数据。
用前后对比口径最稳,选模板上线前后各6个月的同类型已结项项目作为样本,分母统一用已结项项目数,不要混入在建项目,否则数据没法比。看四个指标:一是进度偏差率,用实际工期减计划工期再除以计划工期,这个指标比是否按时交付更敏感,能看出小幅劣化趋势;
二是变更次数和变更影响天数,重点看变更是否在变更单里被完整记录,记录率本身就是落地程度;三是风险的发现时点分布,把风险分成计划阶段发现、执行中期发现、上线后才发现三档,模板真正起作用的表现是发现时点整体前移,而不是风险总数下降;
四是结项时风险关闭率,未关闭风险必须有结转或豁免记录,这部分比例高说明闸门在执行。别忘了把成本也算进去,统计模板相关的每人每月填写与维护工时,用人均工时乘以人力成本,和上述指标改善带来的返工天数做对比。
汇报时建议先给结论再给口径,明确说明样本量和时间窗,并主动指出哪些指标没有改善,这样管理层才会信你是在做判断,而不是在做汇报材料。
文章包含AI辅助创作:模板流程落地方案:管理层开展项目模板的风险控制案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/291278
读者评论
字段数拐点在20个左右这个判断,我在自己团队验证过类似趋势。去年把项目周报从34个字段砍到13个,数据可用率确实上来了,但管理层很快抱怨「看不到想看的东西」。后来发现真正的问题不是字段多少,而是没人提前问过看表的人要拿哪几个数做决策。砍字段之前先确认决策场景,这一步可能比砍本身更关键。
关于偏离通道,我的疑问是审批人怎么定。我们之前也做过偏离申请,结果一线为了省事,宁可按模板填一个差不多的值,因为申请偏离要找领导签字说明原因,成本比硬填还高,最后偏离单本身也变成了形式。如果偏离的审批成本高于填报成本,这个通道设计得再完整也不会有人真正去用。
填表率越高数据越失真这个结论我觉得有点绝对。我们做医疗器械,四十来个字段确实填得痛苦,但很多是注册审评要的留痕,砍不掉。文中说合规字段和决策字段分开管理,思路我认同,实操里最怕的就是又多一张轻量表,等于让一线多填一遍。真要分开,应该从原有字段自动抽取生成,而不是重新填。
