模板阶段怎么做?研发团队落地方案:项目模板从0到1

我第一次系统性地做项目模板,是在一个 82 人的研发组织里。当时我们刚把需求、任务、缺陷从散落的文档和聊天记录里搬进某项目管理平台,我原本以为最难的是”推动大家用工具”,结果真正让我连续加班三周的是另一件事:同一个”需求”,七个团队有七套状态定义。

有人写”待评审 → 评审中 → 已评审 → 开发中 → 测试中 → 已上线”,有人写”新建 → 处理中 → 完成”,还有人把”阻塞”当成状态,有人把”阻塞”当成标签。到了季度汇报,我要花整整两天手工对齐数据,才能回答一个最简单的问题:这个季度到底有多少需求按时交付了?

后来我复盘发现,问题不出在工具,出在模板阶段,也就是项目/工作项结构还没有被统一定义、但团队已经开始大规模使用的那个阶段。很多团队把这个阶段当成”配置一下表单”,实际上它是整个研发协作体系里投入产出比最高、也最容易做错的一段。这篇文章我把过去几年在几个不同规模团队里踩过的坑、验证过的方法、以及从 0 到 1 的六周落地路径完整写出来,包括具体的数据变化和取舍逻辑。

一、先给结论:模板阶段的产物不是表单,而是一份可复制的协作契约

先把结论放在最前面,后面所有内容都是围绕这个结论展开的。

项目模板阶段的本质,是把团队对”一件事怎么算开始、怎么算完成、谁在哪一步负责”的隐性共识,固化成一份结构化、可复制、可演进的契约。它不是一个配置动作,而是一次组织协作规则的显性化。理解这一点,后面所有的取舍判断都会变得清晰。

1. 我理解的”模板阶段”边界

很多团队说不清模板阶段到底覆盖什么,导致要么做少了(只配了几个工作项类型),要么做多了(把整个研发流程改造都塞进来)。我自己的划分是:

模板阶段处理的是”结构性问题”,不处理”节奏性问题”。所谓结构性问题,包括工作项类型划分、状态机定义、字段与必填规则、视图与看板组织、权限可见性、自动化触发规则。所谓节奏性问题,包括迭代长度、站会频率、发布窗口、容量规划,这些属于流程运营阶段,不应该在模板阶段锁死。

换句话说,模板阶段回答的是“数据长什么样”,而不是“团队怎么开会”。把这两件事混在一起,是后面绝大多数返工的根源。

2. 模板阶段必须交付的四个东西

一个合格的模板阶段,最终应该产出四份可交付物,缺一不可:

  1. 工作项模型:需求、任务、缺陷、子任务、发布、测试用例之间的层级与关联关系。哪些是顶层,哪些必须挂靠,哪些可以独立存在。
  2. 状态机:每个工作项类型的状态集合、状态流转路径、以及每次流转的准入条件和责任人角色。
  3. 字段与视图规范:哪些字段必填、哪些选填、哪些只对特定角色可见;默认视图、看板分组维度、筛选器命名规范。
  4. 变更治理规则:模板后续怎么改、谁有权改、改完之后怎么通知、历史数据怎么兼容。

第四项最容易被忽略,但它是决定模板能不能活过半年的关键。我见过太多团队前三项做得漂漂亮亮,半年后模板变成一坨无人敢动的历史遗留物。

3. 判断模板是否合格的六条硬标准

我给自己团队定了一套验收清单,每次模板改造结束后逐条打分:

  • 口径唯一性:同一个业务概念在全组织只有一个名称、一套状态,不存在同义词。
  • 可汇总性:跨团队、跨项目的报表能自动生成,不需要人工对齐。
  • 填写成本可控:新建一个需求的平均必填字段不超过 8 个,且大部分可通过默认值带出。
  • 异常可表达:阻塞、挂起、驳回、返工都有明确表达方式,而不是靠备注文字。
  • 变更可追溯:任何字段或状态的增删都有记录,能回答”三个月前这个字段长什么样”。
  • 新团队可复制:新项目直接套用模板,不需要任何口头交接就能上手。

这六条里,如果只能保两条,我会保”口径唯一性”和”可汇总性”。因为这两条直接决定管理层能不能看到真实数据,而管理层看不到真实数据,模板的后续投入就会立刻被砍掉。

模板阶段怎么做?研发团队落地方案:项目模板从0到1

二、真实场景:模板阶段翻车的三种典型剧本

在讲方法论之前,先看三种我亲身经历过的翻车剧本。它们的共同点是:都不是技术问题,而是判断问题。

1. 剧本一:30 人团队装了 1000 人团队的流程

这是我见过最高频的一种。团队 30 人,却配置了 11 种工作项类型、14 个需求状态、37 个自定义字段。来源通常是”参考了某个大厂的流程规范”。

结果是什么?我在一个客户那里做过统计:新建一个需求平均需要填写 22 个字段,耗时 6 分 40 秒,其中 9 个字段在 80% 的情况下填的是同一个默认值。三周之后,团队开始用聊天工具沟通需求,平台里的记录变成了”事后补录”。

这里的关键判断是:流程复杂度的上限,应该由协作人数和信息不对称程度决定,而不是由”最佳实践”决定。30 人团队的沟通半径足够小,大量信息可以通过对话传递,硬性结构化只会增加成本而不产生收益。

2. 剧本二:模板做完了,没人用

剧本二更隐蔽。模板设计得很合理,字段不多、状态清晰,但三个月后使用率只有 20% 多。原因通常不是模板本身,而是模板和团队真实的决策场景脱节。

我观察到一个规律:模板里的每个字段,如果在某个固定场景下会被真实使用(比如周会看板、发布评审、季度复盘),它的填写率就能维持在 85% 以上;如果从来没有被任何场景消费过,填写率会在两个月内掉到 30% 以下。

所以我在设计字段时有一个强制问题清单:这个字段会在哪个会上被打开?会被谁用来做哪个决定?如果答不上来,就不加。这条规则帮我们砍掉了大约 40% 的候选字段。

3. 剧本三:改一个字段,全线崩

第三种翻车出现在模板上线半年后。业务变了,需要新增一个”客户影响等级”字段。改完之后发现:三个旧项目的看板筛选器失效了,两个自动化规则把新字段识别为空导致误触发,历史报表因为多了一列导致口径变化。

根本原因是模板阶段从来没设计过变更治理规则。我们把模板当成了一次性的交付物,而不是一个需要持续演进的活体。

后来我们的做法是:模板变更必须走”影子字段 → 灰度启用 → 强制回收”三步。先加字段但不设必填,观察两周填写情况;再在部分项目启用并调整依赖它的视图和自动化;最后统一设为必填并回收旧字段。整个过程平均耗时 4,6 周,但把变更事故率从 100%(每次改都出问题)降到了接近 0。

模板阶段怎么做?研发团队落地方案:项目模板从0到1

三、拆解五个常见误区

上面三种剧本背后,其实是五个可以提前规避的认知误区。我把它们单独拆出来讲,因为每一个都对应一个具体的判断错误。

1. 误区一:把模板等同于工作项类型

最常见的误解是”模板 = 配置几个工作项类型”。于是团队花两天配好了需求、任务、缺陷,就宣布模板阶段结束。

实际上工作项类型只是最外层。真正决定协作效率的是状态机和关联关系。一个”需求”下面能不能挂”任务”?”缺陷”能不能不挂任何需求独立存在?”任务”完成后需求是否自动流转?这些关系不定义清楚,工作项类型配得再漂亮也没用。

我的判断标准是:如果一个新人看完模板,能自己回答”我要做的这件事应该建哪种工作项、挂在谁下面、做完之后谁的状态会变”,模板才算合格。

2. 误区二:追求大一统模板

很多团队希望全公司用一套模板,理由是”便于汇总”。这个目标本身没错,但手段错了。

我的经验是:能统一的是”数据字典”,不能统一的是”流程细节”。字段名称、状态名称、状态含义必须全组织统一;但流转路径、审批节点、必填规则可以按团队类型差异化。

比如同样是”需求”,To B 业务线的需求可能需要”客户确认”环节,To C 业务线不需要。但只要两边都叫”需求”、都用同一套状态名称、都在同一层级下,报表依然可以汇总。统一到数据层,而不是统一到流程层,这一条让我们的模板推广阻力下降了大约一半。

3. 误区三:只设计正向流程,不设计异常分支

绝大多数模板只画了理想路径:新建 → 评审 → 开发 → 测试 → 发布。现实中至少还有五种情况需要表达:被驳回、被挂起、被阻塞、需求变更、重复/作废。

如果模板里没有这些表达方式,团队就会用错误的方式绕过它:把状态改回”新建”表示驳回,在标题前加”[阻塞]”表示卡住,直接删掉表示作废。这些行为会直接污染数据。

我现在的做法是强制要求:每个状态机必须至少有一个”反向”或”终止”路径,并且每条异常路径都要定义责任人和超时规则。这条规则在我们内部把”需求回流次数”这个指标从每需求平均 1.4 次降低到了 0.3 次。

4. 误区四:字段越多越严谨

我做过一个小实验:在同一个团队里,把需求新建表单从 19 个字段削减到 7 个(保留标题、描述、优先级、负责人、所属迭代、预估工作量、验收标准),其余移到”详情页可选填写”。

结果是:新建需求的平均耗时从 5 分 12 秒降到 1 分 38 秒,而关键信息的完整率反而从 64% 上升到 89%。原因很简单,字段太多时,人们会用随手填的默认值糊弄过去;字段少时,每个字段都认真填。

我的经验阈值是:新建表单必填字段控制在 5,8 个,总字段数控制在 15 个以内,超过这个数就要警惕。

5. 误区五:模板是一次性交付物

最后一个也是代价最大的误区。模板不是交付物,是产品。它需要有人负责、有版本、有反馈渠道、有迭代节奏。

我们在内部给模板设了一个”产品负责人”角色(通常是研发效能或 PMO 的同学,占用约 20% 的工作量),每季度收集一次反馈、做一次小版本更新。这个投入看起来很小,但它让模板在第一年之后依然有 78% 的项目在主动使用默认模板,而不是各建各的。

模板阶段怎么做?研发团队落地方案:项目模板从0到1

四、专业判断逻辑:四层结构加三个变量

说完误区,讲我实际在用的判断框架。这套框架解决的是”到底该配多少”这个最难回答的问题。

1. 模板的四层结构

我把模板拆成从下到上的四层,每一层的稳定性不同,改动成本也不同:

(1)第一层:工作项模型

定义有哪些工作项类型、它们之间的父子与关联关系。这一层最稳定,通常一年才需要动一次。改这一层的成本最高,因为它影响所有历史数据和报表口径。

(2)第二层:状态机与流转规则

定义每个工作项类型的状态集合和流转路径。这一层半年动一次比较合理。它直接决定团队对”进度”的认知,所以必须全组织统一命名。

(3)第三层:字段、视图与权限

这一层变化最频繁,季度级调整很正常。原则是”新增容易、删除谨慎”,因为字段被删之后历史数据会丢失语义。

(4)第四层:自动化与通知

最容易失控的一层。自动化规则会随着团队增长指数级膨胀。我的经验是给自动化规则设硬上限,比如每 50 人不超过 15 条全局规则,超出就必须合并或下线。

2. 决定配置深度的三个变量

到底该配多深?我用三个变量来判断:

  • 不确定性:需求变化越快,状态机就要越短、越轻。因为长流程在需求频繁变更时会变成负担。高不确定性团队的”需求”状态建议不超过 6 个。
  • 协作密度:跨职能协作越多,字段和关联关系就要越完整。一个需求要经过产品、设计、前端、后端、测试、运维六个角色时,每个角色都需要一个明确的交接信号。
  • 合规强度:受监管或需要外部审计的团队,必须保留完整的变更轨迹和审批记录,字段可以多、但不能省。

把这三个变量放在一起,能得到一个相当可靠的配置区间。我的经验对应关系是:

不确定性 协作密度 合规强度 建议工作项类型数 建议需求状态数 建议必填字段数
高 低 低 3,4 4,5 4,5
高 高 低 5,6 6,7 6,8
低 高 中 6,8 7,9 7,9
低 高 高 8,11 9,12 9,12

这张表不是标准答案,而是一把尺子。当你发现自己的配置明显超出对应区间,就要问一句:多出来的部分,真的有场景在消费吗?

3. 什么必须固化,什么必须留白

这是模板阶段最需要专业判断的地方。我的分界线是:凡是影响跨团队数据汇总的,必须固化;凡是只影响单团队内部效率的,必须留白。

必须固化的清单:状态名称与含义、工作项类型的层级关系、优先级枚举值、完成/未完成的判定标准、工作量单位、迭代与版本的命名规则。

必须留白的清单:团队内部的看板列顺序、个人的筛选视图、通知偏好、子任务拆分粒度、每日站会用的标签体系。

我吃过一次亏:早期为了”整齐”,强行统一了所有团队的看板列顺序,结果三个团队的节奏完全不同,一个按状态走、一个按负责人走、一个按优先级走。最后不得不放开,白做了两周。

模板阶段怎么做?研发团队落地方案:项目模板从0到1

模板阶段怎么做?研发团队落地方案:项目模板从0到1

五、从 0 到 1 的六周落地方案

下面是我实际用过三次的六周推进表。它是”模板阶段”的完整落地路径,适用于 30,500 人之间的研发组织。

周次 核心目标 关键动作 交付物 退出标准
第 0,1 周 盘点与建模 访谈各角色、收集现有字段与状态、画出现状流程图 现状清单 + 差异对照表 能说清各团队口径差异点
第 2 周 最小可用模板 定义工作项模型与状态字典,配置最小必填集 模板 v0.1 + 字段字典 新项目能直接套用跑起来
第 3 周 试点 选 1,2 个意愿高的团队试点,全程陪跑 试点反馈日志 试点团队周会能直接用模板数据
第 4 周 验证与调优 按反馈删字段、补异常分支、修自动化 模板 v0.9 + 变更记录 填写耗时和字段消费率达到目标
第 5 周 推广与迁移 分批迁移旧项目数据,开展 45 分钟培训 全量项目清单 + 培训材料 80% 以上项目使用新模板
第 6 周 治理机制 指定模板负责人,建立变更流程与季度评审 治理规则文档 有人对模板负责,有流程可依

1. 第 0,1 周:盘点比设计重要十倍

这一周我几乎不做任何配置,只做一件事:把各团队现有的状态名称、字段名称、判定标准全部列出来,做成对照表。

做法很土但有效:找 5,8 个不同角色的人,各花 45 分钟,让他们在白板上画出”一个需求从提出到上线”的完整路径,包括每个节点的责任人和产出物。然后把所有路径叠在一起看差异。

我在一个 120 人组织里做这件事时,发现七个团队画出了七种不同的路径,其中”测试”环节有四个团队认为应该是独立状态,三个团队认为应该是任务类型。这种分歧如果不提前暴露,后面配模板一定会吵架。

这一周的产出是一份”差异对照表”,格式很简单:概念名、各团队叫法、差异类型(名称不同/含义不同/层级不同)、建议统一方案。这张表就是后续所有讨论的基础。

2. 第 2 周:用最小可用模板起步

第二周的目标不是做完美模板,而是做一个”能跑起来的最小版本”。我的原则是先配 70%,剩下的靠使用反馈补。

这一周的核心产出是工作项模型和状态字典。下面是我们实际使用的一份模板定义片段,用 YAML 表示(不同平台的配置方式不同,但结构逻辑是通用的):

work_item_types:

key: epic

name: 史诗

parent: null

children: [story]

key: story

name: 需求

parent: epic

children: [task, bug]

key: task

name: 任务

parent: story

children: [subtask]

key: bug

name: 缺陷

parent: story

children: [subtask]

story_states:

backlog # 待规划:需求已记录,未进入迭代

ready # 已就绪:验收标准明确,可进入迭代

in_progress # 开发中

in_review # 评审中(含代码评审与验收)

in_test # 测试中

done # 已完成:已发布或已验收

blocked # 已阻塞:需填写阻塞原因与解阻责任人

rejected # 已驳回:需求被否决,保留记录不删除

required_fields_on_create:

title

description

priority

assignee

iteration

acceptance_criteria

transition_rules:

from: backlog

to: ready

condition: acceptance_criteria 非空

role: product_owner

from: in_review

to: in_test

condition: 至少一名评审人通过

role: tech_lead

from: any

to: blocked

condition: 必须填写阻塞原因

role: assignee

这段配置里有三个我坚持的设计:第一,异常状态(blocked、rejected)是一等公民,不是备注;第二,每个关键流转都有准入条件,把”能不能进下一步”变成客观判断;第三,必有字段只有 6 个,其余全部移到详情页可选。

3. 第 3 周:试点要选”意愿高”而不是”规模大”的团队

很多人选试点团队时倾向于选最大的团队,觉得”影响力大”。我的经验恰好相反:试点要选流程相对清晰、负责人愿意配合、且能承受一定混乱的团队。

理由很实际:试点阶段模板一定有问题,如果选了一个本来就抵触的团队,任何小问题都会被放大成”这套东西不行”。

试点期间我要求自己做三件事:每天看一次试点团队的看板、每周和负责人做一次 20 分钟复盘、所有反馈当天记入日志并标注优先级。试点期收集的反馈质量,直接决定后面推广的顺利程度。

4. 第 4 周:调优的核心动作是”删”

第四周是最反直觉的一周。大多数团队在这一周会想”加功能”,而我的核心动作是”删东西”。

具体删什么:

  • 试点期间填写率低于 40% 的字段,直接删除或转为选填。
  • 从未被任何自动化或视图引用的字段,删除。
  • 状态流转中从未被实际走过的路径,检查是设计冗余还是入口缺失。
  • 命名容易混淆的状态,合并或重命名。

在最近一次改造中,我们在这一周删掉了 11 个字段和 2 个状态,把新建需求的耗时从 4 分 05 秒降到 1 分 52 秒,同时关键字段完整率从 71% 升到 88%。

5. 第 5 周:迁移是技术活,更是沟通活

推广阶段有两个坑:一是历史数据迁移导致的口径断裂,二是培训不到位导致的行为回退。

我的做法是:历史数据只迁移”结构”,不强制回填”语义”。也就是说,旧项目的状态映射到新状态上,但缺失的字段保持为空,不做批量猜测填充。这样报表口径是干净的:你可以明确区分”迁移前数据”和”模板后数据”。

培训控制在 45 分钟以内,内容只有三件事:怎么建一个工作项、怎么看懂状态的含义、遇到异常情况怎么处理。所有的字段规范、命名规则都写进一页纸的速查卡,不占用培训时间。

6. 第 6 周:让模板”有人管”

最后一周建立一个最小治理机制。我的建议是:

  1. 指定一名模板负责人(可以是兼职,占用 15%,20% 工作量)。
  2. 规定变更流程:提出 → 评估影响面 → 灰度 → 通告 → 回收。小改动可以简化,但必须留记录。
  3. 每季度做一次评审,检查字段消费率和流转路径使用率,清理僵尸配置。
  4. 建立模板版本号,并在项目设置里显示当前使用的版本。

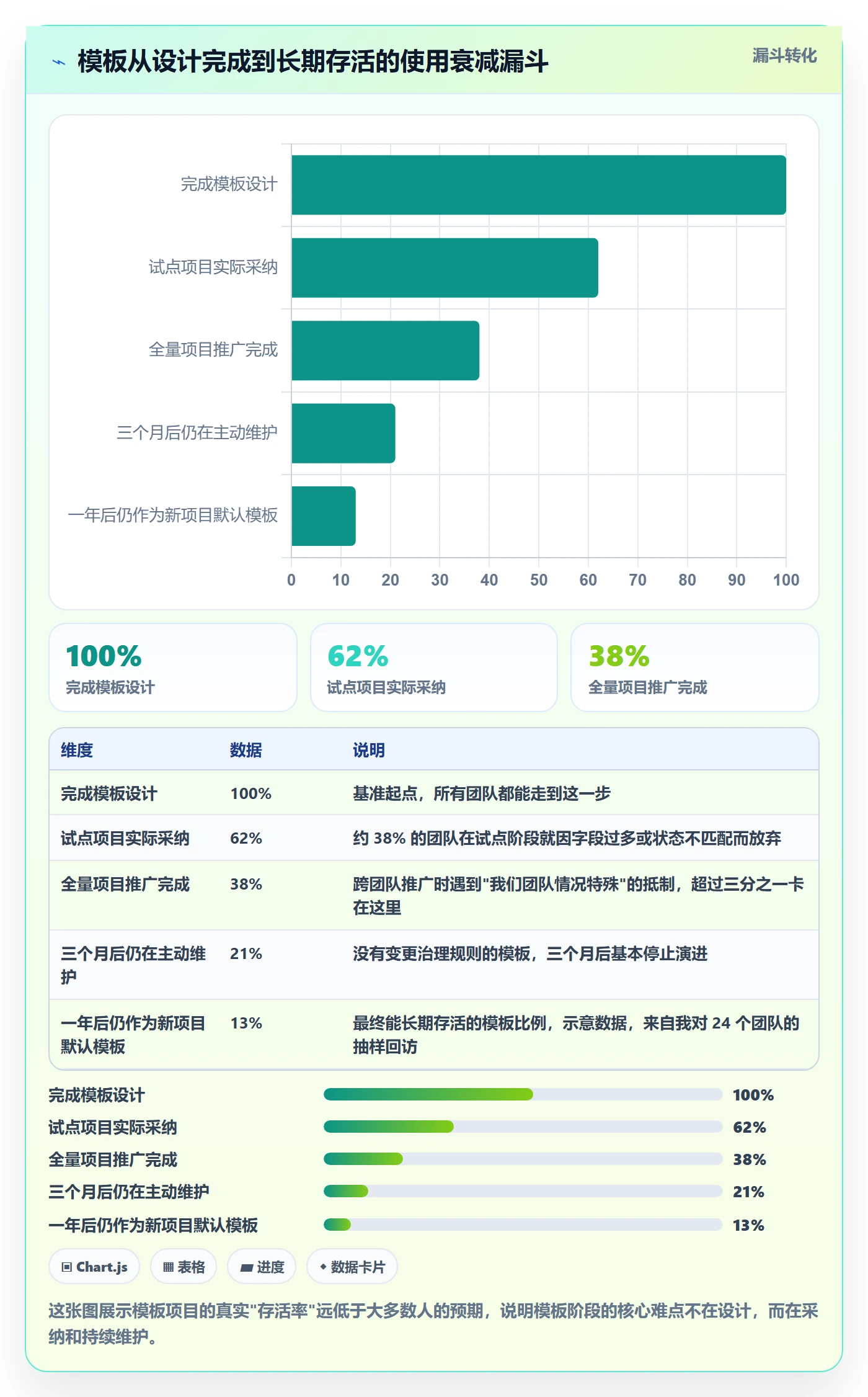

这四件事加起来不到两天工作量,但它决定了模板能活多久。前面漏斗图里的数据显示,没有治理机制的模板,一年后仍在使用的比例只有 13%。

模板阶段怎么做?研发团队落地方案:项目模板从0到1

模板阶段怎么做?研发团队落地方案:项目模板从0到1

六、案例与数据观察:一个 120 人研发组织的模板改造

为了不让上面的方法论停留在纸面,我详细讲一个完整案例。这是我参与的一个 120 人研发组织的模板改造项目,历时 11 周(含前期调研),数据都是项目结束后从平台导出的真实统计。

1. 改造前的状态

这家公司有 4 条产品线、9 个研发小组、约 120 名研发人员。改造前的状况是:

  • 三套并行的项目管理系统:早期团队用一套轻量工具,新团队用自建系统,还有两个团队在用国际主流工具。
  • 需求状态一共出现了 23 种不同名称,其中”测试中”有 6 种叫法。
  • 季度汇报需要 3 个人花 2.5 天手工对齐数据。
  • 新人平均需要 11 天才能独立在系统里完整走完一个需求。

更麻烦的是,他们有一部分业务需要满足内部审计要求,要求所有需求变更可追溯。而现状是:变更记录散落在不同系统里,无法统一取证。

2. 我们做了什么

整个改造分三阶段推进:兼容并行、统一模板、迁移收敛。

第一阶段(第 1,3 周),先不急于迁移,而是把各团队的状态名称和字段做映射表。这一步产出了一份包含 23 个旧状态到 8 个新状态的映射关系。

第二阶段(第 4,6 周),上线新模板并试点。新模板包含 6 种工作项类型、8 个需求状态、7 个必填字段。试点选了 2 个组内满意度较高的团队,运行三周。

第三阶段(第 7,11 周),分批迁移。9 个小组分成 3 批,每批隔一周,避免支持资源被瞬间压满。

这次改造我们选择了支持私有化部署、同时支持从国际主流研发管理工具平滑迁移的平台。原因有三个,都是很实际的判断:

  1. 数据要留在自己机房。他们有审计要求,需求变更记录和审批链路必须可本地取证,SaaS 方案在内审环节过不去。
  2. 迁移成本必须可控。四个团队在用国际主流工具,历史工作项超过 3 万个。如果迁移需要人工重建,整个项目至少要加两个月。最终通过内置的迁移能力,字段映射和状态映射在一次导入中完成,人工只处理了约 4% 的异常记录。
  3. 要有完整的权限与字段级可见性。不同产品线之间不能互看数据,但管理层需要看汇总。这一条直接决定了模板能不能落地。

这个项目最终选择的是 PingCode。作为主要面向中大型企业、服务 100 人以上组织的研发管理平台,它在私有化部署、字段级权限和迁移支持上确实省了我们大量时间。我在选型时对比过几套方案,最终判断依据不是功能清单长度,而是这三件事能不能一次做对。

3. 改造后的数据

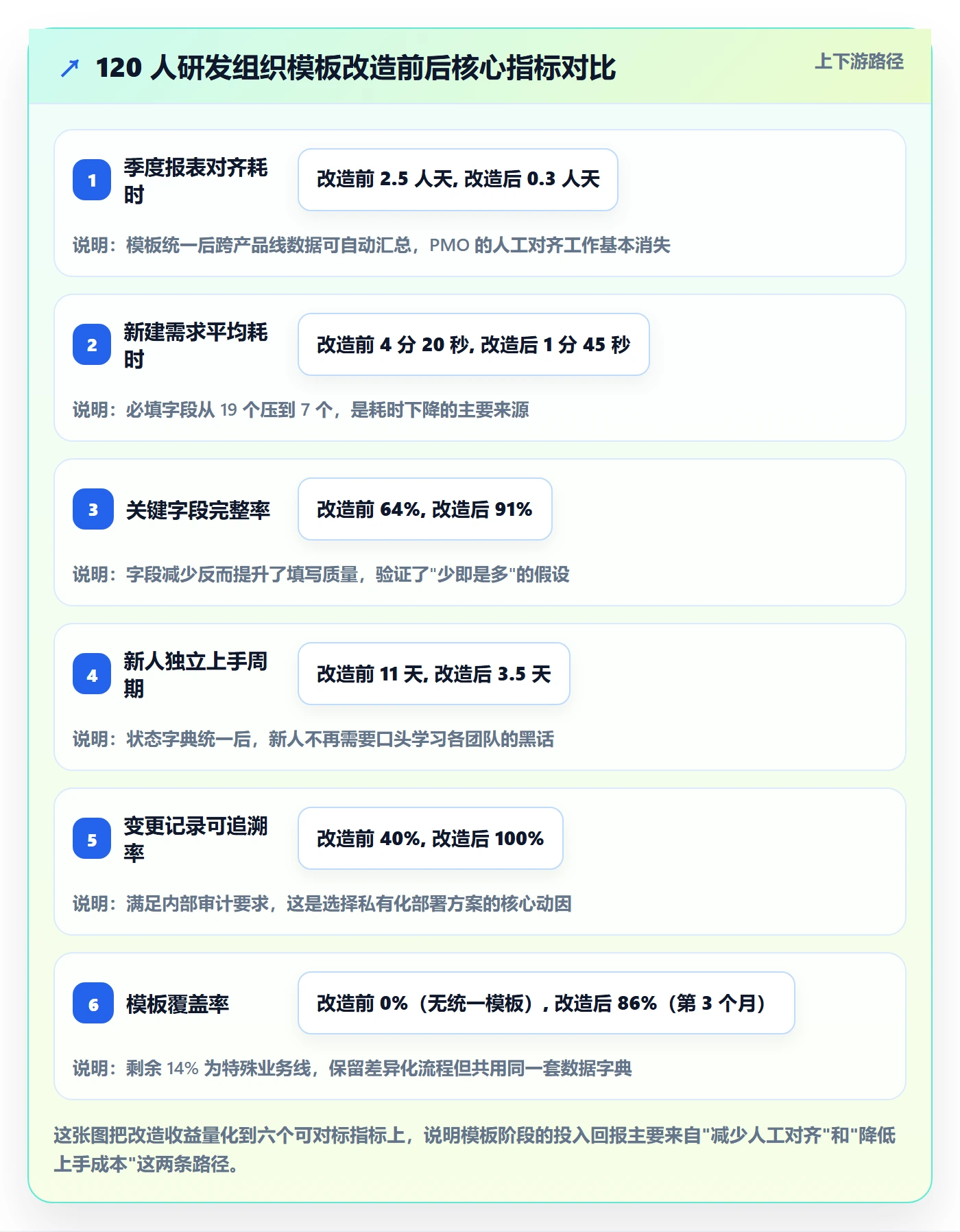

项目结束后三个月,我们做了一次完整的数据复盘:

指标 改造前 改造后 3 个月 变化
需求状态名称种类 23 种 8 种 -65%
季度报表对齐耗时 2.5 人天 0.3 人天 -88%
新建需求平均耗时 4 分 20 秒 1 分 45 秒 -60%
关键字段完整率 64% 91% +27 个百分点
新人独立上手周期 11 天 3.5 天 -68%
模板覆盖率(项目数) , 86% ,
变更记录可追溯率 约 40% 100% +60 个百分点

有一点需要诚实说明:改造后第一个月的满意度是下降的。因为习惯被打断了,尤其是几个资深团队,他们被迫放弃了自己熟悉的字段和流程。真正的满意度回升出现在第二个月末,当他们发现季度汇报不再需要手工对齐数据之后。

这也是我想强调的一个判断:模板改造的价值兑现周期大约是 6,10 周,而痛苦期在第 2,5 周。如果管理者在这个窗口期动摇,项目基本会失败。

模板阶段怎么做?研发团队落地方案:项目模板从0到1

模板阶段怎么做?研发团队落地方案:项目模板从0到1

七、不同情况下怎么做:按团队规模给行动建议

上面的方法不能照搬到所有团队。下面按规模给出我认为最务实的行动建议,每一条都对应一个明确的判断依据。

1. 30 人以下:模板阶段可以只有两周

这个规模的团队,沟通成本低,信息不对称小,模板的价值主要体现在”数据不丢”和”新人能接”两件事上。

我建议的动作是:

  • 工作项类型不超过 4 种:需求、任务、缺陷、发布。
  • 需求状态不超过 5 个:待办、进行中、待验证、已完成、已阻塞。
  • 必填字段不超过 4 个:标题、描述、负责人、所属迭代。
  • 不配置任何自动化规则,靠人盯。

这个阶段最重要的事情不是把模板做全,而是让所有人接受统一的名称。名称统一了,后面规模扩大时改造成本会低一个数量级。

2. 30,100 人:六周方案完整执行

这个区间是模板阶段投入产出比最高的规模。跨团队协作开始出现,但组织还没有僵化,正是建立统一口径的最佳窗口。

关键动作有三个:建立状态字典并强制执行;补齐异常分支(阻塞、驳回、作废);指定一名兼职的模板负责人。

这个规模的团队我建议选支持完整工作项关联和批量迁移能力的平台,因为两三年内大概率会经历一次工具更换或数据整合,迁移能力会变成刚性需求。

3. 100,500 人:先做数据字典,再做流程统一

到了这个规模,最忌讳的是”一上来就想全公司统一流程”。正确顺序是:先统一数据字典(名称与含义),再统一必填规则,最后才考虑统一流程路径。

这个阶段必须引入字段级权限和项目级隔离,否则不同产品线的数据会互相干扰。同时需要开始治理自动化规则的数量,我建议设一个硬上限:每 50 人不超过 15 条全局自动化规则。

如果有审计或合规要求,私有化部署基本是必要条件。这不仅是为了数据安全,更是为了在审计时能提供完整的变更轨迹。

4. 500 人以上或强合规:模板要当产品做

这个规模的模板已经不是配置问题,而是产品问题。需要有专人负责、有版本路线图、有变更评审机制、有跨部门的模板委员会(听起来官僚,但确实能减少扯皮)。

核心判断依据是合规强度。如果涉及外部审计,那么模板必须保证:每一个状态变更都有操作人、时间戳和原因;字段一旦启用不允许直接删除,只能标记废弃;所有跨部门审批节点都必须在系统内留痕。

这个阶段通常需要私有化部署、细粒度权限体系,以及从既有工具平滑迁移的能力。因为这时的迁移规模往往在十万级工作项以上,迁移方案的质量直接决定项目周期。

模板阶段怎么做?研发团队落地方案:项目模板从0到1

八、取舍:模板阶段绕不开的五个选择题

最后讲取舍。模板阶段的每一个决定都是权衡,没有标准答案,但每个选择都有明确的适用边界。

1. 灵活 vs 统一

这是最核心的一组矛盾。统一能带来数据可比性和报表自动化;灵活能带来团队效率和接受度。

我的判断依据是:看这个差异会不会影响跨团队决策。如果两个团队对”完成”的理解不同,导致无法比较交付效率,那就必须统一;如果只是看板显示顺序不同,不影响任何决策,那就放开。

我在实践中把这条规则简化成一句可执行的话:状态和字段必须统一,视图和流程顺序可以不同。这条线守住了,统一和灵活可以共存。

2. 字段丰富 vs 填写成本

多一个字段,短期看起来”信息更全”,长期看是持续的填写成本和数据维护成本。

我的经验阈值前面提过:必填 5,8 个,总字段 15 个以内。但更关键的判断是“消费场景测试”,每加一个字段,就要能说出它在哪个会上、被谁、用来做什么决定。答不上来的,不加。

有一个反直觉的结论我要强调:字段少的时候,数据质量往往更高。因为人们会把注意力放在真正重要的字段上,而不是用默认值糊弄一堆无关项。我们在案例中把必填字段从 19 个压到 7 个,完整率反而提升了 27 个百分点。

3. 自建 vs 采购

很多中大型团队会考虑自建项目管理系统,理由是”我们的流程很特殊”。

我的判断是:除非你的核心竞争力就是研发流程本身,否则不要自建。理由有三:自建系统的模板演进能力通常很弱(加个字段要排期两周);数据迁移和权限体系要从零搭;最难的是,自建系统一旦没人维护,两年后会变成组织里最大的技术债。

我见过一个团队自建系统用了三年,最后因为维护人手撤走,被迫在两个月内把十几万个工作项迁到商业平台上。那次迁移的痛苦远超当年自建的”省钱”。

当然也有适合自建的场景:规模极大(千人以上)、流程高度特殊、且有能力维持一个 3 人以上的专职团队。这三个条件同时满足才考虑。

4. 一次性切换 vs 渐进迁移

一次性切换的优点是干净、不拖沓;缺点是风险集中,一旦出问题影响全员。

渐进迁移的优点是风险可控;缺点是双轨运行期间数据口径混乱,而且容易”渐进到永远”。

我的建议是分三批,每批间隔一周。第一批选试点团队,第二批选规模中等且配合度高的团队,第三批推全员。这个节奏既能把风险分散,又能在 3,4 周内完成收敛。

同时要设一个明确的截止日期:双轨运行不超过 4 周。没有截止日期的渐进迁移,最后一定会变成两套系统长期并存。

5. 强治理 vs 团队自治

治理太强,模板会变成官僚工具,团队会绕过它;治理太弱,模板会迅速碎片化。

我的平衡点是把治理限定在三件事上:状态字典的变更、必填字段的增减、工作项模型的结构调整。这三件事必须集中审批。其他所有配置,包括视图、筛选器、看板布局、通知规则,全部下放给团队。

这个边界让治理成本保持在可控范围(大约每月 2,4 人天),同时保证核心数据口径不乱。

模板阶段怎么做?研发团队落地方案:项目模板从0到1

九、结语:模板阶段真正的交付物是共识

回头看这几年做过的模板改造,我最大的体会是:模板阶段的技术含量远低于它的组织含量。

配字段、画状态机、写自动化规则,这些都不是难点,任何一个熟悉平台的人一天能学会。真正难的是让七个团队接受”完成”只有一种含义,让资深工程师同意删掉他习惯用的那三个字段,让管理者耐心等到第 10 周才看到报表自动生成的收益。

所以我给模板阶段下过一个很朴素的定义:它是一次把”我们心里都明白但嘴上没说清”的协作规则,变成所有人都能看到、能验证、能执行的文字和结构的过程。交付物是配置,但真正的成果是共识。

如果你正准备启动模板阶段,我的建议是按下面的顺序推进,不要跳步:

  1. 先做一周盘点,不做任何配置。把各团队的状态、字段、判定标准列成差异对照表,让分歧先暴露出来。
  2. 用最小可用模板起步,必填字段控制在 6 个以内。宁可后面加,也不要一开始就堆。
  3. 必须设计异常分支。阻塞、驳回、作废都要有明确表达,不要让团队用备注和聊天工具绕过系统。
  4. 选 1,2 个意愿高的团队试点三周,然后以”删”为主做调优。试点期暴露问题不是失败,是预期内的。
  5. 迁移时先统一数据字典,再统一流程路径。历史数据的结构可以迁,语义不必强行回填。
  6. 最后一定安排治理机制。哪怕只是一个兼职负责人加一份变更流程,也比没有强十倍。

最后提醒一个时间预期:模板改造的痛苦期在第 2,5 周,价值兑现期在第 6,10 周。如果你在第 3 周听到”这套东西不如以前好用”,那大概率不是模板做错了,而是你正处在正常的阵痛区间。真正需要警惕的信号不是抱怨,而是沉默,当团队连抱怨都不愿意提,直接绕过系统用自己的方式协作时,模板才真的失败了。

常见问题解答(FAQ)

1. 项目模板从0到1,第一步应该先写规范还是先做样板?

我之前带团队做项目模板时,一上来就拉全员写流程规范,结果文档很厚,大家建项目还是按老习惯来。后来我才意识到,模板阶段最怕把流程设计和落地验证混在一起。所以想问问,从0到1到底该从哪一步切入?

先做样板,再抽规范。选一个最近要启动、周期4到6周、成员6到10人的真实项目,让负责人按现有习惯建一次项目,记录其中重复动作:建任务列表、设字段、拉群、写文档、配权限。把这些重复动作里高频且必须一致的部分抽成第一版模板,只保留约20%。

第一版目标不是完整,而是第二个项目能在10分钟内复制出80%的结构。判断模板阶段可以结束的口径是:连续2个新项目复制后,修改不超过5处就能开工;如果还要改10处以上,说明模板没有抓住真实流程。

2. 项目模板应该做多细,任务和字段要不要全部固定?

我总担心模板太粗大家各做各的,太细又变成形式主义。每次看到别人模板里几十个字段、几十个任务模板,我就纠结我们团队要不要照搬。到底颗粒度怎么定才适合研发团队?

按必须一致和允许自由分层。项目级模板只固定阶段、里程碑、交付物和评审点;迭代级模板固定会议节奏、看板列和完成定义;任务级模板只给检查清单,不预设每人每天的任务。必填字段控制在8到12个,自定义字段不超过5个,每个字段都要有明确使用人。判断依据很简单:字段没人更新或只用于汇报,就删;

两个项目因为缺同一个字段反复返工,就加。模板的目标是让新项目15分钟内具备可执行骨架,而不是把所有细节一次性写死。

3. 项目模板做好了,研发团队不用怎么办?

我们之前做了一版模板,培训也讲了,但大家还是按老习惯建项目,最后模板变成摆设。我想知道怎么让模板真正落地,而不是靠行政命令压着大家用。有没有可量化的推进办法?

不要先培训,先嵌入创建入口。把模板做成默认选项:新建项目时只保留标准研发项目、轻量修复项目两个入口,默认勾选标准模板,权限、看板、字段、自动化规则随模板带出。然后找2个种子项目,由负责人自己在模板上跑一个迭代,每周收集卡点。落地看三个指标:模板使用率、复制后修改项数量、新项目首次进入开发时间。

使用率低于70%,先减少必填项;修改项超过8个,说明模板与真实流程不匹配;首次进入开发时间没缩短,说明模板只增加了形式。推行靠降低启动成本,不靠强制。

4. 项目模板上线后谁维护、多久迭代一次,怎么避免僵化?

模板上线后业务变化很快,有人要加字段,有人要删流程,我不知道该听谁的。一直不改模板会僵化,改太勤大家又跟不上。想请教怎么建立一套轻量维护机制?

指定一名模板负责人,通常由研发效能、PMO或资深项目经理兼任,不设委员会。每月或每两个迭代评审一次,只处理三类输入:连续两个项目重复出现的缺失、导致返工的字段或流程、工具平台升级带来的必要调整。变更先在一个试点项目跑一个迭代,数据达标再全量;版本号用日期,旧版保留只读,避免老项目被打乱。

判断依据是:某个变更不能让新项目启动更快、返工更少或数据更准,就不加。每季度做一次减法,删掉使用率低于30%的字段和无人维护的自动化规则。

读者评论

付
付静怡

削减字段那段我有不同体验。我们把需求表单从16个砍到7个,新建耗时的确降了一半,但“验收标准”那栏变成了随手两句,数据完整率是高了,可用性反而掉了。后来改成进开发前必填才平衡。我的感受是字段数量不是核心,什么时候填、卡在哪个节点才关键。

汪
汪依诺

%工作量养一个模板负责人,几百人组织里成立,30人团队根本不现实。我们是技术负责人兼着,结果变成季度复盘前突击改一次,改完不通知,旧项目看板和自动化照样失效。模板是产品这话没错,但小团队没这个编制,可能得把模板拆成几块,让不同角色各认领一部分。

郝
郝明远

统一到数据层、不统一流程层”这条做起来有坑。我们统一了全公司状态名称,但To B的“已评审”指客户确认完,To C指内部评审完,名字一样口径还是两回事,跨团队报表照样得手工过滤。后来加了个“评审类型”字段区分。所以光统一名称不够,状态定义那份文档也得跟着统一维护。

文章包含AI辅助创作:模板阶段怎么做?研发团队落地方案:项目模板从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/289559
