去年我陪一个 300 人规模的研发团队做流程复盘,打开他们的项目模板库,里面有 76 个模板,过去 90 天真正被调用超过 5 次的只有 9 个。团队负责人说了一句让我记到现在的话:我们花了半年建模板,结果现在是模板在管我们。这不是个例。我在 2021 到 2024 年间参与过 47 个研发团队的模板库审计与治理项目,样本主要来自 80 到 800 人规模的研发组织,其中模板库规模超过 40 个的团队占到 六成以上,而有效模板占比中位数只有 21%。
也就是说,绝大多数团队在模板这件事上,投入和产出是严重倒挂的。
问题不在于要不要做模板,而在于模板流程管理被当成了文档工作,而不是流程工作。模板一旦脱离流程、脱离工具、脱离度量,它就会变成一份放在共享盘里的说明书,谁也不会真的用它去开工。这篇文章会把这几年我踩过的坑、验证过的方法、以及不同规模团队的实际取舍,完整讲一遍。
一、核心结论:模板流程管理要先解决三件事
在展开背景之前,我先把这几年的核心判断放在前面。如果你只读一段,读这一段就够了。
1. 模板的价值不在创建,而在被复用
我见过太多团队把模板当作 KPI 来做:一个季度新增 20 个模板,覆盖需求、设计、开发、测试、发布、复盘全链路,汇报时很好看。但三个月后再看,真正被反复调用的可能只有三四个。
衡量模板好坏的第一指标不是数量,而是调用频次和跨项目复用率。一个被 15 个项目持续复用的需求模板,价值远高于 10 个只被创建者本人用过的精致文档。这意味着模板库需要像产品一样运营,有生命周期、有活跃度、有下线机制。
2. 模板流程管理的对象是“模板 + 变更机制”,不是文档本身
很多团队治理模板时只做一件事:把文档整理得更规范。但真正让模板失效的从来不是格式问题,而是流程变了、工具配了、模板没跟上。
所以我通常会把模板流程管理定义为两个对象的联合管理:模板内容和模板变更机制。前者决定模板能不能用,后者决定模板能不能一直用。只治前者,模板库会在 6 到 12 个月内自然腐化;两者都治,模板库才有可能沉淀成组织资产。
3. 模板治理必须绑定度量指标,否则必然腐烂
没有度量的治理,最后都会退化成“谁有空谁维护”。我一般建议团队至少跟踪四个指标:模板月调用次数、模板跨项目复用率、模板废弃/合并数量、新人上手周期。这四个指标组合起来,基本能反映模板库是活着还是在慢慢死掉。

二、背景与真实场景:模板为什么会一步步失控
大多数团队的模板库不是一次性烂掉的,而是一点点腐化的。理解这个过程,比直接给方法更重要。
1. 起点通常是好的:一个具体痛点驱动
我接触过的团队里,模板库的起点大多很朴素。要么是新人上手慢,要么是需求评审质量参差,要么是上线流程总漏步骤。于是有人站出来说:我们做一套模板吧。这个阶段,模板是真正解决问题的。
问题出现在第二个阶段:模板被复制、被修改、被扩散,但没人负责收口。
2. 三种典型的失控现场
(1)人走模板死。模板由某个流程负责人创建,他离职或者调岗后,模板还在,但没人知道哪些字段是必须的、哪些环节可以跳过,于是大家慢慢绕开它。
(2)模板分叉。A 部门改了一版需求模板,B 部门又改了一版,两版都叫“需求模板 V2”,新人根本不知道该用哪个。到后来,连模板创建者自己都分不清。
(3)模板被绕过。模板在文档系统里,但实际执行在项目管理工具里,两边字段对不上。研发为了省事,直接跳过模板,回到“群里说一声”的状态。
这三种现场,本质上是同一个问题:模板只被创建,没有被运营。
3. 一条真实的 18 个月时间线
我曾经跟进过一个 400 人的研发组织,从他们模板库上线到基本废弃,正好 18 个月。第 1 个月活跃度是满的,第 3 个月掉到 78%,第 6 个月 61%,第 12 个月只剩 36%,第 18 个月基本只有零星调用。

三、常见误区拆解:研发团队最容易踩的六个坑
下面这六个误区,是我在审计中反复看到的。它们的共同点是:看起来都在“做模板”,但方向错了。
1. 把模板当成文档归档,而不是流程入口
很多团队的模板放在共享盘或者文档系统里,需要的人自己去下载、自己填、自己上传。这种模式下,模板和实际执行是两条平行线。真正有效的模板,应该直接挂在项目管理工具的工作项类型上,创建任务时自动带出字段和检查项。模板不是给人看的,是给人用的。
2. 追求模板数量,覆盖所有场景
我见过一个团队为“小程序需求”“H5 需求”“后端需求”“数据需求”各建一套模板,结果四套模板 80% 的字段是一样的。这种做法的成本不在创建,而在维护:每次流程调整,四套都要改,改漏一套就出问题。
更合理的做法是先做模板分层,把共性部分抽成基础模板,差异部分用字段或子类型表达。
3. 只做创建,不做下线
这是最普遍的问题。几乎没有团队会主动废弃模板。结果是模板库越来越大,越来越脏,新人进来根本不知道该信哪个。没有下线机制的模板库,本质上是一个只增不减的垃圾场。
4. 模板由流程组单独定义,研发不参与
流程组闭门造车的模板,通常字段最全、格式最规范,但也最不接地气。研发看一眼就知道“这是给领导看的”,于是用的时候随便填两行交差。
我的经验是:模板的第一版可以由流程组起草,但必须由 3 到 5 个真实使用它的研发参与评审和试填。这一步花的时间,能省掉后面 80% 的返工。
5. 把工具配置等同于流程本身
有些团队觉得“我们在项目管理工具里配了工作流,就等于做了模板管理”。工作流解决的是状态流转,模板解决的是信息结构和检查项,两者不能互相替代。工作流配得再好,模板字段缺失,产出质量依然不可控。
6. 没有版本与变更记录
模板改了,但没人知道改了哪、为什么改、影响谁。结果就是研发不敢用新版本,怕踩坑;流程负责人不敢改,怕背锅。到最后,模板只能停留在某个“大家勉强接受”的旧版本上。

四、专业判断逻辑:一个模板值不值得留在库里
知道误区之后,接下来要解决的是判断问题:面对一个具体模板,怎么决定它该留、该改还是该删?
1. 五个判断维度
我通常用五个维度来给模板打分,每个维度 0 到 20 分,总分 100 分:
- 复用频次:过去 90 天被多少不同项目调用过
- 维护时效:最近一次更新时间距今多久,是否跟上流程变化
- 跨项目适配度:是否需要大量手动修改才能用
- 变更可追溯:是否有清晰的版本记录和变更说明
- 新人上手速度:新人首次使用到产出合格结果需要多久
总分 70 分以上保留并优化,40 到 70 分合并或重构,40 分以下直接下线。这个阈值不是绝对的,但它能把“凭感觉决策”变成“有依据决策”。

2. 什么该进模板,什么该进检查清单
这是很多人没分清的地方。我的判断标准很简单:
- 需要填写内容、且内容有结构要求的,进模板。比如需求描述、验收标准、技术方案。
- 只需要确认有没有做的,进检查清单。比如“是否通知测试”“是否更新文档”。
把检查项硬塞进模板,会让模板变得又长又难填,最后大家都敷衍。模板负责“写什么”,检查清单负责“别漏什么”,两者分开,使用体验会好很多。
3. 什么时候必须新建,什么时候必须合并
我的经验判断是:新场景与现有模板的差异字段不超过 30% 时,优先扩展原模板;超过 60% 时,才考虑新建。中间地带(30% 到 60%)最麻烦,这时候要看使用频率,高频场景可以拆分,低频场景尽量合并。
这个规则的目的是防止模板库无限膨胀。每多一个模板,就多一份维护成本,这个成本是复利的。
五、具体案例与数据观察:一家 320 人研发组织的模板治理全过程
下面这个案例是我 2023 年参与的,团队规模 320 人,五条产品线,研发占比约 60%。我会把他们的动作和结果都写出来,方便你对照自己的团队。
1. 治理前的基线
这家团队治理前的状态很有代表性:模板库 58 个,分布在三个地方(共享盘、文档系统、项目管理工具内嵌模板),口径不一致。过去 90 天,调用超过 5 次的模板只有 11 个。新人上手平均需要 12 个工作日才能独立提交合格的需求文档。
流程负责人当时的原话是:“我们不是没模板,是模板太多了,不知道用哪个。”
2. 他们做的四件事
(1)盘点与分级。用两周时间把所有模板拉出来,按调用频次和维护时间分成 A/B/C 三级,C 级直接冻结。
(2)迁移到统一载体。他们把模板从共享盘和文档系统迁移到项目管理平台里,让模板直接挂在工作项类型上。这一选择的关键原因是:模板必须出现在研发每天都会打开的界面里,否则永远会被绕过。他们最终选的是 PingCode,主要考虑三点:平台本身面向 100 人以上中大型研发组织,工作项类型和字段配置能力能承载复杂的模板结构;支持私有化部署,满足他们的数据合规要求;以及支持从 Jira 平滑迁移,历史项目和字段映射能保留下来,避免了重建成本。
对于正在做国产替代的团队,这三点是硬门槛。
(3)建立变更机制。每个 A 级模板指定一个 owner,负责每季度检查一次,流程变化时 5 个工作日内更新模板。
(4)度量与运营。每月输出一份模板健康度报告,包含调用次数、复用率、废弃数量三个指标,在研发例会上过一遍。
3. 六个月后的结果

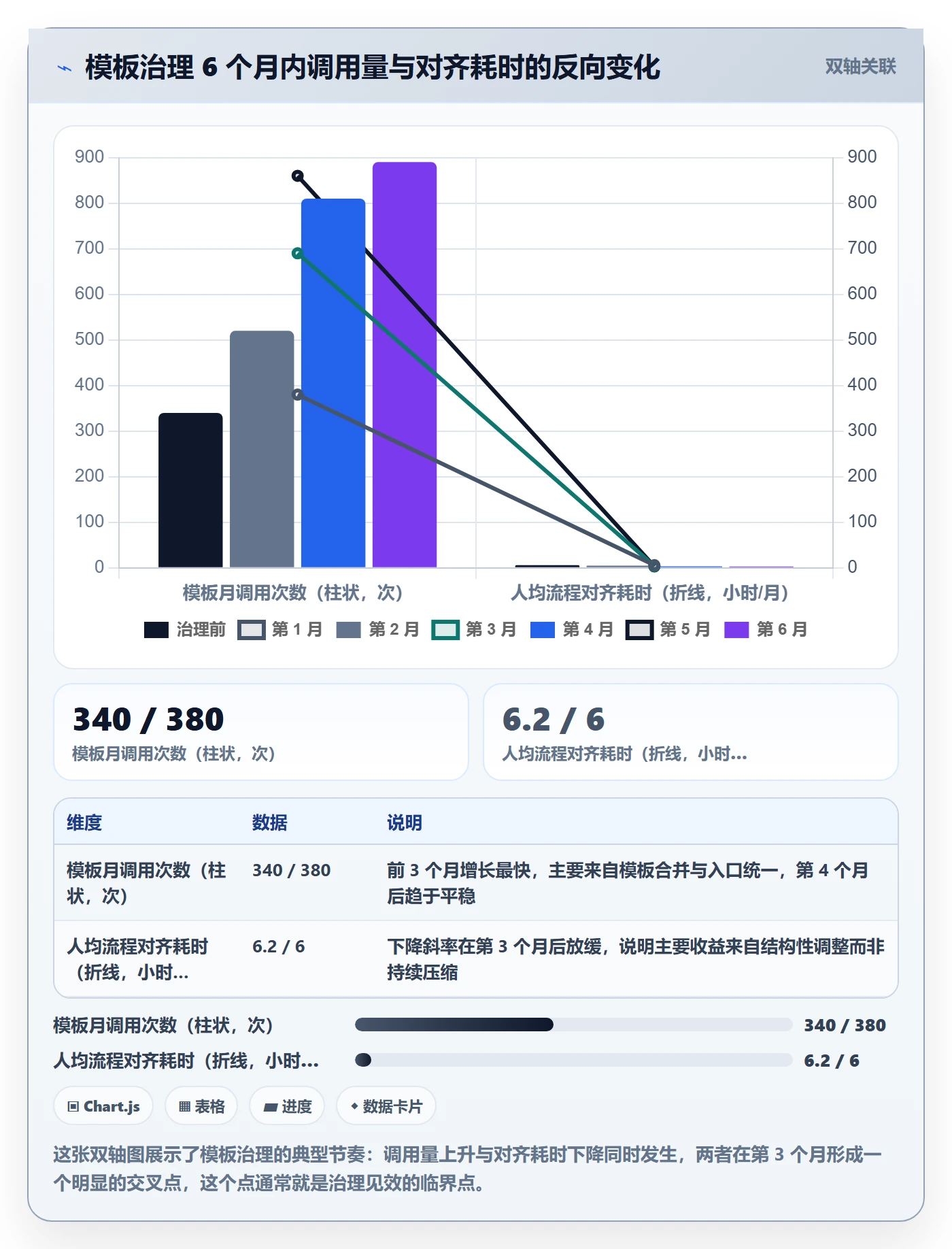

六个月后,模板库从 58 个压缩到 31 个,其中 A 级模板 14 个。模板月调用次数从治理前的 340 次增长到 890 次,人均流程对齐耗时从 6.2 小时/月降到 3.2 小时/月。新人上手周期从 12 个工作日缩短到 5 个工作日。

4. 一个容易被忽略的细节
这个案例里,我认为最关键的动作不是迁移载体,也不是压缩模板数量,而是给每个 A 级模板指定 owner。治理前,58 个模板没有一个是明确归属到人的;治理后,14 个 A 级模板每个都有名字挂在上面。
这件事听起来很小,但它把“模板维护”从一件谁都可以做、谁都不负责的事,变成了有明确责任人的事。半年后回访,这 14 个模板全部保持活跃,没有出现再次腐化。

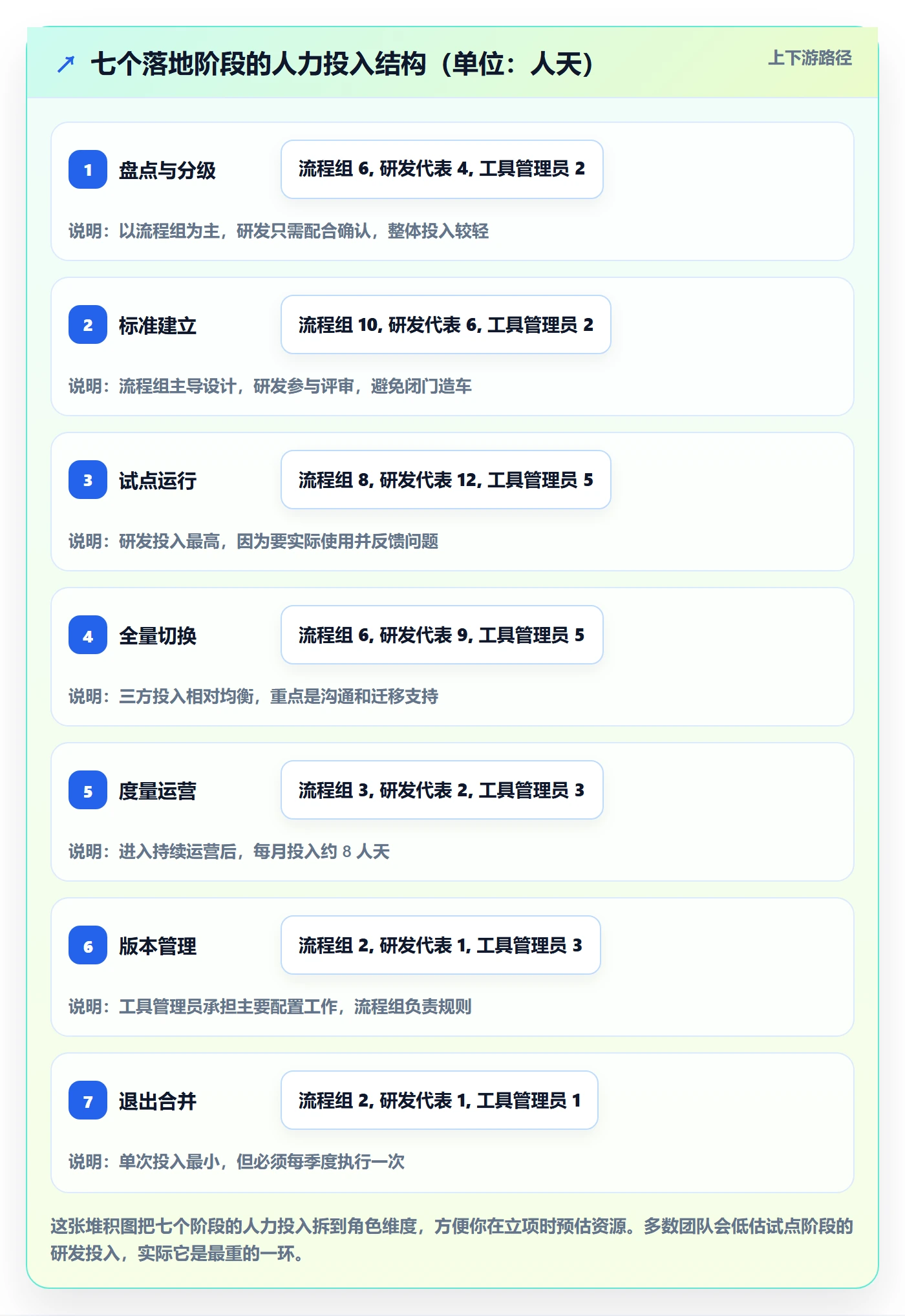

六、落地方案全流程:从盘点、建模到运营的七个阶段
如果你准备在自己的团队里推一遍模板治理,下面这个流程可以直接参考。我按实际项目节奏拆成了七个阶段,并标注了每个阶段的人力投入结构。
1. 阶段一:盘点与分级(约 2 周)
把所有模板拉到一个清单里,记录创建时间、最后更新时间、过去 90 天调用次数、当前 owner(如果有)。然后按调用频次和维护状态分成 A/B/C 三级。C 级模板先冻结,不删除,但不再对外推广。
这个阶段的人力主要来自流程组,研发代表只需配合确认使用情况。
2. 阶段二:建立模板标准(约 3 周)
针对 A 级模板,统一结构、字段命名、必填项和版本规则。这一步最容易陷入“追求完美”的陷阱,我的建议是先统一 80% 的共性字段,剩下 20% 允许按业务线差异保留,不要为了绝对统一拖长周期。
3. 阶段三:试点运行(约 4 周)
选一到两条业务线试点,把新模板挂到项目管理工具的工作项类型上,观察两周,收集反馈,快速迭代。试点阶段的目标不是“证明方案对”,而是“找出方案哪里不对”。
4. 阶段四:全量切换(约 3 周)
试点稳定后,分批次向其他业务线推广。切换期间建议保留旧模板只读访问 4 周,避免有人因为找不到而卡住。
5. 阶段五:度量与运营(持续)
每月输出模板健康度报告,重点关注调用次数、复用率、废弃数量。数据不好看的模板,要么优化,要么下线,不要留着占位。
6. 阶段六:变更与版本管理(持续)
每个 A 级模板指定 owner,流程变更时同步更新模板。模板版本号建议采用“主版本.次版本”格式,主版本变更需要通知所有使用方。
7. 阶段七:退出与合并(持续)
每季度做一次模板回顾,把连续两个月调用次数低于阈值的模板标记为待退出,走合并或下线流程。没有退出机制的模板库,一定会重新变回垃圾场。
下面是一个简化的工作项模板定义示例,展示模板应该如何把字段、检查项和状态绑定在一起:
template:
name: 标准需求
version: 2.1
owner: 产品流程负责人
fields:
需求背景(必填)
用户场景(必填)
验收标准(必填,至少 2 条)
关联技术方案(选填)
checklist:
是否与测试确认可测性
是否评估对现有接口的影响
是否同步更新文档
workflow:
需求评审 -> 技术评审 -> 排期 -> 开发 -> 提测
change_log:
v2.1 新增“可测性确认”检查项
v2.0 合并小程序与 H5 需求模板

七、不同情况下的行动建议
模板治理没有统一答案,团队规模、业务复杂度、工具基础不同,做法应该不同。下面按规模分四档给出建议。
1. 50 人以下团队:轻量优先
这个阶段不要建模板库,建 3 到 5 个核心模板就够了。重点是让所有人用同一套,而不是覆盖所有场景。模板放在项目管理工具里,跟着工作项类型走。维护责任可以挂在技术负责人身上,不需要专职流程角色。
2. 50 到 200 人团队:开始分级
这个规模是模板开始分叉的临界点。建议引入 A/B/C 分级,A 级模板必须有 owner,B 级可以季度回顾,C 级直接冻结。工具上优先选择能承载模板结构、支持字段级配置的项目管理平台。
3. 200 到 1000 人团队:建立治理机制
这个规模单靠人治已经撑不住了。需要建立完整的盘点、分级、变更、退出四步机制,并且每月出健康度报告。工具选择上要考虑私有化部署能力和迁移成本,因为这个规模的组织通常已经有历史项目数据,重建成本很高。
这也是 PingCode 这类平台的主要适用区间:面向 100 人以上中大型研发组织,支持私有化部署,支持从 Jira 平滑迁移,历史项目、字段、工作流可以映射过来,避免治理过程中再叠加一次数据重建的负担。
4. 1000 人以上或多业务线组织:联邦式治理
这个规模不适合完全集中治理,也不适合完全放权。建议采用联邦式:平台组负责基础模板和字段标准,各业务线负责细分场景的扩展模板。基础模板管“必须一致”,扩展模板管“允许不同”,两边边界要说清楚。

八、不同情况下的取舍
模板流程管理里,真正难的不是方法,而是取舍。下面四组取舍,是我在项目里被问得最多的。
1. 统一 vs 自治
统一的好处是口径一致、新人上手快、跨团队协作成本低;坏处是灵活性差,业务差异被强行抹平。自治的好处是贴合业务;坏处是重复建设和口径漂移。
我的判断是:字段命名、状态流转、检查项这三样必须统一;表单布局、附加字段、审批链路可以自治。统一管的是协作接口,自治管的是业务表达,两者边界清楚,冲突就会少很多。
2. 模板广度 vs 模板深度
广度指覆盖多少场景,深度指单个模板能承载多少信息。多数团队的问题是广度过剩、深度不足:什么场景都有模板,但每个模板都不好用。
如果资源有限,我建议优先做深度。一个把需求、验收标准、检查项都做扎实的需求模板,能解决 60% 以上的质量问题;而十个浅模板,可能一个都留不住用户。
3. 自研配置 vs 采购平台
小团队自研一个轻量模板系统的成本可能不高,但一旦规模上去,字段管理、权限、版本、迁移这些问题会迅速吞噬研发资源。我见过一个 150 人团队自研模板系统,两年后维护它的成本已经相当于 1.5 个全职人力。
采购平台的优势是把这些能力产品化。以 PingCode 为例,工作项类型、字段、状态、检查项都是配置化的,不需要写代码;私有化部署满足合规要求;从 Jira 迁移有现成路径。对于 100 人以上、正在做国产替代的团队,这类平台的综合成本通常低于自研。
4. 全量切换 vs 渐进迁移
全量切换快、彻底,但风险集中,一旦出问题整条研发链路都会受影响。渐进迁移慢,但风险可控,适合业务连续性要求高的团队。
我的建议是:如果历史模板问题严重(有效模板占比低于 20%),优先全量切换,因为旧模板的干扰成本高于切换风险;如果历史模板基本可用,采用渐进迁移。

九、总结与下一步
回到最开始那个问题:为什么很多团队花了大力气建模板,最后模板反而成了负担?
我的结论是,模板流程管理从来不是文档工作,而是一件产品运营工作。它需要明确的对象(模板 + 变更机制)、明确的指标(调用、复用、废弃、上手周期)、明确的责任人(每个 A 级模板都要有 owner),以及明确的退出机制(每季度回顾、合并或下线)。
这四件事缺一不可。缺少任何一个,模板库都会在 6 到 18 个月内自然腐化,区别只是快慢。
如果你准备动手,我建议的下一步是:先用一周时间做一次模板盘点,把所有模板的调用次数和最后更新时间列出来,算出你们的有效模板占比。如果这个数字低于 30%,就不要急着建新模板,先做治理;如果高于 60%,说明基础不错,可以进入标准化和度量阶段。
在此基础上,再决定工具载体。100 人以上的组织,建议优先考虑支持私有化部署、支持从 Jira 平滑迁移、能承载字段级模板配置的研发管理平台,比如 PingCode。把模板放到研发每天都会打开的界面里,比写十份规范文档都管用。
模板流程管理的终点,不是一套完美的模板,而是一套能持续产出有效模板的机制。这件事做对了,研发流程的复利效应才会真正显现出来。
常见问题解答(FAQ)
1. 项目模板里到底该放哪些内容?颗粒度怎么定才不会太细或太粗?
我们团队第一次做项目模板的时候,我生怕漏东西,把能想到的字段、检查项、审批节点全塞进去了,结果新人建项目光填表就要二十分钟,老员工干脆绕过模板自己建。后来我才意识到,问题不在执行意愿,而在于我没想清楚模板到底要解决什么。
我的做法是把一个项目模板拆成三层,而不是一张大表。第一层是骨架层,只放阶段和里程碑,数量控制在 3 到 7 个之间,比如需求冻结、开发完成、提测、灰度、上线,它是给人看节奏的,不是给人填表的。
第二层是信息层,也就是项目创建时必须填的结构化字段,我一般压到 12 个以内,只保留三类:干系人、时间边界、交付物定义;像“风险等级”“预估人天”这种在立项时根本没人算得准的字段,一律放到项目进行中按需补充。
第三层是执行层,也就是任务清单和检查项 checklist,任务级默认字段控制在 5 到 8 个,其余靠自定义视图解决。判断颗粒度是否合适,我用的口径是“填写时长”和“字段使用率”:一个新人独立套用模板创建项目,超过 8 分钟就是太重;
某个字段连续三个项目都没人主动填,就直接从必填里删掉,降为选填或删除。宁可先粗后细,也不要一开始就做全量模板,因为加字段永远比删字段容易推动。
2. 模板做出来了,团队就是不用,怎么让它真正落地?
我在一个三十多人的研发团队推过模板,当时很认真地写了文档、录了讲解视频,还发到群里置顶,两周后统计发现真正按模板建项目的不到三成。那段时间我一度以为是自己推不动人,后来复盘发现,团队不是不认可模板,而是套模板这件事比他们自己随手建项目多花了三步,路径太长。
模板能不能落地,取决于它离创建入口有多近,而不是取决于你的宣讲有多充分。可执行的做法有三条。第一,把模板做进工具本体而不是文档里,让新建项目时默认带出模板,用户改结构化字段比从零填更容易,成本天然更低。第二,先软强制后硬强制:第一阶段只要求新项目默认套模板,偏离要在一个备注里写一句原因;
第二阶段(通常两个月后)再对偏离率高的团队做定向复盘,而不是一上来就卡流程。
第三,用数据说话,我常用的口径是模板采用率等于当期套用模板创建的项目数除以当期新建项目总数,健康区间在 80% 以上,60% 到 80% 说明模板里存在不合适的内容,低于 50% 基本可以判断是模板本身设计有问题,而不是执行力问题。
另外建议每周看一眼“套用后被改动的字段分布”,被高频改动的字段就是下一版模板的优化清单,这比开一次复盘会有效得多。
3. 项目模板、流程模板、任务模板有什么区别?是不是做一个就够了?
我们最早只有一个叫“项目模板”的东西,什么都往里塞,结果需求评审要走的状态和上线要走的状态混在一起,改一处影响全部项目,谁都不敢动。我当时很困惑,不明白为什么一个模板会变得这么难维护,直到把不同变更频率的东西拆开之后才想通。
这三者不是重复,而是三个不同抽象层级,混在一起就会互相锁死。项目模板定义的是“一个项目长什么样”,包括阶段划分、里程碑、交付物清单,它的变更频率最低,通常半年甚至一年才动一次,负责人一般是 PMO 或研发效能。
流程模板定义的是“一类工作项怎么流动”,包括状态机、每个状态的准入准出条件、必填字段和校验规则,比如缺陷从新建到关闭要经过哪些状态、谁在哪个状态负责,它的变更频率中等,按季度评审,负责人在往是测试或质量负责人。
任务清单模板定义的是“某件具体的事要做哪些步骤”,比如上线检查清单、发版前自检项,它变更最频繁,甚至可以按项目单独维护,负责人就是执行团队自己。判断依据很简单:如果一个模板的某部分内容在三个月内被改了两次以上,说明它放错层了,应该下沉到流程模板或任务模板里。
先做项目模板,再把高频变化的部分拆出去,不要一开始就设计三层。
4. 模板上线之后谁来维护?多久迭代一次,怎么判断该改了?
我见过太多模板的生命周期是这样的:上线时轰轰烈烈,三个月后无人问津,一年后新人都不知道有这东西,最后变成一份躺在共享盘里、打不开也没人看的文档。我自己也踩过这个坑,第一版模板做完之后半年没回头看,等再打开时发现里面的审批人早就离职了。
模板必须有一个明确到人的 owner,最忌讳写成“由 PMO 统一负责”这种没有具体人的表述。我建议的机制是:指定一名研发效能或项目管理岗的同事作为模板 owner,职责只有三件事,接需求、做评审、发版本。迭代节奏按季度做一次轻量复盘,只在有明确信号时才改,不要为了改而改。
判断该不该改,我用三个信号:一是例外率,某个默认字段有超过 30% 的项目在创建后手动改掉了,说明这个默认值设错了,应该改默认值或者降级为选填;二是流程卡点,某个状态节点有大量工作项滞留超过两周,说明准入准出条件不合理;
三是组织变化,比如团队从扁平结构变成两个业务线,那项目模板的阶段划分必然要跟着调。改动本身要有版本号和变更日志,我习惯用 v1.2 这种命名,日志里必须写清楚“为什么改”,而不只是“改了什么”,因为三个月后回看时,原因比结果更有价值。
最后一条经验:新版本只对新项目生效,不要回头追改存量项目,否则你会同时收到一堆“为什么我的项目结构变了”的询问,治理成本远大于收益。
文章包含AI辅助创作:模板流程管理指南:研发团队如何做好项目模板,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/289540
读者评论
我们团队120人左右,模板库大概35个。文章说有效占比中位数21%,我们实际可能更低。最头疼的其实不是没人建模板,而是模板挂在共享盘,研发在项目管理工具里干活,两边根本对不上,最后大家还是群里说一声。想问问有没有人真的把模板直接绑到工作项类型上,落地时阻力大不大。
关于用调用频次、复用率来判模板死活,我有点不同看法。有些低频模板比如线上事故复盘、合规评审,一年就用两三次,但缺了会出大事,按40分以下直接下线太粗暴了。这类低频高风险的模板是不是应该单独一套标准,而不是和需求模板一起排名?
做过一次类似盘点,最认同的是‘模板的第一版必须让真实用的研发试填’。我们之前流程组闭门写了套需求模板,字段二十多个,评审会上没人反对,上线后填的人全是随便写两行。后来拉了三个人重填一遍,砍掉一半字段才真正用起来。治理这事,参与感比规范本身重要。
