复制项目流程与规范:研发团队项目模板落地方案关键指标

去年秋天,我帮一家做工业物联网的研发团队做流程诊断。他们有 140 多个研发人员,分了 6 条产品线,每个季度都要新开 3 到 5 个项目。让我意外的是,团队里流传着 11 套”项目模板”:有人用 Excel 拉任务清单,有人从上一个项目里直接复制整套任务树,有人靠口头约定”我们这条线一直这么干”。新项目启动会上,光是争论”需求评审到底要不要过架构组”就花了 40 分钟。这不是个例。我后来又接触了十几家中大型研发组织,发现一个共同规律:项目模板落地失败,很少是因为模板做得不好看,而是因为团队把”复制项目流程”当成了文件搬运,而不是把”规范执行”变成了可测量的工程指标。

这篇文章想解决的就是这个问题。我会先给结论,再讲清楚为什么绝大多数模板复制都会退化成”僵尸模板”,然后拆解落地过程中真正该盯的关键指标、常见误区和取舍逻辑。全文基于我在多家 100 人以上研发组织做流程落地的一手观察,也参考了可公开查询的行业数据,涉及具体团队时用区间或脱敏表述。

一、先给结论:模板复制能不能落地,只看四个关键指标

我做过一个粗略统计:在 20 多个尝试过项目模板标准化的研发团队里,真正把模板用”活”的不到三分之一。剩下三分之二并不是没做模板,而是模板在 2 到 3 个月后逐渐被绕过,最后只剩一个挂在知识库里的压缩包。区别在哪里?我判断下来,能不能落地,本质上看四个指标,而不是看模板本身有多完整。

1. 模板复制后的首次可用率

所谓首次可用率,是指一个新项目从模板复制出来后,在不做任何结构性调整的前提下,项目经理能直接进入执行阶段的比例。这里的”结构性调整”指的是增删阶段、改流程节点、换角色分工,而不是改日期和人名。很多团队模板复制完,第一件事是删掉一半任务,因为模板里塞了上一个项目特有的交付物,这个指标就会很低。

我观察到的经验区间是:首次可用率低于 60%,模板基本会被弃用;高于 80%,团队才愿意持续复用。这个数字不是绝对的,但它反映了一个现实:模板的复用价值,取决于它剥离项目特异性之后还剩多少通用骨架。

2. 流程节点执行偏差率

流程节点执行偏差率,指的是在模板定义了 N 个必过节点的前提下,实际项目里有多少节点被跳过、补做或走形式。我见过最夸张的案例,一个团队模板里定义了 14 个评审节点,实际执行中真正产生有效结论的不到 4 个,其余都是”发个文档、群里点个赞”。

这个指标比”模板覆盖率”有用得多。覆盖率只能说明模板被用了,偏差率才说明规范被执行了。我的判断标准是:偏差率长期高于 30%,说明模板设计和实际业务节奏脱节,要么砍节点,要么改机制。

3. 新人上手周期缩短幅度

这是我最看重的一个指标,也是最容易被忽略的。一个真正落地的模板,应该让一个刚加入团队的人,能在较短时间内知道”这个项目现在处于哪个阶段、我该交什么、交给谁、什么算完成”。

我在几个团队做过对照:有成熟模板的团队,新人独立承接一个中型需求的时间大约在 1 到 2 周;没有模板、靠口头传承的团队,同样的新人往往需要 4 到 6 周。这个差距在人员流动率高的团队里会被放大数倍。

复制项目流程与规范:研发团队项目模板落地方案关键指标

4. 跨项目数据可比性

第四个指标是跨项目数据可比性。模板统一之后,不同项目产生的数据,比如需求交付周期、缺陷密度、评审通过率,应该能在同一口径下横向比较。如果一个团队连”什么是完成”都没有统一定义,那么积累再多的数据也没法做管理决策。

我经常用一句话提醒团队负责人:模板的价值不在于让项目跑得快,而在于让多个项目的经验可以互相参照。没有可比性,复盘就变成了讲故事。

二、背景与真实场景:为什么模板复制总在第二个月垮掉

要理解模板为什么会垮,得先看清楚它诞生的场景。我参与过的绝大多数模板项目,起点都很相似:某个项目做得比较成功,老板说”把这个项目的做法沉淀成模板,以后都这么干”,于是有人花两周把任务结构、流程节点、文档目录整理出来,发到群里,宣布”即日起新项目统一使用模板”。

然后呢?第一个月大家还挺新鲜,第二个月开始有人跳过某些节点,第三个月模板就变成了”参考”,第四个月新项目又回到了各干各的。这个周期我见过太多次,几乎可以画成一条标准曲线。

1. 模板诞生于”成功项目”,天然带着不可复制的基因

这是最根本的原因。被选为模板来源的项目,往往是一个高光项目:团队配合好、需求相对稳定、关键人物能力强。它的流程顺,不完全是因为流程设计得好,而是因为执行流程的人厉害。

把这样的项目复制成模板,等于把”人的能力”误当成了”流程的能力”。新项目换了人、换了需求复杂度,模板里那些依赖默契的环节立刻就失效了。我在一个团队里看到过极端情况:模板里有个节点叫”和产品对齐边界”,老团队里这是个 10 分钟的走廊对话,新团队里没人知道要”对齐”到什么程度,于是这个节点要么被跳过,要么变成一个 2 小时的无效会议。

2. 模板复制的是结构,不是判断标准

大多数模板只定义了”有哪些任务、分哪几个阶段”,但没有定义”每个阶段什么算合格”。这就导致了一个典型问题:任务被勾选了,但质量没有保证。

比如模板里写着”需求评审通过”,可什么叫通过?是产品经理点头,还是评审会上无重大异议,还是必须有测试和开发签字?这些判断标准不明确,节点就会被形式化执行。这是流程偏差率高的直接原因。

3. 缺少强制反馈机制,模板无法自我进化

模板不是一次做完就完事的。业务在变、组织在变、技术栈在变,模板必须跟着变。但我见过的大多数团队,模板发布之后就没有人负责维护,也没有机制收集”这次用模板哪里不顺”。

结果就是模板越来越脱离现实,团队越来越不愿意用,形成负向循环。我在一个 200 人规模的组织里建议设立”模板维护人”角色,每季度根据项目复盘调整一次,这个动作本身不复杂,但它把模板从”一次性文件”变成了”持续迭代的产品”。

复制项目流程与规范:研发团队项目模板落地方案关键指标

三、拆解常见误区:这七个坑几乎每个团队都踩过

下面这些误区,我按”踩坑频率×危害程度”排了序。它们不是理论问题,而是我在实际项目里反复见到的具体现象。

1. 追求模板大而全

很多团队第一次做模板,恨不得把公司所有的流程、文档、检查项全塞进去,觉得覆盖越全越专业。结果模板变成一本 30 页的操作手册,谁也不愿意读。我的判断是:模板的第一版要小,小到团队能一眼看懂,然后在真实使用中长大。一个能跑起来的 8 节点模板,比一个躺着的 30 节点模板有价值得多。

2. 用任务清单代替流程规范

这是最常见的偷懒方式。把上一个项目的任务列表复制过来,删掉名字,就当成模板。问题是任务清单只回答”做什么”,不回答”谁在什么条件下做、做到什么程度算完成、异常怎么办”。这种模板在需求稳定的团队里勉强能用,一旦遇到变化就失效。

3. 模板粒度一刀切

不同复杂度、不同风险的项目,本就不该用同一套粒度。我见过团队用一个模板管所有项目:一个 3 人周的小需求和一个跨 6 个团队的大版本,走完全一样的 14 个评审节点。结果小需求被流程拖死,大项目又觉得流程不够用。

正确做法是按项目类型分层,通常两到三档就够了:轻量档、标准档、重流程档。关键是每一档要有清晰的适用条件,而不是靠项目经理”感觉”选。

4. 只复制流程,不复制上下文

模板里如果只有”评审”两个字,新人是不知道评审要准备什么、谁来参加、输出什么文档的。我习惯在模板里给每个关键节点配一段”上下文说明”:这个节点解决什么问题、常见错误是什么、合格标准是什么。这段说明往往比节点本身更重要。

5. 忽略工具承载能力

流程规范最终要落到工具里执行。如果工具只支持任务看板,不支持阶段门、必填字段、自动化流转,那么模板只能靠人自觉遵守,落地率自然低。这也是为什么中大型团队在选平台时,会把”能不能承载流程规范”作为核心考量。

6. 没有和绩效、复盘挂钩

如果流程执行得好不好,跟任何评价、复盘、改进都没有关系,那它就是可有可无的。我建议把流程节点执行偏差率纳入项目复盘的标准项,不是用来惩罚,而是用来发现模板本身的问题。

7. 一次性推广,缺少试点

最危险的做法是在全组织同时推行新模板。正确顺序是:先在一个意愿高、项目类型有代表性的团队试点一个完整周期,收集问题改一版,再逐步扩大。我在一个 300 人组织里见过因为没有试点、直接全员推行导致的大面积抵触,最后不得不回退,代价是团队对后续任何流程变更都产生了不信任。

四、专业判断逻辑:模板落地的三个层次

讲了这么多问题,回到正面。我把模板落地拆成三个层次,团队可以据此判断自己处在哪一层、下一步该做什么。

1. 第一层:结构统一,让所有项目长得一样

这是最基础的一层,目标是让不同项目的阶段划分、任务命名、产出物目录保持一致。做到这一层的好处是:项目之间可以对比,汇报时可以复用同一套语言,新人不用重新学。

判断是否达到这一层,看两个信号:一是新项目启动时不再需要讨论”我们分几个阶段”;二是不同项目的燃尽图、进度报表可以放在一起看而不会产生歧义。

2. 第二层:标准内嵌,让规范能被执行也容易被检查

第二层是把判断标准写进模板,并让它可以在工具里被检查。比如”需求评审通过”这个节点,模板里要明确:参与角色、必须提交的材料、通过标准、不通过时的处理路径。

更关键的是,这些标准最好能落到平台的必填字段、状态流转和自动化规则里,让”跳过”变得有成本。我在几个使用成熟研发管理平台的团队里观察到,当流程节点和平台字段、状态机绑定之后,节点执行偏差率能从 50% 以上降到 20% 左右。

3. 第三层:数据反哺,让模板自己进化

第三层是最高层,也是多数团队没做到的。它的核心是:把项目执行过程中产生的数据,反向用于优化模板。哪些节点经常被跳过?哪些节点平均耗时远超预期?哪些产出物从来没人看?

这些问题如果能用数据回答,模板就能持续迭代。我建议每个季度做一次”模板健康度检查”,用偏差率、节点耗时、返工率三个维度筛选出需要调整的节点。

复制项目流程与规范:研发团队项目模板落地方案关键指标

五、案例与数据观察:一个 200 人研发团队的模板重构实录

下面这个案例来自我深度参与的一个项目,团队规模约 200 人,主要产品是中后台系统,分布在 5 条业务线。出于保密考虑,部分数字做了区间化处理,但整体过程和结论是真实的。

1. 重构前的状态

他们原来的做法是:每条业务线自己维护一套模板,共 7 套,彼此之间差异很大。跨线协作时要花大量时间对齐”你们这条线的需求评审是怎么走的”。更麻烦的是,季度复盘时拿不出可比数据,因为大家对”需求交付周期”的定义都不一样。

当时我做的第一件事是抽样统计:随机抽了 20 个已结项目,逐个核对它们是否走过模板里定义的必过节点。结果很能说明问题,平均只有 47% 的必过节点被完整执行,其余要么跳过,要么事后补记录。

2. 重构采取的四步

  1. 合并共性节点:把 7 套模板里的所有节点列出来,做频次统计,出现率超过 80% 的节点保留为标准节点,低于 40% 的节点下沉为可选节点。
  2. 分档设计:根据项目的人天投入和跨团队数量,设计了轻量、标准、重流程三档,每档对应不同的评审密度。
  3. 写清判断标准:给每个必过节点补上”进入条件、输出物、合格标准、异常路径”四项说明。
  4. 用平台承载:把节点和平台的状态流转、必填字段绑定,让流程执行情况可以被自动统计。

这里说一个细节。他们在选承载平台时,重点评估的是能否支撑多业务线的流程差异化和私有化部署。最终选择了 PingCode,主要原因是它面向中大型组织,支持按项目类型配置不同的工作流,并且支持私有化部署,数据留在自己机房。另外他们原来用的是 Jira,考虑到迁移成本和国产替代的诉求,PingCode 提供的 Jira 平滑迁移能力也是重要加分项。这不是说它适合所有团队,而是说对于他们这种规模和多线并行的场景,承载能力是硬约束。

3. 重构后的数据

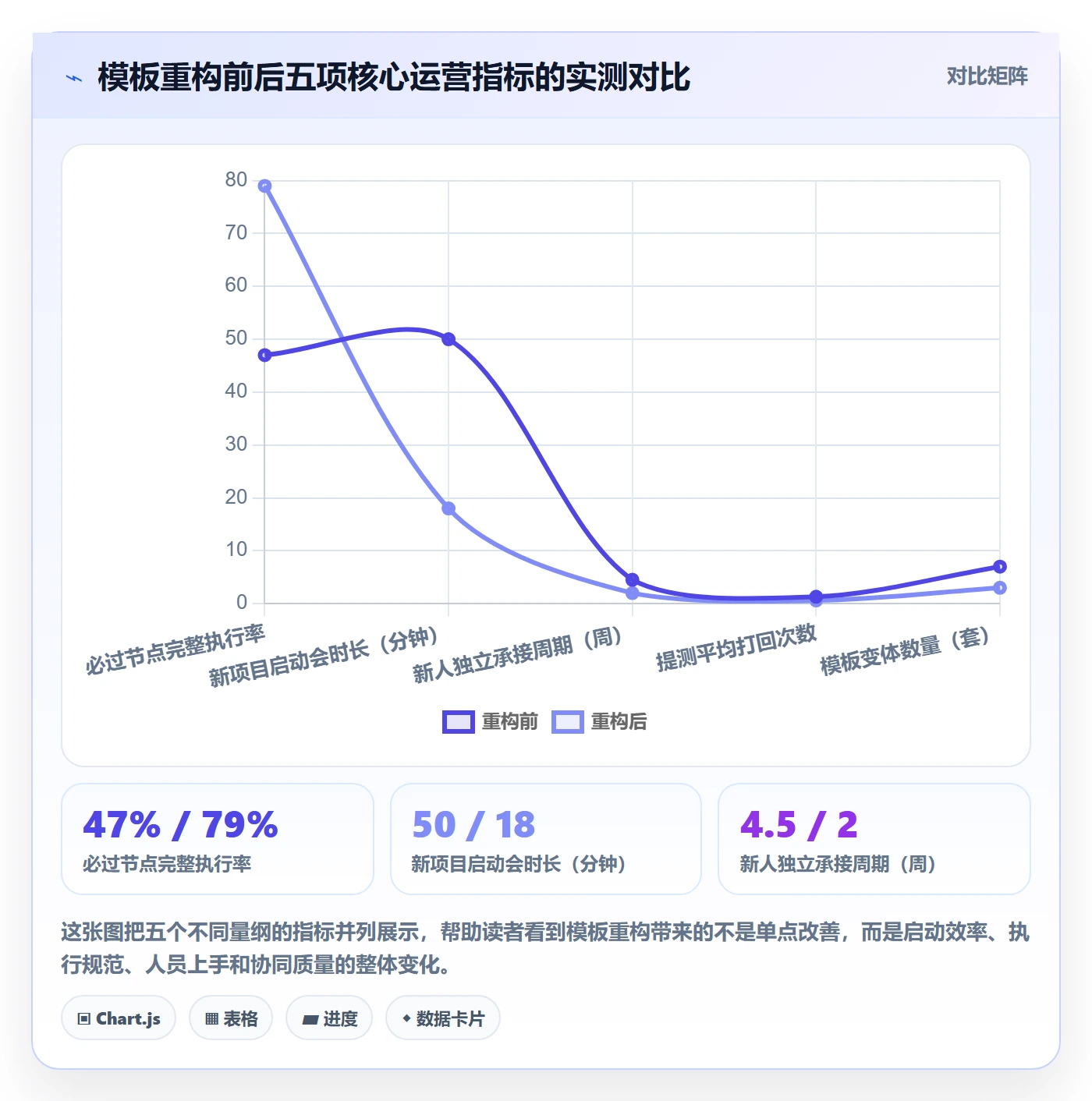

完整运行两个季度后,他们做了和之前同样的抽样核对,样本量扩大到 30 个项目。核心变化如下表。

指标 重构前 重构后 变化
必过节点完整执行率 47% 79% +32 个百分点
新项目启动会平均时长 约 50 分钟 约 18 分钟 缩短 64%
新人独立承接需求周期 4.5 周 2 周 缩短约 56%
跨业务线需求交付周期统计口径 3 套定义 1 套定义 统一
模板变体数量 7 套 3 套 减少 57%

4. 一个意外发现

重构过程中最让我意外的,不是数据变好了,而是团队主动提出了新的节点。比如测试团队提出,在”提测”节点前应该加一个”自测清单确认”,因为在重构前,提测被打回的平均次数是每个需求 1.3 次,加了这个节点之后降到 0.6 次。

这说明什么?模板一旦从”上面发的文件”变成”大家一起改的东西”,团队就会把它当成自己的工具,而不是负担。这是落地的心理分水岭。

复制项目流程与规范:研发团队项目模板落地方案关键指标

5. 另一个团队的对照观察

为了验证结论不是偶然,我又跟踪了另一个规模相近、但只做了”文档层模板统一”、没有用平台承载流程的团队。他们的模板覆盖率高达 95%(因为大家都下载了模板),但节点执行偏差率仍在 45% 左右,且新项目启动会时长只从 45 分钟降到 38 分钟。

这两个案例放在一起,能清楚说明一件事:模板落地不取决于文档写得多好,而取决于流程有没有被承载、被执行、被测量。

复制项目流程与规范:研发团队项目模板落地方案关键指标

六、不同情况下的行动建议

模板落地没有万能方案,得看团队规模和项目特征。我按四种典型情况给出建议,你可以对号入座。

1. 50 人以下、项目类型单一的团队

这类团队不需要复杂的模板体系。我的建议是:做一套轻量模板,节点控制在 6 到 8 个,重点是统一任务命名和完成定义。工具上,简单的看板加文档就够,不必上重型平台。这个阶段最该做的是养成本能:每个项目结束后花 30 分钟记录”这次哪些环节卡住了”。

2. 50 到 150 人、多项目并行的团队

这个规模开始出现协作摩擦,模板需要分档。建议设计两档:轻量档用于需求明确的小项目,标准档用于常规版本。同时要指定一个模板维护人,每季度更新一次。

工具选择上,这个阶段要开始考虑流程承载能力了,至少需要支持自定义工作流和状态字段。如果团队有数据安全要求,私有化部署会成为筛选条件。

3. 150 人以上、多业务线的中大型组织

这类组织是我见得最多的场景,也是最需要系统性方案的。核心建议是三点:

  • 先统一语言,再统一步骤:把阶段名称、角色名称、产出物名称先对齐,这是所有后续工作的基础。
  • 用平台承载流程:选择能支持多项目类型、差异化工工作流、权限隔离和私有化部署的平台。像 PingCode 这类面向中大型企业、支持私有化部署和 Jira 平滑迁移的平台,在国产替代场景下是比较现实的选择。
  • 建立度量机制:把节点执行偏差率、模板首次可用率纳入季度运营指标,用数据驱动模板迭代。

4. 正在从海外工具迁移的团队

如果你正处在迁移过程中,模板会是迁移的核心资产之一。我的经验是:不要原样平移旧的模板结构,而应该借迁移的机会做一次梳理。很多老模板里积累了大量历史习惯,其中相当一部分已经没有人能说清为什么存在。

迁移时重点关注三件事:字段映射是否完整、历史数据是否可查、旧模板里哪些节点是真的有业务价值。我们那次迁移中,团队自己砍掉了 40% 的历史节点,因为盘点的过程中发现它们早就没人执行了。

复制项目流程与规范:研发团队项目模板落地方案关键指标

七、不同情况下的取舍:模板落地没有全都要

最后聊聊取舍。流程规范化这件事,几乎每一个选择都有代价,明确代价才能做出不后悔的决定。

1. 规范性与灵活性的取舍

规范越强,执行偏差越小,但项目面对特殊情况的应变空间也越小。我的判断原则是:把规范性用在不可逆的环节上,把灵活性留给可逆的环节。比如需求变更的审批要严,因为改错了代价高;而内部任务拆分的粒度可以松,因为随时能调。

2. 覆盖度与可执行性的取舍

模板覆盖越全,落地越难。这一点前面已经说过。我的经验数字是:第一版模板的必过节点不要超过 10 个,可选节点可以多,但不能强制。等团队用顺了,再逐步把高价值的可选节点升级为必过节点。

3. 自建与采购的取舍

有些团队想自己在现有工具上拼流程,觉得省钱。我的判断是:如果团队规模在 100 人以下、流程相对简单,自建可行;但到了中大型组织,多业务线差异化、权限隔离、审计追溯、私有化部署这些需求会迅速超出自建能力边界。

这时候,采购成熟平台反而更省。评估时重点看四点:能否按项目类型配置不同工作流、能否强制必填字段和状态流转、能否输出流程执行数据、是否支持私有化部署。PingCode 在这几方面对中大型研发组织比较友好,尤其在国产替代和 Jira 迁移场景中被较多团队作为候选,但最终还是要结合自己的流程复杂度判断。

4. 短期效率与长期积累的取舍

模板落地初期一定会降低效率:以前拍脑袋就能开工,现在要过节点、填字段。这是必要成本。我通常建议团队接受前三个月效率下降 10% 到 15%,换取三个月后数据可比、人员可替换、经验可复用。

把这个账算清楚,团队才愿意忍受短期的不适。反过来,如果管理者既想要规范又不想承受短期成本,最后往往两样都得不到。

5. 统一与差异的取舍

不是所有流程都必须统一。我的划分方法是:把”对外交付相关”的节点统一,把”内部执行方式”留给团队自主。比如代码评审、测试准入这类直接影响交付质量的标准要统一;而每日站会的形式、任务估算的方式可以各团队自定。

这样做的好处是,既保证了跨团队协作的一致性,又不至于让所有团队变成同一种风格,压制了各自的效率优势。

八、总结与下一步:把模板当成产品来经营

回到开头那个工业物联网团队。他们最后做的调整并不复杂:把 11 套模板收敛成 2 档,给每个必过节点写清楚合格标准,指定了模板维护人,并且把节点执行偏差率放进了季度复盘。三个季度后,新项目启动会从 45 分钟压到 15 分钟,新人上手周期缩短了一半多。

我想强调的核心观点是:复制项目流程与规范,真正要复制的不是任务清单,而是一套可执行、可检查、可进化的判断标准。文件复制只需要点一次右键,规范落地需要的是一整套指标、机制和承载工具。这两件事看起来都在做”模板”,但结果完全不同。

如果你正准备推动这件事,我建议下一步做四件事:

  1. 抽取 20 个已结项目,核对必过节点的完整执行率,先搞清楚现状基线。
  2. 把现有模板里的节点做一次频次统计,砍掉没人执行的,合并重复的。
  3. 给每个必过节点补上”进入条件、输出物、合格标准、异常路径”四项说明。
  4. 选定一个意愿高的团队试点一个完整周期,用数据决定是否扩大推行。

做到这四步,你就已经超过大多数只在文档层面”统一模板”的团队了。剩下的,是把这件事持续当成产品来经营,而不是一次性任务。

常见问题解答(FAQ)

1. 复制项目流程与规范时,到底哪些内容该带过去,历史需求、工单和排期要不要一起复制?

我第一次做团队模板时图省事,把整个老项目连同三百多条历史工单一起复制过去,结果新项目第一天就刷满了过期提醒,成员在群里问“这些任务还要不要做”。后来另一个组复制模板时又把真实人名和旧排期带了过来,甘特图直接错乱。所以我现在很想知道,复制的边界到底应该画在哪里。

建议把模板内容分三层处理。第一层是“必带”:流程状态机、字段与必填规则、角色权限矩阵、评审与准入准出检查项、文档模板、自动化触发规则,这些构成约束骨架。第二层是“可选带”:常用任务模块、里程碑结构、报表和视图配置,但只带结构不带实例数据。

第三层是“绝不带”:历史工单、需求、评论、真实人名与旧排期、临时附件。判断依据是模板的本质是约束而不是数据,任何带时间戳和具体人的对象都会让新项目在第一天就产生噪声,而清理噪声的成本远高于重建。实操上先做一个空白骨架项目,用真实迭代跑通一轮再固化成模板,之后每次迭代只增删流程项,不导入实例数据。

验证口径看两个数:新项目创建到第一次迭代启动的间隔,控制在 1 天以内;首周无效工单和重复录入条目占比,控制在 5% 以内。这两项达标,说明你的复制范围是干净的。

2. 模板里的流程节点和自定义字段做到多细才合适,会不会太重导致团队干脆绕过平台?

我们研发三十人左右,之前一版模板做了十几个状态、四十多个自定义字段,结果大家嫌麻烦,直接在群里同步进度,平台数据全是过期状态。我也纠结,字段少了统计不出来,字段多了又没人填,这个度到底怎么把握。

用“最小可执行集”来裁剪,而不是从需求反推字段。状态控制在 5 到 7 个,例如待处理、进行中、待评审、待验证、已完成、已关闭;必填字段不超过 6 个,其余设为选填或按状态条件显示。

判断依据是一个很实用的经验阈值:单个工单从打开到提交的表单停留时间应控制在 60 秒以内,超过就说明字段过多,逃避行为会随之上升。落地节奏上,先做减法版本跑两个迭代,再用使用数据决定要不要加回来:某个字段在两周内被用于筛选或统计的次数少于 5 次,就删掉或降级为选填。

同时把强约束集中在关键卡点,比如进入待验证必须关联代码提交和测试用例,非关键节点尽量放开,形成卡点严、过程松的节奏。这样既保住流程的刚性,又不让填写成本压垮执行意愿。

3. 模板建好了,怎么在多个团队或多条产品线之间推广,避免只有自己组在用?

我们把模板打磨得挺完整,结果只有我们组在用,别的组还是各写各的。我去推的时候对方的反馈是“我们知道你这个好,但改起来麻烦”,这让我意识到问题可能不在认同度上。所以想问问,跨团队推广到底靠什么手段。

按三层推进会更有效。第一层是样板证据:找一个有真实交付压力的业务组,用模板跑满两个迭代,把周期时间、缺陷逃逸率这些跑出来的数字作为推广素材,比宣讲十次都管用。第二层是模板 Owner 制:每个团队指定一个接口人,模板变更统一走评审,避免各团队私自改出一堆分叉版本。

第三层是默认路径:把模板设为平台新建项目的默认继承项,想绕开模板必须填写理由,降低改变成本比反复劝导更有效。判断依据是模板落地的阻力主要来自改变成本,而不是不认同。数据上盯三个指标:模板使用率,即新建项目中继承模板的比例,目标 80% 以上;

模板分叉率,即自建字段或状态的团队占比,控制在 20% 以内;新成员上手时间,从加入团队到独立提交合格工单的天数,目标 3 天以内。三个数一起看,才能区分“表面在用”和“真的在跑”。

4. 怎么判断项目模板落地是否成功,应该看哪些关键指标、按什么节奏复盘?

模板推了三个月,老板问我到底有没有效果,我只能含糊地说“大家好像都在用了”。我确实拿不出像样的证据,也说不清哪些数能证明流程真的起作用了。所以想理清一套能拿去汇报的指标和复盘节奏。

建议把指标分成采用度、健康度、结果度三组,并固定月度复盘。采用度看模板继承率、模板之外的临时项目数量、字段填写完整率,完整率目标 90% 以上。健康度看流程停留时长和返工情况:每个状态的 P50 与 P85,比如待评审停留超过 2 天,通常说明评审资源不足而不是开发慢;

返工率即进入待验证后被退回的比例,健康区间大致在 10% 到 20%,明显偏高说明开发自测不足,明显偏低则要怀疑验证环节走过场;另外统计跨状态回跳次数。结果度看需求前置时间,从进入待处理到上线,以及缺陷逃逸率,即上线后发现的缺陷占总缺陷的比例。

判断依据是不要用“是否在用工具”当成功标准,而要用“流程是否让问题更早暴露”。如果一个月后采用度达标但健康度没改善,优先查字段真实填写率,而不是继续加规则;连续两个复盘周期核心指标都没变化,应该考虑删减节点,而不是追加管控。

读者评论

袁
袁清越

我们团队去年也推过模板,但我最大的感受是成败其实在"选哪个项目当母本"这一步就定了。,"作为一线开发,我对"把标准写进工具字段"这件事有点保留。,"新人上手周期这个指标我很认同,但有不同看法。所以我现在更倾向于把导师机制和模板绑在一起,光有模板不够。

朱
朱莉

文章里说的首次可用率我认同,但60%和80%这两个阈值在我们这不太成立,因为不同业务线的需求波动差异太大,同一条线内部都很难用同一个阈值衡量。强制必填确实能降低绕过率,但副作用是大家开始填没意义的内容凑格式,偏差率好看了,评审质量并没有真的提升。我们团队有模板,新人上手还是慢,后来发现瓶颈不在模板本身,而在没人带着过一遍完整流程。

任
任安琪

后来我们改成按产品线各自定义基线,反而比以前有效。我觉得比字段更重要的是评审有没有明确的否决权,没这个权力,填得再规范也还是走过场。模板写清楚了"交什么",但没说清"遇到不确定找谁"。

文章包含AI辅助创作:复制项目流程与规范:研发团队项目模板落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/289566

赞 (0)
飞飞飞飞
模板阶段怎么做?研发团队落地方案:项目模板从0到1
上一篇 21分钟前
项目模板最佳实践:研发团队项目模板落地方案,常见问题
下一篇 21分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
