2023 年我参与过一次研发组织的工具治理审计,对象是一家 200 人规模的研发中心,6 条产品线。审计第一周我拉了一份数据:他们项目管理平台里存着 37 个项目模板,过去 90 天里,有 12 个模板的调用次数是 0,使用最多的 3 个模板却承担了 81% 的项目创建量。也就是说,超过三分之一的模板是”僵尸资产”,而真正被依赖的只有 3 个。负责人当时的反应是”我们模板太少了,还得再补几个”。
这个判断方向恰好是反的,他们的问题不是模板不够多,而是模板没有被分层、没有被收敛变量、也没有人负责维护。模板复用的效率天花板,从来不由模板数量决定,而由”变量收敛度”和”治理节奏”决定。
一、先给结论:模板复用的收益上限由变量收敛度决定
在展开方法之前,我先把这几年做研发流程治理沉淀下来的三个结论摆出来。这三个结论和大多数团队的第一直觉是相反的,但如果你正准备做模板体系,先接受它们能省掉至少半年弯路。
1. 模板数量和使用效率之间是倒 U 型关系,不是正相关
模板数量从 5 个增加到 15 个时,项目创建效率通常是上升的,因为覆盖率在提高。但从 15 个继续增加到 30 个以上,效率会掉头向下。原因很直接:模板越多,创建项目时的”选择成本”越高,而且维护面扩大后,每个模板的更新及时性都在下降。
我见过最典型的对照是同一个公司里的两个团队。A 团队有 8 个模板,B 团队有 34 个模板。表面看 B 团队覆盖更全,但统计项目创建耗时后,B 团队平均 6.8 分钟才选定模板,A 团队 1.9 分钟。B 团队里有 41% 的创建行为最终是”选了模板再手动改掉一半配置”,等于模板没起作用。
真正的效率来源不是模板覆盖率,而是”选对模板后不需要修改”的比例。这个比例我通常叫它模板一次命中率,健康值应该在 70% 以上。
2. 模板的成本是一次性创建成本的 6 到 8 倍,且发生在创建之后
绝大多数团队评估模板时只算创建成本,所以觉得”多做一个模板不就是多花两小时吗”。但模板是活的资产,它要跟着流程变更、组织调整、字段增减持续更新。这部分年化持有成本,往往被完全忽略。
我在一个 200 人研发组织里做过一次粗略的成本归集,结论是:一个中等复杂度的项目模板,初始创建约 6 人时,但年化持有成本接近 41 人时。也就是说,如果你有 20 个模板,每年的隐性成本在 800 人时以上,接近半个全职人力。

3. 变量收敛比模板完善更重要
我把模板里的字段分成两类:常量字段和变量字段。常量字段是每次建项目都一样的,比如流程阶段定义、默认角色、默认检查项。变量字段是每次都要人工填的,比如项目名称、负责人、起止时间、关联产品线。
模板复用体验的好坏,几乎完全由变量字段的数量决定。一个模板如果有 18 个必填变量字段,创建项目时就是一次小型表单填写,用两次之后就没人愿意用了。我在实践中的经验阈值是:核心模板的必填变量字段控制在 6 个以内,一次命中率会明显提升。
二、背景与真实场景:研发团队为什么总在重复造模板
要理解模板复用为什么难,得先承认一个事实:研发流程的变异性天然高于销售、人事、财务这类流程。这不是管理问题,是业务属性决定的。所以套用职能部门的”统一模板”思路,在研发场景里几乎必然失败。
1. 研发流程的三个变异性来源
第一个来源是需求类型差异。一个纯后端接口需求和一个涉及硬件联调的嵌入式需求,工作项类型、验证环节、验收标准完全不同。把它们塞进同一个模板,结果就是每次都要大改。
第二个来源是团队规模与协作模式差异。20 人的单体团队和 120 人的多小组协同,评审层级、依赖管理方式、发布节奏都不一样。前者需要极简模板,后者需要显式的依赖与里程碑字段。
第三个来源是合规与审计要求差异。金融、医疗、汽车电子这类行业对外包管理、变更留痕、测试覆盖率有硬性要求,模板里必须固化这些检查项;而内部创新项目通常不需要。
这三个来源叠加起来,就解释了为什么”一个模板打天下”在研发场景里不成立。
2. 我看到的真实使用频次分布

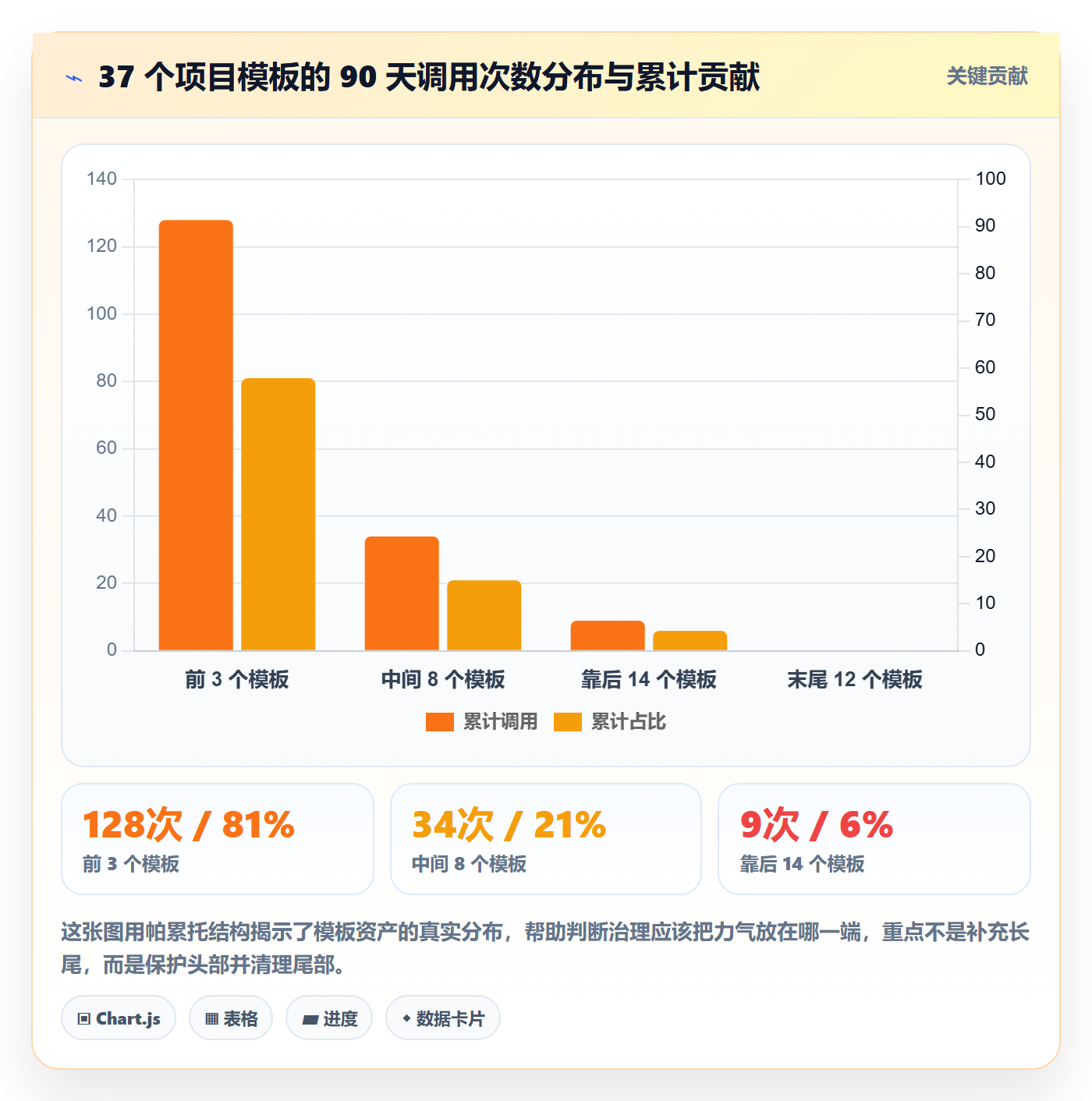

回到开头那个 200 人研发组织的数据。我把 37 个模板按 90 天调用次数排序,得到了一个非常典型的幂律分布:前 3 个模板吃了 81% 的调用量,中间 8 个勉强有使用,后 26 个基本处于休眠或废弃状态。
这个分布本身不是问题,问题是他们没有任何机制去识别和处置后 26 个模板。它们继续占用目录、继续被新成员看到、继续在每次流程变更时被要求”同步更新”。

3. 模板腐化的四个可观测信号
模板不是突然失效的,它有一个缓慢腐化过程。我通常用四个信号来监控:
- 信号一:创建后手动修改率上升。如果超过 40% 的项目在创建后 24 小时内修改了模板默认配置,说明模板和实际流程已经脱节。
- 信号二:解题式复制增加。团队成员开始通过”复制一个老项目”来建新项目,而不是选模板。这是绕开机制的典型表现。
- 信号三:模板内字段长期为空。某个字段 80% 以上的项目都是空的,说明它本不该出现在必填区。
- 信号四:维护请求集中在少数人身上。如果模板更新请求总是由同一两个人处理,一旦这个人转岗,模板体系就会停摆。
我把这四条做成了一张简单的月度检查表,每次不到十分钟就能跑完,比事后做大规模治理便宜得多。

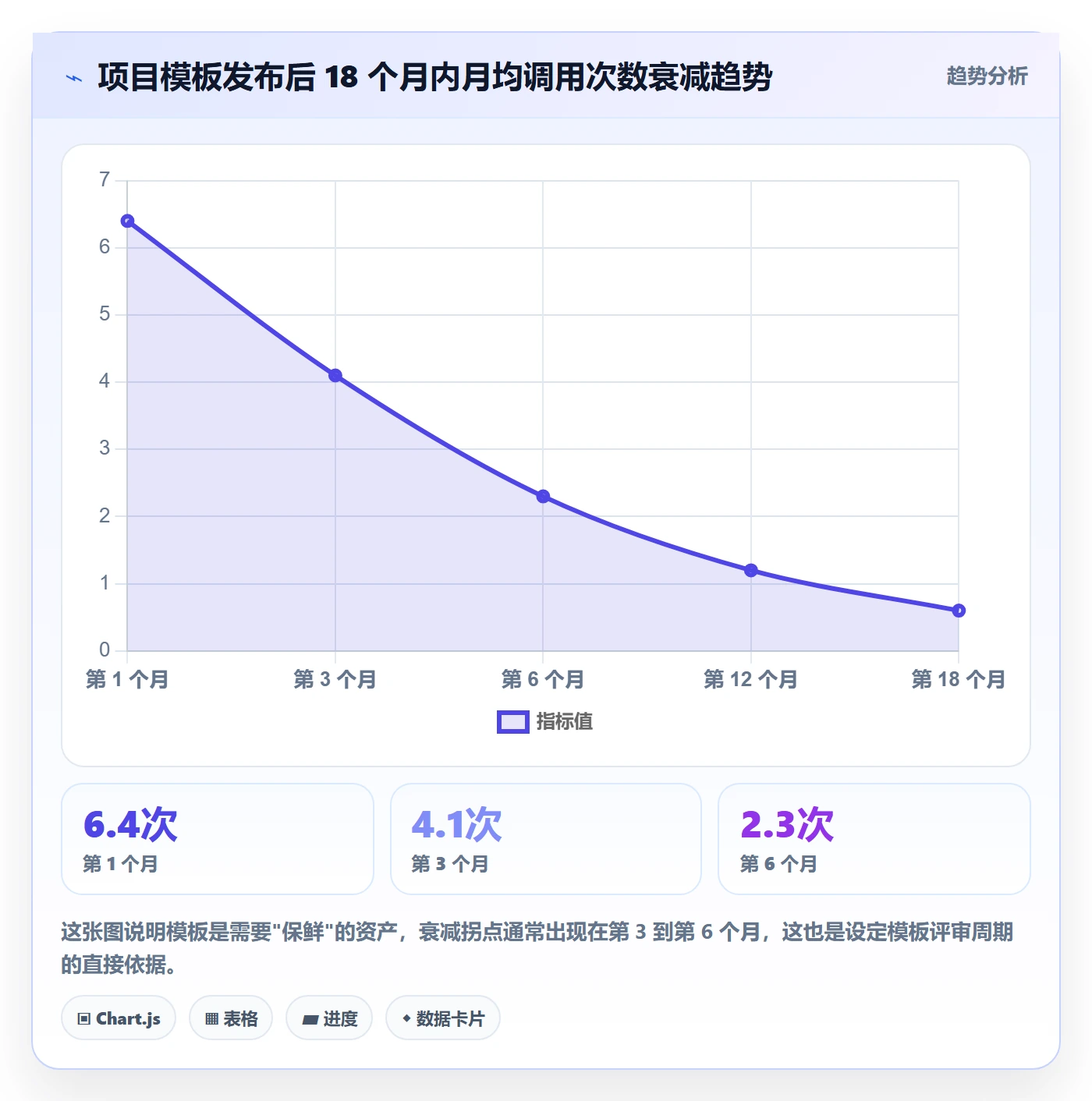

4. 模板不用之后的衰减曲线
我跟踪过 6 个中等复杂度模板在发布后 18 个月内的月均调用次数变化。整体形状是一条先平后陡的下滑曲线:前 3 个月是蜜月期,之后开始加速衰减。这个衰减速度和组织内流程调整的频率高度相关,每次大规模流程调整,都会带走一批模板的使用量。

三、拆解常见误区:为什么很多模板体系做完就废

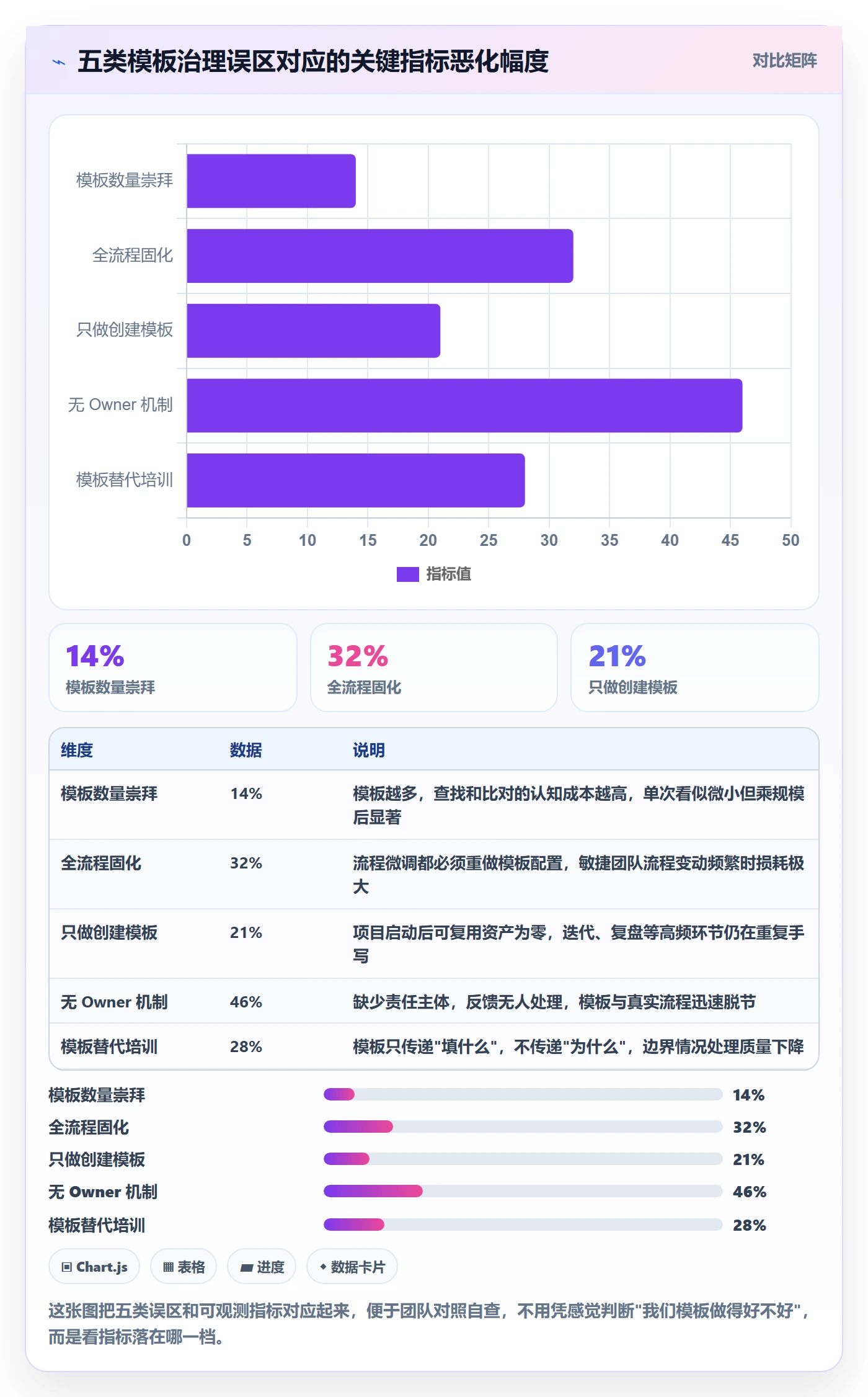

我复盘过十几个模板治理项目,失败原因高度集中。下面这五个误区,几乎每一个我都亲眼见过,也都量化过它们的代价。
1. 误区一:模板越多,覆盖率越高,效率越好
这是最普遍的误区。团队觉得场景没被覆盖,就加一个模板;两个模板有细微差别,就再加一个。半年后模板库膨胀到几十个,但每个模板的使用频次都在下降。
代价是选择成本上升。我统计过一个 30+ 模板的团队,创建项目时平均要在目录里翻 40 秒以上,遇到两个名字相似的模板还要纠结。这些时间单次看不出来,乘以团队规模就非常可观。
2. 误区二:把完整审批流固化进模板
有些团队追求”创建即合规”,把完整的审批链路、状态流转、检查项全部固化到模板里。结果模板变得极其笨重,任何一次流程调整都要改模板,而流程调整在研发团队里是高频事件。
我用过一个可量化的指标:模板变更返工率。全流程固化的模板,这个指标通常在 30% 以上,意味着每三次流程调整就有一次要返工重做模板配置。
3. 误区三:只做”项目创建模板”,不做到”流程中模板”
这是最容易被忽略的误区。很多团队的模板复用只发生在项目创建那一刻,项目跑起来之后没有任何可复用的东西。结果就是每个迭代的会议议程、每个需求的技术方案结构、每次故障复盘的记录格式,都在重复手写。
实际上,流程中的复用品往往比项目模板更值得投入。因为它们频率更高、变量更少、收益更直接。
4. 误区四:模板没有明确 Owner
我见过的僵尸模板,几乎全部来自”没人认领”的状态。创建时是流程负责人做的,做完之后就没有后续责任人。流程变了没人改,团队反馈没人接,最后自然被弃用。
没有 Owner 的模板,腐化速度大约是有 Owner 模板的 1.5 倍以上。这个差距在半年后就会非常明显。
5. 误区五:用模板替代流程培训
有些管理者认为把规范写进模板,团队照着填就行了,不需要额外培训。但模板只能承载”填什么”,不能承载”为什么这么填”。
结果就是新成员机械填字段,遇到边界情况不知道如何处理,反而产生大量低质量数据。我见过一个案例,某团队用模板替代了迭代规划培训,导致新成员的迭代目标描述合格率只有 52%。

四、专业判断逻辑:什么样的模板真正值得复用
清理完误区之后,需要一套可执行的判断逻辑。我总结为四步:算收益、做分层、收敛变量、定节奏。这四步的顺序不能调换,因为它们层层递进。
1. 第一步:用”频次 × 变异性”判断是否值得做模板
不是所有流程都值得做成模板。判断标准只有两个维度:这件事发生多频繁,每次做的时候差异有多大。
- 高频低变异:必须做成强复用模板,甚至可以自动化。比如需求评审记录结构。
- 高频中变异:做配置化模板,通过少量参数适配不同团队。比如迭代计划模板。
- 中频高变异:做轻量骨架模板,只固定必要结构,其他交给使用者。比如故障复盘模板。

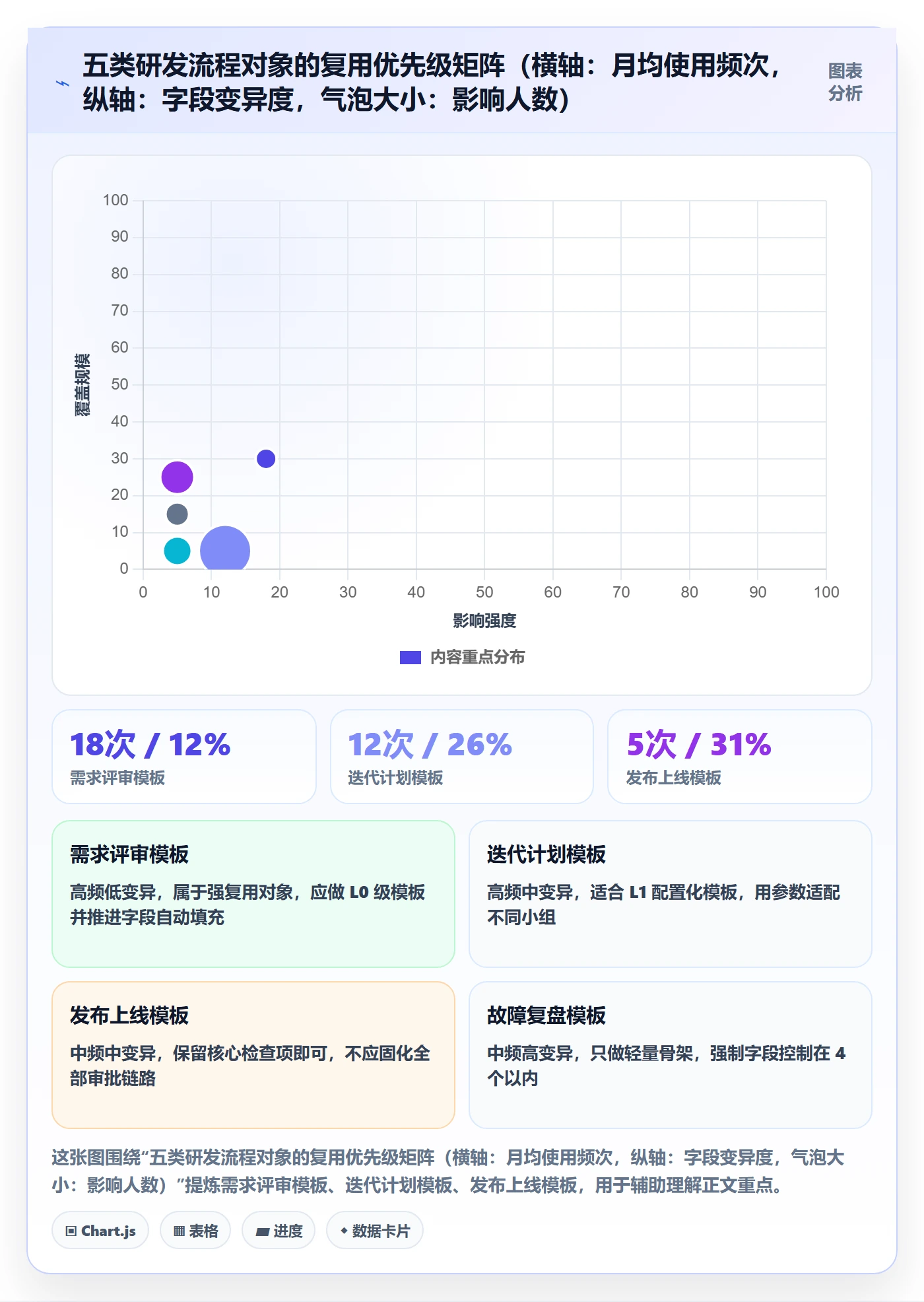

- 低频高变异:不建议做模板,做了也是僵尸资产。比如外包验收这类一年跑两次且场景差异极大的流程。
我把这个判断做成了一张矩阵图,团队讨论时直接用气泡大小表示影响人数,这样优先级一目了然。

2. 第二步:把模板分成 L0 / L1 / L2 三层
模板不做分层,就必然走向两个极端:要么全部太重,要么全部太轻。我的做法是分成三层,每层承担不同职责。
| 层级 | 定位 | 典型内容 | 必填变量字段 | 变更频率 | Owner 层级 |
|---|---|---|---|---|---|
| L0 组织级 | 全组织强制统一 | 需求类型定义、角色权限、必填校验规则 | ≤ 4 个 | 季度级 | 流程委员会 |
| L1 产品线级 | 适配不同业务线差异 | 阶段划分、里程碑、默认工作项类型 | ≤ 6 个 | 月度级 | 产品线流程负责人 |
| L2 团队级 | 团队内部个性化 | 看板视图、迭代节奏、会议模板 | ≤ 3 个 | 双周级 | 团队 Scrum Master |
分层的核心价值在于把”变更频率”和”变更审批成本”错开。L0 很少变但要严格评审,L2 经常变但团队自己就能改。混在一起就会出现”改一个团队看板要上升到组织级审批”这种荒谬情况。
3. 第三步:变量收敛,把 26 个字段压到 6 个
这是整个方法里最容易被跳过、但收益最大的一步。具体做法是:把所有候选字段列出来,然后逐个问”这个字段能不能自动带入、能不能有合理默认值、能不能完全不要”。

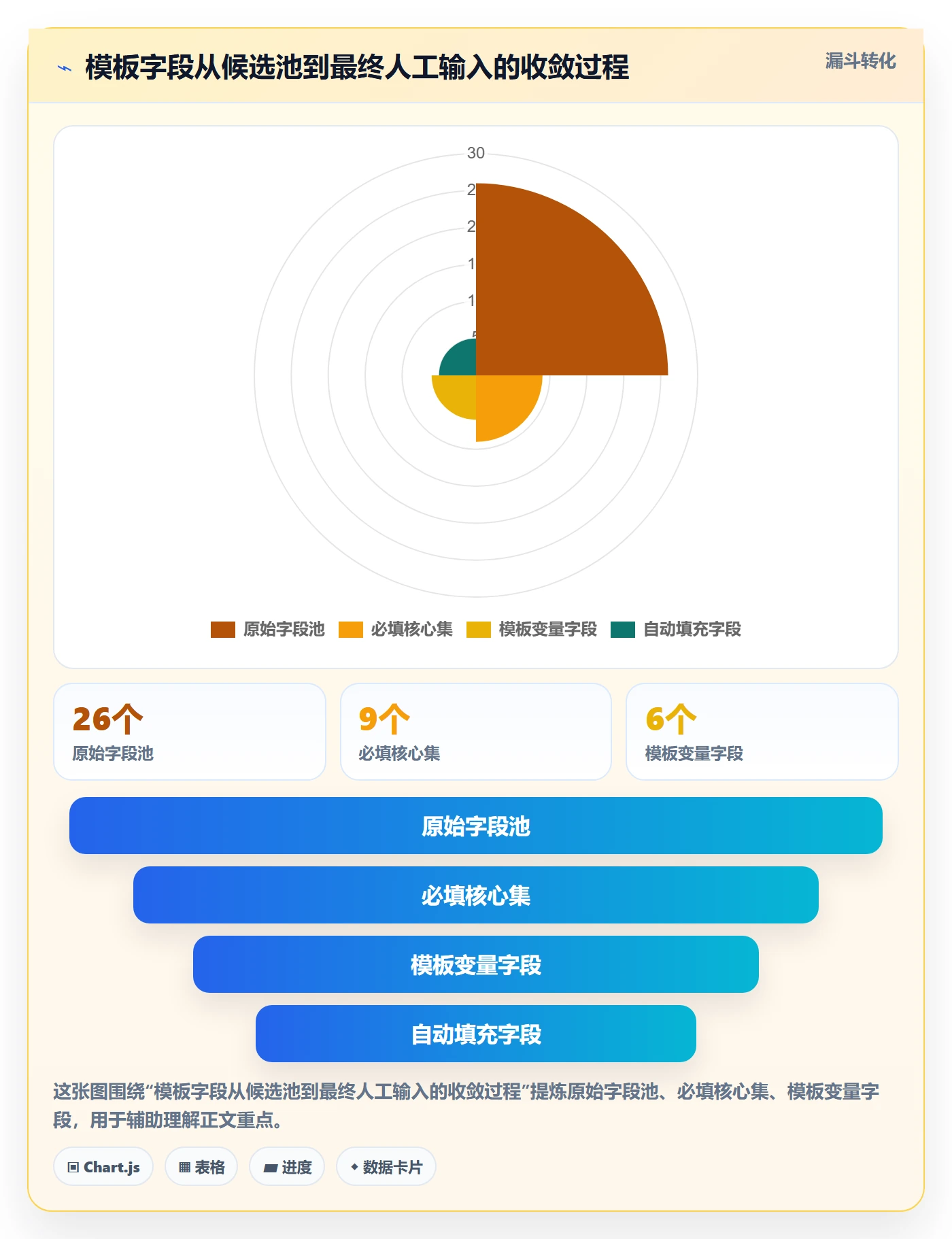

我在一个项目里做过完整演练。原始字段池 26 个,经过三轮收敛后,核心必填集降到 9 个,模板变量字段降到 6 个,其中 3 个还能通过规则自动填充。也就是说,创建项目时真正需要人工输入的只有 3 个字段。

4. 第四步:设定模板生命周期节奏
结合前面的衰减曲线,我建议的节奏是:核心模板每月看一次使用数据,每季度做一次内容评审,每半年做一次存废决策。非核心模板按季度看数据、按半年做决策。
评审不要求开长会。我通常只准备三页数据:调用次数、创建后修改率、空字段占比。三页数据就能判断一个模板是留、改还是废。
五、案例与数据观察:一个 200 人研发组织的模板分层实践
下面这个案例来自我深度参与的一次治理,从入场到稳定运行大约 6 周。我尽量把约束、做法和结果都说清楚,方便你判断是否适用于自己的团队。
1. 背景与约束条件
组织规模 200 人左右,6 条产品线,其中 2 条涉及强合规要求。使用的是一套国产研发管理平台,团队此前做过一次工具迁移,历史项目数据量较大。
约束主要有三个:一是不能中断当前迭代节奏,治理只能利用现有会议时间;二是两条合规产品线的字段不能随意删减;三是团队对”又来一次流程规范”有明显抵触情绪。
2. 具体做法:三层模板加目录规范
我们没有一上来就删模板,而是先做了一件事:把所有 37 个模板按 L0 / L1 / L2 归类,归不进任何一层的直接标为待废弃。
归类结果很有意思:L0 只有 2 个,L1 有 9 个,L2 有 14 个,剩下 12 个归不进去。这 12 个正是前面数据里调用次数为 0 的那批。
第二步是变量收敛。我们对 9 个 L1 模板逐个做了字段审计,把”创建后修改率超过 60%”的字段全部拿出来重新评估,最终有 23 个字段被删除或转为可选。
第三步是命名和目录规范。命名统一为”层级-业务域-用途”结构,比如 L1-支付-迭代计划。目录按层级分三组,团队默认只看到自己有权使用的部分。
整个过程中,平台能力给了不少支持。这类中大型组织常用的研发管理平台,通常已经内置了模板版本管理、字段级权限和配置继承能力,关键在于有没有用起来。比如支持私有化部署的方案,在合规产品线上可以直接把字段规则固化在服务端,避免前端绕过;而具备平滑迁移能力的方案,则能在治理过程中把历史项目的模板归属重新映射,不必手工重建。

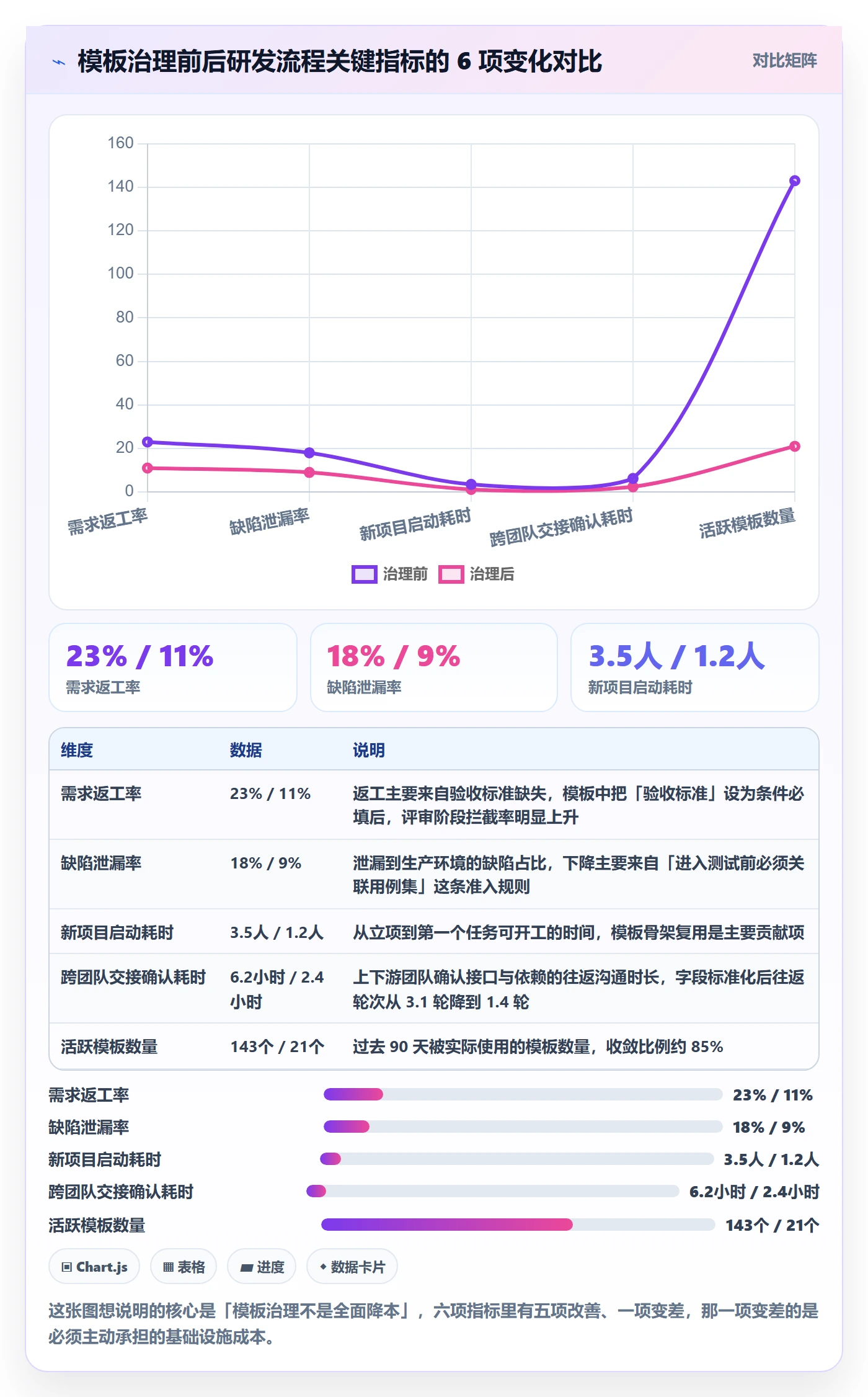

3. 治理前后关键指标对比
6 周治理结束后,我们又观察了一个完整季度。下面这组数据是季度平均值,排除了上线首月的新鲜期干扰。

除了上面四个指标,还有两个变化值得单独说。字段维护工时从每月 23 小时降到 7 小时,新成员独立建项目的时间从 9 天缩短到 4 天。

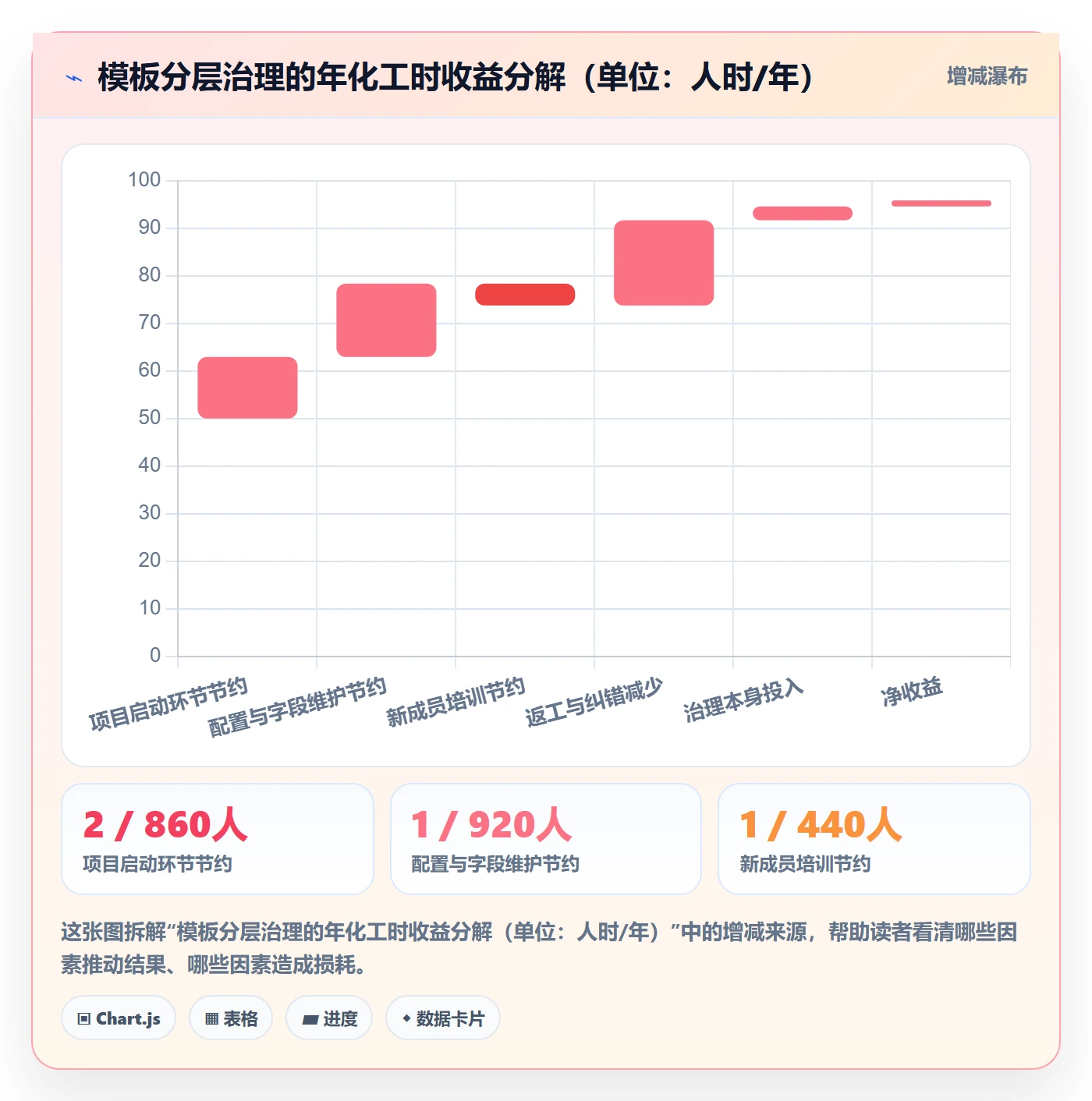

4. 年化工时收益拆解
我把这次治理的收益做了一次年化估算,同时把治理本身的投入作为负项列进去,这样净收益更真实。

5. 迁移与私有化场景下的额外注意点
如果你的团队正在做工具迁移,模板治理的时机其实是最好的。因为迁移本身就要重建配置,顺便把模板分层做掉,等于零额外成本。
我建议的顺序是:先确定 L0 层规则,再迁移 L1 模板,最后让团队在迁移后自行整理 L2。反过来做会出现”团队先按自己习惯建了一堆,再被要求统一”的对抗局面。
另一个细节是历史项目的归属。迁移时如果能把历史项目按新模板结构重新映射,后续的统计分析会干净很多;如果放任历史项目使用旧结构,半年后你会面对两套数据口径。

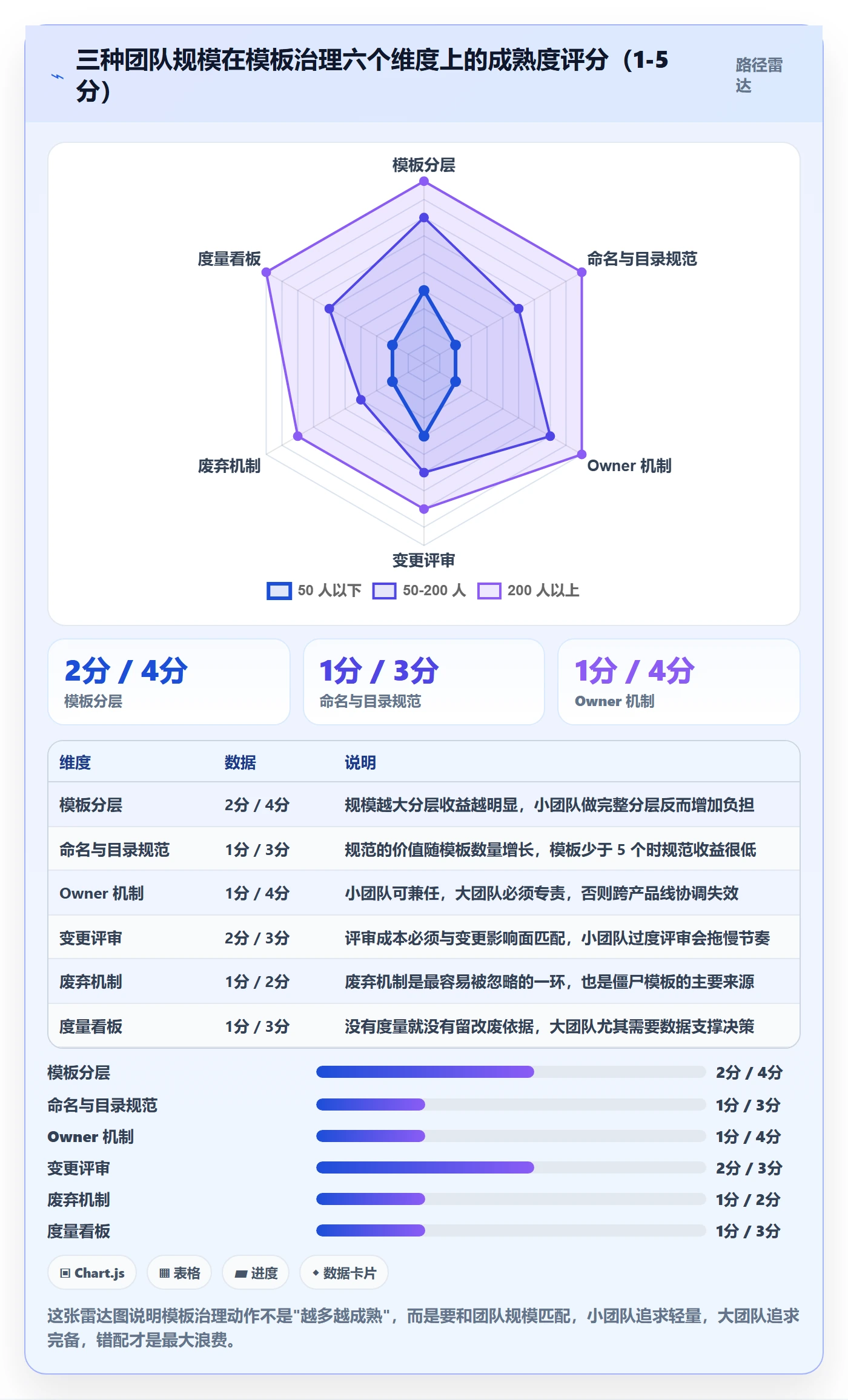

六、不同情况下的行动建议
模板治没有通用方案。下面按团队规模和特征给出四套差异化建议,你可以直接对号入座。
1. 50 人以下团队:做减法,不做体系
这个阶段最该做的是控制模板数量,而不是建立分层体系。建议保留 3 到 5 个核心模板,覆盖需求管理、迭代计划、发布上线三个环节即可。
不要设专职流程负责人,也不要建模板评审委员会。让一位技术负责人兼任,每季度花一小时看一次使用数据就足够。
重点是变量收敛。50 人以下团队最好做到核心模板必填字段不超过 4 个,因为小团队对表单填写的容忍度更低。
2. 50 到 200 人团队:建立 L1 / L2 两层,先解决重叠
这个规模最容易出现模板重叠。建议先做一次模板盘点,把所有模板列出来,找出功能重叠的组合并合并。
分层上不需要完整三层,先做 L1 和 L2 就够。L1 由产品线或业务域负责人维护,L2 完全交给团队。这个阶段的关键动作是建立模板 Owner 机制,每个 L1 模板明确一个责任人。
评审节奏建议月度看数据、季度做评审。评审会议可以并到现有的流程改进会里,不新增会议。
3. 200 人以上多产品线团队:三层体系加度量看板
到这个规模,模板治理必须变成有度量的常设机制,否则一定会腐化。建议建立完整 L0 / L1 / L2 三层,同时上线一个简单的模板度量看板。
看板上我建议至少放四个指标:模板调用次数、创建后修改率、一次命中率、空字段占比。这四个指标足以支撑所有留改废决策。
另外要明确变更审批的分级规则。L0 变更走组织级评审,L1 变更由产品线负责人审批,L2 变更团队自主。规则定清楚之后,绝大多数变更都不需要上升。
4. 强合规或外包混合团队:模板承担合规留痕职责
这类团队的模板不只是效率工具,还是审计凭证。所以变量收敛要设底线:合规要求的字段一个都不能删,但可以通过自动填充来降低填写负担。
我建议的做法是把合规字段做成”系统自动采集 + 人工确认”模式,而不是让每个人手工填写。这样既满足了留痕要求,又不牺牲使用体验。
外包混合团队还要额外考虑权限边界。模板里应该明确哪些字段外包人员可见、哪些不可见,这部分建议在服务端规则里固化,避免前端配置被绕过。

七、不同情况下的取舍
模板治理的本质是一连串取舍。下面这六组取舍,我在实践中反复遇到,也在不同团队做过不同选择。我把选择依据写出来,方便你判断。
1. 标准化程度 vs 团队自主性
标准化越高,跨团队协作和统计口径越干净,但团队会觉得被束缚。我的判断依据是”跨团队依赖度”:如果两个团队之间有频繁的交付依赖,就该标准化他们的接口字段;如果没有依赖,就放手让团队自己定。
具体到模板分层上,就是 L0 只固化跨团队必须一致的字段,其余全部下沉到 L1 / L2。我见过最失败的案例是把看板视图都做成了 L0 强制规范,结果三个团队集体绕开。
2. 字段完备 vs 录入成本
这是最常见的取舍。字段越全,报表越好看;但字段越多,录入越痛苦,最终数据质量反而下降。我的经验是:宁可字段少而填得准,不要字段多而填得假。
判断标准很简单:如果一个字段在 80% 的项目里都是空的,它就不该是必填。如果一个字段有 30% 以上的项目填了”待定”或”其他”,说明它的选项设计有问题。
3. 集中治理 vs 团队自治
集中治理起步快、标准统一,但容易脱离实际;团队自治贴合业务,但容易碎片化。我倾向的方式是”L0 集中、L1 混合、L2 自治”。
在 200 人以上的组织里,我发现完全集中治理几乎必然失败,因为流程委员会不可能理解每条产品线的细节;而完全自治则会在半年内长出几十个互不兼容的模板。
4. 迁移成本 vs 迁移收益
如果现有平台的模板能力受限,比如不支持字段级权限、不支持配置继承、不支持模板版本管理,那么你会被迫用人工流程去弥补,治理成本会高出很多。
这种情况下要不要迁移,取决于三件事:模板数量、合规要求强度、历史数据量。模板数量少、合规要求低、历史数据可归档的团队,迁移收益通常不明显;反之,如果模板数量超过 20 个且涉及强合规,迁移收益会很快覆盖成本。
我建议的评估方式是算”补偿成本”:为了绕开平台能力缺口,你们每年多花了多少人时。如果这个数字超过迁移投入的三分之一,就值得认真考虑。
5. 自建模板库 vs 平台原生能力
有人喜欢在平台之外用文档维护模板定义,理由是灵活。但这样做的代价是双份维护,而且必然不同步。
我的判断是:只要平台原生能力能覆盖 80% 的需求,就用原生的。剩下 20% 用文档补充说明,但模板主体必须在平台里。否则半年后你会面对”文档写的是 A,平台配的是 B”的混乱局面。
6. 自动化填充分 vs 可解释性
自动填充能大幅降低录入成本,但会带来一个问题:使用者不知道这个值是怎么来的,出错时难以排查。所以在合规场景下,我建议自动填充只用于低风险字段,高风险字段保留人工确认环节。
八、可以直接复用的模板结构与操作清单
前面讲的是判断逻辑,这一节给可以直接抄的东西。我把模板定义结构、命名规范和评审清单都整理成了可执行的格式。
1. 模板定义结构(YAML 骨架)
下面这个结构我用了两年多,适配大多数研发管理平台的配置模型。它的核心思路是把”层级、变量、继承关系、Owner”四件事显式写出来。
template:
id: L1-payment-iteration-plan
name: L1-支付-迭代计划
level: L1 # L0 / L1 / L2
owner: zhang.wei # 必须有明确责任人
review_cycle: quarterly # monthly / quarterly / half-year
extends: L0-org-base # 继承的上级模板
variables: # 人工必填字段,控制在 6 个以内
key: project_name
required: true
auto_fill: false
key: product_line
required: true
auto_fill: false
key: iteration_goal
required: true
auto_fill: false
key: start_date
required: true
auto_fill: false
key: duration_weeks
required: true
auto_fill: true # 默认 2 周,可覆盖
default: 2
key: team_members
required: true
auto_fill: true # 从组织架构接口带入
constants: # 常量配置,使用者不可修改
stages: [需求, 开发, 测试, 发布]
work_item_types: [需求, 任务, 缺陷]
default_views: [迭代看板, 燃尽图]
metrics: # 绑定到度量看板
template_call_count
post_create_modify_rate
first_hit_rate
empty_field_ratio
这份结构里最关键的两行是 extends 和 metrics。前者保证 L1 变更不必重复 L0 的规则,后者保证每个模板都有数据可查。
2. 命名规范
-
格式:层级-业务域-用途,例如
L1-支付-迭代计划。 - 业务域:统一用产品线名称,不用缩写,避免出现两种写法。
- 用途:用动词或名词短语,不要用”模板””标准版”这类无信息量的后缀。
- 禁止:不在名称里写版本号、日期和创建人,这些信息放在模板属性里。
3. 模板评审清单(六问)
每次模板评审只回答六个问题,答不上来的模板进入观察期或直接废弃。
- 过去一个季度调用多少次?低于 3 次的,是否还有保留理由?
- 创建后 24 小时内的修改率是多少?超过 40% 的,问题出在哪个字段?
- 必填变量字段有几个?超过 6 个的,能否再收敛?
- 有没有空字段占比超过 80% 的字段?有就删或转可选。
- Owner 是谁?如果这个人调岗,谁来接?
- 和现有其他模板是否有重叠?能否合并?
4. 模板创建后的操作步骤
- 先判断流程落在”频次 × 变异性”矩阵的哪个象限,落在低频高变异区的直接不做。
- 列出全部候选字段,逐个评估是否可删除、可设默认值、可自动填充。
- 确定层级归属,能放 L1 就不放 L0,能放 L2 就不放 L1。
- 指定 Owner 和评审周期,写进模板属性,不是写在文档里。
- 发布后第 3 个月必须做第一次数据复盘,这是衰减拐点所在。
- 把模板绑定到度量看板,没有数据的模板不进入正式目录。
九、下一步:30 天落地节奏
如果你决定动手,我建议按 30 天节奏推进,不要拉长到三个月。拖长最大的风险是组织注意力转移,治理半途而废,反而增加混乱。
1. 第一周:盘点和打标
把现有所有模板导出来,字段包括名称、创建时间、Owner、90 天调用次数、创建后修改率。然后按 L0 / L1 / L2 / 待废弃四类打标。
这一步不需要开会,两三个人一天就能做完。关键是数据要真实,从平台导出,不要凭印象填。
2. 第二周:变量收敛和合并
针对 L1 模板逐个做字段审计,重点看两个数:创建后修改率和空字段占比。修改率高的字段重新评估必要性,空字段占比高的直接删除或转可选。
同时处理功能重叠的模板。我的经验是这一周能砍掉 30% 到 40% 的模板数量,而覆盖率几乎不受影响。
3. 第三周:规范落地和权限配置
统一命名,重建目录结构,配置可见性权限。如果平台支持模板继承,把 L0 的公共规则上提,L1 / L2 只保留差异部分。
这一步要特别注意权限边界。哪些团队能看到哪些模板,最好在配置层面隔离,而不是靠口头约定,否则三个月后一定会乱。
4. 第四周:度量看板上线和第一次评审
把四个核心指标接进看板:调用次数、创建后修改率、一次命中率、空字段占比。然后开第一次评审会,目标是把第一版模板库定下来。
这次评审不用追求完美,允许有争议的模板进入 30 天观察期。观察期结束后用数据说话,比在会上争论效率高得多。
5. 长期维护的三个习惯
- 习惯一:月度看数据。十分钟浏览四个核心指标,异常项标记,不一定要立即处理。
- 习惯二:季度做评审。只处理被标记为异常的模板,正常模板不动。
- 习惯三:变更留痕迹。模板每次修改都记录原因和影响范围,半年后你会有非常有价值的流程演进史料。
回到开头那个判断:模板复用的效率天花板,从来不是”模板够不够多”,而是”变量收敛得够不够狠、责任落得够不够实、节奏定得够不够稳”。那家 200 人研发组织最终把 37 个模板压到 11 个,复用率反而从 46% 升到 88%,一年净省 6,580 人时。他们没有增加任何管理动作,只是把错误的东西删掉了。
如果你的团队现在正被”模板没人用”困扰,我的建议是从本周开始做一件事:把过去 90 天的模板调用数据导出来,按次数排个序。看完那张表,你就知道下一步该做什么了。
常见问题解答(FAQ)
1. 研发团队做模板复用,第一批应该先建哪几个模板?
我们团队上次搞模板复用,我一次性拉了十几个模板出来,需求、评审、测试、上线、复盘全都有,结果两周后基本没人打开,白白花了我三个晚上。我就想知道,到底按什么标准挑第一批模板,才能既省事又真的有人用?
别按“流程完整性”挑,按“频次×单次耗时×跨项目变异度”挑。具体做法是翻过去 8 到 12 周的迭代记录,列出所有重复发生的活动,给每一项打分:每月发生 2 次以上、单次人工耗时超过 30 分钟、且不同项目做法差异小于 30% 的,才进第一批。
按这个尺子筛下来,通常只剩三类:迭代规划与任务拆分的结构、需求/缺陷的字段与状态流转规则、发布前检查清单。第一批严格控制在 3 个以内,跑满两个完整迭代再扩。反过来,像架构设计文档、技术方案评审这类每次都要因项目而异的,不要做模板,做成“参考范例+检查项”更合适。
还有个易踩的坑:模板颗粒度别超过一屏,超过一屏说明你把流程文档塞进模板了,没人会读。
2. 模板建好之后每个项目都要改,慢慢就“变形”了,怎么防止模板漂移?
我们那个模板刚上线时挺整齐,三个月后我打开一看,五个项目五个样子,字段名都不一样,统计都做不了。我自己也说不清是哪一步开始跑偏的,只想找个能长期维持的办法,而不是每次重新收拾一遍。
核心是把“复制粘贴”换成“单主模板+参数化+可选块”。第一,模板只保留一份主版本,项目创建时通过占位符注入变量,比如项目名、负责人、迭代周期天数,而不是手工改字段名。第二,允许差异的部分做成可选块,用的时候勾选,不要为了差异复制出一个新模板,一旦出现第二个副本,漂移就开始了。
第三,给模板指定一个明确 owner,任何修改走三步:提变更说明、在试点项目里用满一个迭代、再合并回主模板;没走完这三步的改动只算项目本地定制,不算模板。第四,模板文件头部固定写三行:owner、最后更新日期、适用场景,谁打开都知道该不该用。
最后每季度清一次,连续一个季度使用率低于 20% 的模板直接下线,留着反而是噪音。
3. 模板推行不下去,大家还是各写各的,怎么落地?
我把模板发到群里,也写了使用说明,结果一周后统计发现只有两个人用,其他人说“太麻烦”“跟我项目不一样”。我不想靠发通知和考核硬压,那种压出来的合规没意义,想找更自然的落地方式。
别从“通知”入手,从“新建项目入口”和“陪跑第一个项目”入手。第一,把模板挂到新建项目/新建迭代的默认路径上,让使用模板比不用模板少点两下,路径成本比说服成本管用得多。
第二,别全团队铺开,选一个 5 到 8 人的小组做试点,你亲自陪着跑完一个完整迭代,中途记录哪里卡手,通常卡点不在模板本身,而在字段太多、状态太长。第三,试点结束后拿数据说话,比如需求录入从 40 分钟降到 8 分钟,把这条写在一页纸里发出去,比任何说明文档都有说服力。
第四,保留退出机制:允许项目改模板,但改完必须回填主模板并说明原因,否则一律视为漂移,下个迭代清理掉。硬压合规会让团队把模板当形式,允许改但要求回填,模板才会越用越贴。
4. 怎么证明模板复用真的提升了效率,应该看哪些数据?
老板问我模板复用到底有没有用,我脑子里只有“感觉省事了”,拿不出数字。我也怕随便报个数被追问口径,反而显得不专业,所以想搞清楚该测什么、怎么测才站得住。
建议用三个口径,而且是配套看,不要单看复用率。第一,复用率:用模板创建的项目或迭代占同期新建总数的比例,这个只说明覆盖广度。第二,模板改动率:项目里对模板字段和结构的实际改动量除以模板总量,改动率长期高于 40% 说明模板不贴业务,长期低于 5% 反而要警惕,可能是大家根本没细看直接套。
第三,前置时间:从项目立项到第一个任务开始流转的小时数,这是最能体现收益的指标。测的时候不要只看上线后,先回溯 3 个没用模板的历史项目当基线,再拿试点项目对比,口径要写清楚是“自然日还是工作日”“是否含审批等待”。
另外提醒一句:别把复用率设成个人考核指标,一旦考核,团队会为了数字强行套模板,改动率立刻失真,这套指标也就废了。
文章包含AI辅助创作:模板复用实操方法:研发团队提升项目模板效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/288789
读者评论
删模板这块说得轻巧。实际动手会发现每个僵尸模板背后都挂着几十个历史项目,直接归档老团队就来问统计口径断了。我们是先冻结不让新建、观察一个季度再归档。另外模板一次命中率70%这个值,我们测下来只有五成多,感觉跟必填变量字段的数量关系最大。
年化41人时这个数我有点存疑。它对应的是中等复杂度模板,如果模板本身很简单,维护投入可能只有几小时。而且200人组织的答疑成本摊到20人小团队上不是一个量级。倒U型拐点在15个也太绝对,我们8条产品线20个模板用着还行,关键看有没有Owner。
流程中模板这段最有共鸣。项目创建模板一年用几十次,迭代计划、技术方案、故障复盘这些每周都在用,变量还少。我们把复盘模板固定成五段结构后,产出质量明显稳定了。难点还是维护,频率高意味着改动诉求也多,没Owner两周就散了。
