立项评审开到一半,技术负责人把立项书翻回第二页,问了一句:你写的”现有流程效率低下、跨部门协同困难”,具体指哪个流程?低到什么程度?这个数字是谁统计的?会议室安静了十几秒。会后项目负责人跟我说,这句话比预算被砍二十万还难受。那份立项书前后改了四稿,拖了近两个月才过审,而项目总预算不过八十万。问题不在方案,出在项目背景。
我在过去几年里参与和复盘过六十多次立项评审,发现一个反常识的规律:背景部分写得越漂亮、越像行业报告的项目,往往越容易在中途死掉。因为漂亮的背景通常来自二手材料拼贴,而真正能扛住质询的背景,是从自家系统里抠出来、被受影响部门认过账、能反向算出”不做的代价”的那份证据包。这篇文章就讲清楚:项目背景到底怎么核出来,跨部门的信息怎么收上来,以及一套可以直接照着走的操作步骤。
一、先给结论:项目背景是”决策证据包”,不是开场白
在展开方法之前,我先把最核心的判断摆出来。这四条结论决定了后面所有操作步骤的方向。
1. 背景的读者不是老板一个人,而是三类人
很多人写背景时脑子里只有一个读者:批预算的那位。但一份立项书在流转过程中至少会被三类人读,而且他们的关注点完全不同。
- 出钱的人:关心”不做的代价”和”投入产出比”,他不关心你现在的流程有多痛,他关心不做会损失什么。
- 干活的人:关心”这事跟我有什么关系”,如果背景里写的痛点和他的日常对不上,他会在执行阶段用脚投票。
- 被影响的人:关心”我要付出什么”,比如要额外填报表、要改流程、要交出数据权限,背景里没提,后面必然反弹。
我见过一份做得很扎实的立项书,背景部分只有一页半,但在”被影响的人”那一栏,把五个部门各自需要付出的具体动作列成了清单,连”供应链每周多花 2 小时核对数据”都写进去了。结果那份立项书一次过审,而且在执行阶段几乎没出现部门扯皮。原因很简单:所有的不舒服都提前摆到桌面上了。
2. 背景必须能回答”如果不做会怎样”
这是我认为最被忽略的一条。绝大多数立项书的背景在描述”现状有多糟”,但没有一页在算”继续糟下去的成本”。这两者的说服力差距是数量级的。
“当前订单处理平均耗时 4.5 小时”是一个事实;”按当前订单增速,明年这个环节每月会积压约 3200 单,需要额外增加 6 名专职人员,年人力成本增加约 54 万元”才是一个决策依据。前者让人点头,后者让人掏钱。
3. 跨部门协同要从背景阶段开始,不是立项之后
很多团队把跨部门协同理解成”立项通过后拉个群、开个启动会”。这是本末倒置。背景阶段是唯一一个所有部门都还有动力的时间窗口,因为此时资源还没分配,没人需要保护自己的地盘,大家愿意说真话。一旦立项通过,预算和人力被锁定,各部门的第一反应就变成了”别让我多干活”。
4. 可验证性优先于完整性,完整性优先于文采
如果只能保住一件事,保住可验证性。背景里的每一个数字,都要能回答”这个数从哪来、怎么算的、谁能复核”。我见过太多背景因为一个无法追溯的数字被整段否掉。

二、真实场景:为什么背景写得漂亮的项目反而容易死
先把场景说清楚,否则后面的方法会显得像纸上谈兵。
1. 三类最常见的立项场景,各自缺什么
(1)业务驱动型
由销售、市场或客户服务部门提出,典型说法是”客户抱怨交付太慢””竞争对手已经有了”。这类立项的强项是动因清楚,弱项是几乎没有自家数据,全靠客户口头反馈和行业传闻支撑。我见过一份立项书,背景里引用了三份行业报告,却没有一个自家系统的数据,评审时被问”那我们的实际交付周期是多少”,当场答不上来。
(2)合规驱动型
由法务、审计、安全或质量部门提出,动因是监管要求。这类立项的动因最硬,但最容易犯的错是把监管条文抄一遍就当成背景,不说明”我们当前的差距在哪里、差距有多大、超期的后果是什么”。结果就是项目范围失控,因为没人知道要补到什么程度才算合格。
(3)技术债驱动型
由研发或运维内部提出,典型说法是”系统架构老化、故障频发”。这类立项最难通过,因为业务方听不懂,也感受不到痛。突破点只有一个:把技术指标翻译成业务指标。比如”接口超时率 3.2%”要翻译成”每月约 1400 笔订单支付失败,按平均客单价 480 元计算,月均潜在损失约 67 万元”。
2. 一组来自实际评审的观察数据
我复盘了近三年 62 份立项评审记录,覆盖 8 家员工规模在 100 到 1500 人之间的企业,其中 3 家属于强合规行业。这组数据不是行业统计,是我的样本观察,但它呈现的规律在后续多次实践中反复出现。
最刺眼的一个数字是:背景部分的一次通过率只有 23%,平均修改 2.7 轮。而”背景一次通过”的项目,后续发生重大范围变更的比例明显更低。这说明背景阶段的扎实程度,和项目后期的稳定性是强相关的。

三、项目背景的四层结构:少一层,后面就要还债
我把一份合格的背景拆成四层,这四层不是文风问题,是缺一层就在后面某个环节还债。
1. 业务动因层:为什么要现在做
这一层回答”触发点是什么”。注意是触发点,不是”长期趋势”。趋势可以慢慢做,触发点必须现在做。
合格的动因描述长这样:”9 月起主要客户在合同中新增了交付时效条款,超时按日扣款,目前我们已有 2 个订单触发扣款,累计 8.6 万元。”不合格的描述长这样:”随着行业数字化转型加速,提升交付效率已成为必然趋势。”前者是触发点,后者是废话。
2. 现状基线层:现在的真实数字是多少
基线是整份背景的地基,也是最容易造假、最容易含糊的一层。我的经验是,基线必须满足三个条件:有明确的时间窗口(比如”2024 年 7 月至 9 月”)、有明确的口径(比如”从订单接收到生产工单下发的自然小时数,剔除客户原因导致的等待”)、有可追溯的出处(报表链接、系统截图、访谈记录编号)。
三个条件缺一个,都会在评审现场被追问。尤其是口径,跨部门争议几乎全部来自口径不一致:销售说的”交付周期”和供应链说的”交付周期”很可能不是一回事。
3. 差距量化层:基线到目标之间差多少
这一层要写清楚目标值和差距。目标是”从平均 4.5 小时降到 2 小时以内”,差距就是”需要压缩 55%”。差距量化之后,你才能反过来验证方案是否匹配,如果方案只能压缩 20%,那这个立项书的逻辑就是断的。
4. 不作为代价层:不做会发生什么
这一层在 29 份被复盘的立项书里完全缺失。它的写法可以很简单,就是一条时间轴:三个月内会发生什么、半年内会发生什么、一年内会发生什么。用钱、用人、用合规风险来表达。

四、跨部门协同:背景信息从哪来、谁签字
这是我做过最容易翻车、也最有方法可循的一环。核心问题是:提出立项的部门,天然只掌握自己视角的背景。所以必须有一套采集机制。
1. 三类信息源,缺一不可
(1)系统数据源
来自业务系统、工单系统、财务系统、研发管理平台的真实记录。这是最有说服力的一类,也是唯一能扛住”你这个数从哪来”这一类追问的来源。研发相关的基线,比如需求交付周期、缺陷密度、版本按时发布率,通常需要从研发管理平台里取。
(2)人的经验源
来自一线执行人员的访谈。它的价值不在于数字精确,而在于解释数字背后的原因。系统数据显示”平均处理耗时 4.5 小时”,访谈会告诉你”其中 2 小时是在等审批,审批人经常在开会”。没有这一层,你只能看到现象,看不到杠杆点。
(3)外部对标源
来自行业报告、同业交流、客户反馈。这类信息只能作为辅助,不能作为主证据。我的判断是:外部对标在背景里的权重不应超过 20%,超过这个比例,评审方就会怀疑你没有认真看自己的数据。
项目背景信息采集清单(可直接复用)
[系统数据源]
指标名称:订单处理平均耗时
统计口径:订单创建时间 -> 生产工单下发时间,剔除客户原因等待
时间窗口:2024-07-01 至 2024-09-30
数据出处:ERP 报表 R-2024-1031 / 截图编号 IMG-07
提取人:IT 数据分析岗
[人的经验源]
访谈对象:客服主管、生产计划员、供应链专员
关键结论:约 45% 的耗时来自审批等待
访谈记录:INT-2024-018
[外部对标源]
来源:客户交付合同条款、行业协会年度报告
用途:仅作为补充说明,不作为基线依据
2. 访谈提纲的四个必问
我习惯用四个固定问题开场,效率很高,基本半小时能挖出可用的东西。
- 这个流程里,你最常卡在哪一步?(定位瓶颈)
- 卡住的时候你通常怎么处理?(挖出现有的打补丁方式,这些往往是隐形成本)
- 如果这个环节变了,你手上要多做哪些事?(挖出”被影响的人”的付出,这是防止后期反弹的关键)
- 你觉得这个数字应该是多少才合理?(获得目标值的现实参考)
第四个问题特别有用。我做过一个改造项目,最初定的目标值是”审批时效压缩到 4 小时以内”,访谈时三个一线人员都表示”真要压,2 小时也能做到,因为审批本身只需要 10 分钟,剩下的都是等待”。目标值当场被修正,方案也随之简化。如果没有这一问,项目可能要多花几十万去优化根本不需要优化的环节。
3. 共识签署:让受影响部门”认账”
这一条听起来官僚,但性价比极高。具体做法是:背景定稿前,把”现状基线 + 差距 + 你所在部门需要配合的动作”这三段单独发给每个受影响部门的负责人,要求对方回复”确认”或提出修改。
重点不是拿到签字,而是让对方在资源还没分配的时候,先认可这个问题的存在。等到立项通过、开始分派任务时,对方就很难再说”这个问题根本不存在”。
我的观察是:做过书面确认的项目,执行阶段因部门争议导致的延期平均少 60% 以上。这个投入通常只有两三个小时。
4. 用项目管理平台承载背景采集,而不是靠文档和聊天记录
背景采集的过程中会产生大量结构化信息:基线值、口径、访谈记录、部门确认状态、关联的历史项目。用文档承载会有两个问题:一是版本混乱,二是无法和历史项目数据打通,导致每次立项都要从零开始取数。
更有效的做法是把”立项申请”本身做成平台里的一个工作项类型,用自定义字段承载背景的关键要素。这样做的直接好处是:历史立项的背景数据可以被检索和复用,新立项的基线可以自动挂接历史项目的实际运行数据。
我参与过的一个改造项目用的是 PingCode。它不是唯一选择,但在中大型企业和 100 人以上组织的场景里,它的项目集、工作项自定义字段和多项目数据关联能力确实好用。那家企业的做法是:在 PingCode 里建立”立项申请”工作项类型,把业务动因、现状基线值、目标值、基线数据来源、影响部门、影响部门确认人做成必填字段,其中”基线数据来源”必须填写报表链接或系统截图位置,否则工作项无法流转到评审状态。

五、拆解六个高频误区
以下六个误区,我在实际评审中反复见到。它们不是写作水平问题,是认知问题。
1. 把行业趋势当成项目背景
“数字化转型是趋势””行业竞争加剧”这类表述,放在背景的开头可以,但它不能构成背景主体。判断标准很简单:把这句话里的行业名词换成任何一个行业,如果句子依然成立,那它就是废话。
2. 用”提升效率””优化体验”替代量化目标
这类词本身没有错,错在它们无法验证。项目结束时,没人能说清”效率提升了 30%”里的 30% 是怎么算的。我的建议是:背景里出现”提升”两个字的地方,后面必须紧跟一个带单位和口径的数字,否则就删掉。
3. 单一部门视角写全公司背景
这是最常见的结构性问题。提出方是供应链,背景就只写供应链的痛;提出方是研发,背景就只写技术指标。解决方式在上一节已经讲了:跨部门访谈,并让受影响部门书面确认。
4. 背景写完就冻结,中途不敢改
背景确实应该相对稳定,但完全冻结是另一种极端。我的判断是:基线数据可以更新,动因和差距不应该随意变更。如果动因变了,说明当初的立项前提已经不成立,这时候需要的不是修改背景,而是重新评估项目是否还应该继续。
5. 把解决方案写进背景
“因为现有系统架构老旧,所以本项目将采用微服务架构重构”,前半句是背景,后半句是方案。混在一起写会导致两个后果:一是背景的可信度被方案的技术细节稀释;二是方案一旦调整,整份立项书都要重新审批。背景回答”为什么做”,方案回答”怎么做”,这两件事应该分开写。
6. 忽略”不作为”的代价
前面已经说过,29 份被复盘的立项书完全没写这一层。它的缺失直接导致的一个后果是:预算评审时,评审方只能拿”投入”和”收益”比,而无法拿”投入”和”损失”比。后者对决策者的说服力通常更强。
六、专业判断逻辑:一份背景合不合格,看这五个维度
评审时我不会凭感觉打分,我用的是一张五维评分卡。每个维度 0 到 5 分,总分 25 分。这张卡在几十次评审中使用下来,判别力相当稳定。
1. 五个评分维度及判断标准
| 维度 | 0 至 2 分(不合格) | 3 分(及格) | 4 至 5 分(优秀) | 权重 |
|---|---|---|---|---|
| 数据可复核性 | 无数据或仅有口头描述 | 有数据但口径模糊 | 数据有口径、有时间窗口、有出处链接 | 25% |
| 影响面覆盖 | 只写提出方视角 | 覆盖主要上下游部门 | 覆盖全部受影响方并附各自配合动作 | 20% |
| 差距量化 | 只有定性描述 | 有目标值但无差距分析 | 基线、目标、差距、验证方式齐全 | 20% |
| 不作为代价 | 完全未提 | 有定性描述 | 有分阶段的量化损失测算 | 20% |
| 跨部门确认 | 无任何确认记录 | 有口头沟通记录 | 有书面确认或平台内确认状态 | 15% |
2. 判断阈值
我的经验阈值是:总分 20 分以上可以进入立项评审,16 到 20 分需要补齐后再评审,低于 16 分建议退回重做。需要特别注意的是”数据可复核性”这一项,如果这一项低于 3 分,无论总分多少,我都不建议直接进入评审,因为它的缺陷无法在评审现场被修复。
3. 一个反直觉的发现
我对比过得分最高和最低的各十份立项书,发现一个有意思的现象:高分立项书的背景部分平均长度反而更短,大约 1.5 页;低分立项书平均 4 页以上。原因很简单,高分背景是结构化的数据和结论,低分背景是描述性的叙述。
这引出一个我很认同的判断:背景的长短不应该由字数决定,应该由需要被证明的结论数量决定。有三个结论要证明,就用三段,每段配一组数据;不要为了显得充分而堆砌描述。

七、具体案例:一家约 400 人制造企业的立项背景改造
下面这个案例是我实际参与过的,数据来自改造前后的对比记录。企业是华东一家约 400 人的装备制造企业,业务横跨销售、生产、供应链、财务、IT 五个部门。
1. 改造前的状态
改造成前,这家企业的立项背景由提出部门单独撰写,用的是 Word 模板,模板里只有五个提示性问题,没有字段约束。结果是:背景平均评审周期 21 天,平均修改 3 轮,一轮通过率约 23%,立项后平均发生 6.8 次重大变更。
最典型的一次事故是:供应链提出一个供应商协同优化项目,背景里写”采购周期过长”,但没说长到什么程度。项目做了四个月,验收时财务提出”采购周期是缩短了,但库存周转率下降了”,项目价值被重新质疑,最终追加了两轮范围调整。问题根源就是背景阶段没把财务拉进来。
2. 具体做法
(1)把立项申请做成结构化工作项
他们在 PingCode 里新建了”立项申请”工作项类型,把背景要素拆成必填字段。关键设计是”基线数据来源”和”影响部门确认人”这两个字段,不填就无法流转到评审状态,从流程上强制了证据和确认动作。
工作项类型: 立项申请
必填字段:
业务动因: 单选(收入增长 / 成本下降 / 合规要求 / 客户承诺 / 技术债)
触发事件: 文本,需写明具体时间与事件
现状基线值: 数值 + 单位
基线统计口径: 文本,需写明起止时间与剔除规则
基线数据来源: 文本,需附报表链接或截图编号
目标值: 数值 + 单位
差距幅度: 自动计算(目标值 – 基线值)/ 基线值
影响部门: 多选
影响部门确认人: 人员多选
不作为代价: 文本,需分 3 个月 / 6 个月 / 12 个月三段
关联历史项目: 关联工作项(用于复用历史基线数据)
流转约束:
"基线数据来源"为空时,无法流转至"待评审"
"影响部门确认人"未全部确认时,无法流转至"已立项"
(2)复用历史项目数据建立基线
这家企业原先的研发管理数据分散在旧系统里,累积了约 6 年、四万余条工作项记录。他们通过 PingCode 的 Jira 平滑迁移能力把历史数据整体迁了过来,迁移后这些历史项目的工作项可以被直接关联到新的立项申请上,用于提取基线。这一步的价值很大,过去需要 IT 部门花两周拉一份历史报表,迁移后立项人自己在关联工作项里就能看到历史数据。
(3)私有化部署解决敏感数据顾虑
这个项目的背景里涉及财务成本和人力编制数据,财务部门一开始对”把数据放到平台里”有明确抵触。他们最终采用的是私有化部署方案,数据不出企业内网,这个顾虑才被消除。如果你的立项背景涉及薪酬、成本、客户合同等敏感数据,部署方式本身就是背景采集能否推进的前置条件,需要提前确认。

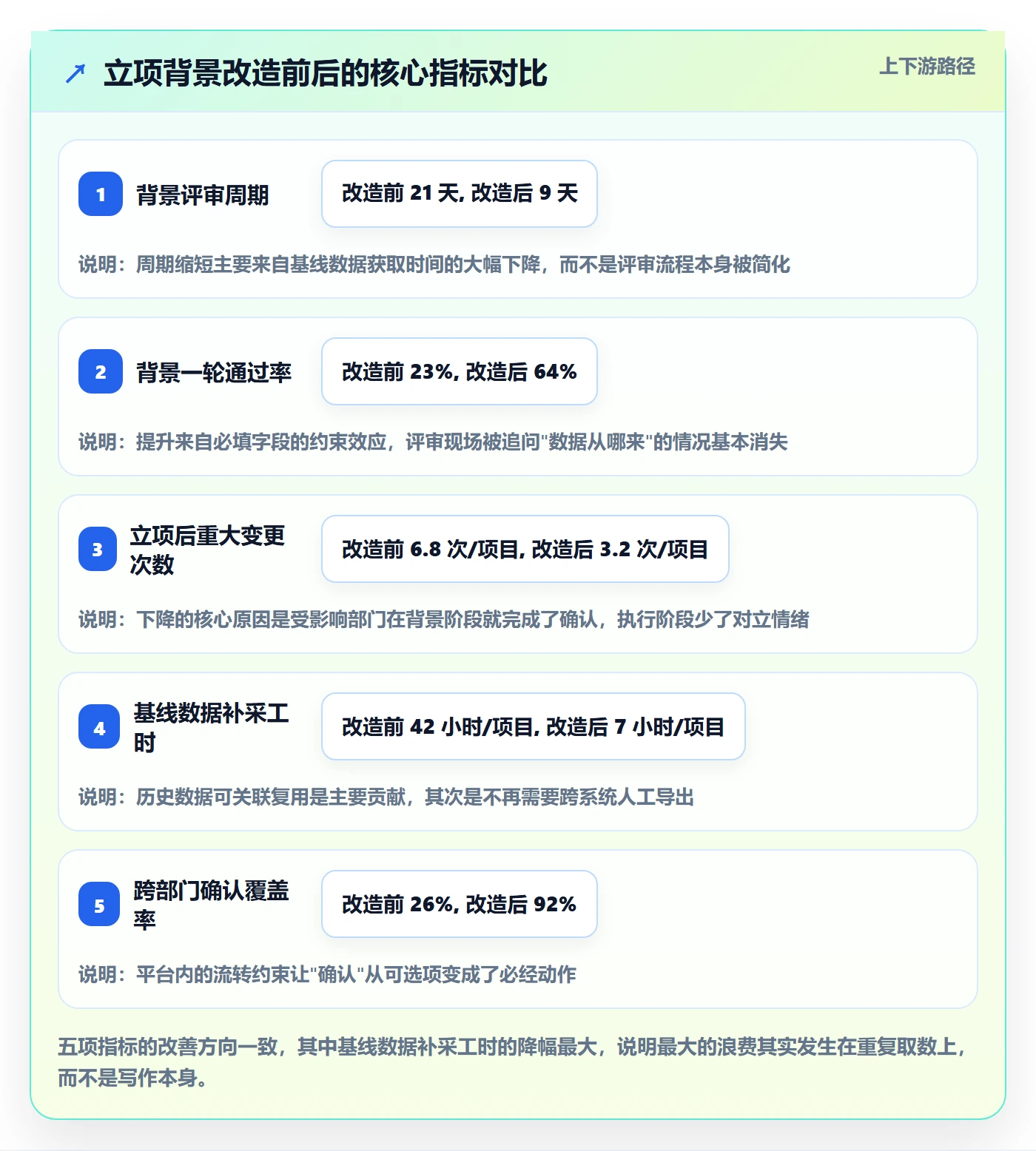

3. 改造后的结果数据
改造运行了大约两个季度,我拿到了这组对比数据。


八、操作步骤:一套可以直接照着走的八步法
把前面的方法收敛成八个步骤。这套流程我在不同规模团队里都用过,100 人以下的团队可以合并其中三到四步,但不要跳过第 3 步和第 6 步。
1. 八步执行清单
- 明确触发事件。用一句话写清”什么时候发生了什么事,导致现在必须做”。写不出来,说明这个项目还不到立项的时候。
- 列出受影响部门清单。不要只列参与实施的部门,要列出所有工作方式会改变的部门,包括财务、法务、IT 这类支撑部门。
- 去系统里取基线数据。优先取系统数据,明确统计口径和时间窗口。取不到的数据要标注”暂缺”,而不是用估计值填充。
- 做跨部门访谈。用第一节的四个必问问题,每个部门至少访谈一位一线执行人员,避免只访谈管理者。
- 计算差距和不作为代价。把基线、目标、差距写成一句话,把不做项目的损失按三个月、半年、一年三段测算。
- 发给受影响部门书面确认。把”现状 + 差距 + 你部门需要配合的动作”三段单独发给各部门负责人,要求回复确认或提出修改。
- 做一次预评审。找一位不在项目组内、但熟悉业务的人,用评分卡打一次分,低于 20 分先补齐再进入正式评审。
- 锁定基线版本并留档。确认后的基线数据连同出处一起归档,作为项目后期验收的对照基准。
2. 各步骤的工时投入参考
我把这八步在一家中等规模企业里的实际工时记录整理了出来,供你安排排期时参考。需要注意的是,第 3 步和第 6 步合计占了总工时的一半以上,这两步也是最容易被省略的。

九、不同情况下的行动建议
方法不能一刀切。下面按组织规模和项目类型给出具体建议。
1. 按组织规模区分
| 情况 | 背景工作的重点 | 建议动作 | 时间投入参考 |
|---|---|---|---|
| 100 人以下,无专职 PMO | 保证基线和触发事件清楚 | 合并步骤 2、4、6,由项目发起人直接找 2 至 3 位关键人确认 | 总计 8 至 12 小时 |
| 100 至 1000 人,多产品线 | 口径统一和跨部门确认 | 坚持完整八步,优先用项目管理平台承载字段约束和确认留痕 | 总计 25 至 35 小时 |
| 1000 人以上或集团型 | 口径治理与历史数据复用 | 先建立跨部门指标字典,再做背景采集;立项数据与历史项目打通 | 单个项目 40 小时以上,前置治理另计 |
| 强合规行业(医疗、金融等) | 数据来源的可审计性 | 所有基线数据必须留出处编号,确认动作必须留痕,不接受口头确认 | 在对应规模基础上增加 20% 至 30% |
2. 按项目类型区分
业务驱动型项目的背景下功夫重点是补齐自家数据。客户投诉和行业报告不能作为基线,必须有内部系统的实际数字。
合规驱动型项目的重点是把监管要求翻译成差距。不要抄条文,要写清”要求是什么、我们现在是什么、差多少、超期后果是什么”。
技术债驱动型项目的重点是翻译成业务语言。技术指标必须换算成业务损失,否则很难拿到预算。
十、不同情况下的取舍
最后讲讲取舍。背景工作本质上是在”决策质量”和”决策速度”之间找平衡点,没有标准答案,只有场景答案。
1. 四组典型取舍
| 取舍维度 | 倾向速度的选择 | 倾向质量的选择 | 我的判断依据 |
|---|---|---|---|
| 基线精度 | 用最近一个月的数据估算 | 取满一个季度并剔除异常值 | 项目预算超过百万或涉及合规时,必须取满季度 |
| 访谈广度 | 只访谈主流程的 2 至 3 个部门 | 覆盖全部受影响方 | 存在跨部门流程交接时,必须全覆盖 |
| 确认方式 | 会议口头确认 | 书面确认或平台内留痕 | 强合规行业、或曾经出现过部门反悔的项目,必须留痕 |
| 基线冻结 | 立项后不再更新,作为固定基准 | 允许在里程碑处更新一版基线 | 业务波动大的行业建议允许更新,但要记录变更原因 |
2. 一个容易忽略的取舍:工具化还是文档化
很多团队会问:有必要为了立项背景上个平台吗?我的判断标准是看立项频次和跨部门复杂度。
如果一年只有三五个项目,且集中在两个部门内,Word 模板加共享文档完全够用,上平台是浪费。但如果一年有二十个以上立项、涉及四个以上部门、还有历史数据需要复用,那么把背景要素做成结构化字段的价值就会迅速显现,这不是为了好看,而是为了让”缺少基线数据”这件事在流程上走不通,而不是靠人的自觉。
我在前面提到的那个 400 人制造企业案例,改造效果最明显的其实不是效率数字,而是行为变化:提出立项的人开始主动提前两周去取数,因为他们知道不填数据就流转不到评审环节。这种前置的行为改变,靠开会强调是做不到的。
3. 什么情况下应该果断停止
还有一类取舍容易被忽略:什么时候应该放弃这个立项。我建议在第二步”列出受影响部门”之后设一个检查点,如果出现以下任一情况,先暂停而不是硬推。
- 写不出具体的触发事件,只有笼统的趋势判断;
- 基线数据取不到,且无法说明为什么取不到;
- 受影响部门超过三个明确表示不配合,且没有更高层级的推动意愿;
- 目标值和基线的差距超过 80%,但方案无法解释如何实现。
这四条中任意一条成立,项目的失败概率都很高。此时省下的不是几天的背景写作时间,而是几个月的人力投入。
写在最后:背景阶段省下的时间,会在执行阶段加倍还回去
回到开头那个被问住的会议室。那位项目负责人后来跟我说,他重新做背景时才发现,自己以为的”效率低下”其实只发生在三个具体环节,而这三个环节加起来只占整体耗时的 18%。也就是说,他原本打算优化的方向,只覆盖了不到五分之一的问题。如果按原方案做完,项目大概率会被质疑价值。
这就是我想强调的独特判断:项目背景的价值不在于说服别人,而在于防止自己搞错方向。它是一次低成本的现实校准。花二十小时把基线、差距、不作为代价和跨部门确认做扎实,通常能避免执行阶段几百小时的无效投入。
如果你现在手上正好有一个待立项的项目,我的建议是按这个顺序行动:先用一句话写出触发事件,写不出来就先别立项;然后花两小时去系统里拉一次真实基线,明确口径;接着找三到五位一线执行人员聊半小时,重点问”如果这个环节变了,你要多做哪些事”;最后把现状、差距和你需要对方配合的动作单独发给每个受影响部门,拿到明确回复。
做完这四件事,你会发现背景部分基本已经成型了。剩下的只是把它写下来。至于工具,先用现有的方式跑通一遍流程,等到立项频次上来、跨部门复杂度变高、需要复用历史数据的时候,再考虑把它结构化到项目管理平台里,那时候你会很清楚自己需要哪些字段,而不是照着别人的模板填。
常见问题解答(FAQ)
1. 项目立项背景到底要写哪些内容,才能避免写成空泛的行业趋势和战略口号?
我第一次立项时把行业趋势和公司战略抄了一堆,评审时被问所以为什么现在做,我答不上来。后来我才意识到,项目背景不是背景介绍,而是要证明这个项目为什么必须做、为什么现在做。
用现状、问题、影响、机会、结论五段式来写。现状写可量化基线,比如流程耗时、转化率、工单量、人力成本,并注明统计周期、样本量、来源系统;问题写基线同目标之间的差距;影响写业务损失或机会成本,尽量折算成收入、成本、效率、风险;机会写外部趋势和内部能力窗口;结论直接回答如果不做会怎样。
判断标准是背景里至少有3个可验证数据、1个反事实判断,也就是不做会损失什么,避免形容词堆砌。
2. 跨部门立项时,怎么把不同部门的目标统一到同一份项目背景里,而不是各说各话?
我们做跨部门项目时,市场关心获客、研发关心排期、财务关心投入产出,各自写的背景像不同项目。评审会上才发现大家对为什么做的理解不一致。我想知道有没有办法在写背景前就提前对齐。
先做干系人目标访谈,列出每个部门的痛点、诉求和收益指标,再用共同问题而不是部门诉求来组织背景。比如把市场要更多线索、研发要减少重复开发,归并为客户数据分散导致转化和交付双低。然后画目标、指标、责任矩阵,明确每个部门在背景中认领1到2个指标。
正式写之前开一次立项对齐会,逐条确认事实是否一致、数据口径是否一致、优先级是否一致。如果有部门不认,就标记为风险或依赖,不要藏在背景里。
3. 项目立项从想法到评审通过,跨部门协同的操作步骤应该怎么排?
我们团队每次立项都靠拉群和口头催,到了评审才发现少材料、缺签字、资源没确认。我想把流程拆成可复制的步骤,让市场、产品、研发、财务都知道什么时候交什么。
建议分六步。第一步,发起人写一页立项卡,包含问题、目标、范围、预期收益;第二步,找核心干系人做15分钟预沟通,确认痛点和资源边界;第三步,组建临时立项小组,指定项目经理或PMO,明确里程碑;第四步,按模板补齐背景、目标、范围、里程碑、预算、风险、验收指标;
第五步,开跨部门预审会,逐项过数据口径和依赖,输出修改清单;第六步,正式评审,记录决策、资源承诺和反对意见。每一步都设截止时间和交付物,建议用某项目管理工具建看板跟踪状态,避免所有推进只留在聊天记录里。
4. 怎么判断项目背景写得好不好,有没有可以量化的检查标准?
我们写完背景后总被领导说不够有说服力,但没人说清楚标准。我想知道有没有类似评分表的东西,能在评审前先自检,而不是上会被动挨批。
可以用5项检查,每项0到2分,低于7分不建议上会。一看问题是否具体到场景、用户和流程;二看数据是否有基线、目标值、口径和来源;三看影响是否量化到收入、成本、效率或风险;四看是否说明为什么现在做,以及不做的后果;五看是否与跨部门目标关联,并且有明确干系人。
数据口径要写清统计周期、样本量、计算公式,比如过去90天客服工单中重复咨询占比32%,样本1240条,来源工单系统。如果只有趋势判断,就补访谈或小样本验证。评审时让财务和业务分别确认收益口径,避免各算各的。
文章包含AI辅助创作:项目立项如何做好项目背景?跨部门团队协同管理与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/284634
读者评论
让受影响部门提前书面确认这段我试过,但在我们公司推不动。资源还没批,别的部门负责人普遍不愿意回邮件,怕被理解成已经承诺了工作量。后来改成评审会上口头过一遍,效果打了折扣。这步能不能落地,跟公司有没有类似的确认机制关系很大,文中说得有点轻巧。
关注那组漏斗数据。62份样本来自8家企业、跨越三年,但判定口径没交代,比如“形成可复核基线数据”是按什么标准数的。结论方向我认可,不过返工工时那张图给到个位数,更像经验估算,用来支撑观点可以,别当成实测值到处引用。
技术债那段翻译成业务指标确实有效,但我们试过把接口超时率换算成订单损失金额,业务方第一反应是质疑客单价和转化率假设,反而多吵了两轮。后来改成先给量,只说影响多少笔订单,金额放到附注,沟通顺畅很多。精确度有时不如让对方先认账。
