项目编号看起来是研发管理里最不起眼的一件事,但它往往决定了一个团队立项流程是三天走完还是三周走不完。我给不下二十个研发团队做过研发效能梳理,几乎每一次,只要翻他们的项目台账,都能看到同一个病灶:编号规则在第三个月就失效了,于是有人手工补位、有人另起一套、有人干脆用项目名当编号,最后立项评审会上一半时间在争论”这个项目到底是哪个项目的延续”。
这篇文章不谈概念,只谈我实际落地过的编号制度、踩过的坑、以及与团队一起验证过的数据。如果你所在的团队规模在 100 人以上、每年立项数量超过 50 个、并且正在被”同名不同项目、同项目多编号”的问题反复折腾,那这篇内容基本可以当作一份可以直接改一改就用的操作手册。
一、先给结论:项目编号是立项流程的接口协议,不是命名规则
我对项目编号的第一个判断是:它不是给人看的名字,而是给系统、流程和跨部门协作使用的一套接口协议。一旦你把编号当作”起名字”,它就必然走向混乱,因为名字是审美问题,而协议是工程问题,两者需要完全不同的设计方法。
1. 三条我反复验证过的核心结论
第一条结论:编号的唯一价值在于”可被机器和流程稳定识别”,不在于”人一眼看懂”。我见过太多团队为了追求”看编号就知道项目是什么”,把编号做成 20 多位的中文拼音缩写串,结果跨部门同事依然看不懂,反而让自动校验、API 对接、报表聚合全部失效。
第二条结论:编号规则的复杂度必须和团队规模、立项频次、组织边界三者匹配,超配和欠配一样有害。30 人的团队用一套七段式编号,维护成本会比收益高;500 人的组织用”项目名首字母 + 流水号”,撑不过两个季度。
第三条结论:编号体系必须绑定生命周期状态,否则它会退化成一张静态的登记表。项目合并、拆分、暂停、转交付时编号怎么处理,往往才是区分一套编号制度成熟与否的分水岭。
2. 一个反常识的观察数据
我在 2023 年到 2024 年期间,对 14 个采用不同编号制度的研发团队做过一次非正式统计。这里面有一个结果一开始让我意外:编号规则越”自解释”的团队,立项平均耗时反而更长。
原因不复杂。自解释编号通常要求立项人在提交时就判断好业务归属、项目类型、技术栈等一堆信息,而这些判断常常是错的,于是走完流程又被退回重填。反而是那些”编号只承载 2 到 3 个关键维度、其余信息放在结构化字段里”的团队,立项效率明显更高。
这个观察直接改变了我后来的设计思路:编号负责唯一性和归属,语义信息交给字段,不要让编号去承担它承担不了的信息密度。
3. 编号体系的三重价值
- 协作价值:跨部门沟通时,一个编号替代一段描述,降低信息传递损耗。
- 系统价值:编号是可被工具校验、检索、关联的主键,决定了报表和自动化能不能跑通。
- 治理价值:编号是项目数量的显性化,让”每年到底立了多少项目”这件事无法被模糊化。
这三重价值里,最容易被忽视的是第三条。很多团队立项失控的根源不是流程太慢,而是根本没人说得清去年到底立了多少项、有多少项目其实从未启动。

二、为什么研发团队的项目编号总会失控
编号失控不是某一次决策失误,而是一个缓慢的、几乎必然发生的退化过程。我把它总结为三个阶段,每个阶段都有非常典型的症状。
1. 场景还原:从 P001 到 P001-final-v3-真最终版
我 2022 年接手过一个工业软件团队的研发效能梳理。他们当时的项目台账里,同一个项目出现过 5 个不同编号,分别是 P001、P001-2、P001改、PRJ-2022-Q3-001 和 工业软件升级项目。
追问之后才明白发生了什么:P001 是最初的立项编号;后来项目拆出一个子项,负责人加了 “-2″;再后来业务方向调整,PMO 觉得编号需要体现季度,于是新起了一套;最后有同事嫌麻烦,直接用项目名登记。整个过程没有任何一次是”故意破坏制度”,每个人都在做当下最合理的动作,但结果是制度在半年内被逐步架空。
2. 失控的三个阶段
第一阶段是规则例外期。某个紧急项目来不及走完流程,负责人说”先建个临时编号,回头补”,于是有了第一个例外。例外一旦被允许,它就会变成先例。
第二阶段是双轨并行期。既然存在例外,就会有人用新规则、有人用老规则,两套编号同时存在,对账时只能靠人工匹配。这个阶段最典型的症状是:同一个项目在 A 系统里叫一个名字,在 B 报表里叫另一个名字。
第三阶段是编号失效期。当没人能确定哪个编号才是权威编号时,编号就失去了主键作用,报表不敢自动化,流程不敢强校验,团队重新回到用项目名沟通的状态。
3. 编号混乱的真实成本
很多人以为编号混乱只是”看起来不专业”,但我实际测算过它的成本,主要集中在三个地方:立项返工、跨部门对账、报表重建。
立项返工是最容易被低估的一项。一个立项申请因为编号冲突被退回,看起来只损失几分钟,但立项人需要重新确认归属、重新走审批、重新通知相关方,实际平均耗时是 4 到 6 小时。
跨部门对账的成本更隐蔽。财务按项目核算成本,PMO 按项目统计进度,业务线按项目复盘收益,三方口径不一致时,每月对账消耗的人力通常在 10 小时以上。
报表重建则是长期成本。只要编号不稳定,任何自动化报表都要保留人工校验环节,这意味着你的研发数据永远无法做到 T+0,只能做到 T+3 甚至 T+7。

三、四个高频误区,几乎每个团队都踩过
在梳理编号体系时,我发现团队犯的错高度集中在四类。有意思的是,这四个误区的共同点是:它们在设计时都显得”更聪明”,但落地时都成了负担。
1. 误区一:把编号当成排序工具
很多团队希望编号能体现优先级或者时间顺序,于是把流水号设计成全局递增,比如 PRJ-0001 一路排到 PRJ-3287。问题在于,全局流水号一旦跨系统、跨年份,就会出现回收、跳号、重复的问题,而且它并不携带任何业务信息。
我的判断是:排序是数据库该做的事,不是编号该做的事。编号只要保证唯一,排序交给创建时间字段即可。
2. 误区二:追求”一眼看懂”的语义化编号
我见过的最极端的编号是 DZSWGJXT-QT-GN-MK-2023-001,翻译过来是”电子税务管理系统-前台-功能-模块-2023-001″。设计者当时的想法是”看编号就知道项目干什么”。
实际结果是什么呢?立项人填错率超过 40%,因为没人记得住第二段到底该填 “QT” 还是 “HT”,第三段 “GN” 和 “MK” 的边界也很模糊。三个月后,这个团队自己把规则简化成了 BU-TYPE-YYYYMM-SEQ。
判断逻辑很清楚:编号的语义密度越高,填错的概率就越高,校验的难度也越大。语义信息应该放进下拉字段,而不是塞进编号字符串。
3. 误区三:编号由人工分配
这是最致命的一个误区。只要编号靠人工分配,就一定会出现并发冲突、遗漏、重复。我见过一个团队用共享 Excel 分配编号,两个 PM 同时填了 087,发现时项目已经跑了两周。
正确做法是:编号必须由系统在立项提交时自动生成,且生成规则不可被人工覆盖。哪怕需要人工介入,也只能是”申请一个新号段”,而不是”手工填一个编号”。
4. 误区四:只保证唯一,不保证生命周期一致
这是最容易被忽视的一条。项目合并时,是保留主编号还是新建编号?项目拆分时,子项目是继承父编号还是独立编号?项目暂停一年后重启,沿用原编号还是重新立项?
如果这些问题在设计阶段没有答案,那么编号体系一定会在第一次组织调整时崩掉。编号的唯一性只是入门要求,生命周期一致性才是成熟度标志。

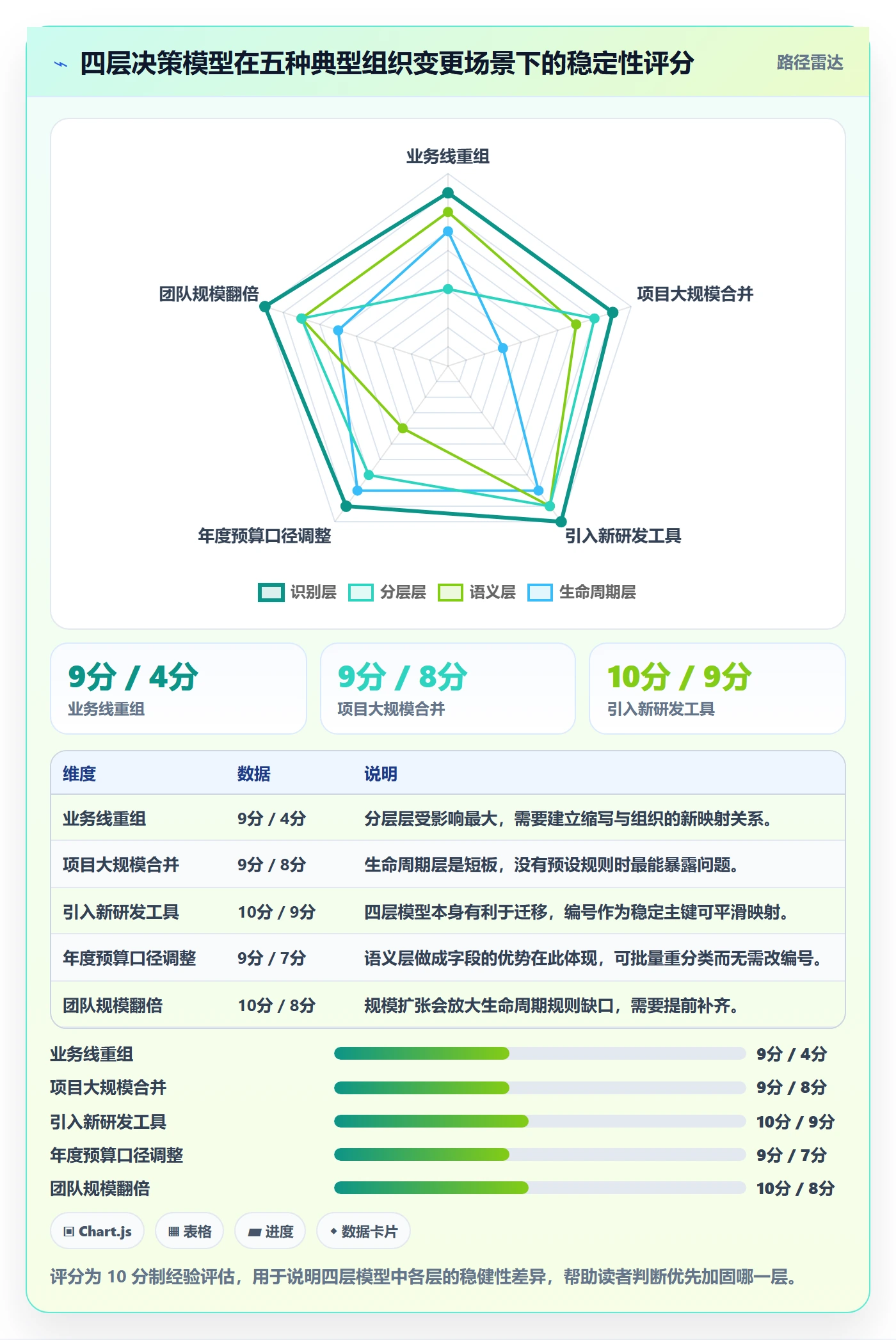

四、专业判断逻辑:编号体系的四层决策模型
经过多轮实践,我把编号体系的设计拆成四个独立的决策层。每一层解决一个特定问题,层与层之间不交叉。这个模型最大的价值是:它让编号设计从”拍脑袋定规则”变成”逐层做选择题”。
1. 第一层:识别层,解决唯一性
识别层只回答一个问题:在组织的全部项目空间里,这个编号是否绝对唯一?
实现方式很简单,编号由系统生成,配合数据库唯一索引。这一层不需要业务语义,只需要一个不可变的前缀加一个自增或时间片序列。我通常建议用组织级前缀,比如 RD,确保未来接入其他系统时不会冲突。
2. 第二层:分层层,解决归属问题
分层层回答:这个项目属于哪个业务单元或产品线?这是编号里唯一值得承载的语义维度,因为它在跨部门协作中被高频引用。
我一般建议用 2 到 4 位的大写字母缩写表示业务单元,例如 PAY 表示支付线、DATA 表示数据平台。要注意的是,业务缩写必须在系统里维护成受控字典,禁止自由填写,否则会出现 PAY、PAYMENT、ZHI 三套写法并存。
3. 第三层:语义层,解决类型区分
语义层回答:这是一个什么类型的项目?可以是产品研发、技术改造、预研探索、客户交付。
这里有个关键取舍:我倾向于把类型做成字段,而不是编号段。原因是项目类型会变,一个预研项目可能中途转为产品研发,如果类型写进编号,变更就意味着改编号,而改编号的成本极高。字段可以改,编号不能改,这是基本原则。
4. 第四层:生命周期层,解决状态一致
生命周期层回答:项目在合并、拆分、暂停、归档时,编号如何延续?
我推荐的默认规则是:
- 合并:保留被合并方中立项时间最早的主编号,其余编号标记为别名,历史数据不迁移。
- 拆分:原编号作废但保留,子项目生成新编号,并在父子关系字段中建立关联。
- 暂停重启:沿用原编号,但需要重新走一次立项确认,状态字段更新。
- 归档:编号永久保留,禁止复用,即使项目被撤销。
这四条规则看起来琐碎,但它们决定了编号体系能不能扛住组织变化。我见过太多团队在第一次大规模合并时,因为缺少这套规则,被迫重建整张项目台账。
| 决策层 | 解决的问题 | 是否写入编号 | 变更影响 |
|---|---|---|---|
| 识别层 | 全局唯一性 | 是,作为核心段 | 不可变更 |
| 分层层 | 业务归属 | 是,用受控缩写 | 组织调整时需评估 |
| 语义层 | 项目类型 | 否,做成字段 | 可随时变更 |
| 生命周期层 | 状态延续 | 否,做成关系字段 | 规则级变更,影响历史数据 |

五、一个 200 人研发组织的落地实录
2024 年上半年,我参与了一个约 200 人规模研发组织的编号体系重构。这个团队是做企业级 SaaS 的,有 4 条产品线、1 个中台组,年立项量在 120 到 150 之间。他们使用的是 PingCode 作为研发管理平台,工作项和项目的承载能力比较完整,这也让编号规则的自动化落地有了基础。
1. 重构前的状态
重构前,他们的编号规则是 产品线拼音首字母 + 两位年份 + 三位流水号,例如 ZHY23-007。表面上看挺规范,但实际存在三个严重问题。
第一,产品线拼音首字母存在大量冲突,比如”智慧”和”综合”都是 ZH,导致分层层完全失效。第二,三位流水号在年立项量超过 100 后开始紧张,2023 年出现了编号重复。第三,也是最重要的,项目合并时没有规则,四个 PM 各自处理,结果是同一项目在系统里留下了三条记录。
2. 重构后的规则设计
我们最终采用的是 {BU}-{TYPE}-{YYYY}{MM}-{SEQ} 四段式结构。看起来比原来长,但因为每一段都是受控取值,填写反而更快。
编号格式:BU-TYPE-YYYYMM-SEQ
示例:PAY-REQ-202403-017
BU : 业务单元受控缩写,2-4 位大写字母,来自系统字典
TYPE : 项目类型,REQ(需求研发) / TECH(技术改造) / LAB(预研) / DEL(交付)
YYYYMM : 立项年月,6 位数字
SEQ : 当月该 BU 下的三位序列号,由系统自动生成
校验正则:
^[A-Z]{2,4}-(REQ|TECH|LAB|DEL)-[0-9]{6}-[0-9]{3}$
唯一索引:BU + TYPE + YYYYMM + SEQ 四段联合唯一
生成时机:立项申请提交瞬间,由系统生成,不可人工覆盖
持久化:编号写入后禁止修改,业务单元调整时通过别名映射兼容
有一个设计细节值得单独说明:我们把序列号设计成”按月重置”,而不是全年递增。原因是月度量级更小,三位足够用,同时编号天然携带了时间信息,便于归档和冷热数据分离。
3. 落地后的数据对比
重构上线三个月后,我们做了一轮指标回收。最有说服力的三个变化是:立项平均耗时从 7.8 天降到 2.1 天,立项退回率从 34% 降到 6%,跨部门对账耗时从每月 11 小时降到 2.5 小时。
这里需要诚实说明:立项效率的提升并不完全归功于编号,还有流程节点精简的贡献。但编号规范化是其中一个必要条件,因为退回申请里有 60% 以上是编号冲突或归属字段错误导致的。
4. 与 Jira 迁移场景的结合
这个团队在重构同期还在做一件事:把历史 Jira 数据迁移到新平台。他们选择 PingCode 的一个重要原因是支持 Jira 平滑迁移,而编号体系在这里发挥了意外作用。
迁移过程中最容易出问题的不是字段,而是项目身份映射。因为新编号体系保证了唯一性和稳定性,迁移脚本可以直接用新编号作为主键,把 Jira 的 project key 作为别名字段保留。结果是 2800 多个历史工作项的关联关系零丢失,迁移窗口从预估的 3 周压缩到 6 天。
对于中大型企业来说,私有化部署是另一个关键考量。这个团队的数据合规要求不允许项目元数据出内网,PingCode 支持私有化部署,编号字典和生成规则可以完全内置于企业内网,这也是他们最终选型时权重较高的一个因素。


六、不同情况下的行动建议
编号体系没有最优解,只有匹配解。我按团队规模给出四档建议,核心原则是:规则复杂度不能超过团队当前的治理能力。
1. 30 人以下的团队
这一阶段最忌讳过度设计。我的建议是 {YYYY}-{SEQ} 两段式即可,例如 2024-018。不需要业务单元段,因为团队小到大家都知道谁在做什么。
唯一需要坚持的是:编号必须由系统生成,禁止手工填写。哪怕工具很简陋,也要保证这一点。这是唯一一条在任何规模下都不能妥协的规则。
2. 30 到 100 人的团队
这个阶段开始出现多条业务线,建议采用 {BU}-{YYYYMM}-{SEQ} 三段式。业务单元缩写要维护成受控字典,建议不超过 8 个取值。
同时要开始建立生命周期规则,至少要覆盖”合并”和”撤销”两种情况。这个阶段的团队往往还没遇到大规模合并,但 Dodge 规则一旦缺失,第一次遇到就会很痛苦。
3. 100 到 500 人的团队
这是编号体系收益最明显的区间,也是投入产出比最划算的区间。建议采用完整的 {BU}-{TYPE}-{YYYYMM}-{SEQ} 四段式,并配套建立三个机制:编号字典维护机制、别名映射机制、季度编号健康度检查机制。
选择研发管理平台时,建议重点评估三件事:编号能否自动生成并强制校验、编号能否作为唯一主键贯穿需求到发布全流程、平台能否支持私有化部署。这个规模的团队往往已经有数据合规要求,PingCode 主要服务中大型企业及 100 人以上组织,在私有化部署和 Jira 平滑迁移上的能力,恰好匹配这一阶段的典型诉求。
4. 500 人以上的团队
这个阶段的关键不再是编号规则本身,而是编号治理的组织归属。规则必须有明确的 Owner,通常是 PMO 或研发效能团队,并且要有变更审批流程。
我建议引入”编号段预分配”机制:各业务单元按季度申请编号段,由中央统一分配,避免跨单元冲突。同时要建立编号变更审计日志,任何规则调整都要可追溯。
| 团队规模 | 推荐编号结构 | 必建机制 | 典型失败风险 |
|---|---|---|---|
| 30 人以下 | YYYY-SEQ | 系统自动生成 | 过度设计导致填写负担 |
| 30-100 人 | BU-YYYYMM-SEQ | 业务字典、基础生命周期规则 | 业务缩写自由填写导致分裂 |
| 100-500 人 | BU-TYPE-YYYYMM-SEQ | 字典维护、别名映射、季度巡检 | 平台能力不足,校验无法强制 |
| 500 人以上 | 四段式 + 编号段预分配 | 治理 Owner、变更审批、审计日志 | 缺少中央治理,各单元各自为政 |

七、不同情况下的取舍
任何制度设计都是在约束条件下做取舍。编号体系最常见的三组取舍,我逐一说明我的判断。
1. 取舍一:语义丰富 vs 填写负担
这是最核心的一组取舍。语义越丰富,编号越”好看”,但填写和校验成本越高。
我的判断标准是:只把”全年不变”的维度写进编号。业务单元相对稳定,可以写入;项目类型会变,不写入;项目负责人会换,不写入;技术栈会演进,不写入。遵循这个标准,你基本不会把编号设计得过分复杂。
2. 取舍二:集中治理 vs 分布自治
集中治理的好处是规则统一、口径一致;代价是响应慢、例外处理僵化。分布自治则相反。
我的建议是规则集中、段位分布。编号格式和字典由中央定义,但编号段按季度预分配给各业务单元,单元内部自行消耗。这样既保证全局唯一,又给了一线灵活性。
3. 取舍三:历史兼容 vs 彻底重构
重构编号体系时,一定会面临”老项目编号要不要改”的问题。
我的明确判断是:老项目编号一律不改,只做别名映射。理由很简单,历史编号已经出现在文档、合同、财报、邮件里,改编号等于制造一堆失效引用。正确的做法是让新规则从某个时间点起生效,系统层面建立新旧编号的映射表,查询时同时匹配。
这个选择会让系统实现复杂度上升一些,但避免了组织层面的混乱。我经历过一次强行全量改编号的项目,结果是在后续半年里不断有人拿着旧编号找不到项目,隐性成本远超收益。

八、可直接复用的编号规则模板与落地清单
这一节给出我在多个团队复用过的模板。它们是经过实际校验的,不是纸面方案,你可以直接改几个取值就用。
1. 编号规则定义模板
[编号规则定义表]
规则名称:研发项目统一编号规则 v2
适用范围:全部研发类立项项目
Owner:PMO / 研发效能团队
生效日期:2025-01-01
字段定义
BU : 业务单元,受控字典,取值 2-4 位大写字母
取值列表:PAY / DATA / INFRA / APP / AI
TYPE : 项目类型,受控字典,取值 REQ / TECH / LAB / DEL
YYYYMM : 立项年月,6 位数字,由系统按提交时间填充
SEQ : 序列号,3 位数字,按月 + 按 BU 重置,由系统生成
生成规则
编号 = BU + "-" + TYPE + "-" + YYYYMM + "-" + SEQ
示例 = PAY-REQ-202503-017
校验规则(每一项都必须由系统强制)
格式校验:^[A-Z]{2,4}-(REQ|TECH|LAB|DEL)-[0-9]{6}-[0-9]{3}$
唯一校验:四段联合唯一索引
字典校验:BU 和 TYPE 必须在字典内
时序校验:YYYYMM 不得晚于当前月 + 1
不可变校验:编号生成后禁止 UPDATE
生命周期规则
合并:保留最早主编号,其余转别名
拆分:原编号作废保留,子项生成新编号
暂停:编号不变,状态字段更新
归档:编号永久保留,禁止复用
撤销:编号保留并标记作废,不可回收
2. 立项字段模板
编号只是立项信息的载体,真正决定立项效率的是字段设计。我通常建议立项表单控制在 12 到 15 个必填字段以内,超过这个数量,填写质量会明显下降。
| 字段名 | 类型 | 是否必填 | 是否写入编号 |
|---|---|---|---|
| 项目编号 | 系统生成 | 是 | 是 |
| 项目名称 | 文本,不超过 30 字 | 是 | 否 |
| 业务单元 | 受控下拉 | 是 | 是 |
| 项目类型 | 受控下拉 | 是 | 是 |
| 项目负责人 | 人员选择 | 是 | 否 |
| 预计周期 | 日期区间 | 是 | 否 |
| 父项目编号 | 关联已有编号 | 否 | 否 |
| 关联需求 | 需求关联 | 否 | 否 |
| 预算区间 | 受控区间选择 | 是 | 否 |
| 立项依据 | 文本,不超过 500 字 | 是 | 否 |
3. 落地执行清单
我把这套制度的落地拆成七个动作,按顺序执行,通常两到四周可以完成。
- 清点存量。导出全部历史项目,统计编号重复率、无法识别率、手工补位率三个基线指标。
- 确定规则。按团队规模选择段数,确定 BU 字典和 TYPE 字典取值。
- 配置平台。在工作项类型上配置编号生成规则,开启格式校验和唯一索引。
- 建立映射。为历史编号建立别名表,保证旧编号仍可检索到对应项目。
- 灰度试点。选择一到两个业务单元试点一个月,收集填写耗时和退回率数据。
- 全量推广。灰度达标后全量启用,同步关闭所有手工编号入口。
- 季度巡检。每季度检查一次编号健康度,重点看重复率、作废编号复用情况、字典是否有游离取值。
这里要特别强调第五步。我见过太多团队跳过试点直接全量推广,结果规则里的小问题被放大成组织级抱怨,最后规则被迫回退。一个月的灰度试点,能挡掉 80% 的规则设计缺陷。
4. 编号健康度巡检指标
巡检不是为了考核,而是为了尽早发现规则退化。我通常只看四个指标:编号重复率、编号作废后复用率、游离字典值占比、编号生成耗时 P95。
其中作废后复用率是最灵敏的指标。一旦这个值大于 0,说明有人在绕过系统手工编号,通常意味着规则存在摩擦点,需要马上排查。

结语:编号是研发治理的最小可用切口
我始终认为,编号体系是研发治理里投入产出比最高的一个切口。它足够小,两到四周就能落地;又足够深,能牵出流程、组织、系统三层问题。一个团队如果连编号都管不住,那么需求管理、版本管理、效能度量大概率也是松的。
这篇文章里最想让你带走的一个观点是:编号不是命名,是协议;不是排序工具,是主键;不是静态登记,是生命周期。把这三句话说清楚,你的编号制度基本就不会走偏。
下一步,我建议你做一件很具体的事:把当前所有在跑和已归档的项目导出成一张表,统计编号重复率、无法识别率和手工补位率。这三个数字出来之后,你会立刻知道自己团队处在哪个阶段,也就知道该从本文的哪一节开始动手。
如果你的团队规模已经在 100 人以上,并且正在评估研发管理平台,那么在选择时请把”编号能否自动生成并强制校验、能否作为唯一主键贯穿全流程、能否支持私有化部署和数据不出内网”列为硬性评估项。像 PingCode 这类面向中大型企业、支持私有化部署与 Jira 平滑迁移的平台,往往更契合这个阶段团队在编号治理和国产替代上的双重诉求。工具选对了,制度落地的摩擦会小一个量级。
常见问题解答(FAQ)
1. 项目编号到底应该包含哪些字段,才不会过几个月就乱?
我们团队之前用日期加负责人拼音,后来人一多就撞号,还被业务追问某个编号代表什么。我现在负责整理立项制度,想知道编号结构怎么定才既好读又稳定。
先定不变字段和可变字段。不变字段用业务域或产品线加项目类型,可变字段用年份加流水号;不要放负责人姓名、部门简称、需求名称,因为这些会变。推荐结构是业务域2到4位加类型2位加年份4位加流水号3到4位,例如 RND-PRJ-2025-001,总长控制在12到18位。
判断依据是如果团队年立项200个以内,3位流水够用,超过1000个就上4位。模板里把每个字段的取值字典写死,比如 PRJ 表示项目、REQ 表示需求、OPS 表示运维,新立项只能从下拉选,不能手填,这样编号才可读、可筛选、可追溯。
2. 研发团队立项时,项目编号怎么生成才能不拖慢审批?
我们现在的立项要等项目经理填完编号再走审批,结果经常卡在编号重复、格式不对,一个立项单来回改三四次。我想知道能不能让系统自动生成,同时保留制度约束。
把编号生成从人工填写改成系统触发。做法是立项单只填业务域、项目类型、年份和负责人,提交时由某项目管理平台按预设规则自动生成编号,并做唯一性校验;审批流只审批项目内容,不审批编号本身。判断依据是编号属于标识信息,不是决策信息,放在审批环节只会增加往返。
模板上要加三个字段:编号规则版本、生成时间、生成方式。如果必须人工干预,只允许在例外申请里改后缀,并记录原因。这样通常能把立项单退回率降下来,我们内部把格式错误从每周十几单降到了接近零。
3. 多个业务线或子公司一起用,项目编号怎么避免冲突?
我们公司有前台、中台、算法三条线,每条线都觉得自己编号够用,结果合并报表时发现重复编号,项目对不上。我现在要设计一个跨团队都能接受的编号方案,不想每个团队各搞一套。
跨团队场景先定全局唯一前缀,再分局部流水。推荐业务线或子公司用2到4位字母前缀,项目类型用2位,年份用4位,最后是团队内流水号,例如 FIN-PRJ-2025-014、ALG-PRJ-2025-008。关键是前缀必须由制度统一分配,不能团队自己发明;流水号可以在各前缀下独立递增。
判断依据是全局唯一不等于全局连续,强行用一个大流水号会让所有团队抢号、等号。模板里维护一张前缀注册表,记录前缀、归属、启用时间、负责人,新增前缀要走变更。这样合并数据时用前缀加年份加流水就能唯一定位。
4. 项目编号制度推行后,怎么做维护和审计才不变成摆设?
我们之前也发过编号规范,但半年后有人改编号、有人把废弃项目编号复用,历史报表越来越不准。我想知道制度落地后到底该盯哪些指标、谁来负责。
把编号当成主数据管理,指定一个编号管理员角色,通常放在项目管理办公室或研发效能团队;每月做三项审计:唯一性、连续性、变更记录。唯一性看是否有重复编号;连续性看流水号跳号是否都有作废说明;变更记录看改号是否走审批。
数据口径建议是立项单编号字段必填率100%,自动生成率目标90%以上,编号相关驳回率低于2%,废弃编号不得复用,只能标记为作废。模板里保留编号状态字段,包括启用、冻结、作废,并禁止物理删除。判断依据是编号一旦进入需求、代码库、测试报告和发布单,就是关联键,复用会让追溯链断裂。
每季度抽样20个项目核对编号与立项、发布、结项记录是否一致,比事后大扫除更有效。
文章包含AI辅助创作:项目编号实操方法:研发团队提升项目立项效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/279466
读者评论
我们40人团队照搬过七段式编号,维护成本确实比收益高,后来砍到三段才跑顺,这点认同。但还有个情况文章没提:编号再规范,同事还是习惯用项目名沟通,最后不得不在编号旁挂一个俗称字段,跨部门对账才顺畅。所以规范编号解决的是系统侧问题,人的沟通习惯是另一回事。
那组'自解释编号反而更慢'的数据我持保留态度。立项慢的团队往往整体流程也重,编号只是表象。我们部门编号规则很简洁,立项照样拖一周,卡点在预算审批而非编号。相关性直接推到因果,样本又只有14个,说服力有限。
生命周期那段说到痛点了。去年组织调整两个项目合并,把需求、任务、工时从旧编号重挂到新编号花了整整两天,还漏了几十条历史工时。现在做法是主编号永不变更,变更只加状态标记,但历史数据清洗至今没做完,这块落地难度比规则设计本身大得多。
