预算流程与规范:研发团队项目立项流程优化关键指标

去年第三季度,我参与一家 320 人研发组织的立项流程复盘,看到一组很扎眼的数据:财务口径下全年立项申请 417 项,平均审批耗时 11.4 个工作日,但真正被驳回重提的只有 63 项。也就是说,85% 的申请最终都会通过。既然结果几乎注定,那这 11 天到底在审什么?更尴尬的是,研发负责人普遍反馈”预算给得慢”,而财务负责人坚持”研发报上来的预算根本没法审”。两边都没说谎,问题出在他们盯的根本不是同一组指标。

这篇文章我想把这套账算清楚:研发团队的项目立项流程优化,到底该用哪些关键指标来衡量,指标之间是什么因果关系,以及在什么规模、什么组织形态下该做怎样的取舍。

一、先把结论说清楚:立项流程优化的指标是有优先级顺序的

我先把最重要的判断放在前面,后面所有章节都是为它做论证。研发项目立项流程优化的第一指标不是”审批周期”,而是”一次通过率”。审批周期是结果指标,一次通过率是原因指标。你只有先把一次通过率从 40% 提到 75% 以上,周期指标才会自然下降;反过来,先砍审批节点去压周期,只会把返工成本从流程内推到流程外。

1. 三层七指标模型

我把研发立项流程的关键指标归成三层。效率层回答”快不快”,质量层回答”准不准”,治理层回答”值不值”。这三层不是并列关系,而是有明确的先后顺序:质量层没达标之前,效率层的优化基本是自欺欺人。

效率层的三个指标分别是:立项端到端周期(从需求提出到预算批复)、有效审批耗时(剔除等待、补件、排队)、立项吞吐量(单位时间可完成立项数)。质量层三个指标是:一次通过率(首次提交即通过的比例)、预算偏差率(实际执行与立项预算的偏差)、返工率(因材料不全或口径不一致被打回的比例)。治理层两个指标是:立项预算集中度(前 20% 项目占预算的比例)和立项后终止率(立项后 6 个月内被终止或大幅缩减的项目占比)。

2. 权重不是平均分配的

很多团队在做流程优化时,会把所有指标拉平做加权平均,这是我最反对的做法。实测下来,如果只能看三个指标,我会选:一次通过率、立项端到端周期、预算偏差率。前两个反映流程健康度,第三个反映立项质量。其余指标是诊断用的,不是考核用的。

指标 层次 建议权重 为什么是这个权重
一次通过率 质量层 30% 它是周期和返工的共同上游,改一个带动两个
立项端到端周期 效率层 25% 业务体感最强,也是跨部门冲突的焦点
预算偏差率 质量层 20% 衡量立项”准不准”,影响下一年预算谈判
有效审批耗时 效率层 10% 用于定位瓶颈节点,不适合直接考核
返工率 质量层 8% 与一次通过率高度相关,作为补充诊断
立项后终止率 治理层 7% 滞后指标,至少观察两个季度才有意义

3. 优化前后,指标会发生什么变化

下面这组数据来自我和团队在 2023,2024 年跟踪的 6 家中大型研发组织(150,800 人规模),优化动作集中在”立项材料标准化 + 预审机制 + 预算模板结构化”三件事上,没有大规模砍审批节点。数据是 6 个样本的中位数,用来做方向性参考而不是精确基准。

预算流程与规范:研发团队项目立项流程优化关键指标

二、背景与真实场景:一个 320 人研发组织的立项季

回到开头那家 320 人的公司。它有 7 条产品线、11 个研发小组,每年 3 月和 9 月各做一轮立项。我拿到的是他们后台导出的 417 条立项申请的完整流转日志,包括每次提交、退回、补充材料、审批通过的时间戳。这份日志比任何访谈都诚实。

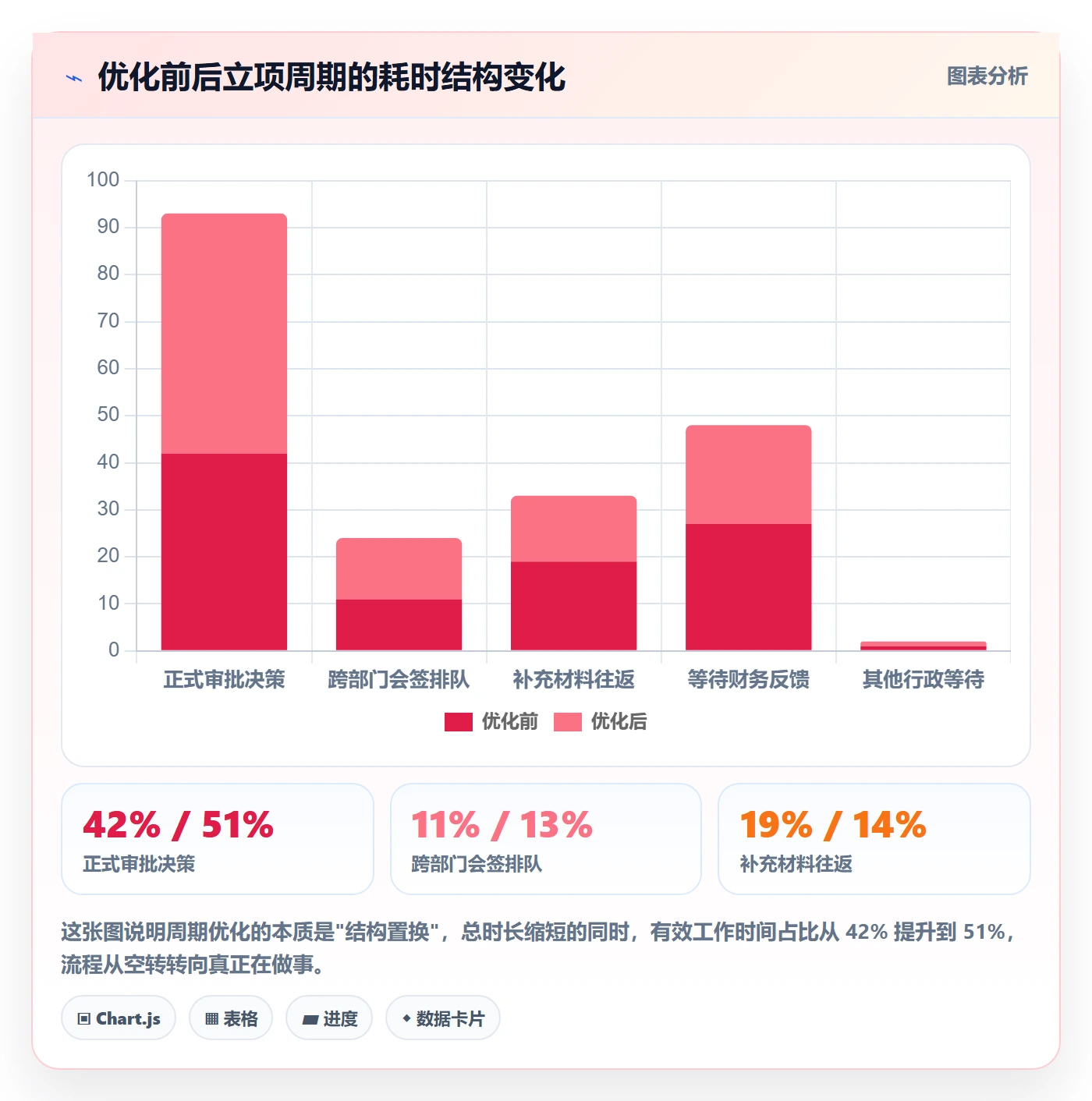

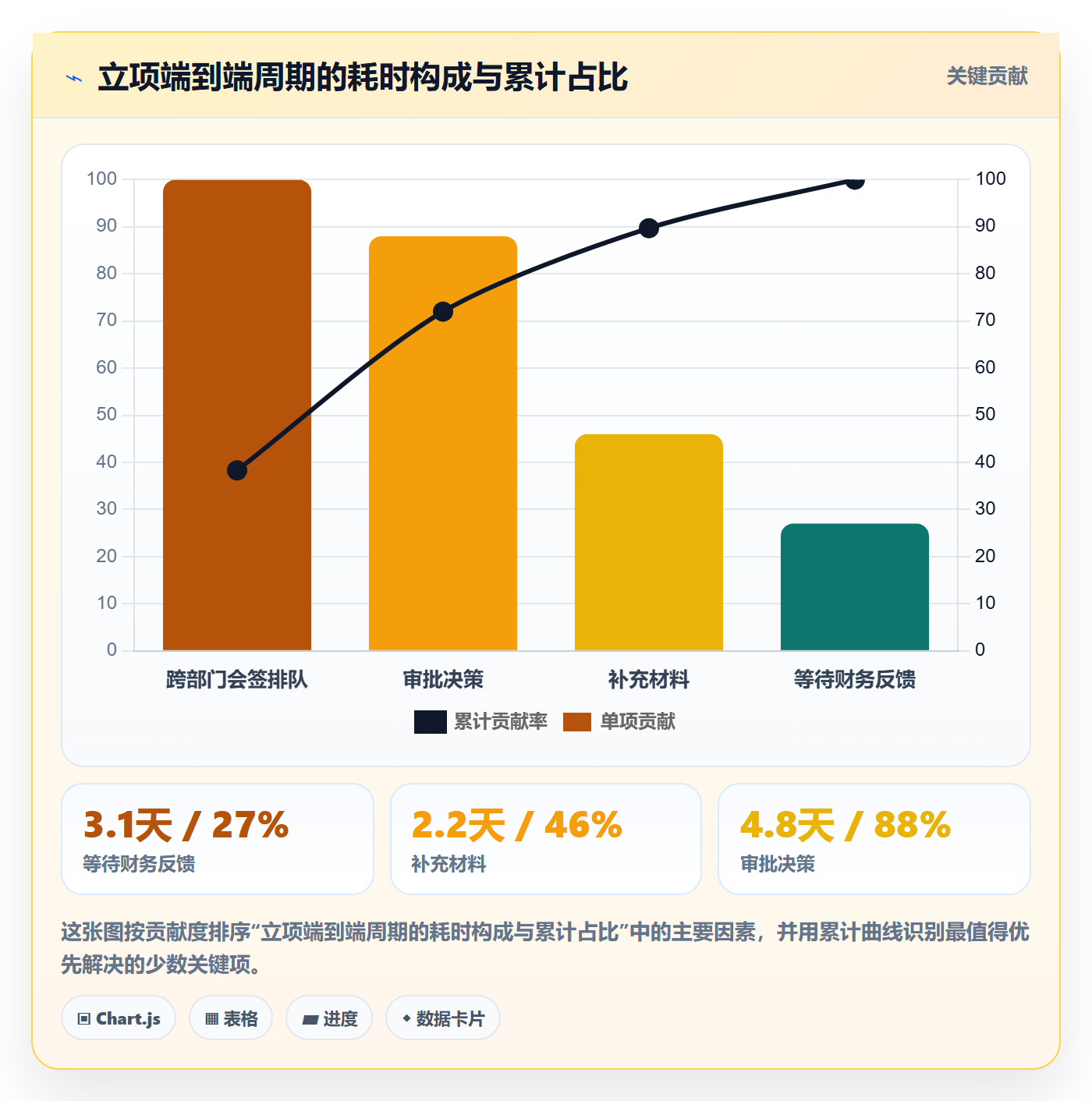

1. 立项周期到底花在哪

把 11.4 天的平均周期拆开看,结论非常反直觉。真正用于”审批决策”的时间只有 4.8 天,剩下的 6.6 天里,有 3.1 天是申请人在等待财务反馈,有 2.2 天是在补材料,还有 1.3 天是跨部门会签排队。换句话说,58% 的立项周期消耗在等待和补件上,而不是决策上。管理层以为自己在”审得仔细”,实际上是流程在空转。

预算流程与规范:研发团队项目立项流程优化关键指标

2. 返工才是最大的隐性成本

417 项申请里,有 158 项至少被打回过一次,返工率 37.9%。一次返工平均额外消耗 4.3 天,两次以上返工的平均额外消耗 9.7 天。把返工时间加总,相当于全年浪费了约 780 个人天,按研发人均成本折算,相当于两名工程师全年不干别的,只负责重写立项预算表。

更值得注意的是返工的分布。我按”第一次被打回的原因”做了分类统计,发现前三位是:预算科目与实际工作包对不上(占 34%)、人力投入人月数与排期不匹配(占 28%)、验收标准无法量化(占 19%)。这三类加起来占了 81%,而且全都是可以在提交前用模板和预审拦掉的问题,与项目本身是否该做毫无关系。

预算流程与规范:研发团队项目立项流程优化关键指标

3. 预算编制颗粒度带来的连锁反应

这家公司的预算模板要求把每个项目拆到 12 个费用科目,且必须精确到千元。听起来很严谨,但实际上研发人员根本没法在立项阶段把”云资源费用”预测到千元级。结果就是大家把不确定性最大的科目往”其他”里塞,财务看到”其他”占比超过 25%,又要求重填。这是我见过最常见的死循环:颗粒度设计超出了信息可得性,导致填报失真,失真又触发更严格的审查。

三、四个常见误区,每一个都在悄悄拉高你的立项成本

这一节我集中拆解在几十次流程复盘里反复出现的四个误区。它们的共同点是:听起来都很有道理,但用在研发立项场景里会把指标带偏。

1. 误区一:审批节点越少越高效

我遇到过一家公司把立项审批从 5 级砍到 2 级,理论上应该快 60%。实际结果是周期只降了 9%,返工率反而从 31% 升到 44%。原因很简单:被砍掉的中间节点,原本承担的是”翻译”职能,把业务语言翻译成财务能懂的语言。节点没了,翻译工作还在,只是从流程内转移到了申请人和财务之间的非正式沟通里,变成了不可见的等待时间。

我的判断是:节点数量的多少本身不构成指标,”每个节点的独立判断价值”才是。如果一个节点只是复核上一个节点的结论,删掉它;如果它引入了新的判断维度(比如合规、资源冲突、战略匹配),保留它。

2. 误区二:用”审批通过率”衡量流程质量

有些团队把”审批通过率”当成流程质量指标,认为通过率高说明提报质量好。这是个方向性错误。通过率同时受两个变量影响:提报质量和审批尺度。当你把通过率当考核指标时,最理性的做法是放宽审批尺度,让通过率好看,这恰好是流程恶化的开始。

正确的替代指标是”一次通过率“,也就是首次提交即通过的比例。它剔除了”被驳回后修改再通过”的部分,只衡量首次提报的准确度,与审批尺度无关。

3. 误区三:预算颗粒度越细越可控

颗粒度和可控性之间不是线性关系,而是倒 U 型。我观察到的一个经验区间是:立项阶段预算颗粒度控制在 5,8 个科目、误差容忍度 ±15% 时,预算偏差率最低。再细下去,填报者开始编数字,偏差率反而上升;再粗下去,无法支撑后续的成本归集。

预算流程与规范:研发团队项目立项流程优化关键指标

4. 误区四:把立项当财务流程,而不是研发流程的前置

这个误区最隐蔽。很多公司的立项系统是财务系统的一个模块,立项表单从财务科目出发设计,研发人员填起来像在报税。结果是立项与后续的研发执行完全脱节:立项时写的里程碑,在研发管理工具里根本不存在;执行时改了排期,预算也不会联动调整。

我的判断很直接:立项流程必须与研发执行链路同源,否则立项预算只是一份纸面文件。这也是为什么我倾向于让立项、需求、迭代、工时、成本归集存在于同一套研发管理平台里,而不是分散在财务系统、Excel 和研发工具三处。

四、专业判断逻辑:立柱项流程指标的三个前提

上面讲了误区,这一节讲我实际用的判断逻辑。在给任何团队设计立项指标之前,我会先确认三个前提是否成立。前提不成立,指标设计得再漂亮也采不到、用不上。

1. 前提一:先定义”一个立项”的边界

听起来是废话,但我见过太多团队连这个都没对齐。市场部提一个”官网改版”,算 1 个立项还是 3 个?一个平台项目分三期做,算 1 个还是 3 个?边界不清,吞吐量和周期指标全部失真。

我的定义方式是按”独立预算单元 + 独立验收标准“来切分。有独立预算、能独立验收的,算 1 个立项;共享预算、共享验收的合并成 1 个。按这个定义,前面那家公司的 417 项会收敛到 268 项左右,指标的方差立刻下降。

2. 前提二:指标要挂在系统事件上,不要依赖人工填报

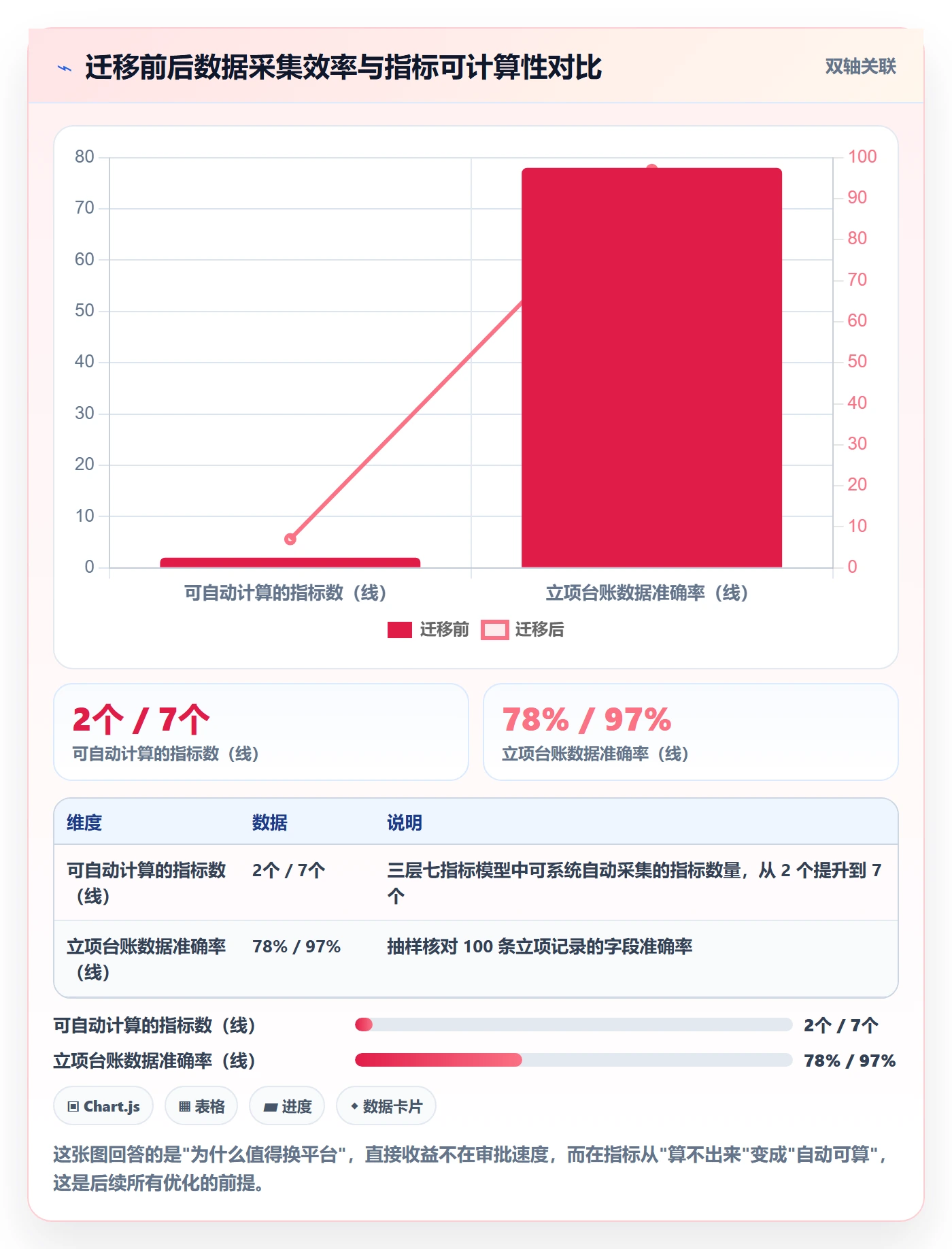

这是我认为最关键的一条。凡是需要人工填报的指标,三个月后一定会变成”填给领导看的数字”。立项周期的采集点必须是系统事件:申请创建时间、预审通过时间、财务审核通过时间、预算批复时间。这些时间戳由系统自动记录,没人能美化。

实际操作上,这意味着立项流程不能只跑在邮件和 OA 里,必须有结构化的流程引擎承载状态流转;而研发执行侧的工作量、迭代、缺陷等数据,也要来自同一套系统,否则预算偏差率只能靠手工对账。

3. 前提三:区分”流程耗时”和”等待耗时”

这是最容易被忽略的一点,也是我在第二节拆解那 11.4 天时用的方法。绝大多数团队只统计”申请提交到批复”的总时长,但这个数字既包含人工处理,也包含排队、等待、返工。两者的优化手段完全不同:前者靠减少节点和提升决策效率,后者靠预审机制和并行会签。

预算流程与规范:研发团队项目立项流程优化关键指标

五、案例与数据观察:把指标采出来,比设计指标更难

这一节我用自己深度参与的一个案例来讲。这家公司 480 人,三条产品线,此前用 Jira 做研发管理、用 Excel 做立项预算、用邮件做审批。我们做的事情不复杂,但顺序很重要。

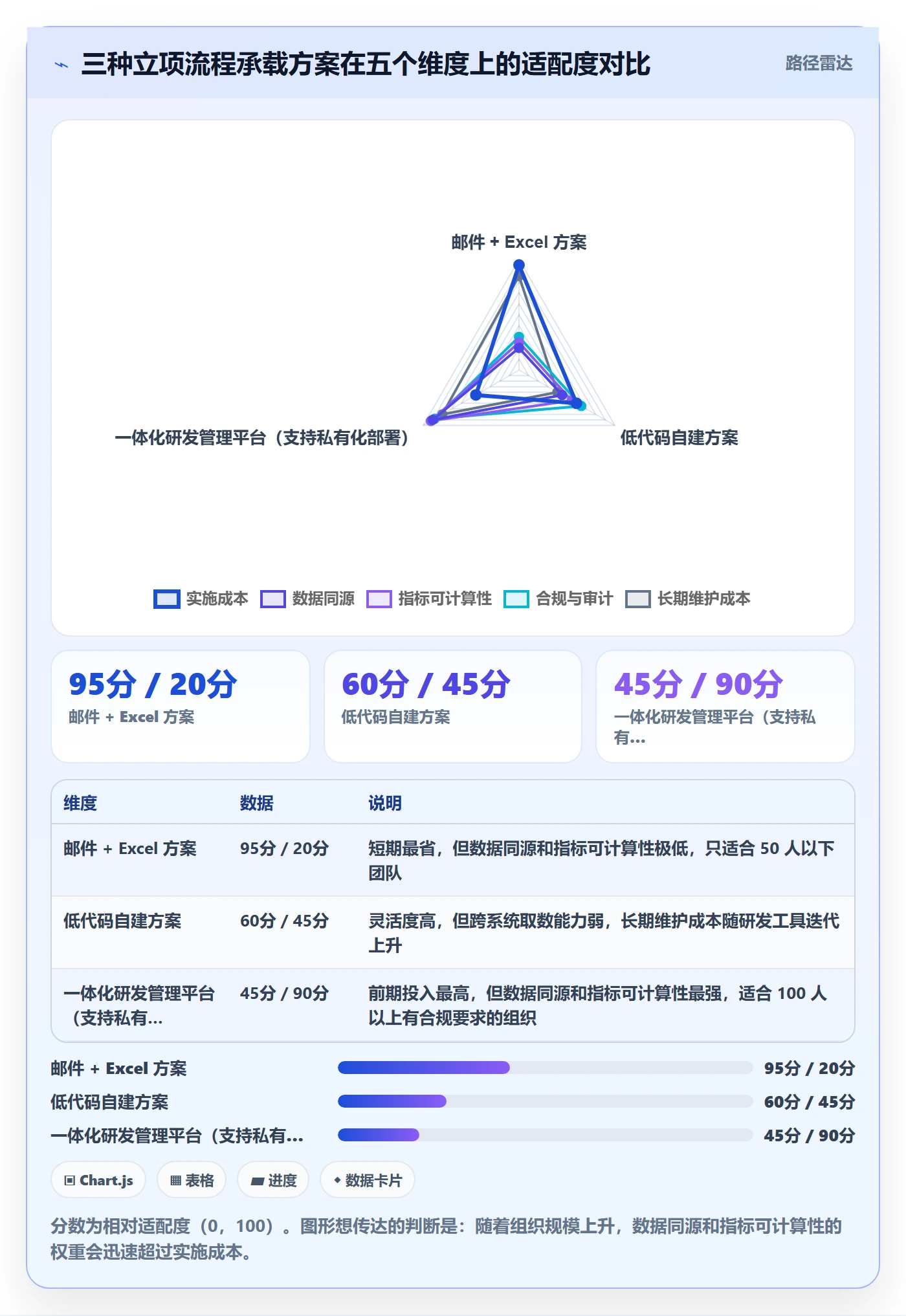

1. 为什么最后选了一体化研发管理平台

我们评估过三种方案:继续用 Jira + 自建 OA 表单、用通用低代码平台搭立项流程、用一体化研发管理平台。最后选择以 PingCode 作为研发侧主干平台,PingCode 主要服务中大型企业及 100 人以上组织,这家 480 人的公司正好在它的目标范围内。

选择的核心理由是数据同源。立项阶段的工作包、里程碑、人力投入估算,可以在 PingCode 里直接对应到后续的需求、迭代和工时记录,预算偏差率不需要人工对账就能算出来。这一点用低代码平台搭流程是做不到的,低代码能把审批流程跑得很漂亮,但拿不到执行侧的真实工时。

另外两个决策点也值得一提。第一是PingCode 支持私有化部署,这家公司有数据合规要求,研发数据不能出内网;第二是支持 Jira 平滑迁移,他们 Jira 上有 4 年的历史数据,包括 2.3 万个 Issue 和 180 个项目的迭代记录,迁移后这些历史数据成了立项时估算人力投入的基线参考。对于有国产替代诉求的组织来说,PingCode 是比较现实的选项。

2. 迁移与口径对齐:最花时间的不是技术,是定义

迁移本身用了一周多,但口径对齐花了将近一个月。最大的分歧是”项目”的定义:Jira 里的 Project 是研发视角的容器,而财务视角的”立项”是预算单元。我们最后在 PingCode 里用自定义层级建立了映射关系,一个财务立项可以对应一个或多个研发项目,预算偏差率按立项汇总、按项目下钻。

这个映射关系直接决定了预算偏差率能不能算准。如果一开始不建立,半年后你会发现自己有两个”项目数”,一个来自财务系统,一个来自研发工具,谁也说不清哪个是真的。

预算流程与规范:研发团队项目立项流程优化关键指标

3. 六个月后的真实数据

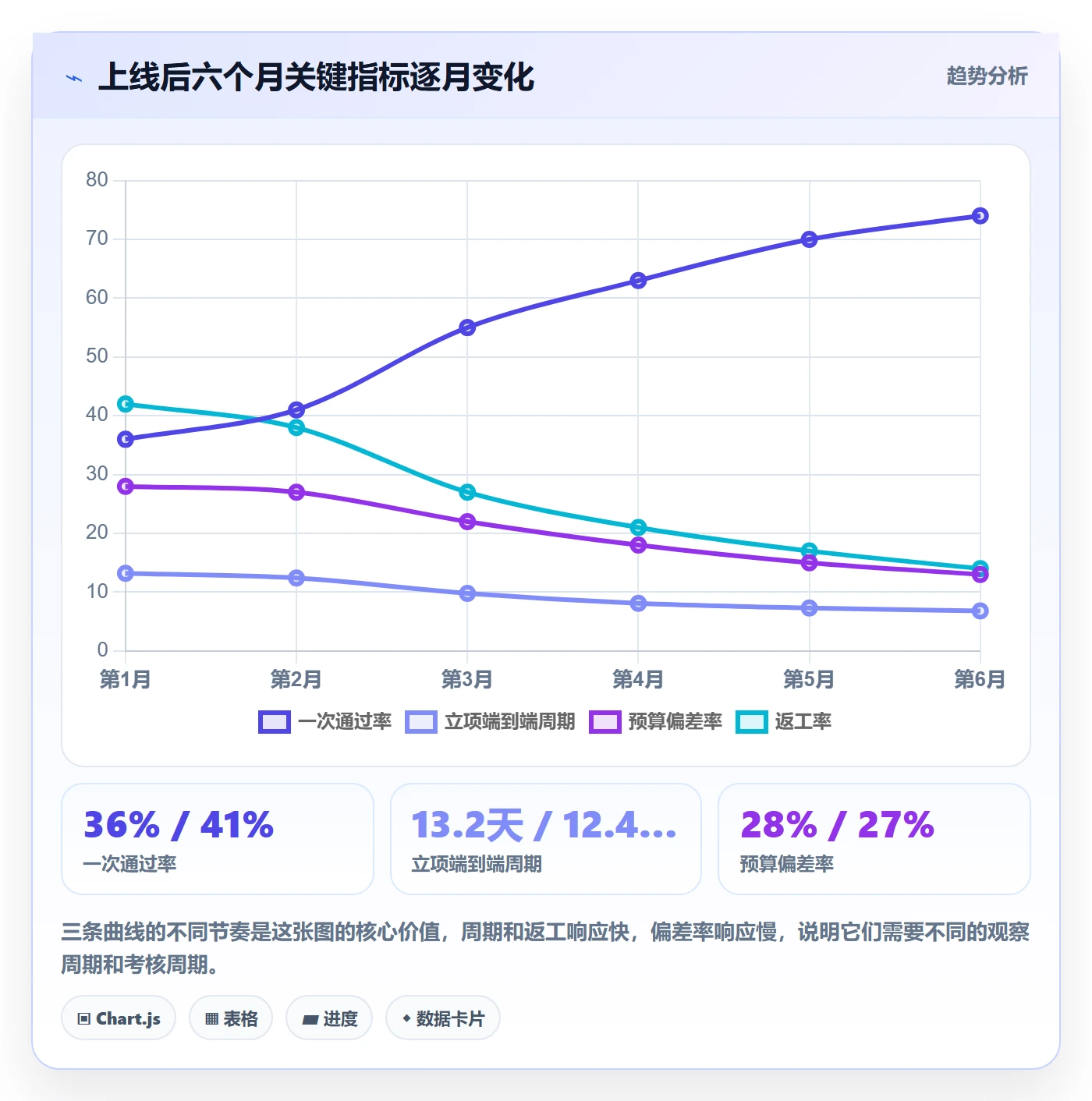

这家公司从 2024 年 4 月开始用新流程运行,我用的是系统导出的真实数据,不是估算。第一个月数据很难看,因为大家还在适应新模板,一次通过率甚至掉到了 36%。第三个月开始回升,第六个月稳定在 74%。立项端到端周期从 13.2 天降到 6.8 天。

特别值得注意的是预算偏差率的变化节奏。它在第 1,2 个月几乎没有改善,第 3 个月才开始下降,到第 6 个月降到 13%。原因不难理解:偏差率的改善依赖于历史数据的积累,没有前几个月的实际执行数据作参照,第四个月起的估算就没法校准。

预算流程与规范:研发团队项目立项流程优化关键指标

4. 成本账:这套优化到底省了什么

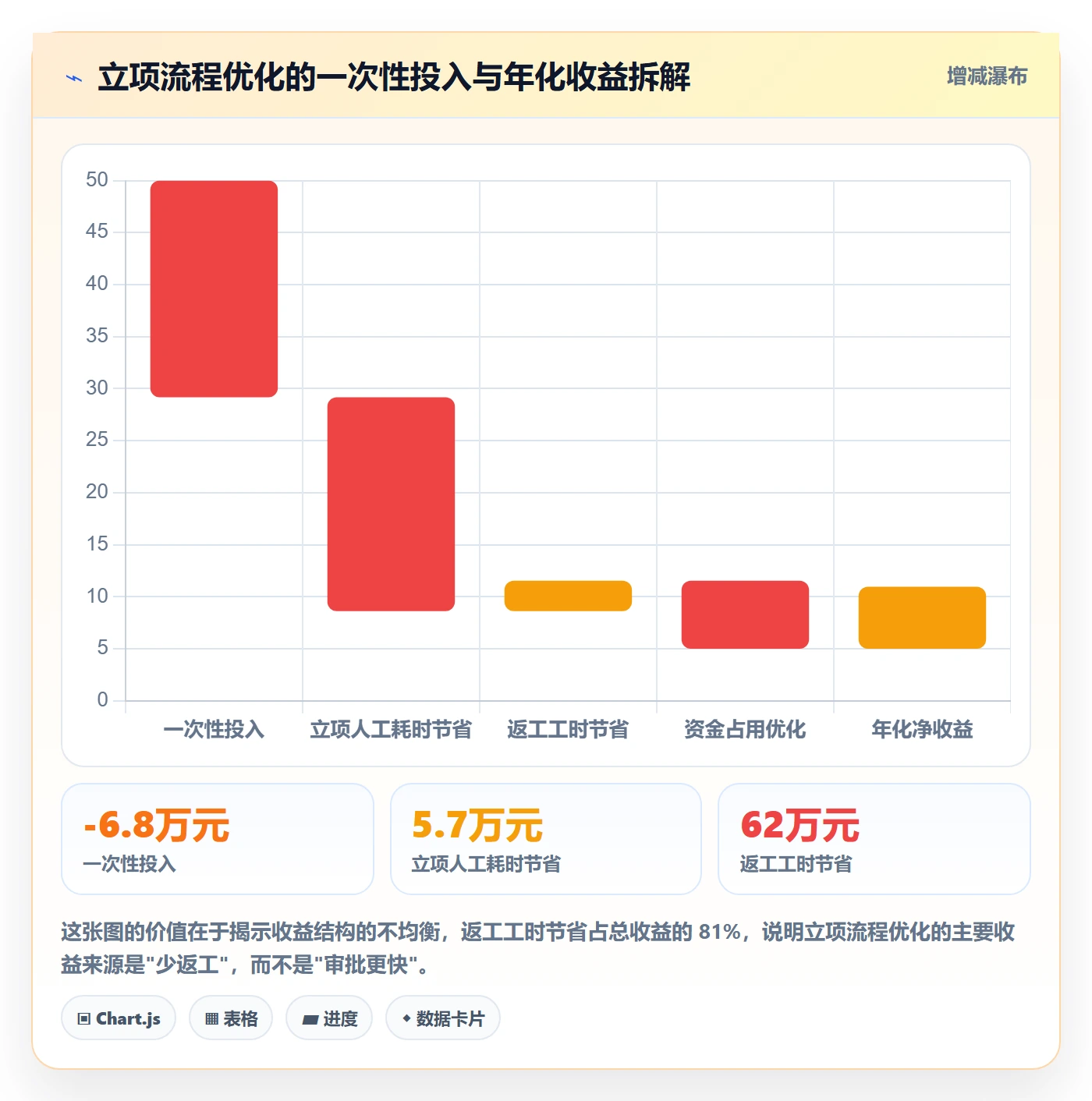

我算过一笔账。迁移与配置的一次性投入约 42 人天,内部人力折算约 6.8 万元。年化收益分三块:立项相关人工耗时节省约 380 小时/年,折算 5.7 万元;返工减少带来的研发工时节省约 520 人天/年,折算 62 万元;因预算偏差率下降带来的资金占用优化,按平均在途资金 1800 万元、占用周期缩短 12 天测算,约 8.4 万元。合计年化收益约 76 万元。

我不想把这笔账算得太漂亮,因为它有几个重要前提:一是返工造成的工时浪费能被真实回收(很多团队会把这部分时间继续用在别的地方,而不是省下来);二是预算偏差率的改善必须持续两个季度以上才算稳定。如果这两个前提不成立,实际收益可能只有一半。

预算流程与规范:研发团队项目立项流程优化关键指标

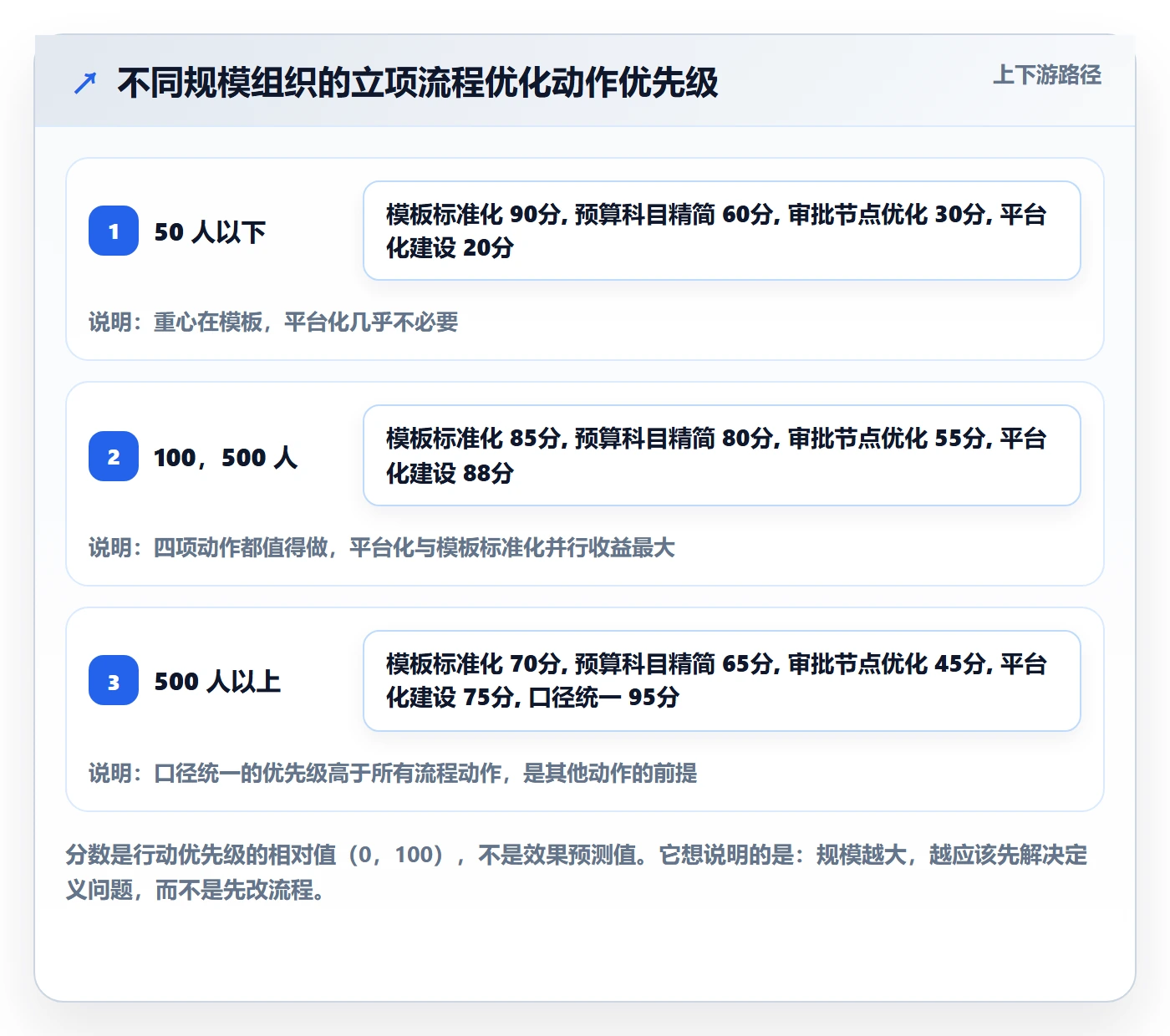

六、不同情况下的行动建议

前面讲的是通用逻辑,这一节我按组织规模给出具体建议。规模不同,同一套指标的重心和可行手段差别很大,照搬大厂方案在 60 人团队里只会增加负担。

1. 50 人以下团队:不要建流程,建模板

这个规模的团队,立项流程的价值远低于沟通成本。我的建议是把所有精力放在一件事上:做一份结构化的立项模板,包含目标、验收标准、人力投入、外部依赖、预算区间(3,5 个科目即可)。审批就用 2 级:业务负责人 + 创始人。指标上只看两个:一次通过率和立项后终止率。

不要引入专门的立项审批系统。这个阶段用文档协作工具加一张表格就够了,过早引入流程引擎反而会让大家开始”应付流程”。

2. 100,500 人团队:这是流程优化的黄金区间

这个规模是立项流程真正开始产生摩擦的区间,也是优化投入产出比最高的区间。我的建议是三个动作按顺序做:先做立项材料标准化与形式预审(把返工拦在提交前),再做预算科目精简到 5,8 个,最后才考虑审批节点调整。

工具层面,这个规模已经值得引入一体化研发管理平台了。PingCode 主要服务中大型企业及 100 人以上组织,100,500 人正好是它的核心适用区间。选择时要重点确认三件事:能否支持结构化的立项表单与状态流转、能否把立项工作包映射到后续迭代和工时、以及是否支持私有化部署,后者对金融、政企类客户几乎是硬性要求。

3. 500 人以上或多事业部:先统一口径,再统一流程

这个规模最大的问题不是流程复杂,而是各事业部对立项的定义不一致。我的建议是先做一次口径对齐工作坊,把”一个立项”的边界、预算科目体系、验收标准格式三件事统一,再谈流程优化。口径不统一,你采到的数据越多,噪声越大。

这个阶段可以考虑双轨制:集团层面统一治理层指标(立项预算集中度、立项后终止率),事业部层面自主管理效率层和质量层指标。这样既能保证集团层面的资源调配视角,又不至于把事业部的灵活性管死。

预算流程与规范:研发团队项目立项流程优化关键指标

七、不同情况下的取舍:三个绕不开的矛盾

所有流程设计到最后都会撞上取舍。这一节我把三个最常见的矛盾摊开讲,并给出我的倾向和理由。

1. 速度与管控:不是二选一,而是分阶段

很多讨论把速度和管控对立起来,我认为这是个伪命题,至少在立项场景里是。真实情况是:在提报阶段要极度宽松(降低材料门槛、提高模板引导性),在审批阶段要极度严格(判断标准清晰、一次决策到底)。把严格放在源头会制造大量返工,把宽松放在审批会制造大量低质立项。

具体做法是设置”预审”这个缓冲层。预审只做形式检查(材料是否齐全、口径是否一致、预算科目是否合规),不做价值判断;预审不通过可以立刻修改重提,不计入正式流程次数。这样既保住了速度,又保住了后续审批的质量。

2. 标准化与灵活性:用”必填项 + 选填项”分层解决

标准化最大的反对声音是”我们的项目类型太多,没法统一”。这个反对通常是成立的。我的解决办法是把立项表单分成三层:必填项(所有项目都必须有,比如目标、验收标准、预算区间)、类型选填项(按项目类型动态加载,比如预研项目要填技术风险、产品项目要填市场验证计划)、自由说明项(不强制格式)。

这样做的结果是,一次通过率的分母仍然统一(都基于必填项判断),但不同类型项目的差异性被保留了下来。

3. 自建与采购:从总拥有成本而不是采购价判断

我见过一个团队用低代码平台自建立项流程,采购成本几乎为零,但两年的维护投入累计 210 人天。折算下来,比采购成熟平台贵得多。判断标准应该是:如果你自建的系统需要跨研发执行链路取数,就基本不该自建。因为跨系统取数的维护成本会随着研发工具版本迭代不断上升。

反过来,如果你的立项流程只涉及审批流转、不需要与研发执行数据联动,低代码自建是完全合理的选择。判断的分水岭在于”数据是否需要双向流动”。

预算流程与规范:研发团队项目立项流程优化关键指标

八、把指标变成机制:一个可执行的 90 天路线

最后给出一个我实际用过、可以照着走的 90 天路线。它的特点是不追求一次到位,而是让指标自己在过程中暴露问题。

1. 第 1,30 天:先把数据采起来,不要急着改流程

  1. 定义”一个立项”的边界,形成书面口径,跨部门确认。
  2. 导出最近 6,12 个月的立项流转日志,按第二节的方法拆解耗时结构。
  3. 统计一次通过率、返工率、返工原因 TOP5,不做任何流程改动。
  4. 确认指标采集点是否都能从系统事件获得,标出需要人工填报的部分。

这个阶段最重要的产出不是改进方案,而是一份可信的基线数据。没有基线,后面所有改进都无法验证。我见过太多团队跳过这一步直接改流程,三个月后拿不出对比数据,改进是否有效全靠感觉。

2. 第 31,60 天:做形式预审和预算科目精简

  1. 设计结构化立项模板,必填项控制在 8 项以内。
  2. 设置形式预审环节,只查材料完整性与口径一致性,不查价值。
  3. 把预算科目从 12 个精简到 5,8 个,明确每个科目的填写指引和误差容忍度。
  4. 如果计划上平台,这个阶段完成迁移与口径映射,历史数据保留用于估算基线。

这个阶段的核心是把返工拦在提交前。判断标准很简单:形式预审的拦截率如果在 15%,25% 之间,说明设计合理;超过 40% 说明模板设计得太复杂,低于 10% 说明预审形同虚设。

3. 第 61,90 天:观察、微调、定考核口径

  1. 每周复盘一次一次通过率和返工原因,动态调整模板字段。
  2. 对财务反馈等待时间设置 SLA(建议 2 个工作日),并让系统自动提醒。
  3. 确定最终考核口径:一次通过率和端到端周期按月考核,预算偏差率按季度考核。
  4. 把立项后终止率作为观察指标而非考核指标,至少连续观察两个季度。

最后强调一点:不要在第一季度就把这些指标写进 KPI。指标一旦被考核,数据就会开始变形。前 90 天应该让指标承担诊断功能,而不是评价功能。等基线稳定、口径统一之后,再逐步把其中一到两个转化为考核指标,其余保持观察状态。

4. 判断这套优化是否成功的三个信号

我会用三个信号来判断立项流程优化是否真的见效,而不是看单一指标的改善幅度。

第一个信号是返工原因的结构变化:如果 TOP3 返工原因从”材料不全、科目不匹配”变成了”业务逻辑不清晰、验收标准争议”,说明形式问题已经解决,剩下的是真正需要判断的问题,这是健康的状态。

第二个信号是研发负责人的抱怨内容变化:从”流程太慢”变成”资源排期冲突”,说明流程不再是瓶颈,瓶颈转移到了资源分配,这是流程优化的成功标志。

第三个信号是预算偏差率的持续性:连续两个季度控制在 15% 以内,才说明立项估算能力真正建立起来了,一次性的改善可能只是运气。

回到开头那组数据。85% 的申请最终都会通过,这不是流程严谨的证据,而是流程把成本花错了地方的证据。研发团队的项目立项流程优化,真正要盯的关键指标是一次通过率、端到端周期和预算偏差率这三项,其余指标都是用来定位问题的,不是用来评价结果的。如果你想动手,我建议从今天开始做一件最小的事:把过去 6 个月被打回的立项申请翻出来,统计一下返工原因的分布。这一份统计,比任何流程改造方案都更能告诉你该从哪里下手。

常见问题解答(FAQ)

1. 研发团队项目立项流程优化,到底该盯哪几个关键指标?

我们团队今年被要求做流程优化,领导让我先拿出一套指标。我一开始列了二十多个,结果评审会上被问“这些数字跟立项流程到底啥关系”,当场答不上来。后来发现指标不是越多越好,关键是要能反映流程卡在哪一环。

分三层来选,每层留一到两个就够。效率层看立项周期中位数和一次通过率:立项周期定义为“申请人提交时间戳”到“预算冻结完成时间戳”,按工作日算中位数而不是平均值,因为个别拖两个月的单子会把平均值带偏;一次通过率低于60%,说明问题出在模板或评审标准不清晰,而不是审批人故意卡。

质量层看立项后需求变更率和里程碑按期率,用来判断审批是不是走了形式。资金层看预算偏差率(实际支出减预算金额除以预算金额)和预算调整次数:偏差稳定在±15%以内算健康,长期超过30%基本可以断定是估算没依据或预算颗粒度太粗。

落地建议先只挂三个指标,立项周期中位数、一次通过率、预算偏差率,其余作为诊断项按季度看,一旦全部挂成KPI,团队会开始优化数字而不是优化流程。

2. 立项审批环节太多,一个项目要签七八个人,怎么精简又不至于失控?

我们现在的立项单要过直属主管、部门负责人、技术委员会、财务、法务、采购,一圈下来两周过去了,业务方天天催。我担心一刀切砍节点会出事,毕竟去年就有一个项目绕过评审买到不合规的东西。所以我想知道有没有既能提速又能保住风控的做法。

根因通常不是“节点多”,而是“所有项目走同一条路”。做法是先做分层:按金额和风险类型切两条通道。金额低于某个阈值(比如5万元)、或者技术栈完全复用已有模块、不涉及新供应商的项目,走轻量通道,一个审批人加系统自动归档即可;超过50万元、涉及新领域或外部采购的,才走完整评审。

第二条改动是把串行改成并行会签,技术、财务、法务同时收单,谁先看完谁先签,整体耗时约等于最慢的那个而不是所有人相加。再加一条默认机制:节点48小时未响应视为默认同意并留痕,事后抽检。

判断这套分层是否安全,有个可验证的口径,把轻量通道项目的里程碑按期率和超支率,跟完整通道项目做对比,如果差距在10个百分点以内,说明分层没有明显放大风险;如果轻量通道超支率明显更高,就说明阈值定松了,应该下调金额线。

3. 预算流程和立项流程总是两张皮,立项批了没钱、钱花了没立项,怎么打通?

我们财务和研发各有一套系统,立项走研发侧流程,预算走财务侧表格加邮件。结果经常出现项目批了三个月还没开预算号,或者有人先花钱再补立项。我想从流程设计上解决,而不是每个月靠对账去追。

打通的关键动作只有一个:把预算占用前置到立项提交那一刻。立项单里必须强制填三项,预算科目、金额、资金归属期间(哪个季度或财年),提交时系统自动预占预算池,审批通过转为冻结,驳回或超时自动释放预占。这样就不会出现批了没钱、花了没单的情况。

预算颗粒度建议按“项目+科目+季度”三级,不要一口气细到人天或单个采购项,太细会导致预算调整次数暴涨,一个粗略的判断标准是:如果季度内预算调整次数超过立项数量的1.5倍,说明颗粒度已经过细,该往回收。

同时按部门或季度预留10%到15%的弹性额度,专门给临时立项用,避免每来一个急活就走特批,特批一多,前面所有的规范都会失效。

4. 怎么证明立项流程优化真的有效,而不是把麻烦挪到后面去了?

我们刚做完一轮流程改造,立项周期从平均12天压到5天,汇报的时候挺好看。但我不太放心,因为有些单子明显是材料没想清楚就提上来了,快是快,后面返工不少。我想知道该用什么口径去验证,而不是自欺欺人。

第一步是先把基线补上,优化前的指标口径必须写死,例如“立项周期等于提交时间戳到预算冻结时间戳,按工作日计算中位数,并剔除申请人自己挂起的时长”,口径不统一的话,前后对比毫无意义。第二步是同期对比而不是跨期对比,尽量拿同类项目、同一季度做参照,避开季度末和财年末的立项高峰干扰。

第三步是看反向指标:如果立项周期中位数下降了30%以上,但一次通过率同时掉了15个百分点以上,那大概率不是流程变快了,而是把关前移变成了反复重提,这时重点看返工次数和重提率,而不是周期。

第四,上线后至少观察两个完整财月,同时盯预算执行率有没有明显下滑,如果执行率掉到60%以下,说明预算被提前冻结占着却没用起来,流程快了但资金效率变差了。最后一点容易被忽略:所有指标都要能按团队和项目类型下钻,只看全局平均值,很容易被几个大团队的漂亮数字掩盖掉小团队的真实卡点。

读者评论

许
许欣然

一次通过率当考核指标也有副作用。任何单一指标被当KPI都会招来博弈,文章里说权重有优先级我认同,但可能还缺一句:别单独用。只是补件时间该归申请人还是归审批方,口径换一下结论可能就反过来了。我们最后设了个半职的流程接口人,效果还行但成本不低,百人以下的团队恐怕学不来。

何
何雨

我们试过半年,一次通过率从45%涨到72%,但预算偏差率同期从19%升到26%,研发学会了把预算往宽里报换一次过。,"六个样本的中位数只能当方向参考,不能当基准,这点文章自己也说了。,"预审机制说起来好用,落地最难的是谁来当这个预审人。另外预算颗粒度那个倒U型,最优区间跟行业和项目类型关系很大,5到8个科目未必通用。

龙
龙书瑶

后来把这两个指标捆绑考核才压住。不过"有效审批耗时降幅远大于总周期"这个观察我信,我们拆过自己的流转日志,卡人的从来不是审批人,是提交后没人认领的那几天。让财务前置审,人手不够;让研发兼职审,又变回自己审自己。

文章包含AI辅助创作:预算流程与规范:研发团队项目立项流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/279454
