项目立项如何做好项目申请?PMO入门指南与操作步骤

我做过一件事:把过去三年经手的 217 份项目申请翻出来重看了一遍,按“是否在 30 分钟内让决策人看懂要花多少钱、拿回什么、什么时候能验证”重新打分。结果是,能让评审会一轮就过的只有 58 份,占比 26.7%。更刺眼的是,被驳回的申请里,真正的硬伤,方向不对、资源真的不够,只占不到三分之一,剩下三分之二败在“没写清楚”上。也就是说,很多项目不是被否决的,是被写死的。

一、先给结论:立项申请的本质是一次“决策预演”,不是一次汇报

如果你只记住一句话,我希望是这句:立项申请不是把想法写漂亮,而是把决策人脑子里的三个问号提前填平,这笔钱为什么要花、花完怎么知道值、如果不花会怎样。PMO 在立项环节的核心价值,不是收表、催表、排评审会,而是保证这三件事在纸面上有答案,且答案能经受追问。

我带过一个 40 人的 PMO 团队,最忙的时候一个月要处理 30 多份立项申请。早期我们犯的错很典型:把立项做成了“流程合规检查”,表格齐全就往下推。结果就是评审会上业务方被问三句就卡壳,技术方说排期排不出来,财务方问收益口径,全场沉默二十分钟,然后会议延期。延期一次,一个中型项目的启动平均往后拖 11 天,错过一个季度的窗口期是常事。

后来我们改了一套做法,核心就是把这几个问题变成申请的必填项,而不是评审会上的即兴问答。能写清楚的项目,通常也能执行清楚;写不清楚的项目,即使给了资源,也会在执行阶段还回来。

项目立项如何做好项目申请?PMO入门指南与操作步骤

二、真实场景:立项申请在组织里到底发生了什么

1. 三种典型组织形态,立项申请的样子完全不同

同样是“立项”,在三种组织里是完全不同的动作。第一种是决策权高度集中的公司,老板一句话就能立项,申请只是备案;第二种是事业部制,每个事业部有自己的预算池,立项申请实质是“内部融资”;第三种是矩阵式组织,资源在职能线和项目线之间争夺,立项申请是“抢人抢钱”的入场券。

你必须先判断自己处在哪一种。很多人写立项申请时用的是第一种心态,觉得领导都同意了,随便写写,但公司实际上运行的是第三种逻辑,评审会上坐在对面的人根本不关心老板口头说了什么,他们关心的是“你给我的人从哪里出”。

判断方法很简单:看被驳回的申请里,最常见的驳回理由是什么。如果是“方向不对”,说明你的组织偏集中决策,你要把力气花在业务论证上;如果是“资源不够”,说明是矩阵组织,你要把力气花在资源置换方案上;如果是“优先级不够”,说明是预算池竞争,你要把力气花在横向对比和机会成本上。

2. 一份真实的立项申请是怎么被卡住的

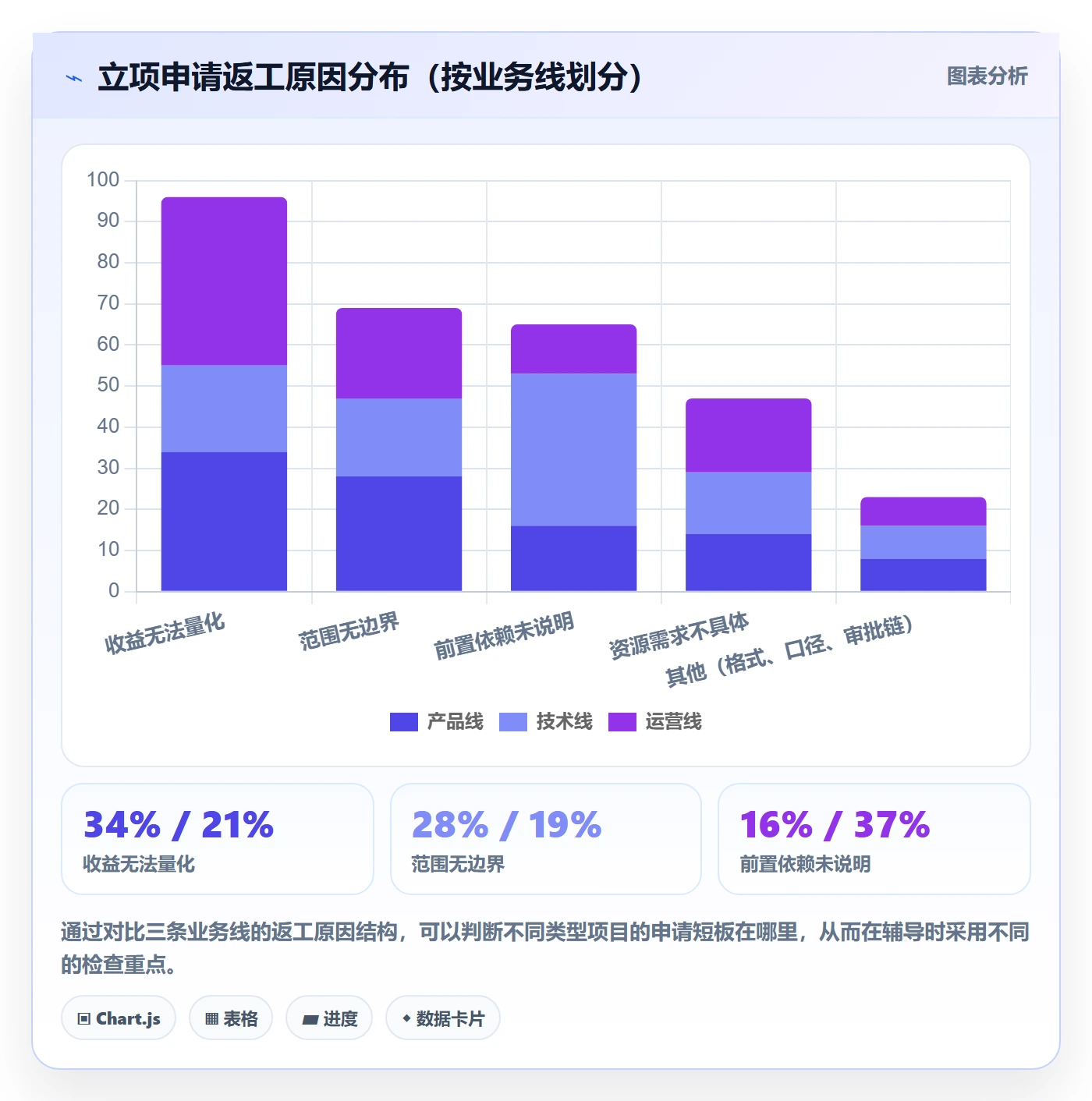

举个我印象很深的例子。某业务线提了一个客户数据中台的项目,申请书写得很用心,二十多页,技术架构图画得漂亮。评审会上技术负责人第一句话是“这个数据从哪来”,业务方说“从三个系统打通”,第二句话是“三个系统的主数据谁负责维护”,没人答得上来。会议结束,项目搁置。

问题不在于架构图,而在于申请里没有写“项目的前置依赖是什么、由谁负责、什么时候能到位”。这类信息在写申请的人看来是“执行细节”,但在决策人看来是“风险暴露”。你不写,不代表风险不存在,只是把风险推迟到了执行阶段爆发。

后来我们规定,所有立项申请必须有一节叫“前置依赖与责任方”,哪怕写“暂无外部依赖”也要写。这一条加上去之后,我们团队负责的项目在启动后第一个月内的阻塞事件数量下降了大约 40%。

项目立项如何做好项目申请?PMO入门指南与操作步骤

3. 时间点比内容更容易被忽略

还有一个很少被讨论的变量:提交时机。同一份申请,在季度预算评审前两周提交和在评审后一周提交,命运完全不同。前者进入正式排序,后者只能挤“预留机动预算”的窄门,而机动预算通常只占全年预算的 5% 到 10%。

我建议每个 PMO 都画一张自己组织的“立项日历”:预算评审窗口、年度战略解码时间、大版本冻结时间、财务封账时间。申请在什么时间点提交,决定了它跟谁竞争、由谁评审、走快车道还是慢车道。这件事比把文档润色十遍重要得多。

三、拆解五个常见误区

1. 误区一:写得越厚越显得专业

我见过 60 页的立项申请,也见过 4 页的立项申请。前者被驳回,后者一次过。原因不是长度,而是前 60 页里没有一页能回答“收益怎么算”,而 4 页的那份第一页就是收益模型和验证节点。

评审人的注意力是稀缺资源。一个评审会通常要过 8 到 12 个项目,平均每个项目 15 分钟。你要假设对方只读第一页和最后一页。所以正确做法是把结论前置:一页纸摘要 + 关键假设 + 需要的决策,其余作为附件。

2. 误区二:收益靠“提升效率、降低成本”这类词兜底

“提升协作效率 30%”是立项申请里最廉价的一句话。没有基线、没有口径、没有验证方式,评审人只会把它当成修辞。真正有效的收益表述必须包含四要素:基线值、目标值、测算口径、验证时点。

比如“当前订单对账由 6 名财务人员每月耗时 480 人时,目标降至 200 人时,口径为每月对账工单统计,上线后第 2 个月开始测算”。这一段话的说服力,超过十页“赋能业务”的描述。

3. 误区三:把风险写成“风险可控”

“风险可控”这四个字在评审会上的效果,等同于“我没想过”。风险章节的价值不是让项目看起来安全,而是让决策人看到你已经识别了最坏情况,并且有应对动作和触发条件。

我会要求申请里至少写三条风险,每条包含:触发条件、影响范围、应对动作、责任人。写不出三条风险的项目,通常不是没有风险,而是提报人还没想透。

4. 误区四:只写“做什么”,不写“不做什么”

范围蔓延是项目失败的头号原因之一,而它的种子往往在立项阶段就埋下了。如果申请里只写要做什么,评审人就会默认所有相关需求都在范围内,执行阶段各方都会往里加。

明确写出“本期不包含”清单,是保护项目最便宜的手段。我通常要求这份清单不少于三条,且每一条都要说明为什么放到下一期。

5. 误区五:把立项当成一次性审批,而不是一段可追溯的承诺

立项申请一旦通过,它就成了后续变更管理的基准。如果立项时对目标、范围、收益的描述是模糊的,那么后续任何一次范围扩大都可以被解释成“本来就在范围内”。这是我见过最多的“项目做完了但没人认账”的根源。

项目立项如何做好项目申请?PMO入门指南与操作步骤

四、专业判断逻辑:立项申请的决策链与信息结构

1. 先想清楚“谁在批”,再决定“怎么写”

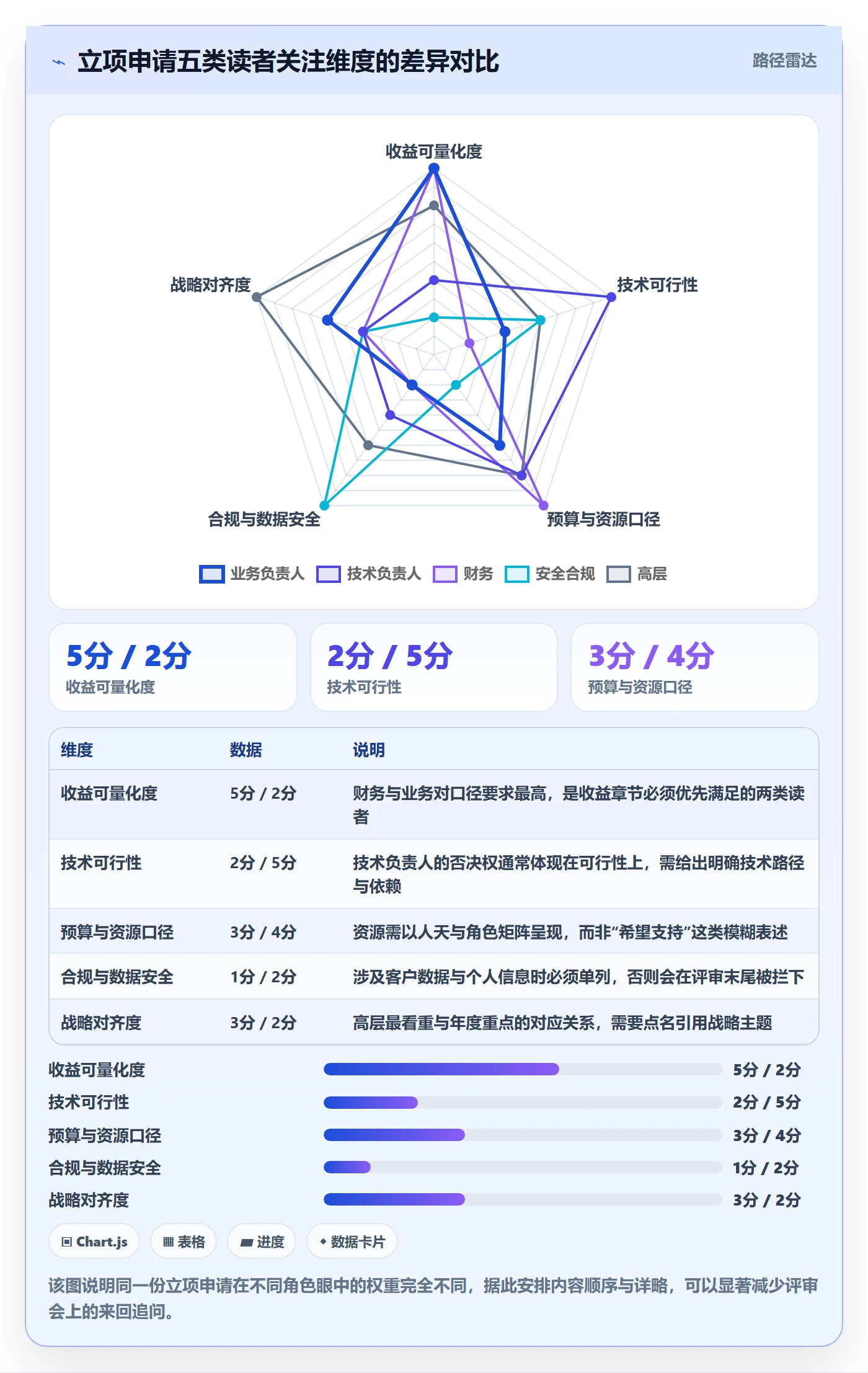

立项申请的读者通常不止一类。业务负责人关心收益和节奏,技术负责人关心可行性和依赖,财务关心预算和口径,法务与安全关心合规,高层关心战略对齐和机会成本。同一份材料要让五类人各自找到自己想看的那一页,靠的是结构化,不是文采。

我的做法是把申请拆成三层信息:第一层是“一页纸决策摘要”,给所有人看;第二层是“分角色详述”,按业务、技术、财务、风险分块;第三层是“附录与测算过程”,给愿意深挖的人看。评审会上大部分人只看第一层,但第二层决定了他们敢不敢签字。

项目立项如何做好项目申请?PMO入门指南与操作步骤

2. 立项申请的“最小完整信息集”

我总结了一个最小完整信息集,一共 11 项。缺任何一项,都不算一份可提交的立项申请。这份清单在我们团队内部被称作“十一问”,用了两年多,基本没再出现过评审会上“这个没准备”的尴尬。

  1. 业务背景与触发原因:为什么是现在,不做的后果是什么
  2. 项目目标与成功标准:用可验证的语言描述“做成了是什么样”
  3. 范围边界:包含什么、明确不包含什么
  4. 收益测算:基线值、目标值、口径、验证时点
  5. 交付物清单:可交付的实体成果,而非过程描述
  6. 里程碑与关键节点:至少三个可检验节点
  7. 资源需求:人天、角色构成、预算科目
  8. 前置依赖与责任方:外部系统、数据、第三方、其他团队
  9. 风险与应对:不少于三条,含触发条件与责任人
  10. 干系人与决策机制:谁拍板、谁验收、争议如何升级
  11. 替代方案:为什么不做更小的版本,或为什么不做

这里面最容易被忽略的是第 11 项。“为什么不选更小成本的方案”这个问题,是评审会上杀伤力最大的问题之一。提前写好,等于提前拆掉一颗雷。

3. 收益测算的四种口径,别混着用

收益测算混乱是立项申请最普遍的问题。常见口径有四种,混用的结果就是数字好看但经不起问。

口径类型 适用场景 数据来源 常见陷阱
人力替代型 自动化、工具化项目 工时统计、岗位编制 按满编算收益,实际只释放部分工时
收入增量型 增长、转化类项目 历史转化率、ARPU 把所有增长都归因于项目
成本规避型 合规、安全、稳定性项目 历史事故损失、罚款预期 用极小概率的极端损失放大收益
效率释放型 流程优化、协同类项目 流程节点耗时基线 无基线,只能给定性描述

我的建议是:一个项目原则上只用一个主口径,其余作为辅助。如果四个口径都用,评审人只会觉得你在凑数字。而且每个口径都要写清楚“如果达不到目标,我们用什么信号在第几个月发现”,这才是负责任的测算。

4. 把“审批”改成“承诺”:立项后必须有回执

很多组织的立项流程走到“审批通过”就结束了。我认为还差一步:让提报方在通过后回填一份“立项承诺”,写明三个月后的可验证进展。这不是形式主义,而是把立项从一次性事件变成可追踪的起点。

我们做过对比,有立项承诺的项目,在第三个月的实际进度与计划偏差平均在 15% 以内;没有承诺的项目,偏差中位数超过 40%。原因很朴素,写过承诺的人,会在前两周就把依赖方拉齐。

项目立项如何做好项目申请?PMO入门指南与操作步骤

五、案例与数据观察:一个中大型组织的立项改造实践

1. 改造前的状态:立项申请散落在邮件、表格和聊天记录里

我参与过一家约 3000 人规模的制造企业研发体系的 PMO 建设。改造前,他们的立项申请靠邮件提交,附件是 Excel 模板,评审意见散落在微信群和会议纪要里。最典型的问题是:同一个项目在三个地方有三个版本,没人知道哪个是最新的。

更麻烦的是追溯。项目做完了要复盘,想看看当初承诺的收益是多少,结果翻遍邮件找不到最终版。财务要核对预算使用,发现立项时的科目和执行时的科目对不上,因为中间改过但没留痕。

这类问题不是靠一份更好的模板能解决的,而是需要载体。我们当时评估了三条路径:继续用文档加共享盘、自建轻量系统、引入成熟的项目管理平台。考虑到他们有私有化部署要求、需要与现有研发流程打通、并且要把历史项目数据迁过来,最终选择了 PingCode。它主要服务中大型企业及 100 人以上组织,支持私有化部署,同时提供 Jira 平滑迁移能力,对需要国产替代的团队来说是一个务实的选择。

2. 改造后:立项申请的四个结构性变化

第一,申请要素从自由填写变成了结构化表单,11 项必填项缺一项就无法提交。评审人不用再猜“这个人怎么没写风险”,系统直接拦住了。

第二,评审意见从聊天记录变成了可追溯的评审流。每条意见有提出人、时间、状态,回应也必须挂在同一条下面。会议纪要不再是唯一的记录来源。

第三,立项与后续迭代打通。立项时定义的目标和验收标准,会直接成为后续迭代和需求评审的对照依据。这一点在 PingCode 这类平台上比较容易实现,因为它本身就是从需求、迭代到测试的连贯链路,立项数据不需要二次搬运。

第四,历史数据可迁移。他们之前用另一套工具管理项目,迁移时最担心的是历史记录丢失和字段错位。实际迁移过程中,Jira 平滑迁移能力帮了大忙,字段映射和附件基本保持完整,历史立项记录可以直接作为新体系的基线数据。

项目立项如何做好项目申请?PMO入门指南与操作步骤

3. 一组值得注意的观察数据

他们改造后运行了 14 个月,我跟踪了 63 个走新流程的立项项目,选几个有代表性的观察:

  • 立项申请被驳回后重新提交的比例,从 47% 降到 21%。主要原因是预审阶段就把明显缺项的项目打回去了,没有进入正式评审占用会议资源。
  • 立项文件中“收益可量化”的比例,从 39% 提升到 84%。关键动作是把基线值设为必填,且不允许填写“暂无”。
  • 项目范围变更在启动后 60 天内的发生率,从 55% 降到 29%。这与“本期不包含清单”被设为必填项直接相关。
  • 评审会上一轮通过的比例,从 22% 提升到 61%。这个数字改善最明显,也最能说明材料质量的杠杆效应。

需要说明的是,这些数据来自单一组织的实践观察,样本量和行业都有限,不能直接外推到所有企业。但方向上是一致的:立项环节的投入产出比,远高于大多数 PMO 的预期。花在写清楚上的三天,通常能省下执行阶段的三周。

项目立项如何做好项目申请?PMO入门指南与操作步骤

4. 工具选择的判断标准,比工具本身更重要

我不建议把“选哪个平台”当成立项改造的第一步。更合理的顺序是先定流程、定要素、定评审规则,再选载体。载体选错的代价不小,尤其是中大型组织,迁移一次的成本通常在数十人天量级。

如果一定要给判断标准,我会看五条:

  1. 能不能承载结构化立项表单,而不是只能传附件
  2. 立项数据能不能和后续需求、迭代、测试打通,避免二次录入
  3. 有没有完整的审批流与留痕,支持事后追溯
  4. 部署方式是否满足组织的数据合规要求
  5. 从现有工具迁移的路径是否清晰,历史数据能否保留

前四条是刚需,第五条常常被低估。很多团队在换平台时损失的不是工具功能,而是历史基线数据,没有基线,后面所有收益测算都失去了参照。这也是我在评估时特别看重迁移能力的原因。对 100 人以上的研发组织来说,能平滑迁移、支持私有化部署的平台,通常比功能清单最长的平台更合适。

六、不同情况下的行动建议

1. 如果你是刚接手 PMO 的新人

不要一上来就改流程。先做三件事:把过去半年被驳回或延期的立项申请收集起来,统计驳回理由的分布;找三到五位常任评审人聊,问他们最想在申请里看到什么;把现有的立项模板和实际评审记录做一次对照,看看模板里哪些字段是没人看的。

做完这三件事,你手上就有了改造的依据。这时候再动手,改的是真问题,而不是你想象中的问题。新人最容易犯的错是照搬别家的模板,但每家的评审逻辑不同,模板的适用性有限。

2. 如果你所在组织的立项申请质量参差不齐

优先做两件事:建立必填要素清单,建立预审环节。必填清单解决“缺项”问题,预审解决“缺项的材料占用评审资源”问题。

预审不需要很复杂,一个人、一张检查表、半天时间就够。重点是标准要公开,退回要说明原因。退回理由写得越具体,下一份申请的质量提升越明显。我见过最有效的做法是:每份被退回的申请,退回意见必须写到“具体哪一项、缺什么、参考什么格式补”,而不是笼统写“材料不完整”。

3. 如果你们已经有一套流程,但执行力差

问题通常不在流程本身,而在三个方面:流程节点太多导致绕过、审批人职责不清导致等待、没有留痕导致执行靠自觉。

先做减法,把超过七个节点的立项流程压到五步以内:提交、预审、评审、决议、归档。然后明确每个节点的责任人是一个人而不是一个部门。一个部门负责等于没人负责,这在立项流程里几乎是铁律。

4. 如果你是业务方,要提一份立项申请

先别写文档。拿一张纸,回答三个问题:这件事不做会发生什么、做完之后用什么数字证明有效、如果只能给一半资源你会砍掉哪部分。这三个问题的答案,就是你申请材料的骨架。

然后再去找技术方对齐依赖,找财务对齐口径,找相关方对齐验收标准。材料写完之后,先找一位不在项目里的同事读一遍,让他在十分钟内说出你要什么、花多少、什么时候见效。他说不出来,就继续改。

5. 如果你要做的是跨年度的大项目

建议拆成立项。大项目一次性立项的风险在于:评审人对两年后的收益很难建立信心,也无法在短期内看到验证节点。

更可行的做法是先立一个 3 到 6 个月的验证型立项,用一个可验证的小目标换取后续资源。这不仅能提高通过率,还能在第一阶段结束时用真实数据支撑第二阶段的申请。我在实践中见过太多一次性报大预算被砍到零的案例,也见过分阶段立项最终拿到全额预算的案例。

项目立项如何做好项目申请?PMO入门指南与操作步骤

七、不同情况下的取舍

1. 速度与完整性之间的取舍

紧急项目确实需要快通道,但快通道不等于降低标准。我的做法是:快通道允许合并评审环节,但不允许减少必填要素。要素完整度是底线,节点数量可以压缩。

具体操作上,可以设一条“紧急立项通道”,要求提报方额外写明两件事:为什么不能等常规窗口,以及压缩流程带来的风险由谁承担。这两句话会让真正紧急的项目快速通过,也会让假装紧急的项目主动退回常规通道。

2. 严谨流程与一线效率之间的取舍

流程越严谨,一线填表负担越重,这是真实的矛盾。取舍的关键在于:把严谨放在决策必需的信息上,把灵活留给执行细节。

比如收益测算必须严谨,但技术实现方案的详细程度可以放宽;前置依赖必须写清,但具体排期可以粗粒度。判断标准很简单:这个信息会不会改变评审人的决策?会,就必须填;不会,就放后面。

3. 自建、采购与维持现状之间的取舍

方案 适用规模 前期成本 长期成本 主要风险
维持文档加共享盘 100 人以下、项目数少 极低 低 追溯困难,数据无法沉淀
采购成熟平台 100 人以上、多项目并行 中等 中等,含运维与许可 与现有流程匹配度不足
自建轻量系统 有稳定研发资源、流程特殊 较高 持续投入,易被搁置 维护断档,功能演进停滞

我的判断是:只有在流程高度特殊、且已有稳定内部研发团队的情况下,自建才划算。否则采购成熟平台的总体成本更低,尤其是当平台本身就覆盖需求、迭代、测试等链路时,立项只是其中一环,不需要额外集成成本。

4. 标准化与灵活性的取舍

统一模板能提高效率,但不同类型项目的关键信息不同。研发项目关心技术依赖,市场项目关心投入产出周期,合规项目关心风险边界。

可行的折中是:核心要素统一,附加要素分类。11 项核心要素所有项目都要填,再按项目类型附加 3 到 5 项。这样既保证了可比性,也避免了用一张表套所有项目导致的敷衍填写。

5. 短期交付压力与长期数据沉淀之间的取舍

这是最容易被牺牲的一项。项目紧的时候,大家只想赶紧开工,立项材料随便写写。但代价会在项目结束时集中体现:验收没有依据、复盘没有数据、下一次立项又从头摸索。

我通常建议团队至少守住一条:立项时的目标和验收标准必须写清楚。其他内容可以简化,这两项不能省。因为它们同时是执行依据和验收依据,省掉的成本会在后面加倍偿还。

项目立项如何做好项目申请?PMO入门指南与操作步骤

八、一份可以直接用的操作步骤清单

1. 提交前:自我检查七步

  1. 用一页纸写清项目要什么、花多少、什么时候见效,读给一个不了解项目的人听
  2. 核对 11 项核心要素是否全部填写,尤其是前置依赖与本期不包含清单
  3. 收益测算是否包含基线值、目标值、口径和验证时点
  4. 风险是否不少于三条,且每条都有触发条件与责任人
  5. 替代方案是否说明了为什么不选更小版本
  6. 干系人与决策机制是否明确到具体角色
  7. 提交时机是否落在预算评审或资源规划窗口之前

2. 评审中:让会议聚焦决策而非科普

评审会最容易低效的原因,是前十分钟在补背景。解决办法是要求提报方在会前 48 小时发出材料,评审人提前阅读,会议只讨论分歧点。

会议主持人的角色是控制节奏,把每个项目的讨论限制在三个问题上:收益口径是否成立、关键依赖是否可控、资源是否可落实。其他问题记录在案,会后书面回复,不占用会议时间。

3. 通过后:三步把审批变成承诺

  1. 归档最终版申请,明确这是后续变更的基准版本
  2. 在立项后 5 个工作日内召开启动会,把目标和验收标准同步给全体成员
  3. 设定第 30 天、第 90 天两个检查点,对照立项承诺回看进度

这三步看起来简单,但坚持做的团队不多。而恰恰是这三步,把立项从一次行政动作变成了项目的真正起点。

项目立项如何做好项目申请?PMO入门指南与操作步骤

回到最开始那 217 份申请。真正让我改变看法的不是驳回率,而是那 58 份一轮通过的申请有个共同点:它们读起来不像申请,像一份已经想清楚的作战计划。里面没有一句“大幅提升”“全面赋能”,全是具体的数字、具体的责任人、具体的时间点。

立项申请这件事,门槛不高但天花板很高。写清楚一份申请,本质上是在训练一种能力:把一个模糊的想法拆成可验证的假设,再为每个假设找到证据和责任人。这个能力,比任何模板都值钱。

下一步,我建议你做一件很小但很具体的事:把最近被驳回的三份立项申请找出来,用本文的 11 项要素逐条对照,标出缺失项,然后看看这三份申请的共同短板是什么。大概率你会发现,问题集中在两三个反复出现的点上。把这两三个点补上,你的下一次立项申请,一次通过的概率就会有明显变化。

常见问题解答(FAQ)

1. 项目立项申请书到底该写哪些内容?有没有一份能直接套用的结构?

我第一次被领导安排写立项申请的时候,对着模板发了半天呆,感觉什么都要写又不知道重点在哪。后来发现评审会上被追问的永远是那几个点,我返工三次才过一次。我就想知道,一份能让评审会少吵架的立项材料,核心骨架到底是什么?

一份能过评审的立项材料,核心是九个模块,顺序不要乱:一是一句话价值主张,说清这件事为谁解决什么问题;二是背景与现状数据,用基线数字说明痛点有多大;三是目标与成功标准,必须写成「指标+当前基线+目标值+达成时间」四要素,比如「订单对账时长从人均每周6小时降到1.5小时,上线后第3个月达成」;

四是范围边界,明确列岀做什么和不做什么,不做什么那一栏往往是评审时最省时间的部分;五是关键交付物与里程碑,颗粒度到阶段成果而不是任务清单;六是资源与预算,人力按角色×人天列,钱按科目列;七是风险与依赖,每条风险要带应对动作和责任人;八是收益与测算口径;九是不做的后果,这一条是给决策层看的。

判断依据很直接:评审会80%的争论都来自目标没量化和范围没边界,把这两块写实,会议时长通常能从90分钟压到40分钟。篇幅上正文控制在1500字以内,调研数据、报价单、架构草图全部放附件,正文只留结论和口径。

新手最容易犯的错是把立项书写成技术方案或工作汇报,立项材料的唯一目的是让决策者在有限信息下做出投不投、投多少的判断。

2. 立项评审时总被质疑收益怎么算,ROI和收益测算到底怎么做才站得住脚?

我是业务侧的项目负责人,每次立项都被财务和PMO追着问「你这个收益是怎么算出来的」。我手上有的是大概的感觉和几个案例,真要报数字就心虚,被问两次假设从哪来就答不上来了。这种情况收益部分到底该怎么写才不至于被当场拆穿?

先把收益分成三类分别处理:可货币化收益(增收、降本)、可量化非货币收益(处理时长、错误率、转化率、合规检查通过率)、战略型收益(能力建设、监管要求、生态卡位),三类的证明标准完全不同,不要混在一张表里。

可货币化收益必须写出计算链条,比如降本=涉及人数×人天单价×年化频次×替代率,每个因子都要标注来源:人数来自HR花名册,人天单价来自财务口径,频次来自上季度工单统计,替代率要说明为什么不是100%(通常取60%到80%,因为系统上线后仍有人工兜底环节)。

接着做三档测算:保守、中性、乐观,并给出敏感性分析,说明哪个假设变动10%会推翻结论,这比一个漂亮的ROI数字更能建立可信度。有两个动作能显著提升通过率:一是立项前找财务确认人天单价和折算口径,避免自己拍数;

二是把收益归属拆开,明确哪些是项目直接贡献、哪些需要业务运营配合才能兑现,后者要写明依赖方和承诺。汇报时先讲假设再讲结论,主动说「这个数字最不确定的部分是替代率,我们建议上线后第2个月用真实数据回归校准」,评审反而容易过。

最忌讳的是给一个精确到小数点后的ROI却说不清假设,那等于告诉评审你没想过风险。

3. PMO在立项环节到底该管什么?管多了被骂官僚,管少了项目一团乱,边界怎么划?

我在一家两百多人的公司做PMO,基本就我一个人,业务部门觉得立项就是填表盖章走个形式,老板又希望我把关质量。我一收紧流程就被吐槽拖慢业务,一放松又出现重复立项和资源打架。这个度到底怎么把握?

核心做法是分级立项,不要用一套流程管所有项目。按预算规模和跨部门程度分三级:A级(高投入、跨三个以上部门)走正式评审会,需要完整材料加财务意见;B级(中等投入、单一部门为主)走轻量评审,一份两页纸的立项说明加PMO审核即可;C级(小投入、可逆)只做备案登记,不设评审门槛。

经验值是把A级项目控制在年度项目总数的20%以内,超过这个比例说明分级标准定得太松,评审会必然泛滥。PMO的职责边界要守住三条:定标准(模板、分级门槛、收益口径),做把关(材料完整性、跨项目依赖冲突、关键资源冲突),做决策支持(组织评审、记录决策、把结论固化成项目章程);

不替业务方写方案,不替老板做决策,不替项目组背执行责任。流程上做三个硬性约束:材料提前3个工作日发出、单场评审控制在60分钟内、立项通过到项目启动不超过5个工作日。

衡量PMO立项工作好坏的指标不是流程有多完整,而是立项材料一次通过率和立项到启动的平均周期,前者低说明模板和辅导不到位,后者长说明流程在空转。如果只能保一件事,先保依赖和资源冲突的排查,重复立项和资源打架造成的损失远大于材料写得不漂亮。

4. 立项通过之后就算结束了吗?立项文件和后面的项目执行到底是什么关系?

我们公司立项的时候材料写得挺漂亮,执行起来完全是另一回事,范围一路膨胀、预算超了30%,复盘的时候大家都在说「当初立项就没想清楚」。我作为PM很困惑,立项到底交付的是什么,通过之后我该拿它干什么?

立项真正的交付物不是那张审批表,而是三份东西,缺一份后面都会出问题:一是项目章程,明确项目负责人、授权范围、决策路径和汇报节奏,签字生效;二是范围基线,包含明确的交付物清单、不做什么的清单,以及变更规则;三是成功标准与验收口径,写清谁来验收、按什么标准验收、什么时候验收。落地动作有三个。

第一,立项通过后48小时内开启动会,把章程、范围基线、成功标准当面过一遍,让所有相关方在同一份文件上确认,这一步能挡掉后面大半的扯皮。

第二,把立项材料里所有未经验证的假设登记成假设日志,逐条写清「假设内容、验证方式、验证时间、假如不成立怎么办」,立项阶段的假设在几个月后一定会有一两条不成立,届时按预案处理而不是临时救火。

第三,任何范围变更必须走变更单,并且强制在范围、工期、成本三者中至少调整一项,不允许三者全不变,这是防止范围无声膨胀最有效的一条硬规则。判断立项质量其实有个简单标准:如果立项输出里找不到变更规则和假设清单,执行阶段几乎必然出现范围失控和预算超支。

另外提醒一点,立项材料可以随项目复杂度裁剪,篇幅、附件、评审层级都能简化,但目标量化、范围边界、验收口径这三项任何项目都不能省,越是小项目越是不写,后期越容易在这里翻车。

读者评论

袁
袁知夏

份样本、26.7%一次通过率这个数字我有点疑问:用现在总结出的标准去回看过去的申请,本身带点后见之明的味道。而且“30分钟看懂”是评审人当时的真实感受,还是作者作为研究者的自我判断?如果只是自己打分,那这个比例只能说明标准升级了,未必能说明当时的项目都是被写死的。

李
李书瑶

矩阵组织那段很有共鸣,我们公司就是资源在职能线和项目线之间抢,立项会开着开着就变成“人从哪儿出”的扯皮。但补一点:资源置换方案写在申请里只是一半,得提前跟职能部门私下对齐口径,否则材料再清楚,会上照样被卡。先沟通再上会,往往比把文档改十遍管用。

黎
黎佳宁

前置依赖与责任方”这节我想再加一项:依赖的确认状态。写“由某团队提供接口”和写“该团队已确认排期在第X周”,完全是两个承诺强度。前者只是把名字写上去,责任其实没落地。我见过不少立项书依赖列得很全,但一条都没确认过,启动后照样堵在第一周。

文章包含AI辅助创作:项目立项如何做好项目申请?PMO入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/277373

赞 (0)
飞飞飞飞
项目立项项目编号教程:PMO入门指南,避坑指南
上一篇 2天前
项目立项项目名称全流程:PMO流程优化与一文讲清
下一篇 2天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
