项目立项周期看起来是“交一份材料、开一次评审、等一个批复”,实际最容易拖慢进度的,往往不是签字本身,而是需求反复、关键数据缺失、资源没确认,以及评审排期无人负责。项目经理要管的不是一个笼统的“立项天数”,而是从需求进入决策到批准条件明确之间,每一段工作、等待和返工。
一、先说结论:立项周期要按关键路径管理
1. 先统一周期口径,再讨论要多久
“立项周期”至少有四种常见起点:业务方提出想法、项目经理收到需求、材料正式提交、立项部门确认受理。终点也可能是评审通过、获得预算、完成审批签字,或具备启动条件。起止点不同,同一个项目就可能被统计出完全不同的周期。
我建议项目经理在排期前写明两个日期:周期起点和周期终点。例如,内部改进项目可以从需求正式受理日起算,到决策人给出“批准、附条件批准或暂缓”结论时结束。工程建设或政府投资项目则可能有另外的审批口径,不能直接套用内部项目的定义。
2. 总周期不等于所有任务工期相加
立项工作通常包含并行任务。业务部门梳理流程时,技术团队可以同步评估架构,财务团队也可以核算预算。如果把所有任务耗时简单相加,会把周期估长;如果只看实际写材料的时间,又容易漏掉评审排队和补充信息等等待。
更实用的估算方式是沿着关键路径计算:先列清任务依赖,再确认哪些工作可以并行,最后将关键路径上的工作时间与等待时间分别计算。周期管理的重点不是把所有环节压到最短,而是尽量减少不必要的等待和返工。
可以先把周期拆成三类:项目团队可直接控制的工作时间、依赖他人确认的等待时间、由材料或结论不充分导致的返工时间。三类时间的处理方法不同,不能统一归结为“抓紧一点”。

3. 立项周期管理的目标是形成可决策的结论
立项不是把申请表填完就算结束。项目经理要推动决策人回答几个问题:要解决什么问题,为什么现在做,预计投入多少,关键资源能否落实,风险是否可接受,批准后由谁负责。若审批结论只有“原则同意”,却没有预算边界、责任人和后续条件,项目可能名义上通过,实际仍然无法启动。
我的判断原则是:一个立项流程是否有效,不只看批得快不快,还要看决策是否清楚、承诺是否可执行、后续是否能追溯。速度很重要,但不能以牺牲决策质量为代价。
二、背景与真实场景:为什么“只等签字”通常是误判
1. 内部立项和行政审批不是同一条流程
企业内部项目立项,主要解决组织是否投入人力、预算和管理注意力。流程通常围绕需求、收益、方案、资源、风险和授权展开。不同组织的审批层级和材料要求不同,应以本单位制度为准。
工程建设或政府投资项目可能还涉及项目建议书、可行性研究、用地、环评、能评等事项。具体要求会受到项目性质、投资主体、建设规模和所在地规则影响。项目经理若负责此类项目,应单独建立外部审批清单,核实当前适用要求,不要把企业内部立项模板当成完整手续指南。
2. 立项通常卡在决策输入,而不只是审批权限
一个常见场景是:业务部门提出“希望上线一套新系统”,技术部门询问系统边界,财务部门询问预算测算方式,安全部门关心数据范围,管理层则想知道预期收益。各部门的问题都合理,但如果没人把问题汇总成一套可评审的决策材料,项目就会在多个沟通线程中来回打转。
这也是为什么项目经理不应只做催办人。催办能提醒别人回复,却不能替代问题澄清。更有效的做法是把每个待确认事项写成“问题、需要的答案、责任人、截止日期、未确认的影响”,让协作对象知道自己要做什么,以及不回答会造成什么后果。
3. 立项周期有日历时间,也有组织成本
项目经理常用工作日衡量计划,但对业务方来说,真正感受到的是从提出需求到得到明确结论的日历时间。长假、固定评审会、预算窗口、关键人员出差,都可能增加日历等待。因此,周期计划最好同时记录工作日和日历日期,并标记组织内的固定决策窗口。
还有一种容易被忽略的成本:关键人员被反复拉进会议,反复解释相同背景,或多次修订不同版本的材料。即便账面周期没有明显增加,这些重复协作也会挤占实际交付时间。项目经理在复盘时应记录会议轮次、退回次数和待决事项,而不只是统计批复日期。

三、拆解常见误区:看起来在推进,实际可能在制造延误
1. 误区一:把“提交材料日”当作周期起点
材料提交日容易记录,却可能掩盖此前数周的需求讨论和材料准备。如果管理层要衡量从业务需求提出到决策的整体响应速度,只统计正式提交后的天数,就会低估用户真实等待时间。
我通常建议同时保留两个口径:端到端周期从需求正式登记起算,审批周期从材料确认受理起算。前者用于改善整体服务效率,后者用于分析评审和授权流程。两者并不冲突,但不能混为一个数字。
2. 误区二:把审批时间当成完整立项时间
“领导两天就批了”不一定意味着项目两天立项。前面可能经历了范围讨论、预算确认、技术方案评估和多轮改稿。反过来,如果评审材料提交后长期没有结论,也不能一概归因为审批人效率低,可能是议题未排入会议、决策权限不明确或缺少必要输入。
项目经理应把“材料准备”“评审等待”“审阅与决策”“退回补充”分开记录。只有这样,复盘才能回答周期到底消耗在哪里,而不是靠印象互相归责。
3. 误区三:材料越厚,立项越稳
文档页数不等于论证质量。评审者需要的不是把所有背景资料堆在一起,而是能迅速找到决策依据:问题和目标、方案取舍、投入估算、风险边界、资源承诺,以及项目不做的代价。
我会优先检查材料的“可追问性”:收益数字能否说明计算口径,关键假设能否找到责任人,成本是否包含实施与后续维护,风险是否对应具体应对动作。材料短但能回答问题,往往比材料长却没有决策重点更有效。
4. 误区四:评审意见没有分类,导致所有建议都变成必改项
评审意见可能是阻断审批的必要条件,也可能是对方案的优化建议,或只是需要会后跟踪的风险提示。如果项目经理不区分优先级,团队可能花大量时间修改非关键表述,却没有及时处理预算缺口或数据安全疑问。
可以把意见分成三类:不满足就不能批准的“决策条件”、批准前需补齐的“材料条件”、不阻断决策但要进入后续计划的“执行建议”。每条意见都配负责人和完成日期,评审后统一确认处理状态。
5. 误区五:批准就是启动,后续事项可以边做边补
附条件批准并不等于所有条件自动满足。如果预算尚未确认、负责人没有接受任命、关键供应商未选定,项目可能无法按批准日期启动。项目经理应将批准结论转成一张启动检查清单,明确每个条件由谁完成、在哪个日期前完成、未完成时如何升级。
立项结束的标志,不宜只写成“审批通过”。更稳妥的定义是:决策结论已记录,批准范围和资源边界已明确,待办条件有负责人,项目经理和后续团队完成交接。

四、专业判断逻辑:按阶段门拆解立项工作
1. 阶段一:需求提出与初筛
初筛的目标不是立刻决定“做或不做”,而是确认问题值得进一步论证。项目经理要识别提出人、受影响对象、当前替代做法、问题发生频率和紧迫程度。若需求只是一个解决方案名称,例如“换系统”或“做自动化”,就应继续追问它要解决的业务问题。
这一阶段的输出可以很轻量:一页需求说明,包含问题、目标、范围初稿、业务负责人和期望决策时间。进入下一阶段的条件,是有人愿意对问题和目标负责,而不是只有项目经理在推动。
2. 阶段二:范围与方案成形
范围说明应当同时写“做什么”和“不做什么”。例如,项目目标是改善客户服务流程,不代表第一期就要覆盖所有业务线、历史数据和全部自动化场景。把范围边界写清,可以减少评审后因预期不一致而重新估算预算。
方案论证至少要说明推荐方案、可选方案和不选择其他方案的原因。对于不确定性较高的部分,可以提出小范围验证或分阶段交付,而不是强行把所有未知都包装成确定计划。
3. 阶段三:可行性、收益、成本与风险论证
收益测算应标明口径和假设。例如,预计减少人工处理时间,不应直接写成“节省两个人”;应说明当前处理量、平均处理时长、自动化覆盖比例,以及节省的时间是否能够转化为成本减少或产能释放。无法可靠量化的收益,可以说明观察指标和复核时间,不必为了显得完整而编造精确金额。
成本也要覆盖完整周期。除采购或开发成本外,还需考虑数据整理、接口改造、培训、运维、合规检查和后续升级。风险则要与应对动作挂钩:写出发生条件、影响、负责人、缓解措施和剩余风险,比只标注“风险中等”更有决策价值。
4. 阶段四:资源和依赖确认
项目经理应把依赖拆成明确承诺,而不是只写部门名称。比如“信息安全部门支持”太模糊;“安全负责人在方案评审前确认数据分类和访问边界”才有可跟踪性。预算、关键岗位、外部采购、数据权限和业务代表时间,都要分别确认。
如果关键资源无法在立项前完全锁定,材料要说明资源假设及其验证日期。这样决策人可以选择批准、附条件批准或暂缓,而不是在信息不完整时误以为所有条件已经落实。

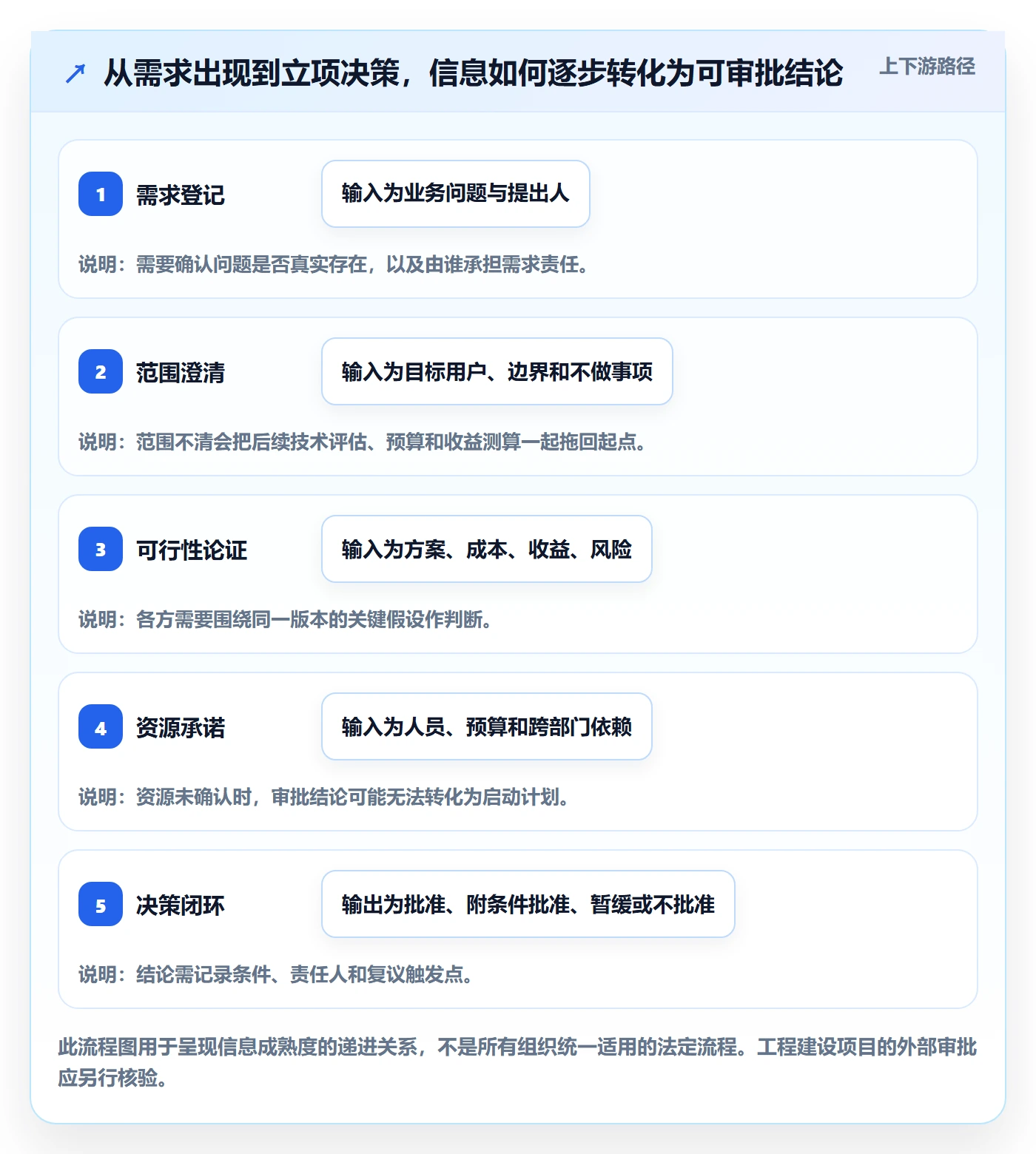

5. 阶段五:评审、审批与结论闭环
评审材料应围绕决策问题组织,而不是照部门顺序拼接。建议开会前说明希望决策人回答什么、哪些事项已确认、哪些事项仍存在选项,避免会议变成临时补课。重要意见应有唯一记录入口,会议结束后发出结论和待办。
项目经理可以要求结论落在四种状态之一:批准、附条件批准、暂缓、拒绝。暂缓要说明缺少什么信息和何时复议;拒绝要记录原因,便于业务调整或停止投入;附条件批准要说明条件是否阻断启动。
| 阶段 | 主要输入 | 关键输出 | 进入下一阶段的判断 |
|---|---|---|---|
| 需求初筛 | 业务问题、提出人、紧迫性 | 需求简报、业务负责人 | 问题明确且有人负责 |
| 范围与方案 | 目标、边界、关键假设 | 范围说明、方案选项 | 评审者能看懂做什么与不做什么 |
| 论证与估算 | 方案、成本、收益、风险 | 可行性分析、投入估算 | 关键结论有口径、有依据、有责任人 |
| 资源确认 | 人员、预算、跨部门依赖 | 资源承诺、未决条件 | 启动所需资源已落实或有验证计划 |
| 审批与交接 | 完整决策材料、评审意见 | 决策记录、启动条件、责任移交 | 批准范围清楚,后续事项有人承接 |

6. 用关键路径倒排计划,而不是凭感觉报日期
倒排计划时,先从期望决策日向前推:评审材料冻结日、各部门确认日、可行性分析完成日、需求范围确认日、需求受理日。每个日期都应绑定责任人和依赖条件。如果评审会每两周召开一次,错过一个窗口可能比多写两天材料影响更大,因此评审窗口要尽早确认。
对不确定任务,可以采用区间估算并标记依据。例如,首次整理业务数据可能需要3至5个工作日;若数据归属不清,则另设风险缓冲,而不是把不确定性藏进一个看似精确的日期。计划的价值在于暴露风险,不在于制造确定感。
五、具体案例:一个内部业务系统升级如何拆出周期
1. 先说明案例边界,避免把示例误当行业基准
下面以一家约120人的企业升级内部业务系统为例。业务团队希望统一客户处理流程,项目需要业务、技术、财务和安全人员共同参与。案例数字是用于说明拆解方法的情景模拟,不是行业平均周期,也不代表任何特定组织的审批规定。
团队最初把项目描述为“新系统上线”,但访谈后发现,真正问题是不同团队重复登记客户信息,处理状态无法共享,管理层也难以追踪积压事项。项目范围因此从“购买软件”调整为“统一关键流程、明确数据责任,并分阶段迁移现有记录”。这个变化发生在正式立项前,避免了按模糊需求直接估算预算。
2. 把32个工作日拆成可管理的阶段
示例团队将端到端周期定义为需求正式登记至决策结论发出,最后共32个工作日。其中24天是实际准备、论证、修改和确认工作,8天是评审排期等待。这个拆分不是为了追求漂亮数字,而是帮助项目经理判断:哪些时间可以通过提前准备改善,哪些需要协调决策窗口。
| 阶段 | 工作时间 | 等待时间 | 主要风险 |
|---|---|---|---|
| 需求初筛与访谈 | 3天 | 0天 | 受访业务人员覆盖不足 |
| 范围澄清与方案比较 | 4天 | 0天 | 目标被解决方案替代 |
| 技术、收益与风险论证 | 5天 | 0天 | 成本或收益假设缺乏依据 |
| 资源与预算确认 | 3天 | 0天 | 关键资源没有明确责任人 |
| 材料整合与内部核对 | 2天 | 0天 | 不同部门使用不同版本 |
| 评审窗口等待 | 0天 | 8天 | 未提前确认会议安排 |
| 意见补充与修订 | 5天 | 0天 | 意见没有区分阻断项和建议项 |
| 决策记录与交接 | 2天 | 0天 | 附带条件没有进入跟踪清单 |
3. 复盘改进重点不是压缩所有步骤
从模拟记录看,最容易改善的是评审排期和材料返工。团队若在需求初筛阶段就预约评审窗口,可以降低排队风险;若在评审前统一预算口径、收敛数据问题,也能减少会后补充。相反,跳过需求访谈、风险论证或资源确认,可能只是把问题推迟到项目启动后,最终用更高成本处理。
我会把复盘结论写成可验证的行动,而非“以后加强沟通”。例如:下次需求受理后两个工作日内确认业务负责人;评审前设定材料冻结日;所有评审意见进入同一记录表;预算估算注明成本口径和维护周期。下一次复盘时,再看这些动作是否降低了返工次数和等待时间。

六、不同组织规模与工具条件下,项目经理可以怎么做
1. 小型、单部门、低风险项目:用轻量流程换取响应速度
如果项目范围小、影响部门少、预算可控,而且失败后容易回退,不需要一上来就准备几十页论证材料。用一页立项简报说明问题、目标、负责人、投入、风险和验收方式,再由有授权的人做快速决策,通常更合适。
轻量不等于没有记录。至少要留存决策日期、批准范围、预算边界、责任人和验收指标。若项目中途扩大范围,再触发补充评审。这样既避免小项目被流程拖慢,也避免“小项目”名义掩盖不断增长的投入。
2. 跨部门、涉及系统或数据的项目:把依赖确认前置
系统类项目常见的周期风险不是写方案,而是数据权限、接口改造、安全评估、采购和业务代表投入。项目经理应在完整方案形成前列出依赖清单,逐项确认责任人、所需输入和答复日期。若某项依赖会决定方案选择,就要把它提前到决策之前,而不是留到实施阶段再发现。
对于100人以上、协作链条较长的组织,需求、缺陷、评审意见和决策记录若分散在邮件、文档与即时通信中,版本追踪和责任交接会变得困难。像PingCode这类项目管理平台,可以作为统一跟踪载体之一;但平台只负责记录和协作,不会自动替团队完成范围澄清、预算承诺或管理层决策。
如果组织正在评估PingCode,可以把私有化部署能力和Jira迁移支持纳入验证清单。不要只看功能演示,应通过实际样本验证历史事项、附件、评论、权限和工作流是否按预期迁移,并核对当前版本、部署方式、实施责任与服务边界。是否适合国产替代,要结合安全要求、现有流程、迁移成本和运维能力判断,不宜用“某个平台适用于所有团队”的结论代替评估。
3. 工程建设或政府投资项目:把外部手续作为独立工作流
这类项目的周期可能受行政审批、专项评价、土地条件、资金安排和所在地要求影响。项目经理应建立外部事项清单,记录适用依据、主管部门、材料前置条件、咨询渠道和计划窗口。涉及法定时限、审批先后顺序或专项要求时,应以当前有效规定和主管部门口径为准。
企业内部立项与外部审批可以并行准备的部分,应在合法合规前提下识别出来;必须以前置批复为条件的事项,则应如实放入关键路径。不要为了让排期好看,假设所有外部手续都能并行,也不要将个别地区的经验当成全国统一规则。
4. 给项目经理的周期跟踪字段
跟踪表的目标不是增加填表负担,而是快速发现下一步卡在哪里。建议从最少字段开始,团队能持续更新比字段齐全但没人维护更重要。
- 阶段与任务:当前正在完成的具体工作,而不是只写“立项中”。
- 责任人与协作方:谁负责产出,谁需要确认,谁拥有决策权限。
- 计划开始与完成日期:同时记录基线日期和当前预测日期。
- 前置依赖:任务开始需要哪些输入或决定。
- 状态与等待对象:区分进行中、待确认、待评审、待补充和已关闭。
- 首次提交、退回、补齐和决策日期:用于后续定位返工和排队时间。
- 风险与下一步动作:每个风险都要对应负责人、触发条件和处理日期。

七、不同情况下的行动建议与取舍
1. 需求明确、资源稳定、评审窗口固定
这种情况下,项目经理应重点优化材料一次通过率。提前发出决策问题清单,明确收益和成本口径,评审前安排业务、技术、财务和安全等必要角色进行一次交叉核对。若评审周期可预测,不必为追求更快而打乱验证顺序。
取舍上,可以接受适度的准备时间,换取决策完整和后续少返工。尤其是预算、数据和运维责任尚未明确的项目,省下几天准备时间,可能换来启动后更长的等待。
2. 需求紧急,但方案或数据仍不确定
先判断紧急程度来自真实业务损失,还是单纯的期望日期。如果风险较高且拖延代价明确,可以把项目拆成阶段:先批准小范围验证,限定投入上限和周期,再依据验证结果决定是否扩大范围。这样比把所有未知都写成确定计划更诚实,也更利于控制损失。
取舍上,阶段化方案会增加一次复核和交接,但能避免一次性承诺过多资源。需要明确试点成功标准、停止条件和后续决策日期,否则“试点”很容易变成没有退出机制的长期项目。
3. 多部门意见冲突,且决策权不清
先绘制简单的决策角色表:谁提出需求,谁提供专业评估,谁承担预算,谁有最终批准权,谁负责执行。将冲突整理成可选择的方案及其影响,例如成本、风险、范围和时间,而不是把分歧原样交给评审会。
取舍上,明确决策权可能让某些参与方无法得到全部偏好,但能避免项目长期停留在“再征求一次意见”。如果组织制度没有清楚授权,应先通过管理层确定决策路径,再承诺立项日期。
4. 项目涉及较高合规、资金或外部审批风险
提高证据要求:关键数据注明来源和日期,风险项记录缓解措施与责任人,必要的合规或专业意见形成可追溯记录。外部审批事项应设单独计划和责任接口,预留因补件、政策解释或前置条件变化产生的空间。
取舍上,严格核验可能拉长前期周期,但这不是低效本身。对高影响项目,较慢但可追溯的决策,通常优于快速通过后再因关键条件不满足而停摆。具体材料和程序仍以组织制度、适用法规及主管部门要求为准。
5. 立项已经拖延,如何止损而不是继续催
先做一次短时限诊断:当前任务是什么,已等待几天,等待谁的输入,是否有明确截止日期,若继续等待会影响哪个决策或窗口。然后把问题分成三类:材料缺失、责任不清、授权或排期受阻。不同问题需要不同的升级路径。
如果材料缺失,指定单一负责人和最小补充范围;如果责任不清,要求管理者确认责任人;如果排期受阻,申请明确的决策窗口或替代决策方式。不要把“再催一次”当作唯一措施,也不要通过反复召开没有决策目标的会议制造忙碌感。
6. 立项周期复盘的四个指标
建议按组织实际情况跟踪以下指标,并且在统计前固定口径。不要只追求周期变短,还要同步观察决策质量和后续启动状况,否则团队可能通过延后登记、减少必要检查等方式“优化数字”。
- 端到端周期:从需求登记到决策结论的工作日或日历日,需注明采用哪一种。
- 审批等待时间:材料确认受理至评审或决策完成的时间,用于识别排期与授权问题。
- 退回与补充次数:观察需求澄清和材料质量是否稳定,需统一“退回”的统计定义。
- 批准后启动准备完成率:检查获批项目的资源、责任人和启动条件是否真正落实。
若暂时没有历史基线,不必急着制定硬性目标。先连续记录若干个同类项目,按项目规模、风险和审批路径分组,再比较周期构成。小型内部改进项目与跨部门系统项目混在一起求平均值,通常会得出对排期没有帮助的数字。

八、总结:把立项周期变成可解释、可复盘的管理过程
1. 项目经理下一步可以立刻做的三件事
第一,给当前项目写清周期起点、终点和统计口径。第二,把剩余工作拆成任务、责任人、依赖和日期,并标出评审排期、预算确认等等待点。第三,提前准备决策问题清单,把必须在评审会上拍板的事项与团队可以会前解决的问题分开。
如果团队已经有多个立项项目,可从最近完成的同类项目开始复盘,记录实际工作时间、等待时间、退回次数和批准后未完成条件。少量可靠的本地数据,通常比未经验证的行业平均周期更适合指导下一次排期。
2. 最终判断:追求更快之前,先确认快在哪里
立项周期管理的核心,不是压缩所有步骤,而是让每一步都知道要交付什么、由谁负责、什么时候需要决策,以及哪些条件可能让计划失效。项目经理真正能改善的,通常是需求模糊造成的返工、责任不清造成的停滞、评审窗口缺失造成的等待,以及批准后无人接手造成的二次启动。
下一次项目立项,不妨先画出一条从需求登记到决策交接的关键路径,再把每个等待点写成一个可回答的问题。只有当周期能被解释,团队才知道应该缩短什么、保留什么,以及何时需要接受更充分论证所带来的时间成本。

常见问题解答(FAQ)
1. 项目立项周期从哪一天开始、到哪一天结束?
我在不同部门对立项进度时,经常听到有人从提交申请算起,也有人从需求提出时开始算。复盘时口径对不上,就很难判断项目究竟卡在了哪里。
先在项目启动前约定统计口径。建议将“需求提出日”作为端到端周期的起点,将“审批结论正式确认日”作为立项周期终点;同时单独记录材料正式受理日、审批通过日和实际启动日。这样既能看到完整周期,也能区分材料准备、审批等待与启动交接各自耗时。
2. 项目立项通常需要多长时间,项目经理该怎么估算?
我需要向团队和管理者排计划时,最想知道立项要预留多久,但不同项目的范围、材料和审批安排差别很大。直接套用一个固定天数,实际执行时往往会偏差明显。
不要把未经核实的行业平均天数当作承诺。先列出需求澄清、方案论证、预算确认、材料编制、评审排期、意见修改等任务,为每项标注负责人、前置依赖和预计工作时间;再区分团队可控的处理时间与排会、跨部门确认等等待时间,并为高不确定事项设置缓冲。估算值应根据本组织历史记录和审批制度校准。
3. 怎样减少项目立项过程中的退回和反复修改?
我准备立项材料时,常遇到评审后才发现预算依据不足、关键部门没有确认,或者评审人对项目范围理解不一致。每次补材料都要重新协调,周期也跟着拉长。
提交前先做一次决策准备检查:目标和范围是否明确,收益与成本依据是否可追溯,人员和预算是否有负责人确认,主要风险及应对措施是否写清,评审人与批准权限是否明确。把评审意见集中到统一入口,区分必须修改项和建议项,并记录版本、责任人和完成时间,可减少多头反馈与重复返工。
4. 企业内部项目立项和工程建设项目审批可以用同一套流程吗?
我接触的项目既有部门内部改进,也有涉及建设或政府投资的项目,看到的材料清单和审批环节并不相同。照搬一套流程,可能漏掉必须核实的外部要求。
不应直接视为同一套流程。企业内部立项通常围绕业务价值、范围、预算、资源和组织授权展开;工程建设或政府投资项目可能还涉及项目建议书、可行性研究及用地、环评、能评等要求,是否适用取决于项目属性、所在地和现行规定。遇到此类项目,应先核对本单位制度及主管部门要求,再据此编制周期计划。
核心关键词
文章包含AI辅助创作:项目立项周期全流程:项目经理实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/276420
读者评论
文章把立项周期拆成工作、等待和返工三类,比较贴近实际。尤其是明确周期起止口径这一点,能避免不同部门拿不同数据互相解释。
对评审意见分类的建议很实用。把阻断审批的决策条件、材料条件和执行建议分开,确实能减少团队在非关键表述上反复修改。
文中强调立项不等于简单提交材料,这个判断比较客观。很多项目真正卡住的原因是范围、预算和资源没有形成可执行的共识。
收益测算部分值得参考,不能只写节省多少人力,还要说明数据口径和实际转化方式。对于早期信息不足的项目,采用观察指标比编造精确收益更稳妥。
文章对内部立项和工程建设、政府投资审批作了区分,这一点可以降低误用风险。不过实际操作时仍需结合本单位制度和当地具体要求进一步核实。
