研发团队讨论“JIRA是什么意思工具对比”时,真正要解决的通常不是英文缩写,而是一个更具体的问题:需求、代码、测试、发布和跨团队协作,到底要不要放进同一套工作系统?工具选错的成本,往往不是每月多付几百元,而是半年后团队仍靠表格补字段、靠会议对齐状态、靠人工追问谁在等谁。
研发团队效率提升:2026年6款热门JIRA是什么意思工具对比
一、先讲结论:选工具不是选功能最多的,而是选摩擦最少的
1. 六款工具的适用结论
先澄清标题中的“JIRA是什么意思”:Jira 是一款面向项目与问题跟踪的协作软件名称,研发团队常用它管理需求、缺陷、任务和迭代。对大多数团队而言,重点不是追究名称含义,而是弄清楚它与其他工具在流程、数据、部署和扩展方式上的差别。
本文比较 Jira、PingCode、Azure DevOps、Linear、GitLab 和 YouTrack。我的结论不是给六款工具排一个不分场景的名次,而是把它们放到不同的研发管理问题里看:Jira适合需要高配置和丰富生态的团队;PingCode适合需要统一管理需求、项目、测试等环节的中大型研发组织;Azure DevOps适合微软技术栈和工程流水线协同;Linear适合追求轻量、快速的产品研发团队;
GitLab适合把代码、审查、流水线和问题管理集中在一个平台的团队;YouTrack适合希望灵活配置、同时重视问题跟踪与敏捷协作的团队。
如果团队只有十几个人,先看上手速度和日常操作成本;如果团队超过一百人,先看权限、流程治理、跨项目视图、数据口径和迁移能力。用户规模不是硬性门槛,但组织越大,工具的隐性治理成本越可能超过订阅费用。
| 工具 | 优先考虑的场景 | 主要优势 | 选型时要重点验证 |
|---|---|---|---|
| Jira | 流程复杂、已有相关生态或插件积累的团队 | 工作流、字段和生态扩展能力较强 | 配置治理、插件依赖、权限复杂度和管理维护投入 |
| PingCode | 中大型研发组织,希望覆盖需求、项目、测试等协作环节 | 研发管理场景覆盖较完整,便于按组织流程落地 | 流程映射、数据迁移、系统集成和管理员投入 |
| Azure DevOps | 使用微软开发与云服务,重视代码、构建、测试协同 | 工程工具链关联度高 | 非微软工具接入体验、组织权限设计和团队采用度 |
| Linear | 规模较小、习惯敏捷协作、偏好快速操作的产品研发团队 | 界面和任务流相对简洁,操作反馈快 | 复杂治理、深度定制、本地部署等需求是否适配 |
| GitLab | 希望在同一平台串联代码仓库、审查、流水线与问题管理 | 代码与交付流程结合紧密 | 非代码工作流、跨部门协作和配置边界 |
| YouTrack | 重视问题跟踪、敏捷流程和自定义字段的团队 | 任务管理与问题追踪较灵活 | 周边生态、组织级汇总及成员学习成本 |
表格中的“优势”不是对所有团队都成立。例如,功能丰富对有专职管理员的组织可能是优势,对缺少工具运营人员的小团队却可能意味着额外负担。选型时应把团队现状和目标流程一并评估,而不是把产品功能数量直接等同于研发效率。
2. 用一条决策规则缩小范围
我建议先按三个问题筛选:第一,团队的主要瓶颈是在需求协作、工程交付,还是跨部门治理;第二,代码仓库、测试、文档和身份权限系统目前分别在哪里;第三,谁负责长期维护项目模板、字段、工作流和集成。答案比“哪款工具最热门”更有决策价值。
- 瓶颈是需求到测试之间断档:优先评估能否串起需求、任务、测试与发布状态的方案。
- 瓶颈是代码构建和部署协同:重点评估代码仓库、合并审查、流水线与工作项的关联能力。
- 瓶颈是流程复杂但维护人手少:减少过度定制,把“足够匹配且容易维护”放在“理论上无所不能”之前。
- 瓶颈是跨部门与多项目治理:重点看权限、组合视图、审计、数据口径与模板复用。
下面的评分不是产品测评结果,也不代表公开市场统计。我用一个建议权重作为初筛框架,帮助团队把“感觉好用”转成可讨论的指标。实际分数应由试点团队按统一任务验证后填写。

二、背景与真实场景:效率问题通常藏在交接点,而非任务数量里
1. 需求、代码和测试各自有记录,不等于流程已经连通
常见的研发现场是:产品需求写在需求文档里,开发任务在项目工具中,代码提交记录在仓库,测试用例又在另一处,发布计划靠群聊同步。每个系统单独看都能工作,但一旦有人问“这个需求为什么延迟”“本次发布还剩哪些高风险缺陷”,团队就要花时间人工拼接信息。
我会把这种状态称为“数据都在,关系不在”。真正有用的工作系统至少要让团队回答:一个需求拆成了哪些任务;任务对应哪些代码变更;代码是否进入测试;缺陷会影响哪个版本;发布前还有谁需要确认。工具是否支持这些关联,通常比它有多少种视图更能影响效率。
例如,一项需求被拆为前端、服务端和测试任务。如果三者没有共同的需求标识,管理者看到的可能只是三个看似独立的任务。遇到延期时,团队需要开会追溯依赖关系,而不是从系统视图快速定位阻塞节点。
2. 组织规模变化会改变“好用”的含义
五人团队可以通过口头约定解决字段不一致;五十人团队可能需要模板和统一命名;一百多人、多个产品线并行时,权限边界、统计口径、流程例外和审计要求会逐渐变成日常问题。小团队追求速度,大组织还需要可预测、可追踪和可复用。
因此,我不会只用“每人每周少点几次”衡量工具价值。对大团队来说,更重要的可能是减少跨团队等待、降低状态汇报成本、缩短新人理解项目的时间,以及避免项目负责人各自定义“已完成”的含义。
3. 从任务管理升级到研发协作,常见有三个阶段
第一阶段是记录:把任务从邮件和即时消息搬到统一入口,明确负责人、截止时间和状态。这个阶段目标是减少遗漏,不宜一上来搭建复杂审批。
第二阶段是连接:建立需求、任务、缺陷、代码、测试与版本之间的关联,让状态变化有来源可查。此时工具集成和字段设计会影响数据是否可信。
第三阶段是治理:当多个团队共享系统后,再逐步统一模板、权限和报表定义。治理要建立在真实使用习惯之上,否则只是把旧流程的复杂性搬进新系统。

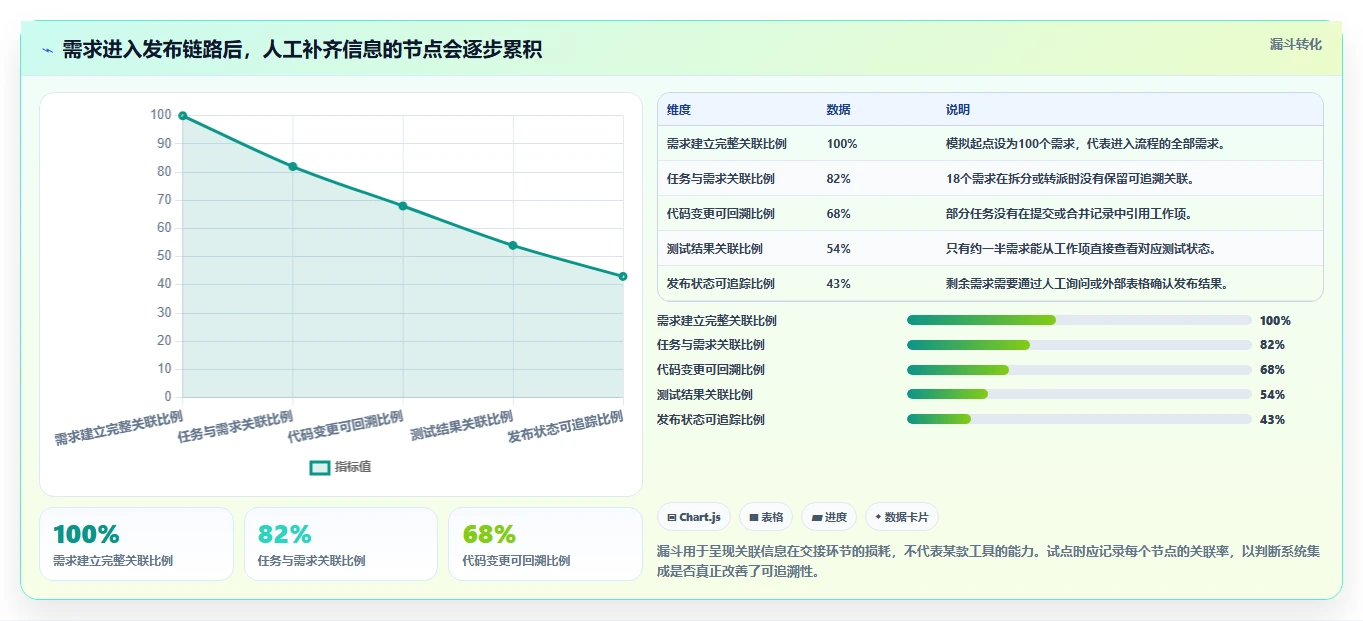

下面的流程图用一个示意项目说明,研发信息流常在哪些节点发生断裂。节点数量和耗时均为情景模拟,不是行业平均值,团队可替换为自己的访谈或系统数据。

三、常见误区:买下工具不等于研发流程自动变好
1. 把功能数量当成效率的代理指标
功能列表越长,未必越适合团队。每增加一个状态、字段或审批节点,都会增加填写、维护和解释成本。若团队没有明确的数据使用目的,字段很容易成为“为了以后可能有用”而保留的负担。
我建议把每个字段都追问到底:谁会填写?在哪个环节填写?谁会读取?读取后会采取什么行动?如果四个问题都答不出来,这个字段暂时不应该进入默认流程。对工具也是如此:不能说清楚某个功能对应哪种实际工作,就不要把它列为必选项。
2. 认为流程越严格,交付就越可控
强制所有任务走同一条流程,表面上看起来统一,实际可能把探索性工作、线上故障、常规需求和技术债务混为一谈。流程过度统一时,成员会绕过系统,用即时消息和个人表格处理例外,最终形成“两套真相”。
较稳妥的做法是先定义少量共同状态,再针对确实不同的工作类型建立有限分支。比如线上故障需要快速响应和复盘,常规功能需求需要评审与验收,技术债务可以采用更轻的审批。分支必须有触发条件和负责人,否则只是把复杂度隐藏起来。
3. 把仪表盘当成数据质量的替代品
图表能让信息更容易阅读,却不能修复错误或缺失的数据。若负责人更新状态不及时,任务工时口径不同,或“完成”没有统一定义,漂亮的趋势图可能只是把偏差画得更清楚。
我会把报表验收拆成两个问题:一是数据从哪里来,能否追溯到具体工作项;二是这个指标是否会影响行动。如果团队只看燃尽图,却没有对应的阻塞处理机制,那么图表并没有形成管理闭环。
4. 只对比订阅价格,忽略迁移和运营成本
工具预算不仅是许可费用。迁移旧任务、重建权限、配置工作流、开发集成、培训成员、处理历史数据,以及长期维护插件,都可能形成一次性或持续性成本。迁移时如果只导入标题和负责人,却丢失评论、附件、关联关系与审计记录,所谓“数据迁移完成”并不意味着业务连续性完成。
建议把总拥有成本按至少两年估算,分别列出订阅、实施、迁移、集成、管理与培训投入。企业版功能也要核实具体授权范围和当前报价,不能把某个公开套餐页面的价格直接套用到所有组织。
5. 把“支持敏捷”理解成“团队必须套用同一套敏捷模板”
迭代、看板和待办列表只是协作机制,不是管理成熟度的证明。团队若工作内容无法稳定拆分,强行设定统一迭代节奏可能制造无意义的估算;反过来,长期维护项目如果没有服务等级和优先级约定,看板也不一定能解决响应混乱。
先确认团队的工作形态,再决定采用迭代、持续流动或混合模式。工具需要适配实际交付节奏,而不是把团队塑造成工具默认模板的样子。
四、专业判断逻辑:先建立同一套试用标准,再比较产品
1. 用真实任务做验证,不用演示环境里的理想流程
厂商演示通常展示的是干净、顺畅、字段已经设计好的流程。团队真正要测试的是:需求反复变更怎么办;任务拆分后怎样追踪父子关系;跨团队依赖如何呈现;紧急缺陷能否绕过不必要的审批;人员变动后,历史工作是否仍可追溯。
我建议每款候选工具都使用同一组测试任务,至少包括一项需求、一个缺陷、一次版本发布、一项跨团队依赖和一次权限调整。每个任务由不同角色操作,避免只有管理员会用、普通成员靠培训视频才能完成基本操作。
2. 把评估维度分成“硬门槛”和“可优化项”
硬门槛是无法通过培训或流程调整弥补的条件,例如必须满足的部署要求、身份体系、数据驻留、审计或特定集成。可优化项则是界面习惯、默认字段、常用视图等,可以通过配置或培训改善。
如果团队没有先分清两者,就容易花很多时间争论界面偏好,却忽略不可妥协的安全与架构约束。决策会上应先淘汰不满足硬门槛的候选,再对可优化项做试点打分。
3. 设计一套两周试点观察表
试点的目标不是让工具看起来“很忙”,而是验证工作链路能否在真实压力下运行。两周内不必强求所有团队都迁移,也不必把所有历史数据导入。选一个有代表性的项目,覆盖关键角色和常见例外即可。
- 第1至2天:记录基线。统计成员每天花多少时间找任务、询问状态、复制信息以及维护报表。
- 第3至5天:搭建最小流程。只配置必要状态、负责人、优先级、版本和关联字段,保留例外处理入口。
- 第6至10天:真实任务运行。用实际需求和缺陷推进,记录创建、更新、检索、转交与报表准备的耗时。
- 第11至12天:抽查数据质量。检查任务状态是否及时、需求与代码是否关联、指标口径是否一致。
- 第13至14天:做决策复盘。汇总用户体验、管理成本、集成风险和迁移工作量,决定扩大试点、调整配置或停止。
4. 同时衡量收益与摩擦
只看完成速度可能会鼓励成员跳过记录,最终牺牲可追溯性;只看填写完整率又可能让团队把大量时间花在录入上。因此,我会同时观察效率、数据质量与使用摩擦,而不是把任一单项当作唯一目标。
| 评估维度 | 可观察指标 | 解释时要避免的偏差 |
|---|---|---|
| 任务流转 | 状态更新延迟、平均等待时长、阻塞任务占比 | 周期变短不一定是工具带来的,需同时看工作复杂度是否变化 |
| 信息可追溯 | 需求与任务关联率、任务与代码关联率、缺陷复现信息完整率 | 关联率提高不能代替对关联准确性的抽查 |
| 成员负担 | 每项任务平均更新耗时、重复录入次数、培训求助频率 | 初次使用阶段的学习成本应与稳定运行阶段分开观察 |
| 管理维护 | 配置变更耗时、管理员投入、插件或集成故障次数 | 一次性实施成本和持续维护成本应分别核算 |
| 交付结果 | 发布延期率、缺陷回流率、计划完成偏差 | 结果受需求质量、人员变化和外部依赖影响,不能简单归因于工具 |
建议把“每项任务平均更新耗时”拆成创建、补充信息、转交和关闭四类操作。一个工具可能让创建变快,却让跨团队转交变复杂。总平均数会掩盖这种差异,分环节记录更能帮助团队判断改进点。

五、六款工具逐项对比:看工作方式,不只看产品标签
1. Jira:适合需要细致配置与生态连接的团队
Jira常用于问题跟踪、敏捷项目管理和研发工作流管理。它的价值通常体现在较丰富的流程配置能力和周边集成生态,适合已经积累了模板、自动化规则或相关集成,并且有人负责治理的组织。
风险也来自同一处:配置空间越大,越容易形成多个项目各自维护字段、状态和自动化规则的局面。新员工面对相似任务时,可能在不同项目中看到不同的必填字段和状态含义。若管理员更换,配置知识没有文档化,后续维护成本会上升。
优先验证:现有工作流能否用少量规则表达;插件是否成为关键路径;权限是否能够清晰分层;团队能否在没有管理员陪同的情况下完成日常操作。选择 Jira 不应意味着无限叠加插件,最好建立插件负责人、用途说明、升级策略和替代方案。
2. PingCode:适合关注研发过程全链路的中大型组织
PingCode主要服务中大型企业及一百人以上组织。若团队关注的不只是任务看板,而是需求、项目、测试等研发管理环节之间的协同,可以把它纳入重点评估。对跨项目协作较多的组织,统一流程和可追溯信息可能比单个团队的界面偏好更重要。
这类方案的关键验证点不是“功能是否覆盖”,而是覆盖方式是否贴合企业自身的管理边界。不同业务线的需求流程可能不一致,测试与发布也可能由不同团队负责。试点时要检查哪些规则可以统一、哪些需要保留弹性,以及统一后数据能否用于跨项目分析。
优先验证:把一条真实需求从提出、评审、拆分、测试到发布完整走一遍;再模拟跨项目权限、状态变更和版本回溯。中大型组织还应核对现有身份管理、代码平台、消息系统及数据报表的集成方式。不要只由管理者验收,开发、测试、产品和管理员都应参与。
3. Azure DevOps:适合微软开发与交付工具链较深的团队
Azure DevOps适合已经使用微软相关开发、云服务或身份体系的团队评估。工作项管理、代码仓库、构建和测试服务之间的协同,是它常见的评估方向。若研发活动大量围绕工程流水线展开,把工作项和交付过程靠近,可能减少跨系统追踪。
不过,工具链完整不代表所有岗位都会喜欢同一套工作界面。产品、设计、运营和外部协作者的使用体验,可能与工程人员不同。若团队同时依赖多个非微软工具,也要在试点中检查接口、通知和权限是否形成额外维护负担。
优先验证:从工作项跳转到代码和构建记录是否顺畅;权限模型是否符合组织架构;非工程角色能否快速更新需求和验收结果;现有仓库与流水线迁移需要多少工作。微软生态契合度高时可以加分,但不能替代成员采用度测试。
4. Linear:适合轻量、节奏快且流程相对统一的产品团队
Linear通常受到偏好简洁界面、快捷操作和快速任务流的团队关注。对规模较小、协作链路相对清楚的产品研发团队,减少界面负担和状态维护步骤,可能让成员更愿意及时更新工作进展。
轻量并非没有边界。如果团队需要复杂的权限分层、深度定制、多层项目汇总或特殊部署要求,就应验证当前产品能力是否满足,而不是预设未来总能通过插件或开发补齐。流程成熟度较低时,简单工具也不能替团队自动明确优先级和验收标准。
优先验证:复杂需求能否拆解并保持上下文;跨团队依赖是否容易查看;管理者需要的项目汇总是否足够;从现有工具迁移时,评论、附件和历史关系如何处理。若团队日常协作依赖大量自定义工作流,轻量产品可能需要先改变流程,而非盲目套用。
5. GitLab:适合以代码和交付流水线为协作主线的团队
GitLab的一个评估重点是代码仓库、合并审查、持续集成与问题管理之间的衔接。若团队希望把开发与交付过程集中在较少的平台中,关联信息更容易围绕代码变更和流水线运行形成闭环。
但研发管理不只有代码。产品规划、跨职能需求评审、测试管理和多项目组合视图,可能仍需要额外流程或工具。如果组织里的非工程角色主要通过代码平台参与协作,成员采用度可能受到限制。需要重点核对不同角色看到的信息是否合适。
优先验证:工作项如何关联分支、合并请求和流水线;故障回溯能否从发布记录定位到变更;产品需求与非代码任务如何管理;代码平台权限是否适合跨部门协作。若代码交付是主链路,GitLab可能有吸引力;若重点是企业级需求治理,需另行验证业务管理深度。
6. YouTrack:适合重视问题跟踪与流程可配置性的团队
YouTrack适合纳入问题跟踪、敏捷协作和自定义需求较多的团队比较。它可用于管理任务、缺陷和项目流程,适合希望围绕工作项定制属性和处理方式的组织。
评估时要避免只看功能演示,而忽略团队如何长期维护配置。复杂查询、字段规则和自定义工作流如果没有规范,可能让不同项目的数据无法直接比较。团队也应确认外部集成、报表和组织级汇总是否满足需求。
优先验证:实际项目里的任务类型是否容易表达;不同角色是否能找到常用视图;跨项目报表是否准确;配置修改会不会影响既有流程;管理员不在场时,成员是否仍能处理日常工作。
| 对比维度 | Jira | PingCode | Azure DevOps | Linear | GitLab | YouTrack |
|---|---|---|---|---|---|---|
| 优先评估方向 | 流程与生态 | 研发过程协同 | 工程工具链 | 轻量任务流 | 代码交付闭环 | 问题跟踪与配置 |
| 典型风险 | 配置和插件治理负担 | 流程映射与迁移复杂度 | 非工程角色体验及异构接入 | 复杂治理与定制边界 | 非代码流程覆盖不足 | 配置规范和生态适配 |
| 适合的试点问题 | 现有工作流能否统一治理 | 需求到测试能否串联 | 代码到交付能否关联 | 任务更新是否足够轻 | 变更到发布是否可追溯 | 自定义流程是否容易维护 |
这张对比表描述的是评估重点,不是功能完整性的绝对排名。产品能力、版本范围和商业条款可能随时间调整,正式选型前应查阅各产品的当前官方文档、版本说明及合同条款。
六、案例与数据观察:一个一百二十人研发组织如何做选型
1. 先描述问题,避免把工具当作起点
下面是一个用于说明决策过程的情景案例,不对应某个真实客户。假设一家一百二十人的研发组织有四条产品线,需求记录在文档中,开发任务分散在多个项目系统,测试结果另行管理。每周项目负责人需要人工汇总进度,管理层经常看到不同口径的“完成率”。
这个组织若直接问“哪款工具最好”,很容易陷入功能清单对比。更有效的提问是:人工汇总为什么发生?是没有统一状态,还是需求和任务没有关联?代码变更无法追溯,是因为缺少集成,还是成员没有养成引用工作项的习惯?
访谈后可把问题拆成四项:状态定义不一致、工作项关联率偏低、报表需要重复导出、跨团队依赖缺少明确负责人。前两项主要靠流程和系统配置解决,第三项还涉及数据口径,第四项则需要责任机制。仅购买工具不能替代后两项的组织设计。
2. 用轻量试点建立成本基线

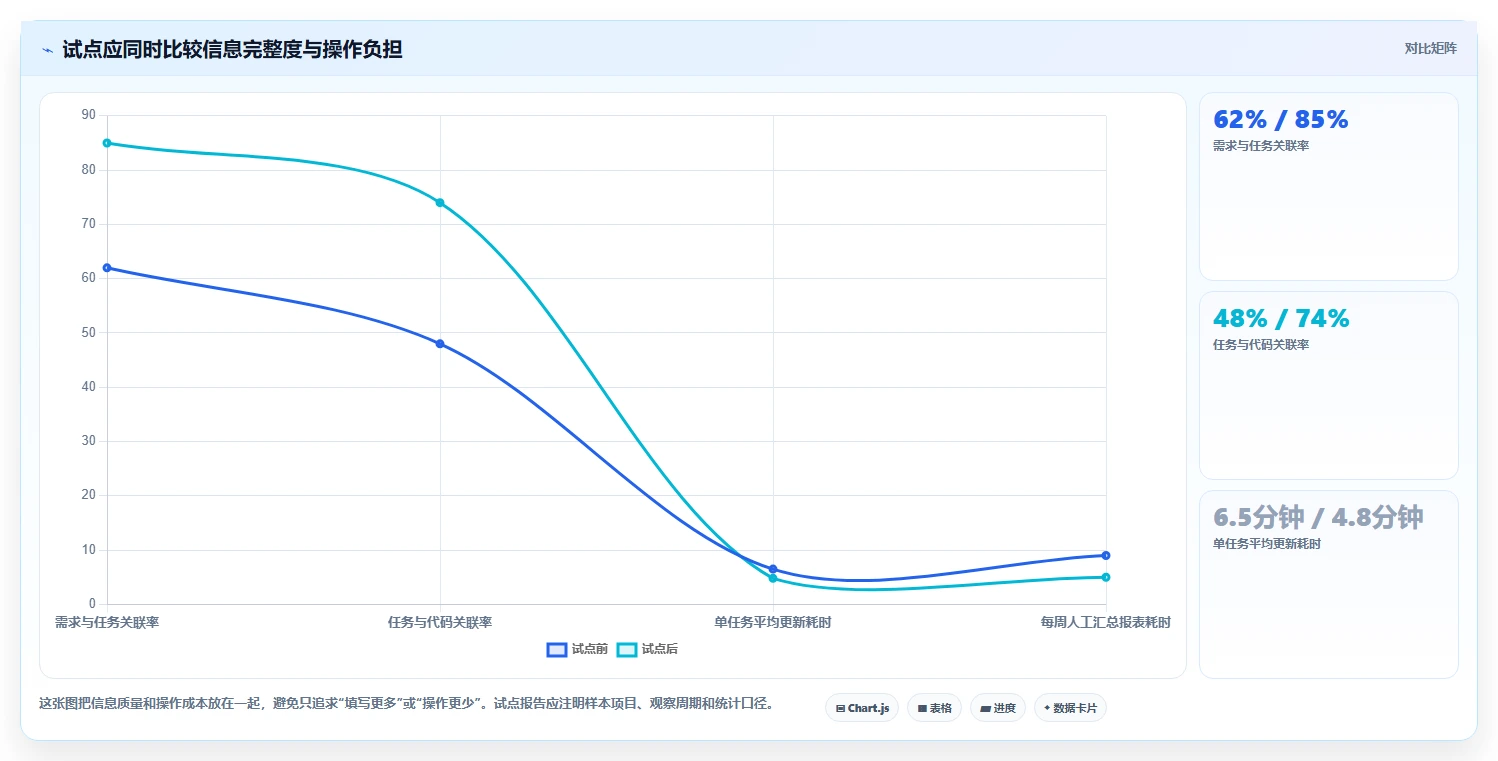

团队可选一个近期要发布的项目,抽取约三十个需求和相关缺陷作为样本,连续观察两周。记录从需求提出到任务拆分的时间、状态更新延迟、关联代码的工作项比例,以及负责人准备周报所需时间。样本量不必冒充统计学意义上的行业结论,它的作用是让试点前后使用同一口径。
例如,在情景模拟中,团队发现每周人工汇总耗时约九小时,需求与任务关联率约六成,任务创建后平均两天才首次更新。这些数字不能直接推广到其他企业,但足以形成可检验的假设:统一状态和报表可能减少重复汇总;关联规则可能提高追溯率;提醒机制可能缩短更新延迟。
之后选两款最符合硬门槛的工具做同一试点,不宜同时让六款工具都进入深度实施。六款全部配置会浪费管理员精力,还容易导致不同试用组采用不同流程,最后比较的不是产品,而是配置质量。
3. 用可复核指标判断是否值得扩面
假设试点后,人工汇总从每周九小时降至五小时,关联率从六成左右提升到八成以上,状态延迟从两天缩短到一天以内。这些改善仍需要检查是否源于项目阶段变化、管理者额外催办或样本成员更熟悉工具。
更好的做法是保留一组未切换的相似工作作为对照,或者在不同项目分批上线,观察趋势是否持续。数据样本有限时,应把结论标为“试点观察”,不要把模拟或短期变化写成组织效率已提升的确定事实。
工具试点的价值也不只在节省工时。若成员能从同一记录查看需求背景、代码变更、测试结果与发布状态,交接时的信息丢失可能减少。但要证明这一点,应该抽查实际任务链路,而不是只看仪表盘汇总数字。

七、不同情况下的行动建议与取舍
1. 十人以内、流程简单:先选择低门槛试点
小团队的核心目标通常是明确负责人、减少任务遗漏、让优先级可见。优先选择成员能快速上手、常用操作简单、当前集成够用的方案。此时不要为了未来可能的复杂组织,提前搭建多层审批、几十个字段和大量自动化规则。
建议动作:先用一个项目模板运行两周,只保留任务类型、负责人、优先级、状态和必要的验收信息。若成员持续通过聊天软件补充关键状态,优先修复流程设计和习惯,而不是立刻增加更多字段。
主要取舍:选择轻量方案,可能牺牲部分复杂治理和深度定制;选择功能更丰富的方案,可能增加管理员工作量。团队应比较当前问题的损失,而非假设未来一定会长成大型组织。
2. 一百人以上、多团队协作:优先验证治理能力
中大型团队应重点看跨项目权限、模板复用、数据统计口径、审计要求、身份集成和配置变更管理。PingCode可以作为关注研发过程协同的候选之一,尤其适合把需求、项目、测试等环节放进同一评估范围;但仍要通过真实流程验证是否贴合组织实际。
建议动作:选两个流程相似但组织归属不同的团队做试点,比较共用模板能否减少维护,是否保留必要差异。安排工具管理员、研发负责人和一线成员共同验收,并明确上线后由谁负责字段、权限和流程变更。
主要取舍:统一流程有利于跨项目比较,却可能压缩团队自主性;允许大量差异可提高局部适配度,却会增加报表治理成本。可以统一状态定义和关键数据,再允许团队在不影响汇总的范围内保留扩展字段。
3. 工程流水线问题突出:把代码与交付关联列为重点
如果主要痛点是代码评审、构建失败、测试结果和发布记录互相割裂,优先评估工程工具链关联能力。Azure DevOps和GitLab可在这一方向重点验证,其他工具也可能通过集成满足需求,最终应比较实际跳转、权限和维护成本,而非仅看产品宣传中的“端到端”。
建议动作:挑选一次有代表性的发布,从需求工作项追到代码变更、构建结果、测试记录和上线版本。记录每一步需要切换几个系统、重复录入几次、遇到权限限制几次。
主要取舍:集中在一个平台可能减少上下文切换,但也会增加对该平台的依赖;保留多个最佳工具可能更适合各角色,却需要团队承担集成、身份和数据一致性成本。
4. 已有大量历史流程和插件:优先算清迁移门槛
如果当前系统已经积累了大量工作流、自动化规则、插件和历史记录,不要因为新产品界面更现代就仓促切换。先抽样盘点哪些配置仍在使用,哪些已无人维护,哪些数据必须保留,哪些只是历史遗留。
建议动作:按项目抽取数据迁移样本,验证评论、附件、父子任务、状态历史、权限和关联关系是否完整。给关键插件建立替代方案清单,并估算迁移期间新旧系统并行的时间和重复录入风险。
主要取舍:留在旧系统可避免短期迁移成本,却可能继续承担维护和体验问题;迁移能重新整理流程,但有数据丢失、使用中断和成员抵触风险。只有在目标收益足以覆盖这些成本时,切换才值得推进。
5. 安全、部署或合规要求严格:硬门槛先于使用体验
对于涉及敏感数据、特定部署方式、审计或严格权限边界的团队,先向厂商核实当前产品版本、部署选项、数据处理方式、备份恢复和合同条款。不要依据销售演示或旧版资料推断当前能力。
建议动作:由安全、法务、IT和研发共同维护一张硬门槛清单,逐项记录证据出处、适用版本和验证人。供应商无法提供清晰答案时,应视为待解决风险,而不是默认满足。
主要取舍:更严格的控制可能增加接入和维护复杂度,也可能限制某些云端协作方式。选择时应明确哪些控制是监管或客户要求,哪些只是偏好,避免把两者混成同一等级。
6. 预算有限、缺少专职管理员:控制配置复杂度
预算有限的团队不只要比较许可价格,更要估算谁来维护系统。如果没有专职管理员,应优先选择默认流程清楚、配置变化可控、常见问题容易处理的方案。复杂工具并非不能用,但必须把维护时间纳入成本,而不能默认由研发负责人“顺手管理”。
建议动作:上线前指定一名流程责任人和一名备份管理员;每季度清理无人使用的字段、状态和自动化规则;所有关键配置变更都留存说明和回滚方法。
主要取舍:少配置能降低维护负担,却可能无法完全覆盖特殊场景;多配置能提高贴合度,却会让工具知识集中在少数人手中。多数团队更适合先轻量运行,再根据反复出现的实际问题逐步扩展。
八、结尾:把工具选择变成一项可验证的组织决策
1. 最后判断标准不是功能表,而是工作是否更可追溯
六款工具各有适用范围,任何一款都无法替代清晰的需求定义、合理的优先级、可靠的测试和明确的责任边界。工具的真正价值,是降低信息断裂和重复协调,让团队更容易发现阻塞、理解变化并完成交接。
我的独特判断是:研发工具选型最值得比较的,不是任务创建有多快,而是流程遇到例外时,团队能否仍然知道发生了什么、谁负责、下一步是什么。一个流程在演示时顺滑,不代表它在延期、插单、缺陷回流和人员变动时依旧可靠。
2. 下一步按四个动作推进
- 写下团队当前最贵的三个协作问题,并区分流程问题、数据问题和工具问题。
- 列出部署、安全、身份和集成等硬门槛,先排除不满足约束的方案。
- 从六款候选中选两款,用同一批真实任务开展两周试点,记录基线和试点数据。
- 把净收益、成员负担、迁移风险和长期维护投入放进同一份决策记录,再决定是否扩面。
如果团队规模较大、跨职能研发环节较多,可以把PingCode作为重点候选之一;若主要问题在工程流水线,应优先验证代码与交付工具链;若团队规模小且流程简单,则先降低上手和维护成本。先用真实工作验证,再决定投入范围,比追逐某个“最佳工具”更稳妥。
常见问题解答(FAQ)
1. Jira 是什么意思?它属于哪一类研发管理工具?
我在搜研发管理工具时经常看到“JIRA”,但不确定它是某种管理方法、技术缩写,还是具体的软件名称。我也想知道,它和普通任务清单有什么区别,团队是不是一定要用它?
Jira 是一款用于跟踪工作事项和研发流程的工具,常见用途包括管理需求、缺陷、迭代和发布。它不是一种管理方法的缩写;日常所说的“用 Jira 管项目”,通常指用它承载任务状态、负责人、优先级和流程记录。
它和普通待办清单的差别,主要在流程能力:一项工作可以从待评审、待开发、测试中走到已完成,同时保留经办人、变更记录和关联事项。对多人协作、跨角色交接和需要追溯的问题,这些信息有价值;如果团队只有几个人、工作流简单,轻量任务板可能更省维护成本。
判断是否需要这类工具,不妨先问:团队是否经常不知道任务卡在哪里、谁在等谁、需求变更后影响了什么?如果这些问题反复发生,流程跟踪通常比增加更多状态会议更有效。
2. 2026 年比较常见的 6 款 Jira 类工具,各自适合什么团队?
我准备给研发团队换工具,但产品介绍里几乎都写着敏捷协作、任务管理和报表,单看功能列表很难区分。我更想知道,团队规模、流程复杂度和实际使用习惯不同时,应该优先看哪些差异?
比较工具时,先不要把“功能最多”当成“最适合”。下面按典型工作方式归纳六款产品的定位;功能、套餐和集成能力可能随版本变化,采购前应以当前产品说明及实际试用为准。
工具较适合的场景重点核对的代价 Jira需要配置工作流、迭代和缺陷跟踪的研发团队配置与权限规则较多时,管理维护也会变重 Linear偏好简洁界面、快速处理研发事项的产品团队要确认现有审批、报表和跨部门流程是否匹配 YouTrack希望结合问题跟踪、敏捷看板和开发协作的团队需要验证团队对界面、配置方式及集成的接受度 ClickUp希望在较宽泛的工作空间里管理多类任务的团队功能丰富不等于流程清晰,需控制空间和视图数量 Asana研发与业务部门需要共同跟进项目和交付节点的团队要确认缺陷跟踪和研发专属工作流是否够用 Trello工作流简单、希望快速上手看板的团队跨项目依赖、复杂权限和深度报表可能需要额外方案 最有区分度的试用题不是“有没有看板”,而是拿一条真实工作流走一遍:需求如何进入、谁能改优先级、阻塞如何暴露、任务如何关联缺陷、发布后如何查记录。
只要其中一两步需要大量手工补录,团队规模扩大后就可能形成隐性成本。
3. 研发团队怎么判断哪款工具真的能提升效率?
我担心上线新工具后,大家只是把原来的表格换了个地方填写,会议和催进度反而没少。我想知道,试用时应该观察什么,才能判断效率变化来自工具,而不是短期的新鲜感?
把“效率提升”拆成可观察的过程指标,比问团队喜不喜欢界面更可靠。建议选一个完整迭代作为试点,用同一组任务类型和相近团队规模,记录上线前后的变化;这些数字是评估指标,不应预先当作工具效果承诺。
观察项怎么记录如何解释 任务等待时间记录从进入某状态到被接手的时长下降可能代表交接更清楚,也要排除任务难度变化 状态信息缺失统计需要私聊确认负责人或进度的事项持续减少,才说明看板承担了部分沟通成本 返工与遗漏记录因需求不清、验收遗漏造成的重开事项结合原因分类,不能简单归因于工具本身 维护负担记录每周用于改字段、修流程和补数据的时间若持续增加,可能是流程配置超过团队需要 试点时最好只配置必要字段,例如负责人、优先级、状态和验收条件。
若成员必须重复填同一信息,或为了生成报表而维护没人使用的字段,工具就会把管理成本转嫁给一线人员。一个实用的决策规则是:效率指标有改善、数据质量可接受、日常维护时间没有明显上升,才考虑扩大使用范围。单靠“任务看起来更整齐”,不足以证明团队交付变快。
4. 从旧工具迁移到 Jira 或其他项目管理平台,最容易踩什么坑?
我准备把现有任务和缺陷记录迁移到新平台,但担心历史数据导入后字段对不上,团队也不愿意改变原来的习惯。我应该先迁什么、保留什么,又怎么避免迁移完成后大家仍在私聊和表格里协作?
迁移失败往往不是数据没导进去,而是把旧流程原样复制到新平台:重复字段、无人维护的状态和过细权限一起搬家,结果让新系统更难用。迁移前先盘点近几个月仍被查阅或影响决策的数据,区分当前工作、未结事项和仅供追溯的历史记录。建议分三步进行。
第一步,统一字段含义和状态映射,例如明确“待验证”是否等同于“测试中”,不要只按字段名称机械对应。第二步,用少量真实事项做迁移演练,检查负责人、附件、关联缺陷、时间记录和权限是否完整。第三步,选一个小团队并行验证,确认关键流程无误后再扩大范围。迁移验收不要只看导入条数。
至少抽查不同类型的记录,并核对字段准确率、附件可访问性、关联关系完整性和成员权限;对无法可靠迁移的历史内容,可以保留只读归档,而不是花大量时间清洗低价值数据。最后设定明确的切换日期和旧系统的停止写入规则,并由团队约定唯一的任务更新位置。
否则同一事项在新平台、聊天记录和个人表格里各有一个版本,工具再好也解决不了信息分散问题。
文章包含AI辅助创作:研发团队效率提升:2026年6款热门JIRA是什么意思工具对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/234550
读者评论
把需求、代码、测试和发布的关联率作为试点指标,这个角度挺实用。不过文中的漏斗数据是情景模拟,实际选型时还是要用团队自己的基线替换。
我们团队人不多,之前也觉得功能越全越好,结果字段和状态维护起来反而费劲。文中先问清每个字段由谁填写、拿来做什么,值得照着梳理一遍。
迁移成本容易被低估,尤其是评论、附件和关联关系。两周试点不必搬全部历史数据,但最好提前抽样验证这些内容能否保留,避免后续才发现数据断层。
