团队项目“看起来都在推进”,却总在交付前集中暴露延期、依赖没解除、验收口径不一致的问题,通常不是因为缺少一张进度表,而是因为团队记录的“进度”并非同一件事。挑选 2026 年的工作项目进度软件,我更看重它能否把任务状态、交付证据、负责人、前置依赖和决策记录连起来,而不是首页有多少张图。下面这 7 款工具分别适合不同规模与工作方式;它们不是绝对排行榜,而是一份帮助团队按场景缩小选择范围的决策指南。
一、先讲结论:选软件前先定义什么叫“进度”
1. 七款工具各有擅长,不存在统一冠军
如果团队超过 100 人,跨部门项目多,且需要把需求、研发、测试、发布及项目组合放在相对连贯的流程里,我会优先把 PingCode 纳入试点。它更适合需要统一管理机制的中大型组织,但选型时仍要确认权限、流程配置、报表和现有工具集成是否符合实际需求。
研发团队已经围绕 Jira 建立了工作流、缺陷管理和自动化规则,且愿意投入管理员维护时,迁移的收益未必抵得过转换成本。Asana 更适合以业务项目、营销活动和跨职能协作为主的团队;monday.com 适合希望通过可视化工作台管理多种业务流程的团队。
ClickUp 的特点是把多类工作空间和功能集中在一个平台中,适合愿意花时间设计信息架构的团队。Microsoft Project 更适合依赖计划基线、关键路径和资源排程的项目经理。Trello 则适合流程简单、希望快速开始的轻量团队,不该被要求承担复杂项目组合治理。
| 工具 | 优先考虑的团队 | 主要优势 | 选型时重点验证 |
|---|---|---|---|
| PingCode | 100 人以上、中大型组织、研发与产品协作 | 适合建立较完整的项目与研发协作流程 | 权限模型、流程适配、跨团队报表、数据迁移和实施成本 |
| Jira | 研发流程成熟、任务类型和工作流较复杂的团队 | 研发任务追踪和流程定制能力较强 | 管理员投入、流程复杂度、插件依赖与维护责任 |
| Asana | 营销、运营、产品和跨职能项目团队 | 任务、项目与协作视图较容易被非技术角色理解 | 组合视图、权限需求、现有文档和沟通系统集成 |
| monday.com | 希望搭建可视化业务工作台的团队 | 多种视图和流程配置适配面较宽 | 配置治理、套餐限制、数据结构是否容易失控 |
| ClickUp | 希望集中管理多类工作的团队 | 工作空间可承载不同工作类型 | 功能复杂度、团队采用率、字段和空间规范 |
| Microsoft Project | 工程、交付、资源计划和关键路径管理团队 | 排期与计划控制思路更贴近专业项目管理 | 协作体验、生态集成、版本能力和实际使用门槛 |
| Trello | 小团队、短周期、流程简单的任务协作 | 看板直观,上手成本低 | 依赖、资源计划、跨项目汇总能力是否够用 |
2. 我的筛选标准:状态要能被验证
我判断一款项目进度软件是否真正有用,会追问五件事:计划和实际是否能并排看;任务是否有明确负责人和验收标准;阻塞项是否能暴露依赖关系;管理者能否从项目汇总下钻到具体工作;团队是否能在日常流程中持续更新,而不是每周专门补一次“汇报数据”。
这五项比功能数量更重要。软件可以提供甘特图、看板、日历、仪表盘甚至 AI 摘要,但如果任务没有完成定义,图表只是在更漂亮地呈现不可靠输入。进度可信度首先是工作机制问题,其次才是软件功能问题。
3. 先用四种工作形态缩小范围
- 研发迭代型:看需求、缺陷、版本、测试和发布之间是否能追踪,Jira 或 PingCode 可优先试用。
- 跨职能项目型:看业务人员是否能快速理解责任、截止时间和依赖,Asana、monday.com 或 ClickUp 可纳入试点。
- 专业排程型:看任务逻辑、关键路径、资源冲突和基线控制,Microsoft Project 更值得评估。
- 轻量看板型:看团队是否只需明确“待办、进行中、完成”和少量检查清单,Trello 往往足够。
若团队同时符合两种以上形态,不要立刻找“功能最多”的产品,而要找主流程的唯一事实来源。例如,研发需求可以留在研发系统,管理层只需要汇总里程碑;不必为了统一界面,把所有细节强行迁到一个工具。

二、背景与真实场景:进度软件为什么经常变成“第二份工作”
1. 管理者要看全局,执行者只想完成工作
在多部门项目里,管理者通常想知道里程碑有没有风险、资源是否冲突、延期会影响什么;执行者关心的则是自己下一步做什么、依赖谁、验收标准是什么。如果软件只满足管理者的汇报需要,执行者就会把更新任务当成额外文书,数据很快过期。
相反,如果工具只提供个人任务清单,团队负责人又得另外收集状态、拼接表格、逐个追问。最终出现“两套事实”:项目系统里显示正常,周会里才知道关键依赖已经卡了几天。选型的核心,不是让所有人看到同一张图,而是让不同角色能从同一份工作记录中得到各自需要的信息。
2. 更新频率决定进度数据能不能用于决策
一项任务周一开始,周二遇到外部依赖,周三仍显示“进行中”,周五才在周会上被标成“有风险”,管理者看到的进度就慢了数天。对两周一次的项目汇报来说,这种滞后会影响资源调整;对持续发布的研发团队来说,阻塞信息迟到甚至会把小问题拖成版本风险。
我通常建议团队把状态更新绑定到工作事件,而不是绑定到汇报日:开始工作时补齐负责人和预计完成时间;出现依赖阻塞时立即标记;交付后附上验收记录或链接;范围改变时更新计划并留下原因。软件只有能承接这些事件,才有机会成为协作工具,而不是月底填报表。
3. “百分比完成”常常制造虚假的精确感
“任务完成 70%”听上去很明确,但如果没有统一计算办法,它可能代表代码写完七成、文档完成七成,也可能只是负责人主观判断。不同任务的 70% 不可比较,多个任务平均起来更不能直接推出项目总体完成度。
对里程碑型项目,我更愿意用可验收交付物表示进度,例如“方案评审通过”“接口联调完成”“试点客户验收完成”。对研发迭代,则可以看已完成、未完成和被阻塞的工作项,同时区分范围变更。可验证的完成证据,通常比主观百分比更适合协作决策。
4. 软件上手率与流程复杂度之间需要平衡
一个系统即使功能强,如果只有项目管理办公室会用,其他参与者每周才登录一次,数据就很难成为真实运行状态。反过来,如果工具过于简单,跨项目依赖、审批与资源冲突只能转移到聊天群或表格里,也会丢失上下文。
因此,我会把“每周是否有人必须重复搬运信息”作为风险信号。只要同一份状态需要在项目工具、汇报表和群消息之间手动复制,团队就该检查流程整合,而不是立刻增加更多仪表盘。

三、常见误区:买了工具不等于建立了协作机制
1. 误区一:功能越多,项目管理越成熟
功能清单很容易让人产生“买得越全越保险”的错觉。但成熟度不是功能堆出来的,而是团队能否持续使用一组清晰、必要的规则。一个只有六类字段、每周稳定更新的看板,可能比拥有几十个自定义字段却无人维护的系统更可信。
评估功能时,我会反问:这项能力具体减少了哪一种重复劳动,帮助谁做了什么决策?如果答案只是“以后可能用得上”,就先不要把它列为采购的必备项。可以把它放进后续评估清单,等试点证明需求真实存在再启用。
2. 误区二:看板能看见任务,就能看见风险
看板适合呈现任务流动,却不自动解释任务之间的逻辑。如果一个项目有十个未完成任务,但其中只有一个卡住了关键路径,单纯数任务数量无法判断延期风险。关键依赖、交付顺序、外部审批和可用资源都需要被显式记录。
对于强依赖项目,至少要确认工具可以记录前后置关系、截止日期变化和责任人;对轻量项目,则未必需要引入复杂排程。工具能力要匹配工作复杂度,而不是为了拥有“专业图表”把简单流程变复杂。
3. 误区三:统一所有团队的模板就能统一执行
统一模板能减少口径差异,但把所有业务都塞进同一个流程,可能造成大量无关字段。研发团队要追踪缺陷、版本和验收,市场活动要追踪素材、渠道审批和上线时间,工程交付则可能关注采购、施工节点和现场验收。相同的“状态”未必代表相同风险。
更稳妥的做法是统一最低限度的数据口径,例如项目负责人、目标、里程碑、风险状态和更新时间;具体工作项字段由业务流程决定。这样既能向上汇总,也不强迫不同团队使用不合身的细节模型。
4. 误区四:迁移历史数据就代表完成上线
迁移旧任务只解决了“数据搬家”,没有解决“以后谁来维护”。如果旧表里的任务名称含糊、负责人已经离职、截止日期来自过期计划,整批导入只会让新系统一开始就充满噪声。
迁移前先划定范围:哪些未完成工作必须进入新系统,哪些历史资料只需只读归档;哪些状态需要映射,哪些字段可以放弃。然后抽样检查数据,而不是只统计迁移条数。对多数团队来说,少量准确的当前工作,比完整导入多年历史记录更有价值。
5. 误区五:仪表盘越丰富,管理越及时
仪表盘是信息呈现层,不是数据采集机制。它能汇总准时率、风险数和任务状态,却不能自动保证负责人更新准确。没有明确数据责任人、更新时间和异常升级规则,仪表盘往往成为周会投影,而不是日常决策入口。
我建议先只做三类视图:项目负责人看的里程碑和风险;执行者看的待办与阻塞;管理层看的项目组合和资源冲突。等团队持续使用后,再按决策需求加图,而不是先做一张“看起来很全面”的大屏。

四、专业判断逻辑:用同一套试点方法比较七款工具
1. 第一步:选一个真实项目,不要用演示项目
试点最好选择一个正在执行、参与角色不少于两个、周期在四到八周的项目。演示项目通常任务简单、权限清楚、参与者配合度高,很难暴露真实工作里的依赖、临时变更和沟通断点。试点目标不是证明产品“能用”,而是验证团队实际采用后是否少做重复工作。
开始前记录基线:每周花多少时间整理进度;一个阻塞平均多久被发现;周会上有多少事项需要会后补资料;任务延期后,能否找到原因和受影响的后续工作。记录这些数据不用追求精确到分钟,保持统一口径比假装有行业标准更重要。
2. 第二步:拿同一组任务检查核心能力
每款工具都使用相同的十到十五个任务样本,至少包含一个跨团队依赖、一个临时变更、一个延期任务、一个待验收交付和一个需要汇总的里程碑。销售演示和内部试用都围绕这些工作走一遍,避免只看产品预设的理想流程。
- 创建项目目标和里程碑,检查负责人、时间与验收口径是否容易表达。
- 分配任务并建立依赖,检查阻塞是否会影响后续任务和项目计划。
- 调整截止日期或项目范围,检查变更历史是否留存、汇总视图是否同步。
- 邀请非项目管理角色更新任务,观察其是否能在不培训很久的情况下完成操作。
- 查看跨项目汇总,确认管理者能否从异常指标下钻到原始工作项。
- 导出或迁移一批数据,验证字段映射、附件、权限和审计记录是否符合要求。
3. 第三步:按权重评分,但先设淘汰条件

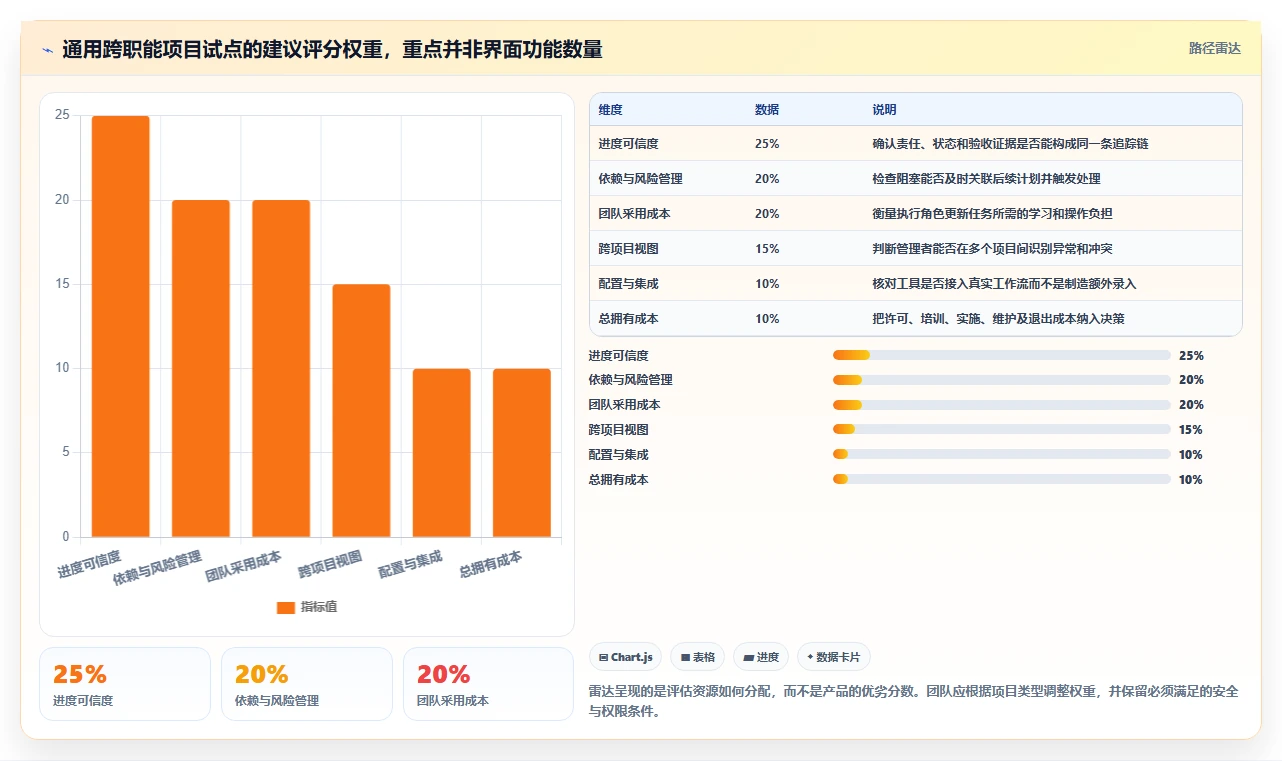

评分表不能替代判断,但能减少“某个界面很顺眼,所以其他问题都不重要”的偏差。下面的权重是我给一般跨职能项目试点的建议基准,不是行业统一标准。研发组织可以提高工作流、缺陷追踪和发布协作权重;工程项目则应提高关键路径与资源计划权重。
| 评估维度 | 建议权重 | 重点验证问题 | 淘汰信号 |
|---|---|---|---|
| 进度可信度 | 25% | 状态、负责人、交付证据和更新时间能否追踪 | 状态不能反映变更,完成缺少验收依据 |
| 依赖与风险管理 | 20% | 阻塞、前后置关系、升级路径是否明确 | 只能记录风险文本,无法关联任务和责任人 |
| 团队采用成本 | 20% | 执行者是否容易更新,通知是否有用 | 多数用户只能靠项目管理员代录 |
| 跨项目视图 | 15% | 管理者能否查看里程碑、资源冲突和异常项目 | 汇总需要长期人工复制到表格 |
| 配置与集成 | 10% | 是否适配身份管理、文档、代码或沟通流程 | 关键数据无法同步且没有合理替代方案 |
| 总拥有成本 | 10% | 许可、实施、培训、维护和迁移成本是否可接受 | 只比较订阅价,忽略持续管理投入 |
4. 第四步:计算总拥有成本,而不只看席位价格
同一款软件的报价可能因地区、套餐、用户规模、合同周期和功能组合不同而变化,2026 年采购应以厂商当期报价和合同条款为准。比较时,除了许可费用,还应估算实施、配置、培训、数据迁移、管理员维护、集成和退出迁移的成本。
一个常被漏掉的成本是“工具外工作”:管理员每周花多少时间修字段、追更新、整理报表;项目经理是否还要重复维护另一份表;新员工需要多久才能独立更新任务。工具低价但持续增加人工整理,未必是低成本方案。
5. 第五步:把安全、权限和退出路径放进试点
跨部门协作需要的不只是“大家能看到”。团队还要验证外部协作者权限、敏感项目隔离、成员离职后的数据归属、操作审计、备份与数据导出能力。对于受监管行业和中大型组织,这些条件有时比某个新颖的看板视图更具决定性。
试点前还要问清楚:如果两年后换工具,任务、评论、附件、关系和历史记录能否导出?导出的数据是否可读,能否保留必要关联?退出能力并非预设要迁移,而是避免组织把工作知识锁在不透明的数据结构里。

五、七款软件逐一拆解:适用边界比功能清单更重要
1. PingCode:适合需要跨团队流程协同的中大型组织
当组织超过 100 人、项目之间存在研发、产品、测试、交付等角色协作时,工作管理通常不再只是给每个人分派任务。团队需要让需求、计划、执行、验证和发布之间有可追踪关系,也要让管理者从项目组合视角发现依赖冲突。PingCode 可以作为这类组织的候选平台进行评估。
我会重点验证它是否能贴合组织现有的流程边界,而不是要求团队照搬一套理想化模板。试点中应包含一个真实研发项目、一条跨团队依赖和一次范围变更,观察相关记录能否形成闭环:谁提出、谁确认、影响什么、何时更新计划、最终如何验收。
适用边界也需要说清楚。中大型组织的流程、权限和报表要求差异很大,不能只凭产品页面推断落地效果。采购前应确认版本能力、实施方案、权限粒度、数据迁移及与既有开发、文档和身份管理系统的集成范围。若团队只有数人,任务简单且没有跨项目治理需求,完整平台可能增加不必要的管理成本。
2. Jira:适合已经形成研发工作流的团队
Jira 常被研发团队用于跟踪需求、缺陷和迭代工作。若团队已有成熟的任务类型、工作流、自动化规则和插件,留在现有生态可能比换工具更经济。选型重点不是重新比较功能清单,而是评估现有配置是否仍然服务工作,还是已经变成只有管理员理解的历史遗产。
我会在试点里观察三件事:新成员能否看懂状态含义;任务变更是否留下可追溯记录;跨团队汇总是否需要大量定制。若每新增一种需求都要增加状态、字段和规则,团队应先整理流程,再考虑扩展配置。工具的灵活性如果没有治理,容易演变成不同项目各说各话。
对非技术团队,工作流术语、字段和设置可能带来额外学习成本。可以保留研发系统作为工程事实来源,同时用集成或摘要视图服务跨部门项目汇总,而不是默认要求所有角色都进入同一套细节界面。
3. Asana:适合跨职能项目和业务团队
Asana 可纳入营销、运营、产品和项目办公室的候选范围,尤其是工作重点在责任分配、时间节点、协作和项目汇总的团队。测试时不要只看单个任务是否容易创建,还要验证跨项目目标、里程碑、不同角色视图及审批流程能否匹配实际管理方式。
适用边界在于业务流程复杂度。若团队主要依赖深度研发工作流、代码关联和缺陷生命周期,不能默认通用项目协作能力可以替代研发系统。若组织依赖复杂资源排程或严格关键路径管理,也需要专门验证排程能力和项目经理的使用方式。
4. monday.com:适合需要可视化配置业务流程的团队
monday.com 的工作台思路适合希望通过不同视图管理活动、客户交付、内容计划或部门项目的团队。试点时可以拿一条实际业务流程搭建,而不是只看模板。关键问题是:字段是否与业务对象一致;不同团队看到的数据是否正确;流程变化后谁负责维护视图和自动化。
可配置性是一种能力,也是一种治理责任。若每个部门都能无限增加字段和状态,过一段时间后跨部门汇总就可能失去共同口径。建议先明确组织级公共字段与团队级自定义字段的边界,并设置模板负责人和变更审核机制。
5. ClickUp:适合想整合多种工作空间的团队
ClickUp 可以作为希望在同一工作空间管理任务、项目及其他协作内容的团队候选。对小型团队来说,集中工作可能减少切换;对大型团队来说,真正的难题是空间、文件夹、列表、字段和权限如何设计,避免所有工作都挤进一个难以搜索的系统。
试点不要用“功能都打开”的方式证明价值。先明确项目空间的命名规则、共享字段、归档方式和权限边界,再允许团队逐步扩展。若团队成员无法回答任务该放在哪里、何时归档、哪个视图是权威版本,功能丰富反而会放大混乱。
6. Microsoft Project:适合计划排程与资源管理占主导的项目
当项目包含大量前后置关系、阶段计划、关键路径和资源冲突,Microsoft Project 值得进入候选清单。工程交付、复杂实施和需要基线控制的项目,往往不能只靠任务看板表达计划逻辑。评估时应把真实工作拆成依赖网络,验证计划改变后对里程碑和资源安排的影响能否被看清。
它的适用边界是团队协作方式与产品能力是否契合。若工作变化频繁、参与者需要轻量实时更新,传统计划管理思路可能需要与团队协作工具搭配。还应核验具体版本、许可方式及与组织现有办公、身份和项目管理环境的兼容性,不要把产品家族的不同能力混为一谈。
7. Trello:适合轻量、可视化且依赖较少的工作
Trello 的看板方式适合内容排期、简单活动执行、小型团队任务和短周期协作。卡片从待办移动到进行中再到完成,容易形成共同语言。如果团队当前靠聊天和零散清单协作,先用简单看板建立负责人和截止日期,通常比一开始配置复杂系统更务实。
当项目出现跨看板依赖、资源冲突、多个项目的统一汇总和严格权限要求时,应认真评估工具边界。可以通过扩展能力满足部分需求,但不要无限叠加插件和手工规则。若看板已无法清晰表达项目之间的逻辑,升级到更适合组合管理的工具,比继续堆叠卡片更可持续。
这七款工具没有脱离场景的绝对胜负。真实试点里,最重要的观察不是“哪个按钮更多”,而是同一项工作能否由执行者及时更新、由项目负责人解释、由管理者据此做出行动。厂商功能、套餐与许可规则可能变化,具体采购条件应以 2026 年的正式产品说明和合同为准。
六、案例与数据观察:用一个虚拟项目看工具能改变什么
1. 案例设定:一次跨职能功能上线
下面用一个明确标注的情景模拟说明判断方法,不把模拟数值冒充真实客户案例。假设一家 120 人的软件公司准备上线新功能,参与者包括产品、研发、测试、市场和客户支持,共 18 人,执行周期六周,涉及三个团队之间的前置依赖。
旧做法是产品经理维护排期表,研发在任务系统更新,市场在文档里记录素材状态,周会上再由项目负责人把信息拼到一页汇报中。项目启动两周后,接口调整没有及时反映到测试和宣传计划;团队直到周会上才发现内容发布时间已经与版本计划冲突。
这类问题不能简单归咎于某个人“没有同步”。真正的缺口是变更没有明确传播路径:需求变化没有关联受影响任务,受影响任务没有对应责任人,计划调整没有触发验证。工具试点应当测试这一条变更链路,而不是只测试新建任务有多快。
2. 试点观察:测整理时间和阻塞发现时间
在六周模拟试点中,可以记录每周人工汇总耗时、阻塞从发生到被识别的时间、临近截止日期才发现问题的任务数,以及任务验收证据齐全率。不要只看“完成任务总数”,因为项目范围可能变化,单纯计数会把新增任务和实际交付混在一起。
下表的数据是为了示范测量方法的情景模拟,不是任何产品的实测结果。团队应使用自己的试点数据替换,并保持前后统计口径一致。若试点期间项目范围、人员和交付难度变化明显,需要在复盘中注明,不能把所有差异都归因于软件。

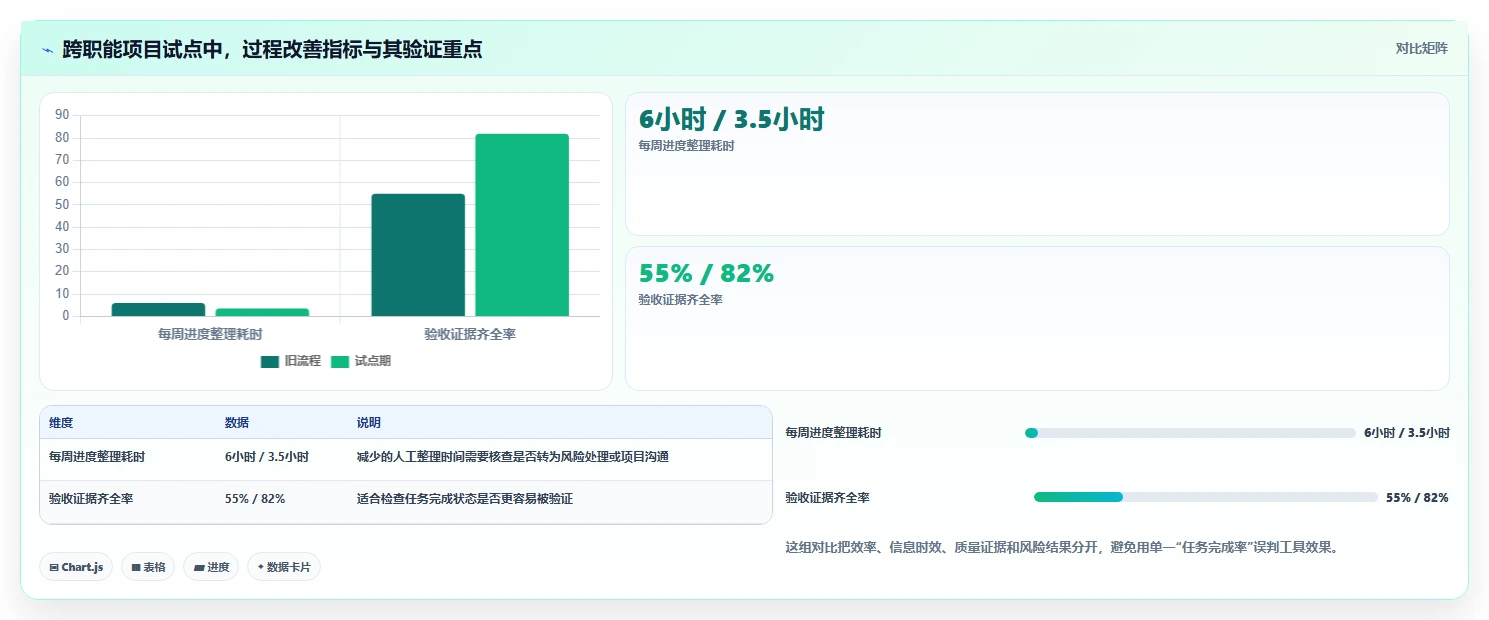

| 观察指标 | 旧流程模拟基线 | 试点期模拟值 | 判断方式 |
|---|---|---|---|
| 每周进度整理耗时 | 约 6 小时 | 约 3.5 小时 | 若下降但项目经理仍要手工核对,需继续改进信息来源 |
| 阻塞识别中位时间 | 约 3 个工作日 | 约 1 个工作日 | 检查是否由即时更新与提醒机制带来,而非例会频次变化 |
| 验收证据齐全率 | 约 55% | 约 82% | 确认任务完成是否附有测试、评审或交付记录 |
| 临近截止才发现的风险项 | 每周期约 8 项 | 每周期约 4 项 | 复核风险是否提前识别,还是仅改变了风险分类方式 |
3. 结果解读:节省时间只是第一层收益
假设整理时间由每周六小时降到三点五小时,表面上节省了两点五小时。更有价值的问题是,这段时间是否转去处理了真实依赖、辅导负责人明确验收标准或提前协调资源。如果只是把填表步骤自动化,却仍要重复核对三套数据,收益就没有真正落到项目执行上。
阻塞发现中位时间缩短,也不必然意味着项目按期率一定上升。它说明信息流可能更快,但项目结果还受决策速度、资源供给、范围稳定性和外部审批影响。因此,最好同时跟踪过程指标和结果指标:前者解释机制是否改善,后者检查交付是否因此受益。
案例复盘时,我会挑三条具体任务追踪:一条按期完成、一条被阻塞、一条发生范围变更。沿着创建、更新、升级、决策、验收的记录还原过程,通常比只看项目平均值更容易找出软件适配问题。

七、按团队情况行动:从需求盘点到上线复盘
1. 小团队:先选能坚持更新的工具
如果团队人数不多、项目周期短、依赖关系少,先用轻量看板或简单项目协作工具建立基本纪律。每项任务至少明确负责人、截止时间、完成定义和阻塞状态;每周检查未完成任务是否有合理原因。工具不必追求全面,关键是不要同时维护三份互相矛盾的进度记录。
四周后再判断是否需要升级:是否已经出现多个项目互相争抢资源;是否频繁因为前置任务没完成而延期;是否需要向管理层汇总里程碑;是否需要严格区分内部与外部权限。如果这些问题尚未出现,保持简单就是合理选择,不必为了“专业化”提前引入复杂流程。
2. 研发团队:先确认已有研发系统和业务汇总的关系
若团队已经有稳定的研发工作流,先盘点现有系统中需求、缺陷、迭代、版本和发布记录的实际使用情况。不要把迁移当成起点。优先找出跨部门信息断点:产品变更如何通知研发,研发延迟如何影响市场计划,测试结论如何回写到交付状态。
当组织扩大到多个研发团队或多个产品线时,再评估是否需要更完整的平台化治理。对 100 人以上组织,可以让一个实际业务团队试用候选平台,重点验证角色权限、跨项目汇总和流程差异。若旧系统依然是工程事实来源,应明确哪些数据同步、哪些数据只做摘要,避免双重录入。
3. 项目管理办公室:优先解决指标口径和项目组合可见性
项目管理办公室最容易先做大屏,但更应该先定义项目层级的共同字段:项目负责人、业务目标、关键里程碑、风险等级、更新时间和升级责任。没有共同口径,项目组合图表只是把不同团队的不同定义放在同一屏幕上。
可以从三个管理动作开始:对逾期里程碑设置负责人和恢复计划;对跨项目资源冲突形成升级机制;对连续未更新的状态标记为“数据不确定”,而不是默认项目正常。这样做可能让早期风险数看起来增加,但它反映的是透明度提高,不应被误读为项目突然变差。
4. 工程与交付团队:用依赖逻辑和计划基线检验工具
如果交付结果依赖采购、审批、施工、测试或现场验收,先整理任务之间的先后关系和关键资源。选型演示要包含一次工期变化,观察关键里程碑能否随依赖调整,并确认计划基线和实际进度能否分别保留。
如果执行团队不习惯频繁使用复杂排程工具,可以让项目经理维护计划网络、现场负责人通过简化视图更新状态。关键是后台计划与一线反馈必须能关联,不能让项目经理独自维护一份与现场脱节的计划。
5. 采购流程:用短名单和同一任务脚本减少主观偏好
建议将候选范围缩到三款以内,再用相同脚本做演示和试点。把必须满足的安全、权限、合规和数据要求列为淘汰条件;其余能力使用加权评分。要求供应商现场展示一个变更如何影响后续任务,而不是只展示预制仪表盘。
询价时同时索取套餐边界、用户规模限制、存储和集成条件、实施服务范围、培训安排、数据导出方式以及续约和退出条款。产品名称相同,具体套餐和合同约束也可能不同,因此采购比较必须以实际报价与书面范围为依据。
6. 上线前两周:先稳定最小流程,再逐步扩展
- 确定项目目标、负责人、任务负责人、截止时间、验收定义和阻塞规则。
- 挑选一到两个真实项目试用,指定业务负责人和系统管理员,但避免由管理员代替所有人录入。
- 每周检查未更新任务、无负责人任务、逾期里程碑和缺少验收证据的已完成任务。
- 记录重复录入、权限阻碍和不必要字段,按实际使用问题调整流程。
- 试点结束后复盘基线数据、用户采用、风险识别和维护成本,再决定扩面或停止。
若试点最终未通过,也不代表软件毫无价值。失败可能来自产品能力不匹配、流程定义不清、数据迁移方式不当、管理者没有示范使用,或团队根本不需要更复杂的系统。把原因拆开,才能知道下一步是换工具、改机制,还是暂时维持现状。
八、不同情况下的取舍:速度、治理和灵活性不能同时最大化
1. 追求快速上线,还是先建设组织级规范
快速上线能让团队尽早减少零散沟通,但如果项目类型、权限和状态口径完全不清楚,快速铺开也会迅速扩大混乱。组织级规范建设更稳妥,却可能延迟一线见到价值。我的建议是先定最小公共规则,再允许团队在非核心字段上保留差异。
最小规则可包括项目目标、负责人、里程碑、风险标记、状态更新时间和验收证据。团队在真实项目里运行四到六周后,再讨论是否需要更多治理。这样既避免一次性设计过度,也减少各团队完全自创口径造成的后续整合成本。
2. 追求灵活配置,还是控制管理复杂度
流程变化频繁的团队,需要一定配置弹性;流程复杂且涉及多个部门的组织,则需要限制随意变更。完全锁定会让用户绕开系统,完全开放又会让状态、字段和报表逐渐失去一致性。可以实行分层管理:公共字段由平台负责人维护,团队特有字段由业务负责人申请和说明用途。
每增加一个字段,最好回答它服务哪个决策、由谁维护、何时可以废弃。长期无人使用的字段应定期清理。配置数量不是成熟度指标,能解释每项设置的业务目的,才说明流程治理仍在掌控之中。
3. 追求一站式平台,还是保留专业工具组合
一站式平台减少切换,也可能让组织更容易统一项目层信息。专业工具组合则可能在研发排程、文档、客户支持等领域更贴合实际工作,但需要解决身份、链接、数据同步和责任边界。选择时应避免“所有信息都搬进来”的冲动,先确定哪一套系统是某类工作的权威记录。
如果多工具之间只能靠人工复制同步,就需要评估集成成本和错误风险。如果集成无法稳定完成,设置清晰的链接与摘要规则,可能比维护脆弱的双向同步更好。工具数量多并非必然低效,信息重复且责任不清才是问题。
4. 追求管理可见性,还是保护执行者专注时间
管理者希望及时了解状态,执行者则需要连续的专注时间。频繁通知、过多状态更新和重复汇报都会侵占执行时间。可以把更新触发条件与风险相关联:普通任务按固定节奏更新,阻塞和范围变更即时上报,已完成工作附上验收证据。
信息可见性不是要求每个人不断汇报,而是让关键事件发生时能被相关角色看见。通知应聚焦责任人、受影响任务和下一步动作,减少全员广播。上线后如果消息数量明显增加,却没有更快的决策,应优先调整通知规则。
5. 追求低采购价格,还是降低长期总成本
低价方案适合需求简单、管理员投入少、升级成本可控的团队。但对大型组织,许可费用之外还要考虑实施周期、培训、权限治理、数据迁移、合规审核和支持能力。价格不是无关紧要,而是必须放回整个使用周期里比较。
决策时可以分别估算第一年成本和后续年度维护成本,并列出退出迁移的工作量。若候选工具省下许可预算,却每周增加项目经理数小时的手工汇总,实际总成本可能更高。具体费用需要按 2026 年当前正式报价核实,不能依赖旧文章中的价格数字。

九、总结:别买“进度看板”,要买一套可验证的协作方式
1. 最终判断:软件的价值在于减少信息失真
2026 年选择工作项目进度软件,我不会先问哪款功能最多,而会先问团队现在最常在哪个节点失去事实:工作没人负责、依赖没有暴露、变更没有同步、完成没有验收,还是管理层只能依靠周会知道风险。把问题定位清楚,工具选择往往会从七款迅速缩到两三款。
对于 100 人以上、需要跨团队治理的组织,PingCode 可作为候选方案之一重点试点;成熟研发团队可以对照现有 Jira 流程评估迁移价值;业务协作团队可验证 Asana、monday.com 或 ClickUp;专业计划排程团队应检查 Microsoft Project;轻量团队则可从 Trello 等简单看板开始。最终选择必须由真实任务、真实用户和书面成本条件验证。
2. 下一步怎么做:用六周建立自己的证据
- 第一周,记录现有进度整理时间、阻塞发现时间和重复录入次数。
- 第二周,将需求缩成三项必须能力、三项可选能力和不可妥协的安全条件。
- 第三至四周,让不超过三款候选工具运行同一批真实任务。
- 第五周,检查风险是否更早暴露、验收证据是否更完整、维护成本是否可接受。
- 第六周,决定扩面、调整流程、继续试点或停止,并记录做出决定的证据。
我最看重的判断只有一句:如果项目进度无法指向具体负责人、可验证的交付物和下一步行动,再漂亮的仪表盘也只是状态装饰;如果这些关系清楚,哪怕从一块简单看板开始,团队也已经在建立真正可用的协作系统。
常见问题解答(FAQ)
文章包含AI辅助创作:提升团队协作:2026年必备的7款优质工作项目进度软件推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/237967
读者评论
把“进度”落到验收证据和依赖关系上,比单看完成百分比更有参考价值。文中的数字注明是情景模拟,这点也很重要,避免被误当成行业调查结果。
七款工具的适用场景梳理得比较清楚,尤其是提醒轻量团队别为了复杂图表引入过重流程。实际试用时,我会重点看执行者更新状态是否方便。
迁移部分很实用:旧任务全部导入不等于上线成功。先筛出仍在进行的工作,再抽样核对负责人、期限和验收记录,确实比单纯统计迁移数量更稳妥。
