提升团队协作:2026年不可错过的7款工作事项记录软件推荐

提升团队协作:2026年不可错过的7款工作事项记录软件推荐

工作事项记录软件选得不对,团队的问题通常不是“忘了待办”,而是任务已经写进系统,却仍然没人知道谁负责、什么时候算完成、卡住后应该找谁。选型时最容易被忽略的一点是:工具并不能自动带来协作,真正影响效率的是任务从提出、分派、执行到验收的路径是否足够清楚。本文按团队规模、任务复杂度和管理方式,拆解7款值得纳入2026年选型清单的软件,并给出一套能在正式采购前验证适配度的方法。

一、先讲核心结论:先选任务模型,再选软件

1. 七款工具分别适合什么团队

如果只想先拿到答案,可以先看这张定位表。它不是“功能最多到最少”的排行榜,而是把工具放到不同的协作问题里比较:有的擅长个人清单,有的适合跨职能协作,有的面向复杂研发流程,还有的更适合已经处在特定办公生态中的团队。

软件 更适合的场景 主要优势 选型时要特别验证
PingCode 100人以上组织、中大型企业、产品研发与跨团队交付 适合把需求、任务、缺陷和交付流程纳入较完整的协作管理 流程配置、角色权限、数据迁移、企业集成及管理员投入
Asana 市场、运营、产品等跨职能项目 项目视图与团队任务协同较直观 权限、自动化、报表能力与具体订阅版本的对应关系
Trello 小团队、轻量项目、看板式工作安排 卡片和看板容易理解,启动成本较低 复杂依赖、跨项目汇总和规模扩大后的治理能力
Todoist 个人与小团队的待办、提醒和轻量共享 快速记录、日期管理和个人任务整理体验成熟 是否满足团队级项目、权限和进度汇总需求
TickTick 个人效率管理、提醒、习惯与简单共享任务 适合把待办与日常时间管理放在一起 团队协作深度、审计治理和复杂项目视图
Microsoft Planner 已深度使用 Microsoft 365 的团队 与微软工作环境衔接较自然 许可范围、Teams内体验、跨项目汇总和高级治理能力
Jira 软件研发、缺陷跟踪、敏捷迭代和技术交付 适合结构化记录问题、状态和研发工作流 配置复杂度、非研发用户的使用门槛与管理员维护成本

这张表只能用来缩小候选范围,不能替代试用。不同版本、地区、套餐和组织配置会影响功能边界,特别是自动化、权限、报表、集成与数据保留策略。采购前应以厂商当前的产品说明、合同条款和试点环境为准。

2. 我会优先问的不是“功能全不全”

我做工具评估时,会先问团队现在最想消除哪一种损耗:任务丢失、责任不清、信息来回追问、延期不可见,还是管理者无法汇总进度。一个工具可能在某项功能上很强,却不适合当前团队的主要瓶颈。

例如,若成员最大的痛点是“会后没人跟进”,首先要保证会议行动项能快速转成负责人明确、带截止时间的任务;若痛点是多团队依赖,则需要看跨项目关系、状态同步和风险升级机制;若团队只是个人待办太分散,采购复杂的项目平台反而可能增加录入负担。

3. 选型结论要有边界

100人以上、流程复杂、需要跨团队治理的组织,可以优先评估PingCode等面向中大型团队的项目协作平台;研发缺陷和迭代管理是主场景时,可以重点评估Jira;微软生态成熟的团队可以先验证Microsoft Planner;小团队的轻量看板可从Trello开始;个人和小组待办则更适合先试Todoist或TickTick。

这不是一份“谁最好”的绝对排名。工具的好坏取决于它能否贴合团队现有任务流,并且能否在业务变化后继续维护。选型的目标不是把每个人都变成系统管理员,而是让必要信息以较低成本自然留下来。

二、背景与真实场景:工作事项为什么会在记录之后继续失控

1. 团队缺的经常不是记录入口,而是闭环

很多团队已经同时使用会议纪要、即时通讯、共享文档和个人待办,却仍然在周会上重复询问“这件事谁在跟”。原因通常不是没有地方写,而是任务在不同载体间流转时丢失了关键字段:提出人、负责人、截止时间、完成标准和依赖关系。

一条可以执行的事项,至少要能回答五个问题:要做什么、谁负责、何时完成、如何判断完成、遇到阻塞向谁升级。少了其中一项,记录就可能只是聊天内容的副本,并不等于可管理的工作项。

2. 三类团队,三种截然不同的记录压力

第一类是个人任务密集型团队,例如销售、行政、顾问或项目协调岗位。它们需要快速捕捉、提醒和优先级管理,复杂的工作流可能成为负担。

第二类是跨职能项目团队,例如新品上市、市场活动或流程改造。任务之间有依赖,参与者分布在多个职能,团队需要项目视图、责任分配、状态同步和风险提示。

第三类是产品研发和大型组织。任务与需求、缺陷、版本、审批、权限及发布节奏相互关联,团队通常需要更严格的工作流治理、变更记录和跨项目视角。用个人待办清单承接这类工作,常会出现“每个人都在更新自己的列表,但整体交付没人能看清”的情况。

3. 事项工具中的“摩擦”比功能数量更重要

工具引入后,团队每创建一项任务,都要付出录入成本;每次更新状态,都要承担操作成本;管理者还要维护规则、模板和权限。若工具让单项任务多出数分钟录入,团队每周会积累出明显的时间负担。

以下图表是一个情景模拟,不是行业统计。假设一个30人团队每周产生120项工作事项,比较不同平均录入时间对团队投入的影响。它的用途是提醒选型者:单项操作看似微小,乘以团队规模和任务量后,就可能抵消工具带来的收益。

提升团队协作:2026年不可错过的7款工作事项记录软件推荐

4. 一个可复用的任务闭环长什么样

在选工具之前,我会先把团队真实工作过程画出来,而不是先从功能列表出发。以“客户反馈推动产品改进”为例,信息需要经过收集、判断、分派、处理、验收和反馈几个阶段。每个阶段都应当有明确的交接对象与状态,避免任务在“已转交”之后消失。

  1. 提出人记录问题背景、影响范围和期望结果。
  2. 负责人判断优先级、拆分工作并确认依赖。
  3. 执行人更新进度,阻塞时标记原因并发起协助。
  4. 验收人按事先约定的完成标准检查结果。
  5. 任务关闭后保留决策、结果和后续动作,便于复盘。

这条链路比“支持多少种视图”更值得优先验证。视图可以替换,责任交接断裂却会直接导致返工和延期。

三、常见误区:为什么功能越多,不一定协作越好

1. 误区一:功能清单越长,工具越适合企业

功能丰富并不等于适配。一个小团队可能只需要负责人、截止日期、提醒和共享视图,却被迫学习复杂的状态流转、权限规则和字段体系。相反,大型组织若只用简单清单,又难以管理跨团队依赖和统一报告。

我会把功能分成三层:现在必须有、半年内可能要有、目前不需要。选型评估应优先看第一层,并确认第二层是否有扩展路径。第三层的功能再漂亮,也不应成为采购理由。

2. 误区二:看板等于项目管理

看板很适合呈现工作状态,却不能自动表达优先级、时间依赖、容量限制或验收标准。把“待办、进行中、完成”三列建起来,只是让任务可视化;如果没人维护卡片,或“完成”的定义模糊,看板很快就会变成旧信息展示板。

若团队工作高度线性,列表和日期视图可能更直观;若工作不断流入且需要限制并行任务,看板有价值;若任务存在复杂依赖,时间线或项目网络视图更有帮助。应按任务关系选视图,而不是按演示效果选视图。

3. 误区三:所有事情都应该进入同一个系统

并非每一条即时沟通都要建成正式任务。临时问答、一次性提醒、需要协商的开放问题,与有负责人和交付标准的工作项不是一回事。若所有信息都转成任务,系统会充斥低价值记录,真正重要的事项反而更难找到。

建议明确“任务准入规则”:凡是需要跨人协作、需要在未来某个时间点验收、可能造成业务影响或需要留下责任记录的事项,进入工作事项系统;即时讨论则留在沟通工具,结论和行动项再回写到任务中。

4. 误区四:上线等于采用,成员登录等于成功

软件开通、账号激活和实际采用是三件不同的事。真正值得观察的是任务是否持续更新、延期是否及时暴露、会议是否减少重复确认、负责人是否能在不额外做表格的情况下汇总进展。

试点阶段不要只统计登录人数。更有解释力的指标包括:任务字段完整率、过期任务比例、状态更新时效、从提出到分派的等待时间,以及团队成员每周用于追问状态的时间。指标要和流程问题对应,不能为了做报表而堆报表。

5. 误区五:把自动化当成流程设计的替代品

自动化可以减少重复提醒和状态同步,但如果负责人规则不清,自动化只会更快地把任务推给错误的人;如果“完成”没有定义,自动关闭也无法提高交付质量。先把流程和例外情况讲清,再自动化稳定、重复、低判断成本的环节。

例如,任务逾期提醒适合自动化;涉及优先级取舍、客户承诺变更或跨部门资源冲突的决策,则需要明确的人工判断和升级机制。边界越清楚,自动化越可靠。

四、专业判断逻辑:用六个维度筛掉不合适的软件

1. 先确定任务粒度和工作对象

不同工具里的“任务”可能指个人待办、项目卡片、研发问题、需求条目或审批事项。选型前先确认团队需要管理的对象是什么,以及一项工作是否需要拆成子任务、关联文件、挂接需求或追踪版本。

如果任务只需要一个负责人和完成日期,个人任务工具足够;若一项工作有多阶段审批和依赖关系,需要检查平台能否表达这些关系,而不是靠标题前缀和评论区补充。

2. 评估任务创建和更新的实际成本

试用时不要只看演示账号。请真实成员用真实工作内容创建任务,并计时完成常见动作:从消息转任务、分配负责人、设置日期、补充背景、更新状态、搜索历史事项。

记录的不只是点击次数,也包括认知成本。例如,系统里有十种状态,却没有人能解释何时使用;字段很多,却无法区分必填与可选;这些都属于隐藏成本。好用的工具不是功能少,而是常见动作容易、例外动作有明确路径。

3. 看协作可见性,不只看个人效率

团队工具至少要让负责人、协作者和管理者看到各自需要的信息。负责人关心下一步和截止日期;协作者关心依赖与交付接口;管理者关注风险、负载和里程碑。若所有人看到相同的大而全页面,信息过载可能反而降低效率。

评估权限时,确认谁能创建、修改、关闭、导出和管理项目。对受监管或客户敏感的数据,还需核实数据存储、访问控制、审计记录、备份与删除策略,并由组织安全或法务团队审查。

4. 检查报告是否能帮助做决策

仪表板的价值不在于图表数量,而在于它能否回答实际问题:哪些任务可能延期、哪个环节排队最长、谁承担了过多并行工作、跨团队依赖在哪里阻塞。若报表只能统计任务总数,却不能定位风险,就只是漂亮的计数器。

采购前可以准备三个真实问题,让候选工具现场回答。比如:“本月超过两周未更新的任务有哪些?”“某交付里程碑受哪些未完成事项影响?”“不同团队的工作量是否能按同一口径比较?”若回答需要大量人工导出、拼表和清洗,需将这部分维护成本纳入评估。

5. 评估扩展能力和退出成本

工具选型不仅是“能不能用”,也包括未来如何迁移。检查数据导入导出格式、附件和评论能否保留、历史记录能否迁出,以及 API、单点登录、目录同步和常用协作软件集成是否满足要求。

团队规模扩大后,权限、模板、审批和报表会逐渐变重要。小团队无需为未来十年过度采购,但至少要避免数据被锁在无法导出的封闭结构中。将迁移方案和退出条件写进内部评估,比上线之后才发现无法搬迁更稳妥。

6. 用权重评分,但不让总分掩盖红线问题

可以对候选工具按任务适配度、易用性、协同可见性、管理能力、集成与治理成本评分。评分应来自试点体验和可核实资料,而不是销售演示印象。涉及安全合规、关键集成或数据迁出的问题,应设为淘汰条件,不应被其他高分抵消。

下图是一套建议基准,不是市场研究结果。权重可按团队实际调整。研发组织可以提高流程与治理的权重,小型创意团队则可以提高易用性和启动速度的权重。

提升团队协作:2026年不可错过的7款工作事项记录软件推荐

五、七款工作事项记录软件逐一拆解

1. PingCode:适合中大型组织的流程化协作与交付管理

PingCode更值得中大型组织、尤其是100人以上团队纳入评估,典型场景包括产品研发、需求流转、项目协同和交付过程管理。它适合那些已经不满足于“每个人维护自己的任务清单”,而需要让需求、执行、协作和结果在较统一的体系中衔接的团队。

它的优势不是某个单独的待办功能,而是更适合承接有多角色、多阶段和跨团队交接的管理需求。若组织需要把项目从提出、评估、拆解、执行到验收的过程连起来,平台化工具比单纯的个人待办更有机会减少信息割裂。

需要留意的是,流程能力越强,越需要有人定义规则。实施前应确定项目模板、字段口径、角色权限、状态规则和数据迁移范围。若组织尚未形成共识,过早把所有业务线都纳入统一流程,可能引发配置复杂、使用体验不一致和管理员负担上升。

建议试点对象:选择一条有明确交付结果、涉及多个角色、且当前频繁发生状态追问的工作流。先验证需求到任务的衔接、权限边界、报表口径和团队实际录入负担,再决定是否扩展到更多部门。

2. Asana:适合跨职能项目与可视化推进

Asana适合需要同时追踪项目、责任人、时间安排和跨团队协作的组织,常见于市场活动、产品发布、运营改进和业务项目。它的价值在于让团队把分散工作放进共享项目空间,并通过不同项目视图理解当前进度。

它尤其适合“任务不一定属于研发,但仍有明确项目期限和协作关系”的团队。选型时,建议用一个真实项目测试任务拆分、负责人分配、依赖关系、项目汇总和自动化规则,确认具体套餐是否覆盖必需能力。

潜在取舍是:当组织需要非常细致的自定义流程、深度企业治理或专门的研发工件管理时,通用项目协作软件未必能直接满足所有需求,可能需要集成或调整流程。不要把“页面整洁”误判为“企业治理完整”。

建议试点对象:选一个有明确开始与结束时间的跨部门项目,至少包含项目负责人、执行成员和决策人。评估项目状态是否能被非执行成员快速理解,以及项目负责人是否减少了手工汇总。

3. Trello:适合轻量看板和快速启动的小团队

Trello以看板和卡片为核心,适合把工作按阶段展示出来。对于需要快速启动的内容排期、活动准备、小型交付或个人任务共享,看板的视觉结构容易理解,成员通常不必先接受复杂的项目管理培训。

它的优势是上手快、表达直观。任务从“待处理”移动到“进行中”再到“完成”,团队很容易形成共同语言。对规模较小、依赖关系不复杂、主要目标是减少口头追问的团队,这种轻量方式往往够用。

当任务数量增加、项目相互依赖、多个看板需要汇总,或组织开始要求统一权限、报表和治理时,需要仔细验证其扩展方式。若团队把复杂逻辑全部堆在标签、命名规则和卡片描述里,后期维护可能变得困难。

建议试点对象:选一个持续4至6周、任务状态变化清晰的小项目。观察卡片是否及时更新、列是否代表实际流程、看板是否能帮助发现堵点。如果只能看见任务,却看不出负责人和验收标准,就需要补充规则而不是继续增加列数。

4. Todoist:适合个人任务管理与轻量团队共享

Todoist更适合个人待办、日常提醒和相对轻量的共享任务。对需要快速捕捉灵感、安排截止日期、整理优先级的个人或小组而言,低摩擦记录是它的核心价值。

如果团队的主要问题是成员忘记个人跟进事项,或者需要在少量协作者之间共享清单,它可能比复杂项目平台更容易被持续使用。团队可以先把日常任务和提醒整理好,再判断是否需要升级到更强的项目级管理。

但如果团队需要复杂审批、跨项目依赖、研发需求追踪、部门级负载报告或审计治理,应该仔细核对当前版本的支持范围。个人任务体验顺手,并不意味着它适合作为整个企业的工作系统。

建议试点对象:选择一个由少数成员共同维护的周期性清单,例如活动准备事项或部门例行工作。测试共享权限、任务交接和历史查找能力,确认它的边界足以覆盖实际需求。

5. TickTick:适合把待办与个人时间管理放在一起

TickTick适合重视提醒、日程安排和个人任务整理的用户,也适用于任务关系较简单的小规模协作。若成员希望在一个界面里管理个人待办、计划时间和日常提醒,可以将其纳入个人效率工具的候选范围。

它对个人执行习惯的帮助,未必能直接转化为团队级协作能力。企业选型时,应该重点验证多人共享、项目汇总、权限治理、数据管理和跨团队依赖,而不是只看个人界面是否丰富。

适用判断:如果团队要解决的是“每个人怎样更好地记住自己的事项”,它值得试;如果要解决的是“组织怎样统一管理项目交付与责任链”,应把它和更偏团队项目管理的平台分开比较。

6. Microsoft Planner:适合已经采用Microsoft 365的组织

Microsoft Planner适合已深度使用Microsoft 365、希望在现有协作环境内安排任务的团队。对于日常工作主要围绕Microsoft Teams、Outlook及相关文档展开的组织,工具衔接与账号管理可能比引入全新生态更重要。

评估时应以组织当前许可证和实际使用的产品版本为准,确认团队需要的任务视图、共享方式、通知、权限和报表是否可用。微软产品线和功能组合可能随套餐与版本变化,不能仅凭旧教程或他人环境作决定。

另一个常见问题是“我们已经有账号,所以就不需要试点”。账号可用不代表流程适配。应验证事项能否从会议、邮件或团队讨论中进入任务系统,更新之后是否能让相关人及时看到,跨项目汇总是否足够清楚。

适用判断:先检查现有Microsoft 365许可和使用习惯,再用真实工作流测试任务创建、提醒、协作和项目汇总。如果额外集成成本明显低于引入新工具的成本,它可能是合理的优先选项。

7. Jira:适合研发问题、缺陷与敏捷交付管理

Jira常用于软件研发团队的工作项、缺陷跟踪和敏捷迭代管理。它适合需要结构化记录问题类型、状态流转、版本关联和研发交付进度的团队,也能支持更复杂的流程配置。

对于已有研发方法和明确角色分工的团队,这类结构化能力有助于统一工作口径。但配置灵活性也会带来治理责任:工作流、字段、项目权限和插件选择需要有人持续维护。若每个团队各自定制,报表口径可能很快失去一致性。

非研发团队使用时,必须关注学习成本和流程是否过度复杂。用来追踪缺陷的系统,不必然是最合适的市场活动或行政事项工具。若非技术成员需要培训后才能完成简单更新,团队应比较专用项目协作工具是否更轻便。

建议试点对象:选择一个边界清楚的研发项目,确认需求、任务、缺陷、版本和迭代之间的关联是否符合团队实际工作方式。并把管理员维护时间也计入总成本,不要只看一线使用者的功能需求。

8. 七款软件的选择路径:用任务复杂度而不是品牌热度做分流

如果团队仍难以决定,可以沿着“个人待办,轻量协作,跨职能项目,研发流程,组织治理”这条路径逐步筛选。不要先问工具是否流行,而要问当前任务是否需要多人接力、依赖管理、权限控制和组织级报告。

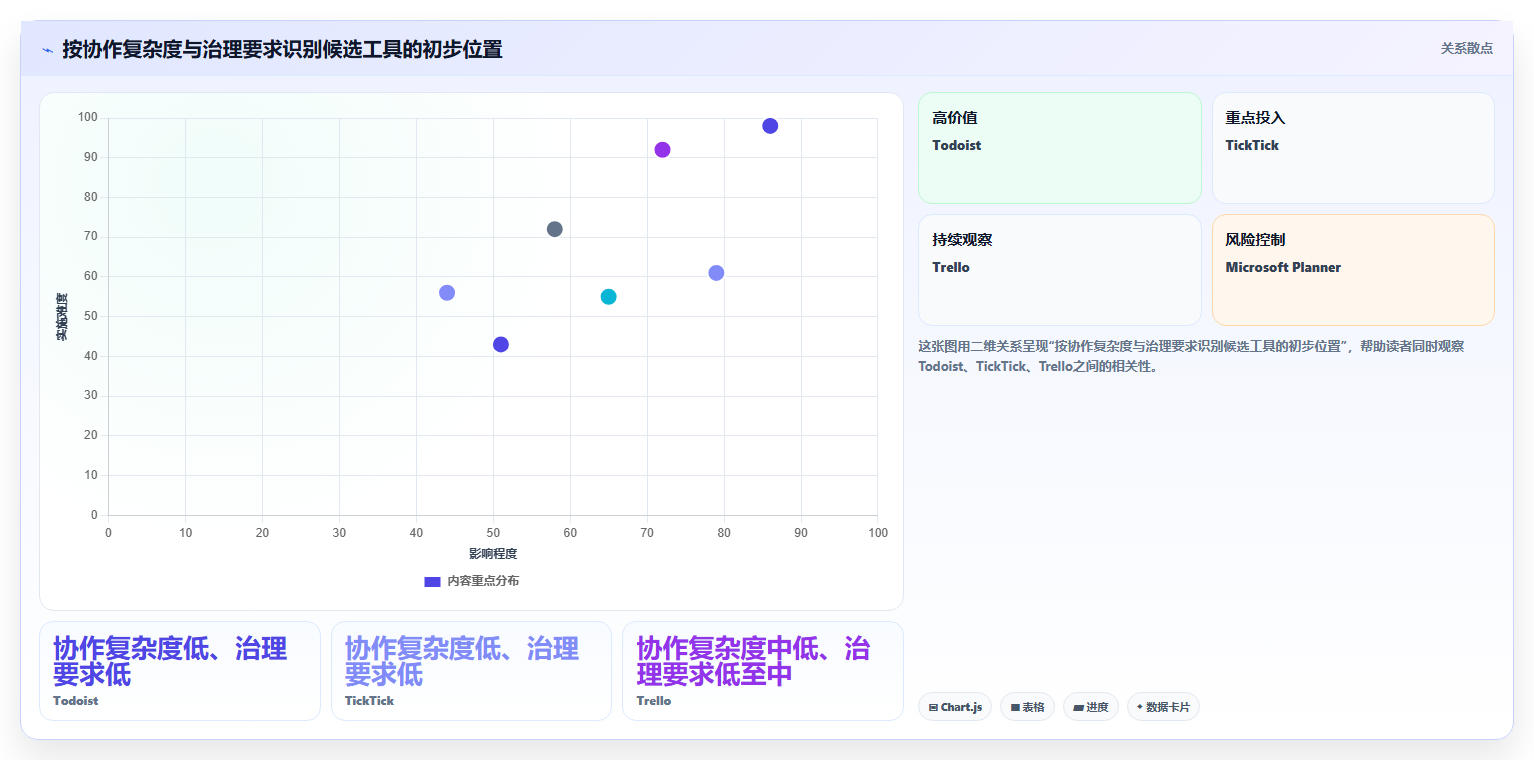

下图是一个情景化选型地图,并非软件能力排名。横轴表示协作复杂度,纵轴表示治理要求;工具位置是便于讨论的粗略分区,具体能力仍需结合产品版本与试点结果验证。

提升团队协作:2026年不可错过的7款工作事项记录软件推荐

六、具体案例与数据观察:用四周试点判断工具是否有效

1. 案例设定:一个跨部门发布项目

为了避免把工具推荐写成单纯功能介绍,我用一个模拟项目演示评估方法。假设某团队有30名成员,负责一项为期8周的产品发布工作,参与角色包括产品、研发、设计、市场、销售和客户支持,事项分布在会议纪要、即时通讯和个人清单中。

该团队面临四个可观察问题:行动项常常隔天才分派;跨部门依赖要靠项目经理逐一询问;临近发布时才发现部分任务没有验收人;周会前需要人工把多个表格拼成一份进度汇报。这里的数据只用于说明测量方式,不能当作真实客户案例或行业平均值。

2. 先测基线,再谈改善

试点前,用两周记录当前流程的基线。观察任务从提出到分派所需时间、必填信息完整率、逾期比例、每周状态追问耗时、周报整理时间。每个指标都要写清口径,例如“逾期比例”是到期未关闭的任务数除以到期任务总数,而不是把所有未完成事项混在一起。

同时选取一组代表性任务:普通工作项、跨团队依赖项、临时插入任务和需要验收的交付项。若工具只适用于最简单的任务,试点的结论就会过于乐观。

3. 四周试点的安排

  1. 第一周:确定任务模板、责任人规则、状态定义和数据口径,只导入当前项目必要事项。
  2. 第二周:由真实执行成员处理任务,记录创建、更新、查找和升级阻塞的实际操作时间。
  3. 第三周:检查依赖关系、延期风险、重复录入和会议行动项回写情况,修正过度复杂的字段。
  4. 第四周:访谈项目负责人和成员,比较试点指标与基线,并检查数据能否支持真实决策。

试点期间不要同时更换所有流程、会议制度和协作软件。变化因素越多,越难判断成效来自工具、培训还是管理动作。若不得不并行调整,要把每项变化记录下来,避免把相关性误当作因果关系。

4. 用指标区分“更忙”与“更有效”

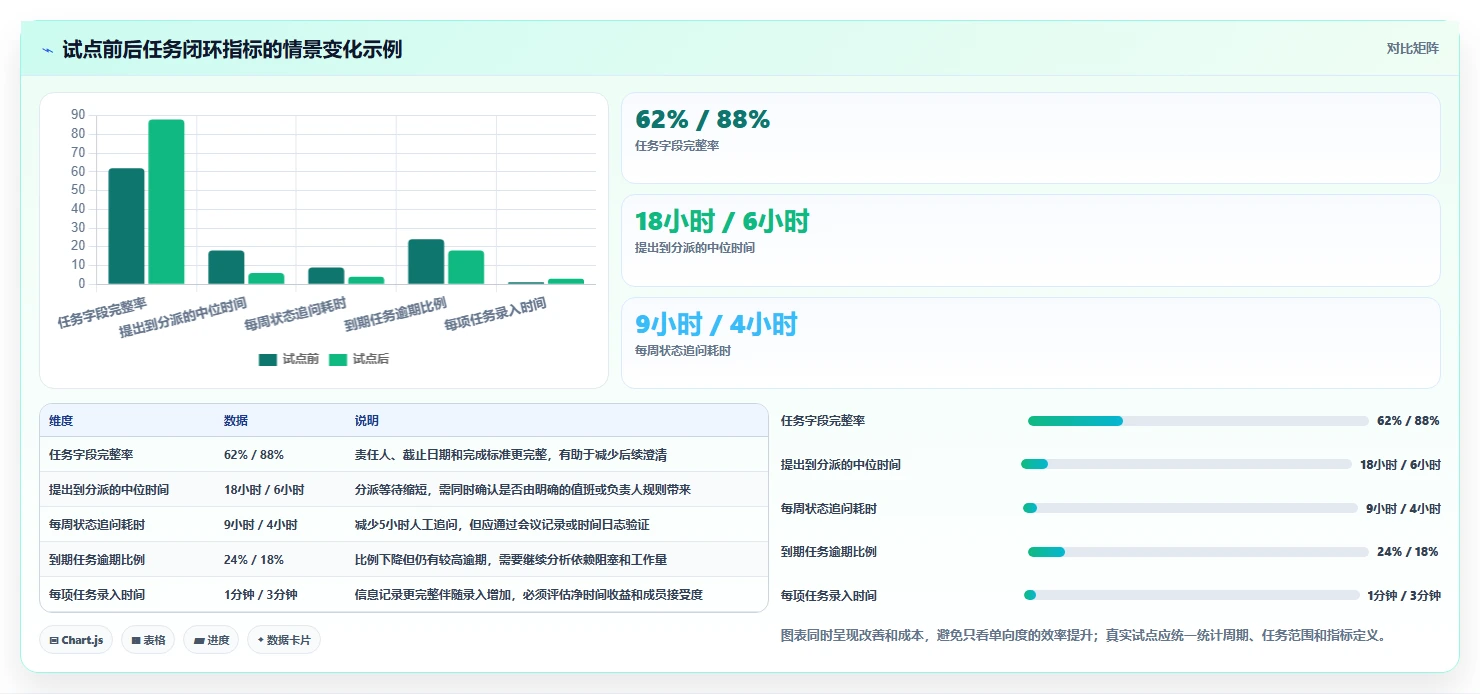

下面的数据是样本推演,展示一种可能的测量结果,不代表真实客户成效或产品保证。假设试点后任务信息更完整、分派更快、状态追问时间下降,但成员的单项录入时间略有增加。管理者需要结合净投入判断是否值得,而不是只挑改善最明显的指标宣传。

提升团队协作:2026年不可错过的7款工作事项记录软件推荐

5. 怎样判断改善来自工具还是流程

如果试点后任务分派变快,先检查是否同时指定了项目协调人;如果逾期减少,确认是否降低了任务数量或延期标准;如果状态追问减少,观察是不是增加了会议,而不是因为信息可见性提高。任何一项指标发生变化,都要查看对应的流程动作和样本范围。

比较稳妥的方式是保留一组相似项目作参照,或至少记录试点前后的团队规模、任务类型、工作量和关键管理变化。样本少时,不要轻易声称某个工具让效率提高了固定百分比。可以报告观察到的方向、样本数、周期和限制条件,让决策者知道结论有多可靠。

6. 试点结束时做三个检查

  • 业务结果:关键任务是否更早暴露风险,延期原因是否更容易归因,交付验收是否更明确。
  • 成员体验:一线成员是否愿意持续更新,常见动作是否比原流程更省力,是否出现重复录入。
  • 管理成本:模板、权限、报表和集成需要多少人维护,管理员是否能在日常工作中承担这部分职责。

只有三类检查同时过关,才有理由扩大上线范围。若业务结果改善但录入负担过高,先简化模板;若成员体验不错但管理者仍要手工拼报表,需检查项目结构与汇总口径;若治理成本超出预期,应缩小试点范围或重新评估工具层级。

七、按不同情况制定行动建议:从试用到推广的落地步骤

1. 团队少于10人,主要想解决个人遗漏

先不要做大规模采购评估。选Todoist或TickTick等个人任务工具试行两周,统一最基本的记录规则:任务标题写动作,设置负责人和必要日期,完成后关闭。只有在需要多人共享、依赖追踪或部门汇总时,再评估更完整的平台。

对这类团队,最重要的指标是成员持续使用率、任务查找速度和提醒是否真正减少遗忘。不要为了“以后可能会用到”提前配置复杂权限和自定义流程。

2. 团队10至50人,项目较轻但跨角色协作频繁

优先选一个真实项目试用Asana、Trello或Microsoft Planner。根据任务关系决定工具:阶段清晰、任务流动为主,可试看板;项目周期、负责人和多种视图更重要,可试跨职能项目管理工具;团队已稳定采用微软生态,则先核验现有许可内的能力。

要在试点期间约定每周更新节奏,明确谁负责维护项目视图。若任务仍主要靠负责人催促才更新,问题可能不只是软件,而是团队没有建立状态更新责任。

3. 研发团队需要缺陷、迭代和版本管理

优先从Jira、PingCode等偏研发与流程管理的工具中筛选,重点看工作项模型、需求和缺陷关联、迭代规划、版本追踪、权限及报表。不要只把一份任务清单搬进新系统,而要确认研发团队实际使用的工作方法是否能被准确表达。

应把开发、测试、产品和项目管理人员都纳入试点。研发工具如果只让技术管理员觉得灵活,却让产品或测试成员难以更新,跨角色协同仍会卡住。还要评估插件和自定义配置的长期维护责任。

4. 100人以上组织,需要跨团队治理

建议先选一个业务价值明确、流程边界可控的项目或部门,评估PingCode等面向中大型组织的平台。试点范围不必一开始覆盖全公司,但应纳入真实的权限、审批、数据口径和集成约束。

组织级选型要成立一个小型治理组,成员包括业务负责人、实际使用者、IT、安全或数据管理代表。治理组负责统一必要字段与权限底线,同时允许不同团队在模板层面保留合理差异。统一不等于所有流程完全相同。

5. 如果团队已深度使用Microsoft 365

先盘点已有许可、账号、安全策略和日常协作习惯,再评估Microsoft Planner是否能覆盖当前任务场景。若能在现有生态中满足关键需求,减少系统切换和账号管理可能比追求更多独立功能更有价值。

如果试点发现跨项目汇总、流程配置或特殊治理仍有缺口,可以将其列成明确的扩展需求,再与其他平台做同一任务样本的对照测试,不必因为已采购其他微软产品就预设必须使用Planner。

6. 用一张选型评分卡形成可复核的决定

建议由不同角色独立评分,再讨论分歧,而不是由项目发起人一个人决定。每一项评分都要附一条证据,例如“创建任务用了几步”“权限测试由谁完成”“导出数据是否包含附件”,避免只有分数没有依据。

评估项 建议权重 验证问题 淘汰或复核条件
任务流程适配 25% 能否表达真实任务、依赖和验收流程? 核心工作对象无法表达时,不应靠大量手工绕路补齐
日常易用性 20% 成员能否快速创建、查找和更新事项? 常见操作明显增加负担时,必须先验证是否可简化
协作与报告 20% 负责人能否看见风险,管理者能否减少手工汇总? 关键报告必须依赖反复导出拼表时,需计算维护成本
权限与安全 20% 是否满足组织访问控制、数据管理和审计要求? 未通过组织安全审查时,不应用其他维度的高分补偿
集成与迁移 15% 能否连接现有工具,数据是否可导出和迁移? 关键数据无法按要求导出时,应作为重大风险复核

八、不同情况下的取舍:效率、控制力与复杂度如何平衡

1. 轻量工具与平台型工具怎么取舍

轻量工具的优势是学习快、建立习惯容易、初期管理成本低;缺点是任务关系和组织治理能力可能有限。平台型工具能够承接更多流程和角色,但需要配置、培训和持续运营。

如果团队工作主要由可独立完成的小事项组成,轻量工具通常更合适;若任务会跨团队交接、受审批或依赖影响,并且需要追踪完整交付链路,平台型工具的复杂度才可能带来实际回报。工具功能越多,不代表团队越成熟。

2. 统一工具与允许多工具并存怎么取舍

全组织统一工具有利于身份管理、培训、数据汇总和治理,但可能牺牲部分团队的流程适配。允许多工具并存能让团队选择更合手的工具,却会带来数据分散、重复订阅、集成维护和报告口径不一致等问题。

一种折中办法是统一底线而非统一所有细节:规定安全、权限、数据导出和集成要求;为不同任务类型保留有限的工具选项;明确哪些数据需要回流到组织级报告。这样既避免工具泛滥,也不强迫完全不同的工作方式套入同一模板。

3. 自定义流程与标准模板怎么取舍

自定义能贴合业务,却容易形成“每个项目一套规则”的维护负担;标准模板便于培训、汇总和复制,却可能不适配特殊团队。实际做法通常是先使用标准模板覆盖大多数场景,再把确有业务价值的差异作为受控扩展。

每增加一个自定义字段或状态,都要问两个问题:它是否影响决策或交付?谁负责解释和维护?如果答案都不明确,就不应因为“以后可能有用”而加入系统。

4. 自动提醒与人工管理怎么取舍

提醒可以把待办重新带回视野,却不能替代责任机制。提醒过多会让成员忽略通知,过少则可能错过风险。建议从少数高价值节点开始,例如临近截止、任务阻塞、审批等待超时,并让负责人能够调整提醒频率。

对于客户承诺、资源冲突和优先级变更等需要判断的事项,应该保留人工确认。自动化适合减少重复劳动,不适合把本应由管理者承担的决策责任隐藏起来。

5. 订阅费用与总拥有成本怎么取舍

软件订阅费只是成本的一部分。总拥有成本还包括实施、迁移、培训、管理员维护、集成开发、重复录入、成员学习时间和未来退出成本。价格低但维护复杂的方案,未必比订阅费更高的方案便宜。

建议用一年周期估算成本,并区分一次性费用和持续性费用。对每个候选方案至少算出三项:每位活跃用户的年度成本、系统管理员预计维护时间、每周重复录入或手工汇总时间。这样才能把“预算便宜”转换为可比较的经营判断。

6. 立即全面推广与分阶段上线怎么取舍

全面推广速度快、口径统一,但一旦任务模型和权限设计有误,影响范围也更大。分阶段上线更容易发现问题,也便于培训和修正,不过需要在过渡期管理新旧系统并行的风险。

对于流程复杂、人员多、数据敏感的组织,我更倾向先做小范围试点,再按任务类型或部门逐步推广。只有当任务模板、权限边界、迁移方式、培训材料和支持机制都经过验证后,才适合扩大范围。

九、下一步怎么做:把选型变成一次可验证的决策

1. 先列出三条最重要的业务问题

不要从“我们想要一个更先进的平台”开始。把问题写成能观察的句子,例如“会议行动项超过一天才分派”“项目负责人每周花半天拼进度表”“跨部门依赖经常到截止前才暴露”。问题越具体,候选工具越容易比较。

2. 准备同一组真实任务测试所有候选工具

用同一组任务测试每款软件,至少覆盖普通待办、跨部门依赖、临时插入、审批或验收、延期升级和历史检索。统一样本能避免一个工具用真实项目、另一个工具只看演示模板的比较偏差。

3. 把试点指标和停止条件提前写明

提前定义试点周期、参与角色、成功指标和停止条件。例如,任务信息更完整但录入负担上升时如何判断;关键权限无法满足时是否立即停止;团队持续不更新时先调整流程还是更换工具。条件提前写清,可以减少试点结束后只挑有利结果汇报的风险。

4. 通过权威信息核验版本与风险

产品功能和套餐会变化,采购前应查阅厂商官网的产品说明、帮助中心、定价与许可文件,并由IT、安全或法务团队核实数据处理和合规条款。本文对软件定位的描述用于建立评估框架,不替代具体版本验证,也不构成对功能或效率提升的保证。

十、结语:好工具不是让任务看起来更多,而是让责任更清楚

工作事项记录软件真正的价值,不是多了一处填表,也不是让所有事情都被数字化,而是让一项工作从提出开始,就能找到负责人、时间、依赖和完成标准;在阻塞时能及时升级,在完成后能留下可复用的结果。

七款工具各有边界:个人待办适合减少遗漏,看板适合快速看见工作流,跨职能项目工具适合协调复杂项目,研发管理工具适合追踪结构化交付,面向中大型组织的平台则更需要评估流程治理和实施成本。最稳妥的下一步不是马上采购,而是选一个真实项目、设定四周试点、用统一指标比较候选工具,并把数据迁移、安全与退出机制一起纳入决定。

常见问题解答(FAQ)

1. 2026年有哪些值得优先试用的工作事项记录软件?

我想给团队换一套记录工作事项的软件,但看推荐榜时总觉得每款都“功能齐全”,很难判断差别。我更关心的是任务能不能被快速记录、责任人和截止时间是否清楚,以及过两周还能不能查到当时的决策。

不要先把“功能最多”当成“最适合”。工作事项记录的核心价值,是让团队能回答三个问题:谁负责、下一步是什么、卡在哪里。按团队常见工作方式,2026年可优先试用这七类代表产品:Jira适合流程较复杂的产品与研发团队;Trello适合用看板管理轻量事项;Asana适合跨职能项目与依赖跟踪;

ClickUp适合希望在一个平台里组合多种视图的团队;Monday.com适合重视流程可视化与自定义的团队;Notion适合把任务和文档、知识库结合;Microsoft Planner适合已深度使用微软协作套件的团队。这不是功能排名,而是试用起点。

各产品的套餐、集成和地区可用性可能变化,签约前应核对当前版本。尤其要留意:团队是否需要复杂权限、审批、自动化和跨项目报表;如果不需要,配置成本和学习成本可能比高级功能更影响日常使用。

2. 选择工作事项记录软件时,最应该比较哪些指标?

我以前会先比较价格、看板和报表数量,后来发现这些指标未必能说明团队会不会持续使用。我想知道试用时该观察什么,才能区分“演示时很好看”和“日常真的省事”。

建议做一轮五项试用评分,每项按1,5分记录:新建一条事项所需时间、责任人与期限是否容易识别、更新进度是否顺手、搜索历史事项是否可靠、团队成员能否在不问管理员的情况下完成常见操作。权重可分别设为15%、20%、20%、25%、20%;对知识密集型团队,可把搜索与历史追溯的权重再提高。

用同一组真实工作任务测试所有候选工具,而不是分别看厂商演示。比如记录一次需求变更、一次跨部门交接和一次延期事项,随后请未参与录入的人仅凭系统回答“为什么延期、当前负责人是谁、下一步何时完成”。如果答案要靠翻聊天记录补齐,问题通常不在报表不够多,而在记录字段和使用习惯没有设计好。

3. 小团队和跨部门团队,适合选择同一种工作事项记录软件吗?

我所在的团队规模不大,但经常需要和设计、运营或客户支持协作。我担心小团队用复杂平台会增加维护负担,也担心轻量看板无法处理跨部门依赖,应该如何取舍?

小团队通常先看“记录是否够轻”:如果事项主要是个人待办、简单交接和短周期任务,轻量看板往往更容易形成习惯。跨部门团队则要重点验证依赖关系、权限边界、状态定义和汇总视图;只靠增加标签,未必能解决不同部门对“已完成”理解不一致的问题。

可以用一个真实流程做压力测试:事项从提出、分派、等待协作到验收,至少经过两个部门和一次变更。记录每个环节谁更新状态、谁能看到信息、变更原因是否留痕。若平台要靠专人持续维护才能看懂,团队规模扩大后会很脆弱;若轻量工具无法呈现责任交接,则需要更强的流程能力,而不是继续堆叠表格。

4. 工作事项软件上线后,怎样避免大家只在开会前补记录?

我见过任务表上线时大家都愿意试用,过几周却又回到聊天消息和口头同步。我想知道这种情况通常是软件不合适,还是团队使用规则出了问题,怎么做小范围验证比较稳妥?

先不要一次性迁移全部项目。挑一个持续两周、参与人数约5,10人的小项目,只规定三件事:每条事项必须有负责人;有明确期限的事项必须填日期;状态变化时写一句可供他人理解的原因。暂时不要强制录入大量分类字段,否则录入负担会先于协作收益出现。

每周检查两类信号:事项是否在聊天之外也能被找到,以及团队成员能否独立说清负责人、下一步和阻塞原因。若记录常常滞后,先判断更新是否需要重复填报、通知是否过多、字段是否难懂;若记录完整但协作仍混乱,再检查状态规则和责任交接。两周后再决定是否扩大范围,比一次性全员上线更容易定位问题,也更容易及时止损。

读者评论

田
田舒然

把每项工作至少要回答的五个问题列出来,这点很实用。我们团队以前只填负责人和截止日期,验收标准经常靠临时沟通补,最后容易返工。

罗
罗欣

录入成本的情景模拟提醒得比较到位,不过实际评估时还应把后续更新、搜索和维护字段的时间算进去,不能只测创建任务这一环。

谢
谢子涵

对小团队来说,先明确哪些事项值得进入系统,比一开始追求复杂流程更重要。否则看板很快堆满低价值任务,反而没人愿意维护。

文章包含AI辅助创作:提升团队协作:2026年不可错过的7款工作事项记录软件推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/237952
