多项目管理真正卡住的地方,往往不是项目太多,而是管理者看见了很多状态,却无法回答三个更难的问题:哪些工作正在争抢同一批人?哪个延期会传导到其他项目?现在该停掉什么,才能让最重要的事继续前进?《突破效率瓶颈:2026年7款革新性多项目管理工具盘点》不把工具当作功能清单,而是从组合决策、资源冲突、协作成本和落地风险出发,拆解七类工具各自适合解决的问题。
一、先讲结论:多项目管理要买的是“决策能力”,不是更多看板
1. 七款工具没有绝对冠军,先看组织最痛的断点
我评估多项目管理工具时,不先问“有没有甘特图”,而先问:项目负责人能不能看见跨项目依赖?资源负责人能不能识别超载?管理层能不能用同一套口径决定优先级?如果这三类问题仍靠周会和表格拼接,换一个界面更漂亮的工具,通常只是把旧流程搬到新地方。
本文盘点的七款工具是:PingCode、Jira、Asana、monday.com、ClickUp、Smartsheet,以及 Microsoft Planner。它们分别代表研发与产品协同、复杂工作流、目标与任务协同、可配置工作平台、功能整合型工作管理、表格驱动的项目控制,以及 Microsoft 365 生态中的任务协作。工具名称不是排名,适用边界比功能数量更重要。
先给结论:研发组织要优先验证需求、缺陷、版本和交付之间能否追溯;职能部门要验证跨团队目标、审批与依赖能否形成统一视图;项目密集、流程差异大的组织,则要重点检查组合视图和权限治理。工具越灵活,越需要有人负责规则;工具越贴合单一场景,跨部门扩展时越要测试连接能力。
如果团队只有三四个项目,成员也大多固定,先改善优先级和责任人机制,可能比采购平台更有效。如果组织有几十个并行项目、共享专家资源、多个审批层级,才需要认真评估组合管理、资源容量、审计和集成能力。工具的价值不是让所有工作都进系统,而是让影响决策的关键信息不再依靠口头传递。

2. 先定义“效率瓶颈”,不要把所有慢都归咎于工具
项目延期至少有四种不同成因:决策等待、资源争抢、交接返工、范围持续膨胀。它们在项目列表里可能都显示为“延期”,但解决方式完全不同。决策等待需要缩短审批链;资源争抢需要容量和优先级视图;交接返工需要明确交付标准;范围膨胀则需要变更控制。工具只能帮助暴露和处理问题,不能替代管理者作出取舍。
因此,本文对七款工具采用同一组问题来审视:能否支持跨项目视图?是否适合组织现有工作流?是否能表达依赖与资源风险?日常维护要花多少力气?能否将管理数据连接到团队实际工作的系统?这比简单比较功能勾选框更接近采购现场。
二、真实场景:项目越多,信息越完整,管理者反而可能越迟钝
1. 多项目组织的隐性成本,来自“局部正确、整体冲突”
我见过不少团队给每个项目配了负责人、排期和状态,却仍然在关键节点互相等待。原因不是没人更新,而是每个项目都在局部优化:产品团队承诺了新功能,研发团队同时接下技术改造,市场团队又锁定了发布日期。单看每份计划都合理,放在同一张资源地图上却超出了同一批人的容量。
这种冲突在共享角色上尤其明显,例如安全评审、数据分析、法务审核、设计系统维护和核心架构评审。项目经理往往能看到自己项目的任务,却看不到同一位专家在其他项目里的承诺。于是冲突直到交付前才浮出水面,团队只能通过加班、压缩测试或临时调整范围来补救。
微软《Work Trend Index 2023》报告中,64%的受访者表示自己缺少完成工作所需的时间和精力,68%表示缺少不受打扰的专注时间。这些数字说明知识工作者普遍面对注意力与时间压力,但它们不能直接证明某款项目管理软件能提升效率。选型时应把它们视为背景,而不是产品效果的证据。
多项目管理工具的关键作用,是把分散的信息转成可讨论的管理信号:谁被多个项目重复占用、哪个依赖正在拖住下游、哪些计划只在乐观假设下成立、哪些项目的优先级已不再匹配组织目标。若系统只显示任务数量和完成百分比,却不能支撑这些讨论,它仍然是记录工具,而不是组合管理工具。

2. 工具评估必须建立共同场景,而不是各看各的演示
供应商演示通常会展示已经配置好的理想流程:任务自动分配、图表即时更新、风险提醒准确触发。真实环境却包含历史数据、临时插单、权限边界、重复字段、外部协作者和不完整的责任关系。若每家供应商用不同案例演示,评估者很容易把演示质量误认成产品能力。
我的建议是准备同一份测试场景:三个并行项目、两个共享专家、一个跨项目依赖、一次范围变更、一条审批链和一个管理层组合视图。让候选工具的试用团队亲自完成配置、更新、汇总与调整,而非只看顾问操作。记录任务完成时间、遗漏字段、重复录入次数和异常处理过程,才有可比性。
本文没有把模拟数据包装成真实客户成绩,也不声称对七款产品进行了同条件的长期实测。产品功能、套餐和界面会持续变化,以下判断属于基于各类产品公开定位、常见使用模式和选型验证方法的分析。落地采购前,应该用实际版本、实际权限和实际数据再次验证。
三、常见误区:为什么“功能很多”经常换不来项目更快
1. 误区一:把看板数量当作项目组合能力
看板适合展示流程状态,也适合团队短周期协作,但多个看板并不自动构成项目组合管理。组合管理关心的是项目之间的优先级、依赖、资源和收益关系。一个团队可以拥有几十块状态清晰的看板,同时依然无法回答“如果只能保留三个项目,应该保留哪三个”。
评估时要观察跨项目对象能否被统一查询:负责人、交付时间、风险等级、依赖关系和资源投入是否使用一致定义?如果各项目组各自创建字段,管理层的汇总视图可能只是把互不兼容的数据拼在一起。先统一最小数据口径,再扩大视图范围,通常比先做一张宏大的总览仪表盘更可靠。

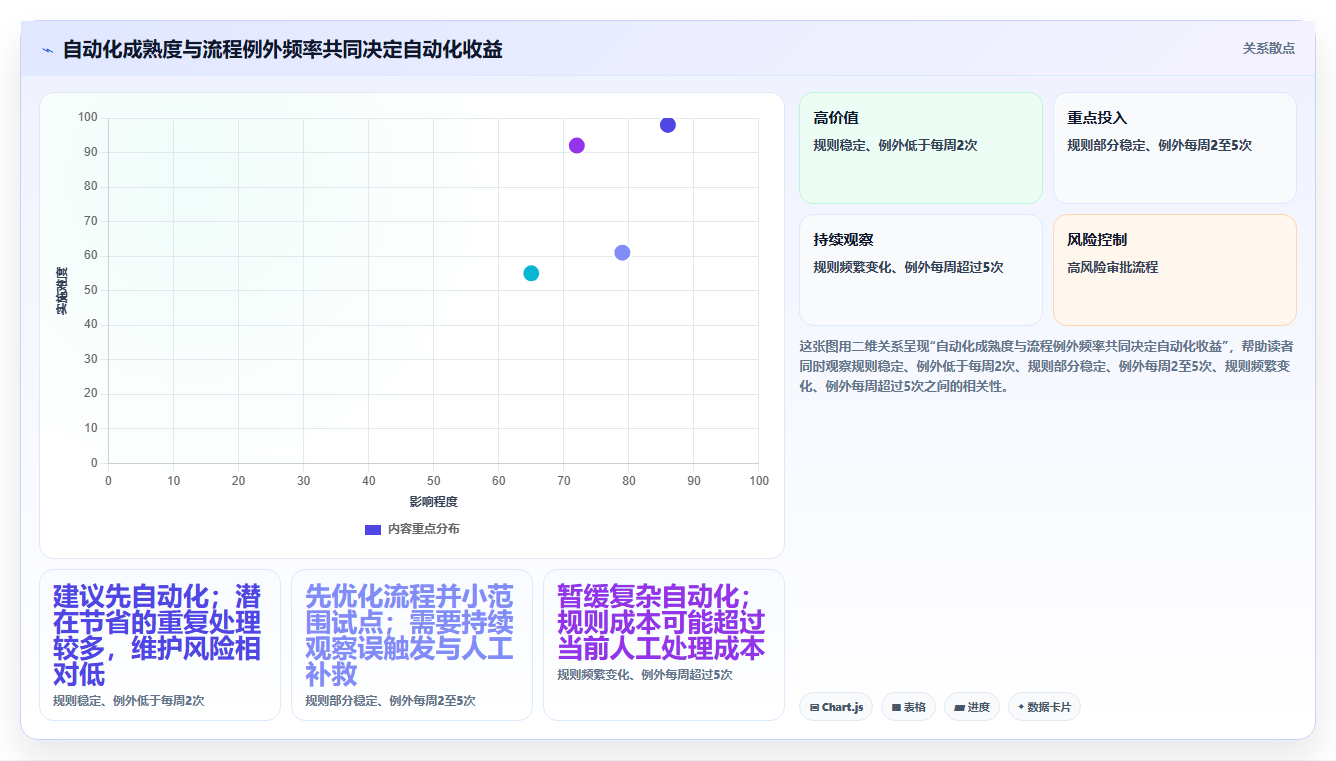

2. 误区二:把自动化等同于减少管理工作
自动化可以减少重复操作,但自动化规则的维护也有成本。一个状态变更触发通知、更新字段、创建子任务和同步外部系统,看上去节省了点击;若触发条件不稳定、负责人不明确,团队就会收到大量无效提醒,最后把通知静音。自动化不是越多越好,而是应针对高频、规则明确、出错代价可控的动作。
我会先筛选每周重复发生、判断规则清晰、人工处理耗时可记录的流程,再用小范围试点验证。比如,项目进入“等待评审”后自动通知指定角色;只有在负责人、期限和评审材料均齐全时才进入下一状态。若规则需要大量例外说明,先简化业务流程,不要把复杂性全部塞进自动化配置。
3. 误区三:以为统一平台就能消除工具割裂
统一平台确实有机会减少系统切换,但“所有人都在一个系统里”并不等于“数据就统一”。团队可能把会议记录、代码任务、预算、客户反馈和审批全部放入同一工具,却没有明确主数据来源。结果是同一发布日期在三个地方更新,系统越整合,冲突越难排查。
更稳妥的做法是先定义系统边界:哪个系统是需求事实来源,哪个系统是财务事实来源,哪个系统负责项目计划,哪些数据只需要只读同步。必要时接受多个系统并存,用清晰的链接、字段映射和责任人,取代名义上的全量迁移。
4. 误区四:把资源管理误解成给每个人排满日历
把人员利用率推到接近100%,并不代表组织效率高。知识工作有沟通、支持、故障处理、学习和突发任务等不可预测开销。如果计划完全没有缓冲,一项小范围变更就会让多个项目同时失约。资源视图的价值不是监控每个人每小时做什么,而是暴露容量假设与项目承诺之间的冲突。
在试点中,我更关注团队层级的负载区间和关键角色的集中风险,而不是要求每个人填写精确到小时的工时。对估算成熟度较低的团队,先按周或冲刺周期查看容量,保留一定缓冲;等数据质量稳定后,再判断是否需要更细颗粒度的资源计划。

四、专业判断逻辑:用六道验证题筛掉不适合的工具
1. 先画出工作对象和决策链,再看产品页面
选型前,先把组织里真正需要管理的对象列出来:目标、项目、需求、任务、风险、依赖、资源、审批和收益。并非每种对象都要进入一个系统,但至少要明确它们之间的关系。例如,一个产品需求可能关联多个研发任务,一个项目可能依赖平台团队交付,一个风险需要有负责人、影响范围和处理期限。
接下来画出决策链:谁提出项目,谁决定优先级,谁确认资源,谁接受变更,谁判断是否继续投入。系统如果能记录任务,却不能支持这些决策环节,就要评估它是否需要集成其他平台,或通过治理流程补足。工具不必覆盖组织所有管理活动,但责任边界不能模糊。

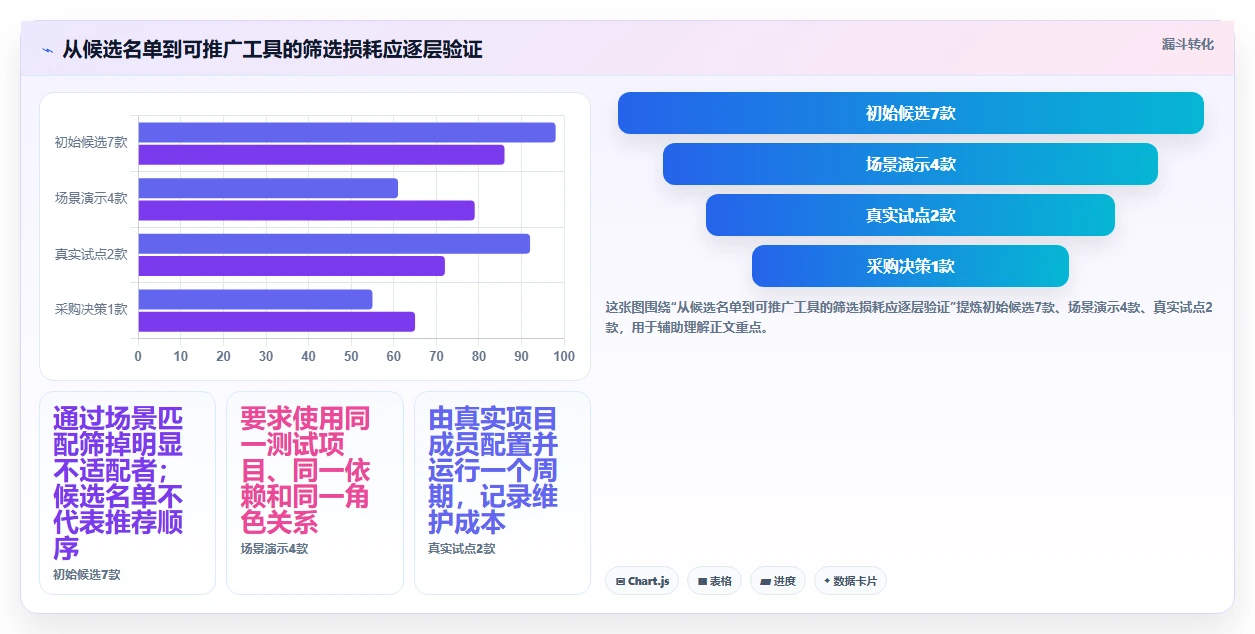

2. 六个验证维度,按组织痛点设置权重
我通常将候选工具放进六个维度评估:组合可见性、工作流适配、依赖表达、资源容量、集成治理、运营维护。每项按1至5分打分,必须写明证据和待验证项;“产品演示里有”不算验证通过,只有试用成员能在实际场景中完成,才算具备可用性。
| 评估维度 | 要验证的问题 | 常见失败信号 | 适合的验证材料 |
|---|---|---|---|
| 组合可见性 | 能否按目标、负责人、风险和时间汇总多个项目? | 汇总依赖手动复制,字段定义各不相同 | 管理层组合视图与项目明细对照 |
| 工作流适配 | 能否表达真实审批、交接和例外路径? | 为了套用模板而改变必要控制流程 | 含退回、撤销和插单的端到端测试 |
| 依赖表达 | 前置任务延期时,下游负责人能否及时识别影响? | 依赖只写在备注或会议纪要里 | 跨团队依赖变更演练 |
| 资源容量 | 能否识别共享角色的过载与关键人员集中风险? | 只显示任务数量,不能呈现负载假设 | 共享专家周容量与计划冲突视图 |
| 集成与治理 | 权限、审计、数据映射和接口责任是否清楚? | 同步失败无人处理,权限依赖个人设置 | 角色权限矩阵、接口异常记录和审计流程 |
| 运营维护 | 谁维护模板、字段、自动化与培训? | 只有实施顾问会配置,团队无法自助调整 | 管理员独立修改流程的操作测试 |
权重不应该所有公司都一样。研发组织可提高需求追踪、版本管理和集成治理的权重;市场运营部门可提高审批流、日历视图和临时活动协同的权重;大型企业则需要显著提高权限、审计、数据迁移和管理员运营能力的比重。
3. 试点要测行为变化,不只测上线速度
“两周上线”不代表成功,可能只说明团队创建了空间和导入了任务。试点应设定上线前基线:周会前人工汇总需要多久、依赖变更通常几天才被发现、任务更新滞后比例是多少、关键角色的计划负载如何计算。没有基线,试点结束时只能凭主观印象说“看起来更顺”。
我建议试点周期覆盖至少一个完整的计划与复盘周期。过程指标包括数据更新及时率、跨项目依赖登记率、异常提醒有效率和单项目维护时间;结果指标则包括延期风险发现提前量、汇总耗时变化和重复录入减少量。对于业务结果的变化,要谨慎归因,不能把同期团队调整、需求减少或人员增加全部算到软件头上。

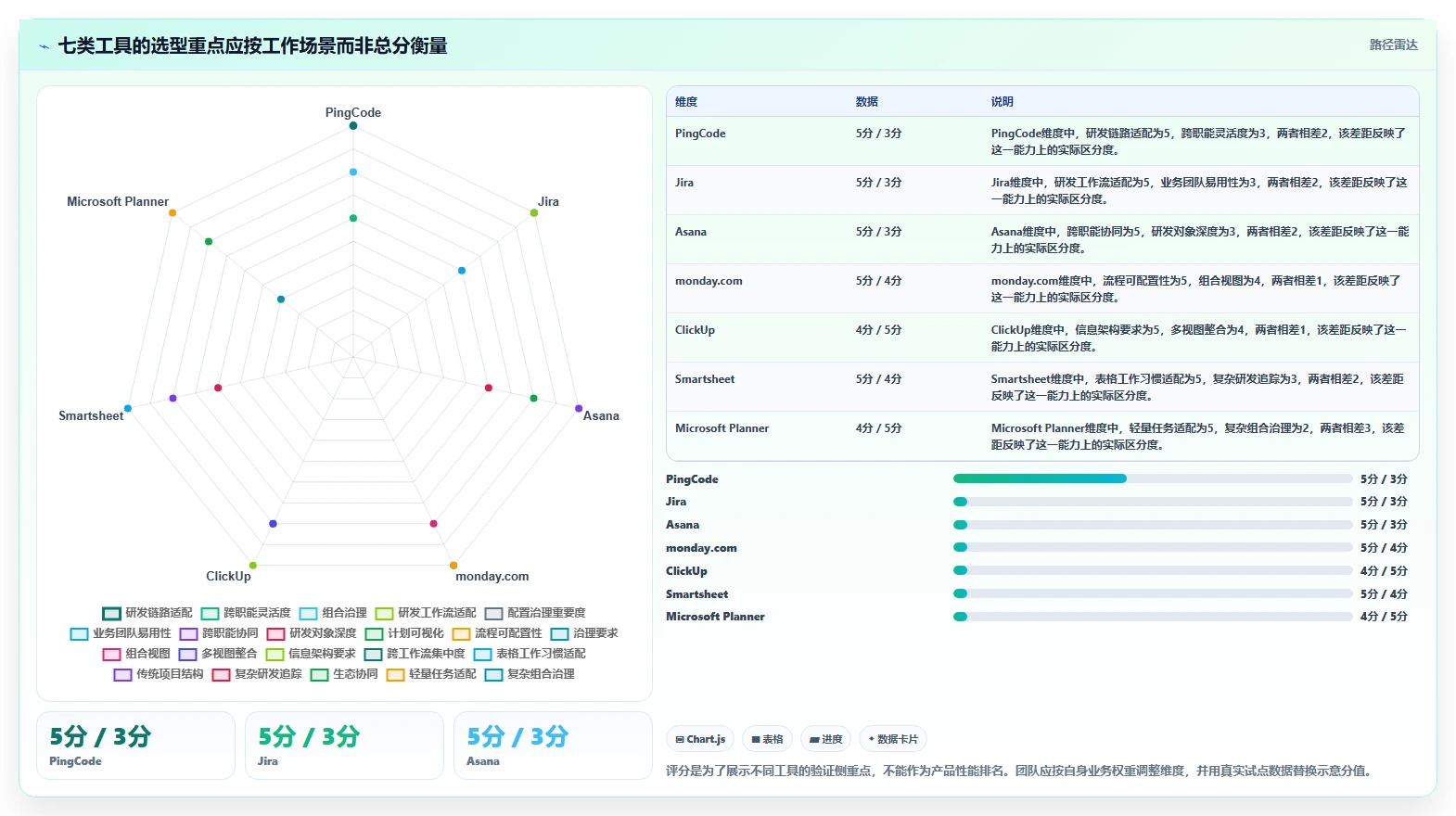

五、七款工具逐一看:各自擅长什么,又在哪些地方需要警惕
1. PingCode:研发与产品协作链路优先的组织值得重点验证
PingCode适合纳入中大型企业、尤其是100人以上研发组织的候选清单。它的价值判断重点不应是“有没有任务列表”,而是需求、规划、研发执行、测试和交付之间能否形成一条可追踪的工作链。若组织正在处理需求入口分散、版本计划不透明、缺陷与发布脱节等问题,可以重点验证其是否贴合现有研发流程。
试用时,我会带入一条真实但不敏感的需求,追踪它从提出、评审、拆解、开发、测试到发布的全过程,并检查管理者能否从组合视图回到具体工作记录。还要测试不同团队是否能保持各自流程,同时共享必要的状态和依赖信息。若多个研发部门有成熟而差异较大的工作方式,统一模板是否会压平差异,是必须通过试点确认的边界。
对于100人以上组织,决定成败的常常不是单个项目页面,而是权限、历史数据迁移、流程管理员能力、使用培训和跨系统集成。不要只让工具管理员参加演示,应让产品负责人、研发负责人、测试负责人和信息化团队共同验证。若目标是管理全公司所有职能项目,还应确认研发场景的优势能否扩展到非研发流程,而不是直接假设一种产品能覆盖全部部门。
2. Jira:复杂研发工作流成熟,但治理成本不能忽略
Jira通常会被研发组织考虑,尤其是已有较成熟的需求、缺陷、版本和工程协作流程的团队。其优势评估重点在工作流、项目结构、扩展能力和与开发协作体系的衔接。对已有配置积累的企业,迁移成本可能远高于新工具采购价格,因此比较时不能只看新平台的功能演示。
要重点检查的是配置治理:工作流、字段、权限和插件是否由少数管理员掌控?项目之间的配置是否过度分叉?升级、插件依赖和数据清理是否有明确责任人?如果每个团队都能随意新增字段和状态,短期灵活可能换来长期报表不一致。研发团队可先从实际项目抽样,统计重复字段、失效工作流和跨项目汇总所需人工。
对尚未形成稳定流程的小团队,复杂配置可能让工具反过来变成工作负担。对成熟组织,治理良好的配置和现有集成却可能是实实在在的资产。判断时应把“当前系统里的有效流程”与“遗留配置债务”分开,不要因为配置多就认定不能迁移,也不要因为新系统看起来简洁就低估重建成本。
3. Asana:适合目标、计划和跨职能任务之间的可见协同
Asana可作为业务项目、市场活动、运营计划和跨部门任务协同的候选。评估重点是团队能否把目标、项目计划、责任人和进度连接起来,让成员不必在多个表格里反复查找当前状态。对于以协调、审批和交付节奏为主的工作,易理解的界面和视图组织往往比复杂的研发对象模型更重要。
验证时可设置一个跨职能活动:业务提出目标,市场制定计划,设计和法务并行交付,活动日期固定但范围可能变更。观察工具能否呈现依赖、版本变化和负责人,以及管理者是否能在不额外复制数据的情况下查看进度。若组织需要精细的研发追踪、深度资源容量规划或复杂企业治理,则必须进一步确认扩展和集成边界。
另一项需要关注的是工作方式是否会被“可视化得很清楚”掩盖。任务状态看起来完整,不代表项目假设、风险和收益也已经充分记录。对于管理层视图,应要求项目负责人解释计划依据、变更原因和风险处理人,而不是只看完成百分比。
4. monday.com:可配置工作平台的优势与规则膨胀风险并存
monday.com常被用来构建多样化的团队工作流,适合希望在一个平台上配置任务、审批、运营流程和可视化看板的组织。它的吸引力在于可塑性:团队可以按场景组织字段、状态和视图。但可塑性越强,越需要提前确定哪些规则由中心治理,哪些部分允许团队自定义。
我会用两个部门的相似流程做对照试点,例如市场活动和客户交付。若两边都能共享负责人、风险和日期等核心口径,同时保留各自不同的执行字段,说明平台的配置方式可能支持“统一与差异并存”。如果同一概念被各团队命名为不同字段,或汇总时必须手动映射,就要估算持续治理成本。
还应把自动化和外部连接放进实际测试,而不是把产品页面上的连接选项视为已经完成集成。确认数据同步方向、失败后的重试机制、权限继承方式以及接口责任人。对于流程变化频繁的企业,试点后要冻结核心字段一段时间,观察团队是否真的能稳定使用。
5. ClickUp:整合多种工作视图时,重点看信息架构是否可控
ClickUp适合考虑多种工作类型都希望集中管理、同时需要多种视图的团队。统一空间可以减少系统切换,但空间、文件夹、列表、字段和权限之间的关系需要设计清楚。若新成员进来后不知道任务应该放在哪里,或者同类项目在不同位置使用不同状态,功能丰富就会转化为搜索和培训成本。
试点要从信息架构开始,而不是先创建大量空间。挑选三个典型工作流,分别由业务用户独立完成新建任务、查找关联资料、查看项目进度和转交责任人。再观察管理者能否跨工作区汇总关键数据,且不会把无关字段一起拖进报告。日常操作是否顺手,往往比平台能否做出复杂仪表盘更决定持续使用。
整合工具的另一项成本,是团队可能把它当成“什么都往里放”的收纳箱。应先定义必须进入平台的工作对象、仅需链接的内容和仍由其他系统负责的数据。如果边界不清,统一工作区很快会积累重复文档、过时任务和多份相互矛盾的状态。
6. Smartsheet:表格思维成熟的团队可评估其项目化能力
Smartsheet适合习惯以表格管理计划、审批和状态更新的团队,尤其是需要熟悉的行列结构来推动协作的场景。它的采用门槛可能对表格用户较友好,但采购者不能因此假设每个团队都会自然形成统一的项目数据模型。相同的字段和更新规则仍需要治理。
测试时应模拟表格常见的痛点:多人同时修改、列名变更、跨表关联、汇总公式失效、历史版本追溯和权限分层。再检查管理层能否从汇总层定位到具体项目,而不是只得到一份总计数字。若团队需要复杂依赖、精细资源计划或研发工作项追踪,应验证其原生能力与所需扩展之间的成本差距。
对已经依赖多个关键表格的组织,迁移不是把数据导入新平台就结束。旧表中的隐含规则、个人公式和人工检查点,往往没有写在字段说明里。建议先选一张高频使用但风险可控的表格做迁移试点,边迁移边记录原有规则,避免把历史错误原样固化到新系统。
7. Microsoft Planner:Microsoft 365 用户可先从生态协同与使用边界入手
Microsoft Planner适合已经广泛使用 Microsoft 365、希望围绕团队任务和日常协作建立轻量管理方式的组织。选型时要看它与团队现有协作环境、身份权限和文档工作方式是否自然衔接,也要明确产品层级与具体功能版本,因为 Microsoft 生态中的产品能力和套餐会随时间变化。
测试案例可以是一个周期较短的内部项目:明确任务负责人、截止时间、相关文档和团队沟通位置,再观察成员是否能在熟悉的工作环境里持续更新。对需要跨项目资源容量、复杂依赖网络、投资组合优先级或严格项目治理的企业,则要进一步验证是否需要搭配其他管理能力,不能将轻量任务协作误当成完整的组合管理。
生态整合能减少登录和切换,不会自动解决项目口径不一致。还要确认外部合作方能否参与、敏感信息如何控制、管理者能否汇总跨团队进展,以及任务数据是否能满足审计和留存要求。若这些能力需要额外产品或管理员投入,必须纳入总体成本。
| 工具 | 优先验证的场景 | 主要优势方向 | 关键取舍 |
|---|---|---|---|
| PingCode | 中大型研发组织的需求、研发、测试与交付协同 | 研发链路追踪和产品研发场景适配 | 验证跨部门扩展、治理及现有流程兼容 |
| Jira | 成熟研发流程和复杂工作流 | 配置空间与研发协作适配 | 配置治理、插件维护与历史迁移成本 |
| Asana | 跨职能计划、目标与任务协同 | 计划和责任的可视化组织 | 复杂研发追踪及精细资源能力需核实 |
| monday.com | 多样化业务流程和可配置工作空间 | 按场景组合字段、视图与工作流 | 防止字段、规则和自动化持续膨胀 |
| ClickUp | 希望整合多种任务和工作视图的团队 | 多工作类型集中管理的灵活性 | 信息架构、搜索与日常维护需实测 |
| Smartsheet | 表格驱动的计划、审批与状态管理 | 承接用户熟悉的行列式工作习惯 | 评估表格规则迁移及项目化能力边界 |
| Microsoft Planner | Microsoft 365 环境中的轻量团队任务 | 利用现有协作和身份环境 | 复杂组合管理能力及产品版本需核实 |
表格中的“优势方向”用于确定验证重点,不是对产品所有功能的完整说明。具体可用能力取决于当前版本、套餐、配置和集成条件。采购评估时应要求供应商针对合同版本书面确认关键能力,并将无法验证的项目列为风险,而不是默认为具备。

六、具体案例与数据观察:用一个模拟组织演示怎么做出选择
1. 模拟组织:八个并行项目,三个共享角色,发布窗口固定
下面用一个明确标注为情景模拟的组织说明判断过程:某软件企业同时运行八个项目,约120名员工,三个核心项目共用安全评审、数据分析和平台架构角色。管理层每周花约6小时汇总各项目状态,跨项目依赖主要依赖周会暴露,临近发布时才发现共享角色排期冲突。
这不是任何企业的实测案例,也不代表采用某个平台后的真实提升幅度。它的作用是展示怎样把抽象的“效率提升”转成可测量的流程指标。团队在试点前应使用自己的历史数据替换示例基线,至少连续记录一个完整计划周期,避免因为单周特殊情况得出结论。
该组织先设定四个问题:一,项目负责人更新状态是否能在十分钟内完成;二,资源负责人能否在计划阶段发现同一角色的重复承诺;三,依赖变更是否能通知下游责任人;四,管理层能否从组合状态追溯到具体任务和风险。所有候选工具都使用相同数据和角色权限,禁止由供应商顾问代替团队完成日常操作。
2. 基线与试点目标要分开,避免把目标误写成结果

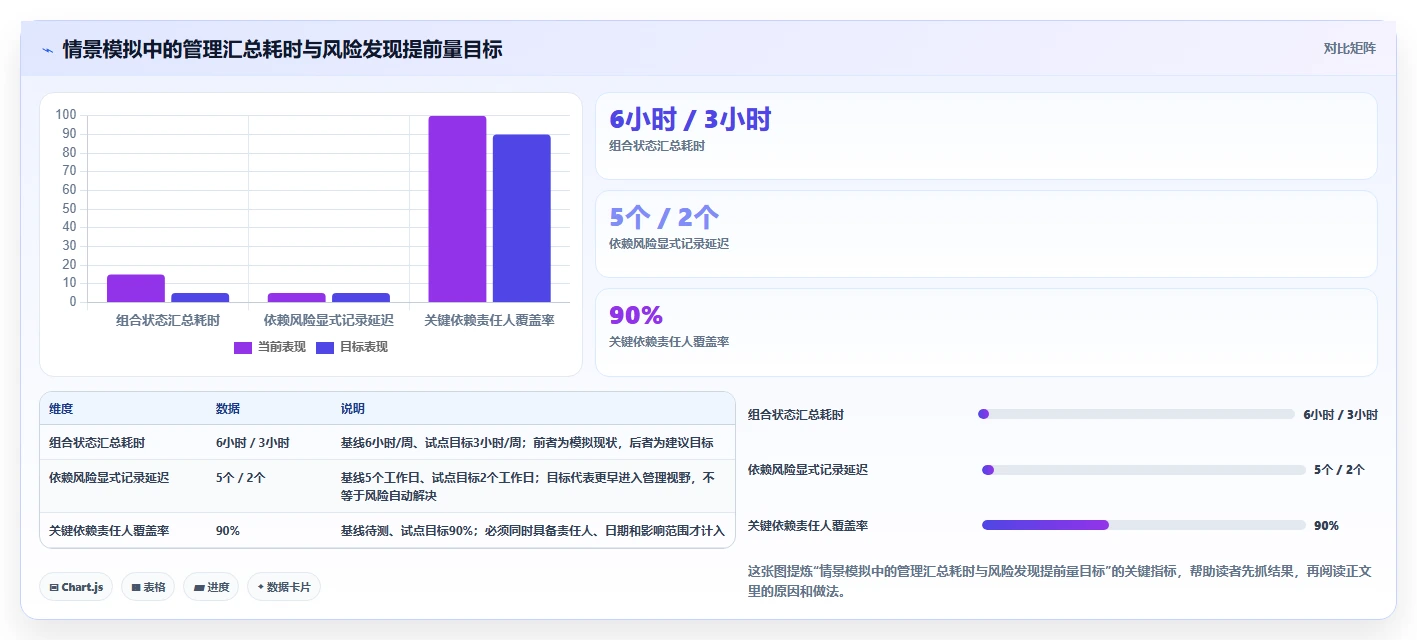

情景模拟中的试点前基线是:每周汇总约6小时、依赖风险平均在计划变更后约5个工作日才被显式记录、共享角色的超负荷主要靠负责人手动发现。试点目标则设为:将管理汇总控制在每周3小时以内,依赖风险发现时间缩短到2个工作日以内,并让至少90%的关键依赖拥有明确责任人与计划日期。
这些数字是建议用于设计试点的示意基准,不是工具上线后的实际成绩。团队如果当前基线已经是每周1小时,就没有理由照搬“降到3小时”的目标;如果依赖风险本身不常发生,缩短发现时间也可能不是最重要的业务结果。指标要从真实痛点推导,不要为了看起来有数据而选择容易统计但无关紧要的数字。
| 观察项目 | 情景模拟基线 | 建议试点目标 | 需要同步记录的限制 |
|---|---|---|---|
| 组合状态汇总耗时 | 约6小时/周 | 不高于3小时/周 | 记录手动整理与会议解释时间,避免只计算导出耗时 |
| 依赖风险显式记录时间 | 变更后约5个工作日 | 缩短至2个工作日以内 | 明确“发现”是系统提醒,还是责任人确认风险 |
| 关键依赖责任人覆盖率 | 试点前待测 | 达到90%以上 | 依赖对象必须包含责任人、日期和影响范围 |
| 共享角色容量检查 | 主要依靠人工 | 每次计划评审均检查 | 记录估算粒度,避免将粗略容量当作精确工时 |
| 每项目维护时间 | 试点前待测 | 不因新增字段显著增加 | 分别记录负责人更新、管理员配置和数据清理时间 |
3. 判断工具有没有帮助,必须看“发现提前量”和维护成本

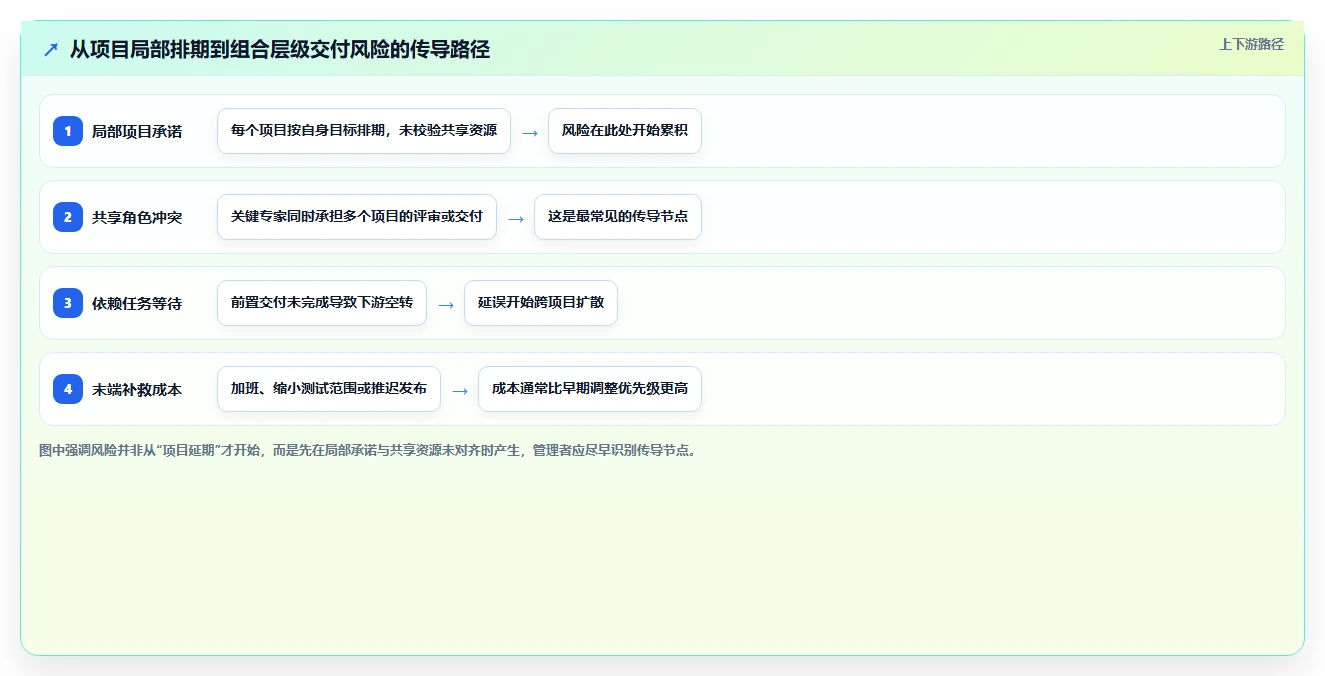

假设试点后,管理汇总耗时下降,但项目负责人每周多花两小时维护字段;这不能简单判定为成功。要检查减少的时间是否转移给了执行团队,新增字段是否带来更早的决策,数据质量是否足以支持项目排序。如果维护时间增加,却没有带来风险提前暴露或决策质量改善,系统可能只是重新分配了行政工作。
相反,若工具没有让会议时间明显下降,但把共享角色冲突从发布前两周提前到计划阶段暴露,仍可能创造重要价值。提前发现意味着组织还有机会调整范围、切换资源或改变顺序。多项目管理的核心回报不只体现在“少开几小时会”,也体现在减少不可逆的末端补救。

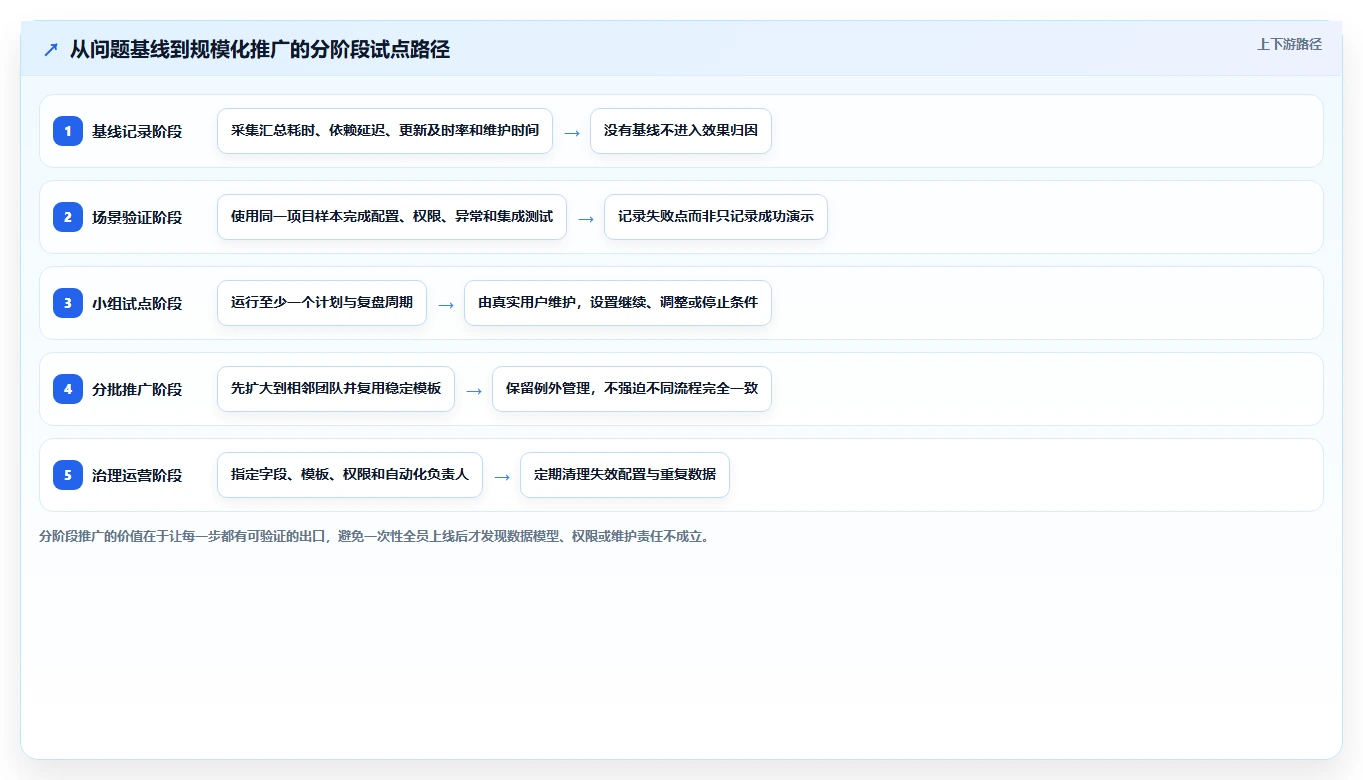

七、不同情况下怎么行动:从小范围试点走到可持续治理
1. 小团队或项目数量少:先把规则做轻,不要先建平台工程
如果团队项目少、成员稳定、跨项目依赖不多,我会先用现有工具建立一个共享项目清单,统一项目负责人、目标、关键日期、风险和下次决策时间。再安排固定的短周期组合回顾,逐项讨论优先级变化、依赖阻塞和需要的管理决策。只有当信息更新成本持续偏高时,才考虑更复杂的平台。
轻量流程也要设退出条件:例如项目数持续增加、同一关键角色频繁冲突、管理汇总每周超过固定投入、多个团队各自维护重复计划。出现这些信号后,再扩展工具能力。用明确的升级条件防止团队过早采购,也避免问题已经扩大仍坚持靠个人维护表格。
2. 100人以上的研发组织:先对齐对象,再确认流程与治理
中大型研发组织应把需求、版本、缺陷、测试、发布和依赖关系放进同一个验证链路。先挑选代表性团队,而不是挑最积极的“样板团队”;样板团队常常愿意配合额外维护,却不一定代表组织普遍能力。试点应包括至少一支流程成熟团队和一支协作痛点明显的团队,观察配置能否同时支撑规范性与真实差异。
若考虑PingCode,应围绕组织的研发管理问题进行验证,例如需求拆解和交付状态是否可追踪、跨团队依赖是否清晰、产品与研发角色是否能使用同一套事实数据。还需安排信息化、研发管理和业务负责人共同检查权限、迁移、集成、审计与培训。不要把“符合研发场景”误读为“无需企业级治理”。
3. 表格依赖很深的部门:先迁移一条真实流程,保留可回退路径
财务、运营、市场和交付部门常有大量表格承载审批、排期、计算和人工校验。迁移时不要一次性搬完所有表格,先选一个重复使用、问题明显、但失败影响可控的流程。逐列确认字段含义、公式来源、修改权限和历史版本责任,再把旧表与新流程并行运行一个周期。
并行期间不要把“双重录入”长期化。要设定结束日期和回退条件:如果关键数据无法核对、权限无法满足或维护负担超过预期,就暂停推广并修正设计。迁移完成后,保留旧表只读归档,并标注新的权威来源,避免团队在多个版本里继续更新。
4. 受合规和审计约束的组织:把控制能力列为硬门槛
受合规、客户审计或数据地域要求影响的组织,应在易用性评分前先做硬性筛选:身份验证、角色权限、审计记录、数据导出、保留策略、外部协作者访问和集成安全是否满足要求。任何关键门槛未通过,都不应靠“上线后再补”处理。管理工具一旦成为重要工作记录来源,数据治理就是业务连续性的一部分。
合同中还应明确数据导出格式、服务支持响应、接口变更通知、停用时的数据迁出协助以及管理员交接方式。评估工具不能只问“现在能不能用”,也要问“服务中断、组织调整或供应商变化时,能不能有序退出”。这项能力平时不显眼,发生变化时却决定迁移成本。

八、最终取舍:选最能暴露关键冲突的工具,而不是最会展示的工具
1. 你需要在深度、灵活度、易用性和治理成本之间做交换
研发管理深度通常带来更丰富的对象和流程,也意味着需要更明确的管理员与治理机制。灵活配置让不同团队更容易适配业务,却容易产生字段和状态膨胀。轻量工具上手快,但组合层级、资源容量和审计能力可能有限。生态整合能减少切换,却不保证数据模型自动统一。
因此,不要寻找“所有维度都最强”的产品,而要把不能妥协的条件、可以通过流程补足的条件、可以接受的限制分别列出来。对一个以研发交付为核心的企业,研发对象追踪可能是硬门槛;对以内部协作为主的小团队,管理员成本和上手速度可能更重要。权重应来自业务风险,而不是来自产品宣传页的功能密度。
2. 三种取舍原则,帮助采购团队少走弯路
- 优先选能暴露问题的方案。如果工具不能呈现关键依赖和资源冲突,界面再简洁也很难支撑组合决策。
- 优先选团队有能力长期维护的方案。配置能力只有在管理员、培训和流程负责人都明确时,才会转化成长期灵活性。
- 优先选数据边界清楚的方案。即使保留多个系统,也要明确每类信息的权威来源、同步方向和异常处理责任。
- 把退出成本纳入初始选型。数据迁出、权限撤销、合同周期和接口依赖应在采购前审查,不要等到更换工具时才发现被锁定。
3. 下一步怎么做:用一周准备验证材料,而不是继续收集功能表
第一步,找出最近一个季度里最典型的三个跨项目冲突,记录它们发生在哪个决策节点、涉及哪些角色、造成什么返工。不要先写“希望提升效率”,要写清楚希望更早看见什么、减少哪类重复工作。
第二步,建立一份包含项目、负责人、关键依赖、共享角色、风险和目标的最小测试数据。移除客户机密与个人敏感信息,但保留真实复杂度。数据太干净,试用结果就会过度乐观。
第三步,邀请实际用户共同试用七款候选工具中的少数匹配者,要求每个候选方案用同一个场景完成状态更新、依赖变更、资源冲突识别和管理层汇总。记录完成时间、失败环节、人工补救次数和维护负担。
第四步,在试点结束时召开一次取舍会,讨论哪些问题确实提前暴露、哪些只是从一个系统搬到另一个系统、哪些团队需要保留差异。若没有证据显示工具改善了关键决策,就缩小范围或停止推广,而不是因为已经投入实施成本便继续扩大。
4. 我的最终判断:多项目管理的瓶颈,常常是组织不愿意排序
工具可以让冲突更早出现,却不会替管理层决定哪个项目暂停、哪个需求延后、哪支团队获得稀缺资源。若每个项目都被宣称为最高优先级,任何平台最后都会变成“所有任务都在推进、关键结果却没有更快”的电子化版本。
2026年选择多项目管理工具,我最看重的不是它能呈现多少图表,而是它能否让团队更早看见代价:继续承诺这个项目,会挤压哪项工作;增加一个审批节点,会让哪个依赖延后;把资源集中到一处,会影响哪些交付。先把取舍变得可见,再让工具承载取舍的过程,效率瓶颈才有机会真正松动。
下一步,建议先用一周完成问题基线和共同测试场景,再挑两款最符合组织主要工作类型的工具做真实试点。用数据检验风险发现时间、汇总耗时和维护成本,最后根据团队能否持续使用作出决定。别先问哪款工具最革新;先问组织最不愿意面对的冲突,能不能在它变成延期之前被看见。
常见问题解答(FAQ)
1. 多项目管理工具真正的效率差异,应该看哪些能力?
我看工具介绍时,经常看到“支持多项目”和“统一看板”,但不确定这是不是实际的跨项目管理能力。我想知道,多个项目并行时,哪些功能能真正减少重复汇报和遗漏?
判断重点不是能不能把多个项目放进一个页面,而是项目之间能否共享负责人、资源、依赖关系和风险口径。若总览只能显示进度百分比,却不能追溯延期任务、责任人和阻塞原因,它更像展示墙,而不是管理工具。选型时可现场验证三个动作:从组合视图下钻到具体任务;修改任务负责人后查看汇总是否同步;
模拟一个项目延期,检查相关项目能否识别依赖影响。三项都能闭环,才说明跨项目能力不止停留在界面层。
2. 怎么验证一款工具能不能让多个项目真正提效?
我不太相信“效率提升百分之几十”这类宣传数字,因为团队规模、流程和统计口径都不一样。我想用一套小范围测试,判断工具到底省了时间,还是只是把工作搬到了另一个系统里。
先记录一周基线:每周花在状态汇总、追问进度、整理风险上的工时,以及延期任务数和重复录入次数。再用同一批项目试运行两周,保持团队成员和统计口径不变;不要只比较登录量或任务创建量。例如,一个虚构的六项目试点可把“周报整理工时下降、逾期任务更早暴露、重复录入减少”设为观察项,结果必须以团队实测为准。
若节省的汇报时间被额外维护字段抵消,就不能算提效。没有统一样本和口径的提升百分比,不宜当作选型证据。
3. 团队应该优先选择灵活型、流程型还是组合型多项目工具?
我在比较工具时,常被功能数量和模板吸引,但团队里既有研发项目,也有跨部门交付,流程差异很大。我担心选太灵活会失去统一管理,选太规范又会让成员觉得难用。
以工作不确定性和流程一致性来分,比按行业标签选更可靠。任务变化频繁、需要快速试错的团队,优先看配置是否轻、视图是否易改;审批和交付节点固定的团队,优先看流程约束、权限和审计;两类并存时,再评估能否分层配置而不拆散管理视图。建议拿两个真实项目做演示:一个按标准流程推进,一个经常变更范围。
若为了统一报表,灵活项目必须填大量无用字段,或标准项目可以随意跳过关键节点,说明工具与团队的治理方式不匹配。
4. 从多个旧系统迁移到一款项目管理工具,怎样降低上线风险?
我担心迁移时只导入任务标题和负责人,结果历史决策、依赖关系和风险记录都丢了。团队还没适应新流程,就要同时维护新旧系统,最后反而增加负担。
迁移前先盘点数据用途,而不是追求字段一项不漏:哪些记录用于当前交付,哪些用于审计,哪些只需归档。优先保留任务状态、负责人、截止日期、上下游依赖和关键决策;历史评论可按检索需求选择迁移或只读留存。
先挑一个有代表性、但失败成本可控的项目试迁移,核对任务数量、负责人映射、日期和依赖关系,再让团队并行验证一个短周期。验收标准应包括关键数据抽查无误、成员能独立完成核心操作,并明确新旧系统的停止维护日期,避免双重录入变成长期常态。
文章包含AI辅助创作:突破效率瓶颈:2026年7款革新性多项目管理工具盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/205438
读者评论
把项目数量分档作为选型起点挺实用,不过文中也说明这是方法示意,不是行业统计。实际还得看共享资源和审批复杂度,不能只按项目数选工具。
建议用三个项目、两个共享专家和一次范围变更做同场景试用,这比看功能演示更容易暴露问题。最好再把权限和历史数据迁移也纳入测试。
资源管理不等于把每个人排满日历,这点很认同。若团队估算还不稳定,先按周看关键角色负载、留出缓冲,比追求精确到小时的数据更现实。
