项目管理效率飙升!5大数字化项目pmo监理平台软件工具选型指南

项目管理办公室(PMO)最常见的效率问题,往往不是项目经理不会排计划,而是管理层看到的进度、风险和资源数据来自不同表格,口径还不一致。选数字化项目 PMO 监理平台,真正要比较的也不是“谁的功能最多”,而是能不能把项目组合、执行过程、异常升级和决策复盘连成一条可验证的链路。下面我从治理方式、工具边界、实施成本和适用场景出发,拆解五类常见平台,并给出一套可以直接用于内部评审的选型方法。

一、先给结论:PMO 选型先看治理闭环,不先看功能清单

1. 软件不是监理制度,闭环才是效率来源

我判断一套平台是否适合 PMO,首先看它能不能回答五个连续问题:项目为什么立项、承诺交付什么、当前偏差在哪里、谁负责纠偏、纠偏后是否有效。如果只能录入任务和显示甘特图,却不能定义组合优先级、风险升级路径和变更审批,它更像项目执行工具,而不是完整的 PMO 管理平台。

这也是选型时最容易被忽略的差别。管理层需要的是组合层面的资源与收益判断,项目经理需要的是范围、进度和依赖管理,职能部门需要的是投入和责任边界。平台要让这些视角共享同一套底层数据,同时允许不同角色看到不同粒度,而不是把所有人都塞进一张总表。

2. 五类平台适配的治理重心不同

本文比较的五类工具分别是:PingCode、Microsoft Project、Jira、Planview 和 Smartsheet。它们不是同一种产品的简单排名,而是代表五种常见选型路径:研发交付协同、计划与进度管理、敏捷工作流、企业级项目组合治理,以及表格化跨部门协作。实际功能、部署方式、授权与集成能力会随版本和合同变化,采购前应以供应商当前产品资料和试用验证为准。

平台 更适合的核心任务 PMO 重点核验 常见边界
PingCode 中大型企业研发项目、需求到交付的协同 项目组合视图、需求与研发流程衔接、权限、报表、集成 需要确认非研发部门流程是否适配,避免把复杂治理仅寄托在研发功能上
Microsoft Project 计划编制、依赖关系、关键路径与进度控制 多人协作方式、资源数据来源、组合汇总能力、与现有办公环境的连接 如果治理依赖大量外部表格和手动汇总,计划能力强也未必形成闭环
Jira 敏捷团队的需求、缺陷、迭代和工作流跟踪 跨团队组合视图、非研发项目建模、工作流维护成本、数据口径 配置灵活不等于治理自动化;规则过多会增加管理员负担
Planview 企业级项目组合、资源、战略与投资治理 实施范围、数据模型、组织变革、总拥有成本 治理成熟度不足时,平台可能先带来复杂度而非效率
Smartsheet 表格习惯下的跨部门任务、审批和可视化协作 数据权限、复杂依赖、标准化程度、规模扩大后的维护方式 轻量易上手,但需验证是否满足组合级资源和变更治理

这张表不应被理解为功能排名。对正在规范研发流程、且研发团队规模较大的组织,优先检验需求、开发、测试和发布能否形成同一条数据链;对项目高度依赖关键路径和多级计划的工程组织,应更重视进度网络与资源约束;对投资组合管理已经成熟的大型集团,则应把组合治理、资源容量和战略映射放在前面。

3. 最低可行选型标准

如果只能带走一条原则,我会建议先定义“上线后要改变的管理动作”,再挑产品。至少要明确:哪些数据必须由责任人维护、什么情况触发预警、谁有权批准范围或预算变化、管理层每月要据此做什么决策。没有这些答案,功能演示越丰富,越容易把选型会变成界面浏览会。

  • 先定治理对象:项目、项目群、产品、需求、阶段门或投资组合,不能混为一谈。
  • 再定决策动作:继续、暂停、调整优先级、增配资源、变更基线或升级风险。
  • 最后定工具能力:数据模型、权限、工作流、报告、集成、审计与扩展能力。

项目管理效率飙升!5大数字化项目pmo监理平台软件工具选型指南

二、背景和真实场景:为什么 PMO 报表越多,决策未必越快

1. 数据分散带来的不是录入问题,而是决策延迟

在多项目组织中,项目进度常见于计划文件,风险在会议纪要里,资源冲突在部门表格中,预算变化则留在审批系统。表面上每个部门都有数据,实际上它们可能使用不同的项目名称、不同的统计周期和不同的“完成”定义。PMO每周汇总时花了时间,却仍然无法可靠回答“哪些项目需要管理层介入”。

这类组织常出现一种反常识现象:汇报频率提高,管理透明度却没有同步提升。原因是汇报材料增加了,但原始数据并没有统一;状态更新由人工二次加工,风险也可能被写成“持续跟进”。最后形成的是信息包装,而不是可行动的预警。

2. 把“绿黄红”状态变成可追溯的判断

红黄绿灯只有在判定规则明确时才有意义。例如,计划偏差超过基线的某个比例、关键依赖逾期、预算预测超过批准额度,才触发黄色或红色。阈值应该根据项目类型和组织容忍度设定,而不是让所有项目套用同一条数字。研发项目的范围变化与工程项目的关键路径延误,风险含义并不相同。

我建议 PMO 将状态拆成“事实、判断、动作”三层。事实是实际数据,例如关键交付物逾期几天;判断是影响级别和趋势;动作是责任人、截止时间和升级对象。只记录颜色,没有这三层,管理层看到的只是结论,不知道该如何介入。

3. 平台必须匹配组织的管理颗粒度

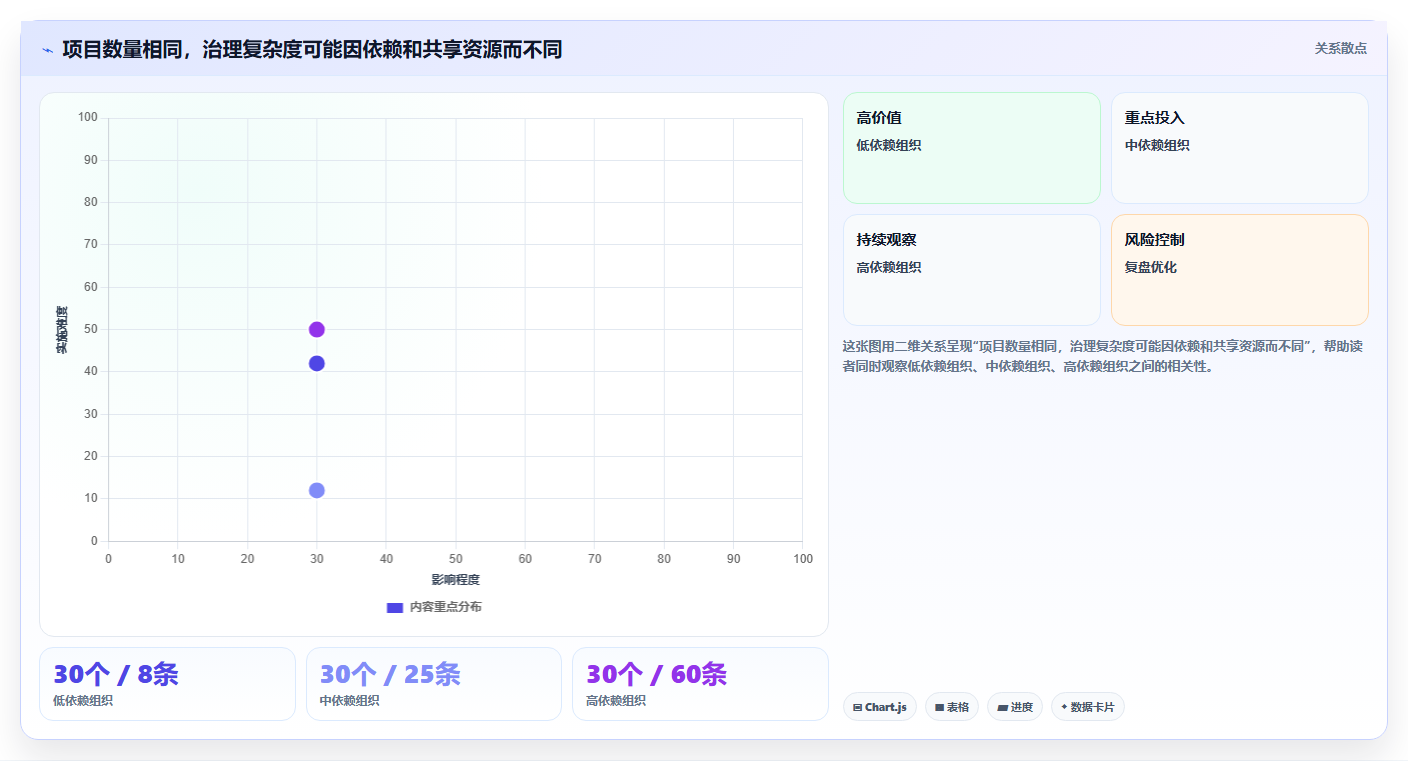

一家企业可能有几十个业务项目,但每个项目只有一名负责人和少量里程碑;另一家企业可能有多个项目群、跨部门资源池、复杂依赖和严格审计要求。前者更需要低摩擦采集和统一看板,后者更需要项目组合治理、权限分层、资源规划和变更留痕。项目数量相同,不代表管理复杂度相同。

因此,判断“要不要上大型平台”,不能只问项目有多少个。还要看项目之间是否争用同一批关键资源、是否共享交付依赖、是否需要跨年度投资决策,以及延误是否会引发合规或客户风险。复杂度来自相互依赖与决策成本,不单来自项目数量。

项目管理效率飙升!5大数字化项目pmo监理平台软件工具选型指南

三、常见误区:五种看起来合理、落地时容易失效的选型方式

1. 把功能数量当成管理成熟度

演示中出现高级排期、自动化、仪表盘和AI摘要,不等于组织已经具备稳定的数据治理。若责任人没有按统一口径更新状态,自动化只会更快地传播错误;若风险阈值没人维护,预警数量可能持续增加,最终让团队对提醒失去敏感度。

评审时应要求供应商用一条真实的业务链路演示,而不只是逐个讲模块。比如从项目立项开始,展示审批通过后如何生成项目基线,计划变更如何留下记录,风险如何升级,组合看板如何呈现变化。演示过程中要追问每一步由谁操作、数据从哪里来、失败时如何处理。

2. 以为“统一平台”就是“所有人使用同一套流程”

企业统一治理,不等于每个部门使用完全相同的工作流。一个集团既有产品研发、客户交付,也有合规改造和基础设施项目,它们的阶段、交付物和风险类型天然不同。更合理的做法是统一最小公共字段和决策规则,再允许项目类型拥有不同模板。

如果模板差异过大,PMO无法汇总;如果模板完全一样,项目团队会把系统当成额外填表负担。选型时应验证平台能否支持“公共字段加类型化扩展”,并且在组合报表中维持统一口径。

3. 忽略数据迁移和历史口径

旧表格里的“完成率”可能是任务数量占比,也可能是工作量占比;有的团队按自然周更新,有的团队按月度例会更新。迁移时如果不先统一定义,历史趋势图看似连续,实际上前后数据不可比。至少要对关键指标做字段映射、样本抽查和口径说明。

我更愿意看到一次范围受控的数据迁移演练,而不是供应商承诺“支持导入”。演练应包含重复项目、缺失负责人、异常日期、状态值不匹配和附件关联等问题。迁移质量决定平台第一阶段的可信度,也影响管理层是否愿意用它替代旧报表。

4. 把集成项目误判为接口清单问题

“能不能接某个系统”不是集成评审的全部。更关键的是谁是主数据源、何时同步、字段冲突由谁处理、同步失败是否告警、离职账号如何回收、接口变化由谁维护。若这些责任不清,接口数量越多,故障排查和数据对账的负担越重。

选型阶段最好挑三条高价值链路做技术验证:人员与组织数据、项目财务或工时数据、研发或工单数据。先把源头、同步频率、权限映射和异常处理跑通,再讨论全面接入。不要让“支持开放接口”替代具体的集成设计。

5. 忽略持续运营成本

软件上线不是项目收尾,而是管理规则开始被真实使用的阶段。模板调整、字段治理、权限维护、培训、系统管理员投入和用户支持,都会形成长期成本。采购报价只覆盖授权费用时,容易低估实施和运营所需的人力。

尤其需要关注“配置越自由,维护是否越复杂”。工作流可以随意增加分支,短期看起来适配度高,长期可能让每个团队都形成自己的流程版本。PMO应明确变更审批和版本管理机制,防止平台逐渐变成难以解释的配置集合。

项目管理效率飙升!5大数字化项目pmo监理平台软件工具选型指南

四、专业判断逻辑:用六个维度把五类工具放到同一张评审桌上

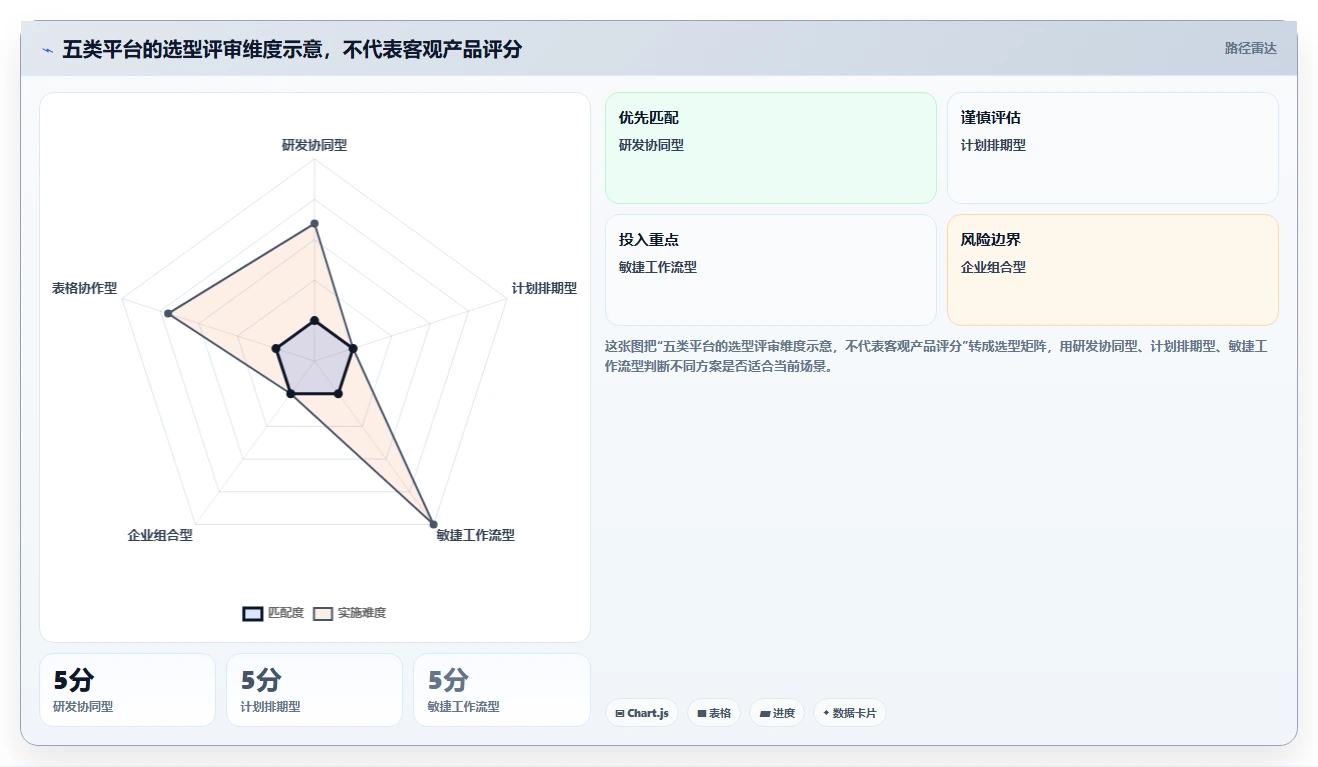

1. 先评估管理任务,而不是比较产品菜单

我会把选型评分拆成六个维度:治理覆盖、数据可信、组合可视、执行适配、集成与安全、运营成本。权重不是行业标准,应由本组织的风险和管理目标决定。下面的权重仅作为评审模板示例,组织可按实际情况调整,但总分应保持可比较。

评审维度 建议示例权重 关键问题 验证证据
治理覆盖 20% 能否支持立项、阶段门、风险、变更与复盘 端到端场景演示、审批和变更记录
数据可信 20% 指标口径是否清楚,数据能否追溯到责任人和来源 字段字典、更新日志、计算规则
组合可视 15% 能否按业务、优先级、状态和资源查看项目组合 真实组合看板与筛选演示
执行适配 15% 是否适配团队实际方法和项目类型 两个以上不同类型项目的模板试跑
集成与安全 15% 权限、审计、身份管理、接口和数据驻留是否满足要求 安全问卷、接口验证、权限测试
运营成本 15% 上线后谁维护配置、支持用户、治理数据和培训 三年成本测算与运营职责表

2. 以场景脚本做演示验收

不要只让供应商演示“标准流程”。给每家候选工具同一份脚本,才能比较真实差异。脚本可以设定一个跨部门项目:审批立项、建立基线、分配关键资源、出现依赖延误、申请范围变更、管理层决定调整优先级,最后形成复盘记录。

  1. 要求从立项记录追踪到项目负责人、业务收益和批准依据。
  2. 要求展示基线与当前预测之间的差异,并说明计算口径。
  3. 要求模拟一个关键依赖逾期,查看系统如何通知、升级和记录责任。
  4. 要求提交变更申请,验证批准前后数据是否留痕。
  5. 要求从组合视角筛出受影响项目,并确认数据是否实时或按批次更新。

这套脚本的价值在于把“功能有”转化为“操作能走通”。同一产品可能在单团队演示中很顺畅,但跨团队权限、组合筛选或审计记录未必满足要求。每一步都要记录完成时间、人工补充动作和无法演示的环节。

3. 评估总拥有成本,而非只比较许可价格

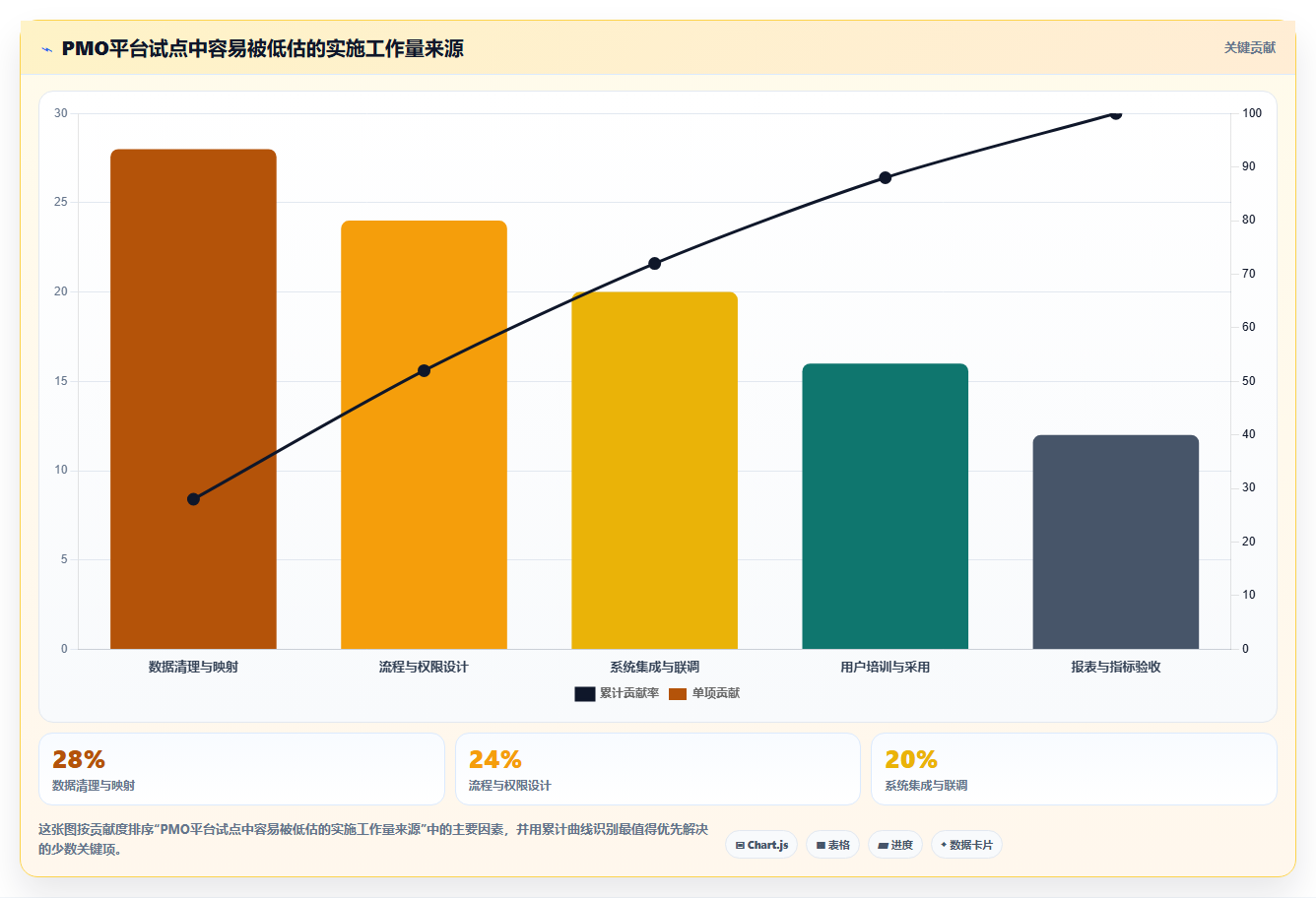

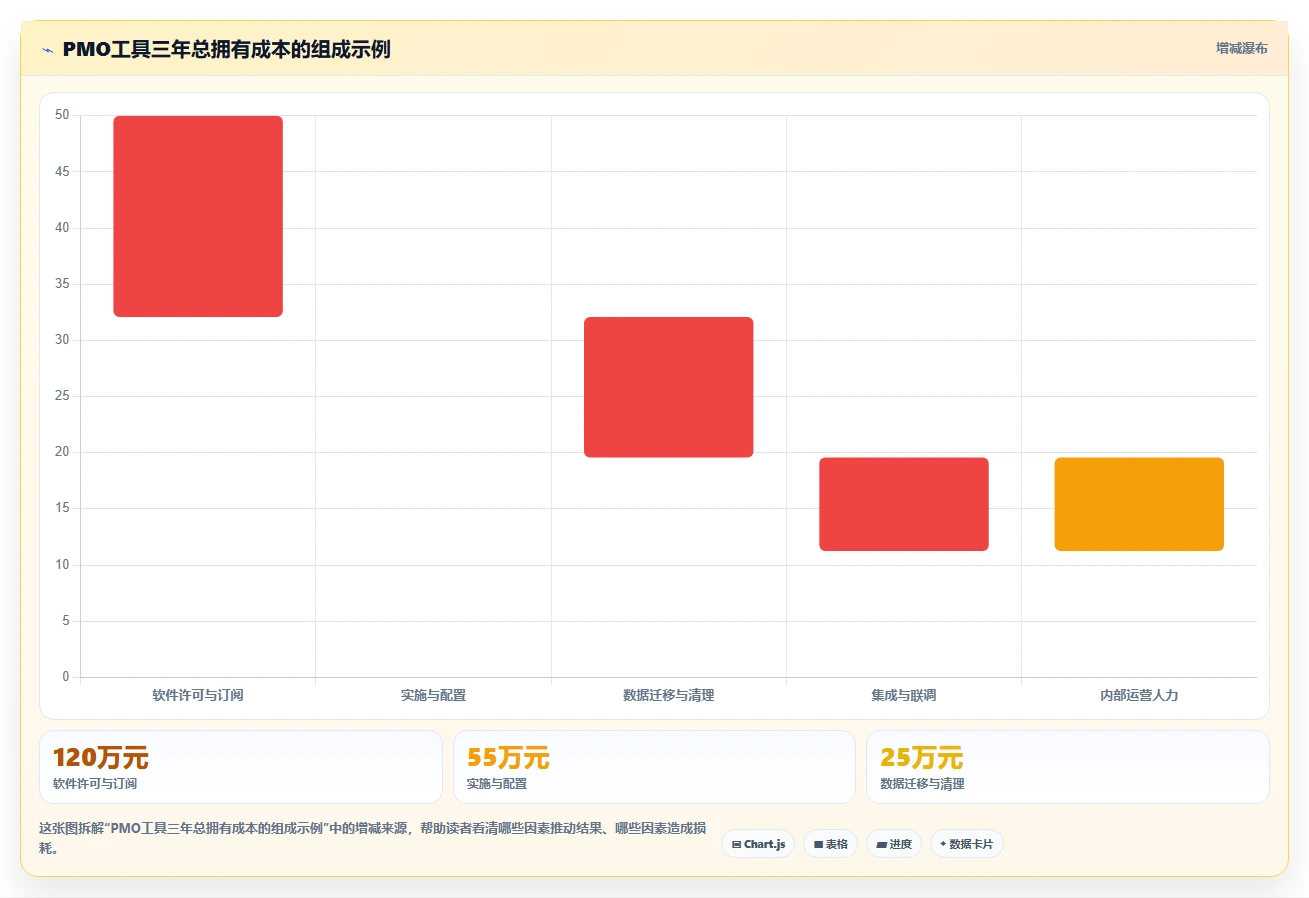

三年成本至少拆成授权、实施、集成、数据整理、内部管理员、培训支持和后续变更。内部人力不一定体现在合同里,却可能是最大的持续成本。尤其是大量自定义报表和复杂工作流,如果每次修改都依赖少数专家,组织会形成隐性运维风险。

可以用统一公式做粗算:三年总成本等于三年软件与服务支出,加上内部实施和运营人天成本,再加上数据迁移、集成和培训投入。各项金额应使用企业自己的采购报价和人力成本,不应把其他公司的估算当作预算事实。

项目管理效率飙升!5大数字化项目pmo监理平台软件工具选型指南

4. 权重应根据失败代价动态调整

如果项目延误会影响客户承诺或合规期限,治理覆盖和预警能力的权重应提高;如果团队分布在多个系统中,集成和身份权限更重要;如果组织尚未建立标准流程,运营成本与易用性不能被压低。评分表不是为了制造一个看似客观的总分,而是为了暴露“我们为什么选择它”。

一个实用做法是同时保留总分和一票否决项。数据安全、权限隔离、审计要求、关键业务集成不能通过时,不应让其他高分抵消风险。对候选平台的结论要写明适用边界,而不只写“综合得分第一”。

五、五类平台的适配判断:按治理重点选,不按名气排

1. PingCode:研发协同链路是重点时优先验证

PingCode主要面向中大型企业以及百人以上组织,适合纳入研发项目管理类候选清单。对于产品研发、软件交付和多团队协作场景,评审重点应放在需求、迭代、开发、测试、缺陷和发布之间的数据是否衔接,以及 PMO 能否从团队执行数据中获得可信的组合视图。

我会特别检查三个边界。第一,业务部门提出的价值目标能否关联到需求和交付结果,而不是停在立项表里。第二,项目管理层所需的预算、资源和风险信息是否可从现有流程取得,还是仍需额外填表。第三,非研发项目是否需要单独模板,避免为了统一平台强行套用研发流程。

适合的组织通常已经有一定研发流程基础,希望把跨团队需求、进度、测试和管理视图串起来。若企业主要管理的是工程施工、设备改造或以复杂关键路径为核心的项目,仍应通过真实用例验证计划和资源能力,不能只因产品属于项目管理类别就直接认定适配。

2. Microsoft Project:计划网络和进度控制是核心诉求时验证

这类工具常被用于任务排期、依赖关系和关键路径管理。对于交付顺序复杂、时间约束强的项目,计划建模能力可能比表单灵活度更重要。但 PMO 还要判断多个项目的汇总如何实现、实际进度由谁更新、资源数据从哪里同步,以及管理层是否能直接看到组合级偏差。

评审时应让业务人员真实维护一份有依赖、有基线、有变更的计划,而不是由演示顾问独自操作。若计划只能由少数专家维护,团队不会持续更新,最后仍然依赖线下周报。产品的计划能力必须转化为稳定的数据责任机制。

3. Jira:敏捷工作流成熟时重点看跨团队治理

Jira适合纳入以敏捷研发、需求和缺陷跟踪为主的比较。其灵活配置能力是优势,也是治理风险来源:当不同团队各自创建字段、状态和规则时,PMO可能难以做统一汇总。评估时应检查团队自治和组合标准之间的平衡,而不是只看单团队看板是否顺手。

如果平台需要覆盖非研发项目,要提前验证项目模型是否自然,不能把每一类任务都改造成研发事项。还要计算管理员维护工作:流程分支、权限方案、插件依赖和报表逻辑越多,未来升级与排障的复杂度越高。

4. Planview:战略组合和资源投资治理成熟时再评估

企业级组合管理平台适合项目众多、项目之间争用资源、投资决策需要跨业务比较的组织。它的价值不只在项目状态,而在战略目标、投资优先级、资源容量和组合结果之间建立可解释的联系。不过,这种治理能力通常要求企业先形成较明确的数据模型、项目分层和决策机制。

如果企业连“项目”的定义都不统一,项目负责人也没有稳定的数据维护职责,直接实施复杂组合平台可能先暴露组织问题,甚至让填报负担扩大。建议先进行治理成熟度评估和小范围概念验证,再核算实施周期、数据准备和组织变革成本。

5. Smartsheet:表格协作优先时验证规模化边界

对习惯电子表格、需要快速推进跨部门协作的团队,表格化工作管理方式的学习成本通常较低,也容易快速形成项目清单和状态视图。但 PMO要验证的不只是“会不会用”,而是复杂依赖、审计、权限分层、组合资源和数据一致性是否足以支撑未来治理需求。

如果组织处于试点阶段,项目数量不多、流程变化快,轻量方式有助于快速验证管理规则。若项目规模、权限层级和审计要求持续增加,则应提前设计迁移条件,例如达到多少项目、出现哪类资源冲突或需要何种组合决策时,重新评估平台边界。

项目管理效率飙升!5大数字化项目pmo监理平台软件工具选型指南

六、具体案例与数据观察:用一个受控试点验证效率,而不是先铺全公司

1. 案例设定:研发与职能项目并行的百人以上组织

下面用一个明确标注的情景模拟说明验证方法,不将其包装成真实客户数据。假设一家拥有 180 名项目相关人员的企业,同时运行 24 个项目,其中 14 个研发类、6 个客户交付类、4 个职能改进类。PMO每周花大量时间收集状态,管理层最关心的是延期风险、关键资源冲突和项目优先级变化。

试点不应该一开始覆盖全部项目。可以选 6 个项目:两类研发项目、两类客户交付项目和两类职能项目。这样既能验证研发协同工具对主场景的支持,也能暴露跨类型模板和组合汇总的问题。试点目标应限定在数据及时性、周报耗时、风险升级质量和用户采用,而不是承诺“一上线就全面提升效率”。

2. 先建立基线,再判断是否有效

上线前连续记录四周的基线:PMO汇总周报所需小时数、项目状态按时更新比例、关键风险从发现到指定责任人的时间、项目计划变更留痕率。测量口径要先写清楚,例如“按时更新”是指在每周三 17 时前完成,还是在周会前完成。没有固定口径,试点前后无法比较。

情景模拟的试点目标可以设为:周报汇总时间下降 30%,按期更新率提升到 85% 以上,重大风险责任人确认时间缩短至 2 个工作日内,计划变更留痕率达到 95%。这些是建议基准,不是行业承诺。真正的目标值应根据当前基线、团队容量和风险容忍度共同确定。

3. 从单一效率指标转向指标组合

如果只看周报耗时,团队可能通过减少信息质量来“提高效率”;如果只看更新率,用户可能机械填表。至少要同时看效率、数据质量和决策结果。例如汇总时间下降,但风险逾期增加,说明系统可能降低了填报工作,却没有改善治理;更新率提高而字段错误变多,则要先修正定义和培训。

指标 定义建议 试点判断用途 需要防止的误读
周报汇总耗时 PMO从收集到发布组合状态所用人时 观察重复采集和手工汇总是否减少 耗时下降不代表风险识别质量自动提高
项目状态按时更新率 截止时间前完成有效更新的项目数占比 观察责任机制和平台使用是否稳定 需抽检内容质量,不能只看提交状态
风险责任确认时间 风险登记至责任人确认处理的工作时间 观察预警和升级链路是否缩短 严重度分类不一致会影响横向比较
变更留痕率 正式批准的范围或基线变更中有完整记录的比例 观察审计和变更治理是否落地 记录完整不等于变更判断合理
重复录入比例 同一业务信息在多个系统重复维护的比例 观察集成和数据源治理是否有效 不同系统的合法业务副本不能一概视作冗余

项目管理效率飙升!5大数字化项目pmo监理平台软件工具选型指南

4. 记录未达标原因,才知道是工具问题还是治理问题

试点未达标,不应立刻归因为软件不好用。先检查任务责任是否清楚、字段是否过多、管理规则是否冲突、集成数据是否及时、负责人是否有维护权限。若用户要在系统和表格重复更新,核心问题可能是数据源设计;若风险被登记却无人处理,问题可能是升级制度和责任授权。

建议在试点中每周抽样复核两类记录:一类是系统显示正常但团队认为有风险的项目,另一类是系统显示高风险但负责人认为无需升级的项目。差异本身就是治理证据,能帮助校准阈值和定义,避免平台上线后出现大量“假警报”或“静默风险”。

七、不同情况下的行动建议:从评审、试点到推广逐步缩小不确定性

1. 还没有统一项目口径:先做治理盘点

如果不同部门对项目、里程碑、风险和完成率的定义都不一致,先不要急着选大型平台。用两到四周整理项目分类、最小公共字段、状态定义、责任角色和例外流程。先把管理规则写成可执行清单,再用候选工具验证配置是否自然。

这不意味着必须先做漫长的咨询项目。治理盘点可以从最关键的三个问题开始:什么情况算项目、谁有权改变基线、什么风险必须升级。规则先覆盖核心决策,其他细节可以在试点中逐步完善。

2. 研发项目是主场景:围绕交付链路做试点

如果主要痛点是需求变化难追踪、开发与测试状态割裂、跨团队交付依赖不透明,应选取具有代表性的研发项目验证需求到发布的链路。对于 PingCode 这类研发协同方向的平台,重点观察业务目标与需求的关联、项目组合汇总、角色权限和研发数据与 PMO 指标之间的衔接。

不要只挑流程最标准的团队。最好同时选择一个成熟团队和一个跨部门协作较多的团队,观察工具在复杂场景中的适配程度。试点过程中保留例外记录,判断差异是合理的项目类型差别,还是流程配置过度复杂。

3. 进度依赖和关键路径最重要:先验证计划模型

如果项目成败主要取决于前后依赖、外部供应商节点和关键路径,应准备一份真实计划,包含基线、延期、资源冲突和变更。验证计划是否能被项目团队持续维护,以及管理层能否看懂当前预测与原承诺之间的差距。

如果组织的计划很精细,但实际更新仍由 PMO每周追问后代录,工具没有改变数据责任。此时应先调整更新机制和责任划分,再决定是否需要更复杂的排期能力。

4. 多项目争抢资源:把组合与容量视图放在前面

如果同一批专家被多个项目同时占用,单项目进度表无法解决优先级冲突。评估时应看平台能否说明资源容量、需求负荷、项目优先级和调整后的影响。要问清楚资源数据是计划值还是实际值,是否支持按时间区间汇总,以及数据由谁确认。

在此类场景中,平台的价值不是自动给出“正确优先级”,而是让决策者看到选择的代价:给某项目增配人员,其他项目将延后多少;暂停低优先级项目,释放哪些稀缺资源。把权衡呈现出来,比做一个没有数据责任的资源热图更有用。

5. 预算紧、组织仍在探索:先做有限范围验证

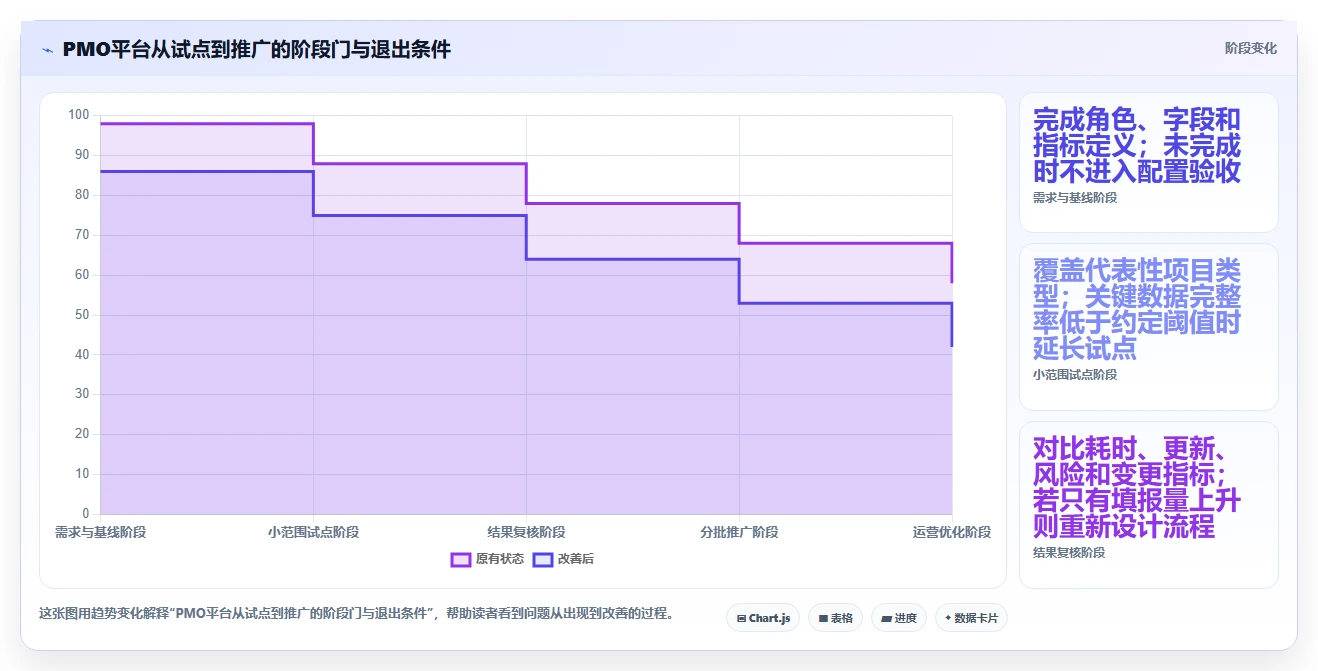

如果预算有限或流程尚未稳定,选择轻量试点不等于放弃治理。限定项目范围、用户角色和指标数量,先验证关键链路;同时约定达到何种规模或风险条件时重新评估。这样既避免过早投入复杂平台,也避免试点变成没有退出条件的长期试用。

试点前必须明确数据归属、导出方式和退出安排。若试点结束需要迁移到其他平台,项目、任务、附件、评论和历史状态能否导出,应该在合同或技术验证阶段问清楚,而不是等到迁移时才发现只支持部分数据。

项目管理效率飙升!5大数字化项目pmo监理平台软件工具选型指南

八、取舍与结尾:选择最能降低决策摩擦的工具

1. 在灵活性与标准化之间取舍

灵活配置有助于适配不同部门,但自由度越高,越需要配置治理、版本控制和维护责任。标准化可以提高汇总可比性,却可能压平项目差异。更稳妥的方式是统一组合层面的关键字段和决策规则,允许执行层按项目类型扩展,并规定扩展字段如何进入管理报表。

2. 在功能完整与快速采用之间取舍

功能丰富的系统不一定更快产生价值。如果团队需要经过多轮培训才能完成日常更新,短期采用率可能很低;如果工具过于轻量,初期上手快,却可能在权限、审计和资源管理上碰到上限。应该以关键用户完成真实任务的摩擦为依据,而不是凭功能列表推断易用性。

3. 在集中治理与团队自治之间取舍

PMO需要统一口径,团队需要保留交付方法的自主空间。两者并不冲突:PMO规定项目准入、核心状态、风险升级和组合数据;团队可以在不破坏核心统计的前提下,自主决定内部任务分解和日常协作方式。平台是否支持这种分层,比“是否强制统一模板”更值得关注。

4. 下一步按四周节奏启动选型

  1. 第一周:列出项目类型、管理层决策场景、现有数据源和当前痛点,选出三个最关键的治理问题。
  2. 第二周:确定评审维度、否决项、演示脚本和试点指标,统一候选工具的比较口径。
  3. 第三周:让候选平台使用同一组样本数据完成场景演示,记录人工补录、权限限制、报表差异和集成缺口。
  4. 第四周:核算三年总拥有成本,确认试点范围、数据迁移与退出条件,并由业务、PMO、IT和安全共同决策。

我对 PMO 数字化选型的核心判断是:真正的效率提升,不是把更多状态搬进系统,而是让管理者更早看到需要决策的偏差,让团队少做重复汇报,并让每一次调整都有依据和责任人。五类平台各有适用边界,没有脱离组织治理成熟度的绝对赢家。

下一步,与其继续收集功能截图,不如选三个真实项目,写出它们从立项到变更的完整过程,再用同一套脚本请候选平台演示。把数据来源、角色动作、异常处理和三年运营成本问到底,选型结论才会从“看起来先进”变成“确实适合”。

常见问题解答(FAQ)

1. 数字化项目 PMO 监理平台选型,最应该优先看哪些能力?

我在梳理项目管理工具时,发现功能列表越长,反而越难判断哪个适合 PMO。我想知道,哪些能力能真正帮助我提前发现项目偏差,而不是只把进度和风险换个地方填?

选型时,先把“监理”拆成可验证的管理动作:统一项目口径、识别偏差、推动整改、复核结果。若平台只能展示状态,却不能追踪问题责任人、截止时间和关闭证据,它更像报表工具,而非有效的 PMO 管理平台。建议重点核验五类能力:项目组合视图、阶段门与流程配置、资源负荷分析、风险与问题闭环、跨项目汇总报告。

判断标准不是页面数量,而是能否从组合层下钻到单个任务,并保留状态变更、审批和整改记录。能力现场验证问题 组合视图能否按业务线、负责人和阶段筛选延期项目?流程与阶段门能否阻止缺少评审材料的项目进入下一阶段?资源分析能否发现同一人员在多个项目中的超负荷安排?

风险闭环能否记录责任人、期限、升级路径和关闭证据?报告追溯汇总数字能否下钻到原始项目记录?一个实用判断是抽取三类真实项目:正常项目、延期项目和跨部门项目,逐一演示从预警到整改关闭的全过程。不要只让供应方演示准备好的首页;真正的差异通常出现在权限、例外流程和数据追溯环节。

2. 五类数字化项目 PMO 监理工具,应该怎么比较和打分?

我面对的候选工具有的擅长报表,有的强调任务协同,还有的看起来功能齐全。我担心用统一的功能清单评分会把关键差异抹平,想知道怎样设置权重,才能让结果贴合我们 PMO 的实际职责。

不要按功能数量打分,先按管理目标设权重。若 PMO 的首要任务是组合治理,组合视图和数据口径应占较高权重;若痛点是交付过程失控,流程配置、风险闭环和整改追踪应优先。权重应由实际决策责任决定,而不是照搬供应方的产品分类。

可先用百分制作为讨论起点,再根据组织情况调整:组合监控 25 分,流程与阶段门 20 分,风险问题闭环 20 分,资源与成本视图 15 分,集成与数据治理 10 分,易用性及实施支持 10 分。每项用同一组案例演示,并按“可直接满足、配置后满足、需外部开发、无法满足”分别计分。

例如,“风险闭环”不能因为有风险字段就得满分。应检查风险是否能关联项目、责任人、应对动作、复核日期和升级规则;只有字段、没有提醒和关闭证据,最多算部分满足。这样评分才能区分“看起来有功能”和“实际能形成管理动作”。最后做一次敏感性检查:把最重要的两项权重各上下调整 5 分,观察排序是否变化。

如果排名轻易反转,说明团队对关键需求尚未达成一致,应先讨论管理优先级,而不是急着进入采购谈判。

3. 怎样通过试点判断项目管理平台是否真的能提高 PMO 效率?

我不想只听演示时的效率承诺,而是希望在购买前用实际项目验证。我应该挑什么项目做试点、记录哪些数据,才能区分平台带来的改善和团队短期配合造成的假象?

试点最好覆盖一个常规项目、一个跨部门项目和一个有延期或风险的项目,周期可设为四到六周。项目数量不必很多,但要覆盖不同角色、审批路径和异常情形;只挑最配合的团队,容易高估实际推广效果。上线前先记录基线,例如周报整理耗时、项目状态更新延迟、逾期整改项比例、风险从登记到指定负责人的时间。

试点期间用同一口径再次测量,并保留原始记录。下面数字仅为演算示例,不代表行业平均或实际客户结果。

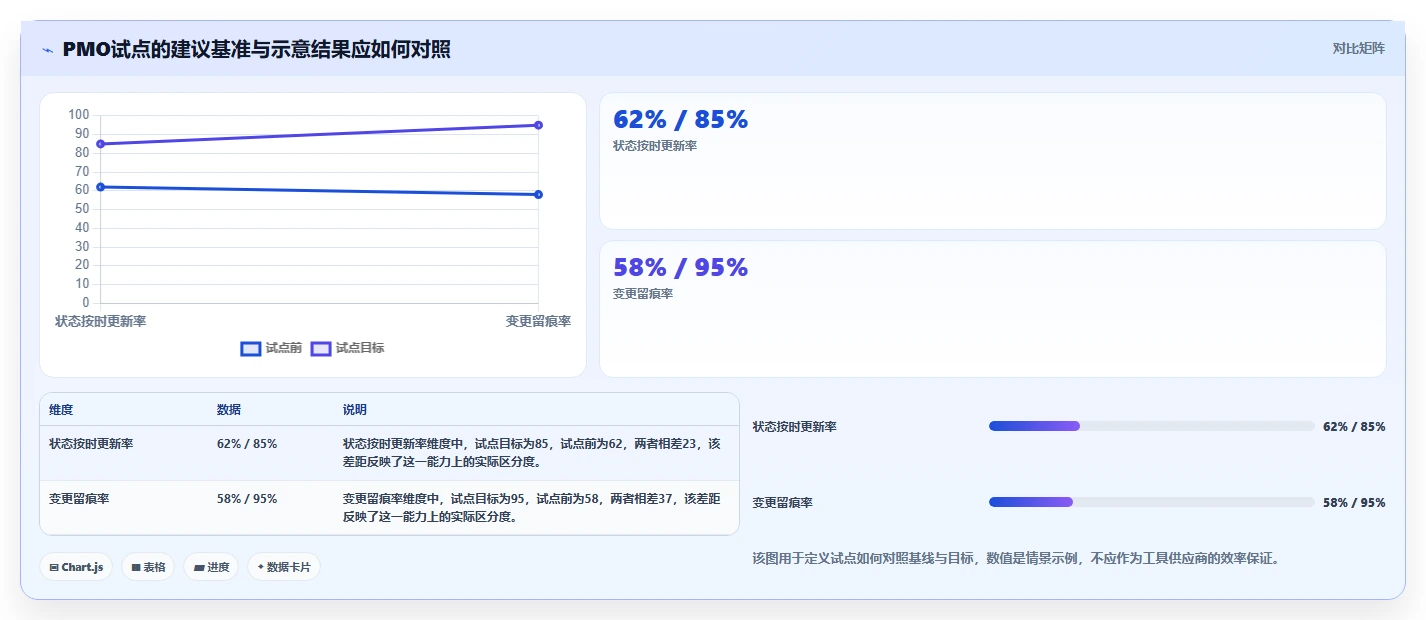

指标试点前示例试点后示例解释方式 周报汇总耗时每周 8 小时每周 5 小时需确认节省时间是否转用于项目分析 状态更新延迟平均 4 天平均 2 天检查是否来自提醒机制,而非临时催报 逾期整改项比例30%22%同步观察整改项数量和关闭质量 不能只看填写率或登录次数:团队可能为了试点集中补录,数字很好看,日常却无法持续。

建议观察两轮完整汇报周期,并抽查问题是否有明确责任人、处理证据和复核结论。若节省的只是录入时间,却没有提升偏差发现和整改速度,平台价值可能尚未成立。

4. 数字化 PMO 监理平台上线时,最容易踩哪些坑?

我担心项目平台上线后变成另一套必须填的表,项目经理为了满足检查重复录入,管理层看到的数字也未必可信。我想提前识别这种情况,知道应该先改流程还是先导入历史数据。

最常见的坑不是功能不足,而是把旧表格原样搬进新平台。若字段重复、状态定义不统一,团队会在多个地方维护同一信息,平台最终增加负担。上线前先明确每个数据项的唯一来源、更新责任人和更新时点,能从已有系统读取的内容尽量避免重复手工录入。第二个风险是先追求全量历史数据。

历史项目的字段口径可能变化,强行迁移会把旧问题带入新系统。优先迁移仍在执行、需要持续监控的项目,并对关键字段做抽样核对;已结束项目可按查阅价值和合规要求分批处理。第三个风险是把红黄绿状态当作管理结论。状态颜色必须有明确阈值,例如关键里程碑偏差、预算偏差或未关闭高等级风险;

否则不同负责人会按主观判断填色。试运行时,应拿同一组项目让多位管理者独立判级,再讨论差异并固化规则。更稳妥的顺序是:先统一项目分类和状态定义,再梳理审批与升级流程,随后配置平台和权限,最后迁移必要数据并培训角色。试点期间指定一名流程负责人处理口径争议,避免所有问题都被归为“系统不好用”。

读者评论

郭
郭浩然

把“事实、判断、动作”拆开很实用。我们现在的红黄灯主要靠负责人主观填报,确实很难判断哪些项目需要升级处理。

付
付嘉禾

项目数量相同但治理复杂度不同这一点说得准确,跨项目依赖和共享资源比单看项目总数更能影响选型。

龚
龚安琪

数据迁移和后续维护成本容易被低估。建议试点时不仅验证功能,也抽查旧表字段映射、权限和异常同步处理。

文章包含AI辅助创作:项目管理效率飙升!5大数字化项目pmo监理平台软件工具选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/210760
