2026年挑选数字化项目 PMO 监理平台,最容易犯的错误不是漏看某个功能,而是把“能排计划、能看进度”误当成“能治理项目组合”。一套工具如果只让项目经理多填几张表,却不能让管理层看清项目价值、资源冲突和风险升级路径,买得再贵也只是把低效流程搬到了线上。本文盘点七款值得进入候选名单的软件,并把“投资价值”拆成治理匹配度、落地成本、集成能力和扩展空间来判断。
一、核心结论:先选治理模型,再选软件
1. 七款软件分别适合解决什么问题
我评估这类产品时,不先问“功能最多的是哪款”,而先问企业当前要监理什么:单个项目的计划与交付、跨项目资源与优先级,还是从战略目标到预算收益的组合治理。下面的推荐不是绝对排名,而是按典型场景给出的候选优先级;同一款软件在不同组织里,价值可能完全相反。
| 软件 | 更适合的组织和问题 | 投资理由 | 主要取舍 |
|---|---|---|---|
| PingCode | 以研发、产品和数字化交付为主,且需要统一需求、迭代、缺陷与项目进展的中大型企业 | 更贴近软件研发交付链路,适合减少项目状态与研发执行数据之间的断层 | 若核心目标是全公司资本组合治理、复杂财务模型或大型工程进度控制,需要重点验证扩展能力 |
| Microsoft Planner(含高级项目管理能力) | 已经深度使用 Microsoft 365,希望从任务协作逐步提升项目治理的组织 | 协作入口和办公生态有优势,适合先统一基础项目计划与状态 | 复杂组合治理、跨系统数据质量和深度 PMO 流程需做场景验证 |
| Jira 与 Jira Align | 敏捷研发成熟,需要把团队执行、项目群和战略投资组合连接起来的组织 | 适合从研发工作流向规模化敏捷治理扩展 | 配置、插件、管理员能力和治理设计会显著影响总成本 |
| Planview Portfolios | 项目数量多、资源争用明显、需要进行投资组合优先级与容量规划的大型组织 | 组合管理和资源决策是其主要评估方向 | 实施通常不只是安装软件,还涉及数据、流程、角色和治理机制重构 |
| Broadcom Clarity | 需要统一项目组合、资源、财务和治理信息的大型企业 | 适合把项目交付与投资、资源、财务视图放到同一套管理框架内考察 | 产品能力是否匹配实际使用深度、实施复杂度和维护成本需要严谨评估 |
| ServiceNow Strategic Portfolio Management | 已在 ServiceNow 建立流程平台,希望连接战略规划、需求、项目和服务管理的组织 | 适合重视流程衔接、统一工作入口与平台扩展的企业 | 若企业没有相应的平台治理基础,可能出现先买平台、后补流程的反向建设 |
| Smartsheet | 以跨部门协作、项目汇总和低门槛可视化为首要诉求的团队 | 容易从表格与看板式工作方式切入,适合轻量级标准化 | 复杂依赖、资源容量、财务控制和严格审计需求需要验证是否够用 |
表中“适合”是场景筛选,不代表所有版本、地区和套餐都具有相同能力。产品功能、部署方式、许可规则及本地服务会变化,签约前应让供应商按真实版本演示,并把演示结果写入验收条款。
2. 我会怎样给“值得投资”下定义
我更愿意把 PMO 平台看作一种治理基础设施,而不是项目经理的任务清单。投资是否值得,关键看它能不能改变决策:项目是否继续、资源该投向哪里、偏差由谁处理、收益是否兑现。界面好看、报表很多,如果这些问题依然只能靠会议和人工汇总回答,就没有形成治理闭环。
本文采用场景适配判断,而不是宣称做过七款产品的同条件压力测试。具体评分属于选型初筛的编辑模型,基于公开产品定位、典型应用方式和 PMO 常见需求;并非第三方实验室测试,也不等于厂商能力的完整评价。最终结论要由企业自己的数据、流程和试点结果校准。

3. 最短决策结论
-
研发型组织优先看交付链路:先比较 PingCode 与 Jira 体系,重点确认需求、迭代、缺陷、版本和管理层项目视图是否连得起来。
-
已有 Microsoft 生态优先看增量成本:评估 Planner 的高级项目管理能力能否覆盖治理要求,再判断是否需要额外的组合管理平台。
-
大型企业优先看组合治理:把 Planview Portfolios、Broadcom Clarity 和 ServiceNow Strategic Portfolio Management 放进同一组场景测试,重点验证资源、预算、收益与流程集成。
-
轻量协作优先看推广速度:Smartsheet 可作为低门槛候选,但要提前设定复杂度边界,避免后续用大量定制弥补产品模型不足。
二、为什么 PMO 监理平台不是“项目进度系统”
1. 监理的对象是偏差与决策,不是状态颜色
项目状态页常见红黄绿灯,但灯亮了之后,组织未必知道下一步做什么。红灯代表延期?超预算?关键岗位缺人?还是收益假设已经失效?没有统一定义的状态规则,管理层看到的是颜色,项目经理看到的却是另一套解释。
真正可用的监理机制,至少要能回答四个问题:偏差发生在哪个基线、影响哪些里程碑、由谁在什么期限内处理,以及超过何种阈值必须升级。软件负责记录事实、触发规则、保留过程;PMO 负责定义口径和推动决策。缺少后者,系统只能把混乱记录得更完整。
2. 项目、项目群与项目组合不是同一个管理层级
项目管理关注范围、进度、成本、质量和风险;项目群关注多个项目之间的依赖与共同收益;项目组合则要回答有限预算和资源投向哪些项目。很多选型讨论把这三层需求写进同一份功能清单,结果演示时每项都“支持”,真正部署时却发现数据结构、权限模型和治理流程并不相同。
例如,某个项目晚两周,项目经理需要的是关键路径和恢复计划;一个项目群中的多个项目争用同一架构团队,项目群负责人需要的是容量与依赖;企业年度投资组合预算下降,管理层需要的是项目优先级和停项依据。平台不能只给出统一的“项目状态”,还要保留不同决策层级所需的粒度。
3. “监理”不是监控员工,而是监控承诺兑现
在数字化项目中,监理容易被误解成增加日报、打卡和逐项审批。这样做短期能增加可见性,长期会让团队把精力投入填报,甚至学会把风险留到最后才暴露。我更看重的是对承诺的治理:基线是否明确、变更是否留痕、风险是否及时升级、收益是否有责任人。
这与 PMI 对价值交付、治理和适应性管理的讨论是一致的:项目管理不应只看按期交付,还要看交付物是否产生预期价值。PMI 的《Pulse of the Profession》系列报告可作为理解项目价值与组织能力的公开参考,但企业仍须用自己的项目数据验证具体改进幅度。
4. 场景复杂度决定软件复杂度
一个三十人的产品团队,可能需要需求池、迭代计划、缺陷跟踪、版本风险和简单资源视图;一个覆盖多个事业部的 PMO,可能还要处理投资立项、预算占用、项目依赖、共享资源、收益追踪、审计留痕和管理层组合决策。两类组织需要的并非同一套“功能多寡”,而是不同的管理对象和数据模型。
所以我会先画出治理边界:哪些项目纳入统一台账,哪些数据由源系统产生,哪些角色对数据负责,哪些异常必须升级。边界画不清时先买软件,常见结果是系统字段越来越多,却没人确定哪些字段具有决策效力。
三、选型中最常见的五个误区
1. 用功能数量代替治理能力
供应商演示往往能展示数百个字段、视图和自动化动作,但功能存在不等于治理有效。真正需要追问的是:项目基线如何批准?变更如何影响预算和里程碑?风险升级由什么规则触发?管理层能否回溯决策依据?如果答案是“可以配置”,还要继续问配置由谁维护、需要多久、升级后是否仍然有效。
我建议把演示重点从“请展示全部功能”改成“请按我们的一条真实变更流程走完”。比如,关键供应商延期导致测试窗口压缩,系统能否关联受影响的里程碑、成本、风险、责任人和升级会议?这种演示比一轮功能清单更能揭示产品与组织的适配度。
2. 认为仪表盘会自动带来数据可信
仪表盘只会把输入数据可视化。若项目经理可以随意填报完成率,里程碑定义不统一,风险没有概率和影响口径,那么精美图表只会让错误看起来更专业。首先应建立最小数据字典:项目阶段、状态、基线日期、预算口径、风险等级和收益责任人都要有明确的定义。
启动试点时,我会抽查同一项目在项目计划、工时系统、财务记录和周报中的关键字段。如果四个来源对“当前进度”给出四种算法,首要问题不是报表样式,而是数据责任和计算规则没有达成一致。
3. 低估集成与数据治理成本
PMO 平台通常不是企业唯一的业务系统。需求可能来自产品管理工具,人员与组织来自身份系统,预算来自财务系统,工时来自资源或工时系统,交付数据来自研发流水线。集成成本不仅是接口开发,还包括字段映射、主数据治理、异常处理、权限同步和变更维护。
签约前应把集成拆为三层:读取什么、回写什么、谁是权威来源。若一个字段在两个系统都能修改,就必须明确冲突时以谁为准;否则接口跑得越自动,错误传播得越快。
4. 把“可配置”当成“免费且无风险”
配置不一定要写代码,但仍然需要业务分析、管理员、测试和持续维护。一个审批流程在演示环境中十分钟建好,不代表真实组织中同样简单。不同事业部的权限、例外流程、审批阈值和审计要求叠加后,配置会形成隐性的运营负担。
我会记录每项配置的所有者、业务理由、影响范围和复核周期。若关键规则只有某位顾问或离职员工理解,系统就形成了新的关键人风险。应把配置文档、测试用例和回滚办法作为交付物,而不是只验收界面能否运行。
5. 只比较许可价格,不算总拥有成本
平台投资至少要看许可、实施、集成、迁移、培训、运维和内部管理工时。对复杂产品而言,实施费用可能只是成本的一部分;对轻量产品而言,未来若因治理能力不足而增加外围表格和人工协调,也可能形成隐性成本。
我建议把三年总拥有成本作为统一口径,而不是只看第一年报价。除了现金支出,还要估计 PMO、管理员、业务负责人和项目经理每月投入的维护时间。内部时间不是“免费”,它可能挤占真正的项目治理工作。
四、我的专业判断逻辑:把需求变成可验证的决策
1. 先按管理层级拆需求
需求访谈不要从“想要哪些功能”开始,而要从谁要做什么决策开始。至少分别访谈项目负责人、PMO、资源负责人、财务、业务发起人和执行团队。每个角色关注的数据不同,若仅由 PMO 写需求,容易做出一套 PMO 能看、项目团队不愿用的系统。
-
项目层:验证范围、里程碑、依赖、变更、风险和问题是否能被团队维护。
-
项目群层:验证跨项目依赖、共享资源、阶段门和整体交付结果能否被持续追踪。
-
组合层:验证立项、优先级、预算、资源容量、预期收益和停项决策能否使用一致口径。
-
执行层:验证团队是否能从日常工作中自然产生状态数据,而不是为管理层重复填报。
2. 为每项需求写验收证据
“支持项目组合管理”不是合格需求,因为它无法验收。可以改写成:“PMO 能按业务单元查看在途项目的预算占用、资源冲突与下一阶段决策日期;数据来源及刷新时间可追溯;调整优先级后能查看受影响项目。”前者是功能口号,后者才是场景和证据。
我通常将需求分成必须满足、可接受替代和暂不建设三类。必须满足项设置明确验收步骤;可接受替代项记录差距与成本;暂不建设项写清不纳入本期范围。这样能防止演示现场因为一个漂亮功能临时加需求,也能让供应商报价有可比性。
3. 用权重模型做初筛,不用总分替代判断
下表是一种可复用的初筛模型,权重为示意建议,并非行业标准。研发交付占比高的企业可以提高“工作流适配”权重;资本密集型、多业务单元组织则可提高“组合与资源治理”权重。任何候选产品如果在数据安全、身份权限或关键系统集成上不合格,都应直接淘汰,而不是靠其他项目得分补回来。
| 评估维度 | 建议权重 | 验证问题 | 常见否决信号 |
|---|---|---|---|
| 治理模型适配 | 25% | 项目、项目群、组合的对象关系是否符合实际管理方式? | 只能展示项目列表,关键层级靠手工拼接 |
| 工作流适配 | 20% | 立项、变更、风险升级、阶段门和结项是否可以清楚落地? | 关键流程只能通过外部表格或邮件完成 |
| 数据与集成 | 20% | 能否连接身份、财务、研发、工时或需求等核心数据源? | 权威来源不清,关键字段靠重复手工维护 |
| 使用与推广 | 15% | 项目团队能否在日常工作中更新数据,管理层能否快速读懂? | 每个角色都需要重复填报,操作步骤难以控制 |
| 安全与审计 | 10% | 权限、留痕、数据保留和部署要求是否符合内部规定? | 关键审计要求无法满足或责任边界不明确 |
| 总拥有成本 | 10% | 三年许可、实施、集成和内部维护投入是否可承受? | 报价没有说明必要服务、扩容和持续维护成本 |
4. 设计同一套脚本,避免供应商各演各的
候选平台应使用相同业务脚本演示。脚本不必覆盖全部功能,但要覆盖最容易暴露差距的管理链路:新项目提案、资源冲突识别、基线批准、范围变更、延期升级、预算影响、管理层决策、结项和收益复盘。
每个环节都记录完成时间、人工补录次数、角色切换次数、数据来源和未满足项。演示前给供应商相同的数据样本和约束条件;演示中禁止用预制报表代替现场操作;演示后要求解释哪些能力来自标准产品、哪些需要配置、哪些依赖额外服务。
5. 先画清投资边界,再讨论部署方式
云服务、本地部署或混合架构,不应简单按“更安全”或“更先进”判断。需要同时看数据分类、地域要求、身份管理、灾备、网络依赖、升级责任、审计要求和集成方式。部署选项会影响实施周期与维护分工,具体能力应以当前版本和合同条款为准。
对受监管企业,我会让信息安全、架构、法务和采购共同确认边界,而不是等软件选定后才做安全评审。否则常见的结果是业务部门完成试用,最后因身份、数据驻留或日志要求不匹配而推倒重来。
五、案例推演:从每周追进度转向组合级纠偏
1. 一个典型的数字化项目群场景
以下是用于说明决策方法的情景推演,不代表某家企业的真实实施结果。假设一家拥有多个业务单元的企业同时推进 24 个数字化项目,项目分布在客户服务、数据平台、流程自动化和基础设施改造四类。PMO 每周收集状态,项目经理通过表格报进度,财务另有预算台账,资源负责人靠会议协调关键岗位。
表面上看,问题是“项目延期多”;深入拆开后,通常至少有四种根因:里程碑口径不一,项目间依赖无人负责,共享专家超额分配,预算信息滞后于范围变更。若只上线甘特图,可能改善计划展示,却不一定解决真正的资源和决策问题。
2. 先建立基线,再选试点范围
这类组织不宜一开始就把所有项目搬进平台。我会选择六个具有代表性的项目作为试点:两个研发交付项目、两个跨部门流程项目、一个基础设施项目和一个有明确收益目标的业务项目。样本要覆盖不同负责人、数据来源和管理成熟度,不能只挑最配合的团队。
试点前记录基线:状态汇总需要多少人工时间、关键字段缺失率、风险从发现到升级的平均时长、资源冲突的确认耗时,以及项目变更对预算和日期的追溯能力。试点后用相同口径复测,才能区分平台效果与“刚好换了项目经理”这类偶然因素。
3. 试点验收要关注过程质量,而非只看上线率
一个系统按时上线,不等于 PMO 能力提升。试点验收要看数据能否持续更新、异常能否找到责任人、会议决策能否留痕、项目团队是否减少重复报告。若状态填报率很高,但风险升级仍靠私聊和临时会议,就只能说明团队完成了录入,不代表监理闭环已经形成。

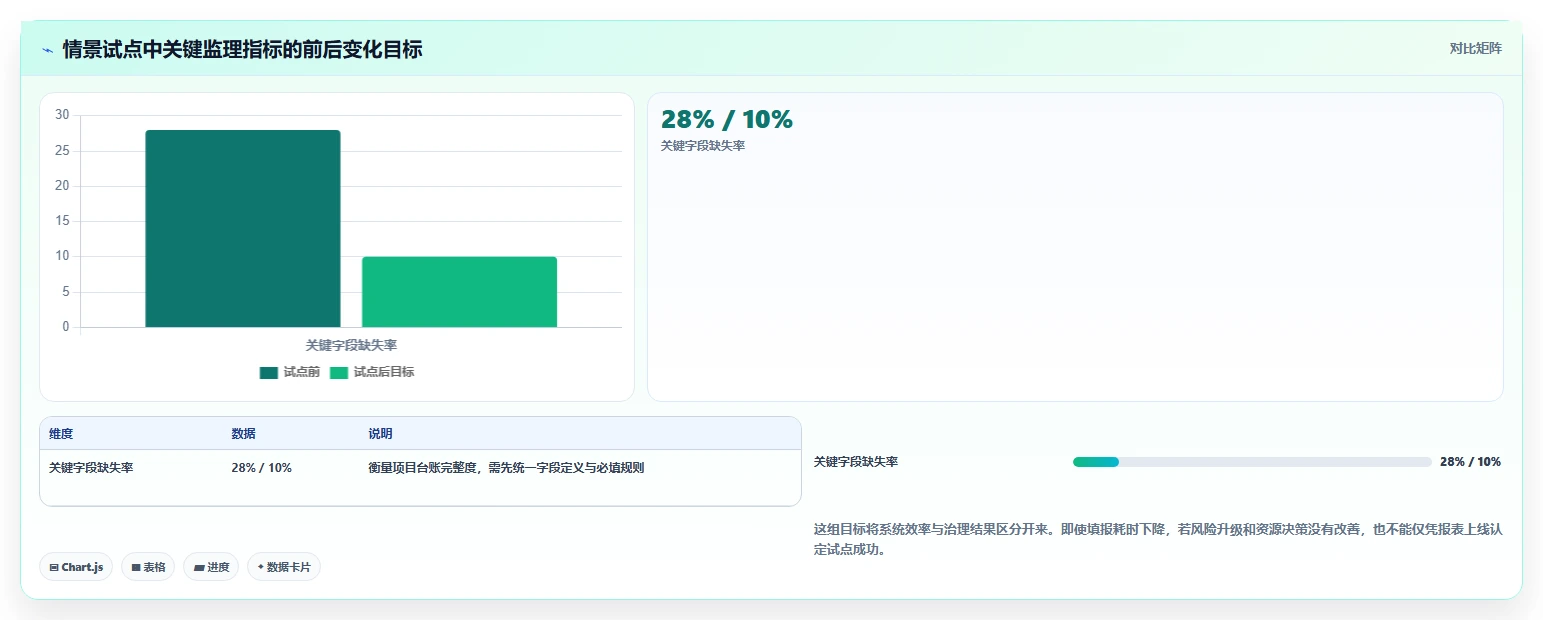

下面的数字是情景模拟,用来示范怎样设置试点目标,不是行业平均值,也不是产品承诺。企业应根据现有基线调整阈值,并保留至少一个未使用新流程的对照项目,减少把季节性或管理关注度变化误判为软件收益的风险。

4. 把收益归因做得比“上线前后对比”更谨慎
试点期间若高层关注度大幅提高、项目经理更换或项目范围收缩,指标改善未必由平台单独造成。我会把收益拆成三层:系统直接节省的汇总工时、流程改善带来的更早决策、业务结果变化带来的延期或返工减少。前两层较容易测量,第三层通常需要更长周期和更严谨的因果判断。
例如,“周报整理时间下降”可以通过工时记录和任务日志估算;“延期减少”则要看项目类型、变更规模和外部依赖,不能简单把上线后所有准时项目都归功于工具。做投资回报时,最好报告区间和假设,而不是给出过度精确的单点金额。
六、七款软件的深入判断:优势要和边界一起看
1. PingCode:适合研发交付链条是治理主战场的组织
如果企业的项目主要由产品、研发、测试和交付团队执行,项目状态与需求、迭代、缺陷、版本之间的断层会直接拖累 PMO 的监理质量。PingCode 值得进入候选名单的原因,是它的评估重点可以围绕研发交付协同展开,而不是仅从通用项目计划出发。对中大型企业以及 100 人以上组织,尤其要验证多团队协作、权限、流程标准化和管理层视图是否能同时满足。
我会让候选团队走一遍“需求提出,优先级确认,迭代排期,缺陷暴露,版本风险,管理层升级”的链路,并观察状态是否由执行活动自然产生。若管理层报表需要项目经理另外填一遍,平台就还没有形成真正的单一信息链。
它的边界也要明确:若企业的首要问题是集团级资本组合优化、复杂预算控制、跨地域大型工程计划或广泛的非研发项目治理,不能只因为研发团队喜欢用就默认覆盖全集团。应当检验组合视图、资源计划、财务数据和审计要求是否满足实际深度,必要时与企业级组合平台协同。
2. Microsoft Planner:适合在既有办公生态上逐步建立项目纪律
对已经使用 Microsoft 365 的组织,Planner 的吸引力不只在任务板,也在协作入口和用户熟悉度。若组织当前依赖邮件、表格和会议追项目,先统一任务、责任人、日期和状态,可能比一次性采购重型组合平台更容易推动。
选型时应确认高级项目管理能力、许可范围和路线图,以当前实际可用版本为准。不要把“已经有办公套件”理解成所有项目组合能力都包含在现有许可里,也不要忽略数据治理、跨团队权限和外部系统集成的工作量。
它适合渐进式治理,不等于天然适合复杂 PMO。若企业需要统一的投资立项、预算占用、资源容量、收益追踪和跨项目依赖,应通过脚本验证产品是否能支撑,或评估它作为协作层与更专业组合平台之间的分工。
3. Jira 与 Jira Align:适合从敏捷团队扩展到规模化敏捷治理
当组织已经用敏捷方式管理研发,Jira 相关工作流与团队执行之间容易建立连接;Jira Align 则可作为连接团队计划、项目群和战略目标的候选方向。对成熟产品研发组织,关键不只是团队能否管理冲刺,还要看跨团队依赖、目标对齐和组合决策能否保持一致口径。
风险在于把“灵活”误解为“无需治理”。插件、字段和流程一旦快速增长,管理成本可能由项目经理转移给管理员;不同团队各自配置后,管理层又会失去横向比较能力。要在试点中限制字段和工作流的增量,并明确谁有权变更公共配置。
采购时也要拆开看团队执行与高层治理的需求,不要默认单一产品组合自动解决所有层级的问题。把团队粒度、项目群粒度和投资组合粒度的同一项业务定义逐级追踪,才能判断数据是否真的能汇总。
4. Planview Portfolios:适合资源和优先级是核心矛盾的大型组织
如果企业的痛点不是缺少项目计划,而是“项目太多、关键资源不够、优先级反复变”,Planview Portfolios 值得重点评估。讨论重点应放在项目组合选择、资源容量、投资取舍和多项目情景分析,而不是把演示时间都花在单项目任务视图上。
这类平台的效果高度依赖组合治理成熟度。若组织没有统一的项目提案、价值口径、资源角色和定期优先级评审,工具无法替高管做出取舍;它只会更清楚地呈现资源冲突。实施计划需要包括数据清理、治理会议机制和角色授权,而非只安排技术部署。
5. Broadcom Clarity:适合认真管理项目组合、资源和财务关系的企业
Broadcom Clarity 可作为大型企业项目组合与资源、财务治理的候选。评估时应拿企业自己的预算结构、成本分类、资源角色和项目阶段来跑,而不是只看标准演示。复杂组织最常见的落差,是系统模型与内部财务、采购和资源管理口径不一致。
它的潜在价值与实施复杂度往往同时存在。若企业没有足够的产品管理员、数据所有者和持续改进机制,应将运行维护能力纳入采购决策。供应商能配置出来,不代表企业内部能够长期维护;验收还应包含知识转移、操作文档和常见变更的独立处理演练。
6. ServiceNow Strategic Portfolio Management:适合已有平台流程基础的组织
ServiceNow Strategic Portfolio Management 对已经把服务、流程或需求管理建立在 ServiceNow 平台上的企业更值得关注。它的选型逻辑应聚焦于流程衔接和统一工作环境:战略目标如何关联需求,需求如何进入项目,项目结果又如何反馈到服务与运营。
如果企业尚未建立平台治理、数据规范和流程所有者,不能把“同一平台”当成天然集成。跨部门流程仍需要清晰的责任人、数据边界和升级规则。否则系统表面统一,背后仍然是多个团队各自维护字段和流程,治理问题只是换了一个入口。
7. Smartsheet:适合先把分散协作变得可见的团队
Smartsheet 的优势方向是熟悉的表格化协作、项目汇总和较低的使用门槛。对 PMO 正在从邮件和个人表格迁移到标准台账的组织,它可以成为逐步建立项目可见性的候选,尤其适合先明确责任人、里程碑、状态与风险记录。
但轻量工具最容易出现“表格越做越像系统,系统却越来越像一堆表格”的情况。选择前应验证依赖关系、资源容量、审计追溯、组合财务和数据规模边界。若治理复杂度已经超过工具的合理范围,及时升级或分层协同,比继续堆叠自动化更经济。
七、不同情况下的行动建议与取舍
1. 如果 PMO 刚开始建立,先做轻量标准化
成熟度较低的组织不宜一开始就追求全面组合治理。先统一项目定义、阶段、状态、风险、里程碑和责任人,用一个小范围试点检验数据维护是否可持续。此时选择的核心不是功能上限,而是组织能否形成稳定的最小治理纪律。
可优先考察 Microsoft Planner 或 Smartsheet,也可以根据研发流程评估 PingCode。取舍是暂时不追求复杂财务模型与企业级资源优化,换取更快推广和更低的初始流程负担。必须同步设定升级条件,例如项目数量、跨部门依赖或组合决策达到什么规模后要重新评估。
2. 如果研发效率是首要目标,优先验证执行数据能否汇总
研发型 PMO 应重点看需求、迭代、缺陷、版本、发布和项目风险之间的数据链。PingCode 与 Jira 体系应进入优先验证名单;如果组织已经采用 Microsoft 生态,也可对 Planner 的协作方式进行对照试点。
取舍是不要为了统一全公司而强迫所有非研发部门使用研发语义。研发团队需要迭代和缺陷视图,职能部门可能需要阶段审批和交付物视图。平台能否容纳不同工作方式,同时保留管理层统一口径,比“全公司只用一种模板”更重要。
3. 如果核心矛盾是资源争用,直接检验组合与容量能力
当多个项目竞争同一批架构师、数据工程师、法务或业务专家时,重点应放在资源角色、容量假设、需求预测和优先级调整的闭环。Planview Portfolios、Broadcom Clarity 与 ServiceNow Strategic Portfolio Management 可作为优先比较对象,但要用真实资源数据演示,不要只看静态容量报表。
取舍是接受更高的治理和实施投入,换取更明确的组合级决策支持。若业务领导没有定期做优先级取舍的意愿,先不要购买复杂工具;组织不作决策时,再精准的资源冲突图也只能成为会议附件。
4. 如果预算紧张,先算重复劳动和绕行成本
预算紧张时,管理层通常会盯着许可价格,但更应该先盘点重复录入、周报汇总、延期协调、手工对账和外围表格的工时。轻量平台可能更适合从单一业务线起步;已有软件许可也可以作为试点条件,但要确认许可、功能边界和后续扩展成本。
取舍是缩小一期范围,而不是无限压低实施费用。先做少量必要集成、保留人工复核机制、选择代表性项目试点,通常比一次性覆盖全部部门更可控。若为了低价省掉数据整理和管理员培训,后续的维护成本可能反而更高。

5. 如果审计与安全要求严格,先做否决项审查
对受监管、数据敏感或跨境运营的企业,身份管理、权限隔离、日志、数据保留、部署选项和供应链风险应设为前置审查项。让安全和架构团队在候选短名单阶段参与,而不是等业务选定后才发现关键要求无法满足。
取舍是可能牺牲一部分易用性或部署速度,换取符合内部政策的可控性。此处不适合用总分加权“补偿”不合格项;如果关键控制无法通过,候选方案就应退出,避免后续投入沉没成本。
6. 如果企业分散度高,采用分层治理而非强求工具唯一
集团可能同时有研发产品、工程建设、职能转型和并购整合项目。强制所有团队使用完全相同的执行模板,常常导致团队绕行;完全放任各自选工具,则会让集团组合视图失真。更现实的做法,是统一最小组合数据标准,同时允许不同执行系统通过接口汇总。
取舍是保留一定的系统复杂度,以换取业务适配和团队接受度。平台边界必须写清:哪个系统是项目主数据源,哪些字段必须统一,哪些执行细节留在专业工具中。只要组合层的指标和责任明确,工具不必只有一个。
八、采购与落地:把风险控制在合同和试点之前
1. 试用前先准备一份自己的数据包
准备一组脱敏项目样本,包含项目简介、阶段、里程碑、预算区间、资源角色、风险记录、依赖关系和变更历史。数据不需要很大,但要包含真实世界的脏数据,例如日期缺失、项目状态不同步、负责人变更和重复项目名称。
让候选产品用同一份数据完成导入、汇总和追溯。数据干净时人人都能演示,脏数据才会暴露迁移能力、校验机制和错误处理方式。试用记录应保存每次导入的失败项和人工修正工时。
2. 把标准能力、配置能力和定制能力分开报价
供应商常用“支持”概括不同交付方式。采购文件应要求标注每项需求属于标准功能、管理员配置、供应商服务、第三方扩展还是定制开发,并说明升级兼容、额外费用和维护责任。否则初始方案看似满足,长期变更时才发现依赖额外服务。
也要问清非功能要求:可用性目标、备份与恢复、服务支持时间、数据导出方式、日志访问、版本升级通知以及合同结束后的数据迁出安排。这些内容不如功能演示直观,却决定平台是否适合长期承载管理数据。
3. 用阶段门控制投入,而不是一次性大规模上线
建议把实施拆为需求与数据诊断、最小试点、结果复核、扩围决策和持续运营几个阶段。每个阶段都设置退出条件:关键字段无法统一、用户采用不足、接口维护不可承受或关键安全要求不满足时,应先整改或暂停,不要因为已经签约就继续扩大范围。
试点团队要有明确的业务负责人,而不是只由 IT 或供应商负责。PMO 对治理口径负责,IT 对架构与集成负责,业务负责人对数据和流程负责,项目经理对执行数据及时性负责。角色不清时,平台问题很容易变成互相归因。
4. 续约评估要看使用深度,而不是登录人数
登录次数和账号开通数并不能证明平台产生价值。续约前应检查:核心项目数据是否按时维护;决策会议是否引用平台数据;风险和变更是否形成闭环;管理层是否减少人工追问;团队是否减少重复录入;平台维护是否依赖少数个人。
如果平台只在月末更新,日常决策仍靠邮件和会议记录,说明它更像报告归档系统。续约前应先明确是流程设计出了问题、用户体验不匹配、数据源没有接好,还是平台能力不足,再决定调整、扩展或替换。
九、最后的判断:最值得投资的不是功能最多的那款
1. 用治理问题决定候选,而不是用品牌热度决定候选
七款软件的定位并不完全相同:PingCode 和 Jira 体系更值得从研发执行链路切入;Microsoft Planner 与 Smartsheet适合考察协作入口和轻量推广;Planview Portfolios、Broadcom Clarity 和 ServiceNow Strategic Portfolio Management 更适合深入评估组合治理、资源计划或平台流程连接。
这个分类是缩短候选范围的方法,不是对产品能力的最终判决。
2. 下一步按四个动作推进
-
写出当前最昂贵的三个治理问题,明确它们发生在哪个管理层级。
-
选取六到十个真实项目作为脱敏样本,记录现有汇总工时、数据缺失和决策延迟基线。
-
用统一业务脚本邀请三款左右候选产品演示,记录标准能力、配置工作、集成依赖和总拥有成本。
-
开展有退出条件的试点,比较试点前后数据,并把组织变化、项目难度和管理关注度纳入解释。
3. 真正的投资回报来自决策质量提升
PMO 平台最有价值的结果,不是每个项目都有一张进度图,而是组织更早发现不值得继续的项目、更快处理跨项目冲突、更少依赖临时追问,并能把资源转向真正有价值的工作。软件提供可见性和可追溯性,治理机制决定这些信息能不能转化为行动。
我的最终建议是:不要问哪款软件功能最多,先问哪种决策现在最慢、最贵、最容易失真。再用真实项目数据验证候选平台能否让这项决策更快、更可靠,并把结果写进试点验收与合同边界。如果一款产品不能改善关键决策,即使它拥有最完整的功能清单,也不应成为 2026 年的优先投资。
常见问题解答(FAQ)
1. 2026年挑选数字化项目PMO监理平台,最应该先看什么?
我在梳理项目管理平台选型时,最困惑的是功能表看起来都很完整,但上线后团队仍可能靠表格追进度。到底应该先比较功能,还是先判断平台能否管住项目组合?
先看平台能否把“项目状态”变成可追溯的管理动作,而不只是汇总一张好看的看板。建议优先验证项目立项、阶段评审、风险升级、变更留痕、资源冲突处理和管理层决策是否能在同一流程中闭环。可以用一个真实项目做演示:项目经理提交延期风险后,平台是否能自动关联里程碑、影响范围、责任人和待决策事项;
管理者作出调整后,是否能留下审批记录并更新组合视图。若演示只能展示任务列表,却无法说明风险如何升级、决策如何回写,就不适合作为PMO监理的核心依据。我的判断是,先按业务场景筛掉不匹配的平台,再比较功能数量。
对项目组合复杂、跨部门协作多的组织,权限、审计、组合视图和数据口径通常比花哨的单项目图表更值得优先考察。
2. 数字化PMO平台的投资回报,怎么计算才不被“节省工时”误导?
我看到不少选型材料把减少填表时间当作主要收益,但PMO平台的费用不仅是软件采购,还有实施和流程调整成本。我想知道怎样估算回报,才能避免上线后看似省了时间、实际却没有改善项目决策?
不要只把“少开几次会”或“少填几张表”直接折算成收益。更有用的做法,是同时记录基线和上线后的三类指标:项目状态数据收集耗时、关键风险从发现到决策的时间、里程碑预测偏差。例如,试点前连续记录4周:每周汇总项目组合需要多少人时,风险提出到明确责任人平均要几天,里程碑延期预测与实际差多少。
试点运行8至12周后,用相同口径复测。若汇总工时下降,但风险处理时间和预测准确度没有改善,说明平台可能只优化了报表,没有改善治理。计算时把订阅或许可、实施服务、数据迁移、培训、流程维护和内部管理员投入都计入成本。节省的工时只有在能转用于项目审查、风险处置等高价值工作时,才应视为实际业务收益;
否则应单独列为效率改善,不要包装成确定的现金回报。
3. 盘点7款数字化项目PMO监理平台时,怎样避免被功能数量和演示效果带偏?
我准备对比几款平台,发现演示环境里的仪表盘都很直观,功能清单也长得差不多。我担心演示只是预设数据下的“样板间”,该用什么办法让不同候选产品真正可比?
给所有候选平台同一份测试脚本和同一组脱敏样例数据,不要让供应方各自挑最擅长的场景演示。样例至少包含一个延期项目、一个跨部门资源冲突、一次范围变更和一个需要管理层拍板的高风险事项。
可采用100分评分表:项目组合与治理流程占30分,风险和变更闭环占20分,集成与数据能力占15分,权限及审计占15分,易用性占10分,实施与全生命周期成本占10分。每项要求现场操作并记录完成步骤、耗时、是否需要额外配置,以及关键数据能否导出核验。
尤其要测试异常路径,而不只看正常流程:负责人离职、项目暂停、预算调整后,历史记录是否仍可追溯;不同部门使用不同状态口径时,组合报表是否会误加总。评分表中的权重可以调整,但测试脚本必须一致,否则所谓排名更多反映演示能力,而非实际适配度。
4. 项目PMO平台上线前,怎样做小范围试点才能判断是否值得全面投资?
我不想一次性把所有项目都迁入新平台,也担心试点只挑容易成功的团队,最后无法说明平台能否支撑真实管理。我应该如何选试点项目、设定验收指标,并判断是继续推广还是暂停?
试点不宜只选管理成熟、数据完整的项目。可以组合选择一个跨部门项目、一个风险较高的项目和一个流程相对稳定的项目,并明确哪些流程在试点期间必须进入平台,避免系统有数据、线下仍走另一套流程。
试点前设定基线,建议观察8至12周,至少验收四项:关键里程碑按时更新率、风险按期关闭率、管理层获取组合状态所需时间、重大变更的留痕完整率。门槛应根据现状设定,例如把“按时更新率提升到90%”作为目标,而不是把这个数值当成所有组织通用的行业标准。
复盘时把问题分成三类:产品能力不足、流程规则不清、团队培训或执行不到位。若主要障碍是流程没有统一,先治理口径再扩大上线;若关键场景必须长期依赖大量定制或线下补录,则应重新比较方案。试点的价值不是证明采购正确,而是尽早暴露全面推广后会放大的成本与风险。
文章包含AI辅助创作:2026年最值得投资的7款数字化项目pmo监理平台软件盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/210753
读者评论
把“监理”拆成项目、项目群和组合三个层级,这个角度挺实用。尤其资源冲突和停项决策,确实不是看一张进度仪表盘就能解决的。
文中说明雷达图是编辑初筛而非实测,这点比较客观。选型时还是要拿自己的真实变更流程做演示,并核对版本、接口和验收条款。
我更关注数据口径和三年总成本。预算、进度若在多个系统里定义不一致,平台接得越多未必越可靠;试点时抽查字段来源和维护责任很有必要。
