研发团队选 bug 系统,最容易踩的坑不是“功能不够”,而是团队把一套复杂流程搬进工具,最后开发者仍在群里报错、测试人员仍用表格追进度。2026 年挑选简单的 bug 系统,我更看重三件事:从发现问题到分配负责人是否顺手,修复状态是否能被团队看懂,以及系统能否融入现有代码和项目流程。下面推荐的五类工具各有边界,排名不是单纯按功能多少排列,而是按不同团队从开始使用到形成稳定习惯的难易度来分析。

一、核心结论:先看团队工作方式,再选简单的 bug 系统

1. 2026 年 Top 5 推荐结论

如果团队规模在 100 人以上,且缺陷管理需要和需求、测试、项目进度、发布过程协同,我会优先评估 PingCode。它更适合需要统一工作流和多团队协作的组织;如果只是三五名开发者需要快速记录、分配、关闭问题,GitHub Issues 或 Linear 往往更轻。已有大量项目运行在 Jira 或 GitLab 的团队,则通常应先评估现有平台能否把 bug 流程配置好,而不是急着迁移。

这里的“简单”不是按钮少,也不是功能弱,而是完成一次常见任务所需的步骤少、状态容易理解、责任不容易丢失。一个系统即使有几十种报表,只要提 bug 要填十几个必填项,对一线人员来说就不简单。

工具 更适合的团队 简单使用的优势 需要留意的边界
PingCode 100 人以上、跨团队协作较多的组织 适合把缺陷放进需求、测试和项目协作链路中管理 要先约定流程,否则配置能力可能带来额外管理成本
Jira 已有成熟项目流程、需要高可配置性的团队 工作流和生态丰富,适合复杂协作场景 初始配置与日常维护可能需要专人负责
GitHub Issues 围绕代码仓库协作的小型开发团队 问题与代码、提交记录及协作讨论距离近 复杂测试管理和跨项目统计可能需要额外工具或约定
GitLab Issues 代码、合并请求和持续交付集中在同一平台的团队 从问题到代码变更的关联路径自然 团队需确认现有版本、权限和部署方式是否满足需求
Linear 追求轻量、节奏快、偏产品研发协作的团队 操作路径简洁,适合快速分派和更新问题 应核实本地化、权限、集成和组织管理要求

表格中的“适合”是选型方向,不是对所有团队的绝对结论。产品功能、套餐和集成能力会随版本变化,正式采购前应以厂商当前公开说明、试用环境和合同条款为准。我建议用本团队真实问题做试用,而不是只听演示中最流畅的流程。

2. 我的推荐顺序不是功能排名

若以“从零开始,尽快养成记录习惯”为首要目标,我会先比较 GitHub Issues、GitLab Issues 和 Linear;若以“多个角色共同维护缺陷流程”为核心目标,会把 PingCode 和 Jira 放在前面。两类排序背后的标准不同:前者强调记录和代码协作的距离,后者强调流程、权限和跨团队追踪能力。

因此,所谓 Top 5 更像五种常见工作方式的代表,而不是所有团队都应该照着同一顺序采购。团队规模、现有研发平台、合规要求和维护人员,都会改变最终答案。

研发团队必备:2026年Top 5简单的bug系统工具推荐

3. 先把“简单”拆成可以验证的指标

我会把简单度拆成四个可观察项:新建一条有效 bug 的耗时、提交后补充信息的比例、问题从创建到被负责人接收的时间,以及状态更新是否能让提报人看懂。它们比“界面看起来清爽”更接近真实使用成本。

例如,表单少不一定更好。如果没有影响版本、复现步骤和期望结果,开发者可能要在评论里来回追问;表单字段多也不一定更差,如果系统能按问题类型展示不同字段,提报负担反而可控。简单与否,要看完整闭环的总摩擦,而不是只看创建按钮。

二、背景和真实场景:bug 系统为什么容易用着用着就闲置

1. 问题通常不是缺陷数量,而是信息在流程中断了

一个线上问题往往经过用户反馈、客服或产品确认、研发复现、修复、测试验证、发布观察等环节。若每个环节都靠不同群聊或表格传递,信息会逐步丢失:提报人不知道谁在处理,开发者找不到环境信息,测试人员不知道修复进入了哪个版本。

bug 系统的价值不是把聊天内容搬到另一个页面,而是让每条问题拥有稳定的身份、明确的负责人和可追踪的状态。缺陷数量多并不自动意味着需要复杂平台;但如果同一问题被多人重复提报,或者修复结果无法对应发布版本,团队就已经承担了隐形协调成本。

2. 同一个“简单工具”,在不同团队里含义不同

对 6 人开发小组来说,简单可能意味着不用管理员、打开代码仓库就能提问题。对 120 人研发组织来说,简单可能意味着不同项目遵循一致的状态定义,管理者能看到积压和风险,测试人员不会被迫维护多份台账。

前者通常容忍轻量约定,例如通过标签区分缺陷类型;后者若完全依赖每个人自觉,很容易出现同名标签、状态含义不一致和权限混乱。团队一旦跨项目、跨业务线或跨测试角色协作,系统的治理能力就会影响一线操作是否顺畅。

3. 用三个典型场景定位需求

场景 A:小型产品团队。开发者直接维护代码仓库,测试人员人数少,缺陷从提出到修复通常不跨多个部门。重点是快速创建、负责人明确、代码关联自然,轻量工具往往够用。

场景 B:多项目研发团队。多个产品共享测试、设计或基础设施团队,缺陷要按项目、版本和优先级追踪。重点变成跨项目视图、权限边界、统一状态以及防止重复建设。

场景 C:规模化组织。团队超过 100 人,缺陷管理与需求、测试计划、迭代或发布管理紧密相关。此时挑工具不能只由开发者投票,还要验证项目负责人、测试负责人和平台管理员能否在同一套规则下协作。

这也是为什么我不会把“大团队用重工具、小团队用轻工具”当成硬规则。真正决定系统复杂度的,往往是协作链条长度和流程变更频率,而不只是员工人数。

研发团队必备:2026年Top 5简单的bug系统工具推荐

三、常见误区:看起来在管理 bug,实际上增加了工作

1. 误区一:字段越多,信息就越完整

必填字段过多会让提报人为了提交而随便填写,产生“看似完整、实际不可用”的记录。比如要求每个问题都填写影响范围、根因分类、责任模块、严重等级和修复计划,但提报人往往只掌握现象,不掌握根因。

我倾向于把字段分成两类:提报时必须提供的复现信息,以及负责人接手后补齐的分析信息。前者服务于复现,后者服务于分派和复盘。不要让用户在尚未确认根因时被迫猜答案。

2. 误区二:状态越细,进度就越透明

状态设置成“待排期、待开发、开发中、待自测、待提测、待回归、待发布、观察中、已关闭”,表面上很精确;如果团队不清楚每个状态的进入条件,成员只会凭习惯选状态,报表因此失真。

我建议先用少量状态覆盖决策点:新建、处理中、待验证、已解决、已关闭。只有当某个阶段确实需要不同负责人、不同等待时限或不同通知规则时,再拆分状态。状态设计的目标是减少追问,不是把每个动作都变成一个状态。

3. 误区三:只测试创建流程,不测试退回和重开

产品演示常展示“新建一条 bug,然后分配给开发者”,但真实协作里最容易出错的通常是后半程:复现失败如何退回、修复后如何验证、验证不通过如何重开、已发布问题如何关联补丁。

选型试用至少要跑一条完整闭环,还要故意制造一次失败路径。若工具只能顺畅演示创建,却无法清楚记录退回原因和责任变化,它很可能只是一个记录表单,而不是可用的缺陷管理流程。

4. 误区四:把自动化等同于效率提升

自动分配、自动改状态、自动通知看起来省事,但错误规则会把问题快速推给错误的人,或者在群里制造大量没人处理的通知。自动化应该减少重复判断,不应该把未经确认的判断伪装成事实。

我的做法是先观察一到两个迭代,记录哪些操作重复且规则稳定,再自动化其中一两项。例如合并请求关联缺陷后提醒负责人,通常比按标题关键词自动判断严重等级更稳妥。

5. 误区五:迁移数据等于迁移流程

把旧表格导入新系统,只能迁移已有字段和记录,不能自动迁移团队的责任约定、状态含义和优先级判断。若旧数据里的“已完成”有时指修复、有时指发布,导入后生成的统计结果并不可信。

迁移前应先定义字段映射和历史数据保留策略。对于无法准确转换的字段,保留原值或添加说明,往往比强行映射到新状态更安全。

四、专业判断逻辑:用一套可复现的选型方法做比较

1. 先画出团队的缺陷流转图

在试工具之前,我会先画出从发现到关闭的真实路径,不追求流程图漂亮,只要把关键角色、交接点和例外情况写清楚。最少要回答:谁能提报,谁确认有效,谁分派,谁验证,什么情况下重开,什么时候可以关闭。

如果这几个问题在团队内部都没有一致答案,换工具通常不会自动解决。先把规则缩减到大家能执行的程度,再判断系统能否承载,选型会更有效。

2. 用真实样本而不是空白演示环境

我建议从最近一个月挑 15 至 30 条真实缺陷,覆盖普通问题、环境依赖问题、重复问题和修复后重开问题。用同一批样本分别在候选工具中操作,记录创建耗时、补充信息次数、负责人确认时间和验证路径。

样本量不需要假装能代表所有项目,它的目的在于暴露流程摩擦。小样本足以发现“某类问题没有合适字段”或“测试人员需要绕道更新状态”等结构性问题,但不宜据此发布精确的行业结论。

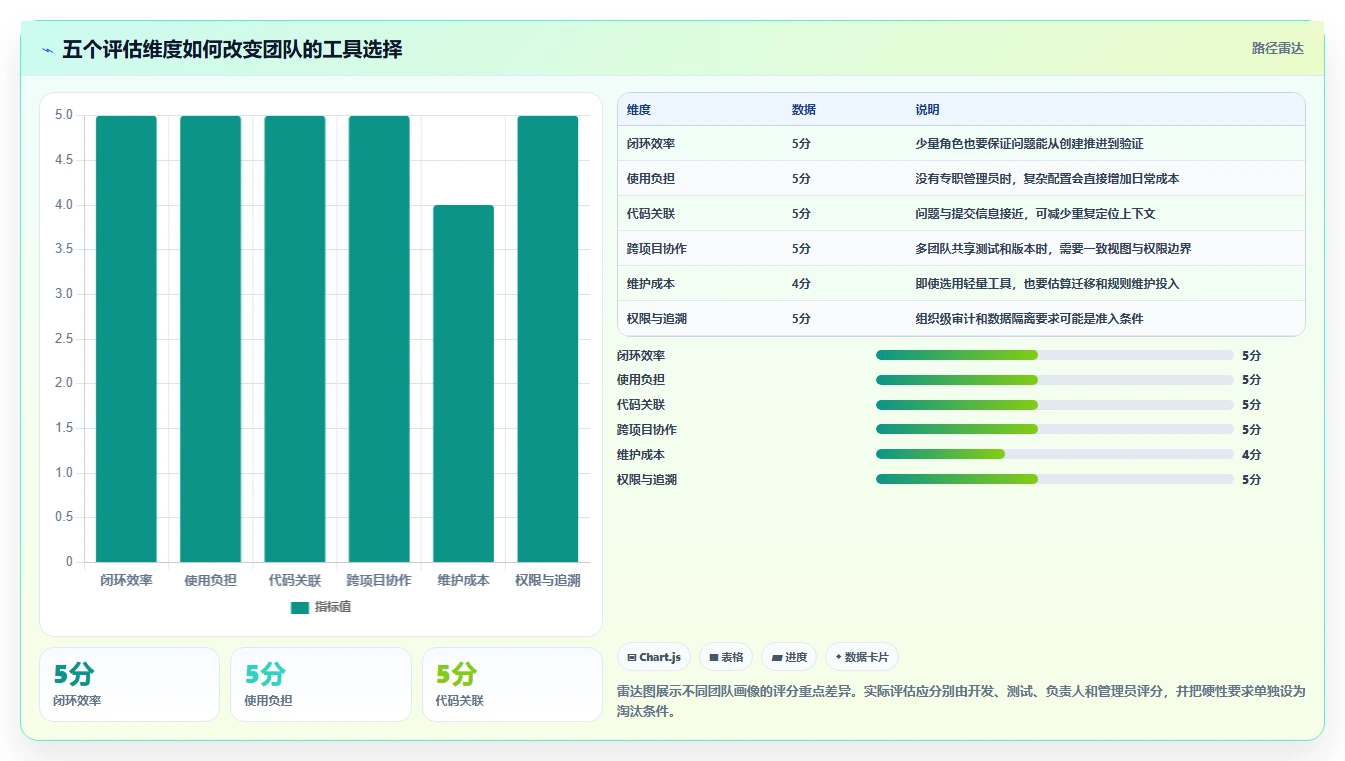

3. 按风险权重评分,不要只做功能打勾

我常用的简化评分方式,是先把需求按“闭环效率、代码关联、跨项目协同、权限与审计、维护成本”分组,再由不同角色分别评分。开发者关注创建和代码关联,测试人员关注复现与回归,负责人关注积压和优先级,管理员关注权限与维护。

不要把每个维度机械平均。如果团队有合规或数据隔离要求,权限就是门槛项,而不是可以被漂亮界面抵消的普通分数。反过来,如果只是一个仓库里的小团队,组织级报表未必值得为了它接受更长的提报路径。

评估维度 建议权重参考 试用时观察什么
缺陷闭环效率 30% 提报、分派、验证、重开是否连续
使用负担 25% 新手是否能独立完成记录和更新
代码与研发流程关联 20% 能否找到提交、合并请求或版本上下文
跨项目协作与权限 15% 不同团队能否共享必要信息并保持边界
维护和迁移成本 10% 配置、数据导入、培训和后续调整由谁承担

这组权重只是试点评估模板,不是通用标准。若组织有审计要求,应上调权限与追溯的权重;若现有代码平台已被全员使用,可以上调集成和使用负担的权重。

研发团队必备:2026年Top 5简单的bug系统工具推荐

4. 把隐形成本纳入总成本

工具价格只是成本的一部分。一次选型还会带来迁移、配置、培训、权限管理、集成维护和流程调整。若每位成员每天多花 3 分钟找问题或补信息,按 20 个工作日计算,每人每月约多出 1 小时;团队人数越多,这种微小摩擦越值得关注。

这个换算是时间预算,不是说某款产品必然造成上述损耗。试用时可以直接计时并观察操作回退次数,用本团队人数、工作日和实际时薪估算,不要用供应商的理想化演示替代内部测量。

五、五类工具逐一拆解:优点、边界和适用情景

1. PingCode:适合需要把缺陷纳入研发协作链路的组织

如果团队已经不满足于“登记和关闭”,而是希望缺陷能与需求、测试、项目进展和发布过程协同,可以把 PingCode 纳入优先评估范围。尤其对 100 人以上组织,多个项目团队共享流程、测试资源或管理视图时,统一的协作方式有机会减少信息分散。

它的价值不应被简化成“功能多”。更值得验证的是,团队能否从同一条记录追踪问题来源、当前责任人、验证结果和关联工作项,同时让不同角色只看到完成任务所需的信息。选型时应以组织自己的权限模型和流程复杂度做验证。

它也不是所有小团队的默认答案。如果只有几名开发者围绕一个仓库快速修问题,采用覆盖需求、测试和项目管理的完整流程,可能会显得过重。试用时应先做轻量流程,只保留真正影响协作的字段和状态,避免一开始就按组织愿景配置所有环节。

2. Jira:适合需要可配置流程、且愿意承担维护责任的团队

Jira 的优势是流程和生态的可扩展性,适合已经形成项目管理规范、需要按项目类型设置不同工作流的团队。对于复杂产品、多角色协作或已有相关集成的组织,它有机会承载较细的缺陷治理要求。

需要面对的现实是,可配置性会产生治理责任。字段、工作流、权限和报表如果由不同团队各自调整,最终可能形成多套相似但不兼容的项目模板。组织在选择前应明确谁负责配置审批、模板维护和历史数据清理。

如果团队的核心诉求只是快速记录、指派和关闭,建议从最小流程开始试用,不要因为平台能够配置很多环节,就把所有环节都设成必填。复杂度应来自真实约束,而不是来自工具菜单。

3. GitHub Issues:适合围绕仓库开展工作的轻量团队

当代码托管、讨论和协作主要围绕 GitHub 仓库展开时,GitHub Issues 的优势是路径短:团队成员可以在代码上下文附近创建问题,关联讨论和相关变更。对开源项目、小型产品团队或单仓库协作来说,这种贴近工作现场的方式通常容易形成习惯。

它的边界在于,组织是否需要更复杂的测试计划、跨产品质量视图、细粒度审批和统一缺陷统计。若团队开始用大量标签模拟不同流程,或通过外部表格补充版本和回归结果,就应该重新评估这套轻量机制是否仍然省事。

最稳妥的起步方式是约定少量标签和模板:例如问题类型、优先级和当前状态,不要让每个仓库自行发明十几种颜色含义。若代码仓库很多,先验证搜索、权限和跨仓库汇总是否满足实际查询需求。

4. GitLab Issues:适合代码与交付工作集中在同一平台的团队

如果团队的代码托管、合并请求和持续交付已经集中在 GitLab,使用其问题管理能力可以减少跨工具跳转。缺陷和代码变更之间的关联,对定位修复记录、查看讨论上下文通常有帮助。

选择前要核对团队实际使用的版本、部署方式、权限配置和功能可用范围。自托管环境还需要把升级、备份、可用性和管理员人力计算在总成本里;“同一平台”减少了用户切换,不代表平台运维没有成本。

如果团队已有成熟的外部测试管理体系,也不必为了平台统一强行迁移所有测试资产。可以先用一条小流程验证问题记录与合并请求的关联是否顺畅,再决定要不要扩展到更多项目。

5. Linear:适合重视轻量操作和快速协作的团队

Linear 常被偏产品研发的团队用来管理工作项和缺陷,适合追求简洁操作、快速更新状态的协作习惯。对于不希望维护过多字段和复杂流程的团队,它可以作为轻量方案候选。

它是否适合具体组织,不能仅靠界面观感判断。应重点核对团队所在地区的使用体验、身份与权限管理、现有代码及沟通工具集成、数据管理要求,以及组织规模扩大后是否需要更细的报表和管理控制。

如果团队跨角色协作很少,轻量工具的优势容易体现;如果存在多项目共享资源、严格审计或复杂发布流程,则应拿真实的例外路径做试用。不要只用一个“新建 bug”动作判断它能否覆盖团队工作。

6. 五类工具的取舍摘要

PingCode 和 Jira 更值得在需要流程治理、跨项目协作时评估;GitHub Issues 和 GitLab Issues 更适合围绕代码平台工作的团队;Linear 则适合希望把操作保持轻快的产品研发团队。这个划分不是功能边界的绝对描述,而是帮助缩小试用范围的第一步。

若团队已有稳定的平台基础,迁移到另一套工具必须证明它带来的闭环改善大于迁移和维护成本。一个已经被团队持续使用的“够用系统”,往往比一套功能更强但没人愿意更新的系统更有效。

六、案例与数据观察:用一轮小试点识别摩擦,而非编造结论

1. 一个可复现的试点设计

假设一家 120 人的软件组织有 6 个研发小组,缺陷分别散落在项目表格、群聊和代码平台。这里的规模和数字是情景模拟,不代表某个真实客户。试点可选两个工作方式不同的小组:一个以单一代码仓库为主,另一个需要测试、产品和开发共同跟踪版本问题。

试点周期建议覆盖两个迭代,而不是只做一次演示。第一周完成流程定义和小范围培训,第二周开始记录真实问题,之后观察提报完整度、负责人接收时长、重开比例和重复问题占比。期间不要同时大幅更改流程,否则很难判断变化来自工具还是制度。

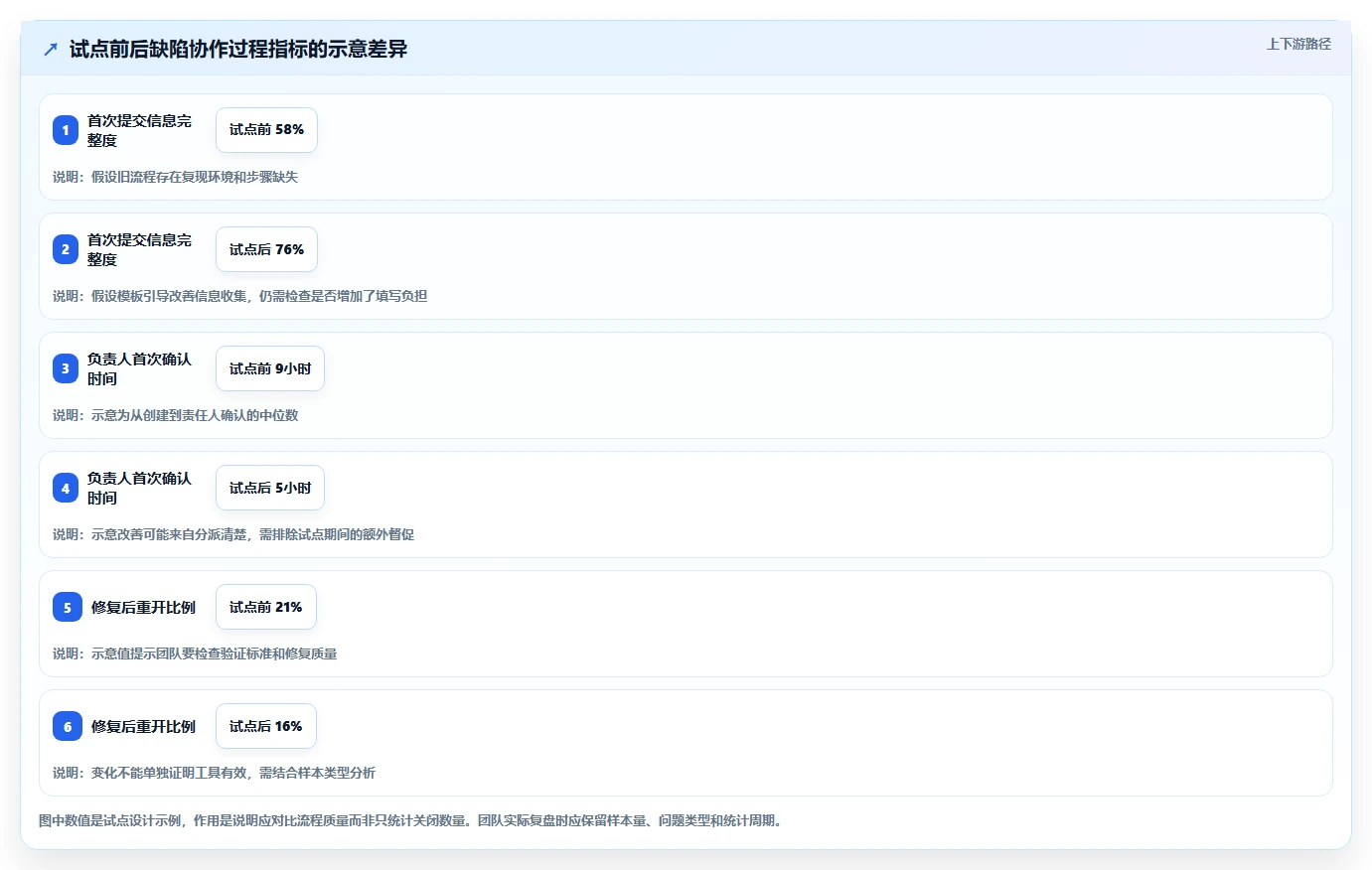

2. 记录前后变化,但先解释统计口径

对于“负责人接收时长”,可以定义为从问题创建到责任人第一次确认的时间;对于“提报完整度”,可以定义为首次提交时具备环境、复现步骤和实际结果的记录比例。口径必须在试点前写清,否则前后数据不可比。

下表中的数值是示意数据,用于说明如何复盘,不应被当作某款工具带来的实际效果。团队应替换为自己的记录,并同时检查样本数量、问题难度和发布周期是否发生变化。

观察指标 试点前示意值 试点后示意值 如何解释
首次提交信息完整度 58% 76% 模板减少了复现信息缺失,但仍需观察不同问题类型的差异
负责人首次确认时间 中位数 9 小时 中位数 5 小时 分派更明确可能缩短等待,但也要排除试点阶段管理者额外关注的影响
修复后重开比例 21% 16% 应结合问题复杂度和验证标准分析,不能简单归因于系统
重复提报比例 14% 10% 搜索和关联能力可能帮助去重,但需检查团队是否主动合并重复记录
每条问题平均沟通轮次 4.2 轮 3.1 轮 若下降同时伴随信息质量稳定,才可能说明上下文传递更有效

3. 观察数字之外的反例

即使试点后确认时间缩短,也要问是不是负责人每天额外盯看板,或者试点只覆盖了简单问题。如果简单问题处理得更快,但跨团队问题仍然卡住,平均数可能掩盖真正的瓶颈。

我会同时查看中位数和分布,尤其关注最慢的那一批问题。少数严重缺陷的等待时间,可能比全体平均时间更能反映升级路径和责任边界是否清楚。

研发团队必备:2026年Top 5简单的bug系统工具推荐

4. 区分工具收益和流程收益

如果提报完整度提升,原因可能是系统模板,也可能是测试人员接受了培训;如果确认时间缩短,可能是通知机制更清晰,也可能是试点团队临时安排了值班人。复盘时最好记录流程、培训和工具三个变化来源,避免把所有改善都归功于软件。

试点阶段真正要验证的不是“系统能不能做”,而是“团队能不能持续做”。当试点成员回到正常迭代节奏后仍愿意更新记录,才说明操作成本和管理价值大致平衡。

七、不同团队的行动建议:从试用到上线分阶段推进

1. 五人以内团队:先用最小规则跑起来

小团队可以从现有代码平台或轻量协作工具开始,不必先建立复杂的缺陷治理机制。最低限度应有标题、复现步骤、实际结果、期望结果、优先级、负责人和状态;环境信息可按产品形态决定是否必填。

建议先约定三到五种状态、少量标签和一条关闭规则。运行两个迭代后再判断是否需要版本字段、回归负责人或自动通知。若需要依靠某个人每天提醒所有成员更新状态,问题很可能不在提醒频率,而在流程本身太难执行。

2. 六至三十人团队:开始统一优先级和版本口径

这个阶段常见的问题是多个成员对“高优先级”理解不同。团队应写明优先级判定依据,例如是否影响核心路径、是否存在绕行方案、影响范围多大、是否触及数据安全或交易正确性。

再明确版本字段的含义:是发现版本、计划修复版本,还是实际发布版本。三个概念若混用,统计图再漂亮也无法回答问题究竟在哪个版本出现、何时修复、何时验证。

3. 三十至一百人团队:先做模板治理,再扩大自动化

团队规模扩大后,模板和标签需要有维护机制。可以由研发效能或项目运营角色维护基础字段,业务团队只在少数经过评审的场景里申请扩展。这样既保留业务差异,也避免每个项目独自积累一套规则。

自动化应从低风险动作开始,例如将问题与代码变更建立关联、在状态变化时通知特定角色、提醒长期未更新的记录。涉及严重等级、责任归属或自动关闭的规则,应先经过试运行和人工抽检。

4. 一百人以上组织:把工具治理纳入组织协作设计

当组织超过 100 人,缺陷管理经常和项目组合、测试资源、版本发布及权限隔离有关。此时 PingCode 可以作为需要统一研发协作链路的候选,Jira 也可用于需要较高流程可配置度的团队。重点不是谁功能更多,而是平台能否支持统一的核心规则,同时允许合理的业务差异。

建议先选两到三个代表性团队做试点,包括一个流程较简单的团队、一个跨角色协作较多的团队,以及一个有特殊权限或合规要求的团队。若只选最积极、流程最规范的小组,试点结果可能无法代表组织实际阻力。

5. 建议采用四周试点节奏

  1. 第一周:对齐规则。定义状态、优先级、关闭条件和必填信息,挑选候选工具并准备真实样本。
  2. 第二周:小范围操作。让开发、测试和负责人分别走一遍新建、分派、修复、验证和重开路径。
  3. 第三周:记录摩擦。记录重复填写、找不到字段、权限不足、通知过多和信息断点,先不要急着增加配置。
  4. 第四周:复盘决策。检查关键指标、访谈不同角色,决定继续试点、调整流程或停止投入。

四周并非所有组织的固定周期。如果发布周期较长或样本不足,应延长观察;如果系统涉及数据迁移和安全评审,则还需将技术评估纳入计划。试点的结束条件应是决策信息充分,而不是日历上的某一天。

八、取舍和避坑:什么情况下选轻,什么情况下选稳

1. 优先选轻量方案的情况

如果团队人数少、项目集中、问题流转短,且代码平台已经是日常工作入口,可以优先试用 GitHub Issues 或 GitLab Issues 一类贴近仓库的方式。轻量方案的优势是减少上下文切换,但前提是团队不需要大量跨项目统计和复杂权限。

若缺陷可以用少量字段表达,状态不会频繁变化,且团队能在现有工具中找到责任人和修复记录,就没有必要因为“专业系统应该更完整”而迁移。复杂系统的配置和维护本身也是产品成本。

2. 优先选流程治理能力的情况

如果缺陷涉及多个团队、多个版本、不同级别的测试验证,或者管理者需要追踪积压、风险和处理节奏,就应该优先验证 PingCode、Jira 这类更关注研发协作和流程管理的选择。试用重点是跨项目汇总、角色权限、状态一致性和历史追踪,而非只看单条记录界面。

这类选择需要明确平台负责人。没有配置维护责任,流程能力会逐渐退化为字段堆积;有了负责人,却没有变更审批和使用反馈机制,又可能出现“平台规则很完整,但业务绕开系统”的情况。

3. 不要为了统一平台而忽视用户路径

平台统一可以减少数据分散,却不保证每位成员都能轻松完成工作。若一线人员需要在多个项目间切换、重复填写相同信息,或必须记住一长串状态规则,统一平台可能只是把分散的麻烦集中到一个地方。

在试点中让不同角色独立完成任务,观察哪些人需要额外指导。特别要让实际提报人和验证人员参与评估,不要只让管理者和系统管理员体验配置页面。

4. 不要用关闭数量考核缺陷质量

关闭数量容易被工作量、缺陷难度和拆分方式影响。若直接用来比较团队,成员可能倾向于把一个复杂问题拆成多条简单记录,或过早关闭等待验证的问题。

更有意义的观察组合包括:首次信息完整度、负责人响应时间、修复后重开比例、超期积压、重复提报率和发布后逃逸缺陷。指标应服务于改进流程,而不是制造新的填报动作。

5. 采购前核实版本、权限和数据要求

同一产品的云端、自托管、不同套餐或不同版本,能力可能不完全相同。采购前应核实当前可用的集成、审计能力、权限范围、数据存储方式、导出机制、服务保障和套餐限制,不要仅凭旧文章或演示环境做结论。

尤其要确认数据能否按组织要求导出、管理员离职后如何转交权限、系统故障时如何恢复记录。工具的长期可用性不仅是功能问题,也是组织连续性问题。

研发团队必备:2026年Top 5简单的bug系统工具推荐

九、结论:先消除流程摩擦,再决定要不要升级系统

1. 选型的关键不是功能清单,而是问题能否闭环

我对简单 bug 系统的判断标准很直接:一个新成员能不能提交一条可复现的问题,负责人能不能知道自己要做什么,测试人员能不能确认修复是否有效,提报人能不能看见结果。任一环节长期依赖群聊追问,系统就还没有真正承担缺陷管理职责。

五类工具分别代表不同的取舍:PingCode 和 Jira 适合评估协作与流程要求较高的团队;GitHub Issues 与 GitLab Issues 适合代码平台驱动的工作方式;Linear 适合重视轻量操作的团队。具体选择仍要受组织规模、现有平台和数据治理约束。

2. 下一步:用一周准备一次有结论的试用

  • 挑选最近 15 至 30 条真实缺陷,覆盖普通、重复、跨团队和重开场景。
  • 明确试点的状态、必填字段、关闭标准和指标口径。
  • 选择两到三个候选方案,由开发、测试、负责人和管理员分别参与。
  • 记录实际操作时间、信息补充次数、责任确认时间和重开情况。
  • 根据试点结果决定继续、缩小范围、调整规则或暂不迁移。

我的独特判断是:工具越“简单”,越需要团队把真正必要的规则说清楚;工具越“强大”,越要克制配置冲动。先让一条缺陷稳定地走完闭环,再扩展自动化、报表和跨项目治理。这样选出来的系统,才更可能在团队日常工作中持续被使用,而不是停留在采购清单上。

常见问题解答(FAQ)

1. 2026年有哪些值得研发团队考虑的简单 Bug 系统工具?

我在给团队挑缺陷管理工具,发现搜索结果经常只列功能,很少说清楚各自适合什么团队。我们人不多,希望提 Bug、分派、追踪、回归这条链路够顺,但又担心选了工具后还要花很多时间配置。

与其把工具排成不分场景的绝对名次,不如按团队现状看这五种选择。Jira 适合已有迭代流程、需要把缺陷和需求及版本关联的团队,但字段和工作流配置过多时,日常提单会变重。YouTrack 适合想把问题跟踪、看板和开发协作放在一起的小中型团队,选型时要确认团队是否接受它的界面和工作方式。

Bugzilla 更适合重视成熟缺陷跟踪和自托管的团队,但界面及上手体验相对传统;MantisBT 适合预算有限、希望自托管并接受一定维护工作的团队;GitHub Issues 则适合代码已经集中在 GitHub、缺陷流程较轻的研发团队,不过复杂的测试管理通常需要额外约定或工具补足。

这五者的关键差别不是谁的功能最多,而是团队要付出多少配置和维护成本。若团队只有几名开发者、缺陷量不大,可先看 GitHub Issues;若需要权限、流程和跨项目汇总,再评估 Jira 或 YouTrack;若必须自托管,可比较 Bugzilla 和 MantisBT。

购买或部署前应核对当前版本、套餐限制和数据托管选项。

2. 小团队选 Bug 系统时,怎样判断它是真的简单,而不是功能少?

我不太确定“简单”到底该怎么衡量:页面看着清爽,实际填单可能还是很麻烦。我们最怕的是开发嫌提单步骤多、测试嫌状态不清,最后大家又回到聊天记录里追问题。

我会把“简单”定义为:新人能否在不看说明文档的情况下完成一次有效提单,以及团队能否从新建一路走到修复、验证和关闭。单纯少几个按钮不代表简单;如果缺少环境、复现步骤和版本等关键信息,后续追问反而会增加沟通成本。可以用同一组 20 条真实或脱敏缺陷做试用,邀请 1 名开发、1 名测试各自完成提单和处理。

记录首次提单耗时、因信息不全产生的追问次数、重复缺陷能否被识别、回归状态是否可见。这里的 20 条是建议的试用样本,不是任何工具的测试成绩;比较时要用同一套缺陷和流程。如果团队经常漏填复现步骤,就优先检查模板能否把必要信息放在顺手的位置;如果缺陷常在“已修复”后无人验证,就检查状态流转和负责人提醒。

我的判断是,能让关键步骤自然发生的工具,比只靠用户记住流程的工具更适合小团队。

3. 云端 Bug 系统和自托管 Bug 系统,研发团队该怎么选?

我在考虑把缺陷数据放到云端,还是部署在自己的服务器上。安全要求、备份和后续维护都要考虑,但我不清楚自托管是不是只要装好软件就行,也担心换工具时数据带不走。

先按数据边界做决定,而不是先比较界面。若缺陷中包含客户信息、未公开漏洞或受限项目数据,应先让安全与合规负责人确认可接受的部署区域、访问控制和审计要求;没有明确要求时,也不要默认自托管就更安全,补丁、备份和权限管理仍由团队承担。

云端方案通常减少服务器运维,但要核对数据导出范围、附件是否可迁移、账号离职后的访问回收方式,以及套餐中的权限和审计功能。自托管方案则应把升级负责人、备份频率、恢复演练、邮件服务和故障响应写清楚。以每周一次备份为例,还要实际验证备份能否恢复,不能只确认备份任务显示成功。

换工具风险可以用小规模导出演练提前发现:选取 10 条缺陷,检查标题、描述、状态、负责人、评论、附件和关联版本能否保留。若导出只剩标题和正文,迁移成本可能远高于预期。对没有专职运维的小团队,云端通常更省管理精力;有明确数据控制要求且具备维护能力时,再优先评估自托管。

4. 试用 Bug 系统时,怎样避免选到演示时好用、上线后难用的工具?

我试过有些软件,演示时流程很顺,真正使用才发现字段要手动补、通知太多,或者报表和实际项目对不上。有没有一套不需要很长时间、又能提前发现问题的试用方法?

不要只让管理员试功能,至少安排一名提 Bug 的测试人员、一名修复缺陷的开发人员和一名需要看进度的负责人。用同一条从发现到关闭的真实流程走一遍:创建、补充环境、分派、关联代码或版本、修复、回归、关闭,并观察每一步是否需要绕路。

试用时重点记录四类问题:必填信息是否合理,状态名称是否与团队习惯一致,通知能否避免无关打扰,列表和报表能否回答“哪些缺陷阻塞发布”。例如,若负责人每次都得导出表格才能筛出高优先级未关闭缺陷,那么看板再漂亮也没有解决核心管理问题。上线前还要人为制造两个常见场景:一条重复缺陷和一条修复后回归失败的缺陷。

检查系统能否保留关联关系、重新打开记录和处理历史。最后把试用结论写成三列:必须满足、可以接受的限制、上线后要验证的风险。这样比按功能数量打分更能减少选型误判。

读者评论

杨
杨帆

我们团队不到十个人,之前也纠结要不要上完整平台。文中按协作链条而不是人数选工具的思路比较实用,尤其是先用真实问题跑一遍闭环,比只看演示更容易发现需求。

白
白一凡

很认同别把状态拆得太细。我们以前有多个“待处理”状态,大家理解不一致,报表反而更难看。先明确每个状态由谁负责、什么条件下流转,可能比增加字段更重要。

范
范嘉宁

至30条真实缺陷作为试用样本挺有参考价值,但小样本更适合找流程卡点,不能直接得出工具整体优劣。若再记录提报耗时和追问次数,比较结果会更具体。

文章包含AI辅助创作:研发团队必备:2026年Top 5简单的bug系统工具推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/198088
