2026年项目管理必备:7款顶级横道图和网络图工具深度对比

项目进度表看起来“排得很满”,不代表项目真的可控:在一个包含 42 项任务、3 个跨部门交接点的示例项目中,只要把一项前置任务的工期从 5 天改为 8 天,关键路径就可能随之变化;如果工具只展示彩色横道,却没有可靠的依赖关系和浮动时间,团队看到的往往是排版整齐的计划,而不是风险所在。本文比较 7 款横道图和网络图工具,不把功能数量当作结论,而是从依赖关系、关键路径、多人协作、部署与维护成本出发,说明各自适合什么场景,以及选错后最容易付出的代价。

一、先讲核心结论:工具选择要看项目的“依赖密度”

1. 先分清横道图和网络图解决的问题

横道图通常指甘特图,适合回答“每项工作什么时候开始、什么时候结束、现在做到哪一步”。网络图则把任务及其前后关系显式连起来,更适合回答“哪些任务必须先完成、延迟会传递到哪里、关键路径是否发生变化”。前者偏向时间表的阅读与沟通,后者偏向依赖逻辑的推演。

两者并不是互相替代。项目经理常在甘特图里跟踪日期,再借助网络图或关键路径分析检查计划是否成立。若工具只有甘特图,却能建立可靠依赖、自动重排日期并显示关键路径,它仍可能够用;若连依赖关系都只能靠手动备注,图形再漂亮也不能替代网络计划。

2. 七款工具的快速结论

  • Microsoft Project:适合需要成熟计划管理、依赖关系、资源与进度控制,并且组织已深度使用微软办公生态的团队。要确认具体版本、许可和部署方式是否符合 2026 年的采购要求。
  • Primavera P6:适合大型工程、建设、能源及多承包方项目,需要复杂进度基线和计划控制的组织。它的能力上限高,实施、培训和治理成本也高。
  • Smartsheet:适合从表格协作迁移、希望业务人员快速参与计划更新的团队。它更强调协作与可视化,不应默认等同于专业的网络计划分析系统。
  • GanttPRO:适合希望较快建立甘特图、任务依赖与团队协作流程的中小团队。采购前应实际验证依赖重排、导出、权限和报表是否覆盖本团队的管理深度。
  • TeamGantt:适合以甘特图沟通任务、排期和团队负载为主的团队。若项目需要严谨的复杂网络分析,应先验证其关键路径和计划控制能力。
  • ProjectLibre:适合预算敏感、希望使用桌面计划软件并接受自行承担部署与支持责任的团队。其网络计划和甘特图能力有吸引力,但多人协作和企业治理需要单独评估。
  • OpenProject:适合重视开源、自托管和项目数据控制的组织,尤其是需要把计划纳入更广泛项目管理流程的团队。管理员能力、运维投入和具体版本功能必须一并考虑。

我的判断重点不是哪款工具“功能最多”,而是工作流能否形成闭环:计划建立、依赖校验、状态更新、偏差解释、重新预测、版本留痕。若其中两三个环节依赖 Excel 导出和人工拼表,团队省下的许可证费用很可能被隐性维护成本抵消。

2026年项目管理必备:7款顶级横道图和网络图工具深度对比

3. 用一句话完成初筛

若项目主要是活动排期和负责人跟进,先看甘特图协作体验;若存在大量前置关系、并行路径和变更传播,优先看关键路径与网络逻辑;若涉及承包商、多项目资源、成本基线和审计,优先看治理能力;若部署、数据驻留和系统集成是硬约束,则先筛架构和运维,再讨论界面。

二、真实场景:横道图好看,不等于计划可执行

1. 一个跨部门项目怎样暴露计划问题

设想一个 16 周的产品交付项目,包含需求确认、技术方案、采购、开发、测试、合规审核和上线准备。需求确认完成后,技术方案与采购可以并行;但测试环境必须在开发联调前准备,合规审核又必须依赖功能冻结后的材料。项目负责人每周更新一次状态,部门负责人则只关心自己负责的任务和日期。

在这种场景里,甘特图很适合周会:谁负责、哪周开始、是否延期,一眼可读。但风险出在任务依赖。如果采购延误会影响测试环境,而测试环境又影响联调,系统必须能将延期沿依赖链传递;如果只是把采购条拖长,却没有重算后续计划,管理者容易误以为上线日期没变。

再看网络图的价值。网络图能让团队看见“采购,环境准备,联调,测试,上线”这条链是否成为关键路径,也能识别与它并行、但仍有可用浮动时间的工作。网络图不是为了把图画得复杂,而是用来解释日期为何变化,以及管理者究竟能通过哪项行动缩短工期。

2. 试点要观察的是变更传播,不只是建图速度

我建议把选型试点设计成一次“计划变更演练”,而不是让供应商展示预置样板。准备一个 30 至 50 项任务的小项目,至少放入 3 条并行路径、2 个跨团队交接点、1 项固定日期约束和 1 项资源冲突。先建立基线,再改变一项前置任务的工期,观察工具是否能正确传递日期变化、标记关键路径,并保留变更前后的解释。

这类演练通常比“建一张甘特图花几分钟”更能区分产品。甘特图建立得快,只说明输入体验好;变更后还能解释哪些任务被推迟、哪些仍有浮动、项目完成日期为什么变化,才说明计划逻辑真正进入管理流程。

3. 设定可复现的情景数据

以下数据是情景模拟,不是七款软件的实验室实测,也不代表任何供应商的性能承诺。它的用途是给试点设定统一问题:在相同任务关系和人员分工下,团队能否在规定时间内完成初始计划,并可靠处理一次变更。

模拟项目元素 设定 用来检验什么
任务数量 42 项 观察列表、筛选和计划阅读是否仍然清楚
依赖关系 56 条 观察关系建立、修改和错误检查是否可操作
关键路径 初始 9 项任务 观察系统能否解释主要工期驱动因素
并行路径 3 条 观察路径之间的浮动与冲突
变更事件 采购任务延后 3 个工作日 观察日期传播、关键路径变化和通知机制
协作角色 项目经理、任务负责人、只读管理者 观察权限、更新责任和信息可见性

2026年项目管理必备:7款顶级横道图和网络图工具深度对比

4. 采购前把“好用”换成可以验收的观察项

“界面直观”很难成为验收标准。我会将它拆成可观察行为:新用户能否在 15 分钟内建立任务和负责人;任务负责人是否能在不改坏依赖关系的情况下更新进度;项目经理是否能找到延期原因;管理者是否能看到关键日期和风险,而不必读取全部任务明细。

以上分钟数是建议的试点门槛,不是行业基准。组织可以依据培训资源调整,但要在各候选工具中使用同一组门槛。否则团队容易把熟悉某款工具造成的优势,误当成产品能力本身。

三、常见误区:选型时最容易把图形能力当成管理能力

1. 误区一:有甘特图,就有网络计划

甘特图呈现任务时间条,并不自动意味着系统具备完整的网络计划分析。要检查依赖类型、滞后与提前量、日期约束、日历设置、关键路径计算和浮动时间展示。不同版本、不同许可层级的实现也可能不一样,不能只依据产品首页的“支持甘特图”就下结论。

另一个常见陷阱是把依赖关系写在备注里。备注可以帮助解释,但无法让系统据此重排后续任务。若团队需要每周人工核对几十条日期关系,就要把这部分工作纳入总拥有成本,而不是认为工具已经解决了计划管理。

2. 误区二:关键路径永远不变

关键路径是根据当前任务时长、关系、日历和约束计算出来的结果,不是项目启动时盖章后永不更改的路线图。关键任务缩短、非关键任务延长、资源冲突或工作日历变化,都可能让关键路径转移。

因此,关键路径显示为红色并不是管理结论。项目经理仍需判断估算是否可信、资源是否真实可用、任务关系是否完整。对于依赖资源平衡的计划,如果工具没有把资源冲突纳入日期推演,关键路径只代表网络逻辑,不一定代表现实工期。

3. 误区三:项目越复杂,越应该选功能最多的产品

功能多不必然降低风险。若团队只需要维护 20 项活动,却采购一套需要专职管理员、标准化培训和复杂权限设计的平台,系统可能成为新的管理负担。相反,面对数百项任务、多承包方接口和正式基线控制,轻量表格的低学习成本也可能被版本混乱和手工汇总抵消。

关键不是“复杂项目配复杂工具”这句空话,而是将复杂度拆成可验证的变量:任务与依赖数量、交接次数、计划变更频率、基线要求、资源约束、审计需要和参与者规模。只要其中几项达到组织的管理阈值,就应把网络逻辑和治理能力纳入硬性评估。

4. 误区四:只比较许可证价格

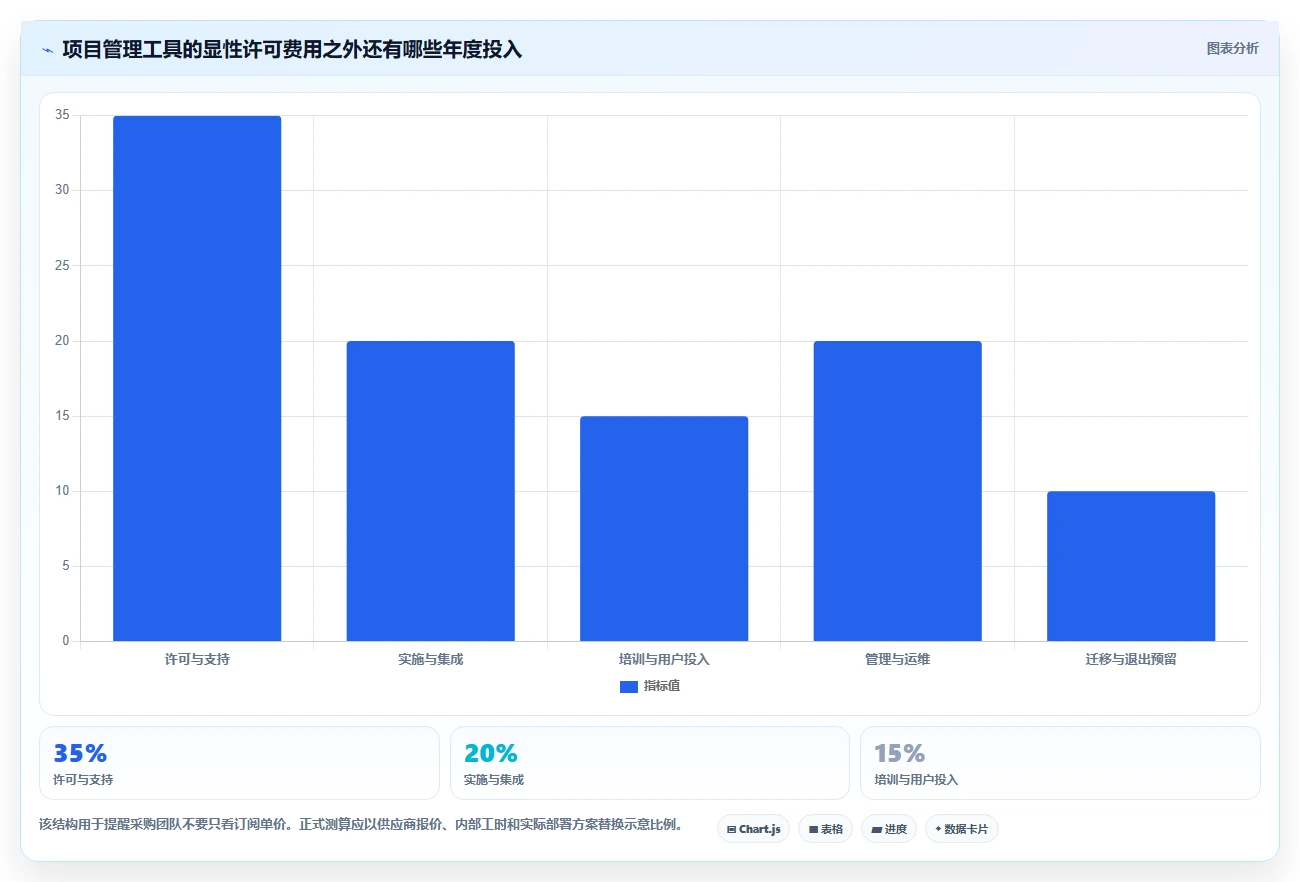

项目计划工具的成本至少包含许可、配置、数据迁移、培训、管理员时间、集成、备份、支持和退出迁移。免费桌面版也可能有高昂的人工同步成本;企业版也可能因为没有真正采用而变成闲置订阅。

可用一个简单的年度成本模型比较方案:年度总成本等于许可证与支持费用,加上实施和集成费用,加上管理员与用户投入,再加上因信息延迟或计划错误导致的可估算损失。这里的重点不是把所有损失都精确折算成金额,而是让隐性工作量不再被忽略。

5. 误区五:把任务完成百分比当成预测准确度

“完成了 80%”可能只是负责人主观填报;它不一定意味着剩余工期只占 20%。如果团队没有定义进度口径,百分比无法直接推导出可交付日期。更有用的做法是要求负责人更新剩余工期、完成证据和阻塞原因,再比较基线日期与当前预测。

工具能否记录基线、实际开始和完成日期、剩余工期及变更理由,比能否显示一条漂亮的进度色带更重要。没有这些字段,复盘时团队只能记住“当时觉得快做完了”,无法判断估算问题出在哪一类任务上。

四、专业判断逻辑:用五道筛选题缩小候选范围

1. 第一题:你们需要画“时间表”还是计算“关系网”

如果主要任务是让负责人知道本周做什么,按周查看状态,甘特图的阅读体验、筛选能力和更新便捷度优先。如果管理者需要回答“延误两周会影响哪些交付”“哪条路径还可压缩”,就必须实际检验网络逻辑、关键路径和日期重算。

不要以产品是否有“Network Diagram”菜单作为唯一判断。有些团队依赖甘特图中的前置关系和关键路径视图已经足够;另一些团队则需要节点连线式网络图来审查复杂逻辑。应先规定需要回答的问题,再判断图形形式是否满足。

2. 第二题:计划由谁维护,谁只需要读取

专业计划员维护、其他人只看结果的项目,可以接受较强的专业功能和较窄的编辑权限。若几十位负责人都要更新自己的工作,工具需要降低更新门槛,并能防止用户误改全局关系。只提供“编辑或查看”两档权限,未必足以支持跨部门治理。

试点时应模拟项目经理、任务负责人和管理者三种角色,分别检查他们能看到什么、能改什么、改动是否留痕。若组织还有供应商或外部合作方,应单独验证外部访问与数据隔离,不能假设内部权限模型自然适用。

3. 第三题:是否真的需要资源和多项目管理

单一项目内的任务排期,与多个项目争用同一批专家,是两种不同问题。若组织经常发生同一名工程师被排进三个关键任务,单项目甘特图可能无法解决资源层面的冲突。要验证资源容量、跨项目视图、资源日历和冲突提醒,而不是只看任务负责人字段。

若团队没有稳定的工时估算和资源数据,复杂的资源负载功能也可能产生“精确但错误”的计划。先改善数据口径,再采购高级能力,通常比指望软件自动纠正组织协作问题更现实。

4. 第四题:哪些约束不能妥协

列出不可妥协项,例如数据部署区域、单点登录、审计日志、外部协作权限、备份要求、接口能力和可导出格式。硬约束要放在候选筛选前,而不是等到试用结束才讨论。产品功能匹配但无法满足安全与合规要求,仍然是不可用。

对于自托管方案,需将服务器、升级、监控、漏洞处理和恢复演练纳入评估。对于云服务,则要核实服务区域、数据处理约定、身份认证、保留策略和退出时的数据导出范围。产品宣传页不是合同条款的替代品。

5. 第五题:如何为候选项打分而不制造假精确

我倾向于先做否决项,再做加权评分。否决项包括无法满足部署要求、关键依赖能力缺失或无法导出必要数据;加权评分再比较计划逻辑、协作易用性、报告、集成和总拥有成本。每项评分都要附带“如何验证”,否则 4.2 分与 4.4 分只是看似客观的主观印象。

评估维度 建议权重 试点证据
依赖关系与关键路径 25% 变更前后路径、日期传播、约束处理截图或记录
更新与协作体验 20% 三类角色完成任务更新的耗时与错误数
计划基线与复盘 15% 基线、实际日期、剩余工期和变更理由能否追踪
资源与跨项目视图 15% 资源冲突是否可见,是否能按组织需要汇总
安全、部署与集成 15% 身份、权限、接口、备份及部署要求验证结果
总拥有成本 10% 许可、实施、培训、运维和退出成本估算

这些权重是建议基准,不是行业通用标准。工程建设组织可以提高基线和计划逻辑权重;强调自托管的机构可以提高部署权重;轻量协作团队则可以提高更新体验权重。关键是先公开权重,再看评分,避免在看到产品后反向调整标准。

2026年项目管理必备:7款顶级横道图和网络图工具深度对比

五、七款工具深度对比:看能力边界,不看宣传词

1. Microsoft Project:适合规范化计划,不等于零配置

Microsoft Project 的优势在于成熟的任务计划概念和与微软办公环境的衔接。对于需要任务依赖、里程碑、资源与基线控制的项目,它通常值得进入候选名单。某些桌面版本也提供网络图等计划视图,但具体能力会随版本、许可和部署方式而异,应按实际采购版本逐项确认。

它的风险不是功能不足,而是组织可能把“购买专业计划软件”误认为“计划治理已经建立”。若负责人不更新剩余工期,项目经理不维护依赖,管理者仍只看静态导出表,系统很难产生持续价值。建议试点时检查版本间协作体验、多人编辑方式、报表和数据共享限制。

适合:已有微软账户体系和办公流程、需要规范进度计划、并且有明确计划维护责任人的组织。

谨慎:预算极紧、用户只需偶尔看图,或组织需要多人实时维护却不愿投入培训与权限治理的团队。

2. Primavera P6:大型工程计划的强项,也是门槛所在

Primavera P6 常见于大型建设、工程和多承包方环境,适用于活动层级多、工期逻辑复杂、需要基线与进展控制的场景。它的价值通常不仅是画甘特图,而是支撑较严肃的计划编制、更新和审查流程。

这类能力需要配套计划标准、编码体系、日历规则、数据责任和培训。若项目规模不大、没有专职计划人员,团队可能花大量时间维护字段和规则,反而降低更新频率。采购前要明确是否需要企业级集中管理、资源管理和组合视图,并按目标部署形态验证许可与实施边界。

适合:大型工程项目、专业计划团队、多承包商协同和正式计划审查要求高的组织。

谨慎:只有少量任务和轻量协作需求、没有计划管理员、希望即开即用的团队。

3. Smartsheet:表格熟悉感换来协作效率,但复杂逻辑要实测

Smartsheet 的表格化界面有利于从电子表格迁移,业务人员较容易理解行、列、负责人和日期。对于需要汇总状态、共享视图、用表格方式维护计划的团队,这种熟悉感可以减少初始培训摩擦。

评估时应把“能显示依赖”与“能承担网络计划控制”分开。检查依赖变更后日期如何更新、是否能处理团队所需的日历和约束、关键路径如何呈现,以及跨表汇总是否会造成重复数据。若组织依赖复杂的 CPM 分析,需要通过目标版本试点判断,而不是从表格界面推断能力。

适合:业务部门协作、状态汇总、表格迁移和跨团队共享计划。

谨慎:对复杂网络图、精细资源平衡或工程级计划治理有硬性要求,且尚未验证相关能力的项目。

4. GanttPRO:快速可视化排期,试用重点应放在变更场景

GanttPRO 的产品定位聚焦甘特图与项目协作,适合希望快速建立任务、负责人、日期和依赖视图的团队。对中小项目而言,启动成本低、计划易读本身就是重要优势,因为工具只有进入每周工作节奏才有价值。

试用时不要只做一张平顺的样板图。要测试任务拆分、依赖修改、跨项目汇总、权限、报表、导出和数据回收。若项目包含资源冲突或严格的计划基线,尤其要确认所购方案是否提供所需能力;不要把产品界面中存在某项设置,误认为该能力已覆盖组织流程。

适合:需要迅速共享排期、任务关系相对清楚、协作人数适中的团队。

谨慎:多项目资源治理、工程级基线控制或复杂网络计划是硬要求,而团队还未验证具体方案能力时。

5. TeamGantt:以团队可读性为中心,适合轻量计划沟通

TeamGantt 适合以甘特图为共同工作界面的团队,尤其是要快速让成员理解任务顺序、负责人和时间安排的项目。对于活动计划、营销交付、客户项目或小型产品迭代,沟通成本低可能比高级计划功能更重要。

它是否适合更复杂的项目,取决于团队对资源视图、依赖细节、历史基线、关键路径和报表的实际需求。评估时可要求项目负责人亲自完成一次延期处理,再让普通成员更新进度,观察流程是否清楚;对于需要严格审核的组织,也要确认权限与留痕是否满足要求。

适合:以任务可视化和成员协作为主、计划规模适中、专业进度控制不是核心诉求的团队。

谨慎:多层级工程计划、复杂资源约束和正式计划审计要求较强的组织。

6. ProjectLibre:低成本入门的另一面是支持与协作责任

ProjectLibre Desktop 常被作为桌面计划软件和预算敏感团队的候选方案。它适合希望本地维护计划、学习传统计划管理概念或降低初始软件支出的场景。对于只由一名计划负责人维护、其他成员接收导出文件的项目,桌面模式可能足够。

需要重点审查多人协作、文件版本冲突、部署支持、更新机制和数据共享。桌面工具能降低许可门槛,却不自动提供企业级访问控制与统一数据治理。若团队每天通过邮件传递多个“最终版”文件,许可证节省很容易被版本核对和人工合并消耗。

适合:预算有限、计划由少数人员维护、具备自行处理文件和支持问题能力的团队。

谨慎:多人同时更新、对集中审计和稳定支持有硬性要求的组织,除非已验证适用的协作方案。

7. OpenProject:自托管和流程整合有吸引力,运维能力必须匹配

OpenProject 适合重视开源选择、自托管和项目流程整合的组织。若进度计划需要和任务、协作或更广泛的项目管理流程关联,它可以进入评估范围。此类平台的选型不能只看用户界面,还要看目标版本、部署架构、身份与权限、备份恢复及升级安排。

自托管不是“没有成本”,而是把一部分供应商服务责任转移给组织。运维团队要能处理补丁、监控、恢复测试和故障响应;业务团队则要制定模板、权限和字段标准。采购前应分别验证甘特计划能力与所需网络图能力,不能因为平台有项目视图,就默认它等同于专业 CPM 工具。

适合:有自托管要求、有相应运维资源,并希望把计划放进更完整项目流程的组织。

谨慎:没有稳定管理员、无法承担升级和恢复责任,或需要复杂网络图而未做版本实测的团队。

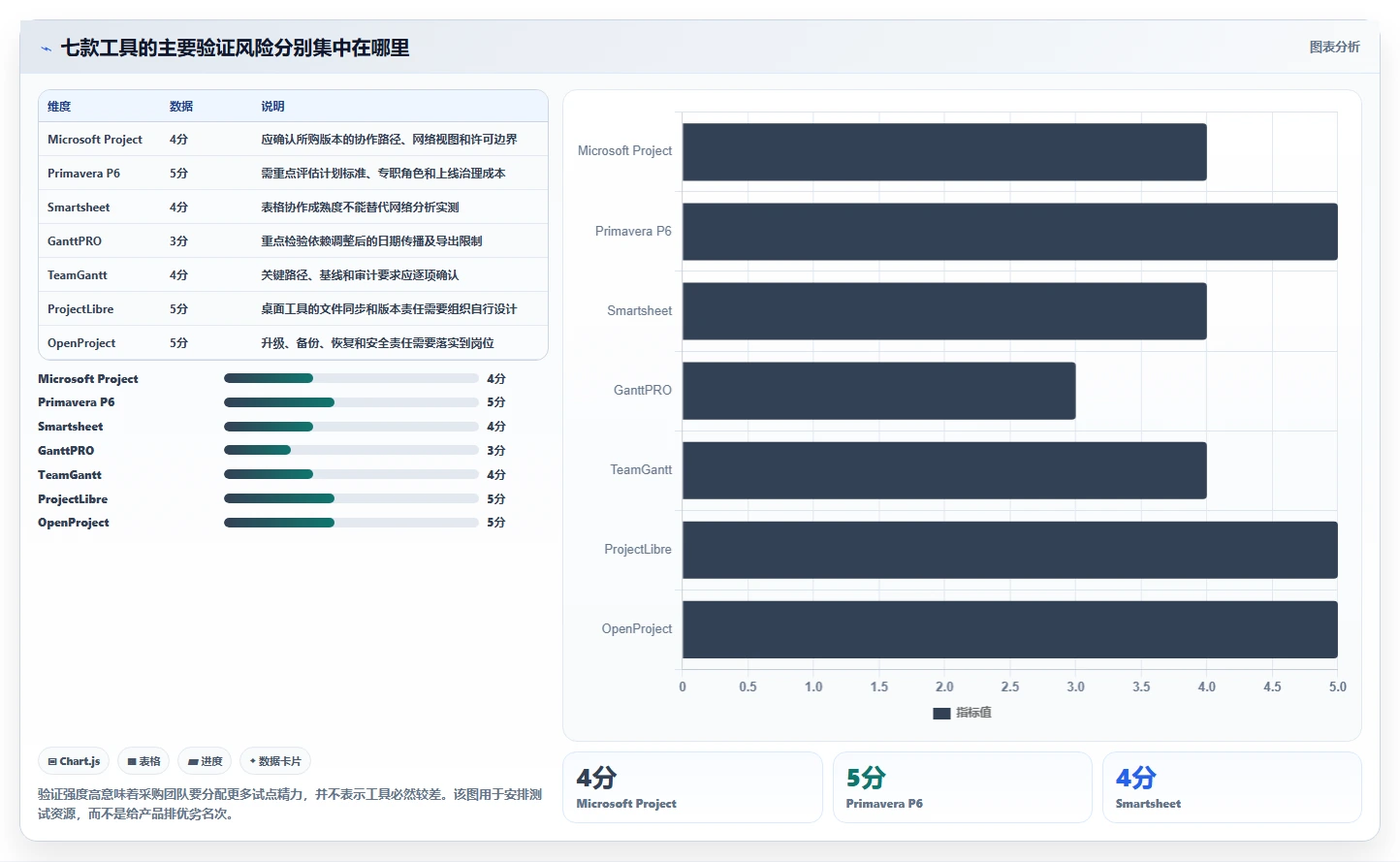

工具 主要强项 主要验证点 典型适用对象
Microsoft Project 规范化计划与微软生态衔接 目标版本、许可、协作和网络视图 中大型计划管理团队
Primavera P6 复杂工程计划控制 实施、培训、标准和运维成本 工程与多承包方项目
Smartsheet 表格化协作和状态汇总 复杂依赖、网络分析和跨表治理 业务协作团队
GanttPRO 甘特图排期与协作 计划变更、权限、导出与高阶需求 中小团队和客户项目
TeamGantt 计划可读性与团队沟通 关键路径、基线、报表与审计 轻量排期团队
ProjectLibre 桌面计划与初始成本控制 版本管理、协作和支持方式 预算敏感的小型计划组
OpenProject 部署控制与项目流程整合 自托管运维及网络计划深度 有技术运维能力的组织

2026年项目管理必备:7款顶级横道图和网络图工具深度对比

六、具体试点:用两周把宣传能力变成团队证据

1. 第一阶段:准备统一的测试项目

试点前由项目管理负责人准备同一份任务数据,避免每个供应商使用不同样板。至少包括任务名称、负责人、工期、工作日历、依赖类型、里程碑、基线日期、实际进展和一项外部约束。涉及敏感信息时,使用脱敏样例,不要为了试用把生产数据随意上传。

数据不必追求庞大,但要包含足以暴露产品边界的关系。一个 30 至 50 项任务的案例,通常比 500 项没有依赖的虚构清单更有诊断价值。测试目标不是压垮系统,而是覆盖组织日常确实会遇到的复杂度。

2. 第二阶段:分别完成计划、更新和变更

  1. 建立基线:由计划负责人创建任务、负责人、日历、依赖和里程碑,记录花费时间及需要求助的环节。
  2. 分角色更新:让两至三名任务负责人更新状态和剩余工期,观察权限是否足够清楚、是否容易误改计划结构。

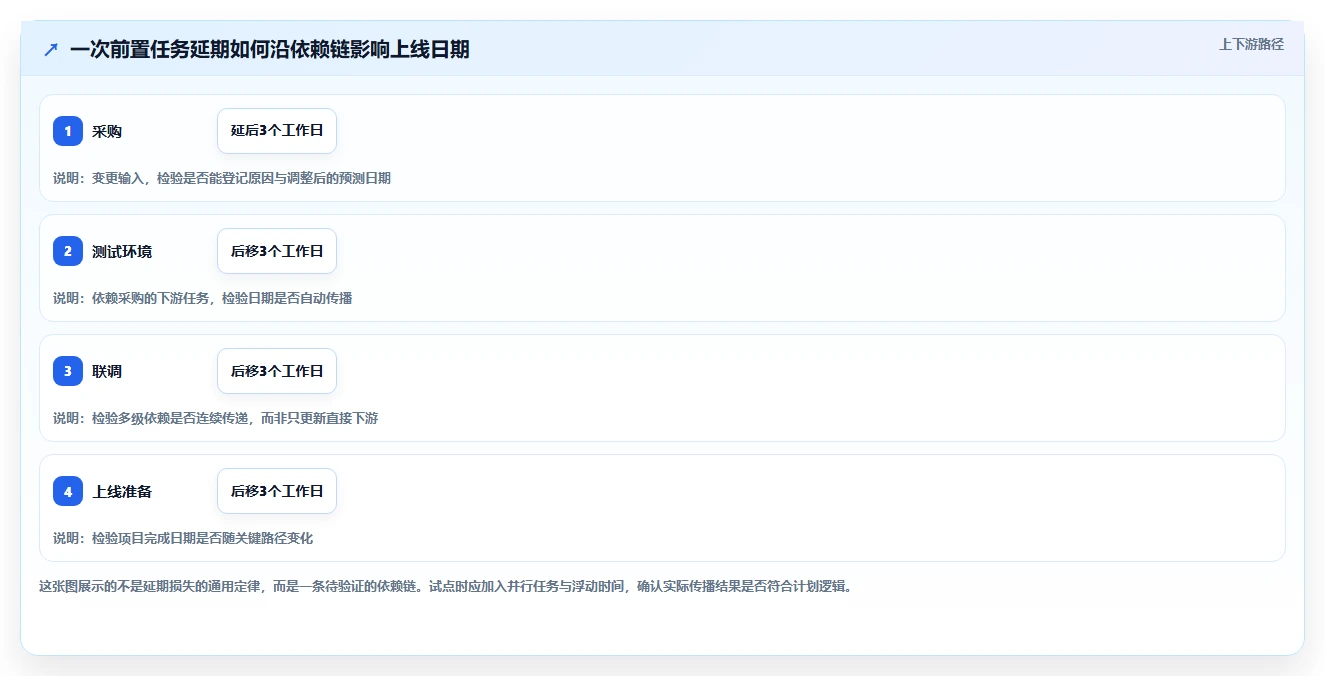

  3. 制造延期:把一项前置任务延后 3 个工作日,观察下游日期、关键路径和项目完成预测是否变化。
  4. 检验并行路径:调整一项非关键路径任务,确认工具能否区分“任务变晚”和“项目完工日变晚”。
  5. 做一次复盘导出:检查是否能还原基线、当前预测、变更原因及责任信息,并确认数据可按组织需要导出。

3. 第三阶段:记录四类数字

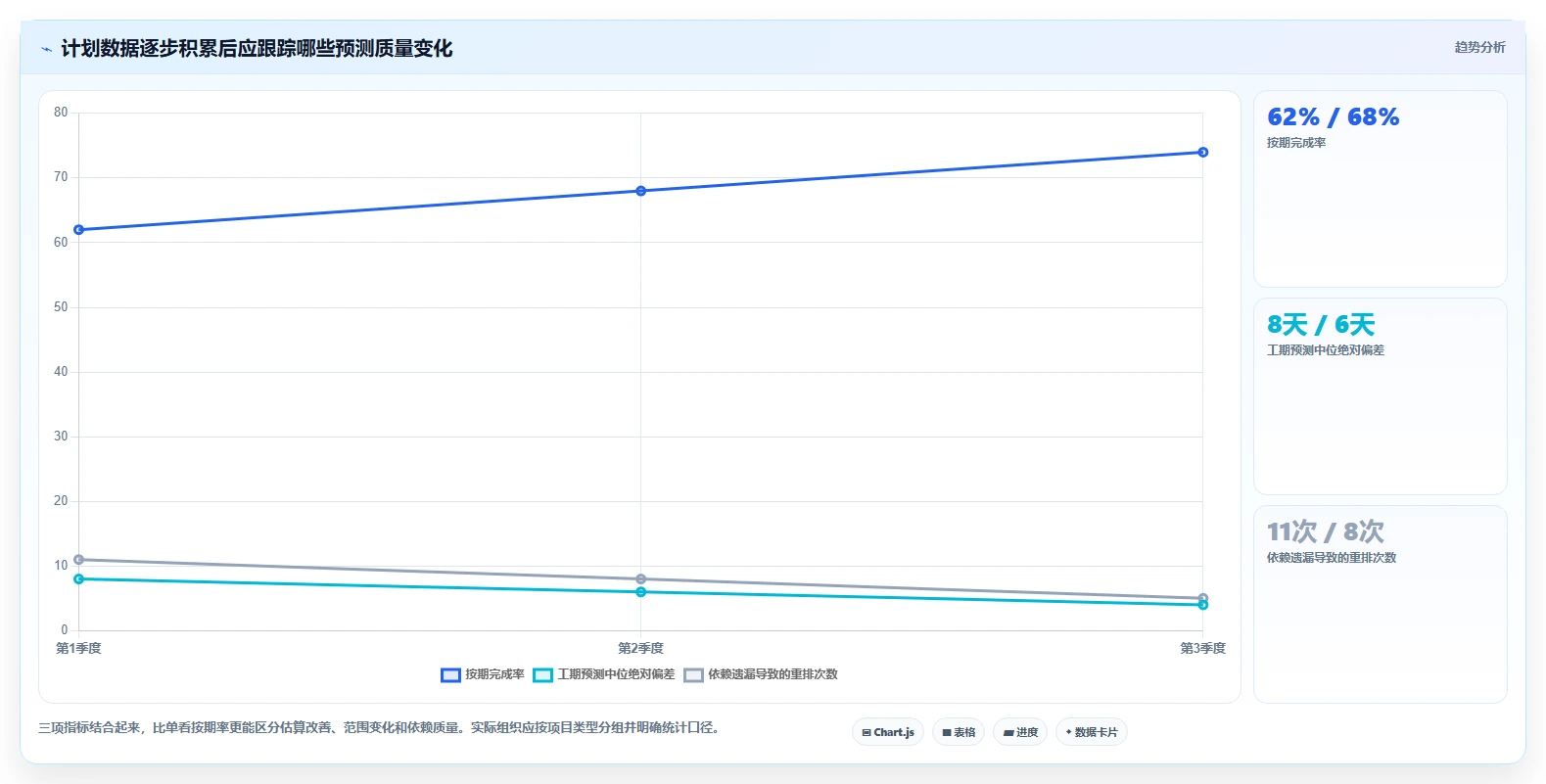

我建议记录初始建计划用时、每人完成状态更新用时、变更处理用时和错误数。这里的错误包括依赖遗漏、日期未更新、权限误配和版本冲突。数字不需要包装成行业基准,只要每款候选工具在同一案例、同一参与者条件下记录,就能作为相对比较证据。

例如,若某款工具建计划快 20 分钟,但每次变更都要人工核对 30 条后续任务,那么它未必更高效。相反,一款初始设置稍慢的工具,如果能减少重复核查、支持可靠复盘,长期总成本可能更低。

2026年项目管理必备:7款顶级横道图和网络图工具深度对比

4. 让不同角色分别评分

计划负责人应评价依赖逻辑、基线和报表;任务负责人应评价更新路径和日常负担;技术或安全负责人应评价部署、身份、数据和运维;采购与管理者则应评价总成本和退出风险。将这些意见平均成一个总分之前,先看是否有某个角色遇到一票否决问题。

评分讨论最好围绕证据,而不是偏好。例如,“界面不好用”需要说明哪个用户、完成哪项任务、在哪一步受阻;“关键路径不准确”则要记录测试输入、日历规则和预期结果。证据越具体,试点结果越能转化为上线计划。

七、不同情况下的行动建议与取舍

1. 如果团队不到 20 人,项目以沟通和交付跟踪为主

先选两款轻量甘特协作工具和一款熟悉的表格化方案,进行小范围试点。重点看负责人是否愿意更新、管理者能否快速读懂,以及计划是否能在变更后保持可信。此时不要为暂时用不到的企业级资源模型付出复杂实施成本。

取舍在于计划深度与上手速度。依赖较简单、日期变化不频繁时,协作体验优先;如果产品发布或客户交付的前后关系越来越密集,就应补测关键路径和基线,而不能无限依靠共享表格。

2. 如果项目有几十名以上参与者,且跨部门依赖频繁

把权限、更新责任、变更通知和版本留痕放进硬性评估。试点时要让普通成员实际更新,而不是由项目经理代为操作。多人环境下,一项功能即使完整,如果只有少数专家会用,也可能形成计划信息瓶颈。

取舍在于集中治理与分布式更新。过度开放编辑可能使全局关系被误改;过度限制则让项目经理成为所有更新的人工中转站。较好的方案是让负责人只更新本任务的状态和剩余工期,由计划负责人管理依赖与基线。

3. 如果是工程建设、设备交付或多承包方项目

优先测试复杂逻辑、日历、基线、编码、进度更新和审查流程。邀请实际计划员参与,而不仅由采购或 IT 部门代替判断。还要核实外部单位的访问方式、责任界面和数据交换格式,否则跨组织协作可能继续依赖手工文件。

取舍在于专业控制与组织负担。大型工程通常需要更强计划纪律,但只有在计划员角色、编码标准和更新周期明确后,专业工具才能发挥价值。没有这些条件时,上线复杂系统往往会增加形式化填报,却不一定改善预测。

4. 如果组织要求自托管或高度控制数据

先验证部署架构、身份认证、日志、备份、恢复和数据导出,再评估甘特图细节。安排一次恢复演练,不能只确认“有备份”;同时确认版本升级需要停机多久、谁处理漏洞、系统故障由谁响应。

取舍在于控制力与运维责任。自托管提高部署和数据治理的可控性,但也要求组织承担服务连续性和安全维护责任。若内部没有稳定运维资源,云方案的支持与运营责任可能更合适,但仍需核对合同和数据条款。

5. 如果已经用电子表格维护计划

不要一开始就全量迁移。挑一个有明确负责人、存在真实依赖、且未来两个月仍在执行的项目,试点任务字段、依赖关系和周报流程。先解决重复录入、状态过期和版本冲突,再决定是否把全部历史项目搬入新平台。

取舍在于迁移完整度与采用速度。完整搬迁历史数据有助于检索,却会增加清洗和映射成本;先管理新项目容易启动,但旧项目仍可能留在表格里。可按“活跃项目优先、归档数据按需迁移”分批推进。

2026年项目管理必备:7款顶级横道图和网络图工具深度对比

八、上线后的管理:让图表持续可信,而不是变成装饰

1. 建立最少但必须统一的计划规则

上线前至少统一任务拆分粒度、工期单位、依赖录入规则、状态更新频率、基线修改权限和延期原因分类。规则不必一开始就追求完美,但要让不同项目使用同一套基本口径,否则组织汇总出来的进度数据无法比较。

特别要说明“完成百分比”如何定义。对于可交付成果明确的任务,可以按验收项完成情况判断;对于持续性工作,则可能更适合跟踪剩余工期和阶段成果。工具字段相同,不代表不同团队采用了相同的数据含义。

2. 把计划更新嵌入固定节奏

如果任务负责人每周五更新,项目经理周一审查,管理层周二查看预测,系统数据就有稳定的时间节奏。反之,若更新要求只在项目“快延期时”才出现,计划会长期过期,管理者也会失去使用信心。

周会不应逐条朗读甘特图,而应聚焦变化:基线与当前预测差异、关键路径变化、依赖阻塞、需要决策的资源冲突。工具的价值不是替代会议,而是让会议讨论真实偏差,而不是花时间确认“现在到底是什么状态”。

3. 用复盘改进估算,不要只追究谁报晚了

项目结束后,比较计划工期、实际工期、等待时间和返工时间,按任务类型观察偏差。如果采购、合规审核或环境准备长期被低估,应调整估算规则或提前启动,而不是简单要求负责人“下次报准确一点”。

计划数据积累到一定程度后,可以帮助组织形成自己的参考区间。但要注意样本分类:不同规模、不同风险和不同验收条件的任务,不能混在一起计算平均工期。看似精确的平均数,如果缺少业务背景,可能误导下一轮计划。

2026年项目管理必备:7款顶级横道图和网络图工具深度对比

九、最后怎么选:先解决最贵的计划错误

1. 以错误代价决定投入,不以工具热度决定

轻量项目最贵的错误,可能是负责人看不懂计划、没人愿意更新;大型工程最贵的错误,可能是依赖遗漏导致关键交付日期失真;受监管组织最贵的错误,可能是权限、审计或数据部署不满足要求。选型应先识别组织最难承受的错误,再围绕它设计试点。

这也是我对“顶级工具”这个说法的判断:不存在脱离项目条件的通用冠军。强大的计划引擎不能补上缺失的数据责任,易用的甘特界面也不能自动推演复杂网络。真正的顶级方案,是在团队愿意持续使用的前提下,让关键决策更早、更有依据地发生。

2. 下一步可以按这个顺序行动

  1. 写下项目规模、任务数量、依赖密度、参与人数和必须满足的部署约束。
  2. 从七款工具中筛出不超过四款候选,不满足硬约束的先淘汰。
  3. 准备同一份含并行路径、固定约束和延期事件的测试计划。
  4. 邀请项目经理、任务负责人和技术治理人员分别完成试点任务。
  5. 记录建计划时间、更新时间、变更传播、错误数和年度总拥有成本。
  6. 选择证据最符合当前场景的方案,并保留数据导出与退出预案。

如果团队现在只能做一件事,我会建议先做一次“前置任务延期 3 天”的演练。它能快速揭示工具是否真正理解任务关系,也能暴露组织自己的估算、权限和更新流程问题。图表负责显示计划,关系负责解释计划,治理负责让计划长期可信。选型从这三件事出发,才不会把一张漂亮的横道图误认为项目已经被管理好。

常见问题解答(FAQ)

1. 2026年选横道图和网络图工具,应该优先看哪些能力?

我在给团队挑项目管理工具时,常被功能列表里的“依赖关系、关键路径、资源管理”弄得难以取舍。对几十人、跨部门的项目来说,哪些能力是真正影响排期和协作的,哪些只是看起来专业?

别先数功能,先拿一个真实项目检查三件事:任务依赖能否表达清楚、计划变更后关键日期能否同步更新、不同角色能否看懂同一份计划。横道图适合追踪任务与时间,网络图更适合检查前后置关系和关键路径;两者都能展示,不代表工具能正确计算依赖。

建议用一个包含约30项任务、3个里程碑和至少5条跨团队依赖的样例计划做验收。把其中一项前置任务延迟两天,检查后续任务、项目结束日期和关键路径是否按预期变化;再确认负责人能否更新进度、管理者能否查看总体偏差。若每次调整都要手工改多处日期,这类工具即使图表漂亮,也容易让计划失真。

2. 横道图和网络图有什么区别?项目计划只用一种可以吗?

我以前会把横道图当成完整项目计划,直到任务之间出现多层依赖,才发现图上日期看着齐整,不等于交付顺序没有冲突。团队规模不大时,是否有必要同时维护两种图?

横道图主要回答“每项工作什么时候开始、持续多久、目前进展如何”;网络图主要回答“哪些任务必须先完成、延误会影响哪些后续工作、关键路径在哪里”。前者便于日常沟通和汇报,后者更适合分析复杂依赖与工期风险。小型、依赖较少的项目,横道图通常足够;

如果存在多团队交接、并行任务、外部审批或关键交付日期,至少要能从依赖数据生成网络视图。通常不建议两套图各自手工维护:更稳妥的做法是维护一份任务与依赖关系,让不同视图读取同一数据,避免横道图显示“按时”、网络图却算出延期。

3. 对比七款横道图和网络图工具,怎样避免只看演示效果?

我看过不少工具演示,示例项目任务少、依赖简单,几分钟就能拖出一张整齐的图,但这和团队真实排期差别很大。我想知道,怎样设计一轮短测试,才能看出工具在复杂场景下是否可靠?

用同一份测试计划逐一验证,比观看不同厂商各自准备的演示更公平。样例可设为30至50项任务、4个里程碑、10条依赖,并加入一项固定交付日期、一个跨团队交接和两项可能并行的工作。记录导入耗时、依赖设置步骤、调整日期后的连锁变化,以及导出后图表是否仍可读。

可用下表作为评分起点,权重应按项目风险调整: 评估项建议权重重点观察 依赖与关键路径30%变更后是否正确重算 计划维护效率25%批量调整是否费力 协作与权限20%责任人能否安全更新 视图与导出15%团队能否快速读懂 数据迁移与集成10%字段和历史记录是否保留 不要只比较总分。

若项目依赖关系复杂,关键路径计算错误应视为淘汰项;如果管理者只需要周报,复杂资源排程可能反而增加培训和维护成本。

4. 团队已经用表格排期,迁移到项目管理工具时最容易踩什么坑?

我担心迁移计划后,原来的表格虽然看起来不够规范,却至少人人会改;换工具后反而出现任务重复、日期不一致或没人维护。我应该先搬全部历史数据,还是先挑一个项目试运行?

常见问题不是导入失败,而是把表格里的“日期”误当成完整计划。表格可能没有明确区分计划日期与实际日期,也可能用颜色、备注或合并单元格暗含负责人、里程碑和依赖关系;这些信息若不先整理,导入后就会变成难以维护的任务清单。先选一个周期较短、依赖关系具有代表性的项目试运行,不要一次迁移全部历史记录。

迁移前统一任务名称、负责人、计划开始与结束日期、状态、里程碑和依赖字段;试运行一到两个排期周期后,对照原表检查任务数量、关键日期和责任人,再决定是否扩大范围。还要提前约定唯一的数据维护入口、进度更新频率和延期原因记录方式。

否则团队继续在表格和新工具里双向改动,最终会出现两份都像真的、却没有一份可信的计划。

读者评论

丁
丁泽宇

把采购延后3天作为试点变更挺实用,尤其能检查日期是否逐级传递。不过实际测试还应确认工作日历和固定日期约束,否则结果可能和真实排期不一致。

秦
秦文博

对我们这种几十位负责人都要更新进度的团队,权限和留痕比图表样式更关键。文中建议分别模拟编辑者与只读管理者,这比只看演示账号更能发现协作问题。

唐
唐书瑶

雷达图注明是编辑判断而非实测,这点比较客观。选型时我会把它当初筛参考,再用同一组任务验证关键路径、导出和部署维护成本,避免仅凭分数做决定。

文章包含AI辅助创作:2026年项目管理必备:7款顶级横道图和网络图工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/208006
