项目经理必读:如何在2026年选择最适合的项目管理时间计划软件?
项目计划看起来按时完成,团队却连续几周加班;甘特图上的每项任务都有负责人,关键岗位却同时被三个项目占满。选项目管理时间计划软件,最容易踩的坑不是功能少,而是把“能画出时间线”误当成“能管理时间”。我在选型评审中会先问一个更实际的问题:软件能不能让团队及时发现计划正在失真,并采取行动?
一、先讲结论:不要先选甘特图,先选你要管理的时间问题
1. 好的软件不只是把日期放进日历
如果团队只需要把任务排成时间线,轻量任务工具、电子表格或日历就可能够用。真正需要项目管理时间计划软件的场景,通常还包括依赖关系、关键路径、资源冲突、基线对比、进度预测,或者跨团队协调。工具越重,不代表计划越可靠;如果计划输入没人维护,复杂功能只会把过时信息包装得更漂亮。
我的核心判断是:先看软件能否形成“计划,执行,偏差,调整”的闭环,再看界面、价格和功能清单。一次性绘图能力解决的是“计划如何呈现”,闭环能力解决的才是“项目如何按计划推进”。两者是不同的采购问题。
在选型时,我会把产品能力拆成四类:任务时间安排、依赖与关键路径、团队容量与资源冲突、执行数据回流。前两类让计划可读,第三类让计划有现实基础,第四类决定计划能不能持续更新。缺少任何一类,都可能在项目规模扩大后暴露短板。
2. 用项目复杂度决定软件重量
我建议先用三个问题判断是否需要专业时间计划能力:任务之间有没有硬依赖;同一个专业岗位是否同时服务多个项目;项目进度是否需要对外承诺、复盘或审计。如果三个问题都回答“没有”,用轻量工具通常更经济。如果两项以上回答“有”,应认真评估依赖管理、资源视图和变更留痕。
这不是功能越多越好的评分游戏。若团队一年只维护十几个短周期任务,建立完整关键路径模型的维护成本可能高于收益;若多个项目共用稀缺测试、设计或架构资源,缺少资源容量视图则可能导致计划从创建那天起就不现实。
| 团队信号 | 优先解决的问题 | 建议的工具能力 | 暂时不必优先的能力 |
|---|---|---|---|
| 单一团队,任务周期短 | 谁做什么、何时完成 | 任务负责人、开始与截止日期、提醒 | 复杂资源池、组合项目报表 |
| 任务有前后依赖 | 变更一项任务后,后续计划如何变化 | 依赖关系、里程碑、关键路径或关键链视图 | 只展示日期、不计算影响的装饰性时间线 |
| 多个项目共享关键岗位 | 计划是否超过实际可用容量 | 人员容量、跨项目负荷、冲突提示 | 只按项目查看的局部进度图 |
| 进度需要对客户或管理层承诺 | 原计划与当前预测差在哪里 | 基线、偏差记录、预测日期、变更留痕 | 只有一个可覆盖的“当前日期”字段 |
选择路径可以很简单:先确认问题属于排程、资源、预测还是协作,再针对该问题做试用。不要先把厂商功能表抄进采购评分表,否则团队会把“页面上有这个按钮”误判成“日常流程中能稳定使用”。

3. 用一句话定义采购目标
在看产品演示前,我会要求项目负责人补全这句话:“我们希望在____个月内,把____类项目的____时间问题,从____状态改善到____状态。”比如,目标可以是“把跨项目测试资源冲突从每月靠会议发现,改为计划阶段可见,并在每周评审前形成调整方案”。
这句话必须有对象、有行为、有观察方式。像“提升项目效率”“加强协同”“实现数字化管理”这类目标无法验收,因为它们没有说明软件要改变哪种工作行为,也没有定义何时算成功。
二、背景与真实场景:计划为什么总在执行几周后失真
1. 日历时间不等于可用工时
任务计划常见的错误,是把工作日直接等同于可用产能。一个工程师周一到周五看似有五天,但实际还要参加评审、处理线上问题、支持其他项目、休假或等待外部依赖。若计划把每个人每天都排满,任何小幅变更都会把延期推向下游。
我在评估计划时,会把“任务工期”和“投入工时”分开看。工期回答任务从开始到结束需要经过多少日历时间;投入工时回答需要消耗多少实际劳动。一个需要两天完成、但每天只投入两小时的任务,和一个需要两天全职投入的任务,并不是同一种安排。
因此,软件要能表达的不只是开始日期和截止日期,还包括日历、工作周、假期、部分投入、待定时间和依赖等待。若产品把这些复杂性都压成一个日期字段,项目经理往往会转向表格补充,最后出现多个互不一致的计划版本。
2. 依赖关系比任务数量更影响排程难度
一百个彼此独立的小任务,未必比二十个互相牵连的任务更难排。难点通常是:上游交付晚一天会影响多少下游工作;一个关键人员延期后是否有替代方案;变更一项需求后,原先的里程碑还能不能成立。
若软件只允许拖拽任务条,却不能准确表达“完成后开始”“同时开始”或带有等待时间的关系,排程就很难用于变更推演。演示时将一条任务拖到新日期并不困难,困难的是系统能不能算出受影响的后续任务,并让项目经理确认哪些日期应该联动、哪些日期必须重新判断。
3. 计划失真通常是治理问题和工具问题叠加
工具无法替代计划责任人。若负责人不知道何时更新、延期原因没有分类、计划变更不需要说明,即使软件具备基线和预测,也可能积累一堆过时数据。反过来,若流程设计合理而系统操作成本过高,团队就会选择在聊天工具里报进度,项目计划依旧无人维护。
我会把计划失真分成三类:输入问题,例如工期估算过于乐观;过程问题,例如延误没有及时回写;结构问题,例如任务依赖、资源日历或优先级没有建模。不同原因需要不同措施,不能把每种偏差都归咎于“员工没有按时填软件”。
试点期间最值得观察的,不是团队是否能在培训当天创建漂亮的项目,而是到了第二周、第三周,计划更新是否仍然发生,延期原因是否可解释,调整后的日期是否能被相关负责人确认。持续使用比首次上手更能说明工具是否适配。

三、常见误区:选型演示越顺,不代表真实排程越可靠
1. 误区一:时间线画得漂亮就能管住项目
甘特图是沟通载体,不是项目控制能力的全部。时间线能帮助团队看到先后关系,却不能自动保证任务估算可信、人员容量真实或依赖关系正确。漂亮的图表若没有更新责任、变更规则和数据来源,只是把主观判断可视化。
演示时不要只看画图速度,建议临时提出一个变更:上游任务晚三天、关键人员请假一周、需求增加一个验收环节。观察系统能否提示哪些节点受影响,是否可以保留原始基线,是否能清晰标出仍需人工判断的部分。
2. 误区二:任务完成率等于项目进度
任务完成率容易计算,却可能掩盖关键路径风险。若一个项目有十个任务,九个完成而唯一未完成任务决定发布日期,显示“完成90%”并不能说明项目接近完成。相反,若剩下的任务都是非关键收尾工作,完成率又可能低估实际进展。
我会要求工具同时提供任务状态、里程碑预测和关键依赖的可视信息。对于不能使用关键路径的轻量项目,也至少需要区分普通任务与决定交付日期的任务,而不是让所有任务在一个百分比里失去上下文。
3. 误区三:排得越满,资源利用率越高
把每个人排到100%看似提高利用率,实际会让项目失去应对不确定性的空间。紧急缺陷、外部审批、需求澄清和跨团队支持并不会因为计划表已排满而消失。没有缓冲的计划不是更精确,而是把风险留到执行阶段暴露。
资源负荷视图也需要正确解释。某人显示超负荷,可能是任务估算不合理,也可能是优先级冲突、工时日历设置错误,或者任务日期尚未更新。工具应帮助定位冲突,而不是仅把红色警告推给项目经理。
4. 误区四:功能清单越长,选型越专业
功能多会增加配置、培训和数据维护的成本。团队买到资源池、组合视图、复杂基线,却没有人负责维护人员日历和项目依赖,功能很快会变成闲置菜单。反过来,轻量产品如果恰好覆盖了团队的真实工作方式,未必就“不专业”。
我会把功能分成三档:没有它会卡住核心流程;有它能减少重复工作;短期内只是加分项。只有第一档应该直接影响入围,第二档用于比较收益,第三档不应主导采购决定。
5. 误区五:把集成数量当成集成质量
“支持集成”不是验收结论。真正要确认的是哪些字段同步、同步方向是什么、更新是否实时、失败后如何重试、重复数据如何识别、权限如何继承。尤其当进度从研发或工单系统回流到项目计划时,必须明确谁的数据是权威来源。
试点时可以挑一个常见变更流程走到底:任务负责人更新实际完成日期,项目时间线刷新,下游负责人收到通知,管理报表显示新的预测日期。若中间任何一步要手工复制,实际维护负担可能远高于演示给人的印象。
| 演示中的表象 | 应该追问的实际问题 | 可验证的试点动作 |
|---|---|---|
| 支持甘特图 | 依赖变化后,日期如何联动? | 修改上游日期,检查下游节点与关键里程碑 |
| 支持资源管理 | 容量按人、角色还是团队统计? | 安排一个跨项目共享岗位,制造超负荷情况 |
| 支持报表 | 计划和实际数据从哪里来? | 查看报表字段来源、刷新时点及权限规则 |
| 支持提醒 | 通知能否按角色、状态和风险配置? | 模拟延期、依赖阻塞和日期变更,检查提醒是否可行动 |

四、专业判断逻辑:用一套可复核的标准比较候选工具
1. 先确定工作对象和计划粒度
有的团队以项目为中心排期,有的以产品版本为中心,有的则按客户交付或工程阶段安排。试用前先确认“项目”在组织里是什么:它是否跨部门、有明确开始与结束,是否包含多个子项目,是否要求阶段审批。若产品的数据结构和团队的实际对象不一致,使用者就会在标签、文件夹和自定义字段里重复造结构。
接着判断计划粒度。把每项任务切成两小时,会让更新负担过重;把一个月的工作压成一条任务,又无法提前看见风险。适合的粒度取决于估算和跟踪节奏:若每周评审一次,任务通常应足以让团队在一周内判断是否偏离,而不必细化到每一个动作。
2. 用场景测试代替功能问答
我建议准备三到五个代表性场景,而不是只问销售“有没有资源管理”“能不能做基线”。场景应包含真实数据结构、角色关系、依赖关系和异常情况。候选产品在同一场景下操作,比较结果才有意义。
- 计划创建:从项目目标建立阶段、里程碑、任务和负责人,记录从空白到可评审计划的耗时。
- 变更处理:改变一个上游交付日期,检查受影响节点、责任人通知、原计划保留和预测更新。
- 容量冲突:安排同一关键岗位参与两个项目,观察是否能发现冲突、查看负荷来源并调整优先级。
- 进度回写:让执行人员更新状态或实际日期,检查计划视图与管理报表是否同步。
- 权限和审计:用项目经理、成员、部门负责人和外部协作者等角色查看数据边界及修改记录。

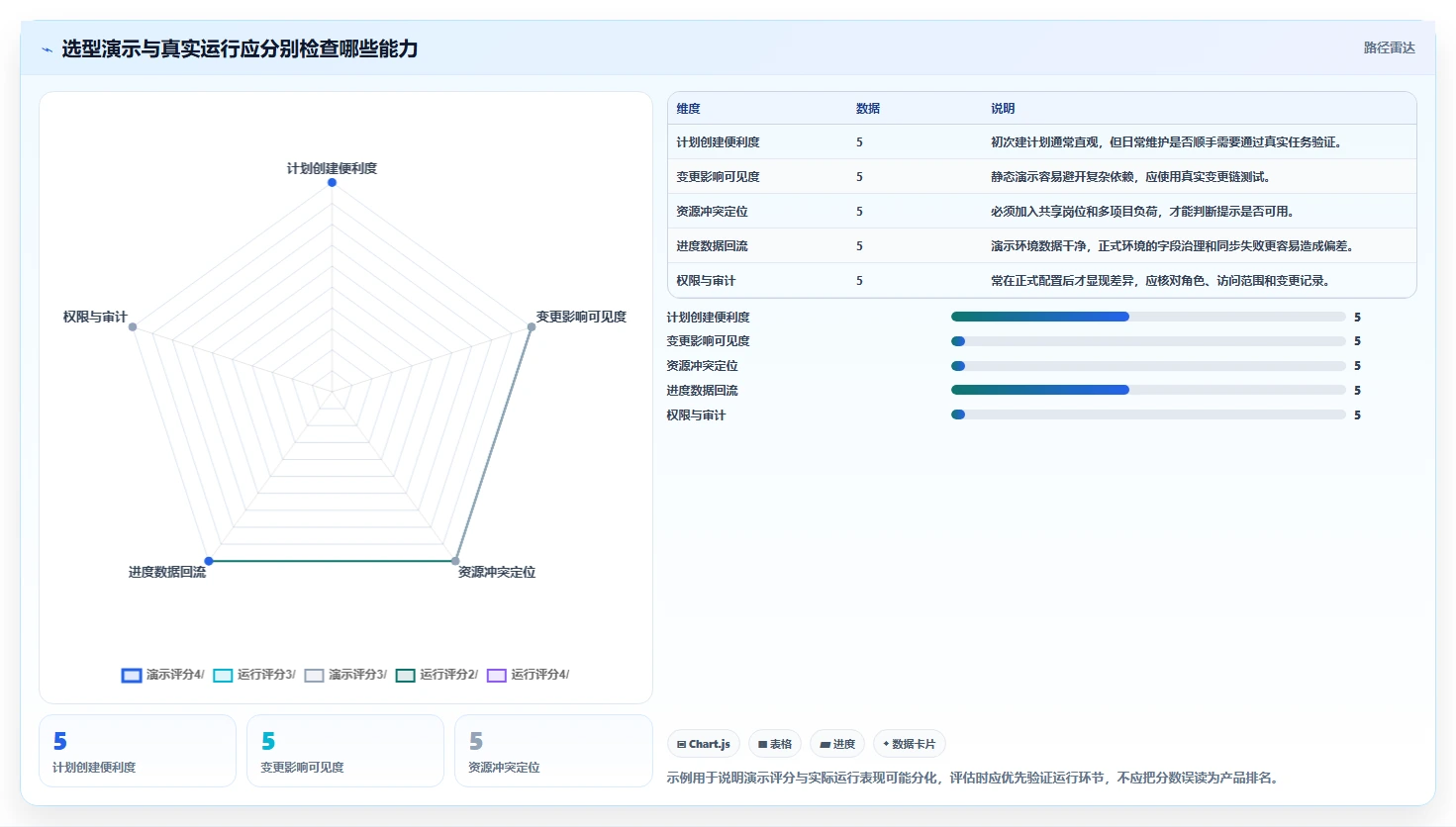

每个场景都要预先规定成功条件。例如,不是“看见冲突提示”就算通过,而是要判断提示是否指出冲突人员、冲突时间范围、涉及项目及可采取的处理动作。没有明确验收条件,试点复盘容易变成各说各话。
3. 评分权重应体现组织真正的风险

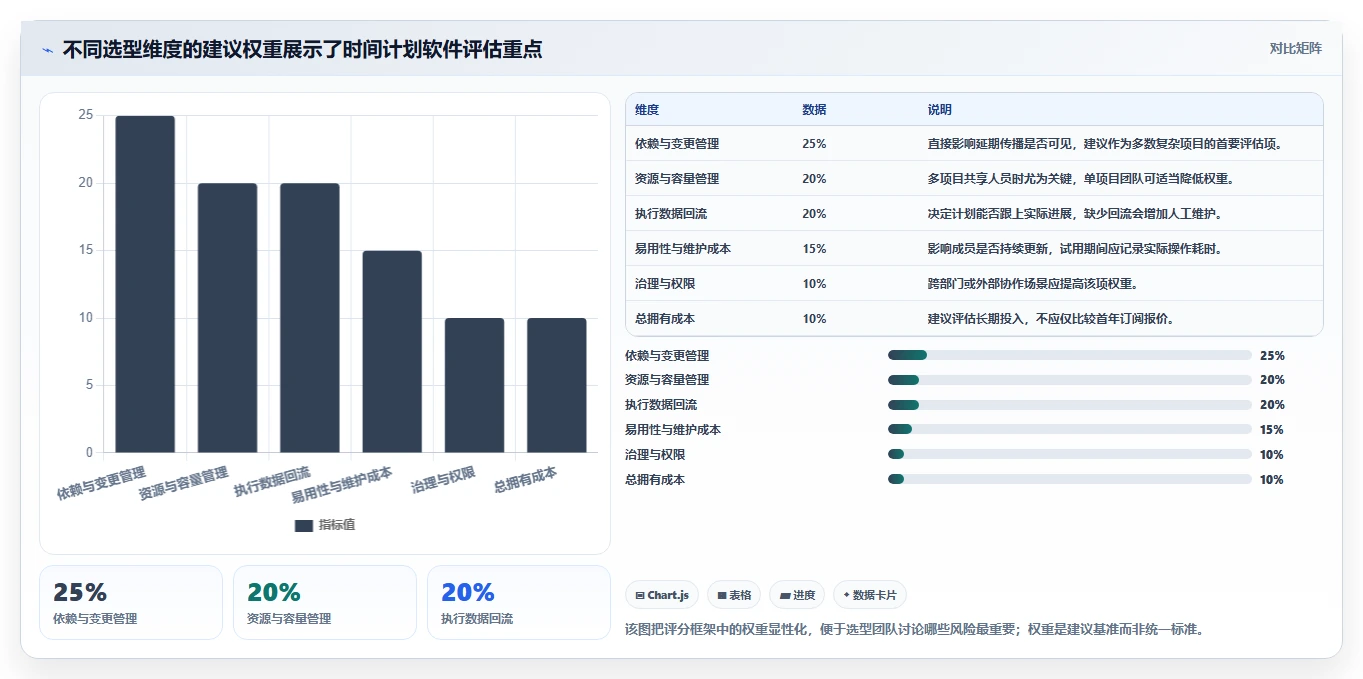

下面是一套可作为起点的评分框架。它不是行业标准,更不是所有团队都适用的固定权重。项目交付稳定性要求高的组织,可以提高依赖和基线权重;人员流动频繁或多项目并行的组织,应提高资源视图与权限治理权重。
| 评估维度 | 建议权重 | 重点验证内容 | 常见否决信号 |
|---|---|---|---|
| 依赖与变更管理 | 25% | 依赖类型、影响范围、基线与预测 | 日期变化只能手工逐项修改 |
| 资源与容量管理 | 20% | 跨项目负荷、日历、部分投入、冲突定位 | 只能看单项目负责人列表 |
| 执行数据回流 | 20% | 状态更新来源、同步机制、失败处理 | 计划与执行数据长期靠手工复制 |
| 易用性与维护成本 | 15% | 建计划、更新、复盘的实际操作时间 | 只有管理员能维护,成员更新步骤过多 |
| 治理与权限 | 10% | 角色权限、审计、模板和数据边界 | 核心修改无法追溯或权限过于粗放 |
| 总拥有成本 | 10% | 订阅、实施、迁移、培训和维护投入 | 仅比较单用户标价,忽略持续管理成本 |
评分时采用五分制,但要附上证据。比如“资源管理4分”后面应写明:模拟两个项目共用同一测试岗位,系统能展示未来两周的负荷,并能按项目查看冲突。没有证据说明的分数,实际上只是偏好。
4. 把可用性和数据治理也纳入总拥有成本
采购报价只是成本的一部分。还要计入实施配置、模板维护、历史数据清理、培训、管理员时间、集成开发、后续权限治理,以及团队维护计划的时间。工具部署后如果每周需要专人花几个小时修正重复数据,这部分同样属于使用成本。
估算时不必假装能精确预测所有成本,但应列出可观察的成本项。尤其要明确收费方式会不会随使用人数、项目空间、功能模块或存储量变化;也要确认试点转正式环境时,数据迁移和权限配置是否需要额外服务。
专业选型并不是挑功能最强的产品,而是挑在团队真实维护能力范围内,能够降低关键风险的产品。如果组织没有人负责统一项目日历、状态定义和模板治理,优先购买复杂资源管理能力往往不会立即产生收益。

五、案例与数据观察:一百多人组织如何验证工具是否真能管时间
1. 案例边界:用模拟项目,而不是伪造客户成绩
为避免把情景推演写成真实客户案例,下面采用一个明确标注的模拟场景:一家有120名成员的软件组织,同时推进产品版本迭代、客户定制交付和质量改进项目。常见问题是架构、测试和设计岗位被多个项目共享,项目经理分别维护时间线,管理层每周手动汇总风险。
这类组织的选型重点通常不是“能不能创建任务”,而是能否让不同项目对同一资源使用一致的容量口径,能否把执行状态转化为可信的预测。PingCode可作为这一规模组织评估项目协同能力时的候选平台之一;是否适合时间计划软件场景,仍应以具体版本能力、实际流程测试和试点结果为准,不能仅凭产品名称或功能介绍下结论。
我会先要求模拟项目包含一个版本发布日期、两条关键依赖、三个共享岗位、若干并行任务和一项中途需求变更。这样既能测基础计划能力,也能暴露系统对跨项目容量、日期联动和计划调整的支持边界。
2. 试点指标:观察维护成本和风险发现时间
试点建议至少覆盖两个完整计划更新周期。第一周建立计划和设置角色,第二周开始正常更新,之后加入一次真实或模拟变更。需要记录的不是“大家觉得好不好”,而是计划创建耗时、单次状态更新耗时、冲突发现方式、变更后重新预测所需时间,以及有多少任务需要离开系统手工补充。
下表的数字均为情景模拟示例,用于说明如何设计衡量方式,不代表任何产品的实测成绩。正式采购时应由团队用自己的基线数据重新测量,并保留相同口径。
| 观察指标 | 试点前示意值 | 试点目标示意值 | 怎样采集 |
|---|---|---|---|
| 建立可评审计划的耗时 | 6小时/项目 | 4小时以内/项目 | 从收集任务开始计时,到关键角色确认计划为止 |
| 每周进度汇总耗时 | 5小时/周 | 2小时以内/周 | 记录各项目负责人汇总状态、核对冲突和整理汇报的工时 |
| 关键资源冲突提前发现时间 | 临近任务开始才发现 | 至少提前一周发现 | 记录冲突首次可见日期与相关任务计划开始日的间隔 |
| 变更影响分析耗时 | 约90分钟/次 | 30分钟以内/次 | 从提出变更到确认新预测及受影响责任人的时间 |
| 计划字段人工补录比例 | 约30% | 低于15% | 抽查更新记录,统计必须在其他文件重复维护的字段 |
试点指标不能只看效率提升,也要看准确性。若进度汇总时间下降,但关键日期频繁出错,不能算成功;若资源冲突发现更早,却没有对应的优先级决策人,也只是把问题提前暴露,并未真正解决。
3. 从模拟数据里能看出的判断方法

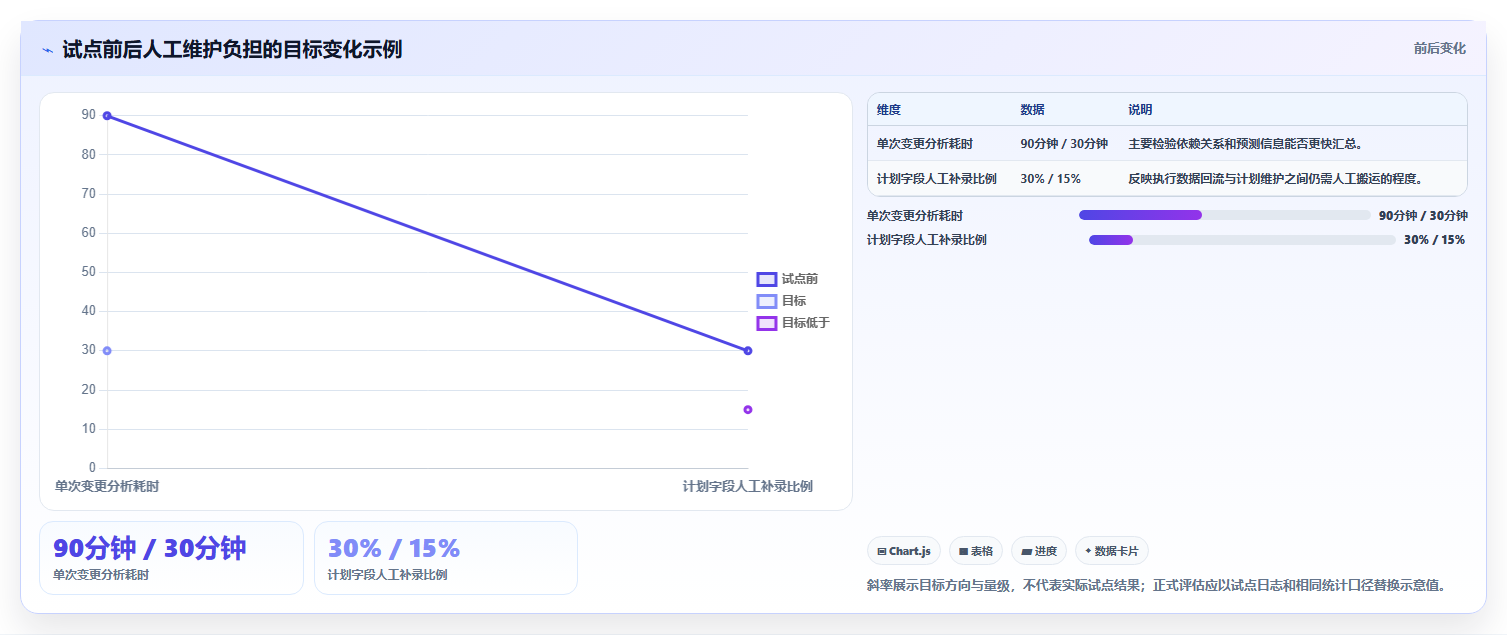

假设试点把每周汇总从五小时降到两小时,节省的是三小时左右的重复核对工作;如果变更分析从九十分钟降到三十分钟,则每次调整可减少约一小时等待。接下来必须问:这些时间是否被用于更早协调资源,还是只是把原先的手工工作变成系统操作?
另一个关键观察是“计划更新率”。如果成员需要花太多步骤才能更新实际进度,系统中的状态会逐渐滞后。可以每周抽查一小部分高风险任务,比较系统状态与负责人的实际判断是否一致。抽样不需要做成复杂审计,但要在试点开始前规定抽样范围和判断规则。
我不建议把“延期率下降”作为短周期试点的唯一指标。项目延期受需求变化、外部审批、技术不确定性和客户反馈影响,几周试点很难区分工具效果与项目环境变化。更稳妥的短期指标,是计划更新成本、风险发现提前量、变更分析耗时和关键数据一致性。

4. 试点失败也有价值:失败点要能映射到原因
若成员更新率低,先检查更新流程是否太长、字段是否重复、负责人是否清楚。若更新率高但预测仍不准,检查工期估算、任务粒度和依赖关系。若资源视图持续报警却无人处理,检查优先级决策权是否明确。这三类情况分别指向交互设计、计划方法和组织治理,不能一概归因于工具能力。
如果系统无法表达团队关键的工作关系,例如必须由外部客户确认后才能启动的等待期,或者跨项目共享的稀缺资源限制,就应记录为产品能力边界。此时可以调整流程、寻找集成方案,或淘汰候选工具;不要把每个缺口都交给定制开发,否则总拥有成本可能失控。
六、不同情况下的行动建议:把选型拆成可执行的步骤
1. 第一步:盘点现有计划,而不是先搬迁所有历史数据
先挑选最近完成或正在执行的三个项目:一个按时交付、一个明显延期、一个有较多跨团队依赖。比较它们的计划版本、状态来源、延期原因和实际复盘记录。目的是找到团队共同的管理问题,不是证明某个项目经理做得好或不好。
盘点时要标出哪些字段真正参与决策。若实际没有人根据“优先级”或“计划工时”作调整,这些字段就不应因为旧模板里存在而自动迁入新系统。迁移无用字段会增加日常填写负担,也会让报表看起来更完整、实际却更难维护。
2. 第二步:写出最低可用流程和不可妥协条件
最小流程可以只规定计划创建、每周更新、风险升级和变更审批四个环节。每个环节明确角色、更新时限和需要留下的数据。流程越短越容易试点,但必须覆盖造成当前时间失控的关键原因。
不可妥协条件应写得具体,例如“上游日期调整后,项目经理可以看到受影响的里程碑”“团队可以限制外部协作者的项目访问范围”“计划能保存原始承诺日期”。不要写“系统先进”“支持智能管理”这种无法验收的描述。
3. 第三步:用同一批真实场景做产品演示和试用
让所有候选产品使用同一份脱敏样例数据、同一组角色和同一项变更任务。最好由未来的实际使用者参与,而不是只有采购、信息技术部门和管理层参加演示。项目经理、任务负责人、资源负责人看到的问题往往不同,选型时都需要被记录。
试用过程中,至少要求成员自己完成一次任务更新,而不是由销售或管理员代操作。项目经理负责调整计划,管理者查看汇总,执行成员更新进度,这三种角色的实际路径都要走通。若某个角色必须绕到另一角色的页面才能完成基本动作,要评估这是否会成为长期摩擦。
4. 第四步:选择一个可控范围,先跑完整个周期
试点项目应足够复杂,能够检验依赖和资源问题;也要足够可控,出问题时不会影响重大交付。不要选只有一两项任务的“演示项目”,也不要一上来迁移整个组织。一个包含里程碑、共享岗位、跨部门协作和明确负责人项目,通常更有诊断价值。
试点开始前确定基线:当前每周花多少时间汇总、计划多久更新一次、冲突通常何时被发现、哪些报表需要手工整理。试点结束后按同一口径比较,并把未达成目标的原因分类。没有基线,团队很容易把主观印象误当成改善结果。
5. 第五步:把上线后的责任和退出机制写进方案
上线后要有计划模板负责人、状态口径负责人和权限管理员。三者可以由同一个人承担,但职责要明确。还应确定哪些字段由执行成员更新、哪些由项目经理维护,以及出现数据争议时以哪个系统或记录为准。
同时明确退出机制:若试点后关键依赖关系仍需大量手工维护,若数据无法按要求导出,或若团队更新负担明显增加,下一步如何缩小范围、替换候选工具或导出数据。选型不是只能不断追加预算的单向承诺。
- 盘点三个代表性项目,找出时间计划失真的共同原因。
- 定义三个至五个必须通过的场景,并为每个场景设定验收条件。
- 统一候选产品试用数据、用户角色和变更任务。
- 记录计划维护时间、冲突发现提前量和数据回流情况。
- 完成一次完整周期后,再决定扩展、调整流程或停止试点。
七、不同情况下的取舍:规模、约束与维护能力决定答案
1. 小团队、单项目、依赖少:接受简单工具的边界
如果团队人数不多、项目数量少、任务依赖简单,轻量工具往往更适合。优先看是否能快速创建任务、分配负责人、设置日期、共享状态和提醒。不要为暂时用不到的组合项目管理、复杂权限和资源池支付实施与维护成本。
但轻量不代表没有治理。至少要约定任务状态含义、截止日期由谁维护、延期如何说明。若团队未来会扩到多个并行项目,应在早期确认数据是否可导出、是否支持迁移,以及任务结构能否平滑扩展。
2. 中大型组织、多项目并行:优先资源可视性和数据规则
当多个项目共享专业岗位,单项目计划即使准确,也可能无法拼成组织层面的可执行安排。此时应重点验证统一人员日历、跨项目负荷、角色权限、计划模板和汇总视图。对于100人以上的组织,多个团队同时维护不同口径的计划,往往比单个计划界面不够美观更值得担心。
此类组织可以将PingCode纳入候选评估范围,重点验证它与团队现有研发、需求和协作流程的衔接方式,以及具体版本是否覆盖所需的时间计划能力。不要直接推定任何一个产品适合所有中大型组织:要以实际场景测试依赖处理、资源数据、权限边界和计划回流结果。
大型组织也要承认治理成本。若没有统一的项目分类、人员归属和状态定义,跨项目报表的可信度会受到数据口径影响。先建立最小共同规则,再扩大使用范围,比一次性把所有部门塞进同一个模板更稳妥。
3. 交付日期受合同约束:优先基线、变更记录和预测
客户交付、监管节点或固定发布日期场景中,原始承诺与当前预测必须分开。原始承诺用于说明一开始约定了什么,当前预测用于表达此刻按已知信息判断会何时交付。若系统只有一个会被不断覆盖的日期,事后很难还原延期从何时开始、原因是什么。
这类团队还要检查谁有权批准日期变更、变更记录是否包含原因、受影响里程碑是否同步更新。自动联动可以减少手工操作,但不能代替项目经理判断:某些外部承诺日期不能因为上游延期就自动改写,而应触发升级与决策。
4. 人员时间难以准确估算:先管理容量区间,不追求虚假精度
知识型工作很难精确到每小时。若团队仍处于需求频繁变化、任务估算不稳定的阶段,可以先按半天、一天或工作周观察容量,而不是要求成员填写看似精确的分钟数。过度精细的工时计划会让人把大量时间花在维护估算上,反而降低数据可信度。
成熟度提升后,再根据岗位特点增加投入比例、工时或工作日历。要把“计划估算”与“实际工时记录”分开讨论:前者用于预测,后者可能服务于成本核算、合同计费或复盘。目的不同,字段和采集频率也不应混为一谈。
5. 预算有限:先算维护费用,再比较订阅价格
低价工具如果需要大量手工汇总、定制开发和管理员维护,长期成本未必低。相反,价格较高的平台若减少跨项目冲突和重复核对,也可能适合管理复杂度更高的组织。比较时应把订阅、实施、培训、数据清理、集成和内部维护时间放进同一张账。
若预算暂时不支持全面采购,可以选一个团队做试点,或先以现有工具建立统一计划模板和更新规则。关键是避免“先购买,后想流程”。工具不会自动带来统一口径;先验证最核心的时间问题,能降低错误采购的机会成本。
6. 仍然用电子表格:知道何时该升级,也知道何时不必升级
电子表格并非天然落后。若只有少量任务、由一名项目经理维护、变更很少且没有权限审计要求,表格可能是成本最低的方案。它的主要风险不是功能少,而是多人编辑、版本分散、依赖关系失去自动更新,以及进度数据难以稳定回流。
当团队开始每周花大量时间合并计划,出现多个“最终版”,或无法回答“本次延期影响哪些节点、谁需要做决定”,就是考虑升级的信号。升级的目标应是减少这些具体摩擦,而不是追求“所有项目都进一个系统”的形式统一。
| 场景 | 优先考虑 | 可以接受的取舍 | 不应妥协的底线 |
|---|---|---|---|
| 小团队、短周期工作 | 上手快、任务日期清楚 | 暂不做复杂容量预测 | 负责人和状态必须明确 |
| 跨团队、多项目共享人员 | 容量视图、项目汇总、权限治理 | 接受分阶段推广 | 不能只看单项目资源负荷 |
| 对外承诺固定交付日期 | 基线、预测、变更记录 | 部分字段需要人工审批 | 不能覆盖原始承诺且无迹可循 |
| 估算成熟度较低 | 轻量容量区间、快速更新 | 不追求小时级精度 | 要能记录不确定性和风险原因 |
| 预算受限或仍用表格 | 模板统一、版本控制、数据可迁移 | 先选一个项目试点 | 核心计划不能长期分散在互不一致的副本中 |
八、下一步:用一周完成初筛,用一个周期完成验证
1. 一周内完成候选产品初筛
第一天梳理当前项目数量、共享岗位、依赖复杂度和延期类型;第二天确定必须解决的三个时间问题;第三天选出代表性项目并准备脱敏数据;第四天按统一场景邀请候选方演示;第五天记录差距、风险和成本假设。初筛目标不是立刻决定购买,而是缩小到能够实际试用的范围。
在每次演示后,要求参会者分别写下“已验证”“待验证”和“无法支持”三类结论。销售说明、产品文档和实际操作要分开记录。凡是会影响采购的关键能力,都应标记为待验证,直到团队在试用环境亲自完成对应场景。
2. 一个计划周期内完成试点判断
试点至少覆盖完整的计划建立、每周更新、一次变更和一次复盘。开始时记录基线,结束时复测相同指标;若项目周期较短,可选用能够在试点期内出现阶段交付的项目。不要只让管理员试用,也不要用培训当天的操作流畅度替代持续使用观察。
最后的决策会应回答四个问题:时间风险是否更早暴露;计划调整是否更快且更可靠;团队是否愿意持续更新;新增维护成本是否低于解决的问题价值。答案若有两项以上仍无法验证,应该延长试点或缩小承诺,而不是用主观乐观代替证据。
3. 独特观点:采购的不是日程表,而是组织处理偏差的能力
选择项目管理时间计划软件,表面上是在比较甘特图、日历和报表,实质上是在决定组织如何面对不确定性。真正有价值的工具,不是承诺消灭延期,而是让延期更早显现、影响范围更清楚、调整责任更明确,且保留原计划与新预测之间的差异。
下一步可以从一个正在执行、依赖关系真实存在的项目开始:记录一周计划维护时间,找出一次资源冲突和一次日期变更,再让候选工具在同一场景下处理。如果工具不能让团队更快看清“谁被什么事情卡住、哪些承诺可能受影响、下一步由谁决策”,它的功能再丰富,也未必是当前最适合的选择。
常见问题解答(FAQ)
1. 2026年选项目管理时间计划软件,最应该优先看什么?
我在比较计划软件时,常被功能列表里的甘特图、工时表和自动排期吸引,但团队真正用起来,往往卡在任务状态和实际工时没人及时更新。我该怎么设计一轮试用,避免最后只选了演示效果最好看的工具?
先别从功能数量开始比,先找出团队最容易失真的决策:是项目会不会延期、成员是否超负荷,还是预算工时是否快用完。计划软件的核心价值,不是把计划画得漂亮,而是让计划变化能及时影响负责人、依赖任务和交付日期。建议选一个真实项目做10个工作日试用,至少覆盖一名项目经理、两名执行成员和一个跨团队协作方。
记录三项指标:任务按时更新率、计划变更后关键日期同步所需时间、周会前整理进度所需时间。比如原来周会准备要90分钟,试用后降到45分钟,才算出现可验证的收益。可用以下权重做初筛:排期与依赖管理30分,更新成本25分,跨团队可见性20分,报表可信度15分,权限与数据管理10分。
每项按1至5分评分并乘以权重;若某工具排期得分高,却要求成员每天重复填多处状态,应把“更新成本”扣分,而不是被完整的功能清单说服。
2. 项目管理时间计划软件里的排期、工时和实际耗时,应该怎么区分?
我发现有些工具能排任务日期,也能记录工时,但计划工时和实际耗时混在一起时,报表看起来很精确,却很难指导决策。我该怎样判断团队需要的是排期功能、工时记录,还是两者都需要?
这三类数据回答的是不同问题:排期说明“什么时候做”,计划工时说明“预计投入多少”,实际耗时说明“真实投入多少”。如果团队只需要掌握里程碑和任务依赖,强制每个人记工时通常会增加负担,却未必改善进度判断。可以用一个小场景判断:某项任务计划投入8小时,因等待外部审批停了两天,最终实际投入仍是8小时。
只看工时会误以为任务没有偏差;只有把日历跨度、阻塞原因和实际投入分开,项目经理才能发现交付日期受影响,但人力成本未必超支。试用时检查系统能否分别展示计划开始与结束日期、计划工时、实际工时和阻塞状态,并允许按角色配置记录频率。
若为了获得可靠数据,成员每天要在多个页面重复录入同一信息,就应优先考虑自动化或简化流程,而不是把“记录得更多”误认为“管理得更准”。
3. 不同规模和类型的团队,适合怎样的项目管理时间计划软件?
我所在的团队既有固定交付日期的项目,也有需求经常变化的工作;成员人数增加后,单靠表格同步越来越费劲。我担心选了偏重流程的工具会拖慢小团队,选了过于轻量的工具又撑不起跨部门协作,该怎么取舍?
不要只按团队人数选,应按协作复杂度选。5至10人的单团队,如果任务依赖少、交付周期短,重点是快速更新和清楚的负责人视图;20人以上或跨部门协作时,权限、依赖关系、统一日历和资源冲突预警通常比界面是否简洁更重要。固定交付日期、依赖较多的项目,应重点验证关键路径、基线对比和延期影响能否看懂;
需求持续变化的团队,则要检查看板、迭代计划和临时插单是否能与长期里程碑并存。若每次需求变化都要手工改多个日期,工具即使能画甘特图,也可能增加维护成本。
可拿最近一个真实项目做压力测试:同时放入30个任务、5个依赖关系、2次范围变更和一名临时加入的成员,观察项目经理能否在10分钟内回答“谁过载、哪个节点受影响、变更由谁确认”。这是比按用户数或页面数量比较更接近实际的选型标准。
4. 试用项目管理时间计划软件时,怎样评估价格、数据安全和迁移风险?
我试过的工具有的入门价格不高,但高级报表、权限或自动化要额外付费;还有的导出数据不完整,换工具时很麻烦。我应该在采购前检查哪些细节,才能避免上线后才发现总成本和迁移成本都超出预期?
比较价格时按“完整使用成本”计算,而不是只看单人月费:把预计账号数、必需的高级权限、自动化额度、培训时间和管理员维护时间一并列出。可以分别估算小团队与扩编后的年度费用,尤其确认访客、临时成员和外部协作者是否也占付费席位。迁移验证不要只导出任务名称。
随机抽取20条任务,检查负责人、状态、日期、依赖、评论、附件和自定义字段能否保留;再把导出文件导入测试环境,确认日期格式与权限没有错位。若关键字段只能靠人工补回,应把这项工作量计入切换成本。
安全审查至少确认账号权限是否可按项目隔离、离职账号如何回收、数据能否按要求导出或删除,以及是否有可供审查的安全与备份说明。最终可把价格、安全、迁移分别设为采购门槛;任何一项不达标,都不应被高分的日历视图或报表功能抵消。
文章包含AI辅助创作:项目经理必读:如何在2026年选择最适合的项目管理时间计划软件?,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/208027
读者评论
把任务工期和实际投入工时分开看很有必要。我们之前按工作日排计划,没算评审和跨项目支持,结果时间线看着充足,关键岗位一直超负荷。
文中建议临时模拟变更,比只看功能演示更实用。试用时可以拿真实项目测试上游延期后哪些节点联动,也要确认原计划是否保留,避免预测日期覆盖基线。
对小团队来说,复杂排程未必划算。若任务依赖少、没有共享资源冲突,先把负责人、截止日期和更新节奏管好,可能比采购一套功能很多的软件更有效。
