2026年效率革命:6款领先PingCode项目管理平台全面对比

2026年选项目管理平台,最容易犯的错误不是漏看一个功能,而是把“功能多”误当成“效率高”。我比较 PingCode 与另外五类平台时,会先问团队的工作从哪里开始、经过哪些交接、最后如何验收:如果需求、研发任务、缺陷与迭代之间频繁断链,通用看板再漂亮也解决不了核心问题;如果团队只是要把几十项活动排出负责人和截止日期,复杂的研发管理流程反而会增加负担。本文不做无依据的总冠军排名,而是把六款工具放进统一的选型框架,说明各自更可能适合什么团队、需要核验什么,以及如何用小范围试用做决定。

一、先讲核心结论:别先问哪款最好,先问哪段工作最容易卡住

1. 六款平台并不存在脱离场景的统一排名

这次对比的六款平台是 PingCode、Jira、Azure DevOps、Trello、Asana 和 monday.com。它们都可以帮助团队组织工作,但产品设计的着力点不同:有的更贴近研发交付,有的更偏通用工作管理,有的以看板和轻量协作为主。把它们简单排成第一到第六,会掩盖最重要的事实:一个工具在某类团队里效率很高,不代表换到另一类团队也同样适用。

因此,我建议把“最佳工具”改写成三个更可回答的问题:第一,团队的主要工作对象是什么;第二,工作需要经过几次角色交接;第三,管理者需要看到什么信息才能及时干预。只有这三个问题有答案,产品功能表才有解释力。

初步判断可以先这样做:研发、产品与测试需要围绕需求和交付形成连续协作时,把 PingCode、Jira、Azure DevOps 放进第一轮候选;以日常任务、活动计划和跨职能协作为主时,比较 Asana、monday.com;需求简单、团队希望快速看见工作状态时,Trello 值得先试。这个判断是筛选入口,不是替代实际试用的结论。

2. 用工作流匹配,而不是用功能数量匹配

功能列表回答的是“工具能做什么”,而选型真正要回答“团队会不会持续用、信息能不能流动、管理成本会不会下降”。例如,支持多个视图不等于项目状态更透明;可以配置自动化不等于团队的流程已经标准化;有报表也不等于报表所依赖的数据可信。

我通常先绘制一条最短的真实工作链路:一个需求从提出到评审,再到开发、测试、发布,期间由谁接手、在哪一步更新状态、谁需要看到风险。若一款工具能减少重复录入和口头追问,才值得继续看它的自动化、集成与报表能力。

3. “全面对比”应该包括成本与退出,而不只是功能

选型成本不是订阅费用一个数字。至少还包括初始配置、流程迁移、权限梳理、系统集成、成员培训、日常维护以及未来导出数据的成本。团队如果只对比每席位价格,却不核算管理员每周花多少时间维护字段和规则,很可能低估了总拥有成本。

因此,本文采用同一组维度比较:主要场景、工作对象、流程配置、协作与可视化、扩展与集成、治理和部署、上手与迁移、需要进一步确认的事项。对于价格、版本、部署选项和特定功能,我不写未经当前官方页面核实的定值;这些信息会随版本、地区和商业方案变化,应在采购前逐项确认。

2026年效率革命:6款领先PingCode项目管理平台全面对比

二、背景和真实场景:效率损失常常发生在交接处

1. 看板上的任务不等于端到端的交付信息

很多团队第一次引入管理工具,是因为“任务太多、没人知道进度”。上线后才发现,任务虽然进了系统,需求背景仍留在文档里,讨论散落在即时消息,缺陷又在另一套系统,管理者只好反复询问“现在卡在哪里”。这类问题不是缺少一个状态列,而是同一件工作的上下文没有跟着工作一起流转。

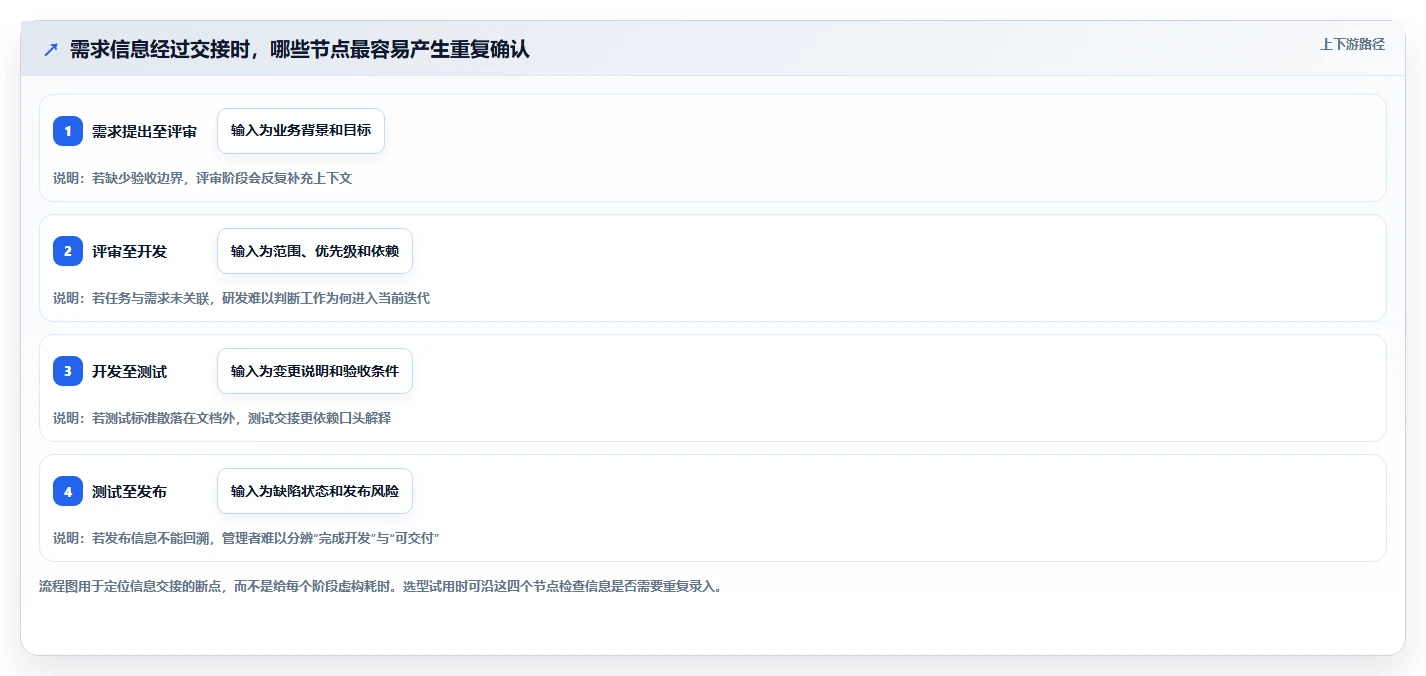

研发团队尤其容易遇到这种断层。产品提出需求后,研发需要判断范围和依赖,测试要知道验收标准,发布负责人要确认风险。若每个角色都重新抄一遍信息,系统只是把人工传话数字化;若关键信息能在流程中关联并被相应角色看到,管理者才可能减少追问和重复确认。

这里需要区分两种“可追溯”。第一种是能查到谁改过字段,第二种是能沿着需求、任务、缺陷和版本理解为什么做、做到了哪一步。前一种有助于审计,后一种才更直接地支持项目决策。采购时不要把二者混为一谈。

2. 中大型组织的难点不只是人多,而是规则不一致

在 100 人以上的组织里,管理复杂度通常来自多个团队采用不同的命名、状态和优先级规则。一个团队把“完成”理解成开发结束,另一个团队却把它理解成上线验收完成;某些任务由项目负责人维护,另一些由个人自行更新。平台可以提供统一模板,但无法替组织自动达成一致。

因此,PingCode 这类面向中大型企业及 100 人以上组织的研发管理平台,评估重点不应只是“能不能建项目”,而要看团队能否在不丢失必要差异的前提下形成共同语言。需要同时验证默认流程是否贴合现状、差异流程是否可控、权限是否能匹配职责,以及管理报表能否在规则一致的前提下汇总信息。

这里也有一个反常识判断:组织越大,越不应该一开始就追求把所有流程统一成一张模板。合理做法通常是先统一最小公约数,例如工作对象的基本定义、状态含义、优先级规则和风险升级方式,再让确有业务原因的团队保留有限差异。

3. 小团队和成熟组织面对的“效率”不是同一件事

十来人的团队可能最在意能否快速开板、分配任务、知道本周谁在做什么;数百人的组织还要考虑跨项目依赖、权限边界、数据汇总、规范治理和迁移路径。把小团队的轻量标准直接套在大型研发组织上,容易低估治理需求;把大型组织的流程标准直接压到小团队身上,则容易把每个任务都变成填表工作。

如果团队只有少量稳定任务、角色重叠、交接不复杂,轻工具的低启动成本往往比复杂的流程控制更重要。若团队已经存在跨部门依赖、多个产品线并行和稳定的发布节奏,工具需要让管理者看到工作链路,而不是只提供更多个人待办列表。

2026年效率革命:6款领先PingCode项目管理平台全面对比

三、拆解常见误区:看上去像选型,其实常常是在选宣传词

1. 误区一:把“功能最全”当作“最适合”

功能越多,理论上可以覆盖更多需求;但在真实组织里,每一项能力都可能带来配置、培训、权限维护和数据治理责任。团队如果没有明确的使用场景,新增字段、状态和自动化规则会持续堆积,最终让成员不知道哪些信息必须维护。

我会把候选功能分成三类:每天都要用的核心能力、每月或每个版本才用到的辅助能力、只在特殊治理场景出现的控制能力。第一类直接影响成员体验,第二类影响管理效率,第三类影响组织风险。比较时不能只看“有没有”,还要看要达到可用状态需要谁配置、多久维护一次。

2. 误区二:把“自动化”理解成不需要流程设计

自动化只能按规则执行,不能替团队决定规则是否合理。如果状态定义不清、负责人经常空缺、优先级没有统一口径,自动化只会更快地传播错误信息。比如自动提醒可以减少遗忘,却不能判断需求是否值得进入迭代;自动汇总可以呈现延期任务,却不能解释延期究竟来自依赖、范围变化还是人力冲突。

所以,试用自动化时,我会先用一个明确的低风险场景:任务超过约定时间未更新时提醒负责人,并让项目负责人看到异常。随后检查提醒是否足够准确、是否制造通知噪音、是否有人需要处理例外。能跑起来只是第一步,规则是否让工作更顺才是判断点。

3. 误区三:把报表数量当作管理成熟度

一屏十几张图表并不能自动带来管理洞察。若任务状态更新滞后,报表呈现的只是过期信息;若不同团队对完成的定义不同,跨项目汇总也会产生误导。真正有用的报表应当能回答一个具体问题,例如“当前迭代中哪些工作存在阻塞”“哪些依赖可能影响发布”,而不是单纯展示系统可以画出多少图。

我建议要求供应商或实施团队现场演示一条从原始工作记录到管理视图的路径:数据由谁录入、何时刷新、如何定义异常、能否钻取回具体工作项。若图表无法追溯到工作对象,管理者就需要回到人工核对。

4. 误区四:只比软件费用,不算迁移与运行成本

低价方案不一定便宜,报价较高的方案也不一定浪费。总成本要放进使用周期中看:账号费用、配置实施、系统集成、旧数据迁移、培训、管理员维护和退出导出,都可能成为真实支出。对于已有流程和大量历史记录的团队,迁移成本有时比新工具的基础费用更影响决策。

有一个简单的预算提醒:试算时把实施和维护工时也折算成团队成本。即便暂时不转成金额,也要记录每周谁需要投入多少时间。若工具上线后需要一位管理员长期手工维护重复数据,团队必须判断这笔人工投入是否换来了足够的管理价值。

5. 误区五:相信“大家都在用”就能降低选择风险

行业知名度、社区资源和生态规模有参考意义,但不能取代团队匹配。成熟产品可能在集成、插件或人才可获得性上有优势,也可能意味着现有配置较复杂;新团队采用成熟生态中的工具,若没有人负责治理,也可能背负不必要的维护工作。

选型时应把“市场接受度”作为风险参考,而不是适配结论。真正需要确认的是:团队内部有没有人能维护配置,遇到问题有没有稳定支持渠道,关键数据是否能导出,离开平台后流程是否仍然可解释。

2026年效率革命:6款领先PingCode项目管理平台全面对比

四、专业判断逻辑:用一套可复核的框架缩小候选范围

1. 先定义工作对象,再讨论产品界面

同样叫“任务”,在不同团队里含义可能完全不同:它可能是一条研发需求、一项缺陷、一份市场活动待办,或者一个跨部门项目的阶段交付物。若工作对象定义不清,后续再漂亮的视图也只是把不同东西放到同一张板上。

评估前可以把团队的主要对象写下来,并回答四个问题:它由谁提出、谁负责推进、完成标准是什么、与哪些其他对象有关联。研发组织还要明确需求、迭代、缺陷、版本之间是否需要建立可追溯关系;通用业务团队则要确认任务、项目、目标和日程之间是否需要关联。

2. 用“关键链路通过率”替代功能打勾表

传统选型表经常出现几十行功能项,最后以“支持/不支持”打勾。但一个功能是否支持,不代表它能否自然地嵌入团队流程。我更愿意用关键链路验证:挑出三到五条最常见的工作路径,逐条让候选工具跑通,并记录卡点、重复录入、需要管理员介入的次数。

例如,研发团队可以验证“需求进入迭代,拆分工作,关联缺陷,测试验收,发布复盘”;跨部门团队可以验证“项目立项,责任分配,依赖跟踪,风险升级,复盘归档”。如果某款产品的功能清单很长,却让成员在关键节点不断跳转或复制信息,它未必是更高效的选择。

3. 给关键维度设权重,但权重必须来自团队目标

评分表可以帮助比较,但不能让分数伪装成客观真理。研发组织可能把流程连续性和权限治理放在前面;小型运营团队则可能更重视上手时间和跨部门可见性。权重应由真实业务目标推导,而且要允许不同部门给出不同优先级。

我建议先设定“淘汰项”和“比较项”。例如,必须满足的数据治理或部署要求属于淘汰项;看板体验、自动化灵活度和报表易用性则属于比较项。淘汰项未通过,后续总分再高也不应进入最终候选。

4. 把适配度、运行成本和退出难度分开看

一个平台可能非常贴合业务,但需要较多管理员投入;另一个平台启动较快,却无法覆盖组织未来的治理要求。若把这些因素混成一个总分,就会看不出取舍。更稳妥的做法是分别记录:流程适配度、成员使用负担、管理维护成本和退出风险。

退出风险并不是在预设团队会失败,而是确认组织保留选择权。需要核实数据能否批量导出、附件和关联关系如何处理、历史记录是否可读、合同结束后能保留多久。产品演示里少有人主动讲退出,但对长期使用的系统而言,这属于基本治理问题。

5. 设定分阶段验证,不要一次性全员迁移

建议试用分成三轮。第一轮由核心成员验证工作流能否跑通;第二轮让不同角色共同使用,观察信息交接和通知是否合理;第三轮验证报表、权限、导出和异常处理。每轮都应有明确通过条件,而不只是“大家感觉不错”。

如果可能,选择一个真实但边界清楚的项目作为试点,持续两到四周。试点不需要覆盖所有流程,而要覆盖最关键的路径和至少一次例外处理,例如需求变更、任务延期或负责人调整。例外场景往往比理想流程更能暴露产品是否适合组织。

2026年效率革命:6款领先PingCode项目管理平台全面对比

五、六款平台逐一对比:看适合谁,也看应该追问什么

1. PingCode:优先评估研发与产品协作链路是否连贯

PingCode可以放在研发管理和产品研发协同的候选范围内,尤其适合需要在需求、任务、测试或交付环节之间建立协作关系的组织。对于 100 人以上的团队,评估重点不是单个页面够不够顺,而是多个团队能否共享必要规则、保留合理差异,并让负责人从工作数据中判断风险。

建议重点验证:需求与工作项的关联方式、状态流转是否符合实际流程、跨团队权限怎么配置、报表能否回溯到具体任务,以及现有工具和数据如何迁移。对中大型组织,还应让一线成员、项目负责人和管理员分别参与试用,因为三种角色看到的成本完全不同。

可能更适合:研发和产品协作是核心工作,团队希望降低需求到交付之间的信息断层,并且愿意投入必要的流程梳理与治理。

需要谨慎:如果团队只需要一个轻量任务清单,复杂的流程能力可能不是刚需;若组织没有明确的流程负责人,配置越灵活不一定越容易管理。具体模块、版本和部署能力应以当前官方资料及合同范围为准。

2. Jira:重点核查现有研发流程与配置生态的匹配程度

Jira常出现在软件研发团队的工具讨论中。对已有插件、历史流程和内部经验的组织而言,继续使用或引入同一生态可能降低迁移摩擦;但这种优势依赖团队当前配置是否清楚、插件是否仍被维护,以及关键流程是否高度依赖定制。

试用时不要只看看板和工单创建。要检查工作流状态、字段、权限、跨项目汇总、插件依赖和升级维护成本。尤其要盘点那些“只有某位管理员知道怎么改”的配置,这类隐性知识一旦缺少交接,会变成长期运行风险。

可能更适合:团队已有成熟使用经验、研发流程与现有配置高度关联,或者生态扩展与内部技能储备是重要考量。

需要谨慎:如果组织从零开始,必须比较配置复杂度和治理负担;若现有实例已经积累大量字段、工作流和插件,应把清理成本算进续用或迁移决策,而不是只看新方案演示效果。

3. Azure DevOps:验证开发协作是否能融入现有工程工具链

Azure DevOps适合纳入使用微软开发工具和云服务体系的团队评估。它的关键价值不应简单概括为“一个平台做所有事”,而应具体检查工作跟踪与代码、构建、测试和发布等工程环节之间的连接是否满足团队实际需要。

如果组织已在相关工程服务上形成标准,试用可以重点关注权限和身份管理、工作项与代码变更的关联、流水线协作以及跨团队可见性。若只是为了项目计划和日常任务协作而引入,则应确认团队是否真的需要这些工程链路,避免为了未使用的能力承担额外学习成本。

可能更适合:开发交付工具链已经有明确的微软生态基础,且组织希望检验工作跟踪与工程流程的衔接方式。

需要谨慎:对于非研发部门或工具体系较分散的团队,要评估界面学习成本、配置职责和现有系统兼容性。不要仅凭产品家族名称推断功能已经无缝打通,需在当前租户和许可范围内做实际验证。

4. Trello:轻量看板的价值是减少启动阻力,不是替代复杂治理

Trello的看板式工作方式容易理解,适合先把任务、负责人和状态放到共同视野里。对于团队规模较小、工作流程相对简单、希望快速建立协作节奏的场景,轻量体验可能比复杂的项目组合能力更有价值。

评估时需要看任务关系是否足以表达依赖、归档后如何查找、跨项目汇总是否满足管理需要,以及团队增长后是否会出现多个看板各自为政。若大量任务依赖跨团队协调或必须追踪复杂状态,仅靠简单看板可能需要额外约定或周边系统支持。

可能更适合:小团队、短周期项目、活动执行、内容排期或流程简单且容易被所有成员理解的工作。

需要谨慎:跨项目治理、权限细分、复杂研发交付和管理报表是否满足要求,需要依据当前版本逐项核验。不要因为上手快,就默认它能承载组织未来所有流程。

5. Asana:关注跨职能工作分配与计划视图是否适合团队习惯

Asana可以作为通用项目与任务协作方向的候选工具,适合检查团队如何组织任务、责任人、时间安排和项目进度。对产品之外的职能团队而言,关键问题往往不是工程流程,而是跨部门工作能否明确责任、同步依赖并让参与者看到自己需要的信息。

试用时建议选择一个真正跨职能的项目,而不是只让单个部门建立任务清单。观察项目负责人是否能识别延期和依赖,执行成员是否容易更新进展,管理者是否能在不增加重复汇报的情况下获得需要的视图。

可能更适合:市场、运营、项目办公室或跨职能团队,需要将目标、任务和时间安排放在可协作的工作空间中。

需要谨慎:若团队核心需求是深度研发工作流、工程对象关联或特定部署治理,应确认其当前能力和集成方式是否能覆盖,不要仅凭通用项目管理定位推断适配。

6. monday.com:检验自定义工作空间带来的灵活性是否值得维护

monday.com适合放在可视化工作管理和可配置协作场景中评估。对需要不同视图来管理多类工作、希望让团队快速搭建工作空间的组织,灵活配置可能提高可见性;但配置自由度越高,越需要命名规范、模板治理和变更责任。

试用时不要只让管理员搭一个漂亮的演示板。应让不同角色实际完成创建、更新、查找和汇报任务,并检查不同团队自建空间后是否仍能汇总关键数据。还要确认权限、自动化额度、集成范围和报价条件,因为它们可能随方案而变化。

可能更适合:需要多种可视化工作空间、流程变化较多,并愿意建立模板和治理规则的团队。

需要谨慎:如果组织缺少配置负责人,工作空间可能迅速出现重复模板和字段标准不一;若业务要求严格的研发追溯链路或部署条件,应通过试点确认,而不是依靠通用演示判断。

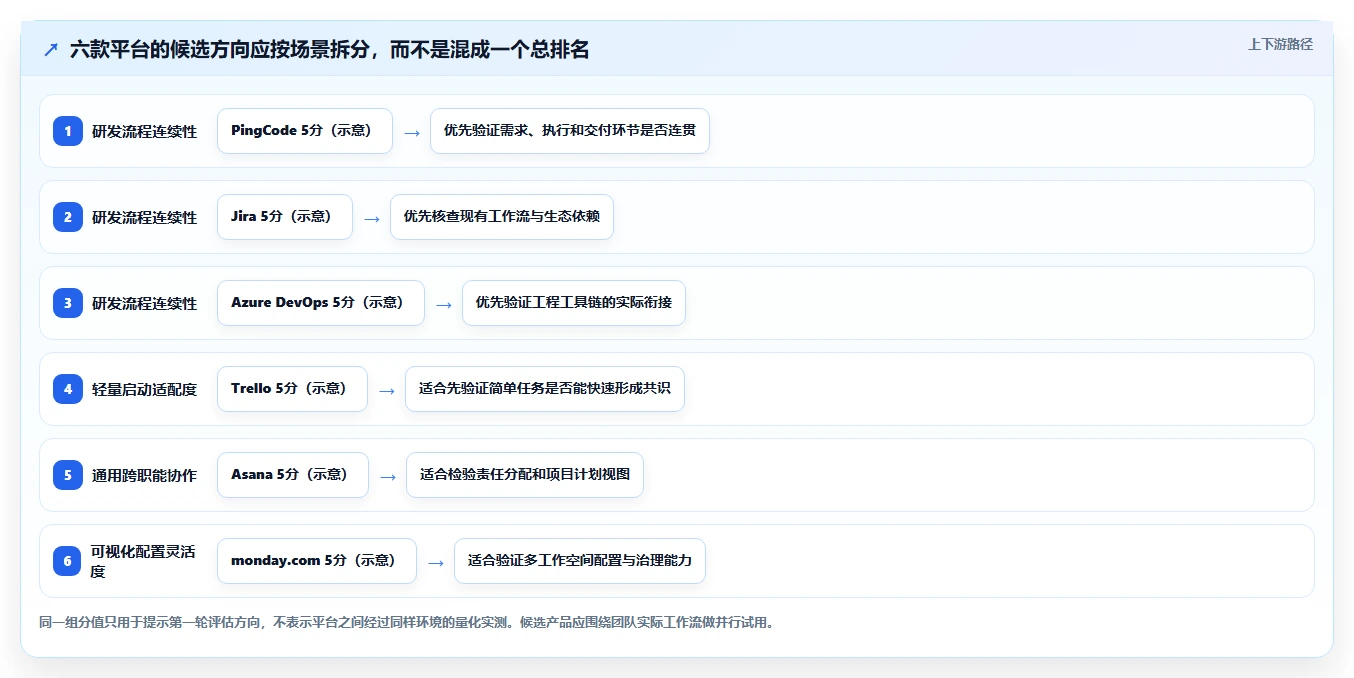

7. 横向比较:把产品特点转成采购问题

平台 优先评估的场景 试用时重点验证 主要取舍
PingCode 研发、产品与交付协作 需求到交付的关联、跨团队治理、权限和报表回溯 流程能力与治理投入之间的平衡
Jira 已有研发流程和生态基础的团队 工作流、字段、插件依赖、升级和管理员维护 生态与既有经验,和配置复杂度之间的平衡
Azure DevOps 工程工具链衔接需求明显的团队 工作跟踪与代码、测试、发布环节的实际连接 工程集成价值与学习、治理成本之间的平衡
Trello 任务流程简单、需要快速启动的团队 看板扩展、归档检索、跨项目汇总和增长后的边界 启动轻便与复杂治理能力之间的平衡
Asana 跨职能项目与通用任务协作 依赖、责任、计划视图及减少重复汇报的能力 通用协作与专业研发流程深度之间的平衡
monday.com 需要自定义工作空间和多种视图的团队 模板治理、权限、自动化范围和报价条件 配置灵活性与长期维护一致性之间的平衡

表格不是产品能力的最终判定,而是试用清单的起点。任何“支持”都要追问支持到什么程度、在哪个版本可用、是否需要额外配置、数据能否汇总、权限是否满足组织要求。采购时最好把答案写进评估记录,而不是留在演示会议的口头印象里。

2026年效率革命:6款领先PingCode项目管理平台全面对比

六、具体案例与数据观察:用一个模拟团队算清效率从哪里来

1. 案例设定:100人研发组织为什么会被“重复确认”拖慢

下面用一个明确标注的情景模拟说明评估方法,不把它伪装成真实客户案例或行业调查。假设某研发组织有 100 名成员,分成产品、开发、测试和交付等角色,每周处理 40 条新增需求,主要痛点是状态更新分散、测试接收信息不完整、项目负责人需要频繁追问。

试点前,团队先对连续两周的工作进行抽样记录:每条需求从提出到进入迭代,至少要经过一次评审;开发和测试之间存在交接;发布前由负责人汇总风险。这里不先假设上线工具后必然提效,而是把待验证的结果定义为:重复录入是否下降、交接信息是否完整、状态追问是否减少、成员是否愿意持续更新。

这个案例的重点不是“某平台能节省多少小时”,而是如何建立测量基线。若没有上线前的记录,之后即使成员主观觉得轻松,也很难判断改善来自工具、流程调整还是项目难度变化。

2. 先量测过程指标,不急着宣称业务结果

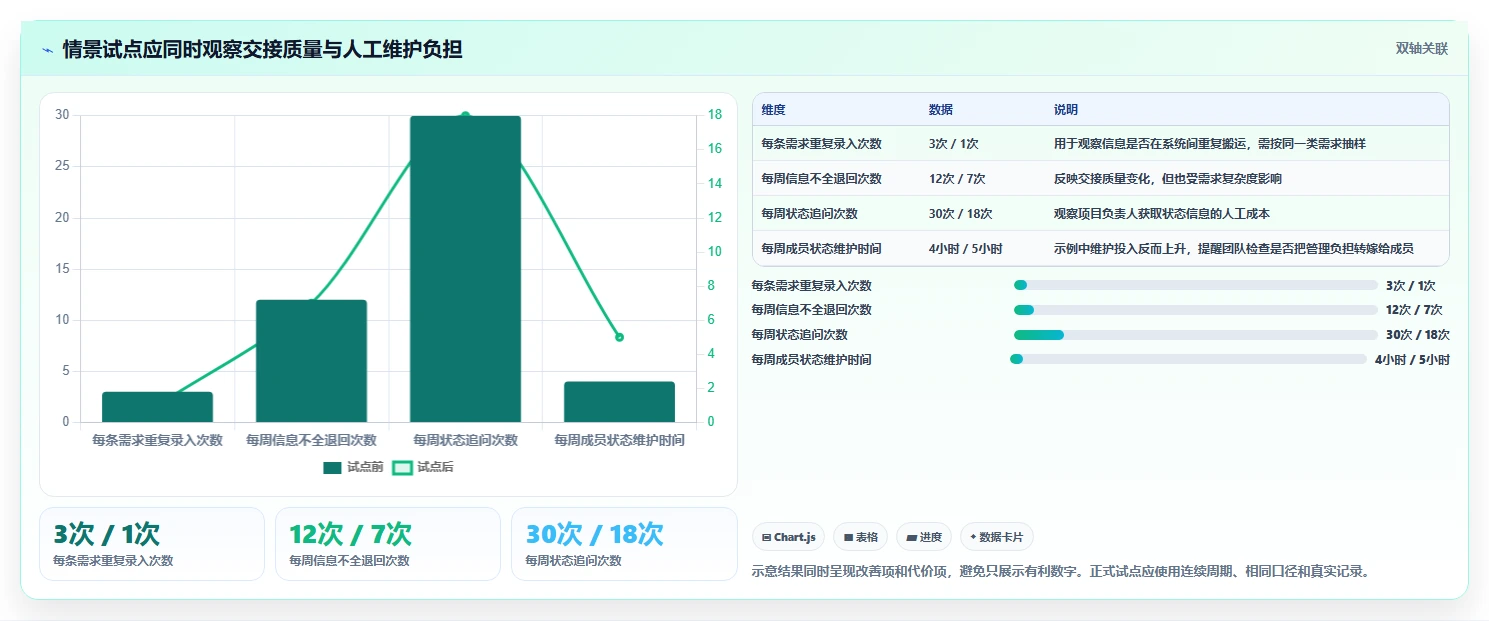

试点期间,可以按周记录四类指标:每条需求重复录入次数、因信息不全被退回的交接次数、项目负责人追问进度的次数、成员更新状态所需时间。再补充一个约束指标,例如超时通知的误报比例,避免只追求更新频率导致通知泛滥。

假设试点团队把重复录入中位数从每条 3 次降至 1 次、信息不全退回从每周 12 次降至 7 次、追问从每周 30 次降至 18 次,这些数字仅是情景模拟的示例目标,不是任何产品的真实成绩。是否值得扩展,还要看成员维护数据的投入有没有增加,以及问题是否只是转移到管理员身上。

过程指标比“效率提升 30%”更容易验证。时间节省需要定义起止点和统计对象,例如只计算项目负责人手工追问与整理状态的工时,不把开发编码时间和需求讨论时间混在一起。否则,数字看似精确,实际上无法解释。

3. 工具改变不了需求质量,但能让问题更早暴露

如果需求本身没有验收标准,工具不能替产品经理补齐业务判断;但它可以让缺失字段更早被看见,降低问题直到测试阶段才暴露的概率。同样,工具不能消除资源冲突,却可以把依赖、负责人和风险放到共同视图中,使项目负责人有机会提前协调。

因此,衡量平台效果时,我会区分“直接节省”和“提前发现”。前者可能表现为少做重复录入、少开状态同步会;后者可能表现为延期风险更早被识别。后者的业务价值通常较难在短期试点里换算成金额,却可能对交付稳定性更重要。

2026年效率革命:6款领先PingCode项目管理平台全面对比

4. 结果变化要排除项目难度与团队熟练度的影响

试点后某项指标改善,不一定都是工具带来的。团队可能同时减少了需求范围、换了更有经验的项目负责人,或者项目本身比上一阶段简单。为降低误判,可以选一个相似团队或相似项目作为参照,也可以比较同一团队多个连续周期,并记录期间发生的流程变更。

若无法建立严格的对照组,至少应保留三类记录:试点前后各指标定义、同期其他流程变更、未达成目标的原因。这样的记录比一个夸张的百分比更有决策价值,因为它能告诉组织哪些机制可复制、哪些结果只是偶然。

七、不同情况下的行动建议:把选型变成可执行的试点计划

1. 如果你是研发或产品负责人

先画出当前需求到交付的实际路径,不要从理想流程开始。标明每个环节的输入、负责人、输出和常见退回原因,再找出最频繁发生的两三个断点。随后选择 PingCode、Jira、Azure DevOps 等候选方向,针对同一条真实链路做验证。

试用中重点观察需求、开发任务、缺陷和版本是否需要重复维护;测试人员是否能看到足够上下文;负责人是否能从项目视图识别阻塞;管理员是否能在不大量定制的情况下维持规则。若团队规模超过 100 人,应安排多个团队参与,而不是只让一个项目组代替整个组织做结论。

2. 如果你是跨部门项目负责人

先确定项目由哪些职能参与、哪些节点需要交接、进度多久更新一次。将 Asana、monday.com 或其他通用项目协作平台纳入比较时,重点验证责任分配、依赖跟踪、计划视图和管理汇总是否降低了重复汇报。

试点不要以“建了多少个任务”作为成果。更有用的观察是:逾期事项能否及时显现、责任人是否明确、跨部门依赖是否有人跟进、负责人是否能从系统中准备项目会议。若成员仍要另做一份周报,需查明是工具视图不足,还是管理流程仍要求重复汇报。

3. 如果你是小团队负责人

先用最轻的流程跑一个真实项目。任务至少要有负责人、状态和完成条件;若这些基础信息都没人维护,复杂功能不会自动带来改善。可以优先试用启动成本低的看板或通用任务工具,观察团队是否愿意持续更新,再判断是否需要更强的治理和关联能力。

小团队也要关注未来迁移,但不必提前把所有企业级控制都配置好。保留清晰的命名、可导出的数据和稳定的任务结构,通常比一开始建立几十个字段更实际。

4. 如果你是 IT、采购或安全负责人

先把硬性要求列清楚:身份与权限、部署选项、数据管理、审计、服务支持、合同边界和数据导出。所有关于认证、数据驻留、加密、可用性和灾备的说法,都应以可追溯的官方资料、合同条款或正式答复为准,不要把销售演示中的口头表述当作技术承诺。

同时核对用户规模、计费口径、功能版本、外部协作者政策和续费条件。若组织需要私有部署或特定数据治理方式,要在进入业务试点前完成可行性确认,避免业务团队试用数周后才发现硬性条件不满足。

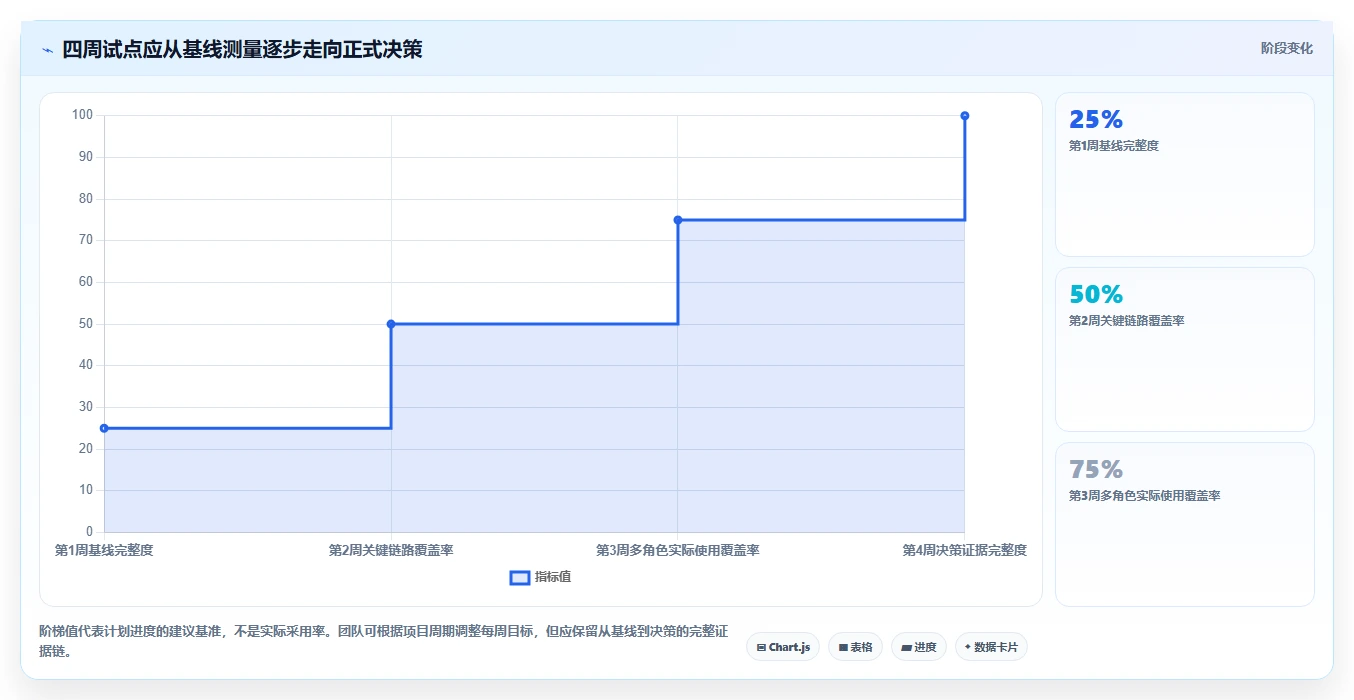

5. 一个四周试点的执行步骤

  1. 第一周:定义基线。选定一个真实项目,记录重复录入、状态追问、交接退回和维护工时。明确每项指标的口径、责任人和采样方式。

  2. 第二周:配置最小流程。只配置跑通关键链路所需的状态、字段、角色和通知。暂缓非必要的自定义报表与自动化,避免试点被配置工作吞掉。

  3. 第三周:让多角色真实使用。产品、研发、测试、项目负责人和管理员分别完成实际工作,收集在哪些环节发生重复操作、信息缺失或权限阻塞。

  4. 第四周:复盘成本与边界。对比基线和试点数据,检查改善是否伴随维护负担上升,并记录未覆盖场景、迁移风险和正式采购前待核实的问题。

试点结束的判断不应只有“继续或停止”。还可以得到三种中间结论:流程需要先统一,再评估工具;工具可以使用,但必须限定某类场景;或者核心问题来自职责不清,换平台也不会解决。能得出这类结论,本身就是有价值的选型成果。

2026年效率革命:6款领先PingCode项目管理平台全面对比

八、不同情况下的取舍:任何选择都要明确放弃什么

1. 选择研发管理深度,可能要接受更高的治理要求

当研发交付链路复杂时,更深入的工作流和关联能力可能值得投入;代价是需要有人负责规则、权限和数据质量。若组织不愿投入治理资源,就要限制配置范围,从最常用的流程开始,而不是把所有部门的差异一次性塞进平台。

对 PingCode、Jira、Azure DevOps 等研发方向候选,团队要做的不是比较谁的功能名称更多,而是确认谁能用较少的重复维护覆盖关键工作流。若现有流程已经高度依赖某个生态,迁移带来的转换成本也必须与新平台的长期价值一起比较。

2. 选择轻量上手,可能要接受复杂场景需要补充约定

看板式工具的优势通常是成员容易理解,启动快,流程可见。相应地,复杂依赖、项目组合管理、严格治理或深度研发关联可能需要额外设计。只要团队清楚这些边界,并且业务复杂度暂时不高,轻量方案完全可能是更理性的选择。

不要因为“未来可能用得上”就提前采购大量复杂能力。更稳妥的办法是定义升级信号,例如跨项目依赖达到什么程度、人工汇总占用多少时间、治理要求何时出现,再据此决定是否扩展。

3. 选择高度可配置,可能要接受标准化与维护之间的拉扯

自定义能让工具贴近团队,但每个团队都建立自己的字段和模板后,组织会失去横向比较能力。灵活配置适合业务差异确实存在且有人治理的环境;如果配置责任无人承担,标准化程度较低的系统可能在一年后变成多个互不兼容的工作空间。

建议设定“可配置边界”:哪些字段由组织统一、哪些状态允许团队扩展、谁能创建模板、变更如何审批。这个治理规则不必很重,但必须有人维护,否则平台的灵活性会转化为数据不一致。

4. 选择现有生态,可能要接受历史包袱也继续存在

继续使用熟悉工具可以减少学习和迁移成本,尤其当团队已经积累大量插件、流程和内部经验时。但续用不代表配置永远合理。采购续约或扩大使用范围前,应该盘点低频功能、失效插件、重复字段和维护瓶颈,判断哪些是必要能力,哪些只是历史遗留。

相反,迁移也不天然代表现代化。若新平台不能让关键工作流更清晰,只是把旧数据搬到新界面,组织承担了迁移成本,却没有获得更好的工作方式。迁移项目应有业务目标,而不能以“换系统”本身作为成功指标。

5. 选择企业级治理,可能要接受上线速度变慢

权限、审计、部署和数据治理要求会增加评估与实施时间,但对规模较大的组织,这些不是可有可无的装饰。重要的是区分“上线前必须确认”的硬约束和“可在稳定运行后逐步完善”的优化项,避免所有治理要求都挤在试点第一周。

若组织还没有形成明确的安全和采购需求,先向相关负责人确认底线再进行产品深评。否则业务团队花大量时间测试一款最终无法通过治理审查的工具,会造成不必要的返工。

八、不同情况下的取舍:任何选择都要明确放弃什么

九、价格、版本与信息核验:把容易变化的事实留到采购前确认

1. 不使用过期价格表替代正式报价

订阅价格可能因地区、计费周期、版本、账号类型、税费和促销政策而不同;免费或基础方案的席位限制、自动化额度和权限能力也可能调整。本文不提供未经当前官方页面确认的价格数字。预算阶段应让候选供应商按同一口径报价,并把账号数量、计费周期、服务范围和续费条件写明。

比较方案时,可将订阅费与一次性实施费、集成费、培训费分开,再估算内部维护工时。这样能够识别“首年价格低但维护成本高”或“初始投入较大但能减少人工流程”的不同结构。

2. 每个功能都要标注来源和版本条件

产品官网、帮助中心、方案说明和销售材料的更新时间并不总是一致。关键能力应记录信息来源、核对日期、适用版本及是否需要额外购买。若页面没有明确说明,就把问题列入供应商确认清单,而不是根据相似产品的经验推断。

对集成能力尤其要分清三种情况:平台原生提供、通过官方应用或第三方连接、需要 API 或定制开发。三者在费用、维护和故障责任上都不同,不能统一写成“支持集成”。

3. 认真处理公开搜索资料的质量问题

搜索结果排名不等于内容质量,也不等于产品测评的可靠性。当前可用的搜索资料中,有的只是搜索结果页,有的是服务页面或备案信息,并没有提供可复核的文章正文。因此,不能把这些页面当作六款产品的独立实测证据,也不能据此总结所谓“头部竞品都怎么写”。

这也是本篇不宣称“实测排名”的原因。产品比较的可信度应来自统一标准、可查来源和真实试用记录,而不是搜索结果的位置或标题中的“领先”字样。若发布时需要补充最新版本、报价、案例或安全信息,应由编辑逐项回查官方来源,并注明核对日期。

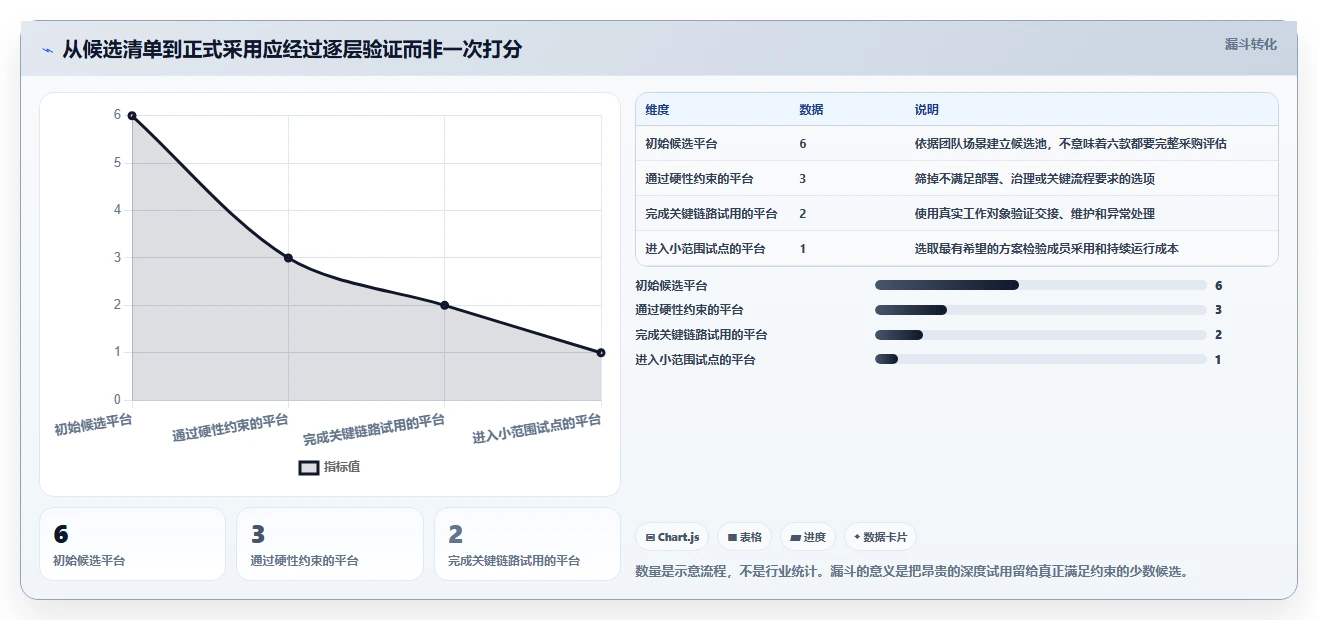

十、结论:用一个真实项目验证,比读十张功能表更接近答案

1. 最重要的判断不是谁功能最多,而是谁减少了关键交接成本

项目管理工具的价值,最终体现在工作是否更容易被理解、推进和复盘。研发团队要验证需求到交付的信息是否连贯;跨职能团队要验证责任、依赖和进度是否更透明;小团队要验证工具是否足够轻,不会让更新任务比完成任务更费劲。不同团队可以得出不同答案,这并不意味着比较失败,而是说明判断回到了业务本身。

我的建议是先选一个边界清楚、真实运行的项目,列出三条关键链路和四项过程指标,再让两到三款候选工具跑同一套场景。先筛掉不满足硬约束的选项,再比较上手成本、治理投入和退出能力,最后才讨论报价与规模化部署。

2. 下一步:先写清“为什么换”,再写“买哪一款”

在正式申请预算前,请团队共同完成一页选型说明:当前最耗时的交接在哪里、要改善什么指标、哪些治理要求不能妥协、谁负责日常维护、如何判断试点成功。若这五个问题没有答案,暂缓大规模采购通常比匆忙确定平台更稳妥。

真正的效率革命不是把更多工作搬进软件,而是让必要的信息在正确的时点到达正确的人,并且让团队看得见流程为什么变快或变慢。从一个真实项目开始,保留基线、记录代价、验证例外,再决定扩大使用。这样选出的工具未必是榜单上的“第一名”,但更可能成为团队愿意长期使用的那一个。

常见问题解答(FAQ)

1. 2026年挑选项目管理平台,应该优先比较哪些维度?

我在挑项目管理工具时,最困惑的是功能列表看起来都很完整,实际用起来却未必顺手。我不想只看谁的功能更多,而是想知道哪些指标真正影响团队效率,怎么比较才不容易被宣传话术带偏?

先从团队当前最费时的工作环节出发,而不是先数功能。研发团队可重点检查需求到任务的流转、迭代进度和缺陷跟踪;跨部门团队则应关注责任人、状态同步、权限和流程调整。部署方式、集成、数据导出和价格也要纳入核对,尤其要区分官方原生能力与需要额外开发的方案。

可以用一张统一评分表做初筛:场景匹配度占30%,关键流程覆盖占25%,上手与迁移成本占15%,集成和治理占15%,总拥有成本占15%。这些权重是选型起点,不是行业标准;如果部署或合规是硬性要求,应把它设为门槛项,而不是用其他高分抵消。

2. PingCode适合什么类型的团队?

我正在考虑把项目协作集中到一个平台,但担心工具定位和团队需求不匹配。尤其是团队既有研发工作,也有跨部门项目时,我该看哪些证据来判断 PingCode 是否值得进入候选名单?

仅凭产品名称或宣传页,无法可靠判断它是否适合某个团队;应先把团队的真实流程写出来,再核对产品当前版本是否支持这些流程。建议检查需求如何进入计划、任务如何分派、进度如何汇总、权限如何配置,以及现有工具和数据能否衔接,并逐项向官方资料或供应方确认。

最有效的判断方式不是让全员立刻迁移,而是选一个边界清楚的小项目试用。用同一批真实任务走完创建、协作、变更和复盘流程,记录重复录入次数、状态追问次数、关键任务逾期数和成员上手问题;这些数据能帮助判断流程是否顺畅,但不能直接等同于平台带来的因果效果。

3. 没有真实测评数据时,怎样公平比较6款项目管理平台?

我看到不少对比文章会给工具排总榜,但常常没有说明测试方法。我想比较6款候选平台,又不希望把产品介绍写成实测结论,具体应该怎样设计一轮可复核的试用?

先统一测试任务和评分口径,不要让每款工具分别演示最擅长的功能。可以准备同一组模拟工作:建立项目、拆分任务、调整负责人和截止时间、处理一次需求变更、查看进度并导出数据;每个平台都由相同角色完成,并记录完成时间、操作步骤、遗漏信息和需要管理员介入的次数。

建议每款先用3至5名成员测试一个小型真实项目,连续观察10个工作日。结果表中分开记录“公开资料已确认”“试用中观察到”和“尚待供应方确认”,不要把一次试用写成普遍结论。若文章没有完成实测,就明确称为基于公开资料的比较,并避免使用“实测第一”等措辞。

4. 比较项目管理平台时,价格、部署和数据安全要核实什么?

我担心选型时只比较每月单价,后面才发现关键功能要升级,或者数据迁移和权限治理另有成本。我应该在试用或采购前向供应方问清哪些具体问题,才能减少后续意外?

价格要核对计费单位、最低购买人数、不同版本的功能边界、存储或自动化额度,以及续费和增购规则;同时估算实施、培训、数据整理和系统集成等成本。对比时使用同一团队人数和同一使用期限计算总成本,不能只拿某个套餐的起始价作结论。

部署与治理方面,应确认可选部署形态、数据存储和备份说明、权限粒度、操作记录、数据导出方式及服务支持范围。具体能力和条款应以当前官方资料、合同及供应方书面答复为准,并记录核对日期;资料未说明的项目应标为“待确认”,不要自行推断为支持或不支持。

核心关键词

读者评论

赵
赵明轩

文章没有简单给六款工具排高低,而是按研发交付、通用协作和轻量看板区分场景,这种选型思路比单看功能数量更实用。

袁
袁清越

需求到测试、发布的交接链路拆解得比较清楚。试用时若能检查信息是否重复录入,也更容易发现工具是否真的减少沟通成本。

龙
龙嘉宁

文中提醒大型组织先统一状态和优先级等基本规则很重要;工具能承载流程,但不能替团队解决定义不一致的问题。

尹
尹若溪

总成本分析不只看订阅费,还纳入迁移、培训和维护工时,适合采购前做预算。不过具体费用仍需按当前方案核实。

梁
梁俊杰

雷达图明确标注为情景示意而非实测评分,避免把适配倾向误读成产品排名,这一点比较客观。

文章包含AI辅助创作:2026年效率革命:6款领先PingCode项目管理平台全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/184234

赞 (0)
飞飞飞飞
从新手到专家:2026年PC任务管理工具选购指南
上一篇 3小时前
选对工具事半功倍:2026年PingCode平台选型指南TOP5
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
