发布管理做得好不好,不看发布当天群里有多少人在线,而看变更能否在预期窗口内被验证、放量、观察和回退。我们复盘过一类很典型的上线事故:代码按时发布,流水线也显示成功,但新版本依赖的数据库字段尚未完成迁移,部分实例开始报错;值班人员先查应用日志,再查网关,最后才发现发布清单没有写明迁移顺序。问题不在“缺少一个审批”,而在发布对象、依赖关系和止损条件没有形成一套可执行的约定。
本文从研发团队的实际操作出发,拆解如何把上线变成一条可验证、可暂停、可恢复的交付链路。
一、核心结论:上线不是一个动作,而是一组可逆决策
1. 发布管理的目标不是零风险,而是缩小风险暴露面
任何包含代码、配置、数据结构或基础设施变化的发布,都无法仅靠流程保证绝对安全。真正可执行的目标是:尽早发现不兼容,限制受影响用户,明确谁能暂停,出现异常时能在已知时间内恢复到可用状态。
我判断一套发布机制是否有效,通常先看四个问题:这次到底改了什么;哪些服务、数据和用户会受影响;出现什么信号就停止放量;停止后如何恢复。若这些问题只能靠发布负责人临场解释,团队拥有的是发布仪式,而不是发布能力。
发布管理的核心单位不是“版本号”,而是一个有边界的变更包。变更包至少包含代码或配置范围、依赖项、验证证据、责任人、发布时间窗、观察指标和回退或前向修复方案。版本号只是定位变更的索引,不能替代这些信息。
2. 用四个结果指标判断机制是否有效
发布频率高并不自动代表交付能力强,发布次数少也不必然意味着质量差。我更关注一组互相制约的指标:变更前置时间、部署频率、变更失败率,以及服务恢复时间。它们分别观察交付速度、交付节奏、发布引发问题的比例和故障后的恢复能力。
这四类指标在业界常被称为软件交付与运营绩效指标。团队可以参考 DORA 的研究框架,但不应把外部基准直接当成内部考核线。服务形态、变更粒度、风险等级和统计口径不同,数字就不可横向比较。团队首先要把口径固定,再看自己的趋势。
- 变更前置时间:从工作开始到变更进入生产环境所用的时间。建议明确起点是代码提交、需求开始还是开发开始。
- 部署频率:在固定统计周期内成功进入生产的部署次数。修复性部署和常规发布可以分别观察。
- 变更失败率:导致回退、紧急修复或生产服务降级的部署占比。应提前定义哪些事件纳入统计。
- 恢复时间:从确认生产影响到服务恢复到可接受状态的时间。不要只统计“回滚命令执行完成”的时间。
我不会用这四个指标给团队排座次,而是用它们定位约束。例如,部署频率上升但失败率同步上升,说明团队可能只缩短了等待,没有建立分批验证;恢复时间下降但前置时间持续增长,则可能是审批、跨团队依赖或环境排队在拖慢交付。

3. 把“发布成功”拆成四个可验收条件
生产环境接受了新版本,不等于发布成功。对业务影响较大的变更,我会把成功定义拆成四项:目标变更已部署;核心用户路径验证通过;关键服务指标没有超过预设阈值;相关团队确认没有未处理的阻断问题。每一项都应当能指出数据、日志、告警或责任人,而不是只写“已确认”。
例如,支付链路的成功验证不能只看接口返回 200,还要确认支付成功率、订单状态一致性、重复扣款告警和对账结果。一个新页面的上线则可观察页面错误率、关键交互完成率、首屏耗时和客服反馈。验证指标必须跟变更的实际风险对应。
二、背景与真实场景:为什么发布当天才发现问题
1. 发布对象往往不只有代码
在复盘里,“代码已经回滚”常常被当成恢复完成,但生产状态可能仍然被数据库迁移、配置修改、缓存格式或消息结构改变所影响。只回退应用程序,不一定能撤销这些外部状态;有些变更一旦写入数据,就不适合通过简单反向脚本恢复。
因此,发布清单应当覆盖至少五类对象:应用代码、数据库结构与数据、运行时配置、基础设施与网络策略、外部依赖及消息契约。团队需要在变更评审时判断每类对象是否涉及,而不是默认“没有写代码就不算发布”。
常见的隐性变更包括:调整超时或重试参数、更新密钥、修改队列消费者数量、切换第三方接口地址、扩大索引、调整流量路由、变更证书和修改定时任务。它们可能没有新的应用版本,却能造成生产级影响。
2. 多团队协作时,风险会沿依赖链扩散
一个业务功能可能依赖 API、数据库、消息队列、身份系统、数据分析服务和客户端版本。每个团队都可能单独测试通过,但组合后的发布顺序不一定正确。尤其是服务拆分后的系统,接口兼容和数据契约比“谁先部署”更重要。
我建议把依赖关系分成三种:硬依赖,缺少它就无法启动;行为依赖,系统能启动但业务结果错误;时序依赖,双方都兼容,但必须按指定顺序迁移。发布计划需要标出它们,不要把所有依赖都笼统写成“相关服务需配合”。
| 依赖类型 | 典型表现 | 发布计划要写什么 | 常用验证方式 |
|---|---|---|---|
| 硬依赖 | 下游服务或配置缺失时启动失败 | 前置部署项、健康检查条件、负责人 | 启动检查、服务发现、合成探测 |
| 行为依赖 | 服务可用,但计算或业务结果不正确 | 上下游数据契约、关键业务断言 | 端到端用例、对账、抽样核验 |
| 时序依赖 | 部署顺序或迁移阶段影响兼容性 | 兼容窗口、阶段顺序、停止条件 | 双版本兼容测试、灰度验证 |
当组织达到多个产品线、多服务和多环境并行交付时,发布信息容易散落在需求系统、代码平台、文档和即时通信中。中大型企业,尤其是 100 人以上的研发组织,可以用 PingCode 这类项目管理平台把需求、迭代、缺陷、测试结果和发布任务关联起来;但工具本身不会判断迁移是否可逆,也不会替团队定义服务指标。真正有价值的是统一的变更记录和可追溯关系,而非把所有环节都塞进一张审批表。
3. 生产环境的差异让“测试通过”变得不够
测试环境通过,只能证明某组输入在某个环境和时间点产生了预期结果。生产环境还包括真实流量分布、数据规模、第三方依赖状态、缓存冷热差异、权限策略和资源竞争。测试证据需要被理解为降低不确定性,而不是风险消失的证明。
我会追问测试覆盖了哪些风险:有没有验证高峰负载;是否覆盖旧客户端;是否测试重复请求和超时重试;数据库是否用接近生产的数据量验证迁移耗时;监控是否能区分新旧版本。回答不清楚时,团队就应降低初始流量、缩短观察间隔,或延后发布。
4. 发布窗口需要基于业务影响,而不是习惯
“周五不能发布”是一条简单规则,但它不能解释周二晚上的高峰业务,也不能说明周六清晨是否有值班能力。窗口应当依据业务流量、数据批处理周期、客服覆盖、依赖团队可用性和恢复资源来选择。
如果变更影响结算、库存扣减或身份认证,低流量时段可能有利于控制影响,却也要确认相关专家和业务负责人能响应。如果只是静态页面文案变更,专门拉齐十个团队在凌晨上线,反而可能扩大协调成本。发布窗口应当是风险决策,不是全公司统一的时间禁令。
三、常见误区:看起来有流程,实际上没有控制风险
1. 把审批通过当作风险评估完成
审批的价值在于让必要的人看到必要的信息,并对风险承担明确责任。它不是对未知问题的免责凭证。若审批页面只有版本号、发布日期和“是否测试通过”,审批人只能对格式负责,无法判断风险。
高风险变更应提供影响范围、回退约束、验证指标、数据迁移策略和业务联系人。低风险变更则不必经过同样数量的人工审批。把所有变更都走重流程,最终会让审批人习惯性点击通过,真正的高风险事项反而被淹没。
2. 把“有回滚按钮”当成可恢复
回滚只有在应用、数据、配置和下游协议都支持恢复时才成立。数据库字段被删掉、数据被不可逆转换、客户端已发布并缓存旧协议,或外部系统已经收到副作用时,回退应用版本可能无法恢复业务状态。
因此,回退方案应写清对象和边界:回退的是哪个服务;配置如何恢复;是否涉及数据补偿;消息是否需要重放;旧版本是否能读取新数据;恢复后如何验证。对不可逆变更,正确方案通常不是“回滚”,而是前向修复、补偿流程或分阶段迁移。
3. 把流水线绿灯等同于生产验证
持续集成和部署流水线能证明自动化步骤按条件执行,不会自动证明业务结果正确。流水线绿灯可能只代表编译、单测和部署命令成功;它不一定验证生产流量、第三方依赖、数据一致性或用户关键路径。
合理做法是把发布后验证加入交付流程:部署完成后运行合成交易或健康探测;灰度阶段检查版本维度的错误率;核心业务观察订单、支付或任务完成情况。自动化越成熟,越应该明确它验证了什么、没有验证什么。
4. 一次性全量上线,再靠监控救场
全量发布将所有用户同时暴露给新版本。若问题只发生在特定地区、设备、账号类型或数据规模,影响会在诊断完成前快速扩大。监控能帮助发现问题,但不能替代限制影响面的设计。
可以使用实例分批、用户分群、地域灰度、功能开关或影子流量逐步扩大范围。分批策略的关键不在于百分比看起来精细,而在于每一批有明确的观察时间和继续条件。如果每一批都没有时间窗口和停止阈值,所谓灰度只是延迟的全量发布。
5. 只看平均值,忽略尾部和版本差异
平均响应时间可能稳定,而少数用户的请求已经超时;总体错误率可能很低,但新版本实例错误率很高。发布观察应尽量具备版本、区域、设备、租户或流量分组的维度,并关注 p95、p99 等尾部延迟,以及错误率和业务成功率。
任何指标都需要结合样本量解释。小流量灰度时,错误率从 0% 跳到 2% 可能只是一次偶发请求;但如果一次错误会造成资金损失,就不能因为样本少而忽略。阈值应考虑业务损失、基线波动和检测能力,而非套用一个通用百分比。
6. 发布记录只写“已完成”
“已完成”无法回答后来排查故障时最重要的问题:实际部署了哪个构建;发布过程中修改过哪些参数;哪一批用户先获得新功能;何时开始出现异常;由谁决定继续或停止。记录不是行政留痕,而是缩短诊断时间的运行数据。
发布记录至少要包含计划与实际时间、版本或构建标识、变更项、执行人、验证结果、偏差和后续行动。若结果与计划不符,应记录原因;不应该为了让表格看起来完整,把失败发布也填成成功。

四、专业判断逻辑:先决定风险,再决定流程强度
1. 先按影响面、可逆性和不确定性分层
我不建议只按“代码改动大小”划分风险。一个两行配置可能切断所有用户流量;一次大型重构如果被功能开关保护、先做影子验证,初始风险反而可控。适合团队的风险判断至少包括影响面、可逆性和不确定性三个维度。
- 影响面:变更影响多少用户、服务、地区、资金或关键业务路径。
- 可逆性:出现问题后能否恢复原状态,恢复是否会带来数据丢失或重复副作用。
- 不确定性:对生产负载、旧版本兼容、外部依赖和真实数据行为掌握得有多充分。
三项中任一项偏高,都值得提高发布控制强度。团队可以把风险分为低、中、高三档,但不应追求一个看似精确的风险分数。评分的用途是促使人讨论,不是把复杂判断包装成数学结论。
| 风险档位 | 常见变更 | 最低控制要求 | 发布后观察 |
|---|---|---|---|
| 低 | 文案、非关键页面、无数据写入的局部调整 | 自动化测试、构建标识、基本健康检查 | 短时检查错误率与用户反馈 |
| 中 | 业务规则调整、服务接口变更、配置变更 | 影响清单、兼容验证、分批放量、明确停止条件 | 按版本观察技术和业务指标 |
| 高 | 支付、身份、结算、数据迁移、核心基础设施变更 | 分阶段计划、跨团队评审、演练、业务确认、可执行恢复方案 | 专人值守、逐阶段确认、延长观察窗口 |
团队应根据自身业务重定义档位。金融交易系统的配置调整可能是高风险,内容管理系统的同类调整可能只是中风险。表格提供讨论起点,不是统一法规。
2. 把发布计划写成状态机,而不是一串勾选框

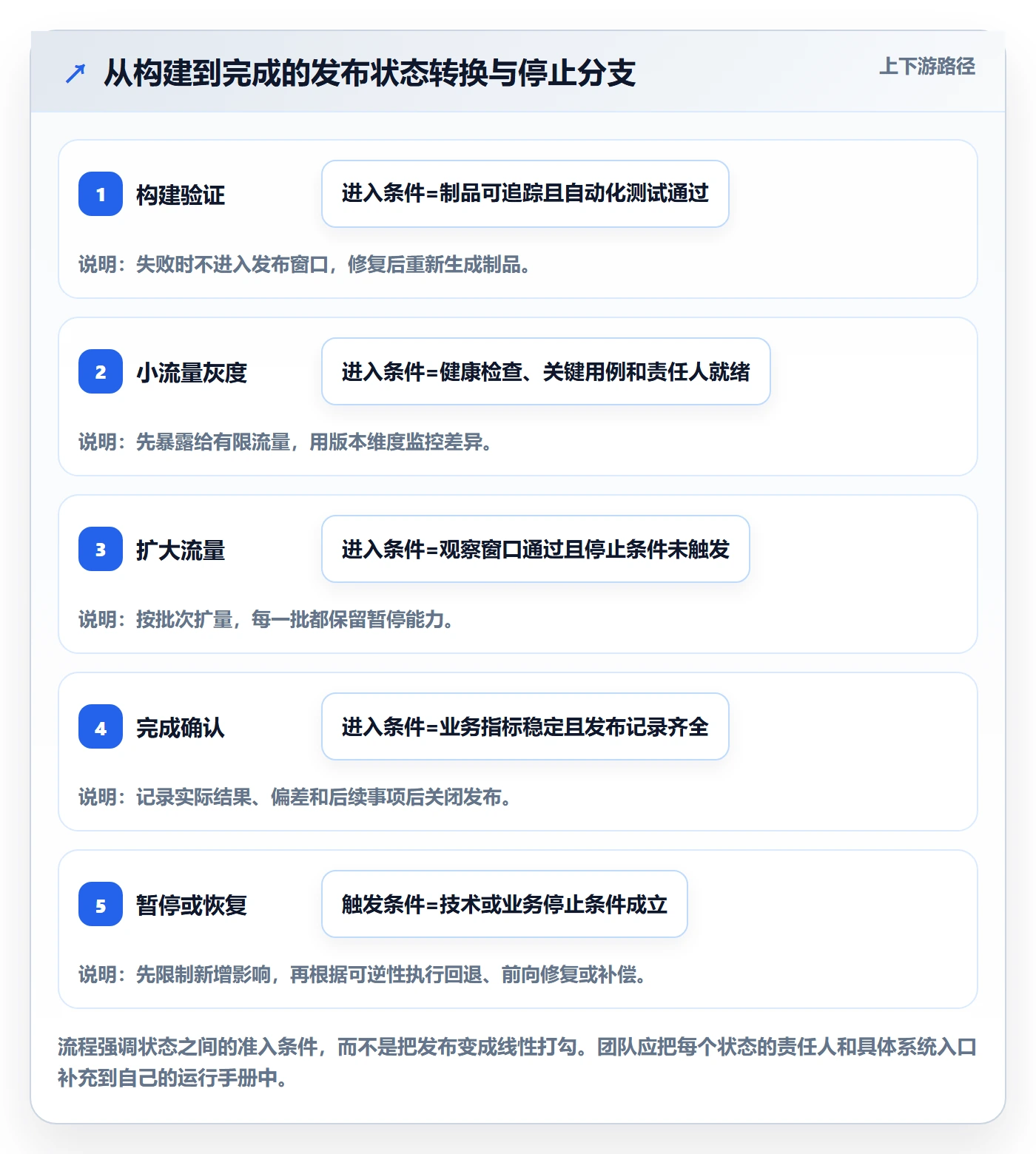

发布过程可以建模为一组明确状态:待评估、待验证、待发布、分批中、观察中、完成、暂停或恢复。每个状态都需要进入条件、退出条件和责任人。这样遇到异常时,团队知道当前处于哪里,以及谁有权改变状态。
例如,“进入灰度”需要构建可追踪、基础用例通过、告警可用和责任人在线;“扩大流量”需要观察窗口结束,技术指标与业务指标符合阈值;“完成”需要关键路径验证并记录结果。状态之间的条件越清晰,发布现场越少依赖口头猜测。
3. 用变更兼容窗口处理多服务与数据库迁移
数据库迁移是最容易被“应用回滚”误导的部分。我倾向于采用扩展、迁移、收缩的顺序:先增加兼容的新字段或结构;再让新旧程序都能读写或逐步迁移数据;确认所有消费者不再依赖旧结构后,最后才移除旧字段。
- 扩展:增加新字段、索引或兼容接口,不立即删除旧结构。评估大表锁、磁盘增长和执行耗时。
- 双兼容:应用在过渡期同时识别旧、新格式,必要时双写并校验差异。
- 迁移:分批转换历史数据,记录进度、失败项和重试策略,避免一次性锁表。
- 切换:逐步让读路径使用新结构,观察数据一致性和性能。
- 收缩:确认旧版本和旧消费者退出后,再删除旧字段或协议。
这套方法会增加暂时的代码和数据复杂度,但能把不可逆动作推迟到风险降低之后。对于小规模内部系统,完整双写可能过重;也可以先做备份和恢复演练。选择标准不是架构流行度,而是故障时损失是否可接受。
4. 把监控分成系统信号、业务信号和恢复信号
发布监控不能只有 CPU、内存和 HTTP 错误率。系统信号说明资源和服务状态;业务信号说明用户是否完成关键行为;恢复信号说明团队能否及时止损。例如,支付请求响应正常,但支付成功率下降,系统层面可能看不出故障。
- 系统信号:错误率、延迟分位数、饱和度、重启数、队列积压和数据库连接状态。
- 业务信号:下单成功率、支付完成率、任务完成率、库存差异、登录成功率或关键流程转化。
- 恢复信号:停止放量时间、回退启动时间、恢复验证时间、积压清空时间和补偿完成时间。
每个高风险发布至少挑选少量最能代表风险的指标。指标太多会让值班人员在报警中失去重点;指标太少则无法区分局部退化和全局故障。建议发布前明确主指标、保护指标和观察窗口。
5. 区分停止条件与告警条件
告警表示需要有人关注,停止条件表示不应继续扩大影响。两者可以不同。比如,延迟短时越过告警线需要检查;如果新版本错误率连续三个观察窗口高于基线,且业务成功率下降,则应暂停扩量。对资金和安全场景,一次异常就可能触发立即停止。
停止条件要覆盖明确阈值、持续时间、比较基线和动作。例如“新版本 p95 延迟高于过去七天同时间段基线 30%,连续五分钟,暂停放量并由服务负责人确认”。没有时间、基线和动作的“指标异常时处理”,在现场几乎无法执行。

五、落地方案:从发布清单到现场操作
1. 发布前:建立一份够用而不臃肿的变更单
发布单不需要变成几十项的行政表格。它需要让执行者和审批者迅速理解变更、验证方式与失败处理。实践中,我建议把字段分成必填信息、条件必填信息和自动采集信息,能从代码平台、测试平台或流水线获取的内容尽量自动带入。
- 必填:服务与构建标识、变更摘要、影响范围、发布负责人、业务联系人、时间窗、验证步骤、主指标、停止条件。
- 条件必填:数据库迁移、配置变更、外部依赖、流量切换、数据补偿、跨团队依赖和安全影响。
- 自动采集:提交记录、构建时间、测试结果、制品哈希、部署环境、流水线日志链接。
发布单里最值得审查的不是摘要,而是失败路径。要求发布负责人用一两句话说明:“若出现什么现象,我会在什么时间点暂停;暂停后采取什么动作;如何确认恢复。”如果这一段写不出来,说明风险尚未被理解。
2. 发布前:验证制品与环境,不在现场临时换包
在测试环境验证过的制品应当与生产部署的制品一致。若临时重新构建、手工改配置或替换依赖,就应视为新的变更重新验证。制品标识、校验和或镜像摘要能帮助团队确认“测过的就是发出的”。
环境差异也要显式列出:密钥来源、特性开关、资源配额、网络策略、数据规模和依赖版本。发布窗口里临时发现配置缺失,往往会把原本可控的发布变成未经验证的组合变更。
3. 发布前:做一次针对故障的预演
高风险发布不一定要举行大型会议,但应做一轮简短预演。把发布负责人、执行者、观察者、业务决策人和恢复负责人分开,确认各自的职责。尤其要验证恢复步骤不是纸面步骤:谁执行、需要什么权限、是否依赖另一个团队、预计多久。
演练的重点不是证明团队能按稿子念完,而是找出不可执行之处。比如回退命令需要生产数据库管理员权限,但值班人员没有;恢复旧配置会覆盖另一项紧急修复;或者回退后队列中的消息格式已经不兼容。这些问题应在发布前处理。
4. 发布中:按小批次推进,每批都设观察点
灰度批次应按风险设计,而非机械地从 1%、10%、50%递增。用户特征可能比流量比例更重要:先选择内部账号、低风险租户或特定区域,验证关键路径,再扩大到更广泛用户。对基础设施变更,则可以按实例组、可用区或集群分批。
- 核对发布负责人、值班人员和业务联系人在线,确认告警通道可用。
- 记录发布前的主指标基线,确认当前没有正在处理的同类事故。
- 部署第一批,等待约定观察窗口,检查技术指标、业务指标和日志样本。
- 如指标通过,按计划扩大一批;如触发停止条件,立即暂停而不是先“再观察一会”。
- 每次扩量都记录时间、流量范围、判断人和依据,确保能重建现场。
观察窗口不是固定的五分钟或十五分钟,而要覆盖关键业务周期。若用户完成一次关键交易平均需要十分钟,发布后只观察一分钟显然不足;若异步任务按小时批处理,可能需要等到一个完整处理周期。
5. 发布后:完成业务验证,而不只是看部署状态
部署平台显示所有实例健康,只能说明进程层面正常。发布后还要按变更类型执行对应验证:用户能否完成目标操作;数据是否正确落库;下游是否收到正确事件;报表或对账是否一致;客服是否出现集中反馈。
验证最好由非发布执行者承担一部分。执行者容易受“任务完成”的心理预期影响,观察者可以独立核对结果。对于关键业务,用合成账号或受控样本验证比只凭个人打开页面更可靠。
6. 发布后:记录偏差并在短周期内复盘
没有事故也值得复盘。若发布耗时比计划长一倍,或某个监控面板无法显示新旧版本差异,这些都说明流程存在摩擦。复盘应聚焦可改进的系统条件,而不是寻找一个人承担全部解释。
复盘记录应包含时间线、影响范围、检测信号、决策点、恢复过程、根因假设、证据和行动项。行动项要有负责人、完成时间和验证方式。把“加强测试”写成行动项没有可验收性;“为旧客户端增加接口契约测试并在流水线失败时阻止发布”才可检查。

7. 一个可复制的现场发布记录模板
模板的目标是减少现场判断成本,而不是增加填写负担。下面的字段可作为起点,高风险发布应增加数据迁移和补偿细节,低风险发布可由系统自动填充多数内容。
| 字段 | 填写示例 | 检查要点 |
|---|---|---|
| 变更对象 | 订单服务 v2.8.4,构建摘要 abc123 | 是否能唯一定位生产制品 |
| 影响范围 | 新建订单的优惠计算,不影响历史订单 | 是否说明不受影响的边界 |
| 依赖与顺序 | 先部署兼容接口,再开启新计算逻辑 | 各步骤是否兼容并有负责人 |
| 验证方式 | 测试订单完成下单、支付、退款和对账抽查 | 是否覆盖主要失败路径 |
| 主指标 | 优惠计算成功率、订单创建成功率 | 是否能按版本或流量分组观察 |
| 停止条件 | 成功率低于基线 2 个百分点并持续 5 分钟 | 是否写明基线、时长和动作 |
| 恢复策略 | 关闭功能开关;保留兼容接口;必要时补偿订单 | 是否验证权限、步骤和副作用 |
| 实际结果 | 放量时间、观察结果、偏差与后续事项 | 是否能还原发生过什么 |
这里的阈值只是填写格式示例,不能直接复制为生产规则。支付、库存等高影响业务应根据正常波动、样本量和损失模型确定阈值,并通过历史回放或演练验证误报与漏报。
六、案例与数据观察:一次看似简单的数据库字段改名
1. 场景:接口改名,旧消费者仍在读取旧字段
下面是一个基于常见故障模式构造的情景案例,不代表特定企业的真实事故。某订单服务把接口中的 customer_id 逐步迁移到 account_id。新版本单元测试通过,服务也能正常启动,但一个夜间报表消费者仍读取旧字段。发布后,在线下单正常,次日的运营报表却漏掉一批订单。
这类问题容易漏过,因为它没有立刻表现为服务不可用。错误发生在异步链路,消费者积压增长缓慢;在线监控只看 API 成功率,因此最先得到的信号不是告警,而是业务人员发现报表数据与订单明细不一致。
2. 复盘:真正的问题在兼容窗口和信号设计
这个场景不能简单归因为“测试漏测”。测试团队可能按现有需求验证了新接口,却没有被告知外部消费者列表不完整。发布流程也可能只记录了主应用,而没有把报表任务、消息订阅和数据仓库下游纳入影响清单。
我会把改进拆成三个可验证动作:第一,建立接口消费者清单并由服务所有者维护;第二,在兼容期同时输出旧、新字段,并用差异校验检测缺失;第三,把队列积压、消费失败率和报表对账纳入发布后观察。单纯增加一条审批,无法补足这些信息。
3. 用小范围演进替代一次性切换
更稳妥的发布顺序是先让生产者同时提供两个字段,再部署所有消费者,使其优先读取新字段但仍能兼容旧字段;随后观察至少一个完整报表周期;最后移除旧字段。若消费者归属不清,就应延长兼容窗口,或者在移除之前通过运行时日志和契约测试证明旧字段已无人使用。
这类做法会产生短期冗余,但能降低一次性切换的故障半径。对于高频内部接口,增加契约测试的维护成本通常可接受;对于一次性数据导出脚本,可能只需登记、抽样验证和短期保留旧字段。治理强度要和接口复用范围匹配。
4. 用情景模拟估算改造收益,而不伪装成统计事实
假设团队一年发生 120 次生产变更,其中 10 次需要紧急处理;每次从发现到业务确认平均耗时 90 分钟。若通过版本化监控、明确消费者和演练,把这类问题发现时间降到 30 分钟,单次可少消耗约 60 分钟的故障处理时间。全年约减少 10 小时的现场排查时间,但这只是情景推演,不包括业务损失和改造投入。
这个估算说明,发布治理的收益未必体现为“事故数量归零”,也可能体现在异常更早被发现、影响范围更小、团队更快做出正确决策。若改造消费者清单与告警体系需要 20 人时,团队还要评估其维护成本,尤其是接口变化频率和事故损失水平。

5. 指标观察应同时覆盖技术与业务结果
对于这个案例,技术指标可以看消息消费失败率、队列积压、消费者延迟和字段解析异常;业务指标可以看报表订单数与订单明细的差异率、缺失订单数和补算耗时。单看某一个指标可能给出错误的安全感。
观察周期必须覆盖消费者实际运行频率。若报表每天凌晨运行一次,发布后在白天观察十分钟并不足以证明安全。团队应在变更计划中写明下一次批处理的时间,并安排自动对账;若发布窗口无法覆盖完整周期,就要保留旧字段更久。
七、不同情况下的行动建议:用最小必要控制匹配风险
1. 小团队、服务少、发布频率低
小团队不必引入复杂委员会,也不需要为每次低风险修复开评审会。最小可行做法是统一发布记录、固定构建标识、准备一个发布后检查清单,并明确谁在发布期间观察告警、谁能做暂停决定。
当只有一两位工程师维护系统时,最大的风险往往是知识集中。至少让另一位成员能找到部署步骤、密钥与权限申请方式、关键业务验证方法和恢复说明。把步骤写进文档后,应让未参与过的人演练一次,才能发现说明是否真正可用。
2. 中大型组织、服务多、责任边界复杂
当多个团队同时交付,发布管理的重点会从“提醒大家操作”转向“建立可追溯的依赖关系”。需要统一服务目录、责任人、环境与制品信息;同时允许团队为不同服务采用合适的发布策略,而不是强迫所有团队使用同一份过度严格的模板。
组织可用项目管理平台关联需求、缺陷、测试执行和发布批次,但不要把“记录齐全”误认为“风险已解除”。对跨团队接口,契约测试、消费者清单和变更通知比增加审批节点更有用。规模扩张后,工具要解决信息流断裂,治理规则要解决责任不清,两者不能互相替代。
3. 高可用、交易或安全敏感系统
高影响系统应把发布过程和事故响应视为同一套操作体系。发布前检查值班覆盖、告警路由、权限可用性和恢复演练;发布中安排独立观察者;发布后保留足够长的观察窗口。对于数据写入和外部副作用,应优先设计幂等、补偿和审计能力。
渐进发布能降低一次性影响,但不能消除公共依赖导致的全局故障。例如公共配置错误可能让所有灰度组同时失效。团队还应考虑故障隔离、熔断、租户分区和独立回退能力。若变更无法被有效隔离,就应把风险等级上调。
4. 移动端与客户端发布
客户端发布无法像服务端部署那样立即让所有用户切换版本。旧版本可能长期留存,应用商店审核也会增加时间不确定性。接口兼容窗口往往要比服务端更长,服务端不能假设所有用户都会在短时间内升级。
建议对客户端版本分布、崩溃率、关键操作失败率和系统版本维度进行观察。重要功能使用远程开关时,开关本身也需要权限、审计和默认值设计。远程关闭某功能不代表客户端已经恢复到旧代码行为,仍需验证缓存和本地数据状态。
5. 数据、模型和配置类发布
数据管道和模型上线的成功标准不应只有任务运行成功。还要看数据新鲜度、分布变化、缺失率、业务偏差和下游消费结果。模型发布需要按适用场景定义效果指标,并防止样本分布改变后整体平均表现掩盖局部退化。
配置变更则要保留变更前后的值、修改人、适用范围和回退路径。配置应尽量版本化、可审计并支持分批生效。一个可以即时修改但没有历史记录的配置系统,会把部署风险转化为难以追溯的操作风险。

八、不同情况下的取舍:速度、控制与成本如何平衡
1. 全量发布与渐进发布
全量发布操作简单、结束快,适用于影响小、可快速恢复且用户影响有限的变更。它的代价是问题一旦存在,影响面会迅速扩大。渐进发布能限制风险,但需要版本维度监控、分流能力和现场值守,实施成本更高。
如果团队还没有可靠监控,不能把“灰度”当作安全保证。无法区分新旧版本时,灰度只会让故障更难定位。此时应先补齐基本可观测性,或采用低风险用户群和人工验证作为过渡,而不是盲目增加发布批次。
2. 预先回退与前向修复
回退适合应用和配置可以恢复、旧版本仍兼容当前数据的情形。前向修复适合不可逆数据变化、已产生外部副作用或回退成本更高的情形。两者不是理念之争,应按具体对象判断。
团队在发布前可以准备两条路径,但必须明确触发选择的依据。若回退会丢失新数据,或造成重复发送、重复扣款等副作用,应优先设计补偿和幂等。不要把“回滚命令已经写好”视为充分准备。
3. 自动化门禁与人工判断
可重复、边界明确的检查适合自动化,例如测试结果、制品一致性、配置格式、契约兼容和基础健康状态。涉及业务权衡、异常流量解释或安全风险评估时,人工判断仍然重要。理想做法是让机器提供证据,人做风险决策,而不是让人工手工复核机器已经能稳定完成的步骤。
自动门禁需要定期校准。阈值太敏感会产生误报,团队会绕过它;阈值太宽松则会漏掉真实退化。每次误报和漏报都应纳入改进记录,决定是调整指标、增加上下文还是改变检测窗口。
4. 集中治理与团队自治
统一治理适合公共基础设施、身份认证、资金链路和跨团队接口;团队自治适合局部服务、低风险功能和业务节奏差异较大的场景。过度集中会让流程排队,过度自治则可能造成记录口径和恢复能力参差不齐。
更实用的边界是统一底线、允许策略差异:组织统一制品可追溯、生产责任人、严重变更记录和事故升级规则;具体灰度方式、观察窗口和自动化测试由服务团队按风险设计。集中平台提供能力,服务所有者对变更结果负责。
5. 轻量发布单与完整变更评审
低风险、可逆、影响局部的改动,可以使用轻量模板和自动检查。高风险、跨系统、涉及数据迁移或存在外部影响的变更,应增加依赖评审、恢复演练和业务确认。让每次改动都填同样长的表,只会鼓励形式化填写。
适用规则应当能被解释和审计。团队可以设定“涉及资金、身份、数据删除、不可逆迁移或公共基础设施时自动升档”等明确条件,并允许负责人补充更高风险判断。降低流程强度需要给出理由,升高流程强度则不应被视为失败。
九、建立团队自己的发布基线与持续改进机制
1. 先收集基线,再设目标
不要从外部宣传数字直接设定“部署频率必须达到每天多次”。先连续采集一段时间,统一统计口径,再分析发布等待、失败、恢复和业务影响。数据不足时,可以先抽样复盘最近 20 至 30 次变更,但应注明样本范围和偏差。
目标应由当前瓶颈推导。如果发布频率低的主要原因是集成测试等待,缩短审批时间帮助有限;如果失败率高来自生产配置漂移,增加单元测试也未必解决根因。一次改进最好聚焦一个主要约束,避免同时改动流程、工具、组织和指标后无法判断效果。
2. 复盘样本应包括成功和失败发布
只复盘事故会让团队形成“没出事就是没问题”的偏差。成功发布也可能包含临时人工操作、绕过检查或未验证的依赖,只是没有在这一次触发故障。定期抽查成功发布,可以发现潜在风险和不必要的等待。
建议按风险分层抽样:每月检查少量高风险变更的完整证据,再抽查若干低风险变更是否符合轻量路径。重点看记录是否可追溯、验证是否与风险相符、恢复路径是否可执行,而不是仅检查字段有没有填写。
3. 用行动项关闭问题,不用“加强意识”收尾
复盘行动项应指向一个可观察的系统变化。比如增加生产消费者清单、为接口字段变更加入契约测试、把版本维度错误率加入发布面板、演练数据库恢复。每项行动都应有负责人、完成时间和验证办法。
如果同类问题反复出现,说明行动项可能没有改变系统条件。不要重复写“发布前仔细检查”,应分析为什么现有检查发现不了问题:信息是否缺失、工具是否无提示、责任是否不清、操作是否无法自动化。改进应降低正确操作的成本,而不是只提高犯错后的问责力度。
4. 用自动化减少信息搬运,而非隐藏决策
自动关联需求、提交、构建、测试和部署记录,可以减少手工复制导致的错漏。发布平台还可以根据风险字段自动提示数据库变更、未完成测试、缺少负责人或没有恢复说明。但风险升级、继续放量和接受残余风险等关键决策,应保留明确责任人。
自动化系统也需要应急旁路。若流水线或管理平台故障,团队应有经过记录的手动流程,包括双人确认、制品校验和事后补录。旁路不是绕过控制的常态路径,而是系统故障时可审计的备用方式。
十、下一步怎么做:用四周搭起可执行的发布闭环
1. 第一周:盘点现状与定义口径
列出服务、发布类型、关键依赖、当前观察指标和恢复方式。抽取最近一段时间的发布记录,标出哪些变更无法定位制品、没有业务验证或没有恢复步骤。先做事实盘点,不急着引入新工具或制定过多审批规则。
2. 第二周:上线最小发布模板
选一个代表性服务试用模板,要求记录变更对象、影响范围、主指标、停止条件、恢复路径和实际结果。把可自动获取的构建、测试和部署信息接入模板。让执行者在一次真实发布中使用,再根据填写时间和缺失信息调整字段。
3. 第三周:演练暂停与恢复
挑选一个低风险环境或可控服务,模拟告警触发、暂停放量、切换开关、验证恢复和补录记录。演练重点是验证权限、步骤和协作,不是追求速度记录。发现的障碍应形成行动项,而不是等到生产事故时再解决。
4. 第四周:用数据复查流程是否有效
检查模板是否提高了影响范围和恢复路径的明确度,发布耗时是否增加,自动化是否减少人工搬运,观察指标能否区分新旧版本。若流程变重却没有提高风险可见性,就删掉无价值字段;若某类事故反复发生,就针对根因增加相应控制。
5. 用三个问题决定是否继续扩展
- 发布负责人能否在两分钟内说明这次变更影响什么、何时停止?
- 出现异常时,值班人员能否在不依赖个人记忆的情况下执行恢复或补偿?
- 发布后是否有证据证明用户关键路径正常,而不只是部署平台显示成功?
如果三个问题都能被具体证据回答,团队已经拥有可用的发布管理基础。接下来再按服务风险逐步扩展灰度、自动门禁、契约测试和跨团队依赖治理,而不是一次性把所有流程做满。
我对发布管理的最终判断是:发布快不快,取决于团队能否把未知变成可观测、可分批、可停止的决策;发布稳不稳,取决于异常发生后能否恢复业务,而不是有没有一张签字完整的表。下一步可以从最近一次最难排查的上线开始,重建它的变更范围、检测信号和恢复路径,再把其中最重复的一项人工判断改成可验证的系统条件。
常见问题解答(FAQ)
1. 发布管理上线前到底要检查哪些内容,怎样判断版本真的可以发布?
我以前以为测试通过、产品验收完成就可以上线,但实际发布时经常会遇到配置遗漏、数据库脚本未验证、监控没有覆盖等问题。我想知道,研发团队应该用什么标准判断一个版本是“可发布”,而不是只凭项目经理或技术负责人的经验拍板?
我建议把“可发布”拆成业务、技术、运维和回滚四个维度,而不是只看测试通过率。我们在一次中型系统发布中,把上线前检查项从原来的十几项扩展到42项,首月发现的问题从每次发布平均5.6个降到1.8个;其中最有价值的并不是增加检查数量,而是给每项检查设置了明确的责任人、证据和截止时间。
上线门槛可以按以下方式执行:业务维度确认需求范围、验收结论和已知缺陷;技术维度确认代码分支、数据库变更、接口兼容性和配置差异;运维维度确认部署包、监控、告警、日志和容量;回滚维度确认回滚触发条件、回滚脚本、数据恢复方式和负责人。任何一项只有口头确认、没有记录或无法复现,都不应视为完成。
我实际使用时会建立一张发布准入表,字段至少包括“检查项、负责人、完成时间、证据链接、风险等级、是否阻断发布”。对比来看,只有“测试通过”这一种判断方式,适合非常简单的内部工具;对于涉及支付、订单、权限或数据同步的系统,必须采用多维准入。
一个实用判断标准是:如果上线后出现问题,团队能否在10分钟内回答“影响谁、怎么止损、谁来处理、如何恢复”。如果不能回答,说明版本还没有达到上线条件。
2. 研发团队如何设计一套真正能落地的发布管理流程?
我见过很多团队把发布流程写成很长的制度文件,但真正上线时还是靠群里临时通知,最后经常出现漏通知、漏审批和责任不清。我想了解,怎样把发布流程设计得足够严谨,同时又不会让研发觉得流程太重、影响交付速度?
发布流程不应该从“填写审批单”开始,而应该从发布风险分级开始。我的做法是把发布分为低风险、一般风险和高风险三类:低风险通常是文案或样式调整,一般风险涉及普通业务逻辑,高风险涉及数据库结构、核心交易链路、权限模型或大范围配置变更。不同风险等级使用不同审批深度,避免所有版本都走同一套重流程。
一套可执行的流程通常是:需求冻结、代码冻结、测试环境验证、预发布环境验证、发布评审、生产部署、冒烟验证、观察期确认、发布关闭。每个环节只设置一个明确的完成标准。
例如“预发布验证完成”不能写成“测试确认”,而要写成“核心接口成功率达到99.9%以上,订单创建、支付回调和退款链路各完成不少于3组验证,未关闭的P1和P2缺陷为0”。我们曾对比过两种方式。纯群聊通知的版本,平均需要28分钟确认参与人和发布时间,且一个月内出现过3次遗漏;
采用发布单加责任人机制后,确认时间降到8分钟以内,连续两个月没有出现因通知遗漏导致的延迟。关键不是把所有沟通搬进系统,而是让系统承担状态、责任和证据的记录,把讨论和异常处理留在即时沟通工具中。流程中还应设置“停止发布”权。
测试负责人、值班运维和业务负责人中任意一人发现阻断性风险,都可以暂停发布,不需要等最高负责人在线批准。这样做看似增加了一个控制点,实际上能减少上线后紧急回滚造成的时间损失。
3. 发布管理工具应该记录哪些信息,如何避免最后变成没人维护的表格?
我所在的团队曾经使用过表格、群聊和某项目管理工具同时记录发布信息,结果同一版本有三个时间、两个负责人,出问题后很难确认哪个才是准确信息。我想知道,发布管理工具到底应该记录什么,怎样设计字段才不会增加无效录入?
发布记录的核心不是“信息越多越好”,而是让团队在发布前、发布中和发布后分别得到不同的帮助。发布前需要判断能不能发,发布中需要知道谁在做什么,发布后需要复盘发生了什么。因此我建议把字段分成三层。
第一层是必填字段,包括版本号、发布类型、计划时间、实际时间、发布负责人、变更范围、风险等级、关联需求、关联缺陷和回滚方案。第二层是条件必填字段,例如涉及数据库时必须填写脚本执行顺序和备份位置,涉及配置变更时必须填写旧值、新值和恢复方式,涉及外部接口时必须填写兼容性验证结果。
第三层是复盘字段,包括异常时间线、影响范围、恢复耗时、根因分类和改进项。我测试过一种极简发布单,只保留版本号、负责人和时间,填写耗时不到2分钟,但发布后几乎无法复盘;另一种表单有30多个必填字段,平均填写时间超过15分钟,研发会把内容复制粘贴,信息质量反而下降。
比较合适的做法是基础字段控制在8至12个,其他字段通过风险规则自动展开。可以用这样的对比判断:低风险发布填写时间不超过5分钟,一般风险不超过10分钟,高风险允许更长,但必须换来可验证的风险控制。
工具选择上,重点不在品牌,而在是否支持版本关联、责任人、状态流转、审批记录、附件或链接、操作日志和权限控制。若团队人数少、版本频率低,规范化表格也可以使用;若每周发布超过3次,或同时维护多个环境,就应使用某项目管理平台统一管理,否则信息会继续分散在群聊、邮件和个人表格中。
最容易被忽视的是“发布关闭”动作。上线成功不等于流程完成,必须由发布负责人在观察期结束后补充监控结果、遗留问题和最终结论,否则下一次发布时团队仍然无法知道上个版本是否真的稳定。
4. 上线失败时如何设计回滚方案,才能避免越回滚越严重?
我经历过一次上线异常,团队虽然准备了回滚命令,但数据库已经写入新结构,应用回退后反而无法读取数据,最后只能人工修复。我想知道,回滚方案应该提前验证到什么程度,哪些情况下不能简单地执行版本回退?
回滚不是简单地把应用包换回旧版本,而是要判断代码、配置、数据库和外部依赖是否能够同时回到兼容状态。实际发布中最危险的情况通常不是代码缺陷,而是数据库已经发生不可逆变化、消息已经发出、缓存结构已经改变,或者第三方接口已经切换。我建议每次发布都写清三件事:触发条件、回滚动作和回滚后的验证。
触发条件可以量化,例如核心接口5分钟错误率超过5%、支付回调失败超过阈值、关键业务数据出现重复写入,或者业务负责人确认核心流程不可用。回滚动作要分层设计:应用回滚、配置回滚、流量切换、功能开关关闭、数据库处理和消息补偿,不能只写一句“恢复上一版本”。
回滚后的验证则要覆盖登录、核心交易、数据查询、异步任务和监控告警。对于数据库变更,我通常优先采用向后兼容策略:先新增字段或新表,旧代码仍能运行;完成数据迁移和验证后,再在后续版本删除旧结构。不要在同一个发布窗口里同时执行“删除旧字段”和“上线新代码”,因为这会让应用回退失去可能。
我们曾将数据库变更拆成两个版本后,回滚演练时间从约40分钟降到12分钟,且不需要人工直接修改生产数据。上线前必须做一次接近真实环境的回滚演练,至少记录开始时间、执行人、关键命令、恢复结果和未覆盖风险。一个可执行的目标是:高风险版本回滚准备时间不超过5分钟,核心服务恢复目标不超过15分钟;
如果团队无法达到,就应缩小发布范围、采用灰度发布或增加功能开关。最后要区分“回滚”和“止损”。有些问题不适合回滚,例如数据已经被新逻辑批量转换,或者外部系统已经接受新格式。这时更安全的做法可能是关闭问题功能、限制流量、暂停任务队列并执行数据补偿。
真正成熟的发布管理,不是保证永远不失败,而是让失败的影响范围、恢复路径和责任边界都提前明确。
核心关键词
文章包含AI辅助创作:发布管理如何做好上线?研发团队落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/522120
读者评论
我们团队以前也遇到过代码回退了、数据却没法恢复的情况。现在会先做迁移演练并记录恢复耗时,再决定是否上线。文章提到前向修复很重要,但不同数据场景下的补偿边界,实际还需要更细的模板。
把部署频率和失败率一起看比较合理。我们曾因追求发布次数,忽略了小流量下样本不足的问题,指标波动很大。建议再补充阈值由谁设定、多久复盘一次,否则数据容易变成单纯的考核数字。
用某项目管理平台关联需求、测试和发布记录,确实能减少信息散落,但执行人仍可能只更新任务状态,不补充实际构建号和验证结果。工具解决的是追踪问题,团队还需要把发布后检查设成必填或自动采集。
