2026年必看:6大信息科技项目管理平台亮点工具对比分析

2026年挑选信息科技项目管理平台,最容易踩的坑不是“功能不够多”,而是团队把工具上线等同于流程问题已经解决:需求仍在聊天窗口里,缺陷仍靠口头催办,管理报表还要人工拼接。比较 Jira、Azure DevOps、TAPD、PingCode、阿里云云效和 GitLab 时,我更建议先问“团队最想消除哪一种交接损耗”,再看平台能否承接这条工作流。本文不做未经验证的总分榜,也不把厂商功能描述当成独立实测结论,而是按适用场景、流程边界、部署治理和落地成本逐一分析。

一、先说结论:平台不是排名题,而是流程适配题

1. 六个平台各自更适合解决什么问题

如果团队已经使用成熟的研发工具链,希望把需求、缺陷、迭代和团队协作放进可配置的工作流,可以优先评估 Jira;如果组织以微软研发环境为主,且希望工作项、代码仓库和流水线协同,Azure DevOps 值得纳入候选。两者的选择,通常取决于现有工具链与管理方式,而不是功能列表的长短。

TAPD 更适合关注敏捷协作、产品需求与研发任务衔接的团队,尤其是已经熟悉其产品生态、希望减少上手阻力的组织。PingCode 可纳入中大型研发组织的候选范围,特别是需求、项目、测试、发布等环节需要协同治理的团队;若团队规模超过 100 人,更应重点考察跨团队权限、流程配置、管理视图与实施服务,而非只看单个项目的操作体验。

阿里云云效适合评估希望将研发协作与云上研发、代码管理或交付流程结合的团队,实际适配度取决于现有云服务和研发体系。GitLab 的突出价值在于代码仓库、协作和持续交付等研发工作流的衔接;若需求主要是复杂的项目组合管理、业务审批或跨部门资源统筹,则需要确认其项目管理能力是否足够,或是否需要搭配其他系统。

我不会给这六个平台排一个脱离场景的总名次。同一家企业里,研发团队、产品团队、供应商协作团队可能需要不同的流程深度。最合适的工具,是能覆盖关键工作流、团队愿意持续使用、组织也有能力维护的那一个。

2. 先把“必需能力”和“加分能力”分开

选型前,我会先把要求分成两层。必需能力是缺少就无法运行的条件,例如特定部署方式、身份集成、审计要求、需求到发布的追踪能力;加分能力则是能改善体验、但短期内可通过流程或其他系统补足的能力,例如个性化仪表板或某类自动化规则。

这一划分能避免一个常见误区:把功能数量多当成能力强。若团队只有 40 人、使用单一研发流程,复杂的多层审批与定制权限未必带来收益;若组织有多个研发事业部、独立权限边界和审计要求,简单看板则可能很快触顶。

团队的首要问题 优先评估方向 选型时最该验证
需求、缺陷和迭代分散在多个工具 Jira、TAPD、PingCode 工作项能否跨环节追踪,状态变更是否清楚
微软研发工具链已有较高使用率 Azure DevOps 身份、代码、工作项与流水线的实际衔接
研发流程和云上交付需要一并评估 阿里云云效 现有云资源、代码和交付工具的集成边界
代码托管与持续交付是协作主轴 GitLab 项目规划深度是否满足非代码类管理需求
需要跨部门治理、权限和管理视图 PingCode、Jira、Azure DevOps 等 多项目治理、权限粒度、审计与实施复杂度

3. 选型结论要带条件,不能只给产品名

我更认可“如果团队满足条件 A、B,先试平台 X;如果条件 C 更重要,转而评估平台 Y”这样的结论。它看似不如“冠军推荐”简单,却能让读者在实际采购时复用判断过程,也降低了因为团队条件不同而误选的风险。

正式确定候选前,还要核对产品当前版本、订阅层级、部署形态、数据存储与服务范围。功能名称相似,不代表权限模型、可用范围、实施方式或计费口径相同。本文不提供动态价格和未经核验的产品排名,采购时应以厂商当前官方文档、合同和演示确认结果为准。

2026年必看:6大信息科技项目管理平台亮点工具对比分析

二、为什么工具买了,协作问题却常常还在

1. 项目管理平台接住的是信息流,不会自动修复管理规则

我在选型讨论中最常听到的一句话是:“上个平台后,需求就不会漏了。”这句话只说对了一半。平台可以让需求有记录、有负责人、有状态、有历史,但如果团队没有明确谁有权确认需求、什么条件算验收完成、紧急变更如何处理,系统只会把原来的模糊流程数字化。

例如,产品经理在聊天工具中提出“下个版本顺便加一个导出”,研发人员把它记成任务,测试人员却不知道导出范围和异常处理规则。平台没有缺席,缺席的是明确的需求准入标准。此时增加更多字段,可能只会增加填表负担,并不能让交付变可靠。

更有效的做法是先定义最短闭环:需求提出后由谁澄清,什么信息齐备才能进入迭代,任务完成后谁验收,缺陷如何回到原需求或版本。流程先能跑通,再决定哪些环节值得自动化。

2. 交接成本藏在“系统之间”和“角色之间”

项目延误未必是某个环节效率低,常见问题是状态在交接时丢失。需求系统里写“已评审”,研发任务却没有对应版本;代码已经合并,测试任务仍处于待开发;上线完成,但变更记录没有关联到发布批次。每次交接都要人重新解释,项目管理者就会花大量时间确认“现在到底到哪一步”。

因此,平台比较不能只看单个功能是否存在,还要看工作对象之间能否建立关系。例如,需求能否关联任务,任务能否关联缺陷或代码变更,版本能否汇总相关工作项。集成可以减少重复录入,但集成的对象、触发条件、失败处理和权限继承都需要在试点中检查。

3. 管理报表是否可信,取决于一线记录是否可信

管理层经常希望在看板上即时看到项目进度、延期风险和缺陷走势。但如果团队只在周会前补填状态,报表看起来实时,数据实际是滞后的。若各小组对“完成”“阻塞”“延期”的定义不同,跨团队汇总也会变成表面精确、口径混乱。

我会把“数据能否被稳定地产生”放在报表美观之前。先统一状态定义、更新时间和责任边界,再选择汇总视图。否则,平台越容易生成图表,错误信息传播得越快。

4. 100 人以上组织,问题往往从“好不好用”转向“能不能治理”

小团队通常关心新成员是否容易上手、任务是否能快速分配;规模扩大后,新的问题会冒出来:一个需求跨多个团队时如何追踪,组织级权限由谁维护,流程变更是否影响所有项目,离职账号如何回收,管理者能否区分团队局部状态和总体风险。

对 100 人以上的研发组织,我会把跨项目治理、权限继承、审计留痕、流程模板和实施责任纳入必测项。PingCode 可以作为这类团队的候选平台之一,但是否适合,仍应通过真实项目验证配置深度、管理视图、与既有研发工具的衔接和服务边界,不能仅凭“面向中大型团队”这类定位判断。

2026年必看:6大信息科技项目管理平台亮点工具对比分析

三、六款平台逐一看:亮点、边界与验证重点

1. Jira:适合重视工作流可配置性的团队

Jira 常被纳入研发项目管理候选,原因之一是团队可以围绕工作项、状态流转、项目视图和扩展集成构建自己的工作方式。对已经形成敏捷研发习惯、希望把需求、缺陷和迭代统一管理的组织,它值得评估。

它的优势不应被简单理解为“功能多”。真正有价值的是组织可以针对不同项目配置工作流,再通过视图、字段和规则让不同角色看到各自需要的信息。不过,配置空间越大,越要设定治理边界。多个团队各自增加字段和状态后,组织级报表可能难以统一,管理员也需要承担持续维护责任。

试用时,我会选一个跨产品、研发和测试的真实迭代,检查需求能否关联任务与缺陷,状态变更是否满足团队审批,新增字段会不会让一线录入过重。还应核对具体云端或自托管方案、可用功能层级、插件依赖和维护安排;这些条件会随产品版本和采购方案变化。

适配信号:团队已经有明确的工作流,希望灵活配置并能投入管理员维护。风险信号:团队期待“买来即自动规范流程”,或插件、字段和规则没有统一负责人。

2. Azure DevOps:适合微软研发环境集中的组织

Azure DevOps 值得优先检查的场景,是企业已经在使用微软相关开发与云服务,希望工作项、代码管理和交付过程减少割裂。对这类团队来说,评价重点不是某个功能是否比其他平台多,而是身份管理、权限、代码和流水线等现有环节能否连贯运转。

试点应围绕真实交付链设计:从需求建立工作项,拆分任务,关联代码提交与构建,再检查测试结果和版本发布信息能否回到项目视图。若开发、测试与运维分别使用不同系统,也要确认跨系统连接是原生能力、配置集成还是需要定制开发。

它可能不适合只因为“已有微软账号”就被直接选定。团队还要核对实际使用的产品服务、区域可用性、许可证范围、数据治理要求和迁移成本。若使用者主要是非研发部门,工作项结构和日常操作是否自然,也要通过代表性用户试用判断。

适配信号:研发链条与微软生态关系紧密,组织愿意围绕现有工具链统一流程。风险信号:团队只想管理跨部门任务,却不需要相关研发链路,平台能力可能超出实际所需。

3. TAPD:适合评估敏捷协作与产品研发衔接的团队

TAPD 可以进入关注敏捷协作、产品需求管理和研发任务流转的候选池。评估时,我会重点看产品、研发、测试是否能基于同一组工作对象协作,而不只是比较任务看板是否直观。需求拆解、版本规划、缺陷管理和团队视图之间的衔接,决定它在日常交付中的实际价值。

团队已经使用相关产品生态时,迁移和上手成本可能是需要认真比较的因素。但“熟悉”不等于“适配”:仍须核验当前版本支持的工作流、权限与集成方式,也要询问关键功能与服务是否受套餐或部署方案限制。涉及价格、数据存储和可用能力时,应以当前合同和官方资料为准。

试点中可以选一个两周左右的迭代,跟踪需求从评审到验收的完整过程。观察产品负责人是否愿意维护需求信息,研发是否能低成本更新任务,测试是否能快速追溯版本和缺陷。如果平台记录完整,但团队每次开会仍要重新口头对状态,说明工作流设计或使用习惯还没有真正落地。

适配信号:团队需要清晰的敏捷协作闭环,并且愿意在试点中统一需求与任务口径。风险信号:只凭品牌熟悉度选型,没有核对当前部署、版本和集成条件。

4. PingCode:重点评估中大型研发组织的跨团队治理

PingCode 的候选价值,可以从需求、项目、测试与交付等研发过程是否需要形成连续管理来评估。对于 100 人以上的组织,选型重点通常不只是个人任务体验,而是多团队是否可以共享统一规则,同时保留必要的项目差异。

我会用“两个团队、一个共享版本、一个跨团队依赖”的场景做验证。需求由一个团队提出,另一个团队负责某项依赖,测试和发布由第三个角色参与。此时要观察:负责人、状态、优先级和风险信息是否可以跨项目追踪;不同团队的权限能否清楚隔离;管理者能否区分真实阻塞与单纯状态未更新。

需要特别警惕的是把“大组织管理”误解为“任何复杂流程都应该放进系统”。如果审批链条本身冗长,平台只会让冗长过程更可见。应先确定哪些控制属于合规或交付必需,哪些只是历史习惯,再评估平台配置是否能支撑,而不制造额外维护负担。

此外,需核对当前产品版本、部署选项、数据治理要求、身份集成、接口能力和实施服务范围。厂商演示可以展示理想路径,但试点最好由企业自己的管理员配置,才能发现权限模型、字段维护和变更治理的真实成本。

适配信号:多个研发团队需要统一追踪,同时又有明确的权限和流程边界。风险信号:组织尚未定义跨团队责任,却期待平台自动协调资源冲突。

5. 阿里云云效:适合把云上研发与交付一并纳入评估的团队

阿里云云效值得评估的场景,是企业希望把研发协作、代码管理和交付流程与云上研发环境结合起来。对于已经使用相关云服务的组织,集成路径可能是重要的候选理由,但具体效果取决于团队实际采用的服务、账户体系和交付架构。

评估时不要止步于“能够接入某服务”。要拆开检查代码变更怎样关联需求,构建结果怎样反馈给任务,发布记录是否能对应版本,失败任务是否能被责任人及时看见。连接数量多不代表信息闭环,真正要看的是关键状态能否减少重复录入和人工核对。

云端使用也不自动意味着治理问题已经解决。需要核对数据地域、账号权限、审计方式、网络访问、供应商管理和迁移出口等要求。若组织已有跨云架构或多个代码平台,需评估其是否能覆盖真实环境,还是只适用于某一部分研发团队。

适配信号:团队的研发与交付已有明确云上基础,且需要减少工具链之间的断点。风险信号:把云生态关联当作全部业务流程适配的证明。

6. GitLab:适合代码和交付工作流驱动的研发团队

GitLab 常被研发团队作为代码协作和持续交付流程的一部分来评估。对于以代码仓库、合并请求、自动化构建与发布为协作主轴的团队,代码变更与任务状态之间的联系,可能比传统项目看板上的功能数量更值得关注。

试点时要检查项目管理对象是否能满足团队对需求规划、跨团队依赖、缺陷追踪和管理视图的要求。若多数工作只是研发团队内部的代码交付,它可能更贴近现有工作方式;若项目涉及市场、采购、法务、外部供应商和多个审批角色,则要评估非代码协作的表达能力,必要时考虑与其他平台搭配。

另一项容易被忽略的成本是流程迁移。团队从已有代码平台或任务系统切换时,不仅要转移数据,还要重建权限、自动化规则、合并流程和历史追溯关系。采购前应拿一段有代表性的项目历史做迁移演练,而非只依据新项目演示判断迁移可行性。

适配信号:研发交付链条是主要管理对象,团队已有清晰的代码与发布规范。风险信号:把代码协作优势直接推断为全组织项目组合管理能力。

7. 把六个平台放回同一张验证清单

产品名称相同,实际可用能力可能因版本、部署和采购方案不同而变化。因此,下表不是功能承诺,而是试点应检查的维度。凡是涉及“支持”“集成”“审计”这类容易产生歧义的词,都要进一步确认是原生能力、配置能力、第三方插件还是定制开发。

平台 优先验证的场景 重点检查的边界
Jira 复杂工作流与多类工作项管理 配置治理、插件依赖、管理员维护成本
Azure DevOps 微软研发链路的连续协作 实际服务组合、许可范围、非研发角色体验
TAPD 敏捷需求、迭代和测试协作 当前版本能力、团队流程适配、迁移方式
PingCode 中大型组织的跨团队研发管理 权限、流程治理、部署条件、实施服务边界
阿里云云效 云上研发与交付协同 云服务依赖、跨平台集成、数据与账号治理
GitLab 代码、构建与发布工作流协作 复杂项目组合和非研发协作的覆盖程度

2026年必看:6大信息科技项目管理平台亮点工具对比分析

四、常见误区:看起来专业,实际容易误导选型

1. 用“功能覆盖率”代替流程是否跑得通

功能对照表经常列出需求、看板、报表、自动化、权限、测试等栏目,再用勾选符号比较。但“有功能”不等于团队能用:一个自动化规则可能需要管理员配置,一个测试模块可能无法与当前测试工具同步,一个报表可能只支持特定字段口径。

我建议把功能问题改写成任务问题:“一个需求从提出到发布,需要在哪些地方重复录入?”“一次缺陷修复,测试人员能否找到对应版本?”“项目经理如何识别跨团队依赖?”答案比抽象的功能数量更有决策价值。

2. 把“支持集成”误读为“已经无缝连接”

集成至少有几种情况:产品内置连接、官方插件、第三方插件、开放接口开发,甚至只是导入导出。它们在维护责任、升级兼容、错误处理和安全审查上差别很大。演示中成功同步一条记录,也不代表权限、附件、历史状态和失败重试都处理妥当。

试点要建立一条可复现的测试路径,并记录每一步由哪个系统负责。集成失败时,能否定位是哪一侧出错?字段映射改变后,历史记录是否会错位?这些问题往往比“是否有接口”更重要。

3. 只比许可费用,不算总拥有成本

软件费用只是总成本的一部分。完整评估至少包括订阅或许可、实施、迁移、接口开发、管理员维护、培训、流程调整与后续运维。若平台需要大量定制,采购时看起来便宜,长期维护却可能更贵;若产品价格较高,但能减少重复系统与人工核对,组织也应把节省的工作量纳入判断。

在没有统一价格、用户数、部署方式和折扣口径时,我不会编造产品间的费用差额。更稳妥的做法是向各供应商提交同一份需求清单,要求分别说明基础费用、可选模块、实施服务、迁移工作和续费条件,避免拿不同口径报价直接比较。

4. 把厂商案例或宣传指标当成自己的预期结果

厂商案例能帮助理解产品可以怎样使用,但案例的团队规模、流程成熟度、数据基线和实施投入未必与自身相同。宣传材料里的效率提升比例,也不能直接外推到另一家组织。

如果没有可复核的测量方法,不要在商业论证里承诺“上线后效率提升某个百分比”。先记录现状:平均等待时间、状态更新频率、重复录入次数、返工原因和人工汇总耗时,再用试点对照观察变化。指标变好也要检查是否来自流程变化、团队结构变化或统计口径调整。

5. 认为私有化部署等于天然合规

部署地点只是治理的一部分。合规还涉及访问控制、身份认证、日志留存、备份恢复、漏洞响应、数据导出、供应商支持和运维责任。选择私有化方案后,企业可能需要承担更多基础设施和升级维护工作;选择云服务则需要确认数据处理、区域、合同和审计安排。

因此,先把法务、安全、IT 运维和业务负责人的必需条件列清楚,再让候选平台逐项书面答复。任何无法确认的认证、部署能力或数据承诺,都应标成待核实,而不是写进选型结论里当作事实。

6. 把全组织一次性切换当成“推进力强”

一次性切换会放大迁移、培训和流程争议的风险。历史数据迁移不完整时,团队可能回到旧表格;权限设置未验证时,敏感项目可能暴露;新旧工具并行太久,又会形成双重录入。

除非组织有强制性治理要求并已经准备好迁移方案,否则更稳妥的路径通常是选一个代表性项目试点,先验证流程、权限、集成和支持机制,再按团队类型逐步推广。

四、常见误区:看起来专业,实际容易误导选型

五、专业判断逻辑:用可复核的试点代替主观印象

1. 先写清楚选型任务,而不是先开产品演示会

我会要求业务方用一页纸描述现状:参与角色、项目类型、当前工具、最常见的三个延误点、部署限制、必须保留的数据,以及谁负责平台日常管理。如果连“当前最需要改善的交接”都说不清,产品演示越多,越容易被界面和功能牵着走。

接下来把需求分为必须项、重要项和可选项。必须项要可以验证,例如“需求、任务和缺陷可以建立关联”“管理员能按角色控制项目访问”;避免写“操作简单”“报表强大”这类难以验收的形容词。

2. 先设门槛,再做场景评分

第一轮是硬门槛筛选,例如部署与安全要求、身份集成、数据迁移和关键流程支持。未过门槛的候选不应靠其他维度高分补偿。第二轮才比较上手成本、自动化能力、扩展性、管理视图和服务响应等相对项。

若组织使用评分表,建议让产品、研发、测试、IT 和采购分别评分,并记录证据来源。使用者给出的体验分与安全团队给出的合规分,本来就不是同一种判断。加权结果可以辅助讨论,但不能覆盖硬性不满足项。

3. 用同一场景、同一角色、同一数据做横向验证

候选平台试点最怕“每家都演示自己最擅长的场景”。这样比较出来的是演示质量,而不是实际适配。我的建议是准备一套相同的测试数据和操作任务:建立需求、拆任务、加入依赖、记录缺陷、关联代码或测试结果、发布版本,再从管理者视角追踪进度。

每个平台至少由产品、研发、测试和管理员角色分别参与。用户不能只由项目经理代替,管理员也不能只看厂商如何配置。实际使用者要亲自完成关键操作,记录每一步所需时间、需要补充的信息和遇到的权限限制。

4. 评分权重应反映组织风险,不追求小数点精度

以下是一个可调整的评估权重示例,不是行业标准。组织可以根据自身约束修改比例,但要避免为了让某个平台胜出而事后改权重。若有严格部署要求,部署与治理权重应显著提高;若团队规模小且流程简单,上手和维护成本可以更重要。

评估维度 示例权重 建议观察证据
核心流程适配 30% 需求、任务、缺陷、版本是否形成闭环
部署与治理 20% 权限、审计、身份、数据与运维条件
集成与迁移 15% 真实连接路径、数据映射和失败处理
一线使用成本 15% 完成核心任务所需操作与重复录入情况
管理与分析能力 10% 报表口径、跨项目视图和风险识别
总拥有成本与服务 10% 实施、培训、维护、续费和支持边界

示例权重的作用是让讨论可见,而不是制造“精确到小数”的假象。每个评分最好附上一个可复核证据,例如测试记录、合同条款、配置结果或用户访谈结论。没有证据的评分先标为待验证,不要硬填满表格。

5. 用基线和试点数据判断是否值得扩大

试点前先采集基线,建议至少观察一个完整迭代周期,避免只截取顺利的一周。可记录平均等待时长、需求信息补充次数、跨工具重复录入次数、未关联缺陷比例、项目状态人工汇总时间等。数据要说明口径,例如等待时长从“提交评审”到“评审结束”,而不是笼统写“项目效率”。

试点后仍按同一口径测量,并记录同期发生的流程调整和人员变化。如果状态更新时间改善,但返工率上升,不能简单宣布试点成功。评价应同时看速度、质量、使用负担和治理风险。

2026年必看:6大信息科技项目管理平台亮点工具对比分析

六、具体案例与数据观察:用模拟场景算清平台是否真正减负

1. 示例团队:160 人研发组织的需求交接问题

下面是一个情景模拟,用于说明怎么测量,不代表任何真实客户或平台实测结果。假设一家 160 人的研发组织由 8 个产品研发小组组成,每个小组每两周发布一次版本。团队目前用需求表格、即时通讯、代码平台和单独的缺陷系统协作,管理者每周需要人工汇总项目状态。

在试点之前,先用两周记录四类基线:每个需求在进入开发前需要补充几次信息;每次迭代人工核对状态花费多少小时;缺陷中有多少无法关联到版本或需求;跨团队依赖从提出到确认平均需要多久。这里的数字只用于展示测量方法,真实企业应由自己的历史记录得出。

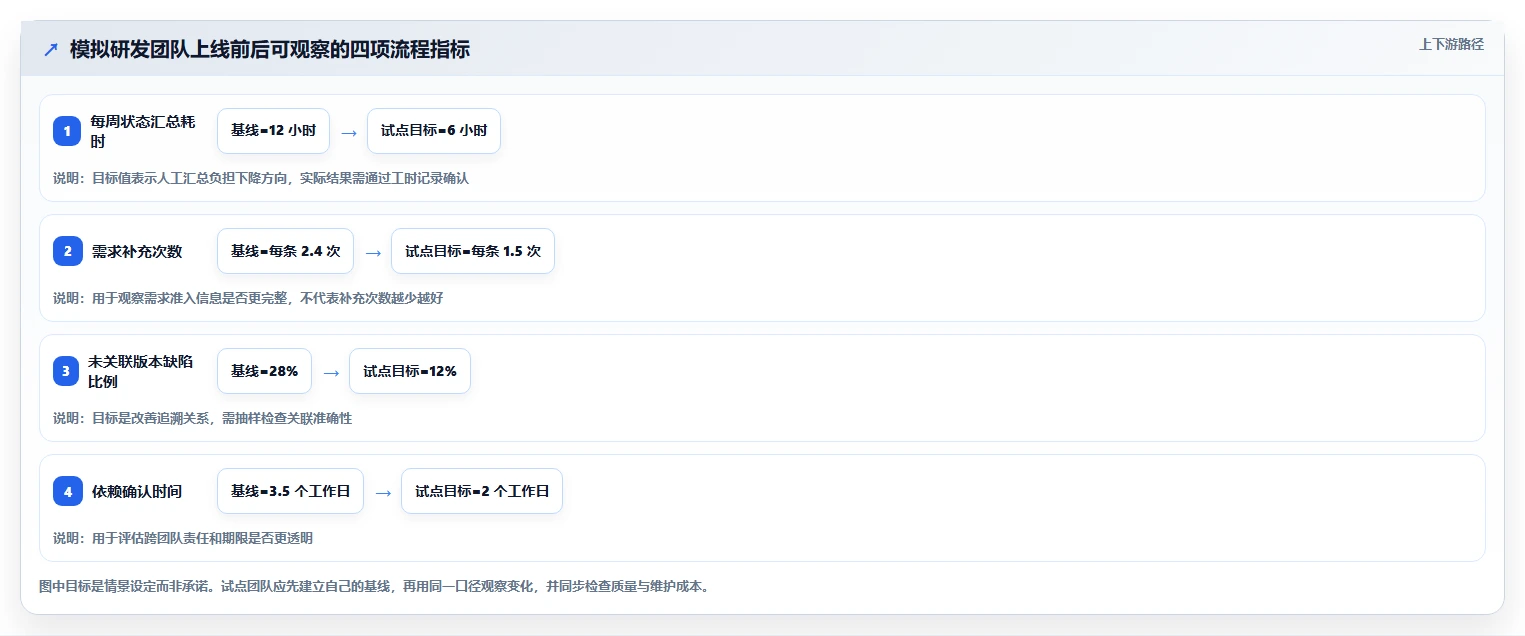

观察项目 情景模拟基线 试点目标示例 为什么值得观察
每周项目状态汇总耗时 12 小时 不高于 6 小时 反映人工收集与重复核对的负担
需求进入开发前平均补充次数 每条 2.4 次 不高于每条 1.5 次 观察需求准入信息是否更完整
未关联版本的缺陷比例 28% 不高于 12% 判断缺陷与发布追溯是否更可靠
跨团队依赖确认时间 平均 3.5 个工作日 不高于 2 个工作日 观察责任人、期限与状态是否透明

2. 试点不只比较操作速度,还要看返工与维护

假设试点后项目状态汇总从每周 12 小时降到 7 小时,但管理员每周新增 5 小时处理字段、权限和规则维护,那么组织净节省的时间不能只按报表变化计算。试点还要区分一次性的配置投入和长期重复维护,估算推广到 8 个小组后是否会线性增加工作量。

同样,如果未关联版本的缺陷比例下降,却是因为团队把所有缺陷都强制关联到一个默认版本,数据虽然更完整,含义却更差。指标需要抽样复核记录质量,不能只看数值达标。

对这类 100 人以上组织,我会让一线团队和管理员都参与试点复盘。研发人员回答“任务更新是否更顺手”,测试人员回答“缺陷追溯是否更容易”,管理员回答“规则维护是否可持续”,管理者则回答“风险是否更早暴露”。四种视角的结果不能互相替代。

3. 如何把模拟数据变成企业自己的证据

先确定口径,再确定采集方式。状态汇总耗时可以用工时记录或周报整理日志;需求补充次数可以通过需求评论与状态历史抽样;缺陷关联情况可以从项目数据中抽样检查;依赖确认时间则要统一起止事件。数据采集不必一开始就追求复杂分析,口径稳定比仪表板精致更重要。

采样时还要覆盖不同难度的项目。若只选择流程成熟、负责人积极的项目,结果容易偏乐观;若试点项目刚好赶上版本冻结或人员调整,也可能偏悲观。记录项目背景和异常事件,才能解释变化是否由平台或流程调整带来。

2026年必看:6大信息科技项目管理平台亮点工具对比分析

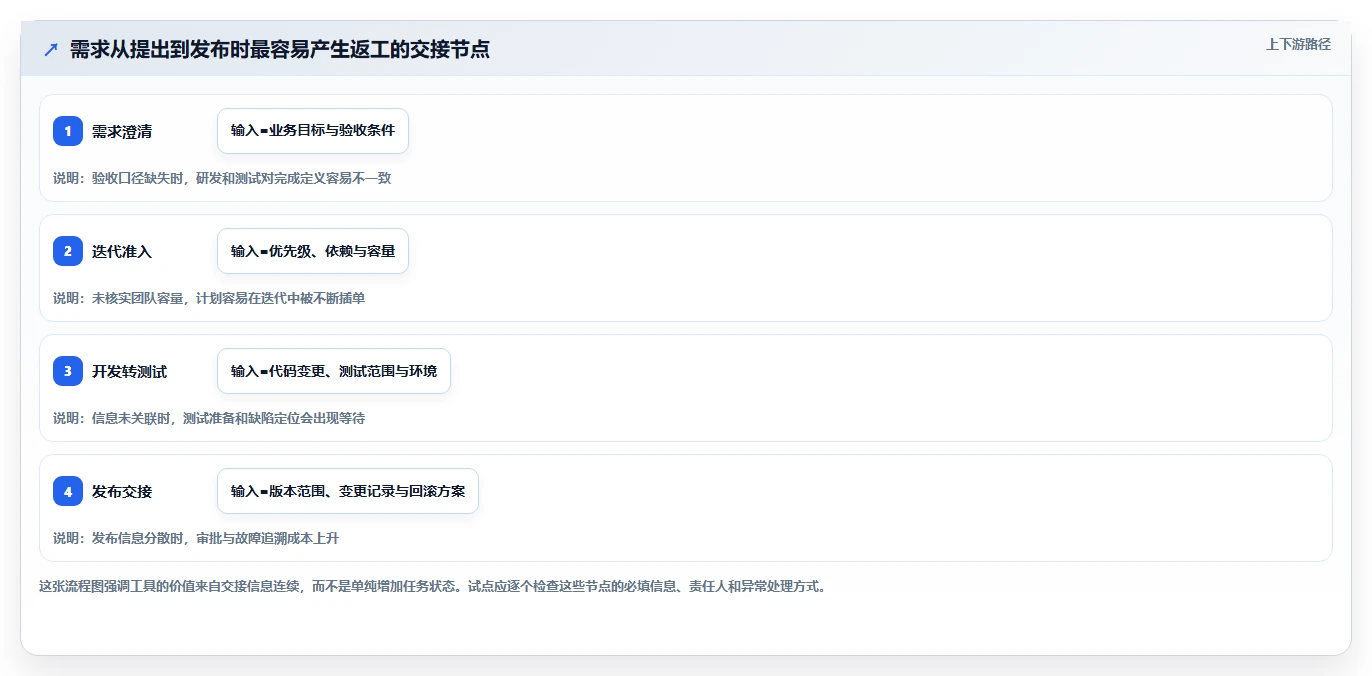

4. 一个关键反例:记录更多,不一定代表协作更好

另一个情景模拟:平台启用后,团队要求每个任务填写十多个字段,状态更新频率明显提高,但成员在多个系统重复录入,实际交付等待时间没有变化。这时平台使用率可能很高,协作质量却没有改善。判断是否减负,应观察工作流总耗时和交接返工,而不是只看任务创建数量。

有时试点的正确结果是“暂不扩大”。例如,核心流程能够跑通,但身份管理与审计要求未通过核验;或系统可以配置,但管理员工作量远超组织可承受范围。及时暂停并补齐条件,比为了完成采购目标硬推上线更专业。

七、不同情况下怎么选、怎么试

1. 小型团队:先控制流程负担和迁移复杂度

小型研发团队通常不需要一开始就建立复杂的组织级治理。先列出需求、任务、缺陷和版本管理的最低闭环,选择一款能够让团队快速形成稳定记录的工具。重点看日常操作是否顺手、是否能连接现有代码和沟通工具、管理员是否有时间维护。

试点范围可以控制在一个项目或一个研发小组,重点观测重复录入、任务更新负担和需求遗漏情况。若团队主要靠口头沟通且工作流程变化频繁,先统一最基本的状态定义,通常比增加大量自定义字段更有价值。

2. 100 人以上组织:把治理、实施与变更管理放进预算

中大型组织应把平台管理员、流程负责人、身份与安全团队纳入选型,而不是等采购完成后再安排。除了对比研发功能,还要确认组织级模板如何维护、团队权限如何申请、流程调整怎样审批,以及新员工如何培训。

PingCode、Jira、Azure DevOps 等可以进入这类组织的候选评估,但应由实际团队用跨项目场景验证。尤其是 100 人以上研发组织,要确认多团队工作项关联、角色边界和管理视图是否能适应真实组织架构,也要量化推广服务和内部管理员的持续投入。

3. 强合规或受限部署环境:先验硬门槛,再看功能

若企业有明确的本地部署、数据驻留、审计、网络隔离或供应商准入要求,第一轮就应由安全、法务和 IT 运维确认候选方案能否满足。不要先完成几十项功能评分,最后才发现部署或数据要求无法满足。

核验时要求提供与当前版本和采购方案相匹配的书面说明,必要时安排技术、安全和运维联合评审。还要考虑企业内部的备份、升级、故障响应和权限回收能力;平台可以部署,不等于组织已经具备可靠运营条件。

4. 研发工具链已经成熟:优先检查衔接,不急着推倒重来

如果团队已经有代码仓库、构建系统、测试系统和身份平台,先绘制当前数据流,找出真正的断点。新平台能否减少重复操作、保留历史追溯、覆盖关键异常流程,是比整体替换更实际的起点。

Azure DevOps、阿里云云效或 GitLab 等候选,可以按现有工具链关系进行验证,但不能因为某一项集成方便就默认整套管理问题已解决。必要时采用分阶段整合,先统一工作项与版本关联,再逐步迁移其他流程。

5. 供应商和外部团队参与较多:先看访问边界与责任归属

外部协作时,平台不只是任务看板,还承载合同边界、交付责任和信息访问。需要检查供应商能看到什么、能修改什么,账号如何开通与回收,交付物怎样留痕,内部审批与外部工作项如何区分。

建议单独建立供应商试点空间,使用非敏感但完整的流程样本测试权限、文件访问、通知和审计记录。若平台无法清晰隔离信息,不能简单用“大家配合一下”替代技术控制。

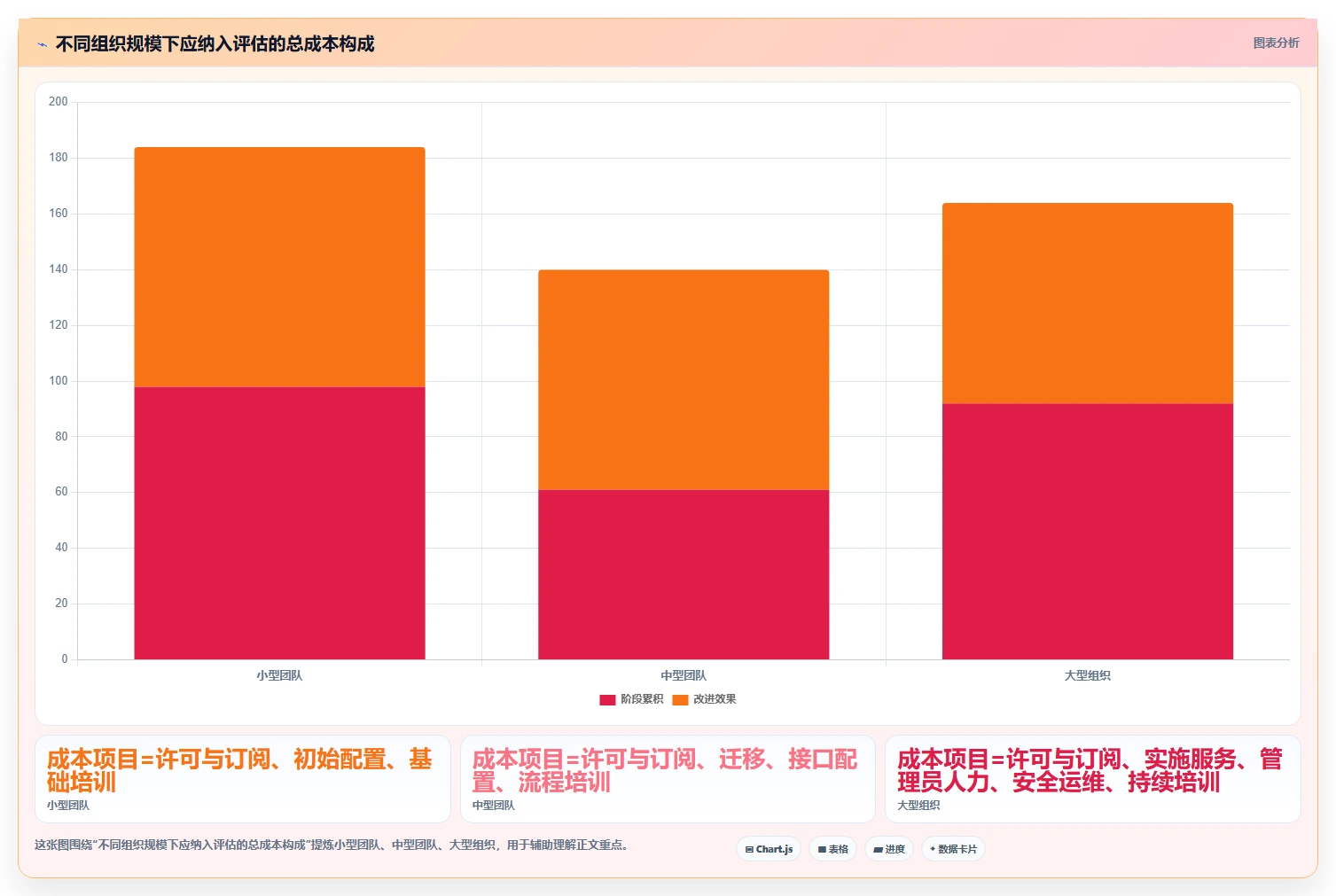

6. 预算紧张:比较总成本,不以最低报价直接决策

预算有限时,可以减少首期范围,但不要忽略迁移和维护。先确定必须上线的团队和流程,采用阶段性试点验证投入产出;向供应商统一询价口径,区分基础许可、实施、增购模块、培训、续费和支持服务。

若平台低价但需要大量定制或长期依赖外部开发,后续成本可能更高。若高阶能力当前用不上,也不应为了“以后可能需要”提前采购。预算决策应对应明确的使用范围和升级触发条件。

2026年必看:6大信息科技项目管理平台亮点工具对比分析

八、从选型到上线:一份可执行的试点步骤

1. 第一步:写下问题、基线和硬约束

在产品演示前,由业务、研发、测试、IT 和安全代表共同确认三个最痛的问题,以及不可妥协的约束。为每个问题配一个可观察指标,例如“减少状态汇总时间”,而非宽泛地写“提升项目效率”。同时记录当前数据的来源和统计口径。

建议输出一页选型说明,包括团队范围、用户角色、项目类型、现有工具、部署约束、必须迁移的数据和试点负责人。它既是筛选依据,也是后续供应商交流的统一上下文。

2. 第二步:筛掉硬条件不满足的候选

向各候选平台提交同一组问题,并要求回答适用版本、部署方式、相关套餐或服务边界。对于身份、权限、审计、数据处理、接口和服务支持,不接受只有口头承诺的结论;需要书面资料或技术验证。

硬条件不满足时及时退出,不要让演示热度影响判断。若某项暂时无法确认,应标记为待验证,安排技术交流或合同核验,再进入评分环节。

3. 第三步:准备同一份场景数据

样本不必很多,但要覆盖实际复杂度:一个需求、若干拆分任务、一个跨团队依赖、一个缺陷、一次代码或测试关联,以及一次版本发布。另准备一条变更需求和一个权限受限角色,检查正常流程之外的边界情况。

数据可使用脱敏历史记录,或依据真实流程重建的测试样本。确保各个平台使用同一内容、同一角色和同一任务目标,避免某个工具因为样本更有利而显得更适配。

4. 第四步:让代表角色亲自完成任务

产品、研发、测试、管理员和项目负责人分别完成自己需要做的操作。记录完成一项核心任务需要的步骤、时间、补充沟通、重复录入和权限申请。记录问题时描述具体路径,不要只写“体验一般”或“页面复杂”。

如果需要厂商协助配置,记录依赖的服务内容和后续维护责任。试点目标不是证明平台能被专家配置出来,而是确认企业自己的团队能否持续运转。

5. 第五步:复盘结果,并给出扩大、调整或暂停的决定

试点结束后,对照基线检查速度、质量、使用负担、治理与总成本。出现改善时,判断改善是否来自平台能力、流程调整、培训投入或人员变化;出现退步时,区分配置问题、流程问题和产品限制。

最终结论可以有三种:扩大推广、调整方案后再试,或停止评估。每种结论都要写清证据和负责人。选型不是必须选出一个“赢者”,而是找到组织可以持续运营的解决方案。

  1. 需求阶段:确认痛点、基线、团队范围与硬约束。
  2. 初筛阶段:核对部署、治理、关键流程和采购条件。
  3. 试点阶段:用同一数据与场景完成跨角色验证。
  4. 复盘阶段:对照指标,检查质量、维护和成本。
  5. 推广阶段:分团队扩围,保留培训、支持与变更管理安排。
八、从选型到上线:一份可执行的试点步骤

九、结语:先选能闭环的流程,再选承载它的平台

1. 不存在脱离条件的“六款最佳”

Jira、Azure DevOps、TAPD、PingCode、阿里云云效和 GitLab 各有值得评估的工作场景,也各有需要核实的边界。公开功能介绍可以帮助建立候选名单,却不能替代真实流程验证。尤其是价格、部署选项、版本能力、集成方式和服务范围,必须按当前采购条件核实。

真正决定项目管理平台能否长期发挥作用的,通常不是功能清单上的某一项,而是流程是否明确、数据是否连续、权限是否可治理、团队是否愿意使用、组织是否能维护。管理视图再丰富,如果一线不更新,结果仍然不可信;自动化再强,如果规则没人负责,也会逐渐失效。

2. 下一步从一条真实工作流开始

建议现在就选一个正在运行的项目,画出需求提出、评审、开发、测试、发布和复盘的交接路径,标出每次重复录入、等待和信息丢失的位置。然后用这些节点筛出两到三款候选平台,建立基线并安排同场景试点。

我的核心判断是:先找出团队最昂贵的交接,再寻找能让这次交接可追踪、可复盘、可治理的平台。当工具选择从“谁功能最多”转为“谁能以可持续成本解决当前瓶颈”,选型才真正开始服务于交付。

常见问题解答(FAQ)

1. 2026年这6大信息科技项目管理平台,应该按什么标准比较?

我在给研发团队筛工具时,最困惑的是:功能表看起来都很完整,实际用起来却可能卡在流程和权限上。我不想只看厂商列出的功能,应该用哪些维度判断平台是否适合自己的团队?

先别急着按功能数量排名。建议把比较拆成六项:需求到发布的流程覆盖、与现有研发工具的集成、权限与审计、部署方式、定制维护负担,以及总成本。对研发团队来说,流程能否连贯往往比“功能多不多”更关键:如果需求、缺陷和发布记录散落在不同系统,团队仍要靠人工同步。

可将 Jira、Azure DevOps、TAPD、PingCode、阿里云云效等纳入候选,再根据团队的技术栈和部署要求补足第六个候选。名单是调研起点,不是权威排名;逐项记录官方资料、试用观察和待确认事项,避免把厂商宣传直接当作独立结论。

2. 项目管理平台的试用,怎样才能看出真实差异?

我以前试工具时容易被演示流程带着走:看板顺滑、报表齐全,但回到日常工作,跨团队协作和权限配置才是难点。我想知道,怎样设计一个小试点,才能比较出平台在真实项目里的差异?

不要只用空白项目体验界面。选一个正在进行、规模可控的项目,准备同一组需求、任务、缺陷和发布记录,让各候选平台走一遍从需求进入、负责人分配、迭代跟踪到发布复盘的流程。建议至少覆盖两周的日常协作,并让实际使用者参与,而不只是管理员操作。

试点记录四类结果:完成关键流程所需步骤、人工重复录入次数、权限配置是否满足要求、团队成员能否独立完成常用操作。这里的两周是建议的观察周期,不是效果保证;应先记录团队现状,再比较试点结果,不能把主观感受包装成效率提升百分比。

3. 云端、私有化和本地部署,信息科技团队该怎么选?

我所在的团队既在意协作方便,也担心数据和审计要求,看到“支持企业部署”时常不知道具体指什么。我应该先问供应商哪些问题,才能避免签约后才发现部署条件或安全能力不符合要求?

先把必须满足的约束写清楚:数据存放区域、身份认证方式、权限粒度、操作审计、备份与恢复要求,以及是否允许外部协作者访问。再逐项核实产品当前版本实际支持的部署形态,确认功能是否因版本、套餐或部署方式而不同;“支持私有化”不等于所有功能都能在私有环境中使用。

采购前要求对方提供对应版本的部署说明、安全文档和合同条款,并用测试账号验证关键权限和审计记录。若资料未公开或口径不清,应标注“需书面确认”,不要仅凭销售演示作出合规判断。

4. 比较6款平台时,怎样算清订阅费以外的真实成本?

我担心只看每人每月的价格会低估项目预算,因为迁移、培训和接口开发也可能花不少时间。做选型时,我该怎么把这些隐性投入放进同一张表里,避免买了之后才发现维护负担超出预期?

把成本分成一次性投入和持续投入。一次性项目包括数据清理与迁移、流程配置、接口开发和培训;持续项目包括订阅或授权、系统维护、版本升级、管理员工时及新增团队带来的费用。价格、免费额度和部署报价变化较快,应以查询当日的官方页面或书面报价为准,未公开的项目标记为“需询价”。

比较时可用同一假设场景,例如团队人数、项目数量、需要接入的系统和部署要求,分别填入六个平台的费用与待确认项。除了金额,还要估算维护责任由谁承担;一个订阅便宜、却需要长期定制和人工对账的平台,未必拥有更低的总拥有成本。

核心关键词

读者评论

黎
黎昕

文章没有简单给平台排高低,而是按团队工作重心给出评估方向,这种选型思路比较实际。

周
周静怡

文中强调先梳理需求准入、验收和缺陷流转规则,再配置工具,能避免把流程问题变成更多填表工作。

黎
黎静怡

集成是否可靠不能只看功能介绍,需求、代码、测试和发布之间的关联,确实适合用真实迭代验证。

龙
龙嘉宁

对百人以上团队来说,权限、审计和跨项目治理往往比单个看板好不好用更关键,这部分提醒很有参考价值。

夏
夏星宇

关于版本、部署方式和订阅范围要以当前资料核实的建议很必要,文章也没有把定性比较包装成实测排名。

文章包含AI辅助创作:2026年必看:6大信息科技项目管理平台亮点工具对比分析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/176696
