制造企业选研发管理平台,最容易踩的坑不是选错某个功能,而是把研发协同、产品生命周期管理和项目管理当成同一类软件比较:演示时六家都能展示任务、流程和报表,真正上线后却可能发现,设计变更追不到生产、物料数据对不上,或者研发团队嫌流程太重而回到表格。本文不做缺少依据的“第一名”排名,而是把六款工具放进不同业务边界中,给出能用于初筛、演示和试点的判断方法。
2026年制造业研发管理平台选型指南:6款主流工具对比分析
一、先讲核心结论:先确定系统边界,再比较六款工具
1. 制造业研发管理平台不是一个单一品类
采购团队口中的“研发管理平台”,至少可能指三类系统。第一类以产品数据和工程变更为中心,管理物料、图纸、BOM、版本与配置;第二类以研发流程为中心,管理需求、任务、测试、缺陷和交付;第三类以企业业务协同为中心,连接研发与ERP、制造、供应链等环节。
三类系统会出现功能重叠,但它们的主数据、流程责任和实施复杂度并不相同。若把产品生命周期管理(PLM)平台与研发协同工具放在一张功能表里,单看“是否支持任务管理、是否支持审批”,很容易得到错误结论。真正要问的是:哪套系统负责哪类数据,谁是数据主责方,变更从哪里发起、最终在哪里生效?
因此,本文选取 Siemens Teamcenter、PTC Windchill、Dassault Systèmes ENOVIA、SAP PLM、鼎捷PLM和PingCode作为六个对照对象。它们覆盖产品数据管理、PLM、企业流程协同与研发工作管理等不同侧重点,不是六款完全同类、可以按功能总分直接排位的产品。
2. 选型结论要按业务复杂度分层
如果企业的核心问题是图纸、物料、BOM、工程变更和产品配置的准确性,应优先验证PLM类平台与现有CAD、ERP、制造系统的衔接。如果主要痛点是跨团队需求、项目、任务、测试和研发过程透明度,则应优先验证研发工作管理平台,而不是先采购覆盖面很大的产品数据系统。
如果企业需要把研发决策、产品结构、制造准备和企业资源计划连成闭环,重点就不再是“哪个工具功能最多”,而是系统架构、主数据治理、接口责任、实施伙伴能力和变更治理是否可控。此类项目的成败,往往比单个模块的功能清单更依赖组织准备。
| 企业当前的主要问题 | 优先评估的工具类别 | 演示时必须验证 | 容易忽略的边界 |
|---|---|---|---|
| 图纸、物料、BOM和变更版本混乱 | PLM或产品数据管理平台 | 版本、基线、变更影响范围、发布状态 | CAD数据治理和ERP物料编码责任 |
| 需求、项目、任务、测试分散在多个工具 | 研发工作管理平台 | 需求追踪、任务协作、测试与交付关联 | 是否需要管理工程图纸和物料主数据 |
| 研发与生产、采购、质量衔接困难 | PLM与企业业务系统协同方案 | 变更传递、数据主责、异常反馈闭环 | 集成项目的范围、费用和持续维护责任 |
| 流程依赖邮件和人工催办 | 流程管理或研发协同平台 | 流程配置、权限、审计记录、异常处理 | 流程上线后的运营和持续优化机制 |
下图是选型初筛的情景决策示意,不是市场份额,也不是六款产品的排名。它说明不同痛点应先验证的业务能力不同,采购团队可先用它筛掉不在解决范围内的功能讨论。

3. 六款工具不做未经验证的总分排名
本文不提供“综合评分9.5分”一类数字,因为目前没有可复核的同口径试用测试、相同规模的客户样本、统一价格报价和独立性能测试。把厂商宣传页上的功能描述转换成分数,会制造精确感,却不能提高决策质量。
下文的比较重点是公开定位与选型时需要核验的事项。具体版本、部署选项、模块范围、接口条件、实施能力和报价均可能随合同、地区、伙伴及产品版本变化。签约前应以厂商正式文档、演示环境、合同附件和项目范围说明为准。
二、背景和真实场景:研发系统真正难在跨部门交接
1. 一个工程变更,可能同时触发四种管理问题
以一家生产定制设备的企业为例:研发部门修改关键零部件,工程师更新图纸,项目经理调整交付计划,采购需要确认新物料是否可下单,生产则要判断在制品和工艺文件是否受影响。看起来是一次图纸变更,实际牵涉产品结构、版本、供应链、计划和现场执行。
如果工程师只在邮件里发新版图纸,采购可能仍按旧编码询价;如果项目任务已完成,但变更没有同步到物料主数据,项目看板显示“已关闭”也不等于产品数据已经正确。制造业研发系统的价值,不是把审批搬到线上,而是让数据、责任与生效条件能沿着业务链条一起移动。
这种场景常见的断点并非系统完全没有,而是系统之间没有明确的数据主责。例如,研发在PLM维护物料,ERP又允许采购人员修改同一字段;项目工具记录交付日期,生产计划系统则维护另一套日期。系统越多,如果没有定义谁负责创建、审核、发布和消费数据,重复录入和冲突反而会增加。
2. “研发管理”要拆成数据流、流程流和决策流
数据流回答对象是什么、当前版本是什么、谁能修改。常见对象包括需求、产品结构、零部件、图纸、软件版本、工艺文件和测试记录。
流程流回答工作如何推进、谁负责、什么条件下可以流转。它包括需求评审、设计评审、工程变更、验证测试、发布和问题闭环。
决策流回答管理者如何知道风险、如何配置资源、如何判断项目是否可交付。它需要聚合进度、依赖、质量、变更影响和资源负载,而不是只展示一张漂亮的仪表盘。
许多选型演示只展示流程流:提交、审批、完成。制造企业却更需要追问数据流和决策流:审批通过后,哪些对象被更新?更新失败怎么办?管理者如何识别影响范围?这三个问题答不清,流程演示越顺畅,越可能掩盖系统边界问题。
3. 先画一条真实产品链路,而不是先画组织架构
我建议选取一条有代表性的产品链路来做选型样本,至少包含需求、设计对象、变更、验证、发布,以及与采购或生产相关的一个交接节点。组织架构图只能说明谁属于哪个部门,无法说明一条变更如何穿过部门边界。
产品链路也不必一开始覆盖全公司。优先选择变更频繁、协作部门多、返工代价高、但业务范围相对可控的产品族。若直接拿最复杂的集团级流程做首个试点,项目很容易被历史例外和组织争议拖住;若样本太简单,又无法验证真正的集成难题。

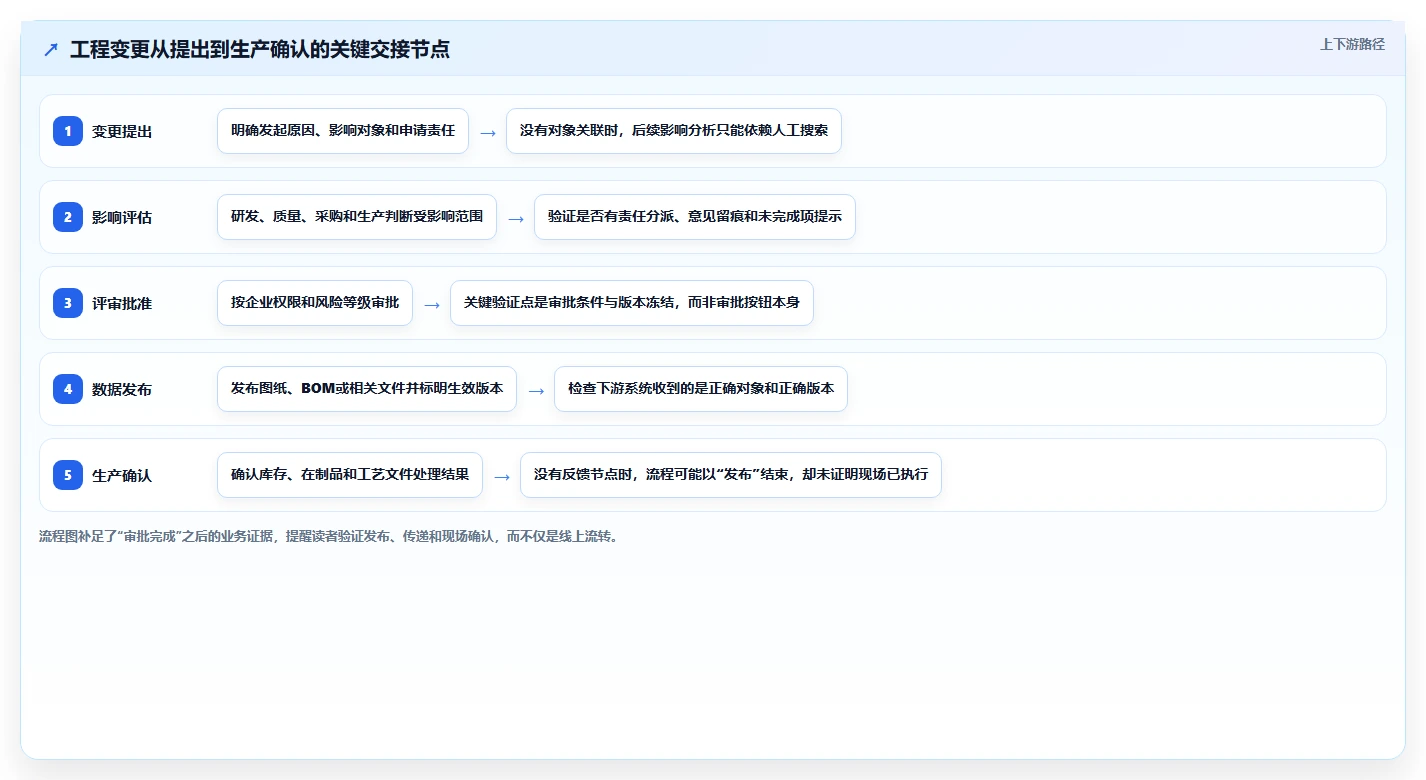

下图为一条工程变更链路的过程示意。它不是对任何产品能力的承诺,企业应把自己的系统名称、责任人、数据对象和异常路径补进流程图,再让厂商在相同脚本下演示。

三、六款主流工具对比:比较定位、边界和核验重点
1. Siemens Teamcenter:适合重点核验产品数据与生命周期协同
Teamcenter通常被纳入大型产品生命周期管理方案的候选范围。对于产品结构复杂、工程数据关联多、研发环节跨地域或跨组织的制造企业,评估重点应放在产品数据模型、版本与配置管理、变更流程,以及与设计工具和企业系统的衔接上。
采购时不要只问“能不能管理BOM”,而要给出企业真实的产品结构样本:多视图如何维护?工程BOM与制造BOM之间如何转换?替代件、选配件、有效期和变更前后版本怎样表达?哪些数据由系统标准能力承载,哪些需要项目定制?这些问题比看一张功能列表更能暴露适配程度。
需要特别评估的是实施范围与治理成本。复杂产品数据平台可能同时要求统一编码、数据清理、角色治理和流程标准化。如果企业尚未决定谁有权发布产品结构,软件上线不会自动消除争议,只会让争议从邮件转移到配置和权限里。
2. PTC Windchill:重点核验工程数据关联和配置管理
Windchill是制造业选型中常见的PLM候选产品之一。对于需要管理工程对象、产品结构、变更过程以及设计协作的企业,演示验证应聚焦对象之间的关联是否能匹配实际工作,而不仅是某个对象页面上是否有字段。
建议用一组真实工程对象检查设计版本、零部件、文档、问题记录、变更单之间的关联链路,并在演示中加入一个“变更已批准、下游对象尚未完成更新”的异常场景。若系统只展示正常路径,采购方看不到异常如何被发现、升级和关闭,也就难以估算上线后的运营工作量。
还要核验现有CAD、ERP、身份认证和文件体系的连接方式。接口是否由标准连接器支持、需要何种版本条件、由哪一方承担故障排查、升级后谁负责回归测试,都应形成书面答案。不要用“支持集成”四个字代替接口范围和责任边界。
3. Dassault Systèmes ENOVIA:重点看协同范围与产品数据闭环
ENOVIA可作为产品生命周期与协同管理方向的候选方案进行评估。对于已有相关设计环境、并希望加强产品数据协同的企业,关键问题不是某个模块名称是否熟悉,而是团队现有的数据对象、流程角色和工具组合能否在整体架构中连贯工作。
演示脚本应包括产品结构变更、评审意见、版本发布和跨角色查看权限。若企业涉及多业务单元、供应商协同或多个工程团队,还要检查数据可见范围、外部协作方式、权限继承逻辑和过程留痕能否满足实际治理要求。
这一类平台的风险通常不只来自软件配置,还来自采用范围膨胀:团队试图在首期同时解决产品数据、项目管理、供应商协作和管理报表,最终增加项目周期与组织协调成本。建议将首期目标限定为一条产品链路和少数关键对象,其他能力进入明确的后续路线图。
4. SAP PLM:重点核验与企业资源计划环境的业务衔接
对已使用SAP企业资源计划体系的制造企业而言,SAP PLM相关能力可能进入候选范围,尤其需要评估产品数据、工程流程与企业业务数据之间的衔接方式。这里不能简单推导为“同一厂商就一定集成更容易”,实际还取决于企业版本、模块范围、主数据架构和实施方案。
建议核验物料、工程变更、文档、采购和生产相关对象的责任边界。哪些数据在PLM侧发起并发布,哪些数据在资源计划系统侧维护?重复字段如何同步?审批通过但下游校验失败时,状态如何回滚或补偿?这些是比“是否有接口”更具采购价值的问题。
若企业没有统一物料编码、主数据质量较差,或不同业务单元的流程差异很大,先做数据与流程盘点通常比直接进入系统配置更划算。否则项目可能将历史数据不一致固化成新系统里的规则,后续清理的成本会更高。
5. 鼎捷PLM:重点核验本地流程、行业适配与实施服务
鼎捷PLM可纳入制造企业候选名单,评估时应把本地业务流程适配、现有企业系统衔接、服务团队能力和实施边界放在同一张清单中。产品介绍中的行业案例可以作为进一步访谈的线索,但不能单凭案例数量推断与本企业的适配度。
演示时建议提供企业自己的物料、图纸、审批层级和变更规则,请厂商说明哪些能力可通过标准配置实现,哪些需要二次开发,哪些需要企业调整流程。更关键的是要求把定制项写进方案:开发责任、测试范围、升级兼容、验收标准和后续维护费用都应明确。
对中型制造企业而言,服务响应与实施团队稳定性可能比一项边缘功能更重要。应核实项目经理、顾问和接口工程师是否已确定,是否有可参考的相似项目交付范围,并在合同中说明关键人员变更、里程碑验收和问题升级机制。
6. PingCode:重点核验研发工作管理,不要默认它替代PLM
PingCode适合作为研发工作管理方向的候选工具进行评估,尤其是企业希望把需求、项目、任务、测试和研发协同放进相对统一的工作流程中时。其适用对象可包括中大型企业和100人以上的研发组织;具体是否适配,仍应由流程复杂度、用户规模、权限要求和系统集成需求决定,而不能只看人数门槛。
对于制造企业,最需要厘清的是它与PLM的分工:研发工作平台可以管理需求、任务、缺陷、测试和交付协作,但不应在没有验证的情况下被当作工程BOM、CAD文件、物料主数据或产品配置管理的替代品。若企业主要痛点是图纸版本和工程变更控制,演示一个任务看板不能证明核心问题已解决。
反过来,如果企业已经有PLM和ERP,研发团队仍依赖表格管理需求、项目和验证工作,那么研发工作管理工具可能补足协作与过程透明度。此时应重点验证需求到设计任务、缺陷、测试结果和版本发布之间能否建立可追踪关系,以及与现有代码仓库、测试工具、身份体系或数据平台的集成边界。
选择这类工具时,还应测试使用门槛。流程设计得再完整,如果录入负担过重、角色权限难以理解、移动端或跨部门协作不符合实际工作习惯,团队就会维护“系统里的状态”和“真实项目的状态”两套账。试点阶段需要观察持续使用,而不只是一次培训后的操作表现。
| 工具 | 主要评估方向 | 演示优先级 | 需要特别核验 | 不应直接假设 |
|---|---|---|---|---|
| Siemens Teamcenter | 产品数据、生命周期流程、复杂产品协同 | 产品结构、版本、变更影响、系统集成 | 数据治理、配置复杂度、实施范围 | 部署与定制成本适合所有规模企业 |
| PTC Windchill | 工程对象关联、产品结构和配置管理 | 设计对象、变更链路、异常状态处理 | 接口条件、版本兼容、升级回归责任 | 宣传中的集成能力等于本企业可直接使用 |
| Dassault Systèmes ENOVIA | 产品生命周期协同与数据闭环 | 权限、跨团队协作、对象追踪 | 现有工具组合、首期范围、采用成本 | 已有设计环境就意味着全流程天然打通 |
| SAP PLM | 工程数据与企业业务流程衔接 | 物料、变更、采购与生产对象边界 | 版本、模块、主数据和实施方案 | 同一生态即可免除接口和治理工作 |
| 鼎捷PLM | 制造业流程适配与本地实施服务 | 企业实际流程、定制范围、实施团队 | 标准能力、二次开发和长期维护 | 案例行业相近就等于流程完全相同 |
| PingCode | 需求、项目、任务、测试与研发协同 | 端到端追踪、权限、集成和采用体验 | 与PLM的职责边界、制造数据管理需求 | 研发协同平台自动覆盖工程数据管理 |
本表是选型核验矩阵,不是产品能力的最终认证。产品配置、版本与服务政策可能变化;采购团队应要求厂商针对同一演示脚本作答,并将未确认项记录为待验证,而不是把“不清楚”默认解释为“支持”。

四、常见误区:功能表看起来完整,不代表选型判断完整
1. 把“都能做”误认为“都适合”
产品演示中常见的任务、审批、报表和权限,不能说明底层数据模型和业务对象相同。比如某个平台可以创建一个名为“BOM”的表单,不代表它具备产品结构版本、有效性、配置、替代件和工程变更的完整治理能力。
对比时应把功能名称改写成业务动作:谁创建对象、谁修改、如何审核、什么条件下发布、下游收到什么、失败如何恢复。这样可以把“功能是否存在”转为“业务是否跑通”。
2. 把接口清单当成集成完成证明
“支持ERP集成”可能只代表可以通过接口传输部分字段,不必然代表具备双向同步、异常重试、版本校验、权限映射和升级兼容。接口对接最容易被低估,因为前期演示通常展示成功路径,实际运行却要处理编码不匹配、字段缺失、消息延迟和下游系统不可用。
建议每个关键接口都记录五项:传输对象、触发条件、数据主责方、错误处理方式、日常维护责任人。再把每项标成标准功能、配置、定制或第三方集成。没有这一层拆解,项目预算和上线风险都容易被低估。
3. 把“可定制”当成适配能力的充分证据
“可定制”需要进一步拆成配置、扩展、二次开发和外围集成。配置通常影响较小,二次开发则可能增加测试、升级和维护负担。厂商演示能做出来,不等于企业未来能以可接受的成本长期维护。
对每项定制需求,应追问:为什么标准流程不满足?修改会影响哪些角色和数据?升级时如何回归?谁拥有代码与配置文档?服务合同结束后由谁维护?这些问题有时会让企业发现,调整内部流程比开发特殊功能更经济。
4. 用“上线速度”代替“持续采用”
系统按计划上线,只能证明项目完成了一个阶段,不能证明员工持续使用。研发人员可能在系统里更新状态,却继续用即时消息讨论关键决策;管理者可能定期查看报表,但团队仍维护另一张进度表。双轨运行会把真实数据质量问题掩盖起来。
试点需要观察使用行为:关键对象是否按规则创建、变更记录是否完整、问题能否在流程内闭环、例外事项是否被记录。与其只问“培训覆盖多少人”,不如看一段时间内关键流程的完整率、返工原因和人工补录工作量。
5. 把“用户数量”直接当成产品适配结论
用户规模能影响许可、权限和管理方式,但不能单独决定产品适合与否。一个120人的研发团队,如果产品结构简单、流程单一,需求与一个跨地区、多事业部、强配置产品的团队完全不同。人数相同,不代表数据复杂度、合规要求和集成范围相同。
同理,人数较少也不意味着一定应该选择轻量工具。若产品有严格的配置管理、复杂工程变更和供应链协同要求,核心问题在于数据治理与业务风险,而非只在座席数上做减法。
6. 用厂商案例替代自己的验证
公开案例可以证明某类业务曾经采用过某种方案,但不能自动证明项目效果由软件单独带来。案例可能涉及不同版本、不同实施伙伴、不同定制范围和不同组织基础。企业应把案例当成访谈线索,而不是效果保证。
若厂商宣称“效率提升30%”或“交付周期缩短一半”,应继续询问指标定义、基线时间、样本项目数量、统计周期、改善范围以及是否同时改变了组织流程。没有口径的数据不适合作为采购收益测算依据。

五、专业判断逻辑:把选型拆成六个可验证问题
1. 先判断主数据由谁负责
先列出企业最重要的研发对象,例如需求、零部件、图纸、软件版本、测试记录、变更单和产品配置。对每个对象标明创建系统、修改系统、审批责任、发布位置和消费方。若同一个对象在两个系统都能自由修改,就要明确主责与同步规则。
这一步往往比功能打分更有价值。因为当系统主数据边界不清时,工具之间会互相覆盖、反复同步,最终由员工在表格里人工判定“哪个版本才是真的”。平台选型必须先服务于数据责任设计,而不是试图用平台替代管理决策。
2. 再判断流程差异该被标准化还是保留
制造企业经常存在多个产品线、事业部和地区,流程差异不一定都是问题。选型时要区分法规或质量要求带来的必要差异、历史习惯形成的非必要差异,以及因系统能力不足产生的绕行流程。
建议把流程差异分成三类:必须保留、可统一、待试点验证。若一开始要求平台容纳所有历史例外,配置和维护会变复杂;若强行统一所有流程,也可能破坏真实业务控制点。合理做法是先统一关键数据与变更原则,再决定哪些执行步骤允许差异。
3. 评估集成时,关注失败路径而不只看成功演示
接口演示应至少覆盖正常传输、重复消息、字段不完整、下游系统暂不可用、数据冲突和人工补偿六种情况。制造现场的风险常来自例外情况:系统提示失败后谁处理?处理完成后如何重放?是否保留原始消息和修正记录?是否可能出现部分成功却显示整体完成?
请厂商提供接口清单、数据映射样例、错误日志样例和升级测试责任说明。对于关键链路,还应明确监控、告警、重试、对账和人工处置的运行方式。若对方只展示“接口连通”,就需要把技术验证列为试点条件。
4. 把总体拥有成本拆成一次性与持续性成本
软件采购预算至少要拆成许可或订阅、实施服务、数据治理、接口开发、定制开发、测试、培训、运维、升级和内部项目团队投入。仅比较报价单总额,很容易漏掉企业承担的内部成本。
实际评估时,建议让厂商按相同项目边界报价,并清楚标注用户数、模块、环境、实施范围、接口数量、定制假设和服务期限。价格保密或需询价并不影响比较,只要各家采用同一口径,并把未报价项列为风险。
| 成本项目 | 一次性或持续性 | 采购时要确认 | 常见漏项 |
|---|---|---|---|
| 软件许可或订阅 | 持续性为主 | 计费对象、模块、用户范围和续费条件 | 测试环境、外部协作账号、扩容规则 |
| 实施与流程配置 | 一次性为主 | 交付物、里程碑、验收和顾问投入 | 业务盘点、数据清理和培训材料 |
| 接口与数据迁移 | 一次性开发加持续维护 | 接口数量、映射范围、异常处理责任 | 历史数据质量、版本升级回归 |
| 定制开发 | 一次性开发加长期维护 | 代码归属、升级兼容和维护报价 | 测试环境、技术文档、人员更替交接 |
| 内部运营投入 | 持续性 | 产品负责人、管理员和流程所有者投入 | 主数据治理、用户支持和规则迭代 |
下图为预算结构的情景模拟示意,不代表任何厂商报价或行业平均值。它用于提醒项目团队把软件费之外的实施、数据、接口和内部运营投入纳入立项测算。

5. 选择评估指标时,优先看过程质量而非单一效率数字
研发平台的收益不能只用“项目周期缩短”概括。项目周期受需求稳定性、供应商交期、验证资源、产品复杂度和组织决策速度影响,单一前后对比容易把外部变化误算成系统收益。
更稳妥的评估方法是同时设定过程指标和结果指标。例如,过程层看需求追踪完整率、变更影响评估完成率、跨系统数据对账差异、逾期事项发现时间;结果层看返工工时、交付偏差、工程变更导致的现场异常。每项指标都要明确分母、采集方式、统计周期和责任人。
下图给出试点常用指标的建议基准框架,不是行业平均值。具体阈值应依据企业历史数据确定;没有可靠基线时,可先建立基线,再按试点结果设定改善目标。

6. 让同一组脚本驱动产品演示与试点验收
演示脚本应由业务负责人、研发代表、IT和质量人员共同编写。脚本不要只列“展示变更管理”,而要写明输入数据、角色、步骤、预期结果和异常条件。这样不同厂商得到同一题目,才能比较业务适配,而不是比较演示团队的表演能力。
- 准备业务样本:选取脱敏后的真实需求、产品结构、图纸版本、变更记录和验证任务。
- 设定流程角色:明确设计工程师、项目负责人、质量、采购、生产和管理员分别能做什么。
- 演示正常路径:从需求提出走到设计、评审、验证、发布及下游确认。
- 加入异常路径:设置数据缺失、审批驳回、版本冲突、接口失败和责任人变更。
- 记录系统行为:记录人工操作次数、等待节点、系统提示、导出需求和外部补录。
- 形成验证结论:区分标准支持、配置可实现、需要开发、暂未确认和不在产品范围。
六、具体案例与数据观察:用一个试点样本避免“大而全”采购
1. 情景案例:120人研发组织如何划定首期范围
下面以一个情景模拟案例说明决策方法,不代表真实客户项目或任何厂商实施结果。假设一家设备制造企业有约120名研发及工程人员,多个项目并行,图纸和工程变更通过文件服务器、邮件和表格协作;企业已运行ERP,但产品结构与项目任务由不同团队维护。
项目组一开始提出的需求包括PLM、项目管理、图纸协同、质量追踪、供应商协作、经营报表和移动审批。这个清单看似全面,却无法回答首期上线到底要改变哪条业务链路。经过梳理,团队把最有代价的断点收敛为:关键变更无法稳定追到受影响的采购与生产对象,研发任务完成状态与工程数据发布状态不一致。
首期方案因此拆成两个验证流:一条验证产品数据和变更从研发到下游系统的传递;另一条验证研发任务、验证工作和交付风险的过程追踪。PLM候选工具承担工程数据与变更的核心验证,研发工作管理工具用于验证需求、任务、测试和协作透明度。两者是否由同一平台完成,不预先假设,而由数据边界和试点结果决定。
2. 为什么要同时记录采用成本和流程结果
试点期间,项目组不应只记录流程是否通过,还要记录每个关键动作的执行成本。例如一次变更需要几次重复录入、几次人工催办、多少次导出文件、多少个字段在两个系统里分别维护。即使流程可以跑通,若仍需大量人工对账,方案也可能不适合规模化推广。
相反,若系统初期让操作步骤略有增加,但显著减少版本误用、责任不清和变更遗漏,长期价值可能高于短期录入效率。判断时要把短期学习成本与长期控制收益分开,并看组织是否有能力承担管理员、数据治理和流程运营工作。
下表中的数字是样本推演,不是客户实测结果,用于展示如何建立前后对比口径。真实试点应保留原始数据、样本定义和异常说明,不能直接引用这些数字作为项目收益。
| 观察项目 | 试点前假设基线 | 试点观察目标 | 记录方法 | 解释时的限制 |
|---|---|---|---|---|
| 变更影响对象可追踪率 | 约65%,情景假设 | 达到90%以上的试点目标 | 抽查已批准变更与受影响对象清单 | 按产品复杂度分层,不能只看总比例 |
| 关键版本重复确认次数 | 平均每个变更需人工核对3次,情景假设 | 下降至每个变更1次以内的试点目标 | 记录邮件、即时消息和表格核对行为 | 操作习惯变化可能造成短期波动 |
| 跨部门等待时间 | 中位数4个工作日,情景假设 | 降低至2.5个工作日的试点目标 | 统计申请提交至责任人反馈的时间 | 需剔除节假日、外部供应商等待等因素 |
| 下游数据对账差异 | 每月抽样发现12项差异,情景假设 | 连续两轮抽查逐步减少的试点目标 | 按固定字段和固定抽样规则对账 | 抽样范围变化会影响差异数量 |
上表的关键不是某个目标数字,而是把指标与具体业务动作绑定:由谁抽样、抽哪些对象、按什么规则判断一致、失败后如何追踪。只有口径稳定,前后对比才有解释价值。

3. 试点通过不等于全量推广
一个产品族、一个项目组的试点通过,只能证明方案在该范围内具备可行性。推广到其他事业部前,还要确认流程差异、数据清理量、权限模型、接口容量、用户支持机制和服务团队资源是否已经评估。
建议把推广决策设成阶段闸门:业务流程通过、关键数据质量达标、接口异常可运营、用户采用达到预设阈值、持续成本可接受。任一关键条件未满足,都应先补齐问题再扩大范围,而不是用“项目已经买了”推动全员上线。
七、不同情况下的行动建议:从筛选到试点按阶段推进
1. 仍在初筛阶段:先做一页需求边界表
如果企业还没有进入正式招标,不必立刻整理几十页需求文档。先用一页表写清楚:目前最昂贵的流程断点、涉及的研发对象、上下游系统、必须满足的部署与安全条件、首期试点范围,以及明确不在首期解决的事项。
然后请研发、IT、质量、采购和制造部门各自指出一项“不能出错”的业务结果。若不同部门描述的不是同一条链路,先对齐问题定义,再邀请厂商演示。需求边界不清时,厂商很容易分别展示各自擅长的功能,却没人回答企业真正的问题。
2. 已有PLM但协作仍靠表格:先查流程外的真实工作
如果企业已经有PLM,却仍用表格管理任务和项目状态,应先调查表格具体承担什么职责:是用于项目组合决策、跨团队跟踪、临时协调,还是因为现有系统难用而形成的替代流程?同一张表格可能混合了不同管理需求,不应未经拆解就整体搬进新平台。
若主要问题是需求、任务、测试和进度缺乏贯通,可评估研发工作管理工具,并明确它与PLM之间的对象关联和数据主责。若问题是PLM数据质量、权限或流程配置失效,增加另一个协作工具可能只会多出一套状态需要同步。
3. 从表格迁移到平台:控制首期数据范围
从表格迁移时,不要把所有历史文件和所有字段一次性搬入。先识别当前有效的数据、需保留的历史记录、已关闭项目和重复数据,再确定新平台必须可查询的历史范围。迁移范围越大,清洗、映射、验证和业务确认工作越多。
建议挑选一个产品族和一段有限时间的数据,完成试迁移并抽样检查对象完整性、版本关系、附件可读性和权限归属。只有迁移结果被业务人员确认后,才扩大数据范围。批量导入成功不等于数据语义正确。
4. 有强私有化或安全要求:把合规要求转成证据清单
对部署位置、数据驻留、身份认证、审计、备份、灾备和访问权限有要求的企业,应将每项要求写成可验证证据,而不是只接受“支持私有化”或“符合安全要求”等概括表述。
例如,要求厂商说明数据存储位置、备份周期、恢复目标、管理员权限、日志保留、漏洞修复流程和运维访问控制。具体要求需由企业安全团队、法务或合规团队依据自身制度确定;在没有证据前,不应把通用宣传语写成合规结论。
5. 预算有限:比较可运营成本,而不是只买低价模块
预算受限时,优先缩小首期范围、减少不必要的定制和降低数据迁移复杂度,而不是仅以最低许可报价作为采购依据。若低价方案需要大量人工补录、复杂接口和长期定制,企业总投入未必更低。
也可以先选择风险最高的一段流程进行小范围验证,但要明确试点结束后的数据归属、环境费用、转正式合同的条件和终止安排。试点如果没有退出机制,可能演变成无法规模化、又难以停止的长期临时系统。
6. 集团型企业:先统一数据原则,再允许流程有差异
多事业部企业常希望一次性建设统一平台,但不同单位的产品结构、审批责任和制造模式可能确有差异。与其强行统一每一步,不如先统一关键对象定义、编码规则、版本原则、变更留痕和数据发布责任。
在统一的数据原则之上,再判断哪些流程可以配置成共用模板,哪些差异需要保留。平台能否支持差异化配置固然重要,但更重要的是企业是否有人负责解释差异、审批例外和管理模板版本。

八、不同情况下的取舍:没有“最好”,只有风险与收益的交换
1. 一体化平台与分层组合方案
一体化平台的优点是减少部分系统边界、降低用户切换成本,代价可能是功能深度、定制范围和实施复杂度需要仔细验证。分层组合方案可以让PLM、研发协同和企业资源系统各自处理擅长的对象,但会增加接口治理、数据主责和跨系统排障工作。
判断时不要先问“一家供应商还是多家供应商”,而应问:哪些数据必须只有一个主责系统?哪些流程跨系统但可以通过可靠接口连接?企业是否有能力维护接口、监控异常和协调供应商?如果没有集成运营能力,多系统组合的隐性成本可能很高。
2. 标准流程与高度定制
标准流程通常有利于控制升级成本和缩短配置周期,但企业可能需要调整部分习惯;高度定制则更贴近既有流程,却增加开发、测试和后续维护责任。对于法规、质量或产品安全要求带来的必要控制点,定制可能合理;对于历史惯例形成的审批层级,则值得重新评估。
我的判断原则是:先要求业务说明不改流程的风险,再要求技术说明定制的全生命周期成本。如果两边都没有量化或可复核的解释,就不要急着把需求写成“必须定制”。
3. 先做PLM还是先做研发协同
若核心风险是产品数据、工程结构、图纸版本和变更控制,通常应先把产品数据责任与发布链路厘清;若核心问题是需求、项目、任务、测试和跨团队工作透明度,则可以先验证研发协同流程。若两者都重要,应通过一条端到端试点确定接口边界,而不是让两个项目各自建立一套重复数据。
也可能出现“暂时不采购”的合理结论:企业还没有统一编码和流程负责人,关键业务对象也没有清晰定义。此时先做数据治理和流程盘点,再采购,往往比为了赶进度马上上线更稳妥。软件不能替组织决定数据归属。
4. 云部署与本地部署
云部署与本地部署的选择,需要结合企业安全要求、网络条件、数据管理制度、系统集成方式、运维能力和产品版本策略逐项核验。不能简单把云等同于省事,也不能把本地部署等同于更安全;两者分别带来不同的运维责任、升级节奏和成本结构。
建议把部署方案变成问题清单:数据存储与备份由谁负责?升级由谁决定、如何验证?与本地系统的连接如何建立?故障时的服务响应约定是什么?若企业缺少持续运维能力,部署方式的选择可能比某些功能差异更影响长期使用。
5. 立即推广与分阶段上线
立即推广可以较快统一规则,但会放大流程设计和数据迁移中的错误;分阶段上线让企业有机会基于试点修正方案,但需要承担阶段性双轨运行和重复培训。对流程复杂、系统集成多、历史数据差异大的企业,阶段闸门通常更利于控制风险。
阶段化不等于无限期试点。每阶段必须有范围、负责人、开始与结束条件、验收指标和退出决策。没有明确的退出与推广标准,试点就容易变成既未成功上线、又难以停止的状态。

九、采购前核验清单与下一步行动
1. 让每家厂商回答同一组问题
- 平台具体管理哪些数据对象?哪些对象不在产品范围内?
- 每个关键对象由哪个系统创建、修改、审批和发布?
- 工程变更如何关联受影响的图纸、物料、项目、采购和生产对象?
- 审批驳回、接口失败、版本冲突和重复消息发生时,系统如何处理?
- 哪些功能是标准能力、配置实现、二次开发或第三方集成?
- 部署方式、版本范围、接口条件、安全资料和服务政策是否有书面依据?
- 报价包含哪些模块、用户、环境、接口、实施服务和维护内容?
- 项目团队人员、里程碑、验收标准、升级责任和问题升级路径如何约定?
2. 形成选型决策记录,而不是只保留演示笔记
每项判断应记录结论、证据、风险、负责人和下一步验证动作。例如,“支持ERP集成”不是结论;“演示环境已验证物料编号与变更状态单向传递,重复消息处理尚未验证,需在试点验证重放与对账”才是可执行的记录。
决策记录还应标明信息来源与日期。公开网页、产品手册、销售演示、正式技术方案和合同附件的证据强度不同。涉及版本、部署、接口、价格或安全承诺的事项,应尽量以正式文件和合同约定为准,而不是依赖口头承诺。
3. 下一步按四周节奏推进初筛
- 第一周:梳理流程。选择一个典型产品链路,绘制现状流程和数据流,确定首期痛点。
- 第二周:统一需求。把需求分成必须满足、可选能力、暂不纳入三类,建立共同演示脚本。
- 第三周:场景演示。让候选厂商使用相同样本和异常路径演示,记录标准、配置、开发和未知项。
- 第四周:确定试点。比较数据迁移、接口、实施、采用和总成本风险,决定试点范围及验收门槛。
这个节奏是项目组织建议,不是保证四周内完成采购或上线。若企业涉及复杂数据治理、跨区域合规、多个核心系统或大量历史定制,初筛周期应相应延长。赶时间时,优先压缩不必要的功能范围,不要省掉业务验证和合同边界确认。
十、结论:真正值得比较的,是平台能否守住数据与流程的边界
1. 六款工具的比较应回到企业自身的业务链路
Teamcenter、Windchill、ENOVIA、SAP PLM、鼎捷PLM和PingCode分别可以进入不同场景的候选范围,但它们并不是六张可以用一个综合分数直接排序的同类答卷。PLM候选工具要验证产品数据、变更和系统集成;研发工作管理工具要验证需求、项目、任务、测试与交付协同。
如果企业的核心问题是工程数据准确性,却选了只改善任务协作的工具,业务问题不会消失;如果企业需要的是跨团队研发过程透明度,却直接启动覆盖面很大的产品数据项目,也可能承担超出首期价值的实施负担。选型的第一步不是决定买谁,而是明确哪些数据必须可信、哪些流程必须闭环、哪些系统负责最终发布。
2. 最好的选型结果,可能是缩小首期范围
制造业平台项目通常不是败在缺少功能,而是败在目标过多、边界不清、数据治理滞后和责任没有落实。与其要求一款产品一次解决所有研发、制造与经营问题,不如围绕一条高价值链路完成真实验证,再根据结果扩展。
下一步可以先做三件事:画出一条典型工程变更链路,列出关键对象的数据主责方,准备包含异常路径的统一演示脚本。之后再安排六款工具中的适配候选进行验证,并把价格、接口、部署、实施和维护要求落实为书面清单。当企业能说清楚平台不该负责什么,选型通常就已经比只比较“谁的功能更多”前进了一大步。
常见问题解答(FAQ)
1. 制造业研发管理平台选型,应该先看功能还是先看业务场景?
我在整理选型需求时,发现不同部门说的“研发管理”经常不是一回事:研发负责人关心项目进度,工程师关心需求和任务,IT团队则更在意系统集成与权限。我应该先从功能清单筛产品,还是先把业务流程理清?
建议先画出一条真实业务链路,再看功能。制造业研发管理可能涉及需求提出、评审、任务分解、设计变更、验证、发布等环节;如果企业的主要痛点是变更信息传递不及时,采购一套功能很多但无法清楚追踪变更影响的平台,问题仍然存在。
可以先选一个近期真实项目,标出每个环节的负责人、输入输出、审批节点和当前工具,再把问题分成“必须解决”和“希望改善”。例如,若变更通知经常遗漏,“变更影响范围可追踪”应是硬性条件;报表样式丰富则可以先列为加分项。判断工具类别时也要看清边界:项目协同工具通常侧重任务、进度与协作;
产品数据管理系统更关注产品结构、图纸和工程变更;研发过程管理平台则可能覆盖需求、流程和质量追踪。名称相近不代表解决的问题相同,先界定范围能避免拿不同类型的产品硬做排名。
2. 对比6款制造业研发管理工具时,怎样避免变成厂商功能清单?
我搜索选型资料时,经常看到每款工具都写着流程配置、协同、报表和集成,读完还是不知道差别在哪里。我希望做出一份能拿去开评审会的比较表,但又不想把宣传页上的说法当成事实,应该怎么评估?
先统一比较口径,再逐款查证。可用一百分制作为内部筛选表,而不是行业排名:关键流程适配30分、系统集成20分、变更与追溯15分、部署及安全15分、实施与运维10分、易用性10分。分值只是建议权重,企业可按自身风险调整;涉及合规或关键系统接口的条件,也可以设为不满足即淘汰。
每个维度都要有可观察的验证动作。例如,不问“是否支持变更管理”,而是让厂商演示一项工程变更如何关联受影响的任务、文件、审批和验证记录;不只问“能否集成”,而要确认接口方式、数据主责、异常处理、费用和双方实施责任。
比较表最好同时记录“已验证”“厂商书面确认”“尚待确认”三种状态,并标注信息来源与核验日期。若六款产品的名称、版本和资料尚未核实,就不应先给出所谓主流排名;把未知项如实留下,比用推测补齐表格更有决策价值。
3. 制造企业怎么设计研发管理平台试点,才能测出是否真的适用?
我担心厂商演示时用预设数据走得很顺,实际上线后却卡在权限、变更和跨部门协作上。我们如果只安排一次产品演示,是否足以判断适不适合?试点应该选什么项目、观察哪些结果?
一次演示只能帮助理解产品,不能替代试点。建议挑选一个范围可控、确实存在协作痛点的研发项目,覆盖需求变更、任务调整、审批、验证和归档等关键环节;不要只选最简单的任务看板,也不要一开始就把全公司流程都搬进去。
试点前先记录当前基线,例如一次变更从提出到相关人员确认平均需要多久、项目状态要人工汇总几次、关键记录缺失多少项。试点结束后用同一口径复测,并由研发、项目管理、IT和实际使用者共同评价。没有基线时,“效率提升”很难区分是平台作用还是项目本身不同。
可把试点控制在两至四周作为初始安排,具体长度按项目节奏调整。验收重点不只看任务是否完成,还要看普通用户能否独立操作、变更链路是否可追踪、数据能否导出或衔接现有系统,以及维护配置需要谁投入多少时间。
4. 制造业研发管理平台的真实成本,除了软件费用还要算什么?
我做预算时发现,厂商报价看起来差别很大,有的按用户或模块报价,有的需要单独评估实施。我担心采购后才发现接口、数据迁移和流程调整都要额外付费,应该在签约前把哪些成本和责任问清楚?
总成本至少拆成软件许可或订阅、实施服务、接口开发、数据迁移、流程配置、培训、运维和后续升级。还要估算内部投入:业务负责人梳理流程、IT人员对接系统、关键用户参与测试,这些工时通常不会出现在软件报价单里,却会影响上线节奏与实际成本。
针对每项费用,要求供应方说明计价单位、包含范围、超出范围后的计费方式和验收条件。接口尤其要问清数据由哪套系统负责、同步频率、失败后如何补偿、字段变更由谁维护,以及接口测试和正式上线分别由谁承担。可把三年期总拥有成本作为比较口径,并将一次性费用与持续费用分开列示。
若部署方式、用户规模或定制范围仍未确定,就不要把初步报价当作最终预算;先用书面范围和真实演示场景收敛需求,再比较报价,才能减少后期追加费用。
核心关键词
文章包含AI辅助创作:2026年制造业研发管理平台选型指南:6款主流工具对比分析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/162908
读者评论
文章把PLM和研发协同工具的边界讲清楚了,尤其是先确认数据由哪个系统负责,这比单纯对照功能清单更有参考价值。
工程变更从审批到生产确认的链路很实用。实际演示时加入下游更新失败的情况,确实更容易看出系统是否能处理异常。
六款工具没有硬做总分排名比较客观。不过具体适配仍要结合企业现有CAD、ERP版本和实施范围验证,不能只看产品定位。
文中提醒主数据治理和组织责任的重要性很到位。若物料编码和发布权限还没定清楚,先上线系统可能只是把原有冲突搬到线上。
建议用一条产品链路做试点的思路比较稳妥,既能覆盖研发到生产的关键交接,也能避免首期范围过大导致项目难以落地。
