突破管理瓶颈:2026年最值得投资的5大蓝点通用管理系统
很多企业在2026年仍然把“上系统”理解为购买一套更大的软件,但真正拖慢组织的,往往不是功能不够,而是关键工作没有形成闭环:项目延期后找不到责任链,审批通过后没人知道执行状态,会议结论没有进入任务,客户问题反复出现却没有沉淀为知识。基于我参与过的多次企业管理系统规划、迁移与上线项目,我更愿意把“蓝点”理解为管理瓶颈上的关键突破点,而不是单纯的产品排名。最值得投资的系统,也不是页面最多的系统,而是能够让信息从发生、判断、执行到复盘持续流动的系统。
一、先讲结论:2026年值得投资的不是“大而全”,而是五个闭环
1. 五类系统,分别解决五种管理失真
我在评估企业管理系统时,通常先不问“有没有甘特图、审批流、看板或报表”,而是问五个更现实的问题:工作是否可追踪,流程是否可约束,知识是否可复用,经营是否可量化,客户与人员问题是否可持续改善。
对应这五个问题,2026年最值得投资的五类系统分别是:项目与研发协同系统、流程与内控管理系统、知识与决策管理系统、经营数据与分析系统,以及客户服务与组织能力系统。
| 蓝点系统 | 主要解决的问题 | 最适合的组织阶段 | 第一年应观察的结果 |
|---|---|---|---|
| 项目与研发协同系统 | 任务分散、延期失控、跨团队协作断裂 | 项目超过10个、跨部门协作频繁的组织 | 延期率、阻塞时长、需求返工率 |
| 流程与内控管理系统 | 审批慢、规则不一致、责任边界模糊 | 人员超过100人、流程逐渐复杂的组织 | 审批周期、异常率、流程绕行次数 |
| 知识与决策管理系统 | 经验依赖个人、会议结论丢失、重复问答 | 业务线增多、专家密度较高的组织 | 知识复用率、新人独立时间、重复问题量 |
| 经营数据与分析系统 | 数据口径不一致、经营判断滞后 | 多渠道、多区域、多产品经营组织 | 报表产出耗时、口径争议次数、预测偏差 |
| 客户服务与组织能力系统 | 客户问题重复发生、人员负荷不均、能力不可见 | 客户规模扩大、服务团队超过20人的组织 | 首次响应时长、问题解决率、人员负荷差异 |
我的核心判断是:企业不应该一次性购买五套系统,而应该先找到损失最大的一个“断点”,从闭环最短、收益最容易验证的系统切入。如果项目延期造成的损失最高,就先做项目协同;如果审批和合规风险最高,就先做流程内控;如果管理层每天都在争论数据,就先做经营分析。

2. 投资价值要看“减少多少管理摩擦”

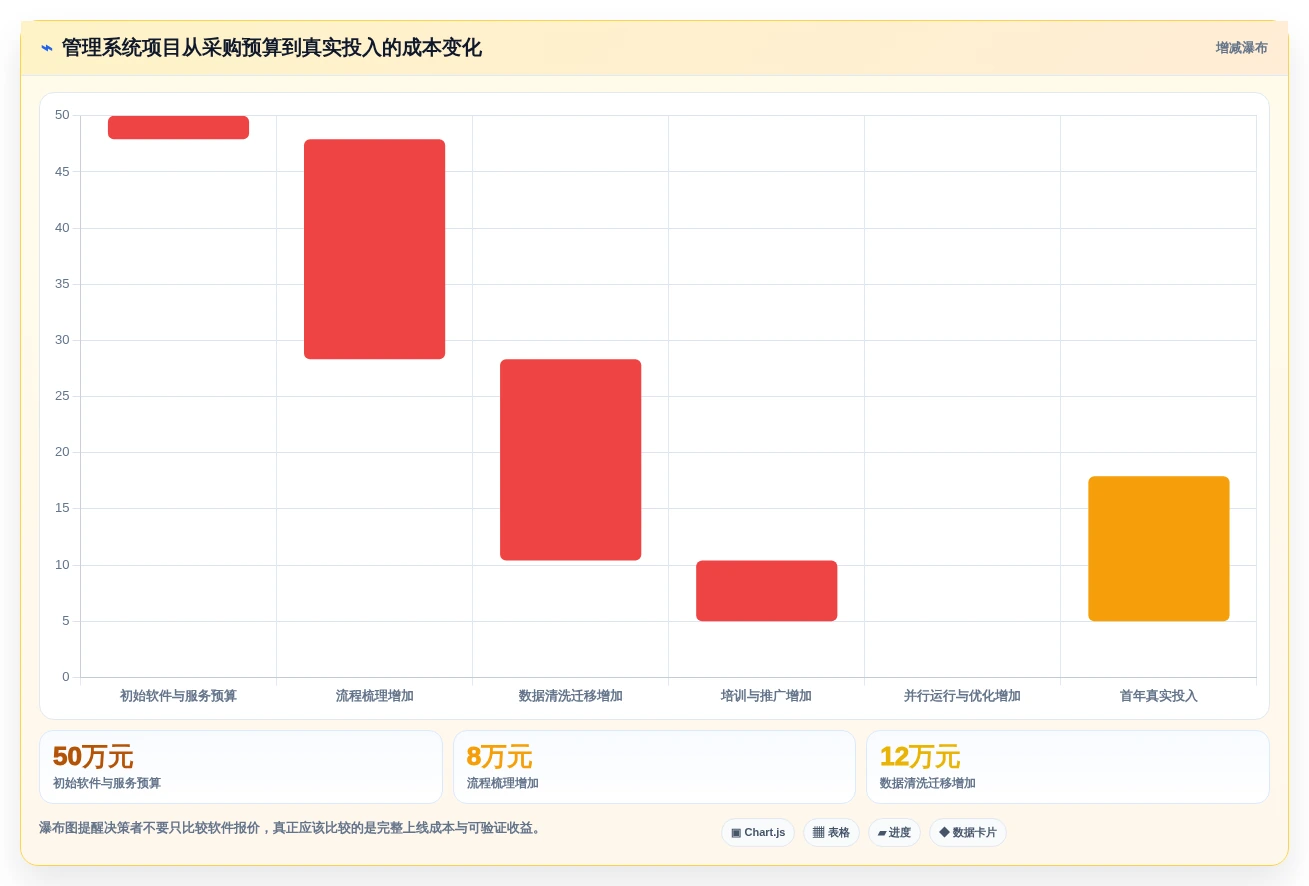

软件采购价格通常只占项目总成本的一部分。真正的成本还包括流程梳理、数据迁移、权限设计、培训、旧系统并行运行以及员工适应期。如果一套系统每年花费30万元,却能减少两名项目协调人员的重复统计工作,并把一个高频延期环节提前两周暴露出来,它可能比花费100万元但无人使用的综合平台更有价值。
我建议用一个简单的投资判断公式:年度可避免损失,加上可释放的人力价值,再减去系统和变革成本,最后除以系统与变革成本。如果结果低于1,通常说明项目目标不清;如果结果在1到2之间,需要谨慎控制范围;如果超过2,且收益能够在半年内被验证,才值得扩大投入。
这里的“可避免损失”不能只写成“提升效率”。例如,项目延期一天造成的真实损失,应该包括延期导致的客户赔偿、后续资源挤压、销售机会推迟和团队加班成本。只有把损失换算成业务语言,管理层才会真正关心系统是否被使用。
二、背景和真实场景:企业的瓶颈通常发生在交接处
1. 组织变大以后,最先失控的不是任务,而是上下文
一个20人团队可以依靠群聊、口头约定和负责人记忆完成工作。到了100人以上,信息会同时分布在即时通信、邮件、在线文档、表格、代码平台和会议纪要中。问题并不是信息少,而是同一件事的背景、决定、责任人和截止时间被拆散在不同地方。
我曾参与过一个中型技术组织的协同诊断。团队表面上每天都有站会,每周都有项目周报,管理层也能看到任务列表,但当我们随机抽取12个延期事项,只有3个能够在10分钟内回答“为什么延期、谁在等待谁、下一步何时完成”。剩余事项都需要重新询问项目经理、开发负责人和业务方。
这类组织通常不是没有执行力,而是缺少一种“可验证的上下文”。任务本身只记录了动作,却没有记录目标、依赖、决策依据和验收条件。系统如果只是把表格搬到网页上,并不能解决这个问题。

2. 100人以上组织,项目协同系统的价值会明显放大
当组织规模超过100人,项目之间的资源冲突会变得频繁。一个测试人员可能同时服务四个项目,一个产品经理可能管理多个版本,一个业务专家可能成为十条工作流的共同依赖。此时,单个项目内部的看板并不足够,管理者还需要看到跨项目负荷、关键依赖和优先级冲突。
在这类场景中,PingCode的价值主要体现在项目、研发、需求、缺陷和团队协作的连接上,尤其适合中大型企业及100人以上的组织。它不是简单的任务清单,而是可以围绕需求、版本、迭代、缺陷和交付结果建立追踪关系。对已有Jira使用习惯、但希望进行国产化替代的团队,平滑迁移能力和私有化部署能力也会直接影响迁移风险。
不过,我不会因为系统支持私有化部署或Jira迁移,就直接判断它一定适合某个组织。真正需要验证的是:原有字段能否映射,工作流规则能否还原,历史数据是否可检索,权限模型是否符合现有组织结构,以及迁移后员工是否愿意继续使用。
3. 管理瓶颈往往隐藏在“没人负责”的中间地带
部门目标通常有人负责,具体任务通常也有人负责,但跨部门交接点经常没有明确所有者。例如,销售已经承诺客户需求,产品还没有完成评估;研发已经开发完成,测试没有确认环境;采购已经下单,财务还没有完成付款条件审核。

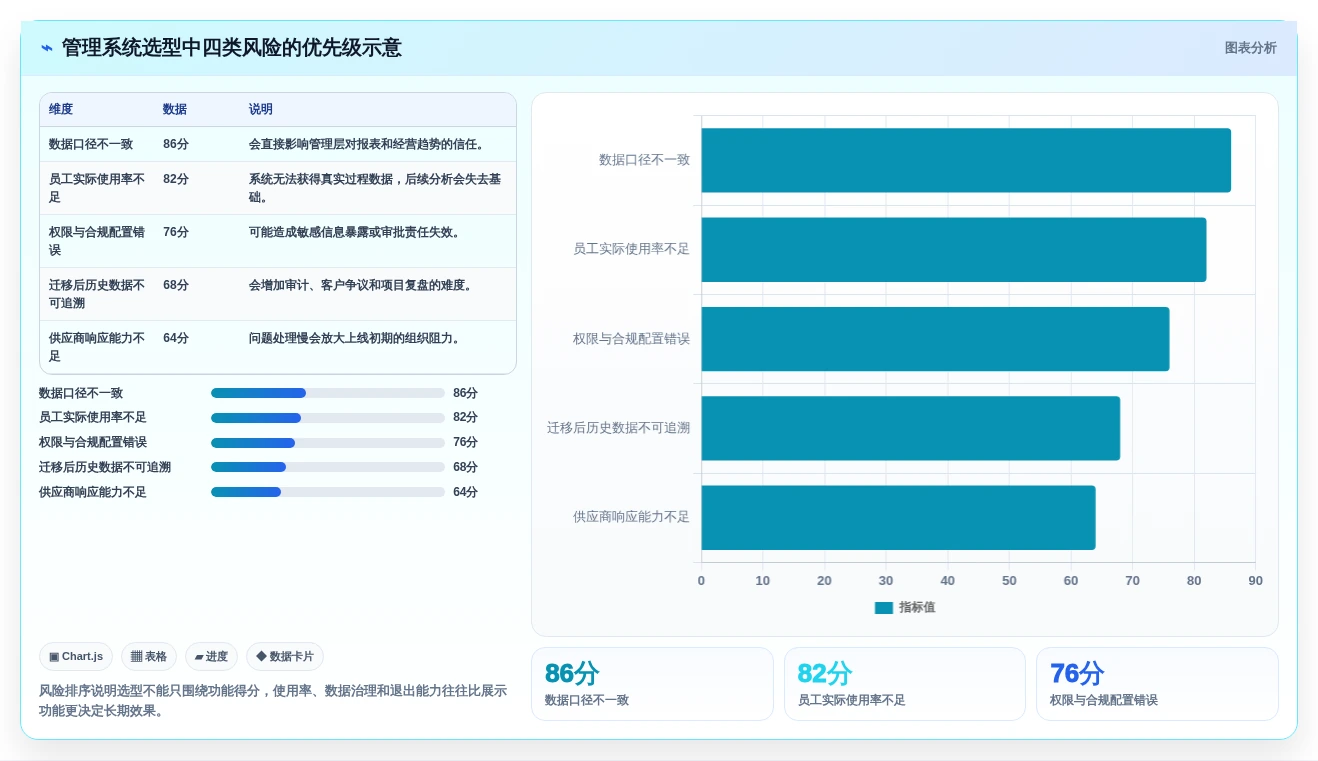

这些中间地带不会立刻出现在财务报表里,却会通过返工、等待、加班和客户投诉表现出来。因此,选择管理系统时,必须把“交接质量”作为核心指标,而不是只看单部门使用人数。

三、常见误区:为什么买了系统,管理仍然没有变好
1. 误区一:功能越多,管理能力越强
很多选型会把功能清单当成评分表:有没有甘特图、有没有低代码、有没有AI助手、有没有移动端、有没有数据大屏。功能清单只能说明系统“能做什么”,却不能说明组织“会不会用、愿不愿用、能否持续用”。
我见过一个项目采购了十多个模块,最后真正每日活跃使用的只有任务、评论和通知三个功能。原因不是其他模块不好,而是企业没有先定义业务动作,员工也不清楚每个字段为什么必须填写。功能越多,反而增加了填写负担和培训难度。
我的经验是,系统首期最好只解决一个核心闭环,并把关键路径控制在五个动作以内:提出、评估、分派、执行、验收。如果员工完成一次标准任务需要填写十几个字段,系统上线后很可能出现“线下做事、线上补录”的双轨现象。
2. 误区二:把上线日期当作项目成功日期
系统上线只是技术事件,不是管理结果。很多项目在切换当天完成了账号开通、数据导入和培训签到,但三个月后仍然有大量工作停留在群聊、表格和邮件中。
我更关注上线后的第4周、第8周和第12周。第4周看员工是否形成基本习惯,第8周看管理者是否使用系统进行决策,第12周看系统数据是否开始影响流程和资源分配。如果三个月后管理层仍然依赖人工周报,说明系统没有进入管理闭环。
3. 误区三:把“全员使用”当作唯一目标
并不是所有员工都需要以相同频率使用系统。项目负责人需要维护计划和风险,执行人员需要处理任务,管理层需要查看异常和趋势,外部协作方可能只需要提交和确认。强行要求每个人填写同样的信息,会造成无效操作。
更合理的目标是让不同角色完成不同的最小动作。管理层不一定需要每天录入任务,但必须能从系统中看到延期原因和资源冲突;执行人员不一定要维护复杂报表,但需要及时更新状态和提交交付物。
4. 误区四:认为迁移系统只是导入历史数据
从Jira或其他项目管理工具迁移时,最容易被低估的是数据语义。字段名称相同,并不代表业务含义相同;状态名称相同,也不代表流转规则相同。比如“已完成”可能意味着开发完成,也可能意味着测试通过,更可能只是负责人手动关闭。
迁移前应当把数据分成三类:需要完整迁移的活跃数据、只需保留查询能力的历史数据,以及应该清理的无效数据。把全部历史数据原样导入,往往会把旧流程中的混乱也一并带入新系统。

四、专业判断逻辑:用四个维度筛掉不适合的系统
1. 先看闭环,而不是先看模块
一个合格的系统闭环至少应包含输入、处理、责任、结果和反馈五个环节。以客户需求为例,输入是客户问题,处理是产品评估,责任是明确负责人,结果是交付版本,反馈是客户验证和后续改进。如果系统只能记录“需求提出”和“需求完成”,却无法呈现评估依据与反馈结果,它仍然只是一个登记工具。
我在演示评估时,会要求供应商现场走完一条真实业务链,而不是分别展示十个孤立功能。最有效的测试案例通常不是“新建一项任务”,而是“一个紧急客户需求如何从提出走到上线,并在中途发生变更、延期和责任转移”。
2. 再看数据是否能够支撑管理动作
数据可视化不等于数据有用。一个大屏上有几十个指标,如果没有对应的管理动作,最多只能增加信息焦虑。每个指标都应该回答三个问题:谁负责,何时处理,处理后如何判断有效。
| 指标 | 不合格的用法 | 合格的管理动作 |
|---|---|---|
| 任务延期率 | 只展示红色数字 | 按原因分类,触发资源调整或计划重排 |
| 缺陷关闭周期 | 只比较团队排名 | 识别高频模块、复现困难问题和测试环境瓶颈 |
| 审批平均耗时 | 只要求审批人加快速度 | 拆分审批节点,区分高风险与低风险事项 |
| 客户响应时长 | 只考核客服个人 | 判断知识库、排班、升级规则和产品缺陷是否合理 |
3. 第三看可迁移性和可治理性
企业使用系统三年以后,最常见的问题不是功能不足,而是配置失控:自定义字段越来越多,工作流越来越复杂,权限边界越来越模糊,报表口径开始分裂。因此,我会重点检查系统是否支持字段治理、流程版本管理、权限审计、数据导出和配置变更记录。
对于中大型企业,私有化部署也不应只被当作安全选项。它还关系到数据边界、系统集成、身份认证、网络隔离和内部运维责任。选择私有化方案前,应当明确补丁升级、故障响应、备份恢复和版本兼容由谁负责,否则“部署在本地”可能只是把服务商的责任转移给企业内部IT团队。
4. 第四看迁移与退出成本
任何系统都有退出成本,成熟选型不会回避这个问题。企业应当在合同和技术方案中确认数据导出格式、附件处理方式、接口开放范围、历史记录可读性和账号离职后的数据归属。
对于已有Jira流程的企业,迁移评估至少要包含项目、版本、组件、状态、工作流、字段、评论、附件、权限和历史变更记录。迁移成功不是“数据导入完成”,而是原有用户能够在新系统中找到熟悉的信息,并且关键统计结果不会因为字段语义变化而失真。

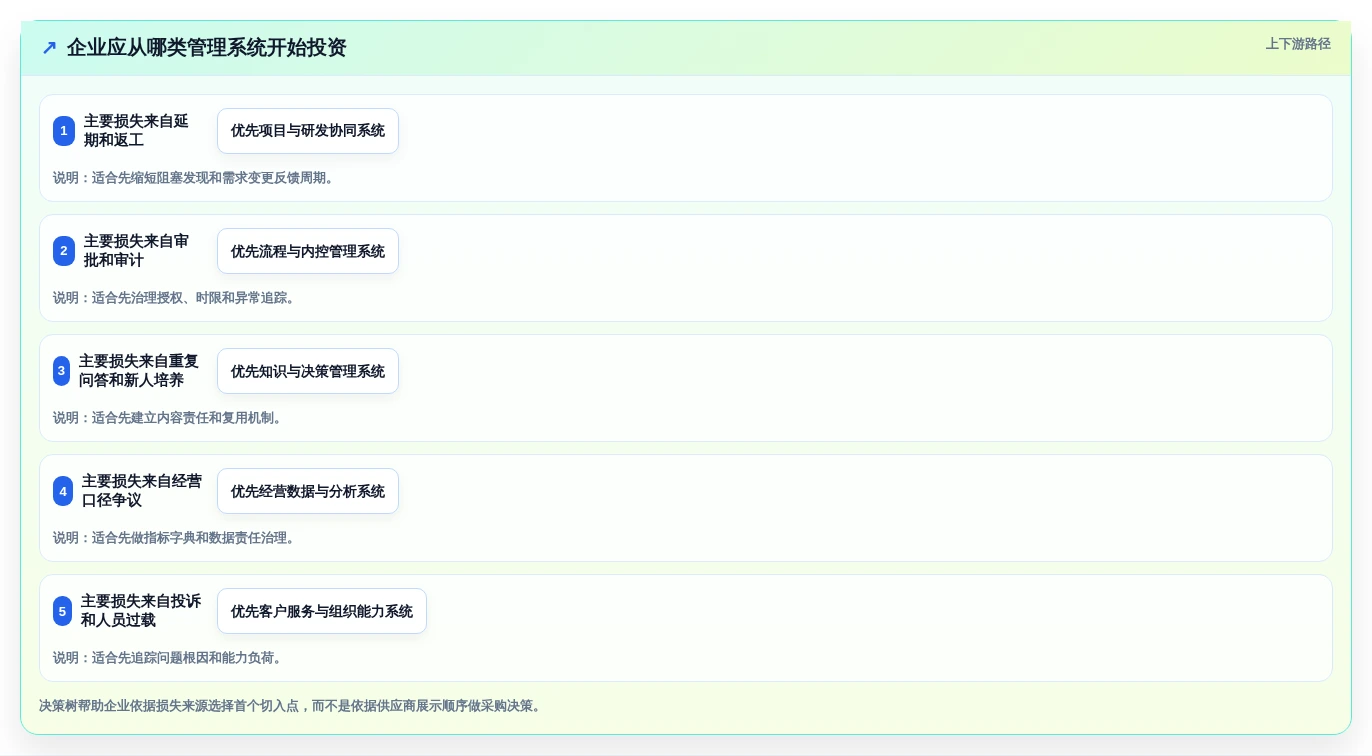

五、五大蓝点系统的具体投资判断
1. 项目与研发协同系统:优先解决“事情做到哪了”
这是我认为2026年最容易证明投资价值的一类系统,尤其适合产品、研发、测试、交付和业务共同参与的组织。它的核心不是把所有工作搬到看板,而是建立需求、任务、缺陷、版本、人员和交付结果之间的关系。
一个成熟的项目协同系统,至少要能够回答以下问题:当前版本有哪些关键需求,哪些需求被缺陷阻塞,哪些事项依赖外部团队,哪些任务已经超出计划,哪些资源正在被多个项目争抢。

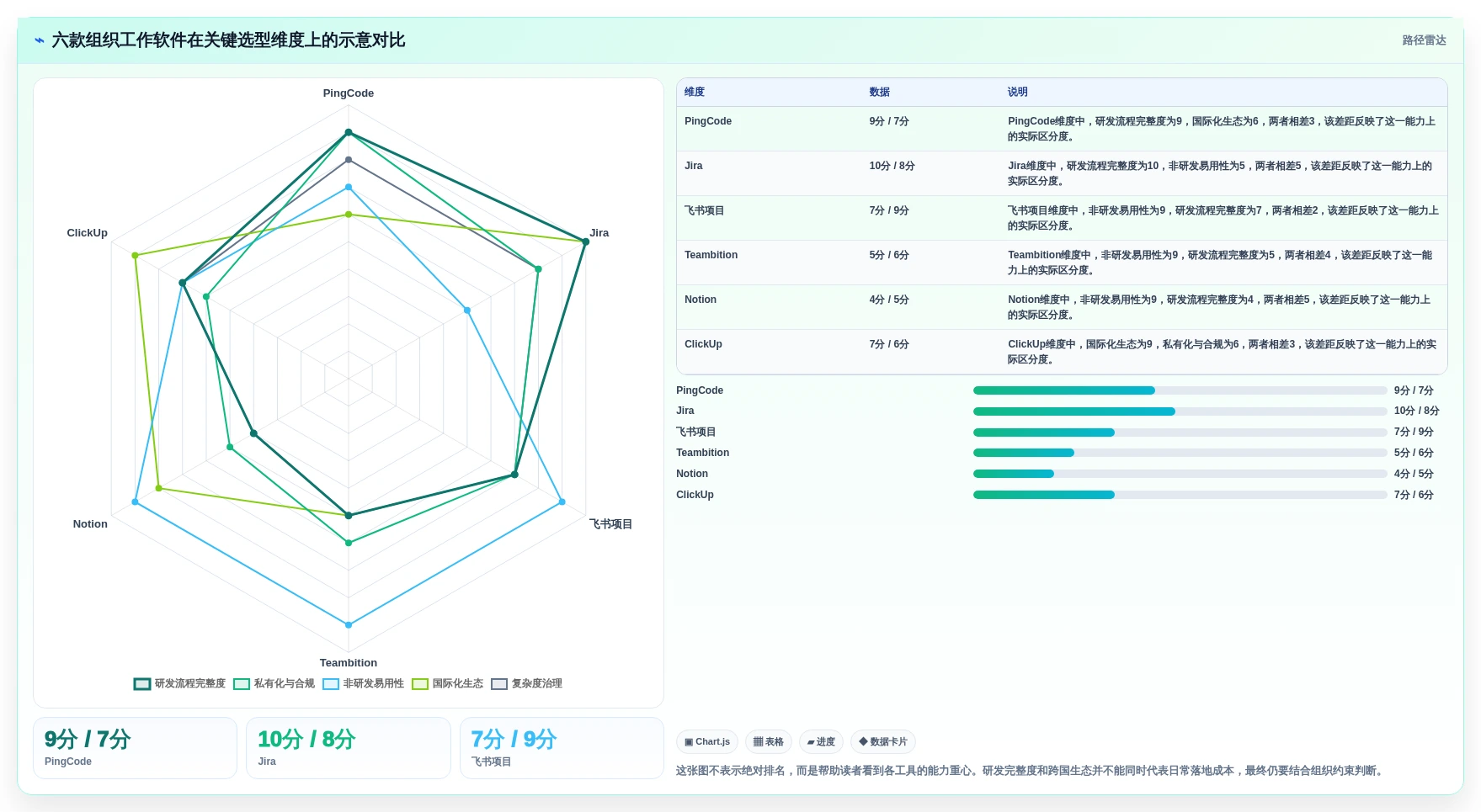

以PingCode为例,在中大型企业及100人以上组织中,它更适合作为项目与研发协同底座使用。企业可以重点验证需求管理、迭代计划、缺陷跟踪、项目视图、权限控制和统计分析之间是否连贯。对希望从Jira迁移的企业,需要单独进行字段与工作流映射验证;对数据安全要求较高的组织,则应重点评估私有化部署后的运维、集成和升级机制。
我建议不要从“全公司统一上线”开始,而是挑选一个有明确交付周期的产品线试点。试点需要有真实压力,例如一个季度版本、一次客户定制交付或一次跨部门产品发布。没有真实交付压力的试点,通常只能证明系统能被演示,不能证明系统能被使用。
(1)适合投资的信号
- 项目经理每周需要花半天以上时间汇总状态。
- 需求变更经常通过私聊发生,系统记录滞后。
- 延期原因在复盘时才被发现,无法提前预警。
- 多个项目共享测试、设计、数据或实施资源。
(2)不适合立即投资的信号
- 组织只有少量项目,且任务依赖关系非常简单。
- 管理层没有意愿根据系统数据调整优先级。
- 项目负责人普遍认为系统只是额外填报工具。

2. 流程与内控管理系统:优先解决“谁有权决定”
当企业规模扩大,很多问题并不是执行不力,而是授权关系不清。一个采购申请可能需要业务负责人、财务、采购和总经理审批,但不同金额、不同供应商和不同地区可能适用不同规则。如果所有事项都走同一条流程,低风险事项会变慢,高风险事项又未必得到足够审查。
流程系统的投资重点应放在规则分层、条件分支、审批时限、异常升级和审计追踪,而不是流程图画得多漂亮。一个真正有价值的流程系统,应该让员工知道为什么被退回,让审批人知道自己承担什么责任,让管理者看到瓶颈集中在哪个节点。
流程系统不应把所有线下规则原封不动搬进去。上线前需要先清理重复审批、无效抄送和没有决策意义的节点。很多企业审批慢,不是因为系统慢,而是因为一个金额很小的事项被设计成了六级审批。
(1)适合优先治理的流程
- 采购、付款、合同、用印等高频且有审计要求的流程。
- 跨部门交接多、退回率高、责任容易争议的流程。
- 存在地区、金额、客户等级等条件分支的流程。
(2)流程改造的基本顺序
- 先记录现状流程,不急于画理想流程。
- 统计每个节点的处理量、耗时和退回原因。
- 区分必须审批、事后备案和自动放行三类事项。
- 设置责任人、时限、升级规则和审计字段。
- 上线后按异常数据持续调整,而不是一次性定稿。

3. 知识与决策管理系统:优先解决“为什么又问一遍”
知识管理最容易被做成文件仓库。文件上传后没人维护,搜索结果混杂,旧版本与新版本并存,最后员工仍然选择在群里提问。真正的知识系统应该围绕问题和决策组织内容,而不是围绕文件夹组织内容。
我更推荐企业从高频问题切入,例如客户交付常见故障、销售报价边界、研发环境配置、合同条款解释和项目复盘结论。每篇知识内容都要有负责人、适用范围、更新时间和验证状态。没有这些信息的内容,即使数量很多,也不能称为可靠知识。
会议纪要也不应该只是文字记录。有效的决策记录至少需要说明决定了什么、为什么这样决定、谁负责执行、何时检查结果,以及什么条件变化后需要重新讨论。这样,知识系统才会从“存档工具”变成“决策记忆”。
(1)知识质量的四个判断指标
- 可发现:员工能否通过业务语言搜索到内容。
- 可理解:新人是否能在没有专家陪同的情况下读懂。
- 可执行:内容是否包含步骤、条件和例外情况。
- 可验证:是否有负责人和有效期,能够判断是否过时。
在引入生成式AI搜索时,知识治理尤其重要。AI可以缩短查找时间,但不能替企业决定哪些内容可信。如果知识库中存在多个互相冲突的规则,系统回答得越流畅,误导风险可能越高。因此,2026年的知识管理投资重点,不是单纯购买一个问答入口,而是先建立内容版本、来源和权限体系。

4. 经营数据与分析系统:优先解决“大家说的不是同一个数字”
企业经营中最危险的情况,不是暂时没有数据,而是不同部门都有一套看似合理的数据。销售按签约额统计,财务按回款额统计,交付按确认收入统计,管理层在会议上看到三个数字后,讨论就从解决问题变成争论口径。
经营分析系统的第一任务不是做大屏,而是建立指标字典。每个核心指标必须写清定义、计算公式、数据来源、更新时间、责任部门和适用范围。例如“客户数”究竟按注册客户、付费客户、活跃客户还是合同主体计算,不先统一定义,任何趋势图都可能产生误判。
我建议企业先选择5到10个真正影响决策的指标,而不是一次性接入所有数据。产品企业可能优先关注收入、续费率、交付周期、缺陷密度和人均产出;服务企业可能更关注首次响应、一次解决率、客户满意度和人员负荷。
(1)经营分析系统的最低可用标准
- 指标定义能够被业务、财务和管理层共同确认。
- 数据更新频率与决策周期匹配,不用月度数据指导日常排班。
- 能够下钻到具体客户、项目、产品或责任环节。
- 异常出现后能够关联到处理动作,而不是停留在展示层。
- 历史数据具备可追溯性,口径变更有记录。
如果企业的数据基础薄弱,先上分析系统可能会放大混乱。此时应该先治理主数据、客户编码、项目编码和组织层级,再建设报表。数据系统最重要的不是让管理者看到更多数字,而是让他们少花时间争论数字。

5. 客户服务与组织能力系统:优先解决“同样的问题为什么重复发生”
客户服务系统常被当成工单收集工具,但企业真正需要管理的是问题生命周期:问题从哪里产生,第一次响应用了多久,是否一次解决,是否需要升级,最终是客服解决了问题,还是产品修复了根因。
如果系统只考核客服关闭工单数量,团队可能会快速关闭问题,却没有解决客户真正的需求。更合理的指标组合包括首次响应时长、一次解决率、重复提交率、升级率、客户满意度和根因修复率。
组织能力管理也不应等同于员工档案管理。企业需要知道关键岗位是否存在单点依赖,哪些能力集中在少数专家身上,哪些团队长期超负荷,哪些培训内容能真正缩短新人独立工作的时间。
(1)客户服务系统的判断重点
- 工单能否自动关联客户、产品、合同和历史问题。
- 是否支持问题分级、服务等级和升级规则。
- 客服解决方案能否沉淀为经过验证的知识内容。
- 产品缺陷能否从服务问题反向进入研发协同流程。
(2)组织能力系统的判断重点
- 能否识别关键岗位的能力缺口和替补风险。
- 能否结合项目负荷观察人员是否长期过载。
- 培训完成记录是否能够关联到实际工作表现。
- 员工评价是否避免只依赖主观印象。

六、具体案例与数据观察:PingCode试点应该怎样验证
1. 案例背景:一个拥有多个产品线的技术组织
下面这个案例采用匿名化处理,数据来自我在类似项目中使用的诊断方法,并对组织规模和金额做了情景化调整。案例对象是一家拥有约280名员工的企业,技术、产品、测试和交付人员约160人,同时维护三个产品线,平均每季度有8到12个版本或客户交付项目。
企业原来的协作方式并不落后:代码使用研发平台,文档使用在线协作工具,需求和缺陷分别记录在不同表格中,项目经理每周制作汇总报表。真正的问题是,需求变更、测试阻塞和客户交付承诺之间没有稳定的关联。

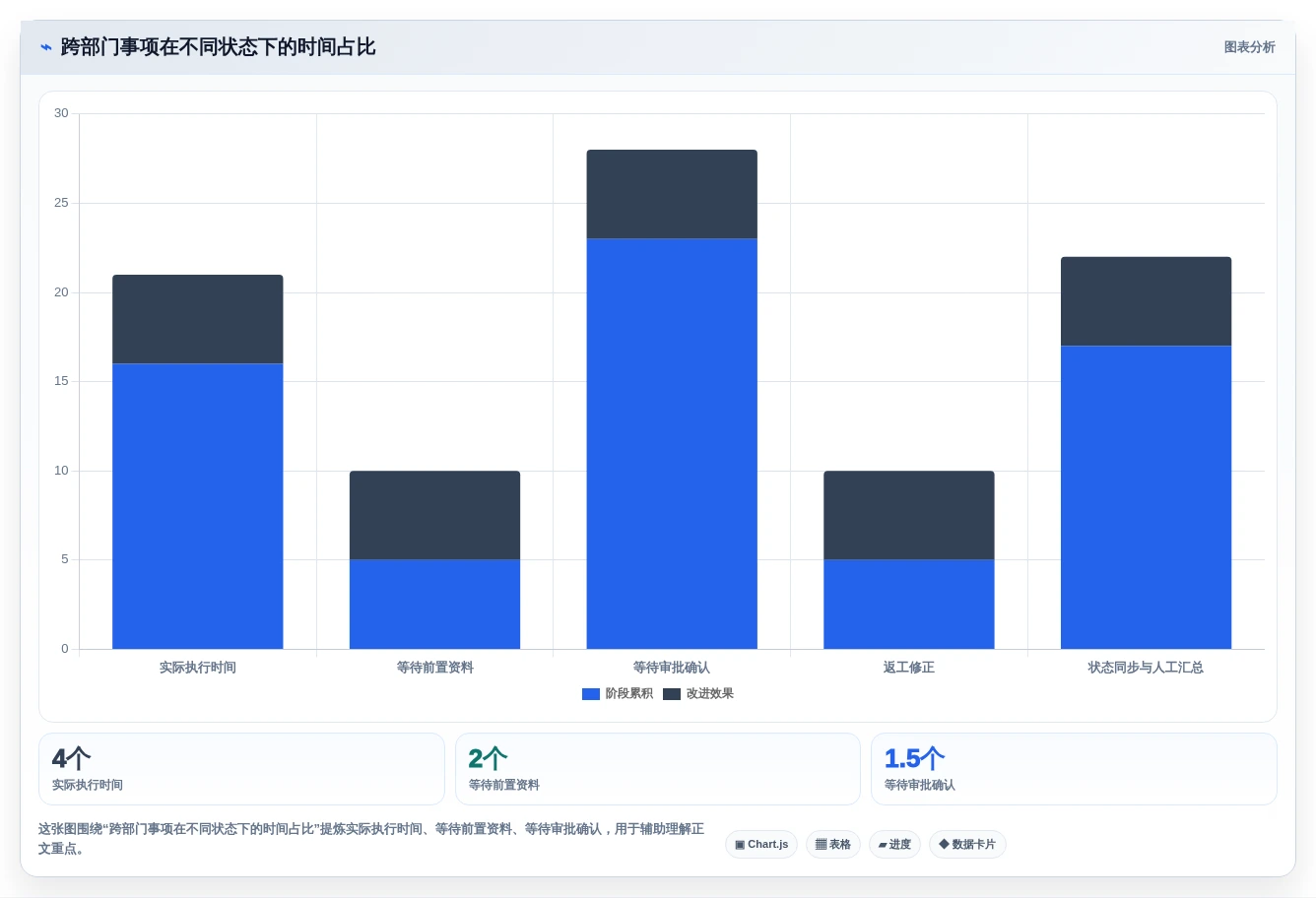

诊断时随机抽取一个季度的40项延期事项,发现其中15项源于需求变更未同步,11项源于外部依赖等待,8项源于验收标准不清,6项源于资源冲突。换句话说,超过一半的延期并不是单纯的开发速度问题,而是协作链条出了问题。
2. 试点设计:只选择一个产品线和一条交付链
试点没有把全部项目一次性迁入,而是选择一个客户影响较大、依赖关系较复杂的产品线。首期只覆盖需求、迭代、任务、缺陷、版本和交付验收六类对象,暂时不接入所有行政审批和人力模块。
在系统配置上,团队做了三个关键取舍。第一,保留原有的核心状态名称,减少员工认知迁移;第二,删掉17个长期无人维护的自定义字段;第三,把“完成”拆成开发完成、测试通过和交付确认三个状态,避免不同角色对完成的理解不一致。
如果企业选择PingCode进行类似试点,应重点验证以下内容:Jira历史项目的字段映射是否准确,工作流与权限是否能按产品线区分,私有化环境能否与企业身份认证和代码平台稳定集成,以及管理层报表是否能够从需求下钻到缺陷和版本。
3. 12周观察结果:过程指标比满意度更可靠
试点初期,员工满意度并没有立即上升。第2周时,部分成员认为“又增加了录入动作”。但到了第6周,项目经理不再需要逐个私聊确认状态,测试负责人也可以直接看到阻塞需求的前置责任人。到第12周,团队对系统的评价开始从“填报工具”转为“协作依据”。
这类变化说明,系统价值往往不是通过一次培训产生的,而是在组织发现“不更新就会影响协作”之后形成。也因此,我不建议只在上线后一周发满意度问卷。更应观察数据是否真实反映工作、管理者是否用数据做了决定,以及旧表格是否逐渐退出。
| 观察项目 | 试点前 | 第6周 | 第12周 | 解读 |
|---|---|---|---|---|
| 项目状态人工汇总耗时 | 每周18小时 | 每周9小时 | 每周5小时 | 系统数据逐步替代人工追问,但复杂项目仍需要人工判断 |
| 延期事项平均发现滞后 | 6.2天 | 3.8天 | 2.7天 | 风险更早暴露,项目经理有更多时间调整资源 |
| 需求返工率 | 21% | 17% | 13% | 验收标准和变更记录清晰后,重复开发减少 |
| 周活跃参与人员占比 | , | 76% | 88% | 活跃率提升与管理动作绑定有关,不是培训次数越多越好 |
这些数据属于案例化观察和情景调整,不应被理解为任何企业采用某个平台后的保证结果。它们真正提供的参考是测量方法:不要只统计登录人数,而要统计状态更新及时率、延期发现滞后、需求返工率、人工汇总耗时和跨团队阻塞时长。

七、不同情况下的行动建议与取舍
1. 如果企业项目延期最严重
优先投资项目与研发协同系统,不要先做复杂经营大屏。第一阶段应聚焦需求、任务、缺陷、版本和风险,建立一条从输入到交付的最短链路。
- 选定一个真实产品线或交付项目作为试点。
- 统计过去一个季度的延期原因,而不是只统计延期数量。
- 清理无效字段,保留能够影响计划和验收的字段。
- 规定所有变更必须关联原需求、负责人和影响范围。
- 每周用系统数据召开一次风险会议,逐步取消人工汇总表。
取舍在于,项目透明度提高后,一些长期被模糊处理的问题会暴露出来。管理层必须准备好处理资源冲突和优先级争议,否则系统只会让问题更显眼,却不会让问题更容易解决。
2. 如果企业审批慢、合规风险高
优先投资流程与内控管理系统。不要一开始就追求所有流程线上化,而应先治理金额高、频率高、风险高的流程,例如采购、合同、付款、用印和客户交付变更。
- 挑选三个最常被抱怨的流程进行耗时测量。
- 按金额、风险和业务类型设计分支规则。
- 取消没有实际决策价值的抄送与重复审批。
- 设置超时提醒、自动升级和异常审计。
- 用退回率和异常率验证流程质量,而不是只看平均时长。
取舍在于,流程标准化会减少个人自由裁量。对于高度依赖资深员工经验的组织,需要保留例外机制,但例外必须有原因、授权人和事后复核,不能让“特殊情况”成为所有规则失效的入口。
3. 如果企业新人培养慢、专家依赖严重
优先投资知识与决策管理系统。第一批内容不要由专人凭空编写,而应从真实问题、客户投诉、项目复盘和高频问答中提取。
- 收集近三个月重复出现的问题。
- 为每类问题指定内容负责人和审核人。
- 统一“适用条件、操作步骤、例外情况、更新时间”四类字段。
- 把会议结论转换为任务和决策记录。
- 每月清理过时内容,保留历史版本而不是直接覆盖。
取舍在于,知识沉淀会占用专家时间。企业不能要求专家无限贡献,却不给予绩效认可或工作量安排。更现实的做法是把知识生产嵌入项目交付:问题解决后自动形成初稿,专家只负责校验和补充边界。
4. 如果经营会议长期陷入数据争论
优先投资经营数据与分析系统,但先做指标治理,再做可视化。首批指标最好控制在10个以内,并且每个指标都要绑定一个决策动作。
- 列出管理层最常争论的数字。
- 确认每个数字的业务定义和数据来源。
- 为指标设置责任部门、更新频率和异常阈值。
- 让报表能够下钻到客户、项目、产品或区域。
- 在经营会议中记录“指标异常,行动,结果”的完整链路。
取舍在于,统一口径可能让某些部门失去原有的局部解释权。企业需要允许不同场景使用不同分析维度,但必须明确哪些指标用于公司级决策,哪些指标只适用于部门内部管理。
5. 如果客户投诉多、服务团队长期加班
优先投资客户服务与组织能力系统。不要只提高客服人数,也不要只追求更快关闭工单。先区分问题是信息缺失、产品缺陷、服务权限不足,还是排班和能力分布不合理。
- 统一客户问题分类和优先级。
- 记录首次响应、升级、解决和客户确认等节点。
- 识别重复问题,推动其进入知识库或产品改进流程。
- 按技能和负荷观察人员分配,而不是只看工单总量。
- 将一次解决率与客户满意度结合,避免追求虚假关闭。
取舍在于,服务数据透明后,产品和研发团队可能承担更多根因改进责任。企业必须把客户问题看成跨部门输入,而不是把所有问题都归因于客服响应不够快。

八、2026年选型与落地:把系统投资变成可验证的经营项目
1. 选型前先做两周管理体检
我建议企业在正式招标或采购前,安排两周做轻量诊断。诊断不需要复杂咨询报告,但必须接近真实工作。
- 抽取10个已完成事项,检查是否能还原目标、过程和验收结果。
- 抽取10个延期事项,记录延期原因、发现时间和实际责任链。
- 追踪3条高频审批流程,测量每个节点的等待和退回。
- 统计近一个月重复出现的内部问题,判断知识缺口。
- 挑选5个经营指标,比较不同部门的定义和数据来源。
体检结束后,企业应形成一张“管理损失地图”,明确每类问题发生频率、单次影响、责任边界和可测量结果。没有这张地图,选型很容易被演示效果带偏。
2. 用真实场景做产品验证
产品演示最好采用企业自己的数据和业务案例。不要只让供应商演示“新建任务”,而应该要求完成以下场景:一个客户需求临时变更,影响到产品设计、研发任务、测试计划和交付日期,过程中还发生一次延期和一次责任转移。
验证时可以使用以下评分表:
| 验证项目 | 建议权重 | 关键问题 |
|---|---|---|
| 业务闭环完整度 | 25% | 需求、任务、缺陷、版本和交付能否关联 |
| 员工操作成本 | 20% | 普通员工完成关键动作需要几步,是否容易补录 |
| 数据与报表可信度 | 20% | 统计结果能否追溯到具体记录和责任人 |
| 权限与部署能力 | 15% | 是否支持组织隔离、权限审计和私有化环境要求 |
| 迁移与集成能力 | 10% | 能否对接身份认证、代码平台、财务或客户系统 |
| 供应商服务能力 | 10% | 实施、培训、故障响应和后续优化是否有明确机制 |
3. 设置90天的验收指标
90天验收不应只写“系统正常运行”。更有效的指标包括:关键项目状态更新及时率达到90%以上,项目经理人工汇总耗时下降30%,延期事项平均发现时间缩短50%,需求返工率下降20%,关键审批超时率下降30%。这些数字可以根据企业基线调整,但必须在上线前确定。
需要注意的是,系统指标和业务结果之间存在滞后。上线一个月后,延期率不一定马上下降,但延期发现时间、阻塞记录完整度和状态更新及时率应该先改善。如果过程指标没有变化,直接期待业务结果改善是不现实的。

4. 把供应商能力写进长期运营机制
系统上线后的第一年,企业至少需要设立一个产品负责人或系统管理员群体,负责字段治理、权限申请、流程变更、数据质量和用户反馈。没有内部责任人,系统很快会变成“供应商帮忙维护、业务部门各自添加”的混乱状态。
对于私有化部署,建议提前确认以下事项:
- 版本升级周期、升级方式和回滚方案。
- 数据备份频率、恢复时间目标和灾备演练方式。
- 企业身份认证、单点登录和离职账号处理机制。
- 日志留存、权限审计和敏感数据访问记录。
- 接口调用限制、集成文档和二次开发责任边界。
对于Jira迁移,还要设置“双轨验证期”。新系统上线后,不必长期双录,但至少要用一到两个完整迭代验证字段、状态、权限、历史记录和报表结果。只要关键统计口径还没有确认,就不应该急于关闭旧系统。

九、最终判断:2026年的系统投资,本质是组织设计投资
1. 不要寻找一套替你管理的工具
任何管理系统都不能代替管理者做优先级判断、资源分配和责任承担。系统能做的是把事实记录得更完整,把异常暴露得更及时,把决策过程留下来,把执行结果连接起来。
如果企业没有清晰的目标、责任和规则,再强的系统也只能把混乱数字化。相反,如果组织已经找到关键瓶颈,一套边界清楚、使用成本可控的系统,往往能够快速释放管理价值。
2. “蓝点”不在软件里,而在最短价值链上
我对2026年管理系统投资的独特判断是:企业不应再用“功能数量”寻找答案,而应寻找一条最短的价值链。它可能是“需求,版本,交付”,也可能是“申请,审批,付款”,还可能是“客户问题,根因,产品改进”。哪条链路的损失最大、责任最清楚、结果最容易测量,哪条链路就是最值得先投入的蓝点。
如果组织超过100人,跨部门项目与研发协同通常是首个值得验证的方向;如果已有Jira体系且面临国产化、私有化或统一管理需求,应把迁移完整性、数据治理和权限设计放在功能对比之前;如果企业的主要问题是流程风险、知识复用或经营口径,就应选择更贴近问题本身的系统,而不是为了追求“大一统”强行采购。
3. 下一步这样做
- 用两周时间盘点延期、返工、审批等待、重复问答和数据争议。
- 把损失最大的一个环节定义为首个蓝点。
- 选择一个真实业务场景做小范围试点,不要从全公司铺开。
- 在上线前确定3到5个基线指标和90天目标。
- 用过程数据判断系统是否产生价值,再决定是否扩展到其他部门。
最值得投资的管理系统,不是最复杂的系统,而是让组织少一次等待、少一次返工、少一次重复解释,并且能够证明这些改善确实发生的系统。这才是企业突破管理瓶颈、获得长期复利的真正起点。
常见问题解答(FAQ)
1. 2026年最值得投资的5类通用管理系统,究竟应该怎么选?
我看到很多文章把通用管理系统直接做成品牌排行榜,但我的企业真正遇到的问题不是“哪个品牌排名第一”,而是销售、项目、财务和人事数据互相割裂。我想知道标题里的“5大系统”具体指什么,以及不同类型企业应该先买哪一种。
先说明一个容易被忽略的问题:“蓝点通用管理系统”并不是一个足够明确的行业分类。如果它不是特定品牌或已被行业普遍采用的概念,就不适合直接拿来做产品排名。更稳妥的做法,是把它拆解为五类最常见、也最容易产生管理价值的系统。第一类是一体化经营管理系统,适合财务、采购、库存、销售之间存在数据断层的企业;
第二类是流程协同与办公管理系统,适合审批依赖人工催办、跨部门协作频繁的组织;第三类是客户关系管理系统,适合销售周期长、客户信息掌握在个人手中的企业。第四类是项目与交付管理系统,重点解决进度、工时、资源、成本和回款无法关联的问题;
第五类是人力资源与组织管理系统,适合人员增长较快、多地点办公或人事数据分散的企业。它们不是互相替代的五个品牌,而是五种不同的投资方向。
企业当前瓶颈优先评估方向不建议先买什么 审批慢、流程靠催流程协同系统复杂一体化平台 客户跟进依赖个人客户关系管理系统只看财务报表的系统 项目延期、利润不清项目与交付管理系统只记录任务的工具 业务、财务、库存口径不一一体化经营管理系统继续增加孤立软件 组织扩张、人员数据混乱人力资源管理系统只采购考勤模块 我的判断标准不是“功能越多越值得投资”,而是系统能否让一个关键流程形成闭环。
例如,销售系统如果只能登记客户,却不能关联合同、回款和售后,那么它解决的只是信息记录问题,并没有真正改善经营管理。预算有限的企业,通常应先选择一个最影响现金流或交付结果的场景,连续使用三到六个月后再扩展。
与其一次性购买五类系统却没有人维护,不如先让一个核心流程产生稳定数据,这往往更接近真实的数字化收益。
2. 管理系统的投资回报率应该怎么算,才能避免只看软件报价?
我曾经遇到过供应商报价很低,但上线后又增加实施费、接口费、培训费和数据迁移费的情况。采购时我到底应该比较首年价格,还是比较三年的总成本?有没有一套能够落到表格里的计算方法?
管理系统最容易踩的坑,是把软件订阅费误认为项目总成本。真正需要比较的是总拥有成本,也就是软件、实施、数据迁移、接口、培训、运维和后续扩展费用的合计。可以使用下面这套简化模型:三年总成本=三年软件费+实施费+数据迁移费+接口费+培训费+内部项目人力成本+预计扩展费。
内部项目人力不能忽略,因为流程梳理、主数据清洗、权限设计和验收都需要员工投入。
成本项目报价时必须确认常见隐藏风险 软件费用按用户、模块、组织还是交易量计费新增用户后价格跳升 实施费用包含多少人天和多少次培训超出范围后按人天收费 接口费用是否包含标准接口和数据同步每新增一个接口都单独报价 迁移费用是否包含历史数据清洗与导入只负责导入,不负责纠错 续费与扩展续费涨幅、定制升级规则首年优惠,后续价格明显上升 举例来说,一套首年报价为12万元的系统,如果实施费4万元、接口费3万元、迁移和培训2万元、内部项目人力折算3万元,那么首年实际投入并不是12万元,而是24万元。
若第二、第三年每年续费12万元,三年总成本就达到48万元,还没有计算额外定制。回报也不要只写“效率提升”。更可靠的计算方式是把收益拆成可核对的项目:减少多少重复录入时间、缩短多少审批天数、减少多少逾期回款、降低多少项目超支金额。
比如每月减少200小时重复录入,按内部人力成本每小时80元计算,年化可量化收益约为19.2万元。但节省工时不等于企业一定获得现金收益。如果员工只是把节省的时间用于其他工作,企业未必立刻少雇一个人。
因此,投资决策应同时区分“可变现收益”“管理可见性收益”和“风险降低收益”,不要把三者混在一个夸张的百分比里。
3. 一体化平台和多个专业系统,哪种方案更适合2026年的企业?
我的公司已经使用了财务、客户和人事等多个系统,管理层却仍然要靠表格汇总数据。我担心继续买专业系统会形成更多信息孤岛,但一次性更换成一体化平台又可能成本过高、实施失败。两种路线应该如何判断?
一体化平台并不天然优于多个专业系统,关键取决于企业最需要解决的是“功能深度”还是“数据一致性”。如果企业已经有成熟的专业系统,且各部门流程稳定,贸然更换平台可能带来迁移风险;如果企业长期依赖表格拼接数据,系统数量少但口径混乱,一体化方案才更有价值。
我通常会先画出订单、合同、交付、开票和回款这条业务链,而不是先看产品演示。只要一条核心链路中存在三次以上重复录入,或者同一个客户、项目在不同系统里出现多个编码,就说明问题已经不只是“缺少报表”,而是主数据和系统边界没有设计好。
判断条件更适合一体化平台更适合专业系统组合 企业规模部门较多、业务线相互关联单一业务、流程相对独立 当前系统状态系统少但数据大量靠表格汇总已有成熟系统且使用稳定 核心诉求统一经营口径和权限追求某一专业模块的深度能力 实施能力有明确项目负责人和业务代表内部资源有限,需快速上线 主要风险项目范围过大、上线周期过长接口维护复杂、数据同步不稳定 真正值得警惕的是“半一体化”:销售人员在客户系统里录入一次,项目人员在交付系统里再录入一次,财务人员还要在财务系统里重新核对一次。
表面上系统都连上了,实际上只是把重复劳动从表格转移到了软件里。更稳妥的路线通常是先确定一个主数据源。例如客户主档由客户系统维护,项目主档由项目系统维护,财务结果由财务系统确认,其他系统通过接口读取,而不是允许每个系统都修改同一份数据。
如果最终选择多系统组合,合同中必须明确接口失败后的责任、数据同步频率、异常处理方式和数据导出能力。如果选择一体化平台,则要特别限制定制范围,优先采用标准流程,否则平台越“贴合现状”,未来升级和维护越困难。
4. 管理系统为什么经常上线后闲置,采购前怎样识别实施失败风险?
我见过系统上线时做了很多培训,过了几个月却又回到微信群、Excel和人工催办。供应商通常会把问题归因于员工不配合,但我怀疑真正原因可能在流程设计、权限设置和管理层推动上。采购前有哪些信号可以判断项目大概率会失败?
系统闲置通常不是员工突然拒绝数字化,而是系统没有进入真实工作闭环。最典型的情况是管理层要求填数据,却没有把填报结果用于会议、绩效、资源分配或回款管理,员工很快就会认为系统只是增加工作量。采购前可以先做一个小型场景验证,不要只参加供应商准备好的演示。
拿企业真实的一笔订单、一个项目或一条审批流程,让供应商现场完成从创建、流转、变更、异常处理到报表输出的全过程,尤其要观察系统如何处理“不标准”的情况。
风险信号表面表现实际含义 只演示标准流程演示过程非常顺畅复杂业务可能需要大量定制 没有内部负责人采购由信息部门单独推进业务部门缺少使用动力 只承诺快速上线报价和周期都很漂亮可能没有包含清洗、培训和验收 权限设计被忽略所有人先使用同一套权限后续容易出现数据泄露和流程失控 没有退出方案只讨论上线,不讨论导出迁移和更换供应商成本不可控 我建议把验收标准从“系统安装完成”改为“业务结果可重复”。
例如,销售人员能够在规定时间内完成客户跟进记录,项目负责人能够看到账实一致的工时和成本,财务人员能够追溯合同到回款,管理层能够用系统数据主持一次经营会议。项目启动时还应明确三类角色:负责拍板的管理层负责人、负责流程落地的业务负责人、负责数据和接口的技术负责人。三者缺一不可。
只有技术人员推动,容易做成工具项目;只有管理层提出要求,容易停留在口号;只有业务部门参与,又可能缺少跨部门协调能力。关于人工智能功能,也不要把“能够自动生成摘要”直接等同于管理升级。采购时应追问四件事:输入数据来自哪里,错误结果由谁复核,数据是否用于训练,功能是否另行收费。
只有当AI能减少具体重复劳动,或提前发现逾期、超支、客户流失等风险时,它才值得纳入投资评估。最后,建议把上线后的90天分成三个阶段:前30天只保证核心数据准确,中间30天优化流程和权限,后30天再评估报表、预警和智能功能。
先让系统成为唯一可信的数据入口,再谈高级分析,通常比一开始堆叠复杂功能更容易成功。
