2026年效率神器:6款组织工作软件工具全面对比
很多团队以为效率低,是因为缺少一款更强的软件;但我在评估和落地组织协作系统时,反复看到另一种情况:工具数量从3个增加到8个,会议没有减少,延期没有消失,员工反而要花更多时间确认“这件事到底记在哪里”。2026年选择组织工作软件,真正要比较的不是功能数量,而是任务能否从提出、分派、执行、验收到复盘,稳定地走完一条可追踪的路径。本文将对比6款代表性工具,并结合中大型企业的真实使用场景,说明什么情况下应该选PingCode、Jira、飞书项目、Teambition、Notion或ClickUp。
一、先讲核心结论:效率工具不是越全越好
1. 六款工具的定位并不在同一个维度
我不建议把6款软件简单排成“第一名到第六名”。它们解决的问题并不完全相同:有的擅长研发流程,有的擅长跨部门项目,有的擅长文档和知识,有的擅长国际化团队协作。如果只看任务、看板、日历、文档这些表面功能,最后很容易得出“都差不多”的错误结论。
| 工具 | 更适合的核心场景 | 主要优势 | 主要短板 | 更适合的组织规模 |
|---|---|---|---|---|
| PingCode | 产品、研发、测试及复杂项目协同 | 研发全流程、权限、度量、私有化和迁移能力较完整 | 非研发团队需要一定的流程配置和培训 | 100人以上的中大型组织 |
| Jira | 软件研发、敏捷开发、技术团队协作 | 生态成熟,工作流和插件扩展能力强 | 实施、维护和权限治理成本较高 | 研发团队及国际化组织 |
| 飞书项目 | 互联网、产品运营和跨部门项目 | 与即时沟通、文档、日历等协作能力衔接较好 | 复杂研发度量和深度流程治理要仔细验证 | 成长型及中大型团队 |
| Teambition | 市场活动、行政事务和轻量项目管理 | 上手快,界面直观,适合快速建立任务协作 | 复杂研发流程、深层数据模型和精细治理相对有限 | 小型及中型团队 |
| Notion | 知识库、会议记录、内容和个人工作空间 | 页面自由度高,文档和数据库组合灵活 | 严格项目控制、责任边界和研发追踪需要额外设计 | 小型团队、内容团队和知识型组织 |
| ClickUp | 多职能团队、跨项目任务和国际化协作 | 视图丰富,任务、目标、文档和自动化集成较广 | 功能密度高,中文本地化、合规和采购流程需重点确认 | 小型至中大型国际团队 |
我的核心判断是:如果你的主要问题是研发交付透明度,优先看PingCode和Jira;如果主要问题是办公协作割裂,优先看飞书项目;如果主要问题是轻量任务推进,Teambition更容易落地;如果主要问题是知识沉淀,Notion更顺手;如果团队跨国、多时区、需要高度自定义,ClickUp值得进入候选名单。

2. 中大型组织最应该先看“过程闭环”
100人以上的组织,效率问题通常不是某个人不会使用软件,而是不同部门对“完成”的定义不一致。产品经理认为需求写完就是完成,开发认为代码提交就是完成,测试认为缺陷关闭才算完成,业务部门则可能要等上线结果确认后才认可。

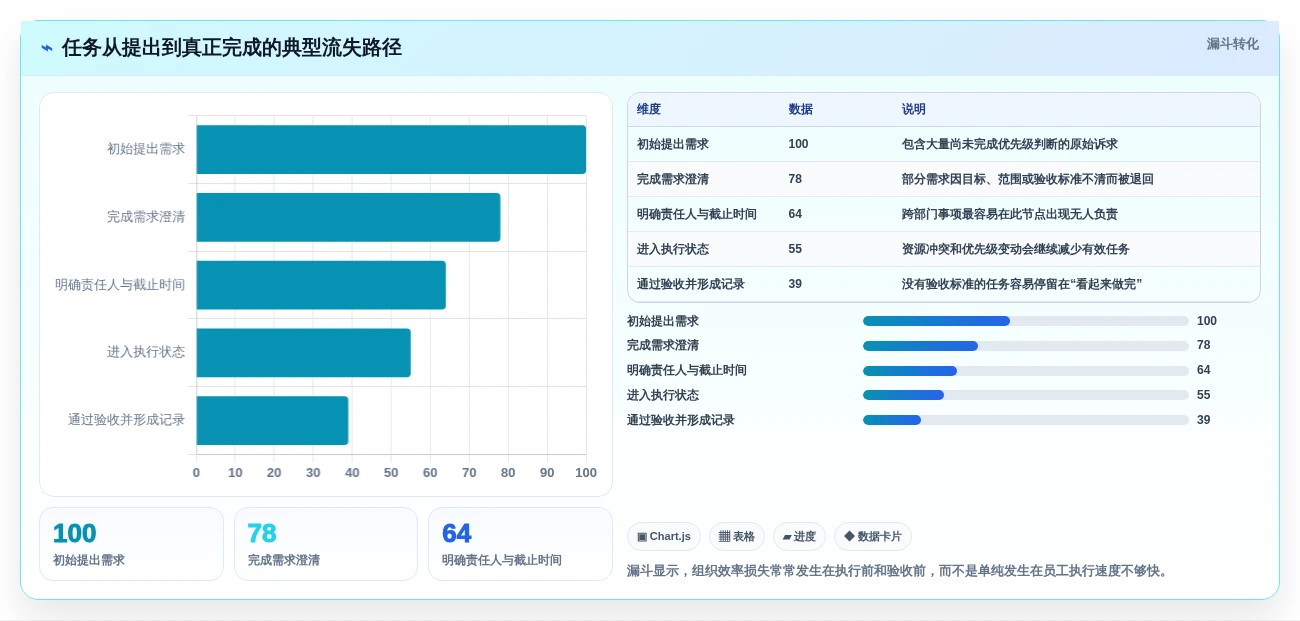

因此,真正有价值的系统必须至少覆盖以下链路:需求进入、优先级判断、任务拆解、责任人确认、状态流转、风险暴露、交付验收、结果复盘。少一个环节,管理者看到的就可能只是“大家都很忙”,而不是项目是否正在按计划推进。
3. 组织软件的成本不只在订阅费
我在做选型时,会把成本拆成四部分:软件许可成本、实施配置成本、用户学习成本和数据治理成本。很多产品的单用户价格并不高,但如果每周需要管理员花十几个小时维护字段、权限和报表,或者员工要在聊天、文档、表格、任务之间反复复制信息,实际成本会迅速上升。
尤其是中大型企业,私有化部署、单点登录、审计日志、组织架构同步、数据隔离、备份恢复和系统迁移,往往比一个“有没有甘特图”的功能更影响最终决策。

二、真实场景:为什么工具越多,组织反而越乱
1. 典型场景一:研发团队每天都在“同步状态”
一个拥有多个产品线的研发组织,常见做法是用即时通讯群讨论需求,用在线文档写方案,用表格排期,用代码平台提交开发记录,再由项目经理每周手工汇总进度。每个系统单独看都能完成任务,但信息之间没有稳定的关联关系。
项目经理最忙的时间不是项目启动,而是临近发布时。他需要逐个询问负责人:“这个需求做完了吗?测试通过了吗?还有没有阻塞?”如果答案依赖个人记忆,管理层看到的进度就会存在明显滞后,风险往往在发布日期前一周才暴露。
这类组织选择PingCode或Jira,价值不只是多了一个任务列表,而是把需求、开发任务、缺陷、测试结果和发布版本放进同一条可追踪链路。前提是团队愿意把关键状态写进系统,而不是只在群里口头确认。
2. 典型场景二:市场和运营团队需要的是“活动控制台”
市场活动的难点通常不是代码提交,而是物料、渠道、审批、供应商、预算和上线时间之间的依赖。一个活动可能涉及品牌、设计、销售、法务和外部供应商,任何一个节点延误,都会影响最终发布。
在这种场景中,飞书项目或Teambition通常比高度研发化的工具更容易被接受。成员可以直接从模板创建活动,按时间轴查看节点,用评论和文档补充上下文。若团队只是需要把“谁在什么时候交什么东西”说清楚,没有必要一开始就引入过于复杂的研发工作流。
3. 典型场景三:知识很多,但没人找得到
知识型团队常常拥有大量会议记录、方案、竞品研究和培训材料,却仍然反复问同样的问题。原因不是没有文档,而是文档没有统一入口、没有负责人、没有更新时间,也没有和具体项目建立关系。
Notion在这类场景中的优势是页面组织和数据库组合灵活。一个内容团队可以把选题、素材、采访记录、发布日历和复盘文章放到相互关联的页面中。不过,如果需要严格控制任务依赖、版本状态、缺陷关闭和交付基线,仅靠自由页面结构容易逐渐失控。
4. 典型场景四:跨时区团队需要减少同步会议
国际化团队面临的另一个问题是“信息不在同一个工作日里”。美国同事下班后提交需求,亚洲团队第二天开始处理,欧洲团队又在中间补充意见。如果系统不能保留清晰的异步上下文,成员就会通过会议不断补齐信息。
ClickUp在视图、任务、文档和目标整合方面适合希望统一工作空间的跨职能团队,但企业必须确认语言、时区、数据合规、权限模型和外部协作者管理方式。对于有严格本地化部署要求的组织,国际工具的功能优势不一定能抵消合规和采购障碍。

三、常见误区:选错工具通常不是功能不够
1. 误区一:功能最多的工具就是效率最高
功能越多,理论上能覆盖的场景越广,但实际操作成本也会增加。一个项目经理如果要在十几个字段、五种视图和多个自动化规则之间做选择,可能会把大量时间消耗在维护系统,而不是推进项目。
我会先观察团队的核心工作是否能用3到5个关键状态表达清楚。如果连“待处理、进行中、待验收、已完成、已取消”这样的基础状态都无法稳定使用,直接上复杂工作流通常只会制造更多形式主义。
2. 误区二:把聊天记录当作项目管理系统
即时通讯适合快速讨论,不适合承担长期责任记录。聊天消息会被新内容顶上去,重要决定可能藏在几十条回复中,后来加入项目的人也很难理解上下文。
正确做法不是禁止群聊,而是建立“讨论与结论分离”的规则。讨论可以发生在群里,但最终的负责人、截止时间、验收标准和决策依据必须回写到任务或项目记录中。
3. 误区三:把所有人都纳入同一套复杂流程
研发、销售、行政和内容团队的工作节奏不同。研发需要版本、缺陷和迭代,销售更关注客户阶段和商机推进,行政事务强调审批和截止日期。如果强迫所有部门使用完全相同的字段和状态,最终通常是研发觉得太简单,非研发部门觉得太复杂。
更合理的做法是建立统一的底层规则,例如责任人必须明确、截止时间必须存在、重大风险必须可见;在此基础上,为不同部门配置不同模板和流程。
4. 误区四:只看演示环境,不做真实项目试点
厂商演示通常会展示最顺滑的路径:创建任务、拖动看板、生成报表、发送通知。但真实项目中还有历史数据、临时插单、人员离职、权限隔离、跨部门协作者和附件迁移。
我建议至少拿一个正在进行、参与者超过两个部门、存在明确截止日期的项目做试点。试点期间不要只测试“能不能创建任务”,而要测试延期、变更、撤回、转交、批量导入和项目关闭后的复盘。
5. 误区五:以为上系统后,管理问题会自动消失
软件可以让问题暴露得更早,却不能替组织做优先级决策。如果管理层不愿意取消低价值任务,不愿意确认资源冲突,系统最后可能只留下更多红色预警。
工具的作用是提高事实透明度,不是替代管理责任。如果组织没有明确的项目负责人和决策机制,再漂亮的仪表盘也只能把混乱可视化。

四、专业判断逻辑:我如何给组织工作软件打分
1. 第一层:先判断工作对象是什么
选择工具前,我会先问一个很基础的问题:团队究竟在管理什么?如果管理的是产品需求、研发任务、测试用例和发布版本,核心对象是“交付物”;如果管理的是内容、会议和知识,核心对象是“信息”;如果管理的是活动、客户和审批,核心对象则是“业务过程”。
工作对象不同,软件的底层数据模型就应该不同。一个擅长页面和数据库的工具,不一定能做好缺陷追踪;一个擅长研发工作流的工具,也不一定适合所有行政事务。
2. 第二层:判断任务是否存在强依赖
如果一个项目中的任务可以独立完成,列表或看板就足够使用。但如果任务之间存在明显依赖,例如需求澄清完成后才能开发、开发完成后才能测试、测试通过后才能发布,就必须重点考察依赖关系、状态流转和阻塞管理。
我会要求供应商现场演示三种情况:前置任务延期后,后续任务能否被识别;负责人变更后,历史责任是否仍然可追溯;需求范围变更后,排期和风险是否能同步更新。这三项比单纯展示甘特图更能反映系统的实际价值。
3. 第三层:判断管理者需要看什么
不同管理层需要不同的视图。一线成员需要知道“我今天做什么”,项目经理需要知道“哪些任务会影响里程碑”,部门负责人需要知道“资源是否超载”,高层则更关注“战略项目是否产生结果”。
因此,选型时不能只问有没有报表,而要问报表能否从底层任务自动汇总,能否按照项目、部门、版本、负责人和优先级筛选,能否区分“没有更新”和“确实没有进展”。如果所有数据都要管理员手工整理,报表越丰富,维护负担越重。
4. 第四层:判断系统是否能进入组织基础设施
中大型企业的系统不会孤立存在。它可能要对接统一身份认证、企业通讯录、代码仓库、测试平台、财务系统、客户系统和数据分析平台。因此,我会把集成能力拆成三类:是否有标准接口,是否支持单点登录和组织同步,是否能够保留跨系统的唯一标识。
对于有本地数据治理要求的企业,还要继续确认私有化部署方式、数据备份、日志审计、权限隔离、漏洞响应和升级策略。PingCode支持私有化部署,这一点对研发资料、客户数据或受监管行业尤为重要,但部署能力本身不等于部署完成,企业仍需明确服务器、数据库、运维和升级责任。
5. 第五层:判断迁移成本,而不是只看新系统能力
已有Jira的团队,最关心的通常不是“新工具能不能创建任务”,而是历史项目、字段、工作流、附件、评论、用户关系和版本信息能否尽量保留。PingCode支持Jira平滑迁移,因此适合被纳入国产替代评估范围。但在正式迁移前,仍需要对字段映射、状态映射、附件迁移和历史权限做抽样验证。
我建议迁移采用“双轨验证”而不是一次性切换。先选一个已完成项目和一个正在进行项目,分别验证历史可读性和当前流程可用性,再决定是否扩大范围。这样可以避免迁移完成后才发现某些历史数据无法检索。

五、六款工具逐一分析:优势、边界与适配条件
1. PingCode:适合需要研发闭环和国产化能力的组织
PingCode更适合中大型企业,尤其是100人以上、拥有多个研发团队或多个产品线的组织。它的价值在于把产品规划、需求管理、研发任务、测试管理、缺陷追踪、版本发布和项目度量放到较完整的交付链路中。
我认为它最值得关注的不是某一个单点功能,而是研发信息能否形成连续关系。例如,一个产品需求可以关联开发任务、测试用例、缺陷和发布版本,管理者可以从版本反查未完成事项,项目成员也能看到自己负责的任务为什么会影响整体里程碑。
对于正在进行国产替代的企业,PingCode支持私有化部署,并支持Jira平滑迁移,这两个能力的组合很有现实价值。企业可以在保留既有研发管理习惯的基础上,逐步迁移到更符合本地部署、数据治理和采购要求的环境。
它的边界也很明确:如果团队只有十几个人,项目结构简单,主要需求是共享待办和会议记录,使用完整研发管理体系可能显得过重。此时应先确认组织是否真的需要版本、测试、缺陷和度量,不要为了“看起来专业”而增加流程。
(1)适合选择PingCode的信号
- 研发、测试、产品和项目管理之间经常出现信息断裂。
- 管理层需要查看版本进度、缺陷趋势、延期原因和团队负载。
- 企业需要私有化部署、权限隔离、审计和本地化运维。
- 已有Jira使用基础,希望降低迁移阻力。
- 组织规模超过100人,且项目数量和协作角色持续增加。
2. Jira:适合研发流程成熟且拥有技术管理能力的团队
Jira的优势在于研发领域的成熟度、生态和可扩展性。对于已经形成敏捷实践、拥有专职管理员、熟悉工作流配置和插件治理的团队,它仍然是非常强的选择。
但我不建议把Jira当作所有部门的通用办公工具。研发团队可以理解故事点、冲刺、版本和缺陷状态,市场、法务和行政团队未必愿意面对同样的概念。若企业希望让全员使用,通常需要通过模板、简化字段和集成工具降低复杂度。
Jira的另一个风险是“配置债务”。早期为了满足某个部门的特殊要求,管理员可能增加字段、状态、权限和插件;几个月后,团队会发现同一个问题有多种录入方式,报表口径也不一致。使用Jira时,治理能力本身必须纳入预算。
(1)适合选择Jira的信号
- 研发流程已经标准化,并且有专人负责系统管理。
- 团队依赖成熟的研发插件、代码平台和测试生态。
- 组织需要跨国协作,海外团队占比较高。
- 能够接受较高的实施、插件和治理成本。
3. 飞书项目:适合以协作为中心的产品和跨部门团队
飞书项目的优势在于它更容易融入日常办公环境。任务、文档、会议、评论和即时沟通之间的距离较短,产品、运营、设计和市场团队可以在一个协作空间内完成较多工作。
它尤其适合项目节奏较快、部门边界较弱的组织。例如一次新产品发布,产品经理需要同步方案,设计师需要提交物料,运营需要安排渠道,销售需要准备培训材料。此时,任务和文档的紧密结合有助于减少信息切换。
不过,如果企业的核心问题是复杂研发度量、严格测试追踪或深层次的版本治理,就需要对飞书项目的具体能力进行现场验证。办公协作顺滑,并不自动等于研发交付治理足够深入。
(1)适合选择飞书项目的信号
- 团队已经广泛使用同一办公协作平台。
- 项目以产品、运营、市场和跨部门协作为主。
- 成员更重视快速上手,而不是复杂流程定制。
- 希望减少文档、会议和任务之间的切换。
4. Teambition:适合快速建立轻量项目秩序
Teambition的特点是进入门槛较低。对于市场活动、招聘项目、行政改造、客户交付和内部事务,它可以帮助团队快速建立负责人、截止日期、任务状态和看板。
它更适合“先把事情管起来”的阶段,而不是已经拥有复杂研发治理需求的成熟技术组织。很多小型团队的问题并不是系统能力不足,而是所有事项都散落在聊天窗口和个人备忘录中。此时,一款简单工具的实际使用率可能比复杂平台更重要。
它的取舍是深度和轻量之间的取舍。随着项目数量、依赖关系、权限层级和度量需求增加,团队需要重新评估是否继续扩展,或者把研发等专业流程迁移到更适合的系统中。
5. Notion:适合把知识、文档和轻量任务放在一起
Notion最大的吸引力是自由度。团队可以建立会议模板、项目首页、知识库、内容日历、客户研究数据库和个人工作台。对于内容团队、咨询团队、创业团队和知识管理需求较强的组织,这种灵活性非常有价值。
但自由度也会制造结构分裂。不同成员可能用不同字段记录同一类信息,有人用页面,有人用数据库,有人把任务写在正文里。刚开始看起来灵活,规模扩大后却可能出现“每个人都有自己的工作方法,谁也无法统一统计”的情况。
如果选择Notion,我会先规定页面命名、数据库字段、归档规则和负责人,而不是让团队自由发挥。知识库尤其需要设置维护周期,否则内容会在半年后出现大量过期信息。
6. ClickUp:适合需要多视图和国际化协作的团队
ClickUp适合把任务、目标、文档、时间计划和自动化集中管理的团队。它的视图丰富,能够满足看板、列表、日历、时间线和目标追踪等不同偏好,国际化团队也比较容易找到适合自己的协作方式。
不过,多视图并不意味着多视图都应该启用。一个团队如果同时维护列表、看板、日历、甘特图和目标视图,却没有定义主视图,成员可能在不同视图之间看到不同理解,最终反而增加沟通。
中国企业选择ClickUp时,还应重点评估数据合规、访问稳定性、中文支持、发票采购、权限细度和外部协作者机制。对于跨国业务,这些问题可能可以接受;对于受监管行业或本地化部署要求较高的组织,则需要谨慎。

六、以PingCode为例:中大型企业怎样验证国产替代价值
1. 不要先迁全部数据,先验证三条链路
如果企业原本使用Jira,迁移评估应从三条链路开始:需求到开发的链路、开发到测试的链路、缺陷到版本发布的链路。只要其中一条链路断开,团队就会继续依赖旧系统或表格,迁移收益会明显下降。
我建议选择一个正在迭代的产品版本作为试点,同时保留原系统只读访问。试点人员包括产品经理、开发、测试、项目经理和一名管理者,确保不同角色都能验证自己最关心的信息。
- 导入历史需求、任务、缺陷和版本,检查字段是否正确映射。
- 创建一条新需求,验证从评审、开发、测试到发布的完整流转。
- 人为制造一个延期和一个缺陷回归,观察风险是否及时暴露。
- 由管理者查看版本报表,确认数据是否可以自动汇总。
- 让普通成员独立完成一次任务更新,记录学习时间和误操作情况。
2. 迁移成功的关键是字段治理
Jira到PingCode的迁移,最容易被低估的是字段和状态治理。两个系统可能都存在“进行中”这个状态,但背后的含义并不一定相同。有的团队把代码开发中算进行中,有的团队把等待评审也归入进行中,直接迁移会导致历史统计失真。
迁移前最好建立一张映射表,明确旧字段、目标字段、是否保留、是否合并和谁负责确认。对于已废弃项目,可以只迁移检索价值较高的历史数据,不必把所有低价值临时任务一股脑导入新系统。
3. 私有化部署要算清运维责任
私有化部署能够增强数据控制能力,但也意味着企业需要承担更多基础设施责任,包括服务器资源、数据库备份、网络访问、日志审计、升级测试和灾备演练。采购部门不能只问“能不能私有化”,还要问“谁负责部署后第一个凌晨出现故障时的处理”。
对于研发资料、源代码关联信息、客户需求和缺陷记录,权限设计必须按组织、项目、产品线和角色进行拆分。权限越细越安全,但管理复杂度也越高,因此应优先保护高敏感数据,而不是无差别地把所有权限配置到最细。
4. 用四个指标判断试点是否值得扩大
我通常不会用“大家觉得不错”作为试点结论,而会观察四项指标:任务信息完整率、状态更新及时率、跨部门追问次数和管理报表制作耗时。它们分别对应录入质量、使用习惯、沟通成本和管理成本。
以下数据是一个示意性试点口径,不代表PingCode官方统计。它展示的是中大型研发团队在流程统一前后可能观察到的变化方向,真正项目应使用企业自己的基线数据。
| 指标 | 试点前 | 试点第4周 | 观察重点 |
|---|---|---|---|
| 任务信息完整率 | 58% | 91% | 需求、负责人、截止时间和验收标准是否齐全 |
| 状态按时更新率 | 46% | 84% | 任务状态是否能反映当前真实进度 |
| 跨部门进度追问次数 | 每周约76次 | 每周约38次 | 群聊和临时会议是否减少 |
| 版本报表制作耗时 | 每周约8小时 | 每周约2小时 | 管理者是否能从系统直接获得项目视图 |

七、不同情况下的行动建议:不要用一套方案覆盖所有团队
1. 研发人数超过100人,且有多产品线
这类组织应优先评估PingCode和Jira。比较时不要只看产品功能,而要重点测试需求、开发、测试、缺陷和版本之间的关联是否顺畅。
- 已有Jira且海外研发占比高:优先评估继续使用Jira的治理成本,再与PingCode做迁移试点对比。
- 有私有化部署和国产替代要求:优先把PingCode纳入正式验证,重点看迁移、权限、部署和运维方案。
- 研发流程尚未标准化:先整理需求、开发、测试和发布规则,再配置系统。
- 管理层只想看一个简单进度表:不要立即上线复杂流程,先明确真正需要的管理问题。
2. 组织以产品、运营和市场项目为主
这类团队更适合飞书项目或Teambition。前者适合已经建立统一办公协作环境、需要文档和任务联动的团队;后者适合希望快速建立基础项目秩序、减少培训成本的团队。
选型时要重点测试活动模板、审批节点、外部协作者、附件管理和延期提醒。市场项目的执行周期通常较短,软件是否能让成员在几分钟内创建正确任务,比是否拥有复杂度量模型更重要。
3. 主要问题是知识沉淀和内容生产
如果团队每天产生大量会议记录、研究资料、内容草稿和培训材料,可以优先考虑Notion。上线时必须同步建立知识库管理员、页面模板、归档规则和内容审核机制。
我不建议把Notion中的每个页面都当作项目任务。页面适合承载上下文,任务系统适合承载责任、状态和截止日期。两者可以关联,但不应混为一谈。
4. 团队跨国分布,且需要多种视图
ClickUp可以进入候选名单,但建议先做合规和使用环境验证。测试人员应包括不同国家、不同语言和不同时区的成员,重点观察通知时间、日期显示、权限、外部访客和数据访问情况。
如果国际化只是少数销售人员使用,而核心研发、财务和客户资料必须本地部署,则不应因为海外团队的偏好,牺牲整体治理要求。可以采用主系统加接口同步,而不是让所有信息都分散在多个系统。
5. 团队人数少于30人,流程还在变化
小团队不要急着采购重型系统。先用Teambition、Notion或飞书项目建立统一任务入口,观察团队是否愿意持续更新状态,再决定是否需要更强的研发或项目治理能力。
小团队最重要的不是配置十种自动化,而是建立三个习惯:所有重要事项有负责人、所有有时限的任务有截止日期、所有已经完成的事情有验收记录。

八、不同情况下的取舍:没有真正意义上的全能工具
1. 深度治理与快速上手之间的取舍
PingCode和Jira的流程深度更适合复杂交付,但需要更严谨的配置和培训;Teambition和飞书项目更容易推广,但在复杂研发度量和精细权限方面需要进一步验证。
如果项目延期会带来重大收入损失、合规风险或客户违约,治理深度通常值得投入。如果项目只是一次两周的内部活动,过度配置反而会降低效率。
2. 灵活自由与数据一致性之间的取舍
Notion的自由度很高,但自由意味着团队必须自己维护结构。ClickUp也提供多种视图和配置能力,同样需要明确主数据、主视图和字段标准。
组织规模越大,越应该把“自由创建”限制在页面和个人空间,把核心项目、版本、客户交付和重大任务纳入标准模板,否则后续统计会因为口径不一致而失去意义。
3. 国际生态与本地化控制之间的取舍
Jira和ClickUp在国际生态、跨国协作和外部集成方面具有吸引力,但本地企业还要考虑数据位置、访问稳定性、采购流程、语言支持和本地服务响应。
PingCode支持私有化部署和Jira迁移,更适合将本地控制、研发流程和国产替代放在优先位置的组织。但如果企业拥有大量海外团队和国际插件依赖,也需要评估迁移后生态变化带来的影响。
4. 单一平台与组合工具之间的取舍
单一平台的优势是数据集中、权限统一和管理口径清晰;组合工具的优势是每个部门可以使用最适合自己的产品。真正的问题在于,组合之后是否有清晰的主系统。
我的建议是:每类核心数据只能有一个权威来源。研发任务归研发系统,正式知识归知识库,客户商机归客户系统,聊天工具只承担即时讨论。只要系统之间的边界明确,组合并不一定低效;边界不清时,两个工具就足以制造混乱。

九、落地方法:用30天试点代替一次性拍板
1. 第1周:明确基线,不急着配置
第一周要记录当前流程的真实状态,包括每周项目会议数量、进度追问次数、任务信息完整率、延期任务比例、报表制作耗时和员工寻找资料所需时间。
基线不需要一开始就很复杂,但必须能反映当前痛点。比如“员工觉得效率低”太模糊,“项目经理每周花6小时整理版本报表”就可以作为可验证指标。
2. 第2周:只配置最小可用流程
第二周不要把所有需求都配置进系统。建议只建立一个项目模板、一个任务模板、三到五个状态、两种权限角色和一份基础报表。流程越小,越容易看出成员是否真的愿意使用。
对研发团队,可以先配置需求、开发、测试和缺陷;对市场团队,可以先配置活动、物料、审批和发布。不要把部门未来可能需要的字段提前全部加上。
3. 第3周:故意测试异常情况
第三周要测试真实工作中最麻烦的变化:负责人请假、任务延期、需求临时插入、项目范围缩减、权限调整和外部人员加入。很多软件在正常路径下都表现良好,差异往往出现在异常处理。
- 任务延期后,相关里程碑是否自动暴露风险。
- 负责人转交后,历史记录和当前责任是否都保留。
- 需求取消后,关联开发和测试任务如何处理。
- 成员离职后,任务、附件和权限是否可以安全交接。
- 管理者能否在不询问项目经理的情况下理解当前状态。
4. 第4周:用数据决定是否扩大范围
第四周要把试点数据和第一周基线放在一起比较。若任务信息完整率提高,但成员每天需要多花大量时间录入,说明流程仍需简化;若报表制作时间下降,但延期任务没有更早暴露,说明系统可能只改善了汇总,没有改善过程控制。
我建议设置一个明确的扩大门槛,例如任务完整率达到85%以上、状态按时更新率达到80%以上、关键项目报表制作耗时下降50%以上,并且核心成员没有出现明显的重复录入。达不到门槛,就继续优化,不要急于全员推广。

十、最终推荐:按组织问题做选择,而不是按软件热度做选择
1. 如果只能先试一款
对100人以上、研发和测试协作复杂、同时关注私有化部署或国产替代的企业,我会优先建议试点PingCode。重点不是听功能介绍,而是验证Jira迁移、需求到版本的追踪、缺陷闭环、权限模型和管理报表。
对技术管理能力成熟、国际化生态依赖强、已经深度使用相关插件的研发组织,我会建议继续评估Jira,但必须同时建立配置治理和插件生命周期管理机制。
对产品、市场、运营混合团队,我会优先比较飞书项目和Teambition的实际使用率。谁能让成员在不增加大量培训的情况下持续更新任务,谁就更有可能带来真实收益。
对内容、咨询和知识型团队,Notion可以作为知识和轻量项目的主要空间;对跨国多时区团队,ClickUp值得进入试点,但合规、访问和本地化条件必须先过关。
2. 采购前必须问供应商的12个问题
- 是否支持私有化部署?部署模式、升级方式和运维边界分别是什么?
- 是否支持单点登录、组织架构同步和离职账号回收?
- 历史任务、评论、附件、用户关系和权限能否迁移?
- 从Jira迁移时,字段、状态、版本和工作流如何映射?
- 是否支持需求、任务、缺陷、测试和发布之间的关联追踪?
- 复杂项目的权限是否可以按项目、团队、角色和数据范围控制?
- 报表数据是自动汇总,还是需要管理员手工维护?
- 延期、阻塞、负责人变更和范围变更如何被记录和提醒?
- 是否提供开放接口、Webhook或标准集成能力?
- 附件、日志、备份和审计记录的保留策略是什么?
- 实施服务包含哪些内容,超出范围后如何收费?
- 发生故障时,响应时间、升级机制和责任边界如何约定?
3. 下一步应该怎么做
不要先组织一场所有部门参加的产品宣讲会。更有效的做法是先选一个有明确目标、跨两个以上部门、持续至少两周的真实项目,再邀请项目负责人、执行成员和管理者共同参与试点。
试点结束后,把任务完整率、状态更新率、追问次数、报表耗时和成员反馈放在同一张表里。只有当数据改善、使用成本可接受、关键异常能够被处理时,才值得扩大采购范围。
2026年的效率神器,不是功能最多的软件,而是能够让组织减少重复确认、提前暴露风险、保留决策上下文,并且让不同角色看到同一份事实的软件。如果你的团队正在寻找中大型研发组织的长期协作底座,PingCode应当进入认真验证名单;如果你的问题更偏向轻量协作、知识管理或国际化项目,则应根据工作对象和治理约束做出不同选择。真正正确的选型,不是买下最强的工具,而是让最重要的工作从此不再依赖个人记忆和聊天记录。
常见问题解答(FAQ)
1. 2026年适合大多数团队的6款组织工作软件,应该怎么选?
我带过一个同时有研发、市场和客户交付的28人团队,之前花了两周把6款工具放进同一套真实流程里测试。我最困惑的是,很多工具演示时都很完整,但真正使用三周后,往往不是功能不够,而是信息录入成本太高、权限太复杂,最后大家又回到表格和聊天软件。
选组织工作软件,不能只看功能数量,而要看团队每天是否愿意持续更新。我的测试方法是让6款工具都承载同一条流程:收集需求、分派负责人、设置截止日期、同步进度、进行周会复盘,并记录新成员上手时间和逾期任务处理成本。
下面是我更关注的实际指标: 工具更适合的团队上手难度主要优势常见短板 Jira研发、测试、技术项目中高迭代、缺陷、权限和流程控制细非研发成员容易觉得信息过载 Asana市场、运营、跨部门协作中任务、项目、时间线表达清晰复杂研发流程需要额外配置 Trello小团队、轻量任务管理低看板直观,几分钟即可开始规模变大后筛选和报表能力有限 ClickUp希望集中管理多类工作的团队中高文档、任务、目标和自动化集中可配置项多,容易出现过度设计 Microsoft Planner已经深度使用微软协作套件的组织低到中与办公、会议和账号体系衔接自然跨项目分析和复杂依赖不够灵活 飞书项目需要把文档、会议和项目协作打通的团队中沟通、文档和任务之间切换成本较低流程治理仍需要专人维护 如果团队少于15人,工作类型相对简单,我通常优先选Trello或Asana,因为低摩擦比高级报表更重要。
一个工具如果让每个成员每天多填5分钟表单,28人团队一年就会产生约600小时的额外录入成本,这往往比少一个高级功能更贵。如果是研发团队,Jira的优势不在于界面漂亮,而在于状态流转、缺陷关联、版本规划和权限边界可以被制度化。
反过来,如果研发、销售和客户成功都要使用同一套系统,过于技术化的工作流会降低全员参与度,此时Asana、ClickUp或飞书项目通常更平衡。我的最终判断是:先按“核心工作类型”选工具,再按“未来半年是否会扩展”验证。
不要一开始就购买最复杂的方案,先用10个真实项目跑满21天,观察任务按时更新率、逾期任务关闭率和周会准备时间,这三个数字比功能清单更能说明是否选对。
2. AI功能真的能让组织工作软件更高效吗?哪些功能值得付费?
我在测试时特别关注了AI摘要、自动拆解任务、会议纪要转任务和风险提醒这四类功能,因为它们最容易被宣传成“效率翻倍”。实际使用后我发现,AI最有价值的地方不是替人完成所有管理工作,而是减少信息搬运;如果基础字段、负责人和截止时间都不完整,AI只会更快地产生看起来合理的错误。
AI功能是否值得付费,关键看它是否减少了重复劳动,而不是看产品页面上有多少个智能按钮。我在一次跨部门项目中,把三次周会录音、聊天记录和项目任务交给工具处理,再人工核对结果,最稳定的收益来自“会议内容转为可执行事项”和“自动生成周报摘要”。
AI功能实际价值适用条件我的建议 会议纪要转任务高会议有明确负责人和时间节点值得优先试用 项目进展摘要中高任务状态持续更新且评论集中适合管理者快速浏览 自动拆解任务中工作目标相对标准化只接受建议,不要直接发布 风险预测中低到中有足够历史数据和稳定流程先看误报率再决定付费 自动写项目计划不稳定需求边界清晰、依赖关系明确适合起草,不适合直接执行 我曾经让AI根据一段“下周完成上线准备”的描述自动拆任务,结果生成了十几项看似完整的事项,却漏掉了最关键的安全审核和回滚方案。
这说明AI擅长补齐常见步骤,却不一定理解组织里的隐性约束。判断AI功能是否值得购买,可以用一个简单公式:每月节省的人工小时数×负责人的小时成本,是否明显高于AI套餐价格。比如每周能替5名项目负责人各节省40分钟,一个月约节省13小时;
如果团队管理时间成本较高,这类功能通常值得保留,但前提是人工复核时间不超过节省时间的30%。我建议把AI权限分成三层:可以自动生成草稿,可以提醒风险,但不能自动修改关键截止日期、关闭任务或改变负责人。对于涉及客户承诺、预算和合规的内容,AI只能作为辅助判断,不能成为最终责任人。
3. 组织工作软件应该选看板、列表、时间线,还是多视图组合?
我以前以为视图越多越方便,后来在一个跨部门项目里同时开了看板、甘特图、日历和仪表盘,结果每个人都在不同页面维护信息,反而没人知道哪个版本是准的。我现在更关心的是:不同视图是否共享同一份任务数据,以及团队是否明确哪个视图负责执行、哪个视图只负责汇报。
视图不是越多越专业,而是要服务于不同层级的决策。执行人员需要看到下一步做什么,项目负责人需要看到依赖和风险,管理者需要看到目标是否按时达成;如果三类人都被迫使用同一个复杂页面,软件很快会变成信息展示柜,而不是工作系统。视图最适合回答的问题不适合的场景配置建议 看板任务现在卡在哪个阶段?
依赖关系复杂的长周期项目限制状态数量,通常控制在5至7个 列表谁在什么时候完成什么?需要快速观察流程瓶颈的团队把负责人、截止日期、优先级放在首屏 时间线或甘特图任务之间如何影响交付日期?短平快、几乎没有依赖的工作只维护关键里程碑和硬性依赖 日历某段时间的工作负荷如何分布?
没有明确截止日期的探索性任务避免把所有提醒都设置成截止日期 仪表盘项目是否健康,哪里需要管理介入?底层数据质量不稳定的团队只展示少量可行动指标 我的经验是采用“一个数据源、三种视图”的策略:执行层以列表或看板为主,项目负责人使用时间线,管理者只看仪表盘。
所有视图必须读取同一条任务记录,禁止团队成员为了汇报再复制一份数据。还要特别警惕“伪进度”。任务从待处理移动到进行中,并不代表项目接近完成;更有价值的指标是关键里程碑按期完成率、阻塞任务平均停留天数和逾期任务重新安排次数。
某次项目中,表面完成率达到82%,但关键依赖任务仍有7项阻塞,最终上线延期了9天。如果工具无法让你快速回答“谁负责、何时交付、当前卡点、下一步动作”这四个问题,再漂亮的视图也没有意义。选型时建议让不同角色各自完成一次真实周会演示,谁需要手工整理大量数据,谁就说明系统还没有真正形成统一工作流。
4. 如何比较6款组织工作软件的价格、迁移成本和长期使用成本?
我曾经参与过一次从表格和聊天记录迁移到项目管理系统的工作,最初预算只计算了账号费用,最后却发现字段清洗、权限设计、历史数据导入和培训占用了更大成本。现在我不会只问“每个用户多少钱”,而会先算三个月试运行期内,团队为了适应工具会付出多少时间和返工代价。
软件采购的真实成本至少包括四部分:订阅费、实施配置费、迁移费和持续维护费。很多团队只比较订阅价格,却忽略了一个低价工具如果需要大量人工补录和反复解释,最终总成本可能高于价格更高但流程更成熟的方案。
成本项目常见表现评估方法 订阅费用按用户、功能层级或存储量计费按实际活跃用户和未来半年增长测算 初始配置工作流、字段、模板、权限和通知设置统计从零配置一条完整流程需要多少人天 数据迁移表格清洗、重复任务处理、附件转移先抽取100条历史数据做迁移试验 培训与适应新成员学习、旧习惯纠正、流程答疑记录前三周的重复提问和返工次数 长期治理模板维护、权限审计、字段清理和报表维护明确每月由谁负责,预计投入多少小时 迁移时不要把所有历史数据一次性搬过去。
我的做法是只迁移三类内容:仍在执行的任务、未来90天内需要追踪的事项,以及具有决策价值的关键记录。已经关闭且很少查询的旧任务可以保留为只读归档,否则新系统从第一天就会被大量无效信息污染。采购谈判时,除了关注单价,还要确认访客账号、外部协作者、只读成员、自动化额度、API调用、数据导出和存储限制。
尤其要验证“停用账号后历史任务是否保留”“能否批量导出附件和评论”“更换套餐后哪些字段会失效”,这些条款往往比标价更影响退出成本。我建议用一个90天试点做决策:第一阶段只选一个跨部门项目,第二阶段扩展到两个团队,第三阶段再验证权限、报表和数据导出。
最终至少记录四个结果:周会准备时间是否下降、任务逾期率是否下降、活跃更新率是否上升、管理员每月维护时间是否可接受。只有这四项同时改善,才值得扩大采购范围。如果团队无法接受统一字段和更新规则,换工具通常不会解决管理问题。
真正值得购买的不是功能最多的软件,而是能用较低治理成本,让重要工作被持续记录、及时提醒并且可以复盘的软件。
文章包含AI辅助创作:2026年效率神器:6款组织工作软件工具全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/120911
读者评论
文中把效率工具的成本拆成软件、实施、培训和数据治理四部分,这个判断很实在。很多选型只盯着订阅价格,却忽略了历史任务迁移、权限配置和员工培训,结果首年投入远超预算。用100人团队做试点时,确实应该把这些隐性成本提前算进去。
讨论与结论分离”这条很有共鸣。我们以前在群里确认了负责人和截止时间,过几天再找时经常要翻几十条消息。把最终结论回写到任务里,哪怕只是明确责任人、验收标准和截止日期,也比单纯增加聊天群有效得多。
我比较认同不要让所有部门套用同一套复杂流程。研发需要版本和缺陷追踪,但行政报修或市场物料协同可能只需要负责人、截止时间和验收状态。先拿一个跨部门、正在进行的真实项目测试延期、转交和批量导入,比看演示环境里的拖拽看板更能判断工具是否适合。
