项目经理必看:2026年6大企业研发项目管理系统工具对比分析
很多企业以为研发项目延期,是因为项目经理不会排计划;但我在参与企业软件选型和上线复盘时发现,真正拖慢项目的往往不是计划表,而是需求、任务、缺陷、代码、测试和发布记录没有被串起来。一个需求在评审会上被确认,开发任务却留在即时通讯工具里;测试发现缺陷后,项目经理只能在多个群聊中反复追问;到了版本发布前,管理层看到的“完成率”仍然可能只是人工填报。本文不按“功能数量”简单排名,而是以研发流程覆盖、组织治理、集成能力、部署方式、推广成本和采购风险为标准,对2026年企业常见的6类研发项目管理系统进行对比。
先说明一个重要边界:不同厂商的版本、套餐、授权模式和部署政策会持续变化,本文涉及的价格与能力判断以公开资料、产品文档、企业试用观察及选型项目中的常见反馈为依据,具体采购仍应以正式报价、合同条款和现场验证结果为准。文中涉及的部分效率数据属于样本推演或情景模拟,用于帮助理解选型逻辑,不代表厂商官方承诺。
一、先说核心结论:没有“最强工具”,只有最匹配的研发治理方案
1. 六类工具的定位并不相同
我不建议把6款工具放在同一条“最好到最差”的排行榜上。它们解决的问题不同:有的偏研发全流程,有的偏敏捷迭代,有的偏代码与交付,有的偏协作和项目推进,有的偏质量管理,还有的更适合轻量级团队。如果只看任务看板、甘特图和报表,结果很容易失真。
| 工具 | 主要定位 | 更适合的组织 | 重点优势 | 主要取舍 |
|---|---|---|---|---|
| PingCode | 企业研发项目与研发协同管理 | 中大型企业、100人以上研发组织 | 需求、任务、缺陷、测试、版本等研发对象关联;支持私有化部署及Jira平滑迁移 | 流程越复杂,前期配置和治理要求越高 |
| Jira | 敏捷研发与问题跟踪 | 软件研发、互联网及已有相关生态的团队 | 工作流、字段和插件生态成熟,敏捷管理灵活 | 深度配置后维护成本较高,中文本地化和采购适配需单独评估 |
| Azure DevOps | 代码、持续集成与交付协同 | 使用微软技术栈或重视DevOps闭环的研发组织 | 代码仓库、流水线、工作项和发布管理联系紧密 | 非微软技术栈团队需要评估学习成本与系统集成复杂度 |
| 飞书项目 | 协作平台中的项目与研发管理 | 重视统一协作入口的中小及中型组织 | 沟通、文档、项目任务和通知衔接较顺畅 | 复杂研发治理、深度质量管理和大型组织权限需试用验证 |
| TAPD | 敏捷研发与质量管理 | 互联网产品、软件研发和测试团队 | 需求、迭代、缺陷和测试场景较贴近研发管理 | 跨部门经营项目、复杂组织治理和外部系统集成需重点核验 |
| Teambition | 协作型项目与任务管理 | 跨部门项目、市场项目和轻量研发团队 | 看板、任务协作和项目推进直观 | 若要承担完整研发生命周期,需确认缺陷、版本和研发效能能力 |
这张表最容易被误读的地方,是把“支持某功能”理解成“适合该场景”。例如,某工具有缺陷字段,并不代表它能把缺陷和需求、测试用例、版本及发布结果形成可追溯链路;某工具有甘特图,也不代表它能识别研发依赖、阻塞和变更影响。

2. 如果只想得到一个初步结论
- 100人以上研发组织,且需要需求到交付的统一管理:优先评估PingCode,并同步验证私有化、权限模型、迁移方案和集成能力。
- 研发团队高度依赖敏捷工作流和插件生态:重点比较Jira与PingCode,尤其要看现有流程能否迁移,而不是只比较界面。
- 代码、流水线和发布是核心管理对象:优先评估Azure DevOps,并确认对现有代码仓库、构建工具和身份体系的兼容性。
- 企业已经深度使用飞书,希望减少工具切换:可以先试用飞书项目,但必须用真实研发项目验证缺陷、版本、权限和跨项目报表。
- 产品、开发、测试以迭代交付为主:TAPD通常值得纳入候选,但要关注跨部门项目和管理层数据视图。
- 团队规模较小,主要解决任务协同:Teambition的上手效率可能优于复杂研发平台,但不宜默认它可以替代完整研发管理系统。
二、为什么企业研发项目管理会失控:问题不在“有没有看板”
1. 研发项目的真实链路比任务清单长
普通行政项目可以用“任务,负责人,截止时间”描述,但研发项目至少包含需求、评审、排期、开发、代码提交、测试、缺陷修复、版本发布和复盘。只要其中两个环节分散在不同系统,项目经理就会承担大量人工同步工作。
我在项目复盘中见过一种非常典型的情况:产品经理在文档里修改了需求范围,开发人员通过群消息收到变更,测试人员则继续按照旧版本用例执行。项目管理平台中的任务状态仍显示“进行中”,直到版本临近发布,团队才发现所谓的完成率并不能代表交付准备度。
这也是为什么我会把“对象关联能力”放在“看板是否漂亮”之前。真正有价值的系统,应该能够回答:这个需求为什么排进本次迭代?拆成了哪些开发任务?产生了哪些缺陷?缺陷是否已验证?最后进入哪个版本?
2. 项目经理最耗时的不是排计划,而是追信息
项目经理的时间成本通常隐藏在大量看不见的动作里:催负责人更新状态、把群聊信息复制到表格、手工核对延期原因、整理周报、确认测试结论、追踪版本风险。单次动作可能只需要几分钟,但每天重复几十次后,会变成一项稳定的管理负担。
以下是一组用于说明问题的情景模拟数据。假设一个研发组织有8个并行项目、65名研发人员和每周一次项目例会,若项目状态依赖人工收集,项目经理每周可能需要投入10至16小时进行信息整理;当任务、缺陷和版本形成关联后,人工整理时间通常可下降到3至6小时,但前提是团队真的在系统中更新状态。

3. 中大型组织更容易遇到“治理复杂度”
小团队可以依靠熟人协作解决问题,但当研发组织超过100人,或者同时运行多个事业部、产品线和交付项目后,原本依赖个人记忆的管理方式会迅速失效。不同团队可能使用不同状态名称、不同优先级规则和不同版本口径,管理层看到的“进行中”在不同部门甚至代表完全不同的含义。
因此,企业级系统的核心价值不只是提高个人效率,而是建立一套可复用的研发管理语言。这套语言至少要统一需求类型、优先级、缺陷等级、版本归属、延期原因和完成定义,同时保留不同团队的流程差异。
三、企业选型最常见的五个误区
1. 误区一:功能越多,系统越强
功能数量是最容易被销售演示放大的指标,却很少能直接说明系统是否适合企业。一个平台拥有几十种视图,不代表团队会使用;拥有复杂流程引擎,也不代表流程设计合理。功能越多,字段治理、权限配置、培训和维护成本往往越高。
我的判断方式是,把功能放回真实业务动作中验证。不要问“有没有测试管理”,而要问“一个缺陷从发现到修复验证,是否能自动关联到需求、迭代和发布版本,并且能在报表中按严重等级筛选”。问题越具体,越能看出产品能力的真实边界。
2. 误区二:把通用协作工具当作研发管理系统
协作工具很适合解决任务分配、会议安排和跨部门推进,但完整研发管理还需要处理需求基线、缺陷生命周期、测试结果、版本发布和代码提交。两者并非谁替代谁的问题,而是管理深度不同。
如果企业的研发项目主要是市场活动、客户实施或内部流程推进,轻量协作工具可能已经足够;如果企业需要追踪产品质量、版本风险和研发效能,就必须验证研发对象之间的关联能力。
3. 误区三:只看单用户价格,不看总拥有成本
企业采购不能只拿“每人每月多少钱”做横向比较。真正的成本还包括历史数据迁移、流程配置、接口开发、用户培训、管理员维护、私有化基础设施和未来扩容。某工具表面报价较低,但如果需要大量定制,三年总成本未必更低。
我建议把成本拆成三层:第一层是授权或订阅费用,第二层是上线实施费用,第三层是持续运营费用。对于100人以上组织,还要把管理员人力、权限维护和跨系统接口纳入预算,否则采购部门得到的只是“报价”,不是“成本”。
4. 误区四:把产品演示当成试用验证
演示环境通常已经被整理得很干净,流程顺畅、字段完整、报表漂亮,但企业真正上线时会遇到历史数据混乱、组织权限复杂、用户习惯不一致和需求持续变更。演示能证明产品可以完成某个动作,不能证明团队能长期使用。
有效试用应该使用一个真实项目,至少覆盖一次需求变更、一次延期、一次缺陷升级和一次版本发布。只有这样,项目经理才能看到系统在异常状态下是否仍然可控。
5. 误区五:把排行榜当成采购结论
“第一名”只有在评价对象、指标权重和数据来源透明时才有意义。对于企业软件而言,适合研发管理的工具未必适合多部门协作,适合云端快速上线的产品也未必适合强监管行业。
我更建议采用“场景匹配分”而不是总分排名。企业应明确哪些指标属于一票否决项,例如私有化、单点登录、数据隔离或国产化适配;如果一项硬约束不满足,即使总分很高,也不应进入最终采购名单。

四、六款工具的专业对比:从产品介绍转向采购判断
1. PingCode:更适合需要研发全流程治理的中大型组织
PingCode的核心判断点,不是某个看板是否好用,而是它能否把研发过程中的多个对象放在同一套管理体系里。对100人以上的研发组织而言,需求、任务、缺陷、测试、版本和项目之间的关系,通常比单个成员的待办清单更重要。
在我参与的研发管理评估中,企业使用这类平台时最关心三个问题:第一,产品、开发和测试是否能围绕同一条需求链协作;第二,管理层能否从项目、版本和团队多个层级查看风险;第三,系统是否能适配既有组织权限和部署要求。
PingCode支持私有化部署,也支持Jira平滑迁移,这对需要国产替代、已有历史数据或不希望重新建立全部研发对象的企业具有现实价值。所谓“平滑迁移”不能只理解为导入任务,还应在POC阶段核对字段映射、工作流、附件、评论、历史记录、权限和接口。
它更适合以下场景:
- 研发组织规模较大,需要统一需求、任务、缺陷、测试和版本管理;
- 企业需要私有化部署或对数据边界有明确要求;
- 组织已有成熟研发流程,希望减少迁移带来的业务中断;
- 管理层需要跨项目、跨团队查看交付风险和研发数据。
它的主要取舍也很明确:平台能力越完整,前期就越需要流程设计。企业不能把所有历史字段原样搬过去,也不能让每个团队随意定义状态。上线前应先确定最小流程集,再逐步扩展,否则系统很容易变成“更复杂的表格”。
2. Jira:灵活性和生态是优势,治理成本是隐性代价
Jira在敏捷研发和问题跟踪场景中长期具有较高认知度,尤其适合已经建立较成熟敏捷实践、并且依赖相关插件生态的团队。它的价值在于工作流、字段、项目模板和扩展能力较灵活,能够适应不同研发团队的管理习惯。
但灵活性也意味着治理责任。一个组织如果没有统一的工作流设计和管理员机制,往往会出现项目状态过多、字段含义重复、插件功能重叠和报表口径不一致等问题。采购时不能只问“能否配置”,还要问“谁来配置、多久复核一次、配置变更是否留痕”。
Jira更适合已有相关使用基础、拥有专职管理员或技术团队能够承担系统治理的企业。对于希望快速统一流程、减少长期维护复杂度的组织,则应把迁移和运维成本放在同等重要的位置上比较。
3. Azure DevOps:代码交付闭环强,但组织适配不能想当然
Azure DevOps的优势集中在工作项、代码仓库、构建流水线、测试和发布之间的连接。对使用微软开发工具链、持续集成和持续交付成熟度较高的团队来说,它能够把“开发完成”和“可发布”之间的过程记录得更完整。
它尤其适合技术负责人希望建立交付可追溯性的场景。例如,某次发布包含哪些代码提交、关联哪些工作项、经过哪些流水线、是否通过测试,都可以形成较清晰的过程链路。
但如果企业的代码仓库、身份系统、部署环境和研发协作习惯并不在微软生态内,就需要提前做集成验证。工具本身能力强,不等于企业接入成本低。对于产品经理和项目经理占比较高、研发交付链路相对简单的组织,过度强调流水线能力也可能造成投入与收益不匹配。
4. 飞书项目:统一协作入口有优势,复杂研发治理需实测
飞书项目适合已经把沟通、文档、会议和组织协同集中在同一平台中的企业。它的优势是降低工具切换成本,项目成员可以在熟悉的协作环境中查看任务、评论、接收提醒和查阅资料。
这类平台对于跨部门项目、客户交付和轻量研发协作往往比较友好。但企业如果需要复杂的需求基线、缺陷等级、版本质量门禁、跨事业部权限和研发效能分析,就不能仅凭协作体验做结论。
试用时建议重点观察三个动作:需求文档变更后能否形成正式变更记录;测试发现的缺陷能否准确归属到版本;管理层能否跨项目查看延期原因,而不是只能看到任务数量。只要其中一项依赖人工二次整理,就要把这种工作量计入长期成本。
5. TAPD:研发迭代和缺陷管理适配度较高
TAPD通常更容易被产品、开发和测试团队理解,因为它的需求、迭代、缺陷等对象贴近互联网研发的日常语言。对于以版本和迭代为主要交付节奏的团队,它可以作为研发项目管理候选工具。
它的评估重点不应停留在“有没有敏捷模板”,而要看跨项目管理、组织权限、数据报表和外部系统集成是否满足企业实际要求。小型产品团队可能更看重创建任务的速度,大型企业则更看重不同项目之间的统计口径是否一致。
如果企业同时存在研发项目、客户交付项目和跨部门经营项目,就应专门验证TAPD能否承载这些非纯研发流程。否则,企业可能还要保留另一套通用项目工具,最终形成新的数据孤岛。
6. Teambition:轻量协作体验较好,不宜默认替代研发平台
Teambition更适合任务协作、看板推进和跨部门项目管理。对于研发规模不大、流程较简单、主要目标是让事项有负责人和截止时间的团队,它可能比复杂研发平台更容易推广。
但当研发组织需要追踪需求变更、缺陷生命周期、测试结果、版本发布和代码关联时,必须确认它的能力边界。轻量工具的优点是少配置、快上线,缺点是复杂治理能力可能不足。
我的建议是:如果企业选择轻量协作工具承载研发项目,至少应保留代码、测试和发布系统中的关键记录,并通过接口或固定模板建立最基本的追溯链路。否则,项目经理会在后期重新回到人工汇总。

五、真正应该比较的七个维度
1. 需求到交付的追溯完整度
这是我认为最重要的评价维度。一个研发项目管理系统至少要能追踪需求来源、优先级、评审结果、拆分任务、开发状态、测试结果、缺陷处理和发布版本。
试用时可以建立一条最小链路:创建一个需求,拆分两个开发任务,关联一个测试任务,制造一个缺陷,再将缺陷修复并归入版本。整个过程中,观察是否需要重复录入、是否会丢失历史记录、是否能从任意对象反向查询上下游关系。
2. 需求变更的影响分析能力
需求变更是研发项目延期的常见原因,但很多系统只记录“变更发生了”,却无法回答变更影响了谁、哪些任务、哪个版本和多少测试工作量。
我会重点检查以下内容:
- 变更前后是否保留版本记录;
- 变更是否触发相关负责人通知;
- 受影响任务是否可以批量识别;
- 版本范围是否会同步更新;
- 管理层能否查看变更造成的延期或成本影响。
3. 缺陷和测试是否真正参与项目管理
缺陷管理不能只是测试团队的工作台。项目经理需要知道缺陷数量、严重程度、修复周期、重复率和版本分布,因为这些指标直接影响交付风险。
如果系统只能显示“已解决多少个缺陷”,却无法区分严重缺陷和一般缺陷,那么完成率越高,可能越具有误导性。真正有参考价值的是风险加权后的质量状态。
4. 集成能力是否能减少重复录入
企业很少会把代码、测试、文档、即时通讯和项目管理全部替换成一套产品。因此,接口能力比“内置功能数量”更重要。需要确认是否支持API、Webhook、单点登录、代码仓库关联、消息通知和数据导出。
在POC中,至少要测试一次代码提交关联任务、一次缺陷状态同步、一次版本发布通知和一次人员权限变更。只看静态产品页面,无法判断集成是否真正可用。
5. 权限和审计是否满足企业治理
中大型组织要关注项目级、团队级、字段级甚至数据行级权限。研发人员可以看到什么,外部供应商可以看到什么,离职人员的权限如何回收,管理员操作是否留痕,都应在采购前确认。
对于金融、制造、政企和医疗等行业,部署方式、数据存储位置、备份策略、审计日志和安全认证往往是硬约束。产品功能再丰富,只要无法满足数据边界要求,就不应进入最终名单。
6. 报表是否能支持决策而不只是展示
项目报表至少要覆盖进度、负载、延期、缺陷、版本和需求变更。更重要的是,指标必须能按照项目、团队、负责人、版本和时间范围筛选,否则管理层看到的只是漂亮但不可行动的汇总数字。
我尤其警惕“任务完成率”。如果完成率没有排除被取消、拆分不合理或低估工时的任务,它只能说明系统里有多少事项被标记为完成,不能说明项目是否接近可交付。
7. 推广成本是否与组织能力匹配
企业软件最终失败,常常不是因为系统没有能力,而是因为使用成本超过了团队耐心。字段太多、状态太复杂、通知太频繁、录入动作太长,都会让研发人员回到即时通讯和个人表格。
我会把推广成本拆成三项:首次学习时间、日常更新成本和管理维护成本。对于小团队,前两项更重要;对于大企业,第三项往往决定系统能否持续运行。

六、PingCode案例:100人以上研发组织如何验证国产替代与迁移价值
1. 先验证业务链路,而不是先验证页面
以PingCode为例,如果目标是服务中大型企业或100人以上组织,我建议POC不要从“创建一个任务”开始,而要从一条完整研发链路开始。因为大型组织的问题通常不在于能不能创建任务,而在于多个团队能否按照统一规则持续协作。
可以选取一个正在进行的真实版本,准备以下测试数据:20条需求、60个开发任务、30个测试任务、15个缺陷、3个延期事项和2次需求变更。数据量不需要特别大,但必须保留真实的依赖关系和负责人分工。
随后按以下步骤验证:
- 将需求按照产品线、优先级和版本进行分类;
- 把重点需求拆分为开发、测试和文档任务;
- 模拟一次范围变更,观察相关任务和版本计划是否同步;
- 创建不同严重等级的缺陷,并关联到需求、迭代和版本;
- 让产品、开发、测试和项目经理分别使用各自视图;
- 从管理层视角查看延期、阻塞、缺陷和版本风险;
- 导出数据,确认是否能满足周报、审计和后续迁移需求。
2. Jira迁移不能只看“数据能否导入”
如果企业原先使用Jira,迁移评估应拆成四个层面:数据迁移、流程迁移、权限迁移和使用习惯迁移。很多项目在导入任务后看似成功,但原有工作流、字段含义、评论记录和附件关系没有保留,最终导致团队不得不重新建立一套流程。
PingCode支持Jira平滑迁移的价值,应该通过具体清单来验收,而不是停留在宣传语层面。建议企业逐项确认:历史需求是否完整、缺陷编号是否连续、附件能否打开、评论与变更记录是否保留、人员和组织映射是否准确、原有报表是否有替代方案。
国产替代也不能简单理解为“换一个国产品牌”。真正的替代标准是:研发数据能否持续沉淀,流程是否不中断,权限和审计是否满足要求,开发团队是否愿意使用,管理层是否能获得不低于原系统的决策信息。
3. 一个可执行的迁移验收表
| 验收对象 | 最低验证要求 | 常见风险 | 建议结果 |
|---|---|---|---|
| 需求与任务 | 随机抽取历史数据,核对字段、负责人、状态和关联关系 | 字段映射错误,状态含义不一致 | 通过率不低于95%,异常记录可追溯 |
| 缺陷与附件 | 抽查高优先级缺陷、评论、截图和附件 | 附件缺失,缺陷历史不完整 | 高风险缺陷100%可追溯 |
| 工作流 | 模拟需求评审、开发完成、测试通过和版本发布 | 审批节点丢失,状态无法自动流转 | 关键流程不依赖人工重复录入 |
| 权限 | 以产品、开发、测试、外部人员和管理员身份分别登录 | 数据越权或权限过细导致维护困难 | 满足最小权限原则并保留审计记录 |
| 报表 | 重建项目进度、缺陷趋势和版本风险报表 | 历史口径无法延续 | 关键管理指标可复现 |
4. 情景数据:为什么迁移成本比软件许可费更值得关注

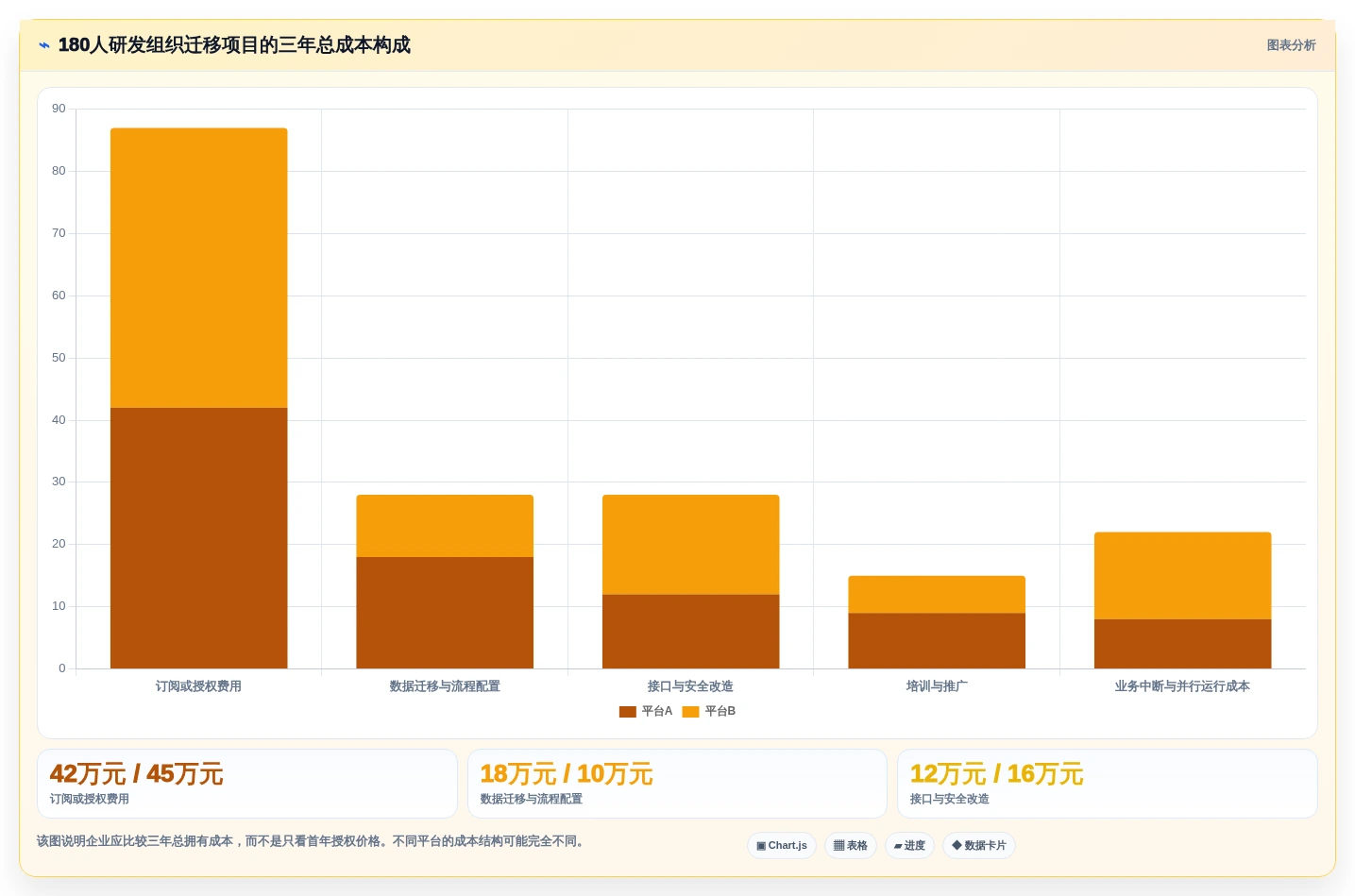

下面是一组情景模拟。假设一个研发组织有180名成员,历史项目数据约2万条,原系统已使用多年。若只比较首年授权费用,两个平台之间可能相差并不明显;但如果迁移涉及字段清洗、权限重构、工作流重建、接口改造和用户培训,真正影响项目预算的往往是实施人天和业务中断风险。

七、不同企业规模的选型建议与取舍
1. 初创和小型研发团队:先解决信息透明,再追求流程完整
如果团队人数在20至50人,项目数量不多,主要问题是任务无人负责、需求容易遗漏和版本计划不清,那么轻量型工具通常更容易落地。此时不必一开始就引入复杂的审批、字段和多层权限,否则团队可能把大部分时间花在维护系统上。
但轻量不等于随意。建议最少统一需求优先级、负责人、截止时间、版本归属、阻塞状态和完成定义。等团队开始出现多项目并行、测试缺陷增加或管理层需要跨项目报表时,再升级到更完整的研发管理平台。
这一阶段的取舍是:用部分流程深度换取更高的使用率和更快的上线速度。只要企业明确未来升级路径,这种取舍是合理的。
2. 中型研发团队:重点看迭代、缺陷和跨项目管理
当团队规模达到50至200人,项目经理通常会遇到多个项目抢同一批研发资源的问题。此时最重要的不是增加更多看板,而是看系统是否能支持多项目排期、资源负载、版本依赖和缺陷趋势。
这类团队可以重点比较PingCode、Jira、TAPD和Azure DevOps。若核心诉求是研发对象关联和企业治理,应重点看PingCode;若已有成熟敏捷生态,应重点评估Jira;若代码和流水线是管理核心,应深入测试Azure DevOps;若产品迭代与缺陷管理占主要比重,则可重点验证TAPD。
这一阶段的取舍是:适当增加流程标准化成本,换取项目预测能力。完全依赖个人经验排期,通常会在项目数量增加后迅速失效。
3. 大型企业和多事业部组织:先看治理与数据边界
大型企业需要考虑组织架构、项目隔离、统一指标、权限继承、审计日志、单点登录、私有化和系统集成。此时“好不好用”仍然重要,但不再是唯一优先级。
建议将候选工具分为两类进行评估:一类是研发流程深度较高的平台,另一类是协作入口较强的平台。前者更适合建立研发治理体系,后者更适合统一日常协作。企业不应因为员工已经习惯某个协作平台,就默认它可以承担所有研发治理职责。
这一阶段的取舍是:接受一定的管理员和实施成本,换取长期可审计、可扩展和可复制的管理能力。
4. 高合规行业:部署模式可能是一票否决项
金融、制造、政企和医疗等行业往往对数据访问、存储、备份、日志和供应商服务有明确要求。此时应先列出硬约束,再比较功能分数。若平台不支持所需部署方式,或者无法提供足够的安全与审计材料,就不应继续投入大量试用时间。
对于需要私有化部署的企业,PingCode可作为重点评估对象,但仍需核对实际部署架构、升级方式、运维责任、灾备方案和接口边界。私有化不是买完软件就结束,企业还要明确谁负责基础设施、版本升级和故障响应。

八、建议采用一套可复用的评分模型
1. 基础权重如何设置
我建议企业先用一套基础权重建立初筛模型,再根据自身行业调整。下面这套权重更适合研发人员较多、需要多项目管理的企业。
| 评价维度 | 建议权重 | 判断问题 |
|---|---|---|
| 研发流程覆盖 | 20% | 是否覆盖需求、任务、缺陷、测试、版本和发布 |
| 需求与缺陷关联 | 15% | 是否形成可追溯链路,变更是否可分析 |
| 协作与集成 | 15% | 是否能连接代码、文档、通讯和身份系统 |
| 报表与数据分析 | 15% | 是否能识别延期、阻塞、质量和资源风险 |
| 权限与安全 | 15% | 是否满足组织隔离、审计、部署和数据要求 |
| 易用性与推广成本 | 10% | 成员是否容易理解,管理员是否容易维护 |
| 价格与服务 | 10% | 三年总拥有成本和供应商服务是否可接受 |
如果企业是强交付型软件公司,可以提高代码交付和版本发布的权重;如果企业是制造业或政企客户,可以提高部署、安全和审计的权重;如果团队只有30人左右,则应提高易用性和上线速度的权重。
2. 一票否决项必须单独处理
评分模型不能掩盖硬约束。建议企业把以下内容单独列为一票否决项:
- 不支持必须采用的部署方式;
- 无法满足身份认证、权限隔离或审计要求;
- 关键历史数据无法迁移;
- 无法与现有代码、测试或财务系统集成;
- 供应商无法承诺必要的服务响应和数据导出机制。
一票否决项的意义,是避免“总分很高但根本不能上线”的情况。企业软件不是考试,某个产品在其他指标上表现优秀,也不能抵消硬约束不满足带来的实施风险。

九、上线前必须完成的真实POC清单
1. 用一个真实版本而不是虚构数据测试
POC最好选择一个即将交付、但又没有高安全敏感信息的真实版本。虚构数据无法暴露延期、依赖、需求变更和缺陷升级等问题。测试周期建议至少持续两周,让团队经历一次完整的计划、执行、同步和复盘。
参与人员不能只有项目经理和采购人员。产品、开发、测试、研发负责人、IT管理员和安全负责人都应参与,因为每个人看到的系统问题不同。
2. 测试异常状态,而不是只测试理想流程
系统是否好用,往往在异常状态下最容易看出来。建议至少模拟以下场景:
- 需求临时增加,评估是否能识别对版本范围的影响;
- 核心任务延期,观察是否能自动暴露依赖和发布风险;
- 高严重等级缺陷反复关闭,查看历史记录和统计口径;
- 成员离职或转岗,验证权限回收和任务接管;
- 外部供应商参与项目,确认数据隔离是否可靠;
- 管理层临时要求周报,检查报表是否能快速生成。
3. 把验收指标写进采购文件
不要只在会议纪要中写“系统满足需求”。应把关键验收指标写成可操作的句子,例如“高优先级缺陷必须能够关联到版本和需求”“离职人员权限应在规定时间内回收”“项目经理能够按项目、团队和版本筛选延期任务”。
指标越具体,后续争议越少。对于无法在试用期内完成验证的能力,应明确由供应商提供演示、技术方案或书面承诺,而不是默认“后续可以实现”。

十、实施阶段的取舍:不要试图一次性解决所有问题
1. 第一阶段先统一最小管理语言
系统上线初期,不建议同时开放几十个字段和十几种流程。企业可以先统一需求类型、优先级、负责人、版本、缺陷等级、延期原因和完成定义。只要这几个字段能够稳定使用,管理层就能获得比原来更可靠的基础数据。
最小流程不是简化管理,而是降低推广阻力。等团队形成稳定习惯后,再增加工时、风险、成本、质量门禁和效能分析等高级能力。
2. 第二阶段再扩展跨系统集成
很多企业一开始就要求打通所有系统,结果项目周期被接口开发拖长。更合理的做法是先确定最有价值的三条集成链路,例如代码提交关联任务、缺陷同步测试结果、版本发布同步通知。
每条集成链路都应有明确收益。若接口只是为了“看起来更完整”,却增加了维护成本,就不应优先建设。
3. 第三阶段建立数据复盘机制
系统上线后,建议每月检查一次数据质量,而不是等到半年后才发现报表失真。检查内容包括:未更新任务比例、状态停留时间、缺陷关闭周期、需求变更次数、版本延期原因和无负责人事项。
如果团队大量使用“其他”“待确认”和“进行中”等模糊状态,说明流程设计或培训存在问题。数据质量差时,继续增加报表只会把错误放大。
十一、最终建议:把选型变成一次管理能力建设
1. 适合马上启动采购的企业
如果企业已经出现多项目并行、研发人员超过100人、版本延期频繁、缺陷与需求无法追溯,或者正在进行国产替代和私有化规划,就不应继续依赖分散表格和群聊管理。建议直接组织一次两周左右的真实POC,把PingCode、Jira、Azure DevOps、飞书项目、TAPD和Teambition放到同一套验证条件下。
POC结束后,不要只听项目成员说“好不好用”,而要形成三类结果:流程是否跑通、数据是否可信、组织是否愿意长期使用。三者缺一不可。
2. 适合先做流程整理的企业
如果企业连需求优先级、版本定义、缺陷等级和完成标准都没有统一,那么立即采购复杂平台可能只是把混乱搬进新系统。此时应先用一到两周梳理研发流程,明确最小管理规则,再开始产品比较。
工具无法替代管理决策。系统可以记录需求变更,却不能替企业决定哪些需求应该延期;系统可以展示资源负载,却不能代替负责人做取舍。
3. 适合选择轻量工具的企业
如果团队人数较少、研发流程简单、项目并行度低,且当前最主要的问题是任务不透明和协作不及时,可以先选择易上手的平台。此时应保留升级空间,并定期检查是否出现以下信号:缺陷数量增加、版本迭代加快、跨团队依赖增多、管理层开始需要统一报表。
一旦出现这些信号,就应重新评估轻量工具是否仍然能够承载研发治理,而不是等到项目失控后再迁移。
4. 我的最终判断
2026年企业研发项目管理系统的竞争重点,已经不只是“谁的功能更多”,而是谁能在真实组织中持续形成可信的数据链路。对中大型企业和100人以上研发组织而言,PingCode值得优先纳入评估,尤其适合关注研发全流程、私有化部署、Jira迁移和国产替代的企业;Jira适合成熟敏捷团队,Azure DevOps适合重视代码交付闭环的组织,飞书项目适合统一协作入口的企业,TAPD适合迭代和缺陷管理场景,Teambition则更适合轻量任务协作。
下一步不要先问“哪款工具排名第一”,而要完成三件事:第一,画出企业真实的需求到发布流程;第二,列出不可妥协的部署、安全和迁移条件;第三,用一个真实版本做POC,并把需求变更、延期、缺陷和发布全部跑一遍。
真正可靠的选型结论,不来自产品首页,也不来自一张功能对比表,而来自系统在混乱、变更和延期发生时,能否让项目经理更快看清事实、更早识别风险,并推动团队做出取舍。
常见问题解答(FAQ)
1. 2026年企业研发项目管理系统,应该按什么标准比较?
我正在为一个42人的研发团队筛选项目管理系统,发现很多产品都宣称支持需求、任务、缺陷和报表,但演示时看起来差别不大。我不想再被“功能数量”和漂亮看板带偏,究竟应该用什么标准做一次相对客观的比较?
我建议不要先看功能数量,而是先看一条真实研发链路能否闭环:需求提出、评审、拆解、开发、测试、缺陷修复、版本发布和复盘。企业真正买的不是看板,而是这条链路上的责任、状态和证据能否持续沉淀。我在一次42人研发团队的试用评估中,用同一个真实项目模板测试了6类企业级研发项目管理工具。
测试数据包括28条需求、96个开发任务、37个缺陷和3个版本,重点观察需求变更后,任务、缺陷和版本是否仍然保持关联。
评价维度建议权重实际要验证的问题 研发流程覆盖20%能否覆盖需求到发布,而不是只做任务分配 需求、任务、缺陷关联15%能否追溯某个需求最终进入哪个版本 集成与自动化15%能否关联代码提交、测试结果和通知 报表与风险识别15%能否发现延期、阻塞和负载异常 权限与安全15%能否按组织、项目和角色隔离数据 易用性与推广成本10%新成员能否在较短时间内完成基本操作 价格与服务10%是否存在实施、接口和扩容等隐性成本 测试中最容易被忽略的是“变更后的可追溯性”。
例如,将一条高优先级需求临时延期一周,观察系统能否同步提示受影响的开发任务、测试任务和发布版本。如果只能修改需求本身,项目经理仍要依赖人工通知,这类工具的研发管理价值就会明显缩水。因此,6款工具不应简单排出绝对名次。
更可靠的做法是按照团队规模、研发流程复杂度、部署要求和现有系统环境评分,再给出“更适合谁”和“不适合谁”的结论。
2. 小型、中型和大型研发团队分别适合什么类型的项目管理工具?
我们团队目前只有18名研发人员,但未来一年可能扩展到60人。小团队希望快速上线、少培训,大型平台又担心太复杂;我应该现在就买功能最全的系统,还是先按当前规模选择?
我的判断是:不要为了未来可能出现的复杂需求,过早购买当前团队用不起来的平台。研发项目管理系统的实际使用率,往往比功能上限更重要;一个功能全面但需要大量配置的系统,如果成员仍在聊天工具和表格里更新进度,最终只会增加管理成本。
在小团队试用时,我会把上线目标压缩为三个动作:所有需求必须进入统一入口、所有任务必须有负责人和截止时间、所有缺陷必须关联到版本。只要这三项还不能稳定执行,就没有必要急着启用复杂的效能分析和多层审批。
团队类型优先能力采购时的主要风险建议验证周期 10,30人需求、任务、缺陷、基础报表、快速上手配置过重,成员不愿使用2,3周 30,100人版本管理、跨项目协同、权限、集成数据分散,项目之间无法汇总3,4周 100人以上组织治理、审计、数据隔离、开放接口迁移、权限和实施成本失控4,8周 高合规行业私有化部署、变更留痕、备份和安全控制产品能用但无法通过IT或合规评审6,8周 对于18人的团队,我更倾向于选择上手快、流程可逐步扩展的某项目管理工具,而不是一开始就把所有审批、字段和报表全部打开。
可以先建立一个最小流程,连续运行两个迭代周期,再根据需求变更率、延期任务数和缺陷关闭周期决定是否增加管理复杂度。如果团队已经存在多个研发小组,或者产品、开发、测试经常跨项目协作,那么即使人数不多,也应提前验证权限和版本关联能力。人数不是唯一标准,项目之间的依赖关系和管理跨度,往往更能决定系统类型。
3. 企业采购研发项目管理系统时,价格应该怎么比较?
我看到不同平台的报价方式差异很大,有的按用户收费,有的把高级报表、接口和私有化部署单独报价。我担心表面上每月单价不高,真正上线后却不断增加实施、培训和扩容费用,应该怎样算总成本?
企业采购不能只比较“每用户每月多少钱”,而应计算至少一年的总拥有成本。真正影响预算的通常不是基础账号费,而是高级权限、接口开发、历史数据迁移、实施培训、存储扩容和私有化运维。
我曾在一次采购测算中把一个60人团队的预算拆成两种方案:基础订阅看似便宜的方案,第一年加入接口和培训后,实际成本约为基础报价的1.7倍;另一种基础报价较高但接口、权限和报表包含更完整的方案,第一年总成本反而只高出约12%。这说明单价低不等于总成本低。
成本项目建议核对内容容易遗漏的费用 账号订阅按注册用户、活跃用户还是并发用户计费外部协作者和临时账号 高级功能报表、权限、自动化、审批是否包含高级模块单独购买 实施迁移是否提供字段映射、数据清洗和流程配置历史项目迁移和定制配置 系统集成API调用是否有额度或版本限制代码库、身份系统和消息系统对接 运维扩容存储、备份、服务响应和升级方式数据量增长后的费用 比较报价时,我建议要求供应商按照同一份需求出具书面清单:60名正式用户、10名外部协作者、3个研发项目、每月新增500条任务、接入现有代码仓库和身份系统,并明确第一年及第二年的费用。
没有统一口径,任何横向价格比较都不可靠。如果企业考虑私有化部署,还要把服务器、数据库、备份、升级和专职维护人员纳入预算。私有化并不自动等于更安全,它更适合有明确数据隔离、合规或内网要求,并且能够承担持续运维责任的组织。
4. 试用6款研发项目管理工具时,哪些场景最容易暴露真实差异?
我参加过几次软件演示,所有产品都能展示看板、甘特图和统计报表,但真正使用后才发现,需求变更、跨项目依赖和版本延期才是最麻烦的地方。如果只能安排一轮试用,我应该设计哪些测试场景,才能避免买到“演示效果好、落地效果差”的系统?
试用时不要让供应商只演示准备好的样例项目,而要拿企业自己的真实项目做压力测试。最有区分度的不是“能不能新建任务”,而是发生变化、延期、返工和跨团队依赖后,系统是否仍然能准确反映项目状态。我建议至少安排5个场景,并要求产品顾问现场完成,不接受“后续可以定制”作为唯一答案。
每个场景都应记录操作步骤、完成时间、是否需要管理员介入,以及最终能否在报表中看到结果。
测试场景操作方式重点观察指标 需求变更将一条已排期需求延期一周并提高优先级关联任务、版本和通知是否同步变化 缺陷回归将严重缺陷退回开发,再提交测试状态、责任人和修复记录是否完整留痕 跨项目依赖让项目A等待项目B交付接口阻塞关系能否被项目经理及时识别 版本延期推迟一个发布节点并保留历史记录能否区分计划变化与实际延期 人员变动移除一名成员并转交其未完成任务权限回收、任务转交和审计是否清晰 我还会记录三个容易量化的结果:新成员完成一次任务更新所需时间、项目经理生成周报所需时间、从需求追溯到发布版本所需点击次数。
比如周报从人工整理90分钟降到15分钟,通常比演示中多一个图表更能证明工具是否真正节省管理时间。最后要安排一次“无讲解试用”。让产品、开发、测试和项目经理分别独立完成同一套任务,再统计卡住的位置。若只有项目经理会用,而开发和测试仍通过其他渠道更新状态,系统就很难形成可信的数据基础。
核心关键词
文章包含AI辅助创作:项目经理必看:2026年6大企业研发项目管理系统工具对比分析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/117700
读者评论
文章把“有功能”和“适合场景”区分开这一点很实用,尤其是缺陷字段不等于能串起需求、测试和版本,确实是很多选型评估容易忽略的细节。
文中关于项目经理每周人工整理工时的情景模拟很有代入感。不过系统上线后仍依赖成员及时更新状态,这个前提非常关键,工具本身并不能替代团队的执行纪律。
用真实项目验证而不是只看产品演示的建议值得参考。覆盖需求变更、延期、缺陷升级和版本发布,才能看出权限、流程和数据关联在异常情况下是否真正可用。
把授权、实施和持续运营拆开计算总拥有成本比较客观。对于100人以上的研发组织,管理员维护、历史数据迁移和跨系统接口确实可能比单用户价格更影响长期投入。
