2026年效率革命:6大工时计算系统工具全面对比
很多企业以为自己已经完成了工时数字化:员工每天打卡,项目经理每周汇总,财务月底核算人力成本。但真正进入项目复盘时,管理者仍然回答不了三个问题:时间究竟花在哪里,哪些任务正在超预算,哪些“忙碌”其实是返工、等待和低效沟通。我的判断是,2026年选择工时计算系统,重点已经不再是“能不能记录时间”,而是能否把时间数据转化为项目成本、生产效率和经营决策。
本文不把考勤软件、项目计时工具、制造业定额系统和BI平台简单排成一张“最好用排行榜”,而是先拆解六类系统解决的问题,再用统一的采集能力、计算口径、业务关联、分析能力、部署成本和数据风险进行比较。只有先弄清企业计算的到底是哪一种工时,工具对比才有意义。
一、先讲核心结论:买错工时系统,比没有系统更危险
1. 工时计算系统不是一个单一品类
“工时系统”这个词在采购过程中经常被混用。考勤系统计算的是出勤时间,项目管理工具计算的是任务投入时间,制造业系统关注的是工序和标准工时,ERP或MES则试图把工时与工单、订单、设备和成本连接起来。
这些系统都可以显示“小时”,但它们的数据来源、计算规则和管理目标完全不同。把考勤时长直接当成项目工时,会高估有效产出;把员工填报的任务时长直接当成标准工时,又会让生产定额失去参考价值。
| 工时口径 | 核心问题 | 常见数据来源 | 适合的管理动作 |
|---|---|---|---|
| 出勤工时 | 员工实际来了多久 | 打卡、排班、请假、加班记录 | 薪资核算、考勤异常、班次管理 |
| 任务工时 | 员工在具体任务上投入了多久 | 计时器、工时填报、任务状态 | 项目成本、客户计费、预算预警 |
| 标准工时 | 完成特定工作通常需要多久 | 工艺、历史样本、动作研究、定额模型 | 产能规划、人员配置、效率改善 |
| 工单工时 | 一张订单或工单消耗了多少人力 | 工单、产量、现场采集、设备数据 | 制造成本、订单利润、生产异常 |
因此,我在评估工具时不会先问“功能有多少”,而会先问:“企业希望用这套数据做什么决策?”如果答案是算工资,考勤与排班型系统可能已经足够;如果答案是判断项目利润,就必须看任务、客户、合同和成本中心之间能否关联。
2. 2026年的核心判断标准是数据能否进入业务流程
一套系统即使可以生成漂亮的工时图表,如果数据仍然靠员工月底凭记忆补填,或者无法关联项目、订单和成本中心,管理价值依然有限。真正有用的工时系统,应当形成“采集,校验,审批,关联,分析,反馈”的闭环。
例如,项目经理看到某项目实际投入已经达到预算的85%,系统还应该能继续回答:超支主要发生在哪个任务,涉及哪些人员,是否由需求变更造成,未来还需要多少工时,是否要调整交付范围。只有这样,工时数据才不是一张事后报表,而是可以提前触发管理动作的经营信号。

3. 最值得警惕的不是“少一个功能”,而是口径失真
如果系统把会议、培训、等待审批、客户沟通、返工和有效交付全部混在“工作时间”中,利用率就会被人为抬高。反过来,如果企业把所有非编码工作都视为无效时间,又会把必要协作误判为浪费。
所以,所谓工时利用率必须先定义分母和分子。一个常见的基础公式是:工时利用率=有效工作工时÷可用工时×100%。但“有效工作工时”究竟是否包含评审、会议、培训和沟通,不同组织必须根据业务特点自行确定,不能直接照搬供应商模板。
二、六大工时计算系统,分别解决什么问题
1. 考勤与排班型系统:解决“人在哪里、上了多久班”
考勤与排班型系统最适合员工数量较多、班次复杂、加班规则明确的企业。它们通常覆盖打卡、请假、加班、调班、异常处理、移动考勤和薪资接口。
这类系统的优势是规则成熟,尤其适合门店、客服中心、物业、物流和生产现场。它可以快速统计迟到、早退、缺卡、加班和跨天班次,减少HR手工核算时间。
但它的边界也很明显:员工八小时都在公司,并不代表知道八小时分别用于哪个项目。对于咨询、设计、研发和软件外包团队,单纯的考勤数据通常不足以计算项目成本和客户可计费工时。
- 适合:多班次企业、连锁门店、客服团队、现场服务团队。
- 重点看:排班规则、加班计算、移动端、弱网能力、薪资接口。
- 主要短板:任务级工时和项目利润分析能力通常较弱。
2. 项目工时与任务计时工具:解决“时间花在了哪个项目”
项目工时工具主要面向软件、咨询、广告、设计、研发、工程服务和外包团队。员工可以通过任务计时器、工时填报或移动端提交时间,将投入关联到项目、任务、客户或合同。
这类工具最有价值的场景,是企业需要判断项目是否超预算,或者需要向客户提供可计费工时。比如一个项目预算为500小时,系统可以持续显示计划工时、已用工时、剩余工时和预计完工工时,从而帮助项目经理在交付前发现风险。
它的最大问题是依赖填报习惯。如果员工每周五集中补填,系统记录的可能只是“记忆中的时间”,而不是实际发生的时间。我的经验判断是,项目计时工具上线时,填报动作必须尽量嵌入任务流,而不是额外增加一个独立表单。
- 适合:项目制团队、研发团队、咨询公司、设计公司和外包组织。
- 重点看:项目预算、任务关联、审批、客户计费、成本和利润报表。
- 主要短板:员工主动填报成本较高,复杂排班和制造工序能力有限。
3. 制造业标准工时与劳动定额系统:解决“标准情况下需要多少时间”
制造业关注的不是某名员工今天打卡了几小时,而是某道工序、某种产品或某个产量目标,按照当前工艺标准需要投入多少时间。
标准工时系统通常需要关联产品、工序、设备、人员、产量和异常原因。它可以帮助企业制定人员配置、测算产能、比较不同班组表现,也可以识别某道工序长期成为瓶颈。
这类系统实施难度高于普通考勤或项目计时工具,因为系统上线前必须先梳理工艺路线、工序编码、作业标准和异常分类。如果企业没有稳定的基础数据,仅仅购买一套定额软件,最终很可能只是把混乱的表格搬到了线上。
- 适合:工厂、车间、生产线和劳动密集型企业。
- 重点看:标准工时模型、工序数据、产量关联、现场采集和异常分析。
- 主要短板:前期建模和实施成本高,对工艺基础数据要求高。
4. ERP或MES一体化工时系统:解决“工时如何进入订单和成本核算”
ERP或MES一体化系统的价值,在于把工时放入订单、工单、物料、设备和财务成本的完整链路中。对于中大型制造企业,一张工单消耗了多少人工、设备运行了多久、产出了多少合格品,往往比单独看员工工时更有决策意义。
这类系统更适合已经拥有一定数字化基础的企业。它可以减少重复录入,使项目、生产、财务和人力部门使用同一套主数据,但同时也意味着更高的实施复杂度。
采购时不能只看系统是否提供工时模块,还要确认工时数据能否回写工单、是否支持成本中心、是否能与现有编码体系兼容,以及供应商是否具备处理历史数据和接口迁移的能力。
- 适合:中大型制造企业、订单驱动型企业和多工厂组织。
- 重点看:工单关联、成本核算、主数据、接口能力和实施团队。
- 主要短板:项目周期长、改造成本高、组织协同要求高。
5. 外勤、门店与移动工时系统:解决“人分散在现场时如何记录时间”
外勤团队、物业、维修、物流和连锁门店很难依赖办公室电脑完成工时记录。移动工时系统通常通过手机打卡、任务签到、位置校验、现场照片和服务凭证来记录工作过程。
这类系统的关键不是后台报表有多复杂,而是现场操作是否足够简单。员工如果需要连续填写十几个字段,极易出现代填、漏填和事后补录。对于弱网环境,还必须测试离线记录、数据缓存和恢复联网后的同步机制。
位置数据和生物识别数据还涉及隐私与合规问题。企业应明确采集目的、使用范围、保存期限和访问权限,不能因为技术上可以定位,就默认所有位置数据都应该长期保存。
- 适合:连锁门店、物业、维修、物流、工程服务和外勤团队。
- 重点看:移动端体验、GPS规则、离线能力、多门店权限和现场凭证。
- 主要短板:网络、设备、隐私和现场执行环境带来的不确定性较高。
6. 工时分析与低代码或BI系统:解决“多个系统的数据如何统一分析”
BI或低代码系统通常不负责原始工时采集,而是负责把考勤、项目、生产、财务和人力系统的数据汇总起来,形成管理驾驶舱。
这类工具适合已经拥有多个业务系统的中大型企业。管理者可以从组织、项目、客户、产品、工厂和成本中心等不同维度分析工时。但它的效果高度依赖数据源质量,如果上游系统的项目编码、人员编码和时间口径不一致,BI只会更快地展示错误。
因此,BI不是工时管理的起点,而更像是数据成熟后的分析层。企业不应把报表数量误认为管理成熟度,真正重要的是指标定义是否一致,以及指标变化后是否有明确的责任人和改进动作。
- 适合:已有多个系统、需要跨部门分析的中大型企业。
- 重点看:数据接口、主数据、权限、指标管理和自定义能力。
- 主要短板:不能替代完整的数据采集与业务执行系统。

三、常见误区:为什么很多工时系统上线后仍然不好用
1. 把考勤工时直接当成有效工作工时
员工从9点到18点在岗,不代表这9小时全部用于有效产出。期间可能包含午休、会议、培训、等待、跨部门沟通和返工。
考勤数据适合回答“是否出勤”和“出勤多久”,不适合单独回答“项目是否高效”。如果管理者直接用出勤时长评价项目效率,往往会鼓励员工延长在线时间,而不是减少返工和等待。
2. 把工时利用率当成员工绩效排名
工时利用率是管理指标,不应简单变成员工之间的排名工具。高利用率可能意味着项目安排合理,也可能意味着员工没有培训、没有休息,甚至把所有非项目活动都填成了项目时间。
更稳妥的做法,是同时观察有效工时、返工工时、等待工时、加班工时和交付结果。只有当时间投入与质量、进度和产出共同变化时,效率结论才具有参考价值。
3. 只看产品功能,不看数据入口
很多供应商演示会展示丰富的报表,但演示数据往往已经被整理得很干净。企业真正需要验证的是:员工是否愿意填、现场是否能连网、项目编码是否统一、历史数据是否能迁移、审批是否会拖慢流程。
我建议把试用重点放在真实业务中最容易失败的环节,而不是只测试首页和仪表盘。比如让一线员工用手机完成一次任务签到,让项目经理处理一次工时修正,让财务按客户和成本中心导出一次数据。
4. 误以为AI可以自动修复所有工时数据
AI可以辅助识别重复记录、异常时段、任务分类和填报建议,但它无法凭空知道企业对于“会议”“等待”“沟通”和“返工”的定义。
如果基础规则没有确定,自动分类只会把不一致的数据更快地归类。企业应先建立工时词典、项目编码和异常标签,再考虑使用智能推荐或自动归集。
5. 以为系统越复杂,管理就越精细
工时维度过多,会增加员工填报负担,也会让管理者面对大量无法行动的报表。一个中小团队如果同时要求员工填写项目、阶段、任务、客户、成本中心、产品线和活动类型,最终很可能出现大量“其他”选项。
我更倾向于采用分层设计:一线员工只填必要字段,项目负责人维护任务结构,财务负责成本映射,管理层查看汇总指标。不同角色看到不同复杂度,系统才有机会长期运行。

四、我的专业判断:选型要从决策问题倒推系统能力
1. 先确定企业最想改善的一个指标
采购前不要一次提出“考勤、项目、排班、薪资、成本、生产和BI都要覆盖”。这样做容易形成一个庞大的功能清单,却无法判断上线是否成功。
企业应该先选择一个最明确的改进目标。例如,项目制公司可以把“项目实际工时偏差率”作为首要指标;制造企业可以关注“标准工时与实际工时差异”;连锁企业可以关注“排班覆盖率”和“临时调班响应时间”。
2. 按三层数据结构设计工时系统
我通常把工时数据拆成三层。第一层是人员与组织,回答谁在做;第二层是业务对象,回答为哪个项目、任务、工单或客户工作;第三层是时间与结果,回答投入了多久、是否完成、是否返工、是否超预算。
如果系统只有第一层,它更像考勤工具;如果有前两层,它可以支持项目计时;如果三层都打通,才有条件做成本分析、效率诊断和预测管理。
| 数据层 | 关键字段 | 缺失后的影响 |
|---|---|---|
| 人员与组织 | 员工、部门、角色、班组、成本中心 | 无法准确分摊人力成本,也无法按组织比较 |
| 业务对象 | 项目、任务、工单、客户、产品、订单 | 工时只能停留在个人层面,无法解释业务消耗 |
| 时间与结果 | 开始结束时间、工时类型、状态、返工、产出 | 无法判断投入是否产生有效交付 |
3. 把系统能力分成“必须有、最好有、暂时不要”
必须有的能力,通常包括工时记录、规则配置、审批、导出、权限和基础报表。最好有的能力,包括自动提醒、预算预警、移动端、接口和自定义仪表盘。暂时不要的能力,则是那些与当前管理问题无关、但会显著增加使用复杂度的高级模块。
例如,一个100人以上的研发组织,如果主要问题是项目成本不可控,那么优先级应放在项目、任务、工时、预算和成本关联,而不是先购买复杂的制造定额模块。
4. 把部署方式纳入业务判断
云端部署通常上线快、维护成本低,适合希望快速试点的团队。私有化部署更适合对数据隔离、内网访问、权限控制和系统集成有较高要求的中大型企业,但需要考虑服务器、升级、运维和实施资源。
以PingCode为例,它更适合中大型企业及100人以上组织,尤其是需要将项目管理、研发协作和工时数据结合起来的团队。对于有内网部署要求、数据管理要求较高,或正在评估Jira平滑迁移和国产替代的企业,私有化部署能力和迁移方案应当成为重点考察内容,而不是只比较页面功能。
这里需要特别强调:工具是否适合,取决于组织流程和数据结构是否匹配。即使某个平台支持项目、任务和工时,如果企业没有统一项目编码,或者管理者不愿意用数据做预算决策,系统仍然难以产生实际效果。
5. 用总体拥有成本,而不是订阅价格做比较
系统成本至少包括软件许可或订阅、实施配置、接口开发、数据迁移、培训、硬件、运维和员工使用时间。对于私有化部署,还应加入服务器、安全、备份和版本升级等长期成本。
一款价格较低但需要大量手工维护的系统,可能比价格略高但能自动关联项目和成本的系统更贵。采购时应把“每月少花多少钱”改成“每月少做多少重复工作、少发生多少预算失控和返工损失”。

五、具体案例:同一组工时数据,为什么会得出不同结论

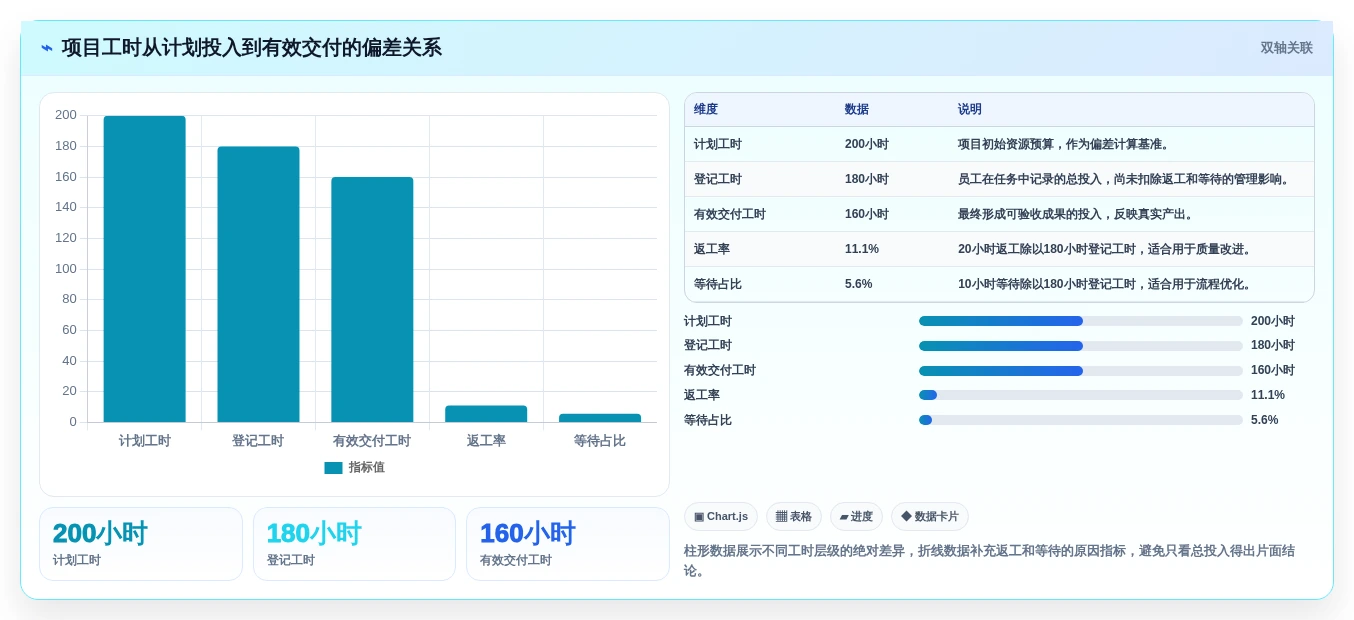

1. 项目制团队的工时样本
假设某企业有一个交付项目,计划可用工时为200小时。项目结束时,系统记录了180小时任务工时,其中包含30小时会议与沟通、20小时返工、10小时等待审批,真正形成有效交付的时间为160小时。
| 数据项目 | 数值 | 计算结果 | 管理含义 |
|---|---|---|---|
| 计划可用工时 | 200小时 | 基准 | 用于比较项目资源预算 |
| 任务登记工时 | 180小时 | 占计划90% | 表面上看项目尚未超预算 |
| 有效交付工时 | 160小时 | 占计划80% | 真正形成交付成果的时间 |
| 返工工时 | 20小时 | 占登记工时11.1% | 提示需求、质量或评审环节存在问题 |
| 等待审批工时 | 10小时 | 占登记工时5.6% | 提示流程依赖可能拖慢交付 |
如果只看180小时,项目经理可能认为项目执行良好;如果看160小时有效交付,项目的实际产出明显低于资源投入;如果进一步看到20小时返工和10小时等待,改进方向就不应该是简单要求员工“提高效率”,而应该分别处理质量缺陷和审批瓶颈。
这也是我不建议把工时利用率直接作为员工排名依据的原因。对项目管理者而言,更有价值的问题是:返工是否集中在某类需求,等待是否集中在某个审批节点,会议是否真正降低了后续返工。
2. PingCode场景下应该重点观察什么
对于中大型研发和项目组织,PingCode这类项目管理平台的价值,不应只看“能否登记工时”,而应看工时能否与项目、需求、任务、缺陷和迭代过程建立关联。
例如,一个研发团队可以把任务工时与需求、开发任务和缺陷处理关联起来,再按版本、项目、团队和成员分析计划工时与实际工时的差异。这样做比单独查看每天打卡时长更接近研发管理的真实问题。
如果企业正在从Jira迁移,评估重点应放在项目结构、用户和权限、工作项类型、字段、流程、历史数据、报表以及团队使用习惯的迁移,而不是只验证“能不能导入一张任务表”。平滑迁移的关键,是迁移后业务人员仍然能够用原有逻辑工作,并且历史数据可以继续用于趋势分析。
对于有国产替代需求的企业,还应额外确认私有化部署、数据隔离、身份认证、备份策略、接口能力和售后响应机制。平台是否支持这些能力,需要结合企业实际环境进行POC验证,不宜仅依据宣传页面做最终决定。
3. 用三个指标替代单一利用率
在项目制场景中,我更建议至少同时观察三个指标:计划偏差率、返工率和等待占比。
- 计划偏差率:(实际任务工时-计划工时)÷计划工时×100%,用于识别任务估算是否稳定。
- 返工率:返工工时÷任务登记工时×100%,用于判断质量、需求和评审环节的问题。
- 等待占比:等待工时÷任务登记工时×100%,用于定位审批、依赖和资源排队问题。
这三个指标结合起来,才能区分“估算不准”“交付质量差”和“流程等待长”三类不同原因。它们对应的改进动作完全不同,不能用一个总利用率覆盖所有问题。

六、按企业场景做出选型建议
1. 100人以下的小型项目团队
小型团队最需要的是低门槛和快速形成习惯。建议优先选择任务计时、项目预算、简单审批和基础成本报表,不要一开始就上复杂ERP或制造定额系统。
上线时可以先选择一个项目试点,要求员工每天或每两天完成工时记录,项目负责人每周查看预算消耗和任务偏差。只要能减少月底集中补填,并让项目经理提前发现超支,试点就已经产生价值。
2. 100人以上的研发或项目型组织
这类组织应重点考察项目层级、需求和任务关联、工时审批、版本或迭代管理、预算预警、团队权限和自定义报表。
如果企业还涉及跨部门协作、私有化部署、国产替代或Jira迁移,建议把PingCode纳入候选范围,并通过真实项目进行POC测试。测试时不要只让管理员操作,而要让产品、研发、测试、项目经理和财务分别完成一次真实流程。
- 产品人员创建需求并拆分任务。
- 研发人员记录实际投入并处理任务状态。
- 测试人员登记缺陷修复和验证工时。
- 项目经理查看计划与实际偏差。
- 财务人员按项目或成本中心导出数据。
3. 制造企业与多工厂组织
制造企业首先要确认自己需要的是标准工时、工序工时、工单工时,还是单纯的出勤统计。如果要分析产能和订单成本,应优先考虑能与ERP、MES、设备和工单关联的系统。
制造业上线前建议先选一条产线或一个产品族,梳理工序编码、标准时间、产量、异常和人员配置。试点成功后再扩展到其他工厂,避免一次性把不稳定的标准复制到全公司。
4. 连锁、外勤和移动服务团队
这类企业应优先关注移动端的真实使用体验,而不是电脑端报表数量。需要重点测试定位规则、离线能力、批量排班、临时调班、现场照片、任务签到和多门店权限。
采购时还要明确员工隐私边界。定位应服务于签到、服务范围和异常核验,而不应无期限保存员工所有行动轨迹。数据采集越细,企业越需要同步建立权限和审计规则。
5. 已经有多个业务系统的中大型企业
这类组织的首要问题往往不是缺少一个工时软件,而是各系统之间的编码和口径不一致。建议先建立人员、部门、项目、客户、工单和成本中心的主数据规则,再决定采用系统集成还是BI分析层。
如果数据源混乱,直接建设驾驶舱只会把问题包装得更漂亮。应先用一个部门或一类项目完成数据治理,再逐步扩展到全组织。

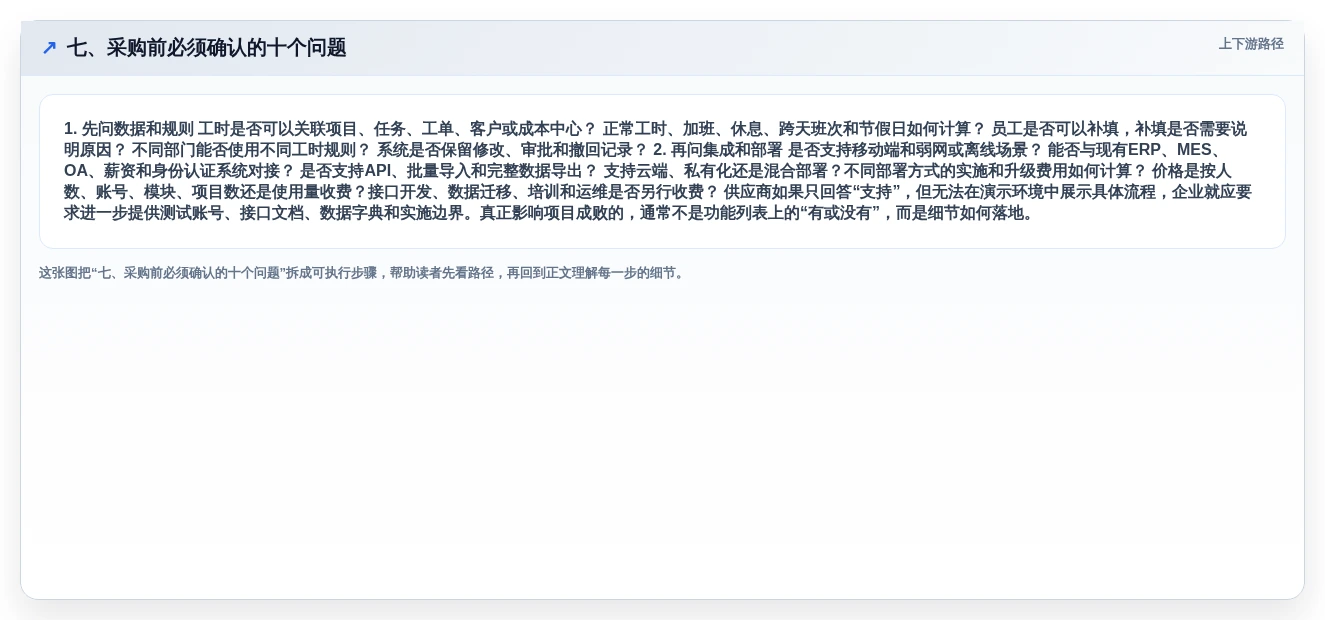

七、采购前必须确认的十个问题
1. 先问数据和规则
- 工时是否可以关联项目、任务、工单、客户或成本中心?
- 正常工时、加班、休息、跨天班次和节假日如何计算?
- 员工是否可以补填,补填是否需要说明原因?
- 不同部门能否使用不同工时规则?
- 系统是否保留修改、审批和撤回记录?
2. 再问集成和部署
- 是否支持移动端和弱网或离线场景?
- 能否与现有ERP、MES、OA、薪资和身份认证系统对接?
- 是否支持API、批量导入和完整数据导出?
- 支持云端、私有化还是混合部署?不同部署方式的实施和升级费用如何计算?
- 价格是按人数、账号、模块、项目数还是使用量收费?接口开发、数据迁移、培训和运维是否另行收费?
供应商如果只回答“支持”,但无法在演示环境中展示具体流程,企业就应要求进一步提供测试账号、接口文档、数据字典和实施边界。真正影响项目成败的,通常不是功能列表上的“有或没有”,而是细节如何落地。

八、上线实施:不要从全公司铺开,而要从一个可验证闭环开始
1. 第一步:建立工时分类和编码
先定义哪些时间属于有效交付,哪些属于会议、培训、等待、返工、支持和休假。项目、任务、工单、客户和成本中心也要统一编码,避免同一个项目在不同系统里出现多个名称。
2. 第二步:选择一个真实场景试点
试点最好选择既有明确负责人、又存在真实管理问题的部门。例如一个正在交付的研发项目、一条订单稳定的生产线,或者一个门店数量适中的区域。
不要选择完全没有业务压力的“示范项目”,因为这种环境无法验证系统在赶工、补填、变更和异常情况下是否仍然可用。
3. 第三步:设定四个上线指标
- 填报完成率:应记录工时的员工中,按期完成填报的比例。
- 数据修正率:提交后被退回、修改或补填的记录比例。
- 业务关联率:能够关联到项目、任务、工单或客户的工时比例。
- 管理使用率:项目负责人或部门主管实际使用报表进行决策的频率。
其中,管理使用率尤其重要。如果员工每天都填,但管理者从不依据数据调整预算、排班或流程,系统最终仍会退化成一张电子表格。
4. 第四步:每两周复盘一次口径
系统上线初期一定会出现“其他”“待确认”“临时任务”等模糊分类。不要急着把这些记录全部删除,而应分析它们为什么出现:是项目结构不完整,还是员工不知道该选什么,或者业务变化超出了原有流程。
经过两到三轮复盘后,再调整字段、权限和提醒规则。工时系统不是一次性配置完成的固定软件,而是需要随着管理成熟度逐步收敛的业务系统。

九、不同选择之间的真实取舍
1. 快速上线与深度集成之间的取舍
轻量项目计时工具通常可以快速上线,但与财务、生产和人力系统的深度集成可能有限。ERP或MES的业务链路更完整,但实施周期和组织协同要求更高。
如果企业当前最急迫的问题是项目预算失控,应该先解决项目工时和预算预警,不必为了未来可能发生的制造管理需求承担当前的复杂度。
2. 灵活定制与长期维护之间的取舍
低代码和BI系统可以快速制作个性化报表,但每一个定制字段都可能增加后续维护成本。定制越多,系统越依赖少数管理员,人员变动后容易出现“没人知道报表怎么算”的问题。
我建议优先使用稳定的标准指标,只有当某个指标明确对应业务决策时,才进行定制。报表不是越多越好,而是每张报表都应该对应一个责任人和一个行动。
3. 私有化部署与运维资源之间的取舍
私有化部署可以满足内网访问、数据隔离和企业自主控制等要求,但它并不等于零风险。企业仍然需要负责服务器、备份、权限、升级、监控和故障响应。
因此,决定私有化之前,应先确认内部是否有运维团队,供应商是否提供升级和故障支持,数据备份是否经过恢复演练。如果这些问题没有答案,私有化可能只是把服务商的责任转移给企业内部。
4. 自动采集与员工隐私之间的取舍
自动采集可以减少补填和记忆偏差,但采集越细,员工越容易产生被监控感。企业需要明确哪些数据用于考勤,哪些用于项目分析,哪些只保留汇总结果。
尤其是位置、设备和行为数据,应遵循必要、明确和最小化原则。效率管理不应演变成无边界的个人行为监控。
十、最终建议:先定义工时,再选择工具
1. 如果你只想解决考勤问题
优先选择排班、加班、请假、异常处理和薪资接口成熟的考勤系统。不要为了“看起来数字化”购买复杂的项目管理或制造系统。
2. 如果你想知道项目是否赚钱
优先选择支持项目、任务、客户、预算、工时审批和成本分析的项目工时工具。核心验证点是实际工时能否与合同、项目预算和交付结果关联。
3. 如果你想提升制造效率
优先梳理工艺、工序、标准工时、产量和异常原因,再评估定额系统或ERP、MES一体化方案。没有稳定的生产基础数据,软件无法替代管理建模。
4. 如果你是100人以上的研发或中大型项目组织
可以重点考察PingCode等项目管理平台是否能把项目、需求、任务、缺陷、迭代和工时连接起来。对于需要私有化部署、Jira平滑迁移或国产替代的企业,应将数据迁移、权限、接口和历史报表作为POC重点,而不是只看界面展示。
5. 如果你已经有多个系统
不要急着再买一个孤立的工时工具。先检查人员、部门、项目、订单、客户和成本中心编码是否统一,再决定通过接口、数据仓库还是BI平台进行整合。
我的最终结论是:2026年的工时计算系统竞争,不是“谁能记录更多时间”,而是“谁能用更低的管理成本,把时间转换成可解释、可比较、可行动的业务数据”。
下一步可以按三个动作推进:先明确企业需要计算的是出勤工时、任务工时、标准工时还是工单工时;再选一个真实部门或项目进行两到四周试点;最后用填报完成率、业务关联率、工时偏差率和管理使用率判断系统是否真正有效。
如果一套系统只能告诉你“大家今天工作了多少小时”,它解决的只是记录问题;如果它还能告诉你“哪些项目正在超支、哪些工序正在拖慢产能、哪些等待和返工可以被消除”,它才真正进入效率管理阶段。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:2026年效率革命:6大工时计算系统工具全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/116613
读者评论
文章把“出勤工时、任务工时、标准工时、工单工时”分开讲很有帮助,尤其是提醒不能把员工在岗八小时直接等同于项目产出,这个误区在很多企业都很常见。
项目计时工具依赖员工及时填报这一点说得比较现实。每周集中补填容易变成凭记忆记录,如果能把计时动作嵌入任务流程,数据的可信度应该会高很多。
制造业部分没有只强调软件功能,而是指出工艺路线、工序编码和异常分类等基础数据的重要性。基础数据没整理好,换系统确实可能只是把原来的表格问题搬到线上。
我比较认同不要把工时利用率直接用于员工排名的观点。把会议、培训、等待和返工区分开,再结合质量与交付结果分析,才不容易为了追求高利用率而鼓励无效加班。
