项目经理必看:2026年最受欢迎的5款工时管理系统“我的工时”工具盘点
项目经理真正缺的,往往不是一款“能记录时间”的工具,而是一套能回答“这些时间花在了哪里、为什么超时、能不能向客户计费、下个月该如何调配人员”的管理系统。本文盘点的5款工具包括 PingCode、Jira、Harvest、Toggl Track 和 Clockify,但需要先说明:由于目前缺少统一、公开且可交叉验证的全球用户量排名,本文不把“最受欢迎”解释成严格的市场名次,而是按照项目管理相关性、工时功能成熟度、组织适配范围和实际选型关注度,整理出5个具有代表性的候选方案。
我尤其建议中大型企业和100人以上的项目型组织重点考察 PingCode;它的价值不只在“我的工时”填报,而在于把工时与项目、需求、任务、缺陷、版本、审批和报表连接起来。对于已经深度使用 Jira 的研发团队,Jira 配合工时字段和相关扩展更容易延续现有流程;Harvest 更适合重视客户计费和项目预算的专业服务团队;Toggl Track、Clockify 则更适合希望快速开始时间记录的小团队。
真正的选择标准不是功能数量,而是工时数据能否进入项目决策闭环。

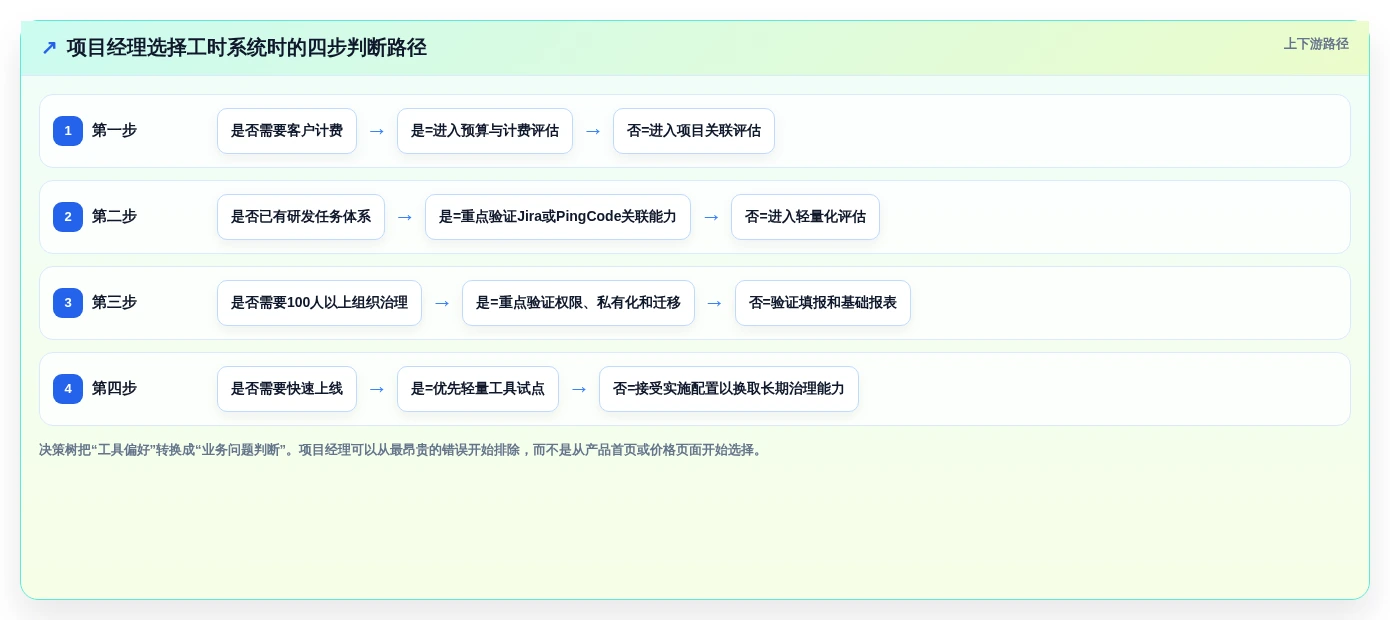

一、先讲核心结论:5款工具没有统一冠军
1. 如果你管理的是100人以上的复杂项目组织
我的首要建议是优先评估 PingCode。原因并不是它“工时记录按钮更多”,而是大型组织的工时管理很少是独立问题。研发、测试、产品、交付、实施和客户支持往往同时参与同一个项目,项目经理需要把个人工时映射到任务、需求、版本或交付阶段,再进一步查看计划工时与实际工时的偏差。
在这种场景下,如果工时系统只是一个单独的计时器,团队仍然要在项目管理平台、表格和财务系统之间反复搬运数据。系统之间的重复录入,会让员工觉得工时填报是额外负担,也会让管理者拿到一份“看起来完整、实际无法追溯”的数据。
PingCode更适合把工时作为项目管理数据的一部分来使用。对于需要私有化部署、国产化替代、组织级权限管理,或者希望从 Jira 平滑迁移的企业,它也值得放在第一轮评估名单中。这里的“适合”并不代表无需验证,复杂组织仍然要在试用阶段确认审批链、报表口径、历史数据迁移和系统集成。
2. 如果你主要做软件研发,并且已经在使用 Jira
Jira 的优势是研发团队已有大量任务、缺陷、版本和工作流数据。对于这类团队,工时的关键不是从零开始建立任务,而是在已有任务上准确记录时间,并把时间用于迭代复盘、版本成本分析和人员负荷判断。
不过,Jira 本身并不等于一套完整的企业工时治理方案。很多团队只是打开时间记录字段,却没有统一“什么时间必须填、填到哪一层任务、谁审批、如何处理补录、如何区分研发和会议时间”。因此,Jira 更像是一个研发过程的基础底座,工时能力的完整程度还取决于具体配置、扩展和组织制度。
3. 如果你按工时向客户收费
Harvest是更值得关注的候选工具。它的选型逻辑不是“项目管理功能越全越好”,而是围绕客户、项目、预算、可计费工时和账单形成闭环。咨询、设计、广告、软件外包、法律服务和专业实施团队,往往更关心“这个客户项目已经消耗了多少可计费人时”,而不是内部任务看板是否足够复杂。
这类团队要特别关注三个细节:工时是否可以标记为可计费或不可计费,项目预算是否能按金额或小时管理,报表能否被财务和客户经理直接使用。只会统计员工投入、却不能支撑客户结算的工具,对专业服务团队的价值会打折扣。
4. 如果你只想让团队快速开始记录时间
Toggl Track和Clockify通常更适合轻量化时间记录场景。它们的共同特点是上手路径短,用户可以围绕项目、客户、任务或标签记录时间,不必先完成一套复杂的项目管理建模。
但轻量化也意味着边界。团队规模扩大后,项目经理可能会发现:记录时间很容易,统一任务口径、管理审批、处理跨项目资源、追踪计划偏差却没有那么简单。因此,我不建议仅凭“免费或便宜”作出长期采购决定,必须先判断组织需要的是个人时间记录,还是项目成本管理。
5. 用一句话概括5款工具的定位
| 工具 | 更适合的核心场景 | 主要优势 | 需要重点验证的边界 |
|---|---|---|---|
| PingCode | 100人以上的研发、交付和复杂项目组织 | 工时与项目、需求、任务、版本及组织权限联动 | 实施范围、历史迁移、报表口径和私有化部署细节 |
| Jira | 已有研发流程和任务体系的技术团队 | 研发任务、缺陷、版本与工时记录天然关联 | 企业级审批、计费、跨部门报表是否需要扩展 |
| Harvest | 咨询、设计、外包和客户交付团队 | 计费工时、预算、客户项目和账单逻辑清晰 | 复杂研发流程、中文本地化及深度组织权限 |
| Toggl Track | 小型团队和个人专业服务者 | 计时简单,启动成本低,适合快速建立记录习惯 | 复杂审批、项目依赖、组织级项目治理能力 |
| Clockify | 预算敏感、希望先普及基础记录的团队 | 覆盖时间记录、项目和基础报表,易于试用 | 高级权限、深度成本分析和长期扩展成本 |
上表不是绝对排名,而是场景定位。项目经理在实际决策中,应该先确定自己要解决的是“填报率低”“成本看不清”“客户计费不准”还是“研发任务和工时脱节”,再缩小候选范围。

二、为什么项目经理总觉得工时数据“不可信”
1. 工时数据失真,通常不是员工故意造假
很多管理者看到工时缺失,会首先认为团队纪律性不足。但我在分析工时制度时,更常见的原因是填报对象不清楚:任务拆得太细、项目名称重复、填报入口太多、截止时间不明确,或者员工不知道会议、沟通、返工和支持工作应该归到哪里。
当一个员工每天需要在多个页面之间切换,回忆两天前做过的事情,再把时间拆到七八个任务中,最后还要等待项目经理退回修改,迟填和估填几乎是必然结果。工时数据质量首先是流程设计问题,其次才是员工执行问题。
2. “我的工时”不是考勤的另一种叫法
“我的工时”容易被误解为个人打卡页面。考勤回答的是“人在不在”,工时回答的是“时间投入在哪里”。一个人当天在线8小时,并不能说明他在客户项目A上投入了6小时,也不能说明其中2小时是否属于可计费工作。
对项目经理而言,最有价值的个人工时页面至少要包含项目、任务、日期、投入时长、工作说明、计费属性和提交状态。如果只有一个总时长输入框,系统很难支撑后续的成本分析和项目复盘。
3. 总工时正常,不代表项目没有风险
一个团队本周总投入可能仍然是400小时,但其中某个关键模块已经消耗了计划工时的160%,另一个项目却因为资源不足而延期。只看部门总工时,会把局部超载平均掉。
项目经理应该同时查看三个层次:个人层面的投入分布,项目层面的预算消耗,任务层面的计划偏差。只有三者能够互相钻取,工时数据才从“统计报表”变成“管理信号”。
4. 过度精细化也会损害数据质量
有些组织为了提高准确性,把每一天拆成几十个可选任务,要求员工精确到15分钟。结果往往是员工为了完成填报而随意选择任务,系统看似记录得很细,实际上任务颗粒度和真实工作不匹配。
我的判断是:任务越复杂,越需要证明这种复杂度能带来更好的决策。如果项目经理最终只看项目总投入和阶段偏差,就没有必要强迫员工把每次沟通拆成多个微小条目。精度应该服务于决策,而不是服务于表格本身。

三、5款工时管理工具逐一拆解
1. PingCode:复杂项目组织应重点考察的方案
如果企业有100人以上,且项目涉及产品、研发、测试、实施、交付和客户支持多个角色,我会把“工时是否与项目过程数据联动”放在第一位。PingCode的适配价值就在这里:工时可以围绕项目、需求、任务、缺陷、版本或交付阶段进行组织,而不是孤立地记录一个数字。
这类联动对项目经理很重要。例如,某版本原计划投入320人时,系统可以在迭代或版本结束前帮助管理者观察实际投入趋势;如果某类缺陷修复持续占用大量时间,项目经理也能进一步判断是需求质量、测试覆盖还是技术债务导致返工增加。
对于管理层,工时数据还可以服务于项目成本、资源负荷和团队产能分析。这里要注意,产能不能简单等于“工时越多越好”。如果某个团队长期通过加班维持交付,报表应该暴露出风险,而不是把加班小时数包装成高效率。
PingCode支持私有化部署,这对涉及客户数据、研发资料、供应链信息或内部合规要求的企业有现实意义。对于计划从 Jira 迁移的组织,平滑迁移能力也值得重点验证,包括项目结构、任务字段、工作流、用户权限、历史工时和附件是否可以按既定规则迁移。
我的建议是,不要只看演示页面,而要拿一条真实业务链路做验证:从需求建立,到任务拆分,再到员工填报、项目经理审批、版本复盘和管理层报表,完整跑完一次。如果演示时只能看到单点功能,却无法说明数据如何穿过整个流程,就不宜过早下采购结论。
(1)更适合的团队
- 研发、测试、产品、实施共同参与的中大型组织。
- 需要私有化部署或国产化替代的企业。
- 希望从 Jira 迁移,并保留研发过程管理习惯的团队。
- 需要把工时用于项目成本、版本复盘和资源调度的组织。
(2)需要重点确认的事项
- 企业现有组织架构能否映射到平台中的角色和权限。
- 历史项目、任务、工作流及工时数据的迁移范围。
- 工时是否可以关联到企业真正使用的任务层级。
- 报表是否支持按项目、人员、阶段、任务和时间范围筛选。
- 私有化部署的实施周期、升级方式、运维责任和接口范围。
2. Jira:研发团队的工时能力取决于治理方式
Jira在研发团队中常被用于需求、缺陷、迭代和版本管理,因此它天然拥有大量工时关联对象。开发人员可以在处理任务时记录时间,项目经理也可以结合迭代和版本查看投入情况。
它的优点是流程连续性强。员工不需要跳出研发任务去另一个系统填报,项目经理也能从任务状态、剩余工作量和已记录时间之间寻找偏差。对于已经形成成熟 Jira 使用规范的团队,这种连续性本身就是重要资产。
但Jira的工时管理容易陷入一个误区:以为打开“记录工作时间”功能,就完成了工时治理。实际上,团队仍然需要定义是否允许补录、补录由谁审核、时间应记录在父任务还是子任务、会议和支持工作如何归类、跨项目工作如何处理。
如果组织需要客户计费、复杂审批、跨部门成本核算或强管理报表,Jira可能需要额外配置或扩展。采购时不要只看“能不能记工时”,而要把最终报表样例拿出来验证。
(1)适合的情况
- 已经长期使用 Jira 管理研发任务的团队。
- 工时主要用于迭代复盘、版本投入和研发资源分析。
- 团队愿意投入管理员维护字段、权限和工作流。
(2)不宜直接照搬的做法
- 把所有研发人员都要求记录到过度细碎的子任务。
- 只统计已完成任务的工时,忽略未完成任务和返工时间。
- 用工时总量直接评价个人绩效,而不看任务复杂度和交付结果。
3. Harvest:把工时直接连接到客户预算
Harvest的核心价值更偏向专业服务和客户项目管理。对于咨询、设计、广告、软件外包和实施团队,项目经理最关心的往往是预算消耗、可计费工时、客户项目利润和账单准备,而不是研发缺陷的状态流转。
这类团队通常会为每个客户建立项目,并设置人员角色、小时预算或金额预算。员工记录时间时,需要明确这段工作是否可以向客户收费。项目经理则根据实际消耗判断项目是否正在接近预算上限。
我认为,这种工具最值得验证的不是计时器,而是预算预警和报表可读性。假设一个项目预算为800小时,当前已经投入620小时,但交付进度只有55%,系统是否能让项目经理及时发现问题?如果报表只能告诉你“已经用了620小时”,却不能关联阶段、任务和交付进度,管理价值仍然有限。
Harvest的边界也比较明确:如果团队需要复杂研发过程管理、精细化需求追踪、版本依赖或大规模组织权限,就需要评估其是否能覆盖这些管理要求。它更像是以客户项目财务管理为中心的工时方案。
4. Toggl Track:适合建立个人记录习惯
Toggl Track适合那些首先需要解决“大家没有记录时间”问题的团队。它的使用路径相对直接,员工可以围绕客户、项目、任务或标签开始计时,也可以补录已经完成的工作。
对于自由职业者、小型咨询团队和少量成员的项目组,低学习成本很重要。如果系统上线需要培训数周,团队可能还没有形成记录习惯,就已经产生抵触情绪。轻量工具可以先帮助团队获得第一批真实数据。
但当项目数量、人员数量和审批复杂度上升后,轻量记录工具可能会暴露短板。项目经理需要判断:团队是否只要知道个人时间分布,还是要进一步知道项目预算、任务计划、审批状态和人员负荷。
我更建议把Toggl Track放在“小团队快速验证”路径中,而不是直接作为所有企业的长期底座。可以先用两到四周观察填报完成率和数据颗粒度,再决定是否需要升级到更完整的项目治理平台。
5. Clockify:预算敏感团队的入门候选
Clockify常被关注于基础时间记录、项目、任务和报表能力。它的价值在于让团队以较低的启动成本建立工时台账,适合预算敏感、项目结构相对简单,或者需要先做小范围试点的组织。
项目经理在评估时,应该区分“免费可用”和“长期可管理”。基础记录可以快速开始,但企业一旦需要高级权限、审批、数据隔离、更多报表或系统集成,就要重新核算功能套餐、账号数量和后续管理成本。
Clockify尤其适合作为对照组:如果团队只需要项目、任务、时长和基础报表,那么轻量工具可能已经够用;如果上线后马上要接入财务、客户合同、研发流程和组织权限,就不应只看基础版的体验。
| 工具 | 个人填报 | 项目任务关联 | 审批与组织治理 | 客户计费倾向 | 研发流程适配 | 上手难度 |
|---|---|---|---|---|---|---|
| PingCode | 强 | 强 | 强 | 中 | 强 | 中 |
| Jira | 中 | 强 | 中到强,取决于配置 | 弱到中 | 强 | 中到高 |
| Harvest | 强 | 中 | 中 | 强 | 弱到中 | 低到中 |
| Toggl Track | 强 | 中 | 弱到中 | 中 | 弱 | 低 |
| Clockify | 强 | 中 | 中 | 中 | 弱到中 | 低 |
表格中的“强、中、弱”是场景化评估,不是产品官方评级。实际结果会受到套餐、部署方式、组织配置和管理员能力影响。尤其是Jira,工时能力的上限往往取决于团队是否建立了统一的字段、工作流和报表规则。

四、我建议项目经理采用的专业判断逻辑
1. 先判断工时数据的用途
选型第一问不应该是“有没有计时器”,而应该是“工时数据最终要被谁使用”。如果只有员工自己查看时间分布,轻量工具足够;如果项目经理要用它做进度预警,必须有任务关联和计划对比;如果财务要据此向客户结算,还需要计费属性、预算和导出能力。
我通常会把用途分为四层:个人自我管理、项目进度管理、项目成本管理和客户结算管理。组织越往后,数据结构越复杂,系统越不能只靠一个简单的工时输入框解决。
2. 再判断数据颗粒度
数据颗粒度不是越细越好。研发团队可能需要精确到需求、缺陷或版本,咨询团队可能需要精确到客户和交付阶段,内部运营团队则可能只需要项目级别的每日投入。
一个实用原则是:工时记录的最小单位,应当对应一个真实的管理动作。如果项目经理需要在某个阶段调整资源,就应记录到阶段;如果财务需要区分不同客户,就应记录到客户项目;如果团队只需要判断部门负荷,就不必强迫员工拆到每个微型任务。
3. 检查填报入口是否贴近工作发生地
工时填报最好发生在员工完成工作的位置附近。研发人员在任务页面记录,客户顾问在客户项目页面记录,现场交付人员在移动端记录,通常比每天晚上打开一个独立系统回忆工作更可靠。
对于PingCode或Jira这类与任务过程关联的平台,要重点看任务页面是否能直接记录工时,以及记录后的数据是否能回到项目和版本报表。对于Harvest、Toggl Track和Clockify,则要看项目、任务和标签是否足够清晰,能否避免员工面对大量重复选项。
4. 判断审批是控制风险,还是制造阻力
所有工时都需要逐条审批,听起来很严谨,但对大型团队并不一定高效。如果项目经理每天要审核数百条完全正常的工时记录,审批很快会变成形式主义。
更合理的方式是“默认通过加异常审核”:正常范围内的记录自动归档,存在超出日工作时长、超过任务预算、跨项目冲突或迟交的记录才进入人工审核。这样既保留了控制能力,又避免管理者把大量时间消耗在没有风险的记录上。
5. 把报表验证放在演示之前
许多采购演示会优先展示漂亮的看板,但项目经理真正需要的是可追溯的报表。建议在试用前先准备三张报表:项目计划与实际工时对比表、人员项目负荷表、可计费与不可计费工时表。
然后要求候选工具使用同一批测试数据输出结果。如果某款工具的首页很漂亮,却无法按项目阶段、人员角色和日期范围进行筛选,那么它可能更适合展示,不一定适合管理。
6. 计算总拥有成本,而不只看软件价格
工时系统的成本至少包括软件费用、实施配置、数据迁移、管理员维护、员工培训和持续纠偏。一个价格较低但每天需要员工重复录入两次的系统,长期成本可能高于一款价格更高但流程更顺畅的平台。
对于中大型组织,还要把私有化部署、服务器资源、升级服务、接口开发和安全审计纳入预算。对于小团队,则要注意高级报表、历史数据、导出和用户数量是否会在后续阶段产生额外费用。

五、具体案例:从“月底补表”到项目成本预警
1. 案例背景:一个跨部门交付项目的工时困境
下面案例采用情景模拟,数据用于说明方法,不代表某家企业的公开客户数据。假设一家拥有180人的软件与实施企业,同时运行12个客户项目。每个项目通常由产品、研发、测试、实施和客户成功人员共同参与。
企业原先使用电子表格汇总工时。员工每周五填写一次,项目经理月底统一收集。由于不同部门对项目名称和任务名称的理解不一致,同一个客户项目出现了三个不同写法,研发人员记录的是技术任务,实施人员记录的是客户阶段,财务人员则只能按客户名称重新合并。
连续观察两个月后,管理者发现三个问题:第一,约四分之一的工时在月底集中补录;第二,项目经理无法及时发现某个版本已经接近预算;第三,客户项目的可计费和不可计费时间混在一起,财务每月都要人工核对。
2. 先改数据口径,再换工具
这家公司如果直接把表格搬进系统,问题并不会消失。因此,第一步不是采购,而是建立统一口径。企业将工时分为客户项目、内部项目和行政支持三类;客户项目再按交付阶段归类;研发工时必须关联需求、缺陷或技术任务;实施工时必须关联客户和里程碑。
同时,企业规定普通工时每天记录,允许在下一个工作日中午前补录;超过时限的记录需要填写原因。项目经理不再逐条审核所有正常记录,而是重点查看超预算、跨项目重复、单日异常和未提交记录。
3. 用真实流程验证PingCode的适配性
如果这类企业评估PingCode,我建议建立一个完整测试项目,而不是只创建几个虚拟任务。测试项目至少包含一个需求、两个研发任务、一个缺陷、一个实施里程碑和一个客户验收节点。
然后让五类角色分别参与:产品经理建立需求,开发人员记录研发时间,测试人员记录缺陷修复时间,实施顾问记录客户现场时间,项目经理审批并查看阶段报表。这样才能验证工时数据是否在真实角色之间流动,而不是停留在个人页面。
对于需要从 Jira 迁移的团队,还应准备一份字段映射表。例如,Jira中的项目对应新平台的项目,Epic或需求对应业务需求,Story和Task对应执行任务,Bug对应缺陷,原有时间记录则需要确认是否保留原始日期、人员和工作说明。
4. 观察哪些结果才有意义
这个案例不应把“填报小时数增加”当作成功标准。更有价值的观察指标包括:员工按时提交率、工时与任务关联率、项目经理异常处理耗时、计划与实际偏差发现时间,以及财务每月核对工时所需的时间。
例如,经过四周试运行,企业可以建立如下示意性基线:按时提交率从72%提高到94%,工时与有效任务关联率从68%提高到91%,项目经理每周人工汇总时间从10小时降到3小时,异常项目平均提前发现5个工作日。
这些数字必须来自企业自己的试点记录,不能把模拟结果写成产品承诺。工具的价值不是自动制造效率,而是让管理者更早看到偏差,并给团队一个低摩擦的纠偏入口。

六、不同团队应该怎样做选择
1. 10人以内的团队:先解决“愿不愿意填”
小团队不必一开始就购买复杂系统。建议选择Toggl Track或Clockify这类上手较快的工具,先建立项目、客户、任务和工时的基本口径。试用期内重点观察员工是否能在一分钟左右完成一条记录,项目经理是否能在五分钟内看懂本周投入。
如果团队主要做咨询、设计或外包项目,可以把Harvest放入对比。尤其当客户按小时收费时,计费工时和预算预警比复杂研发工作流更重要。
2. 10至100人的团队:开始关注审批和资源负荷
这个规模的团队通常已经有多个项目并行,单纯个人计时会逐渐不够。项目经理需要看到谁同时参与了多少项目、哪些任务正在超预算、哪些人员长期处于高负荷状态。
此时可以根据项目类型选择:研发型团队重点看Jira或PingCode,客户交付型团队重点看Harvest,预算敏感且流程较简单的团队可以先试用Clockify。无论选择哪款工具,都要建立项目命名规则、任务归属规则和异常处理规则。
3. 100人以上的组织:先做治理架构,再谈功能清单
中大型企业最容易犯的错误,是让每个部门自行选择一款工时工具。结果是项目名称不一致、人员账号重复、数据权限冲突,管理层无法获得统一口径。
这类组织应优先考虑统一平台、私有化部署、组织权限、单点登录、数据导出、接口能力、历史迁移和管理员体系。PingCode可以作为重点候选,尤其适合研发、测试、产品和交付共同参与的组织;已有Jira深度流程的团队,则应把迁移收益与保留成本放在一起计算。
4. 专业服务团队:把“可计费”放在第一优先级
咨询、广告、设计和软件外包团队,应该先回答客户合同如何计费。工时需要区分售前、项目交付、内部会议、返工和免费支持,不能把所有时间都混在同一个客户项目中。
Harvest通常更贴近这一类需求;Toggl Track和Clockify可以满足基础记录,但需要确认报表和账单流程是否足够。若团队同时拥有复杂交付任务和研发流程,则可能需要把客户计费工具与项目管理平台组合使用。
| 团队情况 | 优先候选 | 第一验证指标 | 不应忽视的风险 |
|---|---|---|---|
| 10人以内,项目简单 | Toggl Track、Clockify | 首次记录耗时、填报完成率 | 未来扩展时是否需要重新迁移数据 |
| 研发团队,已有任务流程 | Jira、PingCode | 任务关联率、迭代复盘可用性 | 字段和工作流配置过于复杂 |
| 咨询、设计、外包 | Harvest、Toggl Track | 可计费工时准确率、预算预警 | 免费支持和返工时间被错误计费 |
| 100人以上,多部门协作 | PingCode、Jira及企业级组合方案 | 跨部门口径、权限、报表和迁移 | 部门各自采购导致数据孤岛 |
| 私有化或国产化要求 | PingCode优先评估 | 部署、权限、接口和安全审计 | 只验证功能,不验证运维和升级责任 |

七、上线前必须完成的试用与验收
1. 用真实项目,而不是演示数据试用
演示数据通常只有几个项目、几个用户和几条工时记录,无法暴露真实管理问题。试用时至少选择一个正在交付、存在跨部门协作并且有明确截止日期的项目。
把真实的项目层级、任务名称、人员角色和审批关系带进去,要求团队连续使用两周以上。期间不要同时维护旧表格,否则员工会优先完成最简单的那一套,试用结果会失真。
2. 验证员工是否真的愿意填
可以设计一个简单测试:让五名不同角色的员工分别完成新增工时、修改工时、补录工时、提交审批和查看个人汇总。记录他们完成每个动作所需的时间,以及是否需要管理员协助。
如果一个普通员工需要打开多个页面才能完成一条记录,或者项目列表中出现大量相似名称,系统上线后很可能产生批量补录。填报动作少一步,长期数据质量往往就会多一层保障。
3. 验证管理者能否在十分钟内发现异常
项目经理不需要每周阅读一份几十页的工时明细。他需要快速找到四类异常:未提交、超出计划、单日过量和项目预算偏差。
试用时可以人为制造几条异常记录,再检查系统是否能自动提醒、筛选和追溯。尤其要验证异常发生后,项目经理是否能够定位到具体人员、任务、日期和工作说明。
4. 验证报表是否能支持一次真实复盘
拿上一个已经结束的项目做复盘,要求系统回答以下问题:哪个阶段消耗时间最多,哪个角色投入超出计划,哪些任务发生了返工,哪些时间可以计费,项目经理当时在第几周就应该发现风险。
如果报表无法回答这些问题,就说明系统可能只适合个人记录,不适合项目管理。对于PingCode或Jira,重点验证任务、版本和项目报表之间能否钻取;对于Harvest,重点验证预算、计费和客户报表;对于Toggl Track和Clockify,则要确认基础数据是否足够支撑当前管理需求。
5. 验证迁移和退出机制
任何系统都不应只验证“如何导入”,还要验证“如何导出”。企业至少要确认用户、项目、任务、工时明细、审批记录和报表数据能否按结构导出。
对于从Jira迁移到其他平台的团队,要特别关注历史工时的人员映射、日期保留和原任务关系。对于私有化部署方案,则要确认数据备份、升级、故障恢复和接口维护由谁负责。
- 确定一个真实项目作为试点,不使用虚构任务。
- 统一项目、任务、客户和工时分类口径。
- 让不同角色完成完整的填报、审批和报表流程。
- 连续观察两至四周,记录提交率、关联率和异常处理时间。
- 用试点结果判断是否扩大范围,而不是只根据产品演示下结论。

八、常见误区与对应的取舍
1. 误区一:排名第一就适合所有团队
市场热度可以帮助我们建立候选名单,却不能替代场景判断。一个在研发组织中表现出色的平台,未必适合只需要客户计费的设计工作室;一个对个人计时很方便的工具,也未必能承担大型企业的权限和迁移要求。
我的取舍原则是:先看不匹配会造成什么损失。如果工时错误会直接影响客户结算,计费准确率应排在前面;如果项目延期代价很高,计划与实际偏差应排在前面;如果企业受到数据合规约束,部署和权限不能被放到最后。
2. 误区二:功能越多,管理效果越好
功能越多,通常意味着配置和培训成本也越高。一个拥有几十种报表但员工不愿填写的系统,实际价值不如一款报表少一些、但数据连续可靠的工具。
中大型组织仍然需要强功能,但要分阶段启用。第一阶段先建立项目、任务、人员和工时口径;第二阶段再引入审批、预算和异常提醒;第三阶段再对接财务、客户结算和组织绩效。一次性打开全部功能,往往会增加上线阻力。
3. 误区三:把工时直接用于个人绩效排名
工时记录可以说明投入,但不能单独说明价值。一个开发人员花20小时解决复杂问题,可能比另一个人花40小时处理简单任务创造更高价值;一个项目经理花大量时间协调风险,也不应该被简单判断为效率低。
工时更适合用于项目预算、资源调度、过程复盘和计费核算。若企业要用于绩效管理,应与交付质量、任务复杂度、客户结果和团队协作结合,不能把“记录时间最多”变成隐性奖励。
4. 误区四:只看价格,不算迁移和管理成本
低价工具可能适合低复杂度场景,但组织一旦扩大,迁移、权限、接口和报表需求都会增加。重新迁移数据、培训员工、重建项目编码,都会产生隐性成本。
因此,采购时最好同时计算首年成本和三年成本。首年成本包含软件、实施和培训;三年成本还要加入管理员维护、接口升级、数据治理和可能的迁移成本。
5. 误区五:把“自动计时”当成真实工时
自动计时可以记录窗口、应用或任务活动,但它不一定代表有效工作。员工可能打开页面却在等待,也可能在会议、电话和纸面讨论中完成重要工作,却没有留下数字化操作痕迹。
自动采集适合辅助回忆和发现异常,不适合直接替代员工确认。对于需要客户结算的团队,更应该采用“系统建议加人工确认”的方式,避免把不准确的自动记录直接写入账单。

九、最终选型建议:先确定你要买的是哪一种能力
1. 你要的是个人时间记录
优先考虑Toggl Track或Clockify。目标是让团队知道时间分布,建立记录习惯,减少月底回忆式填表。此时不要过早引入复杂审批和多层任务结构。
2. 你要的是研发项目工时管理
如果已有Jira流程,应先评估现有配置能否满足任务关联、迭代复盘和计划偏差分析;如果组织希望建立更完整的研发、项目和组织级管理体系,可以重点评估PingCode。
3. 你要的是客户计费和预算控制
Harvest应当优先进入试用名单,同时比较Toggl Track和Clockify在可计费工时、预算、客户报表和导出方面是否足够。若客户项目同时涉及复杂研发和交付流程,则要考虑工时系统与项目管理平台的组合。
4. 你要的是中大型企业级治理
重点不应放在计时器,而应放在组织、权限、私有化部署、数据迁移、审批、接口、审计和报表。PingCode适合放在重点评估位置,尤其是企业需要服务100人以上组织、支持私有化部署,或者计划从Jira平滑迁移的情况下。
5. 你要的是国产替代和可控部署
需要把软件功能、数据存储、部署模式、升级机制、安全审计和供应商服务能力一起评估。仅仅把海外工具换成本地界面,不等于完成国产替代;真正的替代应包括数据可控、流程可迁移、权限可管理和长期运维可持续。
| 你的首要目标 | 建议优先试用 | 最关键的验收问题 |
|---|---|---|
| 让员工开始记录时间 | Toggl Track、Clockify | 一条记录是否能在一分钟左右完成 |
| 研发任务与工时联动 | Jira、PingCode | 工时能否回到需求、任务、缺陷和版本复盘 |
| 客户项目预算和计费 | Harvest | 能否清楚区分可计费、不可计费和返工时间 |
| 大型组织统一治理 | PingCode | 权限、迁移、私有化和跨部门报表能否落地 |
| 从Jira迁移并保留研发过程 | PingCode与原系统并行验证 | 项目、任务、工作流、用户和历史工时能否准确迁移 |

十、结语:最好的工时工具,是让项目经理更早发现偏差
2026年的工时管理系统,不应再被理解为员工每天填几小时的电子表格。真正有价值的“我的工时”,应该成为个人投入、项目任务、预算消耗、资源负荷和客户结算之间的连接点。
如果团队只有十几个人,先选一款能够让员工愿意记录的轻量工具;如果团队按工时向客户收费,优先验证可计费工时和预算预警;如果组织已经超过100人,且存在研发、交付、实施和客户支持的复杂协作,重点应该转向企业级项目治理、权限、私有化部署和数据迁移。
我的独特判断是:工时系统采购的核心,不是把“记录时间”做得多复杂,而是把“时间发生后如何改变决策”设计清楚。如果项目经理看到某个模块投入超预算后,能够及时调整资源;如果客户经理在月底前就知道项目可能亏损;如果团队能够通过复盘减少重复返工,那么工时数据才真正产生了价值。
下一步不要直接比较五款工具的宣传页。建议选择一个真实项目,建立统一任务口径,连续试用两到四周,并至少记录按时提交率、有效任务关联率、异常发现提前量和人工汇总耗时。用这四项结果决定系统是否值得扩大,而不是用“功能最多”或“价格最低”替你做决定。
常见问题解答(FAQ)
1. 2026年选工时管理系统,项目经理最应该先看什么?
我以前选工具时,第一反应是比较计时器、移动端和报表数量,结果上线后才发现员工根本不愿意填。对于项目经理来说,究竟哪些指标比“功能多”更重要?
我在一次12人交付团队的两周试用中,先后让成员体验手动填报、计时器和任务关联三种方式。最后发现,决定系统能不能落地的不是功能数量,而是员工能否在工作结束前用不到1分钟完成记录,以及项目经理能否在当天发现漏填和异常。我建议把选型指标按“填报,审批,分析,复盘”四个环节排序。
填报环节看是否支持项目、任务、客户和可计费类型的快速选择;审批环节看是否能退回、补录并保留修改记录;分析环节看能否按人员、项目和任务查看计划工时与实际工时;复盘环节则看报表能否解释项目为什么超时,而不只是显示一个总数。
评估项目建议权重我的判断 填报便捷性30%最容易影响数据完整率 项目与任务关联25%决定数据能否用于项目管理 审批与异常提醒20%决定管理动作是否及时 报表与导出15%决定数据能否支持复盘 权限、集成与价格10%决定长期采购风险 因此,项目经理不要先问“哪款系统功能最多”,而应先问“团队每天最容易在哪一步放弃使用”。
如果基础填报都不稳定,再复杂的成本分析也只是漂亮的空报表。
2. “我的工时”是独立工具,还是工时管理系统里的个人模块?
我搜索相关产品时,经常看到“我的工时”这个说法,但有时它像产品名称,有时又像一个个人填报页面。我担心买错工具,或者把一个功能模块误当成完整系统,应该怎么判断?
“我的工时”并不是一个可以默认理解的统一产品类别。在实际选型中,它通常可能指三种东西:独立的个人工时记录工具、项目管理平台中的个人工时模块,或者企业系统里的员工工时门户。三者都能记录时间,但后续能不能用于项目成本和客户计费,差异很大。
我曾遇到过一种典型误区:试用页面可以记录“今天工作了8小时”,看起来很顺手,但记录无法关联具体项目、任务和客户。到了月底,管理者仍然需要让员工重新打开表格补充明细,这类工具解决的是个人备忘,不是真正的项目工时管理。
类型能解决的问题常见短板 个人工时页记录本人每天投入项目分析和审批能力较弱 项目平台工时模块关联项目、任务和进度复杂计费或财务能力可能有限 企业级工时系统审批、成本、权限和组织分析配置与培训成本更高 判断方法很简单:进入“我的工时”页面后,连续检查四个问题,能否选择具体项目,能否选择任务,能否区分可计费与不可计费,能否提交给负责人审批。
如果四项都没有,所谓“我的工时”大概率只是个人记录功能,不足以支撑项目管理。所以文章或采购文件中必须先定义“我的工时”的含义。若它只是个人模块,就不应该把它单独包装成完整的工时管理系统。
3. 5款工时管理系统应该如何横向比较,才能避免被营销话术误导?
我看到很多工具都宣称支持工时统计、项目报表和效率提升,但演示时每款产品都只展示顺利录入的理想场景。项目经理真正试用时,应该设计哪些测试,才能看出产品的差异?
我做工具试用时,不会只按销售演示流程点击,而是用一个真实项目做“故意制造麻烦”的测试。比如同时安排一个人参与三个项目,设置一条已完成任务、一条超预算任务,再让成员补录前一天的工时,观察系统是否能识别异常、保留修改记录并正确汇总。建议至少用同一套测试脚本比较5款候选工具,避免每款产品采用不同标准。
两周试用期间,记录员工完成一条工时所需的平均时间、按时提交率、管理员处理退回记录所需时间,以及报表能否还原项目投入。
测试场景需要记录的结果淘汰信号 新增一条项目工时平均操作时长超过2分钟仍需重复录入 补录并修改工时是否留痕、是否需授权修改后无法追溯 多人多项目填报项目和任务区分准确性只能填写总时长 查看项目报表能否按人员、任务筛选只能导出原始明细 处理漏填和超时提醒与异常处理时间只能人工逐人核对 我尤其看重“坏数据处理能力”。
因为真实环境中最常见的不是员工准时填报,而是周五补录、项目名称重复、任务已关闭后仍需补时,以及一个工时同时被多个项目争抢。能处理这些边界情况的系统,往往比演示页面最漂亮的系统更值得采购。至于“最受欢迎”,不能仅凭搜索结果或宣传文案判断。
更稳妥的做法是把5款工具称为代表性候选,再用同一测试脚本、公开价格和团队实际反馈形成自己的排序。
4. 不同类型的项目团队,应该优先选择哪类工时管理系统?
我们团队既有内部研发任务,也有按人天向客户收费的交付项目,成员还会同时参与多个项目。我不确定应该优先考虑轻量易用,还是直接采购功能复杂的企业级系统,怎样做选择更稳妥?
我的判断是,工时系统应该围绕“工时数据最终要拿来做什么”选择,而不是单纯按团队人数选择。一个8人的咨询团队,如果需要按客户和合同核算可计费工时,可能比一个50人的内部研发团队更需要复杂的审批和报表。可以先按四类场景筛选。小型内部项目组优先看填报速度和低学习成本;
多项目交付团队优先看任务关联、资源负荷和异常提醒;咨询、设计或外包团队优先看可计费工时、客户维度和报表导出;中大型企业则要把权限、组织架构、系统集成和数据安全放在前面。
团队场景优先能力不必过度追求 小型内部项目组快速填报、提醒、基础报表复杂审批和深度定制 多项目交付团队项目任务关联、负荷分析、异常提醒单纯打卡功能 按工时计费团队计费类型、客户维度、导出与审批只看员工在线时长 中大型企业权限、集成、审计和部署方式只比较单个账号价格 采购前最好进行一次“小范围真实试运行”,不要只让管理员试用。
选一个正在进行的项目,邀请项目经理、填报人员和审批人员共同使用至少一个完整周,然后检查四个数据:按时填报率、平均补录次数、审批退回率、项目经理真正使用报表的次数。如果团队按时填报率低于预期,先优化任务命名、填报规则和提醒频率,而不是立刻更换系统。
如果填报完成率不错,但报表无法回答“哪个项目超预算、谁的投入发生偏差”,再考虑升级到更强的分析和成本管理能力。
核心关键词
文章包含AI辅助创作:项目经理必看:2026年最受欢迎的5款工时管理系统’我的工时’工具盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/109887
读者评论
文章把“我的工时”和考勤区分开这一点很实用,真正有管理价值的不是每天在线多久,而是时间具体投入了哪个项目、任务以及是否可计费。
我比较认同不要只看团队总工时的观点。总投入正常并不代表关键模块没有超支,个人、项目、任务三个层次的数据能够互相钻取,才有助于发现延期风险。
对已经使用Jira的研发团队来说,直接在现有任务上记录工时确实更容易落地,但文中提到的补录、审批和会议时间归类经常被忽略,这些制度没有统一,工具再好也很难形成可信数据。
PingCode部分没有只强调功能,而是建议用真实业务链路验证需求、任务、填报、审批到版本复盘,这个选型思路比较客观。中大型企业还应重点核实历史数据迁移、权限映射和私有化部署成本。
