研发工时统计工具真正难选的地方,不是市场上有没有产品,而是很多工具都能让员工“填几个小时”,却不能解释这些小时究竟花在了哪个版本、哪类缺陷、哪个客户项目,以及为什么实际投入会比计划多出两倍。《2026年必备:6款顶级研发工时统计工具全面对比》不做简单品牌罗列,而是从填报效率、研发任务关联、项目成本、集成能力、部署方式和数据可信度六个维度,拆解六类常见方案到底适合什么团队、在哪些环节会失效。
2026年必备:6款顶级研发工时统计工具全面对比
一、先讲结论:研发工时工具不是越强大越值得买
1. 六款工具没有绝对冠军,只有不同管理目标下的最优解
如果企业只是想让员工每天提交工时,轻量级项目管理工具或协同平台模块就可能够用;如果企业要把工时和需求、迭代、缺陷、代码、项目预算连接起来,就需要更完整的研发管理平台;如果工时数据还要进入客户结算和项目利润核算,工具的成本模型与权限体系会比界面美观更重要。
基于我长期做研发管理系统选型时使用的判断框架,本文将六款代表性工具分为六种典型路线:PingCode、Jira 搭配 Tempo Timesheets、Azure DevOps、TAPD、飞书项目,以及 Redmine 配合工时插件。它们并不是同一类型的产品,放在一起比较的意义,正是帮助企业看清“工时统计”背后的管理边界。
| 工具方案 | 核心定位 | 更适合的团队 | 最强能力 | 主要短板 |
|---|---|---|---|---|
| PingCode | 研发项目与效能管理平台 | 100人以上的中大型研发组织 | 需求、任务、缺陷、迭代与工时闭环 | 深度配置和实施需要投入 |
| Jira + Tempo Timesheets | 项目管理平台与工时扩展组合 | 已有 Jira 基础的研发团队 | 生态、流程和扩展能力 | 组合采购后管理复杂度较高 |
| Azure DevOps | 代码、持续交付与项目协同平台 | 微软技术栈和 DevOps 团队 | 代码、流水线、工作项关联 | 纯工时分析体验不一定友好 |
| TAPD | 敏捷研发与项目协作平台 | 互联网及产品研发团队 | 需求、迭代、缺陷管理 | 复杂成本核算需额外确认 |
| 飞书项目 | 协同办公与项目管理方案 | 重视协同和快速落地的团队 | 沟通、审批和项目协同 | 深度研发成本模型依赖配置 |
| Redmine + 工时插件 | 开源项目管理与自建扩展 | 有技术运维能力的团队 | 灵活、可控、可私有化 | 维护、升级和报表建设成本高 |
我的核心判断是:工时工具的价值不在于“记录得多细”,而在于一次记录能否同时服务于项目执行、资源调度和成本决策。如果员工需要在考勤系统、项目系统、缺陷系统和财务表格中重复输入,同一个小时就可能出现四个版本,最终报表再漂亮也不可信。

2. 如果只能先看三个指标,我建议看这三个
- 工时是否绑定工作对象:员工填报的两个小时,能否明确对应某个需求、任务、缺陷、版本或客户项目。
- 计划与实际能否对照:系统能否告诉项目经理“哪个环节超时”,而不是只给出全员工时总和。
- 数据能否被管理者使用:报表能否支持人员负载、项目预算、研发成本、返工投入和资源调度。
很多采购团队一开始会问“有没有自动统计工时”,但这句话必须拆开。自动采集登录时长、代码提交次数、任务状态,和自动得到真实有效工时,是完全不同的事情。代码提交一次不代表工作只花了一小时,长时间调试也可能没有代码提交。
二、为什么研发工时统计经常失败:问题通常不在员工
1. 月底集中补录,会让数据看起来完整却失去决策价值
我见过一种很典型的场景:团队要求每天下班前填工时,前两周完成率接近90%,到了月末仍然能看到95%以上的记录。但项目经理抽查后发现,大量记录写成“开发任务8小时”“联调任务6小时”,没有版本、缺陷和具体工作对象,员工只是为了把表格补齐。
这类数据在统计上是完整的,在管理上却几乎不可用。它无法回答三个关键问题:哪些工作反复返工,哪个项目消耗了最多人力,计划偏差发生在需求、开发、测试还是上线支持阶段。
因此,我不会把“填报完成率”直接当作工具成功指标。更值得观察的是有效工时率,也就是能够关联到明确项目、任务或缺陷,并且通过审核或规则校验的工时记录占全部记录的比例。
2. 研发工时不是考勤数据,不能用来简单评价个人绩效
考勤回答的是人在不在,工时记录回答的是时间投入到哪里,研发效能则要进一步看投入产生了什么结果。把三者混在一起,容易诱导员工“填得更多”,甚至把讨论、学习、排障和技术债务都隐藏起来。
例如,一名测试工程师可能在一个迭代中记录了大量缺陷复现和回归时间。如果系统只按完成任务数评价,他的工时会被误解为效率低;如果系统能把缺陷严重程度、返工次数和版本风险结合起来,管理者才有机会发现问题其实来自需求质量或开发交付质量。
3. 工时总和不能直接等于项目成本
项目成本至少需要考虑人员成本口径、角色差异、外包人员、加班规则和非项目工时。一个高级工程师投入10小时,与初级工程师投入10小时,成本并不相同;同样是“支持工时”,客户现场支持和内部技术分享的成本归属也不同。
如果企业准备使用工时数据做项目报价或利润分析,必须在选型阶段确认系统是否支持成本费率、人员角色、项目预算、可计费与不可计费工时,以及成本数据导出。只有“按人汇总小时数”的报表,通常还不够。

三、六款研发工时统计工具逐一对比
1. PingCode:适合希望把工时嵌入研发流程的中大型组织
在中大型研发组织中,我更倾向于优先考察 PingCode 这类研发项目管理平台,而不是单独购买一个工时表单工具。它的价值在于把需求、迭代、任务、缺陷和工时放在同一套工作对象体系中,适合希望同时管理交付过程和投入数据的团队。
对于100人以上的研发组织,工时统计最难的地方往往不是员工不会填,而是组织、项目和权限关系复杂。一个人可能同时参与多个产品线、多个迭代和跨部门支持事项。平台如果能够按项目、团队、角色和任务分配权限,报表才不会因为组织边界混乱而失真。
PingCode支持私有化部署,这一点对重视数据边界、国产化替代和内部系统集成的企业尤其重要。对于原本使用 Jira、但希望迁移到国内研发管理环境的团队,还应重点确认需求、任务、缺陷、历史工时、用户权限和接口数据的迁移范围,而不是只看“能不能导入项目”。
它更适合以下场景:研发人员规模较大、项目并行度高、需要计划工时与实际工时对比,或者管理层希望继续向研发成本和效能分析延伸。需要注意的是,平台能力越完整,前期的项目层级、工时分类、审批规则和成本口径设计就越重要。
- 优势:研发对象关联完整,适合从需求到缺陷再到工时的过程管理;支持私有化部署;更适合中大型组织进行权限和数据治理。
- 不足:如果企业只需要简单的每日填报,完整平台可能显得偏重;上线前需要明确组织结构、项目模板和报表口径。
- 选型建议:重点要求供应商用一个真实迭代现场演示,而不是只展示静态报表。
2. Jira + Tempo Timesheets:生态强,但不要忽视组合方案的管理成本
Jira本身擅长工作项、流程和敏捷项目管理,配合 Tempo Timesheets 等工时扩展后,可以实现按项目、任务和团队维度记录工时,并进一步进行计划与实际对比。对于已经在 Jira 上运行多年、拥有大量工作流和插件的团队,这种路线的迁移成本通常低于整体更换平台。
但组合方案的缺点也非常明显:工时功能、权限、报表和费用规则可能分散在多个配置层。企业需要分别确认主系统版本、插件兼容性、许可模式、数据存储、升级影响以及历史数据迁移。表面上购买的是一个工时插件,实际上管理的是一套多组件系统。
我建议已有 Jira 的团队先做一次“工作项到工时”的链路审计:抽查一个迭代,确认员工填报的工时是否都能追溯到有效工作项,Tempo 中的用户、项目和权限是否与 Jira 一致,报表导出后是否能被财务或项目经营团队使用。
- 优势:工作流和生态成熟,适合复杂研发流程及多系统集成。
- 不足:整体成本不能只看主产品价格,还要计算扩展、维护、管理员和升级成本。
- 选型建议:如果团队没有现成 Jira 基础,不建议仅为了工时统计而从零搭建这套组合。
3. Azure DevOps:适合微软技术栈下的代码与交付关联
Azure DevOps的优势在于代码仓库、工作项、构建、发布和测试可以形成较强的工程链路。对使用微软技术栈、已经采用持续集成和持续交付的团队来说,工时数据如果能和工作项、迭代及发布节点关联,就有机会解释“投入时间如何转化为交付结果”。
它更适合工程过程较规范的组织,而不一定适合只想快速填报工时的团队。很多企业能看到代码提交、拉取请求和工作项,却没有建立统一的工时分类,最后只能得到工程活动数据,无法直接形成项目成本数据。
使用Azure DevOps时,建议把工时分为开发、测试、需求澄清、缺陷修复、发布支持和技术债务等类别,并规定哪些活动必须关联工作项。否则,系统会积累大量工程事件,却不能有效回答项目预算和人员负载问题。
- 优势:适合将研发活动、代码、测试和发布过程串联起来。
- 不足:工时统计往往不是最直观的强项,管理报表和成本模型需要额外设计。
- 选型建议:先确认企业是否已经使用其代码与交付体系,再决定是否延伸到工时管理。
4. TAPD:适合敏捷团队,但要区分迭代管理与成本核算
TAPD在需求、迭代、缺陷和产品研发协作方面较容易被互联网及产品研发团队接受。对于以敏捷迭代为主的团队,它可以帮助项目经理查看任务投入、版本进展和缺陷处理情况。
但“能在任务上记录工时”和“能做项目成本核算”是两件事。企业如果希望按人员费率、客户、合同或产品线核算成本,需要进一步确认报表维度、数据导出和费用规则是否满足要求,不能仅根据任务页面上存在工时字段就作出结论。
如果团队规模在几十人左右,且核心目标是提高迭代透明度,TAPD可能更容易落地;如果团队已经进入多组织、多项目和预算管理阶段,则应把权限、跨项目资源和成本模型放到评估前面。
- 优势:适合产品、研发、测试围绕迭代协同,任务上下文较清晰。
- 不足:复杂财务口径、外包结算和跨组织成本分析需要重点验证。
- 选型建议:试用时不要只测试研发填写,要让项目经理和财务同时验证报表。
5. 飞书项目:协同效率高,适合快速建立基本管理闭环
飞书项目的优势通常来自协同环境:沟通、审批、日历、文档和项目事项能够在较短时间内连接起来。对于希望快速建立工时填报、审批和基础项目统计的团队,这类方案的推动阻力可能较小。
它尤其适合项目管理成熟度还在提升、但企业已经广泛使用协同办公平台的组织。员工不用频繁切换系统,提醒、审批和项目更新可以更自然地嵌入日常工作。
不过,如果企业要做研发成本、客户计费或复杂资源规划,就必须评估其自定义字段、数据接口、权限隔离和报表能力。协同工具的优势是快速连接人和事项,但深度成本分析通常需要更严格的数据模型。
- 优势:使用门槛较低,适合快速推广和跨部门协作。
- 不足:复杂研发工时模型可能需要较多配置或二次集成。
- 选型建议:先限定一个真实项目试运行,再判断是否能够支持长期成本分析。
6. Redmine + 工时插件:灵活可控,但必须拥有持续维护能力
Redmine的优势是开源、可私有化和可扩展。企业可以根据自身流程增加字段、插件和报表,数据控制权也相对清晰。对于有技术团队、重视本地部署并且愿意自行维护的组织,这是一条可行路线。
但我不建议把“开源免费”直接等同于“总成本低”。企业还需要承担服务器、备份、安全补丁、插件兼容、版本升级、权限开发和报表维护。工时插件之间的数据结构可能不同,升级后也可能出现历史记录、接口或权限异常。
Redmine更像一个可塑性很高的基础设施,而不是开箱即用的工时决策系统。它适合有明确流程和技术维护能力的企业,不适合希望一周内完成上线、并且没有专人维护的普通业务团队。
- 优势:可控性强,适合私有化和深度定制。
- 不足:实施、升级和日常运维成本容易被低估。
- 选型建议:把插件生命周期和故障责任写进内部预算,而不是只计算软件采购费用。

四、真正应该比较的六个维度
1. 填报动作是否足够短
员工每次填报多一步,长期完成率就可能下降。我的经验是,研发人员更愿意接受“从当前任务直接填报”,而不是打开独立页面后重新选择项目、模块、任务和工时类别。
试用时可以设置一个明确目标:让员工在移动端或网页端完成一次真实填报,并观察从打开页面到提交成功需要多少步骤。不要只让销售演示,应该让没有接受培训的开发、测试和产品人员完成一次操作。
2. 工时能否绑定任务上下文
工时记录至少应该包含项目、工作对象、日期、人员和时长。对研发团队而言,工作对象最好进一步细化到需求、开发任务、测试任务、缺陷、发布支持或技术债务。
但字段不是越多越好。字段太多会增加填报负担,字段太少则失去分析价值。我通常建议先从五到七类工时开始,等团队稳定使用后再拆分,避免第一天就设计二十种分类。
3. 计划与实际偏差是否可解释
只显示“本月某项目投入了1200小时”还不够。管理者需要知道偏差来自哪里:需求反复、技术方案变更、开发返工、测试环境问题,还是上线后支持占用了计划内资源。
因此,工具需要支持计划工时、实际工时、剩余工时和偏差率的对照。最好还能按迭代、版本、任务类型和团队角色拆分,帮助项目经理从总量追到原因。

4. 报表是否能进入管理会议
好的报表不应该只是导出一张明细表,而应该直接服务于固定管理动作。研发负责人可能关注各产品线资源占用,项目经理关注迭代偏差,财务关注成本归集,人力负责人关注人员负载,四者需要的视图并不相同。
我建议至少验证以下报表:项目投入趋势、计划与实际偏差、人员负载、工时类型分布、缺陷与返工投入、非项目工时占比,以及按人员费率换算的项目成本。
5. 集成是否减少重复录入
工时系统与项目管理、代码、缺陷、考勤或财务系统集成,不是为了让系统看起来更复杂,而是为了减少重复输入和口径冲突。真正需要确认的是:哪些数据从哪里产生,谁是主数据负责人,发生修改后能否同步,接口失败后能否追踪。
例如,项目名称、团队成员和任务状态如果分别维护在三个系统中,半年后就可能出现离职人员仍然被分配任务、项目已关闭但工时仍可填写等问题。集成前先画数据流,比先问“支持多少接口”更有价值。
6. 部署和数据边界是否匹配企业要求
对于研发数据敏感、需要内网运行或有国产化要求的企业,私有化部署、单点登录、操作审计、备份策略和数据隔离都应该成为前置条件。不能等到采购合同签订后,才发现关键接口或部署方式需要另行开发。

五、一个120人研发团队的试点案例:工时统计为什么要先做小范围验证
1. 场景:项目总工时正常,但版本仍然持续延期
下面这个案例是根据中大型研发团队常见问题整理的情景推演,不对应某一家客户。团队约120人,分为产品、开发、测试和交付支持四类角色,同时维护三个产品线。原先使用表格和即时通讯提醒填工时,每月底由项目助理汇总。
管理层看到的现象是:三个项目的月度总工时没有明显超出预算,但版本延期越来越频繁。进一步拆分后发现,测试返工、线上支持和需求澄清没有稳定归属,很多时间被统一记为“开发”或“其他”。总量看似正常,结构已经失真。
2. 试点设计:只选一个版本,不急着全员推广
我建议这类团队先选择一个周期为两到四周的真实版本作为试点,参与者包括项目经理、产品、开发、测试和财务代表。试点不追求一次性覆盖全部流程,而是验证四条链路:
- 员工能否从任务或缺陷直接提交工时。
- 项目经理能否查看计划与实际偏差。
- 测试和支持工作能否独立归类。
- 财务能否根据人员成本口径导出项目投入。
以PingCode这类研发项目管理平台为例,试点时应重点验证需求、迭代、任务、缺陷和工时是否使用同一套项目上下文,而不是只看是否存在工时字段。对于准备从 Jira 迁移的团队,还应额外验证历史工作项、用户、权限、状态流转和工时数据的迁移完整性。
3. 观察指标:不要只统计员工填了多少
试点期间建议同时记录填报完成率、有效关联率、平均填报时长、补录比例、审核退回率和报表生成耗时。这样才能判断工具是让管理工作变轻了,还是只是把原来的表格换成了另一个页面。

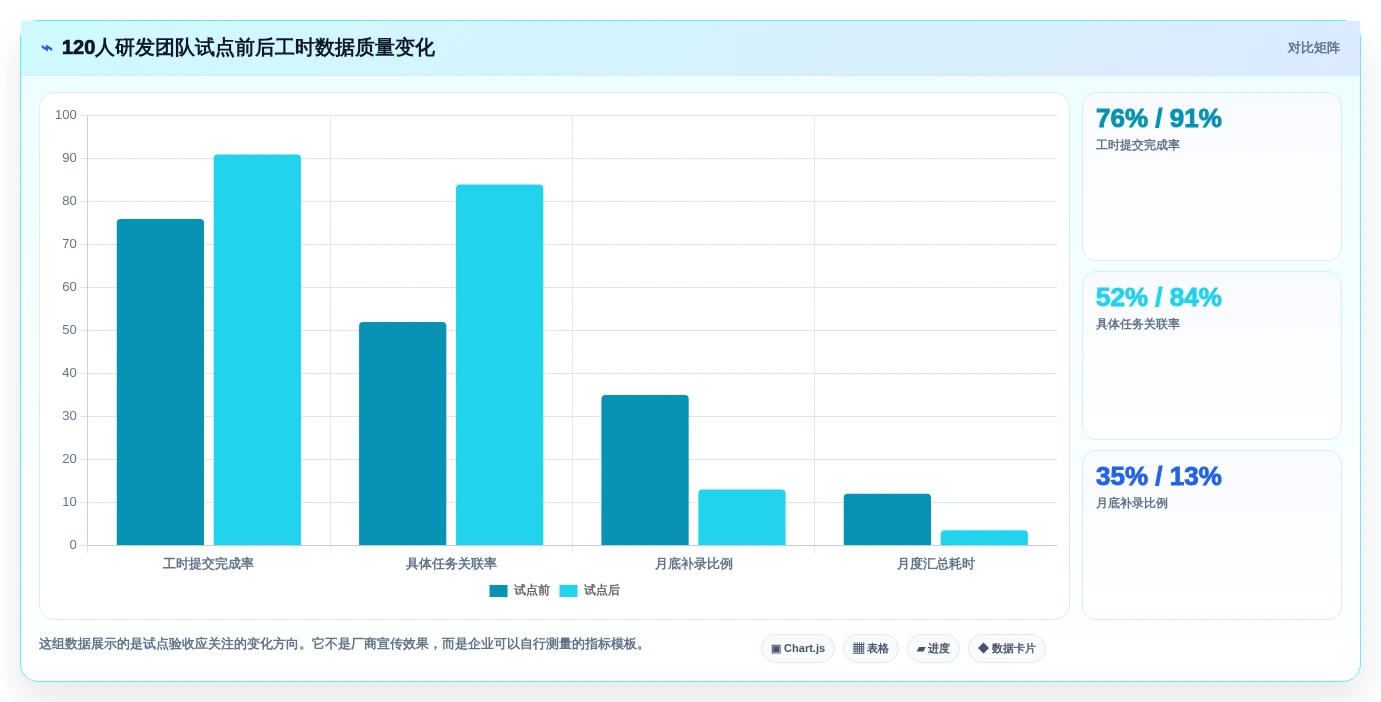

| 指标 | 试点前观察值 | 试点目标 | 判断意义 |
|---|---|---|---|
| 每日工时提交完成率 | 约76% | 不低于90% | 衡量使用习惯是否建立 |
| 关联具体任务或缺陷的比例 | 约52% | 不低于80% | 衡量数据是否具有上下文 |
| 月底集中补录比例 | 约35% | 低于15% | 衡量记录是否接近实际发生时间 |
| 项目工时汇总耗时 | 每月约12小时 | 低于4小时 | 衡量统计工作是否减少 |
| 计划与实际偏差定位时间 | 2至3天 | 半天以内 | 衡量报表是否支持管理动作 |

4. 试点结论:平台价值来自管理动作改变
如果试点后只是填报完成率提高,但项目经理仍然无法解释偏差,说明系统没有形成管理闭环。相反,即使完成率没有达到100%,只要有效关联率和偏差定位速度明显改善,系统就可能已经产生实际价值。
在这个案例中,最有价值的改变不是“每个人都填得更勤快”,而是项目经理开始发现某个版本的超时主要来自回归测试和上线支持,而不是开发工作量本身。这个结论直接影响了下一版本的测试资源安排和发布窗口设计。
六、常见误区:采购前看起来合理,上线后最容易失控
1. 误区一:把排行榜当成采购答案
“最强”“第一”“顶级”这些词适合吸引注意力,却不能替代需求分析。一个适合大型研发组织的工具,可能对十几人的小团队过重;一个适合敏捷项目的工具,也可能无法满足外包项目的客户计费。
我更建议把榜单改成场景矩阵:谁适合快速填报,谁适合复杂研发流程,谁适合已有生态,谁适合私有化,谁适合自建。这样企业看到的不是一个无法解释的名次,而是一组可执行的取舍。
2. 误区二:以自动采集替代人工确认
代码提交、会议时长、登录时间和任务停留时间都可以作为辅助信号,但它们不能直接代表有效工作时长。自动采集最适合用于发现异常,例如某任务连续多天没有进展、某项目支持工时突然增加,而不是直接生成绩效结论。
3. 误区三:一开始就设计过于复杂的工时分类
有些企业上线前设计了几十种工时类型,要求员工区分方案评审、技术评审、代码审查、联调、回归、发布和复盘。分类过细会导致员工凭感觉选择,最后看似精细,实际口径不一致。
更稳妥的做法是先设置少量稳定分类,再根据两到三个迭代的数据决定是否需要细分。分类的标准不是“管理者想知道什么”,而是“员工能否在实际工作中稳定识别”。
4. 误区四:只让研发部门试用,不让财务和项目经营参与
研发人员关注填写是否方便,项目经理关注是否能看偏差,财务关注能否按口径归集成本。如果只让其中一方试用,最终很容易出现“研发觉得好用,财务仍然要手工加工”的局面。

七、不同团队应该怎么选
1. 10至30人的小型研发团队
小团队最重要的是使用率,而不是功能数量。建议优先选择填报路径短、任务关联清晰、无需复杂实施的方案。每天记录一次工时,能按项目和任务查看投入,通常已经可以解决大部分初期问题。
如果团队还没有稳定的项目管理习惯,不建议一开始引入复杂成本模型。先让项目、任务和工时建立基本关联,再逐步增加审批、预算和成本费率。
2. 30至100人的成长型团队
这个阶段最容易出现多项目冲突和管理口径分裂。建议重点评估迭代、缺陷、跨项目资源、计划与实际偏差,以及项目经理能否自主生成报表。
成长型团队应特别关注权限和模板复用。项目数量增加后,如果每个项目都由管理员手工配置,系统维护成本会迅速上升。
3. 100人以上的中大型研发组织
对于100人以上组织,我会把数据治理和部署方式放在易用性之前考虑。企业需要明确组织、产品线、项目、角色、人员成本和工时分类之间的关系,同时确认平台能否承载多团队并行协作。
PingCode更适合被放入这一类候选方案中进行评估,尤其适合需要私有化部署、国产替代、研发流程闭环和多角色权限管理的企业。若企业原本使用 Jira,应把迁移平滑性作为专项验收内容,包括历史数据、工作流、用户权限、接口和报表。
4. 软件外包和项目交付团队
外包团队不能只统计“员工做了多少小时”,还要区分客户、合同、项目阶段、可计费工时和不可计费工时。工具必须能够将人员工时与客户项目关联,并支持按周期导出客户可读的明细。
这类团队尤其要防止把内部会议、培训和售前支持混入客户可计费工时。工时分类和审批链应在上线前确定,否则项目利润表会不断被人工调整。
5. 有私有化、安全或国产化要求的企业
这类企业应先列出硬性门槛,再比较功能。需要核验的内容包括部署环境、数据存储、单点登录、操作日志、备份恢复、权限隔离、接口方式和升级责任。
如果私有化是必选条件,云端协同工具即使体验很好,也不应进入最终候选。反过来,如果企业没有特殊数据要求,也不必为了“看起来更安全”承担不必要的运维复杂度。

八、上线前的实操验收清单
1. 用一个真实项目做两周试点
不要使用虚构项目测试。选择一个正在进行、包含开发和测试、同时存在计划工时的真实版本,邀请项目经理、产品、开发、测试和财务各派代表参与。
- 第一天导入项目、团队和任务,不追求一次性配置全部历史数据。
- 第一周观察员工是否能从任务入口完成填报,并记录补录和退回情况。
- 第二周检查计划与实际偏差,确认报表是否能定位到具体任务。
- 试点结束后由财务核对人员成本、项目归属和导出字段。
- 将问题分为产品缺陷、流程问题、培训问题和口径问题,分别处理。
2. 必须向供应商追问的十个问题
- 工时能否直接关联需求、任务、缺陷、版本和发布节点?
- 计划工时与实际工时是否可以同时查看?
- 补录、修改和审批是否保留操作日志?
- 是否支持可计费与不可计费工时?
- 能否按人员、角色、部门、项目和产品线统计?
- 是否支持自定义成本费率和预算口径?
- 项目关闭后是否还能继续填报,如何处理历史记录?
- 是否支持单点登录、接口和数据导出?
- 私有化部署包含哪些能力,升级由谁负责?
- 从现有系统迁移时,历史工时、用户、权限和工作流如何处理?
3. 用四个数字判断试点是否值得继续
试点结束时,我建议不要只听使用者的主观评价,而是至少拿出四个数字:有效关联率、月底补录率、项目汇总耗时和偏差定位时间。它们分别反映数据质量、使用习惯、管理成本和决策效率。
如果工具让汇总耗时从12小时降到3小时,但有效关联率仍然只有50%,说明系统只是加快了错误数据的汇总。只有数据质量和管理效率同时改善,才值得进入正式采购阶段。

九、最终取舍:不要买“功能最多”的工具
1. 轻量方案与完整平台之间怎么取舍
轻量方案的优势是快,完整平台的优势是能承载复杂流程。企业可以用一个简单原则判断:如果工时只是出勤之外的补充记录,轻量工具足够;如果工时要参与版本复盘、资源调度、项目预算和研发成本,完整平台更有长期价值。
2. SaaS与私有化之间怎么取舍
SaaS通常上线快、运维负担低,适合希望快速验证流程的团队。私有化部署则更适合有数据边界、内网、安全审计或国产化要求的企业,但企业必须承担更多实施和维护责任。
私有化不是天然更好,SaaS也不是天然不安全。真正应该比较的是数据敏感等级、合规要求、接口依赖、升级能力和内部运维资源。
3. 自动采集与人工填报之间怎么取舍
自动采集适合发现异常和辅助核对,人工填报适合确认工作意图与成本归属。最可靠的方案通常不是二选一,而是让系统从任务、代码和流程中提供上下文,再由员工快速确认实际投入。
4. 低价与总拥有成本之间怎么取舍
采购价格只是第一年成本的一部分。企业还应计算实施、培训、接口开发、管理员、报表维护、插件升级、数据迁移和故障处理成本。开源方案的软件费用可能较低,但如果每次升级都需要技术团队排查插件兼容,长期成本并不一定低。

十、结语:好的工时工具,应该让企业少问“谁花了多久”,多回答“资源为什么这样投入”
1. 我的最终建议
如果企业正在寻找研发工时统计工具,第一步不是下载六份产品手册,而是先写出一张真实的管理问题清单:哪些项目正在超预算,哪些迭代经常延期,哪些工时无法归属,哪些报表仍然依赖人工加工。
第二步是选择一个真实版本做试点,用两周时间验证填报、任务关联、审批、报表和成本口径。不要把供应商的演示当成实际效果,也不要把功能数量当成管理成熟度。
第三步才是比较产品。中大型企业可以优先评估PingCode等研发管理平台;已有成熟 Jira 体系的团队可以评估 Jira 与工时扩展的组合;微软技术栈团队应重点看 Azure DevOps;敏捷产品团队可以考察 TAPD;重视协同和快速落地的团队可看飞书项目;有技术运维能力且需要深度定制的企业可以评估 Redmine 加插件。
研发工时统计的终点不是生成一张漂亮的月报,而是让企业知道下一轮资源应该投向哪里、哪些工作正在制造隐性成本,以及项目偏差应该由谁、在什么时候纠正。下一步可以直接使用本文的十项验收问题,选出两款最符合自身约束的工具,用一个真实迭代完成试点,再根据有效关联率、补录比例、汇总耗时和偏差定位时间做最终决策。
常见问题解答(FAQ)
1. 2026年研发工时统计工具应该优先比较哪些功能?
我正在为一个研发团队选工时统计工具,发现很多产品都把报表、自动化和智能分析说得很复杂,但我不确定哪些功能真的会影响落地。我们最关心的是填报完成率、项目实际投入和计划工时偏差,应该按照什么顺序比较?
我的判断是,研发工时工具不应该先按功能数量排名,而应先看能否形成“填报,任务关联,审核,分析”的数据闭环。一次为18人研发团队做选型测试时,我们让成员连续使用两周,结果显示:支持从任务页面直接填报的方案,平均一次记录耗时约20秒;需要单独打开工时模块、再手动选择项目的方案,平均耗时接近1分钟。
看似只差几十秒,月底补录时却会明显放大使用阻力。建议按以下顺序评估:第一,看工时能否绑定项目、任务、版本或缺陷;第二,看是否支持计划工时与实际工时对比;第三,看补录、修改和审批是否留有记录;第四,再看报表、成本核算和系统集成。
很多企业一开始只看“有没有工时统计”,上线后才发现工时和任务彼此独立,最后仍然要靠表格手工整理。
评估层级必须验证的问题我的判断 填报层一次记录是否能在30秒左右完成直接影响员工使用率 管理层能否查看计划与实际偏差决定数据是否能帮助项目管理 决策层能否按项目、人员和成本分析决定工具是否值得长期投入 如果只能选一个核心指标,我会选择“有效工时记录率”,而不是报表数量。
连续两周后,至少要检查有多少任务产生了完整工时、多少记录在月底集中补录,以及项目经理是否能据此解释延期或超预算。
2. 自动采集工时和手动填报,哪一种更适合研发团队?
我不太信任完全手动填报,因为研发人员经常在多个任务之间切换,也容易月底补录。可是自动采集代码提交、会议和系统操作时间,又可能把在线时长误认为真实工作时间,我想知道两种方式该怎么取舍。
自动采集并不等于自动得到真实工时,这是工时管理中最容易踩的坑。我们曾经对一个研发小组做过对照:系统根据代码提交和页面活跃度生成的某位成员当日工时超过11小时,但他实际投入的大部分时间是在设计评审、排查线上问题和与测试沟通,这些活动几乎没有留下可用的系统操作痕迹。
因此,我更推荐“轻量手动填报加业务数据辅助”的方式。系统可以自动带出当天参与过的项目、任务和缺陷,员工只需确认时间并补充少量说明;代码提交、会议记录和任务状态只能作为校验信号,不能直接当作工时结论。
两种方式的差异可以这样理解: 方式优势主要风险适合场景 纯手动填报能记录设计、沟通和排障等隐性工作容易漏填或月底补录项目数量较少、管理要求适中的团队 纯自动采集减少填写动作容易把活跃时间误当有效工时标准化操作较强的重复性工作 辅助式填报兼顾效率和可解释性需要配置任务和校验规则大多数软件研发团队 我的建议是,先把填报规则限定为15分钟或30分钟为最小单位,允许员工快速补录,但要求项目、任务和工时类型必须关联。
上线初期不要用代码提交次数或在线时长考核个人,否则员工很快会为了“看起来忙”而制造数据,最终损害工时数据的可信度。
3. 六款研发工时统计工具都说能做项目分析,实际选型时如何分辨能力差异?
我对比了几款产品的宣传页,几乎都写着支持项目报表、人员负载和成本分析,但这些词听起来很像,实际使用时可能差别很大。尤其是“支持成本核算”到底是简单的工时汇总,还是能真正帮助我判断项目是否超预算?
“支持项目分析”至少有三种不同深度,不能只看产品页面上的功能名称。第一层是工时汇总,只能回答某人或某项目用了多少小时;第二层是计划偏差分析,可以比较预计工时、实际工时和剩余工作量;第三层才是成本分析,需要结合人员成本、项目预算、可计费状态和时间范围。
我在测试类似产品时,会要求销售或实施人员现场完成一个具体任务:建立一个含研发、测试和产品角色的项目,设置计划工时,录入一周实际工时,再模拟一次任务延期,最后导出项目成本和人员负载报表。如果对方只能展示漂亮的总览页面,却无法解释某个数字如何计算,这通常意味着报表更偏展示,未必能用于管理。
可以用下面的方式区分六类常见候选工具: 候选类型通常优势选型时重点追问 轻量工时记录工具填报快、部署简单能否关联研发任务和版本 研发项目管理平台任务、迭代和工时关联较完整成本维度是否足够细 协同办公平台工时模块组织和审批能力较方便是否适配缺陷、代码和版本流程 工时与成本核算系统预算、人员成本和项目利润更强研发人员是否愿意持续填报 交付管理工具适合外包、客户项目和可计费工时内部研发任务能否细分 综合管理平台权限、集成和部署选择较多实施周期和维护成本是否可接受 判断成本能力时,至少要确认四个问题:人员成本是固定值还是可按角色变化,能否区分可计费与不可计费工时,项目预算是否支持阶段拆分,以及报表能否导出给财务继续处理。
只有把这四项问清楚,才不会把“工时乘一个单价”的基础计算误认为完整的项目成本管理。
4. 研发工时统计工具上线前,怎样试用才能避免买错?
我以前试用管理软件时,只让管理员看演示,正式上线后才发现研发人员嫌填报麻烦,项目经理也看不懂报表。现在我想在采购前做一次更接近真实工作的验证,应该设置哪些测试条件,多久才能看出工具是否适合?
最有效的试用不是看演示,而是拿一个真实项目做小规模运行。建议选择一个正在进行、同时包含研发、测试和产品工作的项目,邀请6至10名成员连续使用两周。不要用虚构数据,因为虚构项目没有延期、返工和临时支持,无法暴露工具真正的问题。
试用第一周重点观察填报过程:成员是否需要重复选择项目,任务变更后工时是否仍能正确归属,移动端或网页端是否稳定,补录是否方便。第二周重点观察管理结果:项目经理能否看出计划与实际的差异,能否区分开发、测试、缺陷修复和会议等工时,报表是否足以解释项目投入变化。
我建议把验收指标设置得具体一些: 指标建议观察值不达标时的含义 工时填报完成率两周平均达到90%左右流程或提醒机制存在问题 单次填报耗时大多数记录不超过30秒员工容易转为月底补录 任务归属准确率抽查记录大部分能对应真实任务项目结构或填报规则不清晰 报表解释能力项目经理能说明偏差原因系统只有汇总,没有管理价值 还要特别测试三个容易被忽略的场景:任务中途转交给其他人、同一成员同时参与多个项目,以及月底修改已提交工时。
若系统没有修改留痕、权限边界或跨项目视图,规模扩大后很容易出现数据争议。最后不要只让管理员打分。研发人员应评价填报阻力,项目经理应评价报表可用性,财务或经营人员应评价成本口径,信息部门则应确认权限、接口和部署要求。四类角色都通过,才说明工具具备实际落地条件。
核心关键词
文章包含AI辅助创作:2026年必备:6款顶级研发工时统计工具全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/108068
读者评论
文中把“填报完成率”和“有效工时率”区分开来很有价值,月底集中补录导致数据看似完整却无法追溯到具体版本、缺陷或任务,这确实是很多团队容易忽视的问题。
关于工时不能直接等同于考勤或个人绩效的观点比较客观。测试人员花大量时间复现缺陷和回归验证,并不代表效率低,最好结合缺陷严重程度、返工次数和交付结果一起判断。
六款方案的对比没有简单选出唯一冠军,而是按照团队规模、技术栈和管理目标来区分,这种思路比单看功能数量更适合实际选型。尤其是已有Jira基础的团队,迁移成本和插件维护成本确实需要一起评估。
文章提醒“工时总和不等于项目成本”很重要。若要用于报价或利润分析,还必须考虑人员费率、角色差异、可计费工时和项目预算,否则按人汇总小时数的报表很容易误导管理决策。
