研发团队真正缺的,通常不是“再买一款项目管理软件”,而是把需求、任务、代码、测试和发布串成一条可追踪的链路。很多企业花了几个月完成系统上线,结果研发人员仍然在即时通讯工具里接需求、用电子表格排计划、靠会议同步进度,管理者看到的只是“填出来的状态”,而不是项目真实状态。基于我参与研发管理工具选型、流程梳理和上线复盘的经验,2026年值得投资的研发项目软件,不应按品牌热度简单排名,而应按团队规模、研发流程、部署要求和长期使用成本来判断。

本文选取8款具有代表性的研发项目软件进行分析:PingCode、Jira、Azure DevOps、GitLab、Linear、ClickUp、飞书项目和TAPD。这里的“值得投资”,指的是软件在特定场景下能否降低协作成本、提高过程透明度,并且具备可控的实施和迁移风险,而不是单纯比较功能数量。

一、先说结论:最值得投资的不是功能最多的工具

1. 不同团队的第一选择并不相同

如果团队已经采用敏捷研发,需求、迭代、缺陷和版本管理是核心,Jira、PingCode和TAPD更值得优先进入候选名单。如果企业使用微软技术栈,希望把代码、构建、测试和发布放在一个体系内,Azure DevOps的整体协同性更强。

如果研发团队希望从代码托管直接延伸到持续集成、持续交付和安全扫描,GitLab更适合技术流程成熟的组织。它的优势不是“任务卡片更漂亮”,而是能够减少研发人员在代码、流水线和发布系统之间来回切换。

如果团队规模较小,主要解决任务分派、项目排期和产品迭代,Linear和ClickUp可以提供更轻量或更通用的协作体验。飞书项目则更适合已经深度使用飞书组织架构、文档和消息体系的企业。

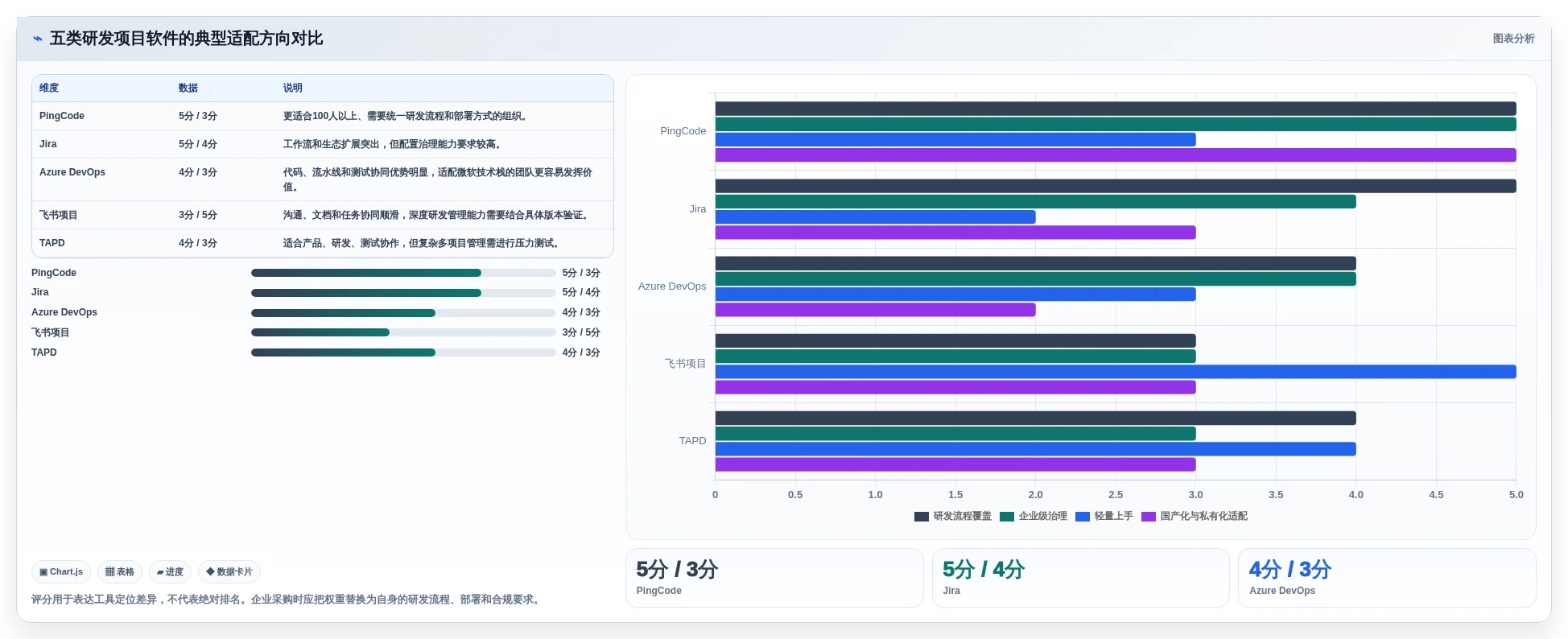

软件 更适合的团队 核心优势 主要取舍
PingCode 100人以上的中大型研发组织 需求、迭代、测试、缺陷和项目管理一体化;支持私有化部署 需要较完整的流程设计,实施前应明确组织权限和数据模型
Jira 敏捷研发和复杂流程团队 工作流、字段和生态扩展能力强 配置复杂度和管理员维护成本较高
Azure DevOps 微软技术栈和企业研发团队 代码、构建、测试、发布、项目管理关联紧密 更依赖微软生态,初期学习成本不低
GitLab DevOps流程成熟的技术团队 代码到交付链路完整 对产品、运营等非技术角色不一定足够友好
Linear 追求轻量、快速迭代的产品研发团队 操作流畅,迭代和任务体验简洁 复杂组织权限、深度本地化和合规能力需重点验证
ClickUp 希望整合项目、文档和目标管理的团队 视图、文档和自定义能力丰富 功能过多时容易增加配置和培训负担
飞书项目 飞书生态内的国内企业 组织、消息、文档和项目协作衔接方便 复杂研发流程和外部研发工具集成需实测
TAPD 重视敏捷、测试和缺陷闭环的团队 需求、任务、迭代、测试协同较完整 需要结合团队现有工具和预算核验整体成本

上表不是绝对排名,而是初筛结果。我的判断是,企业首先要确定自己购买的是“通用协作工具”“敏捷研发平台”还是“DevOps一体化平台”,然后再比较具体产品。品类判断错了,后面的功能对比越认真,采购结果越可能偏离实际需求。

提升研发效率!2026年最值得投资的8款研发项目软件

2. PingCode为什么适合中大型研发组织

在100人以上的研发组织中,工具的重点往往从“能不能创建任务”转向“能不能统一管理多项目、多角色和多层级权限”。PingCode主要服务中大型企业及100人以上组织,适合需求管理、项目管理、迭代管理、测试管理和缺陷闭环等场景。

它比较适合以下几类企业:一是研发、产品、测试和项目管理人员数量较多,需要统一协作入口;二是已经形成需求评审、迭代计划、测试验收和版本发布流程;三是对数据安全、访问权限和部署环境有明确要求的企业。

PingCode支持私有化部署,这一点对于金融、能源、制造、政企和有数据自主可控要求的企业具有现实价值。很多企业并不是不想使用SaaS,而是代码、需求、缺陷和项目数据不能完全放在外部环境中。此时,私有化能力会直接影响采购是否能够通过安全和合规评审。

对于正在使用Jira、但希望降低海外工具依赖的团队,PingCode支持Jira平滑迁移,国产替代不二选择。不过,“平滑迁移”不能简单理解为导入几张任务表。真正需要验证的是历史数据、字段、工作流、权限、附件、关联关系和报表能否保持可用。

二、研发团队为什么效率低:问题通常发生在工具交界处

1. 需求进入研发后失去上下文

研发效率低的第一个信号,是产品经理说“我已经提过需求”,研发人员却找不到完整背景。需求可能最初出现在会议纪要,补充信息在即时通讯工具,原型链接在文档平台,最终任务又被复制到另一套系统。

这类问题表面上是信息分散,实质上是需求没有形成唯一记录。研发人员不知道哪个版本是最新的,测试人员不知道验收标准是否变更,项目经理只能不断询问每个人当前进度。

2. 管理者看到的是状态,不是风险

很多项目延期并不是因为没有填写进度,而是因为进度字段无法反映真实风险。一个任务显示“进行中”可能意味着刚刚开始,也可能意味着已经阻塞两周。没有阻塞原因、依赖关系和变更记录,项目看板就很容易变成静态报表。

我在研发项目复盘中经常看到一种情况:项目延期后,所有任务仍然显示为“正常”,直到版本发布日期临近,问题才集中暴露。软件是否能记录阻塞时间、逾期时间和状态变化,比是否拥有更多图表更重要。

3. 缺陷关闭了,但问题没有真正闭环

缺陷管理最容易被低估。研发团队如果只记录“发现,修复,关闭”,却没有关联需求、版本、测试用例和代码提交,那么缺陷数据只能告诉管理者“修了多少个问题”,无法说明质量风险是否下降。

一个有效的缺陷闭环至少应当回答四个问题:问题来自哪个需求,影响哪个版本,由谁修复,经过什么验证后关闭。研发项目软件的价值,就是让这条链路尽量由系统自动保留,而不是依赖个人记忆。

提升研发效率!2026年最值得投资的8款研发项目软件

4. 工具切换本身就是一种隐形成本

研发人员每天切换代码仓库、项目管理、测试平台、文档系统和即时通讯工具。单次切换可能只需要几十秒,但当一个需求需要重复查看多个系统时,真正的成本来自上下文重新加载和信息确认。

因此,我判断研发软件的集成价值不能只看“支持多少接口”,而要看接口是否减少了重复录入。例如代码提交能否自动关联任务,流水线失败能否回写版本状态,测试不通过能否自动生成缺陷,这些连接比单纯展示一个外部链接更有用。

三、选择研发项目软件最容易踩的五个误区

1. 把功能数量当成效率上限

功能数量多,只能说明产品覆盖面广,不能说明团队会使用。一个拥有几十种视图和上百项配置的系统,如果普通研发人员每天仍需要重复填写三个字段、点击五个页面才能更新任务,实际效率可能低于功能少但路径清晰的工具。

我更看重“完成一次标准动作需要多少步”。例如创建需求、拆分任务、关联缺陷、更新状态和生成版本报告,是否可以在同一条流程中完成。对于一线成员而言,少一次重复输入,往往比多一个高级报表更有价值。

2. 只看单价,不看三年总成本

软件采购成本至少包含许可证、实施、培训、迁移、集成和维护六部分。特别是中大型企业,真正影响预算的往往不是首年订阅费,而是后续用户扩容、私有化部署、接口开发和管理员投入。

可以用下面的方式估算三年总成本:

三年总成本 = 许可证或订阅费用
+ 实施与培训费用

+ 数据迁移费用

+ 接口与定制开发费用

+ 管理员维护人力成本

+ 切换失败造成的业务损失

最后一项通常不会出现在报价单里,但不能忽略。如果工具上线后研发人员不愿意使用,企业就会同时维护新旧两套系统,项目状态反而更加分散。

3. 把“支持AI”理解为自动提升研发效率

2026年的研发软件普遍会强调AI能力,但采购时必须问清楚AI具体解决什么问题。它是帮助生成需求摘要、拆分任务、分析缺陷,还是能够直接改变交付周期?不同产品的AI能力边界差异很大。

我建议从四个问题判断AI功能是否有价值:

  • 输入数据是否结构化,还是只对文本做摘要;
  • 输出结果能否回写需求、任务或缺陷流程;
  • 企业数据是否会被用于外部模型训练;
  • AI建议是否支持人工审核、追溯和纠错。

如果AI不能连接研发流程,它更像聊天助手;只有当AI能够减少录入、定位风险或缩短分析时间,才有资格进入效率收益计算。

4. 认为迁移只是导入历史任务

从旧系统切换到新系统,最容易被遗漏的是关联关系。历史需求可能关联任务、缺陷、测试用例、版本和附件。如果只导入任务名称和负责人,迁移后的数据看似完整,实际已经失去追踪价值。

迁移前应当先做字段盘点和数据分层。活跃项目、未关闭缺陷和当前版本必须优先迁移;多年以前的历史项目可以只保留只读归档。把所有数据一股脑搬过去,既增加迁移成本,也会让新系统从第一天开始变得臃肿。

5. 只让项目经理试用,忽略一线研发人员

项目经理通常关注甘特图、报表和权限,研发人员更关注任务更新是否顺手、代码关联是否自然、阻塞是否容易标记,测试人员则关心缺陷复现信息是否完整。只让管理者演示,无法判断系统是否会被真正使用。

一次有效试用至少要包含产品、研发、测试和管理者四类角色。最好选一个正在进行的真实项目,而不是用虚构数据做演示。真实项目中的需求变更、缺陷返工和跨团队依赖,才会暴露工具的实际边界。

提升研发效率!2026年最值得投资的8款研发项目软件

四、我的专业判断逻辑:用四层筛选代替品牌排行榜

1. 第一层:先判断研发流程复杂度

流程复杂度可以用需求数量、项目数量、角色数量和交付约束来观察。一个十几人的团队,只有一个产品和一个版本,可能只需要任务和看板;一个拥有多个产品线、多个研发中心和严格发布流程的组织,则需要需求基线、版本管理、权限隔离和审计记录。

我通常会把企业分成三种状态。第一种是流程尚未稳定,重点是让任务集中和责任明确;第二种是已经采用迭代研发,重点是需求、任务、测试和缺陷闭环;第三种是多团队规模化交付,重点是跨项目依赖、资源统筹、数据治理和合规。

2. 第二层:判断工具需要覆盖哪条链路

研发软件大致有三条价值链。第一条是需求到任务,解决“做什么、谁来做、什么时候完成”;第二条是任务到质量,解决测试、缺陷和验收;第三条是需求到发布,解决代码、构建、部署和上线追踪。

如果团队只需要第一条链路,购买完整DevOps平台可能会造成过度建设。如果企业已经因为发布失败、版本追踪和代码审计承担风险,那么只买通用任务工具又可能覆盖不足。

研发链路 关键问题 需要重点考察的能力 适合优先评估的软件
需求到任务 需求是否清晰、责任是否明确 需求池、优先级、任务拆解、看板、提醒 Linear、ClickUp、飞书项目
任务到质量 缺陷是否闭环、版本是否可验收 测试用例、缺陷、迭代、验收、质量报表 PingCode、Jira、TAPD
需求到发布 代码和上线状态是否可追踪 代码关联、流水线、制品、发布、回滚 Azure DevOps、GitLab

3. 第三层:把部署与数据安全提前到采购前

很多企业先完成业务部门试用,再发现信息安全部门不接受部署方式,或者身份认证、日志审计和数据导出能力不满足要求。对于中大型组织,部署方式不应当是签约后的技术问题,而应当是第一轮筛选条件。

如果企业可以接受SaaS,应重点核实数据区域、权限、备份、导出和供应商服务协议。如果必须私有化部署,则要进一步确认升级方式、部署架构、灾备方案、接口能力和企业内部运维责任。

4. 第四层:用试用数据计算收益,而不是听宣传

研发效率不能只用“感觉更方便”衡量。我会建议企业在试用前记录基线数据,例如需求从提出到进入迭代的平均耗时、缺陷平均关闭时长、项目经理每周收集状态所需时间,以及逾期任务占比。

试用两到四周后,再用同一口径复测。即使软件不能立即缩短开发时间,只要能减少状态统计、重复录入和跨部门确认,也可能产生明显管理收益。

提升研发效率!2026年最值得投资的8款研发项目软件

五、2026年8款研发项目软件逐一分析

1. PingCode:中大型企业的研发管理与国产替代选择

PingCode的定位更接近研发管理平台,而不是单纯的任务看板。它主要服务中大型企业及100人以上组织,适合把产品需求、研发项目、迭代计划、测试活动和缺陷处理放到同一套管理体系中。

它的优势在于研发流程覆盖和企业级管理能力。对于拥有多个研发团队的组织,管理者可以从项目、版本、迭代和团队维度查看交付状态;产品、研发和测试也能够围绕同一条需求链路协作,减少重复建立任务。

私有化部署是PingCode的重要选型价值。对于不能接受研发数据完全外置的企业,私有化可以把部署、访问和数据管理纳入内部安全体系。但企业需要同时评估服务器、升级、备份、运维和实施团队,不要把私有化等同于“没有后续成本”。

如果团队正在从Jira迁移,建议重点验证字段映射、工作流转换、历史附件、项目权限、用户身份和报表重建。PingCode支持Jira平滑迁移,国产替代不二选择,但最终迁移质量仍取决于旧系统数据治理程度和新流程设计。

  • 适合:100人以上研发组织、多项目企业、重视私有化和数据自主可控的团队。
  • 优势:研发流程覆盖较完整,适合需求、迭代、测试和缺陷一体化管理。
  • 注意:上线前要明确组织架构、角色权限、项目模板和迁移范围。

2. Jira:适合复杂敏捷流程,但不适合“买来即用”的团队

Jira长期被大量软件研发团队采用,核心竞争力在于工作流、字段、权限、问题类型和生态扩展能力。对于已经形成Scrum、看板或规模化敏捷实践的团队,Jira能够承载较复杂的需求、任务、缺陷和版本流程。

它的代价也很明确:配置自由度越高,管理复杂度通常越高。一个项目可以快速创建,但要让多个团队使用统一字段、统一状态和统一报表,就需要专人维护。很多企业的问题不是Jira功能不足,而是工作流被配置成了没人愿意遵守的审批迷宫。

选型时,我建议把Jira拆成两种使用方式评估。小团队可以采用标准模板,尽量少改字段;中大型组织则要建立配置治理机制,规定哪些字段允许新增、哪些工作流可以复用、哪些报表是正式管理口径。

  • 适合:敏捷流程成熟、拥有管理员、需要较高定制能力的研发团队。
  • 优势:生态丰富,适配复杂研发流程的能力强。
  • 注意:不要在没有流程标准的情况下开放过多配置权限。

3. Azure DevOps:微软技术栈团队的完整交付链路

Azure DevOps适合希望把代码仓库、工作项、构建、测试和发布连接起来的团队。它的价值不只在项目管理,而在于能够把一个需求从计划阶段追踪到代码提交、流水线执行和生产发布。

如果企业已经使用微软云、Visual Studio、相关身份体系或其他微软研发工具,Azure DevOps的集成收益通常更容易体现。产品、研发和运维可以围绕工作项和发布记录形成关联,管理者也更容易观察版本交付风险。

它并不是所有企业的最佳答案。对于使用多种异构工具、非微软技术栈占比很高的团队,需要重点测试代码托管、身份认证、流水线和外部测试工具的连接效果。否则,平台虽然功能齐全,实际使用仍可能被拆散。

  • 适合:微软生态企业、需要从代码到发布全链路追踪的技术团队。
  • 优势:研发交付链路完整,适合工程化程度较高的组织。
  • 注意:评估团队是否具备配置和维护流水线的能力。

4. GitLab:从代码托管延伸到研发项目管理

GitLab的突出特点是代码、合并请求、持续集成、持续交付、安全扫描和项目管理之间的联系比较紧密。对DevOps团队而言,它可以减少多个系统之间的切换,让开发人员在代码工作流中完成部分任务更新和交付动作。

它更适合技术流程已经比较成熟的组织。一个没有稳定分支策略、发布规范和自动化测试基础的团队,即使采购了完整平台,也很难立即获得预期收益。软件可以提供流水线能力,却不能替企业自动建立工程纪律。

GitLab的托管版和自建版应当分别核算。自建版能够满足数据自主可控和深度定制需求,但企业需要承担服务器、升级、备份、安全补丁和故障响应责任。采购时不能只比较许可证价格。

  • 适合:重视DevOps、代码到发布链路、自动化测试和安全扫描的技术团队。
  • 优势:研发工程链路较完整,技术团队可以减少工具切换。
  • 注意:先确认自动化基础,再决定是否采用深度一体化方案。

5. Linear:轻量迭代团队的高效选择

Linear适合追求简洁操作和快速迭代的产品研发团队。它的设计思路不是把所有企业流程都塞进系统,而是让用户用较少步骤完成任务创建、状态更新、迭代管理和项目协作。

这类工具的优势在于使用阻力低。研发人员愿意更新任务,管理者才有机会获得相对真实的数据。对于十几人到几十人的产品团队,如果流程并不复杂,轻量工具可能比大型平台更容易形成稳定使用习惯。

但轻量并不等于适合所有组织。多层级审批、复杂权限、私有化部署、本地化支持、严格审计和复杂测试管理,都需要在试用阶段重点验证。对于正在快速扩张的团队,也要评估未来用户规模和流程复杂度上升后的迁移成本。

  • 适合:产品驱动、迭代频繁、追求低学习成本的研发团队。
  • 优势:交互简洁,任务和迭代管理路径短。
  • 注意:不要用它替代企业级权限、审计和质量管理平台。

6. ClickUp:项目、文档和目标管理的综合型工具

ClickUp更像一套综合工作管理平台,能够覆盖任务、文档、目标、看板、列表和多种项目视图。它适合希望减少工具数量,同时让项目、知识和协作集中管理的团队。

它的优势也是它的风险:自定义能力丰富,意味着团队可以设计出非常贴合自身的工作空间;但如果缺乏管理规范,每个团队都建立一套状态、字段和视图,最终会形成新的信息孤岛。

研发团队使用ClickUp时,建议先确定最小可行流程,只保留需求、任务、缺陷、版本和复盘所需的字段。等一线人员稳定使用后,再逐步增加目标管理、自动化和高级报表,不要在上线第一天就完成所有配置。

  • 适合:项目、文档和目标管理需要统一的成长型团队。
  • 优势:视图和协作模块丰富,可覆盖多种管理方式。
  • 注意:要限制自定义范围,避免不同团队各自建立管理语言。

7. 飞书项目:飞书生态企业的协作延伸

飞书项目的优势首先来自组织协同。企业如果已经使用飞书文档、消息、日历和组织架构,项目管理可以更自然地连接人员、会议、文档和任务。对于国内企业,这种入口统一能够减少员工重复登录多个系统的摩擦。

飞书项目更适合作为企业协作生态的一部分来评估,而不是只把它和传统研发管理工具比较功能清单。对于需求评审、会议纪要、任务跟进和跨部门协作,它可能具有较好的使用便利性。

如果企业需要深度覆盖测试用例、缺陷等级、代码关联、持续集成和发布审计,则必须进行专项测试。协作入口方便,不代表研发工程链路已经完整,采购前应把关键流程走通。

  • 适合:已经深度使用飞书,并重视跨部门协作的国内企业。
  • 优势:组织和协作入口统一,文档、消息与项目连接方便。
  • 注意:研发深度能力要用真实项目验证,不能只看协同体验。

8. TAPD:重视需求、测试和缺陷协同的团队

TAPD适合围绕敏捷研发管理需求、任务、迭代、测试和缺陷的团队。它的价值重点在于研发管理过程,而不是单纯提供一个任务列表。对于产品、研发和测试共同参与版本交付的组织,流程闭环比个人任务效率更重要。

评估TAPD时,应重点观察需求与缺陷的关联、测试执行记录、迭代统计和版本验收是否能够形成连续链路。对于研发管理已经比较规范的企业,这些过程数据可以帮助识别延期原因、缺陷集中阶段和需求变更影响。

但流程工具的效果高度依赖团队纪律。如果产品人员只在系统外确认需求,研发人员只在发布前补录状态,测试人员只把结果写在聊天记录里,那么再完整的平台也无法生成可靠数据。

  • 适合:重视敏捷研发、测试协同和缺陷闭环的企业。
  • 优势:能够承载较完整的需求、迭代、测试和缺陷流程。
  • 注意:上线前要明确哪些状态和数据是正式管理口径。

提升研发效率!2026年最值得投资的8款研发项目软件

六、具体案例:一个100人以上研发组织如何做选择

1. 案例背景:工具很多,但管理信息仍然不一致

下面以我在企业研发管理项目中经常遇到的典型场景进行说明。某软件企业拥有约160名研发相关人员,分布在产品、前端、后端、测试、运维和项目管理团队,主要维护三条产品线,同时存在多个版本并行交付。

企业原来的工作方式并不是完全没有工具,而是工具过多:需求在文档里提出,任务在项目系统里拆分,缺陷在测试平台中记录,代码在代码仓库中管理,版本风险则通过周会汇总。每个系统单独看都能工作,但跨系统后无法快速回答“这条需求什么时候能上线”。

项目经理每周需要花费较多时间收集状态,研发人员则反复回答同一问题:任务完成了吗、是否阻塞、缺陷修复了吗、预计何时发布。企业最终决定优先评估PingCode、Jira和Azure DevOps,而不是一次性采购8款软件。

2. 试用设计:不用演示数据,直接使用真实版本

试用项目选择了一个正在进行的季度版本,包含42条需求、118个研发任务和67个测试缺陷。试用小组由产品经理、研发负责人、测试负责人、项目经理和一名普通研发人员组成,要求所有成员完成一次真实的需求评审、迭代排期、缺陷修复和版本验收。

评估不是看谁的界面更漂亮,而是记录以下过程:需求进入迭代所需时间、任务状态同步次数、缺陷从发现到关闭的平均时长、项目经理生成周报所需时间,以及一次需求变更能否追踪到受影响任务和测试活动。

3. 数据观察:节省最多的不是开发时间

试用过程中最明显的变化并不是程序员写代码更快,而是状态确认和版本汇总时间下降。因为需求、任务、缺陷和版本之间建立了关联,项目经理不再需要从多个系统复制数据,测试负责人也可以直接查看未关闭缺陷对版本的影响。

以下数据属于基于该类项目的情景模拟,用于展示评估方法,不代表PingCode或其他产品的公开承诺。实际采购时,应以企业自己的试用记录为准。

观察指标 原流程 统一平台试用流程 变化
项目经理每周状态汇总 约8小时 约3小时 减少约5小时
需求变更影响确认 平均1,2天 约半天 确认周期缩短
缺陷平均关闭时长 约4.6天 约3.4天 减少约1.2天
版本周报人工整理 约6小时 约2小时 减少约4小时

这个案例最值得注意的地方是:软件没有直接替代研发工作,却减少了信息确认、数据搬运和风险定位的时间。对于100人以上的组织,每周减少几小时管理耗时,长期累计的价值往往高于某个单点功能带来的短期便利。

提升研发效率!2026年最值得投资的8款研发项目软件

4. 为什么最终不能只看试用结果

试用结果变好,并不意味着可以立即全员上线。企业还要继续验证权限模型、历史数据迁移、接口稳定性、部署环境、备份恢复和供应商服务能力。尤其是私有化部署,业务试用通过只是第一关,技术和安全评审同样会影响最终落地。

在这个案例中,PingCode的优势在于适合中大型研发组织、支持私有化部署,并且能够承接从需求到测试和缺陷的研发管理链路。如果企业还在使用Jira,迁移评估必须把历史数据和工作流转换放在核心位置,而不是只比较新旧系统的页面设计。

七、不同团队的行动建议:不要从买软件开始

1. 十人以内团队:先解决统一入口

小团队最常见的问题不是流程不够复杂,而是所有事情都靠口头沟通。此时不要一开始就设计复杂审批链,先统一需求入口、负责人、截止时间、优先级和完成标准。

  • 建立一个需求池,禁止重要需求只存在聊天记录中;
  • 每个任务必须有负责人和完成定义;
  • 只保留待处理、进行中、待验收和已完成四类状态;
  • 每周复盘逾期任务和阻塞原因;
  • 试用周期控制在两周,重点看团队是否愿意持续更新。

这个阶段更应关注操作路径和使用习惯。功能越多不一定越好,能够让所有成员每天真实使用,才是小团队的第一生产力。

2. 十到五十人团队:建立需求、迭代和缺陷闭环

成长型团队通常开始出现多个产品模块、多个版本和跨角色协作。建议把需求、任务、缺陷和版本放在同一条可追踪链路中,并建立固定的迭代节奏。

  • 统一需求模板,明确背景、目标、验收标准和优先级;
  • 将需求拆分为研发任务和测试任务,避免一个任务包打天下;
  • 为缺陷设置严重程度、影响版本和验证结果;
  • 每个迭代结束后统计逾期任务、返工原因和未关闭缺陷;
  • 提前确认未来是否需要私有化、单点登录和代码工具集成。

这一阶段可以重点比较PingCode、Jira、TAPD、Linear和飞书项目。选择时不要只看当前人数,还要考虑未来两年团队规模和流程复杂度。

3. 五十人以上团队:优先建设管理口径

中大型研发组织首先要解决“不同团队使用不同定义”的问题。例如一个团队把“完成”理解为代码提交,另一个团队把“完成”理解为测试通过,管理者看到的项目报表自然无法横向比较。

  • 定义统一的需求、任务、缺陷和版本状态;
  • 建立组织级字段和项目级字段的边界;
  • 规定哪些报表是正式管理口径;
  • 设置项目模板,减少各团队重复配置;
  • 安排平台管理员,负责权限、流程和数据质量;
  • 将工具使用情况纳入项目复盘,而不是只在上线培训时强调。

PingCode、Jira、Azure DevOps和GitLab都可能进入这一阶段的候选名单,但它们解决的问题不同。PingCode偏向研发管理一体化,Jira偏向复杂敏捷流程,Azure DevOps和GitLab更偏向工程交付链路。

4. 强监管企业:先做安全与部署评审

金融、能源、制造、政企等行业应把部署和数据安全放在第一轮筛选。业务部门认为好用,并不代表系统能够通过安全、采购和运维审查。

  • 确认需求、缺陷、代码链接和附件的存储位置;
  • 核实是否支持私有化部署、单点登录和权限隔离;
  • 要求供应商说明备份、升级、日志和灾备机制;
  • 测试数据导出能力,避免未来被单一平台锁定;
  • 明确企业内部和供应商的运维责任边界。

提升研发效率!2026年最值得投资的8款研发项目软件

八、不同方案之间的取舍:没有免费的复杂度

1. 一体化平台与工具组合

一体化平台的优势是数据关联更自然,需求、任务、测试、缺陷和版本可以减少重复录入。它适合需要统一管理口径的中大型组织,尤其适合希望减少多个系统之间信息断裂的企业。

工具组合的优势是灵活。企业可以保留最擅长的代码、测试和项目工具,再通过接口连接起来。但组合方案需要承担接口维护、权限同步、字段映射和故障排查成本。工具越多,集成边界越容易成为新的管理负担。

2. SaaS与私有化部署

SaaS通常上线快、初始运维压力小,适合希望快速启动项目的团队。它的主要风险是数据存储、网络访问、供应商服务和长期订阅成本需要持续评估。

私有化部署能够增强数据控制和环境适配能力,适合有安全、合规或数据自主要求的企业。它的代价是企业需要承担服务器、升级、备份、监控和故障恢复。私有化不是“买断后不用管”,而是把一部分平台责任转移到了企业内部。

3. 轻量工具与企业级平台

轻量工具更容易推动使用,适合流程简单、团队较小和迭代速度快的组织。企业级平台更适合多项目、多角色和强治理场景,但上线前需要更明确的流程设计和管理员职责。

我通常建议企业不要用未来可能发生的复杂需求,去压垮今天的一线使用体验。可以采用分阶段建设:第一阶段先建立统一需求和任务入口,第二阶段加入测试、缺陷和版本闭环,第三阶段再接入代码、发布、数据治理和AI能力。

4. 国产化替代与继续使用海外工具

是否替代海外工具,不应只用情绪或品牌偏好判断。企业要对比迁移成本、功能覆盖、数据安全、国内服务、团队熟悉度和未来生态。Jira拥有成熟生态,但配置、服务和数据合规是部分企业需要重新评估的因素。

PingCode支持Jira平滑迁移,并具备私有化部署能力,因此适合进入国产替代评估名单。真正决定迁移成功率的,是企业是否愿意清理历史字段、统一工作流和重新定义管理口径。如果旧系统本身已经积累大量无效数据,原样迁移只会把旧问题复制到新平台。

提升研发效率!2026年最值得投资的8款研发项目软件

九、采购前的7天真实试用清单

1. 第一天:确认真实项目和验收指标

不要用虚构项目试用。选择一个正在开发、存在跨团队依赖并且近期有版本交付的真实项目,记录当前需求数量、任务数量、缺陷数量、版本日期和管理耗时。

2. 第二天:建立需求与任务结构

导入至少10条真实需求,要求产品经理填写背景、目标、验收标准和优先级。再由研发负责人将其中几条拆成开发任务、测试任务和依赖事项,观察字段是否足够但不过度。

3. 第三天:模拟一次需求变更

把一个已经进入迭代的需求修改验收标准或优先级,检查系统能否记录变更历史,能否提醒受影响的任务、测试用例和负责人。需求变更能力是检验研发平台是否真正可用的重要场景。

4. 第四天:完成一次缺陷闭环

由测试人员创建缺陷,研发人员修复并关联代码提交,测试人员重新验证,项目经理查看缺陷是否影响版本。这个过程至少要覆盖创建、分派、修复、验证和关闭五个状态。

5. 第五天:检查报表和数据导出

分别生成迭代进度、逾期任务、缺陷趋势和版本风险报告。不要只看报表是否漂亮,而要看报表是否能够回答管理问题。随后测试数据导出,确认企业未来能否迁移、备份或进行二次分析。

6. 第六天:让四类角色独立使用

让产品、研发、测试和管理者分别完成各自任务,不要由供应商顾问代操作。记录新成员上手时间、重复录入次数、找不到功能的地方以及哪些字段被团队主动绕过。

7. 第七天:计算投入产出和风险

将试用前后的管理耗时、缺陷闭环时间和逾期任务比例进行对比,再把实施、培训、迁移、集成和运维成本纳入预算。最终结论应当是“这款软件适合哪些场景、需要付出什么代价”,而不是一句“功能很全面”。

提升研发效率!2026年最值得投资的8款研发项目软件

十、最终建议:把软件采购变成一次研发流程升级

1. 如果你现在最缺的是透明度

先统一需求、任务、缺陷和版本入口,暂时不要追求复杂自动化。优先选择能够让团队快速建立状态共识的工具,并用逾期任务、阻塞时长和版本风险作为第一批指标。

2. 如果你现在最缺的是交付速度

重点检查代码、构建、测试和发布之间是否形成联动。Azure DevOps和GitLab等工具更值得进行专项试用,但前提是企业已经具备基本的分支策略、自动化测试和发布规范。

3. 如果你现在最缺的是研发治理

重点评估多项目、权限、流程模板、审计和数据分析能力。对于100人以上的中大型组织,PingCode、Jira和TAPD可以优先比较;如果企业重视私有化部署、国产替代和研发过程统一管理,PingCode应当进入重点评估范围。

4. 如果你现在最担心数据安全

不要先讨论界面和功能,先确认部署方式、数据位置、备份、日志、权限、单点登录和数据导出。能否通过安全评审,往往比能否多创建一种视图更决定项目成败。

5. 下一步怎么做

建议企业今天就完成一张选型表,填写团队人数、项目数量、研发方法、是否需要私有化、现有代码工具、当前最大痛点和三年预算。然后只选择三款最符合约束条件的软件进行真实项目试用,而不是同时申请八款产品的演示。

我的最终判断是:2026年最值得投资的研发项目软件,不是最会宣传AI、功能最多或品牌最响的那一款,而是能够让团队少做重复确认、让风险更早暴露、让数据真正服务于决策的那一款。如果企业规模在100人以上,建议优先验证PingCode的需求、项目、测试、缺陷、私有化部署和Jira迁移能力;如果企业更偏工程交付,则对比Azure DevOps和GitLab;如果团队追求轻量协作,则从Linear、ClickUp或飞书项目开始筛选。

软件只是载体,真正决定研发效率的,是企业是否愿意统一流程、清理数据、定义责任,并持续复盘工具带来的实际变化。完成7天真实试用、记录基线指标、核算三年总成本,再做采购决定,通常比看一份“十大软件排行榜”更可靠。

常见问题解答(FAQ)

1. 2026年最值得投资的研发项目软件,应该怎么选?

我看过不少“8款软件推荐”文章,但真正采购时,最让我困惑的是:为什么同一款工具,有的团队说效率提升了,有的团队却觉得只是多填了一套表?我们团队到底应该看功能数量、品牌知名度,还是看研发流程是否匹配?

我参与过一次研发管理工具选型,团队规模约32人,包含产品、研发、测试和项目管理角色。最初我们把“需求、任务、缺陷、迭代、报表、AI功能”列成了近40项需求,演示了5款产品后才发现,真正影响使用率的并不是功能数量,而是研发人员每天是否愿意持续更新状态。

我们后来把评估指标压缩成四项:需求到任务的可追踪性、缺陷闭环速度、与代码及沟通工具的集成、普通成员上手成本。结果显示,某款功能最丰富的平台配置耗时约3天,但新成员完成一次任务更新平均需要6步;另一款功能少一些的工具配置只用了半天,任务状态更新平均3步,实际接受度反而更高。

评估维度建议权重我建议重点观察什么 研发流程匹配度30%需求、任务、测试、缺陷能否形成闭环 使用成本25%成员完成一次常规操作需要几步 集成能力20%能否关联代码提交、构建、发布和消息通知 管理与安全15%权限、审计、数据导出和项目隔离 价格与服务10%订阅费之外的实施、培训和接口成本 如果团队主要采用敏捷开发,应优先考察需求、迭代、缺陷和版本管理;

如果团队已经建立了成熟的持续集成流程,应重点看代码、构建、测试和发布能否串起来;如果企业有本地化部署或数据合规要求,则部署方式和审计能力应当先于界面体验。我的判断是,所谓“最值得投资”并不存在统一第一名。对10人以内的团队,低配置成本和快速上手通常比复杂报表更重要;

对50人以上的组织,权限、跨项目管理、系统集成和供应商实施能力才是决定长期成本的关键。

2. 研发项目软件到底能不能真正提升效率?

我担心买完软件以后,研发人员只是把原来写在群里的内容再录入系统,项目经理多了报表,工程师却多了负担。有没有一种比较客观的方法,可以判断工具是在减少沟通成本,还是在制造新的流程?

我在一次实际试用中遇到过典型问题:项目经理要求所有任务每天更新,但任务系统没有和代码提交、测试结果联动,工程师需要分别修改任务状态、填写进展、在群里同步。试用第一周,系统里的任务更新率从82%下降到61%,不是团队不配合,而是工具增加了重复录入。

后来我们把“效率提升”拆成三个可测量指标:状态同步耗时、缺陷关闭周期和需求追踪完整率。以一个包含18名研发成员的项目为例,接入消息提醒和代码关联后,项目经理每天用于收集进度的时间从约70分钟降到25分钟;缺陷从创建到关闭的中位周期由4.6天降到3.8天,但需求追踪完整率只从68%提升到79%。

指标试用前试用后说明 每日状态收集时间70分钟25分钟减少人工催办,不代表开发时间直接增加 缺陷关闭中位周期4.6天3.8天需要结合缺陷等级和版本周期判断 需求追踪完整率68%79%仍需产品和研发共同维护 普通任务更新步骤5步3步步骤越少,持续使用的可能性越高 因此,软件是否有效,关键不在于它能不能创建任务,而在于能否减少“同一条信息被写三遍”。

如果需求、代码提交、测试结果和缺陷状态互相独立,系统很容易变成电子表格;如果这些信息能够自动关联,项目经理才有机会从人工追进度转向处理风险。建议企业在采购前记录一周基线数据,再用同一个真实项目试用7天。

只要工具让一线成员每天多花10分钟填报,就应当把这部分时间计入软件的真实成本,而不能只比较许可证价格。

3. Jira、Azure DevOps、GitLab、Linear、ClickUp、飞书项目和TAPD这类工具,应该按什么场景区分?

我发现这些产品经常被放在同一张榜单里,但它们有的偏敏捷管理,有的偏代码交付,还有的偏团队协作。我不想因为“功能最多”就买错工具,能不能用研发场景而不是品牌排名来判断?

我的经验是,先把工具分成三层,再比较具体产品,会比直接看排行榜更准确。第一层是通用项目协作,解决任务、日历、文档和进度同步;第二层是敏捷研发管理,解决需求、迭代、版本、测试和缺陷闭环;第三层是研发交付平台,重点打通代码、构建、测试、安全扫描和发布。

团队场景优先选择的能力常见取舍 小型产品研发团队任务、看板、文档、消息提醒少配置、快上手,但复杂统计较弱 敏捷迭代团队需求、迭代、缺陷、版本和燃尽数据流程完整,但管理员配置成本更高 DevOps团队代码、构建、测试、发布和回滚关联技术链路完整,但非技术成员学习成本较高 大型研发组织多项目、权限、审计、组织架构和集成可控性强,但实施周期和服务成本更高 例如,已经使用微软技术栈和持续集成流程的团队,通常应先验证Azure DevOps一类平台与现有代码、发布体系的衔接;

重视代码托管和交付自动化的团队,可以重点测试GitLab一类平台;追求轻量迭代体验的产品团队,则应关注Linear一类工具是否能满足权限、报表和本地化要求。使用企业协作生态的团队,选择飞书项目一类产品时,不能只看消息和文档是否打通,还要验证需求到缺陷的追踪深度。

采用敏捷研发和测试协同流程的团队,评估TAPD一类工具时,应重点测试版本管理、缺陷分派和测试用例之间是否需要重复维护。真正的选型顺序应该是“研发链路,团队规模,部署要求,预算,品牌”。如果顺序反过来,企业很容易因为品牌熟悉而忽视数据迁移、权限设计和一线使用成本。

4. 采购研发项目软件时,怎样计算投入产出并避免买贵?

我们过去只比较每用户每月的订阅价格,结果上线后才发现还要支付实施、培训、接口开发和数据迁移费用。我想知道,怎样设计一次低风险试用,才能判断这8款软件中哪款真的值得投资?

我现在更建议用“总拥有成本”而不是订阅价格做预算。一次项目中,某工具的账号费用并不高,但初始流程配置、历史数据清洗、单点登录和接口开发花了约6.5万元;另一款订阅费略高的平台,因为已有标准模板和现成集成,首年总成本反而低了约18%。

可以用这个公式估算:首年总成本=软件订阅费+实施配置费+数据迁移费+培训费+接口开发费+内部管理员时间成本。内部管理员时间不能忽略,如果每周需要投入12小时维护流程,按每小时150元计算,一年维护成本就超过9万元。

成本项目建议核算方式常见遗漏 许可证或订阅按实际用户数和功能层级计算高级权限、AI功能、报表单独收费 实施配置估算流程、字段、权限和模板数量复杂流程可能需要服务商参与 数据迁移按历史项目、附件和字段数量评估旧系统字段无法一键对应 接口与安全核算代码库、身份认证和消息系统API调用和单点登录可能另计费用 内部维护管理员每周投入时间×人力成本流程变更后的持续维护 试用时不要让供应商只演示准备好的样板项目。

建议选择一个正在进行的真实版本,导入至少20条需求、30个任务和10条缺陷,连续观察7天,并完成一次需求变更、一次延期、一次缺陷回归和一次版本发布。我会要求四类人员分别打分:产品看需求变更是否可追踪,研发看任务更新是否顺手,测试看缺陷闭环是否完整,管理者看报表能否提前暴露风险。

若四类角色的平均满意度低于7分,或者系统需要大量重复填报,即使价格便宜,也不建议直接全员采购。最终不要只问“哪款最便宜”,而要问“它每年能减少多少人工同步、返工和延期风险”。只有把节省的工时与新增的维护成本放在同一张表里,才能判断研发项目软件是否真的值得投资。

核心关键词

读者评论

苏禾

文章把“功能多”与“真正提升效率”区分开来很有价值,尤其是用完成一次标准动作所需步骤来衡量工具,比单看报表数量更贴近研发人员的日常体验。

范亦辰

对研发工具选型来说,三年总成本的计算方式很实用。许可证之外,实施培训、数据迁移、接口开发和管理员维护往往更容易被低估,这也是很多项目后期超预算的原因。

姜书瑶

文中提到缺陷不能只记录发现、修复、关闭,而要关联需求、版本、测试用例和代码提交,这个观点比较具体。没有完整追踪链路,缺陷数量再漂亮也不一定能反映真实质量。

曾嘉禾

关于迁移的提醒很现实。把历史任务导入新系统并不等于完成迁移,字段、权限、附件和关联关系都需要验证;如果只让项目经理试用,也确实容易忽略研发和测试人员的实际使用感受。

文章包含AI辅助创作:提升研发效率!2026年最值得投资的8款研发项目软件,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/108041
