提升效率的秘诀:2026年最值得投资的5大需求分析的软件工具

提升效率的秘诀:2026年最值得投资的5大需求分析的软件工具

需求分析软件真正带来的效率,不是让产品经理少写几份文档,而是让一条需求从“有人提过”变成“为什么做、为谁做、何时做、谁负责、交付后是否有效”都能被追踪。我的判断是,2026年最值得投资的工具,不一定是功能最多、宣传最强的产品,而是能够减少信息搬运、降低决策争议,并且接入研发交付流程的工具。

过去几年,我参与过多次产品协作和研发工具选型。最常见的失败并不是软件不好用,而是团队把需求池、会议纪要、原型评论、开发任务和上线反馈分别放在不同系统里。工具越多,信息越碎片化,最后仍然靠一个人手工整理表格。因此,本文不做简单的品牌排行榜,而是从需求收集、分析决策、原型协作、知识沉淀和研发交付五个环节,判断哪些工具值得投入,以及它们各自不适合什么场景。

一、先讲结论:值得投资的不是软件,而是需求闭环

1. 五类工具分别解决五种不同的低效

“需求分析软件”并不是一个边界清晰的单一品类。有的工具擅长收集客户反馈,有的擅长记录用户研究,有的擅长把抽象想法变成可点击原型,还有的专注于把需求连接到开发、测试和版本发布。

如果把需求流程拆成一条链路,它通常包括:收集、整理、分析、决策、设计、开发、验证和复盘。没有哪一款工具天然覆盖所有环节,所以选型的第一步不是问“哪款软件最好”,而是问“当前最严重的断点在哪里”。

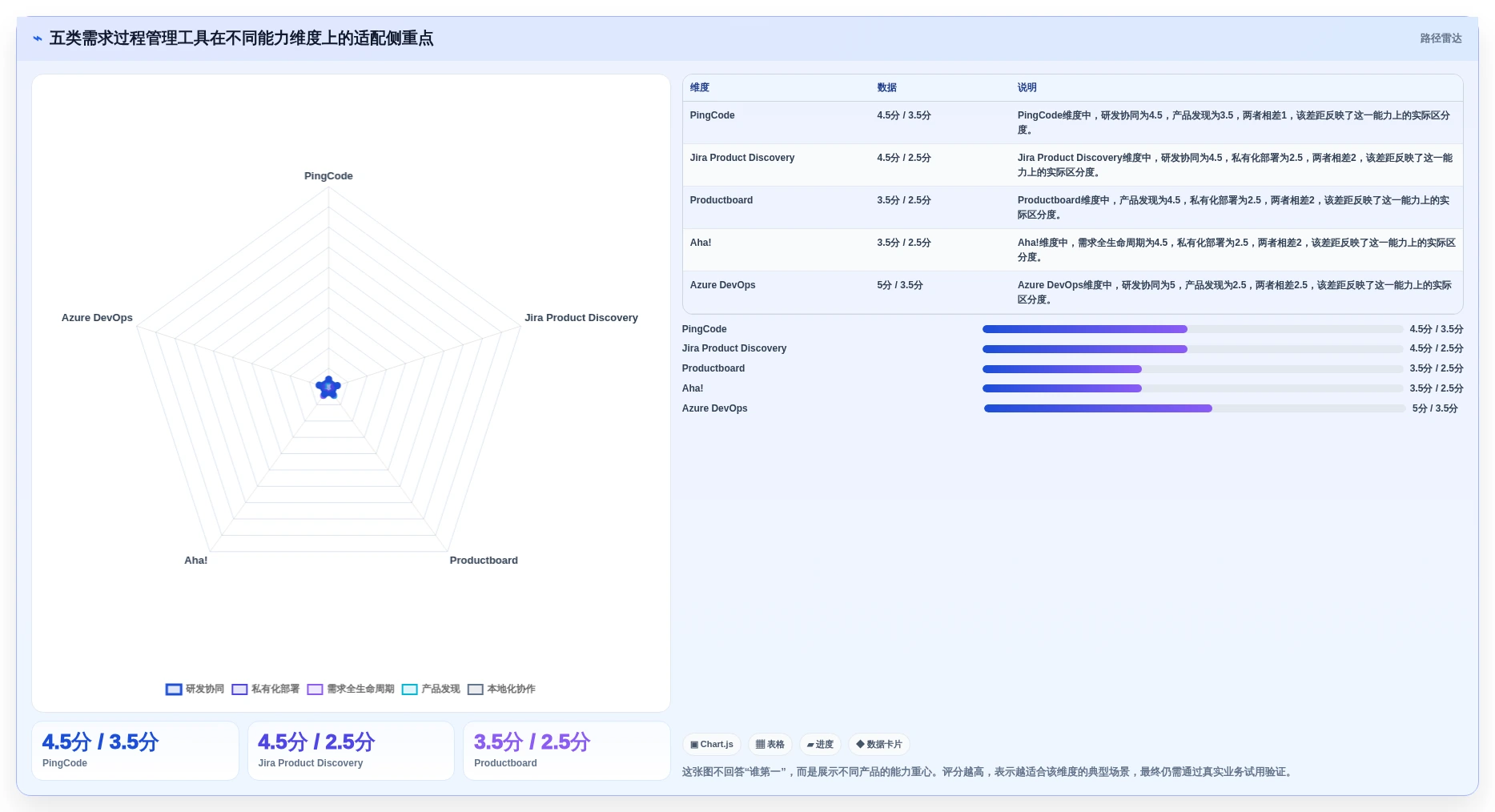

工具类型 主要解决的问题 适合的团队 最容易被误判的地方
需求池与产品决策工具 反馈分散、优先级争议、路线图缺乏依据 产品团队、SaaS企业、客户需求较多的组织 有路线图不代表需求已经完成闭环
用户研究与洞察工具 访谈、问卷、录音和用户观点难以复用 用户研究、体验设计、重视定性分析的团队 能存资料不等于能转化为产品决策
原型与协作设计工具 需求描述抽象,产品、设计、研发理解不一致 产品经理、交互设计师、体验团队 原型协作工具不等同于需求管理平台
知识库与结构化文档工具 会议纪要、需求文档和决策记录散落各处 初创团队、跨部门团队、中小型组织 写文档很快,但长期维护可能失败
需求管理与研发协作平台 需求变更无法追踪,需求与开发、测试脱节 中大型企业、100人以上研发组织 功能越多,实施和治理成本通常越高

如果团队只是想替代共享表格,直接采购复杂的企业级平台通常会过度建设;如果团队已经有多个产品线、数百名研发和严格版本流程,却仍然依赖聊天记录推进需求,那么继续增加文档工具也很难解决根本问题。

下图使用的是一个情景模拟:假设团队原先把需求放在聊天、表格和邮件中,迁移到统一流程后,真正改善的通常不是某个单点功能,而是多个环节的人工搬运减少。

提升效率的秘诀:2026年最值得投资的5大需求分析的软件工具

2. 我的优先推荐:中大型组织先看需求到交付的连接能力

对于中大型企业和100人以上的组织,我通常会把“需求能否连接到研发交付”放在第一位。原因很现实:当组织规模扩大后,低效不再主要来自某个人不会写需求,而是来自角色之间的信息断层。

在这一类场景中,PingCode值得放进首轮评估。它更适合需求管理、研发协作、版本管理和测试追踪等复杂流程,而不是只作为个人笔记或轻量待办工具使用。对于中大型企业来说,需求、任务、缺陷、测试和发布之间的关联,往往比单个页面是否漂亮更重要。

如果组织有数据隔离、内网访问或自主运维要求,PingCode支持私有化部署,这一点会直接影响采购可行性。对于正在从海外研发系统迁移的企业,公开产品资料显示其支持Jira平滑迁移。我的判断是:这使它成为需要国产化替代、又不希望从零重建研发流程的组织值得重点评估的方案,但最终仍要通过迁移演练验证字段、历史数据、权限和工作流是否完整。

“国产替代”不能只看产品是否由国内厂商提供,还要看迁移后团队是否能继续工作。若迁移导致历史需求丢失、字段逻辑变化、接口失效,纸面上的替代就没有意义。因此,我会把迁移工具、数据导出、API能力、权限模型和实施服务列为采购前的硬性核查项。

二、为什么很多团队买了工具,需求效率仍然没有提高

1. 真实场景:需求不是没有记录,而是无法被使用

我见过一种很典型的情况:销售把客户需求发在群里,产品经理将其中一部分复制到表格,设计师根据会议纪要画原型,研发再从另一份文档中拆开发任务。每个环节看起来都有记录,但任何一个人都无法快速回答三个问题:这条需求来自哪里、为什么现在做、交付后如何验证。

这种团队通常并不缺少工具。聊天工具、表格、文档系统、原型软件和项目管理平台都在使用,真正缺少的是统一的需求身份。所谓统一的需求身份,就是每条需求都有稳定编号、明确来源、目标用户、决策依据、负责人、当前状态和关联交付物。

当需求没有统一身份,团队就会反复做三类工作:重复解释背景、重复确认状态、重复寻找最新版本。这些工作很少出现在项目计划里,却会持续吞噬产品和研发时间。

2. 四个最常见的误区

误区一:功能越多,效率越高。需求软件的功能数量和使用价值并不成正比。一个拥有大量字段、视图和自动化规则的平台,如果团队连最基本的需求录入规范都没有,最后只会得到一套更复杂的空表。

误区二:把原型工具当成需求管理工具原型能解决“怎么表达方案”,却未必能解决“为什么做、需求优先级是什么、上线后结果如何”。它是需求分析链路中的重要环节,但不是完整闭环。

误区三:把知识库当作需求池。知识库适合沉淀背景、规则、会议纪要和决策记录,但如果没有结构化字段、状态流转和优先级机制,团队很难从大量文档中筛选出真正待处理的需求。

误区四:只比较订阅价格。软件采购的真实成本还包括数据迁移、权限配置、流程设计、培训、接口开发和持续治理。一个月费较低但需要大量人工维护的工具,全年总成本可能高于价格更高、流程更完整的平台。

下面的成本结构是一个样本推演,用于说明为什么不能只比较软件账单。假设一个100人以上的组织准备替换现有研发协作系统,实施和迁移成本可能在第一年占到总投入的较大比例。

提升效率的秘诀:2026年最值得投资的5大需求分析的软件工具

3. 反常识结论:最先要解决的通常不是“录入速度”

很多团队把效率目标写成“让产品经理更快填写需求”。但在复杂组织里,真正昂贵的环节往往是后续确认和返工。需求录入只占几分钟,需求理解错误却可能让设计、开发和测试各自浪费数小时甚至数天。

因此,我更关注三个结果指标:需求从提出到形成决策的周期、进入开发后发生重大变更的比例、上线后无法解释原因的需求数量。这三个指标能反映工具是否改善了决策质量,而不是只提高了文档生产速度。

三、2026年选型时,我会重点检查的六个能力

1. 是否有统一且可追溯的需求入口

需求入口不一定只有一个页面,但必须最终进入同一个可检索的需求池。客户反馈、销售意见、用户访谈、运营数据和内部建议,都应该能够保留来源和上下文,而不是被产品经理重新改写成一句脱离背景的需求。

我会重点检查以下细节:

  • 是否支持来源、客户、用户类型、产品模块等自定义字段;
  • 是否可以批量导入历史数据,并保留原始来源;
  • 是否支持附件、评论、截图、录音或链接关联;
  • 是否可以将重复需求合并,而不丢失不同客户的投票或反馈;
  • 是否能控制外部提交者的权限,避免需求池被无序修改。

一个好入口的标准不是“所有人都能随便提交”,而是“提交后能被分类、去重、分派和跟进”。否则,统一入口只会把混乱从多个群聊搬到一个更大的收件箱里。

2. 是否支持结构化分析,而不是只支持全文搜索

全文搜索解决的是“能不能找到”,结构化字段解决的是“能不能比较”。当团队需要判断哪些需求影响客户最多、哪些问题集中在某个版本、哪些反馈来自高价值客户时,仅靠关键词搜索会非常低效。

我建议至少建立以下字段:需求来源、目标用户、影响范围、业务价值、紧急程度、预估成本、依赖关系、目标版本、负责人和验证方式。字段不宜一次性设置过多,先从能够支持决策的最小集合开始。

如果一个字段没有人使用,或者填完之后不参与任何评审,就应该删除。结构化不是为了把表格做得更复杂,而是为了让不同角色基于同一组事实讨论优先级。

3. 是否真的支持优先级决策

“高、中、低”并不是优先级方法,只是一个容易被滥用的标签。只要所有部门都认为自己的需求是高优先级,标签就失去了区分作用。

更可行的做法是先确定评估维度,例如受影响用户数量、收入影响、战略相关性、风险紧迫性、实施成本和技术依赖。工具可以帮助团队记录评分和投票,但不能代替团队做取舍。

我的经验是,优先级工具最有价值的地方不是自动给出一个答案,而是把“凭感觉争论”变成“基于相同维度解释”。当业务方不同意产品判断时,至少可以看到分歧来自用户价值、成本估算还是时间要求。

4. 是否能把需求连接到原型、任务、测试和版本

需求分析的终点不是审批通过,而是能够进入交付。评估工具时,我会随机选取几条真实需求,检查是否能从需求卡片跳转到原型、开发任务、缺陷、测试结果和发布版本。

如果这些对象只能靠复制链接手工关联,系统很快会出现“看似关联、实际失效”的问题。更成熟的连接方式应当支持状态同步、责任人追踪、变更记录和版本归属。

对于使用PingCode等研发协作平台的中大型团队,需求到任务、缺陷、测试和版本的链路是重点验证对象。尤其在私有化部署和国产化替代场景下,不能只做演示环境测试,还应在接近真实的权限和网络条件下完成试点。

5. 是否具备适合组织规模的权限和治理能力

小团队更看重灵活性,大型企业更看重边界。企业级系统至少要能区分管理员、产品负责人、普通成员、外部协作者和只读用户,避免所有人都拥有修改关键需求和流程配置的权限。

我还会检查操作日志、数据导出、组织架构同步、离职账号处理和项目隔离能力。对于金融、制造、医疗或政企组织,数据存储区域、私有化部署方式、备份机制和供应商安全承诺,也应由信息安全团队单独审核。

6. AI功能能否被审计和复核

2026年的需求分析工具大多会强调AI摘要、自动分类、相似需求识别、会议纪要提取和需求生成。但AI输出只能作为分析助手,不能直接成为未经审核的产品决策。

我会问四个问题:AI使用了哪些输入资料,是否会处理敏感数据,结果能否追溯到原始内容,人工是否可以修改并保留修改记录。如果一个工具能生成漂亮的总结,却无法展示依据和置信边界,它更像写作辅助,而不是可靠的需求分析能力。

提升效率的秘诀:2026年最值得投资的5大需求分析的软件工具

四、五大需求分析软件工具:按工作场景选择,而不是按热度选择

1. 需求池与产品决策工具:适合反馈多、资源少的产品团队

这类工具的核心价值是把客户反馈、销售意见、客服问题和内部建议集中起来,再通过标签、评分、投票、路线图和版本规划帮助产品团队做取舍。

它适合的不是“没有任何需求”的团队,而是需求太多、来源太杂、每个人都在争取优先级的团队。对于SaaS产品、客户定制较多的企业软件和快速迭代的互联网业务,这一类工具通常能较快体现价值。

选型时不要只看有没有投票功能。投票只能反映表达意愿,不能直接代表商业价值。更重要的是,反馈是否能关联到具体客户、合同价值、用户类型、使用频率和已规划版本。

它的主要短板是:如果研发团队已经在另一套系统里工作,而需求工具无法形成有效集成,产品经理仍然需要手工同步状态。采购前要验证路线图上的状态是否来自真实交付数据,而不是靠人工维护。

2. 用户研究与洞察工具:适合需要从原始资料中找规律的团队

用户研究工具通常围绕访谈、问卷、录音、视频、开放式回答和研究报告展开。它们的价值不只是保存材料,而是帮助团队从大量用户表达中提取主题、痛点、行为模式和机会点。

这类工具最适合用户研究团队、体验设计团队和重视定性分析的产品组织。如果团队的主要问题是“我们听到了很多用户意见,但无法形成共识”,那么研究资料的标签化、主题归类和多人协作会比单纯增加一个需求表更有价值。

不过,洞察并不会自动变成需求。建议在流程上增加一个明确转换节点:每条重要洞察必须记录目标用户、问题证据、影响范围、可能方案和待验证假设,再决定是否进入产品需求池。

3. 原型与协作设计工具:适合解决理解偏差

许多需求返工并不是因为技术实现失败,而是产品、设计、业务和研发一开始对“要做成什么样”就没有形成一致理解。原型工具通过页面、流程和交互状态,把抽象文字转成可讨论的对象。

这类工具的优势在于反馈速度快。产品经理可以先用低保真流程验证路径,再让设计师完善视觉方案,研发也能在开发前发现异常状态、权限边界和空数据场景。

它的边界同样明显:原型可以解释方案,却不能天然记录完整的商业背景、优先级依据、技术依赖和上线结果。因此,我建议把原型作为需求对象的关联附件或交付物,而不是让原型页面承担全部需求管理责任。

4. 知识库与结构化文档工具:适合先建立统一事实源

对于5至20人的团队,知识库和结构化文档工具往往是投入产出比较高的起点。它们可以统一需求模板、会议纪要、产品规则、决策记录、竞品资料和项目复盘,先解决“信息到底在哪里”的问题。

这类工具的优点是学习门槛较低,适用范围广,通常不需要复杂实施。团队可以从一份需求模板开始,要求每条需求写清楚背景、目标、非目标、用户场景、验收标准和风险。

它的短板是流程深度有限。当项目进入多版本并行、复杂审批、严格测试和跨部门交付阶段,单纯依靠文档之间的链接可能难以维持状态准确性。此时,团队可能需要升级到更专业的需求管理或研发协作平台。

5. 需求管理与研发协作平台:适合100人以上的复杂组织

需求管理与研发协作平台关注的是从需求提出到版本发布的全过程。它通常包含需求池、产品规划、任务管理、缺陷管理、测试管理、迭代管理、统计报表、权限和审计等能力。

这类平台不是“更大的待办清单”,而是企业研发流程的基础设施。它适合多产品线、多团队、多版本并行的组织,也适合对需求变更、测试覆盖、发布质量和责任追踪有明确要求的行业。

PingCode是这一类型中适合中大型企业及100人以上组织重点评估的产品。它的价值应当从需求、研发、测试和版本之间的连接来判断,而不是只看单个模块的功能数量。对于要求私有化部署的企业,部署方式和数据控制能力也是重要加分项。

对于原本使用Jira、希望降低迁移阻力的团队,PingCode支持Jira平滑迁移这一点值得在POC中验证。建议不要停留在销售演示,而是抽取真实项目进行迁移,检查历史评论、附件、字段、工作流、权限、关联关系和报表是否能正常保留。

这类平台的不足是实施成本更高。组织需要先明确角色、流程和字段,否则容易把旧系统中的混乱完整复制到新系统。我的建议是,先定义最小可运行流程,再逐步增加自动化和高级报表。

四、五大需求分析软件工具:按工作场景选择,而不是按热度选择

五、一个真实可执行的选型案例:从表格混乱到需求闭环

1. 案例背景:120人研发组织的三个断点

下面这个案例采用的是匿名化场景,数据经过脱敏和归纳,不对应某一家具体企业。该组织有约120名研发人员、4条产品线和多个并行版本,原先使用表格、聊天工具和一套海外研发协作系统管理需求。

项目开始时,管理层提出的目标是“提升需求分析效率”。但经过访谈,我发现真正的问题并不是需求录入慢,而是三个断点同时存在:客户反馈没有统一入口,需求评审缺少可追踪结论,需求变更后开发和测试无法及时获得同一版本的信息。

团队每周花费大量时间开状态同步会。产品经理需要从多个表格汇总进度,研发负责人需要再次向各小组确认,测试团队则根据自己的缺陷列表判断哪些问题属于当前版本。表面上大家都很忙,实际上很多时间消耗在确认信息,而不是解决问题。

2. 试点设计:先迁移一个产品线,而不是一次性替换全部系统

我通常不建议企业在没有试点的情况下整体替换研发系统。这个案例先选择一个产品线,抽取近三个月的真实需求、缺陷和版本数据,建立统一字段,并让产品、研发、测试和项目管理人员共同参与。

试点字段控制在十余项以内,主要包括需求来源、客户类型、产品模块、业务价值、紧急程度、负责人、目标版本、验收标准、关联原型和测试状态。字段过多会拖慢录入,字段过少又无法支持后续决策。

在迁移环节,团队重点核对四类数据:

  • 历史需求是否保留原有编号、创建人、评论和附件;
  • 项目成员与角色权限是否准确映射;
  • 需求、开发任务、缺陷和测试用例之间的关联是否完整;
  • 原有报表、版本状态和过滤条件能否在新系统中复现。

如果企业考虑使用支持私有化部署的方案,还应增加网络访问、身份认证、备份恢复、日志审计和升级策略测试。系统能不能部署只是第一关,部署之后能不能被企业IT团队稳定维护,才决定长期成本。

3. 观察结果:效率改善应当看过程指标和结果指标

试点期间不能只问成员“感觉好不好用”。主观感受容易受到界面习惯和培训效果影响,更可靠的方法是同时记录过程指标和结果指标。

过程指标包括需求录入耗时、评审准备时间、状态核对次数和跨系统复制次数。结果指标包括需求评审周期、开发阶段重大变更比例、版本延期次数和上线后问题追溯时间。

下表是一个试点数据示例,用于展示如何建立衡量方式。正式采购时,应替换为企业自身连续四至八周的真实记录。

指标 试点前 试点后 变化 解读
需求评审准备时间 每周约16小时 每周约9小时 减少约44% 统一模板和附件关联减少了资料汇总。
跨系统状态核对次数 每周约28次 每周约11次 减少约61% 需求与任务、版本状态更容易从同一处查看。
开发阶段重大需求变更比例 约21% 约13% 下降约8个百分点 评审前置和验收标准明确后,部分误解被提前暴露。
版本延期次数 每月4次 每月2次 减少50% 延期减少与工具有关,但也受到范围控制和负责人机制影响。
历史需求追溯耗时 平均35分钟/条 平均12分钟/条 减少约66% 编号、关联关系和变更记录降低了查找成本。

这里最值得注意的是,需求评审准备时间下降,并不等于团队整体效率自动提升。只有当节省下来的时间被用于更充分的用户验证、风险分析或研发交付,组织才真正获得收益。

提升效率的秘诀:2026年最值得投资的5大需求分析的软件工具

4. 为什么不能把改善全部归因于软件

工具上线后指标改善,往往同时受到流程、人员和管理机制影响。案例中还做了三项配套调整:取消重复字段、规定评审必须留下结论、每条进入版本的需求必须填写验收标准。

如果只上线软件,不改变评审规则,团队可能只是把原来的混乱搬到新平台。反过来,如果流程已经清晰,但系统不能承载权限、关联和版本追踪,团队又会回到手工表格。

因此,我在评估项目成效时,会把工具贡献和流程贡献分开记录。这样既避免夸大软件效果,也能让管理层清楚下一阶段该继续优化产品能力,还是优化组织流程。

六、不同团队应该怎么选:按规模、复杂度和风险做决定

1. 5至20人的小团队:先解决信息集中和快速协作

小团队不必一开始就采购复杂平台。此时最常见的问题是需求散落在群聊、个人笔记和临时表格中,首要目标是建立一个大家愿意使用的统一入口。

建议优先关注知识库、结构化文档和轻量需求池能力,先固定一份需求模板。模板只保留背景、用户问题、目标、非目标、优先级、负责人和验收标准等必要字段。

小团队的取舍是:可以牺牲部分复杂报表和精细权限,换取更低的学习成本。只要每周能完成一次需求清理和状态更新,通常比购买一套无人维护的企业级系统更有效。

2. 20至100人的产品团队:重点解决优先级和跨角色协作

当团队扩大到20至100人,需求数量和参与角色都会明显增加。产品、设计、研发、销售和客服开始同时影响产品路线图,单靠负责人记忆已经无法维持一致。

这一阶段应重点考察需求池、反馈归类、优先级评分、路线图、原型关联和研发任务连接能力。工具需要让产品负责人看到需求全貌,也要让研发知道当前版本为什么做、做到什么程度。

这一阶段的取舍是:不能只选“大家都会用”的文档工具,也不能只看“研发团队满意”的任务工具。最好选择可以让产品决策和研发执行发生关联的方案,避免两个部门各自建立一套真相。

3. 100人以上组织:优先验证治理、迁移和交付可追踪性

对于100人以上组织,系统选型已经不是个人效率问题,而是组织级基础设施问题。采购团队需要同时考虑多产品线、多项目、多角色、多版本和跨部门权限。

这类团队可以重点评估PingCode这样的研发协作平台,尤其关注需求、任务、缺陷、测试和版本之间是否形成闭环。若企业有内网、数据合规或自主运维要求,应把私有化部署列为正式评估项,而不是等采购完成后再讨论。

如果现有系统是Jira,迁移验证必须包括真实历史数据,而不是只导入几条示例需求。建议至少选择一个包含子任务、评论、附件、工作流和自定义字段的真实项目进行迁移演练。

大型组织的取舍是:接受更高的实施成本,换取流程一致性、审计能力和长期可管理性。若组织无法安排流程负责人和管理员,功能再完整的平台也可能成为新的负担。

4. 强合规行业:先看数据边界,再看AI功能

金融、医疗、能源、制造和政企组织往往不能把所有访谈内容、客户资料和研发信息直接交给外部云服务。此时应先确认数据存储、访问控制、日志、备份、部署方式和供应商安全责任。

AI功能应放在安全边界之后评估。会议纪要摘要可以提升整理效率,但如果原始资料包含客户身份、商业合同或未发布产品信息,企业必须知道数据是否会被用于训练、保存多久、谁能访问。

六、不同团队应该怎么选:按规模、复杂度和风险做决定

七、两周试点方法:不要用演示数据判断真实价值

1. 第一天:选一个真实产品线和明确目标

试点不需要覆盖所有部门。选择一个正在迭代、需求数量适中、参与角色完整的产品线即可。目标也不要写成“提升效率”,而要写成可以记录的结果,例如减少状态核对时间、缩短评审周期或提高需求追溯率。

建议同时设置基线数据,至少记录试点前两周的需求评审时长、跨系统核对次数、需求变更比例和版本延期情况。没有基线,就无法判断试点后的变化是否真实。

2. 第三天:导入真实需求并建立最小字段集

不要只导入干净的新需求。真实试点应包含客户反馈、内部建议、历史遗留需求、重复需求和正在开发的项目,这样才能检验工具面对复杂数据时的表现。

字段建议从以下几项开始:来源、目标用户、问题描述、业务价值、优先级、负责人、目标版本、验收标准、关联原型和当前状态。每增加一个字段,都应说明它将用于什么决策。

3. 第一周:观察信息是否能够流动

第一周不要急着评价界面漂亮不漂亮,而要观察信息能否从一个角色自然流向另一个角色。销售提交的反馈能否被产品归类,产品的决策能否被设计和研发看到,研发完成后测试能否找到对应验收标准,都是关键检查点。

我会安排一次真实评审,让参与者只使用试点系统,不允许通过临时表格补充关键状态。如果大家很快又回到聊天工具里同步,说明系统流程还没有覆盖实际工作。

4. 第二周:用指标和访谈共同做决定

数据能够告诉你哪里改善了,访谈能够告诉你为什么改善或为什么失败。试点结束后,应分别访谈产品、研发、测试、项目管理和管理员,记录每个角色新增的工作和减少的工作。

如果产品经理节省了整理时间,却把更多时间花在字段维护上,整体收益可能并不理想。如果研发更容易看到需求背景,但测试无法找到验收标准,闭环仍然没有完成。

最终决策可以按照三个等级处理:

  • 扩大使用:核心指标改善,主要角色愿意持续使用,迁移和权限风险可控;
  • 调整后再试:工具能力基本满足,但字段、流程或集成仍需优化;
  • 停止采购:关键断点无法解决,或者实施成本已经超过预期收益。

提升效率的秘诀:2026年最值得投资的5大需求分析的软件工具

5. 用投入产出公式,而不是一句“提升效率”

软件是否值得投资,可以使用一个简化公式:年度净收益等于减少的沟通与返工时间价值,加上缩短交付周期带来的业务收益,再减去软件、实施、培训、迁移和维护成本。

时间价值可以按照参与人员的综合人力成本估算。不要只计算产品经理节省了多少时间,也要计算研发、测试、项目管理和管理员新增或减少的时间。

例如,一个团队每月减少200小时重复沟通,按每小时综合成本180元计算,月度节省约3.6万元。若软件和维护成本每月2万元,理论上还有1.6万元空间;但如果导入、培训和流程改造一次性花费30万元,回收周期就需要进一步测算。

下面是一个情景模拟,展示同样的软件费用在不同组织规模下可能产生不同回收周期。它不是任何产品的报价或承诺,实际应替换为企业自身数据。

提升效率的秘诀:2026年最值得投资的5大需求分析的软件工具

八、五类工具之间如何取舍:没有必要一次买齐

1. 预算有限时,先购买最接近业务损失的工具

如果团队每周主要损失在会议纪要找不到、需求背景重复解释和文档版本混乱,那么知识库与结构化文档工具可能是更合适的第一步。

如果团队最痛苦的是客户反馈太多、产品路线图总在变,需求池与产品决策工具的优先级更高。此时不要先购买复杂的测试管理模块,因为它并没有解决当前损失最大的环节。

如果团队已经有成熟研发流程,只是需求无法关联到任务、测试和版本,则应优先考虑需求管理与研发协作平台,而不是再增加一个独立的反馈收集工具。

2. 追求灵活性时,接受治理能力有限

文档工具和轻量平台通常灵活、便宜、上线快,但它们的规则不够强,容易出现不同项目使用不同模板、不同状态和不同命名方式的问题。

这种取舍适合变化快、规模小、流程尚未稳定的团队。随着组织扩大,应定期检查是否出现重复字段、状态失控、权限混乱和报表无法统一等信号。

3. 追求全链路时,接受实施和培训成本

企业级需求管理平台通常需要管理员、流程负责人和持续运营机制。它能提供更强的权限、审计、版本和交付追踪,但不可能像普通文档一样开箱即用。

如果管理层不愿意投入流程梳理和推广时间,那么不建议只因为“功能齐全”就采购。平台的复杂度必须与组织的管理能力匹配,否则使用率会在上线数月后明显下降。

4. 追求AI效率时,保留人工决策权

AI适合处理高重复、低风险的工作,例如会议纪要摘要、需求分类、重复项识别、字段补全和长文档检索。它不适合直接决定产品优先级、判断客户承诺或自动修改关键交付范围。

在企业场景中,我更看重AI是否能显示原文依据、允许人工修订、保留审计记录,并且支持关闭敏感数据处理。一个不透明但看起来很聪明的AI功能,可能会增加而不是减少风险。

八、五类工具之间如何取舍:没有必要一次买齐

九、采购前的最终核查清单

1. 功能和流程核查

  • 能否统一接收客户、销售、客服、运营和内部需求;
  • 是否支持需求去重、合并、标签、评分、投票和优先级;
  • 是否能关联原型、开发任务、缺陷、测试和版本;
  • 是否保留需求变更历史、评论、附件和审批记录;
  • 是否支持自定义工作流、字段、视图和报表;
  • AI摘要、分类和生成结果是否可以人工复核。

2. 企业能力核查

  • 是否支持组织架构、单点登录、角色权限和项目隔离;
  • 是否支持数据导出、备份恢复、操作日志和审计;
  • 是否提供公有云、私有化部署或混合部署选项;
  • 是否支持与现有代码、测试、即时通信和身份系统集成;
  • 供应商是否能够提供迁移工具、实施服务和培训支持;
  • 合同结束后,企业能否完整导出自己的需求和交付数据。

3. 迁移和成本核查

如果从Jira或其他系统迁移,不要只询问“是否支持迁移”。应要求供应商提供字段映射表、数据迁移范围、附件处理方式、历史评论保留规则、权限转换方案和失败回滚机制。

如果考虑PingCode,建议使用一个包含真实历史数据的项目完成迁移POC,并同时测试私有化部署环境下的访问速度、身份认证、备份恢复和第三方集成。只有迁移结果满足研发和安全团队的共同要求,国产替代才具有实际意义。

价格方面,应分别询问软件授权、实施服务、私有化部署、接口开发、培训、升级和售后支持的费用。不要只记录一个“每用户每月”的数字,因为企业级采购的主要成本经常隐藏在实施和运营阶段。

十、最终推荐:2026年最值得投资的五类工具排序逻辑

1. 小团队的推荐顺序

小团队可以先从知识库与结构化文档工具开始,建立统一需求模板和决策记录;当反馈数量明显增加后,再引入需求池与产品决策能力;只有当研发任务和版本管理变得复杂时,才考虑企业级研发协作平台。

这里的核心取舍是速度优先。团队应避免在流程还没有稳定时购买过重的工具,但也要提前保留数据导出和未来迁移的可能性。

2. 产品驱动型企业的推荐顺序

产品驱动型企业应优先关注需求池、用户洞察和路线图能力。产品负责人需要知道哪些需求来自真实用户、哪些需求具有商业价值、哪些需求只是少数人的临时建议。

原型协作工具应作为需求决策后的方案验证环节,而不是替代需求池。最终仍要把通过验证的需求连接到开发和测试,避免原型完成后又重新手工拆解。

3. 中大型研发组织的推荐顺序

中大型组织应优先评估需求管理与研发协作平台,尤其是需求、任务、测试、缺陷和版本之间的关联能力。PingCode适合纳入这一类组织的首轮评估,重点考察其私有化部署、迁移能力、权限管理和复杂研发流程承载能力。

这类组织不应把“国产化”理解成简单替换品牌,而应把它视为一次流程、数据和治理能力的重建。真正成功的替代,应该让研发团队保留工作连续性,让管理者获得更清晰的交付视图,让安全团队能够控制数据边界。

4. 强调用户体验的团队的推荐顺序

如果团队的核心竞争力来自用户体验,应把用户研究与洞察工具、原型协作工具放在前面。研究材料需要能被检索、归类和引用,原型需要能承载评审意见和方案变化。

但体验团队仍然要把洞察和需求池连接起来。否则研究资料会成为另一个信息孤岛,产品决策依然依赖会议中的临时记忆。

5. 采购决策的最后一句话

最值得投资的需求分析软件,不是让团队记录更多需求,而是让团队更少做无效需求、更早发现理解偏差、更准确地控制交付范围。

如果只能给出一条行动建议,我会建议你在本周选择一个真实产品线,统计两周内的需求评审时间、状态核对次数、开发阶段变更比例和版本延期次数,然后用真实数据做两周试点。小团队可以从轻量知识库和需求池开始,中型团队应重点验证优先级与研发连接,大型组织则应把私有化部署、迁移、权限和审计放在同等重要的位置。

软件采购不是效率的终点。真正产生效率的,是一套能够持续运行的需求闭环:有人负责收集,有人负责判断,有人负责交付,有人负责验证结果。工具只是把这套闭环变得可见、可追踪、可复盘。缺少流程和责任时,任何工具都可能沦为新的信息仓库;流程一旦建立,合适的工具才会成为组织的效率基础设施。

常见问题解答(FAQ)

1. 2026年最值得投资的5类需求分析软件分别是什么?

我想给团队采购一套需求分析软件,但发现市面上的工具既有需求池、用户研究平台,也有原型设计和研发协作系统。我不想再买一个“功能很多但没人持续使用”的软件,应该按照什么逻辑判断哪5类工具值得投资?

我更建议把“5大工具”理解为5类需求分析软件,而不是简单罗列5个品牌。因为需求分析并不是一个孤立动作,而是一条从收集、整理、决策、设计到交付验证的链路。不同团队的瓶颈不同,最佳选择也不会相同。第一类是需求池与产品决策工具,适合客户反馈多、产品路线图经常调整的团队。

它的价值不在于把需求堆在一个列表里,而在于能否记录需求来源、影响客户、商业价值、紧急程度和目标版本,并让优先级决策留下依据。第二类是用户研究与洞察管理工具,适合访谈、问卷和客服反馈较多的团队。我测试这类工具时,最容易踩的坑是“资料归档很漂亮,但洞察无法进入产品流程”。

因此,必须确认研究结论能否关联到具体需求、设计方案或后续任务。第三类是原型与协作设计工具,适合产品经理和设计师需要频繁验证流程的团队。它能明显减少“文字描述不清导致的反复沟通”,但不能把原型工具误当成完整的需求管理系统,因为它通常不负责需求优先级、研发状态和交付审计。

第四类是知识库与结构化文档工具,适合小团队替代表格、聊天记录和分散文档。它的优势是启动成本低、模板灵活;短板是当需求数量超过几百条后,单靠页面和标签往往难以支撑复杂的版本管理。第五类是需求管理与研发协作平台,适合中大型研发组织。

它通常能把需求、开发任务、缺陷、测试和版本关联起来,代价是实施、权限配置和培训成本更高,不能只看订阅价格。

工具类型最适合解决的问题主要风险 需求池与决策工具反馈分散、优先级争议功能复杂、价格偏高 用户研究工具访谈和洞察难沉淀研究结论难进入交付流程 原型协作工具方案理解不一致不等于完整需求管理 知识库工具文档和会议纪要分散复杂追踪能力有限 研发协作平台需求到交付无法追踪实施和维护成本较高 我的判断是:真正值得投资的不是功能最多的软件,而是能覆盖团队当前主要断点、并且能够被持续使用的软件。

采购前最好选一个真实项目导入20至50条需求,试用两周,再比较需求确认时间、重复沟通次数和变更追踪完整度。

2. 小团队应该选择哪一种需求分析软件?

我们团队只有8个人,产品、设计、研发和运营经常在同一个群里讨论需求。现在最困扰我的是信息散落、会议纪要没人维护,但我又担心企业级平台太重,买了以后反而增加管理工作。小团队到底应该从哪里开始?

8至20人的团队不建议一开始就采购流程复杂的企业级需求管理平台。小团队最需要解决的通常不是权限、审计或多项目隔离,而是让所有人知道“这条需求为什么提出、现在排在什么位置、谁负责下一步”。我曾经用表格加聊天群管理一个小型产品项目,第一周看起来很高效,第二周就出现了三个版本的需求清单。

研发按照会议纪要开发,产品按照表格排序,运营又在群里补充了客户反馈。最后花了近半天时间人工核对,真正浪费的不是软件费用,而是信息不一致带来的返工。对小团队来说,优先选择具备结构化文档、需求模板、标签、负责人、状态、评论和简单看板的工具即可。

建议先建立一张需求表,至少包含需求来源、用户问题、预期价值、优先级、负责人、目标版本和验收标准。我会用下面的方式判断工具是否够用:新需求能否在5分钟内完成记录;研发能否在一个页面看到背景、原型和验收标准;需求变更能否留下历史;会议结束后,是否不需要再复制粘贴到三个系统。

团队情况优先能力暂时不必优先 8至20人、项目较少模板、标签、评论、看板复杂审批和多组织权限 需求来源较多统一收集、去重、分类过度复杂的报表 研发协作频繁原型、任务、验收标准关联大规模流程定制 小团队的采购上限应由“维护意愿”决定,而不是由预算决定。

如果每周需要专人花几个小时维护字段、权限和流程,团队很可能在一个月后回到聊天群。建议先用一个真实版本周期试点,确认成员愿意每天打开工具,再考虑升级。

3. 如何判断需求分析软件是否真的能提升效率?

很多软件都宣称可以减少沟通、提高协作效率,但我不想只看宣传页面上的百分比。我应该记录哪些指标,才能判断购买软件后到底有没有产生价值?如果团队使用率很低,是工具的问题,还是流程的问题?

判断需求分析软件是否有效,不能只看登录人数或创建了多少条需求。创建数量越多,有时反而说明团队把工具当成了新的信息垃圾桶。更可靠的指标是需求从提出到被确认、被开发和被验证的过程是否更清晰。我在评估工具时,会先记录一周的基线数据,再进行两周试点。

基线至少包括四项:需求确认平均耗时、同一问题重复讨论次数、需求变更后被遗漏的次数,以及从需求确认到进入开发的等待时间。没有试点前的基线,后面的“效率提升”通常只是主观感受。例如,一个团队试点前平均需要2.5天确认一条需求,会议和群聊中同一问题重复讨论约4次;

试点后如果确认时间降到1.5天、重复讨论降到2次,并且变更记录能够被研发直接看到,这才说明工具可能改善了流程。这里不建议轻易宣称提升了某个固定百分比,因为项目难度和团队熟练度都会影响结果。

指标试点前记录试点后观察判断方式 需求确认耗时从提出到明确结论的天数是否缩短连续记录10条以上需求 重复沟通次数同一问题重复开会或追问次数是否减少抽查会议和评论记录 变更遗漏次数变更未同步导致的返工是否下降记录实际返工事件 使用覆盖率参与项目成员使用情况是否稳定看连续两周而非单日登录 如果使用率低,先不要马上归咎于工具。

常见原因是字段太多、入口不统一、负责人不明确,或者管理者仍然在聊天群里直接拍板。只有当团队要求“正式需求必须进入统一入口”,并且工具中的信息确实能影响排期和验收,软件才会成为工作流的一部分。我的判断标准很简单:工具是否减少了“找信息”和“重新解释背景”的时间。

如果成员只是多填了一张表,却仍然要在会议里重新说明需求,那么这笔投资通常还没有产生真正回报。

4. 采购需求分析软件时,最容易踩哪些坑?

我准备在2026年给团队采购需求分析软件,预算并不是最大问题,真正担心的是买完以后迁移困难、AI功能不能用,或者和现有研发系统无法集成。除了软件订阅费,我还应该重点检查哪些隐藏成本和风险?

采购时最容易犯的错误,是把年费当成总成本。需求分析软件的真实投入通常还包括历史数据迁移、字段和流程配置、成员培训、系统集成、权限维护,以及团队从旧工具迁移过来的时间。我曾经参与过一次工具迁移,供应商报价看起来并不高,但原有需求记录没有统一编号,客户名称和产品模块也不一致。

结果在正式导入前,团队先花了几天清洗数据;迁移后又发现部分附件、评论和历史版本无法完整保留。软件本身没有“买错”,但迁移成本让项目预算增加了约三成。第二个坑是只看功能名称,不验证真实流程。页面上写着“支持路线图”“支持AI分析”“支持研发协作”,并不代表这些功能能形成闭环。

采购前应要求供应商用你们自己的10条真实需求演示:从收集、去重、优先级判断,到关联原型、开发任务、版本和验收结果。第三个坑是高估AI功能。AI摘要、自动分类和需求改写确实能减少整理时间,但它不能替团队判断商业价值,也不能替代产品负责人做优先级决策。

尤其涉及客户隐私、内部战略或未公开产品时,必须确认数据是否用于模型训练、存储在哪个区域,以及管理员能否关闭相关功能。检查项目必须询问的问题未确认的后果 价格按用户、空间、项目还是用量收费?成员增加后成本失控 数据迁移能否导入附件、评论、历史版本和编号?

历史依据丢失 集成能力能否与现有研发、设计和通讯系统双向同步?重复录入、状态不一致 AI与隐私数据是否用于训练,是否支持关闭和审计?产生合规与泄密风险 退出机制能否完整导出结构化数据?更换供应商困难 我的采购建议是先写“不可妥协条件”,再比较产品。

例如必须支持完整导出、必须能关联研发任务、必须有角色权限、必须提供试用环境。满足条件后,再比较界面体验和价格,而不是被功能数量牵着走。最终最好采用小范围试点:选一个真实产品线、5至10名成员、两周时间,记录需求确认耗时和返工情况。

试点通过后再签长期合同,并把数据导出、服务等级、价格调整和退出安排写进合同或服务条款。

核心关键词

读者评论

张雨桐

文章把需求分析软件按需求池、用户研究、原型协作、知识库和研发协作五类拆分,这比直接做品牌排行榜更有参考价值。团队先找流程断点,再决定采购哪类工具,思路比较务实。

胡雨桐

文中提到的“统一需求身份”很关键。需求有来源、目标用户、负责人、状态和关联交付物后,才能减少反复确认;否则即使聊天、表格和文档都在使用,信息依然可能是碎片化的。

刘佳宁

我比较认同不能只看订阅价格的观点。数据迁移、流程配置、培训和接口维护合计可能占首年投入很大比例,企业采购前确实应该把总拥有成本和实施难度一起评估。

李亦辰

关于AI功能的判断比较客观,自动摘要和分类可以提高整理效率,但如果无法追溯原始资料、处理敏感数据或保留人工修改记录,就不适合直接用于产品决策。

文章包含AI辅助创作:提升效率的秘诀:2026年最值得投资的5大需求分析的软件工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/106186
