升级研发管理:2026年不可错过的6大协同项目管理系统工具
研发项目延期,很多时候不是研发人员不努力,而是需求、任务、代码、测试和发布分别躺在不同工具里。一个常见场景是:产品经理在文档里改了需求,项目经理在群里催进度,开发人员在代码平台更新状态,测试人员在另一套系统提交缺陷,管理者最后只能依靠几张人工汇总的表格判断项目是否会延期。此时再增加一款“看板工具”,往往只是多了一个需要维护的数据入口。
我对研发项目管理系统的判断一直很明确:真正有价值的系统,不是把任务卡片做得更漂亮,而是把“需求为什么做、谁在做、做到哪一步、出了什么问题、何时能够交付”串成一条可追踪链路。因此,2026年的工具选型不应再停留在“有没有甘特图、有没有看板、能不能导出报表”,而要进一步评估研发流程覆盖度、工具链连接能力、数据可信度、部署方式和团队实际使用成本。
本文不采用简单的品牌排名,而是按照研发团队真实会遇到的场景,比较6类协同项目管理系统:Jira、Azure DevOps、GitLab、PingCode、TAPD,以及以飞书项目为代表的协同型项目平台。不同团队的最佳选择并不相同,下面给出的结论也不是“谁功能最多谁就胜出”,而是帮助你判断哪款工具更适合当前的组织基础、研发模式和交付目标。
一、先讲结论:研发管理工具的优先级已经变了
1. 不要先问“哪款工具最好”,先问“哪条链路最断”
如果团队的问题是需求优先级混乱,优先考察需求池、版本规划和变更记录;如果问题是开发任务经常遗漏,重点看任务分解、依赖关系和迭代管理;如果问题集中在测试阶段,就要观察测试用例、缺陷、回归和版本之间能否关联;如果管理层看不到真实风险,则应把数据口径、报表自动化和项目组合视图放在前面。
我建议企业先用一句话描述自己的主要管理缺口,例如“需求进入开发后经常变更,但没人知道影响了哪些版本”,或者“测试缺陷很多,却无法判断哪些缺陷会阻塞发布”。这句话比“我们需要一款功能强大的项目管理软件”更适合指导选型。
2. 六款工具的场景化判断
| 工具 | 更适合的场景 | 重点优势 | 需要重点评估的成本 |
|---|---|---|---|
| Jira | 敏捷研发、问题跟踪、复杂工作流 | 流程配置和生态扩展能力较强 | 配置复杂度、插件治理、中文使用体验和总体订阅成本 |
| Azure DevOps | 微软技术栈、代码与持续交付协同 | Boards、Repos、Pipelines等研发环节联动 | 服务模块理解成本、组织权限和生态依赖 |
| GitLab | 代码托管、持续集成和DevOps一体化 | 研发活动与代码、流水线关系更紧密 | 项目管理深度、版本差异和部署运维成本 |
| PingCode | 中大型研发组织、需求到测试的研发管理 | 需求、迭代、测试、缺陷和项目协同覆盖较完整 | 流程设计、数据迁移、权限治理及企业服务成本 |
| TAPD | 国内敏捷研发、需求和质量管理 | 适配国内团队的敏捷与缺陷管理场景 | 版本能力、流程配置和深度集成边界 |
| 飞书项目 | 研发与业务、设计、运营的跨部门协作 | 沟通、文档和项目协同距离较近 | 专业研发流程深度、测试能力和复杂项目管理能力 |
这张表只能作为初筛,不应该直接替代试用。尤其是“支持某功能”和“团队能够稳定使用某功能”是两回事。前者是产品能力,后者还取决于配置门槛、权限设计、数据质量、集成方式以及一线成员是否愿意持续维护。

3. 如果只能给一个总原则
优先选择能减少重复录入、降低状态失真、支持责任追踪的工具,而不是功能数量最多的工具。研发系统上线后,最先暴露的通常不是缺少某个高级功能,而是同一项任务在三个地方有三个状态,或者项目经理为了生成周报,仍然需要花半天时间逐一询问成员。
对于100人以上、项目较多、研发流程已经出现明显分工的组织,PingCode值得作为重点候选进行评估,尤其是需要需求、迭代、测试、缺陷和项目组合统一管理,同时关注私有化部署、国产化环境或从Jira平滑迁移的团队。但“值得重点评估”不等于“无需验证”,迁移映射、权限模型、历史数据处理和实际使用习惯仍然需要通过试点确认。
二、为什么研发团队明明用了很多工具,项目仍然失控
1. 工具分散带来的不是信息少,而是信息互相矛盾
研发团队通常已经拥有不少工具:即时通信工具用于沟通,在线文档用于写需求,代码平台用于提交代码,持续集成平台用于构建,测试平台用于记录缺陷,表格用于汇总进度。这些工具单独看都能完成任务,但它们未必共享同一个项目状态。
当产品经理修改需求后,如果修改记录没有自动影响迭代计划,开发人员可能继续按照旧版本实现;如果提交记录没有关联任务,项目经理看到的仍然是“开发中”;如果测试缺陷没有关联需求和版本,管理者只能看到缺陷数量,却看不到它们是否会阻塞发布。
这就是研发管理中的“状态失真”:系统里有数据,但数据不能解释项目真实情况。管理者看到的完成率可能是80%,实际可发布功能却只有60%。
2. 项目延期往往发生在交接处,而不是单个岗位内部
很多延期并非源于开发任务本身超时,而是发生在需求澄清、设计交付、接口确认、测试环境准备和发布审批等交接节点。每个环节可能只延迟一天,但多个节点叠加后,版本周期就会明显拉长。

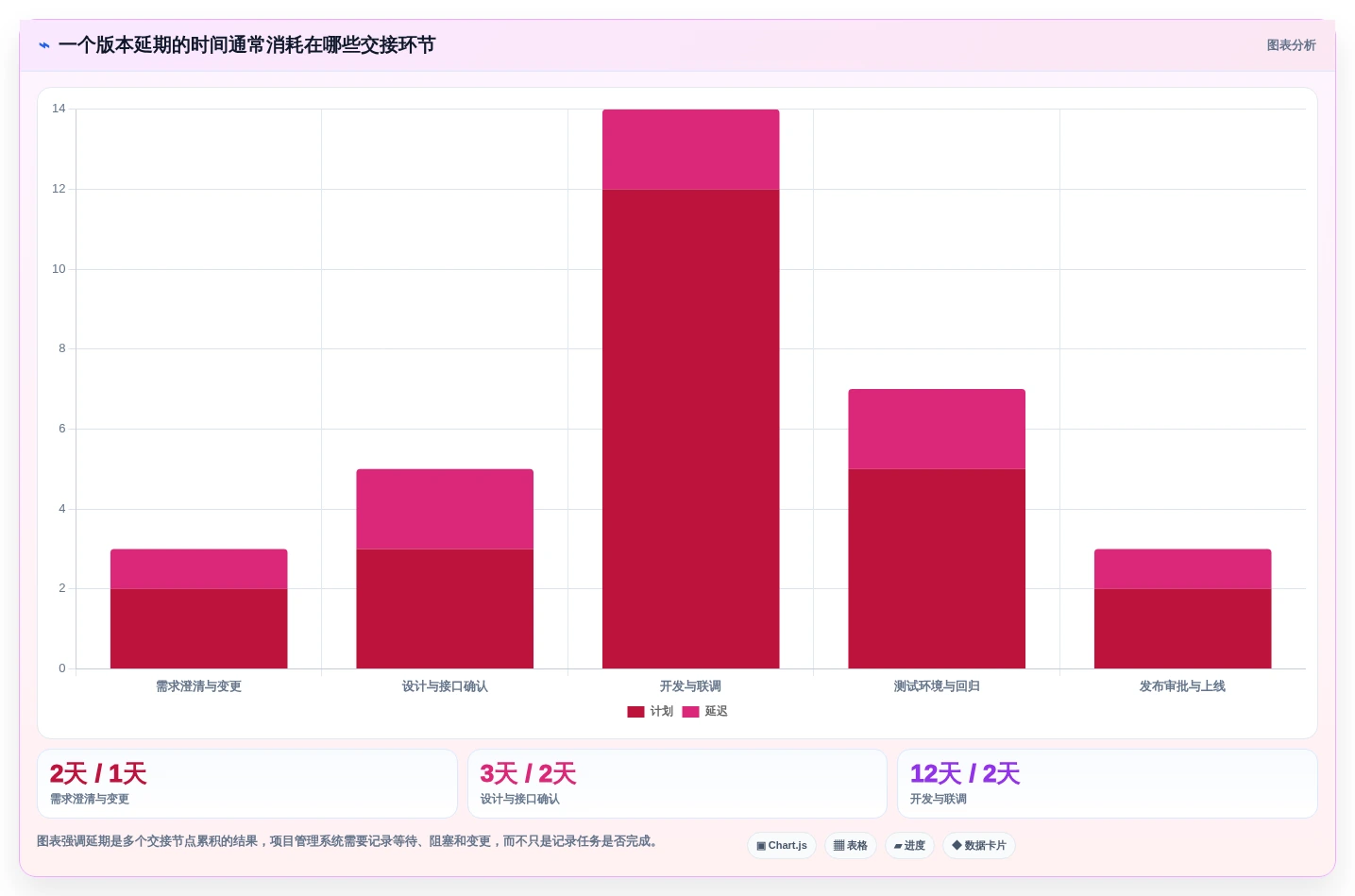

在一次典型的互联网版本交付中,需求评审晚了1天,接口文档确认晚了2天,测试环境准备晚了1天,最终留给回归测试的时间被压缩到原计划的一半。此时单独查看研发任务,很难找到真正的根因;只有把里程碑、依赖关系和阻塞状态放到同一张交付链路中,问题才会显现。
3. 管理者真正需要的不是“任务完成率”
任务完成率很容易被高估。成员可以关闭大量细小任务,却留下一个尚未解决的关键接口;项目也可以完成大部分开发任务,却因为高优先级缺陷无法上线。比完成率更有价值的指标包括未关闭的高优先级缺陷、需求变更次数、阻塞时长、版本剩余工作量和从开发到发布的平均周期。
| 表面指标 | 可能造成的误判 | 更值得补充的指标 |
|---|---|---|
| 任务完成率 | 小任务关闭很多,但关键路径仍未完成 | 关键任务完成率、剩余工作量 |
| 缺陷数量 | 缺陷多不一定意味着质量差,可能是测试更充分 | 高优先级缺陷、平均修复时长、回归通过率 |
| 成员工作量 | 工时填得多不代表有效交付多 | 交付周期、返工比例、阻塞时间 |
| 迭代按时结束率 | 为了按时关闭迭代,任务可能被强行拆出或延期隐藏 | 承诺完成率、范围变更率、发布成功率 |

三、六类工具的真实选型判断
1. Jira:适合流程复杂、愿意投入治理的敏捷团队
Jira常被用于敏捷研发、问题跟踪和版本管理。它的价值不只是看板,而是能够围绕工作流、字段、状态、权限和自动化规则搭建相对细致的管理体系。对于已经形成产品、开发、测试分工,并且需要管理多个项目的团队,这种可配置性具有吸引力。
但可配置性也是它的使用门槛。一个团队如果没有明确的状态定义和流程负责人,很容易出现“每个项目一套工作流、每个负责人一套字段、每个插件一套数据口径”的情况。工具越灵活,治理要求越高。
我建议Jira试用时不要只创建一个简单看板,而要模拟一次完整版本:建立需求、拆分开发任务、关联缺陷、设置依赖、模拟需求变更,再检查管理者能否在不手工汇总的情况下看到版本风险。
(1)更适合什么团队
- 采用Scrum、Kanban或混合敏捷模式的研发团队。
- 已有较成熟的项目管理角色和流程治理机制的组织。
- 愿意投入管理员、插件维护和流程标准化工作的团队。
(2)主要取舍
选择Jira,通常是在“流程灵活性”和“管理复杂度”之间做取舍。它不一定是小团队最快上手的选择,但对复杂工作流、历史流程沉淀和生态扩展有要求的组织,值得认真评估。
2. Azure DevOps:微软生态团队应重点看端到端联动
Azure DevOps的判断重点不是单独的项目看板,而是Boards、Repos、Pipelines等模块之间能否形成研发交付闭环。对于已经使用微软开发工具、代码仓库或持续集成服务的团队,它的生态衔接可能比单纯比较项目管理功能更重要。
这类工具的典型优势在于:需求或工作项可以与代码提交、拉取请求、构建和发布活动建立关联。管理者不只是知道“任务已完成”,还可以进一步检查是否有代码变更、是否通过构建、是否进入发布流程。
需要注意的是,生态联动并不等于自动完成管理。团队仍然需要定义工作项层级、分支策略、发布门禁和权限边界。如果只启用了看板,却没有规范代码关联和流水线状态,系统仍然会退化成普通任务表。
(1)更适合什么团队
- 使用微软技术栈或已经深度使用相关研发服务的组织。
- 重视代码、构建、测试和发布过程可追踪性的团队。
- 希望减少项目管理平台与DevOps平台之间重复维护的企业。
(2)主要取舍
Azure DevOps更适合把交付工程化的团队,但对不熟悉其服务模块的项目经理和业务人员来说,理解成本可能高于单一项目协作平台。试用时要邀请产品、研发、测试和发布负责人共同参与,而不是只让开发团队单独评价。
3. GitLab:代码与持续交付是核心优势,项目管理深度要实测
GitLab的强项在于代码仓库、Issue、持续集成、发布和安全能力之间的连接。对于以DevOps为核心、希望将代码活动和交付状态尽量集中管理的团队,它能够减少从任务到代码、从代码到构建之间的跳转。
不过,代码平台和研发项目管理平台的关注重点并不完全相同。大型组织可能还需要需求分层、跨项目计划、产品路线图、复杂权限、测试用例管理和管理层组合视图。因此,不能因为GitLab覆盖了CI/CD,就默认它能够替代所有项目管理系统。
(1)试用时重点验证
- 需求是否能按产品、版本、迭代和优先级组织。
- 缺陷是否能与具体需求、代码变更和发布版本关联。
- 管理者是否能看到跨项目的交付风险,而不仅是仓库活动。
- 不同版本的功能边界、权限能力和部署维护成本。
(2)主要取舍
如果团队的第一优先级是代码托管和自动化交付,GitLab应被放在重点候选中;如果第一优先级是产品需求管理、测试管理和跨部门项目治理,则需要把它与专业研发项目管理平台放在同一场景下对比,而不是只比较代码能力。
4. PingCode:中大型研发组织应重点评估的国产化候选
对于100人以上、研发角色分工较复杂的中大型组织,PingCode的评估重点在于能否把产品需求、研发任务、迭代计划、测试用例、缺陷和项目进度放到一套相对统一的管理体系中。它更适合作为研发管理平台来考察,而不是简单当作待办清单工具。
我认为它最值得验证的不是某个单独功能,而是“需求到交付”的连续性。例如,一条产品需求是否能够进入版本计划,再拆分为研发任务;研发任务产生的缺陷是否能回到对应需求和版本;版本延期时,项目负责人能否快速识别是需求变更、开发阻塞还是测试积压。
对于正在进行国产替代、关注私有化部署,或者希望从Jira迁移的组织,PingCode可以作为重点候选。其支持私有化部署,并提供Jira平滑迁移方向,能够降低一部分迁移顾虑。但“平滑迁移”不应理解为所有数据和流程都能无损复制,实际仍需核对字段、状态、工作流、附件、权限、历史记录和插件替代方案。
(1)适合重点评估的组织
- 研发规模超过100人,存在多个产品线或多个并行项目的企业。
- 希望统一管理需求、迭代、测试、缺陷和版本交付的团队。
- 对私有化部署、数据隔离、国产化环境或本地服务有明确要求的组织。
- 正在评估Jira替代或迁移方案,但不希望重新搭建全部研发管理流程的团队。
(2)迁移试点应该怎么做

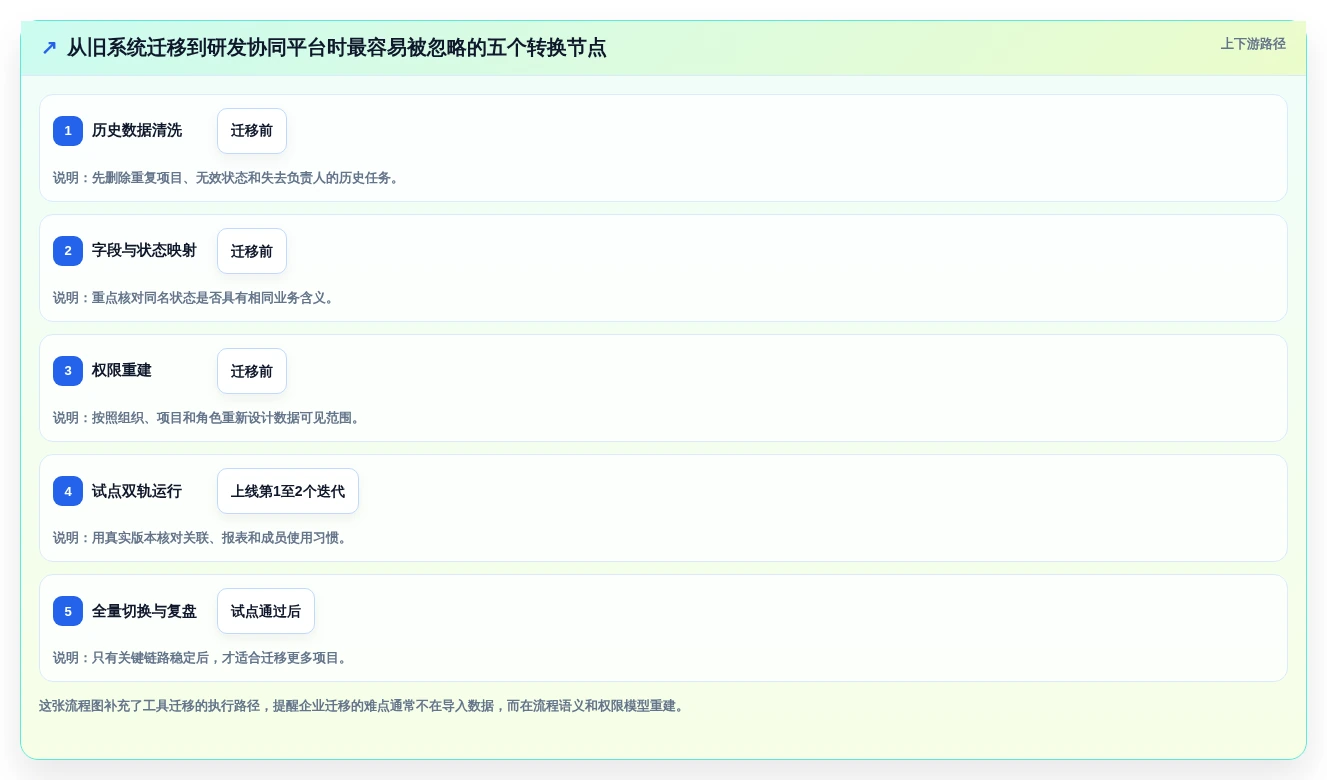

不要先迁移全部历史项目。更稳妥的做法是选择一个正在进行、跨产品和研发协作较多的版本作为试点,同时保留原系统一段时间用于核对。迁移前要建立字段映射表,明确哪些字段必须保留,哪些旧流程可以淘汰。
| 迁移对象 | 必须核对的内容 | 常见风险 |
|---|---|---|
| 需求与任务 | 层级、负责人、优先级、状态、截止时间 | 旧系统字段过多,迁移后出现重复或无对应字段 |
| 缺陷与测试 | 严重程度、影响版本、修复版本、关联需求 | 缺陷历史保留,但关联关系丢失 |
| 工作流 | 状态、审批节点、自动化规则、触发条件 | 流程名称相同,但状态含义并不一致 |
| 权限 | 项目角色、数据范围、操作权限、外部协作权限 | 迁移后出现成员看不到项目或权限过宽 |
(3)主要取舍
PingCode更适合把研发管理标准化、把多角色数据集中起来的组织。它的收益通常随着团队规模和项目复杂度增加而变得明显,但也意味着上线不能只由项目经理个人配置。需要研发、产品、测试、PMO和信息化团队共同定义流程,否则系统很容易变成“字段齐全、使用不深”。

5. TAPD:国内敏捷团队要重点看质量闭环
TAPD适合放在国内敏捷研发工具的比较范围中,重点关注需求、迭代、缺陷和测试管理。对于已经形成敏捷节奏、希望让产品和研发围绕同一套需求与缺陷状态协作的团队,它的价值在于减少口头同步和表格汇总。
试用时不要只看需求列表是否清晰,建议直接模拟一次“需求变更导致测试范围变化”的场景:修改需求,调整版本范围,生成或关联开发任务,再创建缺陷并观察管理者能否追溯影响范围。如果变更记录只停留在评论区,或者版本风险仍需人工判断,就说明系统闭环还不够完整。
(1)更适合什么团队
- 已经采用迭代式研发,且产品、开发、测试需要共同维护项目状态的团队。
- 希望将缺陷、测试和需求放在同一协作链路中的国内研发组织。
- 需要中文化使用体验和相对成熟的敏捷管理模板的企业。
(2)主要取舍
TAPD的选择重点不应只是“能否管理需求”,而是能否与企业已有代码、测试、文档和沟通工具形成稳定连接。若研发团队有复杂的多项目依赖、硬件研发阶段门或强审计要求,需要在试用中额外验证其项目组合、权限和部署能力。
6. 飞书项目:跨部门协作友好,但不能自动等同于专业研发平台
飞书项目或类似协同型项目平台的优势,往往在于它与即时通信、文档、会议和组织通讯录距离较近。产品、运营、设计、研发和管理层能够在较少切换工具的情况下参与项目,这对于业务协作频繁、项目节奏较快的团队很有吸引力。
但跨部门协作友好与研发流程专业并不是同一个维度。一个平台可以很适合收集需求、分配任务和同步进度,却未必具备足够深入的测试用例、缺陷关联、版本发布和代码联动能力。因此,使用飞书项目时应先判断项目的核心难题是“信息同步”还是“研发流程治理”。
(1)适合什么场景
- 业务、产品、设计和研发需要高频协同的项目。
- 项目相对轻量,重点是任务推进、文档协作和会议决策沉淀的团队。
- 希望先改善跨部门信息透明度,再逐步完善研发管理流程的组织。
(2)不建议直接采用的场景
如果团队需要复杂的测试计划、严格的缺陷质量门禁、代码提交关联、持续交付审计和多项目资源统筹,就不能只凭沟通便利做决定。此时应将飞书项目与专业研发管理工具进行组合评估,或者选择研发链路覆盖更深的平台。
四、选型不能只看功能:我建议用五层判断法
1. 第一层:先判断研发模式
敏捷软件研发、定制化项目、硬件研发、制造业研发和内部数字化项目,对项目管理系统的要求不同。敏捷团队更关注迭代、待办、燃尽和缺陷;硬件团队更关注里程碑、阶段门、变更和跨部门依赖;定制化项目更关心合同范围、交付节点、客户反馈和资源计划。
如果研发模式没有被定义清楚,企业很容易拿着“互联网敏捷团队”的功能清单去评估硬件项目,或者用普通任务协作平台管理具有严格质量门禁的软件交付。
2. 第二层:看端到端链路,而非功能数量
我建议把以下链路画出来,再逐项打勾:
- 需求提出、评审、优先级排序。
- 产品路线图、版本和里程碑规划。
- 研发任务拆分、负责人和依赖关系。
- 代码提交、分支、构建或持续集成关联。
- 测试计划、测试用例、缺陷和回归验证。
- 发布审批、上线记录、版本结果和复盘。
如果一款工具拥有很多孤立模块,却不能把这些环节关联起来,实际价值可能低于功能较少但链路连续的工具。研发管理的核心不是“记录更多”,而是“关联得更好”。
3. 第三层:看数据是否能够解释风险
报表不是越多越好。真正有用的报表,应当帮助项目负责人回答三个问题:哪些工作正在阻塞,哪些需求可能影响版本,哪些缺陷会改变发布判断。
试用时可以要求系统生成一张版本风险视图,并检查以下内容是否能自动呈现:高优先级未完成任务、超过承诺日期的事项、阻塞超过两天的任务、未关闭的严重缺陷、需求变更次数以及预计剩余工作量。
4. 第四层:把使用成本拆成四类

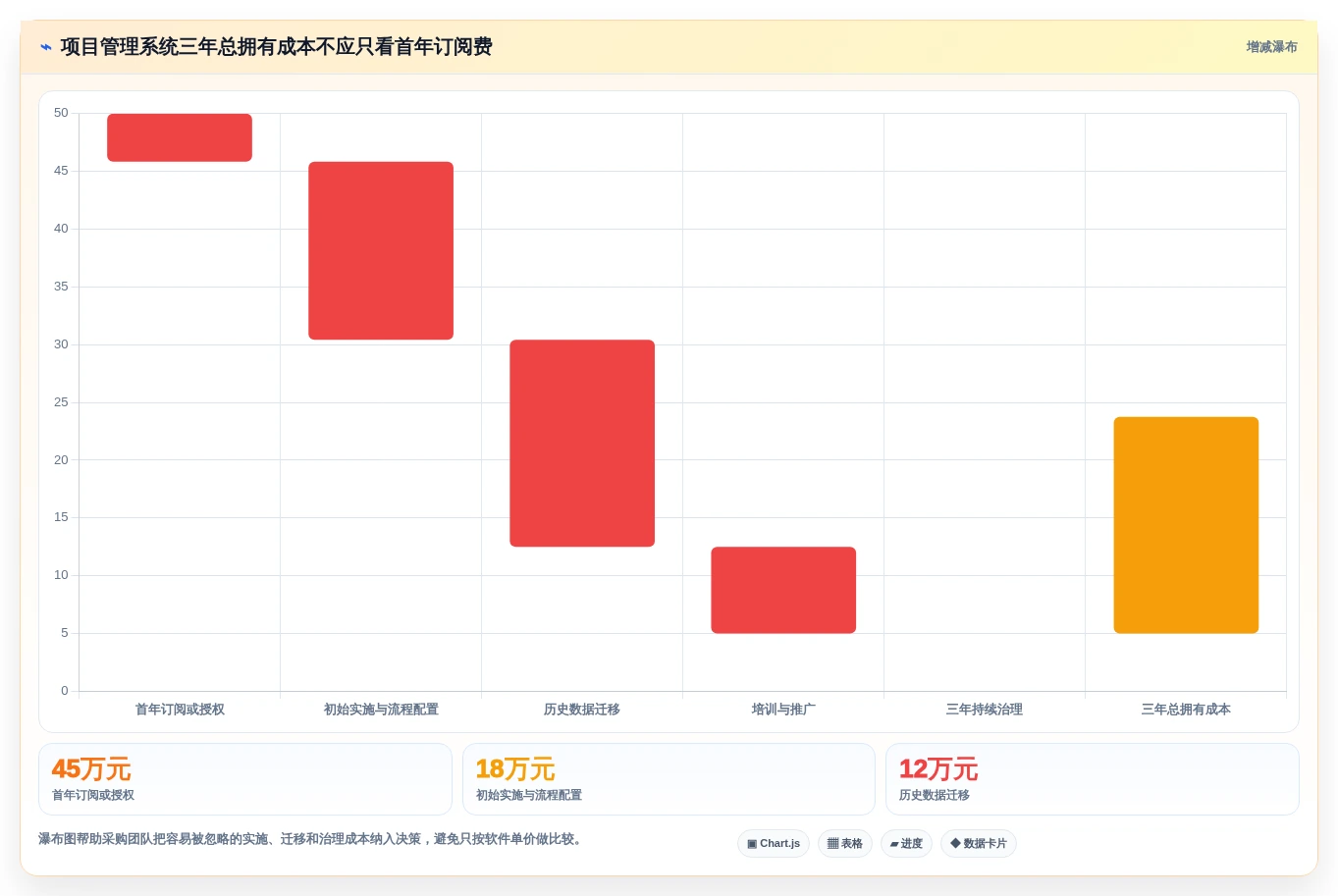

报价只是第一类成本。企业还需要计算配置成本、迁移成本、培训成本和持续治理成本。一个订阅价格较低但需要大量二次开发、人工维护和数据清洗的工具,未必比价格较高但能快速上线的工具更便宜。
| 成本类型 | 具体表现 | 建议测量方式 |
|---|---|---|
| 订阅或授权成本 | 用户数、版本、模块、存储和高级功能费用 | 按一年和三年分别测算总价 |
| 实施配置成本 | 字段、工作流、权限、报表和集成配置 | 记录从空项目到可用项目所需人天 |
| 迁移成本 | 历史数据清洗、映射、附件和关系恢复 | 抽取一个真实项目进行迁移演练 |
| 持续治理成本 | 状态维护、权限审核、模板优化和数据质量管理 | 估算每月管理员工时和流程复盘频率 |

5. 第五层:看部署、安全与组织边界
对于金融、制造、医疗、能源、政企和大型研发组织,私有化部署、数据隔离、审计日志、访问控制、备份恢复和国产化环境适配可能是硬约束,而不是加分项。SaaS体验再好,如果无法满足企业安全策略,也不具备落地条件。
需要私有化部署的团队,应提前确认部署形态、升级方式、数据存储位置、接口开放范围、备份责任和服务响应机制。尤其要问清楚:系统升级是否需要停机,企业能否自行备份,第三方集成数据如何保护,管理员能否查看操作审计。
五、一个中大型研发组织的试点案例:从“催进度”转向“看风险”
1. 案例背景:300人研发组织的真实管理困境
下面案例采用匿名化方式整理,数据来自项目管理实施过程中的观察与情景复盘,部分数值经过区间化处理,不代表某一家企业的公开经营数据。该企业约有300名研发相关人员,包含产品、开发、测试、设计和项目管理角色,同时维护十多个并行版本。
上线前,团队已经使用代码平台、即时通信工具和在线文档,但需求、缺陷和迭代计划没有统一管理。项目经理每周需要向各小组负责人收集进度,平均花费约12至16小时生成周报。更严重的是,周报形成时,数据已经滞后几天,无法及时反映版本风险。
他们没有一开始就把所有项目迁移到新系统,而是选取一个包含移动端、服务端和测试团队的版本进行试点。试点平台重点考察需求、迭代、测试、缺陷、版本和权限能力,并同步验证从Jira迁移部分项目数据的可行性。
2. 试点过程:先统一口径,再配置系统
第一周没有急着做复杂配置,而是把“需求完成”“开发完成”“测试完成”和“可发布”四个状态重新定义。过去不同团队对“完成”的理解并不一致,有的认为代码提交就是完成,有的认为测试通过才算完成。
第二周建立了需求、版本、迭代、开发任务和缺陷之间的关联规则。一个需求必须关联至少一个研发任务;高优先级缺陷必须关联影响版本;版本进入发布候选状态前,需要满足指定的缺陷和回归条件。
第三周让产品、研发和测试分别使用系统完成一次真实迭代。项目经理不再要求成员额外填写一张周报表,而是直接从系统生成迭代进度、阻塞任务和缺陷趋势。这样做的关键不是报表更漂亮,而是减少了“系统数据”和“汇报数据”两套口径。
3. 观察结果:节省时间只是表面收益

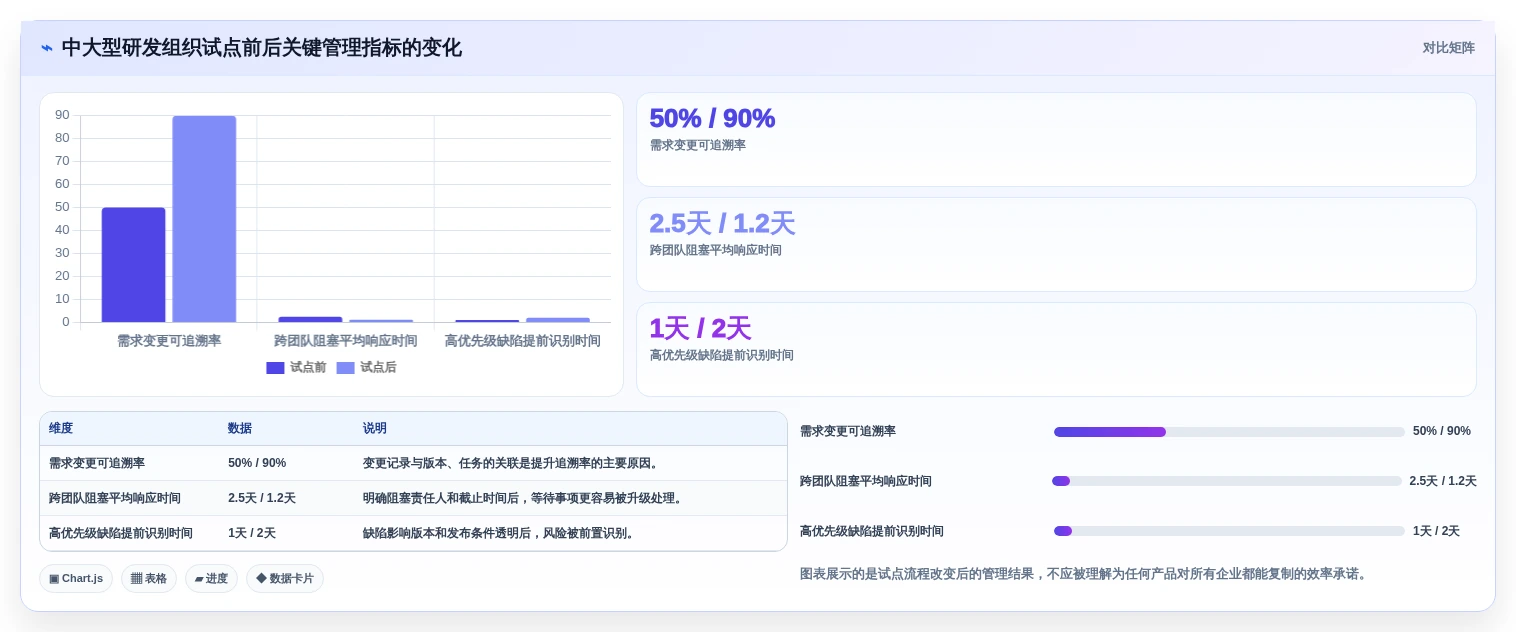

试点运行四个迭代后,项目经理的周报整理时间从每周约12小时下降到约4小时,需求变更的可追溯率从原先依赖人工判断的约50%提升到试点范围内的90%左右,高优先级缺陷在版本发布前被识别的时间平均提前了约2天。
这些数据不是供应商宣传中的统一效率承诺,而是单个试点团队在流程口径收敛后观察到的变化。它们说明,系统带来的收益往往来自三个动作:减少重复汇总、强制建立关联、提前暴露阻塞,而不是单纯把旧表格搬到线上。
| 观察指标 | 试点前 | 试点后 | 变化原因 |
|---|---|---|---|
| 项目经理周报整理时间 | 约12小时/周 | 约4小时/周 | 减少向各小组重复收集状态 |
| 需求变更可追溯率 | 约50% | 约90% | 变更、版本和任务建立关联 |
| 高优先级缺陷提前识别时间 | 通常在发布前1天内 | 平均提前约2天 | 缺陷影响版本和回归状态更透明 |
| 跨团队阻塞平均响应时间 | 约2.5天 | 约1.2天 | 阻塞责任人和截止时间可见 |

4. 案例中最容易被忽略的变化
试点初期,一线成员对新增字段和关联要求有明显抵触,认为系统增加了录入工作。后来团队删除了一部分没人使用的字段,只保留影响版本判断、责任追踪和质量验证所必需的信息,使用阻力才逐步下降。
这件事给我的经验是:研发系统不是信息仓库,字段越多不代表管理越细;如果一个字段不能支持决策、协作或追溯,就应该重新评估是否保留。
六、常见误区:为什么很多项目管理系统最后只剩“填表”
1. 误区一:先买工具,再思考流程
企业常见的采购顺序是先看品牌、功能和价格,购买后再让项目经理“把流程配置起来”。这会导致系统中的状态名称与企业实际工作方式脱节,成员只能按照系统字段填报,却不知道这些数据将如何影响版本决策。
正确顺序应当是先确定一条真实业务链路,再找工具验证它。例如,从“需求评审通过”到“版本发布”需要经过哪些节点,每个节点由谁负责,什么条件下可以进入下一状态,哪些异常必须升级处理。
2. 误区二:把沟通工具当作研发管理工具
群聊适合快速讨论,却不适合长期承担需求基线、责任追踪和版本状态管理。聊天记录会被新消息淹没,口头承诺难以统计,临时决定也很难在数周后复盘。
沟通工具可以继续保留,但应把最终结论、需求变更、任务负责人和发布决定沉淀到项目系统中。即时沟通解决“现在怎么说”,项目系统解决“之后如何追溯”。
3. 误区三:只让项目经理维护系统
如果只有项目经理更新状态,研发系统就会变成另一种人工汇总工具。产品、开发、测试和发布负责人都应当在自己负责的节点维护数据,否则系统无法形成真实的过程记录。
更有效的做法是让状态更新尽量由工作动作触发。例如,代码合并后更新开发状态,测试失败后生成缺陷,缺陷关闭后触发回归验证,而不是让项目经理每天手工修改所有任务。
4. 误区四:用任务数量评价研发效率
把任务拆得越细,完成数量就越多,但这不代表交付价值更高。过度细分还会增加维护成本,造成成员为了关闭任务而关闭任务。
建议把任务数量作为过程信息,而不是绩效结论。真正值得观察的是交付周期、返工率、阻塞时长、缺陷修复周期和承诺范围完成情况。
5. 误区五:看到AI功能就认为流程已经升级
2026年,需求总结、会议纪要、任务拆分、风险提醒、报表生成和知识检索等AI能力会继续进入项目管理产品。但AI只能帮助处理信息,不能替团队定义优先级,也不能替负责人承担发布决策。
评估AI功能时,我建议至少确认四件事:是否正式上线,是否包含在当前版本,企业数据是否用于训练,输出结果是否可被人工审核和追溯。没有数据治理和流程规则,AI生成的任务只会让系统增加更多低质量信息。

七、不同团队应该怎么选:不要照着排行榜采购
1. 小型研发团队:先解决透明度,不要过度设计
20人以内的团队通常不需要一开始就配置复杂的审批链、几十种任务类型和多层项目组合。更重要的是建立统一的需求入口、迭代看板、负责人和截止日期。
- 优先选择上手快、基础协作完整的工具。
- 先定义三到五个核心状态,避免流程过度复杂。
- 用一个真实版本试用两周,再决定是否扩展。
- 把预算重点放在成员使用和流程习惯,而不是高级报表。
这类团队的主要取舍是专业深度与使用门槛。功能过于复杂的工具可能在未来有扩展价值,但当前会消耗有限的管理精力。
2. 中型软件团队:重点看需求、测试和发布闭环
当团队达到50至200人,单纯的任务看板通常已经不够。产品需求、研发迭代、测试缺陷和版本发布之间如果没有关联,项目管理人员会明显增加,版本风险也更难提前发现。
- 重点验证需求到任务、任务到缺陷、缺陷到版本的关联关系。
- 检查代码平台、持续集成和项目平台是否能够互通。
- 要求系统能够展示阻塞任务、版本风险和高优先级缺陷。
- 让产品、研发、测试分别完成一次真实流程。
此时可以重点比较Jira、Azure DevOps、GitLab、PingCode和TAPD。若团队正在走国产化路线或需要私有化部署,PingCode应进入重点试用名单;若研发高度依赖微软生态,应优先验证Azure DevOps;若代码和CI/CD是管理核心,则应重点考察GitLab。
3. 大型研发组织:先看治理能力和组织权限
大型组织的难点不是缺少功能,而是多个事业部、产品线和项目团队如何在同一套规则下协作。企业需要明确哪些字段统一、哪些流程允许差异、哪些数据可以跨项目查看,以及谁负责维护平台标准。
- 确认组织、项目、角色和数据权限的层级关系。
- 验证跨项目依赖、项目组合和资源视图。
- 核对审计、备份、灾备、接口和私有化部署要求。
- 建立平台管理员和流程治理委员会。
- 采用分阶段推广,而不是一次性切换全部项目。
对于这类组织,单纯比较许可证价格没有意义。真正需要核算的是三年总拥有成本、迁移风险、数据治理成本和系统对组织标准化的支持程度。
4. 硬件或软硬件结合团队:关注里程碑和变更控制
硬件研发和纯软件迭代不同,往往涉及设计评审、样机、测试、物料、供应商和阶段性质量门禁。工具必须能够表现较长周期和多团队依赖,而不是只适合两周一个迭代的轻量看板。
这类团队要重点考察里程碑、阶段门、变更记录、责任人、文档版本和问题闭环。若项目平台只能展示“已完成、进行中、未开始”,却无法表达阶段准入条件,就很难支撑复杂研发管理。
5. 重视私有化和国产化的组织:把部署能力前置核验
不要等到采购谈判后期才询问私有化部署。部署方式会影响网络架构、运维职责、升级节奏、接口管理和数据安全。企业应在候选阶段就确认部署环境、数据库要求、备份方式、日志审计和服务响应机制。
PingCode支持私有化部署,并且可以作为Jira平滑迁移方向进行评估。对于需要国产替代的中大型企业,这类能力具有实际价值,但仍应通过POC验证迁移数据、权限、流程和集成是否满足要求。

八、上线前的试用清单:用真实项目验证,不看演示幻觉
1. 选择一个有代表性的真实版本
演示项目通常过于干净,需求没有变更,任务没有阻塞,缺陷也不会反复出现,因此无法暴露工具的真实问题。试用应选择一个正在进行的版本,最好同时包含产品、研发、测试和发布环节。
如果企业有多个候选工具,可以使用完全相同的项目样本进行验证。不要让供应商分别展示不同案例,否则最终比较的不是工具,而是演示人员的表达能力。
2. 用八个动作完成一次试用
- 导入或创建10至20条真实需求,并设置优先级和版本。
- 将其中3条需求拆分为研发任务,设置负责人和截止时间。
- 为任务建立依赖关系,并模拟一个任务阻塞两天。
- 模拟一次需求变更,检查版本、任务和测试范围是否同步更新。
- 创建不同严重程度的缺陷,关联需求、任务和影响版本。
- 模拟一次回归失败,观察系统能否反映发布风险。
- 邀请非研发角色查看项目,测试权限和信息可读性。
- 要求项目经理输出版本进度、阻塞事项和风险报告。
每个动作都要记录完成时间、配置步骤、参与角色和产生的额外人工工作。如果一个简单版本需要管理员反复配置,或者成员必须在多个页面重复填写相同信息,就要把这些成本纳入最终结论。
3. 建立可打分的试用表
| 评估维度 | 建议权重 | 关键问题 |
|---|---|---|
| 需求与版本管理 | 20% | 需求变更能否影响版本和任务,历史记录是否清晰 |
| 研发与测试闭环 | 25% | 任务、代码、测试、缺陷和发布是否能够关联 |
| 项目组合与报表 | 15% | 管理层是否能识别跨项目风险和资源冲突 |
| 集成与开放能力 | 15% | 现有代码、沟通、文档和CI/CD工具能否连接 |
| 权限与部署 | 15% | 是否满足组织权限、审计、私有化和数据安全要求 |
| 上手与持续治理 | 10% | 成员是否愿意使用,管理员能否长期维护 |
4. 设置“一票否决项”
评分不能解决硬约束问题。如果企业明确要求私有化部署,而候选工具无法满足,就不应因为它的界面或价格更有吸引力而继续推进。同样,如果现有代码和测试链路无法接入,研发人员必须重复维护状态,也应谨慎采购。
- 无法满足数据安全或部署要求。
- 核心研发流程无法配置或无法追溯。
- 关键系统没有可行的集成方式。
- 迁移后权限和历史关联无法验证。
- 一线成员试用后明确拒绝使用。

九、上线后的管理:工具只是载体,规则才是系统
1. 先确定最小可用流程
上线初期不要试图把所有研发制度都搬进系统。建议先保留一条最小流程:需求评审、版本规划、任务执行、测试验证、缺陷关闭和发布确认。等成员形成稳定习惯后,再增加复杂审批、资源分配和多维报表。
最小流程的目标不是功能少,而是每一个状态都有明确含义,每一个责任人都知道何时更新,每一条数据都能够支持下一步协作。
2. 给每个状态定义进入和退出条件
“开发中”不能只是一个模糊标签。团队需要明确进入条件是评审完成还是任务领取,退出条件是代码提交、代码评审通过还是测试环境部署完成。状态定义越模糊,报表越不可信。
- 需求已评审:范围、优先级和验收标准已经确认。
- 开发中:负责人已确认,任务正在执行且没有未解决的前置阻塞。
- 待测试:代码已部署到指定环境,测试所需信息完整。
- 测试通过:验收范围内的测试完成,没有阻塞发布的高优先级缺陷。
- 可发布:版本满足发布条件,责任人和上线窗口已经确认。
3. 每月清理一次无效数据
系统上线几个月后,常见问题是项目关闭了,任务仍然停留在进行中;人员转岗了,任务负责人没有更新;模板增加了十几个字段,却没人知道哪些字段仍在使用。数据质量下降后,管理层会重新回到人工询问。
建议每月检查未更新任务、长期阻塞任务、无负责人事项、过期版本、重复项目和无效字段。治理不是一次性的实施工作,而是项目管理平台能够长期提供可信信息的前提。
4. 用少量核心指标观察真实改善
我建议上线初期只关注五类指标:需求变更率、版本承诺完成率、阻塞平均时长、高优先级缺陷修复周期和从开发到发布的周期时间。它们分别对应范围稳定性、交付可靠性、协作效率、质量响应和交付速度。
如果指标没有改善,不要立刻归因于工具不行。先检查需求是否仍然绕过系统、状态是否有人维护、缺陷是否被拆散记录、版本范围是否频繁变化。很多“系统没效果”的本质,是企业只上线了页面,没有上线规则。

十、最终选型建议:按取舍做决定,而不是按热度做决定
1. 如果你重视敏捷流程和高度定制
优先评估Jira,同时把配置治理、插件数量、管理员能力和总体成本算进去。它适合愿意投入流程建设的组织,不适合只想快速建立一个简单任务板、又没有专人维护的团队。
2. 如果你已经深度使用微软研发生态
优先验证Azure DevOps的Boards、代码、构建、发布和权限联动。重点不是它有多少菜单,而是现有研发动作能否减少重复录入,项目经理能否从工程数据中看到真实交付状态。
3. 如果代码托管和持续交付是管理核心
重点考察GitLab,尤其是代码、Issue、流水线、安全扫描和发布之间的关联。但如果企业的主要问题是需求管理、测试用例、跨项目依赖和管理层组合视图,则要额外验证其项目管理深度。
4. 如果你是100人以上的中大型研发组织
建议把PingCode纳入重点候选,尤其是需要需求、项目、迭代、测试和缺陷统一管理,同时关注私有化部署、数据隔离和国产化替代的企业。若从Jira迁移,应先做一个真实版本的字段、流程、权限和历史关联迁移试点,不要直接全量切换。
5. 如果你重视国内敏捷研发和质量协作
可以重点比较TAPD与其他国内研发管理平台。比较时不要只看需求页面,而要观察缺陷、测试、版本和发布是否能够形成闭环,以及现有代码和沟通工具能否顺畅连接。
6. 如果你的主要问题是跨部门协同
可以考察飞书项目等协同型平台,但必须区分“沟通顺畅”和“研发流程完整”。如果项目复杂度较低,协同型平台可能更容易推广;如果已经涉及严格测试、持续交付和多项目治理,则应优先选择研发链路更深的平台,或采用协同平台加专业研发平台的组合方案。
7. 下一步怎么做
不要先安排一场泛泛的产品演示。先选一个真实版本,整理10至20条需求、几个开发任务和一组历史缺陷,再邀请产品、研发、测试、项目管理和信息化人员共同试用。
- 用同一份真实项目数据测试2至3款候选工具。
- 记录配置、迁移、权限、集成和培训所需的人天。
- 观察一线成员是否愿意持续更新,而不是只看管理员是否会配置。
- 确认系统能否识别需求变更、阻塞任务和发布风险。
- 把订阅、实施、迁移和三年治理成本放在同一张表里。
- 先小范围上线一个或两个版本,再决定是否扩大推广。
升级研发管理的关键,不是把所有工作搬到一个系统里,而是让关键工作只需要被记录一次,却能够被多个角色正确理解和使用。2026年选择协同项目管理工具时,最值得警惕的不是功能不够,而是买了一套看起来完整的系统,却仍然依赖群聊、表格和人工催问来判断项目进度。
真正适合你的工具,应该让需求变更有记录、任务阻塞有人管、缺陷影响看得见、版本风险能提前暴露,并且让一线成员觉得它是在减少重复劳动,而不是增加填报负担。这才是研发项目管理系统从“软件采购”走向“管理升级”的分界线。
常见问题解答(FAQ)
1. 2026年研发团队选项目管理系统,最应该优先看哪些能力?
我以前选工具时,最先看的是看板、甘特图和报表,结果上线后发现研发人员仍然在聊天工具里报进度,测试缺陷也没有回到需求链路里。现在我更想知道,究竟应该用什么标准判断一款系统是否真的适合研发管理,而不是只看功能数量。
我建议把选型重点从“有多少功能”改成“能否形成需求到交付的追踪链路”。一款工具至少要能把需求、版本、研发任务、测试缺陷和发布记录关联起来,否则它可能只是一个更复杂的待办清单。
我在做项目管理工具评估时,会用一个真实项目模拟验证:导入42条需求,拆分118个研发任务,建立3个迭代,并录入36条测试缺陷,然后观察一次需求变更能否自动反映到任务、版本和风险报表中。这个过程通常比看产品演示更容易发现问题。
评估维度需要验证的问题常见误区 需求管理需求是否支持优先级、版本和变更记录只有文本记录,没有影响范围 研发协同任务能否关联代码提交、分支或合并请求开发人员仍需重复填报进度 测试管理缺陷能否回溯到需求和具体版本测试数据与项目进度完全割裂 管理分析能否看到延期原因、阻塞项和交付趋势只统计完成任务数量 我的判断是,研发团队不应优先购买“功能最多”的系统,而应优先选择能够减少重复录入、明确责任边界、暴露交付风险的系统。
若团队没有统一需求、迭代和缺陷流程,再强的报表也只能把混乱展示得更漂亮。
2. Jira、Azure DevOps、GitLab、PingCode、TAPD和飞书项目,应该如何按场景选择?
我看到很多推荐文章直接给这6款工具排名,但我的团队既有产品和研发协作,也依赖代码仓库和持续集成,还比较在意中文体验与部署方式。它们的差异到底是功能差异,还是更深层的生态、流程和实施成本差异?
这6类工具不适合用一个总排名解决选择问题,因为它们的核心出发点不同:有的以敏捷项目跟踪为中心,有的以代码和DevOps为中心,有的更强调国内研发流程或业务协同。真正有价值的比较,是看团队现有工具链与目标流程是否匹配。
工具更适合的场景优先验证的风险 Jira重视敏捷迭代、工作流和问题跟踪的研发团队配置复杂度、插件依赖和持续维护成本 Azure DevOps已经使用微软开发生态,希望串联代码、流水线与项目管理的团队团队是否真正使用其代码和流水线模块 GitLab希望把代码、问题、持续集成和安全流程放在同一体系中的团队不同版本的功能边界与部署要求 PingCode重视中文研发流程、需求到测试闭环和本地服务的团队复杂流程、权限模型和私有化能力 TAPD以敏捷研发、需求管理和缺陷跟踪为重点的国内团队跨部门协作深度与高级功能的版本限制 飞书项目研发、产品、运营需要在同一组织协作的团队专业研发管理深度是否满足复杂交付场景 我通常会先问三个问题:代码和持续集成是否已经固定在某个生态中?
是否要求本地化部署或数据隔离?一线研发人员每天愿意使用的入口是什么?如果团队深度依赖微软生态,优先验证Azure DevOps的联动效率;如果重点是跨部门协作,则要额外测试非研发角色的使用门槛,不能只看研发管理员的演示效果。价格也不能只看账号单价。
一次评估中,表面上更便宜的方案因为需要额外配置字段、迁移历史数据和开发接口,实际投入反而更高。建议把订阅费、实施费、迁移费、插件费和管理员维护时间放在同一张成本表里比较。
3. 2026年的AI项目管理功能,真的能解决研发延期问题吗?
我最近看到很多系统都在宣传AI需求拆分、自动生成任务和风险提醒,但我担心这些功能只是把文字总结得更快,并不能真正识别依赖关系和延期原因。企业在试用AI能力时,应该重点验证什么,哪些数据安全问题不能忽略?
我的判断是,AI在研发管理中最现实的价值是减少信息整理和报告生成,而不是替项目经理做最终决策。它可以帮助总结会议、提取需求、生成周报或提示长期未更新的任务,但无法替代对优先级、技术债务和资源冲突的判断。
我建议用同一批脱敏数据做对照测试:准备20条真实需求、15条会议纪要和10条历史缺陷,分别让系统生成需求摘要、任务拆分和风险提示,再由产品、研发和测试负责人盲评。重点记录三项指标:有效建议比例、需要人工修改的比例,以及是否出现会误导项目决策的错误。
AI场景较适合交给AI的工作不应直接自动执行的工作 需求处理摘要、去重、提取验收条件自动决定需求优先级和上线范围 任务管理根据模板生成初始任务清单直接承诺工期或分配关键负责人 风险识别发现长期未更新、依赖未完成的事项自动认定延期责任 管理汇报整理迭代进展和阻塞项未经复核直接发送给客户或管理层 安全方面,至少要确认企业数据是否用于模型训练、管理员能否关闭AI功能、不同角色能看到哪些项目内容,以及AI生成结果是否保留审计记录。
尤其是需求文档、源代码链接和缺陷信息混在同一平台时,权限边界比“有没有AI”更值得优先检查。如果一个系统的AI只能生成漂亮的周报,却无法引用真实任务、版本和缺陷数据,那么它更像文本助手,而不是研发管理能力。真正有用的AI必须嵌入工作流,并且允许人复核、修改和追责。
4. 项目管理系统试用后没人愿意用,最常见的原因是什么?
我经历过一次工具上线,管理员花了两周配置字段和审批流,项目经理也能看到很完整的仪表盘,但研发人员觉得填报太麻烦,最后又回到群里报进度。现在我想在正式采购前设计一套短周期试用方案,既能测功能,也能提前发现推广阻力。
项目管理系统被弃用,通常不是功能不够,而是系统增加了额外录入,却没有减少原有沟通成本。很多团队把所有字段、审批节点和统计口径一次性配置进去,结果一线成员每天要维护多个状态,系统自然变成“给管理层看的表格”。
我更推荐用7到14天做小范围试用,只选一个正在进行的真实项目,邀请产品、研发、测试和项目负责人共同参与。不要用虚拟数据,因为只有真实需求变更、临时插单和缺陷回归,才能暴露流程是否顺手。第1天:导入20至50条真实需求,建立负责人、优先级和版本。第2至3天:拆分研发任务,关联代码仓库或现有协作入口。
第4至7天:录入测试缺陷,模拟一次需求变更和一次延期。第8至10天:输出迭代进度、阻塞项和风险报表。最后:分别询问四类角色完成一次标准操作需要多少时间。试用时我会重点记录四个数据:新增一条需求需要几分钟、缺陷回溯到版本需要几步、项目经理整理周报花费多久、研发人员是否需要重复填报同一状态。
如果一线成员每次更新任务都要经过复杂页面,或者同一信息要在项目系统和聊天工具中录入两遍,就算演示功能再完整,也不建议立即采购。
信号说明建议 研发主动更新任务工具进入日常工作流扩大试点范围 项目经理仍靠人工汇总数据结构或使用习惯未建立先简化字段和流程 测试缺陷无法回溯版本质量闭环没有形成重新评估测试模块和集成能力 管理层报表漂亮但数据滞后系统记录与实际工作脱节优先解决更新责任和入口问题 最终选型标准不是“管理员能配置多少”,而是“团队能否持续产生可信数据”。
先让一条需求从提出走到发布,再逐步增加报表、审批和自动化,通常比一开始追求全流程大而全更容易落地。
核心关键词
文章包含AI辅助创作:升级研发管理:2026年不可错过的6大协同项目管理系统工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/102747
读者评论
文章把“状态失真”讲得很具体:任务在多个系统里各有一个状态,最后完成率看起来很高,却未必代表版本真的可发布。这个判断比单纯比较看板样式更有参考价值。
文中关于延期发生在交接处的案例很有说服力,需求澄清、接口确认和测试环境准备各延迟一两天,叠加后就会明显压缩回归时间。选型时确实不能只盯着开发阶段。
对Jira和Azure DevOps的分析比较客观,没有把可配置性或生态联动直接等同于低成本。尤其是Jira需要流程治理、插件维护,Azure DevOps也需要团队理解工作项、代码和流水线之间的关系。
我比较认同先找“哪条链路最断”再选工具的建议。不同团队的问题可能分别集中在需求变更、缺陷追踪或发布协同,直接按功能数量排名,反而容易买了系统却增加重复录入。
