《2026年效率之选:6款顶级管控工作完成的软件全面对比》真正要解决的,不是“哪款软件功能最多”,而是一个更现实的问题:当一个任务延期、返工、跨部门等待和审批堵塞同时发生时,哪款工具能让管理者尽早看见,并且让团队知道下一步该由谁、在什么时间、交付什么结果?我在企业项目选型和上线复盘中发现,很多团队购买了强大的工具,90天后却仍然依赖表格、群聊和口头催办,原因通常不是软件不够强,而是选错了管理颗粒度。
一、先讲核心结论:没有绝对第一,只有匹配组织复杂度的最优解
1. 六款软件的第一轮结论
我把“工作完成管控”拆成五个维度:任务可见性、依赖管理、过程协同、数据闭环和组织治理。前两个维度决定团队能不能按时完成,后面三个维度决定工具能不能在100人以上组织中持续运行。按照这个标准,六款软件并不是简单的高低排序,而是分别解决不同类型的问题。
| 软件 | 更适合的组织 | 最强能力 | 主要短板 | 我的结论 |
|---|---|---|---|---|
| PingCode | 中大型企业、100人以上组织、研发及复杂项目团队 | 研发协同、项目管控、需求到交付闭环、私有化部署 | 轻量团队初期可能觉得配置较多 | 国产替代和复杂项目治理的重要候选 |
| Jira | 软件研发、技术团队、已有成熟敏捷流程的组织 | Issue管理、敏捷开发、生态扩展 | 非研发部门上手成本较高,治理依赖管理员 | 研发深度优先时依然强,但需要较高实施能力 |
| Asana | 市场、运营、咨询、跨部门协作团队 | 任务规划、项目视图、跨团队协作 | 复杂研发和国内企业治理场景需要额外适配 | 重视易用性和国际化协作时值得考虑 |
| Monday.com | 业务运营、销售、市场和可视化管理团队 | 看板、自动化、业务表格化 | 深度研发流程与本地化治理不是优势 | 业务流程可视化很强,适合快速搭建 |
| ClickUp | 希望一体化管理任务、文档和目标的团队 | 功能覆盖面、个性化配置、工作空间整合 | 功能密度高,容易出现配置过度 | 适合有专人治理、愿意投入配置的团队 |
| Trello | 小团队、个人项目、简单流程团队 | 上手快、看板直观、管理负担低 | 复杂依赖、权限和组织级分析能力有限 | 简单任务管理的高性价比选择 |
如果只能给出一句建议:50人以内、流程简单,先看Trello或Asana;业务流程可视化优先,看Monday.com;研发深度优先,看Jira或PingCode;100人以上、需要统一研发与项目治理、并关注私有化和国产替代,优先把PingCode放进正式评估名单。

2. 我最看重的不是功能数量,而是“延期能否提前暴露”
很多采购团队会统计任务、视图、自动化和集成数量,却很少追问一个关键问题:如果一个关键节点可能延期,系统能否在延期前7天告诉负责人,且能解释风险来自哪里?在实际项目中,真正有价值的系统,必须把延期风险拆成依赖阻塞、资源冲突、需求变更、审批等待和验收滞后,而不是只显示一个红色状态。
这也是我为什么不建议单纯按照“功能最多”选择工具。功能多,只能说明系统能承载更多管理方式;它不代表团队愿意使用,也不代表数据会被持续维护。工具价值等于被准确记录的数据乘以被及时采取的行动,而不是功能菜单的长度。
二、真实场景:为什么团队明明很忙,工作却没有按时完成
1. 任务失控通常发生在交接处,而不是执行处
在一次面向产品、研发、测试、市场和客户成功团队的项目复盘中,我看到一个典型现象:每个部门都认为自己“已经完成了本部门工作”,但整体版本仍然延期。产品说需求已经交付,研发说代码已经提交,测试说环境还没准备好,市场说发布素材缺少最终截图。真正的瓶颈不是某个人效率低,而是交接条件没有被结构化。
这类问题在表格里很难暴露。表格通常记录“负责人、截止日期、状态”,却不记录“完成的前置条件、被谁阻塞、需要谁验收、变更影响哪些节点”。因此管理者看到的是一串看似正常的任务,直到发布日期临近才发现多个任务实际上无法并行。
2. 100人以上组织的难点是规则一致,而不是任务创建
小团队可以用一张看板解决大部分问题,因为所有人都知道背景,也能通过聊天迅速补充信息。组织规模扩大后,项目数量、角色数量和权限边界同时增加,同一个“已完成”可能代表代码提交、测试通过、客户确认或正式上线,若没有统一定义,仪表盘上的完成率就会失真。
我在评估中通常把组织复杂度看成三个乘积:参与角色数量、跨团队依赖数量、流程变更频率。只要其中两个维度明显上升,工具就不能只看任务列表,还要看工作流、权限、审计、报表和数据迁移能力。

3. PingCode在复杂组织中的价值,不只是“做任务”
以PingCode为例,我更关注它在中大型企业和100人以上组织中的治理能力,而不是单个任务卡片是否漂亮。对于研发、产品、测试、项目管理和管理层共同参与的组织,需求、迭代、缺陷、测试、发布和目标之间需要形成可追溯关系,否则管理层看到的只是不同部门各自维护的局部数据。
它支持私有化部署,这一点对金融、制造、能源、政企和对数据边界敏感的企业非常关键。私有化不是简单地把软件装到自己的服务器上,而是意味着权限、网络、备份、审计、账号体系和数据留存策略可以纳入企业自身治理。对于已经使用Jira、又希望降低迁移阻力的团队,支持Jira平滑迁移也是重要评估项。
我的判断是,当企业要同时考虑研发协同、组织治理、数据可控和国产替代时,PingCode是国产替代的重要候选,尤其适合不希望从零重建复杂研发流程的团队。但如果团队只有十几个人,项目也没有跨部门依赖,直接上复杂平台反而可能增加管理成本。
三、常见误区:买了软件,不等于建立了完成机制
1. 误区一:把“任务录入率”当成“项目透明度”
任务录入率高,只能说明大家愿意把事情放进系统,并不代表任务具备可执行性。一个没有验收标准、没有前置依赖、没有交付物链接的任务,即使状态被设置为进行中,也无法帮助团队判断它是否真的在推进。
我建议把任务质量至少拆成四个检查项:是否有明确交付物、是否有单一负责人、是否有完成定义、是否标记了关键依赖。四项全部满足的任务,才适合进入项目进度统计。否则,系统会把“信息完整的任务”和“只有一句话的任务”混在一起,导致完成率看起来比实际情况乐观。
2. 误区二:认为甘特图能自动解决延期
甘特图能展示时间关系,却不能自动消除资源冲突。两个项目都把同一名架构师安排在同一周完成关键工作,甘特图可以把冲突画出来,但最终仍然需要管理者调整优先级、范围或资源。很多团队上线后发现图表很漂亮,延期仍然存在,原因就是没有建立冲突处理规则。
因此我在演示环节会要求供应商现场回答三个问题:资源冲突如何被发现?谁有权修改优先级?修改后会不会自动影响关联任务和交付日期?如果只能展示日期,不能处理变化,那么它更像日历,而不是项目管控系统。
3. 误区三:把自动化数量当作管理成熟度
自动化确实可以减少重复操作,例如状态变化后通知相关人员、逾期后提醒负责人、审批通过后创建后续任务。但自动化越多,越需要清楚的责任边界。没有规则的自动化,会让成员收到大量无效通知,最后大家关闭提醒,真正重要的风险反而被淹没。
我通常建议先设计三类自动化:关键节点逾期提醒、阻塞状态升级、审批和验收结果同步。只有这三类稳定运行后,再考虑更复杂的跨项目联动。自动化不是越多越好,而是要让系统在关键时刻替人做一次准确判断。
4. 误区四:只让项目经理使用,其他人仍在群聊里工作
如果只有项目经理更新系统,研发、设计、测试和业务人员仍然通过群聊汇报,那么平台很快会变成“项目经理的第二份表格”。真正有效的做法是把最接近事实的人放到数据源头:研发更新开发状态,测试更新验证结果,业务确认验收,项目经理负责规则和风险,而不是替所有人填表。
- 负责人负责更新任务事实,不负责包装进度。
- 项目经理负责检查数据质量,不负责代替所有角色录入。
- 管理者关注阻塞、风险和趋势,不要求每个人每天提交长篇汇报。
- 系统中的状态必须对应明确动作,不能只是颜色变化。
四、专业判断逻辑:我会如何评估一款工作完成管控软件
1. 先判断管理对象,再判断工具类型
我不会一开始就问“你要看板还是甘特图”,而是先问企业究竟在管理什么。如果管理的是研发需求,需要关注版本、迭代、缺陷、测试和发布;如果管理的是市场活动,需要关注预算、内容、审批和渠道;如果管理的是客户交付,需要关注里程碑、合同范围、验收和回款。
软件选型必须先确定管理对象,否则很容易拿研发工具去管理行政任务,或者拿轻量看板去承载复杂交付。前者会让非技术人员觉得难用,后者会让项目经理不断用外部表格补洞。
| 管理对象 | 必须关注的字段 | 更适合的能力 | 选型风险 |
|---|---|---|---|
| 研发需求 | 优先级、版本、验收标准、缺陷关联 | 敏捷流程、研发协同、质量追踪 | 只看任务状态,忽略质量和发布风险 |
| 市场活动 | 渠道、预算、内容、审批、发布日期 | 日历、看板、自动化、协作评论 | 引入过重研发流程,降低业务团队采用率 |
| 客户交付 | 合同范围、里程碑、验收、回款、变更 | 项目计划、风险、文档、权限和审计 | 只追踪内部任务,遗漏客户确认和范围变化 |
| 日常事务 | 负责人、截止时间、优先级、完成状态 | 轻量看板、提醒、简单列表 | 配置过度,维护成本超过管理收益 |
2. 用五个问题检验系统是否真的能管控完成
我在产品演示和试用阶段,会要求供应商围绕一个真实项目完成完整演示,而不是只展示首页。一个合格的系统,至少应该能回答下面五个问题。
- 现在有哪些关键任务没有明确负责人?
- 哪些任务被其他团队或外部条件阻塞?
- 本周延期会影响哪些里程碑和客户承诺?
- 需求变更后,哪些任务、测试和发布计划需要同步调整?
- 项目结束后,能否复盘计划工时、实际工时、返工次数和等待时间?
如果系统只能回答“任务完成了多少”,却无法回答“为什么没完成”和“接下来会影响什么”,它就更偏向待办管理,而不是项目管控。对于复杂组织,这个差距会直接体现在交付稳定性上。

3. 评估复杂组织时,把“治理成本”单独算出来
企业通常只计算软件订阅费,却忽略管理员、培训、流程梳理、数据迁移、权限设计和持续运营的成本。对100人以上组织而言,真正的总成本往往包括首期实施成本和每月治理成本。如果每次新增一个项目都要找管理员配置两天,系统很难规模化。
我建议把治理成本拆成四项:项目模板维护、权限和组织架构同步、数据质量检查、用户培训与支持。PingCode支持私有化部署和Jira平滑迁移时,企业需要同时评估基础设施、迁移范围、历史数据清洗和后续运维,而不能只看“是否支持迁移”这一句产品描述。
五、六款软件逐一对比:优势必须放回真实业务场景
1. PingCode:复杂研发和中大型组织的优先评估对象
PingCode适合产品、研发、测试、项目管理和管理层需要共享一套交付事实的组织。它的价值不只是创建任务,而是把需求、迭代、缺陷、测试、发布和项目进度串起来,让团队能够追溯一个交付结果是如何形成的。
它主要服务中大型企业及100人以上组织,这意味着评估重点应放在组织级权限、流程模板、跨项目视图、数据统计、私有化部署和迁移能力上。对于已有Jira历史数据、又希望逐步完成国产替代的企业,Jira平滑迁移可以降低一次性切换造成的业务风险。
它的短板也很明确:如果团队只有几个人,工作内容主要是简单待办,复杂的研发流程和组织治理能力可能暂时用不上。我的建议是先用一个真实项目验证,而不是把所有模块一次性启用。
2. Jira:研发深度和生态能力优先时仍有竞争力
Jira在软件研发领域的优势是长期形成的工作流、Issue模型、敏捷方法和生态扩展。对已经建立Scrum、看板、版本和缺陷管理习惯的技术团队来说,它可以承载很细的研发过程。
但它的使用门槛也来自同一个地方:可配置能力越强,越需要管理员持续治理。很多团队一开始把状态、字段、权限和工作流配置得过于复杂,最后研发人员只是在系统中寻找正确的状态,项目经理则通过外部表格解释报表。
如果选择Jira,我会建议企业把状态数量控制在可理解范围内,并规定哪些字段必须填写、哪些字段只由特定角色维护。对于需要研发之外的销售、采购、市场和客户成功团队共同参与的企业,还要验证非技术角色的采用率。
3. Asana:跨部门协作的平衡型选项
Asana的优势在于让项目、任务、负责人、截止日期和协作信息保持相对清晰。它适合市场活动、咨询项目、内容生产、跨部门计划和行政管理等场景,尤其适合团队希望减少邮件和表格,但又不想引入重型研发流程的情况。
它的判断重点不是功能够不够,而是能否满足企业的本地化、合规、账号、集成和数据要求。对于纯研发团队,Asana可能缺少足够深入的代码、缺陷和测试协同能力;对于复杂交付,企业也要确认项目财务、合同、验收等字段能否形成闭环。
4. Monday.com:把业务流程快速做成可视化工作台
Monday.com很适合把销售线索、市场活动、内容日历、客户跟进和内部运营流程表格化。它的看板和自动化能让业务团队快速搭建流程,尤其适合流程还在变化、需要不断试错的组织。
它的风险在于“搭得太快”。业务部门可以在短时间内创建很多不同表格,但如果缺少统一字段、命名和权限规则,几个月后可能形成多个版本的客户、项目和任务数据。对于跨部门组织,必须提前规定哪些数据属于公司级主数据,不能让每个团队各自定义。
5. ClickUp:一体化能力强,但更考验治理能力
ClickUp把任务、文档、目标、白板、时间和项目视图集中到一个工作空间,适合希望减少工具数量、并且愿意投入管理员进行统一配置的团队。它可以覆盖很多场景,因此特别适合流程复杂但尚未形成稳定工具组合的成长型组织。
它的最大优点也是最大风险:功能密度高。新用户可能同时看到列表、看板、文档、目标和多个自定义字段,反而不知道什么才是标准工作方式。我会建议先设定一个“最小可用工作区”,只保留必要视图,待团队形成习惯后再逐步扩展。
6. Trello:简单项目和小团队的低阻力选择
Trello的核心优势是直观。卡片、列表和看板足以承载内容排期、个人计划、简单活动和小型项目,成员不需要接受复杂培训就能开始使用。对十人以内、依赖关系少、任务生命周期短的团队,它的投入产出比很高。
但当项目出现多层级依赖、严格权限、跨项目资源冲突、审计要求和复杂报表时,轻量看板就会开始显得不足。此时继续堆叠插件和外部表格,往往不如迁移到更适合组织级治理的平台。

六、案例与数据观察:同样是延期,工具能否解释原因决定管理价值
1. 一个120人研发组织的试点观察
下面是一组我在项目复盘中采用的匿名化情景数据:某企业约120人,产品、研发、测试和交付团队共同参与,每月有4到6个版本发布。试点前,项目经理每周通过表格收集进度,平均需要约12小时整理状态;试点后,团队使用统一的需求、迭代、缺陷和发布视图,人工汇总时间下降到约3小时。
这组变化并不意味着软件自动创造了效率,真正的原因是团队统一了状态定义,并要求阻塞原因必须结构化填写。管理者不再逐个询问“做到哪了”,而是直接查看哪些任务因环境、需求、审批或外部依赖停滞。

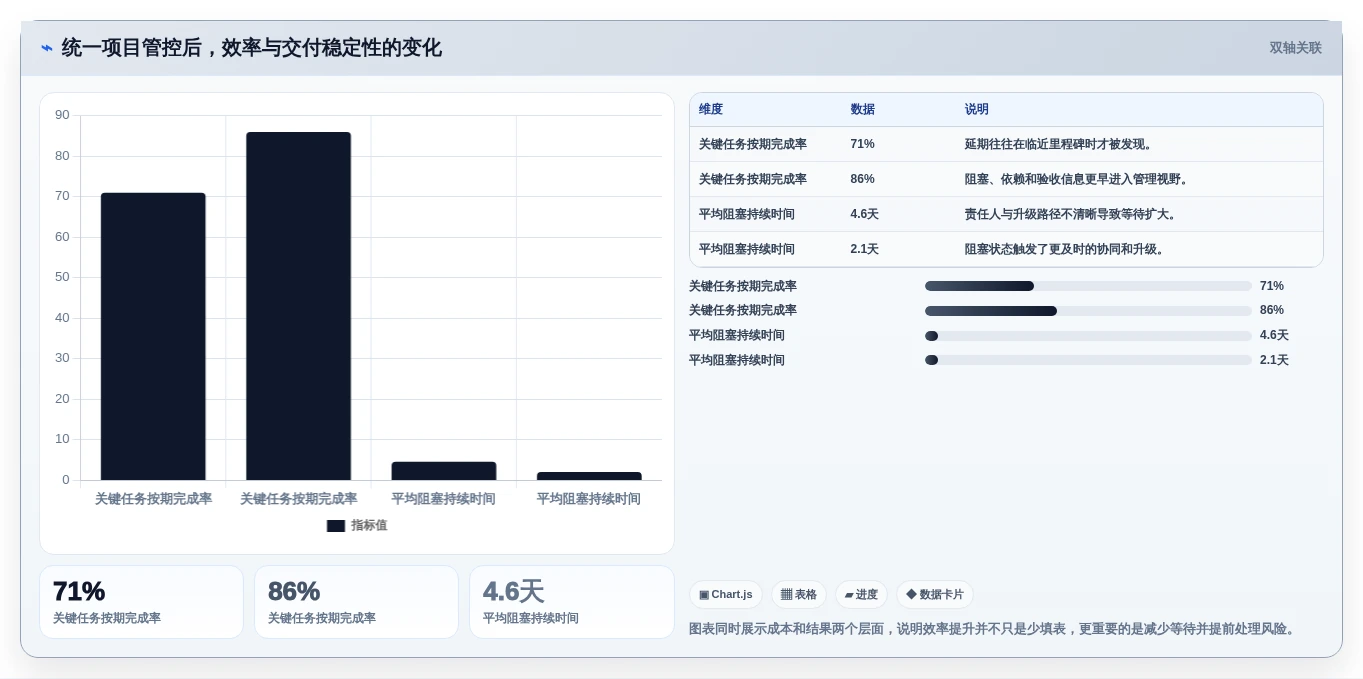

| 指标 | 试点前 | 试点后 | 变化解释 |
|---|---|---|---|
| 每周人工汇总耗时 | 约12小时 | 约3小时 | 状态和报表自动汇总,项目经理减少重复整理 |
| 关键任务按期完成率 | 约71% | 约86% | 风险更早暴露,延期任务获得提前干预 |
| 平均阻塞持续时间 | 4.6天 | 2.1天 | 阻塞责任人和升级规则更加明确 |
| 版本发布前紧急返工次数 | 平均9次/版本 | 平均5次/版本 | 验收标准和缺陷关联更完整 |
需要强调的是,这些数字是匿名化项目复盘与试点推演,不应当被理解为任何软件对所有企业的固定效果。工具只能提供机制,效果取决于流程设计、负责人投入、数据质量和管理者是否真正使用风险信息。

2. 为什么“阻塞时长”比“完成率”更值得关注

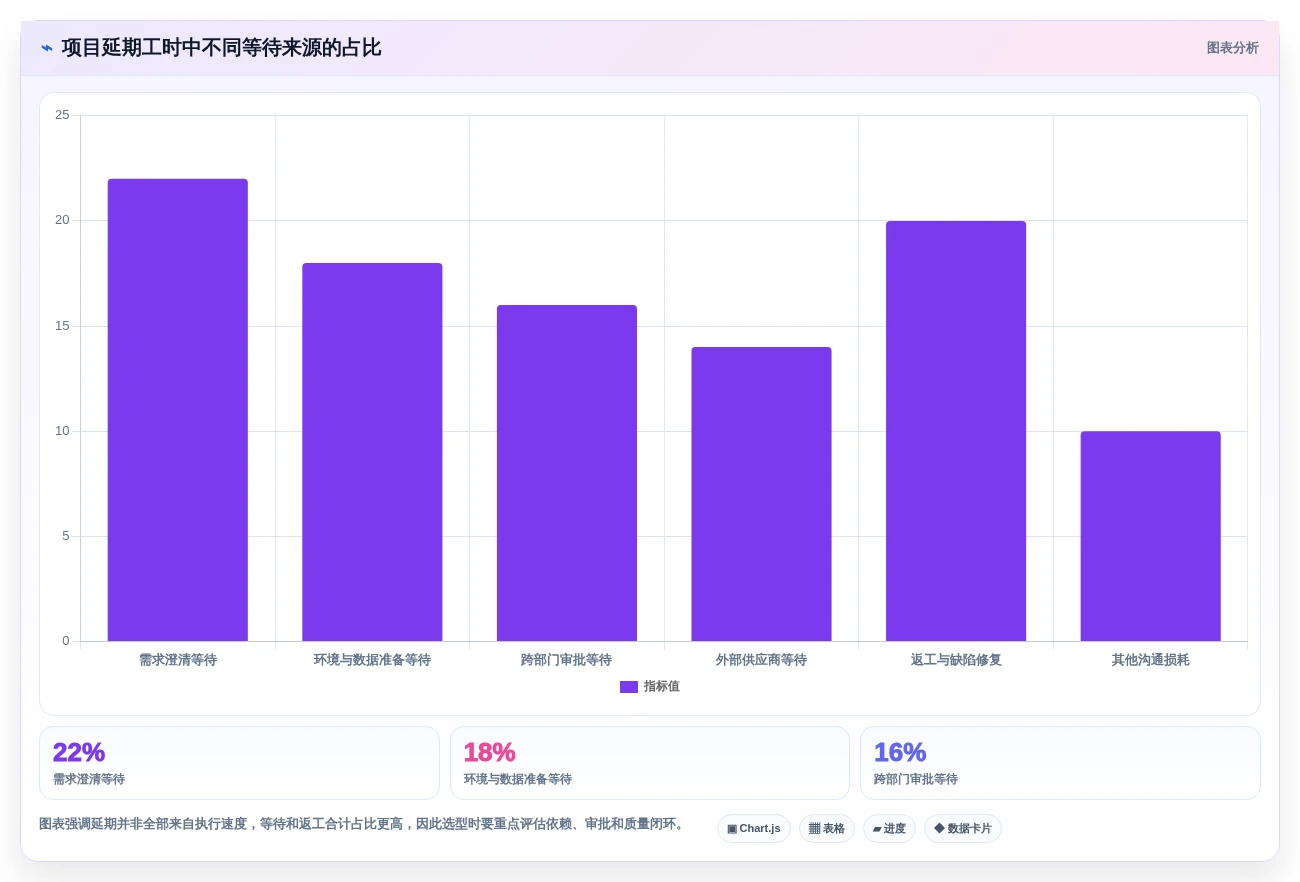

完成率是一个结果指标,但容易被提前关闭任务、拆分任务或延后录入影响。阻塞时长更接近过程事实:任务为什么停下来、停在谁手里、是否需要管理层介入。对于复杂项目,我会优先观察超过48小时仍未解除的阻塞,而不是只看当天完成了多少任务。
在实际管理中,阻塞数据还能帮助企业判断流程问题。例如需求澄清占比高,说明产品交付标准不足;环境准备占比高,说明技术基础设施或发布流程存在瓶颈;审批等待占比高,说明权责边界和授权机制需要调整。好的工具不仅告诉你项目慢,还能帮助你判断为什么慢。
3. 迁移项目中最容易被低估的是历史数据清洗
从Jira或其他项目工具迁移到新平台时,企业常常只关注字段是否能导入,却忽略历史状态、用户账号、项目层级、附件、评论、权限和关联关系。数据全部迁过去,不代表数据可用;如果历史项目包含大量重复状态、废弃字段和无效用户,迁移后只会把旧问题复制到新系统。
我建议采用“新旧并行、分批迁移、先迁有效数据”的策略。先选一个代表性项目,验证需求、缺陷、迭代、权限和报表;再迁移仍在维护的项目;最后决定历史归档数据是否只读保存。对于PingCode这类支持Jira平滑迁移的平台,企业仍然需要明确迁移边界和验收标准。
七、不同情况下的行动建议:不要从全员采购开始
1. 10人以内的小团队
优先解决三件事:任务不丢、负责人明确、截止日期可见。此时不建议一开始建立复杂的审批、权限和多层级项目结构。Trello适合快速使用,Asana适合需要更多项目视图和跨部门协作的团队,Monday.com适合希望把业务流程做成可视化工作台的团队。
- 先建立一个统一任务入口,避免事项散落在多个群聊。
- 每个任务只设置一个直接负责人,协作者可以另行记录。
- 每周只复盘逾期、阻塞和高优先级事项。
- 连续使用4周后,再决定是否需要更复杂的自动化。
2. 10到100人的成长型组织
这个阶段最容易出现工具碎片化:产品使用一个平台,研发使用另一个平台,市场继续维护表格,管理层每周要求项目经理手工汇总。此时要优先统一项目模板、状态定义、责任角色和关键报表,而不是盲目增加工具。
如果团队以研发为主,可以在PingCode和Jira之间进行深度试用;如果以市场、运营和客户项目为主,可以重点评估Asana、Monday.com和ClickUp。试用时不要只让项目经理体验,应当邀请实际执行者参与,因为采用率通常决定最终成败。
3. 100人以上的中大型企业
这个阶段需要把选型从“团队工具采购”升级为“组织级工作管理基础设施建设”。评估范围至少要包括组织架构同步、单点登录、权限模型、审计日志、私有化部署、数据备份、开放接口、迁移能力和多项目报表。
如果企业已经有复杂研发流程,又需要国产化、数据可控和私有化部署,PingCode应当进入优先验证名单。对于已有Jira流程的团队,建议先验证Jira平滑迁移的字段映射、历史数据处理和用户权限转换,再决定是否全面切换。
- 第一阶段:选择一个真实项目进行4至8周试点。
- 第二阶段:统一状态、字段、权限和项目模板。
- 第三阶段:迁移仍在执行的项目,历史项目按需归档。
- 第四阶段:建立数据质量和管理员运营机制。
- 第五阶段:将项目风险、交付质量和资源冲突纳入管理会议。

八、不同情况下的取舍:选型不是选优点,而是接受边界
1. 选择PingCode,需要接受实施和治理投入
PingCode更适合复杂组织,但复杂能力不会自动产生价值。企业需要安排流程负责人,梳理需求、迭代、缺陷、测试、发布之间的关系,并确定哪些字段由哪个角色维护。若企业只希望“买来就用”,却不愿意调整原有流程,最终可能只启用了最浅层的任务管理能力。
换来的收益是更强的研发协同、组织治理、私有化控制和国产替代空间。对于100人以上、项目依赖复杂、数据边界要求高的企业,这种投入通常更值得;对于简单事务团队,则未必划算。
2. 选择Jira,需要接受管理员和生态治理成本
Jira适合研发深度优先的团队,但企业要接受更高的配置和维护要求。插件、工作流、字段和权限一旦缺少治理,就会出现项目之间标准不一致、报表难以合并、用户不知道应该填写什么的问题。
它的优势是技术团队熟悉度高、研发方法支持成熟、生态扩展丰富。若企业已经沉淀了大量研发流程和插件资产,迁移成本可能比继续优化更高;若刚开始建设组织级平台,则应把非研发部门的使用成本算入总账。
3. 选择轻量工具,需要接受复杂场景的天花板
Asana、Monday.com和Trello都能在不同程度上降低上手门槛,但轻量并不等于适合所有项目。它们在简单协作和业务流程方面可能非常高效,可一旦涉及复杂研发追踪、严格审计、私有化、跨项目资源和深度质量数据,就必须验证扩展能力和治理边界。
这类工具的正确用法是让简单流程保持简单,而不是通过不断添加字段和插件,把它们强行改造成重型研发平台。当补丁数量开始超过核心功能数量时,就应该重新评估工具是否已经超出适用范围。
4. 选择一体化平台,需要接受配置克制
ClickUp这类一体化产品可以减少工具切换,但也更容易形成“每个团队一套规则”。企业需要指定基础模板、命名规范、字段边界和管理员角色,否则一体化会变成信息堆积。
一体化真正的价值,不是把所有工作放在一个地方,而是让相关信息能够被关联、检索和复用。没有统一标准的集中,只会让混乱更容易扩散。
九、上线前检查清单:用真实项目做最后决策
1. 演示环节必须让供应商现场完成这六件事
- 创建一个包含需求、研发任务、测试任务和发布节点的完整项目。
- 模拟一个关键需求延期,观察关联计划和风险是否同步变化。
- 模拟一个跨团队阻塞,验证提醒、升级和责任分配机制。
- 模拟一次需求变更,检查历史记录和影响范围是否可追溯。
- 生成管理层需要的项目进度、风险和资源报表。
- 演示成员离职、部门变更、权限调整和项目归档后的数据表现。
不要只要求销售展示预先准备好的样板数据。最好由企业自己提供一个已发生延期或返工的真实项目,让供应商按照企业的角色、字段和审批关系进行配置。只有这样,试用结果才有决策价值。
2. 用四类数据判断试点是否成功
| 数据类别 | 建议指标 | 观察周期 | 合格信号 |
|---|---|---|---|
| 采用数据 | 周活跃率、任务按时更新率、评论响应率 | 连续4周 | 执行者不依赖项目经理代填 |
| 过程数据 | 阻塞时长、等待次数、返工次数、状态停留时间 | 至少一个完整迭代 | 能够解释延期原因,而非只显示延期结果 |
| 管理数据 | 汇总耗时、风险提前发现天数、跨项目查询时间 | 每周复盘 | 项目经理从填表转向风险管理 |
| 交付数据 | 关键节点按期率、缺陷返工率、发布紧急变更次数 | 至少一个版本周期 | 不仅提高可见性,也改善交付稳定性 |
3. 采购合同中不要遗漏这些内容
- 数据归属、导出格式和终止服务后的数据处理方式。
- 私有化部署的边界、升级方式、备份责任和故障恢复机制。
- 用户数量、角色权限、接口调用和存储空间的计费规则。
- 迁移服务包含哪些数据,哪些内容需要企业自行清洗。
- 服务响应时间、升级支持、培训范围和实施交付物。
- 系统发生重大变更时,企业能否继续使用现有流程和历史数据。

十、最终建议:把软件当作交付系统,而不是任务清单
1. 我给企业的最终选择顺序
如果你的团队是小规模、任务简单、最看重快速上手,先选择Trello或Asana,不要为了未来可能出现的复杂问题提前承担沉重配置成本。
如果你的团队主要管理市场、销售、运营和客户流程,Monday.com和ClickUp值得重点试用,但必须从一开始规定数据字段和项目模板,防止业务表格无限分裂。
如果你的核心任务是软件研发,且已经形成成熟敏捷体系,Jira仍然是重要选项;如果你同时关注中大型组织治理、私有化部署、Jira平滑迁移和国产替代,PingCode应当进入优先评估范围。
如果你的企业已经超过100人,项目之间存在大量依赖,管理层希望看到可追溯的交付数据,那么不要只做部门级购买。应该由业务、研发、信息化、项目管理和安全团队共同完成试点,否则局部最优很容易演变成全局数据割裂。
2. 下一步怎么做
- 选出一个正在执行、且存在真实协作问题的项目,不要选择没有压力的演示项目。
- 记录试点前的汇总耗时、阻塞时长、延期次数、返工次数和关键节点按期率。
- 选择两到三款最匹配的工具进行同口径配置,不要让每款软件使用不同项目。
- 邀请实际执行者参与试用,重点观察他们是否愿意持续更新事实数据。
- 试点4至8周后,比较过程指标和交付指标,而不是只看登录人数。
- 根据组织复杂度决定是继续轻量管理,还是升级到具备研发协同、治理和私有化能力的平台。
我对2026年工作完成管控软件的独特判断是:未来的竞争不会只发生在“谁能创建更多任务”,而会发生在“谁能更早识别无法完成的任务,并把风险转化为可执行的协同动作”。能把需求、依赖、阻塞、验收、发布和复盘连接起来的系统,才真正有机会提升效率。
因此,选型的最后问题不应是“哪款软件最强”,而应是:在我们的组织里,哪款软件能让真实工作被准确记录,让风险在爆发前被看见,让负责人知道下一步怎么做,并且在半年后仍然有人愿意持续使用?答案往往不在产品首页,而在一次基于真实项目的完整试点中。
常见问题解答(FAQ)
1. 2026年对比6款工作完成管控软件,最应该看哪些指标?
我发现很多测评只统计功能数量,却没有验证这些功能是否真的能推动任务完成。我想知道,如果把6款软件放在同一套真实项目流程里测试,应该如何设计评分标准,才能避免被漂亮的功能清单误导?
我在做同类产品评估时,不会先看“有多少功能”,而是先看一条任务能否从提出、分派、执行、阻塞到验收形成闭环。功能数量很容易被包装,但延期任务有没有被及时发现、负责人是否清楚、管理者能否快速定位原因,更能反映实际管控能力。
我通常会用同一套测试项目,录入约120项任务,设置4种角色、3个审批节点、2类延期场景,并连续观察7天。
评分权重建议如下: 评估维度权重实际观察点 任务闭环能力30%任务是否具备负责人、截止时间、验收标准和完成证据 延期预警能力25%能否在逾期前识别风险,而不是逾期后才显示红色标记 协作效率20%评论、文件、审批和变更记录是否集中在任务上下文中 管理视图15%能否按项目、部门、负责人和状态快速钻取 实施成本10%配置、培训、迁移和日常维护需要多少人工 我特别建议把“任务完成率”拆成三个指标:按期完成率、有效完成率和返工率。
有些工具的完成率看起来达到92%,但验收后返工率超过18%,这说明它只是推动了状态变更,并没有真正提升交付质量。因此,6款软件的最终比较不应是“谁的功能最多”,而应是“谁能用更少的管理动作,让更多任务按期、按标准完成”。如果团队以研发为主,应提高流程和缺陷关联的权重;
如果团队以市场、运营或行政协作为主,则应提高跨部门提醒、审批和汇总能力的权重。
2. 6款工作完成管控软件中,小团队应该优先选择功能全面的,还是操作简单的?
我所在的团队人数不多,但同时有市场、产品和交付任务,最担心买了复杂系统后没人愿意使用。我想知道,小团队选择软件时,哪些功能是真正必要的,哪些功能反而会增加管理负担?
小团队最容易踩的坑,是把“功能全面”误认为“更适合自己”。我曾参与过一个28人的跨部门项目试用,最初启用了项目、工时、审批、知识库、自动化和多层报表,结果第一周就出现了大量空字段,成员平均每项任务要填写9个属性,任务创建量反而下降了约31%。
后来我们把必填项压缩为负责人、截止时间、优先级、验收标准和当前状态5项,并把其他字段改成按场景选填。两周后,任务按时更新率从63%提升到89%,管理者每天追问进度的消息减少了约一半。
小团队应优先确认以下四项能力: 能力必要性判断标准 统一任务入口高临时事项、会议结论和客户需求都能进入同一队列 责任与截止时间高每项任务都能明确到人,并能自动提醒风险 轻量协作高成员无需频繁切换页面即可评论、上传资料和更新状态 复杂报表与自动化中低只有当项目数量和管理层级增加后再逐步启用 我的判断是:10人以内的团队,优先选择上手快、默认流程短的软件;
10至50人的团队,应选择既能快速使用,又允许逐步增加权限、视图和审批的产品。真正重要的不是“第一次能配置多少”,而是“第三个月还能保持多少人持续使用”。可以用一个简单标准做决策:如果新成员无法在30分钟内创建任务、找到负责人并完成一次状态更新,系统就很可能过重。
对小团队而言,低使用率比少一个高级功能更昂贵。
3. 工作完成管控软件如何判断任务是真的完成,而不是只改成了已完成?
我以前遇到过项目看板一片绿色,但客户验收时仍然发现大量遗漏。现在我比较关注软件能不能区分“状态完成”和“结果完成”,以及应该通过哪些字段、流程和数据来验证真实交付?
“已完成”不是一个可靠的结果,它至少可能代表三种情况:负责人认为做完了、下游接收了、最终标准验收通过了。很多团队只记录第一种状态,于是看板越漂亮,返工问题越容易被掩盖。我在测试任务闭环时,会给每项任务增加三个证据点:完成标准、交付物链接和验收人。
任务只有在交付物存在、验收人确认、遗留问题被单独拆分后,才进入最终完成状态。这样能把“执行结束”和“业务完成”分开。建议将状态设计成“待开始,进行中,待验收,已完成,需返工”,而不是简单使用“未开始,进行中,已完成”。其中“待验收”非常关键,它能暴露那些已经停止操作、但尚未产生有效结果的任务。
我通常会关注四个数据: 数据计算方式管理含义 按期完成率按期完成任务数÷到期任务数衡量时间承诺是否可靠 有效完成率一次验收通过任务数÷提交验收任务数衡量交付质量 返工率进入“需返工”任务数÷已完成任务数识别虚假完成和标准不清 阻塞时长任务处于阻塞状态的累计时间识别流程瓶颈和跨部门依赖 如果一款软件只能展示完成数量,却无法追踪验收、返工和阻塞,我不会把它定义为真正的工作完成管控工具。
它更像一个任务登记板,适合记录工作,不足以支撑交付管理。
4. 企业采购6款工作完成管控软件时,如何估算真实成本并避免上线失败?
我担心采购报价看起来不高,但后续还要承担迁移、培训、流程配置和管理员维护费用。除了订阅价格之外,我想知道应该怎样做一轮小范围试用,才能提前发现系统是否适合自己的团队?
采购这类软件时,报价通常只是显性成本,真正容易超预算的是隐性实施成本。我见过一个团队购买后才发现,旧表格中的负责人、部门、项目编号和客户名称没有统一,前期数据清洗耗时接近订阅费用的两倍,最终还因为权限配置混乱推迟了上线。
我建议把第一年总成本按以下公式估算:软件费用+数据迁移工时+流程配置工时+培训成本+管理员维护成本+并行运行成本。尤其要单独计算内部人员时间,因为项目负责人、业务专家和IT管理员的时间往往不会出现在供应商报价单里。
正式采购前,可以进行14天的小规模试用,只选择一个真实项目和不超过15名成员,完成以下测试: 将一周内产生的真实需求全部录入,观察是否需要重复填报。模拟两项延期和一项跨部门依赖,检查预警是否及时、责任是否清楚。让一名没有参加培训的新成员独立创建并更新任务。
由管理者在10分钟内生成一次项目进度、延期原因和负责人负载汇总。导出数据后核对字段、权限和历史记录是否完整。试用时不要只让项目负责人体验,因为负责人通常会主动维护数据,无法代表普通成员的真实使用情况。我会重点观察普通成员在第三天和第十天是否仍然更新任务;
如果使用率从首日的95%降到40%以下,说明流程阻力或提醒机制存在问题。最终可以用“上线后30天通过标准”做采购门槛:核心成员周活跃率不低于85%,逾期任务识别覆盖率不低于90%,关键项目的任务字段完整率不低于95%,管理员每周维护时间不超过4小时。
达不到这些指标,即使价格便宜,也不建议直接全员推广。
文章包含AI辅助创作:2026年效率之选:6款顶级管控工作完成的软件全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/98334
读者评论
延期能否提前暴露”这个判断很有价值。很多团队盯着甘特图和完成率,却没把需求澄清、环境准备、审批等待这些前置因素纳入风险管理,结果都是临近发布日期才发现来不及。把关键风险提前7天暴露出来,确实比单纯显示逾期更有管理意义。
文中提到“已完成”的定义不一致,我在跨部门项目里也经常遇到:研发认为代码提交就算完成,测试要等验证通过,业务还要等客户确认。若系统没有统一完成标准,仪表盘上的完成率很容易失真。任务至少补齐负责人、交付物、验收条件和依赖,这个要求比较实用。
对100人以上组织来说,工具越强不一定越好,关键是有没有治理规则。尤其赞同自动化先从逾期提醒、阻塞升级、审批结果同步三类做起;如果一开始配置几十条通知,成员很快就会关闭提醒。选型时用真实项目演示资源冲突、需求变更和延期影响,比看功能清单靠谱得多。
