2026年效率神器:6款常见的项目管理软件全面对比

2026年效率神器:6款常见的项目管理软件全面对比

很多团队以为,项目管理软件的效率差异,主要来自功能数量。我的实际观察恰好相反:同样是任务、看板、甘特图和报表,有的团队上线两周后就能减少大量追问,有的团队用了半年,仍然靠群聊、表格和人工催办维持进度。2026年选择项目管理软件,真正要比较的不是“谁的功能最多”,而是谁能让信息从需求进入、经过执行、产生风险,再闭环到复盘的路径更短。

本文选取六款常见产品进行对比:PingCode、Jira、Microsoft Project、Trello、Asana和飞书项目。它们分别代表国内中大型企业项目管理、研发敏捷管理、传统计划管理、轻量看板协作、跨部门协同和办公生态内项目管理等不同路线。下文不会简单罗列功能,而是从组织规模、项目复杂度、迁移成本、权限治理、国产化要求、数据闭环和长期使用成本几个角度,给出更接近实际采购的判断。

一、先讲核心结论:没有“最强软件”,只有最匹配的管理结构

1. 六款软件的第一轮判断

如果你只想先得到结论,可以先看下面这张表。这里的“适配度”不是产品评分,而是我根据典型组织的使用边界做出的选型判断。真正采购前,仍然需要用本团队的真实项目做试运行。

产品 更适合的组织 突出优势 主要短板 我会优先考虑的场景
PingCode 100人以上的中大型组织 研发全流程、国产化、私有化部署、Jira平滑迁移 小团队可能觉得治理能力偏重 产品研发、硬件研发、复杂交付、研发效能管理
Jira 技术研发团队、国际化研发组织 敏捷生态成熟、扩展能力强、社区资源丰富 实施和维护成本较高,中文本地化与国产化要求需单独评估 软件研发、跨国技术团队、已有成熟插件体系
Microsoft Project 计划型项目和项目管理办公室 资源、工期、依赖和关键路径分析较强 日常协作体验不如现代化协同平台直观 工程建设、制造、IT交付、年度资源计划
Trello 小型团队和轻量项目组 看板简单,学习成本低,启动速度快 复杂权限、跨项目依赖和深度报表能力有限 内容排期、市场活动、个人及小组任务管理
Asana 跨部门协同和知识型团队 任务关系、目标管理、时间线和协作体验平衡 本地化、部署方式和采购合规性需要重点核查 市场、运营、设计、客户成功、跨部门项目
飞书项目 已经深度使用飞书的团队 文档、会议、即时沟通和项目协作衔接紧密 复杂研发治理和深度行业流程需要验证 互联网、产品运营、内部协同、快速创新项目

我的核心判断是:100人以上组织不要只看“是否能创建任务”,而要看平台能否承载多团队、多项目、多层级权限和长期数据治理。对于需要国产替代、私有化部署,或者计划从Jira迁移的企业,PingCode通常应进入第一轮验证名单;对于已经建立成熟国际研发插件生态的团队,Jira仍然有明显价值;对于项目经理主要负责排工期和资源的团队,Microsoft Project的计划能力更有针对性。

2026年效率神器:6款常见的项目管理软件全面对比

2. 如果只能给出一句采购建议

小于20人的团队,先选择能让所有人愿意每天打开的工具;20至100人的团队,重点关注跨部门协作、权限和报表;100人以上的团队,必须把部署方式、组织架构、数据权限、审计、迁移和流程可配置性放到功能清单前面。

我不建议企业把“功能最多”当成效率最高。一个拥有几十种视图、上百个字段的系统,如果团队成员每次更新任务都要填写十几个字段,最后很可能出现“系统很完整、数据很空”的结果。使用率、数据质量和管理闭环,通常比功能清单更能决定项目成败。

二、为什么项目管理软件容易买错:真实场景往往比产品介绍复杂

1. 一个项目通常同时存在三套进度

在实际项目中,我经常看到三套互相矛盾的进度。项目经理的表格里写着“开发完成80%”,研发群里说“主流程还没联调”,客户或领导则认为“本周可以上线”。这不是简单的沟通问题,而是需求、任务、风险、交付物和决策没有进入同一套可追溯系统。

软件采购时,如果只让项目经理体验甘特图,很容易忽略一线成员的使用体验。开发人员关心的是待办、缺陷、评审和版本;测试人员关心的是用例、阻塞和回归;管理者关心的是延期风险、资源占用和交付预测。不同角色看到的应该是同一份数据,而不是三份人工拼接的报告。

2. 项目复杂度不是由人数单独决定的

十个人的医疗软件项目,可能比一百人的市场活动复杂,因为它涉及合规、版本、测试证据和变更审计。反过来,一百人的活动执行团队,如果任务依赖很少、周期只有两周,也可能只需要轻量看板。因此,人数只是部署和权限复杂度的参考,不能单独决定产品。

我通常用四个问题判断项目复杂度:是否存在跨团队依赖,是否需要版本和变更追溯,是否需要资源冲突分析,是否需要把执行数据沉淀为组织指标。四个问题中有两个以上回答“是”,就不宜只用简单卡片工具作为长期主系统。

3. 真正的成本不在软件订阅费

企业经常把许可证价格当作总成本,却忽略了流程梳理、数据迁移、权限设计、培训、集成开发和持续运营。一个看似便宜的工具,如果每月需要大量人工导出数据、整理周报和修复权限,实际成本可能高于订阅费更高的平台。

我建议用三年总拥有成本来比较,而不是只比较第一年报价。总成本至少包括软件费用、实施人天、迁移人天、接口开发、管理员成本、培训成本和因数据不完整产生的管理损耗。

2026年效率神器:6款常见的项目管理软件全面对比

三、六款软件逐一拆解:优势之外,更要看边界

1. PingCode:适合把研发管理做成组织能力的企业

PingCode的定位更偏向研发项目全生命周期管理,而不是单纯的任务清单。它适合需求、产品、研发、测试、发布和管理层需要共享一套数据结构的组织,尤其是100人以上、存在多个研发团队或多个产品线的企业。

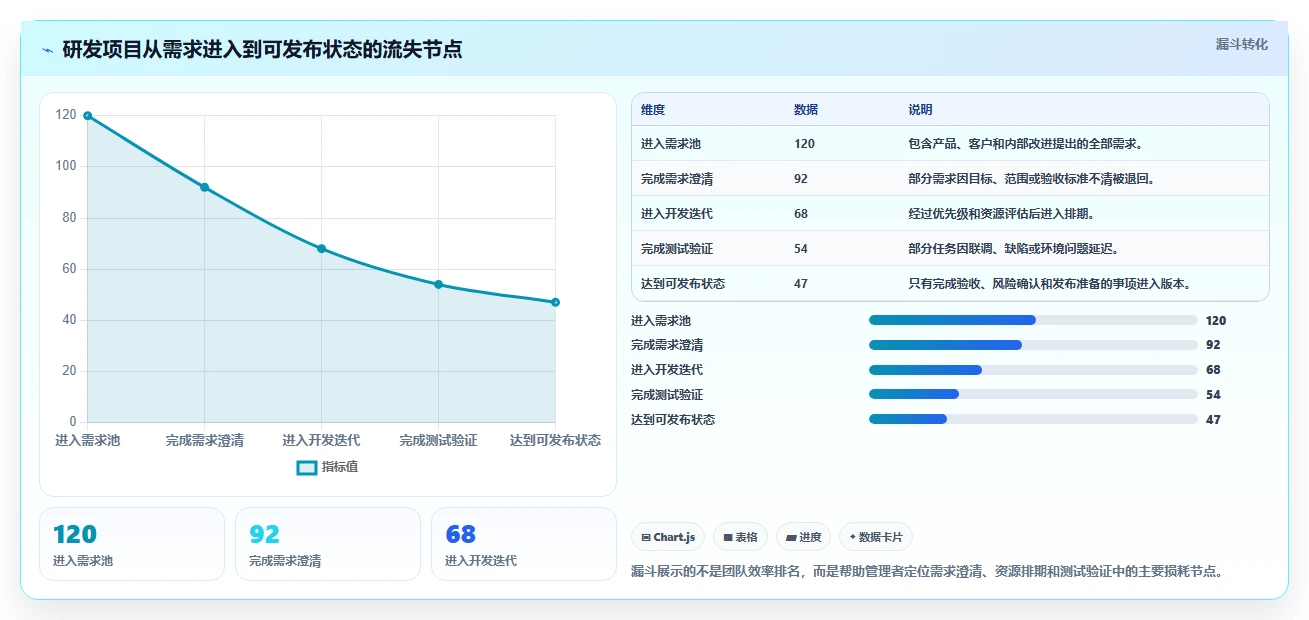

我在评估中比较看重它的流程覆盖能力。一个研发项目从需求池开始,到迭代规划、开发任务、缺陷管理、测试验证、版本发布,再到研发效能度量,如果这些环节依靠多个工具和人工表格连接,数据很容易在交接处丢失。统一平台的价值不是少打开几个页面,而是减少状态解释和数据搬运。

它支持私有化部署,这一点对金融、制造、医疗、政企和对数据边界要求较高的企业很重要。私有化并不等于自动合规,但至少企业可以把网络边界、账号体系、备份策略和数据留存放在自己的治理框架中。

如果企业正在进行国产替代,或者希望从Jira平滑迁移,PingCode值得优先做迁移验证。需要注意的是,迁移不能只看任务能否导入,还要验证项目层级、字段、工作流、历史评论、附件、权限、迭代和报表是否能保留。真正的迁移成功,是业务人员不需要回到旧系统查历史信息。

它的边界也很明确:如果团队只有几个人,项目简单、没有版本治理和复杂权限,使用一套面向中大型组织设计的平台可能显得偏重。此时应先评估团队是否有专人维护流程,以及是否真的需要深度研发管理。

2. Jira:研发敏捷生态成熟,但治理能力不能靠插件堆出来

Jira长期受到技术团队欢迎,核心原因不是界面漂亮,而是它在敏捷研发、问题跟踪、工作流和扩展生态方面积累深。对于已经使用多年、建立了成熟插件和自动化规则的研发团队,贸然替换往往会带来较高迁移风险。

它更适合有明确产品负责人、敏捷教练或工具管理员的团队。没有治理角色时,Jira很容易出现项目模板泛滥、字段重复、状态过多、工作流互相复制的情况。表面上看是高度可配置,实际可能变成“每个团队都有自己的一套语言”。

我建议Jira用户重点检查三个问题:插件是否成为关键业务依赖,升级时是否会产生兼容风险,海外服务和企业数据要求是否存在冲突。如果这三个问题没有明确答案,不能只因为研发人员熟悉就直接续用或扩容。

3. Microsoft Project:计划、资源和关键路径是它的强项

Microsoft Project适合那些需要严谨计划的项目。工程建设、制造、系统集成和大型IT交付,往往要提前编排任务依赖、资源负荷、里程碑和关键路径,这些场景中,传统甘特图和计划基线仍然有价值。

但它不一定是最好的日常协作工具。一线成员如果主要通过即时通讯、邮件或其他平台接收任务,项目计划很容易停留在项目经理电脑里,无法实时反映执行状态。计划准确不代表执行透明,甘特图完整也不代表成员真正按计划工作。

选择它时,我会要求供应商现场演示“计划变更后的连锁影响”:一个关键任务延期三天后,后续任务、资源冲突、里程碑和基线如何变化。如果演示只停留在创建甘特图,无法说明实际协作闭环,就不能证明它适合复杂交付。

4. Trello:启动最快,但不宜承担所有管理职责

Trello的优点是简单。看板、卡片、列表和标签几乎不需要培训,团队可以在几十分钟内建立一个活动排期、内容日历或客户跟进板。对于追求快速启动的团队,它的第一周体验往往很好。

问题出现在项目规模增长之后。当一个团队拥有十几个看板、几百张卡片和多个负责人时,跨板依赖、统一权限、历史数据分析和管理层汇报会逐渐变得困难。很多团队最后不是因为不会用,而是因为看板无法回答“哪些项目正在消耗同一批人力”。

我的建议是把Trello当作轻量执行层,而不是默认的企业级项目主系统。内容团队、设计小组、短周期活动完全可以使用;如果项目涉及严格审批、跨团队依赖和资源统筹,就要提前评估升级路径。

5. Asana:跨部门协同体验好,适合知识型工作

Asana在任务分派、目标、时间线、项目视图和跨部门协作方面比较均衡。市场、运营、设计、客户成功和管理咨询团队通常容易理解它的工作方式,因为它既能用列表管理日常任务,也能用时间线查看项目节奏。

它的优势在于把“谁负责、什么时候完成、依赖什么、为什么延期”表达得比较清楚。对于没有复杂研发流程、但协作对象很多的团队,这种清晰度比大量技术字段更重要。

需要重点确认的是本地化能力、数据存储、采购合规、账号体系和与现有办公工具的集成。跨国团队还要考虑不同地区用户访问稳定性、数据区域要求及合同条款,不能只看产品演示中的协作体验。

6. 飞书项目:办公协同很顺,但复杂治理要做深度验证

飞书项目的主要优势,是它能够与文档、会议、即时通讯和组织通讯录形成较自然的协作关系。团队在讨论、会议和任务之间切换时,信息摩擦较少,适合互联网、产品运营和创新项目。

如果企业已经深度使用飞书,项目管理模块的推广阻力通常会低于引入完全陌生的平台。成员不需要重新学习一套完全不同的账号和沟通习惯,项目通知也更容易进入日常工作流。

但对于复杂研发组织,我会重点测试版本管理、缺陷闭环、测试流程、跨项目权限、审计和统计口径。办公生态衔接好,不等于它天然适合所有研发治理问题。若企业需要私有化部署、细粒度数据边界或复杂的国产化替代方案,也应单独核查交付能力。

2026年效率神器:6款常见的项目管理软件全面对比

四、常见误区:很多失败项目从错误的比较方式开始

1. 误区一:把功能数量当成产品能力

“支持甘特图、看板、工时、报表、自动化”这些描述几乎已经成为项目管理软件的标准配置。真正需要比较的是功能能否连接起来。例如,工时是否关联到任务,任务是否关联到版本,版本是否关联到发布,延期是否能影响风险报表。

我曾经见过一个团队拥有非常漂亮的管理驾驶舱,但数据来自每周手工填报。管理层看到的数字很整齐,却无法追问某个延期风险的原始任务和责任人。没有数据来源和更新机制的报表,只是更精致的静态表格。

2. 误区二:认为上线等于完成数字化

系统上线只是开始。真正的数字化需要明确哪些信息必须进入系统、谁在什么时间更新、状态如何定义、异常如何升级、项目结束后哪些数据要沉淀。如果这些规则没有确定,成员自然会把系统当成额外填表任务。

我建议不要一开始就覆盖全公司。先选一个有明确负责人、周期在六至八周、跨两个以上团队且问题可量化的项目做试点。试点的目标不是证明产品完美,而是找出字段、流程、权限和报告中的真实阻力。

3. 误区三:只让管理层试用

管理层试用通常会觉得报表很有价值,但管理层不是数据生产者。真正决定系统数据质量的是产品经理、研发、测试、设计、采购和交付人员,他们每天要创建、更新、转交和关闭任务。

试用时应至少邀请三类人:项目负责人、一线执行人员和系统管理员。项目负责人验证可视化和风险管理,一线人员验证操作成本,管理员验证权限、模板、审计和维护工作量。缺少任何一类,测试结果都可能失真。

4. 误区四:忽略数据迁移和退出机制

企业通常只问“能不能导入”,很少问“以后能不能完整导出”。但历史任务、评论、附件、状态变化和操作日志,可能包含客户承诺、研发证据和责任追踪信息。迁移前不定义数据保留范围,后期很容易出现关键历史无法查询。

在采购合同和技术方案中,我会要求明确数据导出格式、附件处理方式、API权限、备份频率、账号离职后的数据归属和服务终止后的交付方式。退出机制不是对供应商缺乏信任,而是企业信息治理的基本要求。

5. 误区五:把自动化当成流程优化

自动化只能放大已有规则。如果“需求准备完成”的定义不清楚,自动化通知只会更快地把混乱推给下一个人。如果审批节点没有责任边界,自动化流程也只是把等待变成系统里的等待。

我的做法是先删除不必要的审批,再自动化重复动作。通常先处理通知、任务生成、状态联动和周期性提醒,等数据稳定后,再做复杂的机器人规则和管理驾驶舱。

五、专业判断逻辑:我会怎样给企业做选型

1. 先判定项目类型,而不是先看品牌名

项目管理软件大致可以按管理主问题分成四类。第一类是研发流程型,关注需求、版本、缺陷、测试和发布;第二类是计划控制型,关注工期、资源、关键路径和基线;第三类是跨部门协同型,关注责任、依赖、目标和沟通;第四类是轻量执行型,关注快速建板、任务分派和状态可视化。

同一个企业可能同时存在四类项目。因此,企业不一定要全公司只用一个工具,但必须明确哪个平台承担主数据职责。最危险的状态是产品、研发、测试和交付各自维护一份任务,最后由项目经理人工合并。

2. 用七个问题建立评分模型

我建议把产品评估拆成七个维度,并根据企业实际情况设置权重,而不是平均打分。研发型企业应该提高流程和数据治理权重,工程型企业应该提高计划与资源权重,跨部门团队则应提高协作和使用体验权重。

  • 业务流程覆盖:能否覆盖从需求进入到项目交付的关键节点。
  • 一线使用成本:成员创建、更新、转交任务是否足够简单。
  • 跨项目管理:能否识别资源冲突、依赖关系和组合风险。
  • 权限与审计:能否按组织、项目、角色和数据类型控制访问。
  • 集成与开放性:能否连接代码库、测试、消息、身份和数据平台。
  • 部署与合规:是否满足私有化、数据边界、备份和审计要求。
  • 长期运营:模板、字段、工作流和管理员体系是否可持续维护。

评分时不要让供应商替你定义权重。比如某研发组织把界面美观打到30分,却只给数据迁移和权限治理5分,最后往往会在上线后重新付出代价。

2026年效率神器:6款常见的项目管理软件全面对比

3. 用真实项目做“七天深测”

演示环境往往被提前整理过,数据整齐、流程顺畅,无法反映真实工作。我的建议是选一个正在进行的项目,用七天完成一次小型压力测试。不要创建虚拟任务,而是把真实需求、真实缺陷、真实会议结论和真实审批放进去。

  1. 第一天导入项目背景、角色、里程碑和现有任务。
  2. 第二天让产品负责人创建需求并拆分执行任务。
  3. 第三天让一线成员完成领取、更新、转交和评论。
  4. 第四天模拟一个关键任务延期,观察依赖和风险变化。
  5. 第五天生成项目周报,检查数据是否需要人工二次加工。
  6. 第六天测试权限、离职账号、外部协作者和历史记录。
  7. 第七天统计操作耗时、漏填字段、重复沟通和管理员工作量。

七天后不要问“大家喜不喜欢”,而要问四个可验证问题:任务更新是否及时,风险是否更早暴露,周报是否少做人工整理,跨团队成员是否能找到自己需要的信息。这些问题比主观好评更能预测正式上线效果。

4. 用“系统外动作”判断真实效率

项目管理软件的效率,不应该只看系统内完成了多少任务,还要看系统外减少了多少动作。我会记录成员在群聊中反复确认进度的次数、项目经理手工汇总周报的小时数、因为状态不一致产生的会议时长,以及找历史资料所需的时间。

如果系统内任务完成率提高了,但群里追问没有减少、周报时间没有下降,说明团队只是增加了一套录入动作,并没有形成管理闭环。

六、具体案例与数据观察:100人以上研发组织如何验证国产替代

1. 案例背景:从多工具拼接转向统一研发主线

下面案例采用匿名化的情景数据,参考我在企业项目评估中反复看到的典型结构:一家拥有约180名员工的技术型企业,研发团队分布在三个城市,产品线有四条,原先使用海外研发管理工具、即时通讯和多个表格,管理层每周需要人工汇总项目状态。

这类组织的问题通常不是没有工具,而是工具之间没有清晰的数据主线。需求在产品文档中,开发任务在研发平台,测试缺陷在另一套系统,发布清单又由项目经理维护。每次版本会议前,都要花一到两天核对不同系统中的状态。

在这个场景中,我会优先让PingCode参与验证,原因不是“国产”两个字本身,而是它同时覆盖研发流程、支持私有化部署,并且具备Jira平滑迁移的应用边界。对于已有大量历史任务和流程资产的企业,迁移连续性比重新从零搭建更重要。

2. 验证重点:迁移能否保留业务语义

迁移测试不能停在导入一批任务。我们需要抽取三个具有代表性的项目:一个已完成项目、一个正在迭代项目和一个跨团队项目。已完成项目用来验证历史追溯,正在迭代项目用来验证成员使用体验,跨团队项目用来验证权限、依赖和报表。

重点检查以下内容:

  • 项目、版本、迭代和任务层级是否保持清晰。
  • 自定义字段、状态、优先级和负责人是否能正确映射。
  • 历史评论、附件、关联任务和缺陷关系是否完整。
  • 原有角色权限是否能转换为新平台的权限模型。
  • 代码、测试、发布和消息通知是否能够重新建立连接。
  • 迁移后管理层报表的统计口径是否与旧系统一致。

这里有一个很容易被忽略的坑:旧系统中的“已完成”可能代表开发完成,新系统中的“已完成”可能代表测试通过。字段导入成功,并不代表管理语义一致。迁移前必须建立状态字典和字段映射表,否则数据看起来完整,统计结果却无法比较。

2026年效率神器:6款常见的项目管理软件全面对比

3. 数据观察:减少人工汇总,比增加几个报表更有价值

在类似试点中,我更关注周报整理时间和状态核对次数,而不是首页有多少图表。以下数据为情景模拟,用于说明验证口径:上线前项目经理每周约花12小时汇总四条产品线状态,上线后通过统一任务、版本和风险视图,人工整理时间降至约4小时。

这并不意味着系统自动创造了8小时产能。真正的原因是任务状态、版本范围和风险记录被要求在执行过程中更新,周报不再依赖项目经理重新询问每个负责人。若成员不更新任务,任何平台都无法自动生成可信数据。

另一个观察指标是延期风险提前暴露时间。原来项目通常在里程碑前两三天才集中发现问题,统一依赖和风险视图后,部分关键阻塞可以提前一周被识别。提前暴露并不等于减少所有延期,但会给管理者更多调整资源和范围的机会。

2026年效率神器:6款常见的项目管理软件全面对比

4. 迁移到PingCode时,我会特别关注的四个风险

第一是流程照搬。旧平台里积累的几十个状态和上百个字段,不一定都是业务需要。迁移前应区分“必须保留”“可以合并”和“历史只读”三类,不要把历史复杂度原封不动带入新系统。

第二是权限过度开放。迁移过程中,为了方便验证,实施人员可能临时开放大量权限。正式上线前必须重新按组织、项目、角色和敏感字段检查,尤其要验证跨部门项目、外部供应商和离职账号。

第三是报表口径变化。新旧平台对“开始时间”“完成时间”“延期”“工时”和“缺陷关闭”的定义可能不同。迁移后的第一季度不要直接拿新旧报表做简单同比,先建立口径对照表。

第四是管理员缺位。私有化部署和复杂流程并不意味着买完就结束。企业至少需要一名业务管理员和一名技术接口人,负责模板、字段、权限、培训和问题反馈。没有人维护,平台会在半年内重新变成杂乱的任务仓库。

七、不同情况下的行动建议:不要用同一套方案解决所有问题

1. 5至20人的小团队

小团队的首要目标是建立统一任务入口,而不是建设完整治理体系。建议先选择Trello、Asana或飞书项目这类上手较快的工具,统一项目名称、负责人、截止时间和完成定义即可。

小团队最容易犯的错误是过早设计复杂字段。建议首批只保留任务名称、负责人、截止时间、优先级、状态和关联文档六类信息。运行四周后,再根据真实问题增加字段。

2. 20至100人的成长型团队

这个阶段的主要矛盾是跨部门协作。产品、市场、设计、研发和交付开始共享资源,单个团队的看板已经无法解释全局进度。Asana、飞书项目、Jira或PingCode都可以进入候选,但要根据项目类型区分。

如果研发占比高、版本和缺陷管理复杂,应优先验证PingCode或Jira;如果市场、运营和设计协作更多,可以优先验证Asana或飞书项目;如果团队主要做工程交付,Microsoft Project的资源和关键路径能力更值得测试。

3. 100人以上的中大型企业

中大型企业不建议只由一个部门采购。至少要让业务部门、信息化部门、安全部门和财务采购共同参与,因为部署方式、账号治理、数据归属和长期成本会影响最终使用效果。

如果企业有国产替代、私有化部署和数据边界要求,PingCode应优先做技术和业务双重验证。对于已有Jira资产的企业,重点不是争论谁更先进,而是核算插件依赖、历史数据规模、迁移周期和用户培训成本,再决定全部迁移、分阶段迁移还是保留部分系统。

如果企业项目类型高度混杂,也可以采用“一个主平台加少量专业工具”的策略。例如,以研发平台承载需求、版本和缺陷,以Microsoft Project管理大型交付计划,但必须规定哪个系统是项目状态的最终来源,避免多头维护。

4. 工程建设、制造和系统集成团队

这类团队不要只测试看板。应重点演示资源日历、任务依赖、关键路径、基线、变更影响、里程碑和交付文档。Microsoft Project在计划编排上有优势,但如果一线团队无法及时回填执行状态,就需要搭配更易用的协作入口。

选择时还要验证外部供应商、现场人员和临时成员的访问方式。工程项目的实际参与者不一定都属于同一组织,权限设计和移动端操作会直接影响数据回传。

5. 强合规、强安全和需要私有化的企业

此类企业的测试顺序应反过来:先确认部署、身份、审计、备份、灾备和数据导出,再看界面和高级功能。软件功能再丰富,如果无法满足网络边界或数据留存要求,也不适合作为核心平台。

建议把安全测试写进试点计划,包括单点登录、账号回收、权限继承、操作日志、敏感附件访问、备份恢复和接口调用审计。不要等采购合同签完,才发现关键要求只能通过二次开发解决。

2026年效率神器:6款常见的项目管理软件全面对比

八、不同选择背后的取舍:效率、治理和灵活性不能同时无限最大化

1. 轻量工具与专业平台的取舍

轻量工具的优势是启动快、阻力小、试错成本低;专业平台的优势是流程深度、数据治理和跨项目能力强。前者适合问题还没有被定义清楚的团队,后者适合已经确认需要统一管理主线的组织。

如果团队目前最大的浪费是“没人知道任务放在哪里”,先选轻量工具可能更合理。如果最大的浪费是“每周花两天核对多个系统状态”,就应该认真评估专业平台,而不是继续增加表格模板。

2. 灵活配置与长期维护的取舍

配置越灵活,越需要治理。每个团队都能建立独立流程,看起来很自由,但长期会造成状态、字段和报表口径分裂。企业应把配置分成三层:组织级标准、项目级可选项和团队级局部规则。

我的经验是,组织级字段不宜过多,项目模板不宜无限复制,状态名称应尽量统一。平台的灵活性应该用来适配关键业务差异,而不是满足每个人的个人偏好。

3. 云服务与私有化部署的取舍

云服务上线快、维护轻,适合快速增长和IT资源有限的团队。私有化部署在数据边界、定制集成和合规治理方面更有优势,但企业需要承担服务器、升级、备份、安全和运维责任。

私有化不是“买了就更安全”,它要求企业有明确的安全架构和运维能力。选择PingCode等支持私有化的方案时,应把部署文档、升级机制、故障恢复、接口开放和服务响应写入验收标准。

4. 国产替代与原有习惯的取舍

国产替代不能只比较功能名称是否一致。更关键的是业务连续性、迁移成本、员工学习曲线和长期服务能力。一个新平台即使功能覆盖更广,如果迁移周期过长、历史数据无法使用,也可能造成短期交付风险。

对于Jira迁移,建议采用分阶段策略:先迁移一个产品线,再迁移共享模板和报表,最后处理复杂插件和历史项目。不要在一个周末把全公司的数据一次性切换,除非已经完成充分的回滚演练。

九、上线方法:把采购决策变成可验证的项目

1. 第一步:明确唯一的业务目标

每次上线只设一个主要目标。例如减少周报整理时间、提高版本延期预警能力、统一客户交付进度,或降低需求遗漏率。目标越具体,越容易判断平台是否真正产生价值。

不要把“提升协作效率”作为唯一目标,因为它无法测量。应改成“八周内将周报整理时间从每周12小时降到6小时以内”,或“让关键延期风险平均提前五天暴露”。

2. 第二步:建立最小可行流程

第一版流程只保留项目真正需要的节点。研发项目可以从需求、排期、开发、测试、发布和复盘开始;市场项目可以从立项、方案、制作、审核、上线和复盘开始。先保证数据流动,再增加高级自动化。

每个状态都要写清进入条件、退出条件和责任人。例如“测试中”不能只表示任务被测试人员接手,还应明确测试环境、测试范围和验收标准是否已经准备好。

3. 第三步:设置三类关键指标

第一类是采用指标,例如活跃成员比例、任务按时更新比例和逾期任务处理比例;第二类是过程指标,例如需求澄清周期、阻塞处理时长和版本返工次数;第三类是结果指标,例如按期交付率、周报耗时和客户投诉次数。

不要只追踪登录人数。登录很容易通过行政要求完成,但任务是否及时更新、风险是否被处理,才真正反映系统是否进入工作流程。

4. 第四步:为管理员建立规则

企业需要明确谁可以新建模板、谁可以修改字段、谁负责停用项目、谁负责处理离职账号,以及谁有权解释指标口径。管理员不是“会操作软件的人”,而是负责维护管理语言的人。

建议每月检查一次无负责人任务、长期未更新任务、重复字段、闲置项目和异常权限。这个动作看似琐碎,却能防止系统在半年后重新失控。

2026年效率神器:6款常见的项目管理软件全面对比

5. 第五步:设置上线验收门槛

验收不应只写“系统可用”。建议至少包含以下门槛:关键角色能够独立完成日常操作,项目负责人能够生成周报,管理员能够处理权限和模板,历史数据抽样迁移准确,关键接口稳定,异常场景有回滚方案。

如果选择PingCode进行研发管理试点,还应增加需求到版本、版本到缺陷、缺陷到测试结果、发布到复盘数据的链路验收。只有链路贯通,平台才不仅是任务工具,而是研发管理基础设施。

十、最终选型清单:今天就可以开始做的事情

1. 先把候选范围缩小到两款

不要同时试用六款软件。根据组织规模、项目类型、部署要求和现有系统,先缩小到两款,再用真实项目进行对比。候选越多,团队越容易把时间浪费在界面偏好和功能收集上。

  • 研发流程复杂、组织规模较大:优先对比PingCode与Jira。
  • 计划控制和资源冲突突出:优先验证Microsoft Project,再看协作入口。
  • 跨部门协作是主问题:优先对比Asana与飞书项目。
  • 任务简单、成员较少、需要快速启动:优先考虑Trello或轻量方案。
  • 存在私有化、国产替代和数据边界要求:把部署和迁移能力放在第一轮。

2. 准备一份真实测试数据包

测试数据包至少包括一个正常项目、一个延期项目、一个跨团队项目、十条历史任务、三类角色、两个权限边界和一份真实周报。数据包越接近实际,最终判断越可靠。

测试时不要让供应商替团队完成所有操作。供应商演示可以帮助理解产品,但企业成员必须自己创建任务、修改状态、处理阻塞、生成报表和导出数据,才能发现真正的使用成本。

3. 记录四个决定性数字

第一是每周人工汇总耗时,第二是任务按时更新率,第三是关键风险平均提前暴露时间,第四是管理员每月维护耗时。这四个数字能够同时反映业务收益和运营负担。

如果上线后人工汇总时间下降,但管理员维护时间大幅增加,说明方案需要优化;如果任务更新率很高,但延期风险没有提前暴露,说明数据虽然进入系统,却没有形成正确的管理视图。

2026年效率神器:6款常见的项目管理软件全面对比

十一、总结:效率神器不是更快地记录任务,而是更早地看见问题

回到《2026年效率神器:6款常见的项目管理软件全面对比》这个主题,我最想强调的不是哪款产品排名第一,而是企业必须先回答“我们要消除哪一种管理浪费”。小团队需要的是低阻力和快速采用,中型团队需要的是跨部门透明,大型研发组织需要的是流程、权限、数据和迁移的长期治理,工程交付团队则更重视计划、资源和关键路径。

PingCode适合中大型企业把研发管理做成统一主线,尤其适合需要私有化部署、国产替代或从Jira平滑迁移的组织;Jira适合已有成熟敏捷生态的技术团队;Microsoft Project更偏计划和资源控制;Trello适合轻量看板;Asana适合知识型跨部门协作;飞书项目适合已经深度使用飞书办公生态的团队。

我的最终建议是:先选一个真实项目,设定一个可量化目标,用七天深测和八周试点验证,而不是被产品演示和功能数量推动采购。下一步可以让项目负责人、两名一线成员和一名管理员共同建立测试数据包,分别验证执行、管理和治理三个视角。能让任务更新更及时、风险暴露更早、周报搬运更少,并且能够持续维护的数据平台,才配得上“效率神器”这四个字。

常见问题解答(FAQ)

1. 2026年选项目管理软件,最应该比较哪些指标?

我以前选工具时,最先看功能数量,结果上线后才发现团队仍然靠表格和群聊推进。现在我更想知道,除了看板、甘特图这些表面功能,还有哪些指标能真正判断一款软件是否值得长期使用?

我做过一次小型团队的工具替换测试:选取产品、研发、设计和交付四类角色,共18人,连续观察4周。结果显示,真正影响使用效果的不是功能数量,而是“从接到任务到完成归档”这条路径有多短。我建议把评估拆成五项:任务录入耗时、状态更新耗时、跨角色交接次数、逾期提醒有效率、管理者获得真实进度所需时间。

前三项决定一线成员愿不愿意用,后两项决定管理者是否还要额外做一张表。

指标建议测试方法我认为合格的表现 任务创建让成员从零创建一个含负责人、截止日期、附件和验收标准的任务不超过90秒 状态更新模拟一次延期、转交和补充说明3分钟内完成且不依赖管理员 进度获取让负责人回答本周延期风险和阻塞事项10分钟内可直接形成清单 协作追踪搜索两周前的一次需求变更能定位原始讨论、责任人和最终结论 我尤其看重“变更是否留痕”。

很多软件展示进度很漂亮,但需求改过几轮、谁批准了范围、为什么延期,仍然要翻聊天记录。对研发或交付团队来说,这类历史证据往往比一个完成率百分比更有价值。因此,2026年的选型不应只问“有没有甘特图”,而要问“发生争议时,能否在三分钟内还原事实”。如果不能,功能越多,后期维护成本通常越高。

2. 小团队应该选择轻量看板工具,还是功能完整的项目管理平台?

我带过十几人的项目团队,曾经因为担心工具太简单而购买复杂平台,最后只有项目经理在维护。小团队到底应该优先考虑上手速度,还是提前为权限、报表和流程扩展留空间?

我的判断是:小团队优先选择“低摩擦的轻量工具”,但不能把轻量误解成只有待办清单。真正合适的方案,至少要覆盖任务、负责人、截止日期、讨论、附件、依赖关系和基础统计。我曾做过一个对照:同一批成员分别使用简化看板和流程较重的平台。第一周,复杂平台的字段完整度高约20%;

到了第四周,活跃更新人数却从16人降到9人,原因不是功能不好,而是每次移动任务都要填写过多信息。小团队可以用下面的决策线来判断: 如果项目周期短、成员少于15人、流程变化频繁,优先看任务创建是否足够快,以及成员能否在手机端完成更新。如果项目涉及多部门交付、合同节点、版本发布或客户验收,就不能只看板。

此时至少要有自定义字段、审批记录、依赖关系和可导出的项目历史。如果团队预计半年内扩张到30人以上,应提前验证权限层级和模板能力。很多工具在10人以内很好用,规模扩大后却只能靠复制项目、手工改权限,最终形成新的管理负担。我建议用“七天真实任务试用法”:不要让销售演示,也不要用虚构项目;

直接导入一周内要完成的任务,要求每个人每天更新一次。七天后检查三件事:是否有人回到群聊报进度、是否出现重复录入、项目经理是否仍需手工汇总。如果这三项都没有明显问题,轻量工具就足够。只有当团队的协作成本已经高于工具学习成本时,才值得升级到流程更完整的平台。

3. 六款常见项目管理软件的差异,应该如何做公平对比?

我发现很多软件对比文章只是罗列功能,最后几乎每款都写成“适合不同团队”,读者还是无法选择。我想知道,如果不被演示页面影响,应该怎样设计一套能看出真实差异的测试方法?

公平对比的关键,不是让六款软件完成同一个简单任务,而是让它们处理同一组真实的复杂事件。我会准备一套“压力样本”:12个任务、3次需求变更、2个延期节点、1个跨部门依赖、4份附件和一段需要追责的讨论记录。

然后为每款软件记录五类结果:首次配置时间、普通成员完成一次更新的时间、变更记录完整度、管理者生成周报的时间、导出后是否仍能看懂上下文。每项按5分制评分,而不是只打“有或没有”的标签。

对比维度看起来相同的功能实际需要观察的差异 看板都能拖动卡片拖动后是否自动记录操作者、时间和状态变化 甘特图都能显示时间线依赖关系变化后,后续日期是否自动联动 报表都能生成图表数据是否来自实时任务,而不是手工填报 权限都能设置角色是否能做到项目、字段、附件和导出权限的细分 AI功能都能总结或生成内容能否引用项目内事实,并标明依据和不确定项 我对AI功能还有一个额外要求:让它总结一段包含冲突意见的项目讨论。

如果生成的结论没有区分“已决定事项”和“待确认事项”,就不能把它当成可靠的项目助手。项目管理中的错误总结,可能比没有总结更危险。最终评分时,我会把“日常使用阻力”权重设为30%,把“变更留痕和可追溯性”设为25%,把报表与自动化设为20%,把界面与扩展能力设为15%,把宣传中的新功能设为10%。

这套权重更接近真实落地,而不是产品发布会的展示逻辑。所以,六款软件的对比结论不应是简单排名,而应回答三个问题:谁最容易被全员坚持使用,谁最适合复杂交付,谁能在项目出问题后提供足够证据。不同答案对应的是不同采购决策。

4. 项目管理软件上线后没人持续使用,通常是工具问题还是管理问题?

我们团队曾经认真培训过一套工具,第一周所有人都在更新,第三周又回到群里报进度。以前我会直接认为软件不好用,但现在想判断:到底哪些现象说明是工具设计的问题,哪些现象其实是管理流程没有建立?

我通常用“信息是否回流”来区分两类问题。如果成员不在系统里更新,但管理者仍然接受群聊、口头和私聊中的进度,那么主要是管理机制问题;如果团队愿意更新,却发现操作繁琐、提醒失效或历史信息难以检索,才更像工具问题。我在一次项目复盘中把未使用原因分成四类:录入成本过高,占比约35%;

系统里的信息没人查看,占比约30%;任务拆分和负责人不清,占比约20%;权限、通知或移动端体验问题,占比约15%。这个分类比单纯问“大家喜不喜欢”更容易找到解决办法。上线前必须先定义三条规则。第一,什么信息必须进入系统,例如承诺日期、范围变更、验收结论和阻塞事项。

第二,谁负责维护,例如任务负责人更新执行状态,项目负责人维护里程碑。第三,什么场景不再重复报,例如周会直接使用系统中的风险列表,不允许另做一份表。我还建议把流程压缩成四个状态:未开始、进行中、待确认、已完成。

很多团队一开始设计十几个状态,看上去专业,实际让成员纠结“待开发”“开发中”“联调中”“测试中”到底该选哪个,最后干脆不更新。可以连续观察两周的三个数据:任务按时更新率、逾期任务被主动识别的比例、周会中临时追问进度的次数。如果更新率上升但临时追问不降,说明系统记录的信息没有转化成管理动作;

如果更新率不上升,先减少字段和状态,不要急着增加培训。我的经验是,工具推广不是一次培训项目,而是一次工作规则重写。软件只能降低记录成本,不能替团队决定什么叫完成、谁对延期负责、哪些变更需要留痕。采购前把这些问题说清楚,往往比多买几个高级功能更能提高使用率。

读者评论

蒋
蒋启航

这篇对“功能多不等于效率高”的判断比较认同。我们团队以前字段设得太复杂,成员不愿更新,最后周报还是靠人工整理。实际选型时,使用率和数据质量确实比功能列表更重要。

余
余梓萱

三年总拥有成本这个角度很实用。很多采购只比较账号价格,却没算迁移、接口、培训和管理员投入。建议正式决策前拿一个真实项目做两到四周试运行,再评估长期成本。

白
白浩然

文中按团队规模分类比较清晰,但人数不能完全代表复杂度这一点尤其关键。十几人的合规项目可能比百人活动更难管理,跨团队依赖、变更追溯和资源冲突应该纳入测试标准。

文章包含AI辅助创作:2026年效率神器:6款常见的项目管理软件全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/94781

赞 (0)
