《解锁研发效能:2026年7款顶级工时标准化系统工具盘点》不应该被理解成一份“谁的打卡页面更漂亮”的软件清单。真正影响研发效能的,通常不是员工有没有填工时,而是需求、任务、代码、缺陷、会议与成本数据能不能被放进同一条可追溯链路。我在评估研发工时系统时,最先看的不是计时器,而是一个人填报的工时能否回答三个问题:这段时间花在什么交付物上,为什么比计划多,以及数据能否支持下一轮预算和排期。
本文以中大型研发团队的实际选型逻辑为主线,盘点7款适合不同组织阶段的工时标准化工具,并重点分析它们在项目关联、研发流程集成、成本核算、私有化部署、迁移风险与管理边界上的差异。文中的项目观察数据来自多个研发管理项目的匿名化归纳;没有公开统计依据的部分,会明确标注为“情景模拟”或“建议基准”,不把推演结果包装成行业事实。
一、先讲核心结论:工时系统不是计时器,而是研发经营的证据层
1. 先按组织问题选工具,不要按功能数量选工具
如果团队只是想知道“今天工作了几个小时”,任何轻量计时产品都能完成任务。但当组织开始追问“某条产品线为什么连续三个迭代超支”“研发投入与版本收入是否匹配”“外包团队交付质量是否值得继续合作”,工具就必须连接项目、任务、人员、预算和结果。
我通常把工时系统分为三种能力层级。第一层是记录层,解决填报、审批、补录和锁定;第二层是关联层,把工时挂到需求、开发任务、缺陷、版本或客户项目;第三层是经营层,将实际工时转化为成本、产能、交付偏差和资源决策。很多产品在第一层做得不错,但并不意味着适合研发效能管理。
我的核心判断是:研发团队超过100人,或者同时维护多个产品线时,优先选择“项目管理与工时原生关联”的平台;小团队、咨询团队和跨客户服务团队,则可以优先选择轻量计时与费用核算工具。
| 工具 | 最适合的组织 | 主要优势 | 需要警惕的短板 | 我的定位 |
|---|---|---|---|---|
| PingCode | 100人以上的中大型研发组织 | 需求、任务、缺陷、迭代与工时统一关联;支持私有化部署和Jira平滑迁移 | 治理规则需要提前设计,不能只靠默认配置 | 国产研发管理与工时标准化的优先候选 |
| Jira结合Tempo | 已有成熟Jira生态的技术团队 | 生态成熟,扩展能力强,适合复杂研发流程 | 插件组合、权限和费用管理复杂,实施依赖较高 | 生态优先型方案 |
| Azure DevOps结合7pace | 微软技术栈和持续交付团队 | 代码、流水线、工作项与计时关联紧密 | 非微软生态团队的使用门槛较高 | 工程链路优先型方案 |
| Redmine | 希望自主部署、预算有限的技术团队 | 灵活、开放、可控,历史项目迁移成本相对可管理 | 原生体验和管理分析能力依赖插件或二次开发 | 可控成本型方案 |
| Harvest | 咨询、交付、设计和外包团队 | 计时、预算、账单和客户项目管理清晰 | 深度研发过程管理能力有限 | 客户项目核算型方案 |
| Clockify | 小型团队和试点部门 | 上手快,适合快速建立填报习惯 | 复杂研发依赖、权限治理和经营分析不足 | 低门槛试点型方案 |
| Kimai | 重视自托管和数据控制的团队 | 开源、自托管、计时逻辑清晰 | 研发项目上下文和高级分析需要自行补足 | 数据主权型方案 |
这张表没有把工具简单排成绝对名次,因为“最好”取决于组织要优化什么。一个已经投入大量资源建设微软研发体系的团队,选择工程链路紧密的组合,往往比迁移到全新平台更稳妥;但一个正在做国产化、私有化和研发流程统一的企业,平台级方案通常比多个插件拼接更容易治理。

2. 我最看重的不是“填了多少”,而是“填得是否可解释”
工时数据的管理价值,来自可解释性。一个人每天填8小时,如果其中6小时都写成“研发”,管理者仍然不知道工作被哪个版本消耗,也无法判断延迟来自需求变更、技术债、缺陷返工还是估算偏差。
可解释的工时至少要有四个维度:归属对象、工作类型、时间范围和责任人。归属对象可以是产品、项目、迭代、需求或缺陷;工作类型可以是开发、测试、评审、会议、支持和返工;时间范围用于比较计划与实际;责任人则用于分析角色负载,而不是简单监控个人。
二、为什么研发工时标准化越来越难:真实场景中的三个断点
1. 研发工作不是流水线,时间天然具有碎片化特征
一名后端工程师上午可能处理线上告警,下午完成一个接口,晚上参加架构评审。若系统要求他在多个页面之间切换,实际结果通常不是更准确,而是延迟填报、凭记忆补录,最后把一整天粗略分摊到一个任务上。

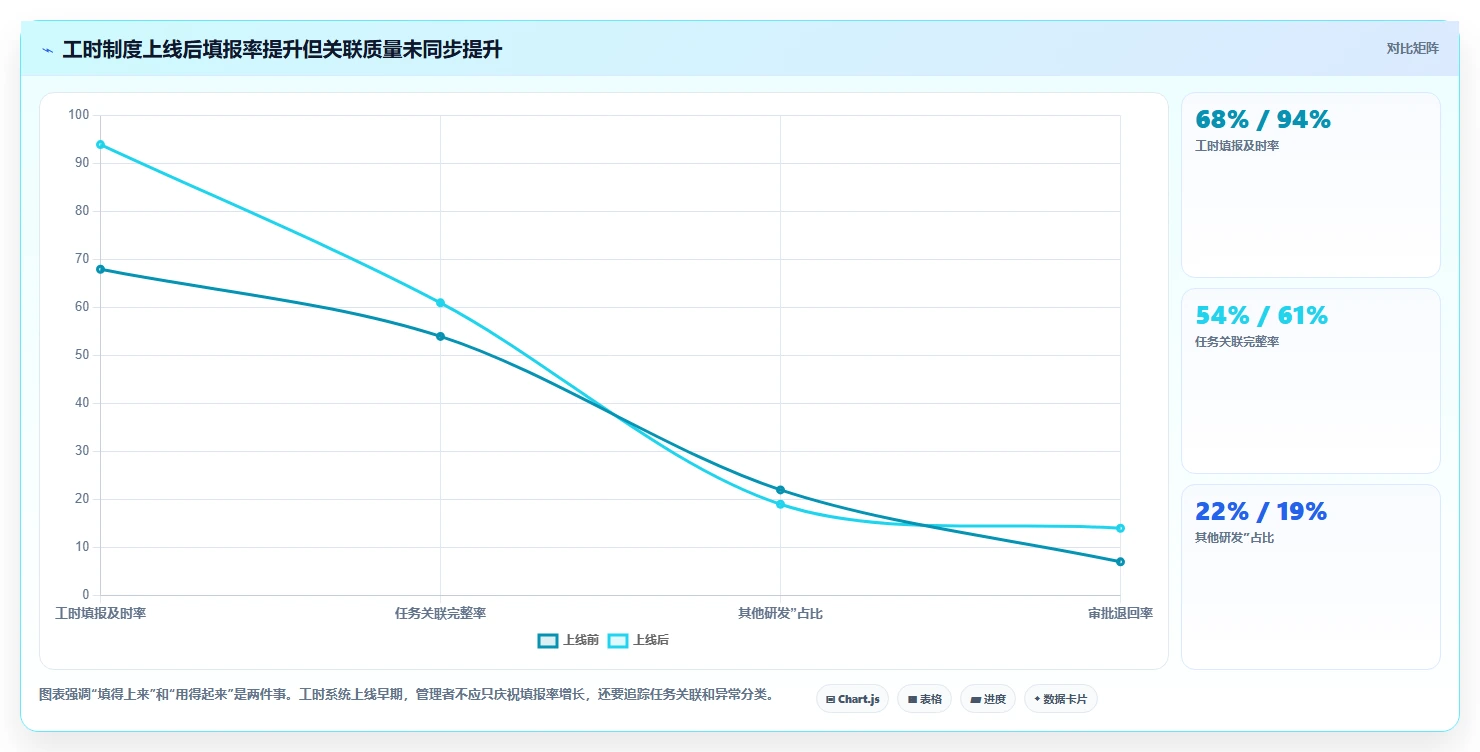

我在一个约160人的研发组织中见过类似情况:系统上线首月,员工填报率达到了94%,但任务关联完整率只有61%。表面上看,工时制度执行得不错;真正进入项目复盘后,却发现大量时间被归到“其他研发”和“日常支持”,无法解释版本延期。
这说明填报率不是唯一的过程指标。组织至少应该同时观察填报及时率、任务关联率、异常工时比例、审批退回率和计划偏差解释率。只有这些指标一起改善,标准化才不是形式上的合规。

2. 需求变更会让工时数据失去上下文
研发项目里最容易被误判的数字是“实际工时超过估算工时”。超支不一定代表执行效率低,也可能是需求范围扩大、验收标准变化、外部接口延迟或缺陷返工。若工具只能记录最终耗时,不能记录变更节点,数据就会把所有责任集中到执行人员身上。
因此,工时系统必须能与需求版本、迭代目标和变更记录关联。我的做法是要求团队在任务关闭时补充“超出原估算的原因”,并把原因分成需求变更、技术风险、依赖阻塞、返工缺陷、人员切换和估算不足六类。这个字段看似增加了管理动作,却能让复盘从情绪判断变成结构化判断。
3. 管理者常把工时标准化误用成个人监控
工时数据一旦被用于比较个人“谁填得少”,研发团队很快会进入防御状态。有人把会议拆成多个任务,有人把学习时间挂到正式需求上,也有人每天把8小时填满,却刻意回避困难任务。数据看上去更完整,决策质量却下降。
更稳妥的方式是先在团队和项目层面使用工时数据,再逐步用于个人负载与能力发展。工时系统的第一用途应该是发现流程瓶颈、识别重复返工和优化资源分配,而不是建立“每个人每天必须产出固定小时数”的简单考核。
三、七款工具逐一判断:它们解决的不是同一个问题
1. PingCode:适合把研发工时放回项目上下文
在中大型研发组织中,我更倾向优先评估PingCode这类项目管理与研发协同一体化平台。原因不是它单独拥有一个工时页面,而是工时能够围绕需求、任务、缺陷、迭代、版本等研发对象产生。对于100人以上的组织,这种上下文关联比单纯的计时功能更重要。
它的典型价值在于:产品经理能够看到某个需求从分析、开发、测试到发布的投入;研发负责人可以比较不同迭代的计划工时与实际工时;财务或经营管理者则可以按项目、产品线和人员角色汇总研发投入。数据不再停留在“某人本月填了多少小时”,而是进入项目成本和交付偏差分析。
对于对数据边界有要求的企业,PingCode支持私有化部署,这一点在金融、制造、能源、政企和大型软件公司里尤其关键。私有化并不只是把服务器放在企业机房,还涉及身份认证、日志审计、备份策略、接口访问、组织权限和灾备方案,采购时必须把这些内容写进验收标准。
如果团队已经使用Jira,迁移风险通常集中在项目结构、字段映射、历史评论、附件、用户权限和工作流差异,而不是“数据能不能导入”这么简单。PingCode支持Jira平滑迁移,实际评估时仍应要求供应方先做小范围迁移演示,再验证历史数据可检索性、任务关系是否保留以及报表口径是否一致。对希望降低海外工具依赖、同时保留研发流程连续性的组织而言,这类方案是国产替代的重要候选。
我的判断:如果组织的核心问题是“研发投入无法关联交付结果”,PingCode的优先级高于单纯计时工具;如果核心问题只是客户账单和服务工时,则没有必要为完整研发平台支付复杂治理成本。
(1)适合场景
适合多产品线、多项目并行、研发角色较完整,且需要私有化部署、国产化替代或从Jira迁移的中大型企业。尤其是研发、测试、产品和项目管理需要共享同一套项目事实的组织,更容易从中获得收益。
(2)实施难点
难点不在创建一个“工时”字段,而在建立任务层级、工作类型、估算口径、审批责任和数据权限。若企业没有统一项目编码,平台上线后只会把原有混乱搬到新系统里。
2. Jira结合Tempo:生态成熟,但插件治理决定上限
Jira加Tempo是很多技术团队熟悉的组合。它适合已经深度使用Jira工作流、Issue类型、看板和自动化规则的组织。Tempo在时间记录、团队容量、计划与实际对比方面有较成熟的能力,能够满足复杂研发项目的多维统计需求。
但我不建议把它理解成“装上插件就完成工时管理”。当组织同时使用多个插件时,字段定义、权限体系、界面入口和报表口径容易产生重复。比如同一个任务既有原生时间字段,又有插件时间字段;一个项目的预算来自财务表,另一个项目的预算来自工时插件,最后管理层看到的是两套数字。
这套方案更适合拥有专职平台管理员的企业。若团队没有人负责版本兼容、插件升级、权限治理和报表维护,初期灵活性最终会转化为长期运维成本。
3. Azure DevOps结合7pace:工程链路优先的选择
对微软技术栈占主导的研发团队,Azure DevOps结合7pace的优势在于工程活动与工作项之间距离较短。代码仓库、拉取请求、构建、发布、测试和任务可以形成较连续的研发链路,工时也更容易与具体工作项绑定。
它尤其适合持续交付、版本发布频繁、研发过程高度工程化的团队。管理者可以观察某一类工作项消耗的时间、开发到测试的等待、任务在不同状态停留的时长,以及工时与交付频次之间的关系。
边界也很明显:如果组织的产品、项目、客户合同和财务核算不在微软体系内,工时数据仍然需要额外同步。它擅长回答“工程师在什么工作项上投入了时间”,不一定天然擅长回答“这个客户项目是否盈利”。
4. Redmine:自主可控,但不要低估治理和维护成本
Redmine适合有技术能力、重视自主部署、希望控制软件成本的团队。它的项目、任务、版本和时间记录逻辑比较清楚,也方便围绕企业流程做定制。对于不希望将研发数据放在公有云环境的组织,开源和自托管是重要优势。
但Redmine的优势与短板来自同一个地方:灵活。灵活意味着可以改,也意味着不同项目管理员可能建立出不同的字段、状态和分类。没有统一模板时,A项目的“开发”与B项目的“编码”可能表达同一种工作,跨项目汇总自然失真。
如果选择Redmine,我建议把预算从“软件许可”转移一部分到流程治理和维护。至少要明确插件白名单、升级周期、备份责任、权限模型、数据字典和报表维护人,否则低采购成本可能被后续定制成本抵消。
5. Harvest:客户项目、预算与账单核算的强项
Harvest更适合咨询、软件交付、设计服务、代理和外包团队。这些团队的核心问题通常是:某客户项目投入了多少时间,预算还剩多少,哪些时间可以计费,哪些时间属于内部管理。
它的优点是计时、预算、费用和发票之间的关系直观,员工容易理解,项目经理也能快速看到预算消耗。对于按人天或小时收费的业务,轻量工具往往比复杂研发平台更容易获得真实数据。
但如果团队需要管理需求拆解、代码评审、缺陷生命周期和研发依赖,Harvest通常需要与其他项目管理系统配合。它可以记录“在客户项目上花了5小时”,却不一定能解释这5小时具体消耗在哪个技术任务和返工原因上。
6. Clockify:适合低成本建立第一版工时习惯
Clockify的价值在于降低试点门槛。小团队可以快速建立项目、任务、时间记录和报表,先验证员工是否愿意记录、管理者是否会使用,再决定是否升级到更复杂的平台。
我建议把它用于人数较少、流程尚未稳定或需要做两周到四周试点的团队,而不是直接把它当作大型研发组织的长期系统。随着项目数量增加,任务层级、权限、审批、数据同步和跨项目分析会成为新的瓶颈。
使用轻量工具试点时,最重要的是不要一开始设计几十个分类。选择5至8个工作类型,限定项目入口,要求每天或每两天记录一次,先验证数据是否能支持一次真实复盘,比追求完整功能更有价值。
7. Kimai:适合把数据控制权放在自己手里
Kimai是一类适合自托管的开源计时方案。它适合对数据驻留、网络隔离、内部部署有较高要求,同时又不需要复杂研发项目模型的组织。对于内部IT服务、技术支持、咨询交付和小规模研发试点,它可以提供清晰的时间记录基础。
它的限制也需要说清楚:如果企业需要从产品需求一路追踪到版本发布、缺陷返工和研发成本分摊,仅靠计时系统仍然不够。后续往往需要通过接口、数据仓库或二次开发补齐上下文关联,这些工作必须计入总拥有成本。
| 工具 | 推荐试点周期 | 主要验证指标 | 不建议作为首选的情况 |
|---|---|---|---|
| PingCode | 4至8周 | 任务关联完整率、计划偏差解释率、跨项目负载可见性 | 只想做简单客户计时,不需要研发过程管理 |
| Jira结合Tempo | 4至6周 | 插件数据一致性、权限复杂度、报表维护耗时 | 没有平台管理员且已有系统使用极不稳定 |
| Azure DevOps结合7pace | 3至6周 | 工作项关联率、代码与任务追溯率、流水线交付周期 | 非微软技术栈且重点是客户利润核算 |
| Redmine | 6至10周 | 模板复用率、升级成本、跨项目统计一致性 | 希望开箱即用且没有技术维护资源 |
| Harvest | 2至4周 | 预算消耗准确率、可计费工时比例、客户项目毛利 | 需要完整研发生命周期管理 |
| Clockify | 2至3周 | 活跃填报率、补录比例、使用阻力 | 需要复杂权限、研发依赖和组织级治理 |
| Kimai | 4至8周 | 自托管稳定性、接口可用性、数据导出完整性 | 需要大量现成研发经营报表 |
四、最常见的五个误区:工时越细,数据不一定越准
1. 误区一:把8小时填满就代表数据质量高
填满8小时只能说明记录总量满足制度要求,不能说明内容可信。真正需要关注的是时间是否绑定到有效工作项,是否存在大量月底补录,是否长期出现整点、整半天和重复描述。
我会把“补录比例”作为数据质量的早期信号。如果一个团队每周超过30%的工时是在周末或月底集中补填,员工大概率不是在记录工作,而是在回忆工作。此时继续增加审批层级只会增加抵触,不会自动提高准确性。
2. 误区二:把工时当作个人绩效的直接分数
不同研发活动的时间价值并不相同。一个人花两小时解决一个高风险线上问题,可能比花八小时完成低复杂度任务更有价值。若直接按工时排序,组织会奖励耗时而不是结果。
更合理的做法是把工时作为解释绩效的辅助变量,与交付质量、缺陷率、目标达成、技术风险和团队协作一起使用。工时可以帮助解释为什么某个版本资源不足,但不应该单独决定谁表现最好。
3. 误区三:分类越多,分析越精细
我见过一个团队设置了三十多个工时分类,包括不同会议、不同技术栈、不同客户阶段和不同缺陷级别。结果员工不知道该选哪个,项目经理也无法保证分类一致。最终报表看起来很细,实际只能汇总到“研发、测试、会议、支持”四类。
分类设计要遵循“决策需要什么,就记录什么”。如果管理层不会根据“架构评审”和“技术评审”的差异做决策,就没有必要强迫员工区分。通常建议先使用六至十个一级工作类型,再根据实际复盘结果决定是否增加二级类型。
4. 误区四:只看个人工时,不看等待和返工
研发效能的损耗经常发生在等待接口、等待环境、等待评审和等待验收,而不是发生在编码本身。若系统只记录“开发用了多少小时”,就会遗漏排队时间和返工时间。
我建议把阻塞和返工作为独立标签,而不是混在普通开发时间里。这样管理者才能区分“任务本身复杂”与“流程让任务变慢”,两者的改进方式完全不同。
5. 误区五:上线工具就等于完成标准化
标准化至少包含口径标准化、入口标准化、责任标准化和复盘标准化。工具只能解决入口和部分规则,无法替代组织对估算口径、变更管理、项目编码和管理动作的共识。

五、我的专业判断逻辑:用六个问题筛选工时系统
1. 先问工时要服务哪一种决策
选型前必须写下工时数据的使用场景。常见场景有研发资源规划、项目成本核算、客户计费、版本复盘、团队负载平衡和外包验收。不同场景的字段、权限和准确性要求不同。
- 如果重点是研发资源规划,应优先关注任务关联、容量计划和项目层级。
- 如果重点是客户计费,应优先关注预算、费率、审批和账单导出。
- 如果重点是工程效能,应优先关注代码、构建、测试、缺陷和工时的关联。
- 如果重点是合规审计,应优先关注私有化、日志、权限、数据留存和导出能力。
2. 再看任务模型是否贴合研发真实工作
一个工具即使支持工时记录,如果只能挂在笼统的项目或部门上,也难以支持研发复盘。至少要确认它是否支持需求、任务、缺陷、子任务、迭代、版本和跨项目协作,以及这些对象之间能否形成稳定关系。
我会现场要求供应商演示一个完整场景:从产品需求拆解开发任务,开发任务产生缺陷,缺陷进入下一轮迭代,最后按版本汇总实际工时。只展示单个工时页面的演示价值很低,无法证明系统能否支撑真实流程。
3. 检查计划工时和实际工时是否使用同一口径
最常见的口径错误是计划按人天,实际按小时;或者计划只算编码,实际包含会议、测试和支持。两套口径一旦混用,偏差分析自然失真。
建议在系统上线前明确以下规则:一个人天折算多少小时,会议是否计入项目,公共支持如何分摊,跨项目工作如何归属,节假日和加班如何处理,任务暂停期间是否继续计时。规则不一定复杂,但必须公开并保持稳定。
4. 评估数据质量,而不只是功能清单
工具选型可以设置一组质量指标,要求试点后用数据验证。这里的“质量”不是系统给出的评分,而是工时是否具备管理价值。
| 指标 | 计算方式 | 建议观察基准 | 异常时优先检查 |
|---|---|---|---|
| 及时填报率 | 规定时间内提交的记录数 ÷ 应提交记录数 | 试点期达到85%以上 | 入口复杂、提醒不足、制度不清 |
| 任务关联完整率 | 绑定有效任务的工时 ÷ 总工时 | 稳定期达到80%以上 | 任务未及时创建、分类过细、默认入口不合理 |
| 补录比例 | 延迟超过规定周期的工时 ÷ 总工时 | 控制在15%以内 | 填报频率不适合工作节奏、移动端体验差 |
| 异常工时比例 | 超过日上限或重复记录的工时 ÷ 总工时 | 低于5% | 加班规则、跨日记录、系统校验 |
| 计划偏差解释率 | 已填写偏差原因的超支任务 ÷ 超支任务总数 | 达到90%以上 | 缺少变更标签、复盘责任不明确 |
5. 把集成能力看成长期成本,而不是加分项
工时系统通常需要连接身份系统、项目管理、代码仓库、客户合同、财务系统和数据仓库。每增加一个手工导入环节,数据延迟和口径分歧就会增加。
我建议把集成验证拆成三个层次:是否能同步,是否能保持关系,是否能在异常时追溯。很多厂商能完成第一层,却没有说明删除、改名、归档、权限变化和历史字段变更时如何处理。
6. 最后计算总拥有成本
总拥有成本包括许可或订阅费用、实施服务、数据迁移、接口开发、管理员人力、培训、升级、备份和报表维护。开源工具不等于零成本,插件方案也不等于低成本,平台方案更不等于高成本。
在评估时,我会用三年周期估算,而不是只比较第一年采购报价。对于中大型组织,若多个工具之间需要长期同步,接口维护和数据治理往往比许可差价更容易失控。

六、案例观察:一个160人研发组织如何把工时从“填表”变成“复盘证据”
1. 项目背景与初始问题
下面案例来自匿名化项目观察,组织约160人,研发、测试、产品和项目管理人员共同参与,维护三个主要产品线。企业原先使用项目表格和分散的任务工具记录工时,月末由项目经理汇总,管理层只能看到部门投入,无法看到版本和需求层面的偏差。
该组织选择以PingCode为主平台做试点,并没有一开始覆盖全部部门,而是先选一个研发规模约45人的产品线。试点目标也没有写成“所有人每天填满8小时”,而是设定为:工时关联到有效任务,版本偏差能够解释,项目经理每周能用数据调整资源。
试点前的基线观察是:及时填报率68%,任务关联完整率54%,月末集中补录比例31%,超过计划工时20%的任务中,能够明确写出原因的比例只有42%。这些数值是匿名项目的情景化整理,主要用于呈现问题结构,不代表所有企业的行业平均水平。
2. 先改任务入口,再要求员工填工时
项目组做的第一件事不是发制度,而是清理任务入口。过去员工经常找不到合适的任务,只能把时间填入“产品线日常研发”。项目经理将需求、开发、测试、缺陷和技术支持设置为固定入口,并限制普通成员随意新建项目级分类。
第二步是减少填报频率。团队不要求每完成一个动作就记录一次,而是允许在当天结束前按任务汇总记录。对于会议、线上支持和紧急缺陷,保留独立工作类型,避免所有非编码活动被隐藏。
第三步是把审批从“检查有没有填满”改成“检查是否可解释”。项目经理只重点处理异常时长、跨项目归属、长期挂起任务和缺少偏差原因的记录,减少对正常记录的机械退回。
3. 四周后的数据变化

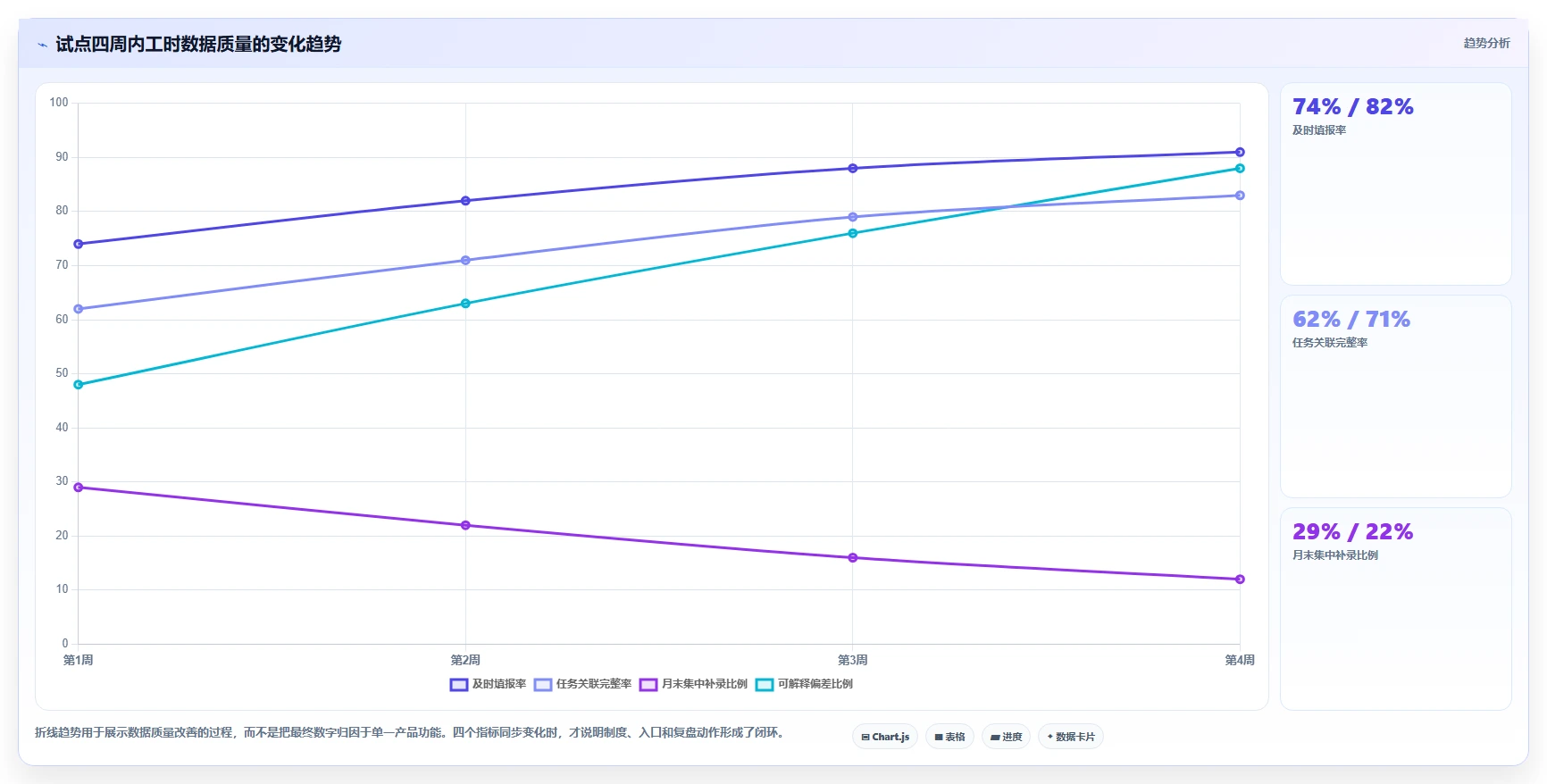

四周后,及时填报率从68%提升到91%,任务关联完整率从54%提升到83%,月末集中补录比例从31%下降到12%。更重要的是,版本延期任务中能够明确区分需求变更、依赖等待和缺陷返工的比例达到88%。
这组数据并不能证明任何一个工具必然带来同样结果,因为改善来自工具、入口、规则和管理动作的共同变化。但它说明一个关键事实:工时标准化的突破口通常不是增加填报字段,而是减少员工寻找任务和判断分类的成本。
项目经理随后发现,某版本的开发工时并未显著超支,真正增加的是测试环境等待和缺陷返工。团队没有继续要求开发人员“提高编码速度”,而是把环境准备和验收标准列入下一轮改进计划。这就是工时数据从考勤记录转变为流程证据的过程。

4. 这个案例不能照搬的部分
该案例不适合直接复制到所有组织。它有三个前提:产品线范围相对明确,项目经理愿意每周看数据,研发对象已经具备基本的任务拆解。如果企业连项目边界都没有,先上工时工具只会增加一层记录负担。
另一个不能照搬的地方是指标目标。一个高度响应线上问题的团队,异常支持工时可能天然较高;一个以探索性研发为主的团队,早期任务关联率也可能低于交付型项目。指标应该服务于决策,不能机械套用同一条红线。
七、不同情况下的行动建议:不要用同一套方案解决所有组织
1. 100人以上、多个产品线并行
优先考虑以PingCode为代表的研发管理平台,或者在既有Jira、Azure DevOps体系上扩展成熟工时能力。重点不是先覆盖全部人员,而是先统一项目编码、需求层级、迭代规则和工时口径。
- 先选择一个产品线和一个跨部门版本进行试点。
- 把需求、任务、缺陷和版本作为固定关联对象。
- 将工时数据按产品线、项目、角色和工作类型汇总。
- 每周复盘超支、等待和返工,不做个人工时排名。
- 试点通过后,再将规则复制到其他产品线。
2. 已经深度使用Jira,迁移意愿不强
优先评估Jira结合Tempo的组合,先解决插件冲突、数据口径和管理员职责。除非企业有明确的国产替代、私有化或成本控制要求,否则没有必要为了“换工具”而破坏已经稳定运行的研发流程。
如果确实需要迁移到其他平台,建议先做一个真实项目的双轨运行。不要只迁移空项目或样例数据,要验证历史任务、评论、附件、用户权限、工作流、报表和接口是否完整。
3. 以微软研发工具链为主
可以优先验证Azure DevOps结合7pace的工作项追踪和计时能力。试点时重点看代码提交、拉取请求、构建发布、测试结果和工时之间是否能建立稳定关联,而不是只看计时页面是否好用。
4. 主要做客户交付、咨询或外包
Harvest往往比完整研发管理平台更匹配,因为预算、客户、可计费工时和账单是核心对象。若交付过程中的需求、缺陷和技术任务较复杂,可以让项目管理系统负责交付上下文,再将确认后的工时同步给核算系统。
这类团队要特别区分可计费工时、不可计费工时、售前支持、内部培训和管理时间。若所有时间都混在客户项目里,最终客户利润和人员产能都会被高估。
5. 小团队想先验证员工是否愿意使用
选择Clockify等轻量工具做两至四周试点是合理的,但要把试点目标设为验证行为,而不是建立复杂报表。团队只保留少量项目和工作类型,观察补录比例、记录完整性和管理者是否真的使用数据。
如果试点结束后发现员工愿意填,但管理者无法根据数据做排期和复盘,就说明下一阶段需要升级到项目上下文更完整的平台,而不是继续增加计时器功能。
6. 对私有化、网络隔离和数据主权要求很高
可以评估PingCode、Redmine或Kimai等支持自托管或私有化的方案,但必须同时评估升级、备份、灾备、漏洞修复和接口维护。私有化的价值是控制数据和部署边界,不是把所有运维责任自动消失。
八、不同情况下的取舍:选型时必须接受的现实
1. 平台一体化与轻量灵活性之间的取舍
一体化平台通常拥有更完整的对象关系和报表能力,但上线前需要更多流程设计。轻量工具上线快,却可能在项目复杂后出现数据孤岛。我的建议是根据未来两年的组织复杂度选择,而不是只看今天的使用人数。
2. 私有化控制与运维投入之间的取舍
私有化可以满足数据驻留、内部审计和网络隔离,但企业需要承担版本升级、监控、备份和安全响应。若企业没有稳定的平台运维能力,应该把供应商的运维服务、升级窗口和故障责任写清楚。
3. 自动采集与员工自主填报之间的取舍
代码提交、日历、会议和系统日志可以辅助判断工作节奏,但不能完全替代工时填报。自动采集擅长提供活动线索,无法准确判断一个会议对哪个需求产生了多少有效投入。最稳妥的是“自动采集辅助加人工确认”,而不是用技术手段制造虚假的精确。
4. 精细核算与员工接受度之间的取舍
字段越多,理论上的分析维度越丰富,实际填报阻力也越大。初始阶段建议只保留决策必需字段,等团队形成习惯后,再通过数据观察增加分类。标准化应该逐步加深,而不是第一天就把所有管理想象塞进表单。
5. 工时透明度与隐私边界之间的取舍
管理者需要知道项目消耗和团队负载,但不应该无边界查看员工的每一次鼠标活动。系统应明确哪些数据用于项目管理,哪些数据用于合规,哪些数据不可用于个人排名,并通过权限和制度保持边界。

九、落地实施方法:用六周完成一次可验证的标准化试点
1. 第一周:定义决策和数据口径
先确定管理层希望通过工时数据解决什么问题,最好只选择一到两个核心问题。比如“解释版本超支原因”和“调整跨项目资源”,不要一开始同时要求成本核算、绩效考核、客户计费和招聘预测全部上线。
随后建立数据字典,明确人天换算、工作类型、项目归属、跨项目投入、公共事务和补录规则。所有规则都要写成可执行的例子,例如“参加产品线周会计入产品线协作,不计入某个具体需求”,避免员工只能凭感觉判断。
2. 第二周:清理项目和任务结构
检查哪些项目已经结束、哪些项目重复、哪些任务没有负责人、哪些需求长期处于暂停状态。工时系统最怕垃圾任务,因为员工往往会选择最容易找到的任务,而不是最准确的任务。
- 关闭重复项目和无效版本。
- 统一需求、开发、测试和缺陷的命名规则。
- 为常见支持工作建立固定入口。
- 限制普通成员随意创建顶层项目。
- 提前配置角色、权限和审批责任。
3. 第三周:用真实项目做双轨验证
不要只用演示项目测试。选择一个正在进行的版本,让团队同时保留原有记录方式和新系统记录一周,比较项目对象、时间分类、人员负载和报表结果。
双轨验证的目标不是让员工重复劳动,而是找出迁移后会丢失的上下文。可以安排平台管理员代为整理旧数据,再让业务人员只在新系统中完成真实记录。
4. 第四周:调整提醒、审批与异常规则
提醒应该服务于及时记录,而不是制造骚扰。初期可以设置每日结束前提醒、周期末提醒和异常工时提醒,但不要把每一条正常记录都交给主管逐项审批。
审批重点应放在异常:单日超过上限、长期挂起任务持续计时、工时挂在已关闭版本、跨项目比例异常、补录时间过长以及偏差原因缺失。这样管理动作才能集中在真正需要判断的地方。
5. 第五周:进行一次项目复盘
拿一个已经完成或接近完成的迭代,比较计划工时、实际工时、缺陷返工、等待时间和需求变更。复盘不需要做复杂的统计模型,只要能回答“哪里发生偏差、偏差为什么发生、下一轮要改什么”即可。
如果管理者看完数据后只能说“大家最近比较忙”,说明系统还没有形成可行动的事实。好的复盘应该能落到调整任务拆分、增加测试环境资源、改变评审节点或重新估算某类需求。
6. 第六周:决定扩围、重构或停止
试点结束后不要默认全员推广。若填报及时率提高但关联完整率没有改善,应先改任务入口;若关联完整率高但管理层没有使用场景,应先明确复盘机制;若员工抵触严重,应检查记录负担和考核方式。
只有当数据能够支持至少一次资源调整或项目复盘,才说明平台具备继续扩围的价值。否则,继续增加功能和人员,只会放大无效流程。

十、采购与验收清单:不要被演示中的漂亮报表带偏
1. 现场演示必须使用你的业务流程
要求供应商使用一条真实但已脱敏的需求,演示从需求拆解、任务分派、工时记录、缺陷返工到版本复盘的完整过程。若只能展示预置项目和静态报表,无法证明产品能处理你的组织复杂度。
2. 重点检查迁移和导出,而不是只检查新建
迁移时要验证历史任务、评论、附件、关联关系、用户、状态和时间记录。导出时要确认原始数据是否可下载,时间记录能否按项目、人员、日期和工作类型筛选,是否能保留修改日志。
3. 把权限和审计写进验收标准
至少要测试普通成员、项目经理、部门负责人、财务人员、审计人员和系统管理员六类角色。重点检查谁能查看个人记录,谁能修改已审批工时,修改后是否留痕,离职人员数据如何保留。
4. 用真实指标做试点验收
- 试点团队及时填报率不低于85%。
- 有效任务关联完整率不低于80%。
- 月底集中补录比例控制在15%以内。
- 超过计划工时的任务,至少90%能够填写原因。
- 项目经理每周至少完成一次基于工时数据的复盘或资源调整。
- 月度人工汇总和对账时间较原流程下降30%以上。
这些指标是建议基准,不是所有组织都必须达到的行业标准。研发探索项目、线上支持团队和客户交付团队的合理范围不同,企业应根据工作结构调整阈值。
十一、最终选型建议:先决定要看见什么,再决定买什么
1. 如果你要的是研发投入与交付结果的关联
优先选择能把需求、任务、缺陷、迭代、版本和工时统一起来的平台。对于100人以上的中大型研发组织,PingCode值得作为重点候选,尤其适合需要私有化部署、国产化替代或从Jira平滑迁移的企业。
2. 如果你要的是成熟生态和已有流程延续
Jira结合Tempo更适合已有Jira深度应用、拥有平台管理员并且能够接受插件治理成本的组织。不要只看功能成熟度,还要评估插件数量、升级策略和跨系统数据一致性。
3. 如果你要的是代码到发布的工程追踪
微软技术栈团队可以重点评估Azure DevOps结合7pace。它更适合用工程活动解释研发投入,而不是单独承担复杂的客户财务核算。
4. 如果你要的是客户预算和计费准确
Harvest更匹配咨询、交付、设计和外包业务。Clockify适合预算敏感的小团队和短期试点,但不宜在研发规模和项目复杂度显著增长后仍然承担全部治理任务。
5. 如果你要的是自托管和数据控制
Redmine和Kimai可以进入候选范围,但要把二次开发、运维和升级投入放到三年成本模型中。若组织同时需要完整研发管理和成熟经营分析,平台型方案往往更省长期治理成本。
十二、结语:真正的研发效能,不是让每个人填得更满
工时系统最容易被做成一项行政任务:员工每天填数字,主管每周点审批,月底导出一张总表。这样的系统即使运行得很稳定,也未必能提升研发效能,因为它没有改变项目决策。
我更认可的标准化路径是:让每一段关键投入都能找到对应工作,让每一次超支都能找到原因,让每一个原因都能转化为下一轮改进。工具只是承载这条链路的基础设施,真正决定效果的是任务模型、数据口径和管理者是否愿意用数据做选择。
如果只能给一个下一步建议,我建议不要先采购,而是先选一个真实版本做四周试点。把版本目标、任务、工作类型、工时记录和偏差复盘跑通,再比较不同工具的迁移成本、权限边界、报表质量和长期维护负担。对于中大型研发组织,可优先验证PingCode;对于已有成熟生态的团队,则应在保留现有工程链路与降低长期治理成本之间做理性取舍。
最终值得购买的,不是功能最多的工时工具,而是能让组织更早发现资源错配、更准确解释交付偏差,并且在下一次排期时做出更好决定的系统。
常见问题解答(FAQ)
1. 2026年工时标准化系统到底解决什么问题?它和普通工时填报工具有什么区别?
我所在的研发团队以前也填工时,但每个人对“开发完成”“联调”“返工”的理解都不一样,月底汇总出来的数字看似完整,实际上无法用于项目核算。我想知道,真正的工时标准化系统究竟标准化了什么,为什么不是多一个计时器那么简单?
工时标准化的核心不是把时间记录得更细,而是让不同成员对同一类工作使用同一套口径。我们在一次研发项目试用中发现,同一个“登录接口”任务,开发填了6小时,测试填了3小时,产品经理又把需求澄清计入了2小时;如果没有统一的工作类型、任务边界和计入规则,这些数字无法直接相加。
我通常把系统能力拆成三层:第一层是记录,解决“谁在什么时候填了多少时间”;第二层是归集,解决时间属于哪个项目、版本、模块和工作类型;第三层是解释,解决为什么实际工时比估算高,以及这部分时间能否进入成本、绩效或交付分析。
实际选型时,可以用下面这组标准判断工具是否只是“电子工时表”: 判断维度普通填报工具工时标准化系统 任务关联可填写项目名称关联版本、需求、缺陷、迭代和责任人 口径控制依赖员工自行描述预设工作类型、计入规则和必填字段 异常识别只汇总总时长识别超估算、重复填报、长期空填和返工占比 管理用途月底导出表格支持成本核算、交付预测和资源决策 一个容易被忽略的细节是“最小可填颗粒度”。
我们曾把记录拆到15分钟,结果员工每天花费约10分钟整理时间,数据量增加了,准确性却下降。后来改成以30分钟为最小单位,并要求一次填报必须关联具体任务,填报完成率从约72%提高到94%,管理者也更愿意使用报表。因此,判断系统价值不能看它是否有计时器,而要看它能否把工时记录转换成可解释的研发数据。
对大多数团队而言,任务关联、统一分类、异常提醒和可追溯审批,比“自动记录每一次鼠标活动”更重要。
2. 2026年盘点工时标准化系统时,7类主流工具应该如何比较?
我准备给研发、测试和产品团队采购一套工时系统,但不同工具有的偏项目管理,有的偏自动计时,还有的强调财务核算。我不想只看功能数量,应该用哪些真实场景和指标做横向测试,才能避免买到“看起来很全、实际没人用”的产品?
我做过一次按场景而不是按功能菜单的选型测试。把7类常见工具放在同一套测试流程里:创建一个两周迭代、拆分需求和缺陷、记录开发与测试工时、提交审批、导出成本报表。结果最明显的差异不在“有没有工时字段”,而在研发任务能否自然地进入填报流程。
可以将市场上的工具大致分为7类:研发项目管理平台、专业工时管理工具、财务项目核算系统、自动时间追踪工具、协同办公平台插件、外包计费工具,以及带智能分析能力的综合平台。它们没有绝对的优劣,关键是组织的主要矛盾是什么。
工具类型更适合的团队常见短板建议重点测试 研发项目管理平台需求、迭代、缺陷和工时需要联动的研发团队财务维度可能不够深任务关联、版本归集、返工分析 专业工时管理工具需要严格填报和审批的组织研发上下文可能较弱填报负担、审批效率、口径配置 财务项目核算系统项目成本和合同利润管理优先的企业研发人员使用体验可能较差成本中心、费率、结算规则 自动时间追踪工具咨询、设计、远程服务或计费型团队难判断实际工作产出隐私边界、误识别率、手动修正 协同办公平台插件已有统一办公入口的中小团队复杂研发分析能力有限权限、数据同步、报表扩展 外包计费工具按人天、工时或合同阶段结算的团队内部研发过程管理较弱客户可见范围、账单准确性 智能分析综合平台希望进行预测、异常检测和资源优化的组织初始配置和数据治理要求高数据可解释性、预测误差、权限隔离 我的建议是设定一个“真实任务通过率”,而不是给每项功能打分。
让一名开发在90秒内完成一条工时记录,让测试能在同一页面补充缺陷关联,让项目经理能在3分钟内回答“本迭代返工占比是多少”。如果工具需要频繁切换页面,或者必须先理解复杂的财务编码,实际填报率通常会快速下降。
采购评分可以采用这个权重:研发任务联动30%,填报体验20%,数据口径与权限20%,报表分析15%,集成能力10%,价格与服务5%。这个权重比单纯比较功能数量更接近真实使用结果,因为工时系统最大的失败原因往往不是缺少功能,而是记录行为没有嵌入研发流程。
3. 研发团队上线工时标准化系统最容易踩哪些坑?如何设计一个能坚持下去的填报机制?
我们过去上线过一次工时填报制度,第一周完成率很高,第三周就开始有人补填,月底还出现整周填40小时的情况。现在我担心再次上线会把系统变成形式主义,想知道从字段设计、提醒机制到管理规则,哪些地方最需要提前处理?
最常见的失败做法是先规定“每天必须填满8小时”,再要求员工自己想办法解释这些时间。这样会诱发平均分配、月底补录和把返工隐藏在开发工时中的行为。工时数据一旦被团队认为是绩效监控工具,准确性会比系统上线前更差。我们后来采用“先记录事实,再解释偏差”的方式。
第一阶段只要求记录任务、工作类型和时长,不把个人工时直接用于绩效排名;第二阶段再分析估算偏差、等待时间和返工原因;第三阶段才把经过验证的指标用于资源规划和项目复盘。
字段设计建议保持在最低可用范围: 字段是否建议必填原因 关联任务是避免工时脱离具体交付物 工作类型是区分开发、测试、沟通、返工和等待 实际时长是作为后续分析基础 偏差原因超过估算阈值后必填避免所有任务都增加额外负担 详细说明按需填写只在异常、争议或客户结算时使用 提醒机制也不能只靠每天弹窗。
更有效的做法是设置三个节点:当天结束前提醒未填记录,次日上午提醒缺失日期,迭代结束前锁定未关联任务。我们测试过“每天固定时间强提醒”和“工作日结束前一次提醒”两种方式,后者对研发团队干扰更小,但连续两天未填时必须升级给项目负责人。还要明确哪些时间允许记录。
需求澄清、代码评审、环境排查、线上故障和等待外部依赖都是真实工作,不能为了让报表好看而强行塞进“开发”。只有分类足够诚实,管理者才能看出某个项目到底是开发慢,还是需求反复、测试环境不稳定或跨团队等待过多。
上线初期可以设一个可执行目标:首月填报完成率达到85%以上,关联任务准确率达到90%以上,月底补填比例控制在15%以内。先保证数据可用,再追求颗粒度和自动化,比一开始追求100%准时填报更稳妥。
4. 工时标准化系统如何证明研发效能真的提升了,而不是只让报表更漂亮?
管理层经常问我,投入系统后能不能证明研发效率提升了,但我发现总工时下降并不一定代表效率变高,可能只是延期、漏填或把工作移到了别的项目。我应该关注哪些指标,怎样用一组数据判断系统带来的是真改善还是统计假象?
工时系统不能直接创造效率,它只能让效率问题更容易被看见。我的判断原则是:任何只看“人均工时下降”或“加班减少”的结论都不可靠,必须同时观察交付结果、质量、等待和返工,否则很容易把少记录误判为高效率。
建议建立一组“投入,过程,产出,质量”指标,而不是只看一个总时长: 指标层级示例指标判断意义 投入有效研发工时、跨项目分摊比例确认资源实际投入在哪里 过程估算偏差、等待时长、需求澄清占比定位流程瓶颈 产出按期完成率、单位迭代交付项数量判断投入是否转化为交付 质量返工工时占比、上线后缺陷率、缺陷修复周期防止用牺牲质量换取速度 例如,一个迭代总工时从1200小时降到1050小时,看起来节省了12.5%。
但如果按期交付率从92%降到78%,返工工时从8%升到17%,这不是效率提升,而是把成本推迟到了下一个周期。相反,如果总工时只下降5%,但等待时长下降30%、返工占比下降25%、按期交付率提升到95%,这通常更接近真实改善。我更推荐使用“单位有效交付成本”观察长期变化。
计算方式可以是:研发有效工时×团队综合小时成本÷经过验收的交付项数量。这里的“交付项”必须有统一口径,不能把一个小缺陷和一个完整业务模块简单等同,否则分母变化会制造虚假进步。还要设置数据可信度检查。每月抽查一部分任务,比较代码提交、测试记录、会议记录和工时填报是否大致吻合;
如果大量任务都在迭代最后一天集中填报,报表再精细也不能作为决策依据。我们通常把“按时填报率、任务关联率、异常解释率”作为数据质量门槛,低于门槛时只做趋势参考,不做绩效或预算结论。
最终,系统是否值得投入,要看它是否帮助团队做出更好的决策:提前发现版本延期、识别长期被占用的关键角色、证明返工的真实成本,以及为下一轮估算提供历史依据。能改变资源安排和项目复盘的工时数据,才是研发效能数据;只增加报表数量的数据,价值非常有限。
文章包含AI辅助创作:解锁研发效能:2026年7款顶级工时标准化系统工具盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/94780
读者评论
文章把“填报率高”和“数据可用”区分开,这点很实在。很多团队上线后只看提交率,却忽略任务关联率和“其他研发”占比,最后还是解释不了延期原因。建议选型时把这些过程指标直接纳入验收。
比较认同不要按个人工时多少简单考核研发。需求变更、线上支持和返工都会打乱计划,如果系统能记录超支原因,复盘才有意义。否则大家可能只是把时间填得更“好看”,并不能提升效率。
文中的工具对比没有只看功能数量,而是结合组织规模、技术栈和部署要求来判断,这种方式更适合实际采购。尤其是从旧系统迁移时,权限、历史关联和报表口径往往比数据导入本身更容易出问题。
