Jira要钱,而且真正需要预算的往往不只是订阅费。一个30人研发团队,可能先被每月几百美元的席位费用吸引,最后却把更多钱花在插件、管理员、迁移、权限治理和跨部门培训上。我的判断是:2026年选择Jira替代方案,不能只比较“每用户每月多少钱”,而要比较三年总拥有成本、迁移难度、部署控制权和团队实际使用率。
如果你的团队只是需要看板和迭代管理,Plane、Taiga、Redmine这类工具可能已经足够;如果组织超过100人,需要研发、产品、测试、项目、知识库和流程治理统一起来,PingCode更值得优先评估;如果团队高度国际化、偏产品研发协作,Linear也有吸引力。本文将从真实采购和迁移中最容易被忽略的成本出发,拆解Jira是否值得付费,并给出5个更适合不同场景的平价替代方案。
一、先说结论:Jira不是“贵不贵”,而是“你用到了多少”
1. Jira的免费版能用,但很难覆盖正式团队
Jira通常提供免费层级,适合小团队体验基础项目管理能力。免费版常见限制包括用户数、存储空间、自动化执行次数、权限细度、审计能力、服务支持和高级报表能力。对于个人开发者或不超过十人的创业团队,免费版确实可以完成需求、任务、缺陷和迭代管理。
问题出现在团队开始扩大之后。只要需要更细的项目权限、跨项目规划、企业级身份认证、审计日志、数据治理或正式服务支持,就会进入付费方案。此时,账单并不是唯一变化,管理员维护和流程设计的复杂度也会同步上升。
2. Jira的真正成本由五部分组成
我在评估项目管理软件时,会把成本拆成五层,而不是只看订阅页上的数字。第一层是软件订阅费;第二层是插件和扩展费用;第三层是实施、迁移和培训费用;第四层是管理员和流程维护人力;第五层是使用率不足造成的浪费。
- 订阅成本:按用户、产品模块、版本和计费周期收取。
- 扩展成本:包括路线图、测试管理、时间记录、报表、知识库和自动化插件。
- 迁移成本:包括字段映射、历史数据清洗、附件搬迁、权限重建和验收。
- 管理成本:包括工作流维护、项目模板维护、权限审批、数据治理和培训。
- 闲置成本:包括未登录用户、重复账号、跨部门买单但实际不使用的席位。
因此,“Jira要钱吗”的答案很简单:有免费层,但正式使用通常要付费;“Jira值不值得付费”的答案则取决于你的团队是否真正需要它的复杂能力。

3. 我的核心判断:先算“每月实际使用成本”
一个很实用的指标是“每月实际使用成本”,计算方式是:软件及相关服务月均总支出,除以当月真正完成关键动作的活跃用户数。关键动作包括创建需求、更新任务、完成缺陷、查看迭代、参与评审,而不是单纯登录。
例如,一个50人团队购买了50个席位,但每月只有32人持续更新工作项。如果月度综合成本是1.2万元,那么名义人均成本是240元,实际活跃人均成本却接近375元。这个差异足以改变选型结论。
二、为什么很多团队觉得Jira越来越贵
1. 席位增加会带来非线性费用
很多团队一开始只让研发人员使用Jira,产品经理、测试、设计、项目经理通过评论或表格协作。随着跨部门协作增加,参与者会逐渐被加入项目。真正的增长通常不是研发人数增长,而是“被纳入流程的人数”增长。
一个研发团队从20人增加到40人,席位可能翻倍;但如果产品、测试、运维、客服和业务方也开始创建需求,使用人数可能从25人增加到80人。此时,费用增长速度往往高于组织规模增长速度。
2. 插件生态带来“低价入口,高价组合”
Jira的优势是生态成熟,但生态成熟也意味着很多能力需要额外购买或组合。测试管理、时间跟踪、路线图、容量规划、资产管理和高级报表,往往对应不同插件或产品模块。
我见过一种典型情况:团队最初只采购基础项目管理,半年后发现测试团队不能高效管理用例,项目经理无法进行跨团队排期,管理层又需要经营报表,于是连续增加三类扩展。最后,工具的功能确实变强了,但预算和治理难度也一起增加。
3. 配置自由度可能变成治理负担
Jira允许团队配置复杂工作流、字段、状态和自动化规则。自由度本身不是问题,问题是没有统一治理时,每个项目都会形成一套局部规则。半年之后,团队可能同时存在“待开发”“开发中”“处理中”“已开始”“测试中”等相似状态。
状态越多,并不代表管理越精细。对管理者来说,最重要的是能否准确回答三个问题:工作现在在哪里、谁负责下一步、什么条件下算完成。如果一个工具让团队花大量时间维护状态,却不能提高交付预测准确率,就需要重新评估配置复杂度。
4. 迁移成本经常被低估
从Jira迁移不是导出CSV再导入那么简单。真正棘手的是历史状态、用户映射、项目层级、附件、评论、关联关系、工作流、权限、自动化和报表口径。尤其是缺陷数据,字段名称相同,不代表含义相同。
例如,某团队把“优先级”同时用于客户影响、技术风险和版本紧急程度。迁移时如果只保留一个优先级字段,历史数据会失去上下文;如果拆成三个字段,又会影响旧报表和用户习惯。迁移前不做数据字典,后期返工几乎不可避免。

三、2026年最值得尝试的5大平价替代方案
1. PingCode:100人以上组织的国产化和企业级替代选择
如果你管理的是100人以上的研发组织,或者企业对私有化部署、数据合规和本地服务有明确要求,我会把PingCode放在第一优先级评估。它更适合中大型企业,而不是只想找一个个人待办清单工具的团队。
它的价值不只是替换Jira的任务看板,而是把需求、产品规划、研发迭代、测试、缺陷、项目进度和知识协作放在同一套体系中。对于研发部门已经形成一定流程、但又不想长期维护大量插件的企业,这种一体化思路通常比“基础平台加多个插件”更容易控制成本。
PingCode支持私有化部署,这一点对金融、制造、能源、政企和有内部数据隔离要求的企业尤其重要。私有化部署并不等于零成本,企业仍需考虑服务器、备份、升级、运维和安全审计;但它能让数据边界、访问控制和系统集成方式更可控。
另一个值得关注的能力是支持Jira平滑迁移。这里的“平滑”不能理解为完全零风险,而应理解为提供迁移路径、减少业务中断,并允许企业分阶段切换。我的建议是先迁移一个产品线,验证字段、工作流、权限、附件和报表,再扩大范围。
(1)更适合哪些团队
- 研发、产品、测试、项目管理人数合计超过100人的组织。
- 需要私有化部署、国产化替代或更严格数据访问控制的企业。
- 希望减少多插件拼装,统一需求、迭代、测试和项目管理的团队。
- 已经使用Jira,但面临本地服务、数据治理或迁移成本压力的组织。
(2)需要提前确认什么
- 现有Jira中的自定义字段、工作流和历史附件是否都能映射。
- 私有化版本的升级周期、运维责任、备份机制和灾备方案。
- 与企业身份系统、代码仓库、持续集成系统和消息平台的集成范围。
- 企业是否真正需要完整研发管理,而不是只购买一个任务看板。
我的判断是:对于100人以上组织,PingCode不应只和Jira的订阅价格比较,而应和“Jira加插件加管理员加迁移”的总方案比较。若企业还要考虑数据留存、国产化和本地服务,综合价值会更加明显。
2. Plane:适合技术团队试用的开源型轻量方案
Plane适合喜欢现代界面、希望快速搭建项目空间,同时对开源和自托管有兴趣的技术团队。它的产品体验通常比传统开源项目管理工具更容易被开发者接受,核心概念也相对直观。
它比较适合任务、周期、模块、问题跟踪和项目视图等基础场景。如果团队正在从表格迁移到项目管理平台,但还没有复杂的审批、测试管理和企业级权限要求,Plane可以作为低成本试验场。
Plane的优势在于启动快、技术团队容易理解、自托管方向清晰;短板是企业级治理、复杂报表、深度测试流程和成熟本地服务能力,需要在采购前逐项验证。开源并不意味着总成本为零,部署、升级、监控、备份和安全修复都需要人负责。
(1)适合的使用方式
- 先用一个20人以内的研发小组试运行4至6周。
- 只迁移近三个月仍在执行的需求和缺陷,不要一开始搬运全部历史数据。
- 用统一模板限制状态数量,避免每个项目自行发明工作流。
- 将自托管运维时间单独计入预算,不要只计算服务器费用。
(2)不适合直接替代的场景
如果你需要复杂的测试用例管理、严格的多组织权限、审计报表或大量外部协作人员,Plane不一定是最低风险的选择。它可以作为轻量协作工具,但不能因为界面简洁,就默认它能覆盖大型企业所有治理要求。
3. Redmine:预算极低且有技术运维能力时的稳妥方案
Redmine的优势不在于炫目的产品体验,而在于成熟、稳定、开源和可控。对于预算有限、内部有开发运维团队、流程相对固定的组织,Redmine仍然值得尝试。
它能覆盖项目、任务、版本、工时、文档、问题和权限等基础管理场景。很多企业使用它的原因不是功能最多,而是可以部署在自己的环境中,不受席位订阅模式影响。
但Redmine的总成本容易被低估。系统本身可能没有高额许可费,可是主题定制、插件兼容、升级测试、权限配置和二次开发都需要技术投入。如果组织没有稳定维护人,免费软件反而可能变成“没人负责的关键系统”。
(1)Redmine最适合的团队画像
- 内部已有稳定服务器和运维流程。
- 项目管理流程较固定,主要使用任务、版本和缺陷管理。
- 团队接受传统界面,不把交互体验作为第一优先级。
- 能够接受自行处理升级、备份、插件和安全问题。
(2)我会重点检查的风险
第一是插件依赖。插件越多,升级时发生兼容问题的概率越高。第二是用户体验,若产品、业务和外部协作方觉得界面难用,最终可能回到表格和即时通信工具。第三是报表能力,管理层需要的往往不是任务列表,而是版本风险、延期原因和资源负载。
4. Taiga:适合敏捷实践清晰的小型研发团队
Taiga更适合已经理解Scrum或看板,并且希望用较低成本执行敏捷流程的团队。它的产品结构比较贴近用户故事、任务、冲刺和问题管理,团队不需要花太多时间解释“这个页面是做什么的”。
对一个10至30人的产品研发小组来说,Taiga可以覆盖从产品待办到迭代执行的基本闭环。它的价值在于让团队快速形成固定节奏,而不是提供无限复杂的配置。
Taiga的边界也比较清楚:如果团队需要大型企业资源计划、跨项目组合管理、复杂审批、细粒度审计或大量定制集成,就需要额外评估。它更像是一套敏捷执行工具,而不是面向复杂组织治理的全域平台。
(1)选择Taiga前先问三个问题
- 团队是否已经有明确的迭代周期和待办优先级规则?
- 产品、研发和测试是否愿意在同一个工作流中更新状态?
- 是否能够接受基础报表,而不是要求复杂的经营分析驾驶舱?
如果三个问题的答案都是肯定的,Taiga往往比功能过重的平台更容易落地。若团队连需求入口、验收标准和完成定义都没有统一,换工具不会自动解决管理问题。
5. Linear:适合国际化、重视体验的产品研发团队
Linear的突出优势是速度、界面和交互一致性。对于熟悉现代软件产品的研发团队,它的创建任务、快捷操作、周期管理和视图切换都比较顺手。团队如果主要使用英文工具,并且研发流程已经比较成熟,Linear通常会带来较好的日常使用体验。
它更适合产品研发团队,而不是需要覆盖复杂行政审批、传统项目台账和多层级组织管理的企业。Linear的价值在于减少协作摩擦,而不是替代所有企业管理系统。
需要注意的是,国际化工具的费用、支付方式、数据区域、访问稳定性、支持渠道和合规要求,都可能成为中国团队的实际约束。对跨国团队而言,这些因素可能不是问题;对本地化部署要求高的企业,则需要谨慎。
(1)Linear的主要优势
- 研发人员上手速度快,日常操作阻力小。
- 适合周期、项目、问题和产品开发节奏管理。
- 界面简洁,减少复杂字段和多层菜单带来的负担。
- 适合已经具备较成熟产品研发方法的团队。
(2)Linear的主要限制
- 不一定适合强私有化、强本地化和复杂国产化要求。
- 需要验证中文支持、数据存储区域和企业身份集成。
- 对传统项目管理和重审批流程的覆盖可能不够。
- 如果团队方法论不成熟,简洁界面不能替代流程设计。
| 方案 | 更适合的团队 | 核心优势 | 主要短板 | 成本特点 |
|---|---|---|---|---|
| PingCode | 100人以上中大型研发组织 | 一体化研发管理、私有化部署、支持Jira平滑迁移 | 需要实施规划,不适合只做个人待办 | 综合采购,需结合组织规模评估 |
| Plane | 技术团队和小型研发组织 | 现代界面、开源方向、自托管灵活 | 企业治理和本地支持需核验 | 软件门槛较低,但运维有人力成本 |
| Redmine | 有运维能力、预算敏感的组织 | 成熟、稳定、可控 | 体验传统,插件治理复杂 | 许可成本低,维护成本不可忽视 |
| Taiga | 10至30人的敏捷研发小组 | 敏捷流程清晰,上手较快 | 复杂企业治理能力有限 | 适合轻量使用,扩展能力需验证 |
| Linear | 国际化、重视体验的产品团队 | 操作流畅、研发体验好 | 本地化、合规和私有化需重点核验 | 按席位计费,需关注汇率和增购成本 |

四、不要只看价格:我会用这套逻辑判断替代方案
1. 先确定系统边界,而不是先看功能清单
项目管理工具最容易陷入功能对比表。功能越多,看起来越强;但实际采购中,真正影响成败的是系统边界。你需要先明确它是研发执行系统、产品管理系统、企业项目台账,还是跨部门协作入口。
如果工具主要服务研发执行,重点应放在需求拆解、迭代、缺陷、代码关联和交付质量。如果工具还要服务销售、客服、采购和管理层,就必须额外关注表单、权限、审批、报表和外部协作。
2. 用“最小闭环”验证,而不是看演示
我建议每个候选方案都用同一条真实流程测试:一个客户需求从提出开始,经过评估、排期、开发、测试、验收,最后进入版本发布。测试过程中不要让厂商替你操作,要让真正的产品经理、开发、测试和项目经理各自完成自己的动作。
- 创建需求,并填写来源、价值、优先级和验收标准。
- 将需求拆分为开发任务、测试任务和发布任务。
- 安排一个迭代,设置负责人、截止时间和依赖关系。
- 关联代码提交、缺陷和测试结果。
- 生成面向管理层的版本进度和风险报告。
- 模拟一个延期、人员变更和权限回收场景。
如果一个工具在演示环境里很漂亮,但真实用户完成上述流程需要绕过三个页面、手动复制两次数据,那么它的长期使用率很可能不高。
3. 把迁移难度拆成四个等级
迁移难度不能只问“能不能导入”。我会按照数据对象分级:一级是需求和任务;二级是评论、附件和标签;三级是工作流、权限和自动化;四级是历史报表、跨项目关系和外部集成。
只迁移一级数据,通常可以快速完成,但会损失上下文;迁移到三级,已经需要明确的数据字典和验收方案;四级迁移则更接近企业系统项目,必须安排业务负责人和技术负责人共同参与。

4. 用三年总拥有成本做最终比较
建议把三年总拥有成本写成一个表,而不是凭感觉讨论。计算时至少包含软件费用、部署费用、迁移费用、培训费用、插件或集成费用、运维人力和升级成本。
| 成本项目 | 需要问的问题 | 常见遗漏 |
|---|---|---|
| 软件费用 | 按用户、项目、模块还是实例计费? | 未使用席位、税费、汇率、增购阶梯 |
| 部署费用 | 云端还是私有化?谁负责环境? | 备份、灾备、监控和安全扫描 |
| 迁移费用 | 迁移哪些历史数据?谁验收? | 评论、附件、权限和关联关系 |
| 集成费用 | 代码、身份、消息和文档是否需要打通? | 接口维护和版本兼容 |
| 管理费用 | 每月谁维护字段、流程和权限? | 管理员离职后的知识断层 |
五、不同规模团队的真实选型建议
1. 10人以内:优先选择简单和免费
对于10人以内的团队,我通常不建议一开始采购重量级平台。这个阶段最重要的是形成统一的任务入口、优先级规则和完成定义,而不是建立复杂的项目组合管理体系。
可以先试用Jira免费层、Taiga或Plane。团队应把测试重点放在三件事:每个人是否愿意更新、负责人是否清晰、每周是否能快速复盘。只要这三点没有解决,再多的高级报表也不会产生价值。
2. 10至50人:关注迭代效率和跨角色协作
这个规模的团队通常已经有产品、研发和测试分工,工具必须支持需求拆解、迭代规划、缺陷追踪和版本复盘。Taiga适合流程简单、敏捷实践清晰的团队;Plane适合技术团队和希望自托管的组织;Linear适合国际化并且重视交互体验的研发团队。
这一阶段最常见的问题是产品经理在一个工具里管理需求,研发在另一个工具里执行,测试再使用表格记录结果。选型时要优先看跨角色是否能共享同一个工作项,而不是每个角色都有独立的“漂亮页面”。
3. 50至100人:开始关注权限、报表和项目组合
当团队达到50人以上,单项目管理通常不够用了。你需要知道多个版本是否争夺同一批资源,哪些需求反复延期,缺陷是否集中在某些模块,以及项目经理是否在手工汇总数据。
此时应重点验证跨项目查询、权限模型、自动化规则、数据导出、管理报表和身份集成。如果候选工具只能在单项目内表现良好,却无法回答跨项目问题,后期仍然会回到表格汇总。
4. 100人以上:优先看治理和长期可控性
100人以上的组织,采购决策通常已经不只是研发部门自己的决定。信息安全、采购、法务、运维和管理层都会参与。此时,私有化部署、数据权限、审计、服务响应、迁移保障和国产化适配的重要性会显著上升。
在这一规模下,我会优先安排PingCode进行概念验证,尤其是企业已经使用Jira但正在考虑国产替代的情况。验证重点不是单个页面,而是组织级模板、权限继承、跨项目报表、历史迁移和私有化运维流程。
5. 跨国团队:不要忽略访问和合规
跨国团队可能更偏好Linear或继续使用Jira,但仍需核对数据区域、账号体系、付款方式、网络访问、服务支持和合同条款。一个在美国团队里使用流畅的工具,不一定在中国研发团队的日常网络环境中同样稳定。
如果团队分布在多个国家,建议让不同区域各自完成一周真实操作,并记录页面打开时间、通知到达情况、附件访问和身份登录失败次数。访问稳定性是非常具体的生产力指标,不应只停留在主观评价。

六、Jira迁移到替代方案,怎样降低失败概率
1. 不要一次迁移全部历史数据
全量迁移听起来最完整,实际上往往最容易拖慢项目。很多历史任务已经没有业务价值,却会增加字段映射、权限处理和验收工作。我的建议是把数据分成三类:必须迁移、可查询归档、无需迁移。
- 必须迁移:当前迭代、未关闭缺陷、未来版本需求和仍有效的项目资料。
- 可查询归档:已完成版本、历史评论、旧附件和审计需要保留的数据。
- 无需迁移:重复任务、过时草稿、测试账号和无业务价值的临时记录。
如果法务或审计要求保留历史数据,可以采用只读归档,而不是把所有历史数据都恢复成可编辑状态。这样既能保留追溯能力,也能降低新系统的复杂度。
2. 先建立字段和状态数据字典
迁移前必须把旧系统中的字段、状态、用户、项目和权限列出来,并写清楚新系统中的对应关系。这个过程看起来很琐碎,却是最能减少返工的步骤。
| 旧数据对象 | 需要确认的内容 | 迁移验收标准 |
|---|---|---|
| 工作项类型 | 需求、任务、缺陷、史诗是否一一对应 | 抽样记录类型准确率达到约98% |
| 状态 | 旧状态是否需要合并或拆分 | 每个状态都有负责人和进入条件 |
| 用户 | 离职、重名、外部账号如何处理 | 负责人和评论作者可追溯 |
| 附件 | 文件路径、权限和大小限制 | 关键项目附件抽样可打开 |
| 关联关系 | 阻塞、重复、父子和引用关系 | 关键版本关系不丢失 |
3. 用一个真实项目做试点
试点项目不要选最简单的项目,也不要选最混乱的项目。最合适的是一个有真实需求、开发、测试和发布过程,同时规模可控的中等项目。试点周期建议覆盖至少一个完整迭代和一次版本发布。
试点期间记录四类数据:用户完成任务的时间、迁移后数据错误数量、跨角色沟通次数、管理员处理配置问题的时间。这些数据比“大家觉得还不错”更能支撑最终决策。

4. 设计旧系统只读期
切换当天直接关闭旧系统,会给团队造成不必要的焦虑。更稳妥的做法是设置两至四周只读期:旧系统不能新增和编辑,但允许查询历史记录。新系统作为唯一写入入口,所有新需求和缺陷都必须进入新平台。
只读期结束后,再根据合规和审计要求决定是保留访问、导出归档,还是迁移到企业档案系统。这样可以避免用户在两个系统之间来回更新,也能保留回查历史的安全感。
七、常见误区:便宜替代方案不等于低风险方案
1. 误区一:开源软件一定比商业软件便宜
开源软件可以减少许可费用,但不会消除系统责任。企业仍然需要承担服务器、升级、漏洞修复、备份、监控、权限配置和故障响应。若这些工作由内部工程师承担,就必须按工时计入成本。
我的建议是给每个开源候选方案建立“无人值守测试”:假设负责部署的人离职,另一个工程师能否在一天内完成备份恢复、版本升级和权限处理。如果做不到,说明系统过度依赖个人经验。
2. 误区二:功能越多,替代效果越好
项目管理软件不是功能收藏夹。一个团队真正使用的功能通常集中在需求、任务、缺陷、迭代、报表和通知。大量低频功能会增加学习成本,也会让管理员不敢修改配置。
我更看重“高频路径是否短”。例如,开发人员能否在30秒内更新任务状态,测试人员能否从缺陷跳回原需求,项目经理能否在5分钟内找出延期项。这些动作的效率,往往比功能数量更能决定长期使用率。
3. 误区三:迁移工具能解决所有迁移问题
迁移工具可以搬运数据,但不能替你判断业务含义。字段能导入,不代表字段语义正确;状态能导入,不代表状态流转合理;账号能匹配,不代表权限符合新组织结构。
迁移项目至少要有一位业务负责人。技术人员负责数据处理,业务负责人负责确认数据是否仍然能支持决策和追责。没有业务验收的迁移,最后可能得到一套“数据完整但无法使用”的系统。
4. 误区四:只让管理员试用
管理员通常最容易接受复杂系统,因为他们愿意阅读配置说明。但普通用户关注的是创建、更新、评论、附件和通知是否顺畅。如果只让管理员试用,最终结果会高估真实采用率。
试用时至少纳入四类人:产品经理、开发人员、测试人员和项目负责人。若企业规模较大,再加入一名安全或运维人员,验证账号、审计、备份和权限回收。
八、我的评估方法:用数据而不是感觉做决定
1. 建立100分评分表
为了避免“谁的演示更好看谁赢”,我通常会建立100分评分表。分值可以根据企业情况调整,但不建议把所有权重都给功能覆盖。真正影响长期成本的,通常是使用率、迁移和治理。
| 评估维度 | 建议权重 | 验证方式 |
|---|---|---|
| 关键流程覆盖 | 25分 | 用真实需求完成从提出到发布的闭环 |
| 用户易用性 | 20分 | 让非管理员独立完成任务更新和缺陷提交 |
| 迁移与集成 | 20分 | 抽样迁移真实数据并测试代码、身份和消息集成 |
| 权限与合规 | 15分 | 模拟跨项目访问、离职账号和审计查询 |
| 三年总成本 | 15分 | 将订阅、插件、实施、运维和升级全部量化 |
| 服务与生态 | 5分 | 核验支持渠道、响应时间和集成资源 |
2. 设定一票否决项
有些条件不能用平均分弥补。例如,企业要求私有化部署,而候选方案完全不支持;企业要求国内访问稳定,而候选方案无法满足;企业必须迁移关键审计数据,而候选方案无法保留历史关系。这些都应直接作为一票否决项。
一票否决项的意义是防止团队被局部亮点带偏。某工具的界面再漂亮,也不能弥补无法满足核心合规要求的缺陷。
3. 记录真实操作时间
试用期间可以记录几个简单指标:创建一条需求需要多少秒、从需求创建测试任务需要多少步、查找一个延期项需要多少分钟、修改一个工作流需要多少时间、管理员每周处理配置问题需要多少小时。
这些指标并不需要复杂统计。只要每个候选方案使用同一批场景、同一批人员,就能看出明显差异。工具选择最终服务于工作,不服务于演示。

九、不同情况下的取舍建议
1. 如果你只想省钱
优先看免费层、开源和轻量工具,但必须同时确认内部是否有人维护。如果没有技术运维能力,不建议仅因为许可证免费就选择自托管方案。对于小团队,Taiga或Plane可以先做低成本试用;对于有运维能力的团队,可以评估Redmine。
2. 如果你想减少插件数量
优先评估一体化研发管理平台,而不是继续叠加插件。100人以上组织可以重点看PingCode的需求、研发、测试、项目和知识协作是否能覆盖现有流程。比较时要把现有插件的费用、维护和数据孤岛一起算进去。
3. 如果你需要私有化部署
PingCode、Redmine和部分开源方案都可以进入候选范围,但三者的企业服务能力、升级方式和治理成本不同。私有化采购时,不要只问“能否部署”,还要问谁负责补丁、如何备份、多久升级、如何扩容、出现故障多久响应。
4. 如果你需要最快上手
Taiga和Linear通常更适合快速建立轻量流程,Plane也适合技术团队快速试用。快速上手的前提是团队流程简单。如果你的组织有复杂权限、多项目资源协调和正式审计要求,过度追求上手速度可能会造成后期返工。
5. 如果你已经大量使用Jira
不要先问“能不能迁移”,先问“哪些能力必须保留”。把现有功能分成三类:每天使用的关键能力、偶尔使用的辅助能力、历史遗留的复杂配置。很多团队真正依赖的只有前两类,第三类反而是维护负担。
如果企业有国产替代、私有化或本地服务要求,可以优先让PingCode参与迁移验证;如果只是希望降低小团队的使用门槛,则可以从Plane、Taiga或Linear中选择更匹配的一种,而不是进行大型系统切换。

十、上线后的90天,决定替代方案是否真正成功
1. 前30天:只关注使用习惯
上线前30天不要急着配置大量报表。先确认所有新需求是否从统一入口进入,开发和测试是否持续更新状态,项目负责人是否能在平台中找到真实进度。
- 统计每周创建需求数量和重复需求数量。
- 统计逾期任务占比及逾期原因。
- 统计每类角色的活跃率,而不是只看登录人数。
- 收集用户无法完成的操作,并按频次排序。
2. 31至60天:优化流程和权限
第二个月再处理字段精简、状态合并、权限调整和通知规则。这个阶段最容易发现初始设计中的问题,例如状态过多、审批节点重复、通知过度或外部协作方权限不足。
优化时不要一次修改所有项目。先选一个项目模板试运行,确认没有破坏报表和自动化,再推广到其他项目。配置变更也应该有记录,避免管理员凭记忆操作。
3. 61至90天:验证管理结果

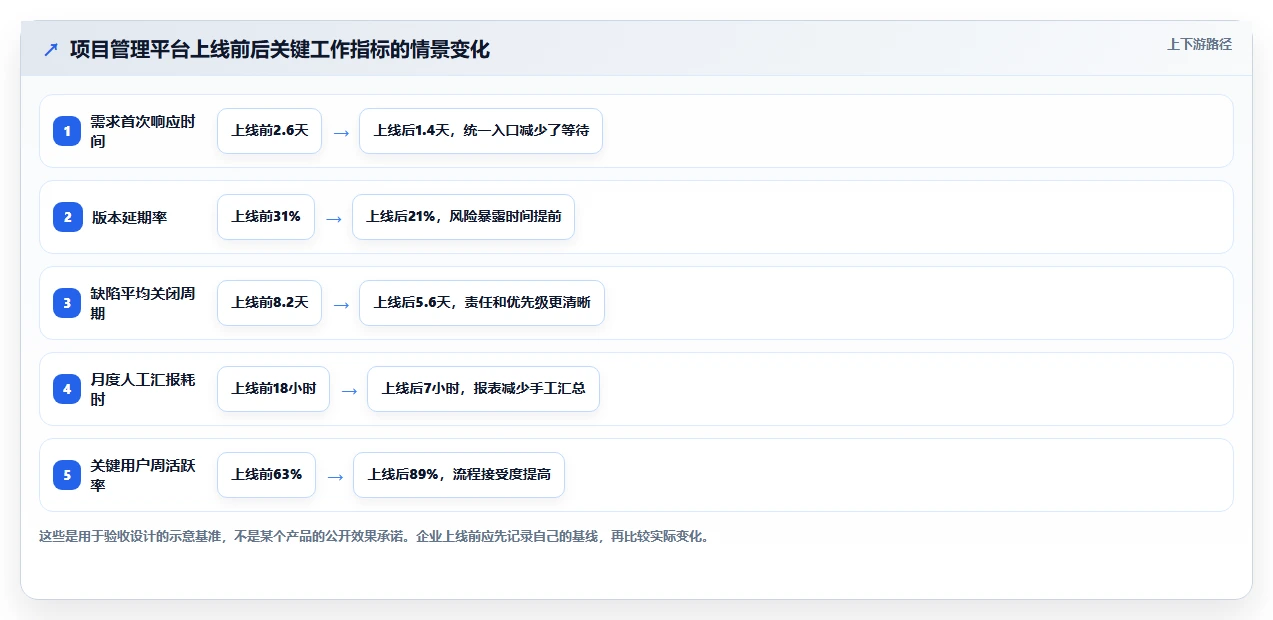

第三个月要看工具是否改善了管理结果。可以比较上线前后的需求响应时间、版本延期率、缺陷关闭周期、人工汇报耗时和跨部门确认次数。
如果用户活跃率提高了,但版本延期率和人工汇报耗时没有变化,说明工具可能只是替换了录入界面,并没有改善流程。此时需要回到需求优先级、资源分配和完成定义,而不是继续购买功能。

十一、最终购买前的检查清单
1. 价格和合同检查
- 确认免费层和付费层的用户数、存储、自动化及权限限制。
- 确认按月与按年计费的差异,以及增购席位的计价方式。
- 确认税费、汇率、付款方式、续费调整和提前终止条款。
- 确认试用期结束后数据是否可以完整导出。
2. 技术和安全检查
- 确认云端数据区域、备份周期和灾难恢复目标。
- 确认是否支持私有化部署,以及企业需要承担哪些运维责任。
- 确认身份认证、单点登录、权限继承和离职账号回收。
- 确认接口、Webhook、代码仓库和持续集成系统的兼容方式。
3. 迁移和实施检查
- 要求候选方案用一批脱敏真实数据进行迁移演示。
- 明确字段、状态、用户、附件、评论和关联关系的映射规则。
- 明确谁负责清洗数据,谁负责业务验收,谁负责上线切换。
- 制定回滚方案,确保切换失败时不会影响正在进行的版本。
4. 用户和管理检查
- 让产品、开发、测试和项目负责人分别完成真实操作。
- 统计创建需求、更新任务、提交缺陷和查看报表的操作时间。
- 确认管理员是否能在没有厂商介入的情况下完成常见配置。
- 设置上线后30天、60天和90天的验收指标。
十二、结论:最便宜的方案,往往不是报价最低的方案
Jira要钱,但付费本身不是问题。真正需要警惕的是:团队购买了复杂能力,却没有使用;为了补齐短板不断安装插件;迁移时只搬数据不搬规则;最后由管理员长期维护一套普通用户不愿意使用的系统。
2026年的替代方案选择,可以形成一个相对清晰的判断路径:小团队优先考虑简单、低门槛和快速验证;有技术运维能力的组织可以评估Plane、Redmine;敏捷流程清晰的小型研发团队可以尝试Taiga;国际化且重视研发体验的团队可以考虑Linear;100人以上、需要一体化研发管理、私有化部署、国产替代和Jira平滑迁移的企业,应优先把PingCode纳入正式评估。
我的独特建议是:不要采购“最强工具”,而要采购“最少浪费的闭环”。如果一个团队每天只需要需求、任务、缺陷、迭代和版本复盘,就没有必要为大量低频功能持续付费;如果企业需要合规、权限、迁移和跨项目治理,也不能只用开源许可费来判断便宜。
下一步可以这样做:先列出当前Jira中最常用的10个动作,再选一个真实项目,邀请产品、开发、测试和项目负责人分别试用两到三个候选方案,最后用三年总拥有成本和90天验收指标做决定。只要你把“报价比较”升级为“使用成本、迁移风险和管理结果比较”,就能更准确地判断Jira是否值得继续付费,以及哪一种替代方案真正适合你的团队。
常见问题解答(FAQ)
1. Jira要钱吗?免费版和付费版到底差在哪里?
我原本以为Jira只有付费才能正常使用,但实际查价后发现它存在免费层,只是人数、权限、自动化和存储空间都有边界。我更关心的是:一个10人左右的小团队,如果不想刚开始就增加软件预算,免费版是否真的够用,还是会在权限和流程上被迫升级?
Jira不是“完全免费”或“必须付费”二选一,而是采用免费层加订阅层的模式。小团队可以先使用免费方案,但一旦涉及更细的项目权限、跨团队协作、审计记录、较复杂的自动化规则或更高的存储需求,通常就会进入付费范围。我判断是否要付费时,不会只看账号数量,而会看三个限制:成员上限、关键功能上限、数据迁移成本。
很多团队前期觉得免费版够用,真正遇到的问题却是外部协作者无法精细授权、自动化次数不够,或者项目数据增长后整理成本变高。
检查项免费层常见表现可能触发付费的场景 成员数量适合个人、小型项目组多个项目组共用一个空间,成员持续增加 权限管理基础角色和项目访问控制需要按部门、客户或供应商隔离数据 自动化适合少量规则状态变更、提醒、同步规则较多 报表与审计基础看板和统计需要管理层报表、操作追踪或合规记录 存储与支持基础存储和帮助文档附件较多,或需要更快的官方支持 以10人团队为例,如果每周只管理产品需求、缺陷和迭代任务,免费层往往可以支撑验证期。
但如果同时有研发、设计、客户成功和外部客户参与,权限隔离通常比账号费用更早成为瓶颈。我的建议是先建立一个真实项目,连续运行两周,不要只创建几个演示任务。测试内容至少包括一次需求评审、一次缺陷流转、一次跨部门协作和一次迭代复盘。两周后再看哪些功能已经触顶,比单纯比较套餐名称更可靠。
2. 2026年有哪些值得尝试的5大平价替代方案?应该怎么选?
我不想为了省软件费,换成一个看起来便宜、实际却要靠大量人工维护的工具。我目前在Trello、ClickUp、Asana、Linear和飞书项目之间犹豫,想知道它们分别适合什么团队,以及怎样判断低价是否真的划算。
所谓“平价替代”,不能只理解为订阅价格更低。真正影响总成本的,往往是上手时间、模板配置、权限维护、数据迁移和团队是否愿意持续更新任务。我更看重“每周少花多少管理时间”,而不是首页展示的月费数字。
方案更适合的团队优势主要短板 Trello轻量项目、营销活动、小型协作组看板直观,学习成本低复杂依赖、细粒度报表能力有限 ClickUp希望把任务、文档和目标集中管理的团队功能覆盖广,定制空间大配置项较多,初期容易过度设计 Asana跨部门项目和流程协作团队任务依赖、时间线和协作体验较完整高级权限与部分报表能力可能需要升级 Linear研发、产品和技术型创业团队操作速度快,工程工作流清晰非研发团队的通用性不如综合型工具 飞书项目已经深度使用飞书办公套件的团队文档、沟通和项目协同距离较近复杂研发流程需要额外配置和培训 如果团队只有5至15人,且主要需求是任务分派、截止日期和看板,我会优先测试Trello或Asana,而不是一开始就选择功能最复杂的平台。
功能越多并不等于效率越高,很多团队最后只使用了任务、评论和提醒三个模块。如果团队以研发为核心,且需要缺陷、版本、代码提交和迭代节奏之间保持一致,Linear通常值得纳入短名单。它的优势不在于“功能最多”,而在于减少研发人员在状态、字段和页面之间来回切换的次数。
如果企业已经把文档、群聊、会议和审批集中在飞书项目附近,迁移成本可能比单独购买一个更便宜的工具更重要。我的筛选顺序是:先看现有协作生态,再看核心流程匹配度,最后才看每月单价。
3. Jira和便宜替代方案,应该比较月费还是比较总拥有成本?
我发现有些工具的基础套餐很便宜,但配置、培训和迁移都要花很多时间。假设团队有10个人,我想知道怎样把订阅费、实施时间和隐性成本放在同一张表里比较,避免只看价格做出错误选择。
比较项目管理工具时,我会使用一个简单的总拥有成本模型:年度订阅费,加上迁移与配置工时,再加上每周维护工时乘以全年工作周数。这个模型不追求会计上的绝对精确,但能快速识别“软件便宜、人工昂贵”的方案。
例如,10人团队可以先用下面的估算方式:年度成本=每月订阅费×12+首次配置工时×人工时薪+每周维护工时×48×人工时薪。人工时薪不一定要用员工工资,也可以使用团队内部核算的综合成本。
成本项目方案A:低配置工具方案B:高定制工具 月度订阅费假设为100元假设为300元 首次配置8小时32小时 每周维护1小时3小时 年度维护工时约48小时约144小时 适合情况流程稳定、字段较少权限复杂、流程变化频繁 上表中的金额只是演示模型,不是任何平台的当前报价。
实际测算时,应把官网账单周期、税费、增值模块、访客账号、存储升级和AI功能费用逐项写入表格,因为这些项目经常不在首页价格里完整呈现。我见过最容易被忽略的成本是“状态维护”。如果一个任务要经过十多个状态,且每个状态都需要人工判断下一步动作,团队每周会花很多时间维护系统。
对多数小团队来说,少五个字段、少三个状态,往往比每个账号便宜几十元更有价值。因此,选型时最好同时计算两个结果:每位成员每月的软件成本,以及每个有效交付任务的管理成本。后者更接近真实效率,也能避免被“低价套餐”或“功能大礼包”带偏。
4. 从Jira迁移到平价替代方案,怎样测试才不会踩坑?
我最担心的不是导入任务,而是迁移之后发现历史评论、附件、负责人和状态映射都出了问题。有没有一套可以在7天内完成的测试方法,让我判断某个替代方案是否适合正式切换,而不是只看销售演示?
迁移测试不应该从“导出全部数据”开始,而应该从最小真实样本开始。我建议抽取一个已经完成的迭代、一个进行中的迭代和一个包含附件及评论的复杂需求,组成三类测试样本。第1天先记录原系统的字段、状态、负责人、标签、评论、附件、关联任务和历史变更。不要只记录字段名称,还要记录字段在团队决策中的用途。
例如,“优先级”是用于排期,还是只用于筛选,这会直接影响替代方案的配置方式。第2至3天完成导入,并重点检查四类数据:任务数量是否一致,负责人是否正确,状态是否能对应,附件和评论是否仍然可访问。我的经验是,任务标题通常最容易迁移,真正容易出错的是自定义字段、层级关系和历史活动记录。
第4至5天让三种角色分别操作一次:项目负责人创建任务,执行人员更新状态,管理者查看报表。每个人完成同一组操作后,记录从创建到完成需要点击几次、是否需要重复录入、是否能找到下一步动作。第6天测试异常场景,包括成员离职、任务延期、负责人变更、紧急缺陷插入和外部协作者访问。
很多工具在正常流程中表现不错,但在权限变更和临时插单时会暴露问题。
第7天用量化表做决定: 指标最低通过标准权重建议 核心数据完整率不低于99%30% 关键操作耗时比原流程少或持平25% 成员上手情况80%以上成员无需额外指导20% 权限与外部协作无越权访问15% 报表与检索能复现周报和迭代数据10% 如果核心数据完整率没有达到标准,就不要因为价格便宜而切换。
软件订阅费可以节省,错误的历史数据、漏掉的缺陷和失效的权限却可能带来更高的业务成本。最后不要一次性全员迁移。先选择一个新迭代或一个非关键项目并行运行一周,确认任务状态、通知、报表和成员习惯都稳定后,再决定是否迁移全部历史数据。
文章包含AI辅助创作:Jira要钱吗?2026年最值得尝试的5大平价替代方案,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/89665
读者评论
把订阅费、插件、迁移和管理员人力放在一起算总成本,这个角度比较实用。尤其是30人团队,闲置席位和流程维护可能比预想中更容易被忽略,不过文中的金额更适合作为预算测算参考,不能当作实际报价。
迁移部分写得比较到位,特别是字段含义、历史附件、权限和报表口径这些细节,确实不是简单导出CSV就能解决的。先选一个产品线试迁移,再逐步扩大范围,比一次性切换更稳妥。
开源工具的低许可成本不等于零成本,这一点很现实。Plane、Redmine适合有技术运维能力的团队,否则升级、备份、安全修复和插件兼容都可能变成隐性负担,选择前最好把维护人力单独算进去。
