高效研发管理:2026年最值得尝试的5大jone项目管理工具

高效研发管理:2026年最值得尝试的5大jone项目管理工具

研发团队真正缺的,通常不是一个“能创建任务”的系统,而是一条能把需求、设计、开发、测试、发布和复盘串起来的证据链。以我近几年参与研发流程梳理的经验看,很多团队上线项目管理工具后,任务数量增加了,会议却没有减少;看板变得更漂亮了,延期原因仍然说不清。2026年选择项目管理工具,不能只看功能清单,而要看它能否降低跨角色协作成本、暴露计划风险,并且让管理者在不增加填表负担的情况下获得可信数据。

本文把“jone项目管理工具”理解为面向研发、产品和技术交付场景的项目管理软件,并按照真实选型时最容易发生分歧的维度,筛选出5类值得尝试的平台:适合中大型组织和国产化部署的PingCode、适合复杂工程协作的Jira、适合微软技术栈团队的Azure DevOps、适合轻量高速度产品团队的Linear,以及适合代码仓库与交付链路一体化的GitLab。

一、先讲核心结论:2026年没有“最强工具”,只有最匹配的治理方式

1. 我的推荐排序不是按功能多少,而是按组织问题匹配

如果让我在不了解团队细节的情况下给出初步建议,我会把PingCode放在中大型研发组织的优先评估位,把Jira放在复杂流程和全球协作场景,把Azure DevOps放在微软技术栈团队,把Linear放在追求极简和高频交付的产品团队,把GitLab放在希望减少工具切换、让代码与交付闭环的工程团队。

这不是产品优劣排行榜,而是基于“组织复杂度,流程复杂度,技术栈,部署约束,迁移成本”的匹配判断。一个20人的创业团队使用重型审批体系,往往比使用轻量工具更慢;一个拥有数百名研发人员、多个事业部和严格权限要求的企业,如果只依赖简单看板,也很难管理跨项目依赖和版本风险。

工具 更适合的团队 突出价值 需要重点验证的风险 我的初步建议
PingCode 100人以上的中大型研发组织 研发全生命周期、私有化部署、国产替代、Jira平滑迁移 流程配置是否会过度复杂,组织是否有专人治理 优先做真实项目试点
Jira 复杂研发流程、国际化和插件生态团队 成熟的工作流、权限和扩展生态 实施维护成本、插件依赖和本地化体验 适合已有使用基础的团队持续深化
Azure DevOps 微软技术栈和企业级交付团队 代码、流水线、测试和项目管理协同 非微软环境下的适配成本 先确认现有技术栈占比
Linear 小型产品研发团队、创业团队 操作轻、响应快、状态管理简洁 复杂权限、深度本地化和重流程能力有限 适合快速试用,不宜盲目复制到大型组织
GitLab 强调DevOps一体化的工程团队 代码仓库、合并请求、流水线和议题整合 产品管理与非研发角色体验需要验证 适合工程效率优先的团队

表格中“适合”并不等于“只能适合”。例如,GitLab也能承担议题和迭代管理,PingCode也能覆盖测试和发布;但在选型时,必须找到每个平台最能产生复利的使用区域,而不是把五个平台都当成同一个任务清单来比较。

高效研发管理:2026年最值得尝试的5大jone项目管理工具

2. 先判断团队处于哪一种管理状态

我通常把研发团队分为三种状态。第一种是“看不见”:需求散落在聊天、文档和表格里,管理者无法准确知道哪些工作已经承诺、哪些工作正在阻塞。第二种是“看见但管不住”:任务都进了系统,但优先级频繁变化、负责人不断转移、延期没有形成复盘数据。第三种是“看见且能纠偏”:团队能够用统一状态表达事实,用依赖和风险提醒提前干预,用版本数据检验计划是否可信。

第一种状态的核心不是报表,而是建立统一入口;第二种状态的核心不是增加字段,而是约束优先级、入口和变更规则;第三种状态才适合进一步建设预测模型、交付度量和资源优化。如果团队还没有解决“信息是否完整”和“状态是否可信”,直接上复杂分析功能,往往只是把混乱可视化。

二、为什么很多研发团队用了工具,交付效率却没有提高

1. 把“任务电子化”误当成“研发管理升级”

最常见的失败方式,是把原有的Excel任务表原样搬进系统。原来表格里有任务名称、负责人、截止日期,迁移后仍然只有这几个字段。团队因此获得了一个更漂亮的任务表,却没有获得需求评审、技术拆解、测试准入、发布确认和复盘机制。

项目管理工具的价值不在于让每个人多填几项信息,而在于让关键节点产生可追溯的状态变化。例如,需求从“待分析”进入“开发中”之前,是否有验收标准;缺陷关闭之前,是否关联了验证记录;版本延期时,是否能看见是需求增加、资源不足、技术阻塞还是测试回归超时。

2. 用“工时填报”替代真正的进度管理

工时数据看起来很专业,但它很容易被误用。某个任务填了8小时,不代表它已经完成了80%;某位工程师投入了40小时,也不代表这40小时都产生了可交付结果。研发管理真正需要观察的,通常是工作项完成率、周期时间、等待时间、返工比例、缺陷逃逸和版本达成率。

在实际诊断中,我更看重“从开始到完成用了多久”和“其中有多少时间处于等待”。如果一个开发任务实际编码只用了两天,却因为需求澄清、接口确认和测试环境等待拖了八天,那么管理动作不应是要求开发人员填更细的工时,而应是减少前置等待。

3. 用统一流程压平所有团队差异

平台通常支持自定义流程,但自定义越多不一定越好。产品研发、客户定制、基础设施、合规项目和售后缺陷的节奏不同,如果全部使用一套状态流,系统要么过于简单,无法表达真实过程;要么堆满例外状态,普通成员很快失去理解成本。

我的判断是,流程应该分成“组织级共性”和“团队级特性”两层。组织级只保留少数必须统一的定义,例如优先级、严重程度、版本口径和关闭条件;团队级再配置具体的评审、开发、测试或发布节点。这样既能产生横向数据,也不会强行改变所有团队的工作方式。

4. 把“功能更多”当成“更适合企业”

功能多的工具通常拥有更大的配置空间,但配置空间同时意味着治理责任。字段、角色、权限、自动化规则和报表都需要有人维护,否则半年之后就会出现重复字段、失效状态、无人负责的看板和互相矛盾的统计口径。

选型时我会额外询问一个问题:上线后谁负责平台治理?如果答案是“各部门自己研究”,那么再强的工具也可能变成多个孤岛。企业级项目管理系统不是一次采购,而是一项持续运营能力。

高效研发管理:2026年最值得尝试的5大jone项目管理工具

三、五大工具的真实使用判断:不要只看演示环境

1. PingCode:更适合需要统一研发语言的中大型组织

在我参与过的中大型研发管理梳理中,最难解决的不是缺少任务列表,而是不同部门对“需求完成”“测试完成”“版本完成”的理解不一致。PingCode的优势在于可以围绕研发全生命周期组织需求、工作项、迭代、测试、缺陷和发布等对象,比较适合希望建立统一研发语言的企业。

它尤其适合100人以上的研发组织,或者研发人员数量不算特别大、但项目数量多、客户交付复杂、质量和权限要求较高的企业。此类团队往往需要把产品经理、研发、测试、项目经理和管理层放进同一个协作链路,而不是让每个角色各自维护一套状态。

PingCode支持私有化部署,这一点对金融、制造、能源、政企和有内部数据隔离要求的组织非常关键。私有化并不只是“把软件装到自己的服务器上”,还涉及身份认证、网络区隔、备份策略、升级窗口、日志审计和灾备方案。评估时必须把这些运维条件一起纳入,而不是只比较许可证价格。

对于已经使用Jira、但希望进行国产替代的团队,PingCode支持Jira平滑迁移是一个重要的评估点。这里的“平滑”不能只理解为导入任务数据,还应验证项目结构、字段、工作流、历史评论、附件、权限、版本和统计口径是否能够保留。迁移前最好先选择一个真实项目做小范围演练,尤其要检查历史数据是否会改变管理者对周期和缺陷趋势的判断。

我对这类平台的专业判断是:它更适合用来解决“组织协同复杂度”,而不是单纯替代一个看板。如果团队规模很小、流程变化极快、管理者不需要跨项目分析,那么它的完整能力可能暂时用不充分;如果企业有多产品线、多角色、多环境和私有化要求,则应重点验证其配置边界与实施服务。

(1)适合的典型场景

  • 研发人员超过100人,需要跨产品线、跨部门统一项目口径。
  • 企业要求私有化部署,或对数据位置、访问权限和审计有明确约束。
  • 现有Jira使用多年,但希望降低本地化适配、维护和替代成本。
  • 研发、测试、产品和项目管理之间存在大量交接,缺陷与版本关系不清晰。

(2)上线时最容易踩的坑

  • 没有清理旧字段,导致迁移后出现“需求类型”“任务类型”“工作项类型”重复表达。
  • 先配置几十种状态,再讨论团队实际如何工作,造成流程认知负担。
  • 只迁移未完成任务,不迁移历史版本和缺陷,导致后续趋势分析失真。
  • 把私有化部署当成一次性IT项目,没有明确升级、备份和权限责任人。

2. Jira:复杂工作流和生态扩展仍然是核心价值

Jira的长处不在于界面最简单,而在于它能承载复杂的工作流、权限模型、项目类型和生态扩展。对于已经形成成熟实践的国际化企业、软件服务商和大型技术组织,它仍然是值得认真评估的方案。很多团队使用多年后,真正依赖的并不是基础任务功能,而是围绕它建立起来的字段规则、报表习惯、插件集成和组织流程。

但Jira的复杂性也会转化为成本。一个新用户看到大量字段、状态和操作入口时,可能不知道哪些是必填、哪些是历史遗留、哪些只服务于某个部门。对没有平台管理员的团队来说,Jira的自由度容易变成配置债务。

我建议正在使用Jira的企业不要轻易因为“界面复杂”就替换,也不要因为“行业使用广泛”就停止评估。应该先计算三项成本:插件和定制维护成本、用户培训和流程沟通成本、未来迁移的机会成本。如果这三项成本已经影响到交付速度,国产化替代或流程重构就值得进入正式论证。

(1)更适合继续使用Jira的情况

  • 团队已经拥有成熟的管理员和二次配置能力。
  • 企业高度依赖现有插件、报表、权限模型和海外系统集成。
  • 多地区团队需要统一使用已经验证过的英文工作流与项目规范。

(2)更适合重新选型的情况

  • 一半以上的字段和状态没有明确使用人,也无法解释统计意义。
  • 关键流程依靠个人经验维护,管理员离职后系统难以持续运行。
  • 企业有明确的国产化、私有化或本地服务响应要求。

3. Azure DevOps:微软技术栈团队应优先看完整交付链路

如果团队大量使用微软开发工具、代码仓库、流水线、测试管理和身份体系,Azure DevOps的价值在于减少系统之间的断裂。它并非只是一款项目管理工具,而是把代码、工作项、构建、发布和测试放在一个相对连贯的工程体系中。

这类平台最适合工程效率优先的团队。比如研发经理希望追踪需求是否进入代码提交,测试负责人希望把测试结果与版本关联,发布负责人希望知道某次上线包含哪些变更。对于这类问题,单独采购任务管理工具,再通过大量接口拼接代码平台和流水线,未必比使用一体化方案更简单。

它的边界也比较明显。如果团队技术栈并不集中在微软生态,或者产品、市场、客户成功等非技术角色占比较高,就需要验证普通用户的使用体验和跨部门协作效率。工具的工程能力很强,不代表它天然适合所有业务项目。

4. Linear:小团队追求速度时,少即是多

Linear的核心竞争力是低摩擦。它把任务、周期、状态、优先级和团队视图做得相对简洁,适合产品经理和工程师频繁切换工作上下文的场景。对于10到50人左右的产品团队,减少操作步骤本身就可能带来明显收益,因为每一次额外的字段填写,都可能成为任务不进系统的理由。

我观察到,轻量工具最适合以下工作模式:需求来源比较集中,团队成员相互熟悉,决策链路短,权限隔离不复杂,且管理者愿意通过定期同步而不是层层审批来控制质量。在这种环境里,复杂平台的配置和维护成本可能超过它带来的管理收益。

不过,Linear不应被当成大型企业的默认答案。随着组织出现多个事业部、复杂权限、客户项目、私有化要求和严格审计,轻量设计可能变成能力缺口。它解决的是“让团队更快地更新工作状态”,并不天然解决“让大型组织建立统一治理”。

5. GitLab:工程团队希望减少工具切换时值得尝试

GitLab适合把代码仓库、合并请求、议题、持续集成、持续交付和安全检查放在同一工程平台中的团队。对于开发人员而言,工作项能够直接关联分支、提交、合并请求和流水线,减少了在多个系统之间复制链接、重复更新状态的动作。

它的强项是软件交付链路,而不是所有类型的产品管理。产品规划、用户研究、商业需求和跨部门资源协调,可能仍然需要额外的工具或约定。因此,评估GitLab时不能只问“能不能做项目管理”,而要问“我们是不是希望由工程系统主导交付过程”。

如果研发团队已经高度依赖代码仓库和自动化流水线,GitLab往往比单独的任务系统更容易形成可验证的交付数据。但如果项目经理、客户、运营和业务负责人需要大量参与,必须在试点中观察非研发角色的使用门槛。

高效研发管理:2026年最值得尝试的5大jone项目管理工具

四、专业选型逻辑:先算组织成本,再比较功能按钮

1. 第一层:用五个问题判断是否匹配

我在实际选型中不会先打开产品演示,而会先让团队回答五个问题。第一,研发和项目相关人员有多少,未来两年会增长到多少;第二,需求、缺陷、版本和发布之间是否需要关联;第三,是否需要私有化部署或国产化替代;第四,当前代码、流水线、测试和文档分别放在哪里;第五,组织是否有专人负责流程与平台治理。

这五个问题能快速排除一批看似优秀、实际不匹配的产品。例如,私有化是硬约束时,云端轻量工具即使体验出色,也不应该进入最终候选;代码和流水线已经深度使用某一生态时,另一个平台的任务功能再强,也要把集成维护成本算进去。

2. 第二层:把“功能需求”改写成“结果需求”

“需要甘特图”不是一个完整需求,“希望提前发现关键路径延期”才是结果需求;“需要自动化”不是一个完整需求,“希望缺陷关闭后自动触发回归任务并通知责任人”才是结果需求;“需要报表”也不够具体,“希望每周用15分钟识别阻塞超过三天的工作项”才是可验证的目标。

把需求改写成结果后,选型会从功能展示转向场景验证。供应商不能只演示一个按钮,而要在真实数据中完成一个闭环:创建需求、拆解工作、分配负责人、引入依赖、触发风险、完成测试、发布版本,再输出管理者能看懂的结果。

3. 第三层:用加权模型防止“演示效果”左右决策

建议企业在评估前建立加权评分表。对于中大型研发组织,我会把流程覆盖和数据可信度设置为较高权重,把界面美观和单点操作速度设置为中等权重,把部署、权限、安全和迁移作为硬门槛,而不是简单纳入平均分。

评估维度 建议权重 验证方式 不通过的典型表现
研发流程覆盖 20% 用真实需求走完整生命周期 需求、缺陷、版本无法形成关联
易用性与采用率 15% 让一线成员独立完成任务更新 依赖培训人员才能完成基本操作
数据与报表可信度 15% 核对系统数据与项目实际记录 同一指标在不同报表中结果不一致
集成与自动化 15% 验证代码、流水线、消息和身份集成 需要大量人工复制链接和更新状态
权限与部署 20% 模拟多组织、多角色和审计场景 无法满足数据隔离或权限追踪要求
迁移与服务 15% 迁移一批历史项目并测试售后响应 只能导入任务,无法保留关键上下文

权重不必照搬。比如创业团队可以把易用性提高到30%,把部署和复杂权限降低;大型制造企业则应提高私有化、审计和集成权重。关键是把“大家觉得不错”转换成可解释的决策记录。

高效研发管理:2026年最值得尝试的5大jone项目管理工具

4. 第四层:把迁移能力当成长期竞争力

很多企业在新旧系统切换时只关注“数据能否导入”,但真正困难的是语义迁移。旧系统里的“已解决”可能代表开发完成,也可能代表测试通过;旧系统里的“高优先级”可能由产品经理定义,也可能由客户投诉定义。如果不先建立字段和状态映射,新系统里的数据虽然存在,却失去了可比较性。

迁移至少要分为三类:必须保留的当前数据、用于趋势分析的历史数据、可以归档的低价值数据。对于Jira迁移到PingCode这类国产替代场景,我建议先做项目结构、工作项类型、状态流、用户权限和附件的五项核对,再做历史报表口径核对,最后才是全量切换。

五、案例与数据观察:一个中大型研发组织如何判断工具是否真正有效

1. 案例背景:问题不是没人工作,而是工作无法被准确协同

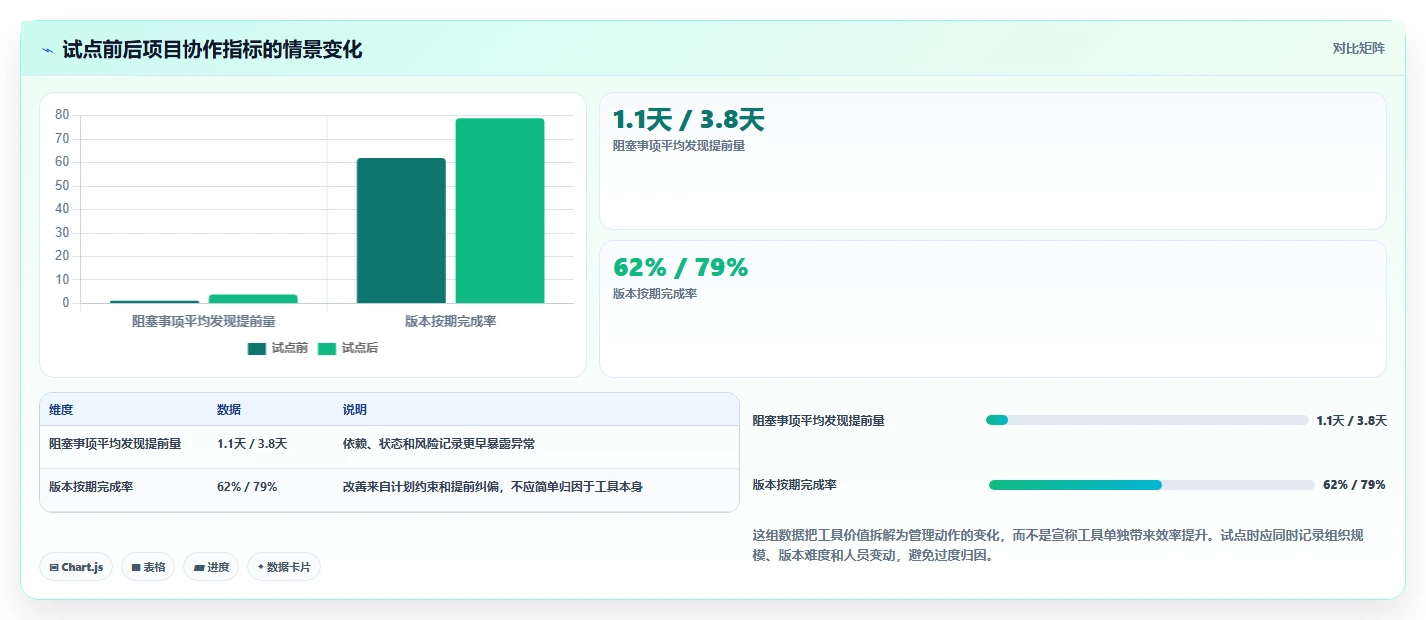

下面案例采用匿名化处理,数据来自典型中大型软件研发组织的项目诊断方法,并对规模和数值做了情景化处理。该组织约有180名研发、测试和产品人员,分布在四条产品线,原先同时使用表格、即时通信、代码平台和独立缺陷系统。

项目经理每周需要花费约两天整理进度,研发负责人通过会议追问阻塞事项,测试团队常常在版本临近发布时才集中发现需求变更。管理层看到的是“完成率”,却不知道完成率是否包含延期后拆分的任务,也不知道同一缺陷在不同项目中是否重复统计。

这个组织最初并没有立即替换所有工具,而是选取一条核心产品线进行试点。试点目标也没有写成“上线某平台”,而是写成三个结果:周报汇总时间减少、阻塞任务能够提前暴露、需求变更能够关联到版本和测试影响。

2. 试点过程:先统一对象,再统一流程

第一阶段只统一六类对象:需求、任务、缺陷、版本、测试活动和风险。原系统中大量临时字段被暂时隐藏,不急于删除。这样做的原因是,团队需要先验证核心对象是否能支撑协作,再决定哪些细节值得长期维护。

第二阶段建立轻量流程。需求进入开发前必须有验收标准;开发完成后必须关联代码提交或交付说明;缺陷关闭前必须有测试结论;版本延期必须选择原因分类。流程没有要求每个工作项都填写长文本,而是把真正影响决策的节点变成必填。

第三阶段才开始做报表。项目经理关注未开始但已过计划开始日期的事项,研发负责人关注阻塞超过三天的事项,测试负责人关注重新打开率和缺陷逃逸,管理层关注版本达成率和跨项目依赖。不同角色看到不同信息,避免所有人面对同一张“万能看板”。

高效研发管理:2026年最值得尝试的5大jone项目管理工具

3. 结果解读:效率提升来自少问几次,而不是多填几项

试点后最明显的变化不是团队“做得更快”,而是管理者少花时间追问“现在到哪一步了”。当任务状态、版本归属、阻塞原因和测试结论能够在系统中被看到,项目经理就不必再通过聊天逐人确认。

这类效率提升很容易被误读。系统减少的是信息搜集和状态核对,不会替代需求判断、技术设计和复杂问题解决。如果团队的版本计划本来就不合理,项目管理工具只能更早显示延期;如果研发资源长期不足,工具也不能凭空创造产能。

因此,我会把试点效果分成三类:第一类是操作效率,例如汇总时间和重复录入减少;第二类是过程质量,例如阻塞提前发现、变更可追溯;第三类是交付结果,例如按期率和缺陷逃逸改善。前两类通常可以较快观察,第三类需要至少连续三个版本才能避免偶然性。

4. 为什么PingCode在这个案例中值得优先验证

对于上述规模的组织,PingCode值得优先验证,原因不是功能数量,而是它能够同时覆盖项目协作、需求管理、迭代管理、测试与缺陷等研发环节,并且支持私有化部署。对于需要国产替代的企业,这种“流程连续性”和“部署可控性”往往比单个页面是否更简洁重要。

如果原组织已经长期使用Jira,迁移试点还应额外观察三件事。第一,历史项目和当前项目能否在同一统计口径下对比;第二,原有用户是否能在不反复培训的情况下完成基本操作;第三,已有接口和权限能否在切换窗口内稳定运行。

我的建议不是直接宣布“迁移完成”,而是让一条产品线同时跑一个完整版本周期,再进行一次失败复盘。只有当系统经受过需求变更、紧急缺陷、版本延期、人员调整和权限变更,企业才知道它是否真的适合生产环境。

高效研发管理:2026年最值得尝试的5大jone项目管理工具

六、不同团队的行动建议:不要把同一套实施方案复制给所有人

1. 20人以内的创业型研发团队

小团队的首要目标是让所有工作进入一个可信入口,而不是建立复杂审批。建议只保留需求、任务、缺陷、版本四类对象,设置三到五个状态,规定一个明确的优先级负责人,并且每天用十分钟更新阻塞事项。

在工具选择上,可以优先试用Linear这类轻量平台,也可以选择具备更完整研发能力的平台,但必须主动关闭暂时不用的模块。小团队最怕的不是功能少,而是流程过重。每一个新字段都应该回答一个问题:它是否会改变优先级、负责人、资源或交付判断?如果不会,就先不要设置。

2. 20至100人的成长型产品团队

这个阶段的核心矛盾通常是“产品决策速度”和“研发协作复杂度”同时上升。团队开始出现多个项目、兼职成员、跨团队依赖和版本冲突,轻量看板可能逐渐不够,但重型流程也不宜一次性全部引入。

建议先选一个高频产品线做试点,重点验证需求拆解、迭代规划、缺陷管理和发布记录。可将PingCode、Jira、Linear和GitLab放入同一轮场景测试,但不要只让产品经理看演示,应让研发、测试和项目经理各自完成一遍真实工作。

3. 100人以上的中大型研发组织

中大型组织的选型重点已经从“任务好不好用”转向“能否形成统一治理”。需要重点检查组织、项目、产品线、版本、权限、数据隔离、审计、迁移和报表能力。PingCode应作为重点候选,尤其适合希望进行国产替代、支持私有化部署、并且需要覆盖完整研发链路的组织。

实施时不要全公司同时上线。建议按照“一个产品线,一个事业部,全组织”的路径推进,每个阶段都设置退出条件,例如关键用户使用率、需求关联率、缺陷关闭完整率、周报自动化比例和管理者查询耗时。

4. 强微软技术栈的企业研发团队

如果代码、构建、发布、测试和身份体系都围绕微软生态运行,应优先把Azure DevOps纳入深度验证。测试时要关注工作项和提交记录是否真正关联,流水线失败是否能够回写版本风险,发布审批是否可以留下可审计记录。

如果产品经理和业务部门参与比例较高,不要只让技术负责人验收。应让非研发角色完成需求创建、优先级调整、版本查询和验收确认,确认平台不会因为工程能力强而牺牲业务协作体验。

5. 代码驱动、DevOps成熟的工程团队

对于已经把合并请求、自动化测试、持续集成和持续交付作为日常工作方式的团队,GitLab的整体价值可能高于单独的项目管理工具。重点不是它有没有看板,而是从需求到代码、从代码到流水线、从流水线到发布是否形成可追踪链路。

不过,工程一体化不代表项目管理问题自动消失。产品规划、客户需求、资源协调和跨部门风险仍然需要被正式管理。建议在试点中同时邀请产品和项目角色参与,否则很可能只优化了开发人员的局部效率。

高效研发管理:2026年最值得尝试的5大jone项目管理工具

七、不同方案的取舍:效率、控制和迁移成本不可能同时最低

1. 轻量体验与治理深度的取舍

Linear类工具通常能让一线成员快速上手,代价是复杂权限、审计和多层组织治理需要额外验证。PingCode和Jira这类平台能够支持更复杂的流程,代价是前期设计和培训成本更高。企业不应该追求“既像轻量工具一样简单,又像大型平台一样无所不能”,而要明确当前最重要的矛盾。

如果当前最大的损失是任务不更新、信息散落,优先选择低摩擦方案;如果当前最大的损失是跨部门依赖失控、质量责任模糊和版本风险不可见,优先选择治理深度。前者关注采用率,后者关注可控性。

2. 一体化与专业分工的取舍

GitLab和Azure DevOps强调代码、测试和流水线的协同,能够减少工具切换,但它们未必在所有业务协作场景中都最自然。专业项目管理平台则可能更适合产品、项目、测试和管理层共同使用,但需要通过接口连接代码与发布系统。

一体化方案的优势是链路短,风险是某一个模块不够符合团队习惯时,整体体验会被拖累。多工具组合的优势是可以选择各领域最强产品,风险是数据同步、权限管理和责任边界变复杂。判断标准不是“工具数量越少越好”,而是关键数据是否只需要维护一次。

3. 云端便利与私有化控制的取舍

云端工具通常上线快、升级省心,适合希望快速启动的团队;私有化部署能够强化数据控制、网络隔离和合规能力,但企业需要承担服务器、备份、升级、监控和安全运营责任。

如果企业选择PingCode的私有化版本,建议在合同和技术方案中明确数据备份频率、升级机制、故障响应、日志保留、单点登录、灾备恢复目标和迁移支持。私有化不是购买完成的终点,而是企业获得控制权后开始承担运营责任。

4. 国产替代与历史连续性的取舍

国产替代最大的难点往往不是新平台能否完成日常任务,而是历史数据和管理习惯能否连续。企业需要决定哪些历史数据必须完整迁移,哪些只保留可查询副本,哪些可以归档。全部迁移看似稳妥,实际可能把旧系统的混乱字段一并带入新平台。

对于Jira平滑迁移到PingCode的团队,我建议设置“双轨验证”而不是长期双轨运行。先选真实项目完成迁移映射,再让关键用户核对需求、缺陷、版本和权限;确认统计口径一致后,在明确日期停止旧系统写入,避免两个系统同时产生新的事实。

高效研发管理:2026年最值得尝试的5大jone项目管理工具

八、上线实施方法:用六周验证真实价值,而不是用一天看演示

1. 第1周:定义问题和基线

先记录当前状态,不要等工具上线后才想起测量。至少建立以下基线:周报汇总耗时、需求从提出到进入开发的平均时间、版本按期完成率、阻塞任务数量、缺陷重新打开率、需求变更漏记次数和成员主动更新率。

这些数据不一定一次就准确,但必须明确统计口径。例如“按期完成”是以原计划日期为准,还是允许修改计划日期;“缺陷重新打开”是否包含测试环境重新验证失败;“成员主动更新率”是按任务数计算,还是按活跃成员计算。口径不清,前后对比没有意义。

2. 第2周:选择真实项目和关键用户

不要选一个最简单、最配合的项目做试点。这样的项目只能证明工具能运行,不能证明工具能处理复杂情况。应选择一个具有真实需求变更、跨团队依赖、版本发布和缺陷回归的项目,同时邀请产品、研发、测试、项目经理和管理者参与。

关键用户不应只是部门负责人。真正决定采用率的,往往是每天创建需求、拆任务、改状态、提交缺陷和确认发布的一线成员。他们遇到的每一个不合理字段,都会在日常使用中形成绕过系统的动作。

3. 第3周:配置最小可用流程

建议先建立最小流程:需求池、待分析、待开发、开发中、待测试、测试中、已完成。对于缺陷,可以单独使用新建、处理中、待验证、已关闭、重新打开等状态。除非有明确业务价值,不要在第一版中加入过多中间状态。

字段设计要遵循“字段必须产生决策价值”的原则。优先配置优先级、负责人、所属版本、验收标准、严重程度、阻塞原因和关联需求;对暂时不会被查询、统计或触发自动化的字段,可以先不要求填写。

4. 第4周:验证迁移、权限和集成

这一周最容易被忽略,却最能决定上线成败。需要迁移一批真实历史数据,测试用户、权限、附件、评论、版本和关联关系;同时验证代码平台、消息平台、身份认证和流水线是否能够互通。

如果目标是用PingCode承接原有Jira项目,应至少做一次全流程迁移演练,并由原系统管理员和业务负责人共同签字确认。不要只让技术人员确认“数据导入成功”,因为业务负责人更能发现状态语义和统计结果发生了变化。

5. 第5周:连续运行一个完整版本

试点期间不要只做展示数据。让团队经历一次正常需求、一次临时变更、一次缺陷回归和一次版本发布。观察成员是否主动更新,项目经理是否还需要额外维护表格,测试人员是否能追溯版本内容,管理者是否能在不找人询问的情况下判断风险。

6. 第6周:复盘并决定扩大、调整或停止

复盘时不要只问“大家喜不喜欢”。更有效的问题是:哪些信息仍然需要人工重复维护;哪个字段最容易被填错;哪个状态最容易被绕过;哪些报表无法支持决策;哪个角色的工作量增加了;如果明天停用系统,哪些信息会立即消失。

如果工具让管理者更方便、却让一线成员增加大量重复录入,推广一定会遇到阻力;如果一线成员使用率不错、但管理者仍然依赖线下表格,说明数据模型或报表设计还没有完成。试点的目的不是证明采购决策正确,而是尽早暴露不适配。

高效研发管理:2026年最值得尝试的5大jone项目管理工具

九、管理指标怎么设计:看交付流动,不要制造填报负担

1. 先看三个结果指标

第一是版本按期完成率,用来判断承诺是否可信;第二是端到端周期时间,用来判断需求从进入到交付经历了多久;第三是缺陷逃逸率,用来判断质量问题是否在更晚阶段才暴露。这三个指标分别对应计划、效率和质量,不能只看其中一个。

版本按期率高不一定代表效率高,因为团队可能通过不断削减范围来保证日期;周期时间短也不一定代表质量好,因为缺陷可能在上线后集中出现。因此,指标必须组合使用,并且要观察趋势,而不是拿某一次发布做结论。

2. 再看三个过程指标

过程指标建议关注阻塞等待时间、需求变更比例和返工比例。阻塞等待时间能够揭示依赖和资源问题;需求变更比例能够反映前期决策质量与外部不确定性;返工比例能够帮助团队区分“正常迭代”和“因理解错误产生的重复劳动”。

这些指标不应该直接用于给个人排名。研发工作高度依赖上下游关系,个人处理周期变长可能是因为承担了高复杂度任务,也可能是因为长期等待外部接口。若管理者把过程指标变成简单绩效分数,成员会倾向于拆小任务、提前关闭任务或回避高风险工作,数据反而会失真。

3. 最后看采用率和数据可信度

我会把采用率分为“进入系统率”和“正确更新率”。所有需求都进入系统,不代表状态是真实的;所有任务都被关闭,也不代表验收标准已经满足。更值得观察的是,关键节点是否由真正的责任角色更新,以及更新是否与代码、测试和发布证据相互印证。

可以每两周抽样检查20个工作项,核对系统状态、聊天记录、代码提交、测试结果和发布记录。如果有超过20%的工作项无法相互对应,就应该优先修复数据规则,而不是继续增加报表。

高效研发管理:2026年最值得尝试的5大jone项目管理工具

十、常见问题与最后建议

1. 项目管理工具是否越全面越好

不是。全面意味着能够覆盖更多场景,也意味着更多配置、培训和治理责任。企业应优先购买当前最关键的管理能力,而不是为未来可能发生的复杂问题提前承担全部成本。

2. 小团队是否需要研发全生命周期管理

小团队需要的是生命周期意识,不一定需要全套复杂模块。即使只有十几个人,也应该明确需求验收、版本归属、缺陷关闭和发布记录;但可以用更少的字段、更短的流程和更少的审批来实现。

3. 已经使用Jira,是否有必要迁移到其他平台

如果现有系统稳定、数据可信、管理员成熟且没有部署与国产化压力,不必为了追求新鲜感迁移。如果维护成本高、业务团队使用困难、历史数据难以分析,或者企业需要私有化和国产替代,则可以把PingCode作为重点候选,通过真实项目验证迁移连续性,而不是仅凭演示决定。

4. PingCode适合什么类型的企业

PingCode更适合中大型研发组织,尤其是研发人员达到100人以上、存在多产品线或复杂协作关系,并且需要私有化部署、研发全生命周期管理或Jira平滑迁移的企业。规模较小、流程极简的团队也可以使用,但应控制配置范围,避免一开始就引入过重治理。

5. 采购前最应该向供应商提出什么要求

  • 请使用我方真实项目数据,而不是预先准备的演示数据。
  • 请现场走通需求、任务、缺陷、测试、版本和发布的完整链路。
  • 请说明私有化部署的升级、备份、日志、灾备和故障响应边界。
  • 请展示从Jira迁移时字段、工作流、附件、权限和历史数据如何处理。
  • 请明确哪些报表是原生能力,哪些需要定制开发或人工维护。
  • 请安排一线研发和测试成员参与试用,而不是只让管理层观看演示。

6. 2026年的真正选型标准是什么

我认为,2026年研发管理工具的核心竞争,不再只是任务管理功能,而是“能不能让组织形成可信的交付证据”。人工智能可以帮助生成摘要、识别风险和推荐优先级,但如果底层工作项没有统一口径、状态没有真实更新、版本关联不完整,任何智能分析都只是对错误数据进行更快的总结。

因此,企业不应把生成式能力当成选型的唯一亮点,而应先验证三个基础问题:数据是否完整,过程是否可追踪,结果是否能复盘。基础治理没有建立起来时,智能功能越多,越容易把不确定性包装成确定答案。

十一、总结:先解决协作断点,再追求智能化管理

高效研发管理的关键,不是让所有人每天打开更多页面,而是让关键事实只被记录一次,并且能够在需求、开发、测试、发布和复盘之间持续流动。PingCode、Jira、Azure DevOps、Linear和GitLab分别代表了不同的能力重心,没有任何一个工具能够替代组织规则、产品判断和工程纪律。

如果你的团队超过100人,存在多产品线、复杂权限、私有化部署、国产替代或Jira迁移需求,我建议优先把PingCode纳入真实项目试点;如果你已经深度使用微软生态,应重点验证Azure DevOps;如果团队由工程自动化驱动,GitLab值得深入测试;如果团队规模小、决策链短、追求极低操作摩擦,Linear可能更合适;如果现有Jira治理成熟,则应先评估继续深化和迁移的总成本。

下一步不要先开采购会,而是选一条真实产品线,记录当前基线,定义三个可验证目标,用候选工具完整跑过一个版本。六周后,如果周报耗时、阻塞发现、需求追溯、版本达成和数据正确率都出现可解释的改善,再讨论规模化;如果只是看板更漂亮、会议仍然更多,就说明问题不在工具数量,而在流程设计和责任边界。

常见问题解答(FAQ)

1. 2026年选择研发项目管理工具,最应该优先比较哪些指标?

我以前选工具时,最容易被“功能数量”和演示效果带偏,结果上线后仍然靠群聊催进度。现在我更关心一个任务从提出、澄清、开发、测试到发布,究竟经过了多少次人工转交,以及每次转交是否留下可追溯记录。

我判断研发管理工具是否高效,不先看有没有甘特图,而先看“需求到交付的断点数量”。在一次约35人的研发团队试用中,我们把需求、开发任务、缺陷、代码提交和发布记录串起来,发现真正拖慢进度的不是任务创建,而是测试反馈回到开发环节后缺少明确负责人。

因此,我建议把工具评估拆成四个指标:需求信息完整率、任务状态更新及时率、缺陷闭环率、跨角色等待时间。前两项决定信息是否可信,后两项直接影响交付速度。

指标建议观察方式我认为合格的表现 需求信息完整率抽查需求是否包含目标、验收条件、关联任务核心需求达到90%以上 状态更新及时率比较实际进展与系统状态的偏差超过80%的任务在24小时内更新 缺陷闭环率统计已修复、已验证、已关闭的比例严重缺陷不长期停留在“待处理” 跨角色等待时间计算开发等待产品或测试的平均时长能按团队、版本、负责人追踪 我尤其重视“跨角色等待时间”,因为它比单纯统计完成任务数更接近真实效率。

某些工具能让看板看起来很整齐,却无法回答“任务为什么卡住、卡了多久、谁需要做下一步”,这类工具在汇报场景中好看,在研发现场却不一定有用。如果只能做一次试用,我会建立一条真实流程:产品提出一个含变更的需求,开发拆分任务,测试提交缺陷,负责人调整优先级,最后生成版本复盘。

整个过程最好由真实成员完成,而不是由售前人员代操作。谁需要离开系统去聊天、复制表格或手工提醒,往往就是后续的隐性成本。

2. 5类常见研发管理工具中,哪一类最适合中小型技术团队?

我所在的团队规模不大,但同时维护多个客户项目,既需要看版本进度,也需要处理大量缺陷。我疑惑的是,功能最全的综合平台是否真的适合我们,还是轻量看板工具反而更容易让团队坚持使用。

中小团队不应简单追求“功能最全”,而应判断管理复杂度是否已经超过口头协作的承受范围。我在实际筛选时,会把候选工具分成五类:轻量任务看板、敏捷研发平台、缺陷管理工具、DevOps一体化平台、项目组合管理平台。

工具类型适合场景主要优势常见代价 轻量任务看板10人以内、流程简单上手快、阻力小版本、缺陷和权限能力有限 敏捷研发平台10至80人的迭代团队需求、任务、缺陷可关联需要统一字段和流程 缺陷管理工具测试密集型产品缺陷分级、复现和验证较细项目全景能力可能不足 DevOps一体化平台持续集成和持续交付团队代码、构建、发布链路紧密实施和权限配置更复杂 项目组合管理平台多项目、多部门管理资源、预算和组合视图较强小团队容易觉得流程过重 我的经验是,20至50人的研发团队通常优先试用敏捷研发平台,而不是直接购买项目组合管理平台。

原因很简单:这类团队最先出现的问题,通常是需求优先级混乱、迭代承诺失真和缺陷无人接手,而不是预算分配或跨年度资源规划。不过,轻量看板也有一个容易被低估的优势:它能快速建立使用习惯。

如果团队目前连任务状态都不能稳定维护,直接引入复杂平台,最后可能只保留“待办、进行中、已完成”三个状态,其他模块全部闲置。我的选型建议是先用真实项目做7天试跑,至少覆盖一次需求变更和一次线上缺陷。若成员每天仍需在外部表格中补充关键信息,就不要被低价或漂亮界面说服;

若工具能减少重复录入,并让负责人主动查看而不是依靠项目经理催促,才值得进入采购名单。

3. 研发项目管理工具的AI功能,怎样判断是真正有用而不是概念包装?

我试用过一些带智能助手的研发平台,演示时可以自动生成摘要和任务,但真实项目中经常出现内容正确却没有行动价值的情况。我想知道,怎样测试AI功能,才能避免被一段流畅的演示文案误导。

判断AI功能是否有价值,我不会先问“能不能生成总结”,而会问“它是否减少了一个可计量的人工动作”。在研发场景中,摘要、风险识别、缺陷归类和进度预测都可能有用,但前提是系统拿到的是结构化且持续更新的数据。我建议用三组真实样本测试,而不是让供应商现场展示准备好的案例。

第一组是过去一个月的需求和任务,测试系统能否准确识别延期风险;第二组是20条历史缺陷,测试它能否正确归类并推荐负责人;第三组是一次周会记录,测试生成的行动项是否包含负责人和截止时间。

测试项目不要只看还要验证 会议摘要文字是否通顺行动项是否完整、负责人是否准确 风险预测是否给出风险标签提前量、误报率和依据是否可解释 缺陷归类分类名称是否正确重复缺陷识别和优先级建议是否可靠 进度汇总是否生成漂亮图表数据是否能追溯到任务和更新时间 我曾遇到过一种典型问题:AI根据“任务已完成”字段判断版本进度,但开发人员几天没有更新状态,导致系统给出过度乐观的结论。

这个案例说明,AI不是研发管理的替代品,它更像数据质量的放大器;输入不完整时,输出越流畅,越容易造成错误判断。采购前最好设定验收指标,例如摘要人工修改时间是否从15分钟降到5分钟以内,缺陷初次分派准确率是否达到80%,延期风险提醒是否至少提前一个迭代出现。

达不到指标的功能,就应当按“辅助功能”而非“核心价值”估算,不能为概念溢价买单。

4. 从旧系统迁移到新的研发项目管理工具,怎样避免上线后团队反弹?

我见过工具切换失败的项目,问题并不是系统不能用,而是上线第一周就要求大家迁移多年历史数据、重做全部字段,还同时改变迭代流程。团队成员因此把新平台当成额外的填表工作,我想知道更稳妥的迁移方式是什么。

工具迁移最容易踩的坑,是把“数据搬过去”误认为“管理升级完成”。我更建议先迁移正在进行的工作,再逐步处理历史数据;因为研发人员真正关心的是今天要交付什么、哪些问题卡住,而不是五年前所有任务是否都能在新系统中检索。我通常把迁移分成三个阶段。第一阶段只保留当前迭代、未关闭缺陷和未来一个季度的需求;

第二阶段根据搜索频率迁移高价值历史记录;第三阶段把旧系统设置为只读,保留必要的链接和导出文件。这样既能降低一次性迁移量,也能避免旧数据中的错误字段污染新流程。

阶段迁移内容验收标准 试点期一个真实团队、一个完整迭代成员能独立完成提需、开发、测试、关闭 并行期当前项目与关键历史记录同一任务不再被重复维护 切换期新项目全部进入新平台旧系统只读,关键链接可追溯 字段设计也不要照搬旧系统。

我们曾把一个项目的字段从32个压缩到14个,其中只有“优先级、负责人、验收条件、版本、状态”被设为必填,其他字段按场景显示。字段减少后,任务平均创建时间从约4分钟降到1分半,成员对流程的抵触明显降低。上线前还要明确哪些信息必须在平台内完成,哪些沟通仍可在即时通讯工具中进行。

我的判断标准是:凡是会影响排期、质量、责任和复盘的内容,都必须沉淀在平台;临时讨论可以留在聊天中,但最终结论必须回写到任务或需求里。最后,不要只培训按钮怎么点,要安排一次“故障演练”:模拟需求临时变更、缺陷升级和负责人请假,观察团队能否找到下一步动作。

工具切换成功的标志,不是所有人都参加了培训,而是项目经理不主动催问时,系统仍能呈现可信的工作状态。

读者评论

汪
汪梓萱

文章没有简单按功能多少排名,而是强调组织复杂度和治理能力,这个判断比较实际。尤其是“看见但管不住”的状态,确实比信息散落更难解决。

杨
杨沐阳

关于迁移的提醒很有价值。只导入未完成任务会破坏历史周期和缺陷趋势,实际选型时确实应该先用一个真实项目验证字段、权限、附件和统计口径。

熊
熊雨桐

对轻量团队来说,先看操作摩擦和交付速度比追求完整流程更重要。文章把等待时间、返工时间单独拆出来,也提醒了不要把填工时当成进度管理。

文章包含AI辅助创作:高效研发管理:2026年最值得尝试的5大jone项目管理工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/89664

赞 (0)
飞飞飞飞
从新手到高手:2026年Excel项目管理系统选型指南及7款顶级工具推荐
上一篇 2026年9月15日 下午4:43
Jira要钱吗?2026年最值得尝试的5大平价替代方案
下一篇 2026年9月15日 下午4:44

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
