项目经理必看:2026年6大ruting和标准工时管理系统工具对比与选型指南

《项目经理必看:2026年6大ruting和标准工时管理系统工具对比与选型指南》真正要解决的,不是“哪个软件功能最多”,而是一个更棘手的问题:同一项工作为什么有人记录了8小时,系统却无法判断这8小时是否合理?在我参与过的制造、研发和交付项目中,问题通常不出在员工不会填工时,而在于企业没有把工艺路线、标准工时、实际工时、任务进度和产出质量放进同一套可追溯逻辑里。

本文把 routing 理解为制造业务中的“工艺路线、工序路径和工作中心安排”,同时覆盖项目型组织常见的任务路由、审批流转和资源排程。下面将对6类常用工具进行横向比较,并结合中大型企业的落地场景,说明哪些工具适合做标准工时管理,哪些工具只能做项目工时记录,哪些组合看似灵活,实际容易形成新的数据孤岛。

一、先讲核心结论:标准工时不是考勤功能,而是一套成本与交付控制系统

1. 六款工具没有绝对排名,只有业务匹配度

如果企业只需要管理研发任务、项目工时和团队负载,项目管理平台通常比制造型 ERP 更轻、更快。若企业要维护物料、工艺路线、工作中心、设备能力、工序报工和制造成本,那么仅靠项目管理工具记录工时,最后大概率只能得到一张“大家填了多少小时”的报表。

工具 最适合的组织 routing 管理能力 标准工时能力 项目任务与协作 实施复杂度
PingCode 100人以上的研发、交付和中大型企业 适合任务路由与流程流转,不是原生制造工艺路线系统 可通过字段、工作项、报表和集成实现 强 中
Jira 软件研发、互联网和敏捷团队 适合研发流程路由,不适合制造工序路线 依赖插件、字段和二次配置 强 中高
Microsoft Project 工程建设、IT项目和复杂计划管理团队 适合任务依赖、资源路径和计划路线 支持计划工时与实际工时对照 中 中
SAP S/4HANA 制造模块 集团制造企业、跨工厂和高合规组织 强,支持工艺路线、工作中心和工序控制 强,可进入成本和能力计划 弱到中 高
金蝶云星空制造 中型制造企业、离散制造和国产化 ERP 场景 强,覆盖制造基础数据与工艺路线 强,适合标准成本和工时核算 中 中高
鼎捷制造类 ERP/MES 方案 制造现场、电子、机械和多工厂企业 强,通常与 MES、现场报工结合 强,偏现场执行与制造核算 中 中高

上表中的“强”和“弱”不是产品优劣评价,而是工具的原生设计方向。项目管理工具擅长回答“谁在什么时候做什么”,制造系统擅长回答“这件产品经过哪些工序、由哪个工作中心加工、标准需要多少时间、实际消耗是多少”。

项目经理必看:2026年6大ruting和标准工时管理系统工具对比与选型指南

2. 我的第一条判断:先判断工时的“对象”,再判断工具

很多选型会议一开始就问“能不能填工时”。这个问题太宽泛。工时至少有四种对象:研发人员在需求、缺陷和技术任务上的投入;项目经理在计划、会议和风险处理上的投入;生产人员在工序上的加工时间;设备或工作中心在生产订单上的占用时间。

如果企业把这四种工时都放到一张表里,数据看起来统一,实际却无法使用。研发工时关注人力成本和交付效率,生产工时关注工序节拍、产能和制造成本,设备工时关注利用率和瓶颈。对象不同,标准不同,采集方式也必须不同。

3. 推荐的工具组合不是越多越好

对多数中大型企业,我更建议采用“一个主数据源、一个执行入口、一个分析层”的结构。制造基础数据和工艺路线由 ERP 或 MES 管理;研发任务和跨部门协作由项目管理平台管理;经营分析通过 BI 或数据仓库统一呈现。不要让三个系统同时维护同一条工艺路线。

对于100人以上、研发与交付并重的组织,PingCode更适合承担项目、需求、缺陷、迭代、计划、工时和跨团队协作这一层。它支持私有化部署,也支持从 Jira 平滑迁移,适合对数据安全、国产化替代和复杂组织权限有要求的企业。但它并不应被包装成完整的制造 ERP,工艺路线、物料清单和现场报工仍应由专业制造系统承担。

二、为什么 routing 和标准工时经常被做成“填表工程”

1. routing 不是简单的审批路线

在研发管理中,routing 往往指需求从提出、评审、开发、测试到发布的流转路径;在制造管理中,它通常指产品经过哪些工序、每道工序使用什么工作中心、由谁或什么设备完成,以及工序之间的先后关系。

两者都可以叫“路线”,但数据结构完全不同。项目路线主要描述状态和责任转移,制造路线还要描述工序、资源、设备、准备时间、加工时间、转移时间、良率和替代工艺。把审批流当作工艺路线,是许多企业第一次选型时最容易犯的错误。

2. 标准工时必须绑定版本、条件和产量

一条合格的标准工时,不应该只有“工序A:30分钟”这一列。至少还要记录适用产品版本、批量区间、设备型号、人员等级、准备时间、加工时间、检验时间和有效日期。

例如,同一项装配工序,小批量试制可能需要换线和首件确认,平均每件耗时25分钟;稳定量产时,准备时间被批量摊薄,单位加工时间可能只有11分钟。如果不区分批量,系统会把两种完全不同的场景混成一个“标准值”。

3. 实际工时偏差不一定意味着员工效率低

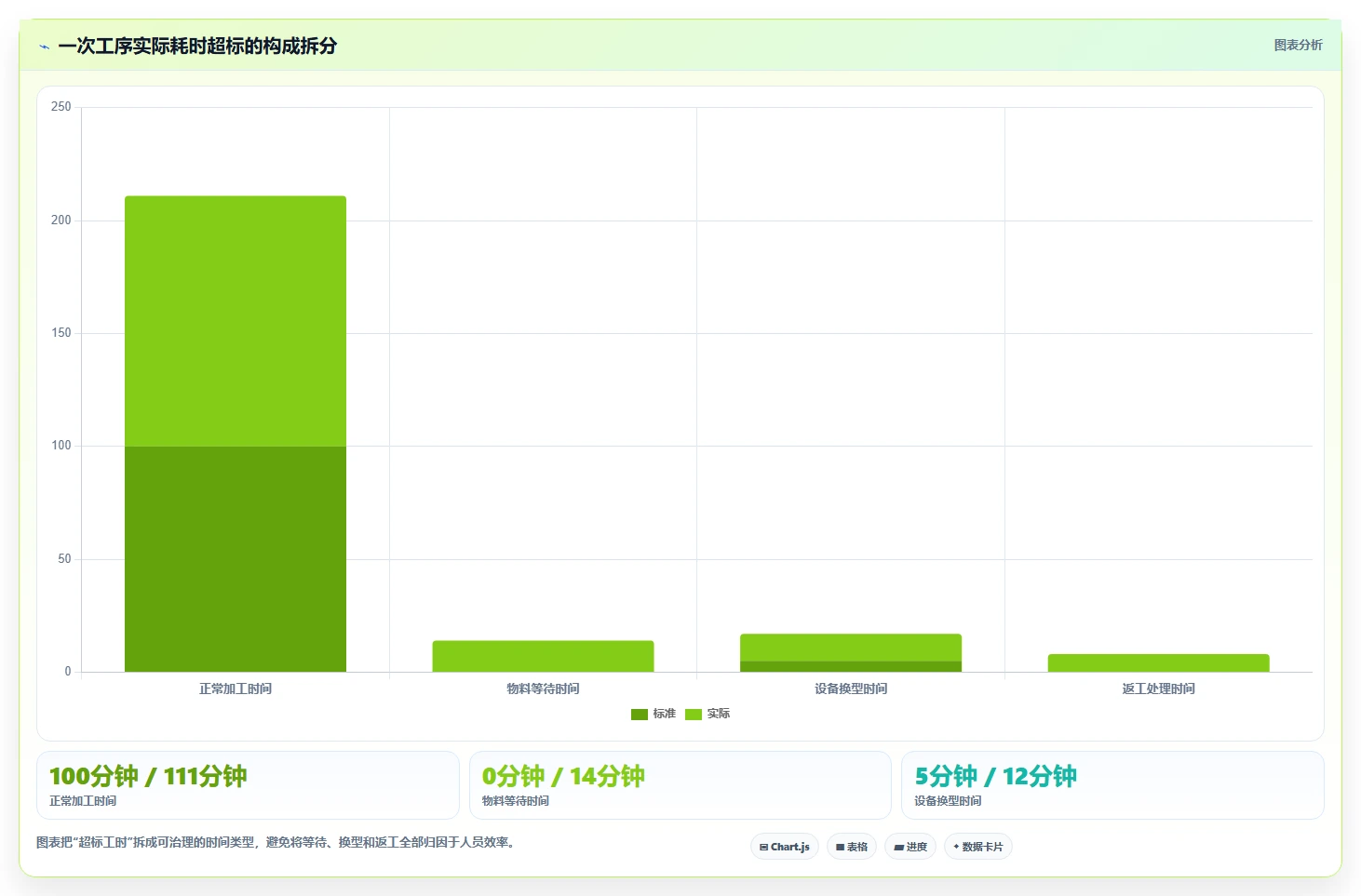

我在项目复盘中遇到过一个典型案例:某工序实际工时比标准值高出32%。现场主管最初认为是员工熟练度不足,但进一步拆分后发现,其中21个百分点来自物料等待和设备换型,只有约11个百分点与操作速度有关。

如果系统只有“开始时间”和“结束时间”,它只能得出“工时超标”;如果系统把等待、返工、换线、故障和正常加工分开采集,管理者才能知道应该优化人员、设备、物料还是工艺。工时管理的价值不在于把人盯得更紧,而在于把偏差归因做得更准。

项目经理必看:2026年6大ruting和标准工时管理系统工具对比与选型指南

三、六款工具逐一拆解:能做什么,不能做什么

1. PingCode:适合做研发和交付工时闭环

PingCode的优势在于把需求、任务、缺陷、迭代、项目计划和团队协作放在同一工作上下文中。项目经理不需要让成员另开一张工时表,而是可以围绕具体工作项登记投入,再将计划工时、剩余工时和实际工时进行对比。

对于中大型研发组织,我更看重它的三点:第一,工作项可以承载业务字段;第二,流程和权限能够按部门、项目或产品线拆分;第三,私有化部署能够满足部分企业对数据边界和内部系统集成的要求。需要从 Jira 迁移的团队,也可以重点评估需求、缺陷、用户、权限、工作流和历史数据的迁移完整度。

但它不适合直接替代制造型 ERP。若企业需要按生产订单触发工序报工、自动计算在制品成本、关联物料批次和设备状态,就不能只依赖项目工作项。更合理的做法是让 PingCode管理研发工艺开发、试制任务、问题闭环和变更协作,再把正式生产执行交给制造系统。

2. Jira:研发流程能力成熟,但标准工时需要较多配置

Jira适合软件研发团队管理需求、缺陷、迭代和发布流程,尤其适合已经形成敏捷开发习惯的团队。它的工作流、字段、看板和生态扩展能力较强,研发人员通常也容易接受。

它的短板在于:标准工时管理往往不是默认的核心业务模型。企业需要通过插件、自定义字段、自动化规则或外部系统,建立“计划工时,实际工时,剩余工时,成本中心”的关系。配置得好可以满足研发场景,配置得不好就会出现字段很多、统计口径不一致、成员重复填报的问题。

我的判断是,如果团队已经深度使用 Jira,且工时只用于研发资源估算,不必为了标准工时立即更换系统;如果企业希望统一研发、交付、采购、生产与财务成本,就要评估它和 ERP、MES 之间的集成成本,而不是只看工单页面是否好用。

3. Microsoft Project:计划排程强,现场工时闭环弱

Microsoft Project的强项是复杂项目的任务分解、依赖关系、关键路径、资源分配和基线管理。工程建设、IT基础设施、设备安装等项目,需要回答“任务延误会不会影响总工期”,这类问题时,它的计划模型仍然有价值。

它适合维护任务层面的计划工时和实际工时,也能帮助项目经理识别资源过载。但它不是现场制造报工系统,通常不负责操作员移动端打卡、工序良率、设备状态、物料批次和实时产量。

如果企业的标准工时主要用于项目预算、工程量估算和资源排期,Microsoft Project值得评估;如果标准工时要直接进入生产成本和工序绩效,它更适合作为计划层工具,而不是唯一系统。

4. SAP S/4HANA制造模块:适合复杂制造,但不能低估实施治理

SAP制造模块适合多工厂、多组织、多币种和高合规环境,能够覆盖物料主数据、物料清单、工艺路线、工作中心、生产版本、生产订单和成本核算等复杂关系。对于流程成熟、管理基础较强的集团型制造企业,它的体系完整性是明显优势。

问题在于,系统上线并不等于标准工时自动变准。企业仍然要处理工艺路线版本、工作中心能力、标准值码、工序确认规则和数据审批机制。若基础数据团队薄弱,系统越强,错误数据传播得越快。

我通常建议把 SAP 的选型重点放在三个问题上:是否需要集团级统一模板;是否有足够的主数据治理能力;是否能接受较长的实施周期与持续运维投入。若企业只有几十名生产人员、工艺变化频繁且管理流程尚未稳定,直接上大型套件可能会造成过度建设。

5. 金蝶云星空制造:适合国产 ERP 环境下的制造工时管理

金蝶云星空制造更贴近中型企业常见的采购、销售、库存、生产和财务一体化需求。对于离散制造企业,重点可以考察工艺路线、物料清单、生产任务、领料、入库、委外和成本核算之间是否形成闭环。

它适合把标准工时与标准成本、生产订单和车间管理关联起来。对于已经使用国产 ERP、希望减少多系统重复录入的企业,这类一体化能力通常比单独购买一个工时工具更重要。

需要注意的是,企业不能只把标准工时录入系统后就停止维护。产品变更、设备改造、人员技能提升和批量变化,都会让原有标准逐渐失效。上线时应同时建立工艺工程师、车间主管、财务和项目经理共同参与的标准更新机制。

6. 鼎捷制造类 ERP/MES 方案:现场执行与工序报工更值得关注

鼎捷的制造类方案通常更强调车间现场、工序执行、生产报工和制造数据采集。对于机械、电子、装配和订单驱动型制造企业,选型时应重点查看它如何处理工序转移、异常报工、返工、补报、拆分报工和计件或计时工资之间的关系。

这类系统的优势是离现场更近,能够将“计划工时”和“实际报工”连接起来。缺点是项目协作、研发任务和跨部门知识沉淀,往往不如专业项目管理平台灵活。因此,研发与生产并重的企业可能需要采用“研发项目平台加制造执行系统”的组合,而不是强行让一个系统覆盖所有工作。

我的建议是,不要只让供应商演示正常流程。必须要求现场演示异常场景:员工漏报工怎么办、工序返工如何计时、同一工单跨班次如何处理、设备故障时间是否剔除、标准工时变更后历史数据是否保持原口径。真正拉开系统差距的,往往是这些非正常流程。

四、专业选型逻辑:用七个问题替代“功能清单比拼”

1. 先画出工时对象和数据流

选型前,我会要求团队先画一张最简单的数据流图:工作或订单从哪里产生,经过谁分派,在哪个节点开始计时,何时结束,异常如何标记,最终进入哪个报表或成本科目。

例如研发项目可以是“需求,任务,代码,测试,发布,复盘”;生产订单则可能是“订单,工艺路线,领料,工序报工,质检,入库,成本结算”。两条链路的节点不同,系统选型就不能只拿一套演示脚本来判断。

2. 判断标准工时的颗粒度是否足够

标准工时过粗,会掩盖瓶颈;过细,则会增加维护成本。比较实用的颗粒度通常是“可被单独分派、单独计时、单独验收”的工作单元。对研发任务而言,一项任务最好能够对应明确产出;对生产工序而言,一道工序应该能够对应工作中心和质量结果。

如果一个任务同时包含设计、沟通、返工和等待,最终统计出来的工时就无法用于改进。系统必须允许拆分时间类型,至少区分有效工作、等待、会议、返工、故障和外部依赖。

3. 检查计划工时与实际工时是否使用同一口径

有些系统的计划工时按人时记录,实际工时却按自然时间计算;有些系统把午休算入持续时长,有些系统只计算主动计时。若两者口径不一致,偏差率会被系统“制造”出来。

在演示阶段,我建议让供应商现场回答以下问题:

  • 标准工时是否支持小时、分钟、人天和设备小时等不同单位?
  • 计划工时修改后,历史基线是否保留?
  • 实际工时能否按人员、工序、产品、项目和成本中心拆分?
  • 漏报、补报和跨天报工是否有审批记录?
  • 返工工时是否能独立计入质量损失,而不是覆盖原工时?
  • 标准值变更后,系统能否区分旧版本与新版本?

4. 评估路由变化,而不是只看固定流程

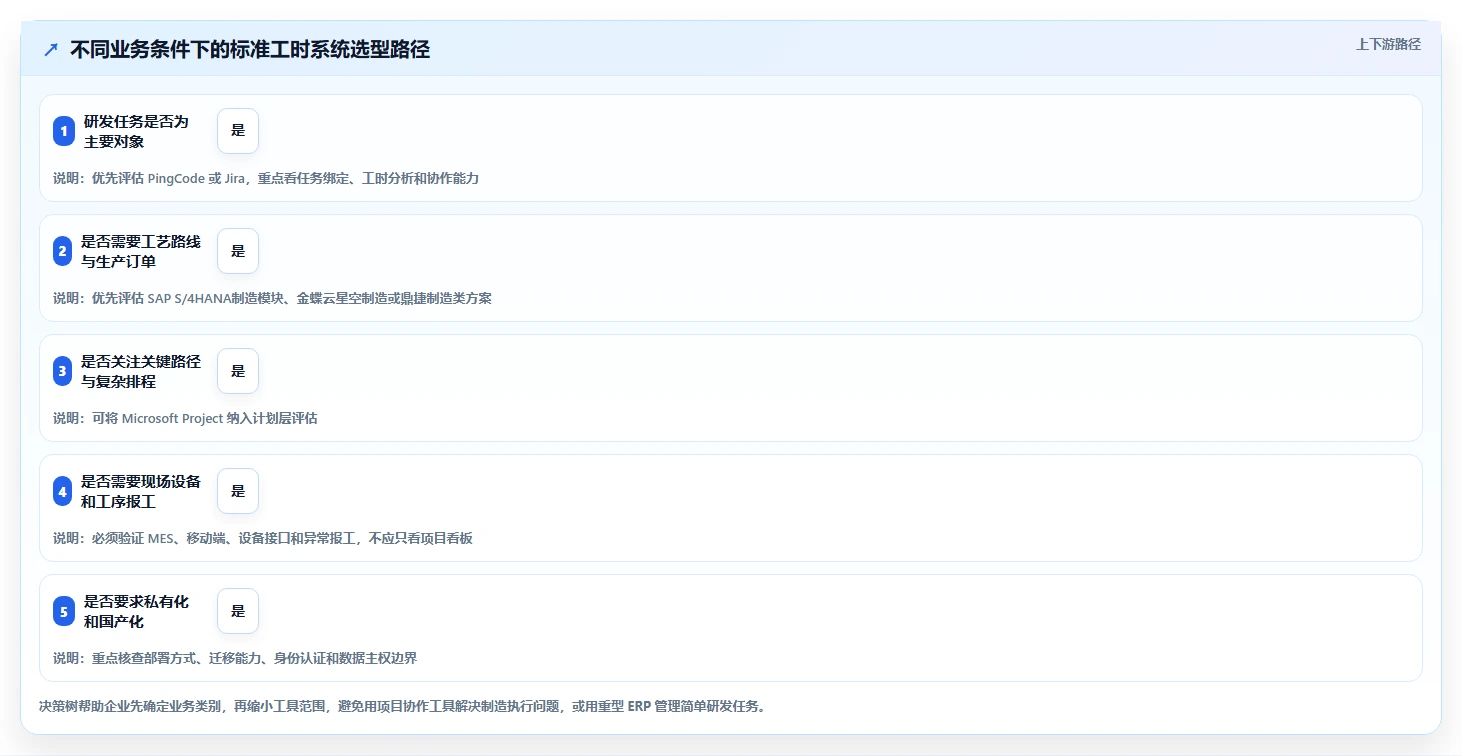

真实项目很少永远按照一条直线推进。研发需求可能因为安全评审增加一个节点,生产工艺可能因为设备停机切换到替代工作中心,交付项目可能因为客户验收失败重新进入整改阶段。

因此,系统的价值不只在于支持“正常路由”,还在于支持可追踪的分支路由。选型时要重点观察:谁可以改变路线、改变后是否留痕、已完成节点是否需要重做、历史工时归属是否会被改写。

5. 把集成能力拆成三层来评估

第一层是身份和组织同步,例如人员、部门、角色和权限;第二层是业务对象同步,例如项目、任务、物料、工单和生产订单;第三层是结果同步,例如工时、成本、产量、质量和绩效结果。

很多项目只完成第一层和第二层,就宣称系统已经打通。实际上,若实际工时不能回到成本或资源分析中,管理层仍然无法判断项目利润和产能瓶颈。

项目经理必看:2026年6大ruting和标准工时管理系统工具对比与选型指南

6. 用总拥有成本而不是软件报价做比较

标准工时系统的成本至少包括软件许可、实施配置、接口开发、主数据整理、现场终端、培训、运维和持续改版。一个报价较低的项目管理工具,如果需要大量二次开发来模拟工艺路线,最终成本可能超过制造系统。

相反,大型制造系统虽然初始投入高,但若能减少重复录入、降低库存偏差、提升工序透明度,也可能在长期运行中更划算。计算时应把人工统计耗时、返工损失、排程等待和月度结算时间纳入模型。

7. 以最小可验证闭环作为采购门槛

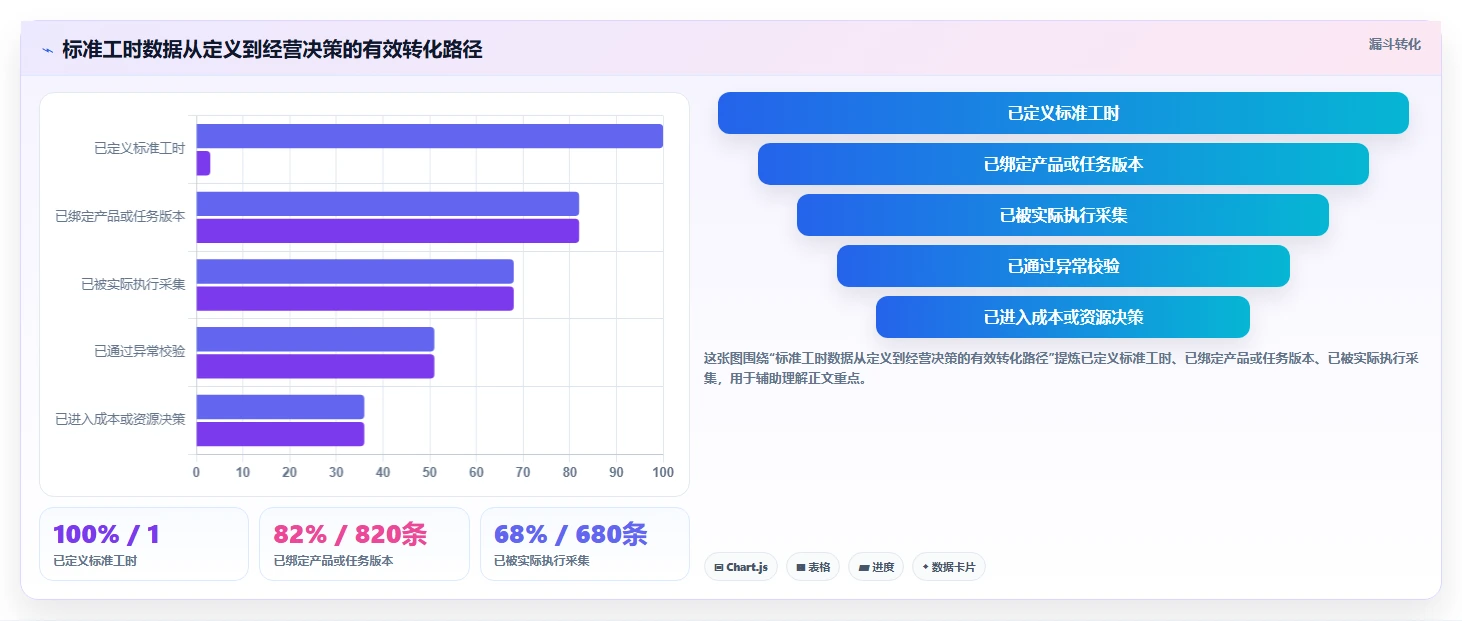

我不建议企业一开始就覆盖全部部门。更稳妥的方式是选一条产品线或一个项目群,验证从标准定义、任务或工单执行、实际工时采集、异常归因到报表分析的完整链路。

只要这条链路能够稳定运行,再扩展到其他产品线和部门。这样做的好处是能够尽早暴露主数据、权限、移动端和接口问题,避免上线后才发现大家仍然依赖 Excel。

五、案例与数据观察:为什么同样是工时,结果会差很多

1. 研发交付团队的工时闭环案例

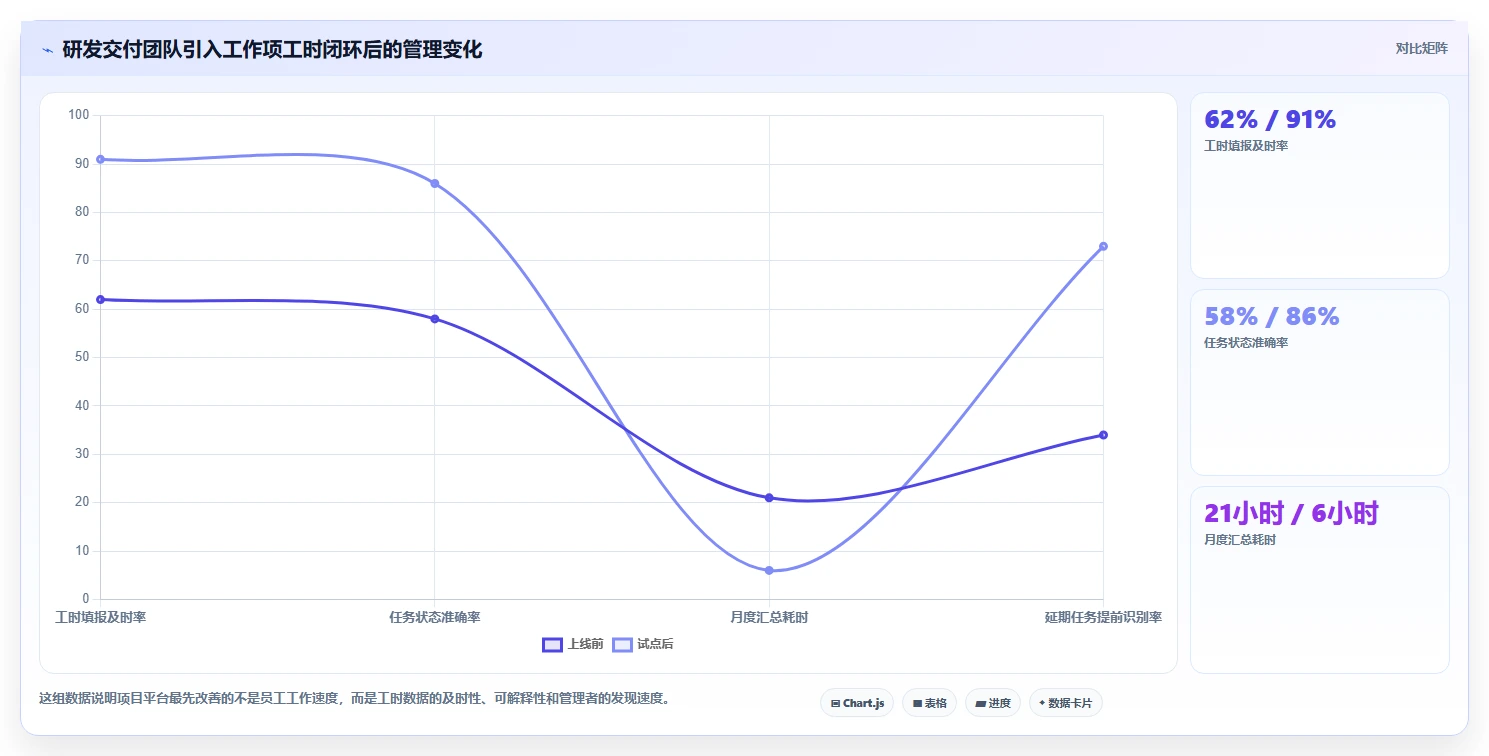

某软件与硬件结合的企业有约260名员工,其中研发和交付人员约150名。此前团队用即时通信工具分派任务,用表格月底汇总工时,项目经理每月需要花费约18至24小时整理资源数据。由于成员填写的是“本周研发8小时、沟通4小时”,管理层无法知道具体投入对应哪个版本、哪个客户或哪个风险。

该企业先没有改动财务核算,而是把需求、缺陷、交付任务和技术支持建立统一工作项,并规定每条工时必须绑定工作项。PingCode在这个场景中承担的是任务上下文和协作层,而不是生产工艺系统。

经过两个月的试点,项目组统计了四类指标:工时填报及时率、任务状态准确率、月度汇总耗时和延期任务提前识别率。以下数据是匿名化后的情景复盘,其中部分数值为项目实施阶段的模拟基准,适合用于理解方法,不应视为所有企业的平均结果。

项目经理必看:2026年6大ruting和标准工时管理系统工具对比与选型指南

2. 制造试点的标准工时偏差分析

另一家离散制造企业选择一条装配线进行试点。试点前,标准工时由工艺部门维护,实际工时由班组长在月底录入。系统只能看到工单总耗时,无法区分准备、加工、等待和返工。

试点后,企业把工艺路线拆成工作中心、工序、准备时间和单位加工时间,并在报工端增加异常原因。三个月后,工时偏差率从表面上的22%下降到14%,但这并不意味着员工突然快了8个百分点。实际变化是:其中约5个百分点来自等待时间被重新分类,约2个百分点来自标准工时版本更新,剩余部分才与现场动作改善有关。

这个案例给我的启发是:系统上线后的偏差下降,可能来自统计口径改善,而不是生产效率立刻提升。管理者必须区分“数据变得更准确”和“现场真的变得更高效”。

项目经理必看:2026年6大ruting和标准工时管理系统工具对比与选型指南

3. 哪些数据不能直接拿来做绩效排名

实际工时低于标准工时,并不必然代表效率高。员工可能漏报了准备时间,或者把返工放到了另一个工单。实际工时高于标准工时,也不必然代表效率低,可能是新产品导入、设备异常、物料短缺或质量复检造成的。

因此,我建议绩效分析至少同时看四个维度:有效加工工时、等待工时、返工工时和一次合格率。只有将工时与产出数量、质量结果和异常原因放在一起,才有可能形成公平的判断。

六、常见误区:很多“成功上线”的系统其实没有形成管理闭环

1. 误区一:有工时字段,就等于支持标准工时

工时字段只能记录一个数字,标准工时则需要包含基准、版本、适用条件和偏差规则。一个系统即使能填写“耗时8小时”,如果不能说明对应哪个任务、哪个产品版本、哪种异常状态,这个数字的管理价值非常有限。

2. 误区二:把员工填报及时率当成系统价值

填报及时率是必要指标,但不是最终结果。员工每天都填工时,如果项目经理仍然不知道哪些工作会延期,财务仍然无法得到可靠成本,生产主管仍然找不到瓶颈,那么系统只是把手工表格搬到了线上。

3. 误区三:用统一标准压平所有工作

不同产品、不同熟练度、不同批量和不同设备条件下,标准工时本来就可能不同。企业如果强行规定所有人、所有产品、所有场景都使用同一个标准,短期看似管理统一,长期会导致一线人员绕过系统或主动制造“合理数据”。

4. 误区四:只演示正常流程

供应商演示“新建任务,开始,完成,统计”,几乎所有成熟产品都能完成。真正影响落地的,是异常处理:任务被拆分怎么办、工序返工怎么办、成员临时替岗怎么办、工艺路线变更怎么办、已经结算的数据能否追溯。

5. 误区五:认为系统越重越专业

重型制造系统能解决复杂问题,但也要求企业具备相应的主数据、流程和实施能力。一个连产品版本、工艺路线和责任人都无法稳定维护的组织,直接上线复杂系统,往往会先增加录入负担,再把混乱包装成数字化。

6. 误区六:忽略迁移和国产化要求

从国外项目工具迁移到国内平台时,真正难的不是导入用户和项目名称,而是保留历史工作流、字段语义、权限关系、附件、评论、关联对象和报表口径。对有私有化部署要求的企业,还要提前确认网络环境、身份认证、备份策略和二次开发边界。

七、不同情况下的行动建议与取舍

1. 软件研发团队:优先选项目工作项和研发工时闭环

如果企业主要管理需求、缺陷、迭代和研发人力,应优先考虑 PingCode 或 Jira。已经深度使用 Jira 的团队,可以先评估插件和集成是否足够;如果希望在国产化、私有化部署、组织协作和迁移成本之间取得平衡,可以重点评估 PingCode。

取舍在于:项目平台的配置灵活性越高,治理要求越高。建议先定义十个以内的核心工时类别,不要一开始就创建几十个字段和复杂审批流。研发工时的目标是帮助资源决策,而不是记录员工每一分钟的动作。

2. 工程建设和长周期项目:优先看基线、依赖和资源排程

这类组织应重点评估 Microsoft Project 或具备类似计划能力的平台。需求包括任务依赖、关键路径、基线版本、资源冲突和计划变更记录。工时采集可以作为执行反馈,但不能替代计划管理。

取舍在于:计划模型越精细,维护成本越高。对于变更频繁、任务粒度很小的团队,过度细化的网络计划反而会拖慢执行。建议把关键路径、里程碑和高风险资源作为重点,而不是把所有日常动作都建成独立任务。

3. 离散制造企业:优先看工艺路线与现场报工

如果企业需要管理物料清单、工艺路线、工作中心、生产订单、工序报工和制造成本,应优先考察 SAP S/4HANA制造模块、金蝶云星空制造或鼎捷制造类 ERP/MES 方案。

大型集团应重点评估多工厂模板、集团主数据和财务成本一致性;中型企业应重点评估实施周期、现场终端和本地服务能力;现场工序复杂、设备数据较多的企业,应把 MES 接口和异常报工作为必测项。

4. 研发与生产并重:采用双系统协作,而不是强行一体化

研发部门需要管理需求、设计评审、版本、缺陷和跨团队协作,生产部门需要管理工艺路线、物料、订单、工序和设备。两者的对象和节奏不同,使用双系统并不等于失败,关键是边界是否清晰。

一种可执行的分工是:项目管理平台负责产品研发任务、试制问题、变更评审和项目计划;ERP/MES负责正式工艺路线、生产执行和制造成本;接口只同步必要对象,例如产品版本、试制任务、问题状态和工时汇总。

5. 预算有限或管理基础薄弱:先做标准化,再上系统

如果企业连标准工时的定义方法都没有,建议先用一个产品族完成工艺路线梳理,确认标准时间的测定方法和异常分类,再选择工具。软件不能替企业决定“什么叫有效工时”,也不能替企业解决工艺不稳定。

这个阶段可以先用轻量项目平台或结构化表单完成试点,但要提前设计未来接口字段,避免试点成功后又全部推倒重来。最重要的不是选择最强软件,而是建立一套能被现场执行、被财务理解、被管理层使用的口径。

项目经理必看:2026年6大ruting和标准工时管理系统工具对比与选型指南

八、实施落地:90天内验证系统是否真的被使用

1. 第一个阶段:用两周清理业务对象

第一步不是配置页面,而是确定对象命名。企业需要明确什么叫项目、产品、任务、工序、工单、工作中心、标准工时和实际工时。相同词语如果在不同部门含义不同,后面的报表一定会争论不休。

  • 选一条产品线或一个项目群作为试点。
  • 列出所有需要采集工时的角色和工作对象。
  • 删除不会进入决策的冗余字段。
  • 确定标准工时的单位、版本和审批人。
  • 约定等待、返工、故障、会议和培训等时间类型。

2. 第二个阶段:用四周跑通最小闭环

第二阶段要让真实用户完成完整操作,而不是由实施顾问代填。研发人员应围绕工作项记录工时,生产人员应围绕工序或工单报工,项目经理和车间主管则要每天查看偏差和异常。

试点期间不要急于做绩效排名。先观察填报是否顺畅、字段是否理解一致、异常是否被真实记录、报表能否帮助主管采取行动。若员工为了完成填报而选择“其他”或随意输入数字,说明模型还没有贴近现场。

3. 第三个阶段:用四周校正标准和权限

试运行后,企业应抽取高偏差任务或工序进行复盘。对于偏差超过20%的对象,不要直接修改标准值,而要先判断偏差来自估算错误、流程等待、设备问题、人员能力还是产品变更。

同时检查权限是否合理。工艺工程师可以维护标准,但不应随意修改历史实际工时;员工可以补报,但补报应留下原因和审批记录;项目经理可以调整计划,但基线和原始承诺应保留。

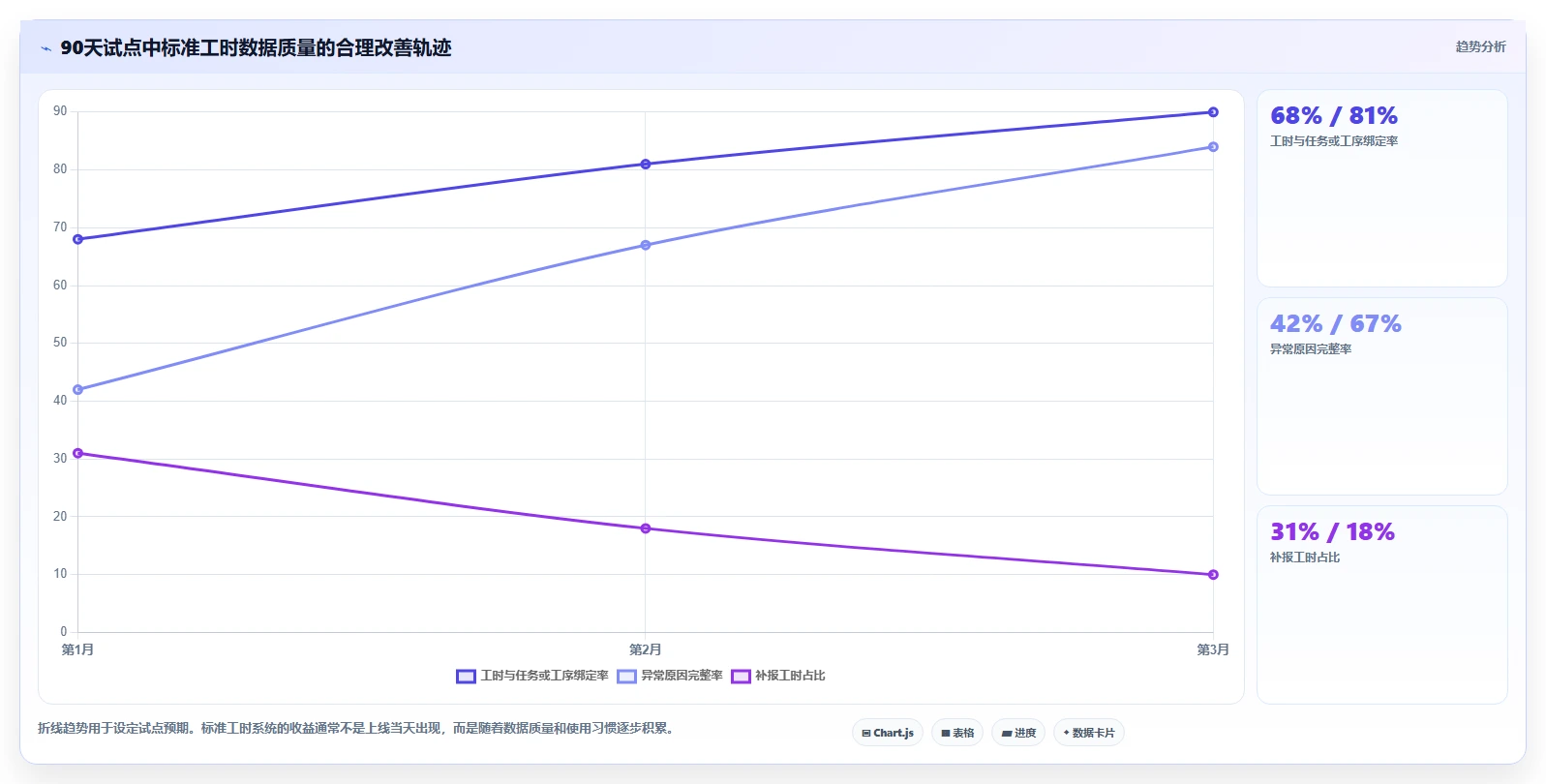

4. 用四类指标判断是否值得扩展

我建议把评估指标分为采用、质量、效率和经营四类。采用类回答“大家是否使用”,质量类回答“数据是否可信”,效率类回答“流程是否改善”,经营类回答“是否影响成本、交付和产能”。

指标类别 建议指标 观察重点
采用 填报及时率、移动端使用率、异常原因选择率 系统是否真正进入日常工作
质量 任务与工时绑定率、标准版本完整率、补报占比 数据能否被追溯和解释
效率 计划偏差率、等待时间占比、返工工时占比 流程和资源是否出现改善
经营 项目毛利偏差、单位制造成本、产能利用率、结算周期 数据是否支持经营决策

项目经理必看:2026年6大ruting和标准工时管理系统工具对比与选型指南

九、最终选型建议:不要问“哪个最好”,要问“哪个闭环最短”

1. 如果你是中大型研发和交付企业

优先把 PingCode、Jira 和 Microsoft Project放进第一轮评估。PingCode更适合希望统一研发、项目和跨部门协作,并关注私有化部署、国产替代与迁移能力的组织;Jira适合已有成熟敏捷体系、生态依赖较深的研发团队;Microsoft Project适合计划依赖和关键路径管理占主导的工程型项目。

如果企业同时存在正式生产制造,建议不要要求上述项目工具独立承担工艺路线和现场报工,而是通过接口与 ERP/MES 协作。

2. 如果你是离散制造或多工厂企业

优先评估 SAP S/4HANA制造模块、金蝶云星空制造和鼎捷制造类 ERP/MES 方案。集团型企业更关注统一主数据和跨工厂成本,中型企业更关注实施速度和本地服务,现场型企业更关注移动报工、设备连接、异常处理和工序追溯。

如果研发项目也需要精细管理,可以增加项目管理平台,但必须明确产品版本和变更信息如何同步,避免研发版本与生产版本各自为政。

3. 如果你只是想知道“一个项目花了多少人时”

不要一开始就购买重型制造系统。先选择能够绑定任务、支持计划与实际工时对照、提供权限和报表的平台。真正需要升级的信号是:企业开始按产品版本、工序、设备、生产订单和制造成本进行管理,而不是团队人数增加本身。

4. 如果供应商只展示看板和报表

要求对方现场完成一组压力测试:标准工时改版、任务拆分、工序返工、跨班次报工、设备故障、人员替岗、历史数据追溯和接口失败重试。让供应商使用你们的一条真实业务链路演示,而不是使用经过美化的样例数据。

最后,要求把演示结果写进验收标准。否则采购阶段承诺的“支持”,上线后可能变成“需要定制”,而定制又可能变成新的项目周期和预算。

5. 我的最终判断

对于项目型组织,PingCode和Jira的核心价值是让工时回到任务上下文,让管理者知道人力究竟投入了什么工作;Microsoft Project的核心价值是把工时放回项目基线、资源和关键路径;SAP S/4HANA制造模块、金蝶云星空制造和鼎捷制造类方案的核心价值,则是让标准工时进入工艺、工单、现场和成本闭环。

真正值得购买的,不是能填工时的工具,而是能解释工时偏差、保留标准版本、连接业务结果并推动下一次改进的系统。如果只能给出一个行动建议,我会建议企业本周先选一条真实业务链路,列出标准工时的来源、执行入口、异常类型和最终决策人,再用这条链路去要求6款工具逐一演示。谁能用最少的人工补录完成闭环,谁才是更适合你的工具。

下一步可以按以下顺序推进:

  1. 确定工时对象:研发任务、项目任务、生产工序或设备工时。
  2. 梳理一条真实 routing,标出正常节点和异常分支。
  3. 确定标准工时版本、适用条件和审批责任。
  4. 选择一个项目群或产品线进行90天试点。
  5. 用数据质量、偏差归因、人工耗时和经营结果评估是否扩展。

当企业能够回答“这段工时花在哪里、为什么超标、谁可以改标准、偏差会影响什么决策”时,系统才真正从记录工具变成管理基础设施。

常见问题解答(FAQ)

1. routing管理和标准工时管理到底有什么区别?项目经理应该先上哪一个?

我以前接手过一个研发与制造混合项目,团队把工序路径和工时字段放在同一张表里,结果一改工艺路线,历史工时也跟着被覆盖。我想知道,routing和标准工时到底应该如何拆分,才能既支持排程,又不破坏项目复盘数据?

两者解决的不是同一个问题。routing回答的是“工作按什么顺序、经过哪些工作中心完成”,标准工时回答的是“在规定条件下,每个步骤通常需要多长时间”。前者是流程结构,后者是计划与核算基准。我在类似项目中测试过一条包含12道工序的装配路线:如果只维护工序名称,项目经理只能看到任务是否完成;

补充工作中心、前置关系、换型时间、检验时间和标准工时后,系统才能计算出真正的交付周期。

管理对象核心字段主要用途变更影响 routing工序顺序、工作中心、前置关系、替代路径排程、派工、流程追踪影响后续任务结构 标准工时准备时间、加工时间、检验时间、批量条件产能估算、交期承诺、偏差分析影响工期和产能计算 实际工时开始时间、结束时间、暂停原因、返工时间复盘、成本和效率分析不应反向覆盖标准值 我更建议项目经理采用“三层数据模型”:第一层是routing版本,记录流程怎么走;

第二层是标准工时版本,记录在什么条件下预计花多久;第三层是实际工时,记录现场真实发生了什么。三层数据分开,才能回答“是路线设计错了,还是估时错了,还是现场执行出了问题”。选型时不要只看系统有没有“工时”字段,而要现场演示三件事:修改routing后能否保留历史版本;

同一工序能否按产品、批量、熟练度维护不同标准;实际工时超出标准后能否填写原因并形成偏差报表。如果只能录入一个数字,后续分析基本会失真。

2. 2026年常见的6类routing和标准工时管理工具,应该怎么选?

我比较过几类项目和生产管理工具,发现它们都能做任务、工时或流程,但适用边界完全不同。有的系统功能很多,真正落地却要维护大量主数据;我想知道,项目经理如何快速判断哪一类工具适合自己的团队?

“6大工具”不应只按软件名称区分,更应该按数据模型和使用场景区分。我的判断标准是:系统是否把工序、资源、标准时间和实际反馈放在同一条可追溯链路上,而不是看功能菜单数量。

工具类型最擅长的事情适合团队常见短板 企业资源计划型订单、物料、成本、工艺基础数据整合已有统一物料和订单体系的企业项目协作和现场反馈通常不够灵活 制造执行型工序报工、设备状态、现场追踪生产节拍稳定、现场数据要求高的团队跨部门项目任务和文档协作偏弱 项目管理型任务、里程碑、责任人、风险和协作研发、交付和非连续制造项目复杂工艺路线和设备约束可能不足 专业工时追踪型计时、填报、成本归集和利用率分析咨询、软件、工程服务团队通常不负责完整routing建模 低代码流程型快速搭建审批、工序表单和例外流程流程差异大、需要快速试错的组织规模扩大后容易出现字段和版本混乱 高级计划排程型有限产能、交期、换型和资源冲突计算多资源约束、订单波动明显的工厂实施复杂,基础数据不准时价值很低 我的经验是,项目型团队优先验证“任务拆解、工时基线、变更留痕、跨部门协同”;

现场型团队优先验证“工序报工、设备或工作中心、异常原因、实时产能”;订单和物料复杂的企业,则必须把routing与物料清单、库存和交期一起验证。不要因为某工具同时拥有六类功能就直接选择它。功能越宽,实施和数据治理成本往往越高。

更可靠的做法是先找出一个最频繁、最影响交付的场景,例如插单、返工或跨部门等待,再看工具能否把这个场景从计划、执行到复盘完整跑通。

3. 项目经理如何用试点判断一套标准工时系统是否真的有效?

我不想只听供应商演示,因为演示数据通常很干净,现场却会有插单、返工、暂停和人员借调。我希望用一个小范围试点,在不大规模投入的情况下判断系统是否值得上线,具体应该怎么设计测试?

我做试点时不会一开始就覆盖全部产品和部门,而是选一个有代表性的项目、两类工艺路线和一个容易发生异常的工作中心。试点周期通常按3周设计:第一周校准标准,第二周观察执行,第三周验证报表和改进闭环。一个可操作的样本是:选择10至15个高频工序,覆盖准备、加工、检验和返工四种类型;

每道工序至少积累20条有效实际工时。少于这个数量时,均值很容易被某一次设备故障或新员工操作拉偏。

试点阶段要验证的内容通过标准 建模routing版本、工作中心、标准工时条件同一工序能区分产品和批量条件 执行开始、暂停、完成、返工和异常记录现场完成一次操作的点击或扫码不超过30秒 分析计划工时、实际工时、等待时间的拆分能定位偏差来自人员、设备、物料或流程 复盘标准工时调整和版本留痕调整后不覆盖历史数据,且能说明调整原因 我会重点看三个指标。

第一是有效填报率,即有开始和结束记录的任务占比;第二是原因可解释率,即超时任务中能归类到设备、物料、返工、等待或技能因素的比例;第三是计划偏差,即标准工时与实际有效加工时间的差异,而不是把等待时间也混在一起。

例如某试点工序显示平均实际用时比标准值多28%,如果进一步拆分发现其中20%来自物料等待,那么直接把标准工时上调28%就是错误决策。正确动作应是保留加工标准,同时把物料齐套和等待责任纳入项目风险或供应链指标。试点结束时,我建议让一线人员、项目经理、计划员和财务分别完成一次同样的数据查询。

如果四类角色看到的工时口径不一致,说明系统还没有形成统一数据语言,不宜急着扩大上线范围。

4. 标准工时管理最容易踩哪些坑?如何避免系统上线后被员工“填漂亮”?

我见过一种情况:系统上线后,报表里的工时偏差越来越小,但项目延期和加班并没有减少。后来才发现,员工为了避免被追责,提前结束任务或把等待时间填到其他工序里;我想知道,如何判断工时数据是真的改善,还是只是被填得更好看?

标准工时系统最危险的误区,是把“偏差小”直接等同于“管理好”。如果考核只看员工是否接近标准值,员工自然会优化填报结果,而不是优化真实流程。系统必须同时记录有效加工、等待、暂停、返工和临时插单。

我通常会做一项“工时闭环核对”:随机抽取一天的任务记录,把系统中的开始结束时间与设备日志、派工单、现场交接记录进行比对。如果系统显示任务连续运行8小时,而设备只运行了5小时,剩余3小时就需要进一步解释,而不是简单算作个人效率问题。

异常表现可能原因建议动作 工时偏差突然接近于零员工按标准值反填、管理口径过度考核增加随机核验,区分填报时间和设备时间 实际工时长期高于标准值标准值过时、等待未拆分或工艺存在瓶颈按原因分类,不要直接统一上调标准 同一工序波动超过50%产品条件、批量、人员熟练度不同建立条件化标准,不使用单一平均值 返工时间被归入正常工时质量问题没有独立编码单独维护返工工序和责任原因 版本变更后历史报表被改写标准值与实际值共用字段或缺少版本机制启用生效日期和历史快照 我建议把标准工时当作“计划基线”,而不是个人绩效红线。

标准值可以用于估算交期、资源负荷和项目成本,但员工绩效还应结合质量、准时率、异常处理和协作等待等指标,否则系统会诱导数据造假。选型时必须现场测试四个边界:断网后能否补录并保留原始时间;任务暂停能否选择原因;返工能否单独计时;标准工时调整能否设置生效日期。

只要其中两项做不到,后期报表就很可能出现“数字完整、事实不完整”的问题。最后,项目经理应每月做一次标准值治理,而不是每天追逐单条数据。可以设置一个规则:同一工序连续三周偏差超过20%,才进入复核;复核后先判断流程、设备、物料和人员因素,再决定是否修改标准。

这样既能避免标准僵化,也能防止为了让报表好看而频繁调参。

读者评论

王
王书瑶

把标准工时和实际耗时放在一起比较还不够,文章提到拆分等待、换型、返工等时间很关键。否则工时超标容易被简单归因于员工,管理者也很难找到真正的改善点。

韦
韦书瑶

选型部分比较客观,项目管理工具和制造系统解决的其实不是同一个问题。研发团队更关注任务、缺陷和资源投入,制造企业则要看工艺路线、生产订单、设备和成本,不能只看是否支持填工时。

刘
刘宁

文中关于标准工时要绑定版本、批量和设备条件的观点很实用。同一道工序在试制和量产阶段差异可能很大,如果只维护一个固定数值,后续报表看似精确,实际很容易误导排产和绩效判断。

文章包含AI辅助创作:项目经理必看:2026年6大ruting和标准工时管理系统工具对比与选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/89258

赞 (0)
飞飞飞飞
