项目立项最容易犯的错,不是漏填一张申请表,而是把“有人提出需求”误当成“项目值得投入”。我做立项判断时,通常先追问三件事:问题是否真实且重要、方案是否有可验证的收益、组织是否愿意为它付出明确的资源与机会成本。三件事说不清,项目计划写得再完整,也只是把不确定性包装成了进度表。
一、先讲结论:立项不是批准做事,而是批准一次有边界的投资
1. 立项要回答的不是“能不能做”,而是“值不值得现在做”
项目立项的本质,是组织在信息还不完整时,对一项有限期、有限资源的投入作出判断。立项材料需要说明为什么现在行动、目标是什么、成功如何衡量、谁承担责任,以及哪些条件变化时应该暂停或重新评估。
这也是我判断立项质量的起点:一份材料如果只有功能清单、排期和预算,却没有问题证据和退出条件,说明它描述了“怎么开始”,没有解释“为什么值得开始”。
立项批准不等于承诺项目一定成功,而是承诺组织愿意在约定范围内验证一个商业或业务假设。立项越早把假设、边界和风险写出来,后续越容易纠偏;反过来,越晚才讨论目标与取舍,越容易把沉没成本误当成继续投入的理由。
2. 用五个问题快速检查项目是否具备立项基础
- 问题:当前业务到底哪里受阻?影响了哪些用户、流程或经营结果?
- 证据:问题来自用户反馈、业务数据、合规要求,还是单个人的主观判断?
- 价值:项目完成后,哪个指标会发生变化?变化的价值能否估算?
- 可行性:关键技术、数据、人员、预算与外部依赖是否有初步验证?
- 边界:本次批准的范围是什么?什么情况会暂停、缩减或重新立项?
这五个问题不要求在立项时拥有百分之百确定的答案,但每个问题都要有当前证据、未知项和验证动作。把“还不知道”明确写出来,比用一个看似精确、实际没有依据的数字更专业。
3. 立项材料应形成一条可追溯的判断链
我建议把立项逻辑压缩为一条链:问题证据,目标指标,方案假设,资源投入,阶段验证,继续或停止的规则。链条中任意一环断开,审批人就难以判断项目投入与预期价值是否匹配。
| 判断环节 | 需要回答的问题 | 常见有效证据 | 容易出现的空话 |
|---|---|---|---|
| 问题 | 谁在什么场景下遇到什么阻碍? | 工单、访谈记录、流程耗时、业务数据 | “提升体验”“推进数字化” |
| 目标 | 项目结束后用什么变化证明有效? | 基线、目标值、统计周期、数据责任人 | “按期上线”“完成系统建设” |
| 方案 | 为什么选择这个方案?关键假设是什么? | 小范围试验、技术验证、方案对比 | “行业都这么做” |
| 资源 | 需要哪些人、预算、时间与协作承诺? | 人天估算、预算区间、部门负责人确认 | “由相关部门配合” |
| 退出条件 | 何时停止或调整投入? | 阶段门槛、风险阈值、决策人 | “过程中灵活处理” |
二、为什么立项容易失真:需求热闹,决策证据不足
1. 真实场景往往从一个具体抱怨开始
在常见的企业项目中,立项通常不是从一份完美的商业论证开始,而是从一句话开始:“客户催得很急”“人工处理太慢”“管理层想看实时数据”“旧系统快维护不动了”。这些表达可能都指向真实问题,但它们还不能直接构成项目目标。
例如,“客服处理太慢”可能是工具响应慢,也可能是知识库缺失、审批链过长,甚至是问题分类不一致。如果团队一听到抱怨就直接开发新平台,很可能只是把旧流程搬进新系统。项目看起来按时交付了,原来的等待时间却没有明显变化。
因此我通常先把抱怨翻译成可调查的问题:发生频率多高、影响多少人、在哪些环节等待、现有解决方式是什么、问题是否在特定业务时段集中出现。翻译过程不是形式主义,而是为了确认投入是否对应真正的瓶颈。
2. 立项会上的赞成票,不等于资源已经到位
跨部门项目尤其容易出现“会上都同意,会后没人有时间”的情况。业务部门支持目标,却没有明确业务负责人;技术团队认可方向,却未核算系统集成工作量;管理层要求尽快上线,却没有确认其他优先级是否让路。
我会把资源承诺拆成三层检查:人员是否有姓名与投入比例,关键部门是否有能够拍板的负责人,依赖团队是否确认交付窗口。只写“需要研发、业务、数据团队支持”,不能证明资源已获得承诺。
一个容易被忽略的事实是,项目成本不只包括预算表里的采购费用。还包括核心员工从日常工作中抽离的时间、旧系统维护负担、切换期间的业务摩擦,以及推迟其他项目所付出的机会成本。
3. 立项时的不确定性应该被管理,而不是被藏起来
新业务、新技术或新市场项目在立项阶段往往缺少可靠基线。此时若强行承诺非常精确的收益值和完整工期,容易制造虚假的确定性。我更愿意把确定的信息、估算信息和待验证假设分开写,并注明每项信息的来源和更新时间。
例如,可以明确说明:“现有月均处理量来自过去三个月的系统记录;单次处理时长来自二十份抽样记录;预计节省工时是初步推算,需在试点阶段复核。”这种写法看起来保守,实际更便于审批人判断风险,也更方便团队后续更新估算。

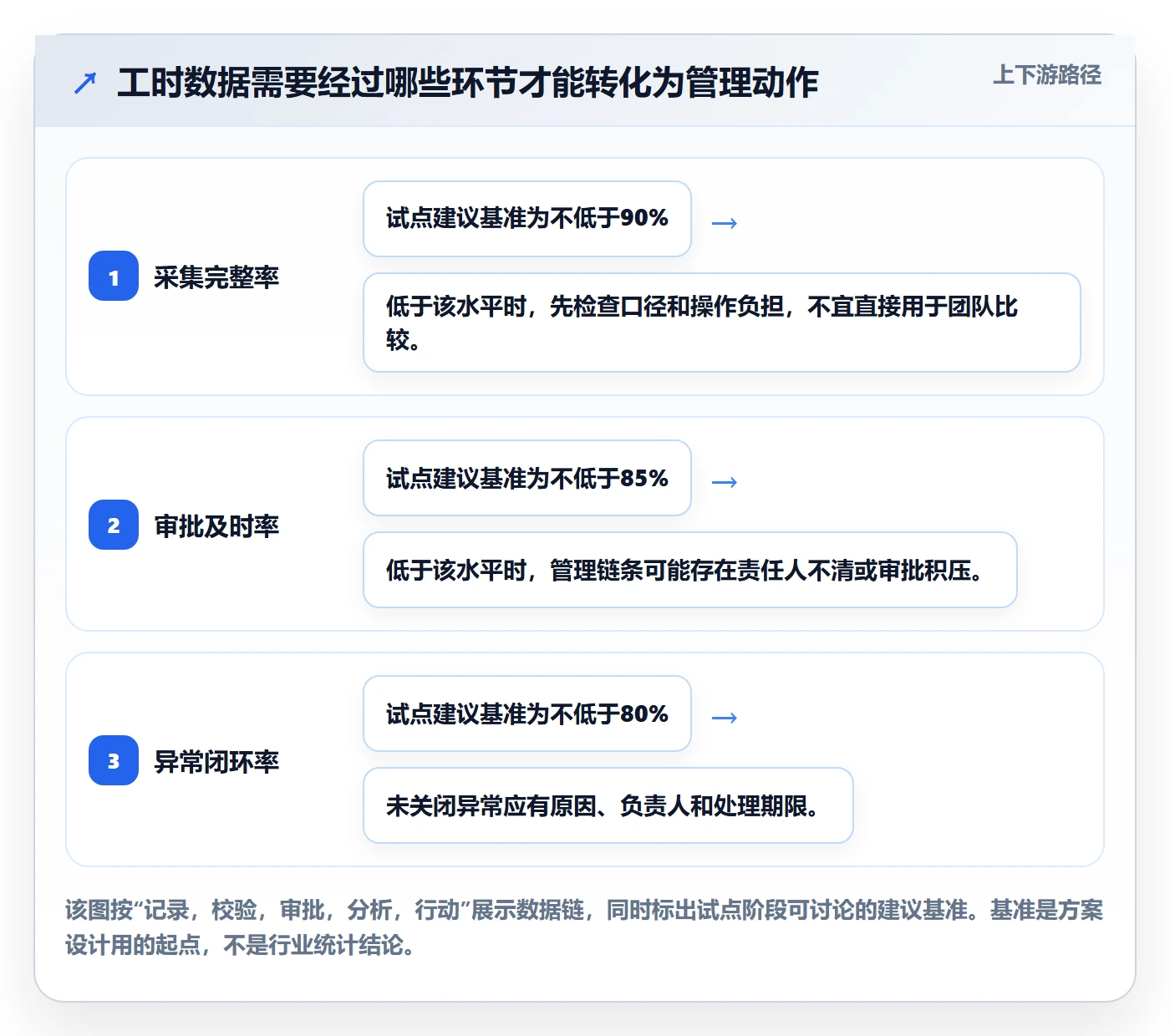

下图为立项假设的情景模拟,展示证据成熟度变化时,估算区间应如何收敛。它不是行业统计值,而是用于说明:信息越少,越不应该把预测写成承诺。

三、常见误区:看起来像项目管理,实际绕开了决策
1. 把需求清单当成项目立项书
功能列表能帮助团队讨论范围,却不能独立证明项目价值。需求“增加报表、支持批量导入、增加审批节点”回答的是交付什么,没有解释这些功能为什么重要、哪些用户会使用,以及使用后会改变什么业务结果。
我会要求每个核心需求尽量挂到一个问题或目标上。若某项需求既没有对应用户问题,也没有合规或技术必要性,就先列入待评估区,而不是默认进入首期范围。
2. 把按期交付当成项目成功
按时、按预算完成,只能说明执行约束大体达成,不能自动说明业务收益实现。一个项目可以准时上线,却无人使用;也可能功能全部交付,关键流程仍依赖线下表格。
因此立项目标最好至少分两层:一层是交付结果,例如某个流程或能力上线;另一层是使用与业务结果,例如目标人群采用率、处理周期变化、返工比例或服务质量变化。两层指标不能互相替代。
3. 把领导口头支持当成跨部门承诺
“管理层支持”如果没有决策人、资源边界和冲突处理机制,落地时仍可能遇到部门优先级冲突。项目经理要确认谁有权在范围、时间和资源之间作取舍,不能默认所有分歧都由项目组自行协调。
我会在立项材料中写明项目发起人、业务负责人、项目经理、关键依赖负责人,以及升级决策的路径。这样的角色安排不是为了增加流程,而是让阻塞出现时知道由谁解决、多久内给出判断。
4. 只写风险名称,不写风险触发条件
“数据风险”“人员风险”“进度风险”并不够具体。有效的风险描述至少要包含发生条件、潜在影响、早期信号和应对责任人。例如:“若试点业务数据在两周内无法取得,将无法验证自动分流效果;业务负责人需在某个节点前确认数据授权,否则缩小首期范围。”
风险管理的价值不在于把表格填满,而在于让团队能在风险造成不可逆损失之前识别信号。立项时可以先聚焦少量高影响风险,不必把所有可能性都列成清单。
5. 用“必须做”跳过方案比较
有些项目受法规、合同或安全要求驱动,确实没有“不做”的选项,但通常仍存在不同实现路径、上线节奏和范围选择。即使目标必须达成,也要比较如何以较低风险和合理成本达成。
如果组织把“必须做”误解为“不能讨论方案”,就容易把最昂贵、最复杂的方案直接写进计划。合规要求可以定义底线,不应该取代对交付方式的判断。
四、专业判断逻辑:用证据、价值、可行性和可逆性做决策
1. 先判断问题证据够不够,而不是先争论方案
评审时,方案往往比问题更容易引发讨论,因为技术路线和产品功能看得见,问题证据却需要调查。我的做法是先问“如果不做,接下来三到六个月会发生什么”,再问“有没有其他成本更低的方式缓解问题”。
如果答案只是“竞争对手有”“大家都想要”,证据还不够。如果能指出具体受影响的人群、问题频率、现有成本和业务后果,才适合继续讨论项目投入。证据不充分不意味着直接否决,也可以批准一轮短周期调研或原型验证。
2. 把目标拆成交付指标与结果指标
交付指标反映团队是否完成约定范围,例如完成流程改造、打通指定数据源或覆盖某类用户。结果指标反映业务是否因此改善,例如平均处理时间、错误率、客户等待时间或人工核对工时。
每个结果指标需要有定义、基线、目标、统计周期和数据负责人。若基线无法取得,应把“建立基线”列为早期工作,而不是假装已经有可靠数值。目标值可以先设为区间,之后通过试点调整。
3. 用可行性检查区分“可承诺”与“待验证”
我通常把可行性拆成四类:技术上能否实现,业务流程能否配合,数据能否合法且稳定地取得,组织是否能提供人员与决策。项目的最大风险往往不是核心功能,而是某个没有被确认的依赖。
可行性检查不一定要做成大型研究。针对关键假设,设计最小验证动作即可:用少量真实数据跑通接口,找一个业务小组试走流程,或请关键岗位完成原型任务。验证动作应直接对应不确定性,而不是为了展示项目组很忙。
4. 根据可逆性决定先投入多少
一个决策越容易撤回,越适合先小范围试验;一个决策越难撤回、影响范围越大,立项前越需要高质量证据与更严格的审查。比如内部流程原型的试点成本通常有限,而核心交易系统迁移、长期供应合同或大规模组织调整的回退代价可能很高。
可逆性也影响审批节奏。低成本、可回退的探索可以采用短周期授权和阶段复盘;高成本、难回退的项目则应提前确认数据迁移、回滚方案、合同退出条款和业务连续性安排。
5. 把“不做”的成本和“做”的成本放在同一张桌面上
项目决策不能只比较预算金额。维持现状可能继续产生人工成本、服务损失、合规风险或系统维护风险;启动项目则会带来建设费用、协作负担、切换风险和机会成本。
我会把成本至少分为一次性投入、持续运营成本、组织协调成本和失败回退成本。对于收益难以货币化的项目,可以使用风险降低、流程覆盖或服务质量等非财务指标,但必须说明评估口径,不应为了“算出回报率”而编造货币价值。
以下示意数据用于说明评审应比较完整投入,而不是只看采购或开发预算。数字为情景模拟,实际项目应由财务、业务和项目团队按本组织口径核算。

五、立项全流程:从问题发现到批准后首个验证节点
1. 识别问题并界定项目边界
项目经理首先要区分“问题、需求和解决方案”。问题是当前发生的阻碍;需求是相关角色希望具备的能力;方案则是团队准备采用的实现方式。三者如果混在一起,评审讨论很容易陷入“要不要做这个功能”,而忽略真正需要解决的事。
我建议先写一段问题陈述:目标人群是谁、在哪个场景遇到什么困难、当前影响是什么、已有证据是什么。随后明确本次项目不处理哪些问题,避免一项立项不断吸纳相邻部门的愿望清单。
2. 访谈利益相关者,验证问题是否具有代表性
访谈不宜只找提出需求的人。至少要覆盖实际使用者、业务负责人、执行流程的人、依赖团队和最终受影响的客户或内部对象。不同角色讲述的往往不是同一个问题:管理者关心可视性,执行人员关心重复录入,技术团队关心系统边界。
访谈记录要保留事实与解释的区别。比如“每天花两个小时”是受访者的估计,不等于经过系统记录验证的耗时;“系统经常出错”也需要追问发生频率、错误类型和后果。把主观反馈转化成待验证问题,是调研的成果之一。
3. 建立基线,定义成功标准
先选少量能影响决策的指标,不要因为系统能采集很多数据就把它们都塞进立项书。对每个指标写明计算方式、数据来源、统计频率和责任人。例如,处理周期是从工单创建到首次响应,还是从受理到最终解决,两者不能混为一谈。
如果现有数据质量不足,可以在项目启动前进行抽样记录,或者把基线采集纳入第一阶段。目标值的设置要说明依据:来自客户承诺、运营要求、历史趋势,还是试点结果。没有依据的目标值应被标记为待校准。
4. 评估方案与替代路径
至少比较“维持现状”“流程调整或轻量工具”“完整项目建设”三类路径。并非每个问题都值得开发系统;有时重设审批规则、统一字段或补充岗位职责,就能解决大部分阻碍。反过来,如果问题来自数据断裂或规模化协作,单靠流程提醒可能只是临时补丁。
方案比较应使用相同的评价维度,如预期价值、总成本、落地时间、风险、可扩展性和回退难度。不同维度可以设权重,但权重也要解释来源,不能用一个总分掩盖关键约束。例如合规风险不能因为成本低而被简单抵消。
5. 核算资源、依赖与机会成本
把项目需要的岗位、投入比例、持续时间和关键决策责任逐项写明。人员估算不必早期就精确到每一天,但应识别核心角色是否真的可用,尤其是业务专家、数据负责人、架构师、信息安全人员和外部供应方。
对跨团队依赖,记录交付内容、最迟需要时间、负责人和延误后的处理方案。若某项依赖未确认,应进入风险与假设清单,并为它设置验证期限,而不是把它默认为可用资源。
6. 形成立项材料并组织评审
一份实用的立项材料不必追求厚度,但要让决策人能快速看清问题、价值、方案、投入、风险和选择。建议将详细背景放在附件,首页保留决策摘要:希望批准什么、需要投入什么、当前最重要的未知是什么、评审人需要作出哪项决定。
评审会不是逐页朗读材料。我更建议先列出待决事项,让不同角色围绕假设、边界和资源进行讨论。若关键问题无法在会上解决,可以批准一个限时验证阶段,而不是为了“会议有结论”直接批准完整建设。
7. 批准后设置阶段门,避免立项后无人复核
项目立项批准之后,还要把批准条件转成可执行的阶段门。阶段门可以检查需求验证、原型结果、数据质量、业务试点、安全评估或资源到位情况。每个门槛都应明确通过标准、评审责任人和未通过时的动作。
阶段门不是为了增加审批层级,而是让组织能在投入逐步增加时重新确认假设。对早期不确定性较高的项目,先批准验证所需资源,再依据结果决定是否扩大投入,往往比一次性承诺全部预算更稳妥。
下图为一个可调整的立项节奏示例,阶段时长只是项目管理情景模拟,不是通用工期标准。它强调决策节点应跟随风险变化,而不是只按固定周数推进。

六、案例推演:客服处理周期改善项目如何从口号变成可评估的立项
1. 原始提议为什么还不能直接立项
下面是一个匿名化的情景推演,不代表某个真实企业的公开案例。某家拥有多个业务团队的企业提出建设统一客服工作台,初始理由是“工单处理慢、用户抱怨多”。初版方案列出了统一入口、自动分配、知识库和经营看板,并希望一个季度内全面上线。
这份提议有清晰的方案,却缺少几个决策要素:慢在哪里、多少工单受影响、用户抱怨是否由响应延迟造成、各团队的流程差异有多大,以及上线后谁维护知识内容。若直接批准完整建设,团队可能在流程尚未统一前,就把差异固化到系统中。
2. 先做问题拆解,再把目标写成可检验的假设
项目经理组织业务、客服、运营和技术人员共同梳理处理链路,先按工单类型拆分“首次响应时间”“解决时间”和“转派次数”。同时抽取一段时间内的记录,核对系统字段是否足以还原流程,而不是直接拿平均值当作全部业务的代表。
团队形成的首轮假设是:一部分工单等待并非因为客服处理能力不足,而是因为分类不一致、重复转派和知识查找耗时。目标因此从“建设统一工作台”改写为“在试点范围内缩短特定工单的处理周期,并降低重复转派”。系统建设成为可能的手段,不再是唯一目标。
3. 用小范围试点验证关键因果关系
团队选择两个业务类型相近的客服小组进行试点,一组使用统一分类和知识入口,另一组维持原流程作为观察对照。试点前先统一统计口径,记录工单类型、服务时段、人员经验和特殊事件,避免把季节性波动或团队熟练度差异误判为工具效果。
下表中的数字是情景模拟,用于展示怎样记录立项假设与验证结果。它不构成真实客户案例或行业基准。实际试点还应报告样本量、异常工单处理方式和统计周期。
| 观察项目 | 试点前情景值 | 试点后情景值 | 立项判断意义 |
|---|---|---|---|
| 首次响应中位时间 | 6.2小时 | 4.1小时 | 观察入口和分配调整是否减少等待,不宜仅看平均值 |
| 重复转派比例 | 24% | 15% | 检查分类统一是否改善工单流转质量 |
| 知识查找耗时 | 每单8分钟 | 每单5分钟 | 估算知识入口对一线工作时间的影响 |
| 有效解决率 | 71% | 75% | 确保速度提升没有以降低解决质量为代价 |
4. 结论不是“指标变好就全面推广”
即使试点指标改善,也要检查对照组、样本构成和外部变化。比如试点期间刚好培训了新员工、减少了复杂工单,或临时增加了值班人员,这些因素都可能解释部分改善。项目经理要把结果分为“观察到的变化”“可能的原因”和“尚未排除的影响”。
在这个情景中,合理的决策可以是先扩大到同类业务团队,同时继续观察知识维护成本、异常工单和高峰时段表现,而不是立即覆盖全部业务。若扩围后关键指标仍稳定,且运营责任人到位,再批准下一阶段建设。
5. 从案例中能复用的立项方法
- 把项目名称从解决方案改成问题与结果描述,避免系统建设目标取代业务目标。
- 先检查数据能否支撑判断,再决定是否扩大范围。
- 同时观察效率与质量指标,避免单指标优化造成副作用。
- 试点结果必须包含影响因素与适用边界,不能只展示最有利的数据。
- 将运营责任纳入立项,不要把上线后的知识维护、培训和流程治理留到交付之后。
七、工具与协作方式:让立项信息从审批材料进入日常管理
1. 什么时候需要项目管理平台
小团队、单部门、短周期项目,用文档、表格和常规会议也可能足够。真正的信号不是“项目多”这三个字,而是信息是否频繁丢失:需求与目标无法对应,风险没人更新,决策记录散落在群聊,跨团队依赖没有负责人,项目组合优先级只能靠口头询问。
当组织进入多团队并行、多个项目争夺同一批关键人员,或者需要统一追踪目标、需求、计划、风险与交付状态时,才更值得评估项目管理平台。工具能帮助形成可追溯的协作链,但不能替组织解决目标模糊、职责不清或管理层不愿作取舍的问题。
2. 以 PingCode 为例:先看组织规模与治理要求是否匹配
例如,PingCode主要面向中大型企业及100人以上组织,适合在评估时重点关注多团队协作、需求与项目过程衔接、权限治理及组织级管理等需求。它支持私有化部署;如果企业正在从既有协作体系迁移,也可把Jira平滑迁移能力纳入验证清单。对有国产替代要求的组织,这类能力可以作为候选方案考察,但不能仅凭一句产品定位就认定适配。
我会把工具评估做成场景验证,而不是只听演示。准备一条真实但经过脱敏的项目链路,从立项申请开始,依次检查目标、需求、任务、风险、变更、复盘信息能否关联;再测试权限、数据迁移、报表口径和审计要求是否符合组织实际。
“支持迁移”也不等于迁移零成本。迁移前应抽样检查字段映射、历史附件、工作流状态、权限结构、自动化规则和报表口径。旧系统里不再使用的字段和流程,不宜原样搬过去,否则只是把历史复杂度复制到新平台。
3. 用试用任务检验平台是否真正服务于立项决策
我建议挑一个在运行中的跨部门项目,设置四个测试任务:提交立项并完成审批、追踪一项关键假设、记录一次范围变更、生成面向管理层的风险与进展视图。观察参与者是否需要大量重复录入,决策依据是否能回溯,管理报表是否和一线状态一致。
还要检查工具是否能支持不同管理成熟度。刚开始建立项目治理的组织,需要模板清晰、字段简洁;流程成熟的大型组织,可能更关注权限、配置边界、系统集成、部署方式和规模化运营。功能越多不一定越适合,过度复杂的流程会让团队绕开系统。
工具选型的示意评分应由企业按自身优先级调整。下图的分值是情景模拟,用来说明不同部署与治理需求会改变方案适配度,不代表任何产品的实际测评结果。

4. 计算工具的总拥有成本,而非只看采购价格
项目管理平台的成本还包括流程设计、历史数据清理、权限配置、系统集成、管理员培训和持续运维。若组织有私有化部署、安全审计或复杂身份管理要求,这些工作需要提前纳入计划;若正在迁移,也应为双系统并行、用户培训和数据抽验预留时间。
可以先估算年度使用人数、管理员投入、集成工作量和迁移范围,再选择小范围试点。试点重点不是让供应方展示所有功能,而是验证组织中的真实角色能否顺畅完成工作,以及管理层能否因此获得更可靠的决策信息。
八、不同情况下的行动建议与取舍
1. 需求明确、风险低、范围小:轻量立项,快速验证
如果项目由单一团队负责,外部依赖少、回退成本低,可以使用精简版立项说明。保留问题证据、成功指标、负责人、时间边界、预算或人力上限,以及停止条件即可,不必为了显得规范而复制大型项目模板。
这类项目的取舍重点是速度与文档成本。不要把轻量理解成没有记录;关键假设和决策仍应留痕。项目完成后,用实际结果校准估算方式,为下一次类似立项积累本组织数据。
2. 涉及多部门、依赖较多:优先确认责任与资源承诺
跨部门项目应把负责人、资源占用、依赖交付和升级路径放在立项材料显眼位置。宁可先缩小试点范围,也不要用“各部门配合”替代明确承诺。若多个项目争夺同一批专家,应由有权决定优先级的治理角色作出取舍。
这类项目的取舍重点是覆盖范围与协调成本。全面覆盖能带来一致性,但也会放大流程差异和变更风险;分批试点可能增加阶段管理工作,却让团队更早获得真实反馈。
3. 目标重要但证据不足:先批准验证,不要一次性批准全部建设
如果问题可能很重要,但收益、技术路径或用户行为尚不确定,可以把立项拆成探索阶段和实施阶段。探索阶段应有明确期限、资源上限、待验证假设及交付物,例如数据分析、原型试验、流程试点或方案比选。
这类项目的取舍重点是学习速度与早期投入。先验证会多花一些前期时间,却能降低规模化错误的代价。若每个关键假设都要等到系统全面上线才能验证,说明项目拆分方式需要重新设计。
4. 合规、安全或连续性要求高:先确认底线和回退方案
受法规、数据安全或业务连续性约束的项目,应让相关专业角色在立项阶段参与,而不是等开发完成再做验收。重点检查数据边界、访问权限、留痕要求、灾备安排、供应依赖和上线回滚条件。
这类项目的取舍重点是上线速度与风险控制。并行运行、分阶段迁移或保留旧系统可能增加短期成本,但若中断影响不可接受,不能只用“按期上线”作为优化目标。
5. 项目收益难以直接折算成金额:用透明的非财务指标决策
用户体验、组织能力、风险降低或基础设施更新,未必能在立项时准确换算成收入。此时应使用可观测的替代指标,例如服务等待时间、关键流程覆盖率、故障恢复时间、审计缺陷数量或用户任务完成率,并明确这些指标只是价值的观测窗口,不是价值本身。
这类项目的取舍重点是短期财务回报与长期能力建设。项目可以不以直接收入为目标,但必须说明组织为何现在需要这项能力、如何验证能力被采用,以及长期维护责任由谁承担。
6. 项目已经启动但假设变化:允许重新立项、缩减或停止
市场、法规、技术依赖和组织优先级都可能变化。项目经理不应把最初批准视为永远有效的授权。当关键假设不再成立、预期收益明显下降或资源已经无法落实时,应及时提交重新评估,明确继续、调整范围、暂停或终止的选项。
停止项目并不必然意味着管理失败。若团队通过小成本验证发现原方案不可行,组织成功避免了更大的投入,这同样是有价值的决策结果。真正的问题是证据已经改变,却因为不愿承认沉没成本而继续投入。
7. 现在就能使用的立项检查清单
提交评审前,可以按下面的顺序检查。若其中多项无法回答,不必立刻补长篇文字,先安排对应验证动作,并明确责任人和完成时间。
- 我们描述的是业务问题,还是已经预设好的解决方案?
- 问题影响哪些角色,频率、范围和后果有哪些证据?
- 项目成功如何衡量,指标基线与数据来源是什么?
- 为什么选择当前方案,是否比较过流程调整、轻量方案和维持现状?
- 关键技术、数据、人员和外部依赖有哪些尚未验证?
- 预算、内部人员时间、运营成本和机会成本是否都被考虑?
- 谁是发起人、业务负责人、项目经理和关键依赖负责人?
- 发生什么情况时需要重新评估、暂停或终止?
- 批准之后的第一个验证节点是什么,由谁依据什么标准作出判断?
九、总结:好的立项管理,是把不确定性变成可决策的选择
1. 项目经理最重要的工作不是把材料写厚
立项管理的价值,不在于文件页数,也不在于审批流程有多少层,而在于能否把一个模糊诉求整理成组织可以判断的投入方案。问题证据、目标指标、资源约束、关键假设和退出条件共同构成决策质量。
我的核心判断是:立项不是证明团队已经知道答案,而是说明团队知道哪些问题还没有答案,并且设计了成本可控的验证办法。能把未知写清楚、把投入分阶段、把成功与停止条件讲明白,往往比一份过度乐观的完整计划更可靠。
2. 下一步从一页纸和一个验证动作开始
如果你正在负责一个新项目,先不要急着写完整计划。用一页纸写清问题、证据、目标、方案假设、资源需求、最大风险和退出条件;再选出当前最影响决策的一个未知,安排一个低成本验证动作。
当验证结果能够改变“做不做、先做什么、投入多少”的判断时,立项工作才真正发挥作用。项目管理工具可以帮助团队留存这些判断,但项目是否值得投入,最终仍取决于清晰的问题、可信的证据和愿意承担取舍的决策者。
常见问题解答(FAQ)
1. 项目立项全流程通常包括哪些步骤?
我刚接手项目时,常常只知道要提交申请,却不清楚从提出需求到正式启动中间还要做什么。尤其是不同部门的流程叫法不一样,我想知道有哪些关键环节不能漏。
可按需求收集与初筛、价值和可行性论证、明确初步范围与成功标准、识别资源及风险、准备材料并组织评审、记录审批结论、立项后交接这几个环节推进。每一步都要留下可核对的结果;具体审批节点和权限以所在组织制度为准。
2. 项目立项申请书或立项报告需要写哪些内容?
我准备立项材料时,最担心写了很多背景,却没回答评审人真正关心的问题。项目还处在早期,有些成本和时间只能估算,我也不确定这些信息该怎么呈现。
材料建议包含项目背景与待解决的问题、目标与预期结果、范围和交付物、初步方案、时间与预算估算、资源需求、主要风险和依赖、成功标准及待决事项。对尚未确认的信息标注为假设或初步估算,并写明验证方式、责任人和时间;不要把早期估算包装成确定承诺。
3. 项目经理在项目立项过程中负责什么,是否有权批准立项?
我作为项目经理,既要协调需求方和专业团队,也经常被要求准备评审材料、解释进度和资源需求。遇到需要预算或人员承诺的决定时,我不确定自己应该拍板,还是提交给其他负责人审批。
项目经理通常负责梳理需求、组织论证、协调相关角色、呈现风险与资源需求、安排评审并跟进决策记录;是否有批准权取决于组织授权,不能默认由项目经理单独决定。立项前应确认谁提出需求、谁负责评估、谁承诺资源、谁拥有审批权,并将审批条件和责任人记录下来。
4. 项目立项通过后,项目经理下一步应该做什么?
我遇到过项目获批后团队马上开始执行,但目标、分工和资源安排仍然不够清楚的情况。为了避免批准文件和实际工作脱节,我想知道立项后应先完成哪些衔接动作。
先把获批的目标、范围边界、成功标准、约束条件、风险和审批条件同步给执行团队,再细化工作分解、里程碑、责任分工和资源计划。随后建立沟通、风险、问题与变更跟踪机制;如果审批附带条件,应在投入执行前逐项确认是否完成,并对未确认的资源或假设持续跟进。
文章包含AI辅助创作:立项管理指南:项目经理如何做好项目立项,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/276394
