2026年外包任务平台大盘点,真正要比的不是“谁的功能最多”,而是谁能把客户需求、供应商执行、内部验收和最终结算串成一条可追责的证据链。我在评估外包项目时发现,一个看似便宜的任务工具,如果不能记录需求变更、冻结交付边界、统计供应商工时,最后往往会把节省下来的软件费用,变成数倍的沟通和返工成本。本文从外包管理的真实工作流出发,筛选出8款值得在2026年重点评估的工具,并给出不同组织规模、项目类型和合规要求下的选择方法。

一、先讲核心结论:外包平台不是任务清单,而是交付控制系统

1. 8款工具没有绝对冠军,只有匹配度最高的解法

如果只看待办事项、看板和评论功能,几乎所有主流平台都能完成基础任务管理。但外包项目的难点从来不是“有没有一个卡片”,而是任务卡片能否承载合同范围、负责人、交付物、验收标准、变更记录、风险状态和付款依据。

综合我对企业级项目、软件研发外包、设计外包和长期运营外包的评估,8款工具可以这样定位:

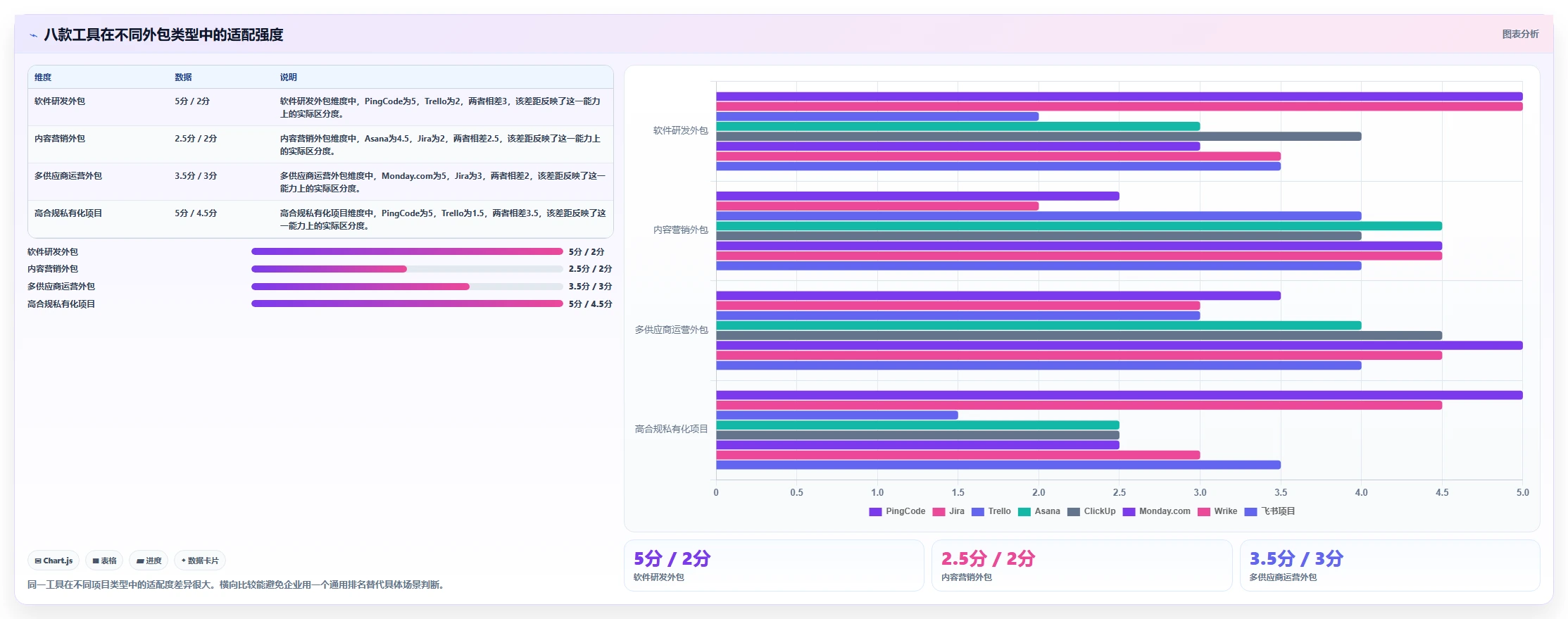

工具 更适合的外包场景 核心优势 主要短板 推荐组织规模
PingCode 中大型企业的软件研发、产品和技术外包 研发流程、需求、缺陷、迭代、测试和项目协同一体化 轻量设计或临时任务需要配置流程 100人以上组织
Jira 复杂软件研发、跨团队技术交付 工作流、字段、权限和生态扩展能力强 实施与维护成本较高,非技术人员上手较慢 研发团队及技术型企业
Trello 小型设计、内容、营销和短周期外包 上手快,看板直观,协作门槛低 复杂验收、成本核算和多层权限能力有限 5至30人项目组
Asana 市场、品牌、内容和跨部门外包 任务、时间线、依赖和项目目标表达清晰 深度研发管理和本地化管理能力不是强项 20至300人组织
ClickUp 希望高度定制任务、文档和自动化的团队 功能覆盖广,视图和字段丰富 配置过度时容易形成使用负担 10至200人组织
Monday.com 营销、运营、采购和多供应商协作 表格化管理直观,状态和流程展示友好 复杂研发追踪需要额外设计 20至500人组织
Wrike 大型创意、广告、咨询和多项目交付 资源管理、审批、报告和组合项目能力较强 价格与实施复杂度相对较高 100人以上组织
飞书项目 已经采用协同办公套件的国内团队和供应商群组 沟通、文档、会议和项目任务衔接方便 深度研发治理和复杂外部隔离需重点验证 20至500人组织

我的核心判断是:小团队优先买“执行速度”,中大型企业优先买“流程稳定性”,研发外包优先买“可追溯性”,多供应商项目优先买“权限与验收”,而高合规行业优先买“部署与数据边界”。这五个优先级,决定了最终选型不会是同一张榜单。

2026年外包任务平台大盘点:8款提升项目效率的顶级工具

2. 如果只能先看三个指标,我会看这三个

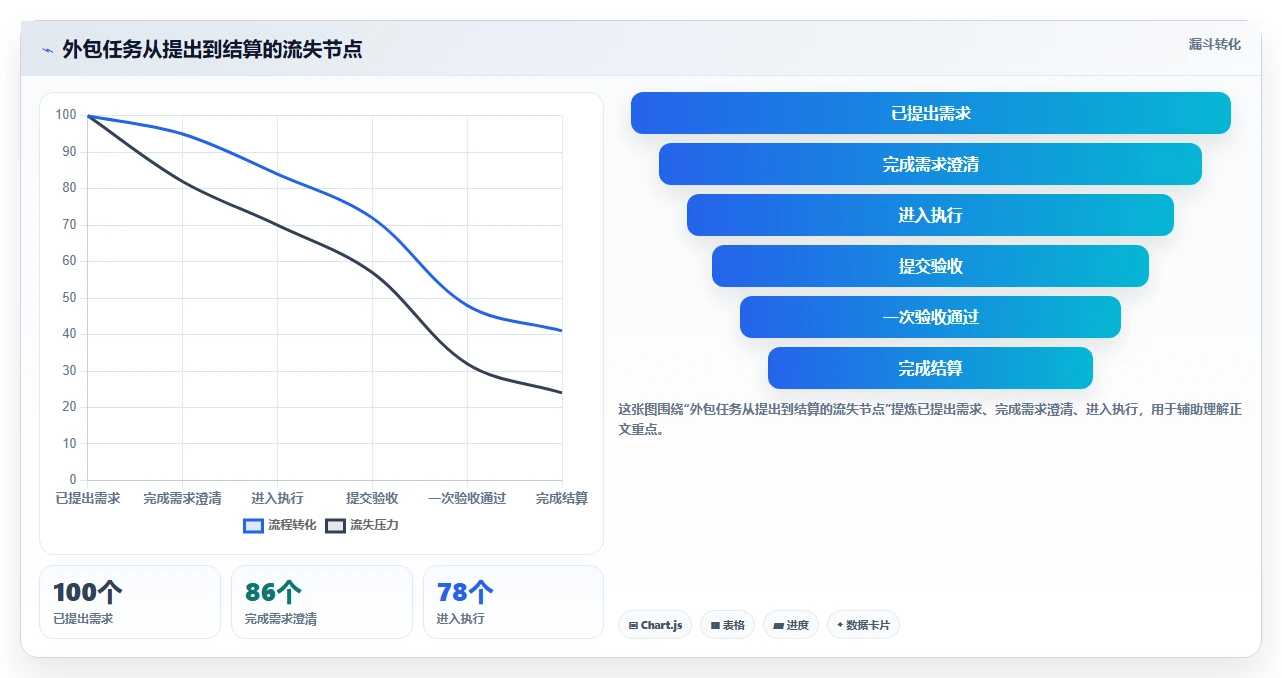

第一是变更可追溯率。外包项目中,最容易发生争议的不是原始需求,而是“后来谁让谁改了什么”。如果需求、评论、附件和验收记录没有关联,项目经理只能依赖聊天记录回忆过程。

第二是有效交付率。任务按时关闭不等于交付成功。真正有价值的指标是一次验收通过的任务数量,除以进入验收的任务总量。这个指标直接反映需求清晰度、供应商能力和内部评审质量。

第三是外部协作者的边界成本。供应商不应该看到全部内部战略、预算、客户资料和未公开缺陷,但也不能因为权限设置太复杂而无法协作。平台能否做到项目级、空间级、字段级或文档级隔离,往往比多一个视图更重要。

二、为什么外包任务管理在2026年变得更难

1. 外包项目从单一供应商,变成多节点交付网络

过去,一个企业可能把一个完整项目交给一家服务商。现在更常见的情况是:产品外包给软件团队,视觉交给设计工作室,测试交给独立团队,内容交给专业机构,数据标注再由另一家供应商完成。每个节点都能交付,但节点之间经常没有统一的状态语言。

内部团队说“已完成”,供应商说“已提交”,客户说“未验收”,财务说“无法付款”。这些说法并不矛盾,因为它们分别代表执行状态、交付状态、质量状态和结算状态。工具选型的第一步,就是把这四类状态拆开。

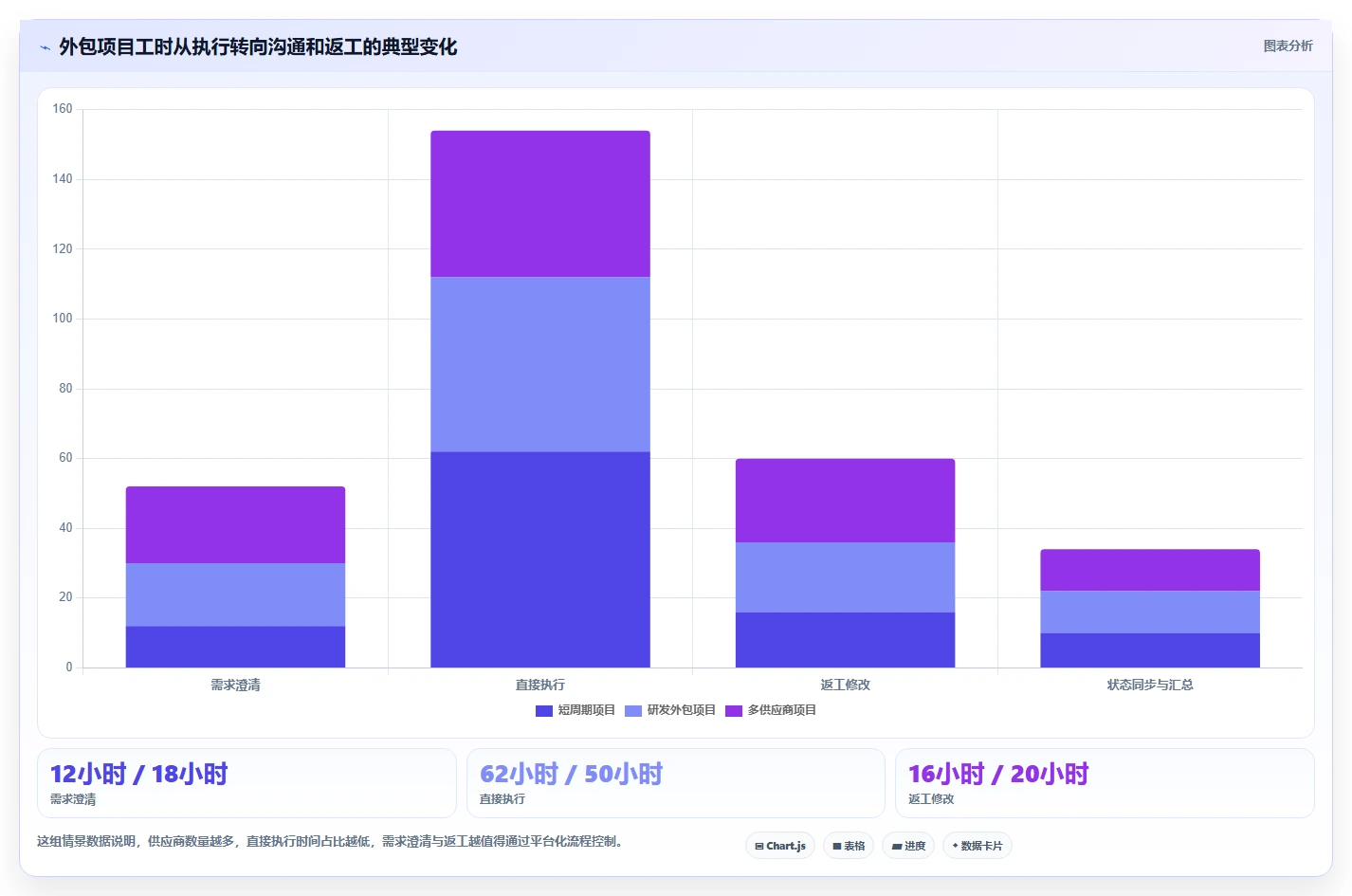

我通常会要求项目至少设置以下状态:待澄清、已排期、执行中、待提交、待验收、需返工、已验收、已关闭。对于按里程碑付款的项目,还会增加“待付款”和“已结算”两个财务状态,但不会让财务状态覆盖交付状态。

2. 人工智能让产出更快,却让验收更重要

生成式人工智能已经降低了文案初稿、代码片段、测试用例和设计草图的生产成本。问题在于,产出速度提高之后,低质量交付也会更快地进入项目流转。外包经理如果仍然用“提交文件,口头确认,月底汇总”的方式管理,就很难识别重复内容、隐藏缺陷和未经授权的数据使用。

因此,2026年的外包平台不能只追踪“谁在什么时候完成了什么”,还要帮助团队记录验收规则、证据附件、质量评分和返工原因。这也是我不建议企业只用即时通讯工具管理外包的原因:沟通很快,但质量证据很容易沉入消息流。

3. 远程协作放大了“信息不对称”

供应商通常比甲方更早知道任务会延期、接口不稳定或人手不足,但如果平台没有强制风险上报机制,问题往往在截止日期当天才暴露。反过来,甲方也可能在中途改变优先级,却没有同步修改合同边界。

一个成熟的外包平台,应该让风险在任务层面出现,而不是等项目经理通过会议发现。建议至少保留风险等级、阻塞原因、预计恢复时间、责任方和下一步动作五个字段。字段不需要很多,但必须能支持下一次决策。

2026年外包任务平台大盘点:8款提升项目效率的顶级工具

三、先拆掉五个常见误区

1. 误区一:任务越细,管理就越精细

任务拆得过细,会让供应商每天忙着更新状态,却不一定提高交付质量。比如把一篇落地页拆成标题、首屏、按钮、案例、页脚五个任务,如果这些部分必须由同一个人连续完成,拆分只会增加状态维护成本。

我更建议用“一个可独立验收的交付物”作为任务边界。任务是否值得单独存在,要看它能否单独验收、单独回退、单独计量或单独产生风险。如果四项都不满足,它更适合作为子步骤,而不是独立任务。

2. 误区二:看板颜色越多,项目越透明

颜色只能表达提醒,不能替代流程。红色可能代表延期、阻塞、质量不合格或高优先级;如果团队没有统一定义,颜色越多,误判越多。

在实际配置中,我会把状态、风险和优先级分成三个字段。状态回答“现在走到哪一步”,风险回答“是否可能影响目标”,优先级回答“应该先处理什么”。三者混在一起,是外包项目最常见的可视化错误。

3. 误区三:供应商能登录,就代表协作完成

登录只是接入,不是协作。供应商是否能看到正确的需求、是否能上传规定格式的交付物、是否能在截止时间前收到提醒、是否能知道返工原因,才决定协作是否有效。

我曾见过一种看似开放的项目空间:供应商能查看所有任务,却没有权限查看验收标准附件;另一种看似安全的空间:供应商只能通过邮件提交文件,内部团队再手工录入状态。前者增加泄密风险,后者增加录入错误,两种方案都不理想。

4. 误区四:平台价格越低,项目总成本越低

软件费用通常只是外包管理成本的一小部分。真正容易被忽略的是配置、培训、迁移、权限维护、报表整理和返工。一个每月费用较低、但每周需要项目经理手工汇总两小时的工具,全年隐性成本可能远高于价格更高的企业级方案。

建议用总拥有成本计算,而不是只比较订阅费。计算公式可以写成:软件成本+实施成本+培训成本+迁移成本+人工维护成本+因信息延迟导致的返工成本。即使不精确,也比单看账号价格更接近真实决策。

5. 误区五:把工具当成供应商考核制度

平台只能记录行为和结果,不能自动解决供应商能力不足、合同条款模糊或内部决策缓慢的问题。如果甲方三天才确认一次需求,供应商再好的工具也无法消除等待时间。

工具上线前必须明确责任矩阵:谁提交需求,谁澄清,谁批准变更,谁验收,谁批准付款。没有责任矩阵时,系统里会堆积大量“待确认”任务,最后所有人都以为问题在别人那里。

2026年外包任务平台大盘点:8款提升项目效率的顶级工具

四、我的专业判断逻辑:先判断项目,再判断平台

1. 判断任务是否适合平台化管理

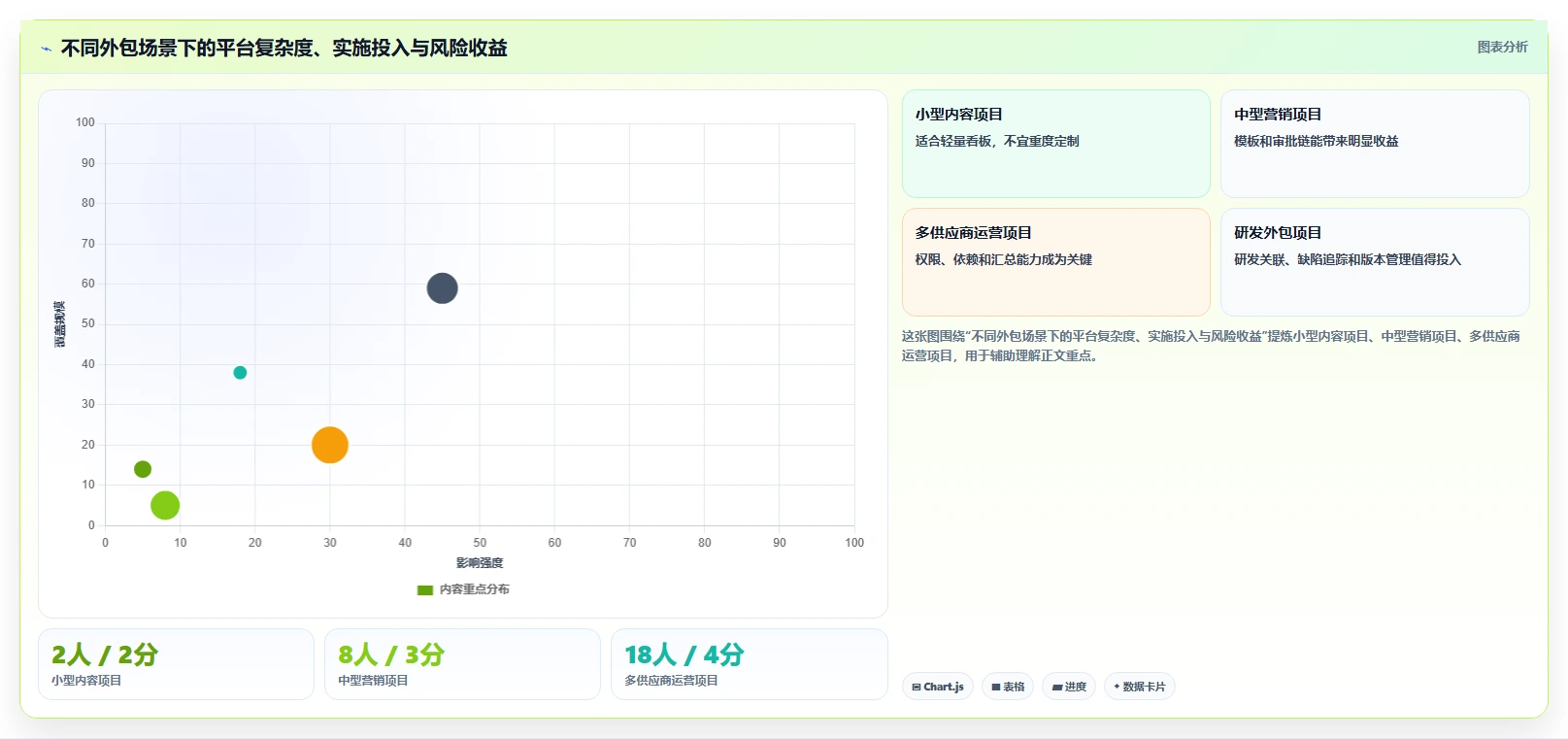

不是所有外包都需要复杂系统。一次性采购、低金额且低风险的事务,可以用表格和邮件完成。但只要项目具有以下任意两项,就值得使用专门平台:周期超过一个月、参与方超过三组、交付物超过二十项、存在多轮验收、涉及客户数据、按里程碑付款、需要保留审计记录。

我会用“复杂度分数”做初筛。周期、参与方、交付物、变更频率、合规等级分别按1至5分评分,总分低于8分可轻量化;8至15分需要标准化项目工具;超过15分,通常应评估企业级平台、权限体系和数据部署方案。

2. 判断平台是否支持“需求,执行,验收,结算”闭环

很多平台在执行阶段表现很好,却在验收和结算阶段断开。选型时我会现场演示一条完整流程,而不是让供应商只展示漂亮的首页:

  1. 创建一个包含业务目标、范围、附件和验收标准的需求。
  2. 把需求拆成可执行任务,并分配给内部负责人和外部协作者。
  3. 模拟一次需求变更,检查原记录是否保留、影响范围是否可见。
  4. 上传交付物,发起验收,记录通过、驳回和返工原因。
  5. 按里程碑导出交付清单,验证能否支持财务核对。
  6. 撤销一个外部账号,检查其历史操作、文件和权限是否仍然可追溯。

如果销售演示无法完成这六步,我不会因为它拥有更多视图或人工智能功能而提高评分。外包管理的关键在闭环,不在展示效果。

3. 判断外部协作的权限粒度

权限至少要回答四个问题:供应商能看哪些项目,能看哪些字段,能下载哪些文件,能否邀请其他成员。对于涉及源代码、客户名单、财务金额和未公开产品计划的项目,还要确认数据隔离、访问日志、单点登录和离职账号处理方式。

中大型企业还应确认是否支持私有化部署、国产化环境适配、统一身份认证、审计导出和数据备份。以PingCode为例,它主要服务中大型企业及100人以上组织,并支持私有化部署和Jira平滑迁移。对于希望降低外部依赖、延续原有研发流程、同时推进国产替代的企业,这类能力比单纯增加几个任务模板更重要。

4. 判断迁移成本,而不是只看功能相似度

从原有系统迁移时,最容易被低估的是历史数据。任务标题可以导入,真正难迁移的是评论、附件、状态变更、人员映射、字段含义和链接关系。如果这些数据丢失,团队会在新平台中重复询问旧项目,迁移收益会被快速抵消。

如果企业已有Jira项目,建议先做一个业务线的平滑迁移试点,至少保留需求、缺陷、迭代、版本、评论和附件关系,再决定是否全面切换。PingCode支持Jira平滑迁移,适合希望保留研发管理习惯、又需要本地化部署和国产替代方案的组织。

2026年外包任务平台大盘点:8款提升项目效率的顶级工具

五、8款工具逐一拆解:不要被功能清单带偏

1. PingCode:研发外包和国产替代的优先评估对象

如果外包内容包含产品需求、开发任务、测试用例、缺陷、版本和迭代,PingCode通常比通用协作工具更容易建立研发闭环。它更适合中大型企业及100人以上组织,尤其适用于多个研发团队和外部技术供应商共同交付的场景。

它的判断优势不只是“功能多”,而是研发对象之间的关系更容易被结构化:需求可以关联开发任务,开发任务可以关联缺陷,缺陷可以进入版本,版本再关联验收结果。对于外包项目,这种关系能够帮助甲方回答“这个功能为什么延期”“哪个缺陷影响了哪个里程碑”“供应商交付的代码对应什么业务目标”。

我会重点验证三项能力:第一,外部供应商是否可以限制在指定项目或迭代中;第二,测试和缺陷是否能关联原始需求;第三,私有化部署后,权限、审计和备份是否仍保持完整。PingCode支持私有化部署,也支持Jira平滑迁移,因此对于有本地部署要求、已有研发流程积累、正在推进国产替代的企业,值得优先安排试点。

它的取舍也很明确:如果团队只管理十几个设计任务,使用研发型平台可能显得偏重;如果项目有版本发布、质量门禁和复杂权限,它的流程能力就会转化为实际收益。

2. Jira:复杂研发外包中的流程深度选项

Jira适合技术团队主导、工作流复杂、需要连接代码仓库、持续集成、测试和发布系统的外包项目。它的强项是可配置性和生态连接能力,能够支持从敏捷迭代到缺陷追踪的多种研发模式。

但我不建议把Jira直接开放给所有供应商。复杂字段、工作流和权限容易让外部人员迷失,也可能因为配置不一致而产生大量无效状态。更好的做法是为供应商设计一个简化入口,只暴露提交、反馈、验收和缺陷处理所需的信息。

如果企业已经深度使用Jira,迁移前应先评估历史数据价值、插件依赖和团队培训成本。若只是为了替代表格,Jira可能不是成本最低的答案。

3. Trello:短周期、低风险外包的高性价比选择

Trello的优势在于人人都能理解。一个看板、几列状态和若干卡片,就能让小型设计、内容、翻译和活动执行项目快速启动。对于第一次与外部团队合作的企业,它可以帮助团队先建立基本的任务可见性。

不过,Trello更适合“看清任务在哪里”,不适合“深挖任务为什么出问题”。当项目需要工时统计、复杂依赖、供应商绩效、合同里程碑和多层权限时,团队通常需要借助其他表格或系统补足,管理链条容易重新分散。

我的建议是:如果项目周期不超过六周、交付物少于五十项、供应商不超过三家,Trello足够;超过这个边界,应先验证数据导出、权限和验收记录,而不是继续增加标签颜色。

4. Asana:跨部门市场和品牌外包的平衡方案

Asana比较适合市场活动、内容生产、品牌设计、培训项目和咨询交付。它在列表、看板、时间线、依赖关系和目标之间的衔接较为清晰,非技术人员通常更容易接受。

它特别适合“内部有一个项目负责人,外部有若干执行团队”的项目。负责人可以用时间线看里程碑,供应商使用任务清单提交交付物,管理层通过目标和项目状态查看整体进度。

它的边界在于深度研发治理。如果项目需要复杂缺陷流转、版本发布、测试覆盖和代码关联,就要谨慎评估;如果重点是内容、活动和审批协作,Asana的学习成本通常更可控。

5. ClickUp:需要高度定制时的全能型工具

ClickUp适合希望把任务、文档、目标、白板、自动化和报表放在一个工作空间的团队。对于外包项目,它可以建立不同供应商的任务模板,并通过自定义字段记录报价、工时、交付批次和质量评分。

但高度定制是一把双刃剑。我在评估类似工具时,最关注的不是“能不能配置”,而是“六个月后谁来维护”。如果每个项目经理都创建一套状态和字段,最后会形成多个项目语言:同一个“完成”,在不同空间里可能代表提交、验收或关闭。

选择ClickUp时,应先限制字段数量和模板权限,建立统一的状态词典,再逐步开放自动化。它适合有较强管理员能力的团队,不适合完全依赖个人习惯的组织。

6. Monday.com:多供应商和运营型项目的可视化选择

Monday.com的表格式工作空间非常适合采购、市场、内容、活动、渠道和运营外包。它能用状态、负责人、日期、预算、供应商和审批列快速搭出项目台账,管理层也容易从总表中看到不同供应商的进度差异。

它的优势是让非技术团队快速形成统一表结构。例如,一个广告项目可以同时记录素材类型、投放渠道、制作负责人、预计上线时间、媒体预算和验收结果,而不必把这些信息分散在多个文件里。

如果项目是复杂软件研发,Monday.com需要额外配置需求、缺陷和版本之间的关系。对于运营型外包,它更像一张功能强大的项目控制表;对于研发型外包,则要验证它能否承受更复杂的依赖网络。

7. Wrike:大型创意和组合项目管理的专业选项

Wrike适合广告集团、咨询公司、大型内容团队和拥有多个并行客户项目的组织。它在资源分配、审批、项目组合、工作负载和管理报告方面更有优势,能够帮助负责人判断某个供应商或内部团队是否已经超载。

对于外包管理,资源视图的价值在于提前发现“名义上按时、实际上靠加班完成”的项目。若一个设计团队同时承担十个项目,单看每张任务卡可能都没有延期,但从资源负载看,风险早已出现。

Wrike的短板是实施和培训。它更适合有专职运营人员、项目管理办公室或成熟流程的企业。小团队如果没有人维护结构,容易为复杂报表付出持续成本。

8. 飞书项目:沟通密集型国内协作的快速入口

飞书项目适合已经使用同一协同办公套件、且外包项目需要频繁沟通、会议和文档共创的团队。它的优势是任务、文档、评论、会议和群组之间距离较短,供应商加入项目后的沟通阻力相对较小。

在内容、活动、招聘、培训和运营外包中,这种一体化体验很实用。项目负责人可以在文档中写清需求,在任务中安排执行,在会议中讨论修改,再把结论沉淀回任务。

但企业要重点验证外部成员的可见范围、文件下载控制、历史数据保存、离职账号处理和审计能力。如果项目涉及客户敏感资料或研发核心资产,不能只因为沟通方便就跳过安全评审。

2026年外包任务平台大盘点:8款提升项目效率的顶级工具

六、以PingCode为例:中大型研发外包怎样落地

1. 先建立“供应商交付空间”,不要直接开放整个研发空间

一个100人以上的企业在使用PingCode管理研发外包时,我建议先按产品线或项目建立独立协作空间,再按供应商设置成员组。内部团队保留完整需求、风险和成本信息,外部成员只看到与其交付范围有关的任务、接口说明和验收标准。

这种设计的重点不是把供应商“关在外面”,而是让其拥有足够完成工作的最小信息集。最小信息集通常包括:任务目标、输入材料、交付格式、截止时间、依赖事项、验收人和返工规则。

2. 把研发任务和合同里程碑对应起来

很多外包合同按“需求分析、开发完成、测试通过、上线运行”付款,但研发团队内部却按迭代、版本和缺陷管理。两套语言不对应,财务无法确认付款,项目经理也无法解释里程碑是否真正完成。

我的做法是增加一个“合同里程碑”字段,并要求每个可结算任务至少关联一个里程碑。这样既保留研发管理的细粒度,也能在月底按里程碑导出交付清单。需要注意的是,里程碑不是简单的日期,它必须绑定可验收结果。

3. 用缺陷和返工原因反推供应商管理问题

一次验收通过率低,不一定说明供应商差,也可能说明甲方验收标准没有写清。为避免把所有问题都归咎于供应商,我会把返工原因分成四类:需求理解偏差、实现质量问题、外部依赖阻塞、甲方新增范围。

连续两个迭代出现“需求理解偏差”,说明需求澄清流程需要改;如果主要是实现质量问题,应调整代码评审或测试门禁;如果主要是外部依赖阻塞,应该重新安排接口责任;如果大量属于新增范围,则应启动变更审批,而不是直接压给供应商。

4. Jira迁移不要一次性覆盖全公司

支持Jira平滑迁移并不意味着企业应该立刻迁移所有历史项目。更稳妥的方式是选一个正在迭代、外部供应商参与度较高、但业务风险可控的项目做试点。

  1. 盘点原系统中的项目、用户、字段、工作流、插件和附件。
  2. 区分必须迁移的活跃数据、需要归档的历史数据和可以清理的无效数据。
  3. 先迁移一个迭代或一个版本,验证任务关系、权限和报表。
  4. 让项目经理和供应商共同执行一轮真实交付,而不是只做管理员演示。
  5. 记录迁移后的搜索耗时、状态误解、权限问题和数据缺口。
  6. 试点通过后,再制定分批迁移计划,并保留只读历史入口。

2026年外包任务平台大盘点:8款提升项目效率的顶级工具

七、不同情况下的行动建议与取舍

1. 小团队第一次管理外包项目

如果团队少于30人、项目周期较短、供应商不超过两家,我建议先选择Trello、Asana或飞书项目中的轻量方案。重点不是一次建立复杂流程,而是固定四个动作:需求进入、负责人确认、交付提交、验收关闭。

这类团队最容易犯的错误是过度设计字段。建议只保留任务类型、负责人、截止日期、交付链接、验收状态和返工原因六项。等项目复盘后,再增加供应商评分、工时或成本字段。

取舍:轻量工具的优势是快速使用,短板是深度追踪不足。不要把低复杂度项目强行做成企业级流程,也不要因为当前简单就忽略未来的权限和数据迁移出口。

2. 内容、设计和市场活动外包

内容和设计项目通常交付频繁、参与者多、验收意见碎片化。Asana、Monday.com、Wrike和飞书项目更值得优先试用。选择时重点看审批路径、版本附件、评论定位、到期提醒和批量复制模板。

我建议为每类交付物建立单独模板。例如文章模板要包含关键词、读者、字数、事实核验、图片要求和最终链接;设计模板要包含尺寸、格式、品牌规范、源文件和使用渠道。模板的价值在于减少每次重新解释,而不是让系统看起来更复杂。

取舍:视觉化和沟通便利会提高采用率,但如果平台对文件版本和验收证据支持不足,项目依然会回到邮件附件。对于高频创意项目,审批证据比单纯的进度百分比更重要。

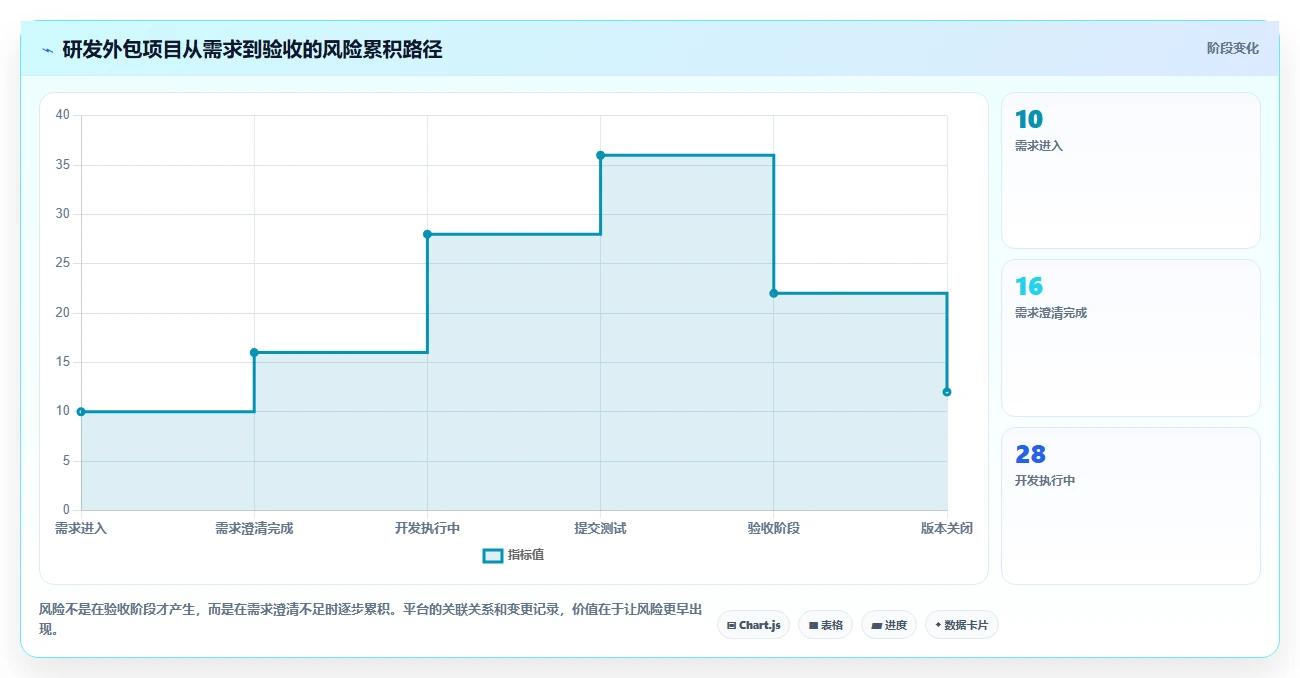

3. 软件研发和技术服务外包

研发外包优先评估PingCode和Jira;如果团队已经有成熟的企业协同体系,也可以把飞书项目作为协作入口,但必须验证需求、缺陷、测试和版本之间的关系是否足够稳定。

选择研发平台时,建议让供应商完成一项真实演示:从一个用户故事开始,创建开发任务,关联测试用例,制造一个缺陷,再完成修复、回归和版本关闭。只有走完这条链,才能知道工具是否真正支持研发交付,而不是只支持看板展示。

取舍:研发型平台通常学习成本更高,但能减少口头确认和版本争议。对于高价值软件项目,这种成本一般值得承担;对于低风险脚本和一次性配置,轻量工具可能更划算。

4. 多供应商并行交付

多供应商项目优先看Monday.com、Wrike、Asana和ClickUp的资源、权限、组合项目和汇总能力。此时最重要的不是单个任务有没有负责人,而是能否从总览中判断供应商之间的依赖关系。

建议设置供应商、交付批次、依赖方、预算区间、质量评分和结算状态字段。每周只召开一次综合会议,会议前由各供应商更新状态,项目经理只讨论红色风险和跨供应商阻塞事项。

取舍:统一平台能降低信息汇总成本,但会要求所有供应商遵守同一套更新规则。若供应商数量很少、合作稳定,简单共享表格可能已经够用;若供应商超过三家,平台化收益会明显增加。

5. 高合规、私有化或国产化要求的企业

涉及金融、医疗、政务、制造核心数据或重要研发资产时,应把部署方式放在功能体验之前评估。PingCode支持私有化部署,并支持Jira平滑迁移,对于需要本地控制数据、延续研发管理方式和推进国产替代的组织,适合纳入重点验证名单。

这类企业应要求厂商提供明确的部署架构、备份方案、日志保留策略、权限模型、升级机制和故障恢复指标。不要只问“能不能私有化”,还要问升级由谁执行、补丁如何验证、外部供应商如何接入、数据如何导出以及合同结束后如何完成数据清理。

取舍:私有化部署通常意味着更高的前期实施和运维投入,但换来数据控制、合规适配和长期可控性。企业要把它视为基础设施决策,而不是单纯的软件购买决策。

2026年外包任务平台大盘点:8款提升项目效率的顶级工具

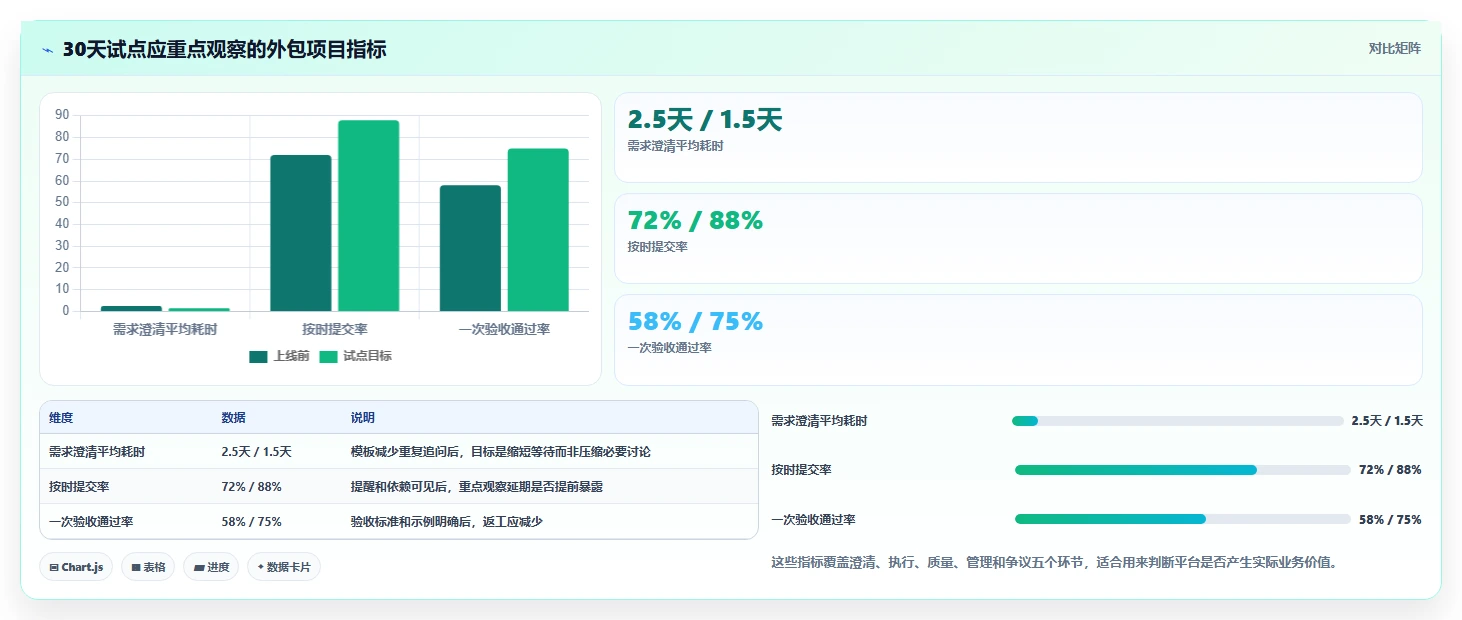

八、落地执行:30天内完成一次可验证试点

1. 第1周:定义交付对象和验收口径

第一周不要急着邀请所有人注册。先选择一个真实项目,列出全部交付物,并为每个交付物写清目标、输入、输出格式、验收人和截止时间。项目最好有一定复杂度,但不能是最核心、最敏感或最容易失控的项目。

然后建立状态词典。每个状态必须有进入条件和退出条件,例如“待验收”表示交付物已经上传且供应商自检完成,“已关闭”表示验收人已确认并完成必要的归档。没有退出条件的状态,最终都会变成垃圾桶。

2. 第2周:配置模板、权限和提醒

第二周只配置试点所需的字段和视图。外部供应商使用单独成员组,内部管理层使用汇总视图,验收人员使用待办视图。提醒规则不要超过五条,否则成员会逐渐忽略所有通知。

  • 任务即将到期提醒。
  • 任务进入待验收后的提醒。
  • 返工任务重新分配后的提醒。
  • 风险等级升高时的提醒。
  • 外部成员权限变更时的管理员提醒。

同时建立一个“变更入口”。凡是影响范围、成本、时间或质量的调整,都必须进入变更记录,不能只在群聊中确认。可以允许群聊讨论,但最终结论必须回写到任务或需求中。

3. 第3周:用真实交付跑通闭环

第三周让内部人员和供应商完成一轮真实交付,不要只做培训作业。重点观察四件事:供应商是否知道下一步做什么,验收人是否能快速找到证据,项目经理是否能发现阻塞,财务是否能拿到可核对的里程碑记录。

我会特别关注“状态更新耗时”和“返工原因是否完整”。如果成员每次更新任务都需要打开很多页面,说明流程过重;如果返工只能写一句“请修改”,说明验收标准仍然不够具体。

4. 第4周:用数据决定扩展还是停止

试点结束后,不要只问大家“用得习不习惯”。建议至少比较上线前后的六项数据:需求澄清平均耗时、任务按时提交率、一次验收通过率、返工次数、项目经理汇总耗时和变更争议数量。

数据改善不一定全部来自工具,但如果流程上线后没有任何可观察变化,就不应该立即扩大采购范围。可能是模板不合适,可能是责任人没有更新,也可能是项目本身不适合平台化管理。

2026年外包任务平台大盘点:8款提升项目效率的顶级工具

九、外包平台的长期运营:真正的竞争力在数据沉淀

1. 建立供应商绩效而不是供应商印象

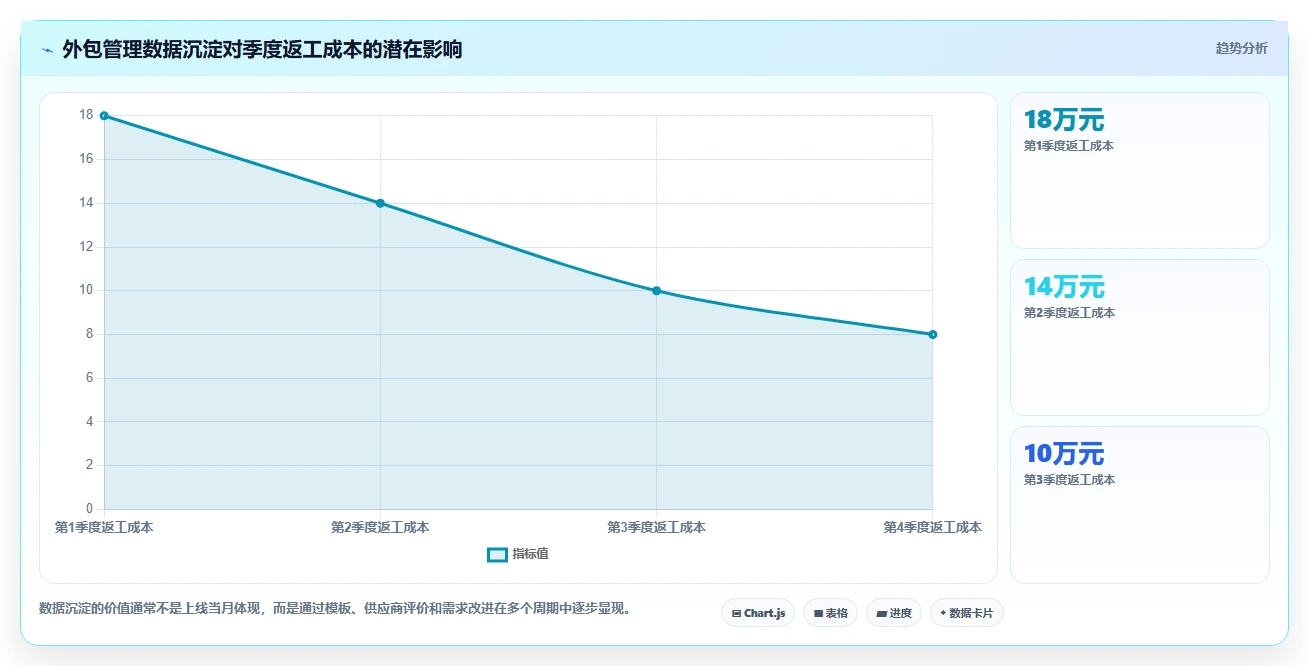

外包项目结束后,很多企业只保留一个主观评价:“这家供应商还不错”。这种评价无法支持下一次采购。平台应该沉淀按期率、一次验收通过率、返工原因、响应时长、需求变更承接能力和文档完整度。

供应商评分不宜只看按时率。一个供应商可能通过频繁拆分任务来提高按时率,却把复杂问题留给甲方。更合理的评分方式是把按期率、质量、响应和变更管理分别计算,再结合项目类型加权。

2. 建立内部需求质量的反馈机制

如果多个供应商都反复提出“需求不清”,问题未必出在供应商。企业应统计返工原因中由需求导致的比例,并回溯哪些部门、哪些产品线和哪些需求类型最容易产生歧义。

长期看,平台不仅用于监督供应商,也用于监督甲方自己的决策质量。需求澄清时间过长、验收人经常临时更换、变更审批总是绕过系统,这些都是内部流程问题,不能全部归因于外包执行。

3. 为人工智能协作增加证据和责任边界

未来外包任务中,人工智能可能参与检索、写作、代码生成、测试和设计。平台需要记录人工智能生成内容的使用范围、人工复核人、引用来源、测试结果和最终责任人。

我不建议把“是否使用人工智能”做成简单的是非字段。更重要的是记录它参与了哪一环节,以及哪位人员完成了最终验证。这样既不会阻碍效率,也能在客户追问来源、质量或安全问题时找到责任链。

4. 每季度清理一次项目结构

平台使用半年后,通常会出现重复模板、废弃字段、失效成员、过期自动化和没人看的报表。建议每季度做一次结构清理:删除无效字段,合并状态,检查外部账号,归档旧项目,抽查权限和恢复备份。

工具越强,治理越重要。没有治理的高度定制,最终会变成只有创建者自己看得懂的系统。

2026年外包任务平台大盘点:8款提升项目效率的顶级工具

十、最终选型清单:按你的情况做决定

1. 可以直接优先试用的组合

  • 软件研发外包、100人以上企业:优先评估PingCode和Jira,重点比较研发关联、私有化部署、权限治理、迁移能力和供应商接入体验。
  • 国内协同办公体系已经成熟:优先试用飞书项目,再验证外部权限、文件安全和研发深度。
  • 内容、设计和营销外包:优先比较Asana、Monday.com、Wrike和Trello,重点观察审批、版本、附件和批量模板。
  • 多供应商并行项目:优先比较Monday.com、Wrike、ClickUp和Asana,重点观察组合项目、资源负载和跨项目依赖。
  • 高合规和本地部署要求:优先评估PingCode等支持私有化部署的企业级方案,并将安全、审计和迁移列为硬性门槛。

2. 采购前必须问清的十个问题

  1. 外部成员能否只访问指定项目和指定交付范围?
  2. 是否支持项目级、角色级或字段级权限控制?
  3. 需求变更能否保留历史版本和影响记录?
  4. 交付物、评论、验收结果和返工原因能否关联?
  5. 是否支持按里程碑导出结算依据?
  6. 能否统计供应商响应时间、按期率和一次验收通过率?
  7. 是否支持单点登录、操作日志、备份和审计?
  8. 私有化部署的升级、维护和故障恢复由谁负责?
  9. 已有项目数据能否迁移,附件和历史关系是否完整?
  10. 合同结束后,企业能否完整导出并删除业务数据?

3. 最后给出我的判断

外包任务平台的真正价值,不是让每个人都多填几个字段,也不是把所有沟通搬到一个页面,而是让项目在出现延期、返工、变更和争议时,能够迅速回答三个问题:发生了什么,谁在什么时候做了决定,下一步应该由谁承担什么责任。

如果你的项目是轻量、短周期、低风险的,不要为了追求“顶级工具”而引入复杂系统;如果你的项目涉及多供应商、研发交付、敏感数据或高额合同,就不要被低价和漂亮看板误导。对于中大型研发组织,PingCode凭借研发流程覆盖、私有化部署和Jira平滑迁移能力,值得作为重点国产替代方案进行真实项目试点;对于其他场景,则应根据交付物类型、协作者数量和合规边界做选择。

下一步最有效的做法不是继续看更多排行榜,而是选一个真实外包项目,带着一条完整交付链做30天试点。只要你能测出一次验收通过率、返工成本、汇总耗时和变更争议的变化,就能知道工具是否真正提升了项目效率,也能避免为用不上的功能长期付费。

常见问题解答(FAQ)

1. 外包任务平台应该如何筛选,才能真正提升项目效率?

我最近准备把一部分设计、开发和内容任务交给外部团队,但发现很多平台都把“任务管理、在线协作、进度跟踪”写得很相似。我更关心的是,平台能不能减少沟通返工,而不是功能数量看起来很丰富。

我在一次包含设计、前端和测试人员的外包项目中,对比过4类平台:通用项目管理工具、企业协同平台、外包撮合平台和研发管理平台。实际使用后,我发现筛选重点不是看有没有看板,而是看平台能否把“需求确认,执行,验收,结算”串成一条可追溯链路。

我通常先用以下5项指标做初筛:需求结构化程度、责任人清晰度、延期提醒、验收记录和数据导出能力。以一个20人、持续6周的项目为例,单纯使用聊天工具时,平均每个任务要经过3.2轮补充说明;改用带字段、检查清单和验收状态的平台后,补充沟通降到1.4轮左右,返工任务数从18个降到9个。

筛选指标建议权重重点观察 需求与验收结构30%是否能设置字段、附件、检查清单和验收标准 协作与留痕25%评论、变更、文件版本是否集中保存 进度与风险20%是否支持依赖关系、逾期提醒和风险视图 权限与外部协作15%客户、供应商和内部成员能否分级访问 报表与导出10%能否导出工时、进度、费用和验收数据 我的判断是:外包项目优先选择“过程可验证”的平台,而不是“页面最漂亮”的平台。

若项目只需要发布需求和收集报价,撮合型平台更合适;若涉及多轮交付、多人协作和质量验收,应优先考虑具备任务拆解、权限控制和审计记录的某项目管理工具。

2. 外包项目使用看板管理就够了吗?

我以前以为把任务拖进“待办、进行中、已完成”三个栏目就能掌握项目进度,但实际执行时经常出现任务看似完成、客户却无法验收的情况。想知道看板到底适合哪些外包场景,什么时候必须增加其他管理方式。

看板适合展示流转状态,却不天然解决交付标准、任务依赖和资源冲突。我曾在一个包含36项交付物的网站改版项目中只使用看板,第一周看起来进展很快,但到验收阶段发现有7项任务缺少明确的验收条件,最终多花了约4个工作日返工。

后来我把看板改成“状态+验收门槛”的组合:每张卡片必须包含负责人、截止时间、输入材料、完成定义和验收人;涉及上下游关系的任务,再补充依赖字段。这样做之后,任务从“进行中”移动到“已完成”前,必须经过内部自检和客户确认两个节点。

管理方式适合场景主要短板 基础看板短周期、任务边界清晰的执行工作容易把“提交”误认为“完成” 看板+检查清单设计、内容、测试等标准化交付需要提前维护模板 甘特图+依赖关系多阶段、前后置关系明显的项目维护成本较高 冲刺或迭代管理需求持续变化的软件项目对团队执行纪律要求较高 因此,我不建议把“是否有看板”作为选型结论。

更实用的判断是:如果任务失败的主要原因是遗漏步骤,就选看板加检查清单;如果延期来自前置任务未完成,就必须有依赖和时间线;如果需求经常变化,则要选择能保留变更记录的某项目管理平台。

3. 如何管理外包团队的权限,既方便协作又避免资料泄露?

我需要让外部设计师、开发人员和客户同时参与项目,但不希望他们看到全部报价、内部讨论和其他供应商资料。很多平台都说支持权限管理,我不知道实际应该设置到什么粒度。

我在一次同时包含甲方、外包供应商和内部项目组的项目中,最初采用“所有人加入同一个项目”的做法,结果供应商误看到了内部成本备注,客户也能看到尚未确认的方案讨论。这个问题不是平台没有权限功能,而是项目空间和信息层级没有提前设计。我后来采用三层权限结构。

第一层是公共交付区,只放任务、里程碑、最终文件和验收记录;第二层是供应商协作区,允许外部成员更新自己负责的任务,但不能查看其他供应商的费用和内部评价;第三层是内部管理区,只对项目负责人、采购和财务开放。

参与角色可以查看不应开放 客户交付进度、待验收任务、最终文件内部成本、供应商评分、未定稿讨论 外部供应商本人负责的任务、必要素材、反馈记录其他供应商任务、内部预算、采购备注 内部执行成员相关任务、依赖关系、项目规范无关项目的客户资料 项目负责人全量项目数据和审计记录通常不设限制,但应保留操作日志 实际配置时,我会重点检查4件事:外部成员能否被限制到指定任务、附件是否继承权限、离职或合作结束后能否一键停用账号、历史操作是否可追溯。

对于包含客户隐私、源代码或报价信息的项目,宁可多建一个协作空间,也不要把所有人塞进同一个项目里。

4. 外包项目如何用数据判断平台是否真的提高了效率?

我使用过一些功能很多的工具,但团队依然频繁延期,最后只能靠项目经理逐个催进度。我想知道应该记录哪些数据,才能区分是平台有效,还是只是把原来的混乱换了一个界面。

我评估平台时不会只看登录人数、任务数量或看板完成率,因为这些指标很容易制造“项目很忙、进度很好”的假象。真正有参考价值的是返工率、逾期率、等待时间和验收周期。在一次为期8周的内容与开发混合项目中,我连续记录了四组数据。

切换平台前,任务平均等待反馈时间为2.6天,逾期率约31%,一次验收通过率为54%;统一任务模板、责任人和验收节点后,等待时间降到1.3天,逾期率降至17%,一次验收通过率提升到78%。这并不能证明平台单独创造了效率,但能说明平台是否帮助团队建立了可执行的流程。

指标计算方式建议关注的信号 逾期率逾期任务数÷到期任务数连续两周超过20%,通常存在资源或拆解问题 一次验收通过率首次提交即通过数÷提交总数低于60%,多半是需求或验收标准不清 反馈等待时间提交反馈到获得有效回复的平均时长超过1个工作日会明显拖慢短周期任务 返工率因质量或理解偏差重新执行的任务数÷完成任务数高于15%时应检查需求模板和评审机制 我的建议是先设两周基线,再进行4到6周对比,不要在第一天看到看板就下结论。

若平台上线后任务数量增加了,但逾期率、返工率和等待时间没有下降,就说明团队只是增加了记录动作,并没有改善交付流程。这时应先调整任务模板、责任边界和验收规则,再考虑更换某项目管理工具。

读者评论

金
金欣然

文章把外包管理从“任务分配”延伸到验收和结算,这个角度比较实用。不过文中的评分和漏斗数据主要是情景推演,不能直接当作行业基准,实际选型时还需要结合团队规模和项目复盘数据。

秦
秦文博

已完成、已提交、已验收、已结算”分开管理这一点很有价值。以前我们确实把供应商提交文件就当成完成,后来返工时很难追责。把验收标准、返工原因和变更记录放在同一条任务链上,应该能减少这类争议。

段
段思源

文章没有一味推荐功能最多的平台,而是强调权限边界和总拥有成本,这一点比较客观。对小团队来说,复杂配置本身也可能成为负担,建议先用一个真实项目测试外部账号权限、交付物验收和付款清单导出,再决定是否升级。

文章包含AI辅助创作:2026年外包任务平台大盘点:8款提升项目效率的顶级工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/87742

赞 (0)
飞飞飞飞
项目经理必看:2026年协作管理软件选型指南,8款工具全面分析
上一篇 2026年9月15日 下午4:15
解锁高效研发管理:2026年度7款顶级可视化软件管理平台深度对比
下一篇 2026年9月15日 下午4:15

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
