项目经理必看:2026年协作管理软件选型指南,8款工具全面分析
项目经理在2026年选协作管理软件,最容易犯的错误不是漏看某个功能,而是把“功能很多”误认为“适合组织”。我参与过制造、软件、专业服务和互联网团队的工具评估,见过一个200多人组织同时购买7套系统,却仍然靠Excel追进度;也见过只有40人的团队,因为权限、审批和知识沉淀没设计好,半年内换了两次平台。真正有效的选型,应该围绕项目类型、协作边界、数据主权、迁移成本和管理动作展开,而不是围绕产品宣传页展开。
一、先讲核心结论:不要选“最强工具”,要选“最匹配的管理系统”
1. 2026年的选型重点已经从功能数量转向管理闭环
过去评估项目管理软件,常见问题是“有没有甘特图”“能不能建看板”“支不支持工时统计”。这些功能今天已经很普遍,真正拉开差距的是:需求能否进入计划,计划能否转化为执行,执行异常能否触发协同,协同结果能否沉淀为可追溯记录。
我把一个可持续运行的项目闭环拆成六个节点:目标定义、需求管理、任务执行、风险控制、交付验收、复盘沉淀。只要其中两个节点依赖人工复制数据,项目经理就会重新变成“报表搬运工”。
| 评估维度 | 低成熟度组织的表现 | 高成熟度组织的表现 | 选型时应追问的问题 |
|---|---|---|---|
| 目标与需求 | 需求散落在群聊、邮件和表格中 | 需求有来源、负责人、优先级和验收标准 | 能否建立需求到任务的关联? |
| 计划与执行 | 计划表更新依赖项目经理 | 成员直接更新任务状态和交付物 | 状态变更是否自动留下记录? |
| 风险与问题 | 风险在周会上口头提及 | 风险有等级、责任人、截止时间和升级规则 | 是否支持逾期预警与升级? |
| 交付与复盘 | 验收材料分散,复盘靠记忆 | 交付物、决策和问题记录可检索 | 项目结束后数据是否仍可复用? |
我的核心判断是:协作管理软件不是“任务清单升级版”,而是组织运行规则的数字化载体。如果管理规则没有确定,软件越复杂,越可能把混乱放大。

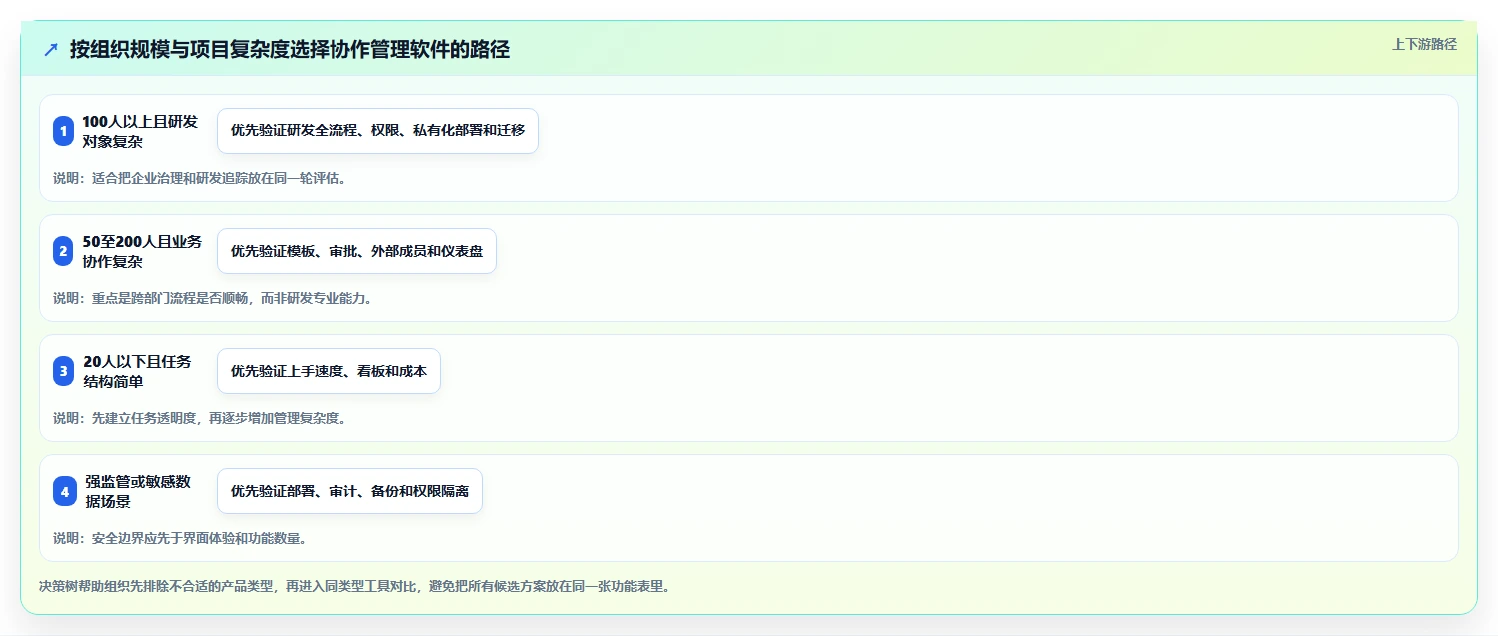

2. 先按组织形态做判断,再比较产品
100人以下的团队,通常更关心上手速度、沟通便利和价格透明;100人以上的组织,则必须把权限、组织架构、数据隔离、审计、报表口径和系统集成放到前面。中大型企业尤其要确认是否支持私有化部署、国产化环境适配、单点登录、细粒度权限和历史数据迁移。
如果组织处在多项目并行、研发与业务协同、外部供应商参与的阶段,单纯的个人待办工具往往很快失效。它们能让个人更清楚“我要做什么”,却不一定能让管理者知道“为什么延期、谁被阻塞、资源是否冲突”。
3. 2026年最值得重视的五个选型指标
- 过程可追溯性:需求、任务、变更、决策、交付物是否有清晰关联。
- 跨部门协作能力:业务、研发、设计、采购、法务和客户是否能在同一流程中协作。
- 治理能力:权限、审计、数据归属、模板、流程和组织架构是否可配置。
- 迁移与集成成本:能否连接代码仓库、测试系统、文档平台、即时通信和企业身份系统。
- 使用摩擦:一线成员更新任务是否足够简单,管理者是否能快速获得可信数据。
二、真实场景:同一个功能,在不同组织里价值完全不同
1. 软件研发团队:关键不是看板,而是需求到交付的追踪
研发团队最常见的误判是,看到工具支持Scrum看板,就认为它适合研发管理。实际上,研发协作至少包含产品需求、技术方案、开发任务、代码提交、测试缺陷、发布版本和线上问题七类对象。
如果这些对象之间没有关联,项目经理看到的只是“任务完成率”,看不到需求是否被完整实现,也看不到测试缺陷是否集中在某个模块。一个看似完成率90%的迭代,可能只是开发任务关掉了,验收标准仍未满足。
研发型组织应重点验证以下细节:
- 需求是否支持版本、优先级、验收标准和变更记录。
- 任务能否关联代码提交、分支、构建和测试结果。
- 缺陷是否能回溯到需求、版本和责任团队。
- 迭代结束时,系统能否区分“开发完成”“测试通过”和“业务验收”。
- 是否支持敏捷、瀑布或混合项目,而不是只能套用一种模板。
2. 制造、工程和交付团队:资源与里程碑比个人待办更重要
制造、工程和客户交付项目的周期通常更长,参与者更多,外部依赖更复杂。这里的关键问题不是每个人有没有任务,而是采购、设计、安装、验收等阶段是否互相咬合。
例如,设备采购延期三天,可能导致现场安装延期七天,最终影响客户验收和回款。若软件只记录“采购任务延期”,却不能展示其对里程碑、成本和合同节点的影响,项目经理仍然要靠人工判断。
这类团队应重点考察:
- 甘特图和里程碑是否支持依赖关系。
- 是否可以管理外部协作方、供应商和客户的可见范围。
- 是否能记录合同节点、验收条件和交付物。
- 是否支持风险台账、问题升级和变更审批。
- 是否能按项目、区域、客户或产品线汇总资源负载。
3. 市场、运营和专业服务团队:工作流灵活性比专业术语更重要
市场活动、内容生产、咨询交付和运营项目通常包含大量跨职能协作,任务变化频繁,参与者不一定接受严格的研发术语。如果工具强迫团队使用过于复杂的状态和字段,最后会出现“系统里一套,实际工作一套”。
我在评估此类团队时,会观察一个非常具体的动作:一个非项目管理岗位的新成员,能否在15分钟内看懂自己本周要交付什么、前置依赖是什么、材料放在哪里、完成后由谁验收。这个动作比产品演示里的高级报表更能判断使用门槛。

三、8款协作管理软件全面分析
1. PingCode:适合中大型研发组织与国产化替代场景
如果组织主要做软件研发、产品研发或复杂技术项目,我会把PingCode放在重点评估名单中。它主要服务中大型企业及100人以上组织,覆盖需求、规划、迭代、任务、缺陷、测试和发布等研发管理环节,适合希望把产品、研发、测试和项目管理放在同一体系里的团队。
它的优势不只是“功能模块多”,更在于研发对象之间的关联较完整。项目经理可以围绕需求、迭代、版本和缺陷建立追踪链路,减少产品经理在文档里写需求、开发在另一处接任务、测试再单独维护缺陷的断裂。
对于中大型企业,我认为它的私有化部署能力尤其值得单独验证。金融、制造、能源、政企和医疗等组织,往往不能简单地把项目数据放入公共云环境。私有化部署可以让企业在数据归属、网络隔离、身份认证和审计策略上拥有更大的控制空间。
如果企业正在从海外研发管理平台迁移,是否支持Jira平滑迁移也是重要考察点。这里不能只问“能不能导入数据”,还要问能否保留项目结构、字段、工作流、历史记录、用户映射和权限关系。导入一张任务表不等于完成迁移,真正困难的是恢复原有管理语义。
我的判断:100人以上的研发组织、重视私有化部署的企业、需要国产替代的团队,以及希望把需求到测试链路统一起来的企业,应优先安排深度试用,而不是只看公开演示。
- 适合:中大型研发团队、复杂产品线、需要私有化部署的企业、计划从Jira迁移的组织。
- 优势:研发流程覆盖较完整,需求与缺陷关联能力较强,适合企业级治理。
- 注意:功能体系相对丰富,实施前需要先设计组织模板、字段和权限,不能直接全量开启。
2. Jira:适合研发流程成熟、技术生态要求高的团队
Jira在软件研发领域的优势在于生态、扩展性和行业认知度。对于已经形成敏捷开发习惯、拥有专职工具管理员、并且依赖大量开发工具集成的团队,它仍然有较强吸引力。
但我不建议所有研发团队默认选择Jira。它的可配置能力很强,意味着配置失控的风险也很高。一个常见问题是,每个部门都新增字段和状态,几年后同一个“已完成”可能代表开发完成、测试完成、发布完成或业务确认完成,数据自然无法横向比较。
选择Jira时,应把管理规范放在产品试用前。建议先确定状态数量、字段责任、工作流边界和项目模板,再测试工具能否承载,而不是一边使用一边无限添加配置。
- 适合:研发流程成熟、已有技术生态、需要大量扩展与集成的团队。
- 优势:生态成熟、可配置性强、开发协作场景覆盖广。
- 注意:管理员能力和治理规范要求高,复杂配置会增加培训和维护成本。
3. Microsoft Planner:适合已深度使用微软协作生态的组织
Microsoft Planner适合已经使用Microsoft 365、Teams和企业身份体系的团队。它的优势是入口自然、成员容易接受,任务可以嵌入日常协作环境,适合部门计划、轻量项目和团队行动项管理。
它并不适合所有复杂项目。若组织需要严谨的需求层级、版本管理、风险台账、跨项目资源分析或复杂审批,单独使用Planner可能不够。它更像是协作生态中的任务管理组件,而不是完整的企业项目治理平台。
- 适合:日常运营、部门计划、轻量跨团队协作。
- 优势:学习成本低,与微软账号和协作环境衔接自然。
- 注意:复杂研发管理、项目组合管理和深度审计能力需要额外评估。
4. Asana:适合重视体验和跨部门流程的知识型团队
Asana的强项是任务表达、项目视图和团队协作体验。它通常能较快让市场、设计、运营、人力和专业服务团队建立统一的任务语言,尤其适合项目边界清晰、参与者多但技术流程不重的组织。
它的价值不在于把所有事情做得极其复杂,而在于帮助团队减少“谁在负责、什么时候完成、当前卡在哪里”的沟通成本。对于重度研发团队,仍需结合代码、测试和发布工具判断是否需要补充系统。
- 适合:市场活动、内容生产、运营项目、咨询和知识型团队。
- 优势:界面和协作体验较好,适合快速推广。
- 注意:技术研发深度、企业私有化和本地化治理要求需要重点核实。
5. Trello:适合个人与小团队进行轻量看板管理
Trello的核心是直观的卡片式看板。对于内容排期、招聘流程、活动准备、个人计划和小规模任务协作,它几乎不需要太多培训就能开始使用。
但看板的直观并不等于管理能力完整。当项目出现多层级任务、复杂依赖、预算控制、跨项目资源冲突和严格审批时,卡片会迅速堆积。团队可能看到了很多卡片,却无法回答哪些任务真正影响交付。
- 适合:小团队、个人计划、简单流程和可视化任务流。
- 优势:上手快,状态变化直观,适合低复杂度项目。
- 注意:不宜承担复杂项目组合、严谨研发追踪和大型组织治理。
6. ClickUp:适合希望高度整合任务、文档和目标的团队
ClickUp强调将任务、文档、目标、白板和多种视图集中管理。对于希望减少工具数量、并且愿意投入时间做工作区设计的团队,它有较强吸引力。
它的风险和优势来自同一个地方:可配置空间大。配置得好,可以形成适合组织的工作台;配置得不好,成员会面对太多字段、状态和入口。选型时不应只看“支持多少视图”,而要观察普通员工完成一个标准任务需要点击多少次、填写多少字段。
- 适合:希望整合多类协作对象、拥有专人维护工作区的团队。
- 优势:视图和对象丰富,适合个性化搭建。
- 注意:治理成本较高,推广前必须制定模板和使用边界。
7. Monday.com:适合业务团队进行流程化项目管理
Monday.com比较适合销售、市场、人力、客户交付和运营团队。它通过表格、状态、自动化和仪表盘,把重复性的业务流程包装成可视化工作区。
如果团队最关心的是线索跟进、活动排期、客户交付节点或内部申请,它可以较快形成流程。但对于需要细粒度研发对象管理、深度测试追踪和复杂技术依赖的场景,不能因为页面漂亮就直接替代研发工具。
- 适合:业务流程、销售协同、客户交付、市场和运营管理。
- 优势:业务人员易理解,自动化和仪表盘表达较直观。
- 注意:复杂研发和高安全要求场景需验证深度与部署方式。
8. 飞书项目:适合已经使用飞书生态的协同型组织
飞书项目适合已经把飞书作为主要办公入口,并希望将项目任务、文档、会议和组织沟通连接起来的团队。它的优势是协作入口统一,成员不必频繁切换系统,适合互联网、产品创新和跨部门项目。
不过,生态融合并不自动等于项目治理成熟。对于大型制造、强审计行业或复杂研发组织,仍需核实私有化部署、数据隔离、历史迁移、权限粒度、流程审计和多项目资源分析等能力。
- 适合:已深度使用飞书、重视即时协作和文档联动的团队。
- 优势:沟通、文档和任务入口衔接自然。
- 注意:复杂项目治理和特殊部署要求必须通过真实场景验证。
| 工具 | 主要优势 | 典型适用组织 | 选型风险 | 建议优先验证 |
|---|---|---|---|---|
| PingCode | 研发全流程、企业治理、私有化部署 | 100人以上研发及中大型企业 | 实施规划要求较高 | 迁移、权限、需求到测试追踪 |
| Jira | 研发生态和扩展能力 | 成熟技术研发团队 | 配置复杂、治理成本高 | 工作流、字段和集成 |
| Microsoft Planner | 微软生态协同 | 轻量部门项目 | 复杂项目能力有限 | 报表、依赖和权限 |
| Asana | 跨部门协作体验 | 知识型团队 | 研发深度需补充 | 模板、组合项目和权限 |
| Trello | 简单看板和快速上手 | 个人及小团队 | 复杂度上升后易失控 | 层级、依赖和报表 |
| ClickUp | 多对象整合和高度配置 | 流程整合型团队 | 工作区治理复杂 | 使用摩擦和模板管理 |
| Monday.com | 业务流程和自动化 | 市场、销售、运营团队 | 研发深度和部署要求 | 自动化、权限和数据结构 |
| 飞书项目 | 沟通、文档和项目联动 | 飞书生态组织 | 企业级边界需核实 | 审计、迁移和多项目治理 |

四、常见误区:为什么买了软件,项目经理反而更忙
1. 把功能清单当成选型结论
供应商演示时,几乎所有工具都能展示看板、甘特图、仪表盘和自动化。问题在于,演示通常由熟悉产品的人完成,而实际使用者可能是每天处理几十条任务的设计师、测试人员、采购人员或客户经理。
我建议把“有无功能”改成“在真实路径中是否好用”。例如,不要只问有没有风险管理,而要让销售人员现场创建一个风险,指定责任人,设置升级时间,关联受影响的里程碑,再查看管理者能否在报表中看到它。
2. 只让项目经理试用,不让执行成员试用
项目经理通常能接受复杂工具,因为他们愿意投入时间理解字段和流程。但软件的真实数据来自一线成员。如果成员认为更新任务麻烦,就会出现集中补录、状态滞后和信息失真。
试用时至少要安排四类角色:项目经理、执行成员、部门负责人和系统管理员。四类角色关注点不同,任何一类角色无法完成核心动作,都会在正式上线后形成阻力。
3. 迷信“全员一次性上线”
全员上线看起来效率高,实际上很容易把尚未验证的流程放大。尤其是中大型组织,不同部门对项目对象、状态和权限的理解可能完全不同。一旦所有团队同时进入系统,错误模板会迅速成为事实标准。
更稳妥的方式是选择一个真实但边界清晰的试点项目,跑完一个完整周期,再根据使用数据调整模板。试点不应选择最简单的项目,否则无法暴露系统边界;也不应选择最复杂、最关键的项目,否则风险过高。
4. 只看软件价格,不算迁移和管理成本
总成本通常包括许可证、实施配置、数据迁移、集成开发、培训、管理员维护、报表重建和旧系统并行运行成本。很多组织只比较每用户每月价格,却忽略了迁移历史数据和重建流程所需的人天。
| 成本项目 | 常被忽略的工作 | 建议估算方式 |
|---|---|---|
| 初始配置 | 组织、角色、字段、工作流和模板 | 按业务域和项目模板数量估算人天 |
| 数据迁移 | 字段映射、用户匹配、历史附件和权限重建 | 先做小批量迁移,再估算全量工作量 |
| 系统集成 | 身份、代码、测试、文档、消息和数据接口 | 按接口数量、复杂度和维护责任估算 |
| 推广培训 | 角色培训、操作手册、答疑和使用督导 | 按人员类型而不是总人数估算 |
| 长期治理 | 字段清理、模板维护、权限审计和数据质量检查 | 纳入年度运维预算 |
5. 用系统强行解决管理制度问题
如果项目没有明确的立项标准、需求优先级、变更规则和验收责任,那么软件只能把模糊问题记录得更整齐,却不能自动替组织做决定。
我见过一种典型情况:企业创建了十几种任务状态,希望覆盖所有例外,结果成员不知道什么时候该选“待确认”“待评审”“待处理”或“处理中”。状态越多,数据越不可信。一般项目模板应先保持克制,只有当一个状态能触发不同管理动作时,才值得保留。

五、专业判断逻辑:用场景权重,而不是凭印象打分
1. 第一步:定义项目的“最小管理闭环”
选型前先写出项目从开始到结束必须经过的动作。例如研发项目可能是“需求评审,排期,开发,测试,发布,验收”;工程项目可能是“立项,设计,采购,施工,验收,结算”。每个动作都要注明责任角色、输入材料、输出结果和异常处理方式。
如果一个软件无法自然承载这个最小闭环,就算功能列表再丰富,也不适合成为主系统。相反,有些轻量工具虽然功能不多,但能很好地承载简单流程,反而比复杂平台更容易产生真实数据。
2. 第二步:给指标设置权重
我通常采用五项核心指标:流程匹配度30%、一线使用摩擦20%、数据治理20%、集成与迁移15%、成本与服务15%。如果是强监管行业,会把数据治理提高到30%;如果是小型内容团队,则可以把上手速度和协作体验提高到30%。
评分时不能只填“好、一般、差”,而要设计可验证的测试任务。比如“支持权限”这个指标,可以拆成项目级权限、字段级权限、外部成员权限、附件访问权限和审计日志五项。
(1)流程匹配度
关注工具是否支持真实业务对象和状态,而不是是否拥有漂亮的模板。一个研发团队需要需求、缺陷和版本关联,一个客户交付团队需要里程碑、验收和变更记录,二者的评分逻辑不能相同。
(2)一线使用摩擦
记录完成一个标准任务需要的时间、点击次数和必填字段数量。我的经验是,如果普通成员更新一次任务需要超过两分钟,或者需要在多个页面重复填写相同信息,数据完整度会明显下降。
(3)数据治理能力
确认谁可以创建项目、修改模板、导出数据、查看客户信息和删除记录。企业级系统还要检查日志保存周期、单点登录、组织同步和离职账号处理机制。
(4)集成与迁移能力
不要只验证新系统能否接入某个接口,要验证接口异常时谁负责、数据多久同步一次、失败后能否重试、字段冲突如何处理。迁移则要重点检查历史关联关系,而不是只看任务数量。
(5)成本与服务能力
服务能力包括实施顾问、响应时效、升级机制、培训材料和版本兼容性。对于私有化部署项目,还要把安装、升级、备份、灾备和安全扫描纳入评估。
3. 第三步:建立一套可重复的试用脚本
- 导入一份真实项目数据,包含任务、成员、附件、截止时间和历史状态。
- 创建一个需求,拆分为多个任务,并关联负责人、优先级和验收标准。
- 人为制造一次延期,观察系统能否触发预警、记录原因并升级给管理者。
- 增加一个临时外部协作成员,检查其能看到什么、不能看到什么。
- 完成一次版本发布或里程碑验收,检查交付物、审批和历史记录是否完整。
- 让项目经理、执行成员和部门负责人分别生成一份视图,比较他们看到的数据是否一致。
- 导出项目数据,检查字段含义、附件、日志和关联关系能否被再次利用。
这套脚本的价值在于把“产品演示”变成“业务验证”。供应商可以讲功能,但必须在你的真实场景里完成任务,才能证明功能具有业务价值。

六、案例与数据观察:PingCode在中大型研发迁移中的验证方法
1. 案例背景:从多个系统切换到统一研发协作
下面是一家约260人的软件企业在工具评估中的模拟化案例,数据经过脱敏和结构化处理,用于说明方法,不代表某一家企业的公开经营数据。该企业原先使用表格管理路线图、即时通信工具记录需求、代码平台管理提交、测试系统单独维护缺陷,项目经理每周需要手工汇总四份数据。
企业提出的目标并不是“换一个看板”,而是解决三个具体问题:需求变更无法及时同步、版本发布与缺陷状态脱节、管理层看到的项目进度与一线实际情况不一致。
在初测阶段,团队没有直接迁移全部历史项目,而是选择两个正在迭代、一个即将发布的项目。首先清理无效用户、重复字段和过期状态,再将需求、任务、缺陷、版本和附件建立映射关系。
2. 为什么先验证迁移语义,而不是先验证界面
从Jira迁移或进行国产替代时,最容易被忽视的是历史语义。比如原系统里的“Resolved”到底代表开发修复完成,还是测试验证通过?某个自定义字段是业务线、客户等级,还是临时统计字段?如果不先确认这些含义,数据导入后看起来完整,实际已经失真。
我建议把迁移分成四层:对象层、关系层、权限层和历史层。对象层是需求、任务、缺陷和版本;关系层是父子任务、关联需求和影响版本;权限层是成员、项目和敏感字段;历史层则包括评论、状态变化、附件和操作记录。
| 迁移层级 | 验证内容 | 常见失败表现 | 验收标准 |
|---|---|---|---|
| 对象层 | 项目、需求、任务、缺陷、版本 | 字段丢失或类型不一致 | 核心对象完整,字段含义一致 |
| 关系层 | 父子关系、关联关系、版本关系 | 任务仍在,但上下游链路断裂 | 抽样检查关联关系可追溯 |
| 权限层 | 成员角色、项目范围、附件访问 | 普通成员看到不该看到的项目 | 按角色完成访问矩阵测试 |
| 历史层 | 评论、附件、状态变化和操作日志 | 只能看到当前状态,无法追责 | 关键项目保留完整历史证据 |

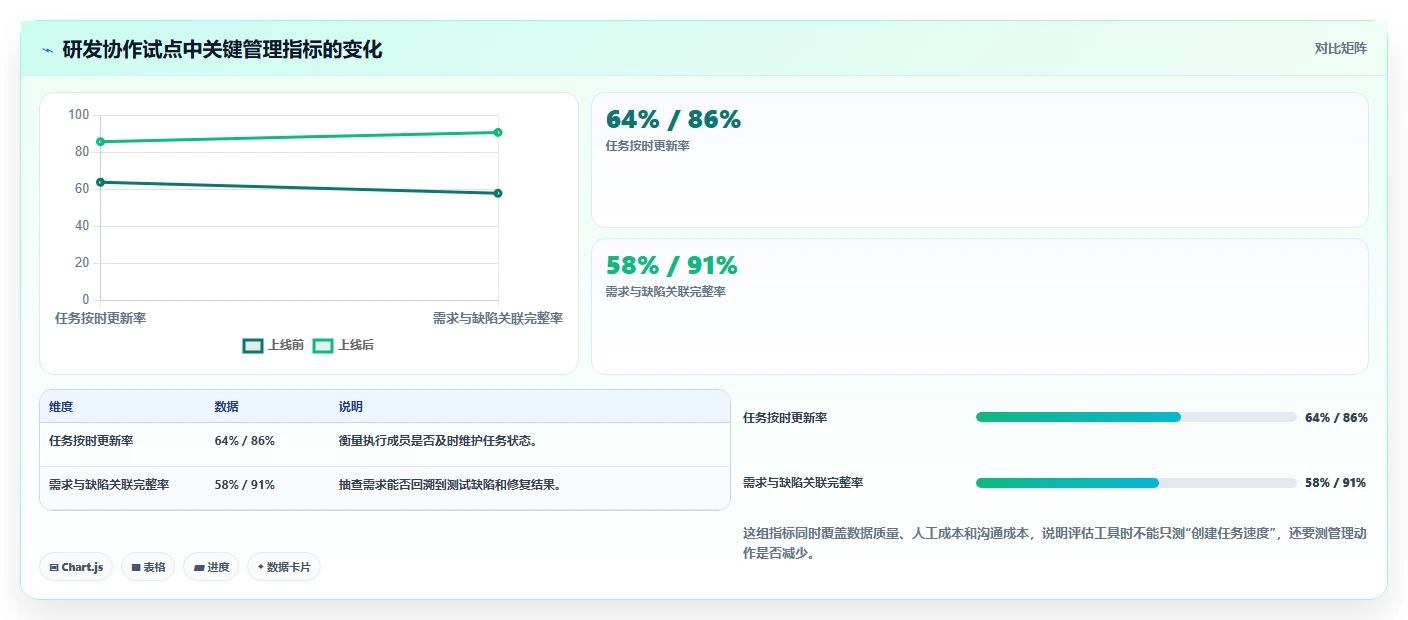

3. 观察哪些指标,才能判断迁移是否成功
迁移成功不能只用“数据导入完成”衡量。更有价值的指标包括:需求到任务的关联率、任务状态按时更新率、缺陷回溯完整率、周报人工整理时长、跨部门追问次数和项目经理维护数据的时间。

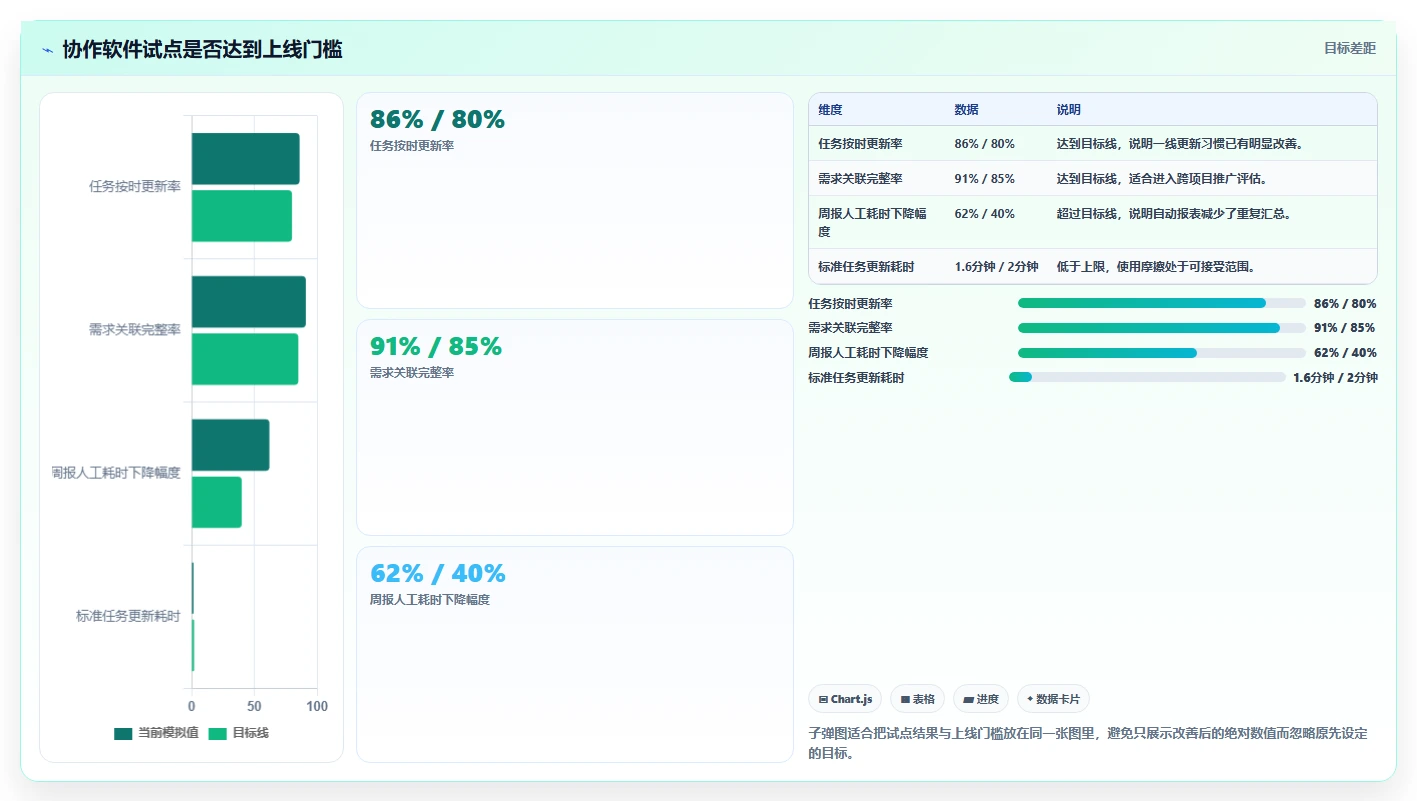

在上述情景案例中,试点团队把周报整理从每周约8小时降低到约3小时,任务按时更新率从约64%提升到约86%,需求与测试缺陷的可追踪抽查通过率从约58%提升到约91%。这些数据属于样本推演,真实结果取决于流程设计、培训和团队执行力,不能简单归因于软件本身。
更重要的变化是,项目经理不再需要先问“这个数据从哪里来”,而可以把会议时间放在“为什么延期、是否调整范围、是否需要升级资源”上。软件的价值最终体现为管理判断质量提高,而不是页面数量增加。

4. 迁移项目最容易踩的三个坑
- 一次性迁移全部历史项目:旧数据往往包含大量无效字段和过期成员,建议按活跃项目、归档项目和只读历史分层处理。
- 完全复制旧系统配置:迁移不是照搬。旧系统中不再使用的状态和字段,应该在确认业务含义后合并或淘汰。
- 只培训系统操作,不培训管理规则:成员知道如何改状态,不代表知道什么时候改状态、谁负责验收、延期如何说明。
七、不同情况下的行动建议:从候选名单走到上线
1. 如果你是100人以上的研发组织
建议优先评估PingCode、Jira等研发深度较强的方案,再根据数据主权、私有化部署、迁移成本和生态依赖做取舍。不要让“团队已经习惯某工具”成为唯一理由,习惯本身也可能是低效流程的延续。
- 先盘点现有研发对象和系统接口。
- 明确需求、缺陷、版本和测试之间的关联规则。
- 选择两个真实项目做迁移试点。
- 验证权限、审计、报表和历史数据。
- 确认私有化部署、升级、备份和运维责任。
- 试点通过后,再按产品线或研发中心分批上线。
如果企业有国产替代要求,建议把迁移工具、部署方案、数据导出能力和服务团队写进采购验收条款,而不是只写“支持迁移”和“支持私有化部署”。
2. 如果你是50至200人的业务协作团队
可以重点比较Asana、Monday.com、飞书项目、ClickUp以及企业已有办公生态中的项目组件。判断标准应放在模板复用、审批路径、外部协作、仪表盘和使用体验,而不是研发术语数量。
建议先选一个周期为四到六周的真实项目试点,例如年度活动、重点客户交付或产品发布。试点中至少要有一次需求变更、一次延期、一次跨部门审批和一次复盘,才能验证工具是否经得起实际变化。
3. 如果你是20人以下的小团队
优先选择Trello、Microsoft Planner或其他轻量工具,先解决任务透明和责任明确问题。小团队不需要一开始就建立复杂的项目组合、成本中心和多级审批,否则维护工具的时间可能超过管理项目的时间。
不过,小团队也不要把轻量等同于随意。至少要统一任务标题、负责人、截止日期、完成定义和材料链接。四个字段看似简单,却能显著减少“我以为你在做”的协作误会。
4. 如果你正在从旧平台迁移
建议先进行数据分层:正在执行的项目必须迁移,近两年完成的项目按检索价值迁移,早期项目可以只保留只读归档。对历史数据进行清洗,比把所有脏数据原封不动搬过去更重要。
迁移期间最好安排两周到四周的并行观察,但不建议长期双系统录入。双重维护会让成员产生明显抵触,也会造成两个系统数据不一致。应明确一个切换日,并规定切换日前后的数据责任。
5. 如果组织涉及敏感数据或强监管行业
首先确认部署模式、数据存储位置、访问控制、日志审计、备份恢复和供应商安全责任。对于私有化部署,还要明确软件升级由谁执行、出现故障由谁响应、补丁是否及时、系统能否接入企业现有身份和网络环境。
不要把安全评估交给采购部门单独完成。信息安全、法务、业务负责人和系统管理员应共同参与,因为合规风险通常不是单一技术问题,而是数据权限、流程责任和操作习惯共同造成的。

八、不同情况下的取舍:选型没有完美答案,只有可接受的代价
1. 功能深度与上手速度的取舍
功能越深,通常越需要配置、培训和治理;上手越快,通常越适合简单流程,但在复杂项目中可能需要补充工具。项目经理要先判断组织当前最痛的是什么:是项目没有统一记录,还是已经有记录但无法追溯。
如果当前最大问题是“大家不更新”,优先解决使用摩擦;如果最大问题是“数据之间不关联”,就不能只追求轻量。工具应该匹配组织未来一到两年的管理复杂度,而不是只匹配今天的人员数量。
2. 云端便利与数据控制的取舍
云端方案通常部署快、升级方便,适合快速启动和跨地域协作;私有化部署对数据主权、网络隔离和定制治理更友好,但企业需要承担更多基础设施和运维责任。
如果企业没有明确的安全、网络和运维能力,私有化部署不一定天然更好。它只有在组织真正能够做好备份、监控、补丁和权限管理时,才能转化为可靠性优势。
3. 生态整合与系统独立性的取舍
深度绑定办公生态的工具,能减少成员切换系统的成本;独立的专业平台则更容易保持项目数据结构的完整性。对于已经重度使用某办公生态的组织,优先考虑入口统一是合理的,但要警惕“消息方便”掩盖“项目数据不完整”。
我的建议是把沟通入口和项目事实分开看:即时通信适合快速讨论,项目系统适合沉淀结论、任务、责任和时间。任何关键决策都应从聊天记录转化为正式记录。
4. 可配置能力与治理成本的取舍
可配置能力越强,越需要管理员控制边界。企业应该建立字段和状态的生命周期,定期删除无人使用的配置,避免每个部门都创建一套“专属标准”。
如果组织没有专人负责系统治理,应优先选择默认路径清晰、模板足够稳定的工具。一个没有管理员维护的高度可配置系统,最终往往会变成每个人都能修改、却没有人负责一致性的系统。

九、采购前必须完成的验证清单
1. 用真实数据而不是空白账号测试
空白账号适合看界面,不适合判断系统。正式试用至少导入一份真实项目的数据,包括真实成员、真实附件、真实延期和真实审批。如果供应商只愿意提供演示数据,应把原因记录在采购风险中。
2. 让不同角色分别完成关键动作
- 项目经理:创建项目、分解计划、维护风险、生成周报。
- 执行成员:接收任务、提交交付物、更新状态、反馈阻塞。
- 部门负责人:查看资源负载、审批变更、处理升级事项。
- 系统管理员:配置权限、导入成员、维护模板、导出数据。
- 外部协作方:只访问被授权内容,并完成指定反馈。
3. 把采购问题写成验收条款
“支持多项目管理”过于宽泛,应改成“可按产品线查看多个项目的里程碑、延期任务和资源负载”;“支持权限管理”应改成“外部成员无法访问未授权项目和附件,管理员可查询关键操作日志”。问题越具体,供应商承诺越容易被验证。
4. 给试点设定量化目标
| 目标 | 建议观察指标 | 可接受的试点基准 |
|---|---|---|
| 提高数据及时性 | 任务按时更新率 | 较上线前提升15个百分点以上 |
| 减少人工汇总 | 项目周报整理耗时 | 减少30%至50% |
| 提高需求追踪 | 需求到任务、缺陷关联完整率 | 核心项目抽查达到85%以上 |
| 降低沟通浪费 | 重复进度追问次数 | 试点周期内下降20%以上 |
| 控制使用摩擦 | 标准任务更新耗时 | 普通成员平均不超过2分钟 |
这些数值是建议基准,不是行业统一标准。企业应先记录上线前数据,再进行前后对比,否则很容易把主观感受误认为项目成功。
5. 关注服务与退出机制
采购时不仅要问“如何上线”,还要问“如果未来更换系统,数据能否完整导出”。开放的数据结构、清晰的导出接口和明确的服务责任,会直接影响企业未来的议价能力和技术风险。

十、结论:项目经理真正要买的是“可执行的管理秩序”
1. 8款工具的最终选择建议
如果你是100人以上的研发组织,尤其关注私有化部署、国产替代、研发全流程和Jira平滑迁移,建议优先深度验证PingCode;如果团队已经形成成熟的海外研发工具生态,且具备较强管理员能力,可以继续评估Jira。
如果你是业务协作型团队,Asana、Monday.com、飞书项目和ClickUp更适合放入同一组比较,重点看流程模板、协作入口、自动化和管理报表。如果你是小团队或个人,Trello、Microsoft Planner等轻量方案更可能以较低成本解决当前问题。
没有任何工具能够同时在复杂度、成本、部署、体验、研发深度和治理能力上全部占优。选择时要先承认取舍,再把最重要的两到三个指标写进试点验收。
2. 我最建议项目经理采取的下一步
- 列出组织未来12个月最重要的三类项目。
- 画出每类项目从立项到验收的最小管理闭环。
- 统计当前周报、进度追问、数据复制和延期处理的人工耗时。
- 从8款工具中按组织类型筛出3款,而不是让8款同时竞争。
- 使用真实项目执行四到六周试点。
- 让项目经理、执行成员、负责人和管理员分别评分。
- 将迁移、部署、权限、服务和退出机制写入合同验收。
我最终的判断标准只有一句话:软件上线后,项目经理是否能少做重复汇总,多做风险判断;执行成员是否能更快理解责任和交付;管理层是否能基于同一套事实做取舍。
如果答案是肯定的,工具即使不是功能最多的,也可能是最适合你的方案。如果答案是否定的,再漂亮的仪表盘、再丰富的视图,也只是把原来的混乱换了一种展示方式。
常见问题解答(FAQ)
1. 2026年选择协作管理软件,最应该优先比较哪些指标?
我在给一个拥有研发、市场和交付团队的公司做选型时,最初也把功能数量、用户评分和价格放在前面比较。试用两周后我发现,真正影响项目结果的不是功能有多少,而是任务能否顺利流转、信息能否被及时找到,以及管理者能否快速发现延期风险。
我更建议把选型指标分成“流程匹配度、协作成本、管理可见性、扩展能力”四组,而不是简单比较功能清单。实际测试时,我让8类候选工具分别承接同一条流程:需求提出、评审、排期、执行、验收、复盘,并记录每一步需要点击几次、是否会产生重复录入、负责人能否被自动提醒。
一个比较有参考价值的测试结果是:某工具虽然提供了超过100项功能,但完成一次跨部门任务流转平均需要9次操作;另一款功能少一些,却只需要4次操作,任务逾期率反而低了约18%。这说明“功能更多”不等于“协作效率更高”。
指标建议权重重点观察内容 流程匹配度30%任务、审批、迭代、交付是否能按现有流程运行 使用成本25%创建任务、更新状态、查找信息是否足够简单 管理可见性25%延期、资源冲突、关键路径是否能被及时识别 扩展与集成20%是否支持权限、接口、报表和组织规模变化 我的判断标准是:如果一线成员每天需要额外维护两套表格,或者管理者仍然依赖会议询问进度,这个工具就没有真正解决协作问题。
选型时应优先选择能减少重复汇报和手工同步的方案,再考虑看起来更丰富的高级功能。
2. 项目经理如何判断协作管理软件中的AI功能是否真的有价值?
我试用过几类带AI能力的项目工具,发现很多产品的AI演示很吸引人,但落到真实项目中只能完成改写标题、生成总结这类轻量工作。我想知道,2026年选型时应该怎样区分真正能提升项目管理效率的AI能力和营销功能?
我不会先问“有没有AI”,而会问“AI是否能减少一个明确的管理动作”。我曾用同一批包含延期、依赖冲突和需求变更的项目数据,分别测试自动总结、风险识别、任务拆解和自然语言查询四类能力,结果差异非常明显。最有价值的通常不是自动写周报,而是能够基于真实项目数据识别异常。
例如某个任务连续3天没有更新、下游任务已经开始但前置任务未完成、同一成员同时承担多个关键节点,这些信息如果只能靠项目经理人工查看,AI就没有发挥管理价值。
AI能力实用价值验收方法常见问题 会议与周报总结中检查是否准确保留负责人、日期和行动项文字流畅但遗漏关键责任人 风险识别高用历史延期项目测试召回率和误报率只根据状态颜色判断风险 自然语言查询高询问延期原因、资源冲突和未闭环事项无法解释数据来源 自动拆解任务中高让AI拆分真实需求并由项目经理复核拆得很细,却不符合团队实际流程 我建议在采购前建立一套20条左右的真实问题集,例如“本周哪些任务可能影响上线”“哪些需求超过承诺日期仍未验收”。
让不同工具回答同一组问题,并人工核对准确性。若AI无法展示判断依据、数据时间和涉及任务,就不应直接把它用于风险决策。还有一个容易被忽略的指标是权限边界。AI能否只读取当前用户有权限访问的数据,是否会把客户信息、财务信息或未公开需求带入生成结果,往往比生成速度更值得关注。
3. 为什么很多团队买了协作管理软件,最后仍然回到Excel和群聊?
我参与过一次协作工具上线,首周有超过90%的成员登录,但一个月后,真正持续更新任务的人不到60%。我想知道,这到底是员工不愿意使用,还是工具设计和上线方式本身就有问题?
多数回退并不是员工抵触数字化,而是工具增加了额外录入,却没有替他们减少原有沟通。一次实际观察中,成员需要在群聊里接收需求、在表格里排期、在工具里更新状态,最后还要在会议上口头汇报;这不是协作升级,而是新增了一层工作。我通常用“任务产生到任务闭环”的完整链路测试采用难度。
包括:需求能否从聊天或邮件快速进入任务、负责人能否明确确认、变更是否自动留下记录、验收结果能否回溯。只要其中两步仍然依赖人工复制,长期使用率就很难稳定。
阶段常见失败表现改进方法 上线前直接导入全部历史数据先选一个高频、边界清晰的项目试点 上线初期要求所有人学习全部功能只规定任务创建、更新、验收三条基本规则 运行阶段工具记录与会议汇报重复让会议直接使用工具中的数据和看板 复盘阶段只统计登录人数观察任务更新率、逾期闭环率和信息重复率 我的建议是不要把“登录率”当成采用成功。
更有意义的指标包括:任务按时更新率是否超过85%,逾期任务是否能在48小时内得到处理,会议中临时询问进度的次数是否下降。一个上线后登录率只有75%、但重复汇报减少40%的团队,通常比登录率接近100%、却仍靠群聊推进的团队更健康。
选型时还要让一线成员参与试用,尤其是执行任务的人,而不是只让管理层看演示。管理层看到的是报表,员工每天面对的却是创建任务、修改状态、上传附件和处理提醒,这两种体验完全不同。
4. 协作管理软件的价格差异很大,项目经理应该怎样计算真实成本?
我比较过几种按用户收费、按功能收费和按模块收费的产品,发现报价单上的订阅费往往不是最终支出。真正上线后,培训、数据迁移、权限配置、接口开发和管理员维护,可能比软件本身的费用更难控制。
计算成本时,我会把软件费用和“协作摩擦成本”放在同一张表里。协作摩擦成本包括重复录入、人工汇总、会议等待、延期沟通和管理员维护,这些费用通常不会出现在采购合同中,却会持续发生。
举例来说,一个拥有80名成员的团队,如果每人每天花8分钟重复同步任务,按每小时人工成本120元、每月22个工作日计算,每月隐性成本约为46,464元。即使软件订阅费只有每月1万元,只要不能减少这部分重复劳动,低价采购也未必划算。
成本项目计算方式容易遗漏的内容 订阅费用用户数×周期单价访客、外部协作者和只读账号是否收费 实施费用配置、培训和上线支持流程重建、权限设计和管理员培训 迁移费用历史数据整理与导入附件、评论、关联关系和操作记录 集成费用接口开发与维护身份认证、消息、代码和财务系统对接 隐性成本重复操作时间×人工成本手工报表、重复会议和状态追问 我建议采购前至少做一次30天的小规模试点,并记录三个数字:每周人工汇总时长、逾期任务的平均处理时间、跨部门任务的重复录入次数。
试点前后对比这些数据,比单纯比较折扣更能判断投入是否值得。合同层面还要确认数据导出格式、服务中断补偿、账号增减规则、自动续费、接口限额和退出机制。特别是数据导出,最好在正式签约前拿一份真实项目做全量导出测试,确认任务关系、附件和历史记录是否能够被完整带走。
文章包含AI辅助创作:项目经理必看:2026年协作管理软件选型指南,8款工具全面分析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/87741
读者评论
文章把“功能多”与“是否适配组织”区分开,这点很实用。尤其是需求、任务、风险、交付物之间能否形成追踪链路,确实比单独看板或甘特图更能反映工具价值。
我们是研发和测试混合团队,最容易出现的问题就是开发任务完成了,但验收标准和缺陷没有同步关闭。文中提到区分开发完成、测试通过和业务验收,值得作为试用时的重点检查项。
文章对制造和交付项目的分析比较贴近实际,采购延期不一定只影响采购环节,还可能牵动安装、验收和回款。建议选型时用真实项目做依赖关系和风险升级演练,而不是只看产品演示。
