研发团队必备:2026年软件功能开发计划表工具选型指南

软件功能开发计划表工具的真正难点,从来不是“能不能把任务放进表格”,而是能不能把需求、依赖、资源、风险、测试和发布结果串成一条可追责的交付链。2026 年我建议研发团队不要再单纯比较“有没有甘特图、有没有看板、能不能导出 Excel”,而应优先判断:这套工具能否让计划从静态排期,升级为可验证、可调整、可复盘的交付系统。

我在参与研发管理工具评估时,见过一个很典型的失败案例:团队购买了功能非常丰富的平台,第一周导入了 300 多条需求,第二周开始有人私下维护 Excel,第三周项目经理不得不在三个系统之间核对数据。最后不是工具功能不够,而是计划表没有和研发实际工作发生连接。

本文将以 2026 年的软件功能开发计划表工具选型为主线,结合中大型研发团队的实际场景,拆解工具能力、数据结构、迁移成本、私有化要求、AI 辅助边界和投入产出比,并优先以适合 100 人以上组织的 PingCode 为例,说明什么情况下值得重点评估,什么情况下不应该急着采购。

一、先讲核心结论:不要选“表格替代品”,要选交付控制系统

1. 软件开发计划表至少要覆盖五个闭环

一张合格的软件功能开发计划表,不应只记录“功能名称、负责人、开始时间、结束时间、完成状态”。我认为,2026 年的最低标准是覆盖五个闭环:需求进入、任务拆解、依赖协同、质量验证、发布复盘。

  • 需求进入闭环:记录需求来源、业务价值、验收口径、优先级和决策人。
  • 任务拆解闭环:把功能拆成产品、设计、开发、测试、数据和发布任务。
  • 依赖协同闭环:识别跨团队阻塞、外部接口、环境、数据和审批依赖。
  • 质量验证闭环:关联测试用例、缺陷、代码变更、验收结果和回归结论。
  • 发布复盘闭环:记录实际上线时间、延期原因、变更次数、缺陷逃逸和业务结果。

如果工具只解决第一个和第二个闭环,它本质上仍然是电子表格的加强版。它可以让项目经理看起来更忙,却不一定让项目更可控。

我通常会把工具价值粗略拆成一个公式:计划可视化价值,等于“信息完整度 × 更新及时性 × 执行关联度”。其中任何一个因素接近于零,最终都只是漂亮的项目大屏。

研发团队必备:2026年软件功能开发计划表工具选型指南

2. 2026 年选型应优先看“变更后的计划还能不能可信”

很多团队会在项目启动时制作一份非常完整的排期,但真正决定工具价值的是第三周、第五周和第八周。需求发生变化、开发人员请假、接口延期、测试环境不可用时,系统能否快速告诉你哪些功能会被影响,哪些任务需要重新排期,哪些承诺已经不再成立。

因此,我给工具选型增加了一个常被忽略的指标:计划恢复能力。它包括变更影响分析、基线保留、历史版本对比、依赖传播和资源冲突提示。计划不是越稳定越好,能在变化后快速恢复可信,才是真正成熟。

3. 先确定管理对象,再决定工具形态

“软件功能开发计划表”可能对应完全不同的管理对象。单团队做两周迭代,重点是任务流转和每日阻塞;多团队做季度版本,重点是依赖、资源和里程碑;大型组织做年度产品路线图,重点则是组合管理、权限、数据隔离和高层决策。

管理对象 典型规模 最重要的能力 不应优先追求的能力
单一研发小组 5-15 人 快速建表、看板、简单迭代、提醒 复杂组织权限和多层组合报表
多项目研发部门 30-100 人 跨项目依赖、资源视图、版本规划、缺陷关联 只追求页面数量和字段数量
中大型企业研发组织 100 人以上 权限治理、审计、私有化、迁移、统一度量、系统集成 只按低价和单个团队体验决策

二、真实场景:为什么很多开发计划表到了中期就失效

1. 计划失真的第一个原因,是“完成”没有统一定义

在我接触过的研发项目中,产品经理认为“开发完成”代表代码已经提交,开发负责人认为代表自测通过,测试负责人认为代表主要缺陷关闭,业务负责人则认为代表功能已经稳定上线。四种定义同时存在时,表里的完成率自然会虚高。

工具选型时,我会要求供应商现场演示状态流转,而不是只展示一个看板。至少要问清楚:谁可以把任务改为完成?完成前是否必须填写验收结果?测试未通过时能否回退状态?发布后产生的缺陷是否能追溯到原始功能?

2. 计划失真的第二个原因,是“人天”被当成了交付能力

很多计划表用“开发人天”直接推算上线时间,例如 5 个人投入 10 天,就认为可以完成 50 人天工作量。但研发工作不是简单的流水线,需求澄清、技术设计、接口等待、代码评审、测试回归和环境准备都会产生排队成本。

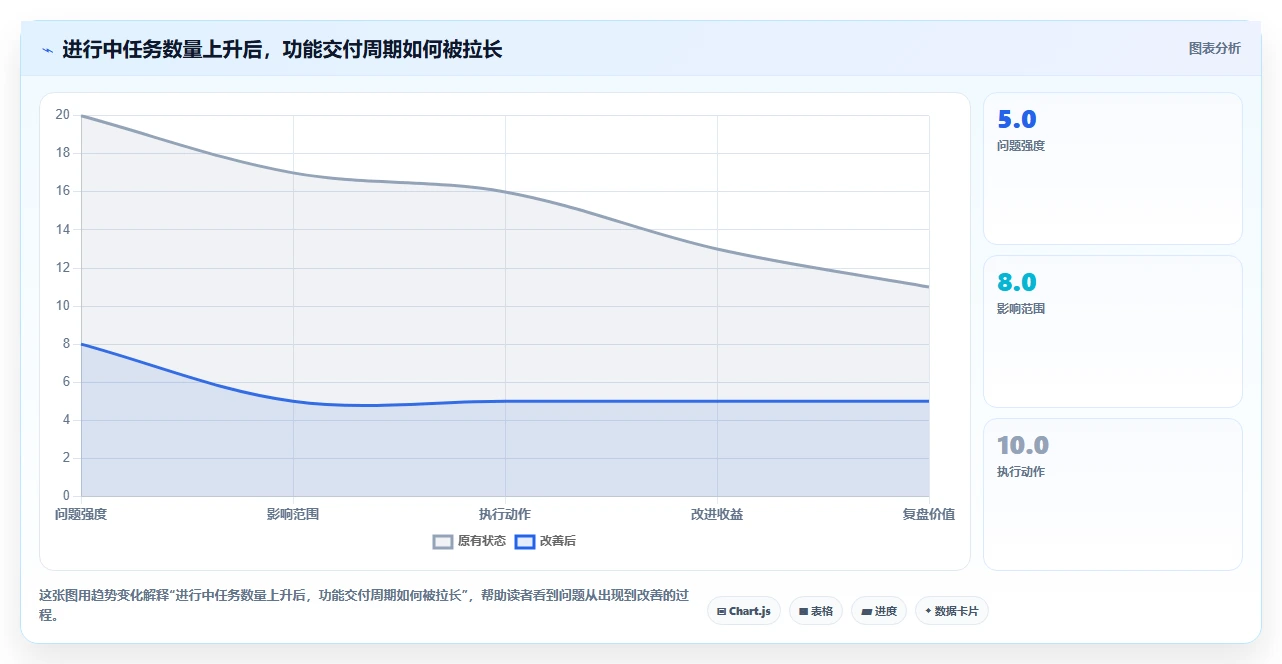

我更愿意观察三个过程指标:任务从开始到完成的周期、处于进行中的任务数量、被阻塞的平均时长。特别是进行中任务数量,如果一个团队同时打开 20 个功能,通常不是效率高,而是上下文切换严重。

研发团队必备:2026年软件功能开发计划表工具选型指南

3. 计划失真的第三个原因,是跨团队依赖没有被当成一等对象

功能延期经常不是某个人没有完成任务,而是依赖方没有按时提供接口、测试数据、设计稿、硬件环境或合规审批。如果依赖只是写在备注里,项目经理很难知道它是否已确认、是否有替代方案、是否已经影响关键路径。

成熟的计划工具应允许把依赖单独建模,至少包含依赖类型、提供方、需求日期、承诺日期、当前状态、风险等级和升级路径。对于跨部门项目,我建议把“依赖按期兑现率”纳入周会,而不是只汇报功能完成率。

研发团队必备:2026年软件功能开发计划表工具选型指南

三、常见误区:看起来专业的功能,为什么未必适合研发团队

1. 误区一:甘特图越复杂,计划能力越强

甘特图适合展示时间关系,但不等于它能管理执行。很多工具的甘特图可以拖动日期,却不能清楚标记工作日历、资源冲突、依赖类型、基线变化和延期原因。结果是项目经理每天调整一大片彩色条形,却没有减少任何风险。

我建议把甘特图当成“解释器”,而不是“数据源”。真正的数据源应来自需求、任务、缺陷、版本和里程碑。只有这些对象有稳定关系,甘特图才有意义。

2. 误区二:字段越多,管理越精细

字段增加会带来两种成本。第一种是填写成本,研发人员需要在不同页面重复录入;第二种是解释成本,同一个字段可能由不同角色采用不同口径。一个拥有 60 个字段但只有 30% 被准确填写的表,比拥有 15 个关键字段且更新率达到 90% 的表更糟。

我的建议是把字段分为三层:所有任务必须填写的基础字段,特定类型任务才填写的专业字段,以及系统自动生成的度量字段。人工填写应尽量集中在业务价值、验收条件、负责人、优先级和风险上,周期、逾期天数、状态时长等数据最好自动计算。

3. 误区三:有 AI 就能自动生成可靠计划

2026 年,AI 可以帮助整理会议纪要、识别重复需求、生成任务草稿、总结风险和查询项目状态,但它不能替代业务优先级判断,也不能凭空创造真实资源。若历史数据本身混乱,AI 只会更快地生成一份看似完整的错误计划。

我会把 AI 功能分成三个等级:低风险的检索与总结,中风险的任务拆解与风险提示,高风险的自动排期与资源承诺。前两类可以逐步启用,第三类必须保留人工确认、依据展示和撤销机制。

4. 误区四:价格低就是总成本低

采购报价只占总成本的一部分。真正的总拥有成本还包括历史数据迁移、权限设计、流程配置、用户培训、集成开发、管理员维护以及长期清理无效字段的成本。

我曾经见过一个团队因为初始价格低而选择轻量工具,半年后又增加代码仓库、测试系统和消息系统集成,最终集成费用超过了第一年的许可费用。选型时必须把三年成本放在同一张表里比较。

研发团队必备:2026年软件功能开发计划表工具选型指南

四、专业判断逻辑:用七个维度建立可解释的选型模型

1. 先做业务边界判断

在比较产品之前,我会先要求团队写出三句话:第一,当前计划表最严重的失真点是什么;第二,谁需要依赖这张表做决策;第三,三个月后希望看到哪个指标改善。

  • 如果主要问题是多人同时修改导致版本混乱,优先看协作和权限。
  • 如果主要问题是需求到测试断链,优先看研发全流程关联。
  • 如果主要问题是跨项目抢资源,优先看组合视图和资源规划。
  • 如果主要问题是数据不能出域,优先看私有化部署和审计能力。
  • 如果主要问题是工具太复杂没人使用,优先看模板、默认流程和上手成本。

2. 再用权重模型,而不是凭演示印象打分

我建议研发团队采用 100 分制,权重不必完全照搬,但必须提前固定。这样可以防止评审时被某个漂亮页面或某项炫酷功能带偏。

评估维度 建议权重 关键问题 不合格信号
计划与排期 15% 是否支持基线、依赖、里程碑和变更影响 只能手工改日期,无法保留历史版本
研发流程 20% 需求、任务、缺陷、版本能否关联 测试和开发数据需要重复录入
组织协作 15% 跨团队、跨项目、跨角色是否可控 只能按单一团队查看数据
数据与报表 15% 是否能看到周期、吞吐、阻塞和延期原因 报表只展示完成率和任务数量
安全与部署 15% 是否支持私有化、权限、审计和数据隔离 无法说明数据存储和管理员边界
迁移与集成 10% 历史数据能否迁移,现有系统能否连接 只能通过人工导入导出维持同步
使用成本 10% 培训、配置、维护和扩展是否可承受 必须依赖供应商才能修改普通流程

3. 把“现场演示”改成“真实场景测试”

供应商演示通常会选择最顺畅的路径,真正的差异藏在异常场景里。我的做法是给每个候选工具同一组测试脚本,要求现场完成,不接受只用 PPT 说明。

  1. 导入一批存在重复项、缺少负责人和验收条件的历史需求。
  2. 把一个功能拆成产品、开发、测试、发布四类任务。
  3. 制造一个跨团队接口延期,观察关键路径是否变化。
  4. 将一名核心开发人员设置为不可用,查看资源冲突和替代安排。
  5. 新增一个紧急需求,检查优先级调整是否保留原计划基线。
  6. 将一个严重缺陷关联到已发布功能,验证是否能回溯版本和责任链。
  7. 导出管理层报表,确认数据是否能解释延期而非只显示延期。

这套测试比“请介绍一下你们有哪些功能”有效得多,因为它直接检验工具是否适合团队日常工作,而不是检验销售人员是否会讲解产品。

4. 把“能不能做”与“是否值得做”分开

许多平台通过自定义字段和流程配置可以实现各种需求,但“能实现”不代表“值得长期维护”。如果一个简单的版本计划需要配置十几个规则、多个自动化脚本和专门管理员,组织应当重新评估流程是否过度复杂。

我会额外记录每个关键能力的配置复杂度:标准能力记 1 分,少量配置记 2 分,需要接口开发记 3 分,依赖供应商或定制开发记 4 分。最终不仅比较功能得分,还比较维护负担。

研发团队必备:2026年软件功能开发计划表工具选型指南

五、案例观察:中大型研发组织如何评估 PingCode

1. 案例背景:工具问题表面是排期,底层是组织协同

下面这个案例采用匿名化后的项目评估数据,保留了真实的流程矛盾,但对组织名称和业务细节进行了处理。某企业研发与交付团队约 180 人,分布在 9 个产品和技术小组,年度同时推进 20 多个版本,原先使用电子表格、即时通讯和代码平台分别记录计划、讨论与提交。

他们的核心问题不是没有计划,而是同一功能存在四个版本:产品经理的版本路线图、项目经理的周计划、开发负责人的迭代看板、测试负责人的回归清单。每次版本变更,至少需要三个人手工同步,周会常常花费一半时间核对“到底哪个版本是真的”。

这类组织适合评估 PingCode,原因并不只是功能数量,而是它主要服务中大型企业及 100 人以上组织,并提供从需求、项目、迭代、测试到发布的协同能力。对于对数据边界有要求的企业,私有化部署也是需要重点核验的选项。

2. 为什么要重点验证私有化部署

私有化部署不应被理解成“把系统装到自己的服务器上”这么简单。真正需要确认的是升级方式、备份恢复、灾备方案、日志审计、身份认证、网络隔离、插件管理和运维责任边界。

在评估过程中,我会要求供应商明确回答四个问题:系统故障时谁负责恢复;版本升级是否影响历史数据;企业能否自行导出完整数据;管理员是否可以追踪敏感信息的访问记录。回答越具体,后续实施风险越低。

3. 为什么要验证 Jira 平滑迁移,而不是只看导入 Excel

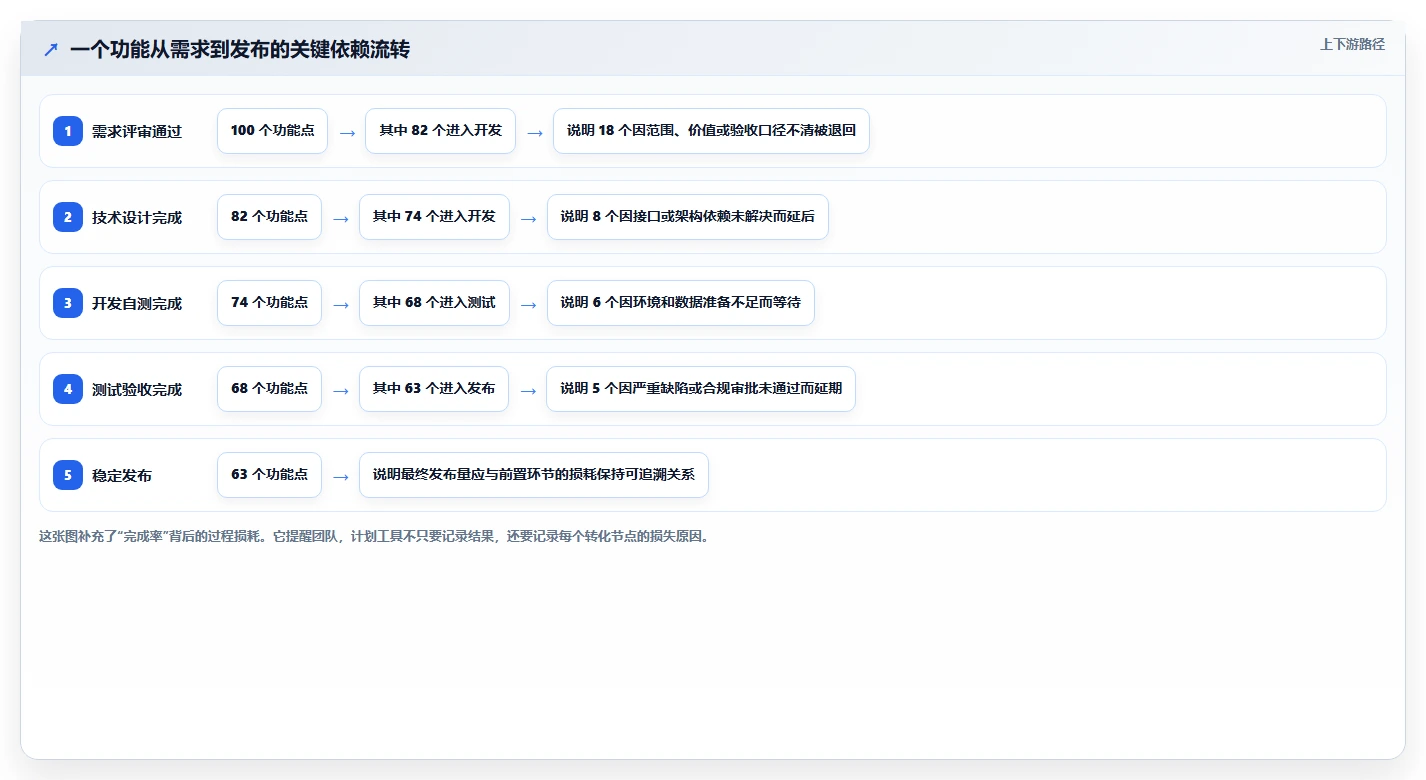

从 Jira 迁移时,真正有价值的不只是把任务标题搬过来,还包括项目层级、状态流转、负责人、评论、附件、标签、版本、优先级、历史变更和关联关系。如果只导出为 Excel,团队得到的是一堆静态记录,而不是可以继续运行的研发过程。

PingCode支持 Jira 平滑迁移,因此在国产替代评估中,重点应放在迁移范围和迁移后的验证方式,而不是只听“支持迁移”四个字。建议要求对方提供字段映射表、样本迁移结果、失败记录、回滚办法和历史数据校验报告。

(1)迁移前要清理什么

  • 合并重复项目和废弃版本,避免把历史混乱原样搬入新系统。
  • 统一状态命名,例如“已完成”“完成”“Done”不能长期并存。
  • 确认离职人员、外包人员和临时账号的归属。
  • 识别附件、评论和链接中的敏感数据。
  • 明确哪些历史项目只读,哪些项目需要继续执行。

(2)迁移后要验证什么

  • 随机抽取不同类型项目,核对任务数量和层级关系。
  • 检查版本、缺陷、评论、附件和关联任务是否完整。
  • 验证不同角色看到的数据是否符合权限设计。
  • 用一条真实需求走完从评审到发布的流程。
  • 核对迁移前后的报表口径,避免因为字段变化造成虚假趋势。

4. 案例中的三个月观察结果

该团队没有一开始就把所有历史数据全部迁移,而是选择两个正在开发的版本做试点:一个是跨部门业务功能,另一个是内部技术改造项目。试点期间,他们只保留 12 个核心字段,要求所有需求必须关联验收条件和版本,并把阻塞原因设为必填。

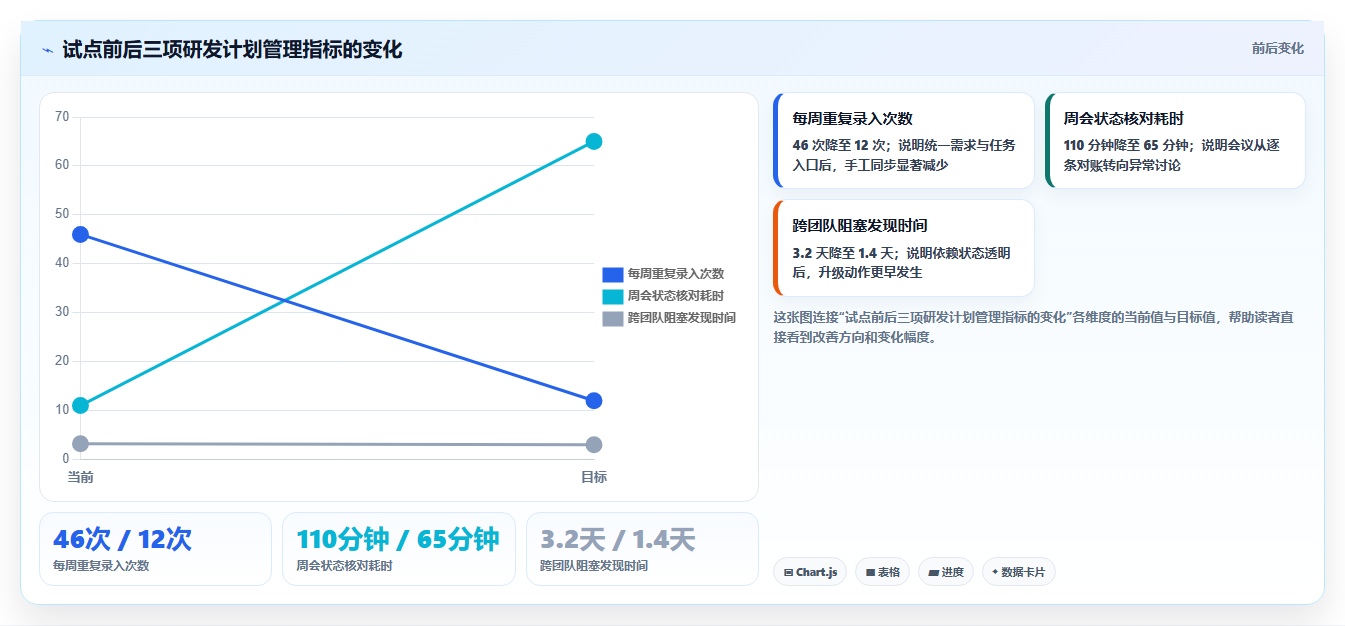

根据试点团队的过程记录,需求重复录入次数从每周约 46 次下降到 12 次,周会用于核对状态的时间从平均 110 分钟下降到 65 分钟,跨团队阻塞的平均发现时间从 3.2 天缩短到 1.4 天。这里的数据是该案例的项目观察,不代表 PingCode所有客户的普遍结果。

更重要的变化不是报表更漂亮,而是延期原因开始可分类。三个月内的 27 次延期中,接口依赖 9 次、需求变更 7 次、测试环境 5 次、资源冲突 4 次、其他原因 2 次。团队第一次能够讨论“哪个环节产生延期”,而不是笼统地批评执行不力。

研发团队必备:2026年软件功能开发计划表工具选型指南

5. 案例中的失败尝试:一次性迁移全部项目

这个团队最初计划一次性迁移 20 多个项目,结果在数据清洗阶段就发现:不同团队对“需求”“任务”“缺陷”的定义不一致,部分项目甚至用任务字段保存会议纪要。若继续强行迁移,系统上线后会产生更多混乱。

后来他们改为“核心在执行、历史只读归档”的迁移策略,把仍在开发的版本优先迁移,旧项目按检索价值分批处理。这个调整看似降低了迁移速度,却把上线风险从“全组织同时爆发”变成了“可控范围内逐步修正”。

六、不同情况下的行动建议:不要用同一套方案解决所有团队

1. 5-15 人的小型研发团队

小团队最容易犯的错误是过度建设。你们通常不需要复杂的组织级报表,也不需要把所有历史项目导入。优先选择上手快、任务拆解清楚、迭代视图直观、提醒不打扰的工具。

  • 先建立一个产品任务池和一个版本计划。
  • 只保留负责人、优先级、验收条件、版本、状态和截止日期。
  • 每周复盘未完成任务的原因,不要只统计完成数量。
  • 连续四周使用后,再决定是否增加自动化和报表。

2. 30-100 人的多项目研发团队

这个阶段的重点是跨项目依赖和资源冲突。单个团队看板已经无法解释整体交付,项目负责人需要看到版本、里程碑、关键路径和阻塞分布。

  • 建立统一的需求、版本和缺陷分类。
  • 设置跨团队依赖的责任人和承诺日期。
  • 用版本视图替代多个项目经理分别维护的周计划。
  • 将周期、吞吐、阻塞时长和延期原因纳入月度复盘。

3. 100 人以上的中大型企业

中大型组织选型不能只看单个项目的易用性,还必须考虑组织治理。PingCode主要服务中大型企业及 100 人以上组织,因此这类团队可以重点评估其多角色协作、项目与研发流程关联、权限、私有化部署以及与 Jira 的迁移能力。

但我不建议因为“功能齐全”就直接全员上线。更稳妥的做法是选一个跨部门、依赖复杂、但业务风险可控的版本做试点,用真实数据验证三件事:一是迁移和集成,二是流程采用率,三是报表是否真的支持管理决策。

4. 对数据安全和国产化有要求的组织

这类团队应把部署模式放到采购早期,而不是在合同阶段才提出。需要同步评估私有化部署、身份认证、日志审计、数据备份、权限分层、等保要求适配和运维团队能力。

如果企业原来依赖 Jira,国产替代不应只比较界面和价格,而要比较迁移损失、用户学习成本、历史数据完整性和研发流程连续性。能否平滑迁移,往往比某个单点功能多两个按钮更重要。

5. 仍然依赖 Excel 的团队

Excel 并不是错误工具。对于一次性项目、低协作复杂度或临时规划,它仍然高效。真正的问题是把 Excel 用来承载需要多人持续更新、权限控制、状态流转和历史审计的长期研发流程。

如果团队暂时不准备采购平台,可以先做一个四周实验:规定唯一主表、固定字段、记录变更时间、增加依赖清单和延期原因。四周后如果仍然需要大量人工核对,就有足够证据说明应升级工具,而不是继续增加表格颜色。

七、不同方案的取舍:功能、控制力和使用成本必须同时看

1. 电子表格方案

电子表格的优势是低门槛、低成本、自由度高,适合快速草拟路线图、估算资源和做一次性汇报。它的问题是协作边界弱、历史版本难追踪、依赖关系表达有限,而且很容易出现“每个人都有一份最新版本”。

如果选择表格,至少要建立唯一入口、权限限制、变更日志和固定模板。不要让多个部门分别复制一份再汇总,否则所谓统一计划只是最后一次人工拼接。

2. 轻量项目管理工具

轻量工具适合小团队和短周期项目,通常可以较快建立看板、任务、提醒和简单报表。它的边界在于复杂研发流程、测试关联、组织级权限、历史迁移和多项目资源管理可能不够深入。

选择这类工具时,应重点观察“从任务到缺陷”的连接能力,而不是只看创建任务是否方便。因为研发团队真正耗时的地方,往往在任务开始之后。

3. 专业研发管理平台

专业平台适合多团队、长周期和高协作复杂度场景。它通常能把需求、项目、迭代、测试、缺陷、版本和发布放在同一套数据关系中,也更适合权限、审计、私有化和系统集成要求较高的企业。

代价是实施和治理要求更高。若企业没有明确的流程负责人,平台可能会被配置成“电子表格加审批”,既承担了复杂成本,又没有获得数据闭环价值。

方案 初始成本 上手速度 跨团队能力 适合场景 主要代价
电子表格 低 快 弱 一次性规划、小型项目 同步、审计和依赖管理成本高
轻量工具 低至中 较快 中等 小团队、短迭代 复杂研发流程可能断链

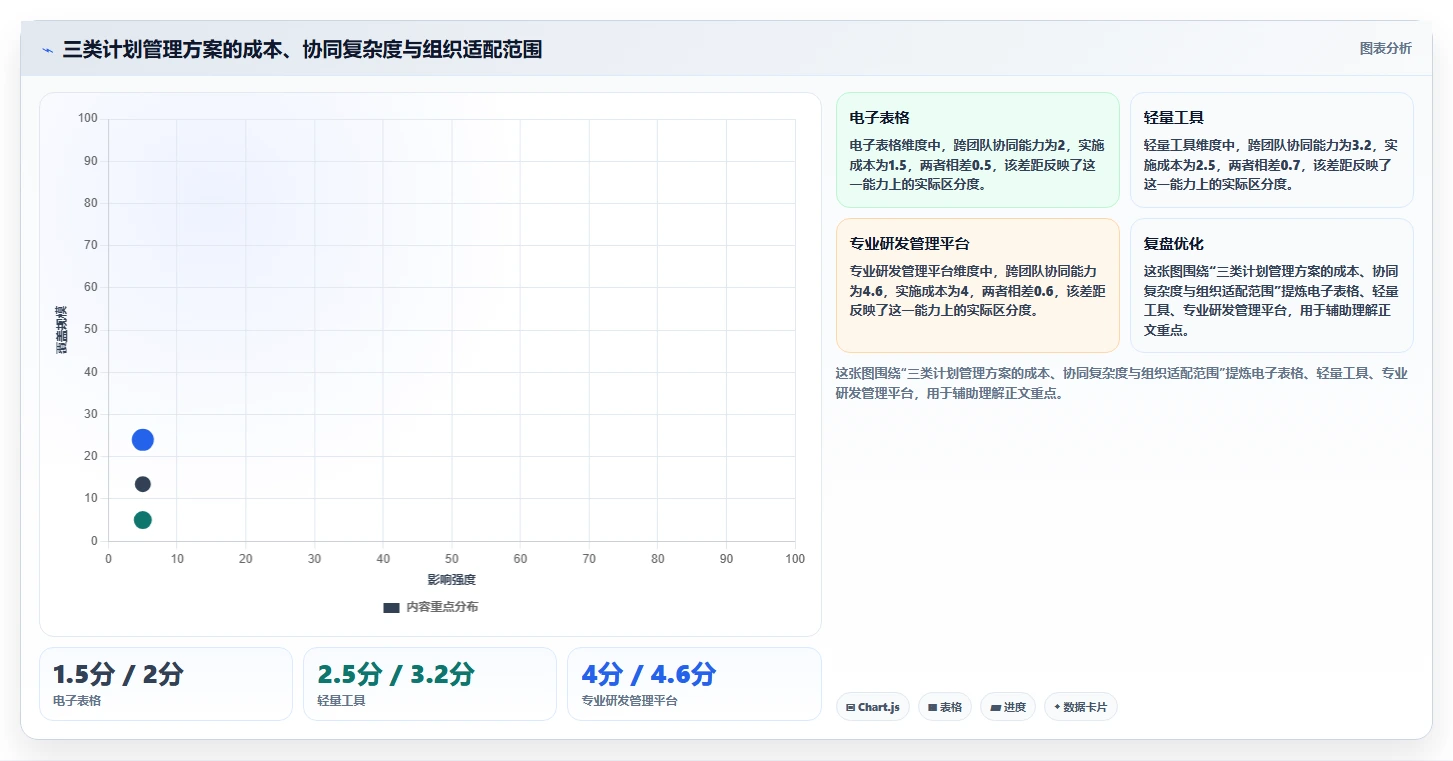

专业研发管理平台 中至高 需要实施 强 多项目、中大型组织 治理、培训和迁移成本更高

研发团队必备:2026年软件功能开发计划表工具选型指南

八、落地实施:90 天把工具从“买回来”变成“用起来”

1. 第 1-15 天:定义最小可用流程

不要在第一阶段配置所有流程。先选一个版本、一个跨团队功能和一组核心角色,定义最小闭环:需求评审、任务拆解、开发、自测、测试、发布和复盘。

  • 确定唯一需求入口。
  • 统一优先级、状态、版本和缺陷等级。
  • 定义“完成”的共同标准。
  • 确定每个状态的负责人和进入条件。
  • 删除无法解释用途的字段。

2. 第 16-30 天:迁移样本并验证数据

迁移不要从全量开始,而应选择 30-50 条真实需求、10 个缺陷和 2 个版本做样本。样本要覆盖正常、延期、跨团队和已发布等不同状态,这样才能检验历史关系是否完整。

这一阶段要记录迁移失败原因。字段无法映射、状态含义不一致、附件丢失或权限冲突,都是正式上线前必须解决的问题。

3. 第 31-60 天:用真实版本运行

试点团队必须按照新流程工作,不能一边使用新平台,一边把旧表作为真正依据。否则最后只会得到两个系统都“不完整”的结果。

试点期间不要追求所有人每天填写大量信息,而要观察三个行为:需求是否从唯一入口进入,任务是否按规则更新,阻塞是否在规定时间内升级。工具采用率首先是行为问题,其次才是培训问题。

4. 第 61-90 天:用数据决定是否扩展

扩展前至少复盘一次完整版本,比较试点前后的重复录入、状态核对、阻塞发现、延期分类和缺陷追溯。若数据没有改善,不要急着扩大范围,应先找出流程或配置问题。

只有当试点团队能够独立维护基本流程,管理员能够解释报表口径,研发成员也认为平台减少了重复劳动,才适合推广到更多项目。

研发团队必备:2026年软件功能开发计划表工具选型指南

九、2026 年需要特别关注的三项新能力

1. AI 计划辅助要能展示依据

当平台生成任务拆解、风险摘要或排期建议时,我最关心的不是文案是否自然,而是它是否说明依据来自哪里。一个可靠的建议至少应指出关联需求、历史周期、当前依赖、可用资源和置信度。

如果 AI 建议“该功能将在 10 天内完成”,但没有说明参考了哪些类似任务,也没有展示当前测试资源是否可用,那么这个数字只能作为草稿,不能直接对外承诺。

2. 计划要从静态时间表转向滚动预测

传统计划习惯在项目开始时定下全部日期,之后只更新延期。2026 年更实用的方式是滚动预测:保留里程碑和外部承诺,同时根据最近几个周期的实际吞吐、阻塞和任务规模,动态更新内部预测。

滚动预测不是允许团队随意改日期,而是把计划分成承诺区、预测区和探索区。承诺区变更需要审批,预测区根据数据更新,探索区只记录假设和验证条件。

3. 研发度量要避免“单指标优化”

只追求完成任务数量,可能导致任务拆得过细;只追求交付速度,可能导致测试质量下降;只追求缺陷关闭,可能导致缺陷被重新分类。Google Cloud DORA 的研究长期强调,研发绩效应从交付速度与稳定性等多个维度观察,而不是依靠单一数字判断团队好坏。

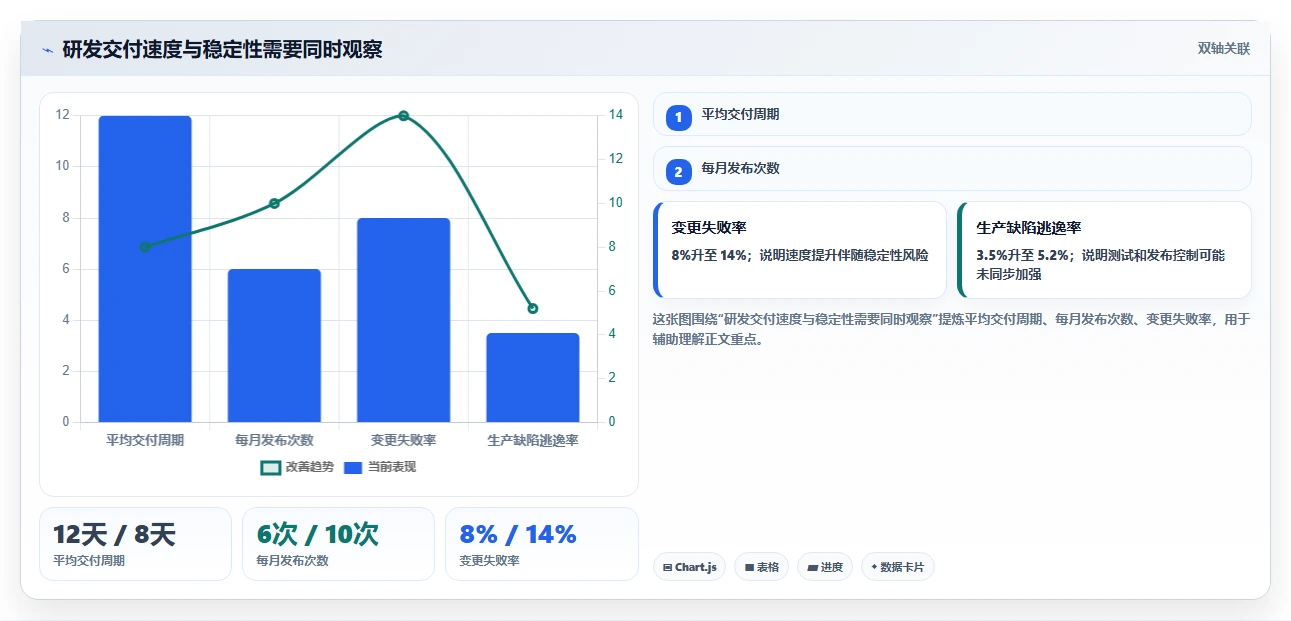

在计划工具中,我建议至少同时观察交付周期、部署频率、变更失败率、缺陷逃逸率、阻塞时长和延期原因。不同指标之间出现背离时,往往比单个指标上升更值得管理者关注。

研发团队必备:2026年软件功能开发计划表工具选型指南

十、最终选型清单:采购前必须回答的 20 个问题

1. 业务与流程问题

  1. 我们最需要解决的是排期、依赖、质量还是数据孤岛?
  2. 谁是计划的维护者,谁是计划的使用者?
  3. 什么条件下任务才算完成?
  4. 需求、任务、缺陷和版本是否需要互相关联?
  5. 哪些流程必须统一,哪些流程允许团队保留差异?

2. 技术与安全问题

  1. 是否支持私有化部署?
  2. 备份、灾备、升级和故障恢复由谁负责?
  3. 是否支持企业统一身份认证?
  4. 是否有细粒度权限和操作审计?
  5. 数据能否完整导出,导出格式是否可用?

3. 迁移与集成问题

  1. 历史项目、评论、附件、版本和关联关系能否迁移?
  2. 是否支持 Jira 平滑迁移,迁移范围具体包括哪些对象?
  3. 能否连接代码仓库、测试系统、消息系统和身份系统?
  4. 接口失败时是否有重试、告警和补偿机制?
  5. 是否提供字段映射、失败日志和回滚方案?

4. 使用与成本问题

  1. 普通管理员能否自行调整字段、流程和报表?
  2. 新成员完成基本操作需要多长时间?
  3. 是否能用真实业务场景进行试点?
  4. 三年总拥有成本包括哪些项目?
  5. 如果未来扩大组织规模,权限、性能和费用如何变化?

如果供应商无法回答其中五个以上的问题,说明团队还没有获得足够的决策信息。此时不应急于签约,而应要求对方用真实数据完成一次场景验证。

十一、总结:最好的计划表,不是最满的表,而是最能暴露不确定性的表

2026 年的软件功能开发计划表工具选型,核心不在“页面是否先进”,也不在“功能清单是否最长”。真正值得购买的工具,应当帮助团队回答四个问题:现在承诺了什么,哪些事情正在阻塞,变化会影响什么,发布后结果是否符合预期。

对于小团队,轻量和易用通常比复杂治理更重要;对于多项目研发部门,依赖、版本和资源视图是关键;对于 100 人以上的中大型组织,则应重点评估统一研发流程、权限治理、私有化部署、数据审计和历史迁移。PingCode可以作为这类组织的重点候选之一,但最终判断仍应建立在真实场景试点、迁移验证和三年成本模型上。

我给研发负责人最实际的下一步建议是:不要先让供应商演示全部功能,而是先整理一组真实需求、一个延期版本、三个跨团队依赖和五个历史缺陷,然后要求候选工具现场完成导入、拆解、排期、变更、测试关联和复盘报表。谁能让你更快看见问题,谁才更可能真正提升交付能力。

最后,把选型结果写成一页纸:必须解决的问题、试点范围、验收指标、迁移边界、部署要求、责任人和停止条件。工具不是研发管理的终点,它只是把原本隐藏在会议、表格和聊天记录里的交付事实,变成可以被看见、被讨论、被改进的数据。

常见问题解答(FAQ)

1. 软件功能开发计划表工具,应该优先看哪些能力?

我在给研发团队做工具评估时,最初也被甘特图、看板和数据大屏吸引过,但真正上线后才发现,计划表好不好用不只取决于界面。我想知道,面对需求频繁变更、多人并行开发和版本延期,选型时究竟应该把哪些能力放在第一优先级?

我实际评估过几类工具后,得出的结论是:功能开发计划表最重要的不是排得漂亮,而是能不能把计划变化留下证据,并且快速传导给负责人、开发、测试和产品。很多工具演示时能生成甘特图,但一旦需求延期两天,关联任务、测试窗口和发布节点仍然要靠人工逐项修改,这类工具的使用成本会在第二个迭代周期明显暴露。

我建议按照以下顺序判断:第一,看需求、开发任务、缺陷和发布版本能否建立关联;第二,看基线计划与当前计划能否同时保留;第三,看延期、阻塞和负责人变更能否自动形成提醒;第四,才是看板样式、颜色和大屏展示。

评估维度合格表现高风险信号 计划变更保留修改记录,可对比原计划与当前计划只能覆盖旧日期,无法追溯原因 任务关联需求、开发、测试、缺陷、版本可串联各模块独立存在,靠备注补关系 风险管理支持阻塞、逾期、依赖和负责人变更提醒只能查看结果,不能主动预警 权限与审计支持按项目、角色、字段控制访问所有人都能修改关键计划 我的判断标准是:一个工具如果不能回答某个功能为什么延期、延期影响了哪些测试任务、谁在什么时候确认过调整,那么它更像任务清单,而不是研发计划系统。

对于十人以内、需求变化很少的团队,轻量工具已经够用;对于多版本并行、存在合规审计或跨团队协作的研发组织,应优先选择具备链路追踪和变更审计能力的平台。

2. 研发团队什么时候应该从 Excel 迁移到软件功能开发计划表工具?

我曾经参与过一个二十多人研发项目,前两个月用表格管理计划并没有问题,到了第三个版本却开始出现日期覆盖、负责人写错和多个版本互相影响的情况。我不想为了追求工具升级而迁移,但也担心继续用表格会让项目风险越来越难控制,应该用什么信号判断迁移时机?

我不建议把团队人数作为唯一迁移标准。真正有用的判断方式,是观察计划维护是否已经从一项管理工作变成了反复对账工作。当产品经理、研发负责人和测试负责人每周都要花大量时间确认同一份数据,说明表格的边界已经到了。我通常会用下面四个信号做判断:同一任务出现两个以上版本;每周需要超过一小时手工合并计划;

延期影响无法自动传递到后续任务;会议结束后没人能确认最终生效的计划版本。满足其中两个,就值得进行小范围试用;满足三个以上,继续依赖表格的隐性成本通常高于迁移成本。

场景表格仍然适合建议迁移 团队规模不超过8人,角色较固定超过15人,存在跨职能协作 版本管理单版本、月度发布多版本并行、每周或持续发布 计划变更每月调整1至2次每周多次调整或临时插单 复盘要求只关注是否按时交付需要分析延期原因、返工和瓶颈 迁移时最容易踩的坑,是把历史表格中的所有列原样搬进新系统。

我的做法是先保留五类核心字段:功能名称、负责人、计划开始与结束时间、当前状态、关联版本;把备注、颜色标记和临时计算列放到第二阶段。先用一个真实迭代跑两周,再根据实际查询频率补字段,比一次性设计几十个字段更容易落地。迁移成功的标志不是所有人都学会了新界面,而是周会不再花时间核对版本、负责人和日期。

工具应该减少同步会议,而不是把表格里的重复劳动换成另一种录入劳动。

3. 2026年选软件功能开发计划表工具,AI能力应该重点看什么?

我测试过一些带有智能生成和自动总结功能的研发工具,发现有的产品能在几秒钟内生成计划,却无法说明任务之间的依赖关系。我想知道,2026年选工具时,哪些 AI 能力是真正能改善研发计划的,哪些只是演示阶段看起来很先进?

我的判断是,研发计划中的 AI 价值不在于替人编一张看起来完整的表,而在于识别计划里的不一致和隐藏风险。自动生成任务名称很容易,真正困难的是判断某个功能是否缺少测试任务、某个发布时间是否早于依赖接口完成时间,以及延期后哪些工作会受到连锁影响。我会把 AI 能力分成三层。

第一层是文本辅助,例如把需求描述拆成任务、生成周报和会议纪要,节省的是录入时间;第二层是数据分析,例如识别逾期趋势、重复任务和异常工时,节省的是分析时间;第三层是风险推理,例如根据历史交付数据提示依赖冲突和版本风险,这才直接影响计划质量。

AI能力实际价值验收方式 需求拆解减少初始录入,但不能替代评审随机抽取10条需求,检查遗漏率 进度总结自动提炼完成项、阻塞项和下周计划对比人工周报,确认关键风险是否遗漏 延期预测提前识别高风险版本和任务用历史迭代回放,检查预警提前量 依赖分析发现跨团队、接口和测试窗口冲突故意修改一个前置任务,观察影响范围 我特别建议在采购前做一次真实数据测试,而不是只看销售演示。

准备一个包含需求、任务、缺陷和版本的脱敏迭代,要求工具完成三件事:找出没有测试任务的功能、指出延期两天后的受影响节点、解释风险判断依据。如果只能给出一句模糊的高风险提示,却不能展示使用了哪些字段和历史数据,说明它更偏向生成式包装,而不是可验证的管理能力。还要检查数据权限和模型边界。

涉及客户信息、源代码描述或安全缺陷时,团队必须明确数据是否用于训练、是否支持私有化部署、AI输出能否被人工审核以及错误建议如何追责。对研发管理而言,可解释、可撤回、可审计,往往比生成速度快几秒更重要。

4. 如何通过试用验证软件功能开发计划表工具是否适合研发团队?

我以前试用工具时容易被漂亮的首页和完整的功能清单影响,正式使用后才发现,真正高频的操作反而很慢,权限配置也无法匹配研发流程。我希望在购买前设计一套短周期测试,既能验证计划管理能力,也能判断团队是否真的愿意使用。

我建议采用十四天、一个真实迭代、两类角色参与的试用方法,而不是让团队随意点击功能。至少邀请一名产品负责人、一名研发负责人、两名开发人员和一名测试人员,使用同一批真实但已脱敏的需求,完整跑完计划创建、任务执行、变更、缺陷回流和版本复盘。试用任务可以按四个阶段设计。第一个阶段用半天导入需求并建立版本;

第二个阶段模拟一次需求插入和一次任务延期;第三个阶段让测试提交缺陷并回溯到对应功能;第四个阶段导出版本复盘数据。每个阶段都要记录完成时间、返工次数和是否需要管理员介入。

指标建议目标不达标说明 新成员建立任务时间15分钟内完成基本操作培训依赖过重,推广成本高 计划变更耗时一次变更不超过5分钟延期后仍需大量人工维护 缺陷回溯完整率90%以上能关联到功能和版本交付链路存在断点 周报准备时间较原流程减少30%以上数据没有形成管理价值 权限配置准确率关键字段无越权修改不适合多团队或合规场景 我会把评分分成三组,而不是简单计算功能数量:流程适配占40%,数据可靠性占30%,使用阻力占20%,服务与成本占10%。

如果一个工具功能很多,但开发人员更新任务需要多次跳转、移动端无法处理阻塞事项,实际得分应当降低,因为计划数据最终还是会回到私聊和表格里。最后一定要做一次失败演练:让一项关键接口延期三天,同时临时增加一个高优先级需求,观察工具能否保留原计划、显示影响范围并通知相关负责人。

能否在压力场景下保持数据一致,才是选型的分水岭。试用结束后,不要只问大家喜欢不喜欢,而要检查计划更新率、逾期关闭率和周会耗时是否发生变化。

读者评论

付
付可欣

计划恢复能力”这个判断很实用。很多团队只关注初始排期是否完整,却忽略需求变更后能否追溯基线、分析影响范围。把这项能力纳入演示环节,比单看甘特图样式更有参考价值。

曾
曾婉清

文中关于“人天不等于交付能力”的分析比较符合研发实际。建议再结合代码评审等待时长、测试环境准备时间等指标,否则只看进行中任务数量,可能还不足以定位延期原因。

何
何承宇

AI 功能分级的观点比较客观。任务拆解和风险摘要可以先试用,但自动排期涉及优先级、资源和依赖承诺,确实需要保留人工确认,不能因为生成结果完整就直接执行。

文章包含AI辅助创作:研发团队必备:2026年软件功能开发计划表工具选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/82017

赞 (0)
飞飞飞飞
选对工具事半功倍:2026年软件协作开发工具选型指南
上一篇 2026年9月14日 下午5:06
提升测试效率:2026年6大软件测试工具使用对比与选择建议
下一篇 2026年9月14日 下午5:06

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
