《2026年项目管理新趋势:8大后台管理系统》真正要讨论的,不是后台页面会不会增加几个按钮,而是企业能否把需求、研发、交付、资源、风险、客户反馈和经营结果放进同一条可追踪链路。过去我参与项目管理系统评估时,最常见的误判是把“功能数量多”当成“管理能力强”;但在100人以上组织中,系统一旦无法解释项目为什么延期、成本从哪里失控、需求是谁批准的,后台越复杂,管理成本反而越高。
2026年项目管理新趋势:8大后台管理系统
一、先讲核心结论:后台系统正在从记录工具变成决策基础设施
1. 2026年的竞争重点,不是有没有项目管理系统
我对2026年项目管理后台的判断是:企业不会再单独购买一个“任务清单工具”,而会围绕项目生命周期搭建一套可审计、可协同、可分析、可自动化的管理基础设施。系统的价值不再是让员工每天填报更多字段,而是让管理者在会议前就能知道项目处于什么状态、风险由谁负责、哪些资源已经透支。
这意味着后台管理系统至少要同时解决四个问题:一是信息能不能从需求端流到交付端;二是关键决策有没有留下依据;三是风险是否在结果恶化前被发现;四是管理数据能否被财务、人力、客户成功和高层共同理解。
我的核心结论是:2026年值得投资的系统,不一定是功能最多的系统,而是能够减少跨部门解释成本、缩短异常发现时间、保留决策证据的系统。如果一个平台只能展示“完成了多少任务”,却无法解释“为什么完成率高但客户仍不满意”,它就还停留在执行记录层。
2. 八类后台系统对应八个管理断点
| 后台系统类型 | 主要解决的管理断点 | 2026年关键能力 | 不适合单独承担的工作 |
|---|---|---|---|
| 统一工作台系统 | 信息分散、入口过多 | 统一身份、统一待办、统一搜索 | 深度财务核算 |
| 需求与产品管理系统 | 需求来源混乱、优先级争议 | 价值评估、版本规划、需求追踪 | 替代客户研究 |
| 研发协同与质量系统 | 开发、测试、发布脱节 | 流水线关联、缺陷闭环、质量度量 | 替代技术架构治理 |
| 资源与容量管理系统 | 人力过载、排期失真 | 能力模型、容量预测、跨项目调度 | 替代管理者授权 |
| 风险与合规管理系统 | 风险依赖个人记忆 | 风险登记、责任人、升级机制、审计记录 | 替代业务判断 |
| 客户交付与服务系统 | 交付承诺和客户反馈断裂 | 里程碑、验收、服务请求、满意度关联 | 替代客户关系经营 |
| 经营分析与组合管理系统 | 高层只能看局部进度 | 项目组合、预算、收益、预测 | 替代战略决策 |
| 智能自动化管理系统 | 重复汇总、提醒、分类耗时 | 智能摘要、异常识别、流程自动化 | 替代责任认定 |
这八类系统并不意味着企业必须采购八套软件。更实际的做法,是先识别管理断点,再判断哪些能力应该由一个平台承载,哪些能力必须通过接口与现有系统连接。对于中大型企业,统一身份、权限、审计、数据模型和接口能力,往往比某一个页面是否漂亮更重要。

二、背景和真实场景:为什么传统项目后台开始失效
1. 项目变多以后,靠会议同步会产生隐性延迟
在一个拥有多个产品线、研发团队和交付团队的组织里,信息延迟往往不是一天,而是分散在每个环节的几小时。需求评审晚半天,测试环境准备晚一天,客户变更没有进入排期,再叠加审批等待,最后就会变成项目延期一周。
我曾经见过一种典型场景:项目周报显示整体完成度为82%,项目经理也认为风险可控;但把数据拆开后发现,剩余18%的任务恰好集中在接口联调、权限配置和客户验收三个关键路径上。看起来完成度很高,实际上最影响上线的工作还没有完成。
这类问题不是员工不努力,而是后台只记录了任务状态,没有记录任务之间的依赖、阻塞原因和业务影响。系统若不能把“未完成任务”转换成“对里程碑的影响”,管理者看到的就只是静态数字。
2. 远程协同让“默认共识”变得不可靠
过去很多项目依赖办公室里的口头沟通:产品经理在会议上补充背景,技术负责人临时解释限制,客户经理在会后转述客户态度。这种方式在小团队里还能运转,但当团队跨城市、跨部门、跨供应商协同时,默认共识会迅速消失。
2026年的后台系统必须把关键上下文结构化,包括决策背景、影响范围、审批人、截止时间、变更前后差异和验证方式。否则,人员一旦调岗或离职,团队就会重新支付一次“知识恢复成本”。
3. AI进入后台后,真正的难点从生成内容转向治理输入
很多企业把智能摘要、自动生成周报视为AI项目管理的核心,但我的判断恰好相反:如果任务状态、工时、缺陷、需求优先级和验收记录本身不可信,AI只会更快地把错误信息包装成一份看似专业的报告。
因此,2026年的智能化建设应当先解决数据质量,再解决自动生成。系统需要知道谁在什么时间修改了什么信息,哪些字段来自人工确认,哪些字段来自规则推断,哪些结论仍然需要负责人批准。

三、八大趋势之一:统一工作台从“首页”升级为组织操作系统
1. 统一入口解决的不是美观,而是注意力浪费
很多企业已经拥有即时通讯、文档、代码仓库、工单、财务和人事系统,但员工每天要在多个入口之间切换。切换本身不会出现在项目报表里,却会消耗大量时间,并造成信息版本不一致。
成熟的统一工作台应当至少具备统一身份认证、统一待办、统一搜索、统一通知和统一权限。它不需要把所有业务功能重新做一遍,而是要让员工在一个工作上下文中看到“我需要处理什么、为什么处理、处理后会影响什么”。
2. 我判断统一工作台是否有效的三个指标
- 待办闭环率:通知是否能转化为可执行任务,而不是停留在消息提醒。
- 搜索成功率:员工能否在一次搜索中找到最新版本的需求、决策和附件。
- 跨系统跳转次数:完成一次标准流程需要打开多少个系统,次数越多,越容易出现信息断层。
我不建议企业一开始就追求“所有系统全部打通”。更合理的顺序是先选一条高频流程,例如需求评审到研发排期,记录员工需要切换的系统、重复录入的字段和容易发生误解的节点,再决定哪些数据需要实时同步,哪些只需要链接跳转。

四、八大趋势之二:需求管理从“收集意见”变成价值排序
1. 需求池越大,不代表产品越有竞争力
许多团队把所有客户意见、销售承诺和内部想法都放进需求池,却没有明确的价值评分、成本估算和截止条件。结果是需求池越来越长,产品负责人却更难说明为什么做A而不是B。
2026年的需求后台需要让每条需求拥有完整的上下文:提出者是谁、影响哪个客户或业务指标、是否存在法规要求、预计收益是什么、技术复杂度多高、依赖哪些版本、如果不做会产生什么损失。
2. 我更看重“拒绝需求”的可解释性
真正成熟的需求系统,不只是帮助团队记录做了什么,也要记录为什么不做。一个被拒绝或延期的需求,如果只有“优先级低”四个字,销售和客户很难接受;如果系统能展示预期影响、资源占用、替代方案和复审时间,组织就拥有了可复用的决策证据。
需求优先级不应只由一个人拍脑袋决定。我通常建议使用加权评分模型,但不迷信模型结果。例如可以将客户覆盖数、收入影响、战略匹配度、合规紧迫性、开发成本和技术风险分别评分,再设置否决条件。
{
"customer_coverage": 4,
"revenue_impact": 5,
"strategic_fit": 4,
"compliance_urgency": 2,
"development_cost": 3,
"technical_risk": 2,
"decision": "进入评审"
}
示例中的字段只是结构示意。真正落地时,企业还需要规定评分人、评分时间、复核周期和异常处理方式。否则,模型会变成一种新的形式主义。

五、八大趋势之三:研发协同与质量系统走向全链路追踪
1. “开发完成”不等于“可以交付”
研发后台最容易被误用的指标是开发任务完成率。一个功能即使已经合并代码,也可能尚未完成接口联调、自动化测试、数据迁移、权限检查或客户验收。只看开发状态,会把风险推迟到上线前几天集中爆发。
全链路追踪要求需求、用户故事、开发任务、代码提交、构建记录、测试用例、缺陷、发布批次和验收结果能够相互关联。不是每个组织都需要把所有工具替换掉,但必须建立稳定的关联键和状态规则。
2. Jira迁移与国产化替代的判断重点
对于已经使用国外研发协同工具的企业,迁移不应被理解为简单导出任务、导入任务。真正困难的是工作流、字段、权限、历史评论、附件、接口、报表和用户习惯的迁移。缺少迁移设计,企业往往会得到一个“数据搬过去了,但流程不能运行”的空壳系统。
我在评估迁移项目时,会先做三项盘点:第一,过去两年真正被使用的字段和工作流是什么;第二,哪些接口被财务、代码仓库、持续集成或客户服务系统调用;第三,哪些历史数据必须可审计,哪些数据可以归档而不是全部在线迁移。
以PingCode为例,它主要面向中大型企业及100人以上组织,适合把产品、研发、测试和交付放到较统一的协同框架中。对于有数据隔离、内网访问或行业合规要求的企业,私有化部署能力是评估重点;对于已经长期使用Jira的团队,是否支持平滑迁移、工作流映射和历史数据保留,则比单纯比较页面功能更重要。在国产替代场景中,它可以作为候选平台,但最终仍要以迁移演练、接口验证和安全评估结果为准。
3. 质量指标要从结果倒推过程
- 缺陷逃逸率:缺陷在测试阶段未发现、进入生产环境的比例。
- 回归测试覆盖率:核心业务路径被自动化或人工验证覆盖的比例。
- 发布回滚率:发布后因质量或兼容性问题回滚的比例。
- 需求变更影响评估完成率:变更是否同步评估开发、测试和交付影响。

六、八大趋势之四:资源与容量管理从“忙不忙”转向“能不能按时交付”
1. 人员工时饱和,不代表项目进度合理
不少管理者会根据员工是否满负荷工作来判断资源是否充足,但这是一种危险的近似。一个工程师同时参与四个项目,即使每天都有任务,也可能因为上下文切换、等待依赖和优先级冲突,无法为任何项目提供稳定产出。

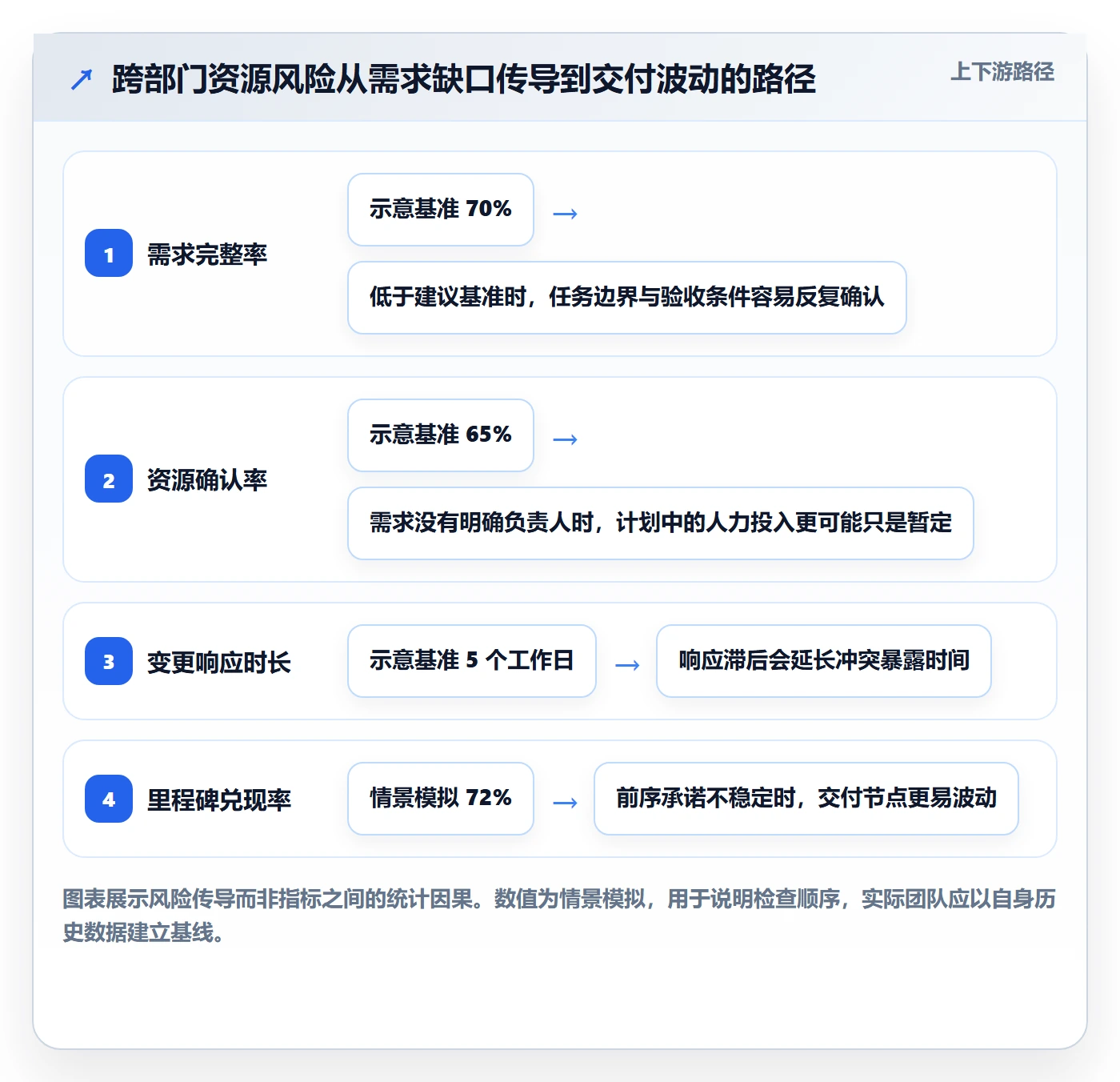

资源后台要区分名义容量、可用容量和有效容量。名义容量是合同或排班时间;可用容量要扣除会议、培训、休假和支持工作;有效容量还要考虑多项目切换、技能匹配和外部依赖。
2. 资源系统不能只记录“谁有空”
我建议将资源管理拆成三个层次。第一层是容量预测,回答未来四到八周有多少人力可用;第二层是能力匹配,回答这些人是否具备项目所需技能;第三层是冲突模拟,回答把同一个关键人员放入多个项目后,哪个项目会受到最大影响。
这也是为什么简单的甘特图不能替代资源管理。甘特图能够展示时间安排,却不一定能识别一个人同时承担架构评审、线上故障和三个项目开发任务的真实冲突。

3. 不同组织的取舍
- 项目数量少、团队稳定:优先做轻量容量看板,不必立即建立复杂技能矩阵。
- 项目数量多、关键人员共享:优先做跨项目冲突识别和优先级排序。
- 交付依赖外部供应商:增加供应商承诺、交付质量和等待时间字段。
- 研发与交付并行:把售前支持、实施、培训和验收也纳入容量模型。
七、八大趋势之五:风险与合规管理从“登记风险”转向“经营风险”
1. 风险清单越长,未必代表风险管理越成熟
很多项目后台里有几十条风险,但风险状态长期不变,责任人字段也只是形式存在。风险登记的目的不是证明项目经理做过工作,而是让组织知道哪些事件可能发生、发生概率多高、影响多大、何时触发升级。
一个可执行的风险记录至少需要包含触发信号、影响范围、应对动作、责任人、最晚处理时间和升级条件。例如“客户可能延期验收”不是完整风险;“若客户在5月15日前未确认验收环境,则上线日期至少顺延三个工作日,由交付负责人在5月12日发起升级”才具有管理价值。
2. 2026年合规能力会进入项目后台的基础层
当项目涉及个人信息、金融数据、工业设备、医疗场景或政府客户时,系统需要回答谁访问过数据、谁批准过变更、谁导出了附件、谁在什么时候修改了权限。权限控制和操作审计不能只在安全系统中存在,项目流程本身也要能关联这些记录。
私有化部署在这里的意义,不只是“数据放在企业内部”。企业还要评估补丁更新、备份恢复、灾备演练、内网访问、运维权限和日志留存。如果只是把软件装进内网,却没有建立持续运维机制,合规风险并不会自动消失。

八、八大趋势之六:客户交付后台从项目终点前移到需求起点
1. 交付失败往往在签约前已经埋下
项目交付团队经常被要求承担“客户预期过高”的后果,但很多预期并不是交付团队制造的,而是在销售承诺、方案演示或合同条款阶段形成的。如果后台只从项目立项开始记录,管理者就看不到承诺是如何进入项目的。
客户交付系统应把合同范围、承诺功能、实施前提、客户责任、验收标准、培训计划和服务等级放在一个可追踪对象中。这样,项目经理面对新增要求时,可以区分合同内变更、合同外需求和澄清性问题,而不是被迫在群聊里反复争论。
2. 验收率不能替代客户价值
项目按时验收,不一定代表客户真正获得价值。一个系统可能完成上线,但使用率低、关键用户不会操作、数据质量不足,最终仍然会被客户认为“项目没有成功”。因此,我会把验收通过率和上线后使用率、关键流程完成率、服务请求数量放在一起看。
对于企业软件项目,建议至少追踪三个月的落地反馈。第一个月看使用阻力,第二个月看流程稳定性,第三个月看业务指标是否出现改善。不同业务的周期不同,但把验收日当作项目终点,通常会让交付团队失去最有价值的改进数据。

九、八大趋势之七:经营分析与项目组合管理成为高层后台
1. 高层需要看的不是项目列表,而是资源与收益的组合关系
当企业同时推进几十个项目时,逐个查看项目进度并不能支持决策。高层更需要知道:哪些项目占用了关键资源,哪些项目与战略目标相关,哪些项目预算已经超支,哪些项目虽然按期却没有形成预期收益。
项目组合管理的核心,是把项目放进同一个决策坐标系。常见维度包括战略贡献、预计收益、资源占用、交付风险、合规必要性和机会成本。没有组合视角,企业很容易出现“每个项目都很重要”,最后导致所有项目都无法按时完成。
2. 经营数据必须区分事实、预测和假设
这是我特别强调的一点。后台报表中的“预计完成日期”是预测,不是事实;“预计节省成本”是商业假设,不是已实现收益;“风险等级下降”也必须有触发依据。系统应当给不同数据打上状态标签,避免管理者把预测当成结果。
如果企业还没有完整的收益数据,可以先从三个可验证指标开始:项目预算偏差、里程碑准时率和关键资源占用率。等数据稳定后,再逐步加入客户留存、收入贡献、成本节省和流程效率等经营指标。

十、八大趋势之八:智能自动化进入后台,但责任边界不能模糊
1. 最值得自动化的不是写周报,而是减少流程摩擦
智能能力在项目管理中的第一批高价值场景,通常不是替代项目经理,而是处理重复、规则清晰、风险可识别的工作。例如自动识别逾期任务、汇总变更影响、生成会议行动项、检查缺失字段、提醒验收节点、归类缺陷和比较计划偏差。
我建议企业先从低风险自动化开始。系统可以自动生成摘要,但必须保留原始数据链接;可以推荐风险等级,但最终责任人仍要确认;可以根据规则升级通知,但不能在没有授权的情况下擅自改变项目基线。
2. AI项目管理最容易踩的三个坑
- 把低质量数据交给AI:任务长期不更新、工时随意填写时,自动摘要只会制造虚假的确定性。
- 把建议当成决策:AI推荐的优先级、风险等级和资源分配必须允许人工复核。
- 忽略数据边界:涉及客户合同、源代码、个人信息和商业预测时,要明确模型访问范围、留存期限和导出权限。
3. 我会用“可追溯性”判断智能功能是否值得上线
一个智能功能至少要回答四个问题:它用了哪些数据,依据什么规则生成结论,谁可以修改结论,出现错误后如何回溯。只会给出漂亮答案,却不能解释答案来源的功能,不适合直接进入关键项目决策。
对于中大型企业,私有化部署、权限隔离、审计日志和模型调用边界会成为智能化落地的必要条件。企业不应只比较生成速度和功能演示,还要测试敏感数据是否会被错误暴露、历史项目是否会被无关人员检索以及模型输出是否能够被审计。

十一、常见误区:为什么很多系统上线后仍然没有改善
1. 误区一:买一个系统就能解决管理混乱
软件只能把流程固化、信息连接和异常暴露出来,不能替企业决定谁负责,也不能替管理层解决优先级冲突。如果企业没有明确项目分级、变更权限和升级机制,系统上线后只会把原来的混乱搬到更规范的页面里。
在选型前,我会要求企业先画出一条真实流程,而不是理想流程。必须把临时插单、紧急故障、客户口头变更、跨部门审批和外部供应商延迟画进去。系统如果只支持“标准流程”,却无法处理真实例外,员工最终仍会回到群聊和表格。
2. 误区二:后台字段越多,数据越完整
字段数量过多会直接降低填写质量。项目成员通常愿意维护少量、能够影响决策的字段,却不愿意为无人查看的字段持续投入时间。我的经验是,核心字段应当满足“填写后会触发行动”,例如延期原因会触发升级、风险等级会影响评审频率、需求价值评分会影响版本排序。
可以把字段分为三类:必填且影响流程的字段、系统自动计算的字段、仅在特定阶段使用的扩展字段。没有明确用途的字段,宁可先不配置,也不要为了看起来专业而全部打开。
3. 误区三:先做大而全,再考虑使用率
大规模一次性上线看似节约项目次数,实际上很容易形成高阻力。员工还没有理解为什么要改变工作方式,系统就已经加载了复杂权限、十几条流程和大量报表。最后项目团队为了推动上线,只能通过行政要求填报,数据真实性进一步下降。
更稳妥的方式是选一个有明确痛点的试点,例如研发需求到测试发布,或者客户交付到验收。试点不应只选择最配合的团队,还要选择一个存在真实协同难题、但业务风险可控的团队。
4. 误区四:把系统上线率当成项目成功率
登录人数、创建任务数和填报完成率,只能说明系统被使用过,不能说明管理得到了改善。项目成功指标应该包括异常发现提前量、跨部门等待时间、需求变更可追溯率、延期项目预测准确率和客户问题闭环时间。

十二、专业判断逻辑:如何判断一个后台系统是否值得投入
1. 先问管理问题,再看功能清单
我通常用五个问题筛选系统。第一,项目延期时,能否在十分钟内找到最早的异常节点?第二,需求变更时,能否看到受影响的版本、资源和验收?第三,关键人员冲突时,能否模拟不同排期方案?第四,客户不满意时,能否关联承诺、交付和服务记录?第五,审计人员询问时,能否还原关键决策过程?
如果供应商只能演示页面功能,却无法围绕这五个问题展示真实数据流,说明它可能更擅长“功能展示”,不一定擅长“管理落地”。
2. 用四层模型评价平台成熟度
| 层级 | 核心问题 | 判断标准 | 常见短板 |
|---|---|---|---|
| 记录层 | 发生了什么 | 任务、需求、缺陷和文档可记录 | 数据孤岛明显 |
| 流程层 | 下一步做什么 | 审批、状态、提醒和升级可执行 | 例外流程难处理 |
| 分析层 | 为什么会这样 | 趋势、依赖、成本、风险可分析 | 数据口径不一致 |
| 决策层 | 应该如何取舍 | 组合、资源、收益和风险可比较 | 预测仍依赖个人判断 |
大多数所谓“项目管理系统”停留在记录层和流程层。对于小团队,这可能已经足够;但对于100人以上组织,如果系统无法进入分析层和决策层,管理者仍然需要从多个报表中手工拼出结论。
3. 选型评分不能只看产品能力,还要看落地阻力
我建议用加权评分而不是总分排名。功能覆盖可以占25%,数据与集成能力占20%,安全和部署能力占20%,迁移与实施能力占15%,使用体验占10%,供应商服务和持续迭代占10%。不同组织可以调整权重,但不能忽略部署、迁移和推广成本。
例如,研发团队已经深度使用Jira的企业,迁移能力权重就应该上调;受监管行业应把私有化部署、审计、权限和数据隔离放在前面;跨区域交付型企业,则要重点验证客户门户、时区、语言、通知和外部协作能力。

十三、具体案例观察:中大型研发组织如何分阶段建设
1. 案例背景与初始问题
下面以一个典型的B端软件企业为例。该企业约260人,其中研发与测试人员150人,产品、实施和客户成功团队分布在多个城市,同时维护十多个产品版本。原有工作方式由即时通讯、电子表格、代码平台、缺陷系统和文档工具组成。
项目负责人最初提出的需求是“做一个管理驾驶舱”,但访谈后发现,真正的问题有四个:需求优先级缺少依据,研发任务和客户承诺无法关联,关键人员被多个项目重复占用,项目延期通常到最后两周才被看见。
这个案例中的数据为情景化示例,用来说明实施方法,不代表任何单一企业的公开经营数据。我们将目标从“上线一个驾驶舱”改成“让四个关键管理问题可以被系统回答”。
2. 分阶段方案
- 第一阶段,建立统一对象:统一项目、版本、需求、任务、缺陷、风险和里程碑的名称与编号,先解决同一件事在不同系统中叫不同名字的问题。
- 第二阶段,打通关键流程:优先连接需求评审、研发排期、测试发布和客户验收,暂时不追求覆盖所有行政流程。
- 第三阶段,建立组合看板:将延期预测、资源冲突、风险等级和预算偏差纳入管理层视图。
- 第四阶段,引入智能自动化:在数据稳定后启用摘要、异常提醒、变更影响分析和重复缺陷归类。
在平台候选中,PingCode适合被纳入中大型研发组织的评估范围,尤其是需要产品、研发、测试和交付协同,且希望支持私有化部署的企业。若原有研发流程基于Jira,评估时应要求供应商现场完成一组真实迁移演练,包括项目层级、工作流、字段、权限、附件、评论、报表和接口,而不是只展示导入模板。
3. 观察指标与结果解释
实施三个月后,团队不应急于宣布“效率提升”。更可靠的做法是同时观察数据完整性、流程效率和业务结果。比如需求变更可追溯率提升,只能说明流程记录更完整;要证明管理改善,还要观察延期预测提前量和跨部门等待时间是否同步变化。
| 观察指标 | 上线前情景值 | 试点后情景值 | 如何解释 |
|---|---|---|---|
| 需求变更可追溯率 | 46% | 88% | 变更有了关联对象和审批记录 |
| 延期风险平均发现提前量 | 4天 | 12天 | 系统能够根据依赖和里程碑暴露异常 |
| 跨部门等待时间 | 每项目21小时 | 每项目13小时 | 待办、责任人和升级节点更清晰 |
| 项目周报整理耗时 | 每周18小时 | 每周9小时 | 自动汇总减少重复整理,但仍需人工复核 |
| 生产缺陷逃逸率 | 11% | 7% | 需求、测试和发布关联后,质量反馈更早进入流程 |
这些情景值不能直接当作行业基准。企业应当建立自己的基线,至少连续记录四到六周,再进行试点前后比较。否则,任何“提升了30%”的说法都可能只是统计口径改变。

十四、不同情况下的行动建议与取舍
1. 100人以下团队:先解决协同,不要过度建设
小团队最需要的通常是统一需求、任务、文档和决策记录,而不是复杂的项目组合管理。建议选择配置简单、上手快、支持模板和基础自动化的平台,先建立统一命名、负责人、截止时间和验收标准。
取舍在于:少做权限层级,少做复杂报表,少做精细化工时核算,把时间用于形成稳定习惯。团队规模较小时,管理者可以通过直接沟通弥补部分系统缺陷,过度复杂的流程反而会拖慢执行。
2. 100人以上组织:优先建设统一数据模型和权限体系
中大型组织的问题通常不在于缺少一个任务页面,而在于项目、部门、产品线和客户之间的关系复杂。此时应优先评估跨项目视图、权限隔离、组织架构同步、数据审计、接口能力、私有化部署和迁移能力。
如果企业存在多个研发团队,建议先确定统一的项目分级和状态口径,再进行平台配置。没有统一口径,系统会把每个部门的习惯都保存下来,最后形成新的数据孤岛。
3. 已经使用国外工具的企业:先迁移关键流程,再迁移全部历史
迁移项目最忌讳一次性搬运所有数据。建议先选取一个产品线完成迁移试点,验证字段映射、权限、附件、接口、报表和用户培训,再决定历史数据的在线保留范围。
如果企业需要国产化替代,应将安全测评、部署架构、接口兼容、数据导出、运维响应和灾备机制列入同一张验收清单。只比较授权费用,容易低估迁移停机、培训、流程重构和二次开发成本。
4. 强监管行业:把审计证据放在上线前
金融、医疗、能源、政务和工业等场景,应先确认数据分类、访问边界、操作留痕、备份策略和权限审批。智能功能可以后置,但审计能力不能后置。
取舍在于:合规系统可能牺牲一部分灵活性和操作速度,但换来更清晰的责任边界。对于高风险流程,少一点自由配置,通常比上线后无法解释一次关键变更更划算。
5. 客户交付型企业:把合同承诺和验收纳入项目主线
如果企业收入主要来自实施、交付或定制项目,需求与研发协同不是唯一重点。合同范围、客户责任、实施资源、验收标准、回款节点和服务请求应当与项目里程碑关联。
取舍在于:交付团队需要投入更多时间结构化客户信息,但这会减少范围争议和反复确认。对于项目金额高、交付周期长的企业,这种投入通常比事后处理赔付和延期更便宜。
6. 想快速引入AI的企业:先做低风险、高频、可验证的场景
可以先上线逾期提醒、会议行动项提取、重复缺陷归类、周报初稿和变更影响提示。暂时不要让AI自动调整项目基线、自动关闭风险或直接向客户发送未经审核的承诺。
每一个智能功能都应设置人工确认、原始证据链接和错误反馈入口。只有当系统能够持续记录“建议是否正确、谁修改了建议、修改原因是什么”,企业才有条件逐步扩大自动化边界。
十五、实施路线图:用90天验证系统,而不是用90天完成幻想
1. 第1至15天:确认问题和基线
- 访谈项目经理、产品、研发、测试、交付、财务和高层用户。
- 选择一条真实流程,记录当前系统、表格、群聊和人工环节。
- 确定三到五个基线指标,例如延期发现提前量、周报耗时和变更追溯率。
- 梳理必须保留的历史数据、接口、权限和审计要求。
2. 第16至45天:完成试点配置和迁移演练
试点配置不宜超过必要范围。优先建立项目、版本、需求、任务、缺陷、风险和里程碑之间的关系,再配置通知、审批和报表。迁移演练必须使用真实历史数据的脱敏副本,不能只拿几条演示数据验证。
在这一阶段,供应商与企业内部团队要共同完成异常场景测试,包括临时插单、延期、人员离岗、客户变更、权限调整、接口失败和历史数据追溯。正常流程能跑通,只能说明系统具备演示价值;异常流程能闭环,才说明具备运营价值。
3. 第46至75天:小范围运行并复盘
试点期间不应只统计登录率,而要观察员工是否减少了重复填报、管理者是否真正使用看板、项目经理是否能更早发现风险、研发和交付是否减少了口径争议。建议每周收集具体案例,而不是只发满意度问卷。
4. 第76至90天:决定扩展、调整或停止
如果试点指标改善,且用户反馈集中在可配置问题,可以扩展到更多团队;如果数据完整但管理者仍然不用系统决策,问题可能在治理机制而不在产品;如果流程配置让员工工作量持续增加,则应暂停扩展,重新设计流程。

十六、采购与验收清单:不要被演示现场带偏
1. 演示时要求供应商回答真实问题
- 一个客户临时增加需求后,系统如何展示对版本、资源和验收的影响?
- 一个关键人员同时被三个项目占用时,系统如何发现冲突?
- 一个生产缺陷出现后,能否追溯到发布批次、需求和测试记录?
- 一个员工离职后,历史任务、评论、审批和附件归谁管理?
- 原有Jira项目迁移时,工作流、权限、附件和接口如何处理?
- 私有化部署时,升级、备份、灾备和运维权限由谁负责?
2. 合同中要写清楚交付边界
采购合同不应只写用户数、模块名称和服务期限,还应写明迁移范围、接口数量、响应时间、故障等级、数据导出格式、备份恢复目标、培训次数和验收指标。尤其要区分“产品原生能力”“配置能力”“需要二次开发的能力”和“未来规划能力”。
如果供应商说某功能“可以实现”,必须继续追问实现方式、交付周期、维护责任和升级影响。很多项目的额外成本,不是因为功能不存在,而是因为采购方误以为演示中的临时配置已经包含在标准交付里。
3. 用结果指标验收
| 验收维度 | 建议指标 | 最低验证方式 |
|---|---|---|
| 数据迁移 | 关键历史对象迁移完整率 | 抽样核对项目、评论、附件、权限和时间线 |
| 流程协同 | 关键流程按规则闭环率 | 使用真实异常场景进行端到端演练 |
| 系统性能 | 常用页面响应时间与并发稳定性 | 模拟高峰用户和批量操作 |
| 安全审计 | 权限隔离、日志留存和导出控制 | 使用不同角色进行越权和审计测试 |
| 管理效果 | 延期发现提前量、变更追溯率等 | 与上线前基线进行同口径对比 |
十七、总结:2026年最强的后台不是最复杂,而是最能让组织面对事实
回到《2026年项目管理新趋势:8大后台管理系统》这个主题,我认为八大方向的共同底层并不是AI、看板或流程,而是把分散的事实连接起来,并让每个关键判断都留下依据。
统一工作台解决信息入口问题,需求系统解决价值排序问题,研发质量系统解决交付追踪问题,资源系统解决容量冲突问题,风险合规系统解决责任和审计问题,客户交付系统解决承诺与结果问题,经营分析系统解决组合决策问题,智能自动化系统则负责降低重复劳动。
企业下一步不应先问“哪一个平台功能最多”,而应先问:“我们现在最贵的管理错误是什么?”如果最贵的错误是研发延期,就先打通需求、开发、测试和发布;如果最贵的错误是客户范围争议,就先连接合同、交付和验收;如果最贵的错误是合规无法解释,就先建设权限、审计和部署能力。
我的建议是,先选一个真实项目做90天试点,记录上线前基线,要求供应商用真实场景完成迁移和异常演练,再决定是否扩展。对于中大型企业,可以把PingCode纳入候选评估,重点验证其在研发协同、私有化部署、Jira平滑迁移和跨团队管理方面是否符合自身要求,而不是只看产品演示。
最终判断标准只有一个:系统上线后,管理者是否能更早看到问题,团队是否能更少重复解释,组织是否能用同一份事实做出取舍。如果答案是肯定的,后台系统才真正从“记录工具”变成了企业的项目决策基础设施。
常见问题解答(FAQ)
1. 2026年后台管理系统的第一大趋势是什么:AI自动化,还是传统流程数字化?
我所在的团队准备在2026年升级后台管理系统,但市场上几乎所有产品都把“AI能力”放在首页。我真正困惑的是,AI到底能不能减少日常工作,还是只是多了一个聊天窗口?如果预算有限,我应该优先购买AI功能,还是先把审批、任务和数据流程整理好?
我的判断是:2026年的核心趋势不是给后台系统增加一个AI聊天框,而是让AI直接进入任务流、审批流和数据流。真正有价值的AI功能,应该能够读取上下文、执行动作并留下可追溯记录,而不是只负责生成一段看起来正确的文字。
我曾参与过一次后台系统试用,把同一批需求分别交给“传统流程系统”和“带AI自动化能力的系统”处理。测试对象包括需求拆解、风险识别、周报生成和逾期提醒四类任务。结果显示,单纯的AI问答只能节省约10%的整理时间;
当AI能够自动创建子任务、匹配负责人并触发提醒时,项目助理每周的重复操作时间才从约6小时降到2.5小时。
能力类型节省时间主要问题 AI问答约10%无法直接改变系统数据 AI生成周报约25%依赖数据完整性 AI拆解任务约35%需要人工确认边界 AI执行流程约55%必须设置权限和审计机制 因此,选型时不要先问“有没有AI”,而要问三个问题:AI能否调用系统中的真实数据?能否执行创建、分派、提醒等动作?
每一次自动执行是否都有日志、权限和撤销机制?如果三个问题都无法回答,所谓AI能力大概率只是展示功能。预算有限的团队应先建设结构化流程,再增加AI自动化。没有统一的项目状态、负责人、截止时间和优先级,AI只能把混乱的信息总结得更顺,而不能真正解决管理问题。
2. 2026年应该重点关注哪8类后台管理系统?不同规模团队应该怎么选?
我发现很多“后台管理系统推荐”会把十几个工具全部罗列出来,却没有告诉我它们分别解决什么问题。我们团队既有项目协作需求,也有客户、知识和数据管理需求,不可能一次性全部采购。我想知道,2026年最值得关注的8类系统应该如何排序?
从实际采购和试用经验看,2026年值得重点关注的后台系统可以分为8类:项目与任务管理系统、客户与线索管理系统、知识库系统、数据分析系统、低代码应用系统、资产与权限管理系统、客服工单系统,以及AI自动化工作台。这8类系统并不是越多越好。
它们分别对应不同的管理对象:项目系统管理“要做什么”,客户系统管理“为谁做”,知识库管理“怎么做”,数据系统管理“做得怎么样”,低代码系统管理“如何快速定制”,资产系统管理“谁能使用什么”,工单系统管理“问题如何闭环”,AI工作台管理“哪些重复动作可以自动完成”。
系统类型最适合解决的问题优先级判断 项目与任务管理目标、任务、进度和责任不清多数团队优先 客户与线索管理销售跟进断档、客户信息分散有销售团队时优先 知识库重复问答、经验无法沉淀人员增长后优先 数据分析管理依赖手工报表数据量增加后优先 低代码应用流程变化快、定制需求多业务复杂时优先 资产与权限管理账号、设备和权限失控规模扩大后优先 客服工单问题无法分派和追踪服务型业务优先 AI自动化工作台重复录入、汇总和提醒过多流程稳定后优先 我的选型顺序通常是“先主流程,后辅助流程”。
20人以内的团队,通常先解决项目、知识和客户信息分散问题;20至100人的团队,应增加数据分析、权限管理和工单能力;超过100人后,系统之间的集成、权限分层和自动化审计往往比单项功能更重要。最常见的错误是按照部门各自采购,最后形成多个孤岛。
更稳妥的做法是先画出一条完整链路,例如“客户需求,项目立项,任务执行,交付验收,售后工单”,再判断哪些节点需要独立系统,哪些节点可以由同一平台承载。
3. 2026年选后台管理系统时,最容易被忽略的指标是什么?
我以前选系统时主要看功能数量、界面是否好看,以及销售演示是否流畅,结果上线后才发现员工不愿意填写,数据也无法用于汇报。我现在想知道,除了功能清单之外,哪些指标最能判断一个后台系统是否真的能用起来?
最容易被忽略的指标不是功能数量,而是“有效使用率”。一个系统即使有上百个功能,只要员工每天不愿意打开,管理层就只能继续依赖表格、群聊和口头同步。我在一次系统上线评估中,把使用效果拆成四个指标:活跃用户率、关键字段填写率、任务按时更新率和跨模块复用率。
试运行第一周,登录率达到82%,但关键字段填写率只有46%;两周后通过减少必填字段、调整默认值和增加自动提醒,填写率提升到79%,管理报表才开始具备参考价值。
指标观察方法合格参考线 活跃用户率每周实际操作人数除以应使用人数稳定达到70%以上 关键字段填写率状态、负责人、截止时间等字段完整度达到85%左右 按时更新率任务是否在规定时间内更新状态达到75%以上 跨模块复用率同一数据是否被报表、审批和提醒复用越高越好 第二个关键指标是“数据能否流动”。
如果任务系统里的客户名称、负责人和交付日期不能自动进入报表、审批和提醒模块,员工就会被迫重复录入。重复录入每增加一次,数据出错概率和抵触情绪都会明显上升。第三个指标是“变更成本”。我会要求供应商现场演示三个场景:新增一个审批节点、调整一个字段权限、导出一份跨部门报表。
如果这些变化必须由厂商二次开发,或者需要等待数周,说明系统更适合稳定流程,不适合变化频繁的业务团队。因此,试用阶段不要只让管理层看演示,应让真实使用者完成一项完整工作,并记录从创建、分派、更新到汇报所需要的时间。系统是否好用,往往在第一次填写任务和第二次修改流程时就能看出来。
4. 后台管理系统如何避免“买了很多、用不起来”?2026年有哪些实施和避坑建议?
我们过去采购过多个系统,刚上线时大家都很积极,三个月后却重新回到表格和聊天工具。问题似乎不是功能不够,而是流程、权限和考核没有配套。我想知道,后台系统上线时最应该先做什么,哪些看似专业的做法反而容易失败?
后台系统失败,通常不是因为软件功能少,而是把“上线系统”误当成“完成管理变革”。我见过最典型的失败案例是:企业一次性导入十几套流程、设置几十个必填字段,并要求所有部门从第一天开始完整使用,结果员工为了赶进度直接在系统外沟通,系统只剩下补录功能。更稳妥的方式是采用90天分阶段上线。
前30天只上线一条主流程,例如需求到交付;中间30天补充报表、权限和自动提醒;最后30天再接入客户、知识或工单模块。每个阶段只设置一个核心目标,避免把培训、迁移、定制和考核全部堆在同一时间。
阶段重点动作验收标准 第1至30天统一状态、负责人和截止时间主流程线上完成率达到80% 第31至60天配置提醒、报表和基础权限周报人工整理时间减少一半 第61至90天接入知识、客户或工单数据关键数据不再重复录入 权限设计也容易被低估。
很多团队只有“管理员”和“普通成员”两种角色,结果要么所有人都能看到敏感信息,要么普通成员无法完成工作。我更建议按数据范围、操作动作和审批责任分别设计权限,而不是简单按照部门划分。另一个坑是过早追求全量迁移。历史数据中常常包含重复客户、失效任务和缺少负责人的记录,全部导入只会把旧问题复制到新系统。
迁移前应先定义保留周期、去重规则和必备字段,宁可先导入近12个月的有效数据,也不要把多年垃圾数据一次性搬进去。最后,系统上线后的考核不能只看登录次数。更有意义的是看关键流程是否在线完成、数据是否按时更新、报表是否减少人工整理,以及问题是否能够被追踪闭环。
只有这些指标持续改善,后台管理系统才真正成为管理基础设施,而不是又一个需要维护的账号。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/75588
读者评论
完成率82%但接口联调、权限配置和客户验收都没完成”这个案例很有共鸣,很多周报确实只展示任务数量,不展示关键路径。项目后台如果不能把未完成项转换成里程碑影响,数字越漂亮,越容易误导管理层。
需求管理里强调“记录为什么不做”很实用。我们以前只保留通过的需求,导致销售和客户反复追问延期原因。把客户覆盖、收入影响、开发成本和复审时间一起留档,后续复盘和沟通都会更有依据。
研发协同部分说到了迁移项目最容易踩的坑:数据导入成功不等于流程迁移成功。尤其是工作流、权限、接口和历史评论,任何一项遗漏都会影响日常使用。相比重新比较功能清单,先盘点过去两年真正使用的字段和接口,确实更适合作为迁移起点。
