工作量管理最容易被误解成“统计每个人有多少任务”,但跨部门项目真正失控,往往不是任务太多,而是任务没有被换算成可交付的人天、依赖关系和可用产能。我的经验是:如果一个项目只记录“预计两周完成”,却没有说明由谁完成、需要多少有效工时、哪些工作会被打断,那么这份人力资源计划大概率只是排期表,不是计划。

本文从跨部门团队的实际管理场景出发,拆解工作量估算、有效产能计算、资源冲突识别、优先级调整、执行跟踪和复盘优化的完整流程。文中涉及的团队数据,除特别注明外,均为我在企业项目管理实践中整理的样本推演,用于说明计算方法,不代表某个行业的统一基准。

一、先讲核心结论:工作量管理不是“分任务”,而是管理可兑现的产能

1. 先把三个容易混淆的概念分开

跨部门团队讨论资源时,经常把“工作量”“工期”和“人力”混为一谈。实际上,工作量是完成任务所需的有效劳动投入,通常用人时或人天表示;工期是从开始到结束经过的自然时间;人力则是具备相应技能、在指定时间可投入的人员数量。

例如,一项数据接口开发预计需要 24 人时。如果安排一名工程师每天投入 4 个有效小时,工期可能需要 6 个工作日;如果安排两名工程师,并且任务可以拆分,工期可能缩短,但不会简单变成 3 天,因为还存在接口确认、联调、代码评审和环境等待。

概念 回答的问题 常见单位 管理误区
工作量 真正需要投入多少劳动 人时、人天 把自然日当成人天
工期 从开始到完成需要多久 工作日、自然日 认为增加人员一定能同比缩短工期
可用产能 某人在指定周期内能投入多少有效时间 人时、人天、百分比 按满勤 100% 计算
资源负荷 计划投入占可用产能的比例 百分比 只看总人数,不看关键岗位峰值

2. 计划的最小可用单位不是“人”,而是“角色加时间窗口”

在初期规划中,直接写“由张三负责”并不一定是好事。更稳妥的做法是先确定角色和时间窗口,例如“后端工程师,在第 3 周投入 3 个工作日”“法务顾问,在合同评审阶段投入 6 小时”。这样既能避免过早锁定个人,也能帮助管理者发现关键技能是否稀缺。

当项目进入执行阶段,再把角色映射到具体人员。这样做的好处是,即使原定人员临时休假或被其他项目占用,管理者仍能迅速判断应该替换什么能力,而不是重新从头排计划。

3. 资源计划的核心公式

我通常使用下面的基础公式建立第一版资源计划:

有效产能 = 工作日数量 × 每日可工作时长 × 个人可投入比例 × 角色可用系数

其中,每日可工作时长不等于 8 小时。跨部门团队还要扣除会议、邮件、审批、支持性工作和临时沟通。个人可投入比例反映一个人同时承担多个项目的情况;角色可用系数则用于处理休假、轮班、培训、地区时差等限制。

例如,一名产品经理在 10 个工作日内,每天理论工作 8 小时,但固定会议和部门管理占用 2 小时,另有 20% 时间用于既有项目支持,那么这段时间真正可用于新项目的产能大约为:

10 × 6 × 80% = 48 个有效人时

如果计划任务需要 44 人时,表面上资源负荷为 91.7%,但这已经接近风险区。只要需求返工、评审延期或线上问题增加,计划就会被迅速推迟。

工作量管理指南:跨部门团队如何做好人力资源计划,入门指南全流程

二、为什么跨部门团队特别容易出现人力计划失真

1. 每个部门都在用自己的计量方式

研发习惯用故事点、工时或迭代容量,设计团队常用页面数量和修改轮次,市场团队可能用活动批次和渠道数量,法务与财务则更多按合同份数、评审轮次或金额等级衡量工作。不同部门的单位并不能直接相加。

我曾经遇到过一个项目,产品团队说“还有 12 个需求”,研发团队说“只剩 5 个开发任务”,运营团队却认为“还差 20 多项上线准备”。三种说法都可能正确,因为它们描述的是不同层级的工作对象。真正需要建立的是统一的交付物清单,而不是强行让所有人使用同一个估算单位。

2. 部门负责人承诺的是“优先级”,执行人员承担的是“时间冲突”

跨部门项目启动会上,部门负责人通常会说“这个项目优先支持”。但项目经理需要继续追问三个问题:优先支持从哪一天开始?每周能投入多少小时?如果与日常业务冲突,谁有权决定让哪一项延期?

如果这三个问题没有答案,“优先支持”就只是态度表达,不能转化为可执行的资源承诺。尤其是财务、法务、数据、安全和运维岗位,他们往往服务多个业务线,最容易成为整个计划的隐形瓶颈。

3. 工作量峰值比平均工作量更值得关注

一个月总共需要 100 人天,并不意味着安排 5 个人就能在一个月内完成。假设其中 40 人天集中在第 2 周,而团队在该周只有 25 人天可用,那么项目仍然会在第 2 周卡住,后续即使有空闲产能也无法弥补关键依赖的延迟。

因此,我不会只看项目总工作量,而会按周观察每类角色的负荷曲线。对于关键技能岗位,宁可在前期保留少量冗余,也不要把资源排到 100% 以上。

工作量管理指南:跨部门团队如何做好人力资源计划,入门指南全流程

三、常见误区:看起来很忙,实际上没有完成有效规划

1. 误区一:用人数代替产能

“这个项目有 12 个人参与”并不能说明资源充足。12 个人可能分布在 6 个部门,每人每周只投入半天;也可能只有 2 名人员掌握核心系统权限。资源计划必须回答的是“具备何种能力的人,在什么时间投入多少有效工时”,而不是简单罗列参与者名单。

2. 误区二:按 8 小时满负荷排期

把每天 8 小时全部分配给项目,是最常见也最危险的估算习惯。对于需要频繁沟通的跨部门项目,我通常会把个人日有效投入按 5 至 6 小时作为初始基准;如果是深度研发、独立分析等工作,可以适度提高,但仍要保留处理异常和协作的空间。

如果团队长期以 100% 负荷排期,延期并不一定说明执行力差,更多时候说明计划把不可避免的协调成本当成了不存在。管理者应先检查产能模型,而不是第一时间要求员工加班。

3. 误区三:把估算数字当成承诺数字

估算是基于当前信息对未来投入的判断,承诺则包含范围、质量、时间和资源之间的明确取舍。早期把一个粗略估算直接当成刚性承诺,会造成两个后果:要么团队为了守住日期牺牲质量,要么需求变化后所有人争论谁估错了。

更成熟的做法是给估算标注置信度。例如,需求清晰、历史数据充分的任务,可以使用较窄的区间;涉及新技术、外部供应商或未知接口的任务,应使用区间估算,并在评审后逐步收窄。

4. 误区四:只安排执行人员,不安排评审和决策资源

很多计划把开发、设计和测试写得很详细,却忽略了业务确认、合同评审、数据授权、上线审批和管理决策。结果是执行人员已经完成工作,但项目仍然无法向前推进。

我会把“等待别人确认”也当作一种资源约束来管理。它不一定表现为大量工时,却会直接占用工期。对于每个关键交付物,都要明确提交人、评审人、决策人和最晚反馈时间。

5. 误区五:用任务完成率掩盖资源问题

任务完成率从 40% 提升到 70%,不代表项目离完成只剩 30%。如果剩余任务恰好包含系统联调、数据迁移、合规审核和上线验证,后 30% 可能比前 70% 更复杂。

因此,工作量管理不能只看完成任务数量,还要关注剩余工作量、关键路径完成度、未解决阻塞项和资源负荷趋势。

表面信号 可能的真实问题 应追加检查的指标
任务完成率很高 剩余任务集中在关键路径 剩余人天、关键路径完成率
团队一直加班 计划产能被高估或范围失控 有效工时、返工比例、范围变更量
人员数量不少 关键技能集中在少数人身上 技能覆盖率、单点依赖数量
项目进度看似稳定 审批和外部依赖尚未兑现 等待时长、逾期依赖、决策响应时间

四、专业判断逻辑:如何从任务清单推导出真实人力需求

1. 第一步:先定义交付物,再拆任务

工作量估算的起点不是“这个项目要做什么”,而是“项目最终要交付什么”。例如,建设一个客户服务平台,交付物可能包括业务流程方案、视觉规范、权限模型、接口服务、数据迁移方案、培训材料和上线验收报告。

交付物明确后,再拆分为可估算、可验收、可分配的任务。一个任务最好满足三个条件:有明确产出,有明确完成标准,可以在一个较短周期内完成或被可靠估算。

如果任务写成“完善系统”“推进上线”“做好培训”,它几乎无法估算。改写后可以是“完成 18 个核心页面的交互稿”“完成 6 个外部系统接口联调”“为 4 类角色制作培训材料并完成两场演示”。

2. 第二步:按工作类型估算,而不是只按任务标题估算

同一个任务标题下,可能同时包含分析、制作、沟通、修改、验证和交付。为了减少低估,我会把任务拆成以下几类投入:

  • 准备工作:资料收集、环境准备、权限申请和范围确认。
  • 主要制作:设计、开发、分析、撰写或配置。
  • 协作工作:需求澄清、接口沟通、评审和会议。
  • 质量工作:自测、复核、测试、合规检查和修订。
  • 交付工作:发布、培训、验收、文档归档和问题跟踪。

如果只估算“主要制作”部分,计划通常会低估 20% 至 40%。具体比例取决于任务复杂度和部门协作频率。对于涉及外部团队、数据安全或多轮审批的任务,协作和质量成本可能高于制作本身。

3. 第三步:使用三点估算处理不确定性

当任务信息不完整时,我不建议让团队强行给出一个精确数字,而是要求提供三个估算值:乐观值、最可能值和悲观值。常用的加权公式是:

期望工作量 =(乐观值 + 4 × 最可能值 + 悲观值)÷ 6

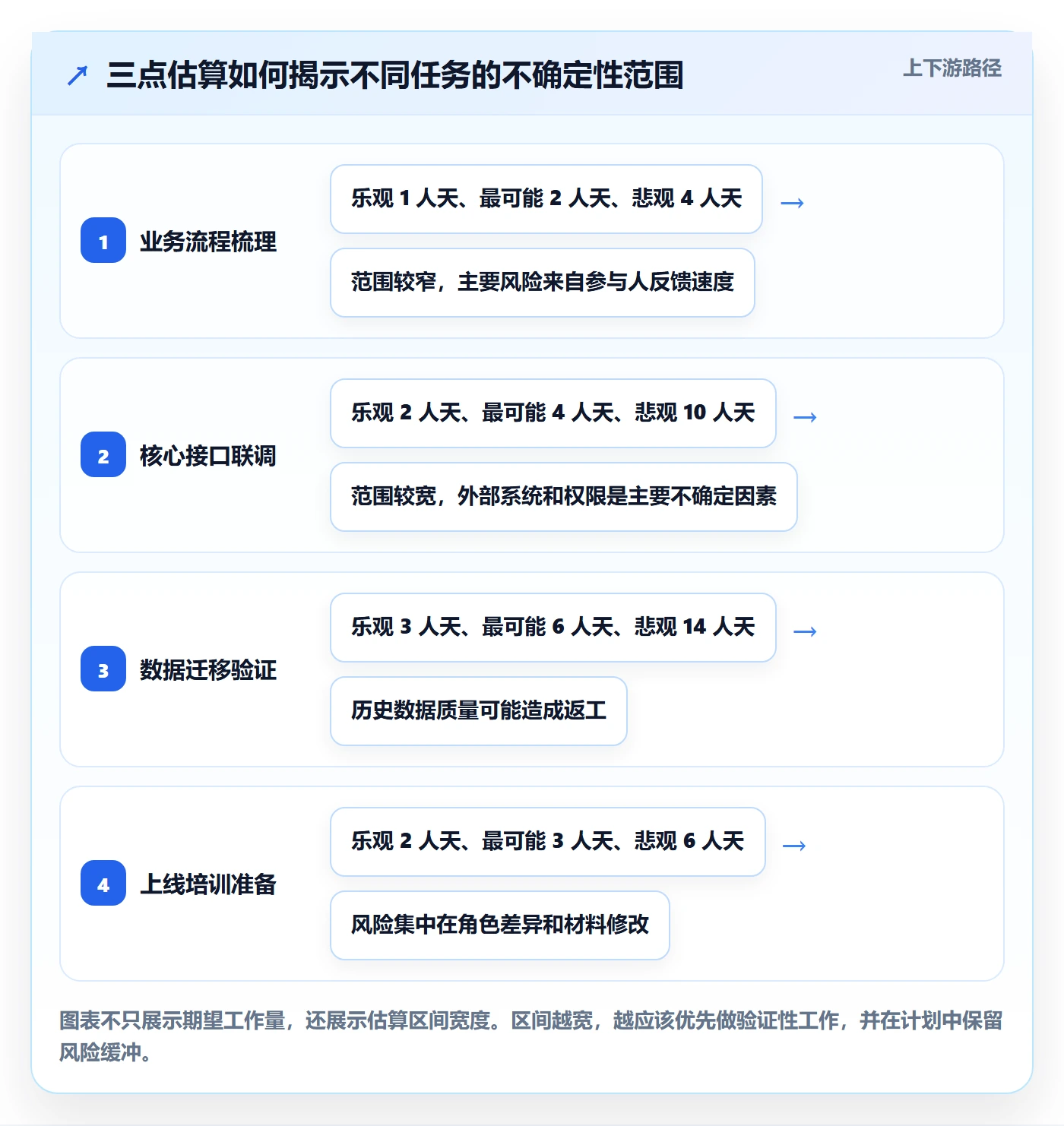

例如,一个外部接口联调任务,最快需要 2 人天,最可能需要 4 人天,若遇到权限和数据问题可能需要 10 人天,那么期望工作量为:

(2 + 4 × 4 + 10)÷ 6 = 4.67 人天

这个结果不是为了制造“数学上的精确”,而是为了迫使团队说清楚悲观场景是什么。若悲观值远高于最可能值,说明任务存在未验证的外部依赖,管理重点应转向提前验证,而不是继续争论小数点后的估算。

工作量管理指南:跨部门团队如何做好人力资源计划,入门指南全流程

4. 第四步:计算个人和岗位的有效产能

计算产能时,至少要考虑以下因素:

  • 法定工作日和团队实际工作日。
  • 固定会议、例会、培训和部门管理时间。
  • 日常运维、客户支持和临时需求。
  • 员工在其他项目中的承诺投入。
  • 休假、出差、轮班和地区时差。
  • 技能是否匹配当前任务。

对于 100 人以上组织,建议把资源计划从个人层面延伸到部门和角色层面。以 PingCode 这类面向中大型企业的项目管理平台为例,项目负责人可以先按产品、研发、设计、测试、数据、安全等角色建立资源池,再将任务、负责人、预计工时和计划日期关联起来。这样做的价值不在于自动替管理者做决定,而在于把跨项目占用、任务延期和角色峰值集中呈现出来。

5. 第五步:把资源负荷划分为可行动的等级

我不建议把所有超过 80% 的负荷都定义为问题,也不建议把低于 100% 都视为安全。不同角色、不同工作类型的安全边界不同。一个需要大量外部沟通的项目经理,即使计划负荷为 75%,也可能已经非常紧张;一个以连续深度工作为主的工程师,80% 可能仍然可控。

负荷区间 建议判断 管理动作
0%,60% 可能存在闲置,也可能尚未排入关键任务 确认是否缺少工作拆解或技能不匹配
60%,80% 通常较适合跨部门协作 保留常规沟通和突发问题空间
80%,95% 进入关注区 核对依赖、返工率和请假安排
95%,110% 高风险区 必须削减范围、延后任务或增加同技能资源
超过 110% 计划不可持续 不能只要求加班,应重新讨论范围和交付日期

工作量管理指南:跨部门团队如何做好人力资源计划,入门指南全流程

五、真实案例:一个跨部门项目如何从“大家都很忙”变成可管理的计划

1. 项目背景:上线日期没有变,工作量却不断增长

下面以一个面向 100 人以上组织的客户服务平台建设项目为例。项目涉及业务、产品、研发、设计、测试、数据、安全、法务和培训团队,计划在 12 周内完成首批上线。

项目启动时,管理层给出的信息是“9 个部门、约 30 人参与、12 周上线”。但第一版计划只有任务标题和负责人,没有有效工时,也没有记录每个人在其他项目上的占用。两周后,需求新增 14 项,外部接口确认延期 5 天,安全评审排队 8 个工作日,项目团队开始频繁加班。

项目经理最初认为问题是“执行速度不够”,但把数据按角色和周次展开后发现,真正的瓶颈集中在三个位置:产品经理在第 3 周被多个项目同时占用;数据工程师只有 1 人掌握历史数据清洗规则;安全评审没有预留固定窗口。

2. 第一次重排:把任务数量改成工作量和依赖关系

团队先把 86 个任务重新整理为 24 个交付物,再拆成 137 个可执行任务。每项任务补充以下字段:责任角色、预计人时、前置依赖、评审人、最晚开始时间、完成标准和估算置信度。

在这个过程中,团队发现原计划中的“完成客户数据迁移”其实包含数据盘点、字段映射、脚本开发、脱敏处理、抽样核验、异常修复和上线迁移 7 类工作,原先估算的 6 人天只覆盖了脚本开发,实际完整工作量应为 19 人天。

这类问题非常常见。任务名称越宽泛,估算越容易遗漏;任务拆得越具体,资源冲突才越容易显现。

3. 第二次重排:从“人员够不够”转向“关键周能不能交付”

团队以周为单位重新计算资源负荷,结果如下:

角色 可用产能 原计划工作量 原计划负荷 调整后动作
产品经理 42 人天 46 人天 109.5% 延后低优先级需求,增加业务代表参与评审
后端工程师 96 人天 101 人天 105.2% 减少首期接口范围,复用已有服务
数据工程师 38 人天 51 人天 134.2% 增加一名熟悉数据规则的兼职人员
安全评审 12 人天 15 人天 125.0% 提前锁定评审窗口,先做高风险模块预审
测试工程师 60 人天 54 人天 90.0% 提前参与接口验收,减少后期集中测试

这次调整没有简单地“再增加几个人”,而是分别采用了削减范围、提前介入、复用能力和重新分配任务四种方法。尤其是数据工程师岗位,如果临时招聘一名新人,短期内未必能解决问题,因为新人员还要学习历史规则;让熟悉业务的数据分析师先承担数据校验,反而更有效。

工作量管理指南:跨部门团队如何做好人力资源计划,入门指南全流程

4. 使用项目管理平台时,重点不是“录入更多数据”

在实际落地中,我会优先配置四类数据,而不是一开始就建立非常复杂的报表:

  • 工作量数据:任务预计人时、实际人时、剩余人时和估算置信度。
  • 资源数据:角色、技能、可用时间、其他项目占用和休假安排。
  • 依赖数据:前置任务、评审人、外部团队和最晚反馈时间。
  • 结果数据:延期天数、返工工时、阻塞时长和范围变更记录。

以 PingCode 为例,适合将需求、任务、迭代、负责人和工时关联起来,再通过项目视图观察任务进展和成员负荷。对于中大型组织,更重要的是建立统一的字段和权限规则,让部门负责人、项目经理和执行人员看到与自己职责相关的信息,而不是让所有人面对同一张复杂大表。

六、完整流程:从需求进入到项目复盘的工作量管理闭环

1. 阶段一:建立需求入口和范围边界

所有新增需求都应先进入统一入口,而不是直接通过聊天消息、会议纪要或个人口头承诺插入计划。需求入口至少要记录背景、业务目标、期望日期、优先级、影响范围和提出人。

在需求评审阶段,不必追求极其精确的工时,但必须判断三个问题:是否属于当前项目范围,是否存在硬性日期,是否需要稀缺角色参与。如果这三个问题都没有答案,就不应该直接进入正式排期。

2. 阶段二:建立交付物分解结构

项目经理应先把目标转化为交付物,再将交付物分解为任务。可以按照“业务流程,产品方案,技术实现,验证上线,运营交接”的链条检查是否遗漏工作。

  1. 列出项目必须交付的结果。
  2. 为每个结果定义验收标准。
  3. 拆分产生该结果所需的工作步骤。
  4. 标记前置依赖和关键评审节点。
  5. 确认每项工作对应的角色和技能。

3. 阶段三:组织估算工作坊

估算不能完全由项目经理单方面填写。项目经理可以负责组织和记录,但具体工作量应由最接近执行的人提供。对于跨部门任务,我通常安排 60 至 90 分钟的估算工作坊,让各角色共同检查任务边界、依赖和风险。

工作坊有一个重要规则:讨论“为什么需要这么多时间”,而不是争论“谁的数字更好看”。如果一个人给出 3 人天,另一个人给出 8 人天,应先拆解差异来自哪里,是范围不同、质量要求不同,还是假设条件不同。

4. 阶段四:建立基线并进行资源分配

估算完成后,项目经理应形成一版资源基线,包括范围、交付日期、角色投入和风险缓冲。基线不是永远不能改变,而是用于识别变化。

任何新增需求或日期变化,都应回答:增加了多少工作量,消耗了哪类产能,是否影响关键路径,应该延后什么工作。没有取舍的变更,本质上是在把风险转移到执行阶段。

5. 阶段五:按固定节奏更新剩余工作量

执行中最有价值的数字通常不是“已经花了多少时间”,而是“还剩多少工作”。已用工时可能包含返工、等待和无效沟通,不能直接代表进度;剩余工作量更能帮助团队预测交付日期。

我建议每周至少更新一次以下信息:

  • 已完成工作量与剩余工作量。
  • 关键岗位未来两周的计划负荷。
  • 新增、关闭和逾期的阻塞项。
  • 估算偏差超过 20% 的任务。
  • 范围变化和新增依赖。

6. 阶段六:用偏差而不是责备推动调整

如果任务预计 4 人天,实际用了 7 人天,不能只记录“超时 3 人天”。更有价值的是分析偏差来源:需求反复、技术复杂度低估、等待外部反馈、人员技能不匹配,还是质量标准发生了变化。

当偏差原因被分类后,组织才能积累自己的估算校准数据。几个月后,团队可能发现“外部接口任务通常需要在初始估算上增加 30%”“涉及多角色审批的任务平均等待 2.5 个工作日”。这些数据比通用管理书中的平均值更适合本组织。

工作量管理指南:跨部门团队如何做好人力资源计划,入门指南全流程

七、不同情况下的行动建议与取舍

1. 当日期不能变时

硬性日期通常来自法规、市场窗口、客户合同或重大经营节点。此时不能把“日期不能变”直接翻译成“所有范围都不能变”。更合理的做法是先锁定必须交付的最小范围,再区分可延后功能、可手工替代的流程和可在后续版本补齐的体验优化。

行动顺序可以是:

  1. 确认日期不可变的真实原因。
  2. 识别最小可交付范围。
  3. 优先保障关键路径和合规要求。
  4. 提前验证外部依赖和高风险技术点。
  5. 对非关键功能设置明确的延期清单。

主要取舍:日期优先通常意味着范围缩小、并行协作增加,或者质量验证周期被压缩。不能只向团队传达“按时上线”,还要公开说明哪些功能不再进入首期,以及哪些质量风险需要管理层接受。

2. 当范围不能变时

如果合同、法规或客户验收要求导致范围不能轻易减少,管理者就必须重新讨论日期、资源和交付方式。增加人员只适用于任务可并行、技能容易转移、沟通成本可控的场景。

对于高度耦合的系统设计、核心架构决策和复杂数据迁移,临时增加人员可能使项目更慢。此时更适合增加专家评审、复用成熟组件、提前做技术验证,或者把交付拆成多个可验收阶段。

主要取舍:范围优先会增加工期或资源投入。若既不允许延期,也不允许增加资源,最终被压缩的通常是测试、文档和培训,这会把项目风险转移到上线之后。

3. 当预算不能增加时

预算受限时,不应只做横向削减,而应区分“高单价稀缺能力”和“可标准化工作”。将核心架构、复杂数据处理和安全设计交给专业人员,把资料整理、基础配置、重复测试和文档初稿交给经过培训的成员,通常比平均削减所有岗位更有效。

还可以从流程上降低工作量:减少不必要的审批层级,合并重复报表,使用已有模板和组件,提前冻结接口,避免后期大规模返工。

主要取舍:预算优先意味着内部承担更多协调和培养成本。短期看节省了外部支出,长期可能增加人员培训和维护负担,因此要把总拥有成本纳入决策。

4. 当团队成员长期超负荷时

如果同一岗位连续两周以上超过 95% 负荷,我会把它视为结构性问题,而不是短期波动。首先检查是否存在重复工作、无效会议和职责不清;其次确认任务是否可以拆分或转移;最后才讨论加班或外部支持。

对于长期超负荷人员,项目经理还应安排知识转移,避免所有关键决策和系统知识集中在一个人身上。一个人的短期效率可能很高,但组织不能把项目成功建立在单点依赖上。

主要取舍:立即释放压力可能导致短期进度下降,但继续超负荷会提高离职、质量事故和长期返工风险。管理者应比较一周延期的成本与持续透支造成的系统性成本。

工作量管理指南:跨部门团队如何做好人力资源计划,入门指南全流程

八、如何用数据和工具把工作量管理真正落地

1. 先建立最小数据模型

很多企业一开始就想做复杂的资源报表,最后因为数据维护成本太高而失效。我建议先建立一个最小可用模型,至少包括以下字段:

字段类别 建议字段 用途
任务识别 任务名称、交付物、负责人、责任角色 明确谁在什么层级负责什么结果
时间规划 计划开始、计划结束、最晚完成时间 识别关键路径和时间窗口
投入估算 预计人时、已用人时、剩余人时、置信度 预测剩余工作和估算偏差
依赖关系 前置任务、评审人、外部团队、阻塞原因 定位等待和跨部门约束
变更记录 新增范围、削减范围、日期变化、资源调整 解释计划为什么改变

2. 用不同视图服务不同角色

执行人员需要看到自己的任务、完成标准、依赖和截止日期;项目经理需要看到关键路径、资源峰值、阻塞项和剩余工作量;部门负责人需要看到本部门未来几周的投入需求和跨项目冲突;管理层则更关心日期、范围、风险和决策事项。

如果所有人都被迫使用同一张复杂表格,信息往往既不够细,也不够易读。以 PingCode 等项目管理平台为例,可以通过项目视图、迭代视图、任务看板、工时记录和资源视图分别承载不同管理场景。工具的价值在于让同一组数据服务多个决策层级,而不是单纯增加填报工作。

3. 设计三个层级的指标

执行层指标用于帮助个人完成工作,例如任务逾期数、阻塞时长、剩余人时和返工次数。

项目层指标用于判断项目是否仍可兑现,例如关键路径完成率、资源负荷、估算偏差、范围变更量和预测完工日期。

组织层指标用于优化资源配置,例如稀缺技能利用率、跨项目冲突数、重复工作比例、延期原因分布和人员负荷持续时间。

指标不应越多越好。若一个项目周报包含几十个指标,却没有明确每个指标触发什么行动,那么它很可能只是信息堆积。好的指标应该能够回答“看到这个数字后,谁需要做什么”。

4. 建立资源冲突的预警规则

可以为资源管理设置一些简单而明确的预警条件:

  • 同一人员在同一工作日被安排超过 8 小时的项目任务。
  • 关键岗位未来两周负荷连续超过 95%。
  • 某项任务没有负责人或完成标准。
  • 前置任务延期,但后置任务仍保持原计划。
  • 剩余工作量连续两周没有更新。
  • 任务实际投入超过估算 20%,但没有记录偏差原因。
  • 单一人员承担某类关键知识的比例超过团队可接受阈值。

预警不是为了证明谁做错了,而是为了把问题暴露在仍然有调整空间的时间点。一个在计划阶段发现的冲突,通常只需要改排期;一个在上线前发现的冲突,可能需要加班、延期甚至承担业务损失。

工作量管理指南:跨部门团队如何做好人力资源计划,入门指南全流程

九、管理者如何判断一份人力资源计划是否可信

1. 看它是否能解释“为什么需要这些人”

一份可信计划不会只列出“需要 3 名研发、1 名设计、1 名测试”,而会进一步说明每类角色负责哪些交付物、在哪些周次投入、投入强度如何、如果资源不到位会影响什么。

如果计划无法说明人员与交付物之间的关系,人数很可能只是经验拍脑袋;如果所有岗位从第一周到最后一周都保持同样投入,也要警惕计划没有反映工作阶段变化。

2. 看它是否体现了不确定性

真实项目一定存在不确定性。计划中如果所有任务都只有单一工时、所有依赖都按时完成、所有人员都能随时投入,这份计划看起来很整齐,却不一定可信。

可信的计划会明确记录假设、风险、置信度和缓冲。例如:“预计 4 至 7 人天,前提是外部接口在第 2 周前开放;若权限延期,需预留 3 人天。”这种表达比“接口开发 5 人天”更有管理价值。

3. 看它是否包含取舍记录

工作量管理的本质是取舍。若计划没有记录哪些需求被延后、哪些工作被复用、哪些风险被接受,那么项目一旦发生变化,团队就会反复争论过去做过什么决定。

我建议所有重要调整都记录四项内容:调整原因、被影响的范围、资源变化和决策人。这样既能减少后续扯皮,也能为下一次估算积累组织经验。

4. 看它是否能够在一周内被更新

如果更新一份资源计划需要项目经理花两天时间从多个部门收集数据,它很快就会过时。计划的价值取决于更新速度。管理者应优先设计轻量的更新机制,让负责人能够在固定节奏下提交剩余工作量、风险和阻塞原因。

工具可以帮助减少重复汇总,但不能替代责任机制。每个任务都必须有明确的维护责任,部门负责人也要对本部门的资源承诺负责。没有责任人的数据,即使录入系统,也很难保持可信。

十、落地清单:用四周建立第一版工作量管理机制

1. 第一周:统一语言和数据字段

  • 确定人时、人天和可用产能的计算口径。
  • 统一交付物、任务、里程碑和依赖的定义。
  • 确定预计工时、剩余工时、实际工时的填写规则。
  • 选择一个跨部门项目作为试点。

第一周不要追求覆盖全公司。先让参与试点的团队理解为什么要记录工作量,以及这些数据将如何影响范围、日期和资源决策。

2. 第二周:完成任务拆解和资源盘点

  • 列出项目交付物和验收标准。
  • 拆分任务并标记角色、依赖和评审人。
  • 盘点未来 4 至 8 周的人员可用时间。
  • 识别稀缺技能、关键单点和资源冲突。

资源盘点不应只问“谁有空”,还要问“谁具备完成这项工作的能力”。对于关键任务,至少准备一个替代方案,例如备份人员、外部支持、能力复用或范围调整。

3. 第三周:建立基线并运行第一次周度复核

  • 确认基线范围、日期、工作量和资源安排。
  • 按周查看角色负荷和关键路径。
  • 记录新增范围和延期依赖。
  • 要求负责人更新剩余工作量,而不是只汇报完成百分比。

第一次复核的重点不是追求数据准确到小时,而是发现计划中没有被看见的冲突。只要团队开始用同一套数据讨论问题,管理机制就已经产生价值。

4. 第四周:分析偏差并调整规则

  • 比较预计工作量与实际投入。
  • 分类记录偏差来源。
  • 检查哪些任务类型最容易低估。
  • 调整角色负荷阈值和风险缓冲。
  • 确定是否扩大到其他项目和部门。

四周后不要急于评价“工具有没有效果”,应先观察三个变化:资源冲突是否更早暴露,延期原因是否更清晰,管理层是否能更快做出范围和日期取舍。如果这三个变化没有出现,问题通常不在报表数量,而在数据口径和决策机制没有建立。

工作量管理指南:跨部门团队如何做好人力资源计划,入门指南全流程

十一、结语:最好的资源计划不是最满的计划,而是最能兑现的计划

跨部门团队做好人力资源计划,关键不在于把每个人的日程排得密不透风,而在于把交付物、工作量、有效产能、依赖关系和取舍决策连接起来。计划越接近 100% 满负荷,表面上越高效,实际上越脆弱;真正稳定的计划必须为沟通、返工、等待和未知问题留出空间。

我最看重的不是项目启动时估算得有多精确,而是团队能否在执行过程中持续回答三个问题:剩余工作到底有多少,哪些岗位正在成为瓶颈,当前日期和范围是否仍然匹配。能够持续回答这三个问题,工作量管理才从一次性排期变成了动态的组织能力。

下一步可以选择一个正在进行的跨部门项目,按本文方法完成三件事:先把任务改写成可验收的交付物,再用有效产能而不是理论工时计算资源,最后按周记录剩余工作量和资源冲突。若组织规模在 100 人以上,或同时运行多个研发、产品和业务项目,可以考虑使用 PingCode 等项目管理平台统一承载任务、工时、依赖和资源视图,但应先统一管理口径,再引入工具。

最终判断标准只有一个:这份人力资源计划,是否能让团队在项目发生变化之前做出取舍。如果能,它就是计划;如果只能在延期之后解释原因,它仍然只是记录。

常见问题解答(FAQ)

1. 跨部门团队做人力资源计划时,第一步应该统计什么?

我以前总是先统计每个部门有多少人,再把人数直接分配到项目里,结果项目看起来人手充足,关键节点却不断延期。我想知道,人力资源计划到底应该从人数、工时,还是从具体工作量开始。

第一步不是数人数,而是建立“工作包,角色,可用工时”的对应关系。建议先把项目拆成可验收的工作包,例如需求调研、方案评审、开发、测试、上线支持,再为每个工作包标注所需角色、预计工时、开始时间、依赖关系和负责人。这样才能看出真正的资源缺口,而不是被部门编制数误导。

我在实际排期中会同时记录三组数据:理论工时、可用工时、已承诺工时。比如一名员工每周理论上班40小时,但扣除会议、沟通、行政事务和临时支持后,真正可用于项目的时间可能只有24至28小时。如果同时承担两个项目,就不能把40小时重复分配给两个项目。

可以用下面的判断方式:可用项目工时=工作日工时×可投入比例-已锁定事项工时。对于跨部门团队,普通成员的可投入比例通常先按60%至70%估算,核心专家或经常被拉去救火的人则可能只有40%至50%。

如果计划表显示某人在同一周被安排超过可用工时的110%,这不是“提高效率”能够解决的问题,而是计划已经失真,应当重新调整范围、优先级或交付时间。建议先做一张资源基线表,至少包含:人员角色、所属部门、每周可用工时、固定会议工时、已分配项目工时、剩余可用工时。

只有当工作包的需求工时与这张基线表匹配后,人力计划才具备执行价值。

2. 跨部门项目中的工作量应该如何估算,才能避免拍脑袋?

我发现不同部门对“一个需求需要几天”的理解完全不同,业务人员说三天,研发人员说两周,测试人员又认为至少要再加五天。有没有一种相对客观的估算方法,既不会让估算过程过于复杂,也能减少后期反复改计划?

跨部门估算最容易踩的坑,是把“编码时间”当成“交付时间”。真正的工作量应当包含澄清、方案设计、评审、开发或执行、联调、测试、修改、上线准备和交付后的观察时间。只估其中一个环节,计划通常会在最后两个环节失控。

更稳妥的做法是采用三点估算:乐观工时O、最可能工时M、悲观工时P,预计工时可按“(O+4M+P)÷6”计算。例如一个跨部门报表需求,乐观情况下需要16小时,最可能需要28小时,遇到数据口径争议时可能需要52小时,则加权结果约为30小时,而不是简单采用业务方口中的三天。

我还建议给工作量增加“复杂度”和“协作次数”两个修正项。一个只涉及单一系统、单一负责人的任务,即使工时不小,排期风险也可能较低;一个需要财务、法务、数据和技术共同确认的任务,即使实际执行只有20小时,也可能因为等待和返工占用两周日历时间。实际排期时应同时记录“人时”和“日历时长”,两者不能混为一谈。

可以用这样的对比判断:单部门任务重点看执行工时;跨部门任务重点看执行工时、等待工时和返工概率;高不确定性任务则应先安排一个小型验证工作包,而不是直接承诺完整交付日期。经验上,首次承担类似工作的团队可以预留15%至25%的风险缓冲;如果需求尚未冻结,缓冲比例还应单独列出,不能偷偷塞进个人加班时间里。

3. 如何判断团队是人手不足,还是工作分配方式有问题?

我所在的团队经常提出增加人手,但我查看任务列表后发现,有些人很忙,有些人却长期等待输入。管理层想知道到底该不该招聘,还是先调整现有分工,我应该用哪些指标做判断?

不要只看加班时长或员工主观感受,先看“瓶颈角色”和“非瓶颈角色”的利用率。人手不足通常表现为某一关键角色连续多个周期超过85%至90%的有效负荷,同时任务在该角色处排队;分配失衡则常表现为少数人超负荷、其他人低负荷,或者大量任务卡在等待确认而不是等待执行。

可以连续观察两到四周,并记录四个指标:有效利用率、任务等待时间、返工率、关键角色排队量。举例来说,如果研发利用率达到92%,但其中30%的时间都在等待业务确认,新增研发人员未必能改善交付;如果业务确认平均只需半天,而测试任务已经排队五天,那么真正的瓶颈更可能在测试能力。

我通常会做一次“容量重排测试”:先不增加人员,只把任务按优先级重新排序,减少同时进行的任务数量,并把低价值会议和重复汇报压缩一周。如果两周后交付吞吐量明显上升,说明问题主要是并行过多或协作方式低效;如果关键角色仍持续超载,且排队量没有下降,才有充分理由讨论招聘、外包或借调。

判断结果可以按三种情况处理。第一,整体容量不足且需求稳定增长,考虑招聘或长期外部资源;第二,总容量足够但技能分布不匹配,优先培训、轮岗或调整职责;第三,容量没有问题但等待和返工严重,先修复流程、输入质量和决策机制。招聘不是解决所有资源问题的第一选项,尤其不能用新增人员掩盖需求反复变化。

4. 跨部门人力计划应该多久更新一次,如何避免计划表变成形式?

我曾经花几天做出一份很完整的人力计划,但项目开始后没人按表执行,到了月底才发现关键任务已经延误。我想知道计划更新的频率应该怎么定,哪些数据必须持续维护,才能让这份计划真正服务于决策。

人力计划不宜每天全面重做,也不能一个月才更新一次。比较有效的方式是采用“周滚动、月复盘、节点重排”:每周更新未来四周的人员容量和任务分配;每月复盘估算偏差、返工和延期原因;遇到范围变化、关键人员离岗、优先级调整或外部依赖变化时,立即触发节点重排。

计划表要避免记录过多没人维护的字段,我建议只保留能影响决策的数据:工作包、负责人、所需角色、计划工时、已消耗工时、剩余工时、开始和结束日期、依赖事项、风险等级、当前状态。对于已完成的任务,不必反复修改历史数据,而应保留原计划与实际结果,用于下次估算校准。

我在复盘时特别关注“计划偏差率”和“承诺兑现率”。计划偏差率可按“实际工时-计划工时”除以计划工时计算;如果同类任务连续三次偏差超过30%,说明估算模型或需求入口存在问题。承诺兑现率则看一个周期内承诺完成的工作包有多少按时完成,它比单纯统计完成任务数量更能反映计划质量。

工具方面,表格适合人数较少、任务关系简单的团队;当团队超过三个部门、任务依赖较多,或需要频繁查看负荷时,应使用某项目管理工具或某项目管理平台统一维护任务、工时和责任人。

但工具不能替代管理判断,最关键的是每周固定召开一次短周期资源评审,只讨论三件事:哪些任务会超载、哪些依赖正在阻塞、哪些承诺需要重新协商。这样计划表才会成为决策依据,而不是事后填报材料。

核心关键词

读者评论

欧
欧阳安琪

三点估算对接口联调这类任务确实有帮助,尤其能把权限、数据质量等风险提前暴露出来。不过实际执行时,团队还需要定期更新估算,否则初期的悲观值很容易一直沿用,反而影响排期判断。

孟
孟星宇

文中提到按周看关键岗位峰值,这点比看整月总人天实用。我们团队以前总觉得人手够,后来才发现法务和数据岗位只在某几天集中被需要,真正拖慢项目的往往是这些短时资源冲突。

刘
刘云舟

把会议、审批和等待纳入计划比较符合跨部门协作的现实,但有效产能比例不宜直接套用统一标准。不同团队的工作节奏差异很大,最好用几轮项目的实际工时和延期记录校准。

文章包含AI辅助创作:工作量管理指南:跨部门团队如何做好人力资源计划,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/627694

赞 (0)
飞飞飞飞
投入比例实操方法:项目成员提升人力资源计划效率的最佳实践方法与模板
上一篇 1小时前
人力资源计划如何做好人力规划?跨部门团队入门指南与操作步骤
下一篇 36分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
