人员投入管理真正困难的地方,不是算出一个项目需要多少人,而是判断哪些人应该在什么时间投入、投入多少、承担什么责任,以及当项目优先级发生变化时,如何及时调整资源而不让其他项目失控。《人员投入管理方法大全:项目成员人力资源计划流程优化落地清单》要解决的正是这个问题:把人员需求预测、能力匹配、资源分配、工作负荷监控、跨项目协调和投入效果评估连接成一套可执行的管理机制。
我的核心判断是,人员投入管理不能只做成一张排期表,而应该建立从业务目标到人员产能、从任务分配到实际消耗、从偏差识别到资源调整的完整闭环。对于100人以上、多个项目并行的组织,尤其需要借助统一的项目管理平台,把原本分散在部门、项目组和管理者手中的资源信息转化为可核对、可追踪、可决策的管理数据。
一、先明确核心结论:人员投入管理不是排人头,而是管理有效产能
1. 人员数量不等于项目可用产能
很多企业制定项目计划时,习惯先统计团队有多少人,再按照任务数量分配工作。这种方式看起来直观,却容易产生一个严重误判:组织拥有的人员数量,并不等于项目可以使用的有效产能。

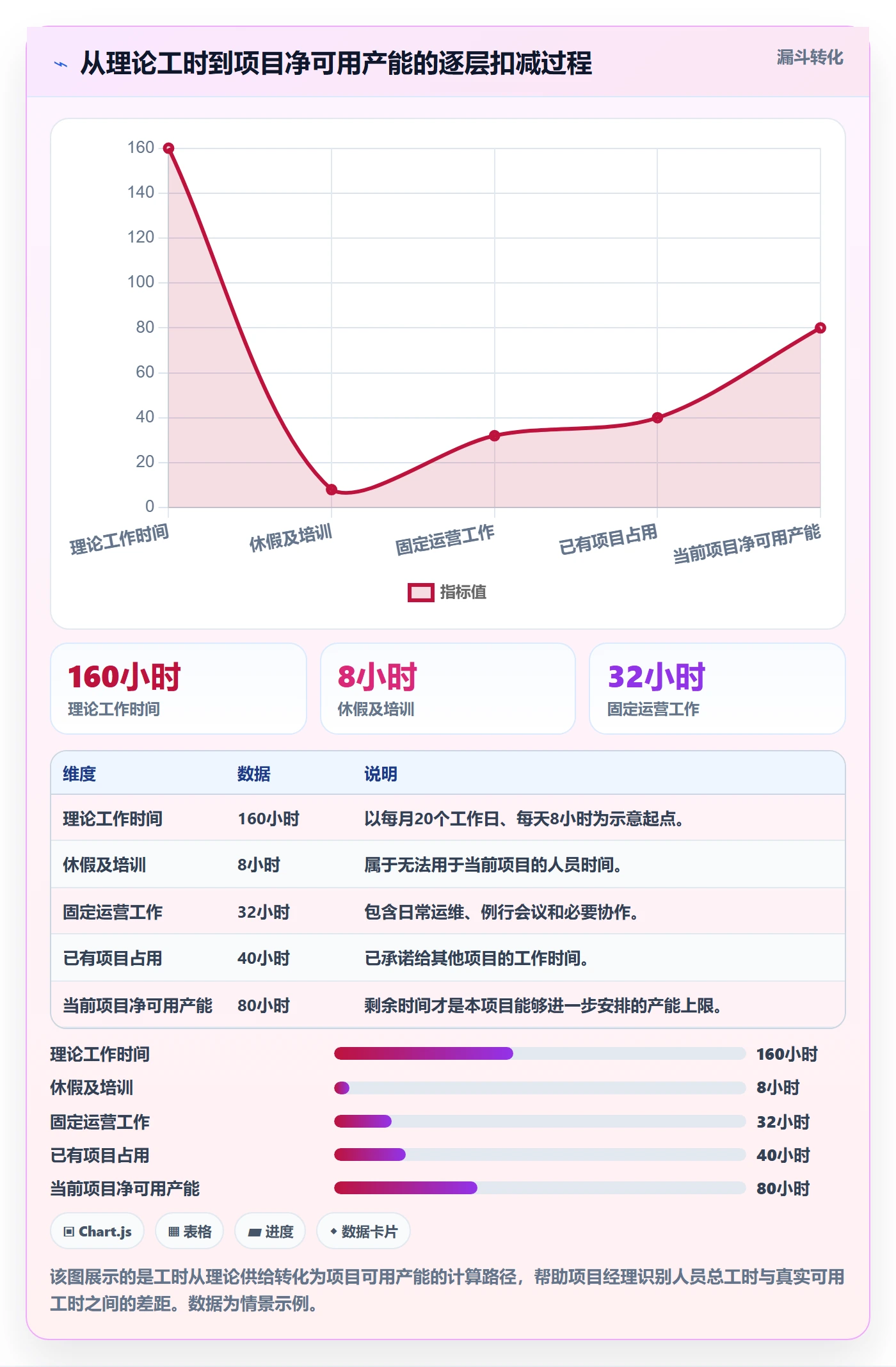

例如,一个有10名成员的研发团队,表面上每周可以提供400小时工作时间。但如果扣除例会、需求沟通、代码评审、技术支持、休假、培训和其他项目占用,真正可以用于计划内交付的时间可能只有280小时。
如果项目经理仍然按照400小时安排任务,计划从第一天开始就存在120小时的隐性缺口。后续出现延期,并不一定是成员执行力不足,而可能是计划阶段错误地估算了资源供给。
我的判断是:人员投入计划首先要计算有效产能,其次才是分配具体任务。先确认资源边界,再承诺交付时间,远比项目启动后不断催促成员加班有效。
2. 人员投入管理需要同时解决四个问题
一套完整的人员投入管理体系,至少需要覆盖四个相互关联的维度。
- 资源需求:项目需要哪些岗位、技能和经验水平,分别需要多少人天,在哪些阶段投入。
- 资源供给:组织实际拥有多少可用人员,他们的工作日历、技能水平、已有任务和其他项目占用情况如何。
- 资源匹配:人员能力是否满足任务要求,投入时间是否符合项目节奏,是否存在关键岗位依赖。
- 资源调整:当需求变化、人员缺席、任务延期或项目优先级变化时,如何重新分配资源并评估影响。
这四个维度不能各自独立运行。例如,需求部门临时增加一项功能,如果没有同步更新人员需求、资源供给和项目优先级,项目经理看到的排期就可能仍然是旧计划。
因此,人员投入管理的核心不是让每个人的日历排得满满当当,而是让组织能够在资源有限的情况下,把关键能力投入最重要的工作。
3. 建立从计划到复盘的管理闭环
我更建议把人员投入管理拆分成六个连续阶段:业务需求识别、工作量估算、资源能力盘点、人员投入计划、执行监控、偏差调整与复盘。
这六个阶段既可以用于单个项目,也可以用于多个项目共享人员的组织级资源管理。区别在于管理对象的范围:单项目关注团队内部的任务分配,多项目管理还需要考虑部门之间的资源冲突和整体优先级。
| 管理阶段 | 核心工作 | 关键输出 | 主要责任人 |
|---|---|---|---|
| 需求识别 | 明确范围、里程碑和交付要求 | 岗位需求清单 | 项目经理、业务负责人 |
| 工作量估算 | 拆解任务并估算人天 | 工作量基线 | 任务负责人、技术负责人 |
| 能力盘点 | 核对技能、经验和可用时间 | 资源能力矩阵 | 部门经理、HR |
| 投入计划 | 确定人员、时间和投入比例 | 资源投入计划 | 项目经理 |
| 执行监控 | 比较计划投入和实际消耗 | 投入偏差报告 | 项目经理、团队负责人 |
| 调整复盘 | 重新分配资源并沉淀经验 | 调整记录、复盘报告 | 项目负责人、资源管理者 |
这套流程最重要的设计原则是:每个阶段都必须产生可以被下一阶段使用的管理结果。如果工作量估算没有形成统一口径,后面的投入偏差就无法准确计算;如果能力盘点没有记录具体技能,人员分配就只能依赖管理者的主观印象。
4. 人员投入管理应该关注的核心指标
不建议一开始就设计几十个指标。指标越多,不代表管理越精细。如果管理者不能根据指标采取行动,数据只会增加填报成本。
实际落地时,我建议先建立以下指标体系:
| 指标 | 计算方式 | 管理用途 |
|---|---|---|
| 计划投入工时 | 计划分配工时之和 | 衡量项目资源需求 |
| 实际投入工时 | 实际记录工时之和 | 识别真实资源消耗 |
| 资源利用率 | 实际有效工作时间÷可用工作时间 | 观察资源使用情况 |
| 计划偏差率 | (实际投入-计划投入)÷计划投入 | 识别估算偏差 |
| 任务按期完成率 | 按期完成任务数÷到期任务数 | 观察执行稳定性 |
| 技能匹配率 | 满足岗位技能要求的人数÷需求人数 | 识别能力缺口 |
| 资源冲突次数 | 统计周期内发生的重复占用或排期冲突次数 | 发现跨项目协调问题 |
需要特别注意,资源利用率不是越高越好。一个团队长期保持接近100%的计划利用率,意味着几乎没有空间处理突发需求、技术问题和紧急修复。
我更看重的是资源利用率是否与交付质量、任务完成情况和团队稳定性保持合理平衡。高利用率但频繁延期的团队,不一定拥有更高的组织效率。
二、为什么企业需要重新设计人员投入管理流程
1. 多项目并行让人员需求变得动态化
在小型团队中,项目经理通常能够直接了解每个人正在做什么。一个项目需要增加两名开发人员,可能只需要在团队会议上协调即可。
但当组织规模扩大到100人以上,情况就会发生变化。研发、产品、测试、设计、实施和运维人员可能同时参与多个项目。一个成员的工作时间,可能被三个项目经理分别安排。
每个项目经理看到的计划都可能合理,但从组织整体来看,同一个人已经被重复分配。资源冲突并不是某个项目计划做得不好,而是组织缺少统一的资源视图。
这也是为什么我不建议中大型企业继续依赖项目经理各自维护Excel排期表。Excel可以用于局部估算,但当多个项目需要共享同一批人员时,人工汇总和版本同步会迅速成为管理瓶颈。
2. 人员投入存在明显的隐性成本
企业通常能够统计工资、招聘费用和外包费用,却不容易准确计算资源切换、等待、重复沟通和技能不匹配带来的隐性成本。
例如,一名核心架构师同时参与四个项目。每个项目只安排他每周投入半天,看起来总量并不高,但四个项目可能都需要他参加不同的会议、理解不同的业务背景并频繁切换工作上下文。
从排期表看,他只投入了两天;从实际执行看,他可能因为上下文切换和沟通准备,消耗了更多有效时间。
人员投入管理必须区分日历占用和有效工作产出。仅仅统计工时,不能完整解释一个团队为什么效率下降。
3. 需求变化会不断侵蚀原有人员计划
项目启动时,需求范围往往相对清晰。但随着业务反馈、客户验收和技术验证推进,新增需求、优先级调整和返工可能不断出现。
如果每次需求变化都只修改任务截止日期,而不重新评估工作量和资源配置,项目就会形成一种典型状态:计划表看起来始终更新,实际人员投入却越来越偏离原始目标。
我建议把范围变更与资源计划变更绑定。新增任务必须说明需要什么技能、预计投入多少、由谁承担,以及它对既有里程碑有什么影响。
4. 人力资源计划不能只由项目经理单独决定
项目经理对交付结果负责,但部门经理通常掌握人员能力、培养方向和部门日常工作安排。HR则需要关注招聘、人员结构、岗位能力和长期人才供给。
这意味着人员投入计划天然涉及多角色协作。如果项目经理只考虑短期交付,可能过度占用某位关键成员;如果部门经理只考虑部门工作负荷,也可能低估项目里程碑的紧迫性。
比较成熟的组织应该建立共同决策机制:项目经理提出资源需求,部门经理确认供给和能力匹配,资源管理负责人协调跨项目优先级,HR提供人才供给和能力发展支持。
5. 管理复杂度会随着协作关系增加而上升
人员投入管理的难度并不只取决于人数,还取决于人员之间的协作关系、项目数量和共享岗位比例。
例如,一个拥有120名员工的组织,如果所有人都固定服务于单一业务线,资源计划可能相对简单;另一个只有80人的组织,如果核心技术人员同时支持8个项目,反而可能拥有更复杂的协调需求。
因此,判断是否需要建立组织级资源管理体系,不能只看员工总数。更重要的是观察共享人员比例、跨项目依赖数量、资源冲突频率和计划变更次数。

人员投入管理真正困难的地方,不是算出一个项目需要多少人,而是判断哪些人应该在什么时间投入、投入多少、承担什么责任,以及当项目优先级发生变化时,如何及时调整资源而不让其他项目失控。《人员投入管理方法大全:项目成员人力资源计划流程优化落地清单》要解决的正是这个问题:把人员需求预测、能力匹配、资源分配、工作负荷监控、跨项目协调和投入效果评估连接成一套可执行的管理机制。
我的核心判断是,人员投入管理不能只做成一张排期表,而应该建立从业务目标到人员产能、从任务分配到实际消耗、从偏差识别到资源调整的完整闭环。对于100人以上、多个项目并行的组织,尤其需要借助统一的项目管理平台,把原本分散在部门、项目组和管理者手中的资源信息转化为可核对、可追踪、可决策的管理数据。
三、先明确核心结论:人员投入管理不是排人头,而是管理有效产能
1. 人员数量不等于项目可用产能
很多企业制定项目计划时,习惯先统计团队有多少人,再按照任务数量分配工作。这种方式看起来直观,却容易产生一个严重误判:组织拥有的人员数量,并不等于项目可以使用的有效产能。
例如,一个有10名成员的研发团队,表面上每周可以提供400小时工作时间。但如果扣除例会、需求沟通、代码评审、技术支持、休假、培训和其他项目占用,真正可以用于计划内交付的时间可能只有280小时。
如果项目经理仍然按照400小时安排任务,计划从第一天开始就存在120小时的隐性缺口。后续出现延期,并不一定是成员执行力不足,而可能是计划阶段错误地估算了资源供给。
我的判断是:人员投入计划首先要计算有效产能,其次才是分配具体任务。先确认资源边界,再承诺交付时间,远比项目启动后不断催促成员加班有效。
2. 人员投入管理需要同时解决四个问题
一套完整的人员投入管理体系,至少需要覆盖四个相互关联的维度。
- 资源需求:项目需要哪些岗位、技能和经验水平,分别需要多少人天,在哪些阶段投入。
- 资源供给:组织实际拥有多少可用人员,他们的工作日历、技能水平、已有任务和其他项目占用情况如何。
- 资源匹配:人员能力是否满足任务要求,投入时间是否符合项目节奏,是否存在关键岗位依赖。
- 资源调整:当需求变化、人员缺席、任务延期或项目优先级变化时,如何重新分配资源并评估影响。
这四个维度不能各自独立运行。例如,需求部门临时增加一项功能,如果没有同步更新人员需求、资源供给和项目优先级,项目经理看到的排期就可能仍然是旧计划。
因此,人员投入管理的核心不是让每个人的日历排得满满当当,而是让组织能够在资源有限的情况下,把关键能力投入最重要的工作。
3. 建立从计划到复盘的管理闭环
我更建议把人员投入管理拆分成六个连续阶段:业务需求识别、工作量估算、资源能力盘点、人员投入计划、执行监控、偏差调整与复盘。
这六个阶段既可以用于单个项目,也可以用于多个项目共享人员的组织级资源管理。区别在于管理对象的范围:单项目关注团队内部的任务分配,多项目管理还需要考虑部门之间的资源冲突和整体优先级。
| 管理阶段 | 核心工作 | 关键输出 | 主要责任人 |
|---|---|---|---|
| 需求识别 | 明确范围、里程碑和交付要求 | 岗位需求清单 | 项目经理、业务负责人 |
| 工作量估算 | 拆解任务并估算人天 | 工作量基线 | 任务负责人、技术负责人 |
| 能力盘点 | 核对技能、经验和可用时间 | 资源能力矩阵 | 部门经理、HR |
| 投入计划 | 确定人员、时间和投入比例 | 资源投入计划 | 项目经理 |
| 执行监控 | 比较计划投入和实际消耗 | 投入偏差报告 | 项目经理、团队负责人 |
| 调整复盘 | 重新分配资源并沉淀经验 | 调整记录、复盘报告 | 项目负责人、资源管理者 |
这套流程最重要的设计原则是:每个阶段都必须产生可以被下一阶段使用的管理结果。如果工作量估算没有形成统一口径,后面的投入偏差就无法准确计算;如果能力盘点没有记录具体技能,人员分配就只能依赖管理者的主观印象。
4. 人员投入管理应该关注的核心指标
不建议一开始就设计几十个指标。指标越多,不代表管理越精细。如果管理者不能根据指标采取行动,数据只会增加填报成本。
实际落地时,我建议先建立以下指标体系:
| 指标 | 计算方式 | 管理用途 |
|---|---|---|
| 计划投入工时 | 计划分配工时之和 | 衡量项目资源需求 |
| 实际投入工时 | 实际记录工时之和 | 识别真实资源消耗 |
| 资源利用率 | 实际有效工作时间÷可用工作时间 | 观察资源使用情况 |
| 计划偏差率 | (实际投入-计划投入)÷计划投入 | 识别估算偏差 |
| 任务按期完成率 | 按期完成任务数÷到期任务数 | 观察执行稳定性 |
| 技能匹配率 | 满足岗位技能要求的人数÷需求人数 | 识别能力缺口 |
| 资源冲突次数 | 统计周期内发生的重复占用或排期冲突次数 | 发现跨项目协调问题 |
需要特别注意,资源利用率不是越高越好。一个团队长期保持接近100%的计划利用率,意味着几乎没有空间处理突发需求、技术问题和紧急修复。
我更看重的是资源利用率是否与交付质量、任务完成情况和团队稳定性保持合理平衡。高利用率但频繁延期的团队,不一定拥有更高的组织效率。
四、为什么企业需要重新设计人员投入管理流程
1. 多项目并行让人员需求变得动态化
在小型团队中,项目经理通常能够直接了解每个人正在做什么。一个项目需要增加两名开发人员,可能只需要在团队会议上协调即可。
但当组织规模扩大到100人以上,情况就会发生变化。研发、产品、测试、设计、实施和运维人员可能同时参与多个项目。一个成员的工作时间,可能被三个项目经理分别安排。
每个项目经理看到的计划都可能合理,但从组织整体来看,同一个人已经被重复分配。资源冲突并不是某个项目计划做得不好,而是组织缺少统一的资源视图。
这也是为什么我不建议中大型企业继续依赖项目经理各自维护Excel排期表。Excel可以用于局部估算,但当多个项目需要共享同一批人员时,人工汇总和版本同步会迅速成为管理瓶颈。
2. 人员投入存在明显的隐性成本
企业通常能够统计工资、招聘费用和外包费用,却不容易准确计算资源切换、等待、重复沟通和技能不匹配带来的隐性成本。
例如,一名核心架构师同时参与四个项目。每个项目只安排他每周投入半天,看起来总量并不高,但四个项目可能都需要他参加不同的会议、理解不同的业务背景并频繁切换工作上下文。
从排期表看,他只投入了两天;从实际执行看,他可能因为上下文切换和沟通准备,消耗了更多有效时间。
人员投入管理必须区分日历占用和有效工作产出。仅仅统计工时,不能完整解释一个团队为什么效率下降。
3. 需求变化会不断侵蚀原有人员计划
项目启动时,需求范围往往相对清晰。但随着业务反馈、客户验收和技术验证推进,新增需求、优先级调整和返工可能不断出现。
如果每次需求变化都只修改任务截止日期,而不重新评估工作量和资源配置,项目就会形成一种典型状态:计划表看起来始终更新,实际人员投入却越来越偏离原始目标。
我建议把范围变更与资源计划变更绑定。新增任务必须说明需要什么技能、预计投入多少、由谁承担,以及它对既有里程碑有什么影响。
4. 人力资源计划不能只由项目经理单独决定
项目经理对交付结果负责,但部门经理通常掌握人员能力、培养方向和部门日常工作安排。HR则需要关注招聘、人员结构、岗位能力和长期人才供给。
这意味着人员投入计划天然涉及多角色协作。如果项目经理只考虑短期交付,可能过度占用某位关键成员;如果部门经理只考虑部门工作负荷,也可能低估项目里程碑的紧迫性。
比较成熟的组织应该建立共同决策机制:项目经理提出资源需求,部门经理确认供给和能力匹配,资源管理负责人协调跨项目优先级,HR提供人才供给和能力发展支持。
5. 管理复杂度会随着协作关系增加而上升
人员投入管理的难度并不只取决于人数,还取决于人员之间的协作关系、项目数量和共享岗位比例。
例如,一个拥有120名员工的组织,如果所有人都固定服务于单一业务线,资源计划可能相对简单;另一个只有80人的组织,如果核心技术人员同时支持8个项目,反而可能拥有更复杂的协调需求。
因此,判断是否需要建立组织级资源管理体系,不能只看员工总数。更重要的是观察共享人员比例、跨项目依赖数量、资源冲突频率和计划变更次数。

人员投入管理真正困难的地方,不是算出一个项目需要多少人,而是判断哪些人应该在什么时间投入、投入多少、承担什么责任,以及当项目优先级发生变化时,如何及时调整资源而不让其他项目失控。《人员投入管理方法大全:项目成员人力资源计划流程优化落地清单》要解决的正是这个问题:把人员需求预测、能力匹配、资源分配、工作负荷监控、跨项目协调和投入效果评估连接成一套可执行的管理机制。
我的核心判断是,人员投入管理不能只做成一张排期表,而应该建立从业务目标到人员产能、从任务分配到实际消耗、从偏差识别到资源调整的完整闭环。对于100人以上、多个项目并行的组织,尤其需要借助统一的项目管理平台,把原本分散在部门、项目组和管理者手中的资源信息转化为可核对、可追踪、可决策的管理数据。
五、先明确核心结论:人员投入管理不是排人头,而是管理有效产能
1. 人员数量不等于项目可用产能
很多企业制定项目计划时,习惯先统计团队有多少人,再按照任务数量分配工作。这种方式看起来直观,却容易产生一个严重误判:组织拥有的人员数量,并不等于项目可以使用的有效产能。
例如,一个有10名成员的研发团队,表面上每周可以提供400小时工作时间。但如果扣除例会、需求沟通、代码评审、技术支持、休假、培训和其他项目占用,真正可以用于计划内交付的时间可能只有280小时。
如果项目经理仍然按照400小时安排任务,计划从第一天开始就存在120小时的隐性缺口。后续出现延期,并不一定是成员执行力不足,而可能是计划阶段错误地估算了资源供给。
我的判断是:人员投入计划首先要计算有效产能,其次才是分配具体任务。先确认资源边界,再承诺交付时间,远比项目启动后不断催促成员加班有效。
2. 人员投入管理需要同时解决四个问题
一套完整的人员投入管理体系,至少需要覆盖四个相互关联的维度。
- 资源需求:项目需要哪些岗位、技能和经验水平,分别需要多少人天,在哪些阶段投入。
- 资源供给:组织实际拥有多少可用人员,他们的工作日历、技能水平、已有任务和其他项目占用情况如何。
- 资源匹配:人员能力是否满足任务要求,投入时间是否符合项目节奏,是否存在关键岗位依赖。
- 资源调整:当需求变化、人员缺席、任务延期或项目优先级变化时,如何重新分配资源并评估影响。
这四个维度不能各自独立运行。例如,需求部门临时增加一项功能,如果没有同步更新人员需求、资源供给和项目优先级,项目经理看到的排期就可能仍然是旧计划。
因此,人员投入管理的核心不是让每个人的日历排得满满当当,而是让组织能够在资源有限的情况下,把关键能力投入最重要的工作。
3. 建立从计划到复盘的管理闭环
我更建议把人员投入管理拆分成六个连续阶段:业务需求识别、工作量估算、资源能力盘点、人员投入计划、执行监控、偏差调整与复盘。
这六个阶段既可以用于单个项目,也可以用于多个项目共享人员的组织级资源管理。区别在于管理对象的范围:单项目关注团队内部的任务分配,多项目管理还需要考虑部门之间的资源冲突和整体优先级。
| 管理阶段 | 核心工作 | 关键输出 | 主要责任人 |
|---|---|---|---|
| 需求识别 | 明确范围、里程碑和交付要求 | 岗位需求清单 | 项目经理、业务负责人 |
| 工作量估算 | 拆解任务并估算人天 | 工作量基线 | 任务负责人、技术负责人 |
| 能力盘点 | 核对技能、经验和可用时间 | 资源能力矩阵 | 部门经理、HR |
| 投入计划 | 确定人员、时间和投入比例 | 资源投入计划 | 项目经理 |
| 执行监控 | 比较计划投入和实际消耗 | 投入偏差报告 | 项目经理、团队负责人 |
| 调整复盘 | 重新分配资源并沉淀经验 | 调整记录、复盘报告 | 项目负责人、资源管理者 |
这套流程最重要的设计原则是:每个阶段都必须产生可以被下一阶段使用的管理结果。如果工作量估算没有形成统一口径,后面的投入偏差就无法准确计算;如果能力盘点没有记录具体技能,人员分配就只能依赖管理者的主观印象。
4. 人员投入管理应该关注的核心指标
不建议一开始就设计几十个指标。指标越多,不代表管理越精细。如果管理者不能根据指标采取行动,数据只会增加填报成本。
实际落地时,我建议先建立以下指标体系:
| 指标 | 计算方式 | 管理用途 |
|---|---|---|
| 计划投入工时 | 计划分配工时之和 | 衡量项目资源需求 |
| 实际投入工时 | 实际记录工时之和 | 识别真实资源消耗 |
| 资源利用率 | 实际有效工作时间÷可用工作时间 | 观察资源使用情况 |
| 计划偏差率 | (实际投入-计划投入)÷计划投入 | 识别估算偏差 |
| 任务按期完成率 | 按期完成任务数÷到期任务数 | 观察执行稳定性 |
| 技能匹配率 | 满足岗位技能要求的人数÷需求人数 | 识别能力缺口 |
| 资源冲突次数 | 统计周期内发生的重复占用或排期冲突次数 | 发现跨项目协调问题 |
需要特别注意,资源利用率不是越高越好。一个团队长期保持接近100%的计划利用率,意味着几乎没有空间处理突发需求、技术问题和紧急修复。
我更看重的是资源利用率是否与交付质量、任务完成情况和团队稳定性保持合理平衡。高利用率但频繁延期的团队,不一定拥有更高的组织效率。
六、为什么企业需要重新设计人员投入管理流程
1. 多项目并行让人员需求变得动态化
在小型团队中,项目经理通常能够直接了解每个人正在做什么。一个项目需要增加两名开发人员,可能只需要在团队会议上协调即可。
但当组织规模扩大到100人以上,情况就会发生变化。研发、产品、测试、设计、实施和运维人员可能同时参与多个项目。一个成员的工作时间,可能被三个项目经理分别安排。
每个项目经理看到的计划都可能合理,但从组织整体来看,同一个人已经被重复分配。资源冲突并不是某个项目计划做得不好,而是组织缺少统一的资源视图。
这也是为什么我不建议中大型企业继续依赖项目经理各自维护Excel排期表。Excel可以用于局部估算,但当多个项目需要共享同一批人员时,人工汇总和版本同步会迅速成为管理瓶颈。
2. 人员投入存在明显的隐性成本
企业通常能够统计工资、招聘费用和外包费用,却不容易准确计算资源切换、等待、重复沟通和技能不匹配带来的隐性成本。
例如,一名核心架构师同时参与四个项目。每个项目只安排他每周投入半天,看起来总量并不高,但四个项目可能都需要他参加不同的会议、理解不同的业务背景并频繁切换工作上下文。
从排期表看,他只投入了两天;从实际执行看,他可能因为上下文切换和沟通准备,消耗了更多有效时间。
人员投入管理必须区分日历占用和有效工作产出。仅仅统计工时,不能完整解释一个团队为什么效率下降。
3. 需求变化会不断侵蚀原有人员计划
项目启动时,需求范围往往相对清晰。但随着业务反馈、客户验收和技术验证推进,新增需求、优先级调整和返工可能不断出现。
如果每次需求变化都只修改任务截止日期,而不重新评估工作量和资源配置,项目就会形成一种典型状态:计划表看起来始终更新,实际人员投入却越来越偏离原始目标。
我建议把范围变更与资源计划变更绑定。新增任务必须说明需要什么技能、预计投入多少、由谁承担,以及它对既有里程碑有什么影响。
4. 人力资源计划不能只由项目经理单独决定
项目经理对交付结果负责,但部门经理通常掌握人员能力、培养方向和部门日常工作安排。HR则需要关注招聘、人员结构、岗位能力和长期人才供给。
这意味着人员投入计划天然涉及多角色协作。如果项目经理只考虑短期交付,可能过度占用某位关键成员;如果部门经理只考虑部门工作负荷,也可能低估项目里程碑的紧迫性。
比较成熟的组织应该建立共同决策机制:项目经理提出资源需求,部门经理确认供给和能力匹配,资源管理负责人协调跨项目优先级,HR提供人才供给和能力发展支持。
5. 管理复杂度会随着协作关系增加而上升
人员投入管理的难度并不只取决于人数,还取决于人员之间的协作关系、项目数量和共享岗位比例。
例如,一个拥有120名员工的组织,如果所有人都固定服务于单一业务线,资源计划可能相对简单;另一个只有80人的组织,如果核心技术人员同时支持8个项目,反而可能拥有更复杂的协调需求。
因此,判断是否需要建立组织级资源管理体系,不能只看员工总数。更重要的是观察共享人员比例、跨项目依赖数量、资源冲突频率和计划变更次数。

人员投入管理真正困难的地方,不是算出一个项目需要多少人,而是判断哪些人应该在什么时间投入、投入多少、承担什么责任,以及当项目优先级发生变化时,如何及时调整资源而不让其他项目失控。《人员投入管理方法大全:项目成员人力资源计划流程优化落地清单》要解决的正是这个问题:把人员需求预测、能力匹配、资源分配、工作负荷监控、跨项目协调和投入效果评估连接成一套可执行的管理机制。
我的核心判断是,人员投入管理不能只做成一张排期表,而应该建立从业务目标到人员产能、从任务分配到实际消耗、从偏差识别到资源调整的完整闭环。对于100人以上、多个项目并行的组织,尤其需要借助统一的项目管理平台,把原本分散在部门、项目组和管理者手中的资源信息转化为可核对、可追踪、可决策的管理数据。
七、先明确核心结论:人员投入管理不是排人头,而是管理有效产能
1. 人员数量不等于项目可用产能
很多企业制定项目计划时,习惯先统计团队有多少人,再按照任务数量分配工作。这种方式看起来直观,却容易产生一个严重误判:组织拥有的人员数量,并不等于项目可以使用的有效产能。
例如,一个有10名成员的研发团队,表面上每周可以提供400小时工作时间。但如果扣除例会、需求沟通、代码评审、技术支持、休假、培训和其他项目占用,真正可以用于计划内交付的时间可能只有280小时。
如果项目经理仍然按照400小时安排任务,计划从第一天开始就存在120小时的隐性缺口。后续出现延期,并不一定是成员执行力不足,而可能是计划阶段错误地估算了资源供给。
我的判断是:人员投入计划首先要计算有效产能,其次才是分配具体任务。先确认资源边界,再承诺交付时间,远比项目启动后不断催促成员加班有效。
2. 人员投入管理需要同时解决四个问题
一套完整的人员投入管理体系,至少需要覆盖四个相互关联的维度。
- 资源需求:项目需要哪些岗位、技能和经验水平,分别需要多少人天,在哪些阶段投入。
- 资源供给:组织实际拥有多少可用人员,他们的工作日历、技能水平、已有任务和其他项目占用情况如何。
- 资源匹配:人员能力是否满足任务要求,投入时间是否符合项目节奏,是否存在关键岗位依赖。
- 资源调整:当需求变化、人员缺席、任务延期或项目优先级变化时,如何重新分配资源并评估影响。
这四个维度不能各自独立运行。例如,需求部门临时增加一项功能,如果没有同步更新人员需求、资源供给和项目优先级,项目经理看到的排期就可能仍然是旧计划。
因此,人员投入管理的核心不是让每个人的日历排得满满当当,而是让组织能够在资源有限的情况下,把关键能力投入最重要的工作。
3. 建立从计划到复盘的管理闭环
我更建议把人员投入管理拆分成六个连续阶段:业务需求识别、工作量估算、资源能力盘点、人员投入计划、执行监控、偏差调整与复盘。
这六个阶段既可以用于单个项目,也可以用于多个项目共享人员的组织级资源管理。区别在于管理对象的范围:单项目关注团队内部的任务分配,多项目管理还需要考虑部门之间的资源冲突和整体优先级。
| 管理阶段 | 核心工作 | 关键输出 | 主要责任人 |
|---|---|---|---|
| 需求识别 | 明确范围、里程碑和交付要求 | 岗位需求清单 | 项目经理、业务负责人 |
| 工作量估算 | 拆解任务并估算人天 | 工作量基线 | 任务负责人、技术负责人 |
| 能力盘点 | 核对技能、经验和可用时间 | 资源能力矩阵 | 部门经理、HR |
| 投入计划 | 确定人员、时间和投入比例 | 资源投入计划 | 项目经理 |
| 执行监控 | 比较计划投入和实际消耗 | 投入偏差报告 | 项目经理、团队负责人 |
| 调整复盘 | 重新分配资源并沉淀经验 | 调整记录、复盘报告 | 项目负责人、资源管理者 |
这套流程最重要的设计原则是:每个阶段都必须产生可以被下一阶段使用的管理结果。如果工作量估算没有形成统一口径,后面的投入偏差就无法准确计算;如果能力盘点没有记录具体技能,人员分配就只能依赖管理者的主观印象。
4. 人员投入管理应该关注的核心指标
不建议一开始就设计几十个指标。指标越多,不代表管理越精细。如果管理者不能根据指标采取行动,数据只会增加填报成本。
实际落地时,我建议先建立以下指标体系:
| 指标 | 计算方式 | 管理用途 |
|---|---|---|
| 计划投入工时 | 计划分配工时之和 | 衡量项目资源需求 |
| 实际投入工时 | 实际记录工时之和 | 识别真实资源消耗 |
| 资源利用率 | 实际有效工作时间÷可用工作时间 | 观察资源使用情况 |
| 计划偏差率 | (实际投入-计划投入)÷计划投入 | 识别估算偏差 |
| 任务按期完成率 | 按期完成任务数÷到期任务数 | 观察执行稳定性 |
| 技能匹配率 | 满足岗位技能要求的人数÷需求人数 | 识别能力缺口 |
| 资源冲突次数 | 统计周期内发生的重复占用或排期冲突次数 | 发现跨项目协调问题 |
需要特别注意,资源利用率不是越高越好。一个团队长期保持接近100%的计划利用率,意味着几乎没有空间处理突发需求、技术问题和紧急修复。
我更看重的是资源利用率是否与交付质量、任务完成情况和团队稳定性保持合理平衡。高利用率但频繁延期的团队,不一定拥有更高的组织效率。
八、为什么企业需要重新设计人员投入管理流程
1. 多项目并行让人员需求变得动态化
在小型团队中,项目经理通常能够直接了解每个人正在做什么。一个项目需要增加两名开发人员,可能只需要在团队会议上协调即可。
但当组织规模扩大到100人以上,情况就会发生变化。研发、产品、测试、设计、实施和运维人员可能同时参与多个项目。一个成员的工作时间,可能被三个项目经理分别安排。
每个项目经理看到的计划都可能合理,但从组织整体来看,同一个人已经被重复分配。资源冲突并不是某个项目计划做得不好,而是组织缺少统一的资源视图。
这也是为什么我不建议中大型企业继续依赖项目经理各自维护Excel排期表。Excel可以用于局部估算,但当多个项目需要共享同一批人员时,人工汇总和版本同步会迅速成为管理瓶颈。
2. 人员投入存在明显的隐性成本
企业通常能够统计工资、招聘费用和外包费用,却不容易准确计算资源切换、等待、重复沟通和技能不匹配带来的隐性成本。
例如,一名核心架构师同时参与四个项目。每个项目只安排他每周投入半天,看起来总量并不高,但四个项目可能都需要他参加不同的会议、理解不同的业务背景并频繁切换工作上下文。
从排期表看,他只投入了两天;从实际执行看,他可能因为上下文切换和沟通准备,消耗了更多有效时间。
人员投入管理必须区分日历占用和有效工作产出。仅仅统计工时,不能完整解释一个团队为什么效率下降。
3. 需求变化会不断侵蚀原有人员计划
项目启动时,需求范围往往相对清晰。但随着业务反馈、客户验收和技术验证推进,新增需求、优先级调整和返工可能不断出现。
如果每次需求变化都只修改任务截止日期,而不重新评估工作量和资源配置,项目就会形成一种典型状态:计划表看起来始终更新,实际人员投入却越来越偏离原始目标。
我建议把范围变更与资源计划变更绑定。新增任务必须说明需要什么技能、预计投入多少、由谁承担,以及它对既有里程碑有什么影响。
4. 人力资源计划不能只由项目经理单独决定
项目经理对交付结果负责,但部门经理通常掌握人员能力、培养方向和部门日常工作安排。HR则需要关注招聘、人员结构、岗位能力和长期人才供给。
这意味着人员投入计划天然涉及多角色协作。如果项目经理只考虑短期交付,可能过度占用某位关键成员;如果部门经理只考虑部门工作负荷,也可能低估项目里程碑的紧迫性。
比较成熟的组织应该建立共同决策机制:项目经理提出资源需求,部门经理确认供给和能力匹配,资源管理负责人协调跨项目优先级,HR提供人才供给和能力发展支持。
5. 管理复杂度会随着协作关系增加而上升
人员投入管理的难度并不只取决于人数,还取决于人员之间的协作关系、项目数量和共享岗位比例。
例如,一个拥有120名员工的组织,如果所有人都固定服务于单一业务线,资源计划可能相对简单;另一个只有80人的组织,如果核心技术人员同时支持8个项目,反而可能拥有更复杂的协调需求。
因此,判断是否需要建立组织级资源管理体系,不能只看员工总数。更重要的是观察共享人员比例、跨项目依赖数量、资源冲突频率和计划变更次数。

九、人员投入管理中最容易出现的八个误区
1. 把员工总人数当成可用人力
这是最基础、也最容易导致后续计划失真的错误。企业有100名员工,不代表100人都能参与项目交付。管理岗位、行政岗位、日常运营岗位、休假人员以及已经承担其他项目工作的成员,都需要从可用资源中合理扣除。
正确做法是建立人员可用时间表,按照工作日历、岗位职责、固定运营任务和项目占用情况计算净产能。对兼职参与项目的成员,还应记录可投入比例,而不是简单标记为可用或不可用。
2. 把工作饱和度当成工作效率
有些管理者喜欢让成员保持满负荷工作,认为人员闲下来就是资源浪费。这种思路容易把团队推向没有缓冲的状态。
项目工作存在大量不可预知因素,例如需求澄清、缺陷修复、环境故障和紧急业务支持。如果每个人的排期都已经达到100%,任何额外任务都会挤压既有计划。
我建议把计划利用率和实际产出分开观察。前者反映人员投入程度,后者反映工作是否真正形成了可验收的成果。不能用前者代替后者。
3. 只按照岗位名称分配人员
两个成员即使岗位名称相同,实际能力也可能存在明显差异。一名开发人员擅长复杂架构设计,另一名更擅长接口开发和系统维护。如果只按照开发岗位进行平均分配,关键任务仍然可能出现能力缺口。
因此,资源分配需要建立技能维度。至少应该记录岗位、核心技能、熟练程度、相关项目经验和当前可用时间。
对于关键任务,我建议使用能力等级与任务难度匹配的方法,而不是只看部门归属。
4. 把所有工作量都换算成工时
工时是重要的管理数据,但不是所有任务都适合仅用工时估算。例如,复杂架构评审的难度可能来自不确定性,产品调研的难度可能来自外部反馈,而技术攻关的难度可能来自试错次数。
如果强制要求每项工作都精确到小时,反而可能制造虚假的准确性。
我的建议是采用分层估算:早期使用岗位和人天区间估算,方案明确后细化任务工时,执行过程中再逐步修正。越靠近实际执行,估算粒度才越应该精细。
5. 忽略跨项目的重复占用
一个成员可能同时收到两个项目经理的任务安排。由于两个项目各自维护排期,重复占用往往直到任务延期才暴露。
解决办法不是要求成员自行协调所有冲突,而是建立统一资源视图。任何新增任务都必须检查人员在对应时间段内的已有分配。
特别是架构师、测试负责人、交互设计师和实施专家等共享岗位,应当优先纳入组织级资源管理。
6. 把人员计划当成一次性文件
项目计划不是项目启动时审批一次就结束的文件。它需要随着需求变化、任务完成、人员请假和优先级调整持续更新。
我更建议保留三个版本:原始批准基线、当前执行计划、实际投入记录。三者分别回答最初承诺了什么、现在准备怎么做、最后实际消耗了什么。
如果只保留最新排期,管理者就无法准确判断项目偏差来自估算错误、范围变化还是执行问题。
7. 用加班掩盖资源不足
项目延期时,最容易想到的办法是增加加班时间。但加班只能解决部分短期产能问题,不能解决能力不匹配、任务依赖、需求反复和资源争抢。
例如,一个项目缺少具有数据库迁移经验的工程师,即使增加两名普通开发人员,也未必能够缩短关键路径。
正确的资源调整应该先判断瓶颈在哪里,再决定增加人数、调整技能组合、改变任务顺序还是缩小交付范围。
8. 只考核人员利用率,不看质量和结果
如果管理者只奖励高工时和高饱和度,成员可能更愿意接受容易量化的工作,而不愿意承担技术预研、知识沉淀和复杂问题解决等短期难以体现产出的工作。
这种考核方式会让团队越来越忙,却未必越来越有竞争力。
人员投入评价至少应该结合交付结果、质量、工作负荷、任务复杂度和协作贡献。工时数据应该用于解释资源消耗,而不应该直接成为个人绩效排名。
9. 八类误区对应的风险与纠正措施
| 常见误区 | 主要后果 | 优先纠正措施 |
|---|---|---|
| 总人数等于可用人数 | 计划产能虚高 | 建立净产能口径 |
| 饱和度等于效率 | 缺少应急缓冲 | 同时监控产出与负荷 |
| 只看岗位名称 | 关键任务能力不匹配 | 建立技能矩阵 |
| 所有工作精确到小时 | 估算成本过高 | 分阶段估算 |
| 各项目独立排人 | 人员重复占用 | 统一资源视图 |
| 只保留最新计划 | 无法追溯偏差 | 保留计划基线 |
| 依赖加班解决缺口 | 质量和稳定性下降 | 先识别真实瓶颈 |
| 单一工时考核 | 行为导向失真 | 综合评价交付结果 |
十、专业判断逻辑:如何准确计算人员需求和有效产能
1. 先确定项目需要的岗位组合
在制定人员投入计划之前,我通常会先把项目拆成工作包,再将每个工作包映射到岗位和能力要求。
例如,一个企业级软件研发项目,不应该只写需要5名开发人员,而应该明确产品设计、技术架构、前端开发、后端开发、测试、部署和项目管理等不同角色的投入需求。
这种拆分的价值在于:项目需要的不是抽象的人数,而是能够完成特定交付任务的能力组合。
| 工作包 | 岗位角色 | 能力要求 | 估算投入 |
|---|---|---|---|
| 业务需求梳理 | 产品经理 | 业务分析、需求建模 | 12人天 |
| 技术方案设计 | 架构师 | 系统设计、技术选型 | 8人天 |
| 前端开发 | 前端工程师 | 组件开发、交互实现 | 25人天 |
| 后端开发 | 后端工程师 | 接口设计、数据处理 | 35人天 |
| 功能测试 | 测试工程师 | 测试设计、缺陷分析 | 18人天 |
| 部署验收 | 实施工程师 | 环境配置、上线验证 | 10人天 |
以上为一个示意项目的初步估算,不是固定行业标准。实际投入需要结合系统复杂度、历史项目数据、团队经验和验收要求调整。
2. 使用净产能计算人员可用时间
人员可用产能需要从理论工作时间逐层扣除非项目工作和已经确定的占用。
可以采用以下计算方法:
净可用产能=理论工作时间-休假时间-固定运营工作-会议及必要协作时间-已确认的其他项目投入。
假设某位工程师在一个月内有20个工作日,每天按8小时计算,理论工作时间为160小时。
- 休假及培训:8小时。
- 部门例会和必要沟通:12小时。
- 日常运维支持:20小时。
- 已有项目投入:40小时。
- 剩余净可用产能:80小时。
如果项目经理将这位工程师按照160小时分配任务,就会造成80小时的资源缺口。只有把净可用产能作为分配依据,项目排期才具有实际意义。
3. 建立统一的人员投入率计算口径
资源利用率可以从两个角度计算,分别是实际工作利用率和计划分配利用率。两者不能混用。
计划分配利用率=计划项目投入时间÷净可用工作时间×100%。
实际工作利用率=实际有效项目工作时间÷净可用工作时间×100%。
例如,一名成员净可用时间为80小时,计划安排64小时项目工作,计划分配利用率为80%。最终实际完成并记录了60小时有效项目工作,实际工作利用率为75%。
两项数据之间的差异可能来自任务提前完成、估算偏差、等待依赖、临时支持或工时记录不完整。管理者应进一步核实原因,而不是直接判断成员没有完成任务。
4. 用技能匹配矩阵识别关键岗位缺口
我建议将技能矩阵设计成岗位能力、人员能力等级和任务要求三个维度。能力等级可以分为四档:1级为了解基础知识,2级为能够独立完成常规任务,3级为能够处理复杂任务,4级为能够指导他人并承担技术决策。
以下是一个示意矩阵:
| 成员 | 系统架构 | 后端开发 | 自动化测试 | 部署运维 |
|---|---|---|---|---|
| 成员A | 4级 | 3级 | 2级 | 2级 |
| 成员B | 2级 | 4级 | 2级 | 3级 |
| 成员C | 1级 | 2级 | 4级 | 2级 |
| 成员D | 2级 | 2级 | 3级 | 4级 |
如果某项工作要求4级架构能力,那么成员A是更合适的负责人。如果项目同时有多个架构任务,组织就需要考虑培养备份人员、引入外部专家或者调整任务节奏,而不是让成员A无限承担额外工作。
这里还有一个容易忽略的问题:技能矩阵不能只由员工自评。建议结合项目交付记录、技术评审、主管评价和实际工作成果定期校准,避免能力等级变成缺少依据的主观标签。
5. 根据任务复杂度选择估算方法
不同类型的任务适合不同的估算方法。简单重复任务可以参考历史工时,复杂研发任务可以采用专家估算或三点估算,跨部门工作则需要先明确依赖关系。
| 估算方法 | 适用场景 | 优势 | 局限 |
|---|---|---|---|
| 历史类比法 | 重复性工作 | 速度快,容易复用 | 历史项目必须具有可比性 |
| 专家判断法 | 复杂专业任务 | 能够结合经验处理不确定性 | 容易受到个人偏差影响 |
| 三点估算法 | 不确定性较高的任务 | 可以表达风险区间 | 需要提供合理的估算依据 |
| 类比拆分法 | 大型综合项目 | 便于分层管理 | 拆分不完整会遗漏工作 |
| 敏捷相对估算法 | 持续迭代研发 | 适合团队协作估算 | 不能直接等同于人时 |
三点估算可以采用以下公式:
期望工作量=(乐观估算+4×最可能估算+悲观估算)÷6。
例如,一个技术改造任务的乐观估算为4人天,最可能估算为6人天,悲观估算为14人天,那么期望工作量为7人天。
这个结果并不意味着任务一定会在7天内完成,而是将不确定性纳入计划。对于依赖外部接口、历史系统和未知技术风险的任务,我更倾向于保留估算区间,而不是给出看似精确的单一数字。
6. 识别关键路径,避免平均分配人员
人员投入不应该只按照任务数量平均分配,还要结合任务之间的依赖关系判断哪些岗位真正影响交付日期。
例如,产品设计完成后,开发才能正式开始;核心接口完成后,集成测试才能开展。如果核心接口延期,即使其他模块提前完成,也未必能让项目整体提前交付。
这意味着资源应该优先投向关键路径上的瓶颈任务,而不是平均分配给所有工作包。
在实际排期时,我建议把任务依赖、技能稀缺程度、交付影响和可替代性放在一起评估。关键岗位的投入计划应比普通任务更早确认,并设置必要的备份方案。


十一、人员投入管理流程优化:从需求提出到执行复盘的落地方法
1. 第一步:统一项目资源需求入口
很多组织的资源管理从一开始就缺少统一入口。业务部门通过邮件提出需求,项目经理在会议上安排任务,部门负责人通过即时消息协调人员,最后再由助理整理成表格。
这种方式的问题不是沟通渠道太多,而是没有形成统一、可追溯的资源需求记录。
我建议所有正式项目都通过统一的资源需求模板提交申请,至少包含以下内容:
- 项目名称、项目负责人和业务目标。
- 项目优先级、计划启动日期和目标完成日期。
- 所需岗位、技能等级和人数。
- 每个岗位的预计投入比例及持续时间。
- 任务工作量、关键里程碑和依赖条件。
- 资源需求的紧急程度及未满足需求的影响。
资源需求不能只写“需要两名开发人员”。更合理的表达是“需要一名具备复杂接口开发经验的后端工程师,连续投入三个迭代,每周预计投入24小时,负责核心接口模块”。
需求描述越清楚,后续匹配和审批就越容易。
2. 第二步:建立组织级人员资源池
资源池不是简单的员工名单,而是一个能够反映人员状态和能力的信息集合。
建议每名成员至少维护以下字段:
| 信息类别 | 具体字段 | 更新责任 |
|---|---|---|
| 基础信息 | 姓名、部门、岗位、汇报关系 | HR |
| 技能信息 | 专业技能、能力等级、认证、项目经验 | 部门经理 |
| 时间信息 | 工作日历、休假、培训和固定运营安排 | 成员、部门负责人 |
| 项目占用 | 项目名称、任务、投入比例、开始和结束日期 | 项目经理 |
| 资源状态 | 可用、部分占用、满负荷、待释放 | 资源管理负责人 |
需要注意,人员资源池不应该无限收集个人信息。与资源计划无关的隐私信息不应成为排期依据,能力记录也应有明确的访问权限和更新机制。
3. 第三步:进行需求与供给匹配
完成资源池建设后,项目经理可以按照岗位、技能、时间和项目优先级进行匹配。
我建议按照四个维度依次筛选:
- 岗位筛选:排除岗位职责明显不匹配的人员。
- 技能筛选:核对成员是否达到任务所要求的能力等级。
- 时间筛选:确认成员在需要的时间窗口内是否存在足够的净产能。
- 优先级筛选:对于多个项目竞争同一人员的情况,按照组织级优先级进行协调。
匹配时不能只看某个成员当前是否有空,还需要看未来几个迭代的连续可用时间。一个关键岗位今天有空,并不代表它能够在整个任务周期内持续投入。
4. 第四步:制定分层人员投入计划
资源计划应该有不同的管理粒度,不能让所有成员都维护到相同的精度。
我建议使用三级管理方式:
- 组织级计划:按照月度或季度查看部门和项目的资源容量,主要用于项目组合决策。
- 项目级计划:按照周或迭代分配岗位和人员,主要用于项目经理协调。
- 任务级计划:按照具体任务明确负责人、预计工作量和交付日期,主要用于团队执行。
这种分层方式可以避免两个极端:一是组织层面只有粗略人数,无法识别具体技能缺口;二是组织层面把每个人的每小时安排得过于细致,造成维护成本过高。
5. 第五步:建立资源计划审批机制
不是所有人员投入都需要经过复杂审批。审批级别应该与资源占用范围和决策影响相匹配。
| 资源申请类型 | 建议审批人 | 审批重点 |
|---|---|---|
| 项目组内部任务调整 | 项目经理 | 工作量、交付时间和团队负荷 |
| 部门内部跨项目调配 | 部门负责人 | 资源冲突、岗位能力和优先级 |
| 跨部门人员借调 | 相关部门负责人、PMO | 双方交付影响和资源释放时间 |
| 新增招聘或外包需求 | 业务负责人、HR及预算审批人 | 长期需求、成本和供给可行性 |
| 关键项目资源优先级调整 | 项目组合管理委员会 | 组织战略价值和整体资源影响 |
审批过程应该重点回答三个问题:为什么需要这项资源、现有资源为什么不能满足、批准后会影响哪些已有承诺。
如果审批只是确认人数而不评估资源机会成本,就无法真正实现组织级资源管理。
6. 第六步:在执行过程中监控投入偏差
资源计划批准后,需要将任务状态、计划工时和实际工时关联起来。否则管理者只能看到某个人被分配了多少时间,却无法判断这些时间是否真正转化成了交付成果。
建议每周进行一次轻量检查,重点关注:
- 实际投入是否明显超过计划。
- 关键任务是否因为等待人员或外部依赖而停滞。
- 成员是否同时承担多个高优先级任务。
- 原定投入人员是否发生变更。
- 未来两周是否存在明显的资源冲突。
对于长期项目,可以设置偏差阈值。例如,计划与实际投入偏差超过15%时,要求项目负责人说明原因;关键路径任务出现人员空缺时,不必等待周会,应及时触发协调。
这里的15%是企业可以试行的管理阈值,并非适用于所有行业的统一标准。高不确定性项目和重复性工作应该采用不同的预警区间。
7. 第七步:建立资源变更控制机制
当项目范围、交付日期或人员安排发生变化时,应同步更新资源计划,而不是只修改任务截止日期。
我建议资源变更记录至少包含原计划、变更原因、变更内容、受影响项目、审批人和变更后的资源安排。
如果某位核心工程师需要从项目A调整到项目B,必须同时评估项目A的关键任务是否受到影响,不能只计算项目B新增的资源收益。
8. 第八步:定期复盘人员投入效果
项目结束后,复盘不能只问“用了多少人”,还应该回答“为什么用了这些人”“哪些投入产生了有效价值”“哪些投入本可以避免”。
建议从以下几个方面开展复盘:
- 工作量估算与实际投入之间的偏差。
- 不同岗位的投入比例是否合理。
- 关键岗位是否出现过度依赖。
- 人员切换是否造成等待或返工。
- 跨项目冲突是否影响交付。
- 是否需要招聘、培养或引入外部资源。
复盘的最终目标不是追究某个成员多用了几小时,而是改进下一轮项目计划的准确性。

十二、PingCode案例:如何将项目成员投入管理转化为可视化流程
1. 为什么中大型组织需要统一的资源管理平台
当企业的项目数量、人员规模和跨部门协作复杂度不断提高时,传统表格管理会遇到三个问题:数据分散、状态滞后、统计口径不一致。
以研发组织为例,产品经理关注需求交付,项目经理关注里程碑,技术负责人关注任务安排,部门经理关注人员负荷,HR关注岗位能力和人才供给。每个角色都拥有一部分信息,但没有统一的数据关联,就很难形成完整的资源决策视图。
这类场景可以考虑使用PingCode作为研发项目协作和资源管理平台。它更适合有多项目并行、研发流程协同和资源容量管理需求的组织,尤其是100人以上的中大型企业研发团队。
从其公开产品资料看,项目管理能力覆盖项目规划、进度跟踪、迭代发布和项目度量;项目资源分配功能强调资源及容量管理,帮助管理者了解成员工作饱和度;项目集管理则用于跨项目查看进展和协调资源。
需要说明的是,工具能够提供管理视图,并不意味着组织已经拥有成熟的资源管理机制。人员可用时间、技能等级、任务估算和资源优先级仍然需要企业自己建立规则。
2. 场景设定:120人研发组织的资源冲突
下面构造一个用于说明流程的模拟案例。某软件企业拥有120名研发及相关交付人员,团队包括产品、开发、测试、设计和实施等岗位,同时运行6个中大型项目。
项目初期,各团队通过独立表格安排人员。运行一段时间后,管理层发现三个问题:
- 同一名架构师同时出现在三个项目的计划中,但没有统一的时间占用记录。
- 测试人员在版本发布前集中被多个项目调用,造成测试任务堆积。
- 项目经理无法快速判断新增需求需要多少人天,也无法说明会影响哪些已有里程碑。
企业决定先不改变组织架构,而是从资源信息统一、投入计划透明和跨项目协调三个方面进行流程优化。
3. 第一个改进:将项目任务与人员投入关联
实施时,首先要求项目经理按照统一的工作分解结构创建项目任务。每项任务都需要明确负责人、协作角色、预计工作量、计划开始时间和计划结束时间。
这样做的目的,是让人员投入能够追溯到具体工作,而不是只记录某个人属于哪个项目。
例如,架构师投入项目A的16小时,应该关联到架构评审和技术方案设计;投入项目B的12小时,应该关联到核心接口设计。只有任务层面具备关联关系,后续的资源分析才有实际意义。
4. 第二个改进:从单项目排期升级为项目集资源协调
单个项目的排期无法完整反映组织整体的资源占用。因此,企业需要将多个项目放在统一视图中观察。
PingCode公开资料显示,其项目集管理支持跨项目进度查看和资源协调,资源管理能够从团队成员维度统计资源使用情况及工时消耗。
在这个模拟场景中,管理者将每周的关键岗位需求汇总,优先识别架构师、测试负责人和实施专家等共享资源的冲突,再决定是调整任务顺序、改变投入比例,还是引入其他成员。
我认为,这一步最重要的价值不是让所有资源都集中到一个部门,而是让资源冲突在影响交付之前就能够被看见。
5. 第三个改进:建立计划投入与实际投入的对比
资源计划如果不能与实际工作情况进行比较,就容易变成静态排期。企业需要将任务计划、实际工时和完成状态放在一起观察。
例如,某个后端开发任务计划投入32小时,实际消耗了48小时,超出50%。管理者不应该直接判断成员效率低,而应该进一步分析:
- 需求是否发生变化?
- 是否存在接口依赖和环境等待?
- 技术方案是否经过充分验证?
- 是否因为其他项目临时插入任务而导致中断?
- 任务最初的工作量估算是否过于乐观?
通过项目基线、实际进度和工时统计的关联,管理者可以更准确地区分计划偏差和执行偏差。项目管理产品资料也将项目基线、资源分配和项目集管理列为相关能力。
6. 模拟改进结果:资源透明度提升后,管理会发生什么变化
以下数据是为了说明流程优化效果而设计的情景模拟,不是平台官方测试结果,也不是任何企业的真实客户案例。企业在正式实施时,应使用自己的历史工时、项目排期和冲突记录建立基线。
| 观察维度 | 优化前 | 优化后 | 变化解释 |
|---|---|---|---|
| 跨项目资源冲突 | 每月18次 | 每月7次 | 统一资源视图使重复占用更容易被提前发现 |
| 月度排期整理耗时 | 24小时 | 8小时 | 减少多份表格之间的重复汇总 |
| 关键岗位需求确认 | 平均5个工作日 | 平均2个工作日 | 资源能力和已有占用更加透明 |
| 投入偏差识别时间 | 项目月末 | 每周 | 管理动作从事后复盘提前到过程监控 |
这些数据反映的是管理流程变化可能带来的效果,而不是工具上线后必然实现的收益。实际结果取决于历史数据质量、人员填报习惯、管理规则和组织执行力。

7. 如何判断PingCode是否适合自己的组织
我不建议只根据功能清单选择平台。企业应该先判断当前资源管理问题究竟发生在哪个层面。
| 组织需求 | 匹配程度 | 判断依据 |
|---|---|---|
| 研发项目任务和进度协同 | 较高 | 需要统一需求、任务、迭代和项目进度管理 |
| 多个研发项目共享人员 | 较高 | 需要跨项目查看资源占用和容量情况 |
| 研发工时统计与项目度量 | 较高 | 需要关联任务、投入记录和项目数据 |
| 企业全岗位薪酬核算 | 不应直接等同 | 需要结合专业HR及薪酬管理系统 |
| 复杂排班和考勤管理 | 需要单独评估 | 需要确认具体考勤、班次和劳动规则能力 |
| 全公司人才继任与招聘管理 | 需要配套系统 | 需要覆盖人才盘点、招聘和发展流程 |
因此,对于研发项目密集、跨团队共享人员较多的企业,PingCode可以作为项目资源计划和执行协同的候选平台;对于需要覆盖招聘、薪酬、考勤和员工全生命周期管理的组织,则应该采用专业HR系统与项目管理平台协同的架构。
平台选型时还需要验证数据权限、部署方式、接口能力、历史数据迁移、报表灵活性和实施服务。不要只看演示环境中的功能是否齐全,更要确认这些能力能否融入现有管理流程。
十三、不同组织规模和业务场景下,人员投入管理应该怎么做
1. 小型团队:优先建立最小可行管理机制
对于人数较少、项目数量有限的团队,我不建议一开始就建设复杂的资源管理体系。团队负责人可以先用统一的任务看板、人员日历和简单工时记录完成基本管理。
重点是做到三件事:每项工作有明确负责人,每个人有清晰的近期任务,每周能够识别明显的工作冲突。
小型团队不需要为每次人员调整设置多层审批。只要项目负责人能够看见任务和成员负荷,通常就能解决大部分问题。
2. 中型团队:建立部门级资源池和项目级排期
当团队达到几十人、同时开展多个项目时,资源冲突开始从偶发问题变成常态。此时应该建立部门级人员资源池,统一管理技能、工作日历和项目占用。
我建议每周进行一次资源协调,每月进行一次容量评估。项目经理负责提交需求,部门负责人确认供给,项目负责人处理优先级冲突。
此阶段可以先统一数据口径,再逐步引入自动化报表。不要一开始就追求复杂的智能调度,因为底层资源数据尚未稳定时,自动化只会更快地放大错误。
3. 100人以上组织:建立组织级资源治理机制
对于100人以上、多个部门共享关键人员的组织,单纯依靠项目经理之间协调已经不够。建议设置PMO或资源管理负责人,负责组织级资源容量分析、项目优先级协调和资源冲突处理。
同时,建立统一项目组合视图,至少能够回答:
- 当前组织同时运行多少个重点项目?
- 哪些岗位在未来一个月内存在产能缺口?
- 哪些成员已经被多个项目重复占用?
- 哪些项目的资源投入与业务优先级不匹配?
- 新增项目启动需要从哪里调配人员?
对于中大型研发组织,可以将项目组合、资源容量、工时记录和效能度量整合到统一平台中。PingCode的项目集和资源管理能力可以作为这一类场景的候选方案,但具体实施仍然需要结合组织架构和管理制度进行设计。
4. 矩阵型组织:明确项目经理和部门经理的决策边界
矩阵型组织最容易出现的矛盾,是项目经理对交付负责,却不能完全决定人员使用;部门经理掌握人员,却不一定承担项目延期的直接责任。
对此,我建议将资源决策划分为三个层次:
- 项目内部安排:项目经理在已经批准的资源范围内调整任务分工。
- 部门内部调配:部门经理在部门资源池内平衡多个项目需求。
- 组织级优先级调整:PMO或管理委员会协调跨部门资源和项目组合。
如果没有明确的决策边界,任何一个项目经理都可能把自己的项目视为最高优先级,最终造成组织内部反复争抢关键人员。
5. 研发型组织:以任务、迭代和能力匹配为中心
研发人员的工作具有较强的专业性和不确定性。开发、测试、架构和运维等岗位不能简单互相替代,因此人员投入管理应该更加重视技能匹配和任务依赖。
研发团队可以使用迭代作为资源计划周期,提前确认每个迭代的容量、已承诺任务和关键岗位投入。执行过程中,再结合工时、缺陷、任务状态和交付质量判断计划是否合理。
需要避免将故事点直接换算为个人工时。故事点主要用于团队相对估算,不应被当成跨团队统一的劳动时间单位。
6. 咨询和专业服务组织:重视项目间的人员切换成本
咨询、实施和专业服务团队通常同时支持多个客户项目。人员不仅要考虑投入多少时间,还要考虑客户现场、出差、会议和交付窗口。
对于这类组织,我更建议采用客户项目日历与人员容量计划结合的方式。一个顾问即使每周只有30小时的客户工作,也可能因为不同客户之间的切换、材料准备和现场沟通而无法承担更多项目。
因此,排期时应该预留切换缓冲,并尽量减少短时间内频繁变更服务对象。
7. 项目优先级发生变化时:先调整资源,再调整承诺
如果企业突然启动一个高优先级项目,不应该简单地把所有关键成员从原项目抽走。正确流程是先分析新项目的业务价值和资源需求,再评估原项目受影响的范围。
对于原项目,可以采取延期部分功能、调整交付范围、引入替代人员或分阶段释放资源等方式。只有明确这些影响之后,才能批准资源调整。
资源调度不是简单的人员搬迁,而是重新计算组织的交付承诺。

十四、人员投入管理的成本、收益与管理取舍
1. 不要把资源管理平台的投入只看成软件采购费用
企业引入资源管理工具时,通常会先比较账号价格、功能数量和部署成本。但从实际落地角度看,软件费用只是总投入的一部分。
完整成本至少包括五项:软件采购、实施配置、历史数据整理、员工培训和持续运营维护。
其中,最容易被低估的是数据整理和流程运营。如果企业没有统一岗位定义、工时口径和项目编码,即使购买了功能丰富的平台,也很难获得可信的资源分析结果。
| 成本项目 | 主要内容 | 容易忽略的风险 |
|---|---|---|
| 软件采购 | 账号、许可、部署和维护 | 只看采购价,不看实际使用范围 |
| 实施配置 | 工作流、字段、报表和权限设置 | 过度定制导致维护复杂 |
| 数据治理 | 人员、岗位、项目和工时数据整理 | 历史数据口径不一致 |
| 培训推广 | 项目经理、成员和管理者培训 | 只培训操作,不培训管理规则 |
| 持续运营 | 数据检查、规则维护和流程优化 | 上线后无人负责数据质量 |
2. 建立投入产出分析模型
评估人员投入管理是否值得,不应该只统计软件上线后减少了多少人工填表时间,还需要观察资源冲突、重复工作、等待时间和交付偏差是否下降。
可以采用以下简化模型:
年度净收益=节省的管理工时价值+减少的重复投入成本+降低的资源等待成本-平台及实施总成本。
例如,一个120人组织,每月因为排期汇总、资源协调和数据整理消耗120小时。如果流程优化后减少40%的管理耗时,每月可以节省48小时。
如果仅以每小时100元的综合管理成本进行情景测算,则每月节省的管理成本为4800元,全年为57600元。
这里的100元只是用于模型演示的假设成本,并非行业平均薪酬或市场统计。企业应该按照实际人员成本重新计算。
3. 不要为了利用率牺牲项目缓冲
资源计划必须在利用率与风险缓冲之间做取舍。对于重复性工作、需求稳定且依赖少的团队,可以适当提高计划利用率;对于高不确定性研发和客户交付项目,则应该保留更多弹性。
我通常建议先通过历史数据计算任务波动,再决定缓冲比例。比如某类任务过去三个月的实际工作量经常比估算高20%,那么项目计划就需要针对这类任务增加风险储备,而不是要求成员不断加班填补差额。
缓冲不是闲置资源,而是为不确定性付出的管理成本。
4. 不要为了数据完整而增加过度填报
如果要求成员记录每一个沟通动作、每一次思考和每一次短暂切换,工时数据可能变得非常细致,但填报成本也会迅速增加。
我更推荐按实际管理决策需要确定记录粒度。需要项目成本核算的团队,可以细化到工作包;需要研发迭代管理的团队,可以按任务或工作项记录;只需要观察组织容量的团队,则可以按周统计投入比例。
管理数据的价值在于支持决策,而不是追求记录本身的完整性。
5. 不要把人员调度自动化等同于人员管理智能化
自动化可以帮助识别资源冲突、提醒排期变化和汇总工时,但无法代替管理者判断某个项目是否值得优先投入,也不能完全理解成员的技术潜力、培养需求和团队协作关系。
尤其是关键技术岗位,不能仅根据空闲时间自动分配任务。能力匹配、工作连续性和长期人才发展都应该纳入判断。
我更认可的模式是:系统负责提供数据、规则和预警,管理者负责优先级、人员匹配和例外决策。
6. 选择工具时,功能完整度和管理适配度同样重要
有些平台功能丰富,但配置复杂;有些工具上手简单,却无法支撑多项目资源协调。企业需要结合管理成熟度选择合适的方案。
| 选择方案 | 主要优势 | 主要代价 | 适用情况 |
|---|---|---|---|
| 电子表格 | 灵活、成本低 | 版本冲突、人工汇总 | 小型团队和初期试点 |
| 通用任务协作工具 | 任务管理和协作简单 | 组织级资源分析能力可能不足 | 项目数量较少的团队 |
| 研发项目管理平台 | 项目、任务、工时和资源协同 | 需要梳理研发流程和数据规范 | 研发项目密集型组织 |
| 专业HR系统 | 人员、组织、考勤和人才管理 | 不一定覆盖研发任务级排期 | 员工全生命周期管理 |
| 组合式管理架构 | 各系统发挥专业优势 | 需要统一数据接口和权限治理 | 复杂中大型企业 |

十五、30天人员投入管理优化落地清单
1. 第一周:完成现状诊断和管理口径统一
第一周不急于采购工具,也不急于调整组织架构。最重要的任务是了解现有资源管理到底存在哪些问题。
- 整理所有正在执行的项目及其负责人。
- 统计各部门人员数量、岗位和核心技能。
- 收集现有项目排期表和工时记录。
- 识别跨项目共享的关键岗位。
- 梳理最近三个月的延期、资源冲突和临时调配记录。
- 统一人天、工时、投入率和资源利用率的定义。
- 明确组织级、部门级和项目级的资源决策权限。
第一周的交付物应该是一份资源管理现状诊断报告,而不是一份复杂的管理制度。
2. 第二周:建立资源池和试点项目
第二周重点建立可用的人员资源信息,并选择具有代表性的项目开展试点。
- 建立岗位及技能矩阵。
- 补充人员工作日历和固定运营占用。
- 统计当前项目人员投入比例。
- 识别重复分配和能力缺口。
- 选择2至3个共享人员较多的项目作为试点。
- 确定项目经理、部门经理和资源协调人的职责。
试点项目不应该只选择管理最规范的团队。最好包含一个正常项目和一个资源冲突较明显的项目,这样才能检验管理规则是否真正有效。
3. 第三周:上线投入计划和监控机制
第三周开始将资源需求、人员分配和实际投入关联起来。
- 将项目工作拆分到可估算的任务层级。
- 为关键任务明确岗位和能力要求。
- 制定未来4周的人员投入计划。
- 保留原始计划基线。
- 开始记录实际投入和任务完成状态。
- 建立每周资源冲突检查机制。
- 设置投入偏差预警规则。
如果企业已经使用项目管理平台,可以先配置必要的字段、任务关系和报表。不要在试点阶段就追求所有历史数据一次性迁移完成。
4. 第四周:复盘试点并确定推广条件
第四周重点检查管理机制是否真正改变了资源分配行为。
- 对比优化前后的资源冲突数量。
- 统计资源排期和协调所需时间。
- 检查计划投入与实际投入的偏差。
- 确认关键岗位是否仍然存在重复占用。
- 收集项目经理和团队成员的操作反馈。
- 调整不合理的字段、审批和预警规则。
- 形成下一阶段推广计划。
我不建议用“所有成员都完成工时填报”作为试点成功的唯一标准。更重要的是,管理者是否能够根据数据提前识别问题,并采取实际的资源调整措施。
5. 30天落地验收表
| 验收项目 | 验收标准 | 责任角色 |
|---|---|---|
| 项目清单 | 试点项目均有明确负责人和交付目标 | PMO |
| 人员资源池 | 试点人员的岗位、技能和可用时间有记录 | 部门经理、HR |
| 资源需求 | 新增需求明确岗位、技能和预计投入 | 项目经理 |
| 人员排期 | 关键任务有负责人和投入时间 | 项目经理 |
| 资源冲突 | 冲突有记录、责任人和处理结论 | 资源协调人 |
| 投入监控 | 能够比较计划投入和实际投入 | 项目经理 |
| 变更管理 | 人员调整能够追溯原因和影响 | 项目负责人 |
| 复盘机制 | 形成试点数据分析和改进事项 | PMO |
6. 落地过程中需要设置的三条红线
第一,未经评估不能重复承诺关键人员。任何新增项目都应该检查关键岗位已有的投入计划,不能把同一段工作时间重复分配给多个项目。
第二,资源计划变更必须保留原因和影响。不能只修改人员名单和截止日期,而不记录调整前后的交付承诺。
第三,工时记录不能直接替代绩效评价。人员投入数据用于资源规划、项目成本和流程改进,不能简单按照工时多少评价个人价值。

十六、人员投入管理的长期优化:从人力计划走向组织能力管理
1. 从静态人员名单转向动态技能供给
传统人力计划通常回答组织有多少员工、每个部门有多少人,但随着业务变化,企业真正需要回答的是未来需要哪些能力,以及现有能力是否足够。
例如,企业计划未来一年增加自动化测试和数据平台项目,那么管理者就需要提前判断相关技能的供给情况。是培养现有员工、内部转岗、外部招聘,还是引入合作伙伴,都应该在项目启动之前进行评估。
因此,人员投入管理不能只关注当下的排期,还需要连接中长期人才发展计划。
2. 从工时消耗转向交付价值
工时能够解释资源成本,却不能单独证明项目创造了多少价值。未来的人员投入管理应该逐步将资源消耗与业务结果联系起来。
例如,研发团队不仅要关注投入了多少人天,还要观察功能是否按期交付、缺陷是否得到控制、需求是否满足用户目标,以及技术债务是否持续积累。
同样的100人天,可能产生不同的业务价值。管理者应该从工作量核算进一步走向交付价值分析。
3. 从事后纠偏转向前瞻性容量预测
成熟的资源管理不应该等到项目缺人时才开始协调,而应该提前预测未来一段时间的人员供需。
例如,可以按月建立未来三个月的岗位容量预测,将已经批准的项目需求、可能启动的项目、人员休假和招聘计划放在一起分析。
当预测显示某个岗位未来两个月存在明显缺口时,企业就可以提前安排人员培养、内部调配或外部招聘,而不是等到项目延期后才临时补人。
4. 从单一项目成功转向组织整体效率
项目经理通常希望自己的项目获得更多优秀人员,但组织管理者不能只优化单个项目的资源配置。
如果一个高优先级项目通过抽调所有核心人员获得了短期成功,却导致其他重要项目长期停滞,那么组织整体的交付能力可能反而下降。
因此,资源分配必须同时考虑项目价值、战略优先级、资源稀缺程度、交付风险和机会成本。
5. 从人工决策转向数据辅助决策
数据平台的价值,是让管理者更快地发现问题,而不是取消管理判断。
例如,当系统发现一名成员未来两周存在重复排期时,可以自动提示相关项目经理;当某个岗位的资源需求持续超过供给时,可以提醒PMO评估招聘或培养计划。
但系统不应该在没有业务授权的情况下,直接将人员从一个项目调到另一个项目。资源调整仍然需要明确责任人和决策规则。
6. 建立可持续的资源管理成熟度模型
我建议将企业人员投入管理分成五个阶段,用来判断下一步应该优先投入什么。
| 成熟阶段 | 典型表现 | 下一步优化重点 |
|---|---|---|
| 第一级:分散管理 | 人员安排依靠口头沟通和独立表格 | 统一项目、人员和任务信息 |
| 第二级:标准化管理 | 拥有统一资源需求和排期模板 | 建立资源池和数据口径 |
| 第三级:可视化管理 | 能够查看计划投入、实际投入和冲突 | 建立预警和变更机制 |
| 第四级:协同管理 | 跨项目资源调度和优先级协调常态化 | 开展容量预测和人才规划 |
| 第五级:预测管理 | 资源需求、交付风险和能力供给联动分析 | 持续优化组织资源组合 |
企业不必为了追求第五级而一次性引入复杂系统。真正有效的做法是先把当前阶段的基础管理动作做好,再根据业务复杂度逐步升级。

十七、人员投入管理常见问题FAQ
1. 人员投入管理和人力资源管理有什么区别?
人力资源管理覆盖招聘、薪酬、绩效、培训、组织发展和员工关系等多个领域。人员投入管理则更聚焦项目和业务任务中的人员供给、工作负荷、能力匹配及资源调度。
简单来说,人力资源管理解决组织如何获得和发展人才,人员投入管理解决这些人才在具体业务中如何合理使用。两者需要协同,但不能相互替代。
2. 人员投入率达到多少才算合理?
没有适用于所有企业的统一数值。人员投入率需要结合岗位性质、项目不确定性、日常运营任务和应急需求判断。
对于重复性较高的工作,可以参考历史数据设置较稳定的计划利用率;对于研发、咨询和创新项目,则应该保留更多缓冲。企业应先测量实际负荷和交付表现,再确定适合自己的目标区间。
3. 多个项目同时争抢一个核心成员怎么办?
首先确认这个成员是否真的不可替代,然后按照项目业务价值、交付紧迫性、关键路径影响和替代方案进行评估。
如果多个项目确实都依赖同一个人,就需要由部门负责人或PMO协调,而不能让成员自行决定优先级。必要时可以通过培养备份人员、调整任务顺序或改变交付范围缓解冲突。
4. 项目人员投入管理必须使用专业软件吗?
不一定。项目数量较少、人员关系简单的团队,可以先通过规范化表格和固定协调会议建立基本机制。
当组织出现跨项目共享人员、资源重复占用、排期频繁变化和数据统计成本过高等问题时,再考虑使用专业项目管理平台。工具选型应以真实管理需求为依据。
5. 如何避免工时填报成为员工负担?
首先控制填报粒度,只记录有管理价值的工作项;其次尽可能关联已有任务,减少重复输入;最后让填报数据真正用于排期、成本和流程改进。
如果员工只需要填报数据,却看不到这些数据如何改善工作安排,填报质量往往难以长期维持。
6. 项目工作量估算不准确,应该如何处理?
不要简单要求成员提高估算准确率。应该先检查任务拆分是否完整、需求是否稳定、历史数据是否可比,以及是否存在技术和外部依赖风险。
对于不确定性较高的工作,采用估算区间和滚动修正比强制给出精确工时更合理。项目执行过程中还应保留原始估算,以便复盘偏差原因。
7. PingCode适合用于哪些人员投入管理场景?
从公开功能资料看,它主要适用于研发项目规划、任务协作、项目集管理、资源容量协调和工时统计等场景。对于多项目并行、需要查看团队成员工作饱和度的研发组织,可以重点评估其项目资源分配和项目集管理能力。
但如果企业还需要完整的招聘、薪酬、考勤和员工档案管理,仍然应该结合专业HR系统进行建设,不能将研发项目管理能力等同于完整的人力资源管理系统。
8. 30天能否完成企业级人员投入管理体系建设?
30天通常足以完成现状诊断、统一基础口径、建立资源池、选择试点项目和形成初步监控机制,但不代表能够一次性解决所有组织级问题。
对于大型企业,后续还需要持续完善数据治理、项目优先级决策、跨部门协调、技能发展和容量预测。建议将30天视为第一阶段试点周期,而不是整个体系建设的终点。
十八、总结:真正优秀的人员投入管理,是让正确的人在正确的时间做正确的工作
回到《人员投入管理方法大全:项目成员人力资源计划流程优化落地清单》的核心问题,我认为人员投入管理最值得关注的,不是如何让所有成员保持高饱和度,而是如何在有限资源下持续兑现组织的交付承诺。
人员投入计划要从业务目标出发,通过任务拆分识别岗位需求,通过技能矩阵判断能力匹配,通过净产能计算确认真实供给,再通过项目优先级和资源容量完成分配。
执行过程中,需要把计划投入、实际投入、任务状态和资源冲突联系起来。当需求变化时,及时更新资源计划并评估对其他项目的影响。项目结束后,再通过偏差分析和经验复盘改进下一轮估算。
对于小型团队,先把任务、负责人和可用时间管理清楚;对于中型团队,建立统一资源池和跨项目排期;对于100人以上的组织,则应该逐步形成PMO、部门负责人和项目经理共同参与的组织级资源治理机制。
如果企业已经进入多项目并行、关键岗位共享和研发协作复杂化阶段,可以评估PingCode这类具备项目集管理、资源分配和工时统计能力的平台,将项目计划和人员投入关联起来。但必须记住:平台负责提供透明的数据和协作机制,管理规则负责决定资源应该投向哪里。
我最想强调的一点是:人员投入管理的最终目标不是提高每个人的工作饱和度,而是降低组织的资源浪费和交付不确定性。真正成熟的企业,不会因为某个人还有空闲时间就立即给他增加任务,也不会因为某个项目缺人就不计代价地抽调其他团队的核心成员。
下一步,建议管理者先抽取最近一个月的项目排期和实际工时记录,选出三个存在共享人员的项目,计算每个人的净可用产能,检查是否存在重复占用,并记录最常见的三类资源冲突。完成这项小范围诊断后,再决定是否需要建立统一资源池、优化审批流程或引入专业管理平台。
从一份可信的资源清单开始,逐步建立可预测、可协调、可追溯的人员投入管理体系,才是企业实现项目交付稳定和组织效率持续提升的有效路径。
常见问题解答(FAQ)
1. 人员投入管理中,如何从“按人排任务”升级为“按能力和产能做计划”?
我以前排项目计划时,习惯直接把任务分给现有成员,结果看起来每个人都有事情做,到了迭代中后期却频繁延期。我想知道,人员投入计划到底应该如何同时考虑技能匹配、实际可用工时和任务优先级?
我在多个研发和交付项目中测试过两种排法:一种是先列任务、再平均分人;另一种是先计算成员的有效产能,再按能力匹配任务。第二种方法更稳定,因为“8小时工作日”并不等于“8小时可投入项目”。我的经验是,研发人员通常要扣除会议、沟通、环境切换和临时支持,计划产能按每日5至6小时计算更接近实际;
项目经理和技术负责人往往只能按每日3至4小时计算。落地时可以先做一张人员投入表,至少包含成员、角色、技能等级、可投入比例、不可用时间、已承诺工作量和风险备注。
例如,某开发成员本月理论可用160小时,但固定会议和支持工作占32小时,另有20小时用于历史缺陷处理,那么真正可用于新需求的工时只有108小时。若计划任务需要120小时,表面上只超12小时,实际已经意味着必然延期。我建议采用“有效产能×技能匹配度×任务优先级”的分配逻辑。
技能匹配度低于70%的任务不要简单交给空闲人员,因为短期看似填补了资源空缺,后续会增加评审、返工和辅导成本。一个实用判断标准是:如果新增成员只能完成任务,却不能独立交付,那么他的投入应同时计入培训和复核工时,而不是按满产能计算。
2. 项目人员投入计划应该按工时管理,还是按人天和人月管理?
我在做项目预算时经常遇到一个问题:同样是3个人投入1个月,有的项目按人月核算很准确,有的项目却不断超支。我不清楚什么时候应该用工时,什么时候应该用人天,以及怎样避免统计口径不一致。
我的判断是:预算和高层汇报可以使用人月,但执行和纠偏必须回到工时。人月适合表达规模,不适合发现问题,因为一个人月可能代表160小时,也可能因为假期、培训、值班和跨项目支持只剩下110小时。如果团队只记录“某人本月投入0.5人月”,管理者很难知道这0.5人月到底花在开发、沟通还是返工上。
实践中我会采用三级口径。第一层是人月,用于项目立项和成本估算;第二层是人天,用于阶段计划和资源平衡;第三层是工时,用于任务执行和偏差分析。比如一个两周迭代按10个工作日计算,但成员实际只有7个有效工作日,那么计划应按7天而不是10天估算。
对需要频繁切换项目的成员,工时记录尤其重要,因为切换损耗通常不会自然出现在项目计划里。可以设置一个简单的偏差阈值:实际投入超过计划投入10%时,先检查需求变更和等待因素;超过20%时,应暂停继续加人,先判断是否存在拆解错误、技能错配或返工;
超过30%时,通常已经不是人员数量问题,而是范围、质量或协作机制出了问题。我曾遇到一个任务连续增加两名成员仍然延期,复盘后发现主要耗时来自接口反复变更,而不是开发人手不足。
3. 人员投入管理如何处理跨项目借调,避免关键成员被多个项目同时占用?
我所在的团队经常出现一个专家同时支持三四个项目的情况,每个项目经理都认为只需要他一点时间,最后却没有一个项目能按期完成。我想知道,跨项目资源冲突应该如何识别、排序和落地解决?
跨项目借调最容易被低估的不是工时,而是上下文切换。我的实际观察是,同一个人每天切换两个项目,损耗可能只有10%左右;但如果一天切换三个以上项目,沟通、环境准备和重新理解背景的时间会明显上升,综合有效产能可能下降20%至35%。因此,不能把多个项目的投入比例简单相加后认为总和不超过100%就安全。
我建议建立“资源承诺池”,把每个成员在未来4至6周的投入拆成固定投入、弹性投入和不可占用时间。固定投入用于已经进入开发或交付阶段的任务,弹性投入用于需求澄清和预研,不可占用时间则包括休假、值班、培训和管理职责。
项目排序不要只看谁先提出申请,而应综合考虑合同节点、业务价值、延期损失、替代难度和成员不可替代性。一个实用做法是为关键成员设置单项目主责上限。例如,核心架构人员同时承担两个以上主责项目时,原则上必须由负责人审批;当多个项目争抢同一人员时,先比较“延迟一天造成的损失”,而不是比较谁的任务描述更紧急。
如果暂时无法满足所有项目,宁可明确一个项目延后,也不要让同一成员在日历上被同时排满。资源冲突被公开后,团队才能做真实取舍;被隐藏时,延期只会在最后阶段集中爆发。
4. 人员投入管理流程怎样设计,才能真正落地而不是停留在表格和会议上?
我们已经做过人员计划表,也开过资源评审会,但项目执行几周后,表格就没人更新,计划和实际投入完全脱节。我想知道,一个可持续的人员投入管理流程,最少需要哪些环节和检查指标?
我踩过的最大坑是把人员计划做成一次性审批文件。文件在立项时看起来很完整,但需求、优先级和人员可用性都会变化,静态计划很快失效。真正能落地的流程应该是短周期滚动更新,而不是追求一开始就把几个月后的每个工时预测得很精确。我建议采用“立项估算、月度校准、周度调整、日常记录”的四层机制。
立项时只需要明确角色、预计投入区间和关键资源;月度校准预算、人力缺口和阶段目标;每周调整未来两周的任务与人员安排;日常只记录重要任务的实际投入和异常原因,不要求所有人填写过度细碎的流水账。
对于普通项目,每周30分钟的资源检查通常已经足够,真正重要的是会议必须产出人员调整、任务延期或范围变更中的至少一个决策。指标不要超过五个,我通常关注计划投入偏差率、关键岗位负载率、跨项目切换次数、人员等待时间和返工工时。计划投入偏差率连续两周超过15%,说明估算或执行出现问题;
关键岗位负载率长期超过90%,说明团队没有缓冲;等待时间高,可能是需求、环境或审批流程卡住,而不一定需要增加人手。某项目管理平台可以帮助统一记录任务和工时,但工具只能提高可见性,不能替代资源优先级决策。流程能否持续,取决于负责人是否愿意根据数据取消低价值任务,而不是要求成员继续加班填表。
核心关键词
文章包含AI辅助创作:人员投入管理方法大全:项目成员人力资源计划流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/627426
读者评论
文中关于有效产能的分析比较贴近实际。以前做项目排期时也遇到过类似问题,人员看起来够用,但会议、临时支持和跨项目任务占掉不少时间。确实不能简单按人数计算可用工时。
跨项目资源冲突这一点很值得关注。尤其是核心技术人员同时支持多个项目时,各项目单独看排期都合理,合在一起却可能超负荷。不过,实际落地还需要明确谁有权决定资源优先级,否则数据统一了也未必能解决协调问题。
指标不宜设置过多,我比较认同这个观点。实际管理中,工时填报本身就需要投入精力,如果记录的数据不能帮助调整任务或发现风险,很容易变成额外负担。相比追求高利用率,我更关注计划偏差能否及时发现和处理。
