工作量落地方案:项目成员开展人力资源计划的实操方法案例解析
工作量落地方案最容易失败的地方,不是不会算人天,而是把“任务数量”误当成“人力需求”。我在参与多个中大型项目的人力规划时见过一种很典型的情况:计划表显示团队有 420 人天可用产能,项目拆解后只需要 380 人天,按理说还剩 40 人天余量;但项目进行到第三周,关键路径已经延期 8 个工作日,研发、测试和业务顾问同时加班。复盘后发现,真正能用于关键任务的有效产能只有 286 人天,其余时间被会议、沟通、返工、审批、临时需求和环境等待消耗掉了。
因此,项目成员开展人力资源计划,不能停留在“需要几个人”的层面,而要建立一条从交付范围、工作量、技能约束、时间窗口到实际产出的完整链路。本文将以一个 100 人以上企业的数字化项目为案例,拆解如何把工作量变成可排班、可跟踪、可纠偏的人力方案,并重点说明某项目管理平台如何辅助资源视图、任务分派、工时记录和风险预警。
一、先讲核心结论:人力计划不是算人数,而是兑现交付能力
1. 用“有效产能”替代“名义工时”
项目成员每周理论上有 40 小时工作时间,但这 40 小时并不等于 40 小时项目产出。日常管理、部门会议、跨团队沟通、代码评审、请假、环境等待、需求澄清和缺陷返修,都会占用可交付时间。
我通常把项目成员的产能拆成四层:合同或制度规定的工作时间、部门可分配时间、项目可用时间、关键路径有效产能。只有最后一层,才适合直接用于判断项目是否能按期交付。
| 产能层级 | 计算方式 | 示例结果 | 适合用于什么判断 |
|---|---|---|---|
| 理论工时 | 人数 × 工作日 × 每日工时 | 10 人 × 20 天 × 8 小时 = 1600 小时 | 核算制度层面的最大容量 |
| 部门可分配工时 | 理论工时 – 固定管理与例会 | 约 1320 小时 | 判断部门是否有空闲资源 |
| 项目可用工时 | 部门可分配工时 – 其他项目占用 | 约 970 小时 | 判断项目是否能获得资源 |
| 关键路径有效工时 | 项目可用工时 × 任务适配率 | 约 720 小时 | 判断发布日期和交付风险 |
最重要的判断是:一个人是否“在项目名单里”,不代表他能为项目贡献等量产能。如果一个高级架构师同时支持三个项目,那么他的 40 小时不能被三个项目分别按 40 小时使用;如果一个测试人员每天需要等待环境部署,他的名义工时也不能全部计入测试执行。

2. 把人力需求写成四个变量
一份可执行的人力计划,至少要回答四个问题:要交付什么、需要多少工作量、什么时间必须完成、必须具备哪些技能。缺少任何一个变量,计划都可能出现表面完整、实际无法落地的情况。
- 交付对象:明确是功能、文档、接口、测试报告、上线服务,还是业务结果。
- 工作量:使用人时、人天、故事点或任务数量估算,但必须规定统一口径。
- 时间窗口:明确最早开始时间、最晚完成时间、硬截止日期和可调整区间。
- 技能约束:明确需要后端、前端、数据、测试、实施、合规、业务专家等哪类能力。
例如,“需要 3 名研发支持两周”并不是完整的人力需求。更准确的写法应该是:“在第 4 至第 5 周完成订单规则引擎、接口联调和异常补偿机制,需要 1 名熟悉结算域的后端工程师、1 名接口工程师和 1 名测试工程师,其中后端工程师不可被低于 50% 的投入比例替代。”
3. 用“关键角色覆盖率”判断方案是否可靠
很多人力计划只统计人数,却不检查关键角色是否覆盖。项目有 15 个人,并不代表一定比 8 个人更有保障。如果关键路径依赖一个唯一掌握历史系统的人,而这个人只投入 20%,项目仍然存在单点风险。
我会增加一个指标:关键角色覆盖率。计算方式是,关键任务所需的角色能力中,已经被合格成员覆盖的比例。例如项目需要支付领域后端、数据治理、自动化测试和上线运维四类能力,当前只覆盖其中三类,那么关键角色覆盖率就是 75%。
当关键角色覆盖率低于 80% 时,继续增加普通执行人员通常不能解决问题。此时更有效的动作是引入专家、调整范围、改变技术路线,或者把依赖唯一专家的任务提前完成。
二、背景和真实场景:为什么“有排班”仍然会延期
1. 案例背景:一个跨部门数字化项目
下面使用一个脱敏后的项目案例。某制造企业拥有 600 多名员工,项目团队分布在产品、研发、测试、实施、财务和信息安全等部门。项目目标是在 12 周内上线一套覆盖采购、库存和结算的业务协同系统,首期涉及 6 个业务模块、42 个核心流程和 3 个外部系统接口。
项目启动时,项目经理按照岗位数量做了一个初版计划:产品经理 2 人,后端开发 4 人,前端开发 3 人,测试 3 人,实施顾问 2 人,数据工程师 1 人,共 15 人。团队成员看起来已经足够,但计划没有体现成员在其他项目上的占用比例,也没有拆分数据迁移、接口联调和上线支持等隐性工作。

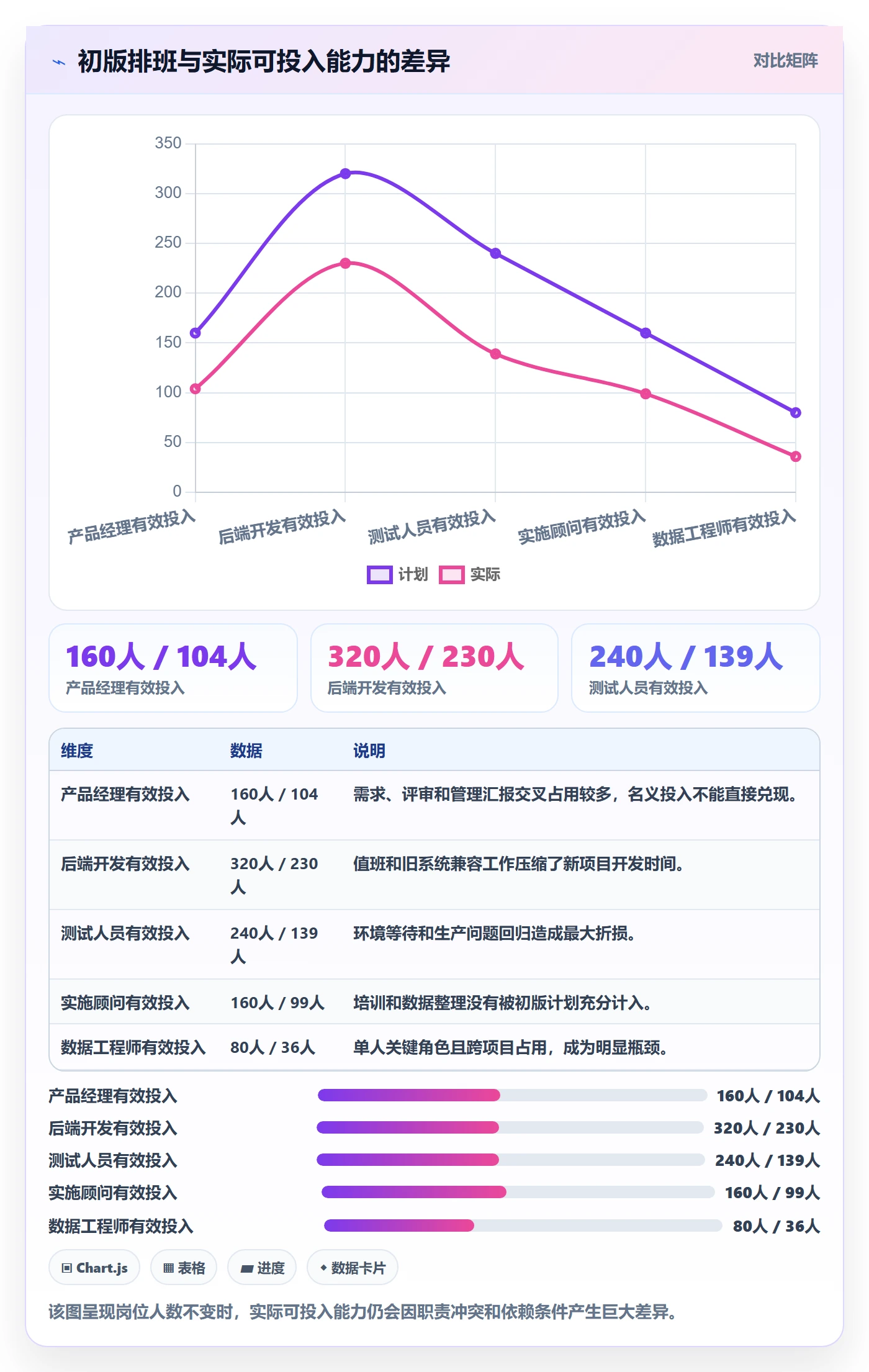

| 角色 | 计划人数 | 名义投入 | 实际可投入比例 | 主要限制 |
|---|---|---|---|---|
| 产品经理 | 2 人 | 160 人天 | 65% | 同时负责存量系统需求和管理层汇报 |
| 后端开发 | 4 人 | 320 人天 | 72% | 其中 1 人只熟悉旧系统,另 1 人承担线上值班 |
| 前端开发 | 3 人 | 240 人天 | 78% | 设计稿和接口定义存在滞后 |
| 测试人员 | 3 人 | 240 人天 | 58% | 需要等待环境,且兼顾生产问题回归 |
| 实施顾问 | 2 人 | 160 人天 | 62% | 还要参与客户培训和数据整理 |
| 数据工程师 | 1 人 | 80 人天 | 45% | 同时支持多个数据报表项目 |
如果只看名义投入,团队拥有 1200 人小时以上的工作能力;如果按实际可投入比例折算,能够稳定用于本项目的有效工作量约为 780 人天。更关键的是,这个数字仍然没有扣除需求返工和跨系统等待,所以不能直接当成项目承诺产能。
2. 计划失真的第一个原因:任务拆解停留在部门层级
“研发负责开发、测试负责测试、实施负责上线”是一种组织分工,不是工作量拆解。真正需要拆解的是可以验收的工作包,例如“完成供应商主数据导入”“完成库存接口幂等处理”“完成月结规则验证”“完成上线回滚演练”。
在上述案例中,数据迁移被写成一个任务,估算为 10 人天。实际执行时才发现,它包含字段映射、历史数据清洗、重复数据处理、试迁移、业务确认、正式迁移和回滚校验七个不同工作包,实际消耗了 46 人天。
3. 计划失真的第二个原因:把依赖关系当成备注
很多计划表在“备注”里写着“等待接口”“依赖业务确认”“需环境支持”,但这些依赖没有形成可追踪的任务和责任人。结果是任务在系统里显示“未开始”,管理者却不知道它究竟卡在谁、卡了多久、对哪条关键路径造成影响。
我在实践中会把每一个影响开始或完成的外部条件单独建成前置任务,并绑定负责人和最晚提供时间。例如,接口联调前需要接口文档、测试账号、模拟数据和网络策略,这四项都要有明确的交付时间,而不是只写一句“等待接口准备”。

三、常见误区:看似精确的计划为什么不能执行
1. 误区一:用平均人天覆盖所有不确定性
项目经理常说“这个功能平均需要 5 人天”,但平均值只能代表历史样本的中心,不能解释本次任务的复杂度。相同名称的功能,可能因为接口数量、权限规则、历史数据、合规要求和验收人不同,产生两到三倍的工作量差异。
我建议把估算拆成乐观值、最可能值和悲观值。可以使用简单的三点估算:
预期工作量 =(乐观工作量 + 4 × 最可能工作量 + 悲观工作量)÷ 6。
例如,一个接口开发任务的乐观值为 3 人天,最可能值为 5 人天,悲观值为 11 人天,则预期工作量为 5.67 人天。这个结果比直接取 5 人天更保守,但仍然没有把所有风险简单叠加。
2. 误区二:把缓冲时间藏在每个任务里
为了防止延期,有些团队会把每个任务都多估 20%。这种做法的问题是缓冲被分散在各个任务中,管理者无法判断哪些是正常工作量,哪些是风险准备;一旦任务提前完成,成员又容易把隐性缓冲消耗掉。
更可取的方法是区分三类时间:基准工作量、已知风险准备、项目级缓冲。基准工作量用于衡量效率,已知风险准备对应具体风险,项目级缓冲则保留给无法提前识别的波动。
| 时间类型 | 建议记录方式 | 典型用途 | 管理要求 |
|---|---|---|---|
| 基准工作量 | 按任务估算 | 编码、测试、配置、文档 | 不能随意挪作缓冲 |
| 已知风险准备 | 绑定风险事件 | 接口变更、数据清洗、兼容处理 | 风险关闭后释放剩余时间 |
| 项目级缓冲 | 集中放在里程碑前 | 不可预见问题和关键路径波动 | 由项目负责人审批使用 |
3. 误区三:只按岗位分配,不按能力分配
“安排两名开发人员”并不能说明任务一定能推进。任务所需的可能是支付规则、数据建模、低代码配置、性能调优或旧系统改造能力。岗位只是粗颗粒度标签,能力才是能否交付的实际条件。
我会建立简单的能力矩阵,用 0 到 3 分表示成员对某项能力的掌握程度:0 分代表没有经验,1 分代表需要指导,2 分代表可以独立完成,3 分代表可以处理复杂问题并指导他人。关键任务至少要有一名 2 分以上的主责成员,不能完全依赖 1 分成员通过加班弥补。
4. 误区四:把“忙”当成“高负荷”
成员说自己很忙,可能是任务很多,也可能是任务频繁切换、等待反馈、重复返工或会议密集。单纯询问“最近忙不忙”无法获得可计算的人力信息。
我更关注三个可观察指标:在制任务数量、任务平均等待时间、主动工作时间占比。如果一个成员同时挂着 12 个未完成任务,但实际每天只有 4 小时用于主动产出,那么问题未必是人数不够,也可能是并行任务过多。

四、专业判断逻辑:从工作量反推人力配置
1. 第一步:先找关键路径,再决定人员数量
人力配置不能从“现在有谁”开始,而应从“哪些工作决定发布日期”开始。先把工作拆解为工作包,再标记每个工作包的前置条件、持续时间、所需技能和最晚完成时间。
- 列出所有可验收工作包,不使用“负责开发”“完成支持”这类模糊描述。
- 为每个工作包填写预估人时、最早开始时间和最晚完成时间。
- 标记必须串行的任务,例如数据准备、接口联调、业务验收和上线演练。
- 识别具有唯一技能要求的任务,并检查是否存在替补人员。
- 计算关键路径上的有效产能,而不是计算全项目成员的总工时。
如果关键路径需要 90 人天有效工作量,距离上线还有 20 个工作日,理论上每天需要 4.5 人天产出。但如果团队每天只有 70% 时间可用于该项目,实际所需配置就不是 4.5 人,而是至少 6.43 人的满负荷等价产能。
2. 第二步:区分“人数需求”和“技能需求”
人数需求回答“需要多少个工作单元”,技能需求回答“这些工作单元必须具备什么能力”。当两者冲突时,技能需求优先。
例如,某项数据迁移任务需要 30 人天,计划安排三名普通开发人员各投入 50%。从纯工作量看似乎合理,但如果他们都不熟悉历史数据库结构,实际需要额外增加 8 至 12 人天的学习和试错时间。此时安排一名具备数据治理经验的工程师投入 40%,往往比增加两名普通开发人员更有效。
| 配置方式 | 名义投入 | 预估有效产出 | 风险特点 |
|---|---|---|---|
| 3 名普通开发,各 50% | 30 人天 | 约 20 人天 | 沟通成本高,领域知识不足 |
| 1 名领域专家 40% + 1 名执行开发 60% | 20 人天 | 约 24 人天 | 专家时间紧张,但交付路径更短 |
| 2 名领域开发,各 70% | 28 人天 | 约 27 人天 | 适合连续开发,但占用高峰较明显 |
3. 第三步:设置合理的利用率,而不是追求满负荷
我不建议把核心项目成员排到 100% 满负荷。满负荷计划在纸面上很漂亮,但现实中的任何一次需求变更、缺陷修复或跨团队沟通,都会把计划推向延期。
对于稳定、重复性高的工作,利用率可以相对高一些;对于创新性强、依赖多、需求变化频繁的工作,利用率应保守一些。以下是我在项目规划中常用的建议区间,实际数值需要根据组织历史数据校准。

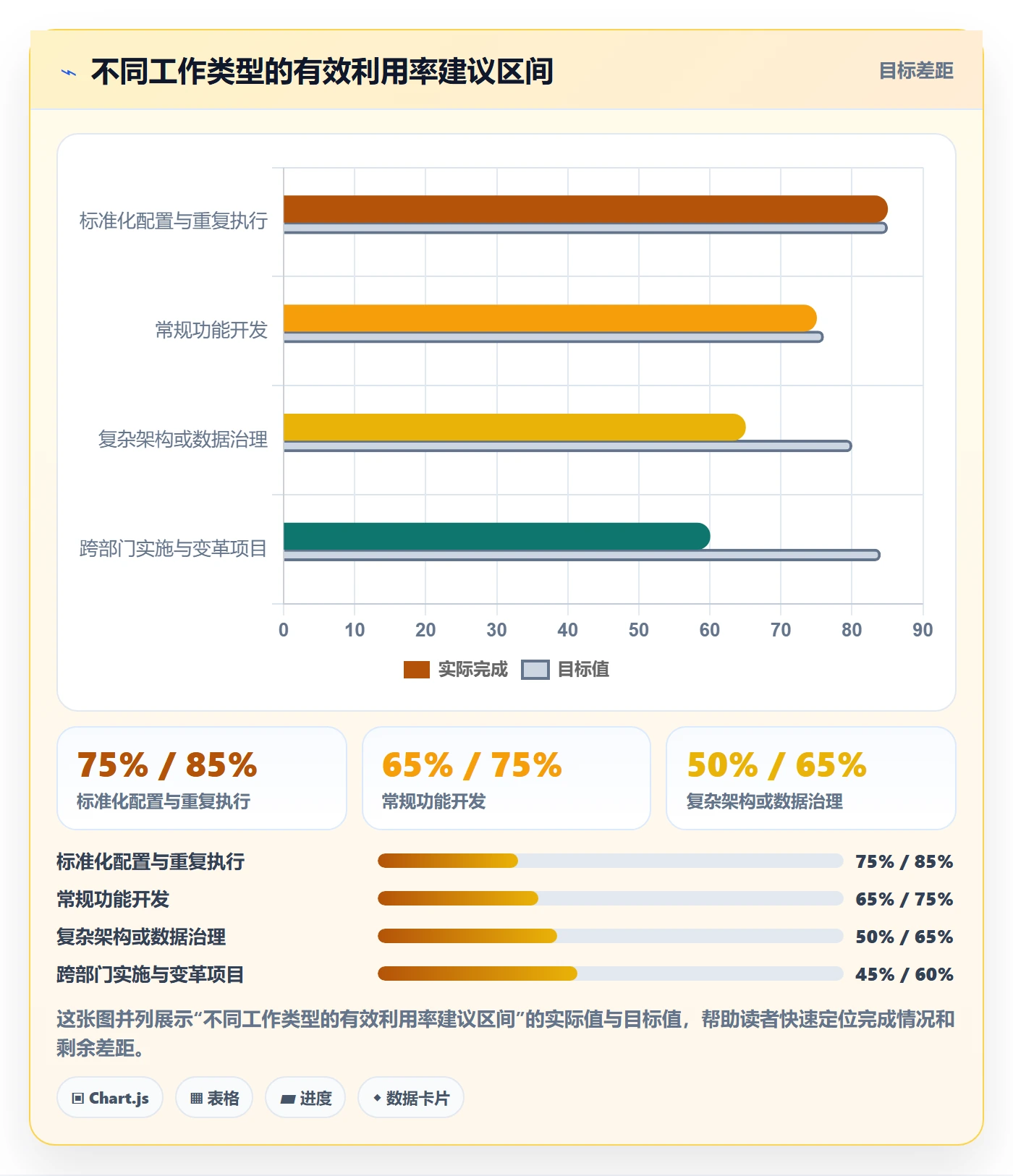

| 工作类型 | 建议有效利用率 | 适用解释 |
|---|---|---|
| 标准化配置与重复执行 | 75%,85% | 任务边界清晰,前置条件稳定 |
| 常规功能开发 | 65%,75% | 需要评审、联调和缺陷处理 |
| 复杂架构或数据治理 | 50%,65% | 不确定性高,探索和决策时间较多 |
| 跨部门实施与变革项目 | 45%,60% | 沟通、培训、确认和现场问题占比高 |

4. 第四步:把计划做成动态模型
人力计划不是项目启动会上一次性发布的表格,而是随着范围、资源和实际产出变化不断修正的模型。至少要每周更新一次,每个关键里程碑前进行一次重新估算。
我通常会跟踪以下公式:
- 剩余工作量:原始工作量 – 已验收工作量。
- 剩余有效产能:剩余工作日 × 可投入人数 × 有效利用率。
- 产能缺口:剩余工作量 – 剩余有效产能。
- 计划偏差率:实际耗时 ÷ 计划耗时 – 1。
- 技能缺口:关键技能需求数量 – 已覆盖的合格成员数量。
如果产能缺口为正,不应立刻得出“增加人手”的结论。先检查范围是否膨胀、任务是否重复、等待是否过长、验收标准是否变化,再判断是增加资源、调整顺序、缩小范围还是延后发布日期。
五、具体案例:12 周项目如何把人力计划落到每周执行
1. 先建立工作包和角色矩阵
在案例项目中,我把 42 个业务流程拆成 68 个可验收工作包,再按交付阶段归类为需求确认、方案设计、开发配置、数据准备、测试验证、用户验收和上线保障七个阶段。
| 阶段 | 工作包数量 | 估算工作量 | 主要角色 | 关键前置条件 |
|---|---|---|---|---|
| 需求确认 | 9 个 | 38 人天 | 产品、业务顾问 | 流程负责人可持续参与 |
| 方案设计 | 8 个 | 46 人天 | 架构、数据、后端 | 接口边界和权限模型确认 |
| 开发配置 | 21 个 | 168 人天 | 前端、后端、配置人员 | 设计稿、接口文档完成 |
| 数据准备 | 7 个 | 54 人天 | 数据工程、业务专家 | 字段映射和历史数据样本 |
| 测试验证 | 11 个 | 92 人天 | 测试、产品、开发 | 环境、账号和测试数据可用 |
| 用户验收 | 6 个 | 36 人天 | 业务、实施、产品 | 关键用户固定时间参与 |
| 上线保障 | 6 个 | 31 人天 | 运维、实施、数据 | 回滚方案和应急联系人确认 |
这张表的价值不在于把工作量算得极其精确,而在于让人力需求和交付对象建立对应关系。后续无论是调整范围、替换人员还是改变上线日期,都能知道会影响哪些工作包。
2. 按阶段设置投入曲线
项目成员不应从第一周到第十二周都保持同样投入比例。开发阶段通常需要较多工程资源,测试阶段需要测试和业务专家集中投入,上线阶段则更依赖实施、运维和数据角色。

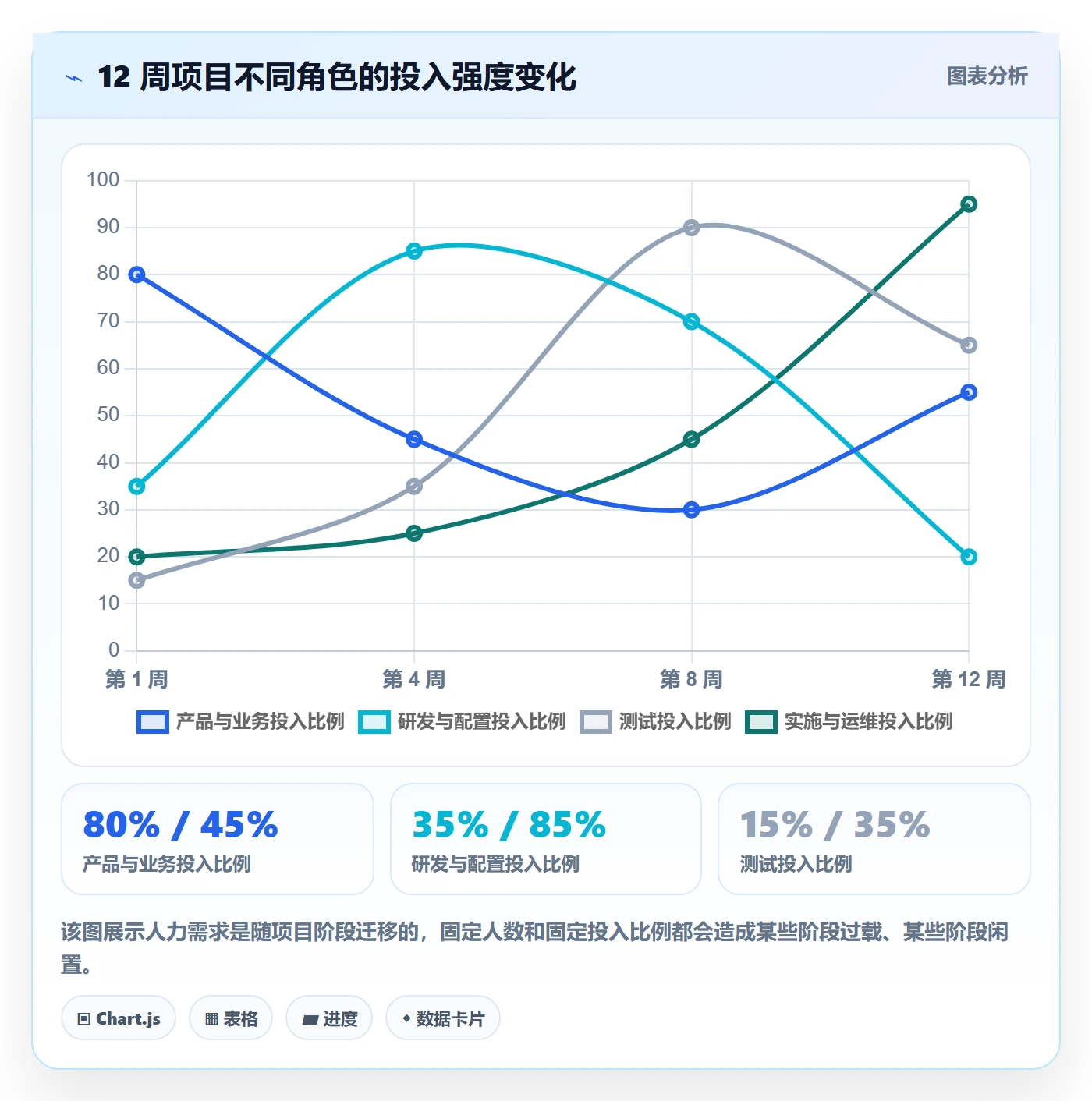

案例项目按照阶段设置了投入曲线:前两周以产品、架构和业务专家为主;第 3 至第 7 周提升开发配置人员投入;第 6 至第 9 周逐步增加测试资源;第 10 至第 12 周将实施、运维和关键业务用户切换到高投入状态。

3. 使用某项目管理平台建立资源视图
在 100 人以上组织里,资源信息通常分散在项目计划、部门排班、工时记录和会议沟通中。为了避免项目经理凭感觉判断,我会使用某项目管理平台集中管理项目成员、任务、工时、里程碑和风险信息,并把项目计划与部门资源视图关联起来。
具体做法不是把所有事情都交给工具自动计算,而是先规定数据口径,再让工具承担记录和提醒工作。例如,任务必须填写预估工时、实际工时、负责人、参与人、计划开始时间、计划完成时间和验收标准;成员需要维护在其他项目上的占用比例;任务延期必须选择原因分类,而不能只修改日期。
- 项目视图:查看工作包、负责人、状态、依赖关系和里程碑。
- 资源视图:查看成员在多个项目中的计划投入和时间冲突。
- 工时视图:比较预计工时、实际工时和剩余工时。
- 风险视图:跟踪技能缺口、单点依赖、超负荷和关键任务延期。
- 管理看板:按周观察计划完成率、验收率和返工率。
我特别重视工时记录的颗粒度。记录到每 15 分钟通常会造成额外负担,记录到每周一个总数又无法解释偏差。对大多数项目而言,按任务每天记录或每周汇总,并要求填写偏差原因,已经足以支持人力调整。
4. 用实际数据进行三轮修正
案例项目的第一轮计划预计需要 465 人天,团队可投入能力为 510 人天,表面上有 45 人天余量。第一周结束后,需求确认阶段实际消耗比预计多 12 人天,主要原因是业务流程存在三个未识别的审批分支。
第二轮修正时,项目组没有简单增加人员,而是把 68 个工作包按“必须上线、可延后、可取消”重新分级,并将两个低频报表从首期范围中移出。这样减少了 18 人天基准工作量,同时把数据工程师从另一个低优先级项目中释放 20% 投入。
第三轮修正发生在测试阶段。缺陷数量并不算高,但接口环境每天平均等待 2.6 小时。项目组将环境准备、测试数据初始化和账号开通设置为独立任务,并安排一名实施顾问负责前置检查,最终把测试人员的有效执行时间从 58% 提升到 74%。
| 阶段 | 原计划完成率 | 修正后完成率 | 实际有效利用率 | 关键调整 |
|---|---|---|---|---|
| 需求确认 | 100% | 92% | 61% | 拆分审批分支并增加业务确认节点 |
| 方案设计 | 95% | 100% | 68% | 提前锁定接口边界和权限模型 |
| 开发配置 | 88% | 96% | 73% | 减少低优先级报表,集中核心开发 |
| 数据准备 | 72% | 94% | 66% | 释放数据工程师并增加试迁移轮次 |
| 测试验证 | 58% | 91% | 74% | 将环境准备改为前置任务并设责任人 |

六、不同情况下的行动建议:不要用同一种方法处理所有项目
1. 需求稳定、任务重复度高的项目
这类项目适合建立历史基准。可以按任务类型统计过去项目中的中位工时、缺陷返修比例和实际利用率,再用新项目的任务数量进行估算。
行动重点是标准化,而不是频繁调整人员。建议建立任务模板、角色模板、验收清单和常见风险库,减少每次计划从零开始编制的成本。
- 用历史中位数代替单个专家的主观估算。
- 把重复性工作批量排程,减少人员切换。
- 为高频任务设置标准能力要求。
- 按周比较实际工时与历史基准,发现异常后及时修正。
2. 需求变化频繁、探索性强的项目
这类项目不适合制定过细的 12 周固定排班。更有效的做法是采用短周期滚动计划:锁定未来一到两周的详细任务,后续阶段只保留里程碑、能力需求和资源上限。
资源计划要给探索和返工留下空间。可以把团队有效利用率控制在 50% 至 65%,并设置明确的需求变更入口。否则,所有变化都会以“临时任务”的形式进入计划,最终导致原任务和新任务同时失控。
3. 资源被多个项目共享的组织
共享资源环境下,最大风险不是工作量过大,而是优先级冲突。项目经理不能只在自己的项目里排人,必须与部门负责人建立统一的资源冲突处理规则。
我建议按以下顺序解决冲突:
- 先识别是否为同一成员承担的硬截止任务。
- 比较各项目的业务影响、合同约束和延期成本。
- 优先保障关键路径和不可逆窗口,例如上线窗口、合规申报期。
- 如果无法同时满足,明确延后哪个项目及其影响,不允许两个项目都维持“按期承诺”。
- 将资源决策记录在项目台账中,避免后续反复争议。
4. 关键专家只有一人可用的项目
不要把唯一专家按 100% 投入排满。更稳妥的方案是让专家提前完成架构决策、关键评审和知识传递,再由执行人员承担可复制的工作。
如果专家必须长期参与,至少要建立替补机制:关键文档可复用、决策过程可追溯、复杂任务有结对执行、临时缺席时有明确的接管人。专家投入比例低于 30% 时,还要警惕上下文切换成本可能抵消其专业价值。
5. 项目已经延期,管理层要求“马上加人”
延期项目加人之前,先做一项快速诊断:剩余工作量中有多少是可并行工作,有多少受单一前置条件限制。若 70% 的剩余任务都依赖同一个接口、审批或数据迁移,增加人员不会立即产生效果,反而会增加沟通和交接负担。
只有当剩余任务可以拆分、验收标准清晰、环境条件成熟、已有成员能够带教时,增加人员才可能在短期内形成产能。否则,应优先减少范围、解除阻塞或调整关键路径。
七、不同方案的取舍:增加人员、延长周期还是缩小范围
1. 三种常见补救方案
| 方案 | 适合情形 | 主要收益 | 主要代价 |
|---|---|---|---|
| 增加人员 | 任务可并行,技能缺口明确 | 可能缩短开发或执行周期 | 增加沟通、培训和管理成本 |
| 延长周期 | 关键路径不可并行,质量要求高 | 减少过度加班和返工风险 | 延后业务收益,可能影响市场窗口 |
| 缩小范围 | 低优先级功能较多,核心目标仍清晰 | 最快恢复交付确定性 | 部分需求推迟,需管理预期 |
| 调整角色结构 | 普通人员充足但关键技能不足 | 提高单位人力产出 | 专家稀缺,协调成本可能增加 |
2. 什么时候不应该加人
如果项目的主要问题是需求没有冻结、验收人不明确、环境不可用或决策链过长,加人往往会放大混乱。新增成员需要了解背景、建立权限、熟悉代码和同步上下文,短期内可能消耗现有成员更多时间。
还有一种情况是任务高度串行。例如数据库迁移必须完成后才能进行数据校验,数据校验完成后才能进行业务验收。这类工作即使增加五个人,也无法把一个串行步骤压缩成原来的五分之一。
3. 什么时候应该优先缩小范围
当项目剩余时间不足、关键路径已无法通过合理加人解决,而且首期范围中存在低频、低价值或可人工替代的功能时,缩小范围是最透明的选择。
范围缩减不能只删除页面或菜单,还要同步检查接口、数据模型、权限、测试用例、培训材料和上线方案。否则,表面上少了功能,实际仍然保留大量隐性工作量。
4. 如何把取舍变成可沟通的数据
我建议每次做资源决策时,至少同时展示四个数字:剩余工作量、剩余有效产能、关键路径缺口和变更后的业务影响。例如,增加一名后端工程师只能减少 6 个工作日,但需要 3 天熟悉代码;缩小两个低优先级流程可以减少 18 人天;延期两周则会错过一次月结窗口。
这样的表达比“团队很忙”“大家已经尽力了”更容易获得决策。管理层不一定需要看到所有任务细节,但必须清楚不同方案分别牺牲了什么。

八、落地执行清单:从明天开始建立可运行的人力计划
1. 项目启动前完成五张表
如果团队还没有成熟的人力计划机制,可以先建立五张基础表,不必一开始就追求复杂系统。
- 工作包清单:记录交付对象、验收标准、预估工时和前置条件。
- 角色能力表:记录成员技能等级、可投入比例和替补关系。
- 资源占用表:记录成员在本项目、其他项目和固定事务中的时间分配。
- 关键路径表:记录不可延期节点、串行任务和单点依赖。
- 风险与缓冲表:记录风险事件、触发条件、准备时间和责任人。
这五张表可以先用电子表格建立,团队规模扩大或项目并行增多后,再迁移到某项目管理平台。工具选择的重点不是界面是否复杂,而是能否让任务、资源、工时、风险和里程碑使用同一套数据口径。
2. 每周例会只讨论四类偏差
人力计划例会不应变成逐项汇报。高效的周例会只需要围绕四类偏差展开:工作量偏差、资源偏差、依赖偏差和质量偏差。
| 偏差类型 | 需要回答的问题 | 典型处理动作 |
|---|---|---|
| 工作量偏差 | 为什么实际耗时超过预估? | 修正估算模型,识别遗漏工作 |
| 资源偏差 | 谁被过度占用?谁没有形成产出? | 重排任务,调整投入比例 |
| 依赖偏差 | 哪个前置条件阻塞了关键路径? | 提升决策级别,明确交付责任人 |
| 质量偏差 | 返工是否正在吞噬新增产能? | 提前评审,收紧验收口径 |
3. 建立三个预警阈值
团队不需要等到项目明显延期才行动。可以先设置三个简单阈值作为预警信号。
- 资源超载阈值:单个成员连续两周计划投入超过 85%,需要检查是否存在加班或单点风险。
- 工时偏差阈值:同类任务实际工时超过预计工时 20%,需要复盘估算依据。
- 关键路径阈值:关键任务剩余缓冲少于 3 个工作日,需要提交调整方案。
阈值不是为了处罚成员,而是为了让问题尽早暴露。如果团队担心记录偏差会被追责,数据就会被美化,最后管理者只能在项目延期后看到真实情况。
4. 让成员参与估算,而不是被动接受排班
成员最了解任务中的隐性工作量。项目负责人可以先给出目标和约束,再让实际执行者估算任务,最后由团队共同讨论差异。对于复杂任务,要求估算者说明假设条件,例如“接口文档已确认”“测试环境可用”“业务专家每周投入两小时”。
这种方法的价值不只是提高估算准确度,还能提前暴露资源冲突。一个成员如果明确表示自己只能在周三和周四处理某任务,计划就可以在开始前修正,而不是到了周五才发现任务实际上没有被执行。
九、常见工具选择与数据治理建议
1. 什么时候需要使用项目管理平台
当组织同时运行多个项目、成员跨部门共享、项目周期超过两个月,或者管理者需要持续掌握人力利用率时,单纯依靠个人表格通常会出现版本不一致、资源冲突不可见和历史数据无法复用等问题。
某项目管理平台可以作为统一工作台,承载项目计划、任务分派、工时记录、资源视图、审批、风险和统计报表。对于 100 人以上组织,尤其是研发、实施、产品和业务团队共同交付的项目,这类平台的价值通常不在“替项目经理排班”,而在于把分散的人力事实聚合起来。
2. 选型时不要只看甘特图
甘特图能展示时间关系,但不能单独解决人力计划问题。选型时我会重点检查以下能力:
- 是否能看到成员跨项目的计划投入。
- 是否能区分预估工时、实际工时和剩余工时。
- 是否能记录任务依赖和阻塞原因。
- 是否能按角色、技能和组织筛选资源。
- 是否能把风险、缺陷、变更与原任务关联。
- 是否支持权限隔离,避免不同项目之间泄露敏感信息。
- 是否能够导出历史数据,用于下一轮估算校准。
如果平台只能展示任务列表,却无法记录实际投入和资源冲突,那么它更像是一个待办工具,而不是人力计划系统。反过来,如果工具功能很强但团队不愿意维护数据,也无法形成管理价值。
3. 数据治理比功能数量更重要
项目管理平台上线后,最常见的问题不是没有报表,而是任务命名混乱、状态定义不一致、工时口径不统一。建议在使用前先建立数据规则:
| 数据对象 | 统一规则示例 | 避免的问题 |
|---|---|---|
| 任务状态 | 未开始、进行中、待验收、已完成、已关闭 | 避免“完成”和“已验收”混用 |
| 工时单位 | 统一使用人小时,按任务记录 | 避免人天换算口径不同 |
| 完成定义 | 交付物提交且责任人验收 | 避免开发自认为完成但业务未认可 |
| 延期原因 | 需求变更、资源冲突、外部依赖、质量返工、估算偏差 | 避免所有延期都写成“其他” |
| 资源比例 | 按周维护可投入比例 | 避免把长期闲置或临时请假忽略 |

十、结尾:真正有效的人力计划,必须能解释“为什么这样安排”
1. 把人力计划从静态表格变成决策系统
人力计划的成熟度,不是看表格有多少列,也不是看项目经理能否在启动会上展示一张漂亮的排期图,而是看团队能否回答几个关键问题:这项工作为什么需要这些人?为什么要在这个时间投入?如果资源减少 20%,哪项交付会受到影响?如果增加一名专家,哪条关键路径会缩短?
当计划能够回答这些问题,它就不再是人事安排,而是项目决策系统。项目负责人可以据此讨论范围、质量、成本和周期之间的取舍,部门负责人也能更准确地判断资源是否应该跨项目调度。
2. 我最建议优先做的三件事
- 先把任务拆到可验收工作包。不要从岗位数量开始,要从交付对象和关键路径开始。
- 用有效产能而不是名义工时排期。把会议、共享资源、等待、返工和技能适配纳入计算。
- 建立每周修正机制。计划不可能第一次就准确,但必须能够根据实际工时和阻塞原因持续变得准确。
如果组织刚开始建立这套机制,可以先选一个跨部门项目试运行四周:第一周统一任务和工时口径,第二周记录资源冲突,第三周对比预估与实际,第四周根据偏差调整利用率和估算基准。等数据稳定后,再将方法推广到更多项目。
3. 最后的判断标准
一个真正落地的人力资源计划,不是让每个人都排得满满当当,而是让关键工作在正确的时间由具备正确能力的人完成,并且能够在偏差出现时及时改变方案。
因此,下一步不要急着增加人员,也不要先购买复杂工具。先拿当前项目的 10 个关键工作包,补齐预估工时、前置依赖、技能要求、最晚完成时间和验收标准,再计算真实有效产能。如果你能从这 10 个工作包中看出资源缺口、等待节点和单点风险,项目的人力计划就已经从“排班”迈向了真正的“交付管理”。
常见问题解答(FAQ)
1. 项目工作量如何转化为可执行的人力资源计划?
我负责一个软件项目,项目经理已经拆分了任务,也估算了每项工作的工时,但真正执行时还是经常出现有人忙不过来、有人阶段性闲置的情况。我想知道,怎样才能把工作量估算结果进一步转化为人员配置、任务分配和时间安排,而不是简单地用总工时除以人数?
工作量转化为人力资源计划,关键不是计算项目一共需要多少人,而是明确每个阶段、每类任务需要什么能力、多少投入以及何时投入。实际制定时,可以按照工作分解结构(WBS)逐层落实。首先,将项目拆分为需求分析、系统设计、开发、测试、部署等工作包;
其次,为每个工作包估算人时,并标注技能要求、责任角色、计划开始时间和结束时间;最后,将任务与具体成员的可用时间进行匹配。例如,一个预计需要160人时的开发任务,如果由两名开发人员承担,理论上需要10个工作日,但如果两人每天只有6小时可以投入项目,实际就需要约13.3个工作日。
还要考虑任务依赖、评审、沟通和返工等非编码时间。建议建立工作量与人员配置对照表,持续比较计划工时、实际工时和剩余工时。需要特别注意,不能将总工作量直接除以团队人数,因为不同岗位的技能不可互换,测试人员也无法直接替代架构师完成设计任务。
只有将工作量、人员能力和时间窗口同时纳入计划,才能形成真正可执行的人力资源安排。
2. 项目成员开展人力资源计划时,如何合理估算每项任务的实际工作量?
我在制定项目计划时,经常遇到一个问题:开发人员认为一个功能两天就能完成,测试人员却认为还需要额外三天,最后项目实际进度总是超过预期。我想知道,工作量究竟应该由项目经理统一估算,还是让具体执行人员参与?有没有一种方法可以减少估算偏差?
工作量估算不宜完全由项目经理单方面决定,最有效的方式是由任务执行人员参与,项目经理负责组织校准。可以采用三点估算法,即分别估算乐观工时、最可能工时和悲观工时,再计算期望工作量:期望工时=(乐观工时+4×最可能工时+悲观工时)/6。
例如,某功能开发的乐观估算为8小时,最可能估算为16小时,悲观估算为32小时,则期望工作量为17.3小时。对于需求不明确、技术风险较高的任务,还应单独记录风险及其可能造成的额外投入。建议将历史项目数据作为估算参照,例如同类型接口开发过去平均需要12小时,那么新任务的估算就不应仅凭个人感觉随意填写。
具体执行时,可以采用以下分工:任务负责人估算直接执行工时,技术负责人评估复杂度和依赖关系,测试负责人估算验证工作量,项目经理汇总并检查资源冲突。还要区分工作量与工期:工作量是完成任务所需的人时,工期是从开始到结束的日历时间,两者不能混为一谈。
3. 项目人力资源计划中,如何避免人员分配不均和关键成员过度负荷?
我参与过一个项目,前期看起来每个人都分配了任务,但到了开发高峰期,核心开发人员同时负责多个模块,还要参加评审和解决线上问题,结果所有任务都在等待他处理。我想知道,项目经理应该怎样提前发现这种资源冲突?如果团队人数有限,又应该如何调整?
避免人员分配不均,首先要从任务级资源负荷分析入手,而不是只看团队整体工作量。建议建立成员资源负荷表,按周统计每个人的计划投入时间,并将会议、日常支持、代码评审等占用纳入计算。例如,团队成员每周工作40小时,但其中已有8小时用于固定会议和日常协作,那么可用于项目任务的时间最多只有32小时。
如果同时分配了40小时的项目任务,就意味着计划已经超载。可以设置资源负荷预警规则:计划投入不超过可用工时的80%时正常安排,达到80%至100%时重点关注,超过100%时必须重新分配或调整排期。这些比例属于项目管理中的建议阈值,并非适用于所有团队的固定标准。
出现冲突时,可以优先调整非关键任务的开始时间,将可独立执行的工作分配给其他成员,或者通过培训培养备份人员,降低对单一核心成员的依赖。对于关键岗位,还应建立技能矩阵,记录成员能够独立完成、需要指导完成和暂时无法完成的工作类型。
真正合理的人力资源计划,不是让每个人始终保持满负荷,而是为关键任务保留必要的协调和风险缓冲空间。
4. 如何通过某项目管理平台跟踪工作量落地情况,并及时调整人力资源计划?
我已经制定了比较完整的人力资源计划,也明确了每个成员的任务和预计工时,但项目启动后发现,计划表很快就会过时。有些任务提前完成,有些任务不断延期,成员也会临时参与其他工作。我想知道,应该跟踪哪些数据,才能判断人力资源计划是否真正落地?又该在什么情况下调整人员安排?
人力资源计划落地后,需要建立计划、执行、偏差分析和调整的闭环。建议至少跟踪五项指标:计划工作量、实际消耗工时、剩余工作量、任务完成率和人员负荷率。例如,某开发任务原计划40小时,执行一周后已经消耗32小时,但仍有20小时工作量没有完成,那么预计总工作量将达到52小时,偏差为30%。
这时不能简单要求成员加班,而应先分析偏差来自需求变更、技术难题、人员能力不足还是前期估算不准确。实际管理中,可以利用某项目管理平台建立任务负责人、计划工时、实际工时、截止日期和任务状态等字段,通过周报或项目看板观察异常。
建议每周开展一次资源复盘,在需求变更、关键成员请假、任务延期或实际工作量连续偏离计划时及时调整。还可以结合挣值管理思路,比较计划价值、实际成本和已完成工作的价值,识别进度与成本之间的偏差。需要注意的是,工时记录本身不是管理目标,不能单纯以填报工时多少评价成员绩效。
更有价值的是通过数据发现资源瓶颈,判断是否需要重新分配任务、调整交付范围或延长项目周期,让人力资源计划随着项目实际情况持续更新。
核心关键词
文章包含AI辅助创作:工作量落地方案:项目成员开展人力资源计划的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/627367
读者评论
有效产能这个角度比较实用。以前做项目排期时也遇到过人员看着充足,但真正能投入关键任务的人并不多的情况。尤其是跨项目兼职的成员,确实不能简单按人数计算。
我比较认同把依赖条件单独拆成任务的做法。实际项目中,接口文档、测试环境和业务确认经常成为延期原因,如果没有责任人和截止时间,单纯调整人员投入也解决不了问题。
能力矩阵有参考价值,不过成员能力评分容易受到主观判断影响。建议结合过往交付记录、实际任务完成情况定期调整,否则计划中的技能覆盖率可能看起来很高,执行时却未必可靠。
