资源负载最佳实践:企业管理者人力资源计划实操方法,常见问题

企业人力资源计划最容易出现的失误,并不是员工数量预测不准确,而是管理者明明知道团队有多少人,却无法回答这些人未来三个月究竟能承担多少工作、哪些关键岗位即将成为瓶颈,以及新项目启动后是否需要招聘、调岗或调整交付时间。某研发部门账面上有50名员工,按照每人每月160小时计算,理论上拥有8000小时人力资源,但扣除会议、日常运营、休假、培训和跨部门支持后,真正能够投入项目的时间可能不足6000小时。

如果仍然按照8000小时安排工作,资源冲突几乎是必然结果。

资源负载最佳实践的核心,是把人力资源计划从静态编制管理转变为动态供需管理。企业管理者不仅要掌握人员数量,还要掌握岗位技能、实际可用工时、项目优先级、任务持续时间和资源冲突程度。本文从企业经营和项目交付两个角度,拆解人力资源计划的制定方法、资源负载计算逻辑、容量预测、人员调配、管理软件应用及常见问题,并通过一个模拟的中大型企业案例,展示如何建立可执行、可追踪、能够持续修正的人力资源管理机制。

一、资源负载最佳实践:先明确企业究竟应该管理什么

1. 资源负载不是员工忙碌程度,而是供需之间的匹配关系

我认为,管理者首先需要纠正一个容易影响整个管理体系的认知:资源负载不等于员工工作量,更不等于员工每天有多忙。它真正衡量的是,在特定时间范围内,组织分配给人员的工作需求与人员实际可用工作能力之间的关系。

例如,一名开发工程师每月理论工作时间为160小时,但企业安排了24小时会议、16小时技术支持、8小时培训和8小时行政事务。那么,这名员工能够用于项目任务的时间只有104小时。如果项目经理仍然按照160小时安排项目工作,就会产生56小时的隐性资源缺口。

因此,我通常把资源负载拆成三个独立维度:

  • 资源供给:企业当前拥有多少人员、多少有效工作时间,以及每个人掌握哪些技能。
  • 资源需求:已经批准的项目、待启动任务、日常运营工作分别需要多少人员和工时。
  • 资源匹配:人员的技能、时间和岗位是否与具体工作要求相符,是否存在超负荷、闲置或技能错配。

这三个维度不能相互替代。人员数量充足,不代表技能供给充足;部门整体有空闲,不代表关键岗位有空闲;员工当前没有排满,也不代表他们能够立即承担新的工作。

例如,企业有10名开发人员,其中8名熟悉业务系统,2名熟悉数据架构。一个新项目需要4名业务开发人员和1名数据架构师。即使部门总人数看起来充足,数据架构师仍然可能成为项目启动的关键约束。

2. 资源负载计划必须同时回答四个管理问题

一份真正能够支持经营决策的人力资源计划,至少应该回答以下问题:

  • 现在有多少能力:当前人员可以提供多少有效人天、有效工时和关键技能。
  • 未来需要多少能力:未来一个月、一个季度和半年内分别有哪些工作需求。
  • 缺口出现在哪里:具体是哪个部门、哪个岗位、哪个技能或哪个时间窗口存在供需不匹配。
  • 应该采取什么措施:通过招聘、培训、内部调配、外部支持、任务延期还是项目优先级调整解决缺口。

其中最重要的是第三个问题。很多企业能够统计部门人数,也能够统计项目工时,却没有建立从项目需求到具体技能供给的映射关系。结果是管理层看到的是一张漂亮的人员统计表,项目负责人面对的却是无法解决的资源冲突。

3. 建立四层资源管理视图

为了避免把所有信息混在一张表里,我建议企业建立四层资源管理视图,每一层解决不同的管理问题。

管理层级 核心关注点 关键数据 主要决策人
企业层 整体人员供需是否平衡 总人数、人工成本、关键岗位缺口 经营管理层
部门层 部门能否承接工作需求 部门容量、项目需求、人员分布 部门负责人
团队层 任务如何分配 技能匹配、人员负载、任务周期 团队负责人
个人层 员工是否存在冲突或超负荷 计划工时、实际工时、休假和任务 直属主管

企业不需要一开始就建立非常复杂的管理系统。更合理的方式是先统一口径,再逐步向下细化。企业层关注岗位和预算,部门层关注供需,团队层关注排期,个人层关注具体任务。

我的判断是:资源负载管理的成熟度,不取决于企业收集了多少个人工时,而取决于管理层能否根据这些数据改变资源分配决策。

二、企业为什么需要资源负载管理:从被动救火转向提前规划

1. 项目数量增长,人员供给却不会同步增长

在业务规模较小的时候,管理者通常可以依靠经验分配人员。一个部门只有两三个项目,负责人基本知道每个人正在做什么。即使出现任务冲突,也能够通过临时沟通解决。

但是,当企业同时推进多个产品版本、客户交付项目、内部数字化建设和日常运营工作时,原有管理方式就会迅速失效。一个员工可能同时被三个项目经理安排工作,而每个人都认为自己的任务优先级最高。

这种现象并不一定意味着员工数量不足,而是企业缺乏统一的需求入口和资源分配机制。各部门从自己的局部目标出发争夺人员,最终导致整个组织的资源利用效率下降。

PMI在项目组合管理资料中,将资源供给与项目需求的匹配作为重要管理活动,并强调需要通过资源配置和项目排序减少未满足需求及闲置能力。这说明资源管理不应仅由单个项目经理完成,还需要上升到项目组合层面统一协调。

2. 名义工时与有效工时之间存在明显差距

很多企业习惯用员工人数乘以标准工作时间计算部门容量。例如,30名员工,每人每月工作160小时,部门总容量就是4800小时。

这个数字适合做理论上限,却不适合直接作为项目排期依据。因为员工除了项目工作,还需要处理会议、沟通、问题排查、知识共享、培训、休假和突发事务。

我更建议使用有效容量的计算方式:

有效容量 = 理论工作时间 – 固定运营时间 – 已确认休假时间 – 培训及其他必要时间 – 已承诺的非项目工作时间。

举例来说,一个20人团队,每人每月标准工作160小时,理论容量为3200小时。如果每人平均需要28小时用于日常运营、20小时用于会议协作、8小时用于培训和知识共享,那么团队的项目有效容量为2080小时,而不是3200小时。

这里需要强调,会议和沟通并不都是浪费。项目评审、技术讨论、客户沟通和跨部门协调本身也是组织正常运作的一部分。真正需要管理的是这些活动是否被合理估算,以及是否挤占了已经承诺给项目的工作时间。

资源负载最佳实践:企业管理者人力资源计划实操方法,常见问题

3. 多任务切换会进一步侵蚀可用产能

一个经常被忽略的问题是,员工即使没有超出计划工时,也可能因为任务切换过多而降低实际交付能力。

例如,一名产品经理同时负责三个项目,每天需要在不同业务背景之间切换。表面上看,每个项目都只分配了三分之一的时间,但实际工作中,会议、上下文恢复、资料同步和临时沟通会形成额外成本。

微软2025年发布的工作趋势研究指出,其对部分Microsoft 365匿名聚合使用信号的分析发现,在高频消息用户群体中,员工平均每两分钟就可能受到一次会议、邮件或聊天打断。研究还指出,60%的会议属于临时或非预先安排的会议。该数据有明确的样本和计算口径,并不代表所有企业或所有员工,但足以说明频繁协作和任务打断是容量规划必须考虑的因素。

因此,我不建议企业只关注员工被分配了多少小时,还应该关注同一时间承担了多少并行任务。对于需要持续专注的开发、设计、数据分析和方案研究岗位,控制并行任务数量有时比进一步压缩工时更有效。

资源负载最佳实践:企业管理者人力资源计划实操方法,常见问题

4. 技能供给不足可能比人员数量不足更严重

企业经常遇到这样的情况:某部门有20名员工,项目依然无法按期推进。深入分析后发现,真正需要的不是增加20名普通员工,而是增加两名具备特定业务经验的架构师或高级测试人员。

这就是技能供需错配。人员总量只能说明组织拥有多少劳动力,不能说明组织是否具备完成关键任务的能力。

CIPD的人员规划框架强调,应识别未来需要的技能和能力,分析现有人员与未来需求之间的差距,并通过招聘、培训、内部调配或外部资源等方式弥补缺口。

因此,企业在制定人力资源计划时,必须把技能维度放进资源模型,而不是等到项目延期后才发现关键岗位无人可用。

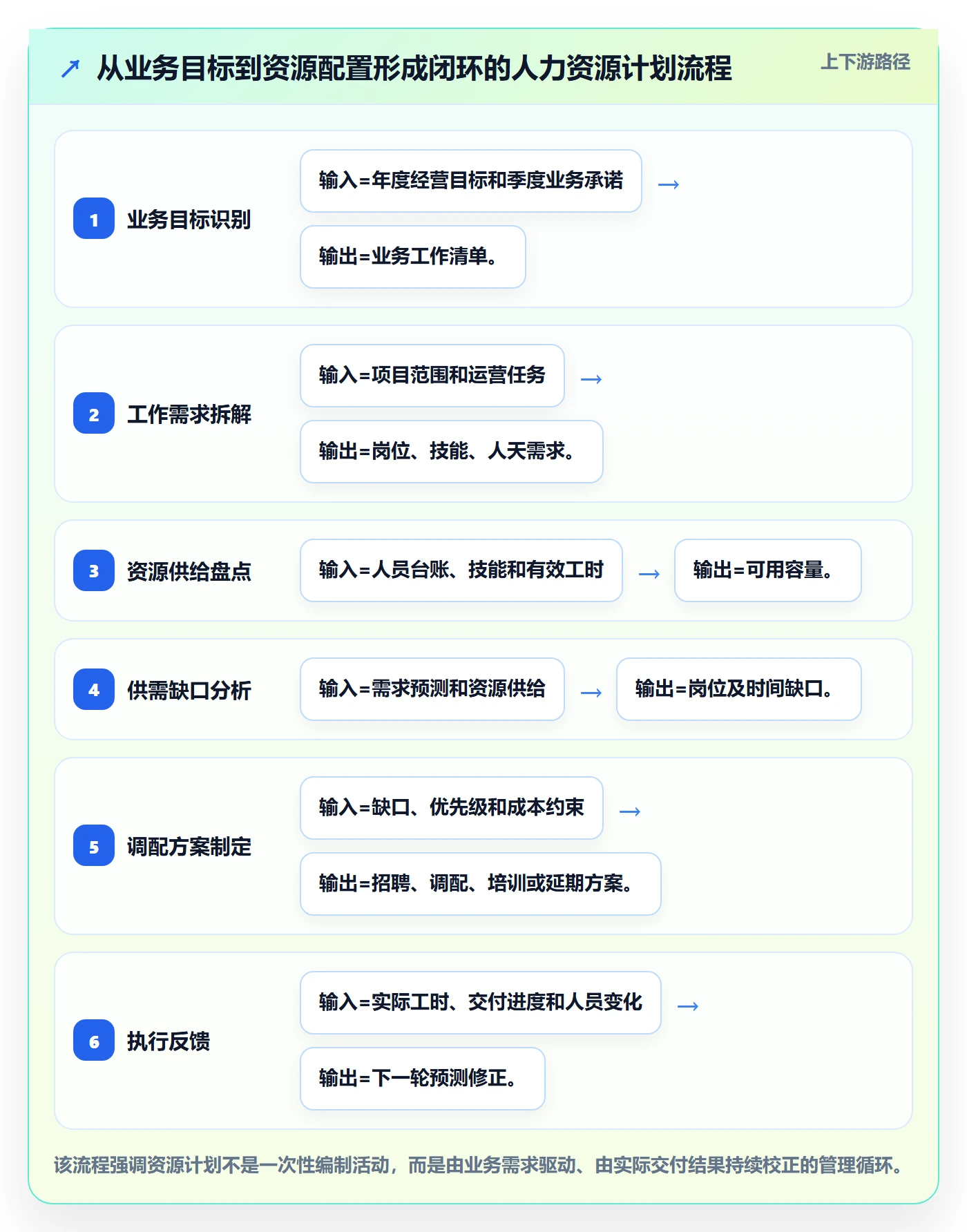

三、制定人力资源计划的核心步骤:从业务目标推导人员需求

1. 先确定业务目标,而不是先确定招聘人数

人力资源计划应该从业务目标出发。管理者需要先明确企业未来要完成哪些事情,再推导需要什么岗位、多少能力以及什么时间投入。

例如,一家软件企业未来两个季度计划完成三个目标:推出新产品版本、完成两个大型客户项目、升级现有系统的安全架构。三个目标所需要的技能和人员投入并不相同。

新产品版本可能需要产品经理、开发人员、测试人员和设计人员;客户项目需要交付经理、实施顾问和客户支持人员;安全架构升级则需要安全工程师、架构师和运维人员。

如果管理者直接提出增加10名员工,却没有拆解业务目标,就很难判断这10个人应该是什么岗位、什么时候到岗,以及招聘成本是否能够带来预期收益。

我建议每个部门在提交人员需求时,必须提供以下信息:

  • 业务目标及其对应的经营价值。
  • 计划完成时间和关键里程碑。
  • 需要完成的主要工作包。
  • 每个工作包需要的岗位和技能。
  • 预计投入的人天或工时。
  • 当前已有的内部资源。
  • 无法通过内部调配解决的具体缺口。

只有这样,招聘申请才会从主观表达变成有业务依据的资源需求。

2. 建立当前人力资源供给基线

完成业务需求拆解后,下一步是摸清企业现有资源。这里不建议只使用组织架构图和花名册,而应该建立包含岗位、技能、可用时间和实际工作安排的资源台账。

建议至少包含以下字段:

字段 具体内容 管理用途
人员编号 内部唯一识别标识 关联人员和工作记录
所属部门 部门、团队和业务单元 统计资源池
岗位角色 开发、测试、产品、运营等 分析岗位供需
核心技能 技术栈、业务能力、专业认证 判断技能匹配
技能熟练度 初级、中级、高级或能力评分 评估实际承接能力
标准工时 每周或每月标准工作时间 计算理论容量
固定占用 运营、会议、培训等 计算有效容量
已分配工作 项目、任务、投入比例 识别资源冲突
可用时间 剩余可分配时间 支持新项目排期

其中,技能熟练度需要特别注意。不能仅凭岗位名称判断一个人是否能够承担某项工作。两个都叫开发工程师的人,可能一个擅长后端架构,一个擅长前端交互,二者不能简单互换。

为了避免能力评价过于主观,可以采用三级或五级技能标准。例如,一级表示了解基础知识,二级表示能够在指导下完成任务,三级表示能够独立交付,四级表示能够解决复杂问题,五级表示能够制定标准并指导他人。

技能等级不必追求绝对精确,关键是企业内部评价标准一致,并且能够通过项目交付结果持续验证。

3. 按照工作包预测未来资源需求

企业不能只按照项目总预算或项目持续时间估算人员需求。一个持续六个月的项目,不意味着需要一支固定规模的团队连续工作六个月。

更合理的方法是把项目拆解成工作包,再按照阶段估算角色投入。

例如,一个新产品项目可以拆分为需求分析、架构设计、开发实施、系统测试、上线部署五个阶段。每个阶段的岗位需求和工作强度都不同。

项目阶段 主要角色 预计投入 主要风险
需求分析 产品经理、业务顾问 20人天 需求反复变化
架构设计 架构师、技术负责人 15人天 关键人员冲突
开发实施 前端、后端开发 100人天 开发容量不足
系统测试 测试工程师 30人天 测试资源集中占用
上线部署 运维、实施人员 15人天 上线窗口冲突

这里的工作量属于情景示例,实际企业需要结合历史项目、工作复杂度和交付标准进行估算。

我更倾向于让项目负责人同时提供乐观、基准和保守三种估算,而不是只提供一个看起来非常精确的数字。尤其是创新项目、技术改造和需求不确定的项目,单一工时预测很容易产生虚假的确定性。

4. 计算人员需求与实际供给之间的差距

有了供给基线和需求预测之后,就可以建立资源缺口模型。

资源缺口 = 预测工作需求 – 可用资源容量。

例如,某部门下个月需要完成240人天的项目工作,但现有人员经过日常运营和已确认休假扣减后,只能提供210人天有效容量,那么部门存在30人天的资源缺口。

不过,资源缺口还需要进一步按照岗位和技能拆解。假设30人天缺口中,普通开发工作缺少10人天,架构设计缺少15人天,测试工作缺少5人天,那么解决方案就不能简单地增加一个普通开发人员。

建议建立以下资源需求矩阵:

岗位 预测需求 有效供给 资源缺口 建议动作
产品经理 35人天 40人天 富余5人天 保留缓冲
架构师 25人天 10人天 缺口15人天 跨部门调配或外部支持
开发工程师 120人天 110人天 缺口10人天 调整排期或补充人员
测试工程师 45人天 40人天 缺口5人天 提前安排测试资源

这里最重要的不是缺口数字本身,而是缺口出现的时间和技能类型。企业应优先解决影响关键路径、客户承诺和经营目标的缺口。

5. 制定资源调配方案并明确负责人

资源缺口识别完成后,管理者需要把分析结果转化为行动方案。常见措施包括招聘、内部调配、培训、外部合作、项目延期和工作范围调整。

每种措施都有不同的成本和时间要求。招聘通常需要较长准备周期,内部调配可能影响原团队交付,培训需要投入学习时间,外部合作则需要考虑质量和沟通成本。

因此,资源计划不能只写缺少多少人,还应该明确解决方式、责任人、完成时间和验证指标。

例如,架构师缺口15人天,可以先从其他部门调配10人天,再安排内部高级开发人员参与剩余5人天的工作,同时将知识转移纳入交付要求。这样既解决当前问题,也减少对单一关键人员的长期依赖。

6. 建立滚动预测,而不是一年只制定一次计划

年度人力资源计划适合预算管理,却无法充分应对业务变化。企业项目会延期、客户需求会变化、人员会离职,招聘进度也可能偏离预期。

我建议采用三个时间尺度:

  • 年度视图:预测组织规模、关键岗位、人工成本和长期能力建设需求。
  • 季度视图:分析项目组合、岗位缺口、招聘计划和跨部门资源调整。
  • 月度及周度视图:更新人员可用时间、任务排期、实际投入和资源冲突。

年度计划负责方向,季度计划负责配置,月度计划负责执行,周度计划负责纠偏。三个层次应当共享同一套资源口径,避免出现年度预算、部门排期和项目任务各自独立的情况。

资源负载最佳实践:企业管理者人力资源计划实操方法,常见问题

四、资源负载的专业计算方法:不要只看一个利用率数字

1. 理论容量、有效容量和已分配负载必须分开计算

资源负载管理中最容易出现的数据问题,是把理论工时、有效工时和已分配工时混为一谈。

这三个概念必须分开:

  • 理论容量:按照标准工作时间计算的最大工作时间。
  • 有效容量:扣除必要的非项目工作和已确认不可用时间后的实际可安排容量。
  • 已分配负载:当前已经承诺给项目和其他工作的预计投入。

假设某员工每月标准工作时间为160小时,日常运营占用20小时,会议和协作占用16小时,培训占用8小时,已确认休假占用8小时,那么有效容量为108小时。

如果目前已经安排了90小时项目工作,那么资源负载率应该按照90除以108计算,而不是90除以160。

有效负载率 = 已分配工作时间 ÷ 有效容量 × 100%。

按照上述数据,该员工的有效负载率约为83.3%。如果按照理论工时计算,则只有56.3%。两种算法得出的管理判断完全不同。

2. 建立企业内部负载预警区间

我不建议直接照搬其他企业的负载率标准。不同岗位的工作性质、任务不确定性和突发支持需求存在明显差异。

不过,企业可以先建立一套用于试运行的参考区间,再根据历史数据修正。

负载区间 管理状态 建议动作
低于60% 可能存在资源闲置 检查任务分配、技能错配和需求预测
60%,80% 相对充足 正常安排工作,保留必要机动空间
80%,90% 需要关注 检查未来两周的任务冲突和需求变化
90%,100% 高负载 限制新增承诺,准备替代资源
超过100% 资源超配 重新排期、调配人员或调整工作范围

以上是建议试行的管理阈值,不是适用于所有企业的行业标准。尤其需要注意,低负载并不一定意味着员工效率低,可能是企业没有及时安排工作,也可能是该员工正在承担难以量化的知识沉淀、技术预研或团队支持工作。

同样,负载率达到100%也不代表员工一定无法完成工作。某些标准化、可预测的工作可能短期接近满负载,但持续保持满负载会使组织失去处理突发问题和业务变化的空间。

资源负载最佳实践:企业管理者人力资源计划实操方法,常见问题

3. 用岗位负载率识别团队真正的瓶颈

只看部门平均负载率,可能掩盖关键岗位的严重问题。

例如,某团队有10人,平均负载率只有75%,看起来还有25%的剩余空间。但其中两名架构师负载率已经达到120%,另外8名开发人员只有65%。如果项目下一阶段必须完成架构设计,团队就无法通过普通开发人员的剩余时间解决瓶颈。

因此,我建议管理者至少同时查看三种数据:

  • 部门整体有效负载率。
  • 关键岗位和关键技能的负载率。
  • 个人层面的未来四周负载变化。

当部门平均负载率正常,而关键岗位持续超负荷时,应优先考虑专业能力补充、任务拆分和知识转移,而不是简单地要求全体人员加快工作速度。

4. 使用预测偏差检验计划质量

资源计划不能只检查计划是否填写完整,还要检查预测是否准确。

例如,某团队连续三个月都出现这样的情况:计划开发工作量为100人天,实际投入却达到130人天。这说明团队的工作量估算存在系统性偏差。

可以使用预测偏差率进行管理:

预测偏差率 =(实际投入工时 – 计划投入工时)÷ 计划投入工时 × 100%。

如果计划100人天,实际130人天,预测偏差率就是30%。不过,正负偏差需要分开分析:实际投入高于计划,可能是估算不足或需求变更;实际投入低于计划,则可能是计划过于保守,也可能是资源没有及时投入。

不要把偏差率直接作为员工绩效指标,否则员工可能通过高报工时、压低计划工作量或减少问题上报来满足指标,反而破坏数据质量。

5. 将工作量、工作难度和交付风险结合起来

一个常见的管理误区是认为相同工时就代表相同工作量。事实上,两个任务都需要20小时,一个可能是重复性配置,另一个可能是涉及核心架构变更的复杂工作。

在资源规划中,我建议把任务工时与复杂度分开记录。对于关键任务,可以增加风险等级、依赖关系和技能要求三个字段。

例如,任务预计需要40小时,但涉及一个尚未验证的第三方接口,且只有一名员工掌握相关技术。这类任务即使工时不大,也可能具有较高的资源风险。

真正有价值的资源模型,不只是告诉管理者需要多少小时,还能说明这些小时是否具备可替代性、是否受到依赖关系限制,以及发生延期时会影响哪些交付节点。

五、企业实操案例:一家中大型企业如何重新安排人力资源

1. 案例背景:人员不少,项目却持续延期

下面通过一家虚构的软件企业进行情景推演。该企业拥有约180名员工,其中研发部门有60人,产品部门有18人,测试部门有22人,实施与客户支持部门有35人,其余人员分布在销售、财务、人事和行政等部门。

企业在一个季度内同时推进新产品研发、客户定制交付、历史系统升级和内部流程数字化四项工作。各部门都认为自己已经充分利用人员,但项目经理不断反馈资源不足。

管理层最初的判断是研发人员不够,准备增加招聘名额。但在进一步分析后发现,真正的问题主要集中在三个方面:

  • 多个项目重复占用少数高级架构师和技术负责人。
  • 开发人员被临时支持和日常维护任务打断,计划工时无法稳定兑现。
  • 项目需求没有统一汇总,部门负责人无法看到未来一个季度的整体资源冲突。

这意味着企业的问题不是简单的人员总量不足,而是资源供需缺乏统一规划。

2. 第一步:建立部门有效容量基线

企业首先对研发部门60名员工进行盘点。按照每人每月160小时计算,理论工作时间为9600小时。

随后,企业根据过去三个月的工作记录和运营安排,估算各类必要时间。这里的数字均为案例模拟数据,目的在于说明计算方法,不代表真实企业调查结果。

工作类型 月度工时 占理论工时
理论工作时间 9600小时 100%
日常运营和维护 1440小时 15%
会议与跨部门协作 960小时 10%
培训与知识共享 480小时 5%
休假及其他不可用时间 480小时 5%
项目有效容量 6240小时 65%

这个结果改变了管理层对团队产能的认识。原本认为研发部门每月有9600小时可用,现在发现真正能够安排给项目的时间只有6240小时。

更重要的是,企业没有把剩余时间直接视为低效率。日常维护、知识共享和合理休假都是维持组织持续交付能力的必要条件。

资源负载最佳实践:企业管理者人力资源计划实操方法,常见问题

3. 第二步:识别未来三个月的资源需求

接下来,企业将四项主要工作拆分为岗位需求,并按照月度进行预测。

经过项目负责人和部门负责人的共同评估,企业发现,三个项目的开发需求相对稳定,但系统升级项目在第二个月需要集中投入架构设计和安全测试人员。

项目 第一个月 第二个月 第三个月
新产品研发 2100小时 2300小时 2000小时
客户定制交付 1700小时 1900小时 1800小时
历史系统升级 1400小时 1800小时 1500小时
内部数字化项目 700小时 600小时 500小时
总需求 5900小时 6600小时 5800小时
有效容量 6240小时 6240小时 6240小时

从部门总量来看,第二个月存在360小时缺口,第一和第三个月则有一定余量。

但如果仅按照总工时安排,管理层可能会认为只要把第一、第三个月的工作向第二个月移动就能解决问题。实际情况并没有这么简单,因为不同岗位的人员并不具备完全相同的技能。

进一步拆解后发现,第二个月的架构设计岗位缺口为120小时,安全测试岗位缺口为80小时,普通开发岗位缺口为160小时。总缺口虽然是360小时,但各类缺口的解决方式不同。

资源负载最佳实践:企业管理者人力资源计划实操方法,常见问题

4. 第三步:优先解决关键技能冲突

企业没有立即启动大规模招聘,而是先检查关键岗位的资源分布。

分析结果显示,两名架构师分别被三个项目同时申请。每个人在同一周被安排参加需求评审、技术方案评审和架构设计,导致原计划的核心设计任务不断延后。

管理层采取了三项措施:

  • 将新产品项目的架构评审集中到第一周完成,减少架构师重复参与相似会议。
  • 安排一名高级开发人员参与历史系统升级的技术设计,在架构师指导下承担部分可拆分工作。
  • 将部分内部数字化项目调整到第三个月,释放第二个月的开发容量。

这三项措施并没有增加员工总数,却减少了关键岗位的冲突。

这里有一个重要原则:优先拆分可替代的工作,把有限的高级人员时间留给真正需要高级能力的任务。

5. 第四步:使用资源计划工具建立统一视图

当企业项目数量较多、人员分布在多个部门时,仅依靠电子表格很难长期维持准确的资源视图。不同负责人可能维护不同版本的文件,项目进度变化也不一定及时同步。

在这种情况下,可以考虑使用面向中大型组织的项目管理平台,例如PingCode,将项目计划、工作任务、负责人、时间安排和执行进度纳入统一管理。

我更关注的不是工具能否画出一张负载图,而是它能否建立从业务需求到任务执行的连续数据链。

具体而言,企业可以围绕以下几个方面配置管理机制:

  • 项目计划管理:统一维护项目范围、阶段、里程碑和负责人,避免资源需求分散在多个文件中。
  • 任务管理:把项目工作拆解到具体任务,记录责任人、计划周期和工作状态。
  • 团队协作:让产品、研发、测试和交付人员能够共享任务信息,减少重复沟通。
  • 工作进度跟踪:通过任务状态和实际执行情况,识别计划与现实之间的偏差。
  • 数据分析:结合项目和任务数据形成管理报表,帮助负责人发现资源冲突和交付风险。

需要说明的是,项目管理平台不应被当作完整的人力资源信息系统。员工薪酬、劳动合同、招聘档案和正式组织编制等数据,仍应由相应的人力资源系统负责。资源负载管理关注的是业务工作与人员能力之间的匹配,可以通过规范的数据接口和管理流程与人事系统协同。

对于100人以上的中大型组织,我尤其建议先统一项目、任务、人员角色和时间口径,再逐步引入自动化报表。否则,工具只是把原本分散的数据搬到一个新的地方,无法真正解决管理问题。

6. 第五步:建立执行前后的对照指标

资源调整之后,管理层需要判断措施是否有效。不能只看员工是否更忙,也不能只看项目是否暂时赶上进度。

建议至少观察以下指标:

指标 调整前模拟值 调整后模拟值 观察目的
计划按期完成率 72% 88% 检查资源调整是否改善项目执行
关键岗位超负载比例 35% 15% 观察瓶颈岗位是否得到缓解
临时资源调整次数 18次/月 9次/月 观察计划稳定性
资源冲突处理时间 3.5天 1.5天 观察跨部门协调效率
需求预测偏差率 28% 14% 观察预测质量是否改善

这些数值属于案例模拟,不是PingCode的产品实测结果,也不是某家真实企业的经营数据。实际实施时,企业应先测量自身基线,再观察资源计划上线后的变化。

我认为,这组指标中最值得长期关注的是关键岗位超负载比例和需求预测偏差率。前者反映资源配置是否合理,后者反映企业是否真正建立了预测能力。

资源负载最佳实践:企业管理者人力资源计划实操方法,常见问题

7. 案例中最值得借鉴的经验

这个案例真正值得借鉴的地方,不是把某个部门的资源利用率提高了多少,而是企业改变了资源管理的决策顺序。

原来的管理方式是项目提出需求、部门临时找人、员工被动接受任务、出现延期后再申请招聘。

调整之后,企业先明确业务优先级,再汇总工作需求,计算有效容量,识别技能瓶颈,最后选择最经济的解决方式。

这种变化会逐步减少资源争抢,让招聘、培训和项目排期建立在同一套数据基础之上。

六、资源负载管理中最容易出现的八个误区

1. 把员工人数直接等同于资源容量

这是最基础也最常见的错误。部门有30个人,不意味着能够提供30个人完整的标准工作时间。

管理者必须先扣除必要的运营时间、休假和固定工作,再按照岗位技能计算有效容量。对于关键岗位,还要考虑人员是否能够相互替代。

改进建议:建立理论容量、有效容量和可分配容量三个独立字段,所有项目需求都使用统一口径进行计算。

2. 只看部门平均负载率

部门平均负载率很容易掩盖个人和岗位之间的差异。一个部门平均负载率只有75%,可能同时存在高级工程师超负荷和普通岗位人员闲置的情况。

改进建议:按照部门、岗位、技能和个人四个维度逐层分析,重点识别不能替代的关键资源。

3. 认为员工100%满负载就是高效率

长期满负载并不意味着企业获得了最大产出。没有缓冲时间的团队很难应对突发故障、需求变化、人员请假和客户临时要求。

尤其对于研发、咨询、产品设计等知识型岗位,保留适当的机动时间,有利于提高整体交付稳定性。

改进建议:根据岗位不确定性设置不同的容量缓冲,而不是要求所有部门达到同一个利用率目标。

4. 只记录工时,不记录任务价值

工时能够说明人员投入,却无法直接说明工作是否重要。一个员工花费40小时处理低优先级事务,可能比另一个员工花费20小时完成关键客户问题更占用资源,却不一定创造更多业务价值。

改进建议:资源分配时同时考虑业务价值、交付紧迫性、战略重要性、风险和依赖关系。

5. 资源需求没有统一入口

如果项目经理可以直接向员工分配工作,部门负责人又可以随时调整人员,那么企业就很难获得准确的资源负载数据。

这种管理方式会导致同一个人被多个项目重复承诺,管理者看到的计划总量远远超过实际能够完成的工作量。

改进建议:建立统一资源申请流程,明确谁可以提出需求、谁负责审批、谁负责分配,以及出现冲突时由谁最终裁决。

6. 只制定年度计划,不做滚动调整

年度计划通常建立在预算和业务预测之上,适合明确组织方向,但不适合直接指导未来每一周的具体工作。

如果企业半年才调整一次人员计划,就可能出现项目已经启动,而关键岗位招聘还没有完成的情况。

改进建议:每季度进行一次完整供需复盘,每月更新人员和项目需求,每周处理具体资源冲突。

7. 把资源管理工具当作问题解决方案

企业上线工具后,可能很快建立人员列表、任务列表和各种图表,但如果部门之间没有统一的数据口径,系统显示的负载率仍然不可靠。

例如,有的项目记录计划工时,有的项目只记录任务数量;有的团队将会议时间纳入负载,有的团队完全忽略。这些数据无法直接横向比较。

改进建议:先统一人员角色、工时单位、任务状态、容量计算和数据更新时间,再配置系统自动化能力。

8. 把负载率当成绩效排名工具

资源负载率的主要用途是识别供需关系和管理风险,不是判断员工价值的唯一依据。

如果管理者直接根据负载率给员工排名,就可能鼓励员工接收更多任务、延长工作时间,甚至减少必要的学习和协作活动。

长期来看,这会造成数据失真和组织能力退化。

改进建议:将负载率用于资源规划,将交付质量、业务成果、协作贡献和能力成长用于综合绩效评价。两类管理指标应保持边界清晰。

资源负载最佳实践:企业管理者人力资源计划实操方法,常见问题

七、不同企业规模和业务类型应该采用什么资源管理策略

1. 50人以下企业:先建立简单、统一的资源台账

小型企业通常没有专门的资源管理岗位,也不需要一开始就建设复杂的人力资源计划体系。

对于这类企业,我建议先用一张结构清晰的资源表,记录员工所属部门、核心技能、当前项目、预计投入和可用时间。

每周由业务负责人检查未来两周的资源安排,发现冲突后及时调整。对于业务稳定、项目数量较少的企业,简单工具已经能够满足基本需求。

需要避免的是过度追求精细化管理。要求每名员工每天填写大量工时信息,可能产生高昂的数据维护成本,却无法改善真正的资源决策。

2. 50,200人企业:建立跨部门资源协调机制

企业进入这一阶段后,通常已经出现多个项目、多个部门和共享岗位。资源冲突不再是某个主管能够独立解决的问题。

我建议建立月度资源协调会议,由业务负责人、部门负责人和项目负责人共同参与。

会议重点不应是逐一汇报员工每天做什么,而应该集中讨论以下问题:

  • 未来一个月有哪些新增项目需求。
  • 哪些关键岗位已经超过预警阈值。
  • 哪些项目可以调整开始时间。
  • 哪些人员具备跨团队调配条件。
  • 哪些能力缺口需要通过招聘或培训解决。

这一阶段最值得投入的工作,是建立统一资源需求入口和跨部门优先级机制。

3. 200人以上企业:建设多层级资源规划体系

当企业达到数百人甚至更大规模时,资源管理的复杂度明显增加。不同业务单元可能拥有独立预算和管理目标,人员能力分布也更加复杂。

这时企业需要从单纯的人员统计升级为组织能力规划,建立企业、业务单元、部门、团队和个人之间的资源映射。

建议重点建设以下能力:

  • 统一人员和技能资源目录。
  • 项目组合级资源需求预测。
  • 多部门资源申请和审批机制。
  • 关键岗位继任和能力储备计划。
  • 招聘、培训和内部调配的成本分析。
  • 跨季度的人员供需情景模拟。
  • 项目管理平台与人事、财务系统之间的数据协同。

对于100人以上、尤其是同时管理多个研发和交付项目的组织,建议考虑引入更系统化的项目管理和资源协同工具。但系统选型应该服从管理流程,而不是为了采购软件而设计流程。

4. 研发型企业:重点管理技能、并行任务和关键路径

研发团队的工作通常具有较强的不确定性。需求可能变化,技术方案可能需要验证,问题排查时间也难以准确预测。

因此,研发资源计划不能只按照需求数量安排开发人员,还需要关注架构设计、技术评审、测试和发布等环节的关键资源。

例如,企业拥有20名开发工程师,但只有两名高级架构师。如果多个项目在同一时间进入架构设计阶段,企业就需要提前错开项目启动时间,或者培养更多能够独立承担架构工作的人员。

对于研发团队,我尤其建议限制关键人员同时参与的高优先级任务数量。与其让一名高级工程师同时承担五个项目,不如让其集中完成两个项目中的关键工作,再通过技术标准和知识转移支持其他团队。

5. 项目交付型企业:重点管理人员排期和客户承诺

实施、咨询、工程交付和客户服务型企业,通常具有较强的时间与地点约束。人员不仅要有能力,还必须在客户要求的时间和地点可用。

因此,这类企业除了计算工时,还需要考虑出差、现场服务、客户窗口期和项目之间的切换成本。

例如,一名实施顾问每月理论上有160小时,但其中可能包含客户现场交通、项目启动会议、培训和售后支持。如果不单独识别这些时间,管理层就可能在同一周向其安排多个无法同时完成的客户项目。

对于交付型企业,资源计划应当与项目合同、交付里程碑和客户承诺联动。人员可用时间必须在接受新项目之前得到确认。

6. 运营型企业:重点管理工作量波动和服务水平

客服、运维、销售支持和业务运营部门,往往需要应对不稳定的工作需求。

例如,客服团队可能在促销期间出现咨询量激增,运维团队可能在系统升级和故障期间需要额外人员支持。

这类部门不适合只按照平均工作量配置人员。更合理的方式是结合历史业务量、峰值需求和服务水平要求进行情景预测。

如果企业的工作量存在明显季节性,就应该为高峰期建立临时人员储备、轮班机制或外部支持方案,而不是全年维持同样的人员配置。

八、资源负载管理工具怎么选:从功能清单转向管理能力

1. 先判断企业真正需要解决哪类问题

不同企业采购资源管理工具的原因可能完全不同。有的企业缺乏项目进度管理,有的企业无法看清人员负载,有的企业需要统一跨部门任务,还有的企业希望将招聘计划与业务需求连接起来。

如果不区分这些问题,选型时就容易陷入功能越多越好的误区。

我建议先把工具需求分成四类:

需求类别 核心能力 适用场景
人员信息管理 组织架构、岗位、技能、人员档案 人力资源部门需要统一人员数据
项目资源管理 资源分配、项目排期、工作量预测 项目数量多、人员跨项目共享
任务协作管理 任务分解、责任人、进度和依赖关系 研发及交付团队需要统一执行过程
经营分析管理 成本、容量、资源缺口和预测分析 管理层需要进行资源和预算决策

企业可以先确定主要矛盾,再决定需要采购独立的人力资源管理系统、项目组合管理系统,还是项目协作平台。

2. PingCode适合解决哪些管理问题

对于研发项目较多、跨部门协作频繁、需要统一跟踪项目执行情况的中大型企业,可以考察PingCode这类项目管理平台。

在资源负载管理场景中,我更建议从项目与任务的协同关系入手,而不是把它简单理解为一个人员排班工具。

例如,企业可以先建立项目层级,再把项目目标拆解为需求、任务和具体交付事项,并关联对应负责人。这样能够帮助项目管理者了解工作从哪里产生、由谁负责、当前进展如何,以及是否存在任务堆积。

对于管理层而言,统一的项目和任务信息有助于识别跨团队资源冲突。对于部门负责人而言,明确的任务责任和时间安排可以支持资源协调。对于执行人员而言,统一工作入口也能够减少重复沟通。

不过,工具是否具备企业所需要的完整资源负载功能、工时统计、容量预测、报表和系统集成能力,需要以实际产品版本、授权范围和采购配置为准。不能仅凭项目任务管理能力,就认定其能够替代专业的人力资源系统。

3. 选型时重点验证六项能力

我建议企业不要只看产品介绍中的功能数量,而是使用真实业务场景进行验证。

验证维度 需要测试的问题 判断标准
组织与权限 不同部门能否按照职责查看和管理资源 权限边界清晰,管理责任明确
项目与任务 能否从项目拆解到具体任务 工作责任和进度可追踪
人员分配 能否查看人员的任务分配情况 重复分配和任务冲突容易识别
工时与容量 能否区分计划工时和实际投入 统计口径明确且可核验
数据分析 能否按照项目、部门和人员分析 报表能够支持管理决策
系统集成 能否与现有业务和人事系统协同 避免重复维护和数据孤岛

在试用阶段,我建议至少准备三个真实业务场景:

  • 一个跨部门项目,验证多人协作和资源冲突识别。
  • 一个周期较长的研发项目,验证任务拆分和进度跟踪。
  • 一个临时需求较多的交付项目,验证工作变化后能否及时更新计划。

如果工具能够在这些场景中帮助管理者更快发现资源问题,并且不会明显增加员工的数据维护负担,才值得进一步扩大应用范围。

4. 电子表格、项目管理平台和专业人力资源系统如何取舍

企业不一定需要一次性采购多个系统。不同阶段应选择与管理复杂度相匹配的工具。

工具方式 优势 局限 建议场景
电子表格 成本低、灵活、上手快 多人协作和数据同步能力有限 小团队、项目较少
项目管理平台 能够连接项目、任务和协作过程 不一定覆盖完整人事业务 研发和项目交付组织
专业人力资源系统 擅长人员档案、编制、招聘和组织管理 不一定深入具体项目执行 人员管理和人力规划需求复杂的企业
多系统协同 能够连接组织、项目、财务等信息 集成成本和治理难度较高 大型、多业务单元企业

这里没有绝对最好的工具。真正重要的是,企业能否让业务需求、人员供给和实际执行数据保持一致。

资源负载最佳实践:企业管理者人力资源计划实操方法,常见问题

九、资源负载管理的落地计划:用90天建立可运行的机制

1. 第一个月:统一口径,建立基础数据

第一阶段的目标不是追求复杂分析,而是让企业第一次真正看清自己拥有多少可用资源。

建议完成以下工作:

  1. 确定参与资源规划的部门和项目范围。
  2. 统一人员、岗位、技能和部门信息。
  3. 确定理论工作时间和有效容量的计算规则。
  4. 梳理已经批准的项目和固定运营工作。
  5. 收集至少一个月的计划投入和实际工作数据。
  6. 建立初步的资源供给与需求台账。

这一阶段不需要给所有员工增加复杂填报任务。可以先从关键项目和关键岗位入手,逐步扩大数据覆盖范围。

2. 第二个月:识别瓶颈,建立资源协调机制

第二阶段重点是把基础数据用于管理决策。

管理者需要按照岗位和技能分析未来一个季度的供需情况,识别高负载人员、关键岗位缺口和资源闲置区域。

同时建立固定的资源协调会议,明确资源申请、审批、调整和冲突升级的规则。

对于暂时无法满足的需求,必须形成明确的决策记录:是增加人员、调整项目优先级,还是修改交付时间。

这一阶段最重要的成果不是一张报表,而是一套真正能够处理资源冲突的决策机制。

3. 第三个月:引入滚动预测和自动化分析

第三阶段开始将资源管理从静态盘点升级为动态预测。

建议每月更新项目需求和人员容量,每周检查关键岗位的资源冲突,并将实际投入与原始计划进行比较。

当企业使用项目管理平台时,可以逐步把任务状态、计划时间、负责人和项目进度连接起来,减少重复录入。

但自动化之前必须先确认数据准确性。如果任务负责人没有及时更新状态,系统就无法准确反映真实资源情况。

因此,自动化建设应当遵循一个原则:先规范流程,再统一数据,最后自动分析。

4. 建立每周、每月和每季度的管理节奏

资源计划需要固定的运行节奏,否则很容易在项目繁忙时被忽略。

周期 主要工作 负责人 输出结果
每周 检查关键人员负载、任务冲突和临时需求 团队负责人 周资源调整记录
每月 更新项目需求、人员容量和岗位缺口 部门负责人 月度资源计划
每季度 复盘项目组合、招聘和培训需求 经营管理层与HR 季度人力资源计划
每年 结合经营目标和预算规划组织能力 高层管理团队 年度组织与人员规划

如果企业资源冲突较少,可以降低管理频率;如果企业处于快速增长、业务调整或重大项目集中交付阶段,则应该适当提高更新频率。

5. 建立资源计划的责任分工

资源负载管理不能完全交给HR部门,也不能完全由项目经理承担。

HR负责人员供给、岗位信息、招聘和能力建设;部门负责人负责确认有效容量和人员调配;项目经理负责预测工作需求;经营管理层负责项目优先级和重大资源冲突决策。

建议通过责任矩阵明确分工:

管理事项 HR 部门负责人 项目经理 经营管理层
人员信息维护 主责 协同 参与 监督
技能能力盘点 组织 主责 提供反馈 审批关键方向
项目需求预测 支持 审核 主责 确认优先级
资源分配 协同 主责 提出需求 处理重大冲突
招聘与培训 主责 提出需求 提供依据 审批预算
计划复盘 组织分析 主责 提供执行数据 审视经营结果

这套分工能够避免资源计划成为HR单方面维护的统计文件,也能够避免项目经理只考虑自己的项目,而忽视组织整体的资源承受能力。

6. 90天落地过程中的关键验收标准

企业不应仅以系统是否上线、表格是否填写作为项目验收标准。真正需要验证的是管理能力是否发生变化。

  • 管理层能否查看未来一个季度的岗位供需预测。
  • 部门负责人能否识别关键岗位的超负荷风险。
  • 项目经理能否在正式承诺交付时间前确认资源可用性。
  • HR能否根据真实缺口调整招聘和培训优先级。
  • 资源冲突是否有明确的处理责任人和决策记录。
  • 实际投入能否反向修正下一轮工作量预测。

如果这些问题能够得到稳定回答,说明企业已经建立起初步的资源负载管理机制。至于更复杂的预测模型和自动化分析,可以在基础流程稳定后逐步推进。

资源负载最佳实践:企业管理者人力资源计划实操方法,常见问题

十、企业管理者最关心的资源负载常见问题

1. 资源负载率达到多少才算合理?

没有适用于所有企业的统一标准。对于工作内容稳定、任务可预测的岗位,可以设置相对较高的计划负载;对于研发、咨询和客户支持岗位,则需要考虑突发任务、沟通和工作不确定性。

企业可以先使用60%,80%作为一般岗位的初始规划参考区间,但应通过历史数据验证。对于关键岗位,还需要单独设定预警规则,不能只看整体平均值。

2. 如何判断企业是真的缺人,还是资源分配不合理?

首先看部门总有效容量是否不足,其次看具体岗位和技能是否存在缺口,最后检查是否有人员被低优先级任务占用。

如果部门总容量不足,而且通过排期调整、内部调配仍无法满足关键项目需求,就可能需要招聘或外部支持。如果总容量充足,但少数关键岗位超负荷,问题通常更接近技能结构和资源分配。

3. 人力资源计划应该由HR制定还是业务部门制定?

应该由HR与业务部门共同完成。业务部门最了解未来工作需求和岗位能力要求,HR更了解人员供给、招聘周期、组织结构和人才发展情况。

比较合理的做法是业务部门提出需求和工作量,HR进行人员供给分析,部门负责人协调具体配置,经营管理层处理跨部门优先级和预算问题。

4. 员工每天都很忙,为什么项目还是延期?

忙碌不等于有效交付。员工可能被会议、临时支持、重复沟通和频繁切换任务占据大量时间,也可能同时承担多个项目的工作。

建议检查任务并行数量、计划与实际工时偏差、等待时间和关键依赖关系。尤其要观察关键任务是否因为缺少特定人员而长期无法推进。

5. 资源负载计划需要精确到每个人每天吗?

通常没有必要。过度精细化会增加维护成本,而且很多知识型工作无法准确预测到每天。

对于中长期规划,可以按照岗位和人员估算月度投入;对于近期执行,可以细化到周;只有涉及客户现场、轮班或明确交付窗口的工作,才需要进一步安排到具体日期或时段。

6. 如何处理多个项目同时争抢同一名员工?

首先确认该员工是否真的不可替代,然后检查任务是否可以拆分、延期或转交。如果多个项目确实需要其专业能力,应由具备跨项目视角的负责人根据业务价值、交付紧迫性和风险决定优先顺序。

不能简单采用谁先申请就优先安排的规则,否则企业容易形成低价值工作占据关键资源的情况。

7. 如何计算员工的有效工作时间?

可以从标准工作时间开始,扣除已经确认的休假、固定运营、必要会议、培训和其他非项目活动。对于不同岗位,扣减项和比例可以有所不同。

更重要的是使用实际记录不断校准。如果某部门长期发现实际运营时间高于原始估算,就应该更新容量模型,而不是强行要求员工按照原计划投入项目。

8. 资源负载管理是否必须使用专业软件?

不一定。小团队使用规范的电子表格也能完成基本管理。但当企业出现多个项目共享人员、跨部门资源冲突和复杂排期时,统一的项目管理平台能够减少重复维护,并提高信息透明度。

如果企业还需要管理招聘、薪酬、组织编制和员工档案,则应考虑与专业人力资源系统协同,而不是要求项目管理平台承担所有人事管理工作。

9. 如何避免资源负载数据失真?

首先统一工时口径,明确计划工时和实际工时的区别。其次减少重复填报,让任务执行数据尽可能来自日常业务流程。最后,定期抽样检查任务记录与真实工作情况是否一致。

还要避免将负载率直接与个人绩效排名绑定,否则员工可能为了获得更好的评价而改变记录行为,导致数据失去管理价值。

10. 企业人员不足时,应该优先招聘还是培训?

取决于能力缺口的紧迫程度、培养周期和未来需求稳定性。如果企业未来长期需要某项能力,内部培训和人才梯队建设具有长期价值。如果项目交付时间紧迫,而内部人员无法在合理周期内达到要求,则可以考虑招聘或外部支持。

对于需求不确定、只在短期项目中出现的能力缺口,外部合作或阶段性资源支持可能比长期增加编制更经济。

11. 如何处理员工请假、离职和突发任务带来的资源变化?

应当建立资源缓冲和替代人员机制。关键岗位需要明确备份人员,重要项目需要记录知识文档和工作交接情况。

对于长期项目,可以通过定期更新可用容量和关键任务责任人,避免员工离职或休假后才发现没有人能够接手。

12. 资源负载管理最应该关注哪几个指标?

如果企业刚开始建设资源管理机制,我建议先关注五项指标:有效容量利用率、关键岗位超负载比例、资源需求预测偏差率、计划按期完成率和资源冲突处理时间。

这五项指标分别反映资源是否被合理使用、关键技能是否存在瓶颈、计划是否准确、交付是否稳定,以及组织是否具备处理资源问题的能力。

十一、资源负载最佳实践的最终判断:管理的不是工时,而是组织兑现承诺的能力

1. 从人数管理转向能力管理

传统人力资源计划往往以编制、岗位和人数为核心,但在项目驱动型企业中,人数只是供给的一部分。企业真正需要的是能够在正确时间提供正确技能的组织能力。

一个拥有100名员工但缺乏关键技能的团队,未必比拥有80名员工且能力结构合理的团队更有竞争力。

因此,未来的人力资源计划应该更多关注技能结构、关键岗位替代能力、人才培养周期和组织能力储备。

2. 从静态排班转向动态供需平衡

资源计划不是年初确定一次人员数量,随后就不再变化。业务需求、项目优先级和人员供给都在持续变化。

企业应该让资源预测与项目管理形成循环:业务目标产生需求,需求形成资源计划,资源计划指导任务安排,执行结果再反向修正预测。

当管理者能够提前看到未来四周、一个季度甚至半年的资源风险时,就不必总是在项目已经延期之后才寻找解决办法。

3. 从追求满负载转向追求稳定交付

我认为,资源负载管理最需要改变的,是企业对资源利用率的理解。

员工始终处于高负载状态,不一定意味着企业效率高。组织没有缓冲时间,就无法及时处理突发问题;关键人员没有替代者,就会形成单点风险;所有项目同时启动,就可能造成整体交付能力下降。

因此,资源配置应该追求的是长期稳定的产出,而不是短期把每个人的工作时间安排到极限。

4. 从部门局部最优转向企业整体最优

部门负责人通常希望保留优秀员工,项目经理希望优先获得资源,HR希望控制人员成本。这些目标本身并没有错,但如果缺少统一的业务优先级,最终可能形成部门之间的资源争夺。

企业应该建立共同的资源决策原则:优先保障战略项目和关键客户承诺,优先解决不可替代的技能瓶颈,优先处理影响整体交付的依赖关系,再考虑部门局部工作安排。

资源管理的本质不是让每个部门都获得自己想要的人,而是让组织有限的人力能力产生最大的整体业务价值。

5. 管理者下一步应该怎么做

如果企业目前还没有成熟的资源负载管理体系,我建议不要一开始就追求复杂的预测算法,也不要急于采购大型管理系统。

先选择一个项目数量较多、跨部门协作明显的业务单元,完成以下五项工作:

  1. 盘点人员:明确岗位、技能、人员可用时间和关键能力。
  2. 计算容量:区分理论工作时间、有效容量和已经承诺的工作时间。
  3. 预测需求:将未来项目拆分为工作包,按岗位和技能估算工作量。
  4. 识别缺口:找出未来一个季度最容易出现冲突的岗位和时间窗口。
  5. 持续复盘:通过实际投入和交付结果调整下一轮资源计划。

如果项目和人员数量已经超过电子表格能够稳定管理的范围,再引入适合企业规模的项目管理平台,统一项目、任务和协作数据。对于中大型研发组织,可以进一步评估PingCode等工具在项目执行、任务协作和管理数据汇总方面的适配性,同时保留专业人力资源系统负责人员档案和人事业务。

最终,优秀的资源负载管理不是让所有员工看起来都很忙,而是让企业知道哪些工作值得投入、哪些能力真正稀缺、哪些项目应该优先,以及在承诺交付之前是否具备足够的资源。

这才是人力资源计划对企业经营真正产生价值的地方:不再依靠管理者临时协调来维持项目运转,而是通过可计算、可预测、可调整的资源管理机制,让组织能够持续兑现业务承诺。

常见问题解答(FAQ)

1. 企业做资源负载计划时,应该先算人力容量,还是先排项目任务?

我以前总是先把项目任务排进甘特图,再去看团队有没有人,结果计划看起来很完整,执行两周后却发现关键岗位全部超载。我想知道,资源负载计划到底应该从哪里开始,才能避免“计划完成率很高、项目却持续延期”的情况?

建议先算可交付容量,再排任务,而不是反过来。实际测算时,不要把员工月度工时直接当作可用产能。以每月21个工作日、每天8小时计算,理论工时是168小时,但扣除例会、沟通、请假、培训、环境等待和临时支持后,知识型岗位的有效交付时间通常只有理论工时的65%至75%。

例如,一名产品经理每月理论工时为168小时,按70%有效率计算,可用于项目交付的容量约为118小时。我在做团队负载盘点时,会先建立“岗位,人员,可用容量,已承诺工时”四列数据。比如某研发小组有5名成员,每人月度有效容量按120小时计算,总容量为600小时;

当前已承诺需求为510小时,看起来负载率只有85%,但如果其中两名后端工程师各自承担了150小时任务,而团队后端总容量只有240小时,就会出现局部瓶颈。团队平均负载没有超标,并不代表项目能够按期交付,真正决定进度的是关键技能的峰值负载。

建议同时看三类指标:团队平均负载率、个人峰值负载率、关键技能缺口。经验上,长期负载率控制在75%至85%更稳妥,超过90%后,延期、返工和加班通常会明显增加;低于65%则需要核查需求是否没有拆细,或者人员能力是否没有被正确分配。

排任务时,应优先锁定交付路径上的关键岗位,再安排通用岗位,并为高不确定性任务预留15%至20%的缓冲。这样做的核心不是让每个人都“排满”,而是让计划建立在真实可交付能力上。

2. 如何识别资源负载表中的假性满载和真实超载?

我发现有些员工的资源负载率显示为110%,但他们并没有明显延期;另一些人的负载率只有85%,项目却频繁等待。我怀疑问题不在计算公式,而在任务工时、依赖关系和人员技能没有被正确记录,应该怎样判断一个超载数据是否可信?

判断资源是否真的超载,不能只看负载率,还要看任务类型、时间分布和依赖关系。我曾经遇到过一种典型情况:某测试工程师月度计划工时为176小时,系统显示负载率110%,但其中有40小时是可并行的回归测试,真正卡住发布流程的核心验收任务只有24小时,因此他的“总工时超载”并没有直接造成项目延期。

相反,另一名架构师负载率只有82%,但所有关键技术决策都集中在每周三和周四,导致多个项目在同一时间点等待评审,这属于时间窗口超载。我建议把负载拆成四个维度。第一是总工时负载,判断工作量是否超过容量;第二是时间峰值负载,判断某几天或某一周是否集中爆发;

第三是关键路径负载,判断该人员是否位于项目依赖链上;第四是技能替代性,判断出现风险时是否有人可以接替。一个简单的核查方法是:先按周而不是按月查看负载,再把任务标记为“关键路径、可延期、可并行、必须由特定技能完成”四类。

可以采用以下判断标准:月度负载超过100%不一定立即调整,但连续两周周负载超过95%,且任务位于关键路径上,应视为真实超载;月度负载在80%至90%之间,但关键任务集中在同一周,也应提前拆分或错峰;月度负载超过100%,但任务可并行、替代性高且没有关键交付节点,则可能是假性超载。

管理者还要警惕“工时填得很满”的假象,很多团队会把预计工时当成实际工时,导致数据看起来精确,实际上误差可能达到20%至30%。因此,最好每两周用实际完成工时校准一次估算系数,而不是永久相信第一次录入的数据。

3. 当多个项目同时争抢同一批人时,企业应该怎样确定资源优先级?

我们公司经常出现多个项目同时需要同一名技术负责人,所有项目负责人都认为自己的需求最紧急。以前通常靠管理者临时拍板,结果项目之间反复插队,团队也不知道应该听谁的。我想建立一套相对客观、能够解释清楚的资源分配方法。

资源冲突不能用“谁先提需求谁优先”解决,也不能简单按照项目预算排序。更可靠的做法是建立统一的优先级评分,并把项目价值、时间约束、风险损失和资源替代性放在同一张表里比较。我实际使用过一种五项评分法:业务价值占30%,外部截止日期占25%,延期损失占20%,战略重要性占15%,资源可替代性占10%。

每项按1至5分打分,最终形成项目资源优先级。例如,项目甲预计延期一天会造成合同违约,评分分别为5、5、5、4、1;项目乙虽然内部关注度很高,但延期损失较低,评分为4、2、2、5、3。按权重计算后,项目甲优先级明显更高,即使项目乙的负责人级别更高,也不应直接抢占关键资源。

需要注意的是,资源可替代性应反向计算:越难替代,风险越高,但也不能因此把所有稀缺专家长期锁在单一项目中,否则组织会形成新的单点故障。分配时建议采用“核心人力锁定、边缘工作延后、关键节点错峰”的方式。

比如一名技术负责人每周可投入24小时,可以先为项目甲锁定12小时的架构决策和评审,再为项目乙安排8小时的方案支持,剩余4小时作为突发问题缓冲,而不是把24小时全部承诺给多个项目。所有资源冲突都应记录决策理由,包括放弃了什么、延期了什么、谁承担风险。

这样一来,管理者不是在“偏袒某个项目”,而是在公开比较风险。如果冲突连续三周出现,说明问题已经不是排期问题,而是结构性能力不足。此时应比较三种方案的总成本:招聘或外包、内部培养替代者、调整项目范围。很多企业只计算增加一个人的工资,却忽略延期、返工和核心员工流失的成本。

我的判断是,只要同一类关键技能连续两个季度出现超过15%的需求缺口,就应该启动能力建设或外部补充,而不是继续依靠临时加班消化。

4. 资源负载计划需要使用专业项目管理工具吗?如何判断工具是否真的有价值?

我试过用电子表格维护人员负载,初期看起来很灵活,但项目一多就出现版本不一致、公式被覆盖和数据更新滞后的问题。现在团队考虑引入某项目管理平台,但我担心最后只是把表格搬到系统里,增加录入工作,却没有改善决策质量,应该重点评估哪些能力?

工具是否有价值,不取决于功能数量,而取决于它能否缩短“发现负载风险到采取行动”的时间。电子表格适合人数较少、项目较少且资源变动不频繁的团队;当团队超过30人、并行项目超过8个,或者同一成员同时服务多个项目时,手工维护通常会产生明显延迟。

我见过一个团队每周一汇总负载表,周三才完成核对,周四才由管理者调整任务,结果数据反映的是上周状态,真正的风险已经发生。评估工具时,建议优先检查五个场景,而不是先看功能清单。第一,能否按人员、岗位、技能和项目维度查看负载;第二,能否同时展示计划工时、实际工时和剩余工时;

第三,人员请假、调岗或项目延期后,是否会自动反映容量变化;第四,能否识别周级峰值和关键路径瓶颈;第五,资源调整后是否保留决策记录和变更痕迹。如果工具只能显示一个月度百分比,却无法解释“为什么超载、超载影响哪个节点、调整后会牺牲什么”,它更像报表工具,而不是决策工具。可以用一个两周试点来验证投入产出。

选择3个项目、20名成员和2类关键岗位,记录上线前后四项指标:负载数据更新时间、计划变更响应时间、关键岗位超载提前发现天数、每周人工汇总耗时。比如上线前每周汇总需要6小时,资源冲突通常在临近交付前5天才被发现;

如果试点后汇总降到1.5小时,风险提前到15天发现,且计划变更不再依赖多人传文件,工具就产生了实际价值。还要特别警惕“系统精确但数据失真”。如果任务拆分过细、每项工时都要求频繁填写,员工可能为了完成录入而随意估算。

更稳妥的做法是统一估算口径,例如小于4小时按半天记录,4至16小时按工作日记录,超过16小时必须拆成可验收的工作包;每两周抽样比较预计工时与实际工时,持续修正团队的估算偏差。只有当工具能够让数据更及时、更可解释,并且直接支持资源取舍时,投入才值得。

核心关键词

读者评论

黄
黄梓萱

我们团队以前也遇到过人数看着够用,但关键岗位总是排不开的情况。后来发现问题主要在任务分配和技能匹配上。不过有效工时很难一次算准,还是需要根据实际项目情况定期调整。

黄
黄沐阳

比较认同控制并行任务数量这一点。之前一个同事同时跟进几个项目,每个项目分配的时间看起来都不多,但频繁切换确实影响进度。相比单纯增加人手,先梳理优先级可能更实际。

秦
秦云舟

文章里的容量计算思路有参考价值,但实际执行时,会议、临时支持和突发需求很难提前准确估算。想了解一下,企业通常多久更新一次资源负载数据?更新太频繁会不会反而增加管理成本?

文章包含AI辅助创作:资源负载最佳实践:企业管理者人力资源计划实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/626946

赞 (0)
飞飞飞飞
投入比例管理指南:企业管理者如何做好人力资源计划,实操方法全流程
上一篇 42分钟前
人力资源计划投入比例教程:企业管理者实操方法,避坑指南
下一篇 23分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
